“项目验收全绿,半年后业务说这项目白做了。”,这是我 2023 年在一家做工业设备的中型公司做复盘访谈时,业务负责人当着项目经理的面说的原话。那天会议室里的尴尬我印象很深:项目经理翻出验收单,签字齐全、里程碑全按期、交付物一项不缺,从任何角度看这个项目都“完成”了;但业务侧的感受是,系统上线后一线依然在用 Excel 手工对账,所谓“打通”只是数据导过去了,判断口径压根没统一。
这件事让我彻底改变了对“目标管理”的看法。过去十几年我参与过几十个中大型组织的项目治理,也帮不少团队做过 Jira 迁移与研发流程重构,我发现真正让项目“做完却没价值”的,往往不是目标定错了,而是从一开始就没人说清“什么算成功”。目标告诉你往哪走,成功标准告诉你走到哪算到、哪些代价不能付、发生分歧时听谁的。这篇文章就把这套判断拆开讲,从立项到复盘,讲清楚管理层到底该做什么动作。
一、核心结论:成功标准不是验收表,而是一套贯穿全流程的对齐语言
1. 一句话说清:成功标准是判断尺度和边界,不是验收指标
我在组织里反复看到同一个混淆:把“项目目标”和“成功标准”当成一回事。目标是方向,回答“要达成什么”;成功标准是判断尺度加边界,回答“用什么判定达成了”“哪些代价不可接受”“谁来定义和裁决”。
两者缺一不可。只有目标没有尺度,项目就会长期卡在“达成了但不算成功”的模糊地带,谁也无法证明自己失职,谁也无法证明自己立功。这是内耗最典型的温床,比目标错误更隐蔽。
2. 三个反常识判断
- 项目失败的头号原因,通常不是目标不清晰,而是成功标准没有被赋予“定义权”和“变更权”。没人说清谁有权定义成功、什么条件下可以重新定义,标准就永远是一句口号。
- 组织中从来不是只有一套成功定义,而是至少四套并存。决策层看战略收益、业务方看经营结果、执行层看交付范围与工期、财务与风控看合规底线。它们不冲突时没人提,一冲突就发现从未对齐。
- 管理层的角色是标准的设计者与仲裁者,不是执行监督者。你真正要管的不是“谁没完成”,而是“谁来定、谁来裁、什么时候能改”。
3. 三层结构:结果标准、过程标准、协同标准
我把成功标准拆成三层,这是后文所有动作的基础。结果标准指业务或战略层面的最终成效,比如单证处理时效从 4 小时压到 1 小时内;过程标准指交付质量、节奏与风险控制底线,比如关键模块缺陷逃逸率、里程碑偏差容忍度;协同标准指跨部门配合方式是否可持续,比如信息同步时效、决策响应时长、冲突解决路径。
第三层最容易被忽略,却最影响下一次合作的意愿。很多项目“结果达标、关系破裂”,问题就出在协同标准从来没被写下来过。

二、为什么多数项目的失败,在立项那天就已经埋下了种子
1. 一个我亲历的场景
回到开头那家工业设备公司。项目目标是“建设统一的订单履约系统,提升交付效率”。立项会上,所有人对这句话都点头,没有一个人问“提升到什么程度算成功”“如果效率没提升但改善了数据准确性,算不算成功”。
半年后系统上线。执行层认为自己成功:功能全部交付、Bug 收敛到验收阈值以下。业务方认为失败:交付效率没变,因为线下审批环节没变。决策层则认为“投入产出不明确”。三方都没错,但三方从来没在同一套尺度上对话。
2. 三种典型的标准错位
我把这类情况归成三种状态,几乎覆盖了我见过的绝大多数项目争议。
- 只有目标没有尺度:所有人都在解释“已经做完了”,但没人能给出“做完了等于成功”的证据。
- 多套尺度并存:决策层、业务方、执行层各有一套判断口径,谁都不算错,冲突无法裁决。
- 尺度后置:立项时没人定义,结项时才临时拼凑判断标准,本质是事后合理化。

3. 组织里并存的四套成功定义
我习惯把同一项目上的判断方分成四类角色,他们在几乎所有项目里都会出现,而且默认对方的判断口径和自己一致。
| 角色 | 默认的成功定义 | 最典型的争议表达 |
|---|---|---|
| 决策层 | 战略收益、资源投入的合理性 | “这笔钱花得值不值?” |
| 业务方 | 经营指标的可测量改善 | “我的报表变好了吗?” |
| 执行层 | 交付范围、工期、质量达标 | “需求都做完了,问题都关掉了。” |
| 财务与风控 | 合规底线、预算纪律 | “这个变更有没有走审批?” |
这四套定义在多数时候并不冲突,因为项目还在推进,没有到需要判定成败的时刻。一旦进入验收或争议阶段,冲突就会集中爆发,不是因为有人失职,而是因为从未约定谁的定义优先。
三、拆解五个最常见的误区
1. 把 KPI 当成功标准
KPI 是一种指标约定,成功标准是判断尺度加边界,二者不是一回事。我见过太多项目把“NPS 提升 5 分”写进成功标准,但没人说明:如果 NPS 提升了,客户投诉率也上升了,算不算成功?
指标只能描述结果的一个侧面,标准要能回答“多项指标冲突时听谁的”。只写指标不写取舍原则,等于把裁决权交给了事后争论。
2. 只定义成功,不定义失败
失败条件比成功条件更有协同价值,因为它直接决定“什么时候该停”。我参与过的一个供应链数字化项目,中途发现原定集成方案依赖的第三方接口无法商用授权,团队默默做了两套替代方案,多花了近三个月。
如果立项时写明“若核心数据源无法在二期前合法接入,项目需重新评估范围”,这三个人月就能省下来。失败条件不是悲观主义,是止损约定。
3. 标准后置:结项时才拼凑判断尺子
这种做法的隐蔽危害在于,它让标准变成了事后合理化工具。谁的声音大,谁就能在结项时定义“什么算成功”。这会让真正做出贡献的团队失去公平评价,也会让下一轮资源分配失去依据。
4. 把定义权交给执行层
听起来很“授权”,实际是责任错配。执行层最了解交付细节,但他们看不到战略收益和预算边界,无法独立定义“什么算成功”。让执行层定义成功标准,本质是把战略判断外包给了工期管理。
5. 用“加强沟通”代替裁决路径
“加强沟通”不是机制。真正的机制是:出现分歧时走什么流程、谁拍板、多久内必须给结论。没有裁决路径的协同,最后都会退化成比谁更能耗。

四、专业判断:管理层真正要管的是三种权利
1. 定义权:谁有权说“这算成功”
定义权必须落到具体角色,不能落到“大家共识”。我建议在立项文档里明确三类角色:提出者(提出成功标准草案,通常是项目负责人或业务发起人)、裁决者(当草案有争议时最终拍板,应当是业务分管或更高层)、知情者(需要被同步但无定义权,如执行团队与相邻部门)。
无人负责的定义等于没有定义。这一点几乎是我在每次复盘里最先确认的事项。
2. 取舍权:冲突发生时按什么原则裁决
管理层不宜直接给指标,而应给取舍规则。比如“质量优先于速度”“范围可谈、合规底线不可谈”“客户体验优先于内部流程便利”。这些原则是所有争议的裁判依据,比任何单个指标都稳定。
我通常会建议把取舍原则写成一页纸,最多五条,并明确它们的优先级顺序。超过五条的原则,在实践中就等于没有原则。
3. 变更权:什么条件下可以重新定义标准
标准不是刻在石头上的,但也不能随时被改。变更权的关键是“触发条件 + 审批层级”。我的建议是:触及结果标准的变更需上升一级审批;仅触及过程标准细节的变更由项目负责人决定并同步;协同标准的变更必须双方负责人共同确认。

五、案例与数据观察:在工具里把成功标准跑成流程
1. 为什么中大型组织需要工具承载标准
标准写在文档里会失效,因为文档不会主动提醒你“标准还没复核”。100 人以上的组织,跨部门协同链条变长,靠开会和邮件已经无法保证标准始终在场。这也是我在帮助团队做流程重构时,越来越重视项目管理层承载能力的原因。
PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移,是国产替代的选择之一。我关注它并非因为品牌,而是因为它在目标拆解、需求流转、迭代管理与度量报表上的串联方式,适合把“成功标准”落成可追踪的对象,而不是留在一份静态文档里。
2. 一个 200 人研发组织的六个节点动作
2024 年我深度参与过一家约 200 人规模的 B 端软件公司的流程改造。他们的痛点是项目验收争议频发,业务方和研发方在结项会上经常互相指责。我们围绕成功标准设计了六个节点动作,并全部落到工具里。
- 立项定义:在目标对象中同时录入结果标准、过程标准、协同标准,并在描述字段写明“失败条件”。
- 角色标注:为每条标准标注提出者、裁决者、知情者,避免定义权悬空。
- 取舍原则入库:把五条取舍原则写进项目级说明,作为所有争议的第一裁判依据。
- 过程校准:在每个迭代复盘环节增加一项固定议题,复核标准是否仍然成立,而不只是汇报进度。
- 变更裁决:触及结果标准的变更自动升级审批层级,协同标准变更需双方负责人确认。
- 复盘归档:把本次的取舍案例、失效条件整理成模板条目,供下一个项目直接引用。
这套动作里,工具的作用是让标准保持“活着”的状态:它出现在每个人的工作界面里,而不是躺在共享盘某个文件夹里被遗忘。特别是私有化部署带来的数据可控性,让涉及客户与合同数据的标准可以被安全地纳入统一视图。

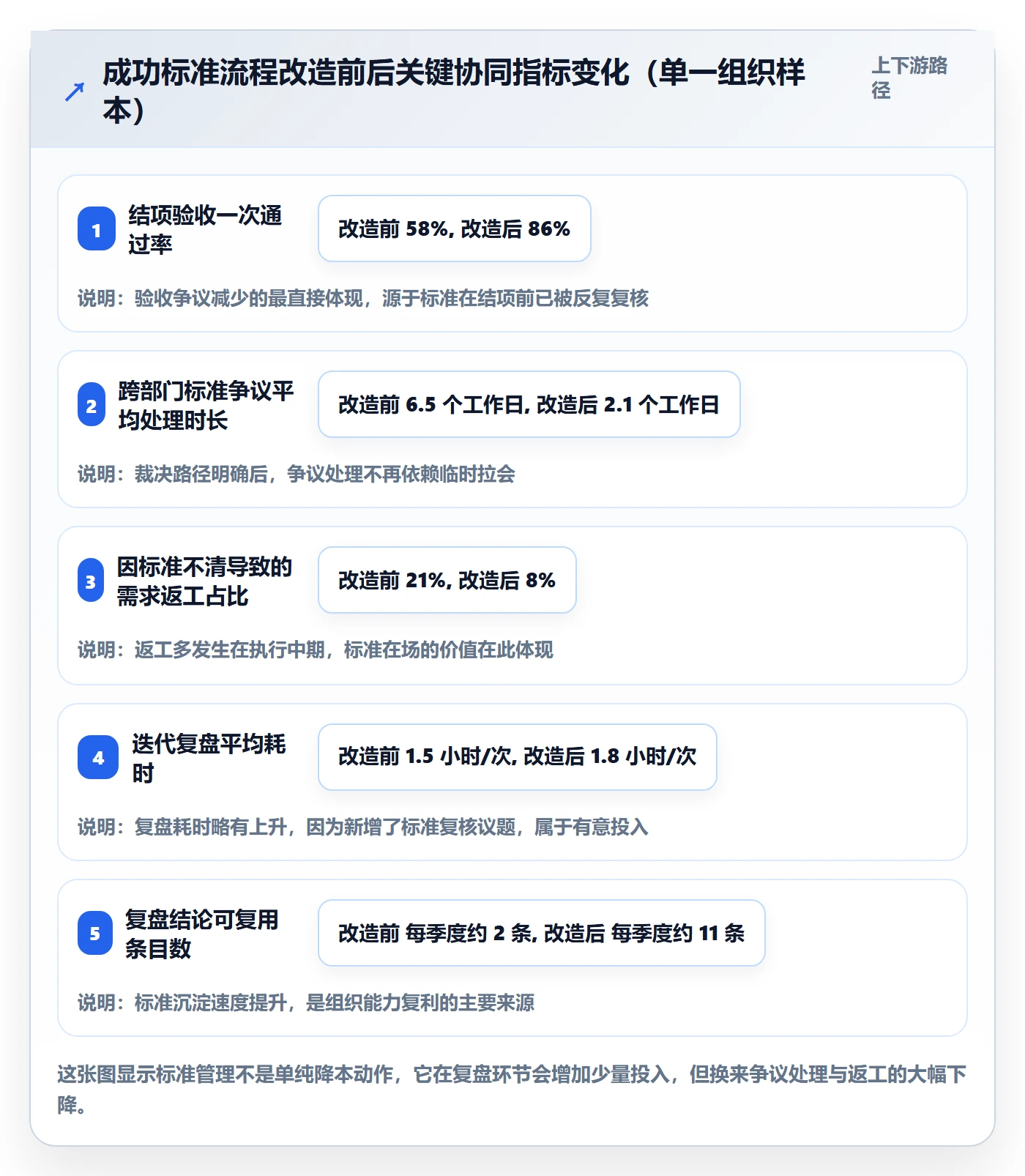

3. 数据观察:改造前后的对照
下面这组数据来自该公司自己在改造前后各两个季度的内部统计,我参与了指标口径的确认,但数据由对方提供,属于单一组织样本,不能直接外推为行业结论。

值得注意的是,复盘耗时从 1.5 小时升到 1.8 小时,这不是退步。我特意保留了这一项,因为它能说明一个判断:标准管理的前期投入是显性的,收益是延迟的,管理者必须有耐心接受这种时间结构上的不对称。
六、不同情况下怎么做:四类组织的行动建议
1. 100-300 人快速成长型组织
这类组织的特点是业务变化快、项目边界模糊,最容易觉得“定标准太慢”。我的建议是先做最小动作:立项会上必须当场写下三条取舍原则,并指定唯一的裁决者。其他标准可以后续补,但这两项不能省。
工具上优先解决“标准可见”的问题,不必一开始就做复杂度量。把三层标准放进项目对象,比做十张报表更有价值。
2. 300-1000 人矩阵型组织
矩阵型组织的核心矛盾是双线汇报导致裁决权不清。这类组织最需要的是把裁决路径显性化:谁在什么条件下拍板、多久内必须给结论。否则每一次分歧都会演变成向上升级,消耗高层注意力。
这类规模的组织通常跨部门协同链条较长,如果已经在使用某项目管理平台,我建议把标准复核直接嵌入迭代复盘议程,而不是另开一个“标准管理会”。
3. PMO 主导的多项目群组织
PMO 最容易的误区是把标准变成一套强制模板。我见过模板细化到 30 个字段的项目章程,结果所有项目都在凑数填表。
更有效的做法是:模板只保留三层标准 + 三条取舍原则 + 一个裁决者,其余全部交给项目自定。PMO 的价值在于跨项目的标准一致性检查,而不是表格统一。
4. 强合规行业组织
金融、医疗、能源等行业的成功标准里,合规底线必须单列为不可协商项,并且要在立项时就把“哪些代价不可接受”写清楚。这类组织里,失败条件的价值往往高于成功条件,因为一次合规事故的代价远超项目收益。

七、不同情况下的取舍
1. 标准细化 vs 决策速度
标准越细,判断越准,但决策越慢。我的经验阈限是:标准细化程度应匹配项目的不可逆程度。不可逆决策多的项目(如基础设施重构、系统替换)值得细化;可逆迭代类项目应保持粗颗粒标准,靠短周期校准补足。
2. 统一标准 vs 业务差异
组织越大,越容易追求统一标准,但不同业务的成功逻辑可能完全不同。我的判断是:结果标准可以差异,过程标准与协同标准应尽量统一。因为后两者管的是协作方式,统一它们能显著降低跨部门摩擦。
3. 工具刚性 vs 管理弹性
工具能保证标准不被遗忘,但也可能把管理动作变成填表。我通常建议:工具强制的是字段存在,不是字段内容。比如要求每条项目必须有裁决者字段,但不规定必须写多少个字。
4. 过程透明 vs 组织信任
过度透明会带来防御性行为,团队会为了数据好看而规避风险。这一点在研发团队尤其明显。我的做法是:标准状态的透明只针对裁决者与相关方,过程细节的透明保留在团队内部。这不是隐瞒,是给团队留出纠错空间。

八、管理层自检清单
1. 立项前四问
- ✓ 结果标准、过程标准、协同标准是否都已写下,且分别指定了提出者与裁决者?
- ✓ 是否写明了至少三条取舍原则,并确定了优先级顺序?
- ✓ 是否写明了失败条件,即什么情况下应暂停、终止或重定义?
- ✓ 触及结果标准的变更,由谁审批、走什么流程,是否已明确?
2. 过程校准三问
- ✓ 校准议题里是否包含“标准本身是否仍然成立”,而不只是进度汇报?
- ✓ 上一次跨部门分歧,是按预设裁决路径解决的吗?如果不是,路径是否需要修订?
- ✓ 执行层是否清楚自己那部分的判定口径?
3. 复盘三问
- ✓ 当初的成功标准现在是否仍然成立?若不成立,是外部变化还是定义偏差?
- ✓ 偏离是在哪一步发生的,是被及时发现的还是被积压的?

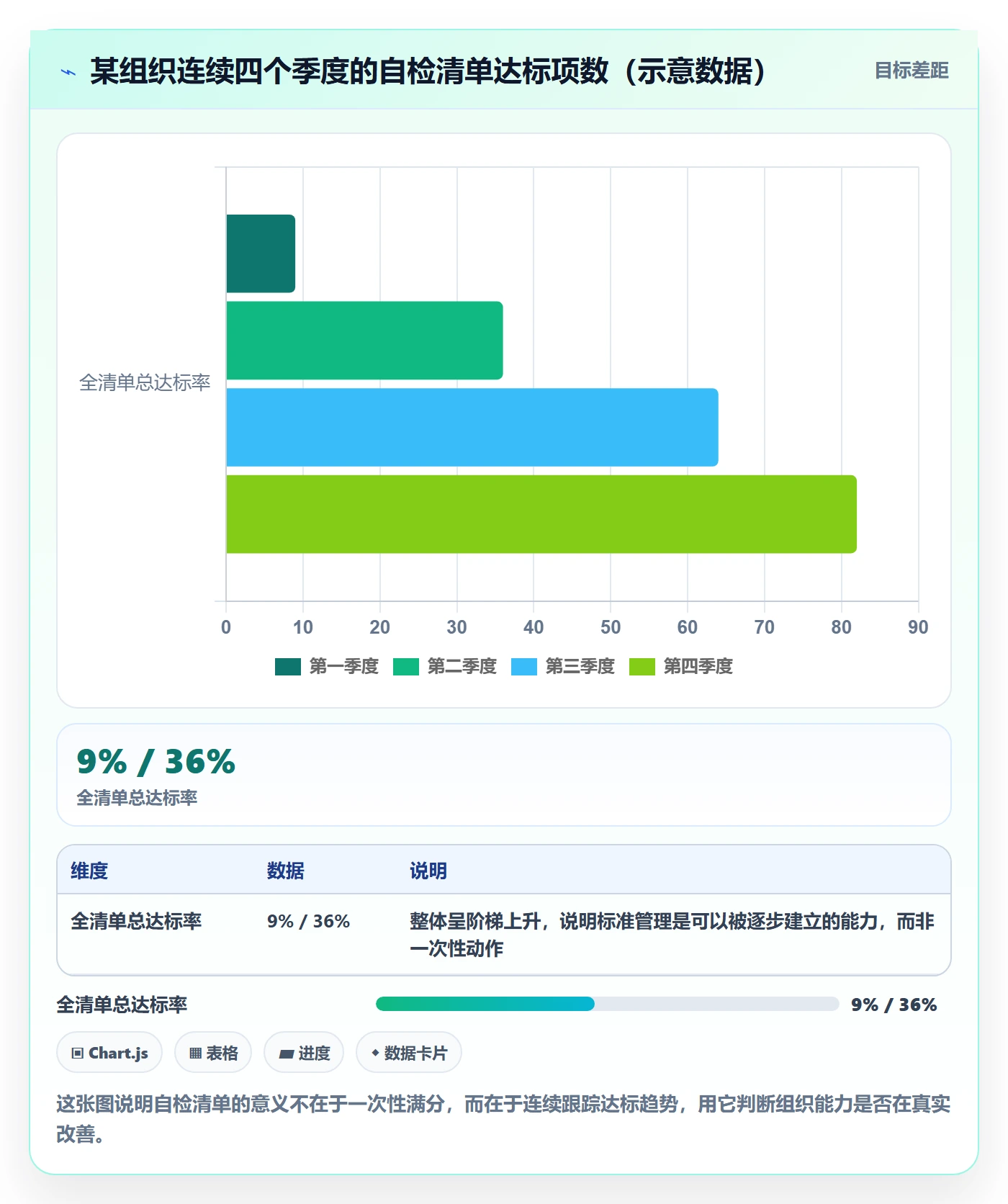

- ✓ 本次的取舍案例与失效条件,是否已整理成可复用条目供下个项目参考?

九、结语:成功标准管理本质是一次关于共识的管理动作
回到开头那家工业设备公司。如果立项会上有人问出那句“提升到什么程度算成功、哪些代价不可接受”,那个项目的结局很可能不同。问题从来不在执行,而在一开始就没有人把判断尺子摆到桌面上。
我一直认为,成功标准管理不是考核设计,而是共识管理。它管的是“谁有权定义、按什么原则裁决、什么时候可以改”,而不是“谁没完成”。考核针对人,标准针对事,把两者混为一谈,是很多组织管理动作失效的根源。
如果你只打算做一件事,我建议是:下一次立项会之前,先写下三条取舍原则,并当场指定唯一的裁决者。三条原则加起来不超过一百字,但它们能解决后续八成的跨部门争议。
下一步怎么做?先做一次最小验证。挑一个正在推进或即将启动的项目,把三层标准和三条取舍原则补齐,跑完一个完整迭代,然后在复盘时回答那三个问题。一个项目的验证成本很低,但它换取的是整套判断尺子是否适合你们组织的真实答案。
常见问题解答(FAQ)
1. 成功标准和项目目标到底有什么区别?为什么我们目标写得很清楚,最后还是一堆争议?
我带过一个项目,立项时目标写得挺具体:三个月上线、覆盖五个部门、系统可用率99%。结果验收全绿,业务方一句“这项目对我们没什么用”就把人打回去了。后来我才意识到,我们从头到尾只写了要达到什么,从来没写过“用什么尺子判断达成、以及哪些代价不能付”。
目标回答的是“要达成什么”,成功标准回答的是“用什么判定达成了,以及哪些代价不可接受”,两者缺一个都会在结项时翻车。
可执行的做法是:在立项文档里强制写清三部分,结果标准(业务或战略层面的最终成效,谁受益、大致多久能看出来)、过程标准(交付质量、节奏、风险底线)、协同标准(跨部门的信息同步方式和决策响应时效)。判断一条标准是否成立,有个简单口径:如果它无法回答“谁有权判定它达成”,那它就不是标准,只是一句愿望。
三层标准必须同时存在,其中协同标准最容易被漏掉,却最影响下一次还愿不愿意跟你合作。
2. 立项会上,管理层到底该定什么?总不能一上来就拍一个数字指标吧?
我以前做PMO,最怕的就是领导听完汇报直接拍一个数字下来,团队拿着这个数字硬拆,拆到最后谁也不知道这个数是怎么来的。更麻烦的是,过两个月市场变了,数字没人敢改,也没人知道该谁来改。
管理层在立项阶段真正要做的不是给指标,而是三件事。第一,明确定义权归属:区分提出者、裁决者、知情者三类角色,把“谁有权定义成功”落到具体岗位,而不是写成“大家共识”。
第二,给取舍原则而不是给数字,比如“质量优先于速度”“范围可以谈、合规底线不能谈”“成本超10%必须重新评估”,这些原则才是后续所有争议的裁判依据。第三,提前约定什么情况算失败:触发暂停、终止或重新定义标准的具体条件。
判断依据很直接,如果后续争论中找不出一条事先写下来的取舍原则,那说明这次立项会其实开成了一次任务分派会。
3. 项目做到一半,各部门对“算不算达成”各说各话,这种分歧该怎么裁决?
我碰到过一个项目,技术侧说功能全部上线了,业务侧说关键数据根本没起来,两边都不算错,只是用的尺子不一样。会开了三轮,每轮都在重复各自的立场,最后是分管领导临时拍了一下才结束,但团队已经耗掉了一个多月。
这类分歧的根源通常不是沟通不够,而是从来没定义过裁决路径。建议在启动阶段就把三件事写下来:争议提交入口,也就是谁负责收集和登记分歧;裁决层级与时限,比如三个工作日内由项目发起人和业务负责人共同裁定,仍不一致则上抛分管领导,并明确最晚多久必须给结论;
裁决结论的生效方式,即结论是否触发标准变更、变更后由谁重新确认基线。另外,过程校准会的内容要限定在“原来定的标准是否仍然成立”,而不是变成进度汇报会,一旦变成汇报,分歧只会被往后积压,到结项时集中爆发。
4. 项目结束后复盘,怎么才能让这次的成功标准变成下一个项目真正能用的东西?
我们复盘会开得不算少,但每次结论都停在“下次注意沟通”“下次早点对齐”这种话上,下一次立项还是从零开始。做完第三个项目我才发现,问题不在复盘频率,而在于复盘产出根本没被整理成能直接复用的条目。
复盘要对着三层标准逐项回答三个问题:当初定的标准现在还成立吗;偏离具体发生在哪一个节点;这个偏离是被主动发现的,还是被积压到结项才暴露出来的。回答完之后,把本次的取舍原则、典型裁决案例、失效条件整理成条目化清单,每条至少包含三个字段,当时遇到的场景、做判断的依据、最终结论。
这些条目存进项目模板或知识库,下一个项目立项时作为默认起点来讨论,而不是重新发明一遍。判断依据是:如果复盘产出不能直接复制进下一次的立项文档,那这次复盘基本只是情绪释放,组织能力并没有沉淀下来。
核心关键词
文章包含AI辅助创作:成功标准管理指南:管理层如何做好项目目标,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/311588
读者评论
文章把目标与成功标准区分开,这点很扎心。我们项目验收全过,业务却说没用,核心就是没人定义“效率提升到什么程度算成功”,复盘时只能互相甩锅。
三层标准里协同标准最容易被忽略。实操中结果和过程都有指标,但跨部门响应和冲突裁决没人写,最后结果达标、关系破裂,下次合作更难。
失败条件和裁决路径这两点很实用。很多项目只写成功指标,不写什么时候停、谁拍板,争议一来就靠开会耗。立项时把取舍原则写清楚,比事后复盘有效。
