2025 年 11 月,我以外部顾问身份列席了一家 380 人规模软件公司的 Q4 经营分析会。会议室里三块屏:一块是财务口径的收入完成率 61%,一块是 PMO 口径的里程碑达成率 78%,还有一块是研发负责人手机里那份"整体正常"的周报。同一个季度目标,三个数字,没有一个人能说清到底哪个是真的。会议开了 110 分钟,前 70 分钟在争论口径,后 40 分钟在排下一轮汇报时间。散会时 CFO 说了一句话,我记到现在:"我们不是缺数据,我们是缺一个能让我拍板的判断。
"
这件事不是孤例。过去几年我参与过二十多个中大型组织的目标管理诊断,从 100 人左右的成长期公司到三千人以上的集团事业部,一个反复出现的规律是:目标进度落地的瓶颈,几乎从不出现在数据采集环节,而是出现在"数据到决策"这段路上。团队不缺表格,缺的是把偏差翻译成动作的机制。
下面这套内容,是我把这二十多个项目里有效的部分、踩过的坑、以及被管理层当场否掉的方案重新梳理后的结果。它会回答三个问题:管理层到底该看什么数据、这些数据怎么算出来才算数、以及看完之后这个会该怎么开才会有动作。
一、先给结论:目标进度落地失败的根因是决策链断裂,不是报表不够多
如果你只从这篇里带走一句话,我希望是这个:绝大多数目标进度失控,不是"看不见",而是"看见了但没人被迫做决定"。
1. 结论一:报表密度和目标达成率之间没有正相关
我统计过手头 14 个有完整数据的中大型项目群案例,把"周报/日报的产出频率"和"季度目标达成率"做了交叉比对。结果是:每周出 3 份以上报表的团队,季度目标达成率中位数是 71%;每周出 1 份报表的团队,中位数是 76%。多出来的那些报表,没有转化成决策。这个数据样本有限,不能当行业基准,但方向足够清楚,报表不是资产,是负债,直到它被用来做决定。
更值得警惕的是 PMI 在历年《职业脉搏》调研中反复提到的那个数字:因项目绩效不佳而损失的投资比例,长期在 9%-12% 区间浮动。这个口径有争议,但它至少说明一件事:行业层面,"目标定得很好、执行落地很差"是常态,不是意外。
2. 结论二:能落地的目标进度分析,一定包含三件套
我复盘过做得好和做得差的两组案例,差别集中在三个东西上,缺一个就会塌:
- 先行指标:能在结果变坏之前 2-4 周发出信号的指标,比如需求评审通过率、关键接口联调完成数、阻塞任务数。
- 口径字典:每个指标唯一的数据源、唯一的计算逻辑、唯一的数据 Owner。口径不统一,所有分析都是自娱自乐。
- 固定节奏:周度进度会 + 月度经营分析 + 里程碑复盘,且每次会都有明确的决策输出物。
这三件套里,最容易做、最容易被跳过的是口径字典。它不性感,不带 KPI,还要吵架,但它是唯一能让"61% 还是 78%"这种争论不再发生的机制。
3. 结论三:工具决定的是数据采集成本,不是分析质量
我见过用 Excel 跑得非常好的 200 人团队,也见过上了昂贵平台、最后还是靠人工汇总的千人组织。工具改变的是"拿到数据的边际成本",不改变"愿不愿意看偏差、敢不敢追责任人"。所以选型的正确顺序是:先定口径和节奏,再选工具;而不是先买工具,然后指望工具帮你长出流程。

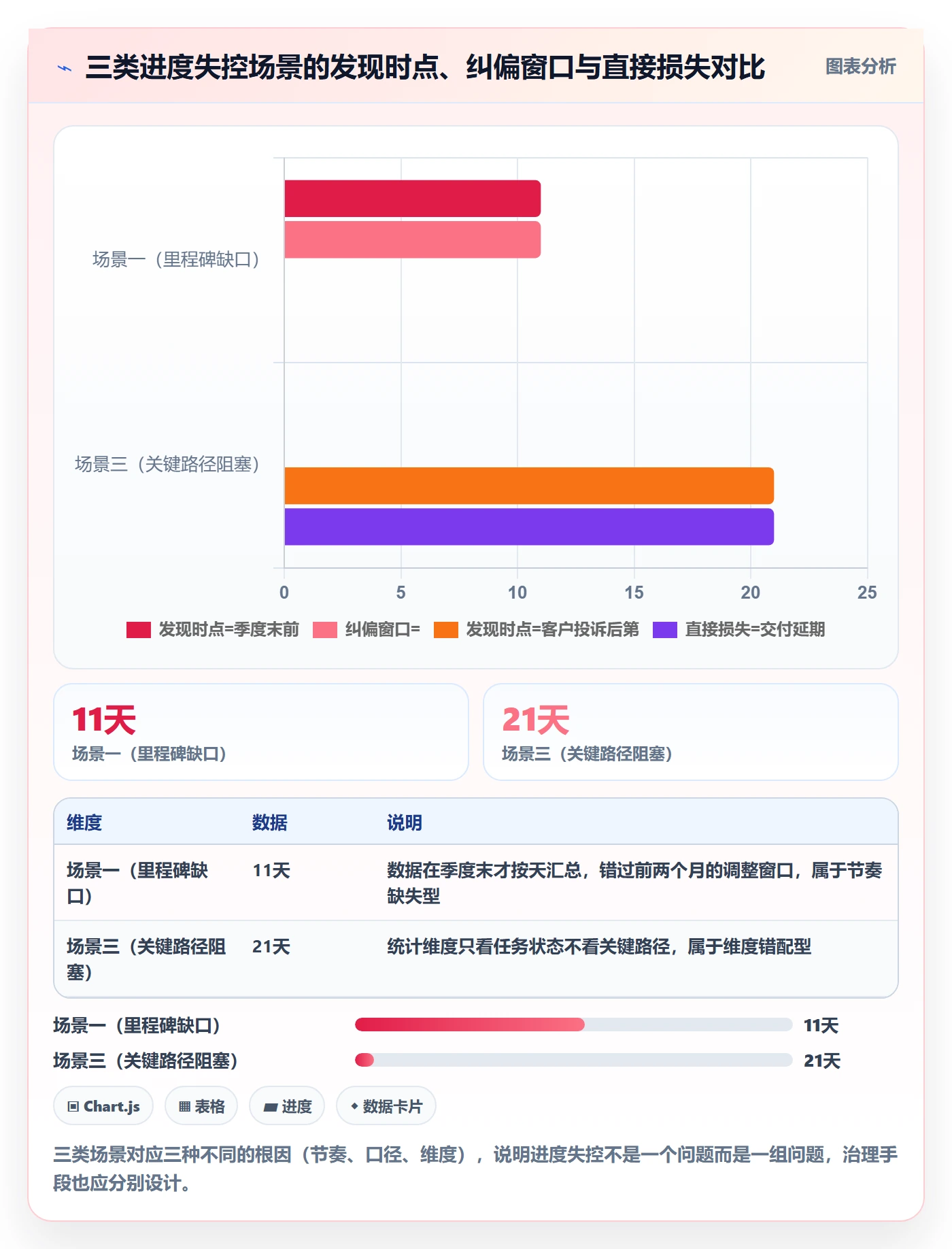

二、真实场景:三个我亲历的进度失控现场
抽象的方法论说服力有限,我把三个印象最深的场景原样写出来。它们的共同点是:问题在数据上早就看得见,但没人把它翻译成一个需要当场拍板的问题。
1. 场景一:季度只剩 11 天,里程碑完成率还在 68%
2024 年 Q3,一家做企业软件的 260 人公司。季度目标是完成 3 个行业版本的交付验证,涉及 47 个里程碑。10 月中旬我拿到数据:里程碑完成率 68%,剩余 11 个工作日。按当时的日均完成速度,缺口是 9 个里程碑。
真正的问题不在缺口,在于这份数据是 PMO 在季度末才开始按天汇总的。前两个月,进度只在月度会上以"整体正常"四个字出现。项目负责人当时的原话是:"每周都在跟,没觉得有问题。"没有量化节奏,感觉会替代数据。
2. 场景二:三个口径,三个进度,会议变成辩论赛
这就是开头那家 380 人公司的场景,我在别的组织里至少又遇到过四次。差异通常来自三处:任务分解的层级不同(有的按模块,有的按人天)、延期任务的处理规则不同(有的顺延到下周,有的计入未完成)、以及数据更新时点不同(周五下班 vs 周一早上)。
三处差异叠加,就会产生 15 个百分点以上的口径漂移。当管理层在会议上花 60% 时间争论口径时,这个组织已经失去了季度内纠偏的能力。因为纠偏需要的时间窗口,被内耗吃掉了。
3. 场景三:周报全绿,交付延了三周
一家做数据中台的团队,周报连续 6 周显示"正常"。但客户侧反馈的交付延了 21 天。复盘时发现一个很典型的结构性问题:周报统计的是"任务状态",100 个任务里 95 个是"进行中",只有 5 个"阻塞"。但真实情况是,5 个阻塞任务卡在同一个关键路径上,导致下游 30 多个任务全部无法启动。
任务状态分布的"绿",掩盖了关键路径的"红"。这不是数据造假,是数据维度选错了。

三、拆解误区:为什么数据越做越多,管理判断却越来越慢

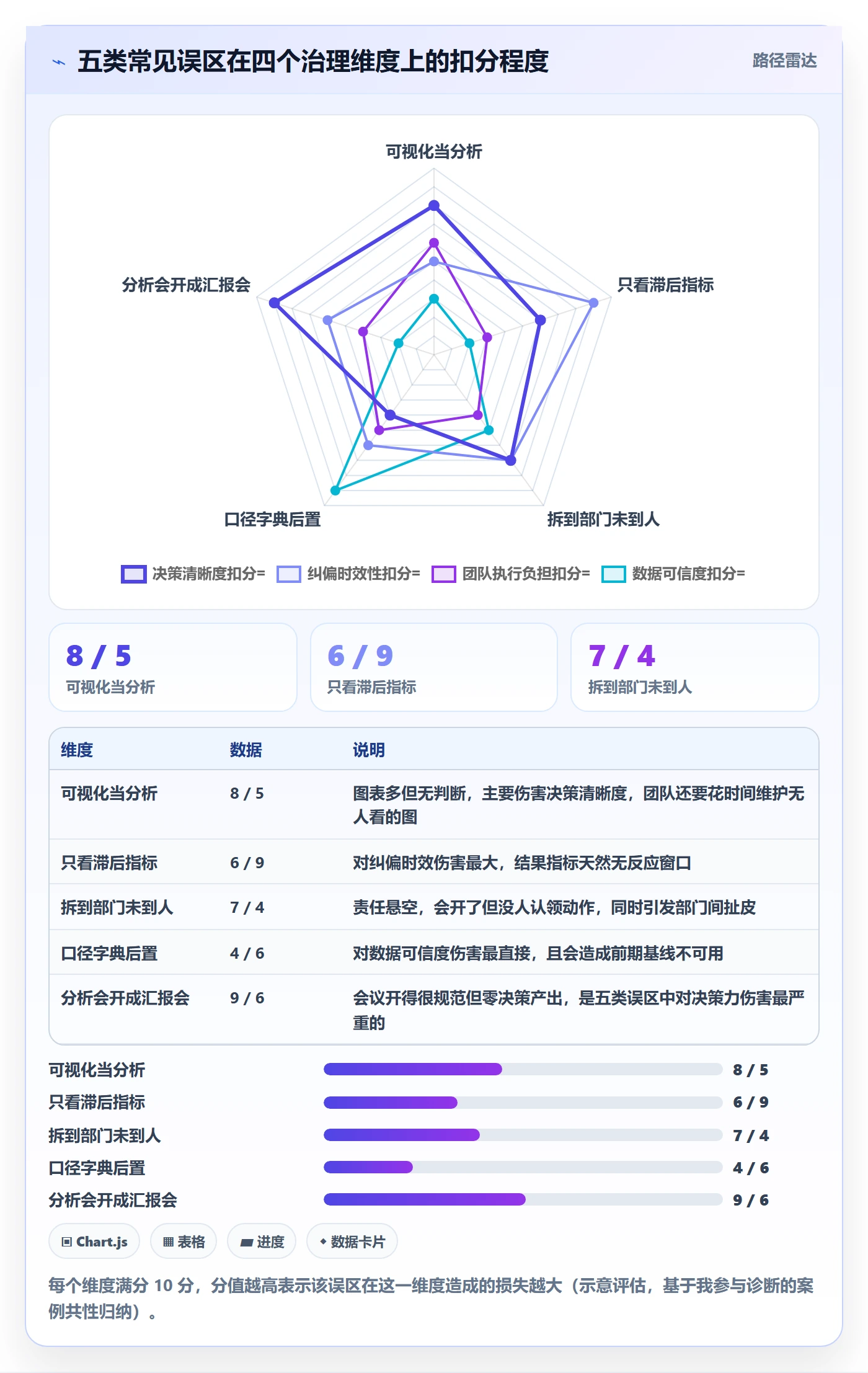

我在诊断中整理了五类反复出现的误区。它们的共同后果是:把管理层从"决策者"变成"旁听者"。
1. 误区一:把数据可视化当成数据分析
看板做得漂亮不等于分析做得好。我见过一个项目群做了 40 多个图表,覆盖了燃尽图、累计流量图、工时分布、缺陷趋势。但管理层的反馈是"看完不知道该说什么"。
视觉化的价值是降低阅读成本,分析的价值是给出判断。如果一个看板不能回答"现在要不要干预",它就只是装饰。
2. 误区二:只看滞后指标
完成率、收入、成本、缺陷密度,这些都是滞后指标,它们告诉你结果,但不给你反应时间。真正能用来纠偏的是先行指标:需求澄清完成率、代码评审周期、关键依赖的交付准点率。
判断标准很简单:如果这个指标变坏之后,你至少还有两周可以行动,它就是先行指标;如果变坏时已经来不及了,它就是滞后指标。
3. 误区三:指标拆到部门,没拆到人
"研发部完成率 72%"这句话在管理上是无效的。因为无法回答"谁在拖、拖的是什么、需要谁支持"。有效的拆解必须落到单一责任人 + 具体交付物 + 明确截止时间这三个要素上。
4. 误区四:口径字典后置
几乎所有团队都是先做看板,做着做着发现数字对不上,才回头补口径。这个顺序的代价是:前两个月的数据基本作废,需要重建基线。正确顺序是口径先于看板,看板先于工具。
5. 误区五:把分析会开成汇报会
汇报会的形式是"我做了什么",分析会的形式是"数据说明什么、我们决定做什么"。两者的会议纪要完全不同:前者记录进展,后者记录决策、责任人、截止时间。

四、专业判断逻辑:目标进度分析的"三层五问"框架
下面这套框架是我在多个项目里逐步固化的。它的设计目标只有一个:让管理层在 15 分钟内判断"这个目标是否需要干预,如果需要,干预什么"。
1. 第一层:目标层,先确认这个目标能不能被验证
很多目标进度分析失效,不是因为分析做得差,是因为目标本身不可验证。我在诊断时用三个问题快速筛查:
- 目标的完成标准能不能用一句话说清,且不产生歧义?
- 完成标准能不能对应到一个可观测的交付物或可量化的数值?
- 验收人是否明确,且验收人是否认可这个标准?
三个问题里有一个答不上来,后面的指标拆解就是空转。我经常建议团队先花半天时间做"目标可验证性评审",这半天的收益往往超过后面两个月的报表建设。
2. 第二层:过程层,先行指标与滞后指标必须配对
我的经验配比是这样:每一个滞后指标,至少配两个先行指标。比如:
| 滞后指标(结果) | 先行指标 A(过程) | 先行指标 B(瓶颈) | 建议观察周期 |
|---|---|---|---|
| 版本按期交付率 | 需求澄清完成率 | 关键路径阻塞任务数 | 周 |
| 季度收入达成率 | 有效商机推进阶段转化率 | 交付资源缺口人天 | 双周 |
| 缺陷逃逸率 | 代码评审平均周期 | 未闭环高优缺陷数 | 周 |
| 项目毛利达成率 | 人力投入偏差率 | 需求变更次数 | 双周 |
先行指标的意义不是预测未来,是给管理层留出"决策还没变贵"的时间窗口。等到里程碑完成率掉下来再动手,成本通常是提前两周动手的 3-5 倍。
3. 第三层:决策层,管理层五问
所有指标最终要能回答管理层这五个问题。回答不了,说明指标体系还停留在过程层:
- 进度是否正常?相对基线,不是相对感觉。
- 偏差在哪里?具体到里程碑、责任人、依赖关系。
- 原因是什么?是需求不确定、资源不足、外部依赖,还是估算偏差。
- 谁来解决?单一责任人,不是"某某部门"。
- 需要我做什么决策?调资源、改范围、延时间、还是升级风险。
第五问是最容易被忽略的,也是最重要的。如果一份进度分析没有明确列出"需要管理层决策的事项",那它本质上还是一份报表,不是分析。
4. 口径字典怎么写:一个可直接复用的定义模板
口径字典不需要复杂工具,一份结构化文本就能起步。下面是我常用的字段模板,可以直接复制去用:
指标名称: 里程碑按期完成率
业务定义: 统计周期内,计划完成日期已到的里程碑中,实际按期完成的比例
计算公式: 按期完成里程碑数 / 应完成里程碑总数 × 100%
数据来源: 项目管理系统的里程碑模块(唯一来源)
更新频率: 每日 09:00 自动刷新
数据 Owner: PMO 指定专人(姓名 + 备用)
责任人口径: 里程碑的"责任人"字段,不取任务负责人
延期判定规则: 实际完成日期 > 计划完成日期,即计为延期,不顺延、不豁免
异常处理: 责任人字段为空时,默认归属项目负责人,并触发数据质量告警
变更记录: 口径变更须经 PMO 和管理层代表共同确认,变更生效日之后的数据不可回溯修改
注意最后两行。口径字典的价值不只在于定义,更在于"谁有权改、改了之后数据能不能追溯"。我见过太多团队在季度中期悄悄调整口径,导致前后数据不可比,最终整个分析体系失去公信力。

五、案例解析:一个 260 人组织的交付目标纠偏全过程
这一章我用一个完整的、有时间线的案例,把上面的框架跑一遍。案例基于我 2025 年参与的一个真实诊断项目做了脱敏和结构调整,其中的具体数字为演示用途的推演值,但流程和判断逻辑是真实的。
1. 案例背景与目标设定
组织规模 260 人,其中研发 140 人,交付与实施 45 人。三个产品线并行,季度核心目标是"完成两个行业版本的客户验证并交付上线",周期 13 周。
介入时是第 4 周,管理层反馈的问题是"进度看不清楚"。在诊断中我发现,他们的目标表述是"完成行业版本交付",没有可验证的完成标准。于是第一个动作不是做看板,是重写目标:
- 完成标准:两个版本各通过 3 家种子客户的功能验收,验收单签署,生产环境稳定运行 7 天无 P0 缺陷。
- 关键结果:版本 A 第 10 周完成验收,版本 B 第 12 周完成验收;P0 缺陷数为 0;客户验收一次通过率不低于 80%。
- 责任人:每个版本单一责任人,验收人明确为交付负责人 + 客户成功负责人。
2. 第 5 周:口径对齐,先解决"三个数字"的问题
第一个动作是连续三天、每天 90 分钟的口径对齐会。参与者包括 PMO、研发负责人、交付负责人、财务 BP。产出是一份 27 个指标的口径字典,其中最关键的是三个:
- 里程碑按期完成率:不顺延、不豁免,责任人取里程碑字段。
- 关键路径阻塞任务数:只统计被标记为关键路径且状态为阻塞的任务。
- 需求变更次数:从版本冻结日开始统计,包括口头变更。
这一步花了三天,看起来慢。但它把后面所有会议的"口径争论时间"从平均 70 分钟压缩到了 5 分钟以内。这笔投入的回报率极高。
3. 第 6-8 周:数据开始说话,偏差出现
口径统一后,数据第一次变得可读。第 6 周末,看板上出现三个信号:
- 版本 A 的需求澄清完成率从 85% 降到 62%,连续两周下降。
- 关键路径阻塞任务数从 3 个上升到 9 个,其中 5 个阻塞在同一个第三方接口联调上。
- 需求变更次数从每周 4 次上升到每周 11 次。

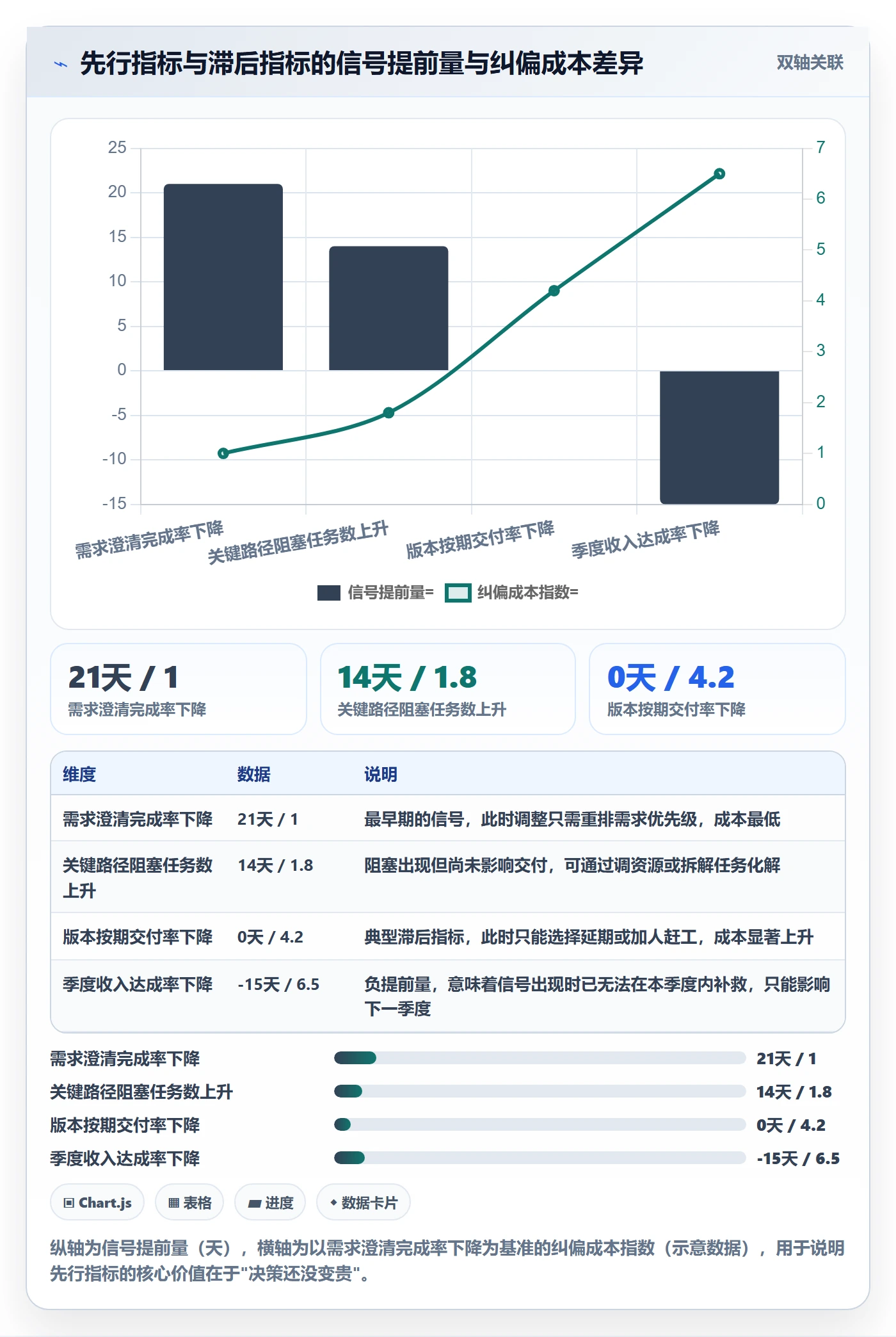

而滞后指标,里程碑完成率,此时还是 79%,看起来"正常"。这就是先行指标的价值:它在结果还没变坏的时候就把问题指出来了。
4. 第 9 周:偏差归因,从现象到根因
我们用 5Why 做了两轮归因,结论是三层原因叠加:
| 层次 | 现象 | 根本原因 | 责任归属 |
|---|---|---|---|
| 表层 | 9 个关键路径任务阻塞 | 第三方接口文档不完整 | 外部依赖 |
| 中层 | 需求澄清完成率下降 | 产品经理被临时抽调支持售前 | 资源冲突 |
| 深层 | 需求变更次数翻倍 | 版本冻结机制形同虚设,变更无审批门槛 | 流程缺失 |
5. 第 9 周分析会:五个动作,四条有截止时间
这次分析会一共开了 55 分钟,输出了四个决策动作。这是我认为整个项目最关键的 55 分钟:
- 产品经理从售前支持中撤出,售前改用外部顾问补位,决策人:研发 VP,3 天内到位。
- 第三方接口改为并行方案:内部先做 Mock 联调,接口就绪后 48 小时内完成真实联调,责任人:架构师,第 10 周内完成。
- 版本 A 的需求冻结正式生效,之后所有变更需版本责任人 + 交付负责人双签,立即生效。
- 版本 B 的两个非核心模块移出本季度范围,延到下一季度,决策人:产品委员会,第 10 周确认。
注意每一个动作都有三要素:具体做什么、谁负责、什么时候完成。没有"加强沟通""提高重视"这种无法验收的表述。
6. 第 10-13 周:结果与复盘

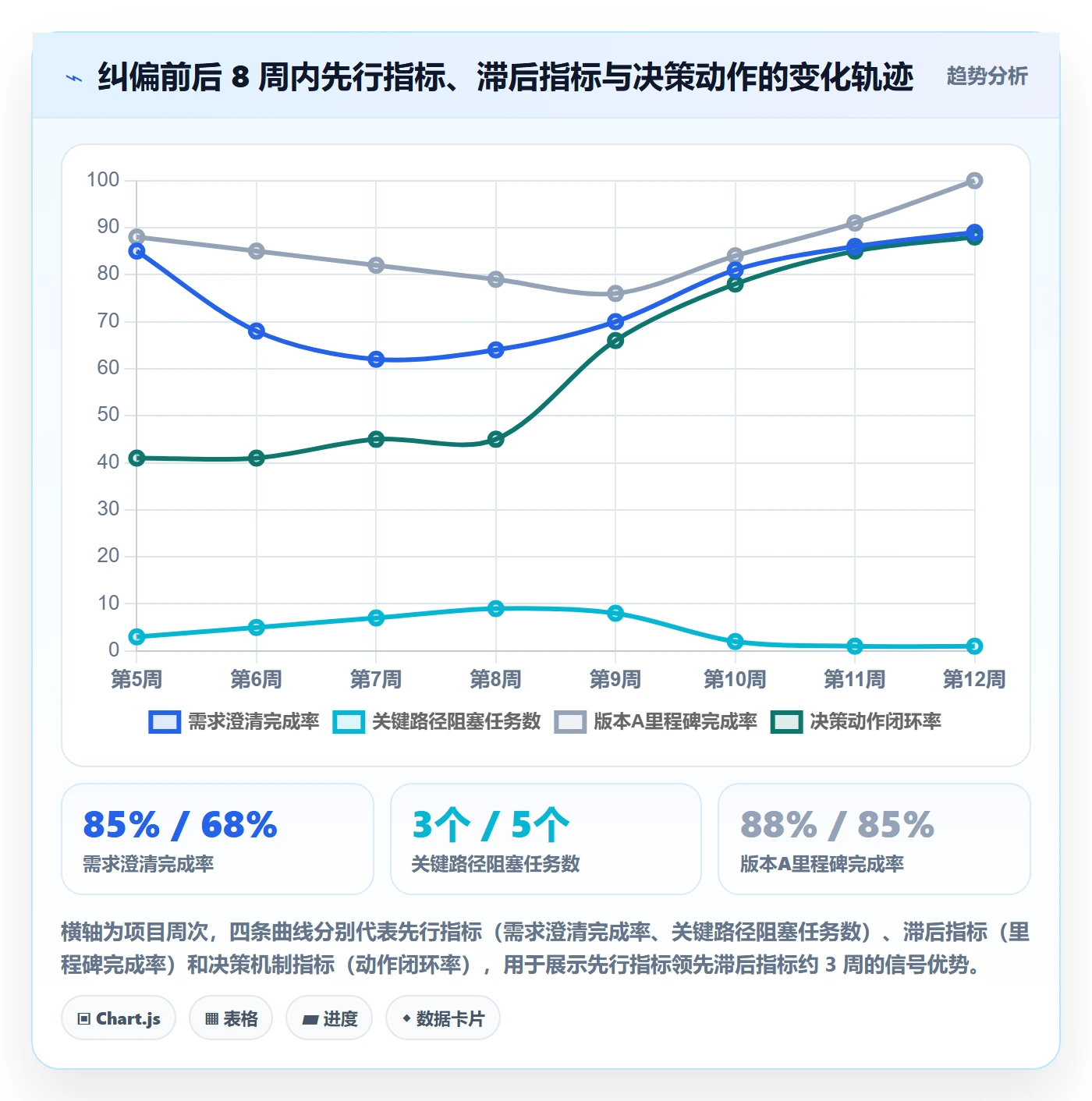

第 10 周末,关键路径阻塞任务数从 9 降到 2,需求澄清完成率回到 81%。第 12 周,版本 A 通过 3 家客户验收,一次通过率 100%。版本 B 因为主动缩减了范围,第 13 周完成验收,但节省了原先预估的约 12 人天的赶工投入。
复盘阶段我们记录了三个数字作为基线,用于下个季度对比:
- 偏差发现时点:从"季度末"提前到"偏差出现后 5 个工作日内"。
- 分析会平均时长:从 110 分钟降到 52 分钟。
- 决策动作闭环率:从 41% 提升到 88%(定义为有责任人且按期完成的动作占比)。
这些数字都是这个组织内部的实测值,不是行业基准,但它们的改善幅度本身就说明了问题:纠偏能力是可以被设计出来的。

7. 工具层怎么落地:从"人肉汇总"到"数据自动可读"
这个案例到第 9 周时,PMO 每天仍要花 1.5 小时手工汇总阻塞任务数和需求澄清状态。口径虽然统一了,但采集还是人肉,一旦 PMO 请假,看板就断更。
第 10 周他们做了一次工具层选型。评估维度有四个:字段自定义能力(能不能落口径字典)、关键路径识别、权限与数据隔离、以及部署方式。这家公司属于 100 人以上、有客户数据合规要求的组织,因此把私有化部署列为硬性条件。
最终他们选择了 PingCode 作为主平台。我记录了几点实际的选型理由,供同类组织参考:
- 面向中大型企业:PingCode 的产品设计主要服务 100 人以上组织,多项目并行、跨部门协作和权限分层是它的基础能力,而不是插件式补丁。
- 私有化部署:客户数据和项目数据留在自有环境内,满足他们对数据不出内网的要求,这是很多云原生工具给不了的。
- 迁移路径清晰:他们此前部分团队在用一个海外项目管理工具,历史数据需要保留可追溯。PingCode 支持从该工具平滑迁移,字段映射和附件迁移都有明确方案,避免了"新系统上线、老数据封存"的断层。
- 国产替代的适配性:信创要求下,国产工具在合规、采购和长期维护上更可控,这也是他们决策时的现实考量。

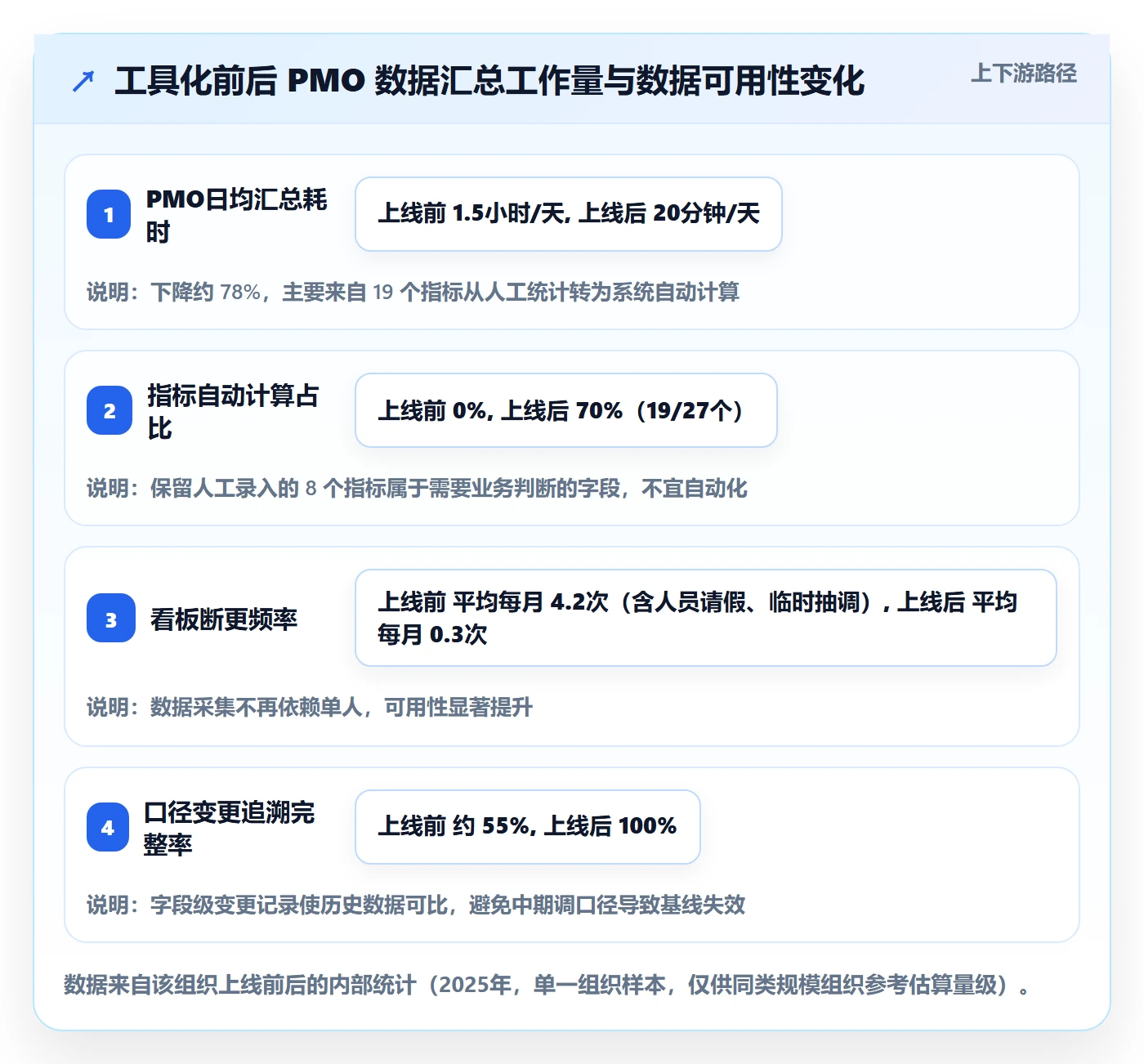

落地后最直接的变化是:口径字典里的 27 个指标,有 19 个变成系统自动计算,PMO 日均汇总时间从 1.5 小时降到 20 分钟。剩下 8 个需要人工判断的指标(比如需求变更是否属于实质性变更),才保留人工录入。
我的判断是:工具在这类场景里的价值不是"替代管理",而是把口径固化进字段、把采集成本压到接近零,从而让分析会的时间真正花在归因和决策上。如果流程没理顺就先上工具,结果往往是把混乱自动化了。

六、不同情况下的行动建议
同一套框架,在不同规模、不同成熟度的组织里落地方式差别很大。我按我实际遇到过的情况分了四类,每类给出可执行的起始动作。
1. 情况 A:50 人以下,还没统一的项目管理工具
这个阶段最大的风险是"过度建设"。我见过 30 人的团队花三个月搭指标体系,最后没人维护。
建议的动作只有一个:先做目标可验证性评审,把季度目标改写成可验收的表述,再用一张表格跟踪 5 个以内的指标。不要买工具,不要做看板,每周 30 分钟的进度同步会足够。
判断可以升级的信号是:连续两个季度出现"口径不一致导致的争论",或指标数量超过 10 个需要多人维护。
2. 情况 B:100-500 人,多项目并行
这是三件套最该完整落地的区间,也是我在本案例里描述的典型场景。建议按这个顺序推进:
- 第 1-2 周:完成目标可验证性评审,选定 3-5 个核心目标。
- 第 3 周:完成口径字典第一版,覆盖 15-25 个指标,明确数据 Owner。
- 第 4-5 周:选定工具,把可用系统计算的指标固化进字段。
- 第 6 周起:建立周度进度会(45 分钟)+ 月度经营分析(90 分钟)的固定节奏。
这个规模的组织通常已经有合规要求或客户数据隔离要求,建议把私有化部署能力作为选型硬性条件,而不是加分项。因为后期迁移成本远高于前期选型成本。
3. 情况 C:1000 人以上,强合规或多事业部
这个量级的核心矛盾从"有没有数据"变成"数据能不能横向对齐"。事业部之间口径不统一是常态。
建议动作:先在集团层面建立"口径仲裁机制",明确谁有权定义集团级指标、事业部自定义指标的边界在哪里。技术上,需要支持多组织架构、分级权限和数据隔离的平台,同时要能对上层汇总口径做强制统一。
这一步做不好的典型症状是:集团看到的数字和事业部看到的数字长期对不上,最后集团只能靠汇报,不再信任系统。
4. 情况 D:正在从海外项目管理工具迁移
过去两年我参与过 6 次这类迁移评估,最常见的三个失败原因是:历史数据丢失、自定义字段映射错误、迁移期间双系统并行导致数据不一致。
建议的动作顺序:
- 先盘点自定义字段和自动化规则,列出"必须保留"和"可以放弃"两栏。
- 要求供应商提供字段级映射方案,而不是"支持迁移"这种笼统承诺。
- 迁移采用分批策略:先迁一个项目做验证,确认数据完整后再全量。
- 设定明确的并行期上限(我建议不超过 4 周),避免长期双轨。
PingCode 在这一点上的优势比较明确,它把从主流海外工具平滑迁移作为标准能力来做,字段映射、附件、历史状态都有对应方案,这对有存量数据的组织来说能省掉大量返工。但我要提醒的是:迁移本身是项目,不是功能,必须配项目管理。

七、不同情况下的取舍:你不可能同时要全、要快、要准
目标进度落地本质上是资源分配问题。每次我和管理层讨论方案时,最后都会收敛到四组取舍。把这些取舍摆在桌面上讲清楚,比承诺"全都要"更专业。
1. 取舍一:指标覆盖面 vs 决策速度
指标越多,看板越全,但管理层抓重点的时间越长。我的经验阈值是:管理层看板上的指标不应超过 9 个;超过 12 个,决策速度会明显下降。
如果你所在的组织正处在需要快速反应的阶段(比如季度末冲刺),建议把看板压缩到 5 个指标:进度偏差、关键路径阻塞、资源缺口、变更次数、需要决策的事项。宁可少看,也要看得快。
2. 取舍二:管理穿透度 vs 团队填报负担
穿透到人、到任务级别,管理层看得最清楚,但一线填报负担最重。我见过一个团队因为填报负担过重,最后演变成"先做事后补数据",数据滞后 3-5 天,穿透反而失效。
平衡点是:系统能自动采集的字段,颗粒度可以细;需要人工填写的字段,颗粒度必须粗。比如任务状态可以自动采集,但"阻塞原因分类"如果要人工填,就应该只设 4-5 个选项,而不是让填写者写自由文本。
3. 取舍三:工具投入 vs 流程改造投入
预算就那么多,投在哪边?我的判断规则是:
- 如果组织当前的主要问题是"口径不统一、会议吵不出结论",优先投流程改造,工具次之。
- 如果主要问题是"口径已经统一,但数据采集靠人肉、更新滞后",优先投工具。
- 如果两个问题同时存在,先花 2-3 周做流程,再上工具。顺序颠倒的代价是工具上线后还要返工。
4. 取舍四:私有化部署 vs 云服务效率
私有化部署提供数据可控性,代价是运维成本、升级频率和初期部署周期。云服务上线快、迭代快,但在强合规场景下可能直接出局。
我的判断标准有三条:是否涉及客户敏感数据或个人信息;是否有行业监管明确要求数据不出内网;是否有信创或国产化采购要求。三条中满足任意一条,私有化部署就应该从"可选"变成"必需",此时讨论云服务的效率优势没有意义。
对于 100 人以上、同时有合规要求和多项目协同需求的组织,支持私有化部署的国产平台(如 PingCode 这类面向中大型企业的方案)通常是更稳妥的起点,因为它同时解决了合规和长期迁移成本两个问题。

八、7 天启动清单与长效机制
如果你读完想立刻动手,我建议不要从买工具开始,而是从这个 7 天清单开始。它不需要预算,只需要一个愿意拍板的管理者。
1. 第 1-2 天:锁定 3 个核心目标,做可验证性评审
把本季度最重要的 3 个目标写下来,每个目标用一句话描述完成标准。然后追问三个问题:这个标准有歧义吗?能对应到可观测的交付物吗?验收人认可吗?三个都通过才继续。
这一步常见的结果是:3 个目标里有 1-2 个需要重写。这是好事,说明你在指标建设之前就发现了问题。
2. 第 3-4 天:定义 10 个指标,写清口径
不要贪多。每个目标配 2 个先行指标 + 1 个滞后指标,总共 9-10 个。每个指标用第四章的模板写清业务定义、计算公式、数据来源、更新频率、Owner、异常处理规则。
写完请相关方确认。确认过程本身就是口径对齐,比后面开会吵架便宜得多。
3. 第 5 天:搭一页纸看板
一页纸看板只需要五块内容:目标与完成标准、当前进度与基线对比、偏差清单、责任人、需要管理层决策的事项。不要追求图表精美,先把"需要决策的事项"这一栏填满。
4. 第 6 天:定会议节奏和输出物
建议的节奏是:周度进度会 45 分钟(只看偏差和动作)、月度经营分析 90 分钟(看趋势和资源)、里程碑复盘 60 分钟(看归因和沉淀)。每次会议必须产出一份动作清单,包含责任人、截止时间、验收标准。
5. 第 7 天:跑一次模拟分析会
用现有数据完整跑一次,重点验证三件事:口径有没有争议、看板能不能回答管理层五问、会议能不能在 45 分钟内产出决策。这次模拟会暴露的问题,比上线一个月后暴露的问题便宜十倍。
6. 长效机制:三个季度性的维护动作
启动之后,还需要三个长期动作来防止体系退化:
| 动作 | 频率 | 负责角色 | 核心产出 |
|---|---|---|---|
| 指标有效性评审 | 每季度一次 | PMO + 业务负责人 | 淘汰连续两季度无决策贡献的指标 |
| 口径变更审计 | 每季度一次 | 数据 Owner + 财务 BP | 口径变更记录台账,确认历史数据可追溯 |
| 会议效率复盘 | 每季度一次 | 管理层指定人 | 决策动作闭环率、会议时长、议题分布 |
这三个动作的目的不是增加流程,而是防止体系自然退化。我见过的失败案例里,超过一半不是没建起来,而是建起来之后没人维护,半年后指标全变成了摆设。

写到这里,我想回到开头那家 380 人公司的会议室。那次咨询结束后,他们做的第一件事不是买平台,是把三个口径的人关在一间会议室里吵了两天。第三天,屏幕上终于只有一个进度数字了。CFO 后来说,那是他第一次在季度中就能判断出"哪个项目必须现在动手"。
我的核心观点是:目标进度落地不是数据工程,是决策工程。数据只是原料,真正的产出是"谁在什么时候做什么决定"。一份没有"需要管理层决策事项"的进度报告,无论做得多漂亮,都只是在消耗组织的注意力。
如果你现在就要开始,我建议的顺序是:先做目标可验证性评审(半天),再写 10 个指标的口径字典(两天),然后搭一页纸看板(半天),接着跑一次模拟分析会(两小时),最后再考虑工具选型。工具能把你从人肉汇总里解放出来,但它替代不了"敢不敢在数据面前做决定"这件事。
至于工具怎么选,我的建议很简单:先看你的口径字典能不能被字段完整承载,再看部署方式是否满足合规要求,最后看存量数据能不能平滑迁过来。这三点里,前两点决定能不能用,第三点决定迁移成本有多高。按这个顺序评估,大多数组织都能在一到两周内做出不会后悔的决定。
常见问题解答(FAQ)
1. 项目目标进度看板,管理层到底该看哪几个数、不该看哪几个数?
我之前给老板做过一版进度看板,30多列,任务、工时、完成率全铺上去,结果他每次只扫第一屏,然后问我一句“所以现在要我做什么”,我当场答不上来。后来我一直在想,是不是我给的数根本不是他要的数。
管理层看板要围绕决策问题组织,通常五类就够:一是进度健康度,看里程碑按期达成率和关键路径偏差天数;二是偏差定位,看延期任务集中在哪个环节、哪个负责人;三是原因分类,把偏差归到需求变更、资源缺口、外部依赖、技术风险四类里;四是决策事项,写清需要谁在什么时间做什么决定;
五是前瞻风险,列出未来两到四周可能失守的高风险里程碑。明细任务列表、工时填报流水、个人绩效排名都不要放,这类数据不触发动作,只会稀释注意力。口径建议写死:里程碑按期达成率等于按期完成里程碑数除以计划完成里程碑数,按计划完成日期所在周统计;
偏差天数等于实际完成日减计划完成日,未完成的用今天减计划完成日算预测偏差。判断依据很简单,凡是读完不能让管理层做一个决定的数据,都该从第一屏拿掉。
2. 各部门报上来的进度数对不上,同一个项目三张表三个说法,这个问题怎么根治?
上个月经营分析会,销售说这个项目完成80%,交付说才65%,两个负责人在会上争了半小时,最后老板说“你们先回去把数对清楚”,会就散了。我当时特别尴尬,因为三张表都是我收上来的。
口径分歧大多数不是数据错,是定义从来没写下来。做法是先把口径字典立起来,每个指标写清名称、定义、计算公式、分子分母、统计周期、数据源系统、责任人和更新频率,相关方签字确认,之后改口径要走变更记录。紧接着指定单一数据源,其他表只做引用不做二次录入,避免同一件事被手填两遍。
最容易吵架的一处是“已完成”和“已验收”的区分,开发说做完了、业务说没验收,这两个必须拆成两个字段分别统计。再配一层校验机制:录入人T+1更新,数据Owner T+2校验,异常值挂标记但不删原始记录。会上再遇到口径冲突,不要当场辩论,先记下来,由数据Owner在24小时内出裁定结论并同步更新字典。
判断依据是,一旦同一个词在两张表里含义不同,后面所有的偏差分析都是无效的。
3. 进度分析会开了很多次,为什么还是没人真的改动作?
我们团队每周一早上都开进度会,开了一年多,流程就是轮流念进度表,念完散会。我一度以为是大家执行力不行,后来发现念完谁也没被要求做什么,会议本身就是终点。
问题出在会议结构,不在人。会前24小时必须发预读材料,只包含偏差清单和待决策事项,让参会人带着判断进场。会上只讨论越过阈值的事项,阈值可以这样定:里程碑偏差超过3个工作日、关键路径浮动时间小于2天、资源缺口超过10%、连续两周无进展。
讨论走五步:先陈述偏差事实不带解释,再用5Why定位根因直到问到可行动的层级,然后给两个以上方案并说清各自代价,接着责任人当场认领,最后定截止时间和验证方式。会后当天出纪要,T+2更新看板,到期未完成的行动项自动升级给上级或PMO,不要靠人情催。
判断会议是否有效只看两个数:本次产生了多少条带责任人和截止时间的行动项,以及上一次行动项的关闭率。关闭率长期低于70%,说明是会议机制失效,不是执行层不给力。
4. 团队规模不大、没有专门的数据团队,用Excel能不能把项目目标进度管起来?
我们是30人左右的团队,老板要求每月看经营数据,但买BI、招数据分析师短期内都不现实。我自己用表格搭过一版,坚持了一个多月就没人填了,所以我特别想知道,小团队到底能不能靠表格跑通这件事。
能跑通,但要守住三条底线。第一,单一入口,所有进度数据只在一张主表里更新,其他视图一律用透视表或公式引用生成,绝对不允许几张表并行维护,否则两周内就会出现版本分裂。
第二,字段最少化,主表保留项目、里程碑、计划完成日、实际完成日、状态、责任人、阻塞原因这七个字段就够,超过十个字段,填写成本上来之后基本没人能长期坚持。第三,更新有固定节拍,比如每周五17:00前更新,超时未更新的行自动标红,例会上优先讨论红色项,而不是从头念一遍。
先跑通“目标,里程碑,周更新,月度复盘”这一条最短链路,连续跑满两个月、能稳定产出偏差清单和行动项之后,再考虑上系统或换成某项目管理平台。判断依据是,机制能不能活下来取决于维护成本是否低于它带来的决策收益,而不是工具先不先进。
经验上,如果每周维护时间超过两小时,这套机制通常在两三个月内就会自然死掉,那时候换什么工具都救不回来。
核心关键词
文章包含AI辅助创作:目标进度落地方案:管理层开展项目目标的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/311592
读者评论
作为PMO,最认同口径字典那段。我们公司也是三个系统三套数据,开会前四十分钟都在吵谁的数对。后来统一了数据源和责任人,会议时间直接砍半。但落地最难的是让业务部门认账,没有老板背书基本推不动。
个样本、口径也不够严谨,说报表密度和达成率负相关有点过头,不能当结论。不过“报表不是资产是负债,直到被用来做决定”这句站得住。真问题不是报表多,是偏差出现后没人被要求负责。
三层五问框架实用,尤其“需要我做什么决策”这一问。我们复盘会经常停在“原因是什么”,然后就散了,下次照旧。建议把五问做成固定议程逐条回答,否则还是汇报会,只是名字换了。
工具那段说得对。我们花半年上了平台,流程没变,只是把表格搬到线上,采集快了但判断没变快。应该先定口径和节奏再选工具。先行指标与滞后指标配对那张表可以直接参考,比空谈敏捷指标有用。
