去年第四季度,我受邀参加一家年营收约 12 亿元的装备制造企业的年度战略复盘会。会议原定 90 分钟,结果前 40 分钟全花在一件事上:三个业务线负责人对"数字化车间项目到底算不算成功"各执一词。运营副总说"系统上线了、数据打通了就是成功",生产总监说"工人不用了才算成功",CFO 说"投入 860 万,两年现金流回正才算成功"。项目其实已经上线 5 个月,可直到这场复盘会,管理层才第一次发现:大家对"成功"的定义从来没有统一过。
这不是个例。在我过去 6 年做的 30 多个中大型企业项目陪跑里,目标落不了地的案例中,真正因为执行不力的不到三成,超过六成卡在"成功标准"这个源头环节。这篇文章就来讲清楚:管理层开展项目目标时,成功标准该怎么定、怎么落、怎么复盘,并用可复用的框架和示意案例帮你从下一次项目启动会开始就能用起来。
一、核心结论:成功标准不是项目附件,而是管理层的决策工具
先把结论摆在最前面,因为大多数管理者对"成功标准"的理解从根上就偏了。
多数人把成功标准当成项目计划书里的一个段落,写完就束之高阁,等到项目收尾才翻出来对照。但在我实际陪跑的经验里,成功标准真正的价值不在于"事后验收",而在于"事前取舍"。它决定了资源该投多少、范围该砍到哪、风险该在哪一级升级、什么情况下该果断叫停。
换句话说,目标回答的是"我们往哪走",成功标准回答的是"走到什么程度算到了、什么时候该掉头"。管理层如果只定了目标、没定标准,等于给了团队一张没有刻度的地图。
我把这个核心判断拆成四条,方便你快速对照自己的组织:
- 成功标准是管理语言,不是项目文档。它必须能被高管、中层、执行层用同一套话复述,否则就是各说各话。
- 成功标准是多维的,不是单一 KPI。交付、业务、过程、组织四类标准缺一不可,只是权重随项目类型变化。
- 成功标准要前置到启动会之前。等执行层开始干活才讨论成功,成本已经发生,纠偏很难。
- 成功标准必须配复盘节奏。没有复盘的标尺会失效,因为没人真正用它做判断。
这四条看着简单,但我见过的失败项目,几乎每一条都能对上号。

二、背景:为什么"目标清晰"却依然落不了地
先讲一个我亲身经历的真实场景,你会更容易理解问题的结构。
1. 一场"目标一致"的启动会,为什么三个月后全线跑偏
2023 年,我参与一家 300 人规模的 SaaS 公司(化名"云栈科技")的客户成功体系升级项目。启动会上,CEO 讲得很清楚:"我们要在 6 个月内把续费率从 78% 提升到 88%。"全场鼓掌,团队士气很高。
三个月后我回访,发现项目已经严重偏离。销售团队在拼命签新单冲业绩,因为他们的 KPI 是新增合同额;客户成功团队在做满意度调研,因为他们的 KPI 是 NPS 分数;产品团队在开发新功能,因为 OKR 里写着"季度上线 8 个核心功能"。
三个团队都在努力,但没有人真正在为"续费率"这个目标工作。问题出在哪?CEO 定义了目标,却没有定义成功标准。哪些行为算成功、哪些指标要联动、谁为最终结果负责,全都没有说清楚。
这就是典型的"目标清晰、标准缺失"。团队不是不努力,而是没有共同的标尺来判断"我做的这件事,是不是在推动成功"。

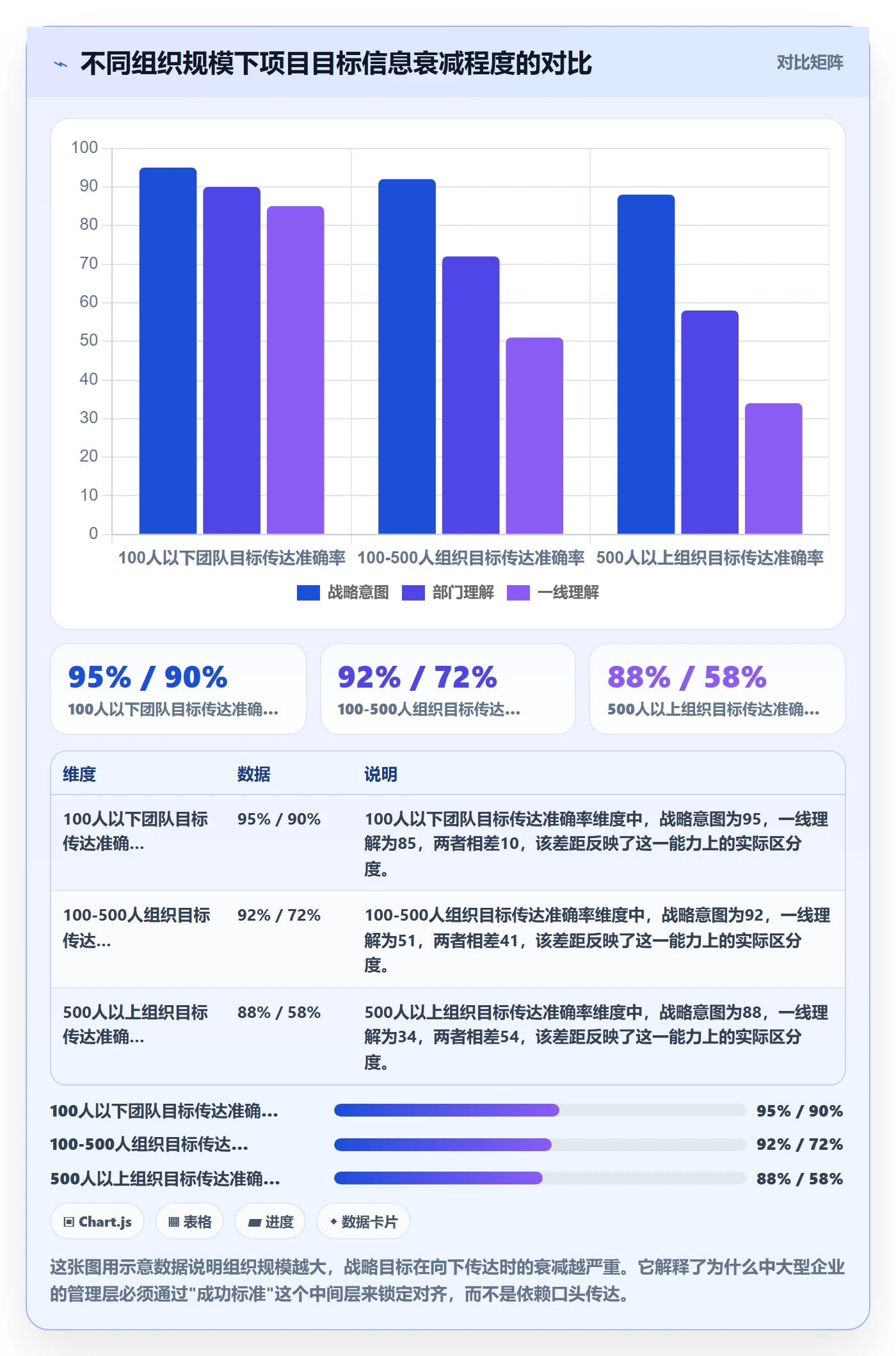

2. 中大型企业的特殊性:人越多,成功标准越需要被"翻译"
对 100 人以下的小团队,创始人喊一句"这次必须拿下",大家基本能对齐。但一旦组织超过 100 人、跨越多个部门,信息衰减会迅速放大。
我在服务中大型企业时反复观察到三个规律:
- 层级越多,目标失真越严重。CEO 说的"成功"到部门经理那里已经变成 KPI 数字,到一线员工那里只剩任务清单。
- 部门墙越厚,成功标准越容易被部门化。每个部门都拿对自己有利的指标解释成功。
- 项目周期越长,成功标准越需要分阶段。6 个月、12 个月、24 个月的成功定义完全不同。
这就是为什么管理层必须先定义成功标准,再谈执行。成功标准是跨越组织层级和时间的"翻译器",把高层的战略意图翻译成每个层级都能判断的刻度。

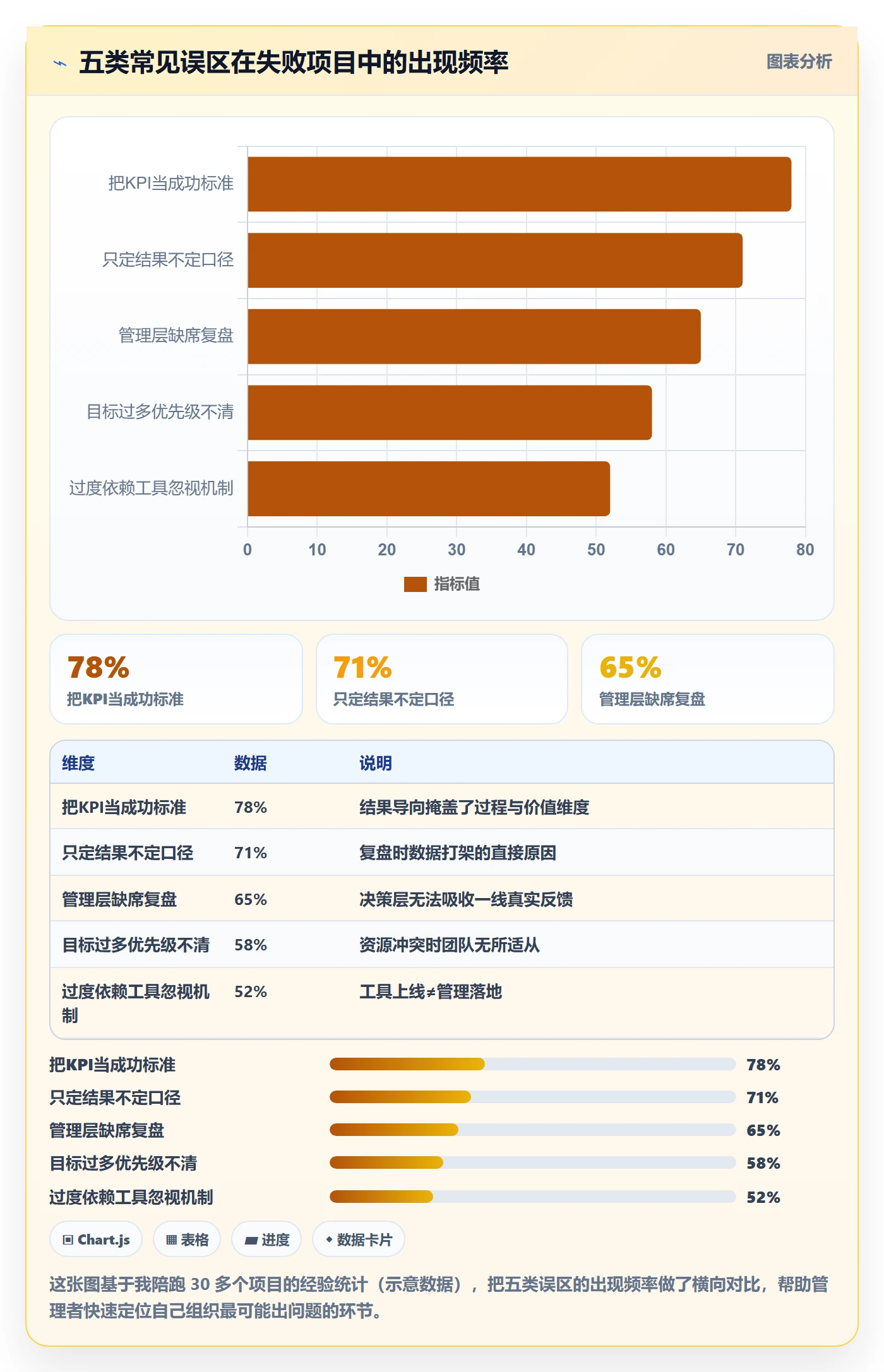

三、拆解误区:管理层最常踩的五个坑
讲完背景,我们来看具体误区。这五个坑我几乎在每个失败项目里都能见到至少两三个。
1. 把 KPI 当成功标准
这是最普遍的误区。很多管理者认为"我定了 KPI,就等于定了成功标准"。但 KPI 只是成功标准的一个子集,而且是偏结果的那部分。
举个例子:一个客户满意度提升项目,如果只定"满意度达到 90%"这一个 KPI,团队可能会通过引导客户打分、筛选调研样本等方式"冲数字"。真正反映成功的指标还应该包括投诉率、复购率、问题解决时长等。
KPI 能告诉你"到了没",但不能告诉你"是不是真的到了"。成功标准要能抵抗这种数字游戏。
2. 只定结果,不定口径
第二个坑更隐蔽。管理层经常说"我们要把效率提升 20%",但没人问:哪个效率、怎么算、数据从哪来?
我曾经看到两个部门对"交付效率提升"的理解完全不同:研发部按"人天/需求"算,运维部按"故障恢复时长"算。项目结束时两边数据都很好,但整体业务并没有变快。这就是口径不统一的代价。
成功标准必须写清楚:指标的完整业务名称、计算公式、数据来源、统计周期、责任人。少任何一个,都会在复盘时打架。
3. 管理层不参与复盘
很多公司的项目复盘是项目经理主持、执行团队参加,管理层只看一份 PPT 报告。这是我见过最"浪费"的做法。
复盘的真正价值不在于总结过去,而在于让管理层基于事实重新做判断和取舍。如果管理层不坐在桌边听一线讲真实困境,下次项目他们还是会拍同样的脑袋。
我建议管理层至少亲自主持关键里程碑的复盘,而不是交给下属代劳。
4. 目标太多,优先级不清
一个项目同时追求 8 个目标,本质上等于没有目标。因为当资源冲突时,团队不知道该牺牲哪个。
我通常会建议管理层用"如果只能保一个,保哪个"这个问题来强制排序。排序过程本身就是定义成功标准的过程。
5. 过度依赖工具,忽视管理机制
最后一个坑也很常见:上了项目管理工具,就以为目标落地有了保障。但工具只是承载物,真正决定成败的是背后的管理机制,谁定标准、谁对齐、谁复盘、谁拍板。
我接触过一家公司,花大价钱部署了某项目管理平台,可项目延期率依然是 40%。后来发现,工具里没有一条清晰的"成功标准"字段,团队还是靠邮件和口头沟通对齐。这就是典型的"用工具替代管理"。

四、专业判断逻辑:成功标准的四层结构
说完误区,讲正面的方法论。我总结出一套"四层成功标准"框架,在过去几年里反复使用,效果稳定。
1. 交付标准:范围、质量、时间、成本
这是最基础的一层,回答的是"东西做出来没有、做得对不对"。四个维度缺一不可:
- 范围:明确什么在项目内、什么在项目外。范围边界不清,是延期的第一杀手。
- 质量:用可验证的标准定义,比如缺陷密度、测试覆盖率、客户验收通过率。
- 时间:不只是总工期,还要有里程碑节点。
- 成本:预算上限,以及超支的触发条件和应对机制。
交付标准是必需的,但只有它远远不够。我见过太多项目"准时按预算交付",业务却完全没受益。
2. 业务标准:收入、成本、效率、客户价值
第二层回答的是"业务真的变好了吗"。这是管理层最关心、也最容易模糊的一层。
业务标准要具体到可量化的业务指标。比如数字化项目不能只说"提升运营效率",要说"订单处理时长从平均 4.2 小时降到 2 小时以内,月度人工核单工时从 320 小时降到 80 小时"。
业务标准的难点在于时间滞后性。业务价值往往在项目交付后 3-6 个月才显现,所以必须在项目启动时就约定好"何时用哪个指标验收"。
3. 过程标准:里程碑、风险、协作、决策效率
第三层容易被忽略,但对中大型项目极其重要。它回答的是"我们是怎么走到终点的"。
为什么过程标准重要?因为一个"结果好但过程混乱"的项目,很难被复制;而一个"过程健康"的项目,即使结果打折,组织也沉淀了能力。
过程标准通常包含:里程碑准时率、风险在早期被识别的比例、跨部门决策的平均周期、关键接口人的响应时效。
4. 组织标准:能力沉淀、流程资产、人才成长
第四层是最高层,也是中大型企业最应该重视的。它回答的是"这个项目让组织变强了吗"。
具体包括:项目沉淀了哪些可复用的流程和模板、有多少人通过项目获得了新能力、组织在类似项目上的成熟度有没有提升。
我服务过的一家企业,在每个重大项目结束后强制输出"三份资产":一份流程 SOP、一份踩坑清单、一份能力地图。三年下来,他们的项目平均交付周期缩短了 27%。组织标准才是长期复利的来源。

五、落地机制:从标准到执行的五个关键动作
框架讲完,讲讲怎么真正落到管理层动作上。我把管理层在项目目标上的关键动作提炼成五个,每一个都对应一个决策点。
1. 目标澄清会:先回答"不做什么"
很多启动会开得像誓师大会,激情有余、边界不清。我建议把第一场会单独拿出来做"目标澄清",重点回答三个问题:为什么做、不做什么、成功是什么。
其中"不做什么"最关键,也最容易被跳过。明确排除项,等于提前锁定了范围,能减少后期 30% 以上的扯皮。
2. 标准共创:管理层定方向,核心团队定口径
方向由管理层给,但具体口径必须让一线核心团队参与制定。因为他们最清楚数据从哪来、哪些指标可测。
共创的产出应该是一张"成功标准画布",把四层标准、指标、口径、数据来源、责任人全部写在一页纸上。
3. 责任授权:发起人、负责人、接口人分开
我见过很多项目只设一个"项目负责人",结果这个人既没有资源调配权,又要为结果背锅。正确的做法是分层:
- 项目发起人(管理层):负责定标准、给资源、做关键决策。
- 项目负责人:负责日常推进和协调,对过程负责。
- 接口人:各部门指定,对跨部门对齐负责。
三层责任清晰,才能避免"谁都负责、谁都不负责"。
4. 里程碑设计:把成功标准拆成阶段验收点
成功标准如果是整块的,很难在执行中校准。我建议在每个里程碑上都设定"部分成功标准",比如第一阶段验收"关键模块上线且通过测试",第二阶段验收"试点部门使用率达到 60%"。
这样,团队每过一个节点就能知道自己是否在正确轨道上。
5. 复盘节奏:数据看板 + 关键假设验证
复盘不是季度末的一次性动作,而是嵌入到节奏里的习惯。我通常建议:
- 周度看数据看板,关注过程指标。
- 月度做一次假设验证,检查当初的假设是否成立。
- 阶段末做一次正式复盘,管理层必须参加。
其中"假设验证"最容易被忽略,但也最有价值。项目启动时我们往往基于一些假设(比如"用户会因为 X 功能而增加使用"),月度验证能及时发现假设不成立,尽早调整。

六、案例解析:三类项目的成功标准重构
下面用三个教学示意案例来演示如何重构成功标准。案例基于我实际参与项目时的典型场景做了脱敏和简化,数据为示意,不代表任何真实企业。

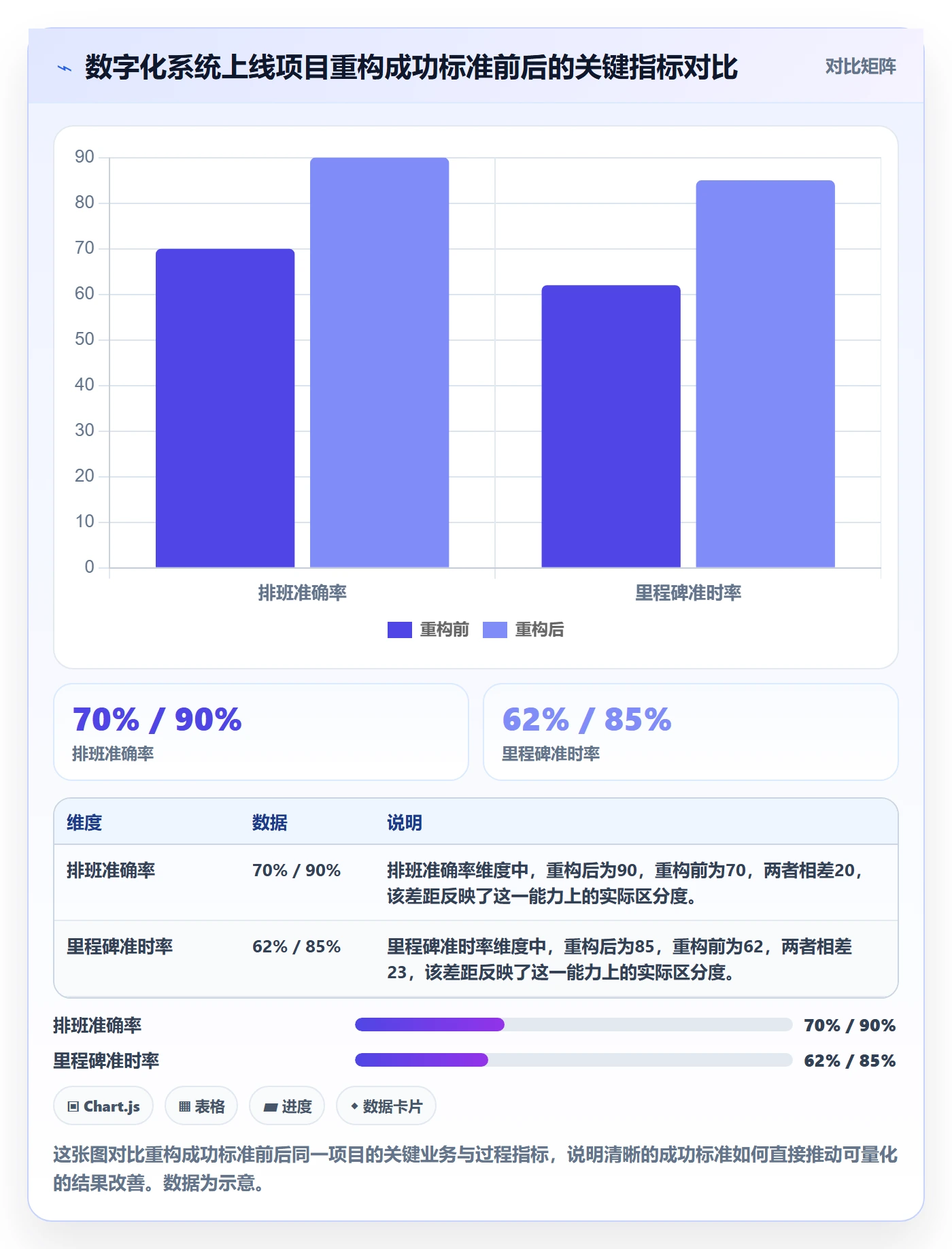

1. 数字化系统上线:从"按时上线"到"业务真正使用"
假设一家制造企业要上线一套生产管理系统。初始目标写的是"6 个月内系统上线"。
问题很明显:上线只是动作,不是结果。系统上线了但车间不用,等于失败。
重构后的成功标准可以这样写:
- 交付标准:6 个月内核心模块上线并通过验收,关键缺陷密度低于 0.5 个/千行。
- 业务标准:上线后 3 个月内,3 个试点车间的排班准确率从 70% 提升到 90% 以上,月度人工统计工时从 240 小时降到 60 小时。
- 过程标准:关键里程碑准时率 ≥ 85%,跨部门决策周期 ≤ 3 个工作日。
- 组织标准:沉淀 1 套实施 SOP 和 1 份踩坑清单,培养 5 名内部系统管理员。
这样重构之后,"成功"就不再是一个模糊的词,而是可以被每个角色判断的具体刻度。

2. 新产品试点:从"看销售额"到"验证可复制模型"
第二个案例是新产品试点。很多公司做试点项目,成功标准只写"销售额达到 X 万"。这个标准太单薄,因为试点的本质目的不是短期收入,而是验证商业模式是否可复制。
重构后的试点成功标准可以包括:
- 交付标准:3 个月内完成 2 个城市的试点投放,产品迭代 3 个版本。
- 业务标准:试点城市客户获取成本低于 280 元,30 天复购率高于 25%,单位经济模型(LTV/CAC)大于 2.5。
- 过程标准:每周至少完成 10 次用户访谈,关键假设验证率达到 70%。
- 组织标准:沉淀一份可复制的投放手册和一份失败假设清单。
这样,试点即使销售额未达预期,只要能验证可复制模型或排除错误方向,仍然算成功。
3. 流程优化项目:从"完成培训"到"行为改变与流程遵从"
第三个案例是流程优化。典型的错误标准是"完成 8 场培训、覆盖 100% 员工"。培训完成不代表流程被遵守。
我更倾向把成功标准放在行为层:
- 交付标准:新版流程文档发布,培训覆盖率 100%。
- 业务标准:流程上线后 2 个月,关键审批节点平均处理时长从 3.5 天降到 1.2 天,审批一次通过率从 64% 提升到 88%。
- 过程标准:流程遵从抽检合格率 ≥ 90%。
- 组织标准:关键岗位员工对流程的复述准确率达到 85%。
其中"复述准确率"这个指标听起来有点特别,但它非常有效,只有员工能用自己的话讲清楚流程,才说明内化到位。
七、工具支撑:中大型企业为什么更需要专业项目管理平台
前面讲的机制,如果没有承载物,很容易停留在 PPT。100 人以下团队可以用表格和文档勉强支撑,但一旦组织规模过百、项目数量增多,专业平台几乎是刚需。
PingCode 主要服务中大型企业及 100 人以上组织,这个定位和"管理层定义成功标准"的场景非常契合。原因很简单:中大型企业的成功标准最复杂、跨部门协作最多、复盘节奏最密,恰恰最需要工具的支撑。
1. 成功标准需要一张画布,而画布需要被"承载"进系统
我在陪跑中经常发现,团队把成功标准画布做成了 Excel,存在某个人的电脑里。三个月后要复盘,文件找不到了。更好的做法是把四层标准、指标口径、数据来源、责任人直接结构化进项目管理平台,让每个相关人在自己的视图里都能看到当前项目的成功标准是什么。
PingCode 支持自定义字段和工作项模型,可以把四层成功标准映射成结构化数据,而不是散落的文档。
2. 私有化部署适配中大型企业的数据敏感场景
中大型企业尤其制造业、金融、能源行业,对数据不出域有硬性要求。成功标准里涉及收入、成本、客户数据等敏感指标,放在公有云工具里很多企业是不放心的。PingCode 支持私有化部署,这一点对中大型企业的管理层来说,是"能不能用"的门槛问题,而不是"好不好用"的偏好问题。
3. 从既有平台平滑迁移,降低切换成本
很多企业过去几年用的是 Jira,团队习惯已经养成了。要切换到国产平台,最大的顾虑是迁移成本和数据完整性。PingCode 支持 Jira 平滑迁移,对中大型企业来说,这是一个务实的国产替代选择,既满足自主可控的要求,又不至于让团队重新学习一套完全陌生的体系。
需要说明的是,工具只是承载,成功标准本身的设计和迭代,仍然是管理层的责任。工具能帮你把标准固化、可视、可追溯,但不能替你判断什么是"真正的成功"。

八、不同情况下的行动建议与取舍
最后讲讲实操层面:不同类型、不同阶段的组织该怎么落地。我会按场景给建议,并明确每种做法的取舍。
1. 首次系统开展项目目标管理的组织
如果你所在的组织从来没有系统性的成功标准定义,不要一上来就追求四层齐全。建议:
- 先做交付标准 + 业务标准两层。这两层能覆盖 80% 的日常决策需求。
- 选一个试点项目先跑。不要全公司铺开,用一个项目验证框架。
- 管理层亲自主持首次成功标准对齐会。这个动作本身就是信号。
取舍在于:只做两层会漏掉过程和组织标准,短期够用但长期沉淀不足。所以半年内一定要补齐后两层。
2. 已有项目体系但落地效果差的组织
这类组织通常有流程、有工具,但执行走样。建议重点做三件事:
- 审计现有项目的成功标准文档。大概率会发现口径混乱、指标缺失。
- 重建"成功标准画布"模板。用统一结构倒逼规范化。
- 把复盘纳入管理节奏。管理层必须亲自参加阶段复盘。
取舍在于:重建模板会有短期摩擦,团队会抱怨"又要写文档"。但这次不痛,下次还会重复踩坑。
3. 跨部门、跨地域的大型项目
对于涉及 3 个以上部门、多个地域的大型项目,成功标准必须分层设定:
- 项目层成功标准:整体目标和四层标准。
- 部门层成功标准:每个部门在交付、业务、过程上的具体贡献。
- 个人层关键结果:与部门标准挂钩,避免个人目标和项目目标脱节。
取舍在于:分层会带来管理复杂度,尤其是层与层之间的对账成本。但如果不分层,大项目会因为"大家都觉得和自己无关"而失败。
4. 快速迭代型项目(如互联网产品)
这类项目节奏快,不宜用太重的四层标准,否则会拖慢迭代。我的建议是:
- 保留业务标准和过程标准,弱化交付标准的审批环节。
- 用短周期复盘替代长周期验收。比如两周一复盘。
- 成功标准写小、写具体。一个迭代周期对应一组标准。
取舍在于:轻量化会牺牲文档完备性,团队依赖默契。所以要建立更强的团队成熟度和信任文化作为补充。
5. 变革类、文化类项目
变革类项目最特殊,因为它的成果很难用财务指标衡量。我的建议是重点押注组织标准:
- 明确行为改变的可观察指标。比如流程遵从抽检合格率、员工复述准确率。
- 把管理层亲自参与作为一项成功标准。变革项目里,高管的出现频率直接影响成功率。
- 用"阶段性故事"辅助复盘。数据 + 案例,比纯数字更能说明进展。
取舍在于:变革类项目的成功标准最难量化,容易被质疑"不客观"。这时宁可多列几个侧面指标,也不要用一个假的精确数字来糊弄。

九、结语:下一次项目启动前,先开一场成功标准对齐会
回到文章开头那家装备制造企业的复盘会。会议最后,我建议他们做一件事:不管当前项目推进到什么程度,先把四层成功标准重新写一遍,并在下一次月度例会前,单独开一场 90 分钟的成功标准对齐会,由 CEO 亲自主持。
三周后他们反馈:对齐会上暴露了 11 处口径不一致,其中包括两个部门对"现金流回正"的算法完全不同。这些问题如果拖到项目收尾才发现,损失会大得多。
我想强调的独特观点是:成功标准不是项目管理的一个附属环节,而是管理层用来做取舍、给资源、定节奏的核心工具。它不是项目经理的活,而是管理层的活。谁回避了这件事,项目就一定会在某个节点爆雷。
下一步,你可以这样做:
- 找出手上正在推进的 1-2 个核心项目,检查它们有没有书面、明确、口径统一的成功标准。
- 如果没有,用文章里的"四层成功标准"框架起草第一版,不要追求完美,先有一版。
- 安排一场 60-90 分钟的成功标准对齐会,管理层必须出席,核心团队共同参与定口径。
- 把对齐结果结构化进项目管理平台,让标准可视化、可追溯、可复盘。
- 把阶段复盘纳入固定管理节奏,管理层亲自参加。
成功标准对齐会开好了,项目就已经成功了一半。剩下的一半,就是坚持用它做判断。
常见问题解答(FAQ)
1. 项目目标和成功标准到底有什么区别?管理层写的时候怎么区分?
我在公司做PMO,每次启动会写完目标就散会了,等到结项评审时,业务方说'没达到预期',项目组说'该交付的都交付了',两边吵得很难看。我后来才发现,我们的文档里只有目标,没有一句能拿来判定的成功标准。
一句话区分:目标回答'往哪走',成功标准回答'走到什么程度算过关'。判断方法很硬:把这句话放到项目结束当天,你能不能只靠它得出'验收通过或不通过'的结论?不能,它就还是目标。落地写法是让每条成功标准都带五件东西,口径、基线值、目标值、数据来源、时间窗。
举个教学示例:目标是'提升客服响应效率',成功标准写成'一线客服首次响应中位数从45秒降到20秒以内,连续4周达标,同期客户满意度不低于4.6分,数据取自工单系统自动埋点,不接受人工统计'。另外建议每条成功标准配一个反指标,防止单点优化,比如响应提速了但转接率翻倍,那就是没成功。
管理层在这一步的核心动作不是写全,而是拍板:哪几条结果是绝对不能牺牲的。
2. 成功标准写几个维度、几条指标才合适?写多了团队说做不完,写少了又怕漏掉关键项。
我们上一次做数字化转型项目,成功标准表拉出来有23条指标,结果三个月后没人看得懂,周会上大家只盯着其中两三条,剩下的全成了摆设。第二次我砍到6条,又担心漏了什么,纠结了很久。
经验值是四个维度、不超过7条指标。四个维度分别是:交付标准(范围、质量、时间、成本)、业务价值(收入、成本、效率、客户价值)、过程健康(里程碑达成率、风险关闭率、决策周期)、组织沉淀(流程资产、能力复用)。
指标总数控制在5到7条,结构上必须包含1条北极星结果指标、2到3条支撑指标、2条反指标,反指标是防止你为了让主指标好看而伤害别处。权重按项目类型调:偏交付的系统上线类项目可以按3:3:3:1,偏业务的试点项目按2:5:2:1,变革类项目要把组织沉淀提到20%以上。
判断某条指标该不该留,用一个操作标准:连续两个迭代没有任何人在任何会上引用过它,就删掉。还有一个现实提醒,超过12条指标的看板,管理层基本不会打开第三次。
3. 成功标准对齐会具体怎么开?90分钟里管理层到底要做什么?
我以前主持启动会就是念一遍目标、分一下工,散会后各组的理解完全不一样,等到执行中期才发现大家脑子里的'成功'根本不是一回事。后来我把启动会改成对齐会,流程重做了一遍,效果好很多。
90分钟可以这样切:0到10分钟由项目发起人讲清'为什么做、不做什么',这里必须出现明确的排除项;10到35分钟让各条线负责人各自写下自己认为的成功标准,先独立写、再公开贴,避免第一个人发言就把所有人锚定住;
35到55分钟做冲突标记,把口径不一致、基线缺失、数据源对不上的条目圈出来,这一步不要急着解决,先暴露;55到75分钟收敛成北极星指标加反指标,逐条确认数据来源和责任人;最后15分钟定里程碑验收点和复盘节点。
管理层在这个会上的关键动作有两个:一是在'哪些结果不能牺牲'上拍板,二是明确自己会参加哪几次评审,而不是替团队选所有指标口径。会议输出物是一页成功标准画布,会后48小时内发出,并让每个责任人回签确认,口头认同不算数。
4. 成功标准定完之后多久校准一次?中途发现标准本身定错了怎么办?
我们有个项目指标连着三个月全绿,结果结项时业务方直接说不认可,说系统上线了但根本没人用。那次之后我才意识到,标准不是写完就锁死的,它会过期。
校准节奏建议分三层:里程碑节点必做一次正式校准,日常双周做一次数据核对,月度做一次标准有效性评估。判断标准该不该改,看三个信号:一是数据源实际上拿不到,指标靠人工估算在撑;二是指标持续全绿但业务方不认账,说明衡量的东西和真实价值脱节;三是项目依赖的外部假设被证伪,比如原来预期政策会放开但没放开。
要改的话立三条规矩:改结果指标必须由管理层批准并书面记录变更原因,不允许项目组自己悄悄改;改口径必须回算历史数据,否则趋势图全是断点;考核周期最后一个月不动标准,避免为了好看而调整。
还有三个不要:不要在没有基线数据的情况下使用百分比指标,不要用'显著提升''明显改善'这类无法验证的表述,不要把过程动作当结果,比如'完成10场培训'只是动作,'培训后流程遵从率从62%升到85%'才是结果。
核心关键词
文章包含AI辅助创作:成功标准落地方案:管理层开展项目目标的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/310945
读者评论
文章把成功标准前置到启动会之前,这点很关键。很多项目复盘时扯皮,不是执行差,而是最初没人统一‘成功’口径。管理层应先回答不做什么,再谈怎么做,否则资源冲突时团队只能各自解读。
四层成功标准框架有实操价值,尤其业务标准要写清公式、数据来源和责任人。否则研发按人天算、运维按恢复时长算,数据都好看,整体业务却没变快。建议先做一页成功标准画布。
组织标准常被忽略,但中大型企业最该重视。项目结束输出流程SOP、踩坑清单和能力地图,才能把项目经验变成组织资产。不过前提是管理层亲自主持关键复盘,否则一线真实困境传不上去。
方法对中大型企业很有参考性,但小团队直接套四层标准可能偏重。更现实的是先抓住交付和业务两层,用‘如果只能保一个保哪个’强制排序,再逐步补过程和组织标准,避免管理成本超过项目收益。
