项目目标目标对齐教程:实施团队制度设计,避坑指南

2021 年秋天,我接手过一个 137 人的研发组织,当时它刚刚经历了一次"目标对齐",全员大会开了三个小时,CEO 讲完战略,六个部门负责人轮流上台表态,会后所有人都在群里回复"目标清晰、方向一致"。三周之后,同一个项目出现了两个部门抢同一批后端资源、前端按 A 版本做、测试按 B 版本写用例的荒唐局面。复盘时大家说的最多的一句话是:"我以为他们那边不是这个意思。"

这件事改变了我对"目标对齐"的理解。目标对不齐,绝大多数时候不是态度问题、不是沟通能力问题,甚至不是老板表达不清的问题,而是制度缺位问题。你没有为"对齐"设计过任何一套可执行、可留痕、可追责的机制,却指望靠一次会议、一份文档、一句"大家要统一思想"来实现对齐,这在概率上就是不成立的。

这篇文章不聊沟通技巧,也不做 OKR 科普。我把过去几年在三个不同规模组织里落地的经验,整理成一套"实施团队制度设计"的完整教程:先给结论,再拆误区,然后给框架、给案例、给行动建议、给取舍判断,最后给十个高频制度漏洞和一份 30 天落地路线图。你可以直接拿去用,也可以对照自查。

一、先给结论:目标对齐是制度产物,不是沟通产物

在展开之前,我先把最核心的判断摆在最前面。如果你的时间只够读一段,读这一段就够了。

1. 我复盘 23 个项目后得到的归因分布

过去四年,我对经手的 23 个跨部门项目做过一次脱敏复盘,把所有"目标未达成且归因为对齐失败"的案例重新做了一次根因归类。结果和我最初的直觉差别很大:真正因为"信息没传达到"导致的失败,只占很小一部分;绝大多数问题出在制度层面,没有优先级裁决机制、没有权责接口、没有变更留痕、没有升级通道。

下面这张图是我当时整理的归因分布。它解释了一个很多人不愿意承认的事实:你对齐失败的次数,和你开会的次数基本无关,和你制度设计的完整度强相关。

项目目标目标对齐教程:实施团队制度设计,避坑指南

2. 对齐制度的最小完整集:五件套

我后来把这套东西收敛成"五件套"。缺任何一件,对齐都会在某个阶段塌掉,而且塌的方式还不一样。

  • 目标制度:目标怎么拆、拆几层、承诺型和挑战型怎么区分、优先级谁定。缺它,团队会"努力错方向"。
  • 权责制度:谁负责、谁批准、谁协作、谁知会、接口人有没有决策权。缺它,团队会"都在忙、没人担"。
  • 节奏制度:什么会必须开、开多久、必须产出什么、多久校准一次。缺它,团队会"信息版本不一致"。
  • 激励制度:项目目标和部门 KPI 冲突时以谁为准、对齐行为算不算绩效。缺它,团队会"理性地不配合"。
  • 变更制度:目标能不能改、谁批、改完要不要重排资源、影响谁。缺它,团队会"连夜返工且不落好"。

这五件套不是理论推演出来的,是我一次次踩坑之后倒推出来的。每一次项目翻车,回头找原因,最后都能落到这五件里的某一件上。

3. 为什么"开会宣贯"几乎必然失效

会议是一种信息广播机制,不是一种约束机制。它能让所有人"听到"目标,但无法让所有人的行为自动收敛到目标上。真正约束行为的是三样东西:清晰的优先级排序、明确的权责归属、以及和利益挂钩的考核规则。

所以我在任何组织里推目标对齐,第一件事永远不是"开一次全员对齐会",而是先问四个问题:目标有唯一负责人吗?优先级冲突谁裁决?接口人有决策权吗?部门 KPI 和项目目标打架时听谁的?这四个问题答不上来,会开得再热闹也是白开。

二、真实场景:我亲历的三次"假对齐"

抽象的判断说服力有限,我讲三个脱敏过的真实场景。它们分别对应制度五件套里的不同缺位,你大概率能在自己的组织里找到影子。

1. 场景一:启动会全票通过,两周后两个部门抢同一批人

那是一个中台重构项目,启动会开得非常成功,六个负责人全部表态支持,会议纪要写得也很漂亮。问题出在:纪要里只写了"各部门配合中台团队完成改造",没写"哪三个人在第几周到第几周全职投入"。

两周后,业务 A 部门要赶一个大促版本,把两名后端抽调回去;业务 B 部门紧随其后,抽走一名测试。中台项目负责人去协调,发现自己没有任何资源调度权,只能一层层往上找,等决策出来已经过了五天,里程碑直接滑期。

这件事让我意识到一个关键点:启动会上获得的"支持",是没有约束力的意向,不是资源承诺。真正的对齐必须落到"具体的人、具体的时间段、具体的工时比例"上,否则就只是一场气氛很好的演出。

2. 场景二:老板一句话改目标,团队连夜返工

第二个场景更常见。项目做到第七周,老板在客户现场听到一个新需求,回来在工作群里说了一句"这个方向更好,我们调整一下"。没有人问"调整之后原定的三个模块还做不做",也没有人评估工期和资源影响,团队当晚加班改方案。

三周后,老板发现原来承诺给另一个客户的交付也要延期了,回头问"为什么没人提醒我"。项目负责人很委屈:"您说改就改,我们哪敢问。"

这个场景里缺失的是变更制度。目标可以变,市场在变、客户在变,不变才是不正常的。问题不在"变",而在于变完之后:资源没重排、优先级没重置、受影响的平级部门没被通知。这才是返工的真正来源。

3. 场景三:复盘会变成批斗会

第三个场景的破坏性最隐蔽。项目延期之后开复盘会,会议从"我们来看看哪里可以改进"逐渐滑向"这个锅该谁背"。第一次大家还认真讨论,第二次开始有人带录音笔,第三次开始所有人在会上只说安全的话。

结果是:制度问题被永久隐藏在"个人能力不足"的叙事下面,下一次项目继续以同样的方式翻车。

我后来坚持在复盘模板里加一栏叫"制度改进项",并且规定这一栏必须至少填三条,否则复盘不算完成。这一条小规则,把复盘的性质从"追责"扳回了"迭代"。

4. 三个场景里抽出的共同变量

把三个场景横向拉平看,会发现它们的共同变量不是"人的问题",而是三件事:没有资源承诺的书面化、没有变更的影响评估、没有把制度改进作为复盘的必要产出。

下面这张图对比了"假对齐"和"真对齐"在六个维度上的表现差异,你可以拿它当自测表用。

项目目标目标对齐教程:实施团队制度设计,避坑指南

三、拆解六个常见误区

在给出制度设计框架之前,我需要先把六个最常见的误区拆掉。这些误区我自己全都踩过,而且它们往往会组合出现,让问题看起来更加无解。

1. 误区一:把对齐等同于开会

很多人默认"会开完了 = 对齐完成了"。但会议只能完成信息同步,无法完成责任绑定。我见过的典型症状是:周会开得极其规律,纪要也发得很及时,但连续四周纪要里的行动项无人验收。

正确的做法是把会议定义为制度的一个执行节点,它必须承接上游(目标与权责)并产出下游(行动项与升级请求)。没有上下游的会,本质上是一次集体消耗。

2. 误区二:把 OKR 当万能药,把 KPI 当落后产物

"我们上了 OKR,目标对齐问题就解决了",这是我听过最多的误判之一。OKR 解决的只是"目标如何设定和公开"的问题,它不解决权责、不解决优先级冲突、不解决激励冲突。

我的判断是:OKR 和 KPI 不是替代关系,而是分工关系。探索型、需要跨部门拉通的业务适合用 OKR 表达方向和野心;稳定运营、需要守住底线的职能适合用 KPI 保证不塌方。一家公司里同时存在两套逻辑是正常的,不正常的是没人说清楚"哪部分用哪套"。

3. 误区三:共同负责 = 无人负责

会议纪要里写"由 A、B、C 三个部门共同负责",看起来是加强协作,实际效果往往是三个部门都等别人先动。共同负责在制度上等价于分散责任,而分散责任的默认结果就是无人兜底。

我现在的做法是:任何一条行动项只能有一个"责任人(Owner)",其他角色写"协作方"或"知会方"。责任人和协作方的区别是:责任人必须交付,协作方只需要在约定时间内响应。

4. 误区四:接口人只做传话筒

跨部门项目里设接口人是好做法,但如果接口人没有决策权,他就只是一个"人力路由器"。信息来回传递两次,时间成本翻倍,问题一个都没解决。

判断接口人是否合格,我的标准很简单:他能不能在约定的边界内现场拍板?如果每次都要回去请示,那这个角色应该取消,直接让有决策权的人参会。

5. 误区五:工具上线 = 制度落地

我见过不少组织花了几个月选型、部署、培训,把看板做得非常漂亮,但优先级冲突依然靠吵架解决、变更依然靠口头通知。工具是制度的载体,不是制度的替代品。没有制度,工具只会把混乱的过程记录下来,让混乱看起来更专业。

6. 误区六:目标定了就不能改

这个误区走向另一个极端。有些管理者为了"严肃性",坚决不允许目标调整,结果团队明明知道方向错了也不敢说,等到季度末拿一个糟糕的结果来汇报。

正确的原则是:目标可以改,但变更必须留痕、必须做影响评估、必须重新确认优先级和资源。自由的变更和僵化的不变,都是制度缺失的表现。

下面这张图统计了我在不同组织里观察到这六类误区的出现频次,可以看到"共同负责无人负责"和"工具替代制度"是最普遍的两项。

项目目标目标对齐教程:实施团队制度设计,避坑指南

四、专业判断逻辑:一套可落地的制度设计框架

拆完误区,接下来是正题。我把这套框架概括为一句话:一页目标地图 + 三层对齐 + 四张表 + 五个会 + 一个升级通道。这不是为了好记而凑的数字,每一部分都对应前面拆掉的一个具体误区。

1. 一页目标地图:把公司、项目、团队、个人连起来

目标地图的核心要求是"一页"。为什么必须是一页?因为只要超过一页,就没有人会真正去对照它。我见过太多公司有一份 40 页的战略解码文档,但真正在一线被使用的,是团队自己私下拉的一个 Excel。

一页目标地图应该包含四列:层级、目标表述、衡量指标、唯一负责人。层级从公司到个人最多四层,再往下拆就变成任务清单了,任务清单不属于目标地图的范畴。

2. 三层对齐:战略到项目、项目到部门、部门到个人

三层对齐的关键不是"层层传达",而是"层层确认"。传达是单向的,确认是双向的。我在推三层对齐时会强制要求每一层完成一次反向确认:下一层用自己的话复述上一层的要求,并说明自己打算怎么做、需要什么资源。

如果下一层复述出来的内容和上一层想表达的不一致,问题在这一步就暴露了,而不是在三个月后的交付评审上。

3. 四张表:目标拆解表、权责接口表、依赖风险表、变更记录表

四张表是我的"制度工具箱"。它们不是文档,而是要真正被填写和维护的工作表。下面这张表说明了每张表解决什么问题、谁维护、多久更新一次。

表名 解决什么问题 维护人 更新频率
目标拆解表 目标从哪里来、拆到哪一层、谁负责、怎么衡量 项目经理 / PMO 立项时建立,季度校准
权责接口表 谁负责、谁批准、谁协作、谁知会、接口人权限边界 项目经理 项目启动时建立,成员变更时更新
依赖风险表 我依赖谁、谁依赖我、依赖交付时间、风险等级 各模块负责人 每周同步更新
变更记录表 变了什么、为什么变、影响谁、谁批准、资源如何重排 项目经理 每次变更即时登记

关于目标拆解,我给一个可以直接抄的模板结构。注意这里刻意要求填写"不做清单",这是我踩过坑之后加上的,不写清楚不做什么,目标一定会无限膨胀。

目标拆解表(单条目标模板)
目标层级:项目级 / 团队级 / 个人级

目标表述:动词 + 对象 + 衡量指标 + 时间范围

衡量指标:主指标 1 个 + 辅助指标不超过 2 个

唯一负责人:姓名(不是部门)

协作方:姓名 + 承诺投入比例

里程碑:M1 日期 / M2 日期 / M3 日期

明确不做:列出 2,3 项本周期内不投入的事项

变更记录:变更日期 / 变更原因 / 批准人

4. 五个会:立项会、周同步、月度复盘、风险升级、季度校准

会议不是越多越好,而是每个会议必须有不可替代的产出。我设计的五个会各自承担不同职能,任何一个会议如果连续三次没有产出它该产出的东西,就应该被合并或取消。

会议 核心产出 频率 时长上限
立项会 目标地图、权责接口表、里程碑、资源承诺书 项目启动时一次 120 分钟
周同步 偏差清单、风险清单更新、跨部门依赖确认 每周 45 分钟
月度复盘 目标达成度、偏差归因、制度改进项(至少 3 条) 每月 90 分钟
风险升级会 升级请求裁决、资源重分配、失效风险关闭 触发式 30 分钟
季度校准 目标调整、优先级重排、激励校准 每季度 180 分钟

其中我最看重的是"周同步"和"风险升级会"这两个。周同步看偏差,风险升级会解决偏差。很多组织的周会只做到了前者,导致偏差被反复汇报但从不被解决。

项目目标目标对齐教程:实施团队制度设计,避坑指南

5. 一个升级通道:谁决策、多久响应、什么条件升级

升级通道是我认为被严重低估的一项制度。绝大多数组织的跨部门冲突解决方式是"往上找领导",但没有规定找谁、多久必须响应、什么条件下必须升级。结果就是:要么所有人都在等,要么所有人都在越级。

我设计的升级通道包含三个明确要素:升级触发条件、决策人、响应时限。比如:当依赖交付延迟超过 3 个工作日且模块负责人无法协调时,自动升级至项目决策组;决策组须在 2 个工作日内给出裁决,逾期视为默认同意升级请求。

"逾期视为默认同意"这一条特别重要。它把"拖着不表态"从一种有效的拖延策略,变成了一个会让自己承担后果的行为。

五、案例与数据观察:制度怎么落到工具上

制度设计得再完整,如果只停留在文档里,三周之后就会被遗忘。所以这套框架的最后一环,是找一个能承载流程的工具。这里我讲一段真实的落地经历。

1. 为什么我把制度承载换到了 PingCode

我服务的这家客户是一家 400 人规模的智能硬件企业,研发团队约 180 人,属于典型的中大型企业、100 人以上组织。他们当时的核心痛点是:需求、任务、缺陷散落在三个系统里,跨部门依赖全靠 Excel 人工汇总,目标变更没有任何链路留痕。

我们评估了几个方向之后,选择了 PingCode 作为制度承载平台。选择的理由不是功能清单最长,而是三个点刚好匹配我们的制度设计需求:需求,任务,缺陷的数据模型是打通的,天然支撑"依赖风险表";状态流转可配置,能把"变更申请,影响评估,审批"做成强制流程;权限模型足够细,能把"接口人决策边界"真正落到系统里,而不是写在文档里。

这里我要强调一个态度:我从不认为换工具能解决管理问题。我们是在制度框架已经成型、四张表已经在 Excel 里跑了两个月之后,才把流程迁移到系统上的。顺序反了,工具只会把混乱固化下来。

2. 私有化部署对中大型组织的真实意义

这家企业最终选择了私有化部署。原因很实际:一是硬件产品的研发数据涉及未公开的产品参数和供应链信息,合规部门要求数据不出内网;二是他们和两家外部供应商有联合开发,需要用独立的权限域做隔离;三是已有的域账号体系要打通。

我的观察是,对于 100 人以上的组织,私有化部署往往不是"要不要"的问题,而是"什么时候必须"的问题。规模越大、外部协作方越多、数据敏感度越高,私有化部署的必要性就越早出现。这一点在选型阶段就应该纳入评估,而不是等部署完再回头补。

3. Jira 平滑迁移:我们踩过的时间线

这家企业原来用的是 Jira,历史数据大概有 6 年的项目、任务和缺陷记录。迁移是我全程盯的,过程比我预想的顺利,但也有几个需要注意的地方。

PingCode 支持 Jira 平滑迁移,这一点在我们做国产替代方案评估时是关键加分项。实际执行下来,整个迁移过程分四周推进:

  1. 第 1 周:梳理 Jira 里的项目空间、字段自定义、工作流,做迁移范围界定,明确哪些历史项目只迁归档数据、哪些要保留完整流转记录。
  2. 第 2 周:做字段映射和状态机映射。这一步最耗时,因为两边的状态语义不完全一致,比如 Jira 里的"Resolved"在某些团队里等同于"待验收",在企业里则等同于"已完成"。
  3. 第 3 周:试点迁移 3 个项目空间,让真实用户跑一遍,收集反馈。
  4. 第 4 周:全量迁移 + 双系统并行一周 + 正式切换。

对正在做国产替代选型的团队,我的判断是:如果你们已经在用 Jira 且历史数据超过三年,迁移能力必须是选型的硬指标,而不是加分项。一个迁移不顺畅的工具,会让整个替换项目在最后一步功亏一篑。

4. 几个可以量化的观察指标

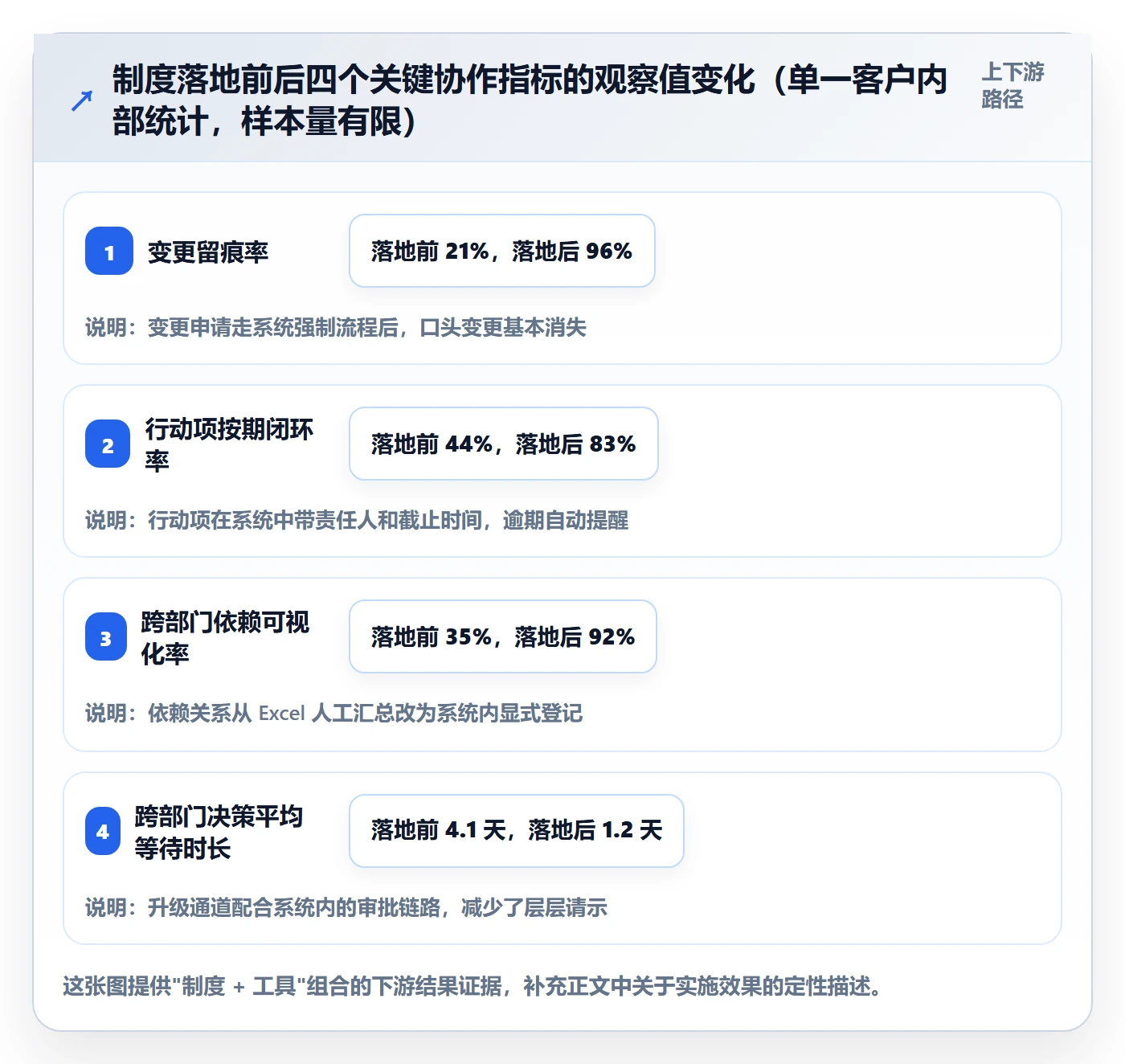

制度落地加平台承载半年之后,我记录了四个指标的变化。这些数字来自单一客户的内部统计,样本量有限,不作为行业结论,只作为"制度 + 工具"组合效果的参考。

项目目标目标对齐教程:实施团队制度设计,避坑指南

5. Jira 迁移各阶段的时间投入分布

如果你们正在规划迁移,我把当时各阶段的工时投入占比也整理出来了。这张图对做项目计划的团队更有参考价值:很多人会把大部分时间留给"数据搬运",但真正的瓶颈在字段和状态语义映射上。

项目目标目标对齐教程:实施团队制度设计,避坑指南

六、不同情况下的行动建议

制度设计没有普适解。同样的框架,在 20 人团队和 400 人组织里的落地方式完全不同。下面按组织规模和形态给四组建议,你可以对照自己的情况取用。

1. 20 人以下小团队:先要透明,不要流程

这个阶段最大的风险不是"制度缺失",而是"制度过重"。20 人团队靠一张目标看板加每周一次 30 分钟同步会就能撑住,不需要四张表,也不需要五级会议。

我的建议是只做三件事:目标公开(所有人能看到所有目标)、唯一责任人(每条目标有名字)、变更说一声(不要求走流程,但要在公开渠道说)。等团队超过 30 人、开始出现"我不知道他们在做什么"的时候,再上完整框架。

2. 50,150 人成长期组织:这是制度化的最佳窗口

这个规模是"对齐红利"最明显的区间。人数已经超过靠聊天工具能同步的上限,但决策链还没长到需要多层审批。我把这个阶段称为制度化的黄金窗口,现在补,成本最低;再晚两年补,就要先拆掉已有的坏习惯。

建议动作:建立完整的一页目标地图和三层对齐,四张表先上"目标拆解表 + 权责接口表"两张,五个会先上"立项会 + 周同步 + 月度复盘"三个。升级通道必须有,但可以简化成"谁在什么情况下找谁"的一页说明。

3. 300 人以上多业务线组织:先解决"一套还是多套"

这个规模的组织,最大的问题往往不是没有制度,而是制度太多套,每个业务线都有自己的目标口径、自己的复盘节奏、自己的优先级定义。跨业务线项目一启动,先花两周对齐"对齐方式"。

我的建议是:底层统一,上层自治。统一的部分包括目标表述规范、变更流程、升级通道、数据口径;自治的部分包括具体的会议节奏、看板形式、团队级指标。这个边界划清楚,跨部门协作的成本会显著下降。

4. 强监管行业与项目制矩阵组织:把留痕当作第一优先级

金融、医疗、政企这类强监管行业,以及矩阵式项目组织,制度设计的优先级排序应该是:变更留痕 > 权责清晰 > 节奏统一 > 激励对齐。

原因是这两类组织都有一个共同特征:问责链条长。一旦出问题,追溯会跨越多个部门和多个时间点。没有留痕,追溯就变成互相指认。这也是我在前面的案例里强调选择支持私有化部署、权限模型足够细的平台的原因,在强监管场景下,权限和留痕不是加分项,是准入条件。

项目目标目标对齐教程:实施团队制度设计,避坑指南

七、不同情况下的取舍

制度设计本质上是一连串取舍。没有一个方案是全面占优的,你总要放弃点什么。这一节我列出五组最常遇到的取舍,并给出我的判断依据。

1. 效率 vs 可控:轻流程还是重流程

流程每加一道,可控性上升,速度下降。这个取舍没有标准答案,我的判断依据是错误的代价有多大。

如果一次目标理解偏差的代价是"团队白干两天",那就用轻流程,靠快速纠偏来兜底;如果代价是"错过一个客户交付窗口"或者"产生合规风险",那就必须用重流程,把校验点前置。同一个组织里,不同项目完全可以用不同强度的流程,前提是明确说清楚哪类项目走哪套。

2. 统一 vs 自治:一套制度还是多套

统一的收益是跨部门协作成本低、数据可比;代价是业务线的特殊性被抹平。自治的收益是灵活、贴合业务;代价是跨线协作时反复对齐。

我在 300 人以上组织里的判断是:接口统一,内部自治。也就是跨部门交互的部分,目标表述、变更流程、升级通道、数据口径,必须统一;部门内部怎么开会、怎么做周报,允许自治。这个边界比"全统一"或"全自治"都更容易执行。

3. 自研 vs 采购:工具选型

自研的诱惑在于"完全贴合我们的流程"。但我的经验是:除了极少数流程本身就是核心竞争力的公司,绝大多数企业的项目管理流程不具备自研价值。

判断标准可以简化为一条:你们的项目管理流程是不是竞争对手会来抄的东西?如果不是,采购成熟平台、把精力放在制度设计和执行上,投入产出比更高。中大型组织在选型时,重点看三件事:是否支持私有化部署、是否支持从现有系统平滑迁移、权限模型是否足够细以承载权责边界。

4. 考核挂钩 vs 不挂钩

项目目标和部门 KPI 冲突时怎么办?这是一个必须回答的问题,回避的结果就是部门 KPI 永远赢。

我的建议分三种情况:如果项目是公司级战略项目,直接挂钩,项目目标权重高于部门指标;如果是常规交付项目,用加权计分,避免部门因参与项目而净损失;如果是探索型项目,不挂钩单次结果,但把"参与和对齐行为"纳入评价。关键不是挂不挂,而是规则要提前说清楚,不能等项目结束了再谈。

5. 什么时候该放弃对齐(止损判断)

这一条很少有人讲,但很重要。不是所有项目都值得投入大量制度成本去对齐。如果出现以下三种情况,我会建议止损而不是继续对齐:

  • 项目本身的价值假设已经不成立。此时继续对齐只会让团队更高效地做一件错事。
  • 关键资源长期无法到位,且升级通道走完也无法解决。说明这不是对齐问题,是资源决策问题。
  • 对齐成本已经超过项目本身的管理预算。典型信号是:每周用于对齐的工时占比超过 25%,且连续四周没有下降。

下面这张表把五组取舍的判断依据整理成对照形式,方便你在实际决策时快速查阅。

取舍 倾向轻/自治/自研的条件 倾向重/统一/采购的条件 关键判断问题
流程强度 错误代价低、可快速重做 错误代价高、涉及外部承诺或合规 一次理解偏差的代价是多少人天?
制度统一度 业务线差异大、协作频率低 跨线协作频繁、数据需要横向可比 跨部门协作每周发生几次?
工具选型 流程是核心竞争力的少数公司 绝大多数中大型组织 我们的流程会被竞争对手抄吗?
考核挂钩 探索型项目、结果不确定性高 战略级项目、需要跨部门资源承诺 项目失败时部门会不会净损失?
是否止损 价值假设仍成立、资源可恢复 价值假设已破、对齐工时占比超 25% 继续对齐能改变结果吗?
七、不同情况下的取舍

八、十个高频制度漏洞与修复动作

这一节是实操清单。每个漏洞我按"症状,后果,修复动作"三段式写,你可以逐条对照自己的团队。这十条里如果有三条以上命中,说明你的对齐问题已经不是沟通能解决的了。

1. 目标口号化

症状:目标写成"提升客户满意度""加强团队协作""优化研发效能"。后果:无法衡量,无法验收,半年后无法判断是否达成。修复动作:强制使用"动词 + 对象 + 指标 + 时间 + 负责人"五要素公式,缺任何一项不允许进入目标地图。

2. 优先级人人第一

症状:每个部门都把自己的需求标记为 P0。后果:资源按声量分配,而不是按价值分配。修复动作:设立唯一的优先级裁决人(通常是项目发起人),并规定 P0 数量上限,比如不超过总需求的 20%。

3. 共同负责无人负责

症状:纪要里出现"由 A、B、C 共同负责"。后果:出问题时无人认领,返工成本由项目整体承担。修复动作:每条行动项只允许一个责任人,其他角色必须标为协作方或知会方。

4. 接口人没有决策权

症状:接口人每次都要回去请示才能答复。后果:跨部门响应时间翻倍。修复动作:在权责接口表里明确写清接口人的决策边界,比如"预算 5 万元以内、工期 3 天以内的调整可现场决定"。

5. 会议代替制度

症状:会议频次很高,但没有产出物标准。后果:会议成为消耗,偏差反复被汇报但从不被解决。修复动作:每个会议定义唯一核心产出,连续三次未产出则合并或取消。

6. 工具代替权责

症状:平台上任务齐全,但线下仍在用群聊拍板。后果:系统数据与实际情况脱节,看板失去决策价值。修复动作:规定"凡是系统里没有登记的决策,视为未发生",并从管理层开始执行。

7. 部门 KPI 打架

症状:项目目标和部门指标方向相反,成员理性选择完成本部门指标。后果:项目推进缓慢且无人愿意承担。修复动作:在立项阶段做一次 KPI 冲突检查,明确冲突时的优先级规则,并把参与项目的投入纳入部门评价。

8. 变更无记录

症状:目标调整靠口头传达,覆盖范围靠记忆。后果:返工、重复劳动、多版本并行。修复动作:建立变更记录表,要求每次变更填写"变什么、为什么变、影响谁、谁批准、资源如何重排"五项。

9. 只对齐上级,不对齐平级

症状:向上汇报很完整,横向协作靠自觉。后果:跨部门依赖成为最大风险源。修复动作:强制维护依赖风险表,每周同步会上逐条确认依赖交付时间,逾期自动进入升级通道。

10. 没有升级通道

症状:冲突出现后,要么各自僵持,要么直接越级找老板。后果:决策时间不可预测,管理层被大量事务性仲裁占满。修复动作:定义升级触发条件、决策人和响应时限,并明确"逾期未响应视为默认同意"。

项目目标目标对齐教程:实施团队制度设计,避坑指南

九、30 天落地路线图

最后给一份可以直接照着做的 30 天路线图。这份路线图我在三个组织里跑过,核心原则是:不要一次性上全部制度,每周只解决一类问题。制度推行的失败,多数不是因为方案不好,而是因为一次推太多,团队执行不过来就整体放弃了。

1. 第 1 周:目标地图与关键访谈

这一周不写制度,只做信息收集。访谈五类角色:项目发起人、项目经理、部门负责人、核心执行人、财务或合规接口人。每个人问三个问题:你认为当前项目最大的对齐风险是什么?你上一次因为理解不一致而返工是什么时候?如果只能改一件事,你改什么?

访谈结束后,输出第一版一页目标地图,并在项目核心圈内做一次反向确认,让每个人用自己的话说一遍目标。

2. 第 2 周:权责接口表与会议机制

这一周上线权责接口表,逐条明确责任人、批准人、协作方、知会方,并写清接口人的决策边界。同时把五个会压缩成三个(立项会、周同步、月度复盘),给每个会定义唯一核心产出和时长上限。

这一周最容易踩的坑是:把权责接口表做成一份漂亮的文档然后锁进抽屉。判断它有没有落地的唯一标准是:这周有没有人因为表里的定义改变了自己的行为。

3. 第 3 周:看板、变更表与升级通道

这一周开始上工具承载。把依赖风险表和变更记录表落到平台上,让依赖关系和变更链路可视化。同时发布升级通道说明,明确触发条件、决策人和响应时限。

如果你们正在做工具替换,这一周也是启动迁移评估的好时机。我的建议是先把制度跑顺再迁数据,否则你会把旧习惯原封不动搬进新系统。对于已经有多年历史数据、正在做国产替代评估的团队,务必把"是否支持平滑迁移"作为选型的硬指标提前验证。

4. 第 4 周:复盘、激励校准与制度迭代

这一周开第一次正式月度复盘,重点不是评价结果,而是评价制度本身。要求每条复盘至少产出三条制度改进项,并现场指定改进责任人和完成时间。

同时做一次激励校准:检查当前部门 KPI 和项目目标有没有方向冲突,如果有,明确写出冲突时的优先级规则,并在下一次绩效沟通中向团队说明。

5. 第 30 天之后:把制度变成习惯的三个动作

30 天只是一个起点。要让制度真正活下来,我认为需要坚持三个动作:每周开场先验收上次行动项、每月复盘必填制度改进项、每季度做一次目标校准。这三个动作坚持半年,制度的存活率会明显不同。

项目目标目标对齐教程:实施团队制度设计,避坑指南

结语:目标对齐是一套需要维护的系统,不是一次性动作

回到开头那个 137 人的组织。后来我们做的事情并不复杂:把目标缩到一页,给每条目标写上唯一负责人的名字,把每周同步会的前 10 分钟固定用来验收上次行动项,把目标变更做成必须填写五项内容才能提交的申请单。半年之后,跨部门冲突依然会发生,但处理它的方式从"群里吵三天"变成了"升级通道走一次"。

这就是我对目标对齐最核心的独特观点:对齐不是一个状态,而是一套持续运行的系统。它不追求"所有人都想的一样",而是追求"当大家想的不一样时,有一套机制能快速把它收敛回来"。前者不可能实现,后者可以设计。

另一个被低估的判断是:制度设计和工具承载必须按顺序来。先有制度、再有工具,工具会放大制度的价值;先有工具、再有制度,工具只会把混乱固化得更加专业。我见过太多团队把希望寄托在换一个项目管理平台上,最后发现看板漂亮了、问题一个没少。

如果你读到这里,我建议你的下一步动作只有一件:今天就挑出十条制度漏洞里命中最多的一条,用一周时间把它改掉。不要试图一次改十条,那一定会失败。挑一条、改一周、跑三个月,你会比读十篇方法论收获更大。

具体来说,我建议你按这个顺序走:先做一次一页目标地图的自查,看看能不能在十分钟内把所有目标、指标、负责人填满;如果有填不出来的空格,那个空格就是你最该先补的制度漏洞。补完目标,再补权责,然后是会议、变更、升级通道、激励校准。顺序在这里很重要,跳步会让后面的动作失去支撑点。

最后提醒一句:如果你的团队规模已经超过 100 人,且正在做跨部门协作或工具替换,请务必在选型阶段就把"是否支持私有化部署""是否支持从现有系统平滑迁移""权限模型能否承载权责边界"这三件事验证清楚。这三件事在项目前期看起来只是技术细节,在项目后期会决定整套制度能不能真正落地。

常见问题解答(FAQ)

1. 怎么判断团队是真对齐还是假对齐,有没有能自测的硬指标?

我带过几个跨部门的项目,启动会上所有人都点头说目标一致,结果两周后各做各的,排期打架、需求撞车。我一直怀疑「会上一片和谐」是不是就等于对齐了,但又说不清到底该拿什么去验证。后来连续踩了几次坑才明白,感觉不靠谱,得用几个能观察到的信号去测。

别用「有没有人反对」当标准,会上无异议往往是没人有权限提意见。用三个可验证的测试:第一,行动项闭环率,翻最近三次例会纪要,看每一条行动项有没有责任人和截止时间,下次会议开头有没有先验收上次的行动项,闭环率低于八成基本可以判定是假对齐;

第二,盲测口径,随机抽三个执行人,不看任何文档,让他们说出项目本季度的第一优先级和「这个季度我们明确不做什么」,答案不一致说明目标只停在文档里;第三,决策回溯,问最近一次跨部门优先级冲突是谁拍板、依据什么、多久给出结论,如果答不上来,说明你们有的只是沟通,没有制度。

真对齐的标准其实只有五条:目标语言统一、优先级统一、责任接口清晰、信息节奏固定、变更规则明确。补一句落地节奏:如果你要从零开始,第一周只做两件事,访谈五类角色(项目发起人、项目经理、部门负责人、核心执行人、财务或法务接口人),再画出公司目标到项目目标到团队目标的一页地图,别急着上工具。

2. 目标拆解的时候怎么避免层层加码和指标注水?

我们公司每年定目标都是老板拍一个大数,然后一层层往下分,分到执行层的时候数字已经翻了一倍多,大家心里都清楚完不成,索性一开始就留水分。我作为中间层特别难受,既不敢跟上面说拆不动,又没法跟下面解释这个数字是怎么来的。所以我很想知道有没有一套具体的拆解办法,能挡住层层加码。

先把承诺型目标和挑战型目标分开写,承诺型是考核依据、必须达成,挑战型只做激励参考、不挂考核,混在一起就一定注水。拆解模板固定五个要素:动词、对象、指标口径、时间、负责人,缺一个就不算目标。

最关键的是口径,比如「提升客户满意度」要拆成响应时长、一次解决率、投诉闭环率,每个指标必须写清分母是谁、统计周期多长、数据从哪取,不写口径的指标后面一定会变成扯皮现场。然后是反加码规则:每一层拆解只允许做合并和取舍,不允许自动加码,上级给的是上限不是下限。

拆完做一次反向校验,把所有子目标加总看能不能还原母目标,如果子项加总明显大于母目标,要么是重复计算,要么是预留水分。最后强制排优先级,每个负责人手上的一级目标不超过三个,并且要回答一个问题:如果这个季度只能完成一件事,是哪件。

3. 部门 KPI 和项目目标打架,项目经理又没有考核权,这种情况怎么办?

我在一家公司做项目经理,项目要推的时候经常卡在部门那边,因为他们的考核指标跟项目目标根本不是一回事。我没有考核权,也没有预算权,只能靠刷脸和催,时间长了关系也僵。我想知道在没有权力的情况下,有没有可执行的做法,而不是只讲沟通技巧。

先分清是资源冲突还是考核冲突。资源冲突是排期和人力撞车,考核冲突是干好项目对部门负责人没有好处甚至有害,后者靠协调解决不了,必须在考核层面动手。

项目经理没考核权时能做的有三件事:一是把冲突显性化,做一张资源冲突台账,每次冲突记清楚冲突项、双方各自的 KPI、对工期的影响天数、需要谁拍板,把口头矛盾变成一份可以往上递的文件;

二是把决策权上移,设计升级通道,明确写清楚什么条件下升级、升级给谁、多久必须给答复,比如累计影响超过十个人天就升级到项目发起人,超过一周没有答复默认按原优先级执行;三是争取把项目目标写进部门考核,方式可以是双计分、加权,或者设一个与项目交付挂钩的团队奖金池,具体用哪种要看部门在项目里的角色权重。

判断依据很实在:如果一个项目超过三成的协调时间都花在求人配合上,那已经不是沟通问题,是制度问题。如果升级到发起人还是不解决,说明这个项目的真实优先级没那么高,这时候该做的是缩范围或者延工期,而不是硬扛。

4. 目标变更太频繁,老板一句话就改,制度上应该怎么设计?

我们项目做了一半,老板在群里说了一句方向要调整,然后整个团队连夜追进度,结果原来的目标没做完,新目标也没做成,复盘的时候双方各执一词,因为谁都不记得当时到底改了什么。我不想让团队一直这么被动,但又不能说不让改,所以想知道变更制度具体该怎么设计才不流于形式。

变更本身不是问题,不受控的变更才是问题。核心原则一句话:变更要带着成本一起走。至少要做一张变更记录表,字段包括为什么变、变什么、影响哪些模块和哪些部门、范围工期成本和风险的评估结论、谁批准、多久内回复、要通知谁。

三条硬规则要写进制度:第一,口头变更不算数,会议或群里提出的变更必须在二十四小时内落成文字并由发起人确认,不确认就按原目标执行,留痕比审批更重要,因为留痕决定了复盘时大家看的是同一份事实;

第二,任何新增需求必须同步明确砍掉什么或者延期多少,不接受「都做且不加人」,这条最容易被绕过,所以要写进项目章程里让发起人先签字;第三,设一个默认升级规则,影响超过约定人天或者跨两个以上部门的变更,必须由项目发起人书面确认,其他情况项目经理可以直接判断。

另外把变更次数本身当指标看,如果一个月内关键目标变更超过两三次,说明问题不在执行层,而在目标制定时的信息输入不足,这时候要回头修的是立项环节,不是催团队加班。

核心关键词

读者评论

汪
汪沐阳

做了六年项目管理,最认同“启动会上获得的同意是没有约束力的意向”这句。我们也常开对齐会,纪要写得漂亮,但从不写清谁在第几周投入多少工时,一到大促就被抽人。制度不补,会开再多都是内耗。

邓
邓舒然

雷达图那张自评表挺实用,六个维度基本覆盖了真实痛点。不过5分制的评分标准最好再细化,比如接口人决策权4分和5分的边界在哪,否则不同人打分差异很大,自测结果没法横向比较。

朱
朱泽宇

观点成立,但样本是137人规模的研发组织,这套五件套的落地成本对小团队可能偏高。十几个人如果也搞变更申请、影响评估、审批通知四步,反而拖慢响应速度,还是要看组织复杂度。

石
石佳宁

OKR和KPI是分工不是替代,这句说到点子上了。我们之前强推OKR,把稳定运营的职能也套进去,结果季度末该守的底线没守住。后来明确探索型业务用OKR、运营职能保KPI,冲突才少了很多。

吴
吴静怡

复盘会变批斗会那段太真实。我们也在模板里加了制度改进项,但执行一阵又流于形式,填的都是“加强沟通”这类空话。光靠强制填三条不够,还得有人真正跟进这些改进项落地。

文章包含AI辅助创作:项目目标目标对齐教程:实施团队制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/310363
