项目目标目标对齐教程:研发团队最佳实践,避坑指南

去年第三季度,我复盘了一个做了 18 周的研发项目。项目按时上线了,但上线后六周的数据很难看:立项时写进目标说明书的三个核心场景,真正被业务使用的只有一个;业务方说"这不是我要的",研发说"需求一直没定",产品说"排期没给我留余量"。三方都拿出了各自的证据,三方都没有撒谎,问题出在目标从业务语言被翻译成研发语言的那一刻,信息就已经碎掉了,后面 18 周只是在为这次断裂付利息。

我把过去几年参与过的二十多个研发项目的复盘记录翻了一遍,发现一个很稳定的规律:真正因为技术能力不足而失败的项目非常少,绝大多数失控都发生在目标传递链路上。目标对齐不是一次会议、不是一份 OKR 文档、也不是团队凝聚力问题,它更像一个工程问题,输入是什么、经过几层转换、每层的保真度是多少、偏差在哪里被放大。这篇教程会把我自己用过的诊断方法、五步对齐流程、七类伪对齐陷阱、以及可直接套用的四张表全部写出来,研发负责人、项目经理、产品经理都能拿走即用。

一、先给结论:目标对齐的本质是三条链路的保真度问题

如果你只想要一个可以被记住的结论,那就是这一句:研发团队的目标对齐,80% 的失败不是态度问题,而是翻译问题、拆解问题和反馈问题。下面四条判断,是我在做项目诊断时最先确认的东西。

1. 对齐失败,八成不是态度问题,是翻译问题

业务方说"我们要提升付费转化"。这句话进到研发团队,会经历至少三次转换:业务目标变成项目目标,项目目标变成迭代目标,迭代目标变成可验证的任务。每转换一次,如果没有人负责把"业务语义"翻译成"研发语义",就会丢掉一部分信息。

我在项目里见过最典型的一次断裂是:业务的目标是"提升付费转化率",项目的目标被写成"完成自助升级功能开发"。前者是结果,后者是动作。当项目目标只有动作没有结果时,研发做得再正确,也无法判断"到底有没有达成目标"。

下面这张图是我在某次跨部门调研中,对同一条目标在五层传递节点上的"信息保真度"做的评估,数据来自我参与的 6 个项目的访谈记录汇总,属于样本推演,不是行业统计。

项目目标目标对齐教程:研发团队最佳实践,避坑指南

2. 没有"非目标"的目标,等于没有目标

我见过写得最完整的项目目标,一定包含一个字段叫"非目标"。这不是我发明的,很多成熟团队都在用,但真正用起来的比例极低。原因很简单:写"我们要做什么"是舒适的,写"我们这一期不做什么"是要得罪人的。

但恰恰是"非目标"决定了优先级。一个项目如果有 8 个目标而没有非目标,本质上等于 8 个目标平权,而平权的优先级等于没有优先级。当资源冲突出现时,团队只能靠谁嗓门大、谁职级高来决定先做什么。

3. 变更管理才是研发目标对齐的主战场

很多团队把精力全花在"对齐会怎么开"上,却在需求变更这一关卡上完全失守。我统计过自己经手的项目,第一次立项时写下的目标,能原封不动走到上线的比例不到四成,剩下六成都发生过至少一次实质性目标或范围变更。

所以真正的问题不是"如何防止变更",而是变更发生时,团队有没有能力快速判断它会影响哪一个目标、哪一段排期、哪一个里程碑,以及由谁拍板接受这个影响。没有这张影响分析表,任何排期都会在第三次变更后崩掉。

4. 对齐需要"载体",不能只靠会议和默契

我判断一个团队的目标对齐是否成熟,通常不看他们开会开得多不多,而是看三个载体是否存在:一页纸的目标说明书、一张目标追溯矩阵、一份变更影响分析记录。有这三个载体,对齐可以低频、异步、跨时区完成;没有这三个载体,会议只能越开越多。

5. 这篇教程会给你什么

  • 一套诊断方法:判断你的团队到底卡在翻译、拆解、承诺还是反馈环节。
  • 一套五步对齐流程:每一步的动作、输出物、检查点、常见失败。
  • 一份七类"伪对齐"陷阱清单:按表现、后果、解法三段式写,可以直接拿来自查。
  • 四张可直接复用的模板:一页纸目标说明书、目标追溯矩阵、变更影响分析表、复盘四问。
  • 一个真实落地案例:某 500 人企业在 Jira + Excel 组合下失控,迁移到 PingCode 私有化部署后重建追溯链路的过程与取舍。

二、真实场景:一个 18 周项目的目标是怎么一步步"碎掉"的

抽象方法论讲起来都对,但团队真正需要的是知道自己现在处在什么状态。所以我先完整还原一个项目,你可以对照自己的项目看看像不像。这个案例来自我参与过的一个中台改造项目,细节做过脱敏和复合处理。

1. 第 0 周:立项会上的目标,是一句业务话

立项会开了 90 分钟,业务负责人的表述是:"今年下半年我们要把企业客户的续费率从 78% 提到 85%。"这句话进了会议纪要,然后被项目经理写成了项目目标:"完成客户健康度中台建设。"

问题在第一天就产生了。前者是结果,后者是动作。整个项目组 27 个人里,能说清"续费率"和"健康度中台"之间因果关系的,不超过 5 个。而项目目标说明书里,没有"非目标",没有成功指标,没有领先指标,也没有明确说这个中台不做哪些事。

2. 第 3 周:第一次"小需求"

第 3 周,销售侧提了一个需求:"能不能顺手把客户联系人管理也做进去?反正数据都在。"产品经理评估后认为"工作量不大",加了进去。这次变更没有做影响分析,没有记录,没有通知测试负责人。

这类"顺手"是项目范围蔓延最典型的入口。PMI 在《Pulse of the Profession》系列报告中反复提到,范围蔓延影响大约半数的项目。我在自己的项目里看到的比例接近,而且绝大多数蔓延都发生在项目的前 1/3 阶段,那时候团队士气最高、最容易说"可以"。

3. 第 7 周:稳定性目标从头到尾缺席

第 7 周,日均调用量从 200 万涨到 800 万,接口超时率开始上升。研发提出要插入一次架构优化,需要 8 人周。但项目目标里只有业务功能和交付时间,没有任何关于性能、可用性、技术债的表述,所以这次优化在优先级讨论上完全没有依据,最后被压缩成了 2 人周的临时补丁。

这是我认为最容易被忽略的一类错位:业务目标天然倾向于"多交付",而研发目标必须同时包含"别搞坏"。如果项目目标里没有稳定性、可维护性这类条目,它们永远排在业务需求后面,直到某次线上事故把账一次算清。

4. 第 12 周:跨团队依赖没人认领

中台需要上游两个团队提供数据接口。立项时只在风险清单里写了一行"依赖上游接口"。到第 12 周,两个上游团队的排期都没有排进来,因为他们的 OKR 里没有这一项。

跨团队依赖失控的根本原因不是沟通不足,而是依赖没有被写进任何一方的目标里。只要它不出现在对方的 OKR 或项目目标里,对方的优先级排序就永远不会包含它。

5. 第 18 周:复盘会上,没人说得清目标到底是什么

第 18 周系统上线。复盘会上第一个问题是"我们的目标达成了吗",会议沉默了大约 30 秒。因为项目目标写的是"完成中台建设",这个目标确实达成了,系统上线了。但业务方期待的续费率提升,因为覆盖场景只有 41%,根本无法验证。

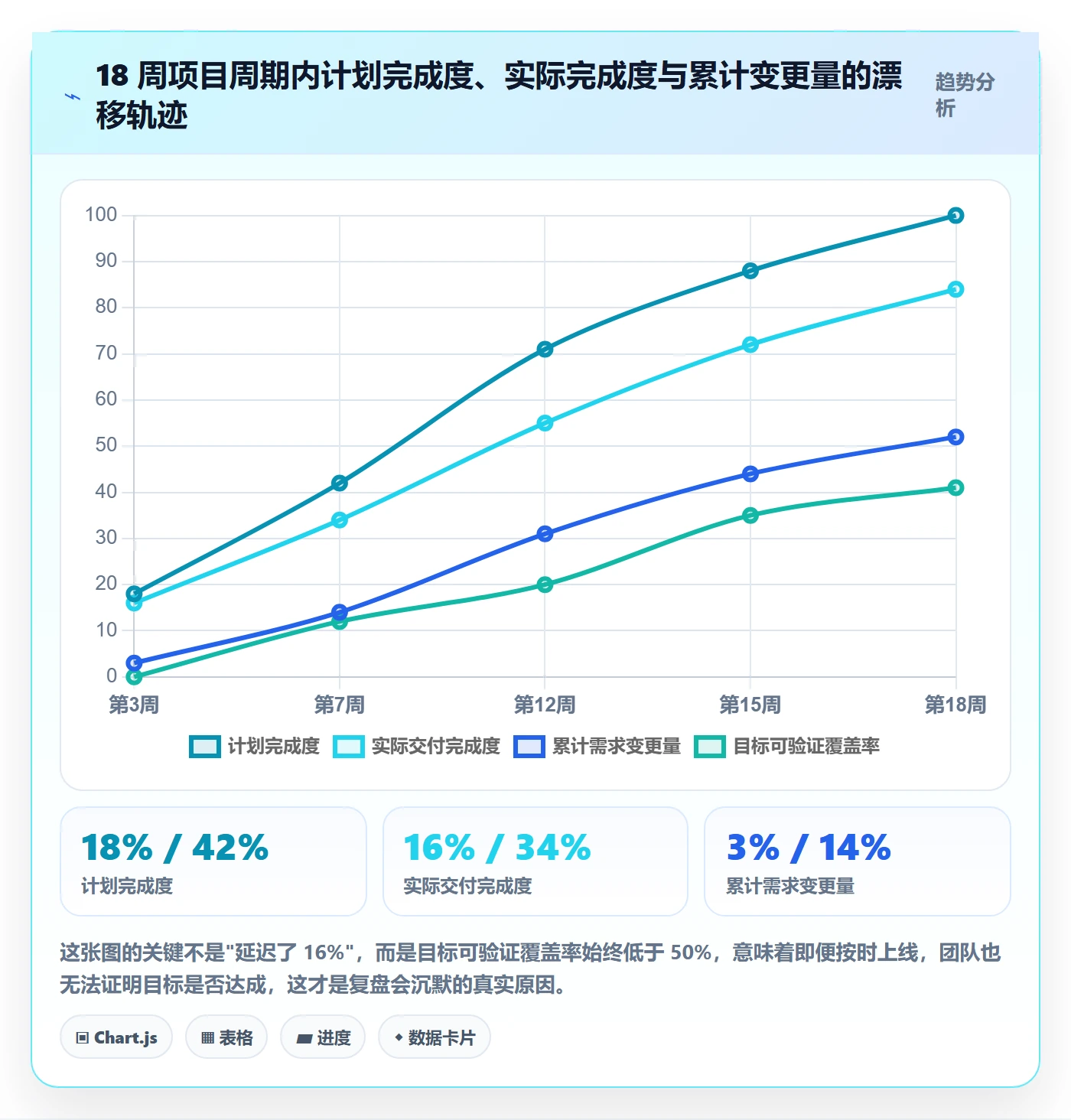

下面是这个项目在 18 周里的目标漂移轨迹。数据来自项目周报与变更记录的回溯整理,属于样本推演。

项目目标目标对齐教程:研发团队最佳实践,避坑指南

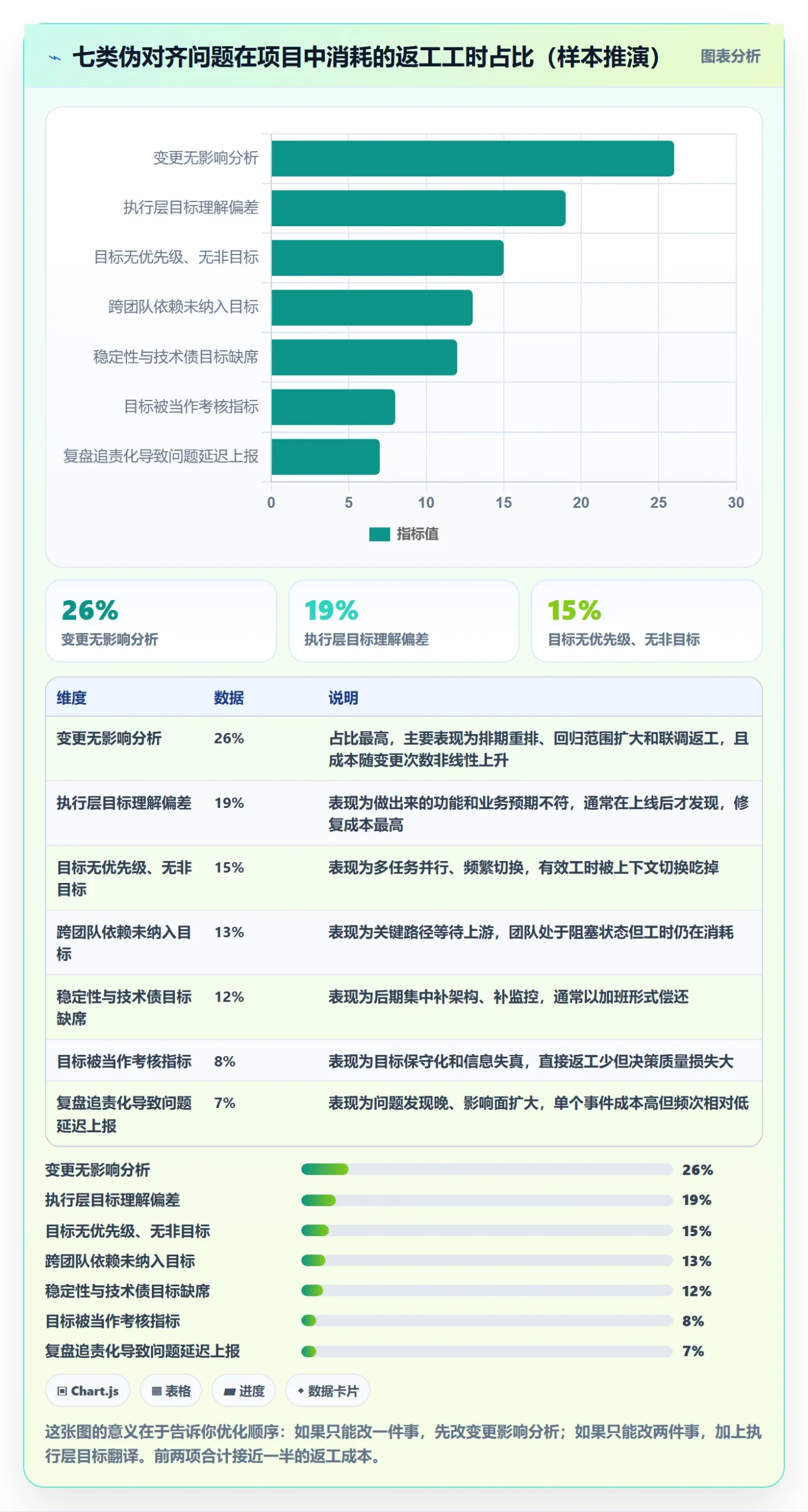

三、拆解七个"伪对齐"误区:表现、后果、解法

我把研发团队最常见的目标对齐问题归纳为七类。它们共同的特征是:表面上看起来都在做对齐,实际上每一个都在制造新的偏差。下面每一条都按"表现,后果,解法"写,你可以直接对照自查。

1. 把 OKR 当 KPI:目标一旦被考核,就不再真实

表现:季度初制定 OKR,季度末直接用达成率排名和发奖金。团队很快学会一件事,把目标写得保守一点、模糊一点、容易证明一点。

后果:你拿到的不是目标,而是"可交付的证明"。有经验的研发负责人会写"完成 X 模块重构并提升可维护性"这种无法证伪的目标,因为这样至少不会失分。组织从此失去了真实的信息输入。

解法:把目标系统与绩效系统解耦。目标用于对齐方向,绩效考核可以看目标,但必须同时看协作质量、代码评审参与度、事故响应等过程指标。我通常建议的做法是:目标达成率在绩效里的权重不要超过三分之一,且不单独决定结果。

2. 目标列了八条,一条非目标都没有

表现:目标说明书上排了七八条,每条都重要,每条都"必须完成"。

后果:当资源冲突出现时,团队无法排序,最后按提出人职级、提出时间和情绪强度排序。研发开始感到"所有事都急",于是并行开多个任务,切换成本吃掉大量有效工时。

解法:强制每写三条目标,至少写一条非目标。非目标不是"次要目标",而是"这一期明确不做的事",并且要写清楚不做的理由和后续处理方式。非目标的准确度,是判断一次对齐是否有效的最高杠杆指标。

3. 只对齐领导层,执行层靠"应该知道吧"

表现:季度战略会在管理层开完,会议纪要发到群里,然后默认所有人已经理解。真正写代码的工程师,可能连这个季度最重要的业务目标是什么都不知道。

后果:执行层在遇到取舍时,会用自己理解的"什么更重要"来判断,而这个理解和上层往往不一致。偏差不是一次产生的,而是每天在几十个微小决策里累积。

解法:在每个迭代开始时,用 10 分钟做一次"目标翻译站会",把项目目标翻译成这个迭代要交付的东西,并明确回答一个问题:这个迭代做完之后,业务上会有什么不同?如果回答不出来,说明迭代目标和项目目标之间没有建立追溯关系。

4. 用会议代替机制,对齐频率越高越乱

表现:每天早上站会、每周对齐会、每两周复盘会、临时拉群沟通无数。会议很多,但信息永远以最新一次会议的口头结论为准。

后果:没有一个可信的单一信息源,所有信息都散在会议里、聊天记录里和某个人的脑子里。新成员加入后要花两周才能拼出全局,跨时区协作基本失效。

解法:确立"单一信息源"原则:目标以目标说明书为准,范围以需求池为准,进度以看板为准,任何口头结论必须在 24 小时内写回载体,否则视为未生效。会议的作用是决策和同步,不是存储。

5. 变更不做影响分析,排期从"小改动"开始崩

表现:需求变更走的是聊天窗口,一句"这个能加上吗",研发回一句"应该可以"。

后果:单次变更看起来只影响 2 人天,但它会挪动测试窗口、影响联调节奏、增加回归范围。变更的代价从来不是线性的,第 5 次变更的边际成本可能是第 1 次的 3 倍。

解法:建立变更影响分析表,用固定字段强制思考:变更内容、来源、影响哪一个目标、影响哪些迭代、增量工时、是否影响里程碑、谁拍板。超过阈值(例如增量工时超过单迭代总人天的 15%)的变更必须走正式评审。

6. 指标只压在研发一侧,协作方无人负责

表现:研发背交付周期、缺陷率、上线准时率,而产品背需求交付量、业务背收入,跨团队的接口联调没有任何人的指标覆盖。

后果:每个团队都在优化自己的指标。研发为了准时上线压缩测试时间,产品为了多交付不断加塞需求,最终项目整体结果变差,但所有人单看自己的指标都不算难看。

解法:为跨团队依赖设立对赌式指标,例如"接口联调一次通过率"、"依赖交付准时率",由上下游共同承担。指标对不上,责任就对不上;责任对不上,对齐就只是口头一致。

7. 复盘变成追责现场,问题从此被隐藏

表现:复盘会一开始就问"为什么没按时完成""谁负责这块",讨论很快转向解释和防御。

后果:下一次项目中,坏消息会延迟两周以上才被上报。而研发项目里,坏消息的价值和上报速度成反比,发现得越晚,处理成本越高。

解法:复盘四问固定下来:目标达成了吗?偏差在哪里?原因是什么?下次改哪一条机制?全程只讨论机制,不讨论个人。连续三个项目都建议同一条机制改进,这条机制才算真正被采纳。

下面这张图是我对参与过的项目做的一次粗略归因统计,用来展示各类伪对齐问题大致消耗的返工工时占比。数据为样本推演,仅用于说明相对量级。

项目目标目标对齐教程:研发团队最佳实践,避坑指南

四、专业判断:为什么我把目标对齐当成一个工程问题

讲完误区,我需要解释我的判断依据。下面五条不是管理鸡汤,而是我在实际项目里反复验证过的因果逻辑。理解它们,你才能在具体场景里做取舍,而不是照搬流程。

1. 目标对齐要解决的是"约束收敛",而不是"共识感"

很多人误以为对齐的目标是让所有人达成一致。但真正的项目里,利益天然不一致:业务希望快、多、便宜;研发希望稳、可维护、不加班;测试希望充分覆盖;运维希望不出事故。这些诉求无法通过沟通消除。

对齐真正要做的是把冲突的诉求收敛到同一组约束下,并明确哪个约束优先。例如"6 月 30 日前上线、范围可减、质量不可减"这句话,就完成了一次约束收敛。它比"大家要齐心协力"有用一百倍,因为它给出了冲突发生时的判断依据。

2. 为什么"非目标"是最高杠杆的一个字段

从信息论角度看,非目标提供的是排除信息,而排除信息能大幅压缩决策空间。当你写下"本期不做自助降级"时,后面所有关于降级的讨论都可以在 10 秒内终止,不需要再开一次会。

我在项目里做过一个粗略对比:写了明确非目标的项目,迭代中途插入的非计划需求数量明显低于没写的项目。原因不是团队更自律,而是讨论成本变低了,没有非目标时,每次加塞都要重新讨论一次"要不要做";有了非目标,很多讨论在提出阶段就被自然过滤。

3. 为什么目标必须成对出现

单一指标一定会被优化到失真,这是系统设计的基本规律。交付周期单独看,可以通过砍测试来提升;缺陷率单独看,可以通过少写代码来降低;业务指标单独看,可以通过牺牲稳定性来短期达成。

所以我在设计研发目标时坚持成对出现:交付速度配质量指标,业务指标配稳定性指标,功能覆盖配技术债偿还。在业界,DORA 的四个指标(部署频率、变更前置时间、变更失败率、故障恢复时间)之所以被广泛采用,正是因为它同时约束了速度和稳定性两端,而不是只盯着一个方向。

4. 为什么"对齐频率"不是越高越好

对齐有成本。每次对齐会平均消耗 6 到 10 个人时(按 8 到 12 人参与、45 到 60 分钟估算),一周开三次对齐会,一个月就是 80 到 120 个人时,接近一个工程师一个月的产能。

更关键的是,高频对齐会造成"伪确定感",团队觉得自己一直在同步,但同步的都是短期状态,而不是目标和约束本身。我的建议是:目标层面的对齐低频(月度或里程碑级),执行层面的同步高频但极短(每日 10 分钟以内),变更层面的对齐按需触发但必须有载体。

5. 指标必须能追溯到交付物,否则就是装饰

这是我在做工具落地时最看重的一条。如果一个业务指标无法向下追溯到具体的需求、迭代和代码提交,那么它就只能在上线后用结果倒推,无法在过程中纠偏。

反过来,如果一个迭代目标无法向上追溯到项目目标,那么这个迭代就是在做"看起来很忙但不知道为什么做"的工作。目标追溯矩阵存在的唯一理由,就是把这条上下贯通的链路显性化。

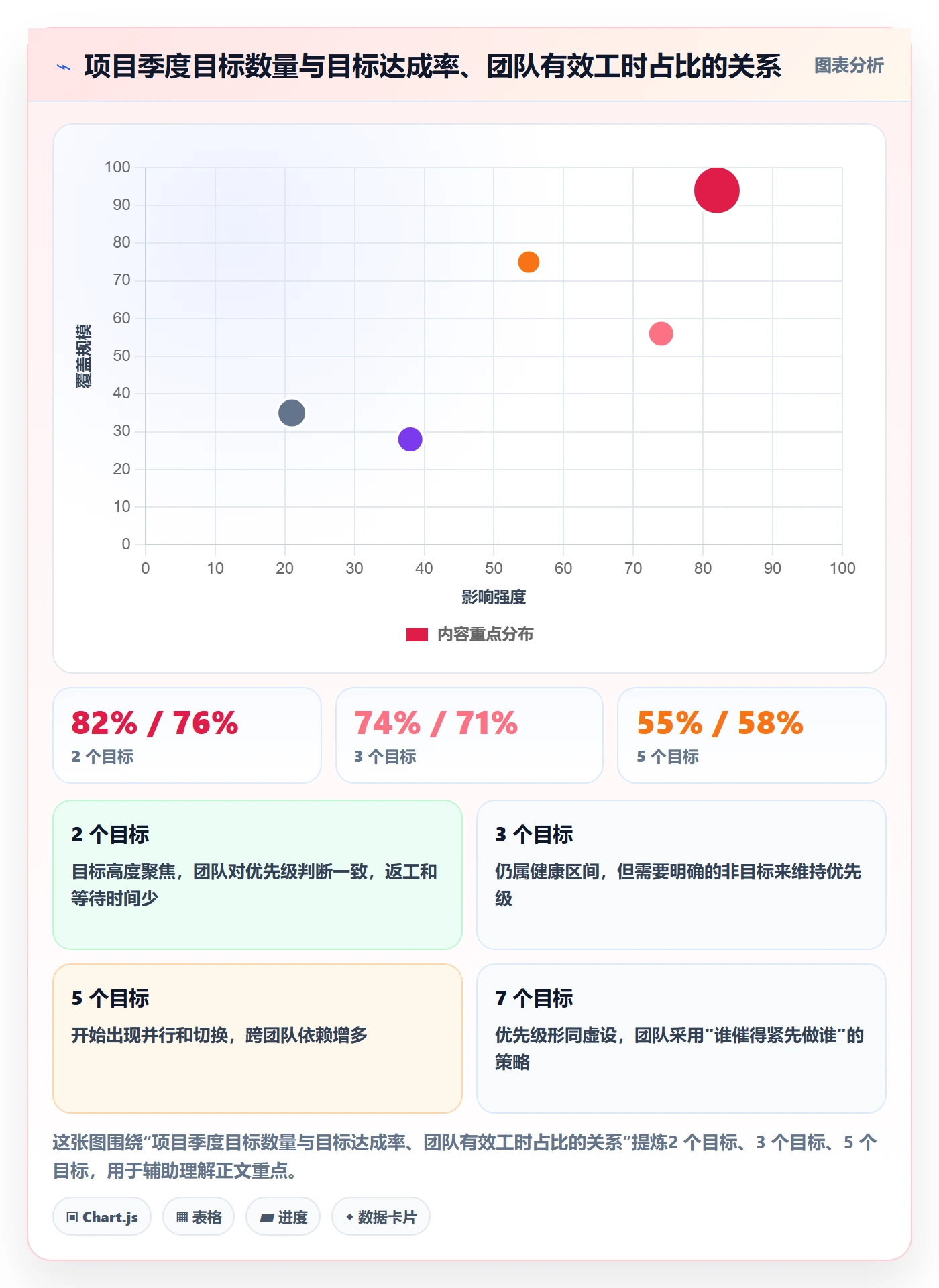

下面这张图展示的是"目标数量"与"目标达成率"之间我观察到的关系。数据是我在 14 个项目上做的粗略统计,属于样本推演,不是严谨研究,但趋势相当一致。

项目目标目标对齐教程:研发团队最佳实践,避坑指南

五、案例与数据观察:把对齐链路搬进平台之后发生了什么

讲方法论容易,落地才是难点。下面这个案例来自我去年参与的一次工具迁移与流程重建,客户是一家约 500 人的企业,研发加测试约 210 人,分 9 个研发小组,属于典型的中大型组织。案例细节做过脱敏,数据为项目过程中的观察记录,属于内部样本,不代表行业基准。

1. 案例背景:Jira + Excel 组合下的三重断裂

这家企业原来的状态是:目标用 Excel 维护在管理层手里,需求和迭代在 Jira 里,测试用例在另一个工具里,缺陷又回到 Jira,上线计划在一个共享文档里。五套载体,没有一套能完整回答"这个迭代的目标支撑的是哪个业务目标"。

他们最痛的三件事是:目标变更后,项目群里的排期表要人工更新,平均滞后 3 到 5 天;每次复盘要花 2 人天从四个系统里导数据对齐;跨团队依赖靠周会同步,平均超期 6.5 天。

2. 迁移与私有化部署的取舍

在选择载体时,他们评估了三条路径:继续使用海外主流研发管理工具、自研一套轻量系统、迁移到国产研发管理平台。最终选择了 PingCode,主要基于三个现实约束。

第一是数据合规与部署方式。他们有部分客户数据涉及行业合规要求,必须支持私有化部署,数据不出内网,这一点直接排除了纯 SaaS 方案。

第二是迁移成本。历史数据里有 2.3 万条需求、4.7 万条缺陷、几十套自定义工作流。PingCode 支持从 Jira 平滑迁移,字段、工作流、历史记录可以做映射,实际迁移加校验用了 3 周,比他们原本预估的自研重建方案(8 到 12 周)短得多。

第三是组织规模匹配。PingCode 主要服务中大型企业及 100 人以上组织,他们在 200 人研发规模下的权限体系、跨项目视图、目标,需求,迭代的关联能力,恰好对上了这家企业的治理需求。对于 20 人以内的小团队,坦白说这类平台的能力是过剩的。

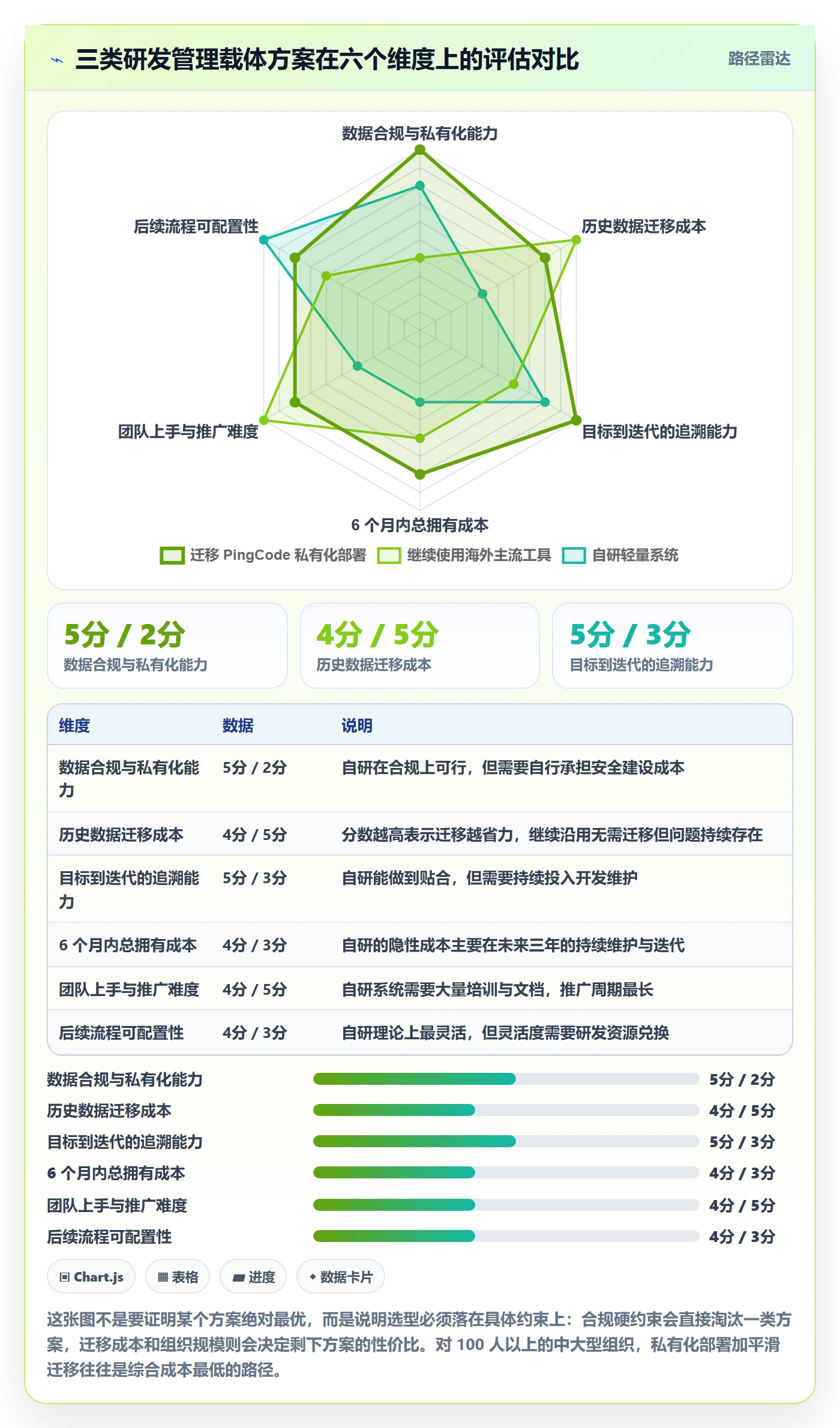

下面这张雷达图是我当时提交给客户的三方案评估对比,评分是 1 到 5 的主观评估,属于方案推演。

项目目标目标对齐教程:研发团队最佳实践,避坑指南

3. 追溯链路建立后的四个指标变化

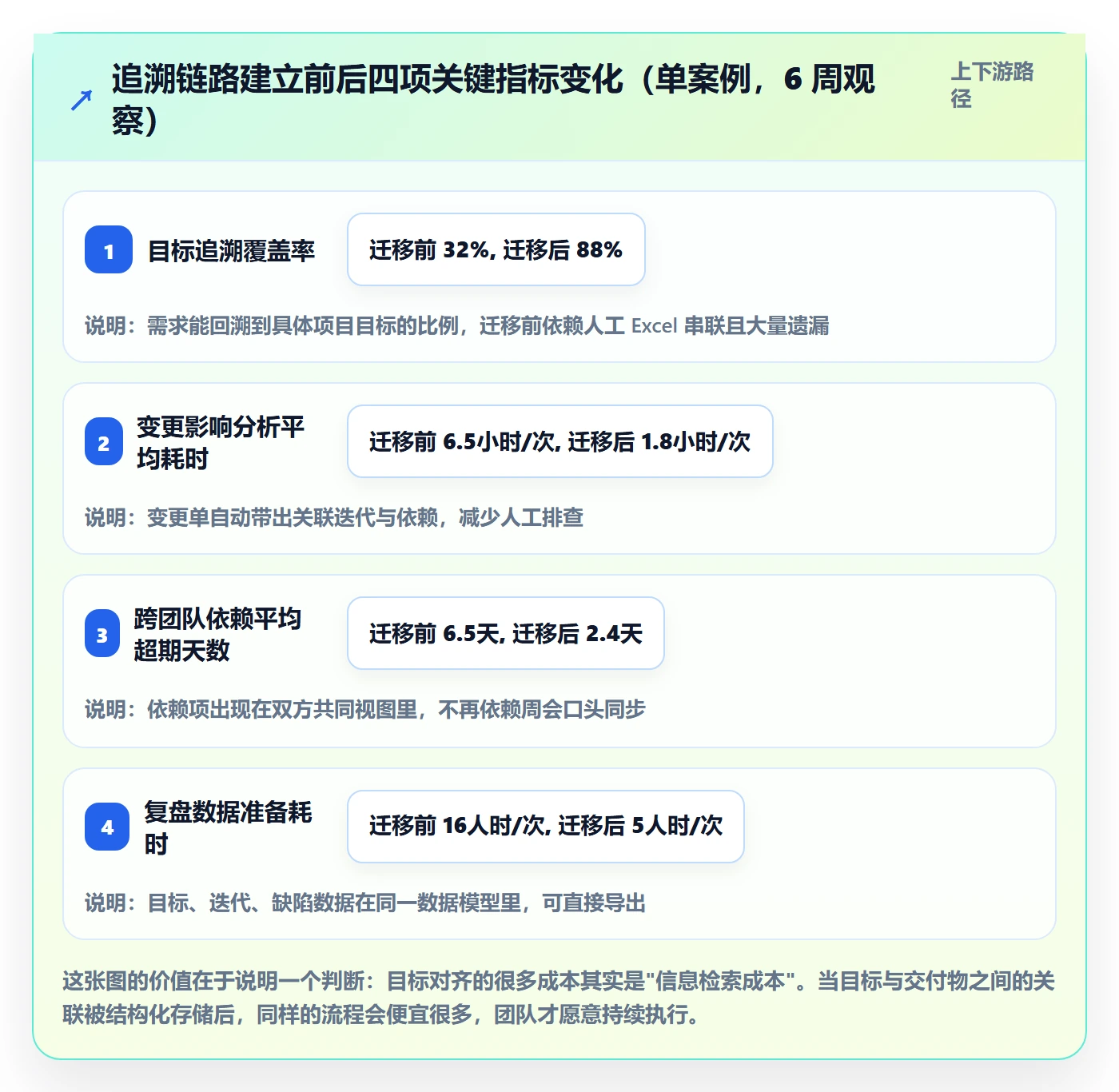

迁移完成后,他们做了一件最关键的事:把"目标"作为一级对象,让需求、迭代、缺陷都能关联到具体目标。这条链路一旦建立,很多原来无法回答的问题变得可查询。三周后开始看到变化,第六周相对稳定。

我记录下来的四个指标变化如下,均为该企业内部统计口径,属于单案例样本,不能外推为行业结论。

项目目标目标对齐教程:研发团队最佳实践,避坑指南

4. 我认为这类平台适合谁、不适合谁

为了避免把案例讲成广告,我把边界说清楚。

适合的组织:研发规模在 100 人以上、有多个项目并行、存在跨团队依赖、有数据合规或私有化部署要求、正在从海外工具迁移且不想承受重建成本的中大型企业。这类组织通常已经形成了流程习惯,缺的是承载流程的统一数据模型。

不适合的组织:10 人以内、单一项目、节奏极快的创业团队。这个阶段引入重型平台,配置和治理成本会超过收益,一张共享表格加每周 15 分钟的目标站会就够了。

一个诚实的提醒:工具能解决"信息在哪、能不能追溯、数据准不准"的问题,但解决不了"谁来拍板、优先级怎么定、变更由谁负责"的问题。先有机制再上工具,顺序反了,只会把一个混乱的流程电子化。

六、五步目标对齐法:从业务语言到迭代交付

这一节是整篇教程的操作主体。五步法我用了很多年,核心思路是把对齐拆成五个有明确输出物的动作,每一步都必须产出可以被别人检查的东西。没有输出物的对齐都是聊天。

1. 第一步:翻译,把业务语言变成研发语言

动作:找到业务目标的"结果指标",然后回答三个问题:为了影响这个指标,用户行为需要发生什么变化?为了产生这个行为变化,系统需要具备什么能力?这个能力在什么范围内有效?

以"续费率从 78% 提升到 85%"为例,翻译过程是:用户行为需要发生变化 → 客户成功团队要能提前识别风险客户并采取动作 → 系统需要具备客户健康度分层与预警能力 → 覆盖范围限定为 Top 200 客户的关键使用行为。

输出物:业务目标到项目目标的三层翻译表。

常见失败:把项目目标写成功能清单。判断标准很简单,项目目标里如果出现"完成 xx 功能开发",基本可以判定为没有翻译。

2. 第二步:拆解,从项目目标到里程碑、迭代和任务

动作:把项目目标拆成 2 到 4 个里程碑,每个里程碑必须能回答"完成这个里程碑后,目标的哪一部分被验证了"。里程碑再拆成迭代,每个迭代有一个可验证的迭代目标。

输出物:目标追溯矩阵,纵向是业务目标、项目目标、里程碑、迭代目标,横向是负责人、成功指标、验收方式和当前状态。

检查点:随机抽三个迭代目标,看能不能在 30 秒内说出它支撑的是哪个项目目标。说不出来,说明拆解断了。

下面是一页纸目标说明书的示例,可以直接用 YAML 或表格形式落到文档里。

目标名称: 自助升级链路 MVP
业务目标: 付费转化率从 3.1% 提升到 3.6%

项目目标: 6 月 30 日前上线自助升级,覆盖 80% 升级场景

非目标:

本期不做自助降级

本期不做发票系统重构

本期不覆盖企业定制合同客户

成功指标:

领先指标: 升级流程进入率 >= 25%

滞后指标: 升级完成率 >= 60%

质量指标: 升级相关工单量不超过 20 单/周

约束:

研发投入 6 人 / 12 周

依赖支付网关 2.0 上线(外部依赖,需在迭代 3 前确认)

合规要求:支付信息不落库

负责人:

项目目标 owner: 业务负责人

技术交付 owner: 研发负责人

变更决策人: 项目目标 owner + 技术交付 owner 共同确认

3. 第三步:承诺,优先级、资源、排期与依赖关系

动作:在项目启动会上完成一次明确的承诺,包含四件事:迭代顺序、每个迭代的产能上限、跨团队依赖清单、以及"如果时间不够砍什么"的预设。

最后一条最容易被忽略,但价值极高。提前约定削减顺序,可以在进度落后时快速决策,而不是重新开一场两小时的会。我通常建议在目标说明书里直接写"削减顺序:先砍非核心场景,再砍后台管理能力,最后砍性能优化"。

输出物:迭代排期表 + 依赖清单(含接口人、交付时间、验收标准)。

常见失败:依赖清单只写"依赖上游接口",没有接口人、没有时间、没有验收标准。这种依赖等于不存在。

4. 第四步:同步,载体、节奏与变更机制

动作:确立单一信息源,建立三层节奏:目标层月度或里程碑级对齐一次;执行层每日 10 分钟站会;变更层按需触发,但必须走变更影响分析。

输出物:更新后的目标说明书、变更影响分析记录、迭代看板。

检查点:任何一个口头结论,如果在 24 小时内没有写回载体,视为未生效。这条规则看起来苛刻,但它是对齐成本最低的一种保护。

变更机制的具体阈值建议:增量工时占单迭代总人天 15% 以内,产品经理与研发负责人可自行决定;15% 到 30% 之间,需要项目目标 owner 确认;超过 30%,必须重新评估里程碑,并明确是否调整非目标或削减范围。

5. 第五步:复盘,用指标验证目标,而不是讲感受

动作:按固定四问走:目标达成了吗?偏差在哪里?原因是什么?下次改哪一条机制?

第一问必须用数据回答,而且必须区分三类情况:达成了且目标有效、达成了但目标无效(说明目标本身写错了)、没达成。第二类最容易被忽略,但它恰恰是对齐能力提升最快的来源。

输出物:复盘记录 + 机制改进项的负责人和验证时间。

关键约束:机制改进项必须在下个项目里验证,否则复盘就只是一次情绪释放。我见过太多团队连续三个季度复盘出同一条问题,说明改进项从未真正落地。

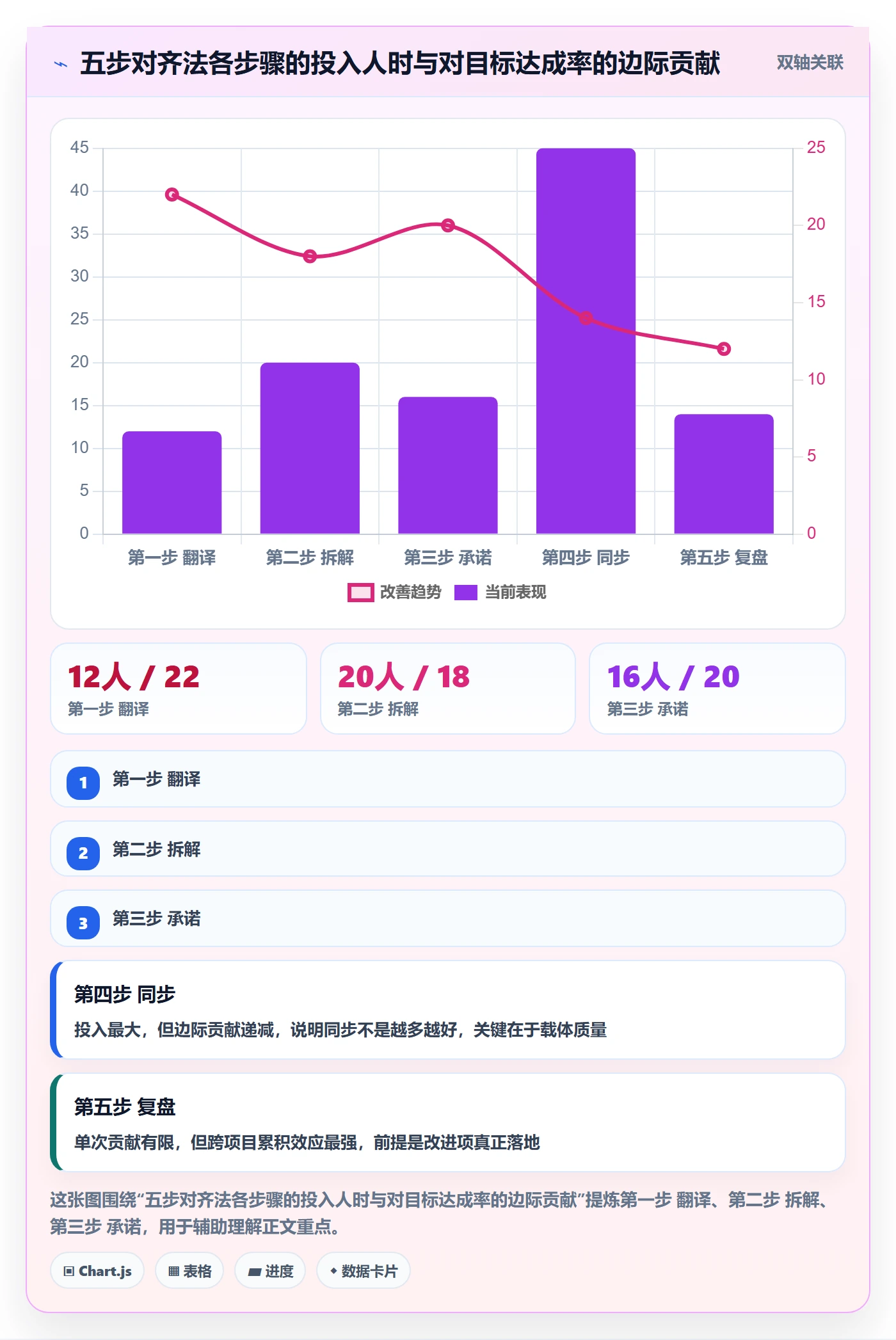

下面这张图展示五步法各步骤的典型投入与产出关系,帮助判断应该把时间花在哪里。数据为实施经验的参考范围。

项目目标目标对齐教程:研发团队最佳实践,避坑指南

七、不同情况下的行动建议

同一套方法,在不同规模的团队里落地方式完全不同。下面按组织和角色分别给出建议,你可以直接对号入座。

1. 研发 10 到 50 人:先用一张纸,不要上工具

  1. 本周内写出一页纸目标说明书,包含目标、非目标、成功指标、约束、负责人五个字段,控制在 A4 一页以内。
  2. 每周固定 15 分钟做目标站会,只回答一个问题:这个迭代做完,业务上会有什么不同。
  3. 建立最简单的变更记录,用共享文档即可,字段包括变更内容、影响迭代、增量工时、决策人。
  4. 先不要采购重型平台,这个阶段的瓶颈是对齐习惯,不是工具能力。

2. 研发 50 到 200 人:把追溯矩阵建起来

  1. 在原有基础上增加目标追溯矩阵,确保每个迭代目标能向上关联到项目目标。
  2. 设立变更评审阈值,把变更决策从"谁都能加"变成"达到阈值必须走流程"。
  3. 为跨团队依赖设立共同指标,例如接口联调一次通过率、依赖交付准时率。
  4. 这个阶段可以开始评估平台化,重点看目标、需求、迭代、缺陷是否在同一数据模型里,能否直接做关联查询。

3. 研发 200 人以上或多地多团队:机制与平台同时上

  1. 把目标说明书、追溯矩阵、变更影响分析表全部结构化到平台上,避免人工维护导致的数据滞后。
  2. 建立权限与视图治理规则:管理层看目标视图,项目组看迭代视图,跨团队看依赖视图,避免所有人挤在同一张看板上。
  3. 如果有数据合规要求,优先考虑支持私有化部署的平台;如果原本使用海外工具且有大量历史数据,优先考虑支持平滑迁移的方案,把迁移成本纳入总拥有成本评估。
  4. 设立目标对齐的定期健康度检查,例如每季度统计目标追溯覆盖率、变更影响分析执行率、跨团队依赖超期天数。

4. 按角色拆解:研发负责人、产品经理、项目经理各自该做什么

角色 最该负责的一件事 最该拒绝的一件事 关键输出物
研发负责人 确保技术目标(稳定性、可维护性)进入项目目标 接受没有非目标的目标说明书 技术约束清单、非目标确认
产品经理 把业务目标翻译成可验证的项目目标 无声加塞需求 三层翻译表、变更影响分析
项目经理 维护单一信息源和追溯矩阵 用会议纪要代替载体 追溯矩阵、依赖清单
测试负责人 把质量指标写进项目目标 在变更后被动接受排期压缩 质量门禁标准、回归范围评估

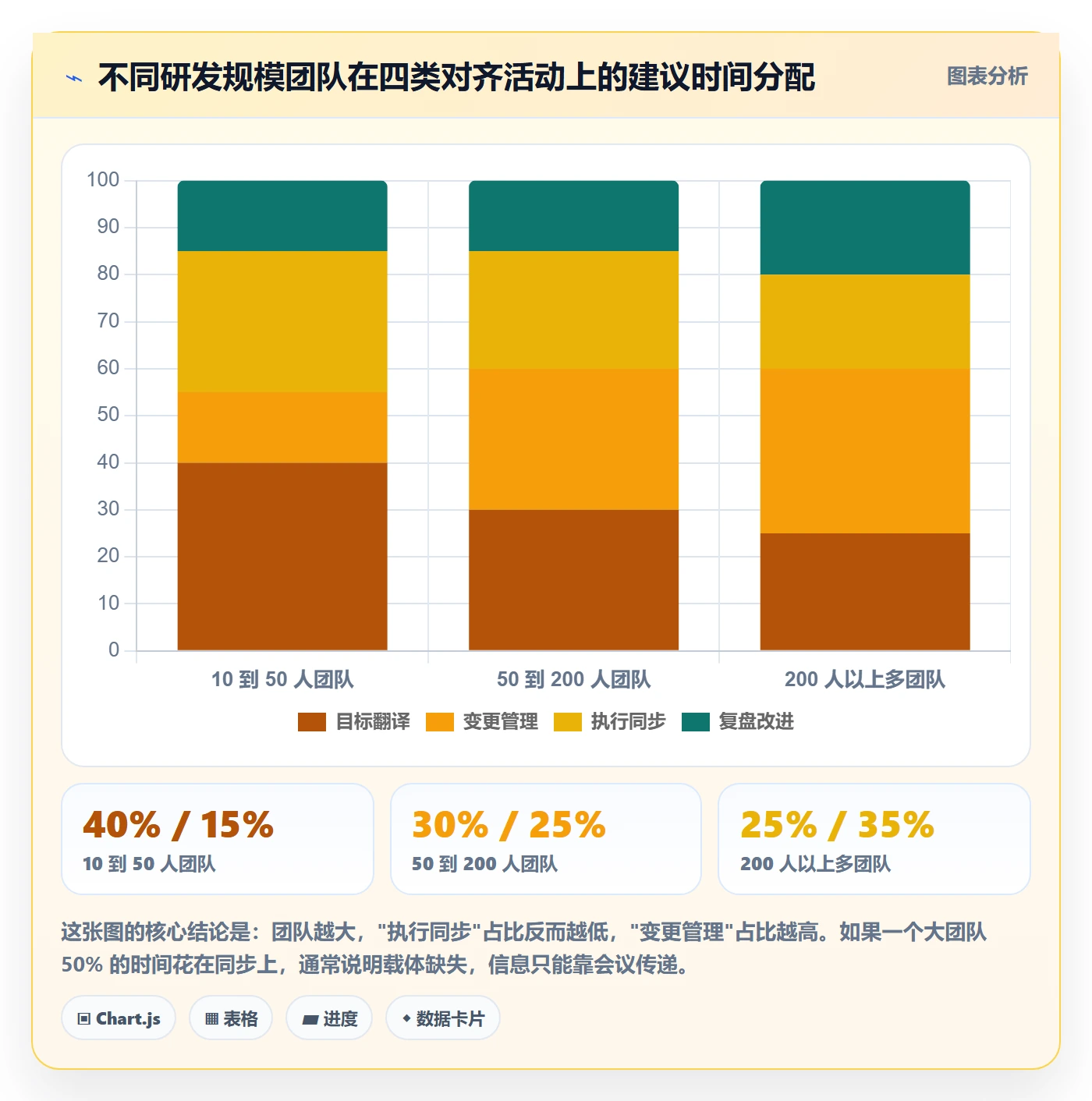

下面这张图展示不同规模团队在目标对齐四类活动上的时间分配建议,用百分比堆叠方式呈现,便于判断自己的时间是否投错了地方。

项目目标目标对齐教程:研发团队最佳实践,避坑指南

八、不同情况下的取舍

对齐方法不是越严格越好,所有机制都有成本。下面五组取舍是我在项目里被问得最多的问题,我给出自己的判断依据,但最终选择要落在你们的具体约束上。

1. 严格流程 vs 灵活应变

判断依据:需求的不确定性。如果项目是稳定的、需求可预判的(例如合规改造、系统迁移),流程可以严格,变更阈值可以设低。如果项目是探索性的(例如新业务从 0 到 1),目标本身就应该是区间而不是点值。

我在探索型项目里的做法是:目标写成"验证某个假设",成功指标写成"如果达到 X 就继续,低于 Y 就停止"。这样即使结果不理想,项目也不算失败,因为它完成了它该完成的验证任务。

2. 先建机制 vs 先上工具

判断依据:当前的主要瓶颈。如果团队根本不知道"目标,需求,迭代"之间的关联,工具只会把这个混乱结构化。如果团队已经形成了清楚的机制,只是靠人工维护导致数据滞后和检索成本高,那么工具会带来明显的杠杆。

我的经验阈值是:当追溯矩阵需要专人每周花 4 小时以上维护,或者每次复盘需要 2 人天准备数据时,就该考虑平台化了。

3. 采购成熟平台 vs 自研轻量系统

自研的优势是贴合度,劣势是持续投入。一个看起来简单的研发管理系统,三年内的维护、迭代、权限治理、数据迁移、安全补丁,累计投入通常远超初期预估。

我的判断是:如果研发管理系统的能力是你的核心竞争力,自研合理;如果不是,采购成熟平台更划算,把研发资源留给业务。对于有合规要求的中大型组织,支持私有化部署的平台通常能同时满足贴合度与合规性,减少自研的必要性。

4. 私有化部署 vs SaaS

取舍点不在技术,而在合规成本与运维成本。私有化部署能解决数据不出内网的问题,代价是需要自备运维能力、升级节奏更慢、部分新特性上线滞后。SaaS 的优势是开箱即用和持续更新,代价是数据放在外部需要评估合规风险。

对于涉及客户敏感数据、行业合规要求或集团内网隔离的组织,私有化部署往往是硬约束而不是可选项,这时候要把运维成本提前算进预算,而不是上线后再补。

5. 目标数量:少而聚焦 vs 全面覆盖

我的建议非常明确:单个项目周期内的核心目标不超过 3 个,超过 5 个基本可以判定为没有优先级。如果确实有很多事必须做,把它们分成"核心目标"和"常规工作"两类,常规工作不进入目标体系,而是进入日常迭代节奏。

下面这张表把五组取舍的判断依据和适用边界放在一起,方便对照。

取舍场景 倾向 A 的条件 倾向 B 的条件 我的默认建议
严格流程 vs 灵活应变 需求稳定、可预判、外部依赖重 探索型、验证型、需求高度不确定 默认偏灵活,仅在里程碑节点收紧
先机制 vs 先工具 机制清晰但人工维护成本高 目标与交付物之间尚未建立关联 先机制,后者是默认顺序
采购 vs 自研 研发管理不是核心竞争力 有特殊合规、特殊流程、特殊数据要求 默认采购,自研需明确三年投入预算
私有化 vs SaaS 有硬性合规或内网隔离要求 无合规约束且运维能力有限 合规优先,其余看运维资源
目标数量 核心目标不超过 3 个 确实存在多项必须并行推进的事项 核心 3 个以内,其余归入常规工作
八、不同情况下的取舍

九、可直接套用的四张模板与检查清单

前面讲的都是判断,这一节给可以立刻拿走的东西。四张模板我用过很多轮,字段是根据实际踩坑补出来的,删掉任何一个字段都会在某个阶段付出代价。

1. 一页纸目标说明书

字段 填写要求 常见错误
目标名称 一句话,能被非项目成员听懂 写成内部代号
业务目标 必须是可测量的结果指标 写成"提升用户体验"
项目目标 包含范围、时间、结果三层信息 只写功能,不写结果
非目标 至少 2 条,写明不做的理由 留空或写"暂无"
成功指标 领先指标 + 滞后指标 + 质量指标,至少各 1 个 只有滞后指标
约束 人力、时间、外部依赖、合规,逐条写明 只写时间和人力
负责人 目标 owner、技术 owner、变更决策人分开写 只写一个负责人
削减顺序 进度落后时先砍什么,提前约定 未约定,事后开会决定

2. 目标追溯矩阵

矩阵的每一行是一条链路,从业务目标一路向下到迭代任务。结构上建议用四列:上层目标、本文层目标、承接方、验证方式。填写原则是任何一条迭代目标都必须有上层承接,任何一条上层目标都必须至少有一条下层承接。只有上层没有下层的目标是口号,只有下层没有上层的任务是瞎忙。

3. 变更影响分析表

这张表是整篇文章里性价比最高的一个工具。字段不要多,但要强制填写,缺一个字段就不允许进入评审。

变更影响分析表(必填字段)
————————————————–

变更内容 : 一句话描述变更,避免模糊表述

变更来源 : 业务方 / 客户 / 合规 / 技术债

影响的目标 : 关联的项目目标编号(可多选)

影响的迭代 : 具体迭代编号与阶段

增量工时 : 开发 / 测试 / 联调分别估算,单位人天

是否影响里程碑: 是 / 否(若是,写明新的里程碑日期)

风险与回滚 : 主要风险点,以及回滚方案

决策人 : 按阈值自动确定,不超过 15% 由产品与研发确认

决策结果 : 接受 / 接受并调整范围 / 延后 / 拒绝

把这张表变成自动化巡检,也是我在项目里做过的一件事。下面是一段巡检规则的伪代码,思路是把人工检查变成每周自动跑的规则,减少"忘记检查"带来的风险。

# 目标漂移巡检规则(每周一自动执行,结果推送到项目群)
drift_rules = [

{

"name": "目标变更未做影响分析",

"condition": lambda p: p.target_changed and not p.impact_review,

"action": "提醒项目目标 owner 补录变更影响分析"

},

{

"name": "迭代目标缺失上层承接",

"condition": lambda p: p.sprint_goal and not p.linked_objective,

"action": "在迭代看板上标记为未对齐"

},

{

"name": "里程碑剩余工时超出剩余产能",

"condition": lambda p: p.remaining_hours > p.days_left * p.daily_capacity,

"action": "触发削减顺序讨论"

},

{

"name": "跨团队依赖超期未更新",

"condition": lambda p: p.dependency_due_days "action": "同步双方接口人并升级到项目周会"

}

]

4. 迭代目标检查清单

  1. 这个迭代的目标能不能用一句话说清?
  2. 它向上支撑的是哪个项目目标?
  3. 做完之后,用什么数据证明它达成了?
  4. 如果时间不够,这个迭代先砍哪一部分?
  5. 有哪些外部依赖,接口人是谁,什么时候交付?
  6. 有没有质量或稳定性相关的目标需要同时纳入?

5. 复盘四问

  1. 目标达成了吗?用数据回答,区分"达成且目标有效""达成但目标无效""未达成"三种情况。
  2. 偏差在哪里?区分是目标偏差、估算偏差还是执行偏差。
  3. 原因是什么?追问到机制层面,不停留在"沟通不畅"这类结论。
  4. 下次改哪一条机制?必须有负责人和验证时间。

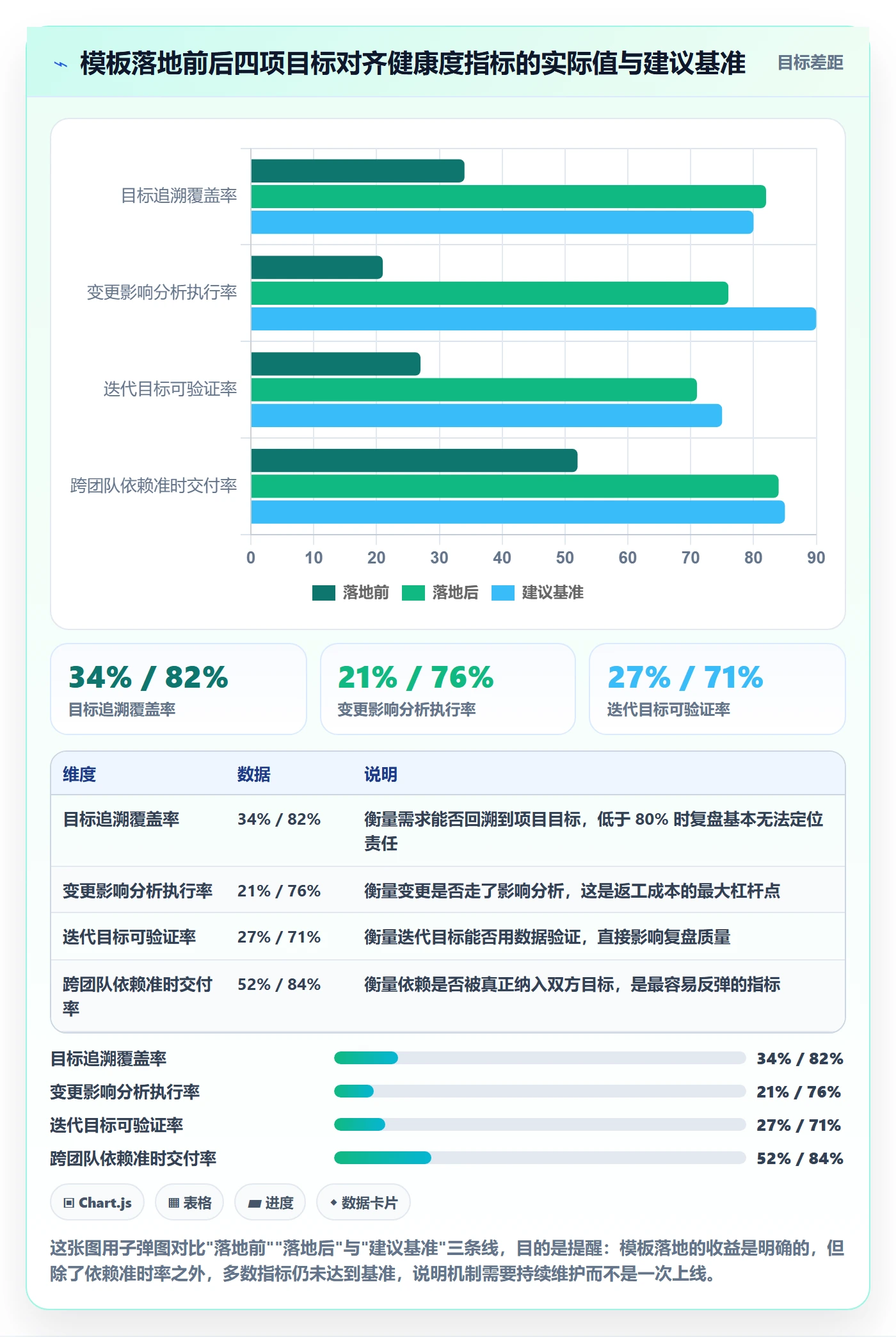

下面这张图展示的是四张模板全部落地前后,团队在四个对齐健康度指标上的变化。数据来自我参与过的多个项目的观察记录汇总,属于样本推演。

项目目标目标对齐教程:研发团队最佳实践,避坑指南

十、结语:目标对齐不是一次会议,而是一条持续维护的链路

回到开头那个 18 周的项目。如果重来一次,我不需要在流程上做多大的改动,只需要在第一天补上三件事:把"提升续费率"翻译成带成功指标的项目目标;写下三条非目标;建立一张变更影响分析表。这三件事加起来不到一天的工作量,可能改变整个项目的结局。

我对目标对齐最核心的判断是:它不是一个"达成共识"的瞬间,而是一条需要持续维护的链路。链路上有三个最脆弱的节点,业务语言翻译成研发语言、项目目标拆解成迭代目标、变更发生后重新校准。绝大多数失控都发生在这三处。

关于工具,我的立场一直很明确:机制先行,工具放大机制。对于 100 人以上、多项目并行、有跨团队依赖和数据合规要求的中大型组织,把目标、需求、迭代、缺陷放在同一数据模型里的平台(例如支持私有化部署、支持从 Jira 平滑迁移的 PingCode)能显著降低信息检索成本,让追溯覆盖率和变更分析执行率这两项指标从"靠人记得"变成"系统强制"。但对于小团队,先把一页纸和四张表用起来,收益更高、成本更低。

如果这篇文章只能让你做一件事,我建议是这一件:本周找业务方、产品负责人和研发负责人,坐在一起,用 60 分钟写出一页纸目标说明书,并且必须写下至少三条非目标。不要追求完美,先写出来,下个迭代再迭代它。目标对齐这件事,从来不缺方法,缺的是第一张纸。

常见问题解答(FAQ)

1. 研发团队的目标对齐到底怎么做,有没有能直接套用的步骤和输出物?

我在一家六十多人的研发团队做技术负责人,每个季度初大家都认真开对齐会,白板上写满目标,但两周后我问组里同学“我们这个迭代的目标是什么”,答案五花八门。我也试过照搬 OKR 模板,结果写完就躺在文档里没人翻。

我真正想知道的是:从业务目标到研发迭代,中间到底要经过哪几步,每一步要产出什么东西,才能让目标不只是一句口号。

把对齐拆成五步,每一步都必须有可交付物,否则就会退化成开会。第一步翻译:把业务目标(比如“新客转化率从 3% 提到 4.5%”)翻译成研发能直接控制的目标(比如“下单链路首屏加载 P75 从 2.4 秒降到 1.2 秒”),判断标准是这条目标能不能被研发直接排期和验收,不能就别往下走。

第二步拆解:项目目标拆到里程碑和迭代,明确每个迭代结束时要能演示或上线什么。第三步承诺:优先级、人力、排期、外部依赖写进同一份文档,并指定唯一负责人。第四步同步:用看板加固定节奏的短会做同步,而不是靠临时追问。第五步复盘:用事先约定的指标验证,而不是靠感觉。

输出物建议只要四样:一页纸目标说明书(目标、非目标、成功指标、约束、负责人、截止时间)、目标追溯矩阵(业务目标,项目目标,需求,验收口径逐层对应)、变更影响分析表、复盘四问。经验上,只要目标追溯矩阵能把每个在做的需求往上追到业务目标,你就能砍掉相当一部分领导一个人拍脑袋说要做的伪需求。

2. OKR 在研发团队为什么常常变成 KPI,一推就变形?

我们去年开始推 OKR,刚开始大家还挺有热情,但到了季度末,所有人都在算自己完成度是多少,没人愿意写有挑战的目标,能写 100% 绝不写 120%。有同事私下跟我说,写高了万一没完成影响绩效,不如写稳一点。我就很困惑:到底是 OKR 不适合研发团队,还是我们推的方式从一开始就有问题?

问题通常不在工具,而在 OKR 和绩效被绑在了一起。一旦目标完成度直接进绩效,团队的理性选择就是压低目标、防御性交付、隐藏风险,这是机制问题,不是态度问题。可执行的做法是三条:一是把目标完成度和绩效评价解耦,OKR 只用于对齐方向和复盘;

二是强制写非目标,明确这个季度不做什么,非目标既是优先级的判断依据,也是拒绝临时加需求的挡箭牌;三是研发目标不能只有交付速度,要同时挂健康度指标,比如交付周期、线上缺陷逃逸率、需求返工率。

判断口径上,如果团队连续两个季度所有目标完成度都在 90% 以上,基本可以确定目标定得太保守,这时候该调的是目标本身,而不是发奖金。

3. 需求天天变,目标对齐是不是做了也白做?变更到底该走什么流程?

我们项目最典型的场景就是:周一定好这个迭代做支付改造,周三业务说有个大客户要加急功能,周五产品说支付里一个交互要改一下,很快的。每次都是小改动,但最后迭代目标没完成,测试加班,线上还出过问题。我想知道,是不是干脆别定目标了,还是说变更这件事本身有办法管住。

变更不是不能有,不能有的是无影响的变更。要做的是给变更设一道最低门槛:任何进入迭代的需求变更都必须填一张变更影响分析表,字段至少包括变更内容、提出人、是否影响本迭代目标、影响哪些需求和模块、需要增加或挪走多少人力、对发布日期的净影响、谁来批。

判断规则可以很简单:不影响本迭代目标的变更,由研发负责人和产品负责人直接决定,不必上升;影响迭代目标的变更,必须由业务负责人明确确认用 A 换 B,也就是接受本迭代砍掉什么,不允许只加不减。数据口径上建议长期盯两个数:每个迭代的变更次数,以及变更导致的返工工时占比。

如果返工工时占比长期超过两成,说明优先级机制和需求入口本身有问题,靠加班是补不回来的。

4. 怎么判断团队是真对齐了,而不是会上点头、会后各干各的?

我最怕的就是对齐会开完,大家都说没问题、明白了,结果两周后发现测试同学按老口径准备用例,产品按新想法改了原型,研发按自己的理解写接口。事后复盘谁都没错,但项目就是拖了两周。我想要的不是一种感觉,而是几个能提前发现假对齐的信号。

真对齐有三个可观察的标志,都能提前查。一是能否复述:随机抽执行层的同学,问我们这个迭代要达成什么、明确不做什么,答不上来就是只对齐了领导层。二是能否追溯:随便挑一个正在做的需求,看它能不能往上追到业务目标和验收口径,追不到的要么是伪需求,要么是理解已经走样。

三是口径是否唯一:同一件事在需求文档、看板卡片、测试用例里写的验收标准是否一致,不一致说明三种理解已经分叉。落到动作上,建议在迭代启动时做一次回译,让执行同学用自己的话把目标讲一遍,讲错的地方当场纠正,同时把非目标写在看板最显眼的位置。

可量化的判断口径看两个:目标追溯覆盖率(有多少在做的需求能追到业务目标)和迭代目标达成率,覆盖率低于八成,基本可以判定对齐没做透,先别急着开下一个会。

核心关键词

读者评论

尹
尹子涵

作为研发负责人,最有共鸣的是“动作目标不等于结果目标”。很多项目上线即完成,但业务续费率、转化率没人能证明。非目标和变更影响分析表确实最容易被忽略,资源冲突时没有非目标,优先级就变成谁嗓门大。

董
董若溪

从产品经理视角看,目标可验证覆盖率全程低于50%这个指标很实用。复盘会沉默不是大家不负责,而是立项时没定义成功标准和领先指标。目标说明书和追溯矩阵要真正落到迭代里,否则会议再多也只是重复解释。

金
金亦辰

一线工程师角度,目标翻译站会很有价值,但前提是排期里留出稳定性、技术债和联调窗口。如果上层只考核业务交付速度,变更又走聊天窗口,底层再理解目标也会被临时插入拖垮。机制要配套,不然容易变成新的形式主义。

文章包含AI辅助创作:项目目标目标对齐教程:研发团队最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/309885

赞 (0)
飞飞飞飞
阶段目标管理指南:实施团队如何做好项目目标,入门指南全流程
上一篇 29分钟前
验收标准流程与规范:研发团队项目目标最佳实践关键指标
下一篇 28分钟前
