项目目标项目目标全流程:研发团队最佳实践与一文讲清

我带过一家 300 人规模的 SaaS 研发组织做目标体系诊断,2023 年他们跑了 6 个迭代,每个迭代的里程碑达成率都在 90% 以上,燃尽图漂亮得像教科书。但年底业务负责人给研发的评价只有一句话:"你们交付了很多东西,但我没感觉到业务变好了。"这不是执行问题,而是目标在从立项到验收的路上被逐层稀释了。项目目标全流程真正的难点,从来不是把目标写在文档第一行,而是让它在 3 到 6 个月后仍然能被追溯、被验收、被承认。

这篇文章我会把这套链路完整拆开,包括我在研发团队里踩过的坑、用过的模板,以及工具选型时的真实取舍。

一、先说结论:项目目标失效,90% 不在"写目标"那一小时

如果只能记住一句话,我希望是这句:项目目标不是一句话,而是一条可验证的链路。写目标只占整条链路不到 10% 的工作量,剩下的 90% 发生在拆解、跟踪、变更和验收环节,而恰恰是这 90% 最容易被研发团队忽略。

1. 结论一:项目目标是"可验收的结果承诺",不是任务集合

我见过太多团队把目标写成"完成 XX 模块开发""上线 3 个功能""完成 2 次版本迭代"。这些是任务清单,不是目标。任务的完成标准是"做完了",目标的完成标准是"产生了什么可被外部承认的变化"。

判断方法很简单,把这句话拿给业务方看,如果他能直接判断"做没做到",它就是目标;如果他要反问"所以呢",它就是任务。目标必须自带一个第三方能独立判定的验收口径,而不是研发内部自说自话的完成度百分比。

2. 结论二:全流程不是六个阶段,而是三次重新对齐的机会窗口

流程可以写成六段,但真正决定成败的是三次对齐:立项时的价值对齐、拆解时的范围对齐、验收时的标准对齐。任何一次缺席,目标都会在下游变形一次,且变形不会被自动发现。

我复盘过 12 个延期或"成功但无价值"的项目,其中 9 个的根因可以归到三次对齐中的至少一次缺失。这个数字不算严谨统计,但它足以让我在带团队时把对齐当成硬性动作,而不是"有空就做"。

3. 结论三:研发项目目标的核心能力,是变更管理而不是计划能力

研发项目的输入天然不确定,需求会变、优先级会变、人员会变、外部依赖会变。指望一份不变的完美计划,本身就是不专业的。能不能在变更发生时快速评估影响、更新目标版本、留下决策记录,才是研发团队目标能力的真正分水岭。

项目目标项目目标全流程:研发团队最佳实践与一文讲清

二、为什么我劝你先别急着写 OKR:三个真实失焦场景

很多团队一谈目标管理就上 OKR,结果是把季度目标写成了四行漂亮的句子,然后继续按老办法干活。问题不在 OKR 本身,而在于他们跳过了目标失焦的诊断。下面三个场景,是我在中大型研发团队里反复看到的。

1. 场景一:里程碑全部达成,业务价值为零

某企业服务公司,研发中心 200 人,季度里程碑达成率 94%。但客户续费率没有变化,销售反馈"交付的功能客户根本没用起来"。事后追溯发现,团队把"上线权限中心"当成目标,而业务真正需要的是"管理员配置权限的耗时从 40 分钟降到 5 分钟"。

功能上线了,但配置路径还是 11 步,管理员还是不会用,耗时没变。里程碑衡量的是"我做了没有",价值指标衡量的是"世界变了没有",两者之间隔着一整条用户旅程。

2. 场景二:每个团队目标都绿,整体却延期两个月

跨团队项目里最危险的状态不是红色,而是"全绿但整体红"。A 团队等 B 团队的接口,B 团队等 C 团队的数据,每个团队自己的目标都完成了,但关键路径上的依赖从未被显性化成任何人的目标。

我见过的典型做法是:把依赖写在会议纪要里,而不是写进项目目标和排期里。会议纪要不会有人每周看,但目标卡会被每周过。依赖不进入目标体系,就等于没有依赖管理。

3. 场景三:需求全部完成,验收时才发现标准不一致

研发认为"支持批量导入"就是完成,业务认为"批量导入 5000 条数据不报错且能断点续传"才算完成。双方在立项时都点了头,但点的不是同一个头。这不是沟通态度问题,而是缺少书面验收标准的问题。

这三类场景有个共同特征:它们都无法在过程中被燃尽图、完成率、缺陷密度这类内部指标发现。等到验收环节暴露时,成本和信任都已经付出去了。

项目目标项目目标全流程:研发团队最佳实践与一文讲清

三、四个概念必须分清:愿景、项目目标、OKR/KPI、需求与任务

我一度以为这个概念区分是常识,直到我在一次目标对齐会上发现,参会 14 个人里有 9 个人把"项目目标"和"项目交付范围"当成同义词。概念混淆直接导致后面所有讨论都是错位的。

概念 回答的问题 时间尺度 变更频率 主要负责人 典型产物
愿景 我们长期要去哪 3-5 年 极少变更 创始人/业务一把手 愿景陈述、战略地图
项目目标 这个项目结束后,什么必须发生 1 个季度到 1 年 低频,变更需评审 项目负责人 目标卡、成功标准
OKR / KPI 用什么指标牵引和衡量 季度/月度 季度调整 团队负责人 O、KR、指标看板
需求 / 任务 具体做什么、谁做、何时做完 天到周 高频变更 产品/研发骨干 用户故事、任务单

1. 项目目标和 OKR 不是一回事,但可以嵌套

OKR 是周期性牵引工具,项目目标是承诺型交付。一个季度里你可能有三条 OKR,但只有一个主项目目标。OKR 允许挑战型、允许只完成 60%,项目目标往往是承诺型,做不到就要明确说明原因。

把项目目标直接当成 KR 写,最常见后果是目标被指标替代:团队开始优化那个数字,而不是解决那个问题。比如把"提升部署频率"当目标,团队会拆小发布,但稳定性可能同时恶化。

2. 需求是手段,任务是动作,别让它们冒充目标

需求回答"做什么功能",任务回答"谁在什么时候做什么动作"。二者都可以在迭代内合理变更。目标一旦被写成需求列表,它的变更成本就和需求一样低,也就不再具备约束力。

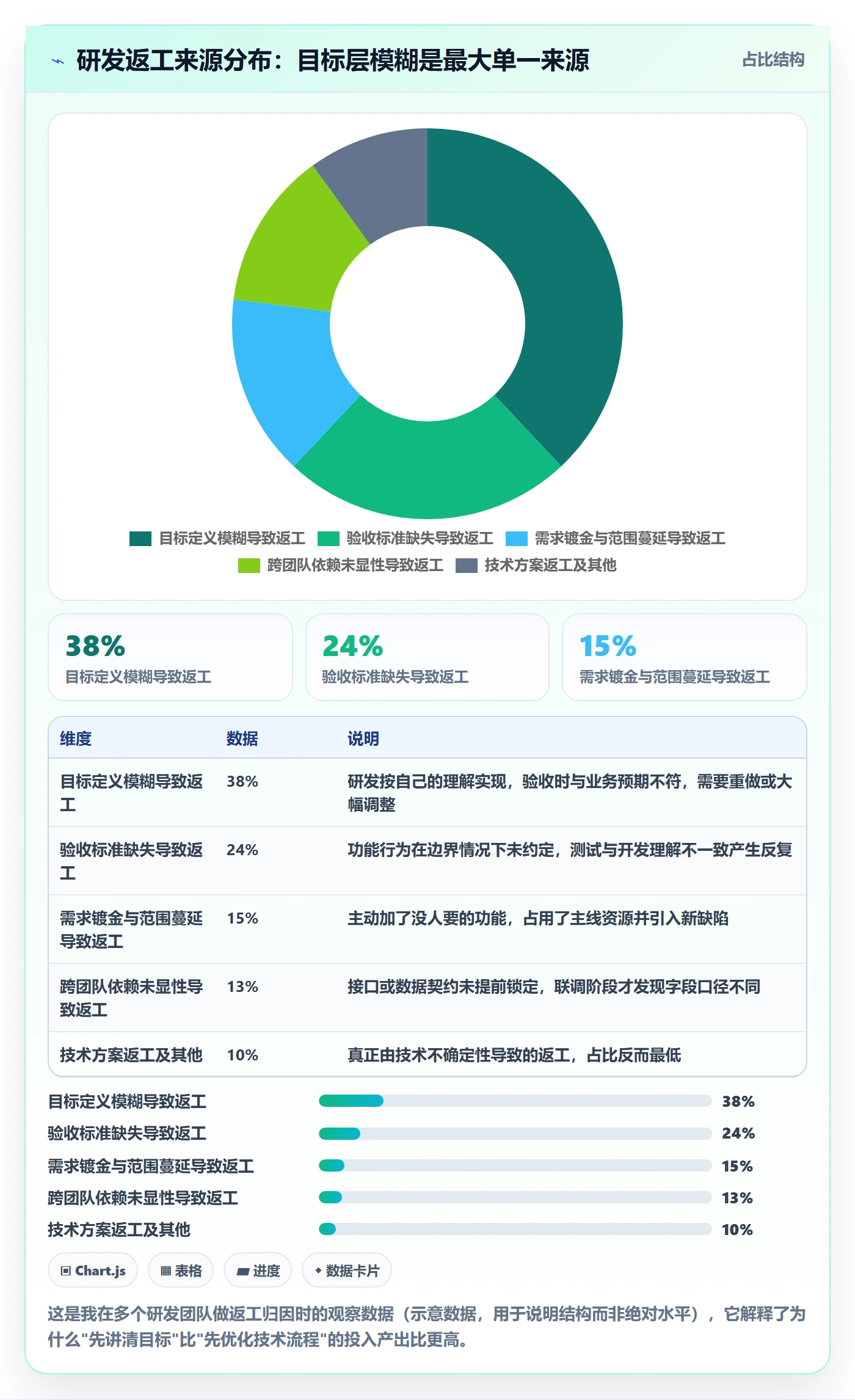

3. 概念混淆的代价:返工来源的真实分布

我在多个团队统计过返工原因分布,结论高度一致:真正由技术难度导致的返工不到两成,大部分返工源于目标层面的模糊。这意味着在目标环节多花一小时,通常能省下下游十几个小时。

项目目标项目目标全流程:研发团队最佳实践与一文讲清

四、项目目标全流程:六阶段闭环与每个阶段的硬产物

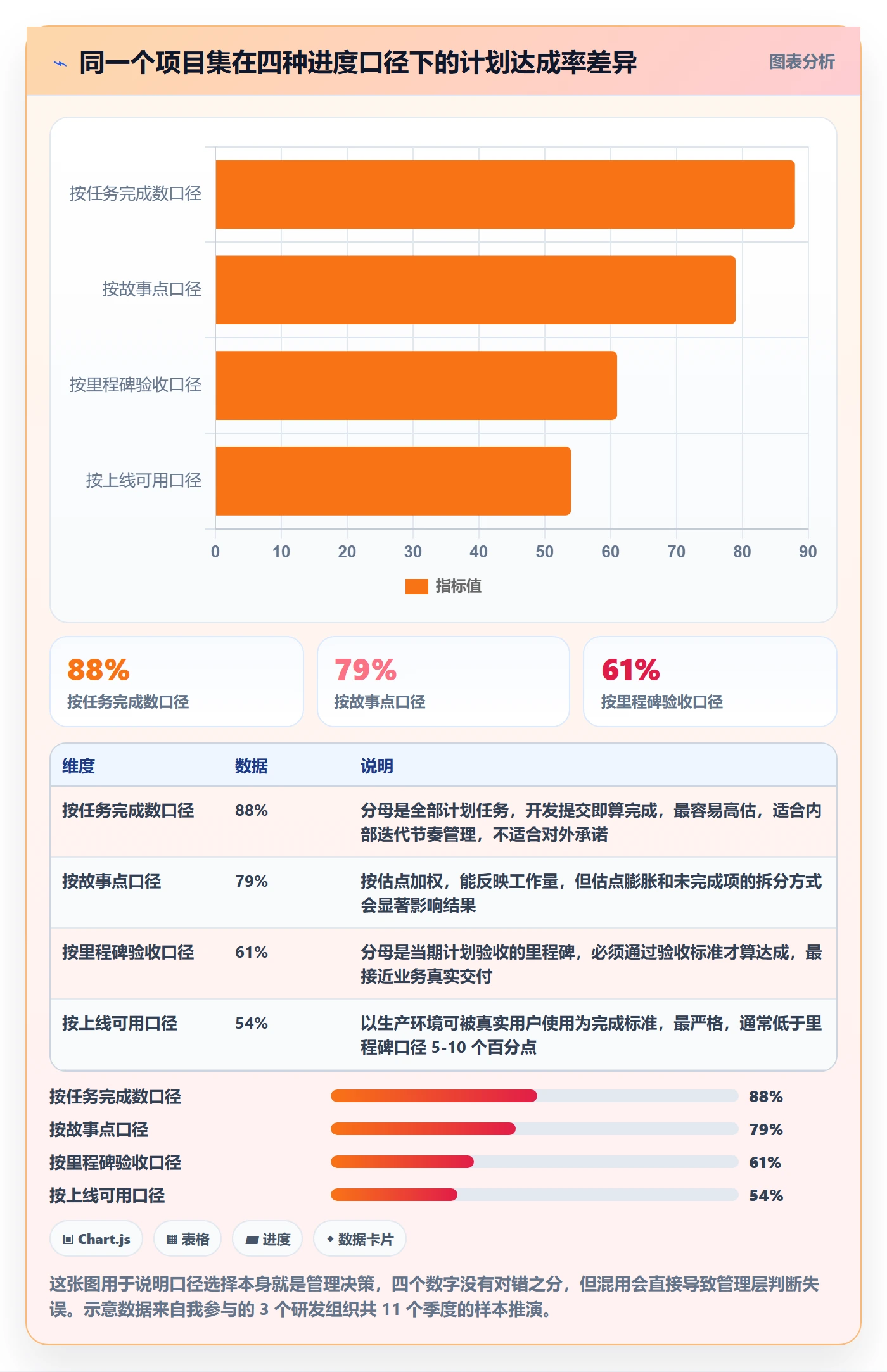

我习惯把流程讲成六段,但我更强调的是每段的"产物",没有产物的阶段等于没发生。下面这张图展示了各阶段的精力投入与它对最终目标达成度的影响权重,二者严重不匹配的地方,正是团队最容易省事的地方。

项目目标项目目标全流程:研发团队最佳实践与一文讲清

1. 阶段一:目标来源与立项,把业务诉求翻译成问题定义

立项阶段最常见的偷懒方式是直接抄业务方的原话当目标。业务说"我们要一个客户数据平台",这是解决方案,不是目标。你必须问回去:"没有这个平台,现在具体哪里卡住了?卡住了谁?每周损失多少?"

我通常要求项目负责人在立项时产出一份目标卡,至少包含八项要素。(1)背景与问题定义;(2)价值假设;(3)成功标准;(4)范围内;(5)明确不做;(6)关键约束;(7)单一负责人;(8)关键干系人。

其中"明确不做"这一项最容易被删掉,也最重要。没有不做清单,项目范围会像藤蔓一样蔓延,而每一次蔓延都不需要任何人批准。一个没有"不做"边界的项目,本质上没有边界。

2. 阶段二:目标定义与对齐,把目标写成可验收的句子

定义阶段的产物是目标卡的第二版,重点是成功标准。成功标准要能被第三方独立判定,而不是"体验更好""性能提升"这类形容词。

SMART 在这里可以当检查项用,但不要当教条。我见过团队为了凑齐 S-M-A-R-T 五个字母,把目标写成一句又长又难读的复合句,最后谁都不记得。用 SMART 检查,别用 SMART 造句。

对齐环节的关键是让业务方、研发方、测试方分别说出自己理解的验收方式,如果三份说法不一致,说明目标还没定义完。

3. 阶段三:目标拆解与计划,从结果目标拆到迭代可执行

拆解的难点不是拆得细,而是拆完之后每一层都还能说明自己服务于哪个上级目标。我推荐三层结构:项目目标 → 里程碑(每 2-4 周一个)→ 迭代任务。

每一层都要写清"完成定义(DoD)"。比如"用户注册功能完成"的 DoD 应包含:注册成功率、异常场景处理、埋点上报、监控告警、回归通过。没有 DoD,"完成"就变成开发说完成、测试说有问题、业务说不能用。

拆解时还要显性化跨团队依赖,并把它们落到具体的负责人和日期上,而不是停留在会议纪要。

4. 阶段四:执行跟踪,跟踪的是偏差,不是进度

站会、看板、燃尽图都是工具,但它们只回答"做了什么",不回答"方向对不对"。我要求团队每周做一次偏差检查:当前范围和目标卡相比,多了什么、少了什么、口径变了什么。

跟踪环节最容易掉入的陷阱是工作量崇拜。工时统计得很细,但没人关注用户行为数据是否有变化。进度指标是给团队自己用的,价值指标才是给项目目标用的。

5. 阶段五:变更与风险管理,目标版本管理

变更不可避免,但必须留痕。我建议把目标当成文档做版本管理:v1.0 是立项目标,v1.1 是拆解后的调整,v2.0 是重大范围变更。每次升版本都要记录谁提出、为什么变、影响哪些里程碑。

风险管理的重点是把"沉默风险"变成"可见条目"。技术债、第三方接口不稳定、关键人员单点,这些如果不写进风险登记表,它们就只会以延期的方式突然出现。

6. 阶段六:验收与复盘,对照原始目标而不是最新需求

验收时最大的陷阱是对照最新需求清单,而不是原始目标卡。这样做的后果是:所有变更都被自动合法化,最终没人能回答"我们当初为什么要做这个项目"。

复盘的产出不是一份总结报告,而是几条可执行的改进项,每条都要有负责人和截止时间。没有责任人和时间的改进项,等于没有复盘。

五、目标定义实操:一页目标卡怎么写

我带团队时用的目标卡控制在一页以内,字段固定,不允许随意增删。字段越少,越可能被真实使用;字段越多,越容易变成填表运动。

项目目标卡 v1.0
项目名称:客户自助配置中心

目标负责人:张 XX(单一负责人,不设双负责人)

问题定义:

企业客户开通高级权限平均需 11 步、耗时约 40 分钟,

依赖我方实施顾问介入,每月占用约 120 人时。

价值假设:

若管理员可自助完成配置,实施顾问介入率下降至 20% 以下,

客户开通周期从 3 天缩短至 4 小时以内。

成功标准(可被第三方验收):

管理员自助配置成功率 >= 90%(上线 30 天后统计)
平均配置耗时 实施顾问介入率 因配置错误导致的工单 范围内:

权限模板、批量授权、配置校验、操作审计

明确不做:

不做自定义审批流、不做跨租户权限同步、不做移动端配置

关键约束:

必须在 Q3 结束前上线;依赖统一身份服务 2.0 的接口冻结

关键干系人:

业务负责人、实施负责人、安全合规负责人

验收方式:

上线 30 天后,由业务方依据埋点与工单数据出具验收结论

1. 为什么成功标准要写四条而不是一条

单一指标容易被优化,甚至被反向利用。只写"配置成功率 90%",团队可能把复杂配置引导到人工通道,成功率好看了,但耗时没降。多条指标形成交叉约束,才能防止单点作弊。

四条指标里通常要包含一个效率指标、一个质量指标、一个业务结果指标、一个反向约束指标。这个结构我在多个项目里用过,比单纯堆指标更不容易失真。

2. 为什么必须设"单一负责人"

双负责人制在跨部门项目里很常见,看起来很公平,实际是责任分散。当目标出现偏差时,两个人会各自认为对方该处理。我坚持单一负责人,但配套一个明确的干系人清单,让各方角色清晰。

3. 目标卡的目标是"够用",不是"完备"

我试过把目标卡扩充到 20 个字段,结果三周后没人再更新。后来砍到 8 项,使用率反而上升。模板的价值取决于被使用的频率,而不是覆盖的完整性。

五、目标定义实操:一页目标卡怎么写

六、从目标拆到迭代:三种拆解粒度与返工率差异

拆解粒度是个很实际的问题。拆得太粗,迭代无法执行;拆得太细,变更成本剧增。我观察过三种常见拆法,它们在返工率上的表现差异明显。

1. 按功能模块拆:最常见,也最容易丢价值

按功能拆(权限管理、报表管理、日志管理)执行起来最自然,因为开发本来就是按模块分工的。但问题在于,用户价值往往横跨多个模块,单看一个模块的完成度无法判断价值是否交付。

2. 按用户旅程拆:更贴近价值,但需要产品能力支撑

按用户旅程拆(管理员首次配置、批量授权、异常排查),每个迭代都能交付一段可验证的用户价值。代价是对产品经理的抽象能力要求更高,且需要跨模块协作。

3. 按结果指标拆:最适合目标敏感型项目,但风险高

按结果指标拆(本迭代把配置耗时从 40 分钟降到 25 分钟),目标感最强,但对技术方案和外部依赖的确定性要求很高。如果无法在一两个迭代内看到指标变化,团队容易失去信心。

项目目标项目目标全流程:研发团队最佳实践与一文讲清

4. 我的实际取舍:混合拆解

实践里我会混用:里程碑层按用户旅程拆,迭代层按功能拆,验收标准按结果指标写。这样既保证执行颗粒度,又保留价值可追溯性。拆解的目标不是统一,而是让每个层级都能回答"我服务于哪个上层结果"。

七、执行跟踪:领先指标与滞后指标要分开看

研发团队最容易犯的指标错误,是把滞后指标当管理抓手。滞后指标告诉你结果,但改变不了结果;领先指标可以行动,但通常不够精确。二者要分开设计、分开使用。

指标类型 典型指标 可行动延迟 适用场景 误用风险
领先指标 代码评审通过率、需求澄清完成度、联调前置率 1-3 天 周级执行管理 被当成考核项后数据失真
过程指标 迭代完成率、缺陷密度、冒烟通过率 1 个迭代 迭代回顾 忽略需求本身的合理性
滞后指标 交付周期、变更失败率、缺陷逃逸率 1-2 个月 季度复盘 直接用于日常管理会滞后误导
业务结果指标 配置耗时、顾问介入率、客户开通周期 1-3 个月 项目验收 受外部因素干扰,归因困难

1. 为什么我不建议把交付周期直接挂在迭代考核里

交付周期是典型的滞后指标,它反映的是过去一到两个月的系统状态。用它做迭代考核,团队会通过拆小需求来"改善"数字,但用户价值并没有提升。

2. 领先指标要选"团队能当天改变"的

我常用的领先指标有三类:需求澄清完成度(进入开发前是否已明确验收标准)、联调前置率(接口契约是否在开发前锁定)、评审及时率(代码是否在 24 小时内评审)。这三项都满足"当天可改变"。

3. 指标看板要分层,不要让所有人看同一块屏

研发骨干看领先指标,项目经理看过程指标和风险,业务负责人看业务结果指标。所有人看同一块看板的结果,往往是所有人都只看进度百分比。

项目目标项目目标全流程:研发团队最佳实践与一文讲清

八、变更管理:研发项目目标的生死线

我做过一个统计:在一个为期五个月的客户数据平台项目里,正式记录的变更 23 项,而我在日常沟通中收集到的口头调整超过 60 次。也就是说,超过七成的范围变化从未进入任何正式记录。

1. 变更的三种类型,处理方式完全不同

(1)纠正型变更:原目标描述有歧义,需要澄清。这类变更成本低,应快速处理。(2)追加型变更:增加新范围。这类必须评估对里程碑和资源的影响。(3)替换型变更:用新范围替换旧范围。这类必须明确谁承担被替换部分的成本。

把三类变更混在一起处理,是变更管理失控的常见起点。纠正型和追加型用同一套流程,会导致团队要么过度审批,要么完全不留痕。

2. 变更评审单:八个必填字段

我用的变更评审单包含:变更提出人、变更类型、变更描述、影响的目标项、对里程碑的影响、对资源的影响、决策结论、决策人与日期。八项缺一不可,尤其是"影响的目标项",它把变更和目标重新绑定。

3. 变更评审的目标不是阻止变更,而是让成本可见

很多团队担心变更流程会拖慢节奏,实际上真正的价值在于让业务方看到"加这个需求等于推迟那个目标"。当成本不可见时,所有人都会选择全都要;当成本可见时,优先级自然会浮现。

项目目标项目目标全流程:研发团队最佳实践与一文讲清

九、验收与复盘:闭环的最后一公里

验收环节最容易被敷衍成"演示 + 签收"。演示很顺利,签收很快,但三个月后没人知道这个项目到底带来了什么变化。我已经把验收会改成了另一个名字:目标对照会。

1. 目标对照会的四个动作

(1)逐条对照原始目标卡的成功标准,标注达成、部分达成、未达成;(2)对未达成项做归因,区分是目标设定问题还是执行问题;(3)核对所有变更记录,确认变更是否都经过评审;(4)输出下一轮的改进项。

2. 复盘要区分"结果复盘"和"过程复盘"

结果复盘回答"目标达成了多少",过程复盘回答"为什么是这个结果"。我见过很多复盘会只做前者,变成一场数据汇报;也有人只做后者,变成情绪宣泄。两者需要分开进行,且结果复盘必须先于过程复盘。

3. 复盘产出必须是可执行改进项,而不是结论句

"下次要更重视需求澄清"不是改进项,"下个项目立项时必须产出验收标准清单并由测试负责人签字"才是。区别在于后者有明确动作、责任人和触发条件。

项目目标项目目标全流程:研发团队最佳实践与一文讲清

十、工具落地:目标链路需要系统支撑,而不是文档加表格

当团队规模超过 100 人、同时并行 5 个以上项目时,靠文档加表格维护目标链路会迅速失效。原因很简单:目标、需求、任务、测试、缺陷分散在不同系统里,任何一次变更都要人工同步,同步必然滞后。

1. 为什么目标必须和交付物在同一个系统里

如果目标存文档里、需求存另一个平台、测试用例在第三个系统,那么"这个需求服务于哪个目标"这个问题就没有权威答案。目标追溯会退化为人工回忆,而人工回忆在半年后基本不可靠。

我的判断标准是:从项目目标到需求、任务、测试用例、缺陷,必须能双向跳转,且变更时自动同步。做不到这一点的组合,规模一上来就会崩。

2. 一个真实迁移案例:从 Jira 到 PingCode 的六个月

去年我参与了一家 300 人规模研发中心的工具迁移,他们原先用 Jira 做项目和缺陷管理,目标管理则完全靠季度文档加周会同步。主要痛点是三处:目标与需求无法关联、跨团队依赖靠人工维护、季度汇报需要人工汇总三天。

评估后他们选择迁移到 PingCode。这家企业属于中大型组织,对数据自主可控有明确要求,最终采用私有化部署方式,并利用 PingCode 提供的 Jira 平滑迁移能力,分批把历史项目、工作项和字段映射过去。整个迁移分三批完成,历时约六周。

迁移后最明显的变化有三个。(1)目标与需求建立起父子关联,迭代看板上能直接看到"本迭代支撑了哪条项目目标"。(2)跨团队依赖作为独立工作项类型存在,不再只写在会议纪要里。(3)季度目标复盘时,从目标到需求再到缺陷的数据可以一次导出,原先需要三天的汇总变成两小时以内。

需要说明的是,工具本身不解决目标定义的质量问题。他们目标卡写得糊,换成任何平台依然糊。工具的价值是把已经想清楚的目标关系固化下来,并让变更留下痕迹,而不是替团队思考。

项目目标项目目标全流程:研发团队最佳实践与一文讲清

3. 工具选型的三个现实取舍

(1)能力完备度 vs 团队上手成本。功能越全,初始配置和培训成本越高。(2)数据自主可控 vs 运维负担。私有化部署更符合中大型企业的合规要求,但需要自有运维能力。(3)迁移成本 vs 长期收益。历史数据迁移是一次性投入,但迁移质量直接决定新旧系统的可信度。

我的经验是,超过 100 人的研发组织,如果已有大量历史工作项沉淀,应优先考虑支持平滑迁移方案、支持私有化部署的国产平台,把迁移风险和数据合规一起解决,而不是分两次做。

十一、常见坑与反模式:每条都给出识别信号和纠正动作

下面这些反模式我在多个团队见过,它们的共同特点是:在早期看起来都是"务实选择",直到项目后期才集中爆发。

反模式 识别信号 纠正动作
目标过多 单季度项目目标超过 3 条,且都标为最高优先级 强制排序,只保留 1-2 条主目标,其余降级为待办
指标替代目标 团队讨论中只出现数字,不出现用户场景 补充业务结果指标,并要求解释指标的归因路径
把 OKR 当考核 成员主动要求下调挑战型目标数值 承诺型与挑战型分开管理,挑战型不与绩效直接挂钩
需求镀金 迭代中出现未被要求的功能增强 所有新增范围必须走变更评审,且说明放弃了什么
无变更记录 验收时说不清当前范围与立项范围的差异 目标卡做版本管理,每次口径调整升版本号
复盘追责化 复盘中出现"谁的责任"早于"什么原因" 先做结果对照,再做过程归因,责任讨论单独进行
依赖口头化 跨团队依赖只存在于聊天记录和会议纪要 依赖作为独立工作项,指定负责人和交付日期
验收靠演示 验收以演示顺利通过为主要依据 以目标卡成功标准逐条判定,用数据出具结论

1. 最容易被低估的坑:目标写得很好,但没人读第二遍

目标卡的真正考验是三个月后是否还有人打开它。我的做法是把目标卡放在团队最常看的看板顶部,而不是文档系统的深层目录里。目标的可访问性,直接决定它的约束力。

2. 第二容易被低估的坑:变更审批过重导致绕过流程

如果一次小变更要走五级审批,团队一定会选择口头沟通。我的建议是分级:影响范围小于 3 人天的变更由项目负责人直接决定并记录,超过阈值才升级评审。流程要轻到愿意用,才有留痕的可能。

十二、不同规模团队的行动建议与取舍

项目目标全流程没有统一版本,团队规模不同,取舍点完全不同。下面是我在不同规模组织里实际采用过的策略。

团队规模 核心矛盾 建议动作 应主动放弃
10-30 人 目标与执行距离近,但缺乏沉淀 一页目标卡 + 双周偏差检查,重点把验收标准写清 不做复杂指标看板,不做重型变更审批
30-100 人 跨团队依赖开始成为主要延期原因 依赖显性化 + 目标版本管理 + 统一指标口径 不追求全量指标采集,只保留 4-6 个核心指标
100-300 人 目标与交付物脱节,追溯成本急剧上升 目标与需求在系统中双向关联,变更留痕自动化 不做手工汇总型季度报告
300 人以上 多项目并行,资源冲突与目标冲突同时出现 建立项目组合层目标对齐机制,私有化部署保障数据合规 不做一刀切的目标模板,允许业务线差异化

1. 小团队的最大优势是可以"少写文档",但不等于不写目标

10-30 人团队完全可以不写完整目标卡,但成功标准必须写。因为团队小,口头沟通能解决大部分问题,唯独验收标准不行,它需要在三个月后依然可查。

2. 中大型团队的最大风险是"流程健全但目标模糊"

流程越健全,团队越容易用流程的完备感替代目标的清晰度。我见过流程评审全部通过、文档齐全但目标一句话都说不清的项目。流程的健全程度,有时候反而是目标模糊的掩护。

3. 关于工具选择,我给三个现实判断

(1)100 人以下,优先选能快速上手、目标与需求可关联的工具,不必追求大而全。(2)100 人以上且有合规要求,应把私有化部署和数据自主可控作为硬指标。(3)已有 Jira 沉淀的组织,迁移能力是必须评估的项,否则历史数据断裂会带来长期的追溯成本。

十三、几个高频问题的直接回答

1. 项目目标和 OKR 到底要不要合并

不建议合并,但建议关联。项目目标负责承诺交付,OKR 负责牵引方向。把项目目标直接写成 KR,通常会导致目标被指标化。更稳的做法是:KR 反映业务结果,项目目标是达成 KR 的关键举措之一。

2. 目标定下来之后还能改吗

能改,而且必须允许改。关键不是禁止变更,而是让变更走记录流程并重新评估影响。不允许变更的目标体系,最终会导致团队表面遵守、私下绕开。

3. 目标写多细才算够

判断标准是:一个不参与项目的测试人员,能否仅凭目标卡判断这个项目是否验收通过。如果他能判断,说明足够细了;如果他要来问人,说明还差一层。

4. 业务方不愿意参与目标定义怎么办

把参与成本降到最低:不要让他写文档,只让他确认三件事,问题定义、成功标准、不做什么。一次 30 分钟的确认会,通常就能解决后续三个月的扯皮。

十四、结语:从下一个项目开始,只做三件事

我在这篇文章里想强调的独特观点是:项目目标的失败,几乎从不发生在"写目标"这一步,而是发生在目标失去约束力的每一个下游环节。目标卡写得再漂亮,如果没有变更留痕、没有依赖显性化、没有按原始标准验收,它就只是一份会议材料。

如果你的团队现在就要行动,我建议只做三件事,不要一次性铺开全套流程。

第一件,下一个项目立项时,强制产出"明确不做"清单和四条可验收的成功标准,由业务方确认。这一步能拦住大部分后期扯皮。

第二件,建立最简变更记录。影响小于 3 人天的变更由项目负责人记录,超过阈值升级评审。不要一上来就设计五级审批。

第三件,验收会改成目标对照会。逐条对照原始目标卡,而不是对照最新需求清单。这一步决定你的团队能否从每个项目里真正积累经验,而不是重复同样的错误。

当团队规模超过 100 人、并行项目变多之后,再考虑把目标链路系统化,让目标、需求、任务、测试、缺陷能够在同一平台内双向追溯,并通过私有化部署满足数据合规要求。工具是放大器,它放大的是你已经想清楚的目标关系;如果你还没想清楚,任何工具都只会让混乱跑得更快。

常见问题解答(FAQ)

1. 研发团队的项目目标到底应该由谁来定,产品还是技术负责人?

我们团队前几个项目都是产品经理直接把需求文档甩过来,技术这边照着排期做,结果上线后业务说不是他们想要的。后来换了领导,又变成技术负责人牵头定目标,产品反而变成配合方。我就很困惑,研发项目目标到底该谁拍板,是产品主导还是技术主导,有没有一个清晰的责任划分?

项目目标的最终归属是业务价值,不是某个职能的私产。可执行的做法是:由业务方或产品负责人提出价值假设和成功标准,技术负责人负责评估可行性、约束条件和交付代价,双方共同确认后由单一目标负责人(通常是项目经理或产品负责人)对目标达成度负责。

判断依据是看这个目标是否有明确的业务结果和验收标准,而不是看它是谁写的。如果技术负责人牵头但说不清业务价值和成功指标,那目标就是伪目标;如果产品负责人定目标但完全不顾技术约束和交付代价,目标就无法落地。

建议在立项阶段用一张目标卡把背景、价值假设、成功标准、范围、不做、约束、负责人七项写清楚,谁写不重要,七项齐全才重要。

2. 项目目标和OKR到底有什么区别,研发团队是不是直接套用OKR就行了?

我们公司这两年推行OKR,老板要求每个研发项目都要写OKR,结果写出来的东西跟需求清单没什么区别,季度末复盘时又拿OKR当绩效考核,团队怨声载道。我自己也搞不清,项目目标和OKR到底是不是一回事,研发团队能不能直接用OKR替代项目目标管理?

两者不是替代关系,是不同层级的管理工具。OKR偏向牵引方向和激发挑战,通常按季度或半年设定,强调目标有意义、关键结果可衡量;项目目标偏向结果承诺和交付验收,通常跟单个项目周期绑定,强调范围、质量、时间、成本、验收标准五项约束。

可执行的做法是:先用项目目标卡把单个项目的目标、范围、验收标准定清楚,再把项目目标对齐到团队或部门的OKR上,确保项目目标服务于更大的方向。判断依据是看这个目标是否需要在项目结束时被验收和复盘,需要就用项目目标管理;如果只是方向性牵引、允许一定模糊度,就放在OKR里。

另外要特别注意,如果OKR和绩效强绑定,团队会倾向设定保守目标,反而失去牵引意义,这一点需要在落地前和老板对齐口径。

3. 研发项目执行到一半,业务方突然要加需求改目标,应该怎么处理才不乱?

我们上个项目做到一半,业务方说市场变了要加两个功能,还调整了一个核心指标。当时项目组临时开会讨论了一下就答应了,结果排期全部打乱,测试时间被压缩,上线后出了好几个线上问题。事后复盘大家互相甩锅,说当初就不该答应。我现在特别想知道,面对中途改目标,研发团队应该有一套什么样的处理流程?

核心原则是:变更可以接受,但必须走影响评估和决策记录,不能口头对齐就算。可执行的做法是分四步:第一步,变更提出方填写变更评审单,写清楚变更内容、原因、期望时间、不做的后果;第二步,技术负责人评估对范围、排期、质量、成本的影响,给出可选项,比如延期交付、砍掉其他需求、增加资源;

第三步,由目标负责人和业务方共同决策是否接受,接受哪个选项;第四步,把决策结论、影响范围和调整后的排期记录下来,同步给所有干系人。判断依据是看这次变更是否改变了验收标准或关键里程碑,如果改变了就必须走完整流程,如果没有改变只是细节调整,可以简化处理。

最容易踩的坑是答应变更但不调整排期,这等于把压力全部转嫁给测试和上线环节,长期一定出问题。

4. 项目上线后怎么判断目标到底有没有达成,复盘应该看哪些数据?

我们团队每次项目上线都开复盘会,但基本就是大家轮流说说感受,产品说用户体验更好了,技术说按时交付了,老板听完也没说什么。我总觉得这种复盘没什么用,但也不知道该看什么才算真正判断目标达成。有没有一套可操作的验收和复盘指标口径?

验收和复盘的第一步是回到立项时写下的成功标准和验收标准,逐条对照,而不是凭感受讨论。可执行的做法是分三层看:第一层看业务结果,比如目标里写的转化率、活跃度、营收、成本下降等指标有没有达到预期,这一层是判断目标是否达成的核心依据;

第二层看交付过程指标,比如实际交付周期对比计划周期、缺陷逃逸率、线上事故数、变更次数,这一层是判断交付质量和管理水平;第三层看改进行动,复盘输出必须包含具体可执行的改进项、责任人和完成时间,否则复盘就是空谈。判断依据上,业务结果指标属于滞后指标,上线后需要观察一段时间才有结论,不要上线当天就下结论;

交付过程指标属于领先指标,可以在项目过程中就用来预警。建议复盘会前先把这三层数据准备好,会上只讨论偏差原因和改进动作,不讨论感受和情绪,这样复盘才不会开成追责会或者表扬会。

核心关键词

读者评论

蒋
蒋天佑

文章把“里程碑达成率高但业务无感”说透了。我们团队也常把上线功能当目标,回头业务一问,配置效率没变。目标卡里“明确不做”和验收口径确实该前置,不然全在验收时扯皮。

万
万一凡

三次对齐的提法很实用,尤其立项、拆解、验收分别对齐价值、范围、标准。很多延期不是执行慢,而是每层都按自己理解改了一点,最后没人能回溯原始目标。

郑
郑佳宁

变更管理是分水岭这句认同。需求变不可怕,怕的是口头变更不留痕。若没有变更评审单和目标版本,周会只能追进度,无法判断当前范围是否还服务原目标。

金
金思源

漏斗图和柱状图是示意数据,不能当行业基准,但趋势有参考性。达成率下降、价值达成率上升的反直觉,提醒团队别用虚拟里程碑美化进度,应盯业务价值。

陶
陶泽宇

验收标准缺失导致返工24%这点有共鸣。批量导入5000条、断点续传这类边界条件不写清,开发和测试理解必然分叉。DoD前置比事后补测试用例更有用。

文章包含AI辅助创作:项目目标项目目标全流程:研发团队最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/309808
