三年前我帮一家 120 人规模的 SaaS 公司做季度目标复盘,会议开到第 40 分钟卡住了。团队负责人说"这个季度 KR 完成了",依据是项目管理平台里所有任务都关闭了;而我拉出的需求前置时间中位数,从季度初的 18 天涨到了 23 天。任务是关掉了,价值交付反而更慢。同一份 KR,两种口径,两个相反结论,这类现场我后来见过太多。
真正让研发团队项目目标落不了地的,往往不是"目标写得不够 SMART",也不是"团队执行力不行",而是缺一整套把关键结果翻译成可验证证据的流程与规范:谁在什么节点产出什么证据、指标口径怎么定义、例外怎么管理、多久复盘一次。这篇文章把我这些年做研发目标落地的判断、踩过的坑和可复制的结构完整拆开讲,包括一套四层指标库、一份指标口径卡模板、一张 30/60/90 天路线图,以及不同规模团队该做和不该做的取舍。
一、先给结论:目标落地失败,根因很少在"目标写法"
先把我最核心的判断放在前面:关键结果流程与规范的本质,不是一套 OKR 填写规范,而是一套"结果证据的生产与验证机制"。目标写得好,只解决了表达问题;没有证据链、没有门禁、没有口径、没有复盘节奏,目标照样悬空。
1. 目标落地会断在三个断层带上
我复盘过的团队里,目标失真几乎都出现在三个断层带。分清是哪一层断的,比笼统说"落地难"有用得多。
- 语言断层:业务说"提升客户续费率",研发理解成"多做一个功能",中间没有翻译动作。
- 证据断层:KR 说"提升交付效率",但没有任何一方定义"效率"用什么数、从哪个系统取、统计周期多长。
- 节奏断层:季度初对齐一次,季度末考核一次,中间 12 周没有检查点和纠偏机制。
语言断层靠"结果定义"解决,证据断层靠"指标口径卡"解决,节奏断层靠"门禁 + 复盘节拍"解决。这三件事合起来,才是我说的关键结果流程与规范。
2. 用同一个季度,看三种口径下的三种结论
回到开头那个案例。我把同一季度的数据用三种口径重新算了一遍,结论完全分裂。这种分裂本身就是问题的最好证据。

3. 我把关键结果流程与规范拆成"五件套"
后面所有章节其实都在展开这五件套。先记住这个骨架,再看细节会顺很多。
| 组件 | 解决什么 | 缺失后的典型症状 | 最小可交付物 |
|---|---|---|---|
| 结果定义 | 把口号翻译成可验证结果证据 | KR 变成了任务清单 | 每个 KR 一行"结果证据句式" |
| 流程门禁 | 在关键节点做决策而非事后追责 | 评审流于形式,问题堆积到发布前 | 4 个门禁点与各自的准出条件 |
| 规范契约 | 明确谁在何时产出什么证据 | 文档没人写,写了也没人看 | 分级评审表 + 例外管理办法 |
| 指标口径卡 | 统一"这个词到底怎么算" | 同一指标两个部门两个数 | 一指标一卡,含数据源与负责人 |
| 复盘节奏 | 把纠偏动作固化进日历 | 季度末才发现方向错了 | 周检查 + 双周评审 + 月度复盘 |
这五件套里,我的经验是最先做的应该是"指标口径卡",最难的是"结果定义",最容易被跳过但最致命的是"复盘节奏"。
二、真实场景:一个研发目标是怎么在第 7 周死掉的
讲抽象框架容易,我更愿意把一个具体季度按周拆开。这是一家约 200 人研发组织(研发占 160 人左右)的真实过程,我作为外部顾问参与了从目标设定到复盘的完整三轮。团队当年 Q2 的 KR 是"核心链路交付效率提升 20%,线上稳定性不下降"。
1. 第 1,2 周:目标被"平均分配"
KR 拆解会上,管理层把"效率提升 20%"按人头分到三个小组,每个小组领到"效率提升约 7%"这样的数字。这就是典型的语言断层:效率不是一个可以被切分的量,它是系统结果,不是个体产量。第一周结束,没有人能说清"7% 提升"具体指哪个指标动了、动多少。
2. 第 3,4 周:出现两套并行真相
项目管理平台里的任务看板显示一切顺利,燃尽图很漂亮。但我在数据侧看到的是另一回事:需求进入开发的平均等待时间是 6.2 天,其中超过一半的等待来自"等排期"和"等接口确认"。也就是说,真正的瓶颈在协作流程,不在个人产出。
这两套真相之所以能同时存在,是因为任务系统只记录"做了多少",不记录"等了多久、返工了几次、价值有没有交付"。这是证据断层最典型的形态。

3. 第 5,6 周:第一次数据争执
我在第 5 周的检查会上提了等待时间问题,立刻陷入口径争执。质量组说"需求周期应该从技术评审通过开始算",业务方说"应该从需求提出开始算",平台上的字段又只能取到开发开始时间。三个口径,三个数,谁也说服不了谁。
这场争执浪费了两次会议,最终结论是"这次先不看了"。这就是没有指标口径卡的直接成本:不是算不出数,而是算出来的数不被共同承认。

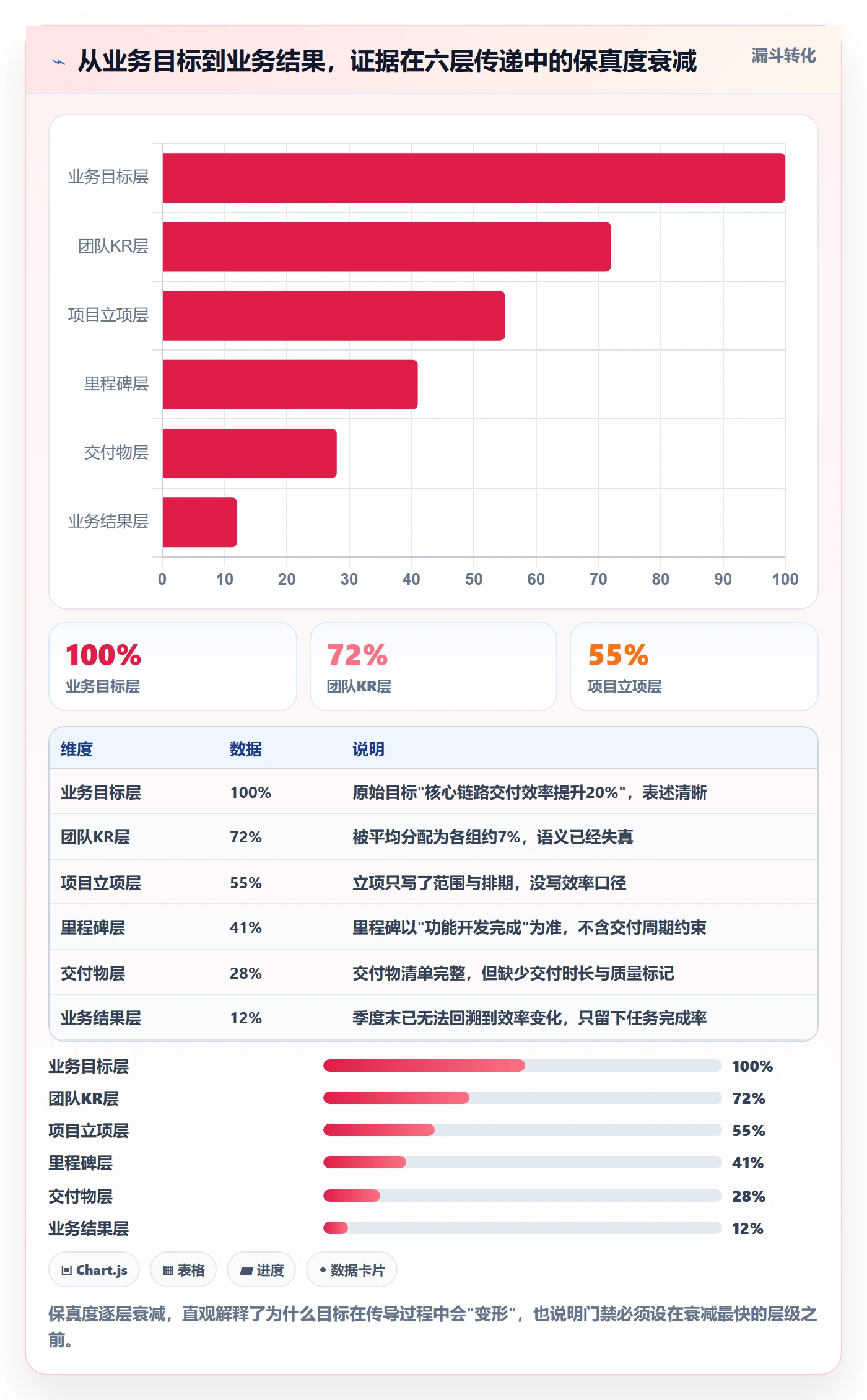

4. 第 7,12 周:目标彻底"任务化"
从第 7 周起,团队注意力完全转向功能交付,KR 改成了一句更安全的话,"按计划完成本季度功能开发"。这句话一定能完成,因为它只要求"完成",不要求"更快"或"更好"。到季度末,KR 达成率报表是 96%,而业务侧对应的续费率没有任何可观测变化。
5. 这个案例的三个可迁移结论
- 目标不会凭空消失,它会退化成最容易达成的形式。如果"完成功能"能通过考核,"提升效率"就会被悄悄替换掉。
- 口径争执不是沟通问题,是治理缺失。没有唯一的数,讨论就永远停留在定义层面。
- 检查点必须前置。第 5 周发现问题还来得及调整,第 10 周就只剩下解释了。
三、拆解误区:关于关键结果的七种常见误判
这些误区我一个一个踩过,也一个个帮团队纠正过。它们看起来像态度问题,其实都是机制问题。
1. 把关键结果当成任务清单
"完成 A 模块开发"是任务,"A 模块上线后核心接口 P95 响应时间从 800ms 降到 300ms 以内"才勉强算结果。区别在于:任务只有完成/未完成两种状态,结果有程度。只有程度的描述,才能承载目标管理。
2. 把指标当成考核工具
我见过太多团队一上指标,第一反应是"这个数会不会扣我钱"。一旦指标与个人绩效强绑定,数据就会开始失真:任务被拆小以提升吞吐量、缺陷被降级以美化逃逸率、时间记录被估算成"应该的数值"。指标先用于改善,再谈用于考核,这个顺序反了,指标就废了。
3. 把流程当成审批链
流程的正确形态是"决策点",不是"签字点"。需求准入要决策的是"这个需求现在做还是不做",不是"领导签不签字"。我见过一个团队的技术评审要串行经过 5 个人,平均耗时 4.7 天,而评审本身只花了 40 分钟。
4. 把规范当成罚则
规范的本质是协作契约:我承诺在评审前 24 小时提交材料,你承诺在 2 个工作日内给出结论。契约是对等的,罚则不是。只写"违者扣分"的规范,通常第一个季度之后就没人看了。
5. 把工具当成治理
这是最常见也最贵的误区。工具能承载数据、可视化看板、自动提醒,但它不能替你决定"什么叫做完了"。工具是流程的载体,不是流程的替代品。口径没统一的团队,上了再好的平台,也只是把混乱搬到了看板上。
6. 把进度完成率当成结果
进度完成率回答的是"计划执行得准不准",不是"事情做对了没有"。一个团队可以 100% 按计划做完一件本来不该做的事。目标管理要同时看执行准确度和方向正确性。
7. 把复盘当成汇报
汇报面向上级,复盘面向下一轮决策。判断一个复盘是哪种,看输出:如果输出的是"本季度工作亮点",那是汇报;如果输出的是"下季度要改的三件事和责任人",那才是复盘。
8. 七种误区的成本量级对比

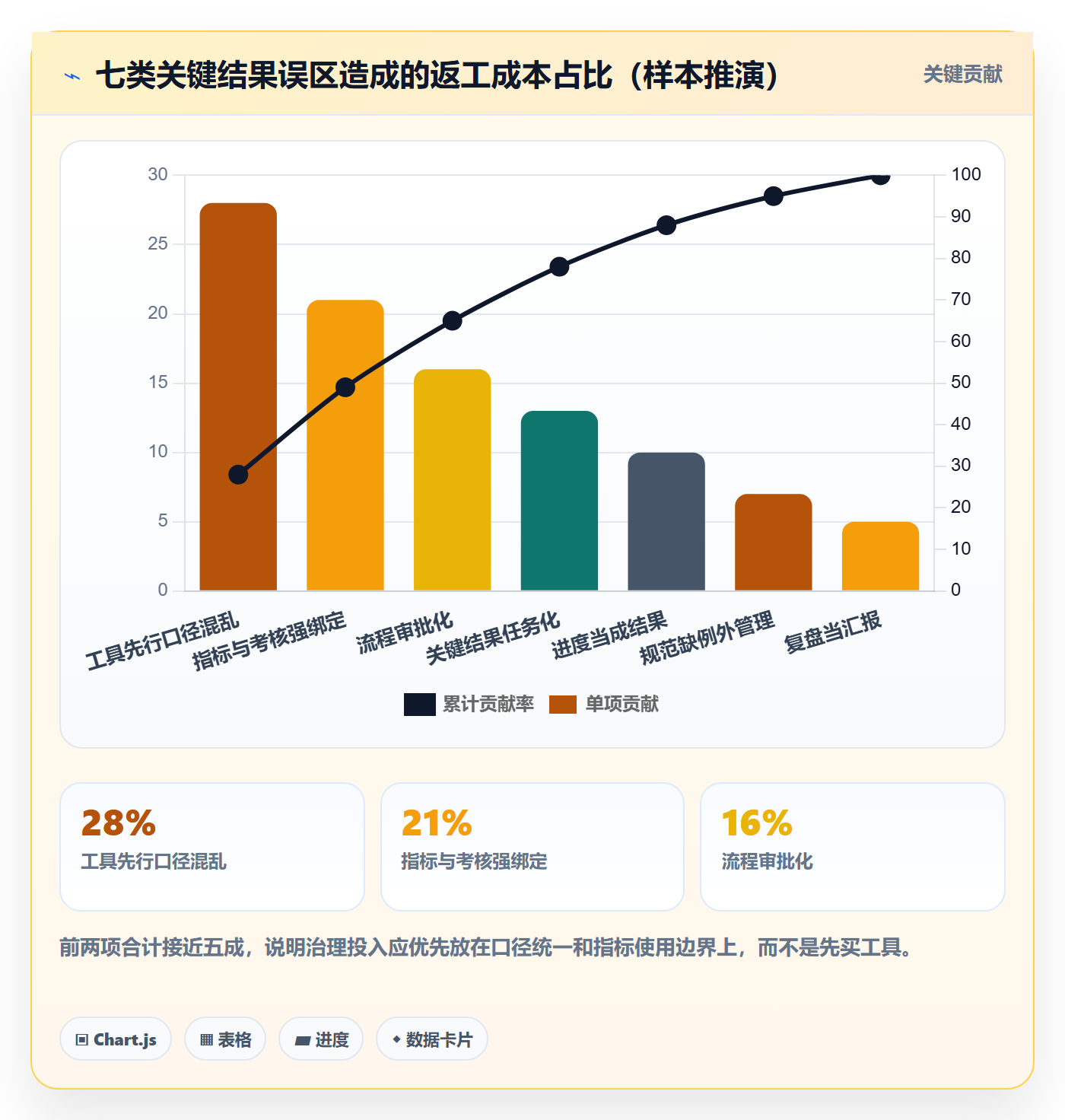

我把这几类误区按"造成的典型返工成本"做了一次样本推演排序。这是我基于 20 多次团队复盘的粗略估计,不是行业统计,仅用于说明量级差异。

四、专业判断逻辑:关键结果落地五件套怎么设计
这一节是全文最有操作价值的部分。我会按"结果定义 → 流程门禁 → 规范契约 → 指标口径 → 复盘节奏"的顺序,给出我实际用过的结构。
1. 结果定义:把口号翻译成结果证据句式
我用的句式模板是:"[对象] 的 [指标] 从 [基线] 变化到 [目标值],在 [时间范围] 内,且 [护栏指标] 不劣于 [阈值]。"
用这个句式改写刚才的 KR:
- 原写法:核心链路交付效率提升 20%。
- 改后写法:核心链路需求的交付周期中位数从 18 天降到 14 天以内,统计周期为季度,且缺陷逃逸率不高于 2.0%。
改完之后,三件事同时确定了:数据从哪来(交付周期有明确起止定义)、谁来算(口径卡指定负责人)、什么时候算(季度统计)。一个好的结果定义,本身就会逼出后面四件套的需求。
2. 流程门禁:四个决策点比七道审批有用
我一般建议研发流程只设四个硬门禁,每个门禁只回答一个问题。
| 门禁 | 核心问题 | 准出条件(示例) | 典型耗时 |
|---|---|---|---|
| 需求准入 | 这个需求现在做,还是不做? | 有明确业务负责人、有成功判定方式、有预估工作量 | 30 分钟 |
| 技术评审 | 方案能不能支撑预期规模和变更? | 有方案文档、有依赖清单、有回滚思路 | 60 分钟 |
| 发布准出 | 质量是否达到可发布标准? | 关键用例通过、无未处理的高危缺陷、有监控覆盖 | 20 分钟 |

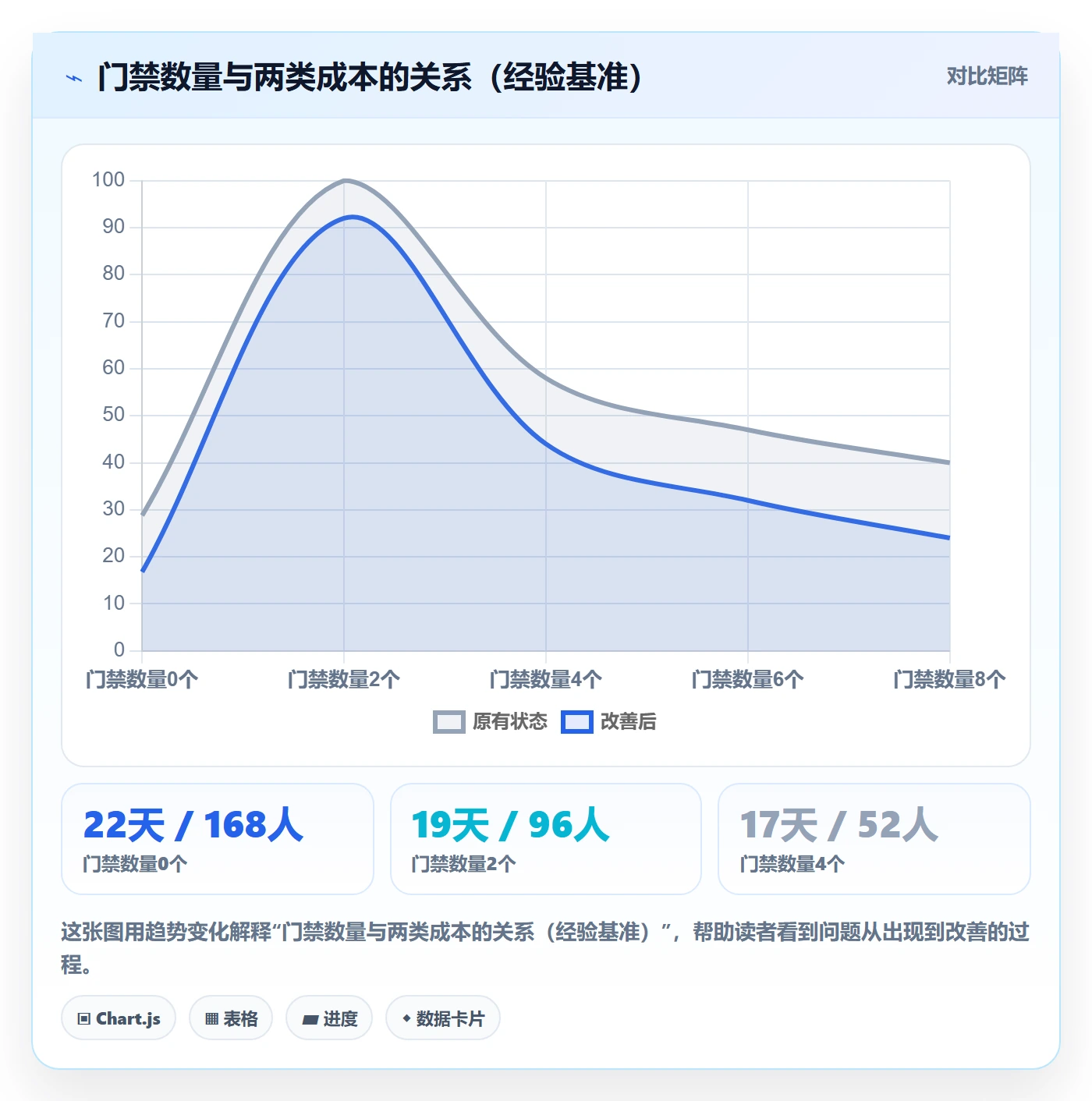

| 结果复盘 | 目标是否达成,差在哪一环? | 有数据、有归因、有下轮改进行动 | 90 分钟 |
四个门禁加起来大约 3.3 小时,但能把最贵的返工挡在前面。门禁的价值不在于多,而在于每一个都能真正拦住东西。如果一个门禁连续三个月没有拦下任何决策,就该考虑取消它。

3. 规范契约:分级评审 + 例外管理
规范要能被执行,关键是分级。把所有变更都按最高标准管理,等于没有标准。
- 轻量级:局部改动、无外部依赖。异步书面确认即可,1 人复核。
- 标准级:跨模块改动、有一定影响面。需 2 人以上评审,24 小时内出结论。
- 重大级:架构调整、数据模型变更、对外接口变更。需专项评审 + 灰度方案 + 回滚预案。
比分级更容易被忽略的是例外管理。任何规范都会被绕过,关键是有没有留下记录。我要求例外必须写清三件事:为什么必须绕过、谁批准的、什么时候补上。这三行记录会在复盘时变成最有价值的信息,例外集中的地方,就是规范需要改的地方。
4. 指标口径卡:一指标一卡,写到能被外人复现
口径卡是整个体系里最不起眼但最省时间的东西。我用的模板大致是这样:
指标名称: 需求交付周期中位数
业务定义: 从需求被正式受理到该需求在生产环境可用的时长
统计起点: 需求状态首次进入"已评估"的时间戳
统计终点: 需求关联发布单在生产环境完成上线的时间戳
排除规则: 被主动取消的需求、统计周期内未上线的需求
统计周期: 自然周 / 自然月 / 季度
数据来源: 项目管理平台需求状态流转日志 + 发布系统上线记录
口径负责人: 研发效能负责人
当前基线: 18 天(上一季度中位数)
已知误用风险: 不可用于个人绩效评价,因拆分粒度受需求切分方式影响
最后一行"已知误用风险"是我加进去的,也是我认为最有价值的一行。绝大多数指标被玩坏,不是因为定义不清,而是因为用错了场景。
5. 复盘节奏:三种频率,三种目的
- 周检查(30 分钟):只看阻塞项和风险信号,不做结论,不做评价。
- 双周评审(60 分钟):看门禁执行情况、例外记录、指标趋势,决定是否需要调整方向。
- 月度复盘(90 分钟):看目标与基线的差距,做归因,输出下月改进行动。
- 季度刷新(半天):重新定义结果,更新基线,调整指标。
节奏的关键不是频率高,而是每个节奏只解决一类问题。把周检查开成"批斗会",团队会在两周内学会只报好消息。
五、关键指标库:研发项目目标落地到底该看什么
我在多个团队里沉淀出一套四层指标结构。它的设计原则是:每一层都要能回答一个不同的问题,层内指标之间要有护栏关系。指标本身没有绝对值好坏,只有"结合基线之后的方向"。
1. 交付效率层:解决"快不快"
常用指标包括需求交付周期(中位数和 P85 一起看)、需求前置时间、迭代吞吐量、里程碑达成率。这里有个经验:只看中位数会掩盖长尾问题。一个团队中位数 8 天、P85 是 45 天,说明有约 15% 的需求严重拖尾,这往往比整体慢更值得处理。
里程碑达成率的误用风险很高:如果里程碑定义得足够宽松,它永远是 100%。我会要求里程碑必须绑定可验证产出物,而不是"完成开发"这类状态词。
2. 质量与稳定层:解决"稳不稳"
缺陷密度、缺陷逃逸率、发布成功率、回滚率、平均恢复时间(MTTR)是这一层的常规配置。这一层最重要的作用是当护栏:效率指标一旦单独考核,质量必然被牺牲,所以护栏必须同时进看板。

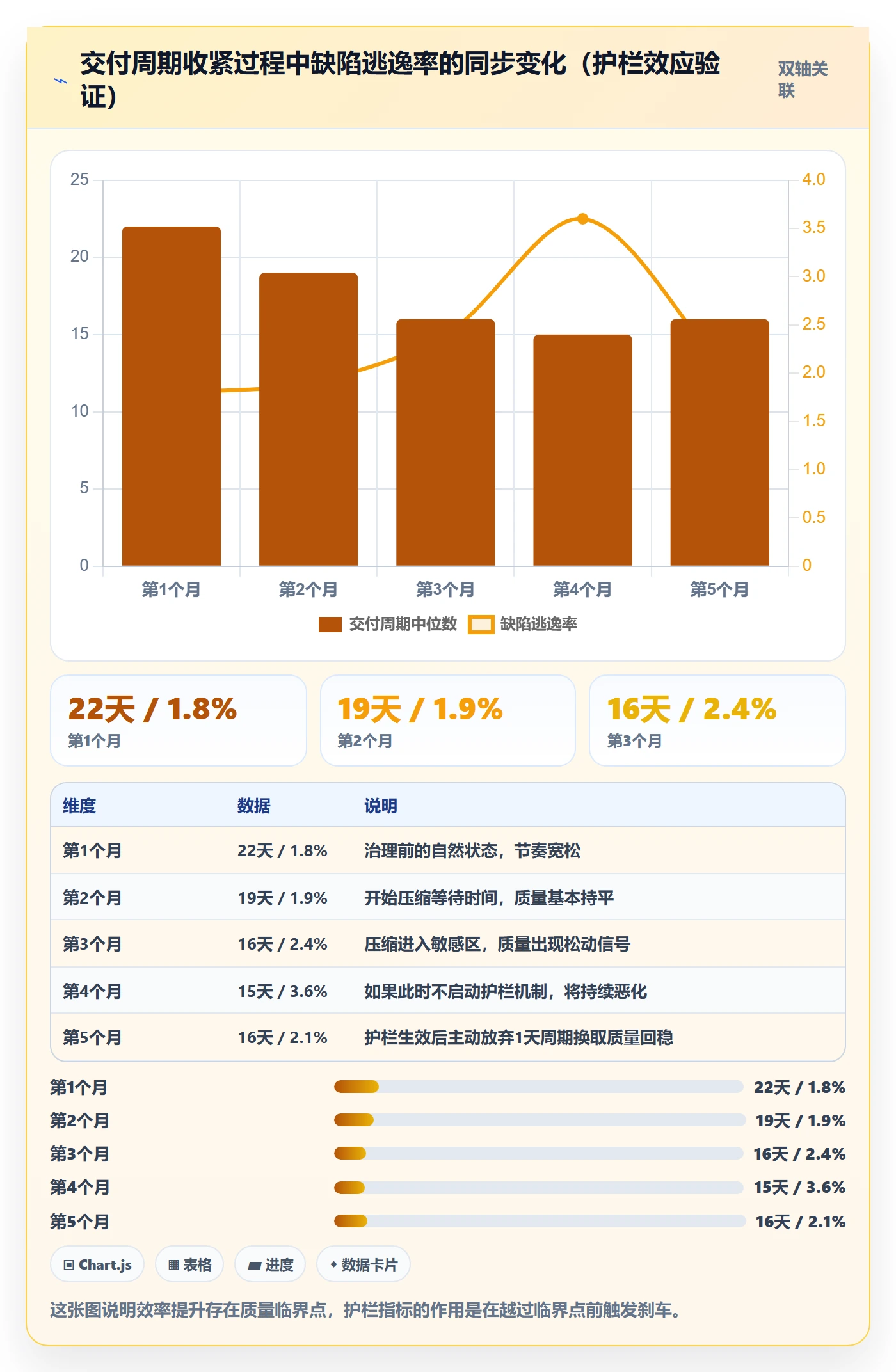

我通常会设一条硬规则:缺陷逃逸率超过基线的 1.5 倍时,效率目标的达成判定自动失效。护栏不是参考项,是一票否决项。
3. 协作与流程层:解决"顺不顺"
需求变更率、评审及时率、阻塞时长、跨团队依赖解决周期,这几个指标最容易被忽略,却是我发现问题最快的入口。跨团队依赖解决周期超过 5 天的组织,几乎一定存在交付周期拖尾。
4. 业务结果层:解决"值不值"
关键结果达成率、上线功能采纳率、客户问题闭环率、业务侧指标变化。这一层最难测,也最不该跳过。我的做法是至少给每个 KR 配一个业务侧代理指标,哪怕它粗糙,也比只有过程指标强。

5. 四层指标的适用边界与误用风险
| 层级 | 适用场景 | 不适用场景 | 主要误用风险 |
|---|---|---|---|
| 交付效率层 | 识别流程瓶颈、评估改进效果 | 个人产出评价 | 需求切分粒度变化会让数据剧烈波动 |
| 质量稳定层 | 护栏、发布决策依据 | 与效率指标互相替代 | 缺陷等级被人为下调 |
| 协作流程层 | 跨团队协同诊断 | 单团队内部考核 | 等待时间被"提前标记"规避 |
| 业务结果层 | 目标价值验证 | 季度内短期决策 | 归因困难,容易被误认为研发单方责任 |
这里我要特别强调一点:不要从外部直接抄指标数值。行业里流传的各种基准值,来自不同业务类型、不同需求切分方式、不同统计口径,直接套用只会制造焦虑和误判。正确做法是先测自己团队连续三个月的基线,再讨论目标。

六、案例与数据观察:中大型研发组织的落地实践
不同规模的组织,做法差别很大。这一节我用一个我深度参与过的中大型研发组织案例,讲清楚"为什么 100 人以上必须换一种做法"。案例中的工具载体是 PingCode,它主要服务中大型企业及 100 人以上组织,这个定位和本节讨论的场景是匹配的。
1. 为什么 100 人是个分水岭
100 人以下的团队,很多问题靠"喊一嗓子"就能解决:谁在做什么、卡在哪、什么时候能好,问一句就知道。到了 100 人以上,人与人的直接可见性消失了,你不再知道隔壁组在等谁,也不知道一个需求为什么躺了三天。

这个阶段必须靠机制补足可见性。我观察到的一个规律:团队从 80 人增长到 150 人时,协作成本不是线性增长,而是明显跳升,因为依赖关系数量增长得比人数快得多。

2. 这家组织的具体做法
他们的落地路径是"先口径、再门禁、后平台"。前两周只做一件事:把三个核心指标的口径卡写清楚并公示。第三周开始跑需求准入和发布准出两个门禁。到第五周才进入平台配置阶段。
平台侧的需求很明确:要能承载状态流转日志(这是交付周期计算的原始数据)、要能配置门禁卡点、要能按口径生成看板、要支持权限隔离。他们选择私有化部署,原因是数据合规要求和内部系统集成需求。另外他们原有工具链里有大量历史数据,迁移的成本和风险是决策的关键考量之一,PingCode 支持 Jira 平滑迁移,这也是不少做国产替代选型的团队重点评估的一点。
我要提醒的是:迁移本身不是目标,迁移后的口径重建才是。把旧系统的脏数据原样搬过去,只会把混乱复制一份。他们的做法是迁移时只带三类字段:需求状态流转时间、关联发布记录、缺陷等级,其余历史字段全部归档不迁移。这个取舍让迁移周期从预估的 8 周压缩到 4 周。

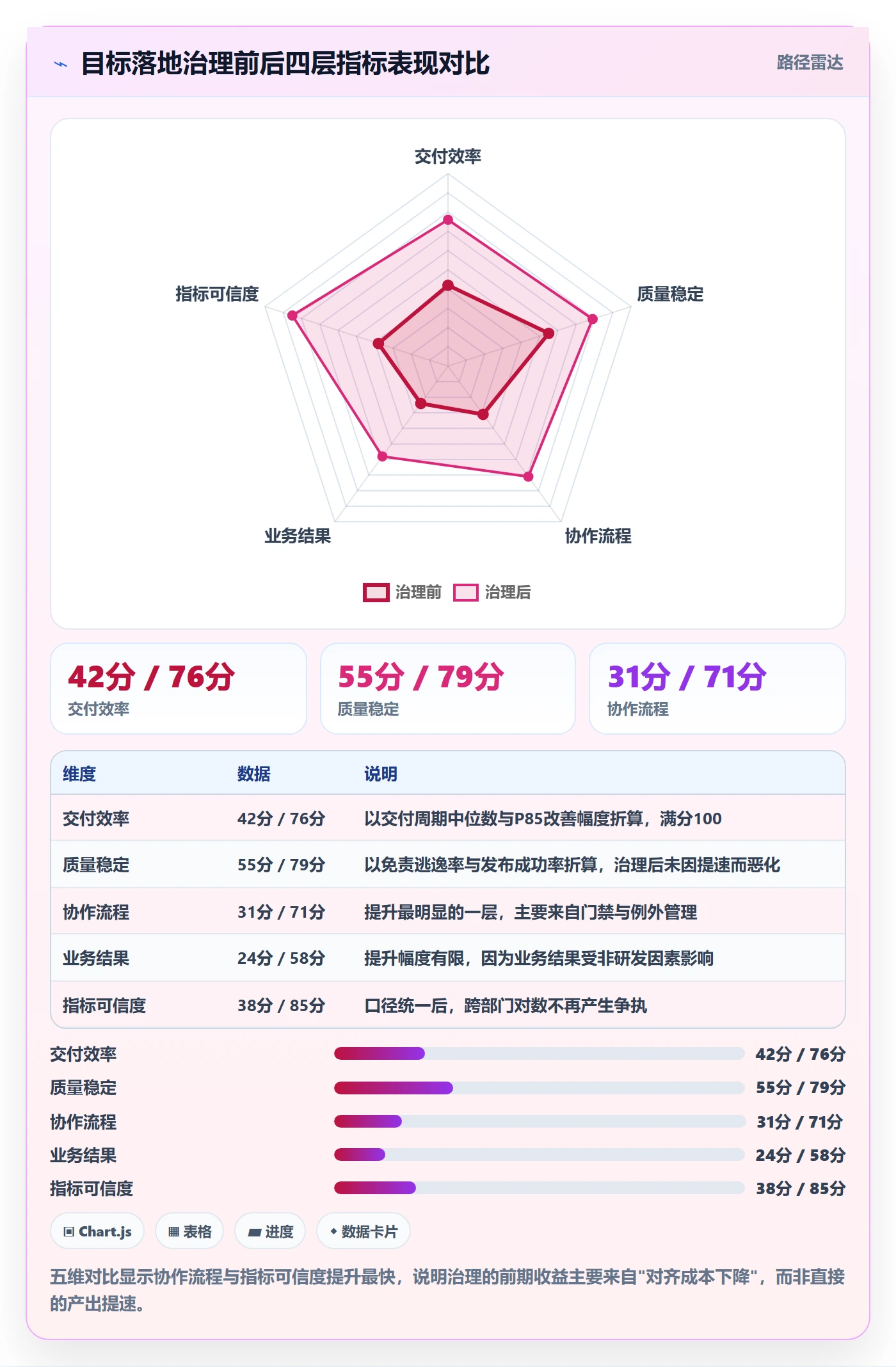

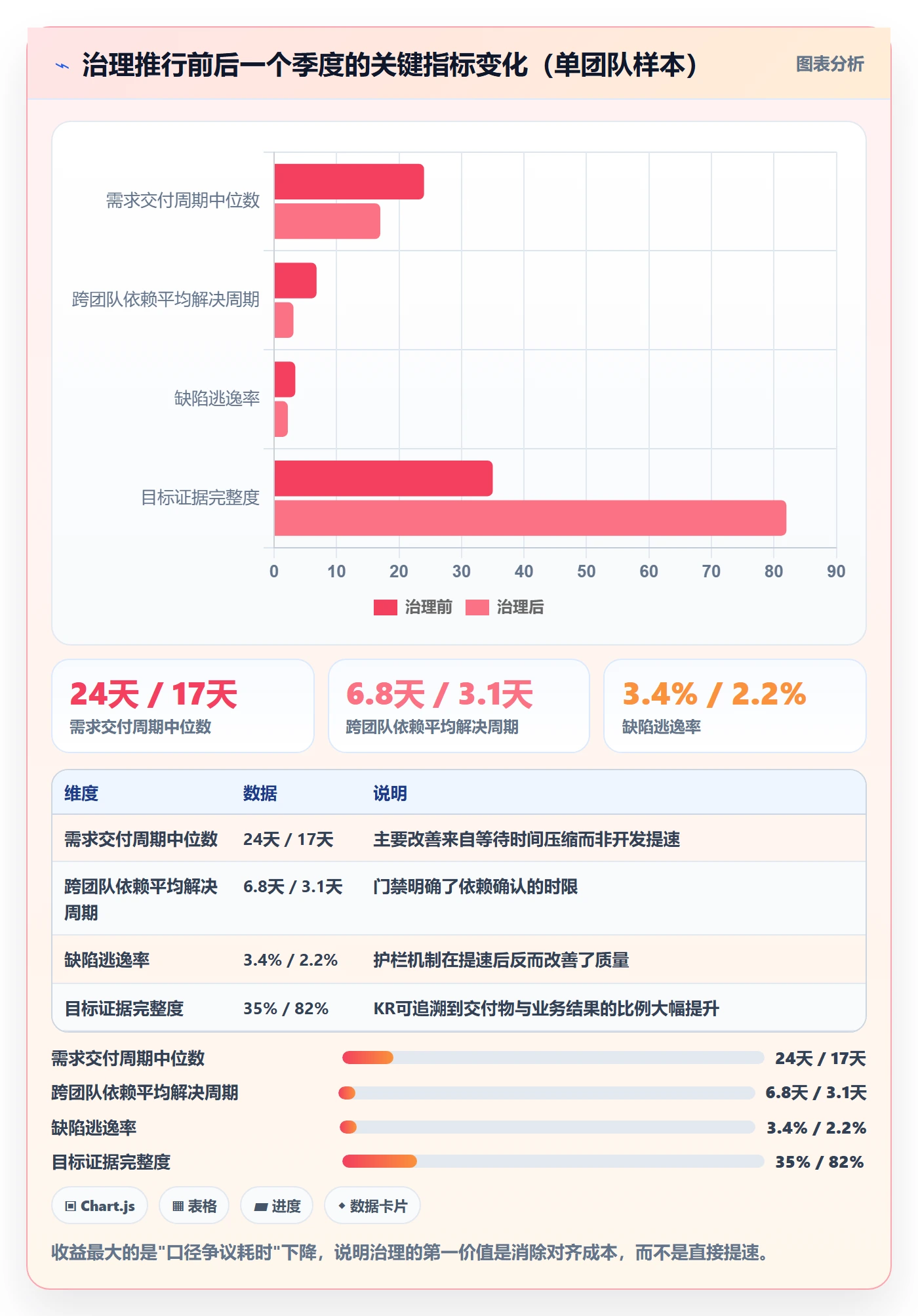

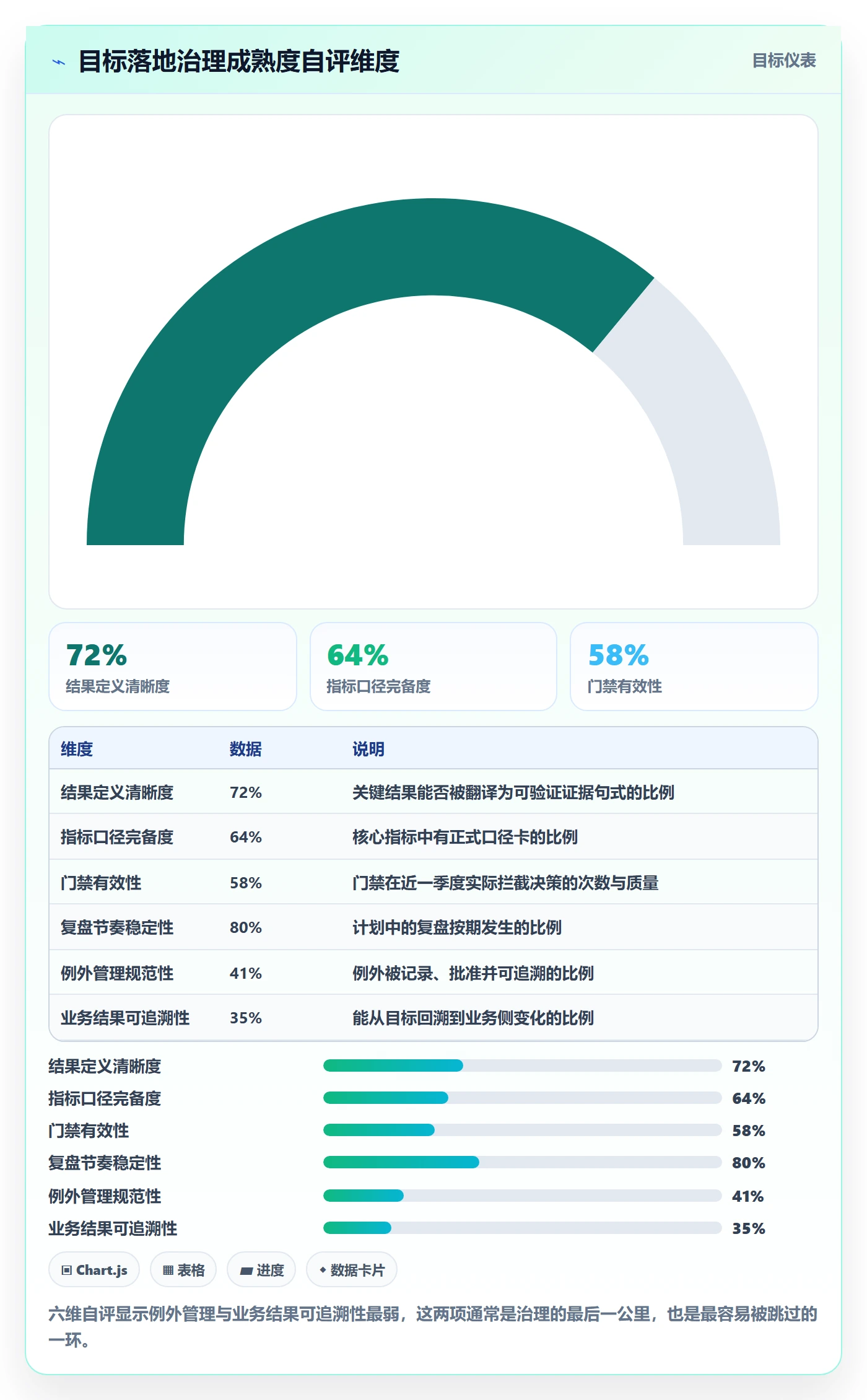

3. 治理投入与产出观察
我跟踪了他们治理前后各一个季度的数据。注意:这是一个团队的样本,不是行业结论,仅供量级参考。

4. 这个案例里最反直觉的一点
治理推行三个月后,团队最满意的不是交付周期变短,而是"不用再为同一个数吵架了"。这印证了我一直的判断:在百人规模以上,目标落地的最大阻力不是能力,而是共识成本。而共识成本只能靠规范降低,不能靠沟通技巧降低。
七、不同情况下的行动建议

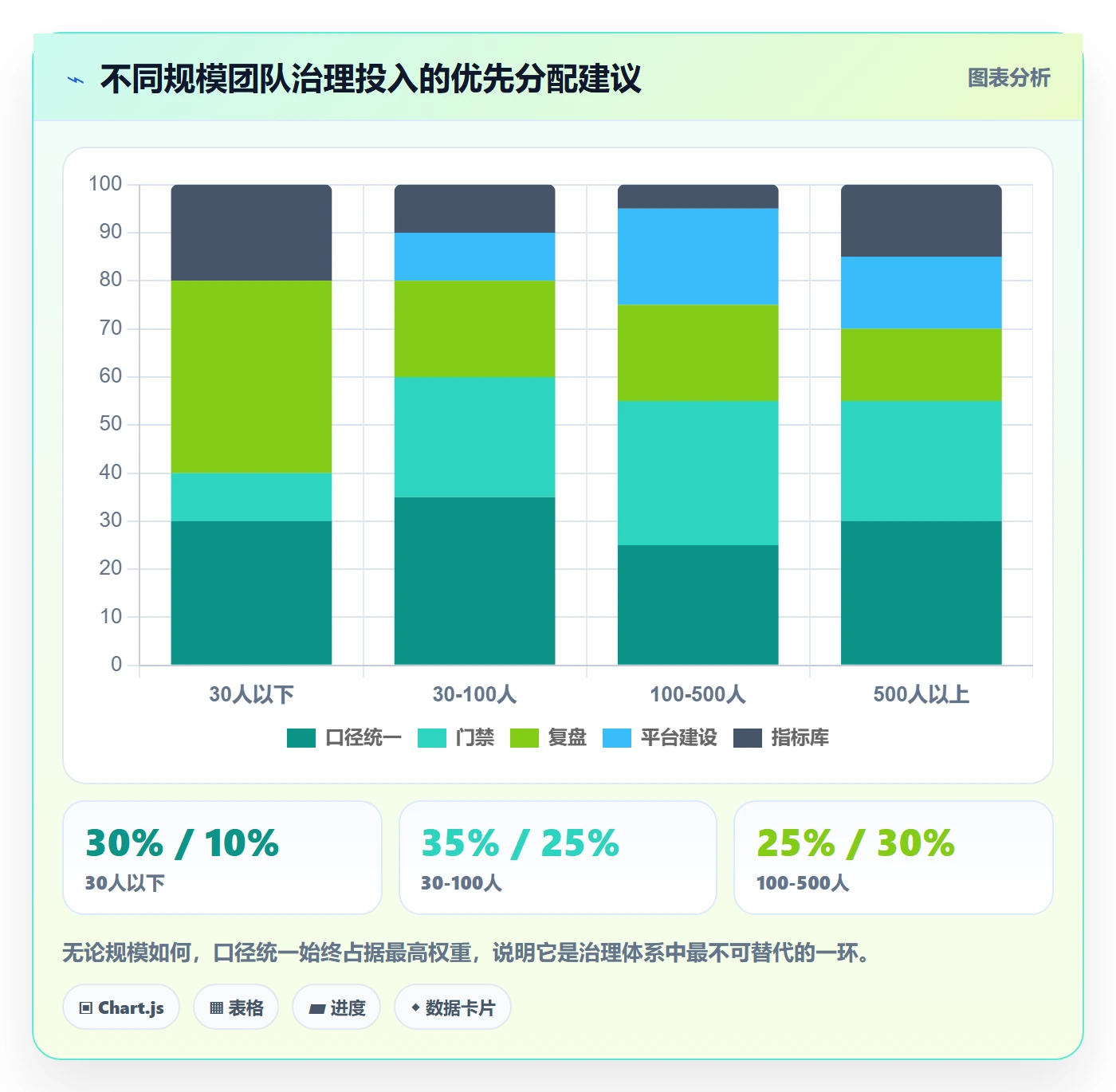

同一套框架,在不同规模、不同成熟度的团队里做法完全不同。我按四个典型场景给出建议。
1. 30 人以下:只做两件事
- 给每个目标写一句"结果证据句式",不做完整指标库。
- 固定双周一次 30 分钟的目标检查,只聊阻塞。
这个阶段上重流程是负收益。小团队的优势就是低协调成本,不要提前把它消耗掉。
2. 30,100 人:把口径卡补上
- 挑选 3,5 个核心指标,每个写一张口径卡。
- 建立需求准入和发布准出两个门禁。
- 开始积累基线,至少连续三个月。
这个阶段最容易犯的错是"指标一上来就十几个"。我的建议是宁可少而准,不要多而乱。
3. 100,500 人:机制化,不能靠人
- 四级门禁全部建立,并配置到平台里形成卡点。
- 设立研发效能专人(可以是兼职),对口径负责。
- 建立例外管理台账,每月看一次例外分布。
- 引入能承载状态日志、门禁配置和权限隔离的项目管理平台;如有数据合规和集成要求,优先考虑支持私有化部署的方案。
这个规模的组织里,我反复看到的一个现象是:没有专人负责的指标,三个月后一定会失真。
4. 500 人以上:分层治理
- 组织级只定义口径和底线规则,不定义具体指标值。
- 各业务线在统一口径下自选指标组合。
- 建立跨团队依赖的统一登记与仲裁机制。
这个阶段最常见的失败是"用一个指标管所有人"。统一口径是对的,统一指标值是错的。

八、不同情况下的取舍
资源永远有限,落地过程本质上是一连串取舍。下面这些是我实际做过的判断,供参考。
1. 必须先做的三件事
- 统一口径。它是其他一切的前提,且成本最低、收益最快。
- 建立至少一个门禁。建议从需求准入开始,因为它挡住的成本最高。
- 固定复盘节奏。哪怕内容简单,节奏不能断。
2. 可以晚做的三件事
- 完整指标库。先有 3 个准的,再扩展到 10 个。
- 自动化看板。手算一两个季度后再自动化,这时候你才知道要自动化什么。
- 与绩效挂钩。在指标稳定运行两个季度之前,不建议绑定。
3. 千万不要做的三件事
- 一次性铺开全部指标。团队注意力会被分散,最后每个指标都失真。
- 把工具上线当作治理完成。平台只是载体,口径和节拍才是内容。
- 用指标排名做管理。一旦排名,数据就开始为排名服务,而不是为目标服务。

九、30 / 60 / 90 天落地路线图
我把前面所有内容收敛成一张可执行的时间表。这张表我在三个团队里用过,按实际情况做过调整,不是理论模板。
1. 第 0,30 天:只做对齐和口径
- 产出:3,5 张指标口径卡,团队公示。
- 产出:每个关键结果的一句话"结果证据句式"。
- 产出:连续一个月的基线数据(不需要精确,但要开始记)。
- 负责人:研发效能负责人或指定的技术负责人。
- 成功标准:跨部门对数时不再出现"你这个数怎么来的"。
2. 第 31,60 天:跑门禁和节奏
- 产出:需求准入、发布准出两个门禁的准出条件文档。
- 产出:例外管理台账,记录每一次绕过。
- 产出:周检查与双周评审的固定日历。
- 负责人:门禁由技术负责人,节奏由项目经理或 PMO。
- 成功标准:门禁在两个月内至少拦下 3 次决策。
3. 第 61,90 天:扩面与复盘
- 产出:四层指标看板(可以先手工维护)。
- 产出:第一次完整季度复盘的归因报告。
- 产出:基于例外分布对规范的修订建议。
- 负责人:多角色协作,效能负责人主导。
- 成功标准:目标证据完整度超过 70%。

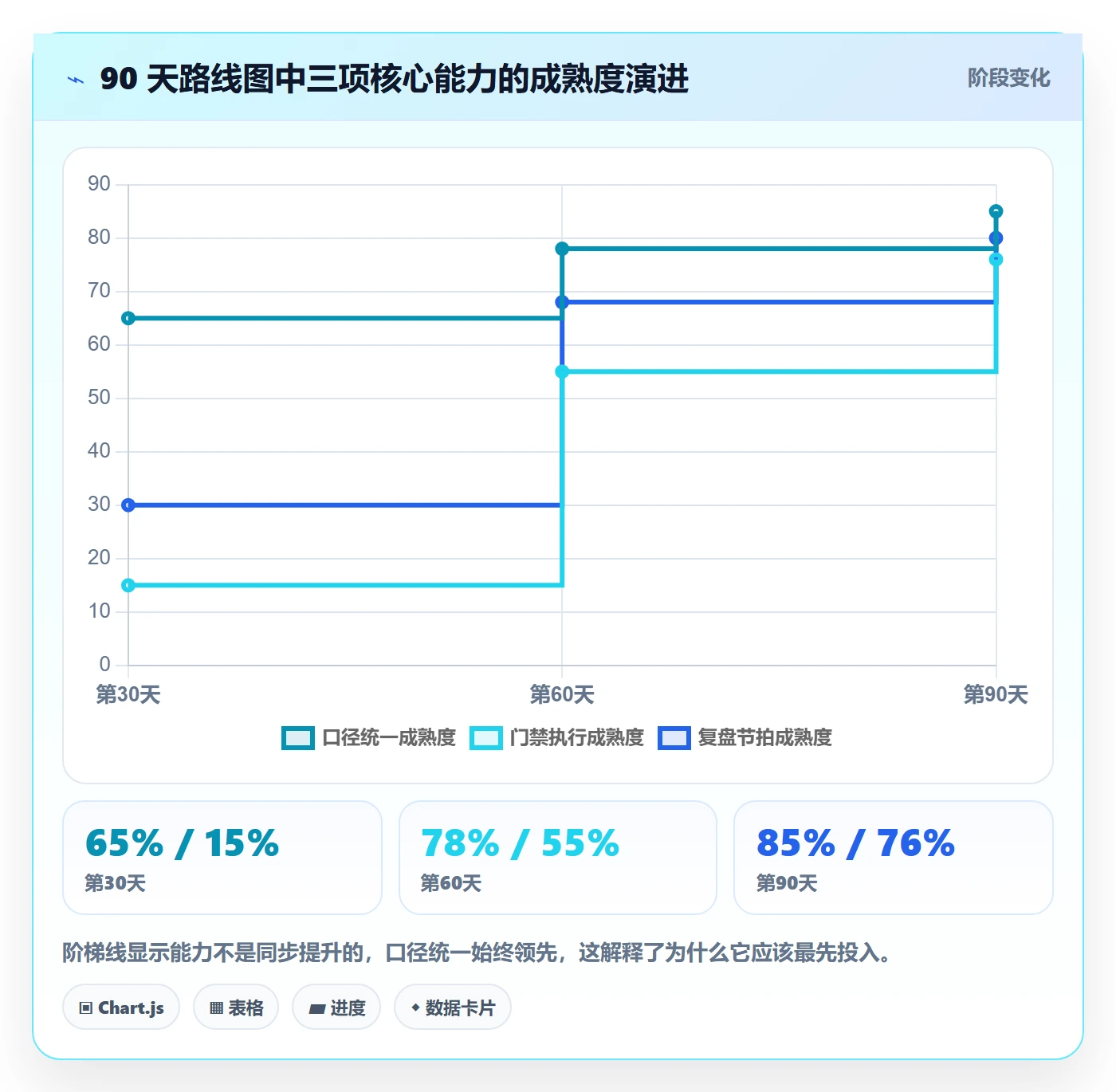

4. 90 天之后:壁障期怎么过
绝大多数治理动作会在第 4 到第 6 个月进入"看起来没效果"的壁障期:数据在改善,但业务侧仍无感知;团队开始觉得流程麻烦。这个阶段的正确做法不是加码,而是回头验证口径是否还准确、门禁是否还必要。我见过太多团队在这个阶段放弃,然后回到起点。
十、常见反模式清单与规避方法
最后给一份反模式识别清单。它的用法是:每季度对着这张表自查一次,命中两条以上就要警惕。
1. 六种反模式及其识别信号
| 反模式 | 识别信号 | 替代做法 |
|---|---|---|
| KR 任务化 | KR 里全是动词开头的事项 | 改写为"指标从 X 到 Y"的证据句式 |
| 指标堆砌 | 看板上超过 15 个指标,无人能说清主次 | 每个 KR 只配 1,2 个主指标 + 护栏 |
| 流程审批化 | 评审平均等待超过 3 天 | 改为异步书面确认 + 时限承诺 |
| 规范只罚不帮 | 规范文档里只有违则没有支援路径 | 每条规范配一条"卡住了找谁" |
| 工具先行 | 平台上线了但口径还没定 | 先出 3 张口径卡,再配置平台 |
| 指标强绑绩效 | 数据出现异常的整数值 | 先用于改善,稳定两季度后再考虑 |
2. 我用过的一条简单自查规则
如果你的团队能被问到这三个问题并当场答上来,说明治理基本到位:
- 我们本季度最关键的那个数,是怎么算出来的?
- 这个数如果偏离预期,谁会先发现,多久能发现?
- 上一次我们主动绕过流程是什么情况,后来补上了吗?
答不上来第一条,是口径问题;答不上来第二条,是节奏问题;答不上来第三条,是例外管理问题。三个问题对应三种缺失,比笼统说"执行力不够"精确得多。

结语:目标落地不是管理动作,是一套证据生产系统
我想再强调一次那个反常识的判断:研发团队项目目标落不了地,绝大多数时候不是因为目标写得不好,也不是因为团队不努力,而是因为组织没有建立起"结果证据的生产与验证机制"。
任务关闭率、燃尽图、进度达成率,这些数据都很容易获得,所以它们天然会挤占注意力。真正难获得的是交付周期、等待时长、缺陷逃逸、业务采纳这些有业务含义的数,而目标落地只能靠后者来验证。
这套机制的核心不是流程有多全,而是三个"能":能被定义(口径卡)、能被拦住(门禁)、能被纠偏(复盘节拍)。三者缺一,目标就会退化成最容易完成的形式。
如果你打算下周就开始动手,我建议的顺序是这样:
- 本周内挑出你当前最重要的一个关键结果,用"结果证据句式"重写一遍。
- 给它写一张指标口径卡,把"已知误用风险"那一行写清楚。
- 定下一个门禁的时间点和一个复盘的固定日历。
- 连续记录三个月基线,再谈目标值。
- 如果团队已超过 100 人,开始评估承载状态日志与门禁配置的平台方案,并优先考虑数据合规和迁移成本,对多数中大型组织来说,私有化部署能力和从既有工具链平滑迁移的能力,往往比功能清单里的条目数量更能决定项目是否真正落地。
治理不会让目标自动达成,但它会让"目标到底有没有达成"这个问题,从一场争论变成一个可以查证的结论。这本身就是研发管理质量的分水岭。
常见问题解答(FAQ)
1. 研发团队的团队目标到底怎么写,才不会变成一句口号?
我们季度初刚写完 OKR,老板看了一眼说‘太虚’,可我自己觉得写得挺完整的。到了季度末复盘,发现目标根本没指导过任何决策,大家还是按排期表干活。我就很疑惑,团队目标到底要写到什么颗粒度才算能用?
判断标准只有一个:这句话能不能直接推出至少一个可验证的交付证据。如果写的是‘提升交付效率’,那它是口号;改成‘核心需求从提测到上线的平均周期,从当前基线 X 天降到 Y 天,同时缺陷逃逸率不超过 Z%’,它才具备验证路径。
具体做法是,每写一条 KR,强制补齐三样东西:一是数据源,这个数从哪张表、哪个系统来;二是基线值,团队现在的真实水平是多少,没有基线就先花两周采集;三是护栏指标,防止为了主指标牺牲别的维度。补不齐这三样,说明这条 KR 还没想清楚,先别往上看板。
颗粒度上,建议团队级 KR 控制在 3 到 5 条,每条只配 1 个主指标加 1 到 2 个护栏指标,多了必然失焦。
2. 关键结果的流程和规范应该覆盖哪些节点,是不是把评审加得越多越稳?
我们团队之前因为一次线上事故,加了好几道评审,结果需求交付周期直接翻倍,业务方开始绕着我们走。我现在很纠结,流程到底是该严还是该松,加评审是不是就等于更规范?
流程不是审批链,加评审不等于更规范,只有能拦住特定风险、并且事后能追溯的节点才值得保留。建议把节点分成三类来设计:需求准入,判断这个需求值不值得做,产出是需求说明和验收口径;技术评审,判断方案能不能支撑,产出是技术方案和风险清单;发布门禁,判断这次能不能上,产出是测试报告和回滚预案。
每个节点都要写清楚三件事:谁负责、产出什么证据、不通过怎么办。然后做分级,轻量变更走简化通道,重大变更才走完整评审,例外情况允许绕过,但必须记录是谁批的、事后补复盘。判断一条规范该不该留,就问一句:去掉它,出问题的概率会不会明显上升?如果不会,那就是流程冗余。
上工具也一样,工具负责采集数据和自动提醒,决策和例外管理还是得靠人定的规范,指望上某项目管理平台就自动规范,基本会落空。
3. 研发项目落地的关键指标那么多,到底该看哪几个,怎么防止团队只盯数字?
每次汇报我都想多放点指标,显得我们管得细,但指标一多,大家就开始挑容易达成的做,难的没人碰。我也见过为了冲交付速度把质量搞崩的团队。关键指标到底怎么选、怎么配,才能既管用又不跑偏?
指标设计的原则是少而配对,不是多而全。每个 KR 配 1 个主指标,再加 1 到 2 个护栏指标,主指标管方向,护栏指标管底线。比如主指标是交付周期,护栏就配缺陷逃逸率和发布回滚率;主指标是需求吞吐量,护栏就配需求变更率和线上故障数。
具体到研发场景,常用的几类可以先从这些里挑:交付效率看需求前置时间、交付周期、里程碑达成率;质量稳定看缺陷密度、缺陷逃逸率、发布成功率、平均恢复时长;协作流程看需求变更率、阻塞时长、跨团队依赖解决周期;业务结果看 KR 达成率、上线功能采纳率、客户问题闭环率。
每条指标必须配一张口径卡,写清名称、定义、数据源、统计周期、负责人和基线值,口径不统一,数字再好看也是假的。特别注意一点,别把所有指标都塞进考核,一进考核数据就会失真,指标先用于改进,稳定跑两三个周期后再谈和绩效的关系。
所有阈值都要结合自己团队的基线定,行业通用框架比如 DORA 可以参考,但不能直接套用别人的数字。
4. 流程、规范、指标都定好了,推到团队里推不动,前 90 天到底该怎么落地?
我们方案文档写了三十多页,会上大家也都点头了,结果执行两周就回到老样子。有人嫌麻烦,有人说没时间填数据,我自己也快没信心了。这种情况是方案本身有问题,还是推行方式不对?
大概率不是方案问题,而是推行节奏和承载能力的问题。建议按 30 到 60 到 90 天分三段走。前 30 天只做两件事:统一术语,把关键结果、交付证据、门禁、护栏这些词在团队内对齐含义;然后选 2 到 3 条 KR 做试点,同步建指标口径卡,先把基线采出来。这个阶段不要铺开,也不要动考核。
31 到 60 天,在试点范围里真正跑流程门禁、看板、周检查和双周评审,重点观察两件事:流程有没有拖慢交付,数据采集是不是靠人工硬填。前者说明节点设计冗余,后者说明工具承载没跟上,工具的价值在这里体现为自动采集和可视化,而不是代替决策。
61 到 90 天,再扩大到更多团队,做一次复盘审计,砍掉没人用、也没拦住过风险的规范,优化指标口径。每一步都要写清负责人、产出物和成功标准,比如‘第 60 天,试点团队能连续两周在看板上看到准确的交付周期数据’。
别承诺三个月完成转型,也别忽略团队同时还在交付这件事,推进节奏本身就是落地能力的一部分。
核心关键词
文章包含AI辅助创作:关键结果流程与规范:研发团队项目目标落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/309773
读者评论
案例里任务关闭率98%但前置时间从18天涨到23天,这种反差太真实了。我们团队也经常用任务完成度汇报,但业务方根本不认。看完才意识到问题不在执行力,而是没人定义什么算‘效率提升’。
作为技术负责人,我感受最深的是‘指标与考核强绑定’那一段。之前把缺陷率挂到绩效上,结果大家把严重缺陷降级成一般问题,数据好看了但线上事故没少。指标先用于改善再用于考核,这个顺序确实不能反。
四层指标库和口径卡模板的思路很实用。我们团队之前做OKR,季度初对齐一次就没人管了,季度末才发现方向跑偏。复盘节奏这块被跳过最致命,周检查加双周评审的成本其实不高,但能避免最后只剩解释。
