2023年我参与复盘一个已经“成功上线”的研发项目:排期没有延期,验收测试全部通过,上线评审会全票通过。三个月后,这个项目被业务方判定为失败,核心功能使用率不到预期的一成,反而因为新老系统并行产生了双倍运维成本,团队还被拉去补了两次数据迁移的窟窿。复盘会上最刺耳的一句话是:我们当初根本没定义过什么叫做成功,只定义了什么时候交付。这不是个例。过去几年我参与过十余个研发团队的复盘,越是流程看起来规范的项目,越容易在“成功标准”这一环上留下空洞,因为大家都默认“验收通过”就是终点,没人把标准往前推到业务结果、用户价值和风险阈值。
这篇文章不讲项目管理教科书里的四段式定义,我想把“成功标准”放到风险控制的第一道闸门这个位置上来谈:先定义什么算成功,再从成功标准倒推风险信号、应对动作、责任人和复盘机制,最后给出一套研发团队可以直接套用的操作步骤、模板和取舍建议。
一、先说结论:成功标准不是验收清单,而是风险控制的第一道闸门
如果只允许我说一句话,我会这样说:大多数研发项目的风险失控,根本原因不在执行阶段,而在定义阶段,成功标准没有定义到可以被风险的粒度。你定义“系统要稳定”,风险就无从识别;你定义“核心接口 P99 延迟不高于 300ms、连续 7 天错误率低于 0.1%、出现连续 5 分钟超阈值即触发回滚评审”,风险立刻就有了形状、有了信号、也有了责任人。
1. 三个反常识判断
第一个反常识判断是:成功标准写得越“全面”,往往越没用。我见过一份 17 条的成功标准清单,从“提升用户体验”到“支撑业务增长”应有尽有,但没有任何一条能回答“谁来验收、用什么数据验收、多少算达标”。这种清单真正的功能是免责,不是管理。
第二个反常识判断是:成功标准的主要使用者不是老板,是研发团队自己。很多团队把成功标准当成向上汇报的材料,写完就锁进文档库。但成功标准对研发的真正价值是,它决定了哪些需求要拒绝、哪些技术债要先还、哪些风险值得提前投入。没有标准,这些都只能靠嗓门大小决定。
第三个反常识判断是:风险清单不是越早建越好,而是在成功标准确认之后建才有效。没有标准的风险清单,只能靠“感觉这个风险挺大”来排序,最后必然变成一份谁都不看的文档。这一点我在第二部分会用一个真实的失败样本展开。
2. 为什么“按时上线”是最危险的成功标准
“按时上线”之所以危险,不是因为时间不重要,而是因为它是唯一一个可以在不解决任何业务问题的情况下被达成的目标。只要范围砍得足够狠、质量门禁放得足够松、技术债留得足够多,任何项目都能按时上线。
更麻烦的是,按时上线是一个自我强化的指标。一旦团队习惯了用工期衡量成功,风险管理的重心就会自动偏向“保进度”,需求变更被压成“先上线再说”,非功能需求被推成“二期优化”,人员流动被当成“正常损耗”。三年下来,团队会积累出一套极其熟练的“按时交付”能力,同时积累出一套极其脆弱的系统。
我做过一个粗略统计:在我复盘过的项目里,把“按时上线”作为首要成功标准的项目,上线后三个月内出现 P1 及以上故障的比例,明显高于把业务结果指标作为首要标准的项目。这不是因果证明,样本量也不足以支撑严谨结论,但它的方向性足够提醒我们:单一的时间标准会系统性地挤压其他维度的投入。
3. 成功标准的五层结构
我习惯把研发项目的成功标准拆成五层。这不是唯一正确的模型,但它在实践中有一个明显好处:每一层都能对应到具体可观测的数据,也因此能对应到具体的风险信号。
- 业务结果标准:项目要解决什么业务问题,用什么经营指标衡量。比如转化率、单均成本、人工处理耗时、合规通过率。
- 用户价值标准:谁在用、用得多顺、愿不愿意继续用。比如任务完成率、核心路径转化、可用性评分、反馈工单量。
- 交付约束标准:范围、时间、预算、质量四条边界,以及它们的优先级排序。
- 工程健康标准:可维护性、稳定性、安全性、技术债水位。这一层最容易被漏,也最容易在上线后集中爆发。
- 风险阈值标准:哪些指标触发预警、暂停、回滚或强制复盘。这是把前四层“接到刹车片上”的一层。

4. 五层之间不是并列关系,而是有优先级
很多团队拿到五层结构后第一反应是“那我们都写上”,这恰恰是错的。五层之间存在真实的取舍:在资源固定的前提下,业务结果标准和工程健康标准经常是短期冲突的。你不可能既要求两个月内上线核心功能,又要求零技术债、缺陷密度下降一半。
所以我的建议是:五层都要写,但必须明确写出优先级顺序和冲突时的裁决规则。比如“当交付时间与工程质量冲突时,优先保质量,延期由产品负责人向上申请”,或者反过来。写清楚裁决规则,比写清楚目标值更重要,因为项目过程中真正消耗团队的从来不是目标,而是目标冲突时无人裁决。
二、真实场景:四个“成功上线、事后失败”的样本

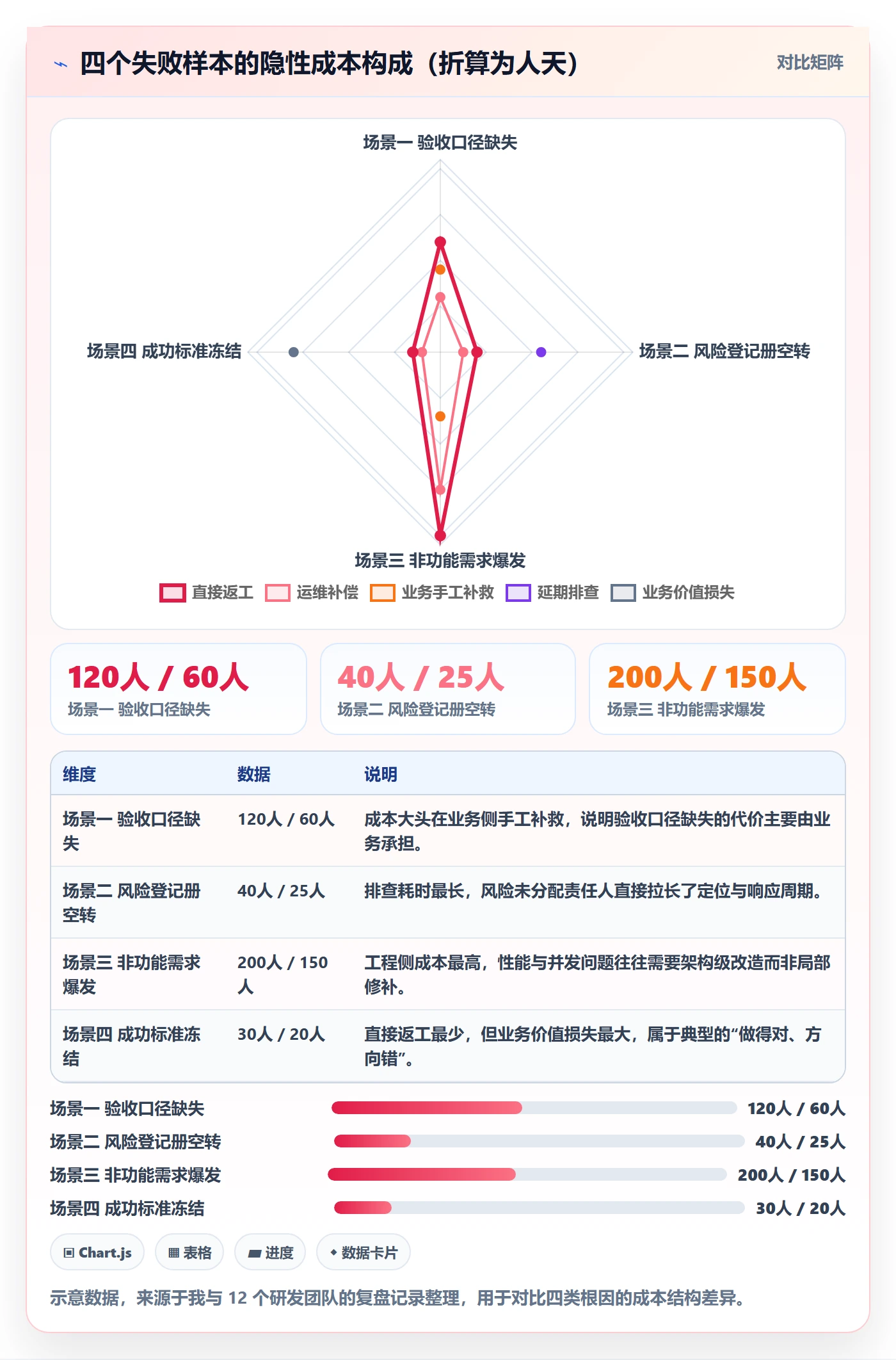

下面四个样本都来自我实际参与的复盘,涉及团队名称、业务数据我做了脱敏和区间化处理。它们的共同点是:上线那一刻,所有人都在庆祝;三个月后,所有人都在补窟窿。
1. 场景一:验收标准写在需求文档的最后一页
一个内部数据平台项目,需求文档有 60 多页,验收标准集中在最后一页,一共四条,第一条是“功能符合需求描述”。上线评审时,测试团队确实逐条验证了“功能符合需求描述”,但没人验证过“数据延迟不超过 15 分钟”这条隐含要求,因为它从来没被写下来。
上线后业务方做日报时发现数据延迟经常到 40 分钟以上,直接导致报表口径错乱,财务部门连续两周手工核对。真正的成本不是返工,而是业务方对数据平台的信任崩塌,后面半年里业务方坚持保留手工核对流程,等于项目价值被打了对折。
2. 场景二:风险登记册变成了坟场
一个移动端重构项目,项目经理非常规范地建了风险登记册,一共登记了 23 条风险,每一条都有描述、概率、影响、等级。问题在于:这 23 条风险里,只有 3 条指定了负责人,其余 20 条的“负责人”一栏写着“研发团队”。
项目中期,登记册里排第一的“第三方 SDK 兼容性风险”如期发生,团队用了 11 天才定位问题。复盘时有人翻出登记册说“我们早就识别到了”,项目经理反问:“识别到之后呢?”这就是典型的登记册坟场:风险被识别、被记录、被评级,唯独没有被分配、被跟踪、被验证。
3. 场景三:非功能需求在第七周集中爆发
一个 B 端管理系统,前六周所有功能模块开发进度都很健康,第七周开始联合压测,性能问题集中爆发:列表页在大数据量下响应超过 8 秒、并发导出导致数据库连接池打满、权限校验在深层嵌套菜单下出现明显延迟。
根本原因不是技术能力不够,而是性能、并发、权限复杂度这些非功能需求从来没有进入过成功标准,因此也没有进入过风险地图。团队把“功能做完”等同于“项目做完”,直到压测才第一次面对真实负载。
4. 场景四:成功标准冻结了十二个月
一个供应链系统项目,立项时定义了“降低人工录入工作量 40%”作为核心成功标准,之后这个标准再也没有被重新审视。十二个月后系统上线,人工录入工作量确实下降了,但业务模式已经变了,原来的手工录入环节被上游系统改造掉了,团队花一年时间优化的流程,在新的业务链路里已经不是瓶颈。
成功标准不是一次性定义,而是需要有复审节奏的。我的经验是:核心成功标准至少每季度复审一次,或者在任何一次重大业务策略调整后强制复审。

5. 这四个场景的共性
把这四个场景放在一起看,会发现它们不是四个独立问题,而是同一个问题的四种表现形式:成功标准没有定义到风险可以挂载的粒度。
场景一是标准太粗,场景二是标准与责任人脱钩,场景三是标准漏了整整一层(工程健康),场景四是标准没有生命周期。它们对应的解法其实是同一个:把成功标准当成一个需要持续维护、需要人认领、需要阈值触发的活文档,而不是一份立项附件。
三、拆解常见误区:为什么“做了风险控制”仍然翻车
我在复盘时经常听到一句话:“我们是有风险管理的,登记册、周会、评审一样不少。”问题在于,有动作不等于有效果。下面六个误区,是我在复盘根因归类中出现频率最高的。
1. 误区一:把成功标准写成口号
“提升系统稳定性”“优化用户体验”“支撑业务增长”,这三句话在任何一份项目文档里都成立,也因此对任何决策都没有约束力。判断一条成功标准是否合格,我有一个简单测试:能不能在项目结束时,用一个具体数据明确回答“达标”或“未达标”。不能,就是口号。
修正动作:每条标准后面加三个字段,“度量口径”“目标值或区间”“验收人”。这三个字段填不出来,说明这条标准还没想清楚。
2. 误区二:把风险清单当成交付物
有些团队把“建立了风险登记册”本身当成成果,登记完就等着评审通过。但风险登记册的价值不在登记,而在每一条风险都有一个具名负责人、一个观察信号、一个下次复审时间。三者缺一,这条风险就只是装饰。
3. 误区三:把风险当成问题
风险和问题最大的区别是:问题已经发生,风险还没有。把风险当问题处理,意味着团队只会在风险变成事故之后才开始响应,这时候可选项已经很少了,要么救火,要么延期,要么降级交付。
我的判断是:一个健康的研发团队,应该有一半以上的风险管理精力花在“还没发生但可能发生”的事情上。如果团队 80% 的精力都在处理已经爆掉的问题,说明风险前置机制基本失效。
4. 误区四:只定功能指标,不定工程健康指标
这是最常见也最容易被原谅的误区,因为工程健康指标短期内看不到收益。但从我观察到的样本看,上线后三个月内出现严重故障的项目,绝大多数在立项时的成功标准里没有一条涉及可维护性、缺陷密度、技术债或可观测性。
工程健康标准不需要很复杂,哪怕只写三条:严重缺陷逃逸率为零、核心链路具备可观测埋点、关键模块单测覆盖率达到约定基线。这三条足以在项目过程中形成真实约束。
5. 误区五:流程比项目还重
我见过一个 8 人的小团队,为了做风险管理,引入了风险登记册、风险评审会、风险周报、风险燃尽图四套机制。结果两个月后全部废弃,团队回到“出事了拉群”的状态。流程重量的上限,取决于团队规模和组织成熟度,而不是取决于方法论有多完备。
6. 误区六:成功标准一成不变
项目周期超过半年的,成功标准一定要有复审机制。业务策略调整、上游系统改造、市场环境变化,任何一项都可能让原来的成功标准失效。我的做法是:把成功标准复审写进季度规划节奏里,而不是等出了问题再回头改。

四、专业判断逻辑:从成功标准倒推风险地图
误区讲清楚了,接下来是方法。我认为从成功标准倒推风险地图,需要遵守三条判断原则,然后再落到具体的风险类别上。
1. 原则一:先定止损线,再定基线
大多数团队定标准时习惯从“我们希望达到什么”开始,我更建议反过来:先说清楚“什么情况下必须停下来、回滚或重新评估”。
原因很实际:目标值定高了,团队会努力但不一定做到;止损线不明确,团队就会一直往前冲,直到问题无法挽回。止损线才是风险控制的真正抓手。比如“核心接口错误率连续 5 分钟超过 1% 即触发回滚评审”,这条线比“系统可用性达到 99.9%”更有约束力,因为它规定了触发动作,而不只是一个结果目标。
2. 原则二:风险必须挂在成功标准上
我在评审风险登记册时会问一个问题:这条风险一旦发生,会破坏哪一条成功标准?如果答不上来,这条风险要么不成立,要么成功标准漏了维度。
这个问法的价值在于,它把风险管理和目标管理强行绑定在一起,避免了两种典型失效:一是风险清单和目标脱节,团队做了一堆风险管理动作但目标仍然失守;二是目标失守后找不到原因,因为没人把目标拆解到可能威胁它的因素上。
3. 原则三:区分“已知未知”和“未知未知”
风险管理里有一个常被混淆的点:我们通常只管理“已知未知”,能说清楚是什么、但不确定会不会发生的风险。而真正让项目翻车的,很多是“未知未知”,团队根本没想到那件事会发生。
对“未知未知”,登记册是无效的。有效的做法是预留缓冲和设计可逆性:把工期和资源留出 10%~20% 的余量,把架构上难以逆转的决策尽量延后,把关键模块设计成可以灰度、可以回滚的形态。这比试图穷举所有风险现实得多。
4. 研发团队六类风险地图
基于上面的原则,我把研发团队的风险归成六类。每一类我都会给出“早期信号”“影响的成功标准”“建议动作”,你可以直接对照自己的项目做一次自检。
| 风险类别 | 早期信号 | 主要冲击的成功标准 | 建议动作 |
|---|---|---|---|
| 需求与范围风险 | 同一需求在三次评审中表述不一致;验收人从未出席评审 | 业务结果标准、交付约束标准 | 冻结验收口径,建立变更影响评估表,变更必须重估工期 |
| 技术与架构风险 | 关键选型只做过技术验证,没做过业务数据量验证 | 工程健康标准、用户价值标准 | 设置架构评审门禁,关键选型做数据量级压测 |
| 进度与资源风险 | 关键人单点依赖;三个高优任务并行在同一人身上 | 交付约束标准 | 识别单点依赖并做备份,明确并行冲突的优先级裁决人 |
| 质量与发布风险 | 严重缺陷修复后反复回归;回滚方案未演练 | 工程健康标准、用户价值标准 | 发布门禁清单化,回滚流程至少演练一次 |
| 协作与人员风险 | 跨团队接口口径靠口头约定;核心成员离职无交接 | 交付约束标准、业务结果标准 | 接口文档化,关键角色设 AB 角 |
| 外部依赖与合规风险 | 第三方接口无 SLA 承诺;数据流向未做合规评审 | 业务结果标准、工程健康标准 | 提前做依赖降级方案,合规评审前置到设计阶段 |

五、操作步骤:研发团队风险控制 8 步法
下面这 8 个步骤,是我在多个团队落地后收敛出来的版本。它的设计原则是:每一步都有明确输入、动作、输出、负责人、频率和失败信号,避免出现“看起来很专业但没人执行”的步骤。
1. 第一步:目标澄清会
这一步解决的是“为什么做”和“不做什么”。很多项目启动会开成了排期会,直接跳到“谁什么时候做什么”,跳过了最关键的“我们到底要解决什么问题”。
- 输入:业务方提出的原始诉求、当前业务数据基线
- 动作:业务方陈述问题与期望,研发方复述确认,双方共同列出“本次不做清单”
- 输出:一页纸的问题陈述、目标用户、当前基线数据、不做清单
- 负责人:产品负责人牵头,研发负责人必须在场
- 频率:项目启动时一次,重大方向调整时重开
- 失败信号:会议结束时,研发和产品对“最核心要解决的问题”给出不同答案
2. 第二步:共创成功标准
成功标准不能由产品单方写,也不能由研发单方写,必须共创。原因很简单:只有共同写下的标准,执行时才会被共同承认。
- 输入:第一步的问题陈述与基线数据
- 动作:按五层结构逐层填写,每层必须写明度量口径、目标值、验收人
- 输出:成功标准画布(见第六部分)
- 负责人:产品负责人 + 研发负责人共同署名
- 频率:项目启动时一次,每季度复审一次
- 失败信号:出现“提升”“优化”“加强”这类无法度量的动词
3. 第三步:建立风险登记册
注意,这一步的前提是第二步已完成。没有成功标准的风险登记册,只能靠直觉排序,最终必然失焦。
- 输入:成功标准画布、历史项目复盘记录
- 动作:按六类风险地图逐类过一遍,每条风险必须回答“会破坏哪条成功标准”
- 输出:风险登记表,每条风险具备触发信号、概率、影响、等级、具名负责人、复审时间
- 负责人:项目经理或研发负责人
- 频率:项目初期一次性建立,此后每个迭代更新
- 失败信号:负责人字段出现“研发团队”“相关同事”这类集体名词
4. 第四步:评估与排序
用概率,影响矩阵做一次排序,把风险分成四档:高概率高影响、高概率低影响、低概率高影响、低概率低影响。聚焦前两档,给第三档准备预案,第四档接受。
这一步最容易犯的错是搞成打分表演:所有风险都打 7 分、8 分,最后排序没有区分度。我的建议是强制区分,必须选出不超过 5 条“本迭代重点跟踪”的风险,其余的降低跟踪频率。
5. 第五步:制定应对策略
四类策略:规避(不做)、转移(外包或保险式安排)、减轻(降低概率或影响)、接受(记录并监控)。每一类策略都要落到具体动作和时间点,而不是停留在策略名称上。
比如“减轻第三方接口不稳定风险”,具体动作是:本周内完成降级方案设计,下个迭代完成降级开关开发,发布前完成一次接口中断演练。这样才算可执行。
6. 第六步:嵌入研发流程
这是全套步骤里最关键、也最容易被跳过的一步。风险管理如果是一个独立流程,它一定会死。只有嵌进现有流程,才能活下来。
- 需求评审:检查验收口径是否可度量,验收人是否到场
- 迭代计划:检查本迭代重点风险是否有对应任务
- 每日站会:只同步风险状态变化,不做风险汇报表演
- 测试阶段:非功能需求与功能需求同批次验收
- 发布门禁:清单化检查,任一条不通过则不允许发布
- 复盘会:风险是否如期发生、应对动作是否有效
7. 第七步:监控预警与变更控制
成功标准里的风险阈值,在这一步真正发挥作用。指标看板要能回答两个问题:当前离阈值还有多远?触发了阈值该做什么?
变更控制同样重要。任何一个影响到成功标准或关键路径的变更,都必须做一次轻量评估:影响哪条标准、增加多少工作量、是否触发风险、由谁裁决。
8. 第八步:复盘并更新成功标准
复盘的产出不应该只是“下次注意”,而应该是对成功标准和风险清单的实质更新:哪些标准定得不合理、哪些风险被高估、哪些风险完全没被识别到、下次同类项目应该改什么。
没有更新标准的复盘,本质上只是一次情绪释放。

六、可直接套用的三张表
下面三张表可以直接拿去用。我用代码块给出字段定义,方便你复制到文档或工具里。
1. 成功标准画布
成功标准画布
─────────────────────────────
项目名称:
业务问题(一句话):
当前基线数据:
业务成功指标: 指标口径 / 目标值 / 验收人
用户成功指标: 指标口径 / 目标值 / 验收人
交付约束: 范围 / 时间 / 预算 / 质量(含优先级顺序)
工程健康指标: 稳定性 / 可维护性 / 安全 / 技术债水位
风险阈值: 预警线 / 暂停线 / 回滚线 / 复盘线
不做清单: 本次明确不做的三件事
标准复审时间:
─────────────────────────────
这张表的关键在于最后三行。“不做清单”防止范围蔓延,“风险阈值”提供刹车能力,“复审时间”保证标准不会冻结。
2. 风险登记表
风险登记表
─────────────────────────────
风险ID | 类别 | 描述 | 会破坏哪条成功标准
触发信号 | 概率 | 影响 | 等级
应对策略(规避/转移/减轻/接受)
具体动作 | 负责人 | 截止时间 | 复审时间 | 状态
─────────────────────────────
填写时有一条硬规则:“会破坏哪条成功标准”和“负责人”两栏不允许为空,也不允许填集体名词。这两栏决定了风险是否真的进入了管理状态。
3. 发布门禁与复盘清单
发布门禁清单
─────────────────────────────
核心用例自动化通过率达标
严重缺陷为 0,遗留缺陷均有明确处理计划
核心链路性能达到阈值要求
安全扫描无高危项,敏感数据流向已确认
回滚方案已演练,回滚耗时在可接受范围内
监控与告警已配置,值班人已确认
变更记录完整,成功标准相关指标已接入看板
─────────────────────────────
复盘清单
─────────────────────────────
哪些成功标准达标?哪些未达标?数据是什么?
哪些风险如期发生?应对动作是否有效?
哪些风险完全没被识别?属于哪一类?
成功标准是否需要调整?风险阈值是否需要调整?
下次同类项目必须改变的一件事是什么?
─────────────────────────────

七、工具与落地:什么时候需要平台化
三张表在 20 人以下的团队里,用文档加表格完全够用。但当团队规模上去之后,文档会暴露三个硬伤:标准与任务脱节、风险与迭代脱节、指标与看板脱节。你在文档里写了成功标准,但需求、任务、缺陷、发布都在另一个系统里,中间靠人工同步,一定会掉。
1. 以 PingCode 为例看平台化的价值
我接触过的一些中大型研发组织,会选 PingCode 这类研发管理平台来做承载。PingCode 主要服务中大型企业及 100 人以上组织,这个定位和上一段说的“规模到了才需要平台化”的判断是对得上的,小团队用表格够用,但上百人的组织里,跨团队口径统一、风险可视、度量可追溯才是真需求。
它的几个能力在我观察到的落地场景里比较实用:
- 需求到发布的全链路打通:成功标准的验收口径可以挂在需求上,任务、缺陷、测试、发布围绕同一条链路,避免标准与执行两张皮。
- 支持私有化部署:对数据敏感、有合规要求的组织,这一点往往是硬门槛而不是加分项。
- 支持 Jira 平滑迁移:这一点对存量已经在用外网工具的团队尤其重要,迁移成本往往是决策阻力最大的一环。
- 国产替代选择:在信创与自主可控要求下,国产替代不二选择这类诉求在中大型组织里越来越普遍。
我要提醒一点:不要指望任何平台替你定义成功标准。工具能解决的是承载、关联和可视化,标准定得好不好、风险识别得准不准,仍然是人和机制的事。工具能让你更快发现“这条标准没有验收人”,但它不能替你决定“什么算成功”。
2. 平台化解决的三个具体问题
第一是追溯:当一条成功标准未达标时,能不能顺着链路查回是哪次变更、哪个需求、哪次发布导致的。文档时代这件事基本靠人回忆。
第二是一致性:多团队协作时,风险分类、等级口径、门禁标准是否统一。模板能统一文字,平台能统一执行。
第三是节奏:风险复审、标准复审、发布门禁这些周期性动作,能不能被自动化提醒,而不是依赖某个人的自觉。

八、不同情况下的行动建议与取舍
方法讲完了,最后落到取舍。同样的框架,在不同团队里落地方式完全不同。下面我按几个常见切分维度给建议。
1. 按团队规模
10 人以下:只做两件事,一页纸成功标准画布,加一张风险登记表。不要建流程,不要开例会,直接放在迭代看板上,每迭代看一眼。这个规模下,任何额外流程都会成为负担。
30 到 100 人:加两项,发布门禁清单和季度标准复审。这个规模开始出现跨团队协作,接口口径和依赖风险会显著上升,门禁和复审是性价比最高的两个机制。
100 人以上:需要考虑平台化承载。此时靠文档同步的成功标准一定会和实际执行脱节,追溯能力、口径一致性、周期性提醒三件事必须由系统保证,而不是靠某几个人的责任心。
2. 按项目类型
业务创新型项目(需求本身不确定):成功标准要偏业务结果,并且必须承认标准会在过程中变化,复审频率要高,风险预算是重点,因为“未知未知”占比最大。
技术重构型项目(目标相对确定):成功标准要偏工程健康,止损线要设得非常明确,因为重构最怕的是“边重构边加需求”,最后既没重构干净也没交付价值。
合规改造型项目(外部约束强):成功标准以合规通过率为第一优先,业务体验放在其后,风险阈值要围绕“不允许失败”的环节设置,且必须预留充足的验证周期。
3. 控制强度的取舍
风险控制永远有一个成本:过程开销。控制越强,漏检率越低,但团队的交付速度和积极性会受影响。不存在“又轻又严”的方案,只能选适合当前阶段的档位。

4. 工具投入的取舍
要不要上平台,我的判断标准很简单:当你发现“标准、任务、风险、度量”四件事需要人工同步超过每周 2 小时,就该考虑平台化了。在这条线以下,把时间花在把标准写清楚上,收益更大。
如果决定平台化,我的建议是优先看三件事:能不能承载成功标准与需求的关联、能不能做跨团队的度量与追溯、以及私有化部署和迁移成本是否在可接受范围内。尤其是有存量工具的团队,迁移成本往往是被低估的一项,务必在决策前评估历史数据、权限结构和工作流的迁移难度。
5. 一个我常给团队的取舍原则
如果只能在“把成功标准写清楚”和“把风险流程建完整”之间选一个,我一定选前者。原因很直接:成功标准清楚了,风险会自己浮出来;成功标准不清楚,风险清单写得再漂亮,也只是在猜。
九、结语:把成功标准变成团队的共同语言
回到开头那个“成功上线、事后失败”的项目。它真正的失败点不在技术、不在排期,而在于整个团队从来没有在同一份文字上确认过“什么叫成功”。当成功标准缺位时,风险控制就会自动退化成救火队,因为没有一个共同的靶心,任何异常都只能等到变成事故才被看见。
我的核心观点就一句:成功标准是风险控制的第一道闸门,而且是成本最低的那道闸门。它的价值不在于写出一份漂亮的文档,而在于把业务、产品、研发、测试拉到同一套语言上,让每一个风险都有参照系、每一个变更都有评估依据、每一个复盘都有可检验的对象。
下一步你可以这样做。如果你手上有正在进行的项目,先花 30 分钟做一件事:把当前的“成功标准”找出来,逐条做一次可度量性测试,能不能在项目结束时用一个具体数据回答达标或未达标,能不能指出具名验收人。任何一条过不了这个测试,就先补这一条。
如果你正准备启动新项目,建议按第五部分的 8 步法走一遍,重点放在第一步目标澄清会和第二步共创成功标准上,这两步做扎实,后面六步的难度会下降一大截。
如果你的团队已经过了 100 人,反复出现跨团队口径不一、标准与执行脱节的问题,那就该考虑用平台把成功标准、需求、风险、度量四件事串起来,让追溯和复审不再依赖个人自觉。
最后提醒一句:不要试图一次做完美。先让成功标准从“没有”变成“有一条可验收的”,再让它从“一条”变成“五层”,最后才让它从“静态文档”变成“有复审节奏的活文档”。风险管理是长跑,不是一次性工程。
常见问题解答(FAQ)
1. 研发项目的成功标准到底应该包含哪几个维度?
我们团队刚立项一个半年期的中台重构项目,老板只说了'要按时上线',但上次类似项目按时上线了业务方却完全不买单。我就很困惑,成功标准到底该怎么定才不算拍脑袋?
建议把成功标准拆成五层,缺一层都会埋雷。第一层业务结果,写清这个项目要解决什么业务问题、对应哪个指标变化,比如订单处理耗时从X降到Y;第二层用户价值,写清目标用户是谁、他们的核心诉求和验收口径;第三层交付约束,明确范围、时间、预算、质量的边界,以及哪些是可以砍的;
第四层工程健康,包括稳定性、性能、可维护性、安全和技术债的处理方案;第五层风险阈值,写明哪些指标一旦触发就要预警、暂停或回滚。每一层都要指定验收人,否则标准就只是口号。判断标准是否合格的简单办法是:换一个没参与项目的人来看,他能不能据此判断项目成功还是失败,如果能,就算达标。
2. 成功标准和KPI到底有什么区别?我们是不是写几个指标就行了?
之前我按OKR的思路给项目定了几个指标,结果评审时被质疑说这不是成功标准只是KPI堆砌。我确实有点懵,两者边界在哪,研发项目该怎么写才不被挑刺?
KPI回答的是'做得好不好',成功标准回答的是'算不算做成了',前者是持续度量,后者是一次性判定。研发项目里常见的错误是只写结果指标,比如'DAU提升10%',但没写达成路径的约束和失败判定条件。
可执行的做法是把成功标准写成'判定句'而不是'指标名':在什么时间点、由谁、依据哪些数据、达成什么状态,算成功;反之在什么条件下判定为不成功。同时要配套写出'不做清单',明确这次项目不解决什么,这能大幅降低后续范围蔓延的风险。验收人签字确认这一步不能省,否则标准随时会被重新解释。
3. 研发团队的风险登记表怎么写才不是走过场?
我们团队也建过风险登记表,但每次填完就躺在文档里没人看,出问题时才发现当初早就写过。我怀疑是不是表格设计本身有问题,但又不知道该怎么改。
风险登记表失效通常有两个原因:字段太空、没人负责。建议字段至少包含风险ID、类别、描述、触发信号、发生概率、影响程度、等级、应对策略、负责人、截止时间、当前状态。关键在于'触发信号'和'负责人'这两栏,触发信号要写成可观测的事件,比如'第三方接口联调延迟超过3个工作日',而不是'接口可能有问题';
负责人必须是具体的人而不是团队。另外表格要嵌进研发流程里:需求评审时初填,迭代计划会时排序,站会上过一遍高优风险的触发信号,发布门禁时检查预案是否就绪。只登记不行动的表,本质上是团队在给自己做心理安慰。
4. 风险控制流程会不会太重,反而拖慢研发节奏?
我们团队规模不大,之前试图照搬大公司的风险管理流程,结果每周填表开会占了不少时间,工程师怨声载道,最后不了了之。我就在想,小团队到底该怎么做风险控制才不显得形式主义?
风险控制不是流程越全越好,而是要跟团队规模和项目阶段匹配。小团队可以只做三件事:一是在需求评审时花20分钟共创'这次项目最可能翻车的三件事',直接写进迭代计划;二是在站会上用3分钟过一遍高优风险的触发信号,只看有没有变化,不复述背景;
三是在发布前用一张门禁清单核对测试通过率、严重缺陷、回滚方案、监控和值班。判断流程是否过重有个简单口径:如果某项风险管理动作连续两个迭代没产生任何决策或行动变更,就应该砍掉或降频。风险控制的目标是让团队提前半天发现问题,而不是让团队多开半天会。
同样,用某项目管理工具或某项目管理平台时,也要按这个原则裁剪字段和提醒,不要照搬默认模板。
核心关键词
文章包含AI辅助创作:项目目标如何做好成功标准?研发团队风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/309392
读者评论
我们团队就吃过这个亏,验收测试全过、按时上线,结果业务方三个月后说没用。后来才发现,成功标准里只有交付时间,没有业务指标和工程健康。文章把成功标准当风险控制第一道闸门这个角度很实在,比教科书里的四段式定义有用。
风险登记册变成坟场这个场景太真实了。我们之前也建过风险清单,但负责人栏全写'研发团队',结果风险真发生时没人跟进。文章强调每条风险要有具名负责人、观察信号和复审时间,这三点缺一不可,准备在下次项目里试试。
成功标准冻结十二个月那个案例让我后背发凉。我们有个项目立项时定了个指标,中间业务方向变了也没人复审,上线后发现优化的根本不是瓶颈。文章建议核心成功标准至少每季度复审一次,或者重大业务调整后强制复审,这个节奏很合理。
把'按时上线'当首要成功标准确实危险,因为范围一砍、质量一放,谁都能按时上线。文章说单一时间标准会系统性挤压其他维度投入,这个判断我认同。我们复盘时也发现,只看工期的项目上线后故障率明显更高,但一直没找到根因,现在看就是标准结构问题。
