过去三年,我参与过二十多个研发团队的目标管理复盘,最常听到的一句话是:“我们的 KR 写得没问题,就是做着做着变成了排期表。”这句话背后其实藏着一个更尖锐的问题:研发团队从 0 到 1 做项目时,到底该用什么语言描述“关键结果”?如果 KR 只是把“完成支付模块开发”“联调通过”“上线灰度”换个说法重新排一遍,那它就是一份进度计划,而不是关键结果。

我的核心判断是:从 0 到 1 项目的 KR,本质是一份“假设验证清单”,而不是“交付清单”。它的成功标准不是“东西做完了”,而是“某个关键假设被证实或被证伪,并且团队拿到了明确结论”。

这篇文章不讲 OKR 百科,也不重复“KR 要 SMART”这类正确但无用的话。我会用研发团队的真实场景、评审现场的问题清单、一个脱敏案例的 KR 演进过程,说清楚三件事:KR 为什么总写偏、制度上要补哪些机制、不同阶段该怎么取舍。

一、先给结论:从 0 到 1 项目的关键结果,是一次“把模糊目标翻译成可验证信号”的过程

先把结论摆在前面,后面所有内容都是围绕这三条展开的。

1. 三个核心结论

结论一:KR 描述的是状态变化,不是动作完成。“完成 A 功能开发”是动作,动作只说明资源被消耗了;“A 功能在目标用户群中的周活跃采用率从 0 提升到 40%”才是状态变化,它说明外部世界因为你的动作发生了改变。

结论二:从 0 到 1 阶段允许 KR 未达成,但不允许“结论不明”。很多团队把“没达成”当成失败,于是倾向于把 KR 写得保守、写得一定能完成。结果就是 KR 变成了任务清单,季度末人人达标,但没有人能回答“我们到底验证了什么”。

结论三:KR 失效的根因通常在制度,不在模板。我见过太多团队反复换模板:四象限、OKR 卡片、在线文档、某项目管理平台的目标模块,换了一圈,三个月后又回到形式主义。问题不在工具画得漂不漂亮,而在于缺少评审、基线、数据源、变更和复盘这些机制。

2. 为什么“结果”这个词在研发语境里容易被误读

研发工作的天然产出物是代码、构建产物、发布包、接口文档,这些都是可见、可数、可交付的。于是团队很自然地用“可见的东西”来定义结果,也就是用交付物定义 KR。

但业务侧期待的“结果”是另一套语言:用户愿不愿意用、愿不愿意付费、能不能降本、能不能扛住流量。这两套语言的错位,就是绝大部分 KR 争议的源头。

我的处理办法是把它们显式分开:交付物属于“里程碑”,属于项目计划;关键结果属于“信号”,属于假设验证。两者都要有,但不能互相冒充。

3. 一张表看清任务型 KR 和结果型 KR 的区别

对比维度 任务型 KR(反例) 结果型 KR(正例)
语言起点 动词开头:完成、上线、联调、输出 名词性状态:采用率、成功率、耗时、逃逸率
完成判断 谁做的、做完没有 外部指标是否变化、样本口径是什么
失败含义 失败=延期,等于团队执行力差 失败=假设被证伪,是有价值的信息
数据依赖 几乎不需要数据,看 Jira 状态即可 必须有基线、数据源、统计口径
典型副作用 季度末全绿,但无人能说清验证了什么 可能完不成,但能沉淀判断依据

这张表我一般会在目标对齐会上直接投出来,让团队自己把草稿里的每一条 KR 往两栏里放。通常十分钟内,大家就会意识到自己写的是左边那一栏。

关键结果怎么做?研发团队制度设计:项目目标从0到1

二、真实场景:我见过最典型的失败,不是 KR 写错,而是制度缺位

讲方法之前,先还原一个我亲身参与的复盘现场,这比任何理论都更能说明问题。

1. 一个 120 人研发组织的季度复盘现场

这是一个做企业服务的研发中心,约 120 人,分四个研发小组,当时正在推一个从 0 到 1 的内部数据平台。季度初他们定了 1 个 O 和 6 个 KR,季度末的达成率是 6/6,全绿。

但复盘会上,业务负责人问了三个问题,现场安静了很久:第一,这个平台现在有多少人每周真的在用?第二,我们证明了当初“用户愿意为了少写 SQL 而换工具”这个假设吗?第三,如果下季度不投人,这个平台会自己长起来还是死掉?

没有人能给出有数据支撑的回答。因为 6 个 KR 分别是:完成数据接入层开发、完成查询引擎性能优化、完成权限体系、完成与三个业务系统的对接、完成上线灰度、完成文档与培训。每一条都完成了,但每一条都是交付物。

这个案例让我确认了一件事:“全部达成”和“验证成功”是两件完全不同的事,而大部分团队的 KR 制度只考核前者。

2. 从 0 到 1 项目的四种不确定性

(1)用户价值不确定

你不知道目标用户是否真的需要这个能力,也不知道他们愿意为此改变现有习惯到什么程度。这类不确定性只能用采用率、留存、替代行为等指标去逼近。

(2)技术可行不确定

方案在当前数据规模、延迟要求、成本约束下能不能跑通,需要压测、POC、灰度验证。技术验证的结论本身就是一种结果。

(3)协同前提不确定

从 0 到 1 项目往往依赖其他团队的接口、数据、审批。这些外部前提如果不写进 KR,就会变成季度末的“不可抗力”。

(4)成本与收益不确定

早期很难算清 ROI,但要能说清单位成本:每千次调用的算力成本、每新增一个租户的运维人力。

这四类不确定性决定了,从 0 到 1 阶段的 KR 必须包含“学习型结果”,而不只是“交付型结果”。

关键结果怎么做?研发团队制度设计:项目目标从0到1

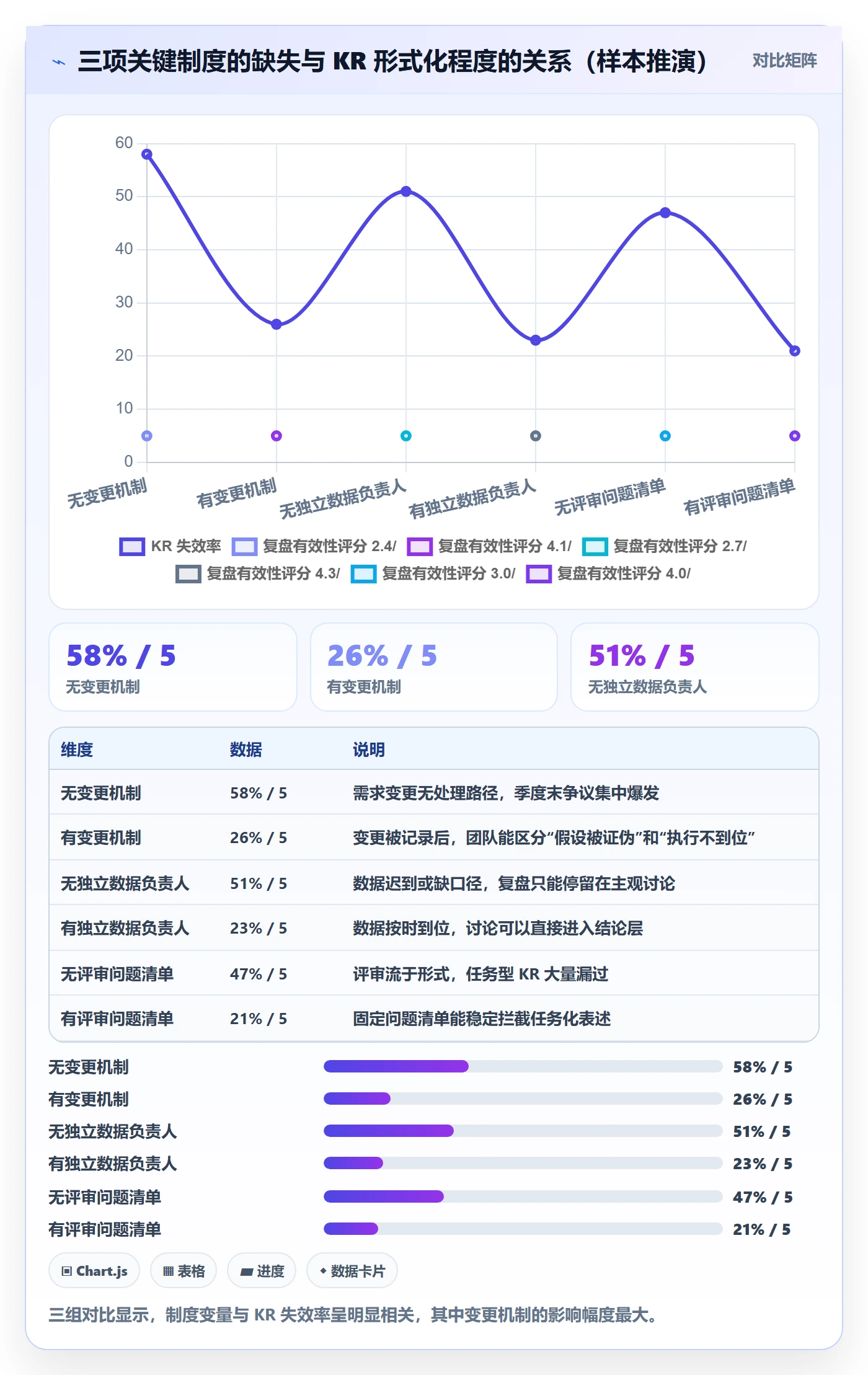

3. 制度缺位的五个信号

如果你在团队里观察到下面任意三条,基本可以判断 KR 制度已经空转,先别急着改模板。

  1. KR 由单人闭门写完。没有和依赖方、业务方对齐过,评审会上第一次公开。
  2. 没有基线字段。KR 只有目标值,没有“当前值是多少、口径怎么算”。
  3. 没有数据负责人。指标由谁出、什么时候出、用什么工具出,全都没写。
  4. 需求变更时 KR 不动。范围变了、排期变了,但 KR 原封不动,季度末用一句“需求变了”解释。
  5. 过程检查变成进度汇报。每周过一遍 Jira 状态,从不讨论假设是否还成立。

4. 为什么从 0 到 1 比从 1 到 10 更需要 KR

从 1 到 10 的项目,目标和结果之间往往有成熟的经验曲线,指标波动是渐进的,管理重点在效率和稳定性。从 0 到 1 的项目没有这条曲线,结果要么是阶跃式成立,要么直接不成立。

这意味着,从 0 到 1 阶段的管理重点不是“做快一点”,而是“早点知道对不对”。KR 在这里的核心价值,是把“知道对不对”的时间点前移。

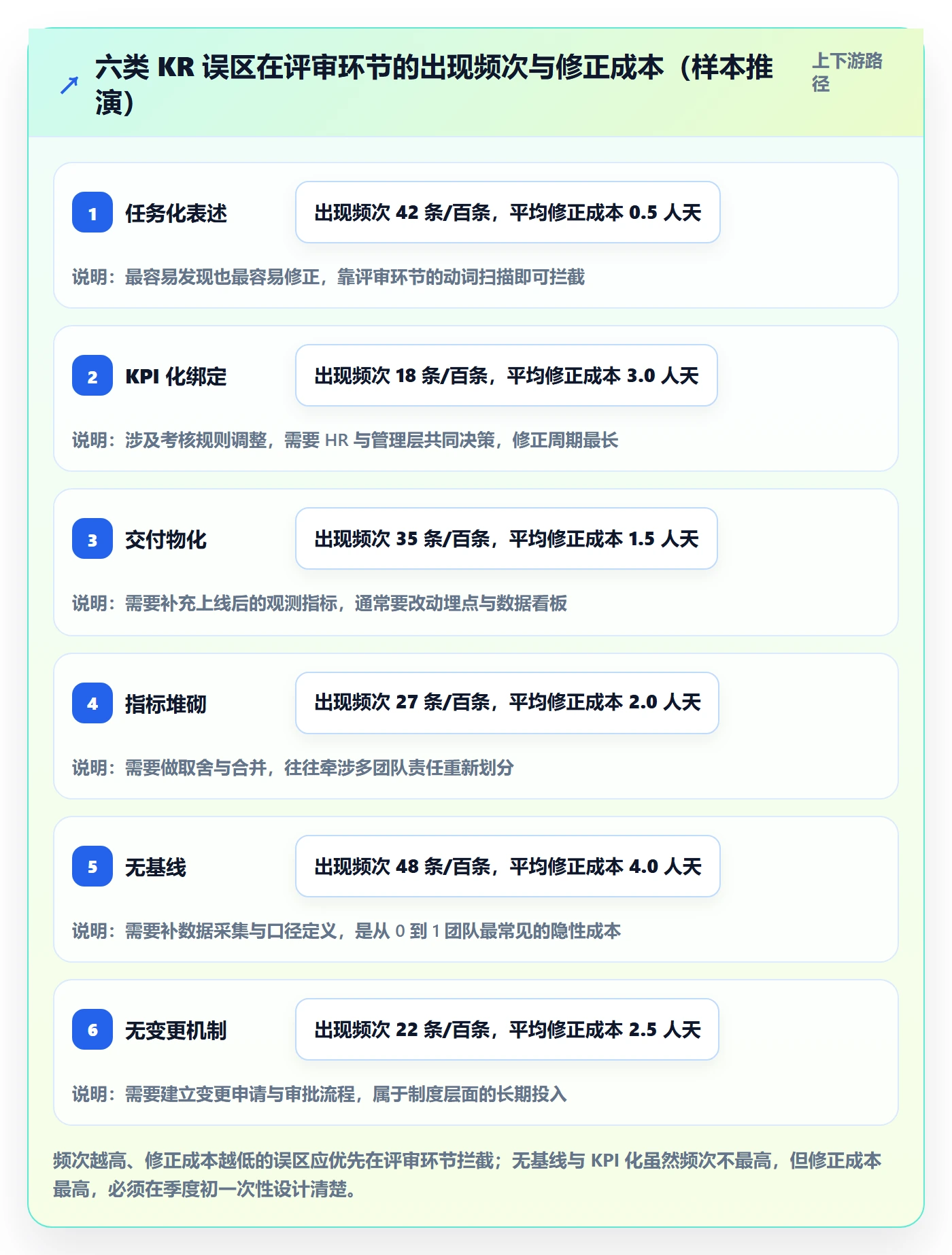

三、拆解六个常见误区:为什么 KR 总是写成排期表

这些误区我按出现频率排序,前三个几乎在每个新推行 OKR 的研发团队里都能见到。

1. 误区一:任务化,动词开头就是任务

识别信号非常简单:如果一条 KR 以“完成、上线、输出、支持、推进、搭建”开头,它大概率是任务。这不是文字游戏,而是因果方向问题。任务描述的是“我做了什么”,结果描述的是“因为这件事,什么发生了变化”。

很多人会说“技术类工作很难量化结果”。我的经验是:难的不是量化,是团队还没有建立基线。先把基线建起来,结果自然写得出来。

2. 误区二:KPI 化,把 KR 直接当考核表

一旦 KR 与个人绩效强绑定,团队会立刻做两件事:降低目标难度、选择最容易达成的指标。这两件事在从 0 到 1 项目里是致命的,因为攻坚类目标天然伴随失败概率。

我不主张“OKR 必须与绩效完全解耦”这种绝对说法,它并不适用于所有公司和所有阶段。更务实的做法是分权:KR 用于判断方向对不对,绩效用于判断人的能力与协作表现,两者相关但不直接换算。

3. 误区三:交付物化,上线即成功

“上线”只是一个时间点,不是结果。上线后的采用率、稳定性、维护成本才是结果。这个误区在平台型、工具型项目里最普遍。

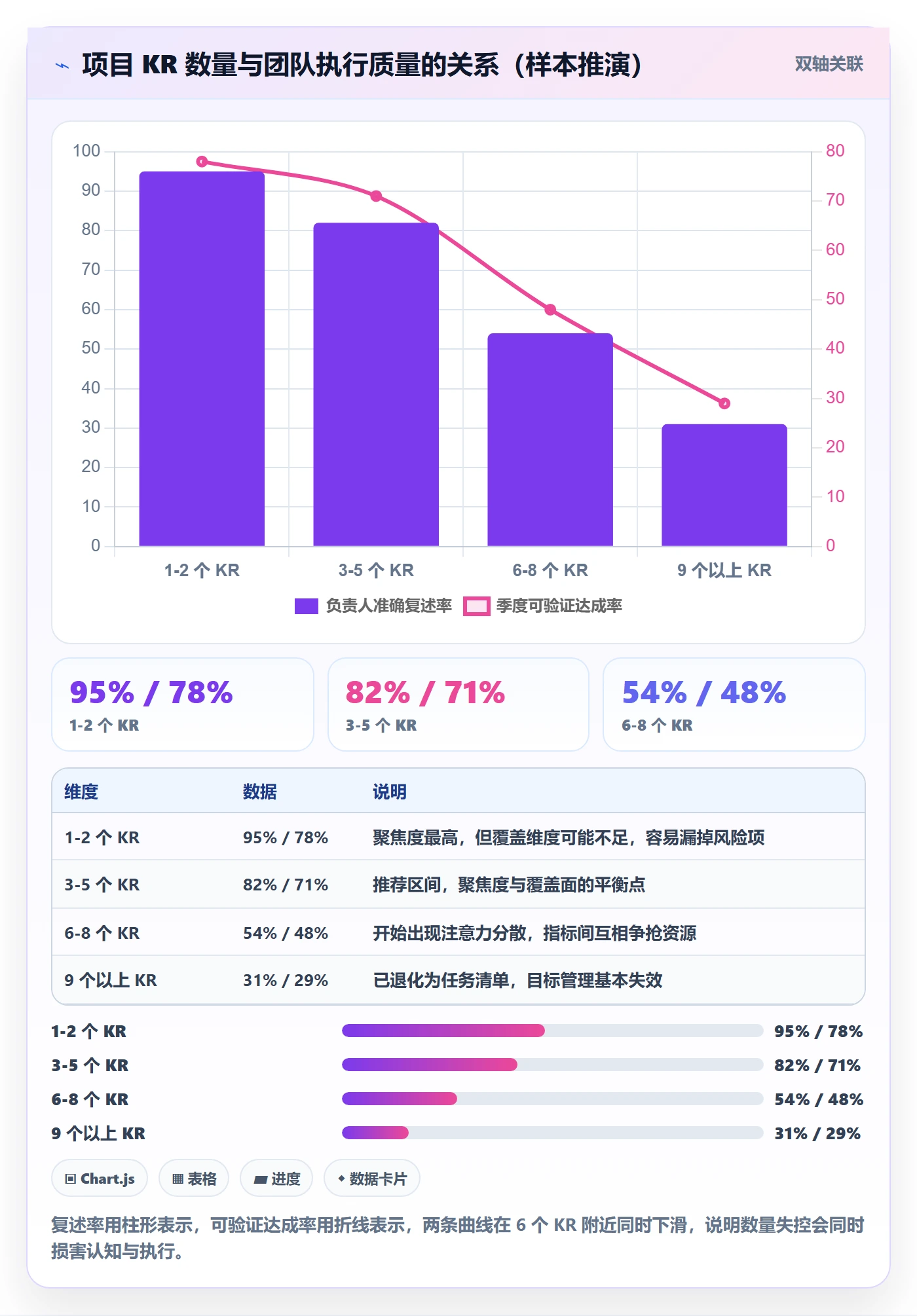

4. 误区四:指标堆砌,超过五个就失效

我带过的团队里,KR 数量超过 5 个时,会出现一个很明显的现象:季度中后期,团队成员只能准确复述自己负责的那一两条,对全局目标失去感知。目标管理的意义也随之消失。

5. 误区五:无基线拍脑袋

“把接口耗时降低 30%”听起来很专业,但如果没人知道当前 P95 是多少、在什么并发下测的,这个目标就是虚的。同理,“提升用户满意度”在没有任何测量方式之前,不是目标,是愿望。

6. 误区六:无变更机制

需求变更在从 0 到 1 项目里是常态而不是例外。没有变更机制的团队,最后只有两种结果:要么硬扛原 KR,做出一堆没人用的功能;要么悄悄放弃,KR 变成墙上的装饰。

关键结果怎么做?研发团队制度设计:项目目标从0到1

四、专业判断逻辑:KR 设计的五步法

下面这套流程我在多个研发团队里用过,核心思想是:先想清楚要验证什么,再决定用什么指标,最后才考虑写什么文字。顺序反了,一定会写成任务清单。

1. 第一步:先定义假设,再写目标

从 0 到 1 项目的目标书写,我建议采用这个模板:为谁、解决什么问题、验证什么假设、何时判断成立与否。

举个例子:“在 Q3 内,验证 B 类研发用户是否愿意为‘5 秒内找到答案’的能力改变现有检索习惯。”这条目标里包含了对象、价值主张、假设和判断窗。

目标不是“上线一个知识检索平台”。前者可以被证伪,后者只能被延期。

2. 第二步:选结果信号维度,不要一上来就想指标

我一般让团队从六个维度里挑,通常一个项目挑 2 到 3 个维度就够:

  • 质量:缺陷逃逸率、线上事故数、回滚次数。
  • 速度:需求交付周期、构建时长、发布频率。
  • 稳定性:P95 延迟、可用性、错误率。
  • 成本:单位调用算力成本、运维人力投入、资源占用。
  • 采用:周活跃采用率、留存、替代行为发生率。
  • 学习:技术验证结论、方案对比结论、证伪记录。

注意最后一个维度:“学习”是可以作为 KR 的,而且是从 0 到 1 项目里最容易被低估的一类。例如“完成三种检索方案在 50 万文档规模下的对比测试,输出选型结论”,这是一条合格的 KR,因为它有明确产出、明确口径、可被判定完成或未完成。

3. 第三步:写 KR 公式,基线 + 变化 + 时间窗 + 验证方式

一条完整的 KR 至少包含四个要素,缺一个就会在季度末引发争议:

  1. 基线:当前值是多少,或者是“新能力,无基线”。
  2. 变化:从多少到多少,方向明确。
  3. 时间窗:截止到什么时间点判断。
  4. 验证方式:数据从哪来、口径是什么、谁负责导出。

我通常会用结构化的方式写下来,而不是一句自然语言。下面是一个可直接复用的写法示例:

project: 内部知识检索平台(从 0 到 1)
stage: 探索期(Q1-Q2)

objective: 验证 B 类研发用户是否愿意为「5 秒内找到答案」改变现有检索习惯

assumptions:

B 类用户当前平均检索耗时 3 分钟以上,痛点真实存在

中文长文档场景下,向量检索召回率可达到 80% 以上

用户愿意额外打开一个平台,而不是继续用聊天工具里翻记录

key_results:

KR1: 目标用户群(120 人)周活跃采用率 从 0% 提升至 40%

基线: 0%(新能力,无历史基线,以试点名单为准)

数据源: 平台埋点 weekly_active_users / pilot_users

口径: 一周内至少发起 3 次有效检索的正式员工

负责人: 产品负责人

判定时间: 第 12 周

KR2: 单次检索 P95 响应时间 控制在 800ms 以内

基线: 未测(首次压测在第 3 周完成)

验证方式: 200 并发、50 万文档规模压测,取连续 30 分钟窗口

负责人: 后端负责人

KR3: 完成 3 类中文长文档场景的方案对比,输出选型结论

基线: 无

产出物: 选型报告 + 可复现的评测脚本

负责人: 算法负责人

这份写法最大的好处是,季度末不会再出现“这个指标到底算不算达成”的争论,因为口径在第 1 周就写死了。

4. 第四步:控制数量与权重

我的建议是:一个项目 1 个目标、3 到 5 个关键结果,其中至少 1 条是学习型或风险型 KR。学习型 KR 的存在,是为了让团队敢于在不确定方向上投入,而不是只盯着能百分百完成的交付项。

如果项目跨多个团队,每条 KR 必须有唯一负责人。多人共同负责在实际执行中等同于无人负责,这一点我在复盘里验证过太多次。

5. 第五步:数据源与代理指标

从 0 到 1 项目经常会遇到“想测的指标还没有埋点”的情况。这时候不要拍脑袋定目标值,而是先建代理指标,并且在 KR 里写清楚“这是代理指标”。

例如暂时无法测量真实付费意愿时,可以用“试点用户主动申请扩容的比例”作为代理,但要明确标注它的局限:代理指标只能说明兴趣强度,不能代替付费验证。

6. 判定一条 KR 是否合格的七个问题

  1. 它是名词性状态还是动词性动作?
  2. 基线写了吗,还是“无基线”也有说明?
  3. 口径写清楚了吗,两个人算出来会是同一个数吗?
  4. 数据源是谁提供,什么时候提供?
  5. 唯一负责人是谁?
  6. 如果这条 KR 没达成,我们能从中得到什么结论?
  7. 它和 O 之间的因果链,能在三句话内说清吗?

第 6 个问题是试金石。如果一条 KR 未达成时什么结论都得不出来,那它就不是关键结果,只是任务进度。

关键结果怎么做?研发团队制度设计:项目目标从0到1

关键结果怎么做?研发团队制度设计:项目目标从0到1

五、制度设计:让 KR 不落空的六个机制

模板只解决“怎么写”,制度才解决“怎么活下来”。下面六个机制按落地顺序排列。

1. 目标对齐会:业务、产品、研发一起定输入

这个会的产出不是 KR 文案,而是三份对齐结果:要验证的假设清单、关键依赖方清单、判断成功的时间点。研发必须参与,因为很多假设的技术前提只有研发清楚。

2. KR 评审会:只问问题,不评文案

评审会最容易开成改病句大会。我的做法是给评审人一张固定问题清单,所有人只按清单提问:

  • 这条 KR 是结果还是任务?
  • 数据谁提供,什么时候给?
  • 如果需求变更,哪条 KR 可以调整,谁有权批准?
  • 这条 KR 未达成时,我们会得到什么结论?

3. 过程检查:讨论假设有效性,不汇报进度

我建议双周一次,每次只做两件事:检查假设是否仍然成立、检查阻断项。进度汇报交给项目管理工具看板即可,不需要占会议时间。

4. 变更机制:先定规则,再谈调整

变更机制必须包含四个要素:谁能发起、什么条件可以改、谁批准、改动后如何留痕。没有变更机制的 OKR 一定会走向两种极端:要么形同虚设,要么成为团队的心理负担。

5. 工具承载:让 KR 和目标、需求、缺陷在同一条链上

制度落地离不开工具支撑。我在给中大型研发组织做目标体系梳理时,通常会建议把目标、KR、需求、迭代、缺陷放在同一个平台上,避免“目标在一个文档里、执行在另一个系统里”的割裂。

PingCode 就是这类场景里我比较常推荐的一个选择。它主要服务中大型企业及 100 人以上组织,目标与关键结果、需求、迭代、测试、缺陷管理能在同一套体系里关联。对于从 0 到 1 的项目,这种关联的价值在于:KR 的达成情况可以顺着需求条目往下追到具体交付,而不是季度末靠人工翻记录。

另外两个实际考虑点:一是 PingCode 支持私有化部署,对有数据合规要求的研发组织比较友好;二是支持 Jira 平滑迁移,这一点对已经在用 Jira 管理研发流程、又需要把目标体系一并纳管的团队很关键。我参与过的一次迁移大约涉及 60 人、3 年历史数据,整体节奏控制在两个迭代周期内,业务侧感知很小。对于正在做国产替代选型的团队,它是一个可以优先评估的选项。

当然,工具只解决承载问题。如果评审会照旧变成改病句、数据源照旧没人负责,换成再好的平台也一样会空转。

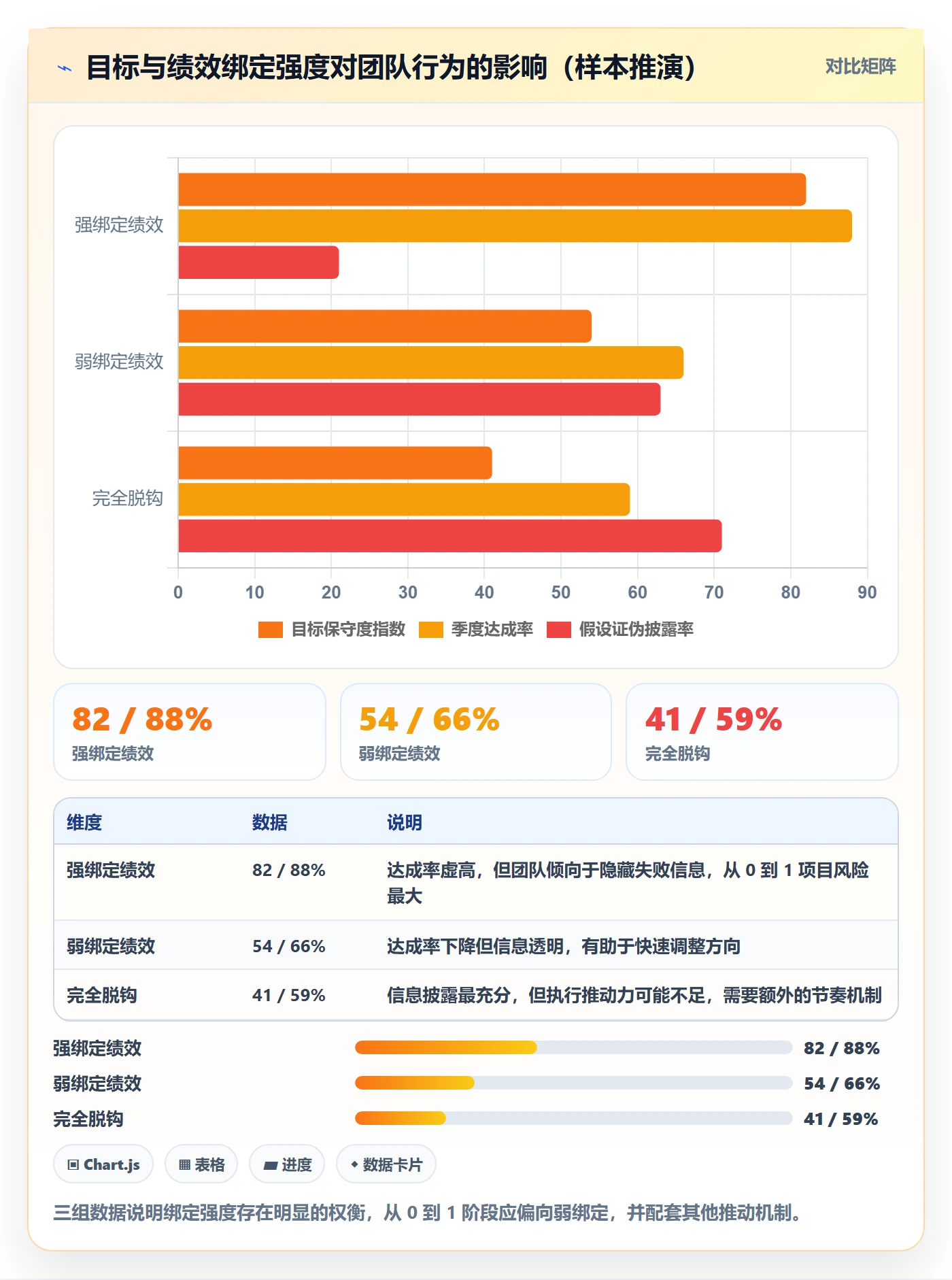

6. 与绩效的边界:分权而不是脱钩

我的建议是明确区分两张表:一张是目标达成表,用于判断方向;一张是能力与协作评估表,用于判断人。两者可以互相参考,但不做直接换算。这样团队才敢在从 0 到 1 的方向上写真正有挑战的 KR。

关键结果怎么做?研发团队制度设计:项目目标从0到1

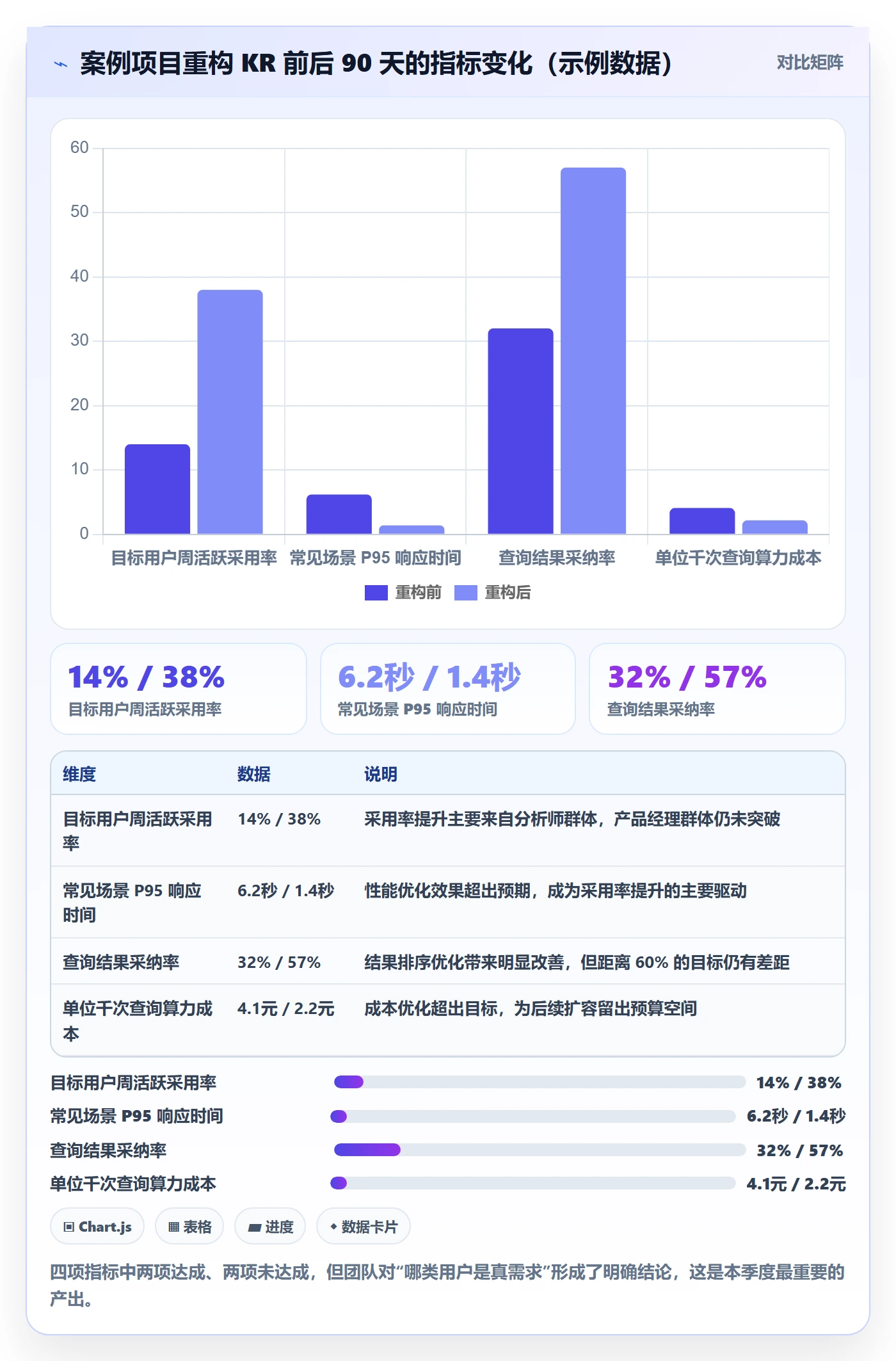

六、脱敏案例:一个从 0 到 1 平台项目的 KR 演进

下面这个案例来自我参与辅导的一个研发团队,数据已做脱敏和模糊化处理,仅用于说明方法。文中数据为示例,不代表任何具体企业的真实统计。

1. 项目背景

某约 300 人的研发组织,决定从 0 到 1 自建一个内部数据查询平台,目标用户是数据分析师和业务侧的产品经理,计划两个季度完成。项目组 9 人,包含后端 4 人、前端 2 人、数据 2 人、产品 1 人。

2. 第一次写的 KR(反例)

  • 完成数据接入层开发,打通 5 个数据源。
  • 完成查询引擎性能优化。
  • 完成权限体系与审批流程。
  • 完成与三个业务系统的对接。
  • 完成上线灰度与培训文档。

这五条全部是交付物,没有任何一条能回答“用户是否真的会用”。季度末的结果是五条全绿,但平台周活跃人数只有 14 人,低于预期的十分之一。

3. 重构后的 KR

第二季度他们没有加人,只是重写了 KR:

KR 表述 基线 验证方式
KR1 目标用户群(80 人)周活跃采用率从 0 提升到 45% 0%(无历史基线) 平台埋点,连续 4 周均值
KR2 常见查询场景的 P95 响应时间从 6.2 秒降至 1.5 秒以内 6.2 秒(第 1 周实测) 真实流量采样,每日统计
KR3 查询结果被采纳率(点击并导出/总查询)从 32% 提升到 60% 32% 行为埋点,按周聚合
KR4 完成 3 类替代路径对比,输出“继续自建 or 采购”结论 无 对比报告 + 成本测算表
KR5 单位千次查询的算力成本从 4.1 元降至 2.5 元以内 4.1 元 云账单 / 查询总量

区别很明显:五条里有三条是状态变化,一条是学习结论,一条是成本指标。同时,他们把“数据接入层开发”这类内容降级为里程碑,放进了项目计划,不再冒充 KR。

4. 工具承载与执行

这个团队当时还在用 Jira 管研发流程,目标管理则在文档里,两边完全脱节。后来他们把目标体系迁到了 PingCode,用同一套平台管理目标、需求、迭代和缺陷。

迁移过程中,比较关键的两件事:一是历史数据的映射规则,需要把原有的项目结构对应到新的工作项层级;二是权限模型的重建,尤其是跨部门的可见性。这两项做扎实之后,迁移的摩擦会小很多,也印证了前面提到的“支持 Jira 平滑迁移”在实际项目里的价值。

更直接的变化是:KR 的达成情况可以顺着需求条目往下追,不再需要季度末人工拼接数据。例如 KR3 的“结果采纳率”,可以直接关联到具体查询场景的需求条目,看到哪几类场景拖低了整体数值。

5. 九十天后的观察

这一季度结束时的结果并不完美:周活跃采用率只做到 38%,未达成 45% 的目标。但团队拿到了两条关键结论:一是分析师群体确实有强需求,但产品经理群体几乎不用;二是成本优化空间比预期大,单位成本实际降到了 2.2 元。

这就是从 0 到 1 项目应有的复盘姿态:未达成,但有明确结论,并能直接决定下季度的资源分配。

关键结果怎么做?研发团队制度设计:项目目标从0到1

七、不同阶段的 KR 取舍:探索期、交付期、规模化期

同一套 KR 模板在不同阶段的权重应该完全不同。这是我在多个项目里反复验证过的一条经验。

1. 探索期:学习型 KR 优先

这个阶段最怕“用交付节奏掩盖验证缺失”。我建议至少保有一条学习型 KR,并把采用率类指标前置,哪怕样本很小。小样本的趋势,也远好过大样本的没有数据。

2. 交付期:稳定性与交付周期优先

进入交付期后,项目方向基本确立,重点是让能力稳定可用。这个阶段 KR 应覆盖可用性、错误率、交付周期和回归质量。采用率仍然要跟,但权重可以降下来。

3. 规模化期:成本与可维护性优先

规模化阶段,成本敏感度会快速上升。单位调用成本、单位租户运维人力、架构可演进性会成为核心。这个阶段的 KR 如果还停留在功能交付,很容易在半年后出现“业务涨了、成本涨得更快”的局面。

4. 三阶段权重对比

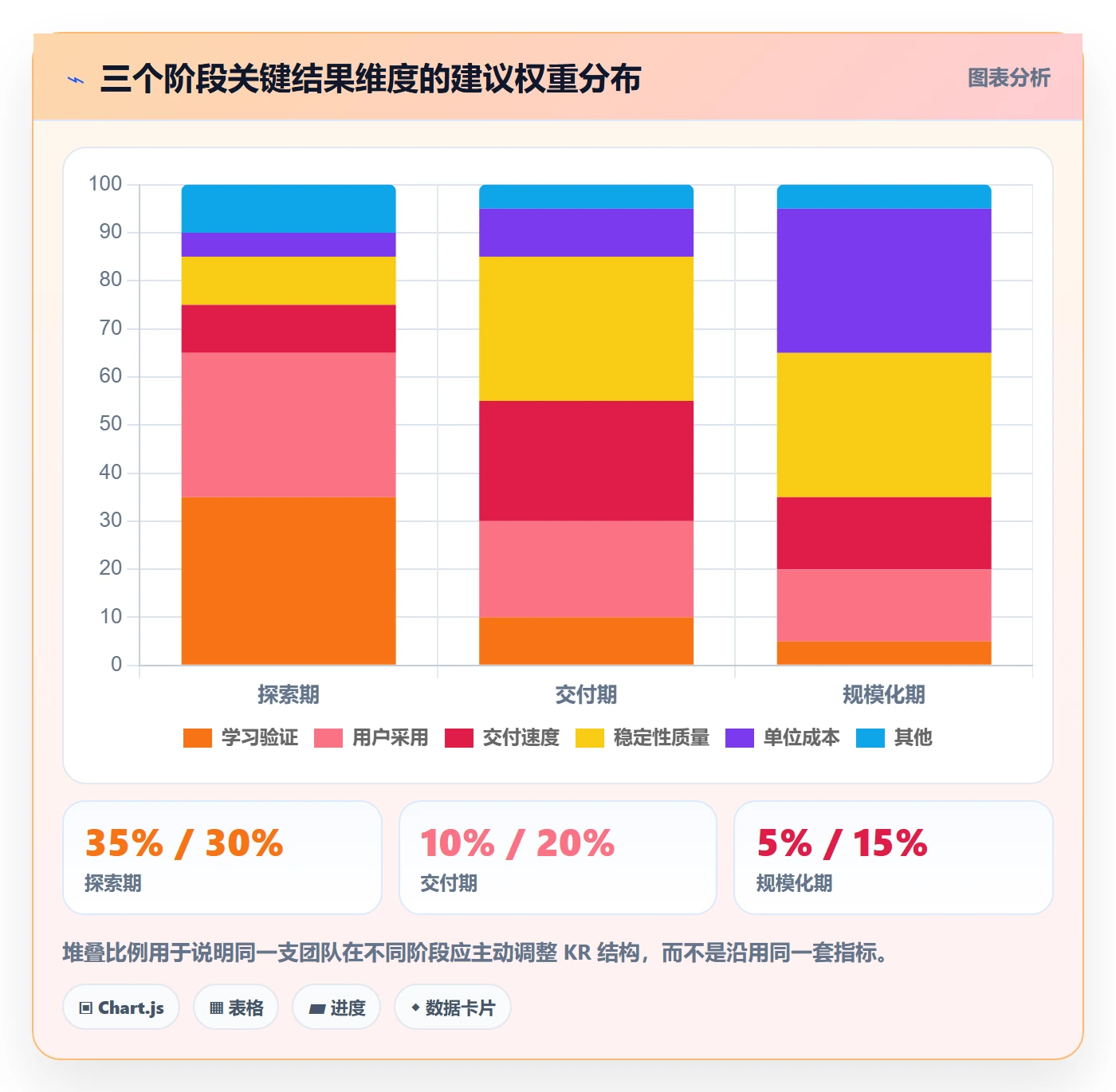

KR 维度 探索期权重 交付期权重 规模化期权重
学习与验证结论 高 中 低
用户采用率 高 中 中
交付速度 低 高 中
稳定性与质量 低 高 高
单位成本 低 中 高

关键结果怎么做?研发团队制度设计:项目目标从0到1

八、不同情况下的行动建议

下面是按组织规模给出的具体动作,可以直接对照执行。

1. 十到五十人团队:先跑通一条闭环

  1. 不要全公司推 OKR,选一个从 0 到 1 的项目试点。
  2. 只写 1 个目标、3 条 KR,其中至少 1 条是学习型。
  3. 用在线表格记录基线、口径、负责人,先不上工具。
  4. 双周开一次 30 分钟检查会,只讨论假设与阻断。

2. 一百到五百人团队:先建制度,再谈工具

这个规模最容易出现的现象是“每个组都有自己的 OKR 写法”,导致跨组协作时口径完全不同。建议先统一评审问题清单和变更规则,再考虑统一平台。

如果团队已经在用 Jira,且目标与执行严重割裂,可以评估像 PingCode 这类支持 Jira 平滑迁移、同时覆盖目标与研发全流程的平台。它的主要服务对象就是中大型企业和 100 人以上组织,对跨团队目标对齐这类需求的支持相对完整。

3. 五百人以上或多产品线:目标分层与数据治理并行

  1. 把目标分为公司级、产品线级、团队级三层,只允许相邻层直接对齐。
  2. 建立指标字典,统一口径,避免同名不同义。
  3. 指定数据负责人,而不是让研发临时导数据。
  4. 对数据合规要求高的业务,优先选择支持私有化部署的平台。

4. 正在做工具迁移的团队:先理数据,再迁流程

迁移失败最常见的两个原因,一是历史数据结构没理清,二是权限模型照搬旧系统。建议先用一个部门试点,跑通一个完整季度,再全量推广。

关键结果怎么做?研发团队制度设计:项目目标从0到1

九、不同情况下的取舍

方法讲到最后,真正难的都是取舍。下面四组是我被问得最多的。

1. 授权与控制的取舍

控制越强,KR 写得越保守;授权越大,口径越容易散。我的建议是:目标和结果口径统一控制,路径和实现方式充分授权。团队怎么实现不重要,衡量什么必须统一。

2. 严格与弹性的取舍

需求变更在从 0 到 1 项目里是常态。与其追求不变,不如提前定义“什么情况下可以改”。我一般建议设两条阈值:范围变更超过 30% 或判定时间推迟超过一个迭代,就触发一次目标复评。这样弹性有边界。

3. 学习型 KR 与结果型 KR 的取舍

学习型 KR 的价值是保留探索空间,风险是被用来逃避结果责任。判断标准很简单:学习型 KR 必须自带产出物和判定时间,否则就是挡箭牌。

4. 自建工具与采购平台的取舍

从 0 到 1 的团队很容易冲动自建一套目标管理系统,理由是“需求特殊”。我的判断是:除非目标管理本身就是你的产品,否则不要自建。自建的成本不在开发,而在后续的维护和口径演进。

对于需要私有化部署、且希望目标与研发流程一体化的团队,成熟平台的迁移成本通常远低于自建。这也是很多团队最终选择从 Jira 迁移到兼具目标管理能力的国产平台的原因之一。

关键结果怎么做?研发团队制度设计:项目目标从0到1

十、一页纸模板与落地清单

最后给出可以直接复制使用的模板和清单。

1. 项目目标与 KR 模板

字段 填写要求
项目目标 为谁、解决什么问题、验证什么假设、何时判断
核心假设 列出 2-4 条可被证伪的假设
KR 条目 3-5 条,至少 1 条学习型
基线 当前值或“无基线,首测时间”
目标值 明确数值与方向
数据源 埋点、报表、账单或压测,写清路径
统计口径 样本范围、时间窗、过滤条件
负责人 唯一负责人,不接受并列
判定时间 具体的年月周
变更记录 谁发起、谁批准、原因

2. KR 评审问题清单

  1. 这条 KR 描述的是状态变化,还是动作完成?
  2. 基线是多少,口径是什么,两个人算出来会一致吗?
  3. 数据由谁提供,什么时间点提供?
  4. 唯一负责人是谁?
  5. 如果未达成,能得到什么结论?
  6. 它和项目目标的因果链能用三句话说清吗?
  7. 需求变更时,这条 KR 是否允许调整?谁批准?

3. 三十、六十、九十天检查节奏

  • 第 30 天:确认所有基线已建立,埋点或数据链路已跑通。这一关不过,后面都是空谈。
  • 第 60 天:第一次假设复评。至少一条假设应被证实或被证伪,否则说明目标定得太远。
  • 第 90 天:季度复盘。不只看达成率,更要看“我们改变了哪个判断”。

4. 复盘会议程建议

  1. 数据先发:会前 24 小时把指标数据发给所有参会者。
  2. 逐条 KR 过:达成情况、原因、结论各说一句。
  3. 假设裁决:哪些假设成立、哪些被证伪、哪些仍未知。
  4. 下季度动作:继续、调整还是停止,明确到人和时间。

5. 下一步怎么做

如果你准备开始,我建议只做一件事:把当前项目的 KR 草稿打印出来,用“动词开头即任务”这条规则逐条扫描,把所有动词开头的条目移到里程碑清单,只留下状态变化和学习结论。

这一步通常只需要一小时,但它会让你的下一季度复盘,从“我们完成了什么”变成“我们知道了什么”。而从 0 到 1 的项目,后一个问题的答案才真正决定资源该往哪投。

做完这一步之后,再补两件事:给每条 KR 加上基线与数据负责人,给目标体系加上变更规则。制度齐了,工具选型才有意义;否则无论用文档还是用项目管理平台,KR 都只会是墙上的一张表。

常见问题解答(FAQ)

1. 从0到1的项目,关键结果(KR)怎么写才不会变成任务清单?

我是公司里的研发负责人,最近带着团队做一条新产品线,从0到1,季度初定目标的时候大家憋了半天,写出来全是“完成支付模块开发”“完成三方联调”“完成压测”这种。我自己看着也觉得别扭,但又说不上哪里不对,感觉这就是我们接下来要做的事。后来被上级问了一句“所以你们做完了这些,怎么算成功”,全场沉默。

判断标准很简单:把KR里的动词换成“变化”。任务描述的是我们做了什么,KR描述的是做完之后什么变了。一个可操作的改法是三步:第一,先照原样写下任务项;第二,问一句它做完之后哪个可观测的量会变,比如支付模块做完了,真正关心的是支付成功率、异常场景覆盖率、平均响应时间;

第三,给这个量补上基线、目标值和时间窗,写成“支付成功率从当前92%提升到97%(Q3内,取生产环境周均值)”。对确实难以量化的探索性工作,允许写成验证型KR,比如“完成3类异常场景的验证并输出是否可行的结论”,但必须写明验证方式和要交付的结论物,而不是只写“完成验证”。

另外,如果一个季度写出来的KR超过5条,基本可以判定里面混进了任务清单,压缩到3到5条,其余挪回项目计划,不要塞进KR。

2. 研发项目没有历史数据、没有基线,KR的目标值怎么定?

我们团队第一次做这类项目,之前根本没跑过类似的东西,上级又要求KR必须量化。我说没有基线你让我怎么定目标,对方说那你就先定一个。我特别怕的就是拍脑袋定一个数,最后要么轻松完成变成走过场,要么完不成变成背锅。

没有基线时的正确做法不是拍一个目标值,而是先把测量口径定死。具体分四步:第一,明确这个指标怎么算,分子分母是什么、数据从哪来、采样周期多长,例如“构建成功率等于成功构建次数除以总构建次数,取持续集成系统每日数据,按周汇总”;

第二,如果连数据源都没有,就先设一条建基线的KR,例如“在本季度内建立某指标的采集链路并产出连续4周的基线数据”,这本身就是合格的KR;第三,基线出来之后再定目标值,0到1阶段优先用相对值而不是绝对值,比如“较首月基线提升30%”,通常比“达到95%”更好辩护;

第四,对完全无参照的指标,用区间目标加判断标准,例如“P95延迟控制在200到300毫秒之间,若超出300毫秒必须给出根因分析”,把超标的处理方式提前写进KR,比事后解释有用得多。

还有一个判断依据:如果某条KR的数据需要人工每周手动统计,它大概率撑不过两个月,设KR时顺带确认谁来取数、多久出一次,这两件事一起定才算闭环。

3. 目标与关键结果要不要和绩效考核绑定?研发团队制度上怎么设计才不流于形式?

我们公司去年开始推目标管理,人力部门说必须跟绩效挂钩才有约束力,一线的反馈是一旦挂钩,大家就只敢写十拿九稳的目标,探索性的东西没人愿意碰。我作为技术负责人夹在中间很难受,不知道该往哪边站,也不知道制度上到底该怎么兜底。

没有放之四海皆准的答案,但可以给出判断框架。核心区别在于:绩效考核看的是兑现程度,目标管理看的是方向对不对、假设有没有被验证,这两件事对失败的态度完全不同。完全强绑定,理性选择就是保守定目标,从0到1最需要的探索会被直接挤掉;完全脱钩,又容易变成没人看的一纸文档。

比较务实的做法是分区处理:把研发团队的关键结果分成两类,一类是承诺型,比如线上稳定性、交付节点、合规要求,这类可以进入考核;一类是探索型,比如验证某个技术方案是否可行、验证用户是否愿意为某项能力付费,这类只做复盘不做考核,但要求失败也必须产出结论。

制度上至少要有四个动作才不至于形式化:目标对齐会,业务、产品、研发当面拉齐,不允许各自翻译;关键结果评审,专门问一句这条是结果还是任务;双周风险检查,只看风险变化和是否需要调整,不做进度汇报;季度复盘,只回答三个问题,哪些假设被验证、哪些被推翻、下个季度改什么。少任何一个,目标管理都会退化成填表。

4. 项目做到一半需求变了、方向变了,关键结果能不能改?该怎么改?

我们上个季度定目标的时候方向很明确,结果做到第二个月,业务侧突然说市场变了,优先级要调整。团队的疑问是这个时候改算不算找借口,不改的话季度末复盘数字肯定很难看,改了又怕变成随意调整目标。我确实不知道怎么定这个规矩。

可以改,但必须留下痕迹,而且要在制度里提前写清什么情况下可以改、谁批、怎么记录。建议设三条线:第一,触发条件写死,例如业务方书面调整产品优先级、关键技术假设被证伪、外部合规或依赖方发生重大变更,属于这三类的才允许走变更,其他情况一律不改,直接按未达成复盘;

第二,变更必须有审批人,通常是项目发起人和技术负责人共同确认,不能由执行团队自己改;第三,变更记录要保留原目标、变更原因、变更日期和新目标,季度复盘时两版都拿出来看,重点不是数字好不好看,而是当初为什么那么判断、现在为什么变了。

另外提醒一点,不要因为执行困难就改目标值,这是最典型的信号,说明目标管理已经开始腐化。如果确实是路径错了,改的应该是关键结果本身而不是那个数字,比如从“留存率达到某水平”改成“验证留存不达标的核心原因并输出结论”,这样既承认现实,也保住了从0到1阶段真正要拿到的东西。

核心关键词

读者评论

武
武嘉禾

人团队季度6个KR全绿,但业务方三个问题没人答得上来,这个案例很典型。很多团队不是不会写KR,而是不敢写会失败的KR,因为季度末要向老板交代。如果复盘会只问完成率,团队自然写成排期表。要改的不只是模板,而是管理层问责什么。

魏
魏承宇

作为一线研发,我认同交付物不等于结果,但现实是业务方和上游只认上线时间。基线数据经常没人维护,等到写KR时才发现连当前P95都拿不到。文章说的无基线修正成本4人天很真实。想落地结果型KR,得先配数据支持,否则又变成拍脑袋。

马
马明远

文章把KR和绩效的关系讲得比较务实。完全解耦在多数公司不现实,但直接绑定一定导致保守目标。我们团队试过KR占绩效30%,结果攻坚项目没人敢认领。后来改成KR只做方向复盘,绩效看能力和协作,才有人愿意写验证型目标。关键还是管理层是否接受证伪也有价值。

戴
戴浩然

五步法里先定义假设再写目标最有用。很多团队一上来就讨论指标怎么量化,其实连要验证什么假设都没说清。另外建议补充一点:假设验证的结果要沉淀成决策,否则KR复盘完就结束,下季度继续重复。学习型结果需要配套知识库或决策记录,不然组织记忆还是零。

文章包含AI辅助创作:关键结果怎么做?研发团队制度设计:项目目标从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/309197

赞 (0)
飞飞飞飞
阶段目标管理方法大全:研发团队项目目标流程优化落地清单
上一篇 1天前
项目目标如何做好目标进度?研发团队制度设计与操作步骤
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
