2023年下半年,我以外部PMO顾问的身份,参加了一家年营收约40亿元的装备制造企业的项目验收会。会议从下午两点开到六点二十,四个多小时里,真正核对交付物和指标的时间不到四十分钟,剩下三个多小时全在争论三件事:需求方说"这个功能不是我当初要的",交付方说"合同和需求文档写得很清楚",业务负责人问"那到底续费率提升了没有",而现场没有任何一个人能拿出可信的数据回答最后这个问题。
这场会让我彻底改变了对"验收标准"的理解。验收标准失效,从来不是执行阶段的问题,而是目标在立项时就没有被翻译成可验证、可采集的数据。PMO如果只把自己定位成"组织验收会、催签字"的角色,那这场会一定会变成辩论会。这篇文章我想把这几年在企业里推动验收标准与项目目标数据打通的经验,连同踩过的坑,完整地讲一遍。
一、先给结论:验收标准是PMO目标数据闭环的接口,不是项目终点
很多团队把验收当成项目生命周期的最后一个动作:开发完了,测完了,客户签字,项目关闭。这套认知在十年前的外包项目里勉强能用,因为交付物是确定的、范围是冻结的、验收就是"对照合同清单打勾"。但在今天,项目目标越来越多地和业务收益绑定,验收标准的性质已经发生了变化。
1. 三个反常识判断
第一个判断:验收标准的第一读者不是客户,而是数据系统。如果一条验收标准写完之后,你无法从任何系统里取出对应的数据来证明它达成或未达成,那这条标准就是一句形容词,不是标准。
第二个判断:验收一次通过率高,不一定是好事。我见过一个项目集,验收一次通过率连续三个季度是100%,看起来很漂亮。但翻交付记录发现,这个项目集的验收标准全部是"完成功能开发并提交文档"这类过程性描述,没有任何一条和业务结果挂钩。换句话说,它是靠把标准写低来换取"高通过率"的。
第三个判断:PMO最大的价值不是统一模板,而是统一口径。模板可以抄,口径抄不了。什么叫"上线成功"?是代码部署到生产环境算,还是首次真实业务跑通算,还是稳定运行三十天算?这三个口径下的项目进度可以差出六周以上。
2. 验收标准与目标数据的关系
把这条链路讲清楚,是整篇文章的地基:业务目标决定项目目标,项目目标决定交付成果,交付成果决定验收指标,验收指标决定数据采集需求。这条链路是单向推演、双向校验的,任何一环断裂,验收都会在末期爆炸。

根据我对六个中大型企业项目集的跟踪观察,一个立项时写了十二条业务目标的项目,最终能形成可自动采集验收数据的,通常只剩三条左右。丢失的九条不是被谁删掉了,而是在一层层的文档流转和口头沟通中蒸发掉了。
二、真实场景:验收会为什么总在最后一公里爆炸
要解决问题,先得看清楚问题长什么样。下面三个场景是我在不同行业、不同规模企业里反复见到的,几乎可以当作验收争议的标准剧本。
1. 三个典型争议场景
场景一:需求方说"这不是我要的"。某零售企业上线会员积分系统,立项时写的是"提升会员活跃度"。开发团队做了积分兑换、等级权益、生日礼包三大模块。验收会上,市场部负责人说他要的是"能让沉睡会员回来复购",而不是"多了几个发积分的入口"。这两种理解在需求文档里都能找到依据,因为文档里从头到尾没有定义"活跃度"的测量方式。
场景二:交付方说"合同写了"。某金融企业的数据中台项目,合同附件里有二十七页功能清单,验收时双方对"数据实时同步"的理解是分钟级还是秒级产生了分歧。合同里只写了"实时",没有写延迟阈值,也没有写在高并发场景下的验收方法。这种争议的解决成本极高,因为它最终要靠法务而不是技术来裁决。
场景三:PMO说"数据对不上"。这可能是最尴尬的一种。验收需要业务数据支撑,业务数据来自业务系统,业务系统由另一个团队维护,而项目组手里只有一份每周手工填写的Excel进度表。三份数据源,三个口径,PMO夹在中间无法给出结论。

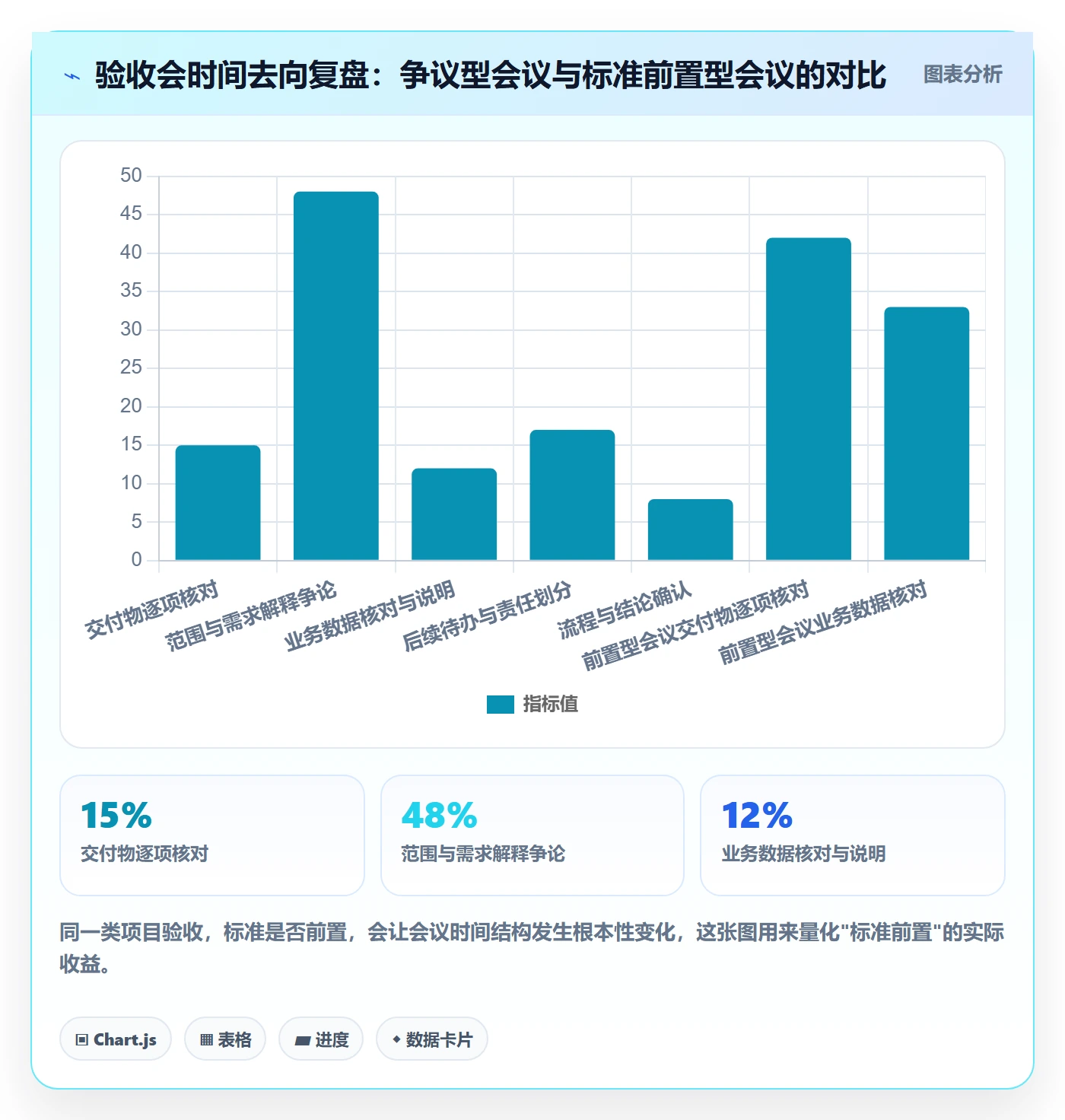

2. 一场验收会的时间分布复盘
我在前面提到的那场四小时二十分钟的验收会,事后做了详细的时间记录。这个记录后来成了我给其他企业做PMO培训时的经典案例。

值得说明的是,那场四小时的会议最终没有形成验收结论,而是整理出一份包含十九条事项的待办清单。这意味着项目实际上被延期了至少三周,直接人力成本增加约六十人天,更不用说业务侧等待带来的机会成本。
3. 争议的代价到底有多大
很多管理者对验收争议的成本感知是模糊的,觉得"多开几次会就解决了"。我用可量化的方式拆了一次:一个预算八百万元、周期八个月、团队二十五人的项目,如果验收争议导致延期一个月,成本包括人力成本约五十万元、业务收益延迟折算约四十万元、管理层投入的协调时间约十五人天,加上因赶工产生的返工成本。把这些加起来,一次严重的验收争议,代价通常在项目总预算的8%到15%之间。
这个数字不是来自任何行业报告,而是我自己在三个项目上做的成本归集,样本有限,但量级足以说明问题。

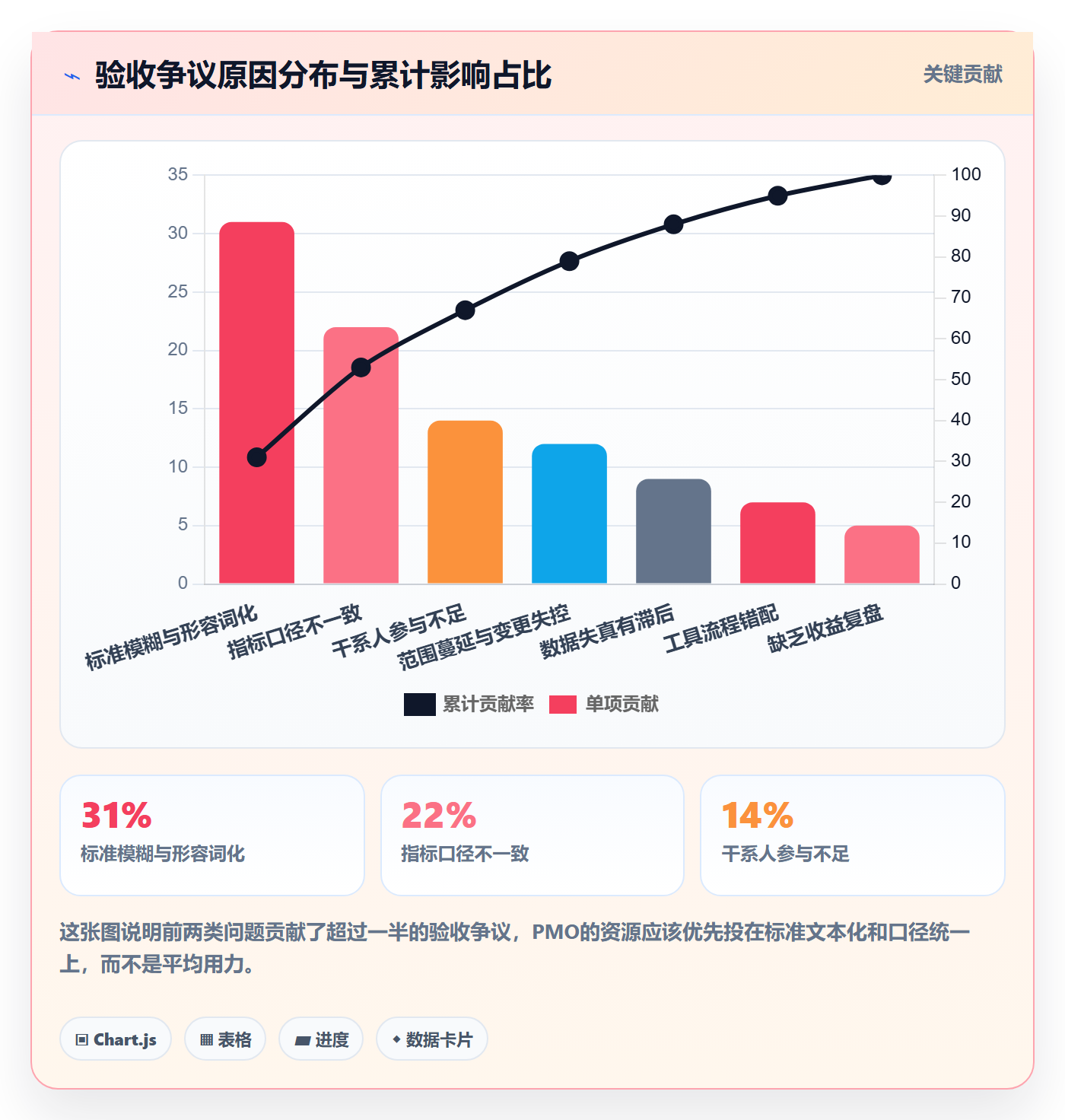

三、常见问题拆解:我在多个项目里反复看到的八类坑
下面这八类问题,几乎覆盖了我见到的所有验收纠纷。我按"现象,后果,PMO对策"的结构来讲,方便你直接对照自己的项目。
1. 标准模糊:形容词代替阈值
现象是验收标准里大量出现"良好""优化""提升""基本满足""用户体验友好"这类词。后果是验收时完全依赖现场解释权,谁话语权大谁定义标准。PMO对策是在验收标准评审阶段引入一条硬规则:任何形容词都必须配一个阈值加一个数据来源,配不出来的要么删除,要么降级为建议项而非验收项。
2. 口径不一:同一个指标三个公式
现象是项目组、业务部门、财务部门对"客户留存率"各有各的算法。后果是同一件事在不同报表上呈现出完全不同的结论,管理层无法决策。PMO对策是建立指标口径表,并且明确一个原则:口径的最终裁决权归数据治理部门或PMO,不归需求方也不归交付方。
3. 干系人缺席:验收时才第一次露面
现象是真正的业务决策者在立项和开发阶段不参与,验收会上才出现并提意见。后果是需求返工,工期失控。PMO对策是建立干系人签名矩阵,明确每个阶段谁必须签字确认,未在阶段门签字的干系人,不得在最终验收阶段提出新增需求,只能进入下一版本。
4. 范围蔓延:每次变更都说"很小"
现象是变更单一张张来,单张影响都不大,但累计起来范围膨胀了三成以上。后果是原定的验收指标被稀释,因为资源被分散了。PMO对策是建立变更影响度评估表,把每次变更对进度、成本、验收指标的影响量化,并且设置累计变更阈值,超过阈值必须触发项目级的重新基线。
5. 数据失真:选择性报喜与滞后上报
现象是周报上的进度永远是绿的,直到某一天突然变红。后果是管理层失去纠偏窗口。PMO对策是建立独立的数据采集通道,关键指标直接从工具系统取数,不依赖人工填报,同时设置数据更新时效要求,比如里程碑数据必须在完成后二十四小时内更新。
6. 工具迁移了,流程没变
这是我在近两年见到频率明显上升的一类问题。企业把项目管理工具从旧平台迁到新平台,界面换了,字段加了,但验收流程、审批路径、数据口径完全没变。结果是新工具承担了旧流程的负担,还多了一层数据不一致的风险。
7. 验收即终止,没有收益复盘
现象是项目验收签字后,项目组解散,没有人回头看当初承诺的业务目标有没有实现。后果是组织无法沉淀经验,同一个错误在下一个项目重犯。PMO对策是设立验收后评估节点,通常在验收后三到六个月,用当初定义的验收指标去验证业务收益。
8. 为了签字而验收
这类问题的隐蔽性最强。表面上验收顺利完成,流程文件齐全,但所有人都心知肚明:标准被临时调低了。它的危害在于会污染整个组织的数据可信度,一旦PMO的验收数据被管理层认为"不可信",PMO的所有分析都会失去影响力。

四、专业判断逻辑:四层目标结构与五要素验收标准
讲完问题,该讲方法了。我的方法论可以概括成两个模型:四层目标结构和五要素标准。前者解决"验收什么",后者解决"怎么写得可验证"。
1. 四层目标结构:从业务目标到验收指标

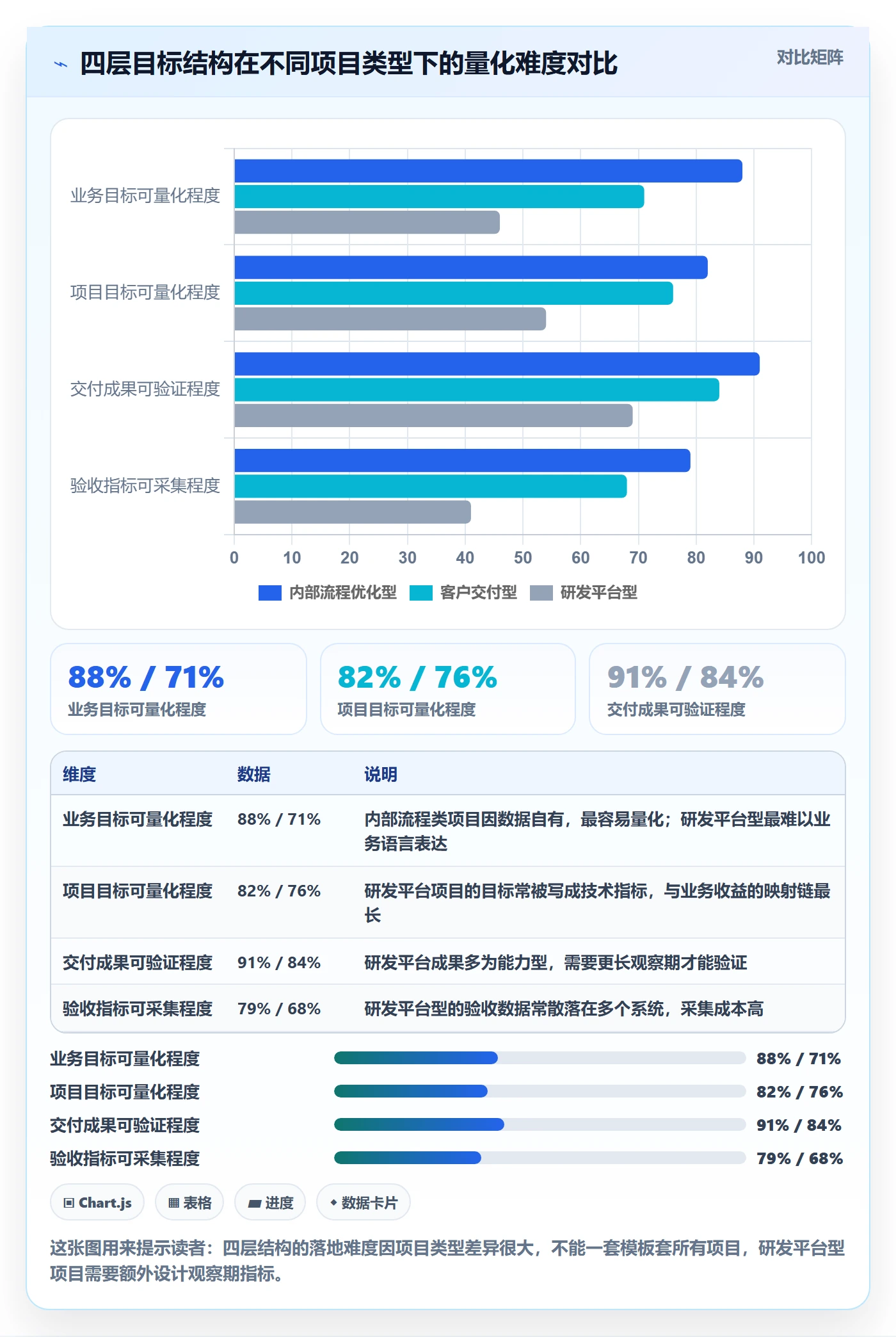

这四层是:业务目标、项目目标、交付成果、验收指标。它的价值在于强制建立映射关系,让每一层都能向上追溯、向下落地。
以一家SaaS公司的续费项目为例。业务目标是"年度客户续费率从72%提升到80%"。项目目标是"上线自助续费与到期提醒能力,覆盖80%的存量客户"。交付成果包括自助续费流程、到期提醒引擎、客服话术与培训、运营数据看板四项。验收指标则对应为:自助续费流程在真实业务中跑通且成功率不低于95%、提醒触达率达到90%、客服处理续费相关工单量下降30%、续费率在验收后三个月内达到78%并保持。
注意最后一层,它的验收时点被主动推迟到验收后三个月,这是收益型项目的必然选择。

2. 五要素验收标准:让标准变得可判
一条可执行的验收标准,我要求它必须包含五个要素:验收对象、触发条件、量化阈值、证据形式、确认人。
对比一下两种写法就很清楚了。错误写法是"系统运行稳定,用户满意度良好"。正确写法是:验收对象为订单履约服务;触发条件为在日均订单量不低于五万单的生产环境下;量化阈值为连续三十天可用性不低于99.9%、P95响应时间不超过800毫秒;证据形式为监控平台导出的可用性报表与压测报告;确认人为技术负责人与业务运营负责人双签。
五要素中最容易被忽略的是"确认人"。很多团队写了标准,但没写谁有权判定达成。结果是验收会上出现了"我觉得可以了"和"我觉得还不行"的对峙,而没有任何人能裁决。确认人必须在验收标准评审时就明确,并且确认人本人要签字,不能由代表代签。
3. 指标口径表:PMO最该维护的一份资产
指标口径表通常包含八个字段:指标名称、业务定义、计算公式、数据来源、采集频率、责任人、阈值区间、应用场景。这张表看起来朴素,但它是验收数据可信度的根基。
举个具体的例子。"缺陷逃逸率"这个指标,在不同团队有至少三种算法:以生产缺陷数除以总缺陷数、以生产缺陷数除以测试阶段缺陷数、以生产缺陷数除以需求数。这三种算法在同一份数据上可能得出8%、15%和3%三个完全不同的数字。如果PMO没有在项目启动时统一口径,验收阶段一定会有争议。口径不统一的项目,其数据分析结论的可靠性接近于零。
五、PMO项目目标数据分析怎么落地
有了标准和口径,接下来是数据的采集、呈现、分析和决策。这一章我按四个环节来讲,每个环节都会给出具体的做法和踩过的坑。
1. 数据采集:六个必须打通的数据源
我在推动项目目标数据分析时,会优先打通六类数据源:需求数据、任务与进度数据、缺陷数据、变更数据、里程碑数据、验收记录数据。这六类数据构成了项目执行的基本骨架。
这里的关键判断是:不要一开始就追求全量数据接入,先接入三到五个高频使用的指标数据。我见过一个企业的PMO花了七个月做数据平台,接入了四十多个指标,结果上线后发现业务方只关心其中五个。更好的路径是先跑通最小闭环,再逐步扩展。
# 指标卡片示例(建议以YAML格式维护在指标仓库中)
metric: acceptance_first_pass_rate
name: 验收一次通过率
definition: 首次验收即通过的项目数 / 提交验收的项目总数
formula: count(first_pass = true) / count(submitted = true)
source: 项目管理系统验收记录表
frequency: 每月
owner: PMO数据分析岗
threshold:
warning: 0.75
critical: 0.60
action_on_critical: 触发验收标准质量专项复盘
把指标定义写成结构化的配置而不是文档里的自然语言段落,有两个好处:一是可以被系统直接读取和校验,二是当口径需要变更时,变更记录是显式的、可追溯的。
2. 核心指标看板:不要只看完成率
如果PMO的看板上只有"项目完成率",那这份看板的决策价值极低。我通常会建议至少覆盖以下八类指标,并且区分结果型指标和过程型指标。
| 指标名称 | 类型 | 计算公式 | 主要用途 |
|---|---|---|---|
| 目标达成率 | 结果型 | 达成目标数 / 设定目标总数 | 衡量项目整体收益兑现情况 |
| 验收一次通过率 | 结果型 | 首次通过项目数 / 提交验收项目数 | 反映验收标准质量和交付质量 |
| 返工率 | 过程型 | 返工工作量 / 总工作量 | 暴露需求理解与质量问题 |
| 缺陷逃逸率 | 结果型 | 生产环境缺陷数 / 缺陷总数 | 衡量测试有效性 |
| 需求变更率 | 过程型 | 变更需求数 / 基线需求数 | 反映范围控制能力 |
| 里程碑准时率 | 过程型 | 准时完成里程碑数 / 里程碑总数 | 衡量计划执行稳定性 |
| 周期时间 | 过程型 | 从需求受理到交付的平均天数 | 衡量交付效率 |
| 干系人满意度 | 结果型 | 满意度调研加权得分 | 补充量化指标之外的感知维度 |
需要强调的是,这八个指标不是每个组织都必须用。指标的选择应该由项目类型和业务目标决定,而不是由行业惯例决定。一个追求快速迭代的研发团队,里程碑准时率的重要性远低于周期时间;而一个受监管的金融项目,合规验收的一票否决权优先于所有效率指标。
3. 分析节奏:三个层次的例会设计
数据分析不是一个月看一次报表,而是嵌入到三个层次的节奏里。
周级看异常。每周由项目经理或PMO专员检查关键指标的异常波动,重点关注偏差超过阈值±20%的项。这一层的产出是异常清单和初步归因,不写长篇报告。
里程碑级看趋势。每个里程碑节点做一次指标趋势分析,对比基线、上期、同期三个维度。这一层的产出是趋势判断和纠偏建议,需要业务负责人参与。
结项级看收益。验收后做一次完整的目标数据复盘,包括目标达成情况、偏差原因、可复用经验。对于收益型项目,还要规划验收后三到六个月的收益验证。

4. 从数据到决策:四类动作
数据分析的终点是动作。我把PMO基于数据可以触发的动作分成四类:预警、纠偏、升级、复盘。
预警针对尚未发生但具备发生条件的风险,比如缺陷逃逸率连续两周上升,虽然还在阈值内,但趋势需要提示。纠偏针对已经偏离基线的执行问题,由项目经理主导调整。升级针对项目组内部无法解决的问题,比如跨部门资源冲突,需要上升到项目集或PMO层面。复盘针对已经发生的结果,无论是成功还是失败,都要形成书面经验。
这四类动作必须和阈值绑定。没有阈值的看板只是报表,不是管理工具。我通常建议每个指标都设置警戒线和严重线,并且明确每条线对应的动作类型和责任人。

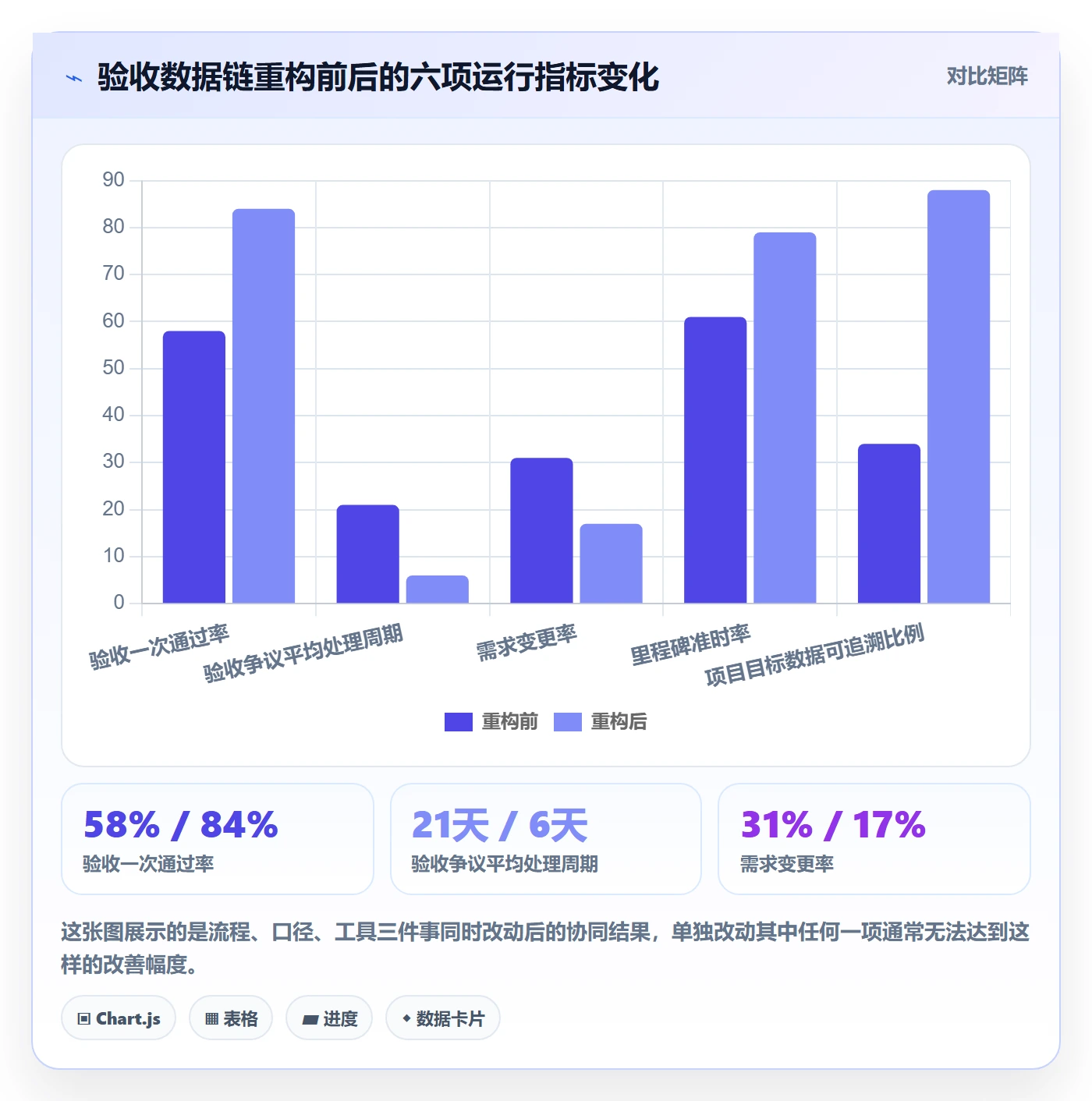

六、案例:某中大型制造企业的验收数据链重构
下面这个案例来自我去年参与的一个项目。企业规模约三千人,属于典型的中大型组织,业务是工业设备制造与配套服务,同时并行推进十四个信息化和数字化项目,项目组分散在总部和三个基地。
1. 遇到的问题
这家企业当时的情况是:项目管理系统换了新平台,但验收流程还是老一套,验收标准写在Word文档里,验收证据存在个人电脑上,项目进度靠每周手工填报的Excel汇总。PMO每个月要花大约八十人时整理各项目的进度和验收数据,做出来的报告还是滞后一到两周。
最典型的一次事故是某个供应链项目,验收会上业务方质疑"库存周转改善"这个目标没有实现,但项目组拿不出基线数据。因为项目启动时根本没有采集过库存周转的基线,只是凭经验估计了一个数值。这次争议导致项目延期五周。
2. 重构的做法
我们分四步推进。第一步是重建验收标准模板,把五要素固化为系统内的必填字段,任何一条验收标准如果缺少阈值、证据形式或确认人,无法提交评审。
第二步是统一指标口径。我们花了三周时间和业务、财务、IT三方对齐了十九个核心指标的定义和公式,形成了一份全公司适用的指标字典,并在系统里做成了可复用的指标库。
第三步是打通数据采集。这一环节该企业在选型阶段对比了多款平台,最终选择在PingCode上承载项目管理和验收流程。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,也支持从Jira平滑迁移,对于当时正在做国产化替代的这家企业来说,是一个务实的选择。他们把原来散落在Excel和邮件里的需求、任务、缺陷、变更、里程碑、验收记录统一到同一套数据模型下,指标可以直接从系统里取数。
第四步是建立分析节奏。PMO从"人工整理数据"转为"解读数据和推动决策",每周的异常检查会从原来的三小时压缩到五十分钟,因为数据提前一天自动生成并分发给相关干系人。
3. 结果与观察

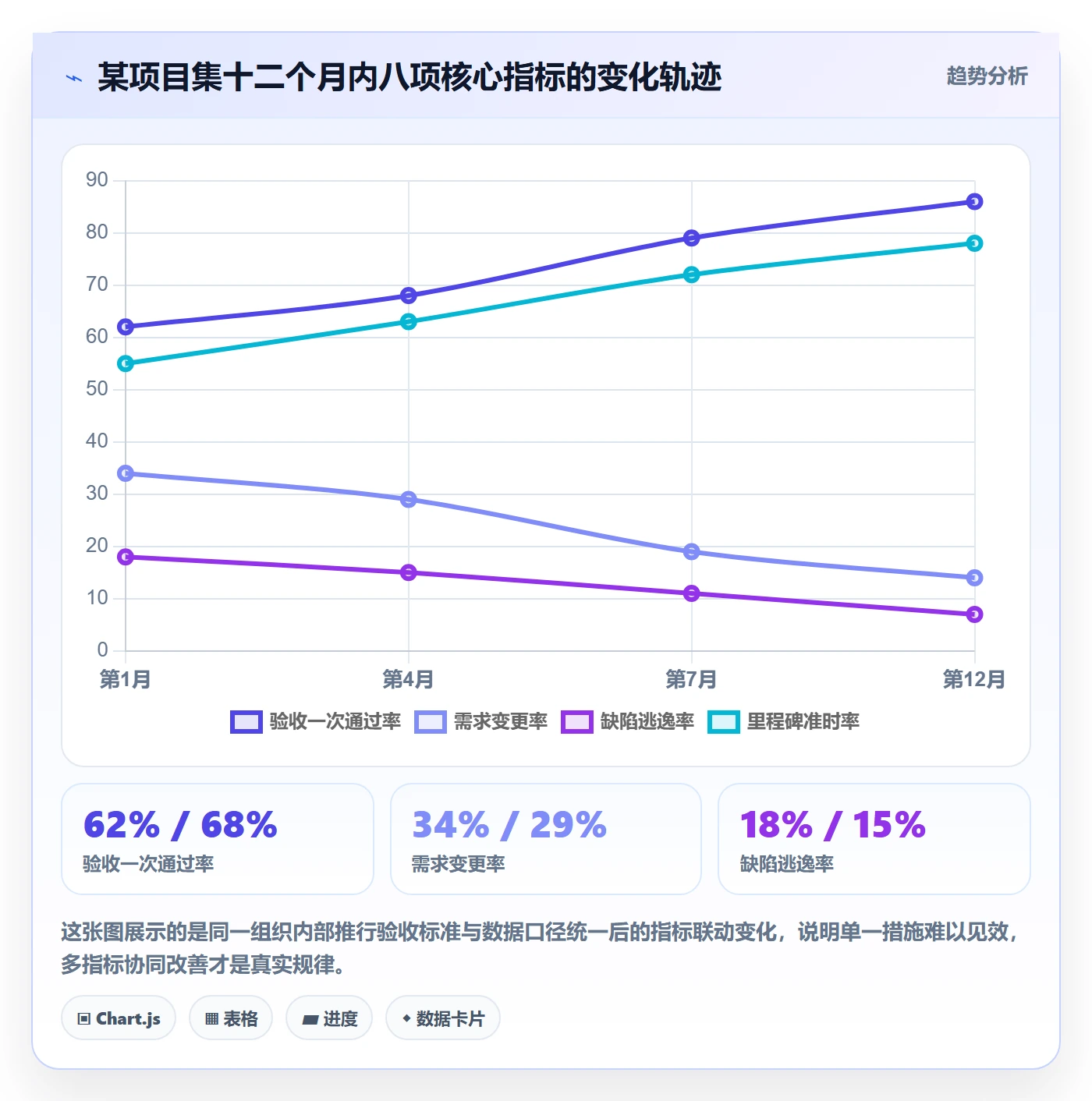

我参与了这个项目九个月,其中有六个月是重构完成后的运行期。以下数据来自企业内部的PMO月度报告,属于真实业务环境下的统计,但样本是单一组织,不能当作行业基准。

有一个细节值得单独说。重构过程中最难的不是工具配置,而是让业务部门接受"指标口径由PMO裁决"这个规则。前两个月我们开了七次口径对齐会,其中三次是不欢而散的。最后的解法是把口径争议提交到由分管副总主持的数据治理例会上,用管理机制而不是靠辩论来解决。这件事让我确认了一个判断:口径统一本质上是治理问题,不是技术问题。
七、不同情况下的行动建议

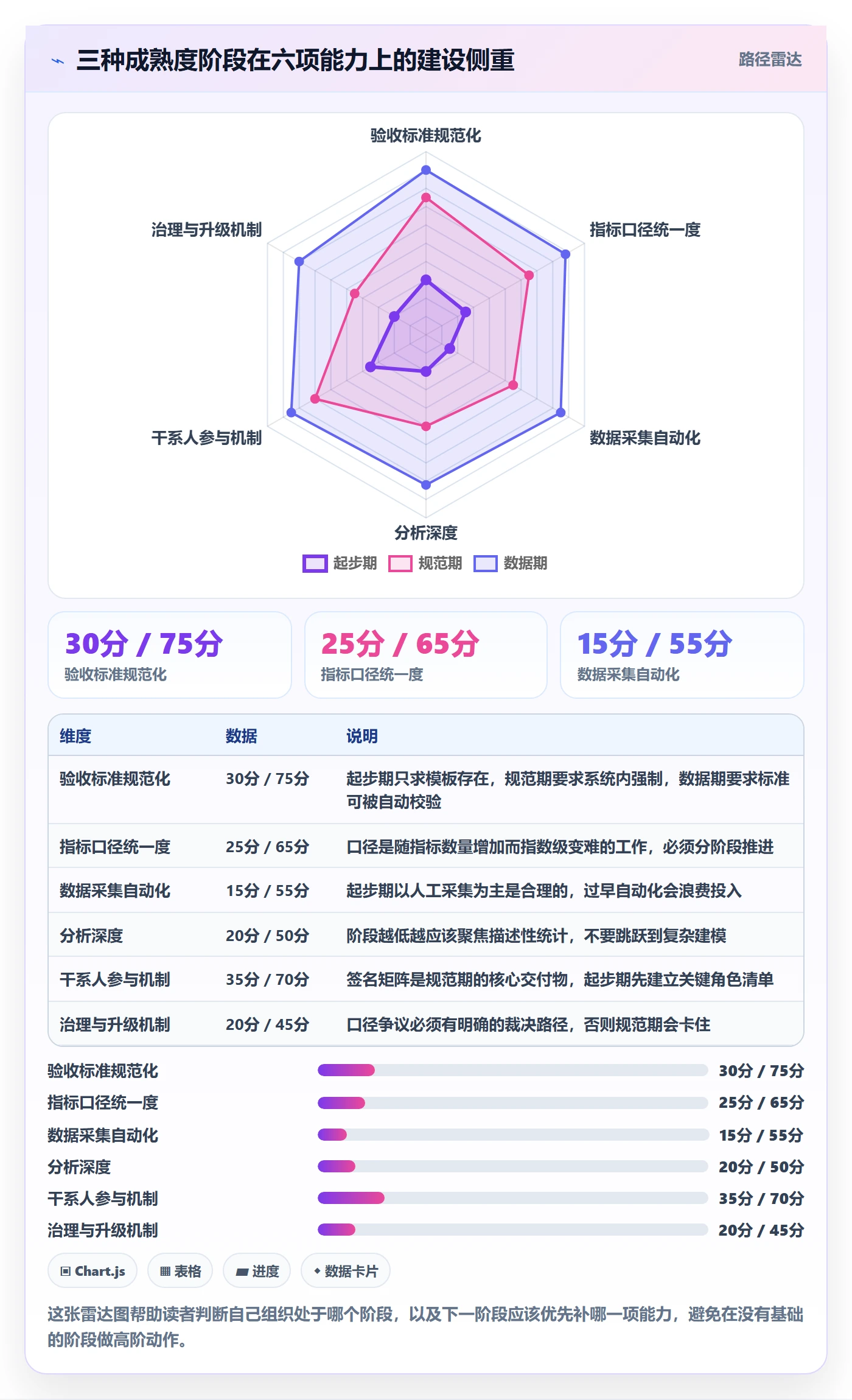

方法论不能一刀切。我按组织成熟度分成三种情况,分别给出建议的重点。
1. 起步期:先解决有无问题
特征是验收标准基本靠文档和口头约定,没有统一模板,项目数据主要靠人工填报。这个阶段的建议是只做三件事:一是制定一页纸的验收标准模板,强制包含五要素;二是在项目启动会上就把验收标准作为交付物之一进行评审;三是选定三到五个最关键的项目指标,开始人工采集。
不要在这个阶段上工具平台,也不要试图建立完整的指标体系。起步期的首要任务是让组织形成"验收标准要在项目开始前定"的意识,这个意识比任何工具都重要。
2. 规范期:把流程固化到系统里
特征是已经有了验收标准模板,但执行质量参差不齐,数据采集还不连贯。这个阶段的建议是把验收标准从文档搬到系统,让它成为流程中的必填节点,而不是附件。
同时开始建立指标口径表,先覆盖十个以内的高频指标。这个阶段可以考虑引入项目管理平台来承载流程和数据,对于正在做技术栈调整的中大型企业,支持私有化部署、支持从Jira平滑迁移的平台会显著降低迁移摩擦,如果组织已有大量项目数据沉淀在旧平台上,迁移路径的顺畅程度甚至比功能丰富度更重要。
3. 数据期:从记录走向预测
特征是验收流程已经稳定运行,数据采集自动化程度较高。这个阶段的重点转向分析深度:从描述性分析走向诊断性和预测性分析。
具体动作包括建立指标之间的关联模型,比如需求变更率与验收一次通过率之间的相关性;建立项目风险预警模型,基于历史数据识别高风险项目的特征;以及建立收益验证机制,在验收后三到六个月回访业务指标的实际变化。这个阶段容易出现的问题是过度追求分析复杂度,而忽略了数据本身的质量。我见过一个组织做了很漂亮的预测模型,但底层数据里有三成是人工补录的,模型结论的可靠性可想而知。

八、不同情况下的取舍:什么时候该严,什么时候该放
方法论的落地永远伴随着取舍。我在实际咨询中经常被问"到底要多严",这个问题没有统一答案,但有几组判断原则可以参考。
1. 合同型项目 vs 迭代型产品
合同型项目的验收标准应该尽量严、尽量细,因为一旦签字就意味着法律责任和付款节点。这类项目的验收标准需要在合同签订前完成评审,且变更必须走正式流程。
迭代型产品则相反,验收标准应该聚焦在"这一轮要验证什么假设"上,允许更粗的颗粒度。对迭代型产品设置过于刚性的验收标准,会直接扼杀迭代速度。我的建议是迭代型项目采用"门槛标准+验证目标"的双层结构:门槛标准是必须满足的底线,验证目标是本轮希望观测到的数据变化,不达标不阻塞发布,但需要记录并分析。
2. 强合规场景 vs 快速试错场景
金融、医疗、能源等受监管行业的项目,验收标准中的合规项应该具有一票否决权,且必须由独立的合规角色确认。这类项目的取舍原则是"合规优先于进度",任何以赶工期为由降低合规标准的做法都会带来远超收益的风险。
快速试错场景,比如内部创新项目或市场验证项目,应该允许验收标准在过程中调整,但要求调整必须有记录、有理由、有确认人。允许标准变化,但不允许标准无声消失。这是我在两类场景中都坚持的底线。
3. 自研 vs 采购
自研项目的验收标准可以由内部团队定义,调整成本相对低。采购项目的验收标准必须在采购合同或工作说明书中明确,且要和供应商达成一致。
采购项目有一个容易被忽略的点:供应商的验收数据和甲方的验收数据往往来自不同系统,口径不一致是常态。所以采购项目的验收标准里,最好明确数据来源和采集方式,比如"以甲方生产环境监控系统数据为准",避免后期扯皮。
4. 严格程度与成本的对应关系

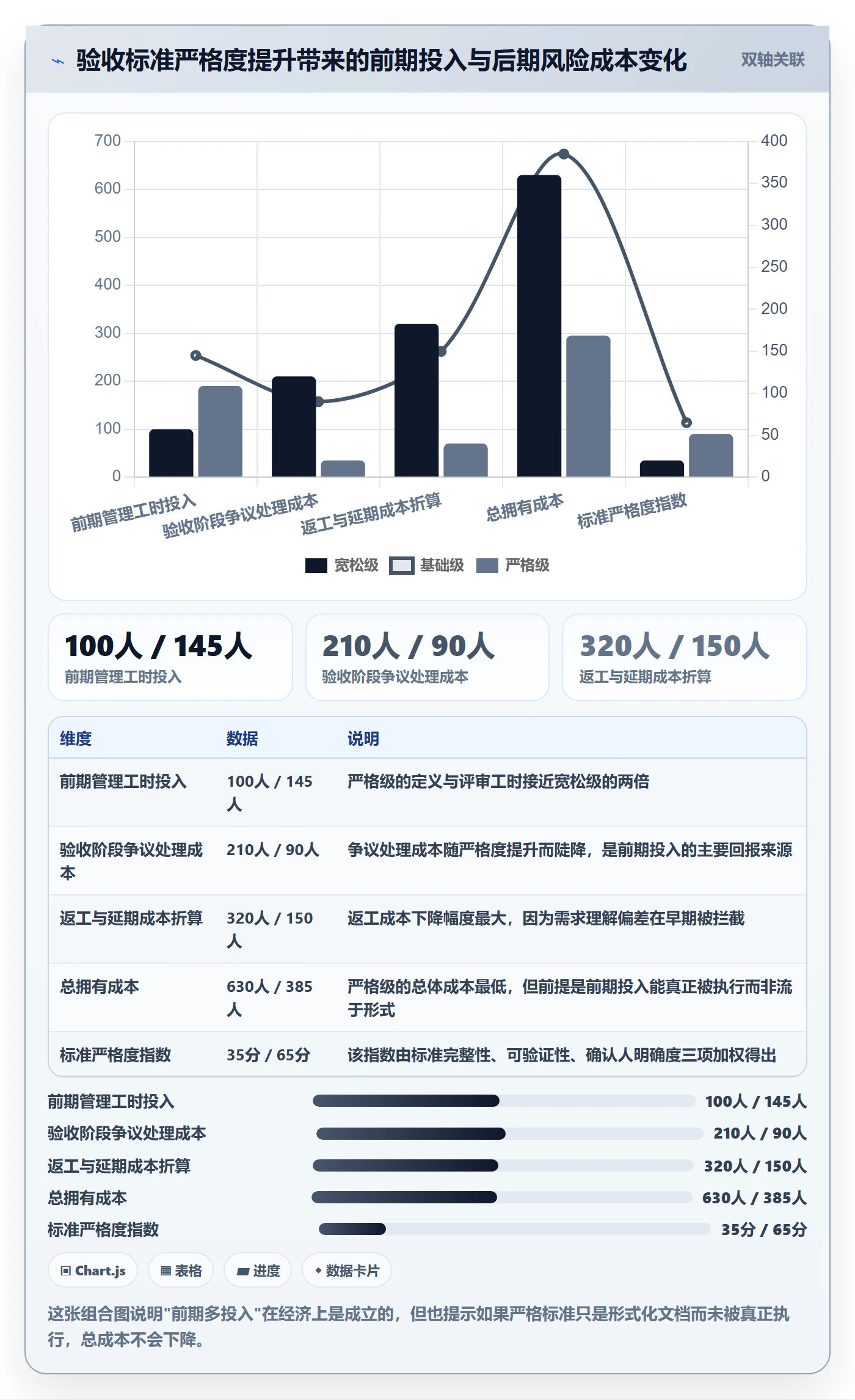

严格是有成本的。更细的验收标准意味着更多的定义工作、更多的数据采集、更多的评审会议。我粗略估算过,把验收标准从"基础级"提升到"严格级",前期投入会增加约15%到25%的项目管理工时。
所以取舍的核心不是"要不要严",而是在哪个环节严。我的建议是:在验收标准的定义环节严,在执行环节适度宽松;在关键指标的采集上严,在辅助指标的采集上宽松;在确认人机制上严,在文档格式上宽松。把有限的管理成本投在决定成败的少数环节上。

九、可直接套用的落地清单
最后给出一份按阶段组织的清单。这份清单是我在多个项目上使用后逐步收敛形成的,每一条都对应一个具体的产出物,避免写成空泛的动作描述。
1. 启动阶段清单
- 产出《目标与验收标准对齐表》,包含业务目标、项目目标、交付成果、验收指标四列,每列之间必须有映射关系,不允许出现无对应的空行。
- 产出《指标口径表》初版,至少覆盖本项目涉及的所有验收指标,明确计算公式和数据来源。
- 产出《干系人与确认人矩阵》,明确每个验收指标的确认人及其签字效力。
- 召开验收标准评审会,参会人包括业务负责人、交付负责人、PMO,评审通过后标准冻结为基线。
2. 执行阶段清单
- 建立数据采集机制,明确每个指标的数据源、采集频率和责任人,优先选择系统自动取数。
- 设立里程碑检查点,每个里程碑做一次指标趋势对比,输出偏差清单和纠偏动作。
- 建立变更影响度评估表,任何变更在提交审批前必须填写对进度、成本和验收指标的影响。
- 累计变更超过预设阈值时,触发项目重新基线,并同步更新验收标准。
3. 验收阶段清单
- 会前至少三个工作日分发验收证据包,包含指标数据、测试报告、合规证明、变更记录。
- 验收会议程固定为四段:交付物逐项核对、指标数据确认、遗留问题界定、结论与签字。
- 对未达标的验收项,明确处理方式:限期整改、降级接受还是拒绝验收,并写明责任人和时限。
- 验收结论必须由全部确认人签字,不接受口头确认或代签。
4. 结项阶段清单
- 产出《目标达成情况分析报告》,逐项对比初始目标与实际结果,说明偏差原因。
- 产出《验收过程复盘记录》,记录本次验收中暴露的标准缺陷和口径问题,作为下一个项目的输入。
- 对收益型项目,设置验收后三到六个月的收益验证节点,并指定跟踪责任人。
- 更新组织级指标字典和验收标准模板,把本次经验固化下来。
十、结语:让验收标准成为目标管理的闭环,而不是一道签字程序
回到开头那场开了四个多小时的验收会。它失败的根源不在于双方不专业,也不在于沟通不充分,而在于项目在立项时就没有把"要什么"翻译成"怎么算"和"谁说了算"。验收只是把这个缺口暴露出来,而不是制造了这个缺口。
如果这篇文章只能留下一个观点,我希望是这个:验收标准的价值不在于签字,而在于它强迫组织在项目开始时就想清楚目标、指标、数据来源和责任人。这个过程本身比结果更重要。一个能定义清楚验收标准的组织,通常也能把目标管理做扎实;反过来,一个验收环节混乱的组织,它的立项、规划和执行大概率也不会清晰。
下一步怎么做,我给一个最小可行的建议:从你手上正在进行的项目里挑一个,把它的验收标准拿出来,逐条检查是否具备对象、条件、阈值、证据、确认人这五个要素。你会发现至少有一半的条目需要重写。重写这三到五条标准的过程,就是你的组织走向数据驱动验收的第一步,成本极低,但收益会体现在下一个验收会上。
如果条件允许,再往前推一步:把这次重写的标准整理成一份带指标口径的模板,在下一个项目启动时直接使用。当你的组织连续三个项目都按照同一套结构定义验收标准时,PMO的数据分析才真正有了可靠的输入来源,验收会也才不会再一次变成辩论会。
常见问题解答(FAQ)
1. 验收标准应该在项目的哪个阶段定下来?写进哪份文件才算数?
我们PMO去年评审的几个项目,几乎都是临到上线前两周才被拉去开验收会,业务方说功能不对,交付方说需求就是这么写的,两边都能拿出证据。我就在想,是不是从一开始验收标准就没被写对地方、也没被正式确认过。
验收标准最晚要在需求或范围基线确认时定稿,也就是项目启动到规划阶段结束前,不能留到测试阶段补。判断依据很直接:范围基线一旦冻结,验收标准再动就是范围变更,得走变更流程,成本完全不一样。落地做法是分两层写:项目章程或立项书里写目标层验收,也就是业务目标是否达成;
需求规格说明或验收标准清单里写交付层验收,也就是功能、性能、质量的判定阈值。每一条统一成五要素格式,验收对象、前置条件、阈值或判定规则、证据形式、确认人。比较稳的做法是把验收标准清单作为合同或内部立项的附件,双方签字确认,后续所有争议都对着这份清单谈,而不是对着聊天记录吵。
我见过拖到验收前一周才补标准的项目,最后基本都演变成谈判而不是验收。
2. PMO怎么把业务目标拆成能验收的指标?目标写得很虚,落不到验收上怎么办?
老板说今年要提升客户续费,项目组做了一套自助续费功能,结果验收时吵了三天:业务说续费数据没涨,交付说功能全都上线了。我作为PMO,最怕的就是业务目标和验收指标两头对不上,中间没有人搭桥。
用四层映射把目标串起来:业务目标到项目目标,到交付成果,再到验收指标。举例来说,业务目标是提升续费率;项目目标是在某个季度内上线自助续费通道,并把人工续费工单占比降下来;交付成果是功能、配置、流程文档、培训材料;
验收指标拆成两类,交付验收指标包括功能覆盖率、上线时间、缺陷密度、性能响应,收益验收指标包括自助续费成功率、客服工单量下降幅度、续费周期缩短天数。关键点是收益类指标必须写清观测窗口,比如上线后第一个完整计费周期内,同时基线值和数据来源要在立项时就锁死,否则后面根本拿不到对比数据。
基线没定,收益验收就是伪命题,宁愿在立项会上多花两小时把这件事谈透。
3. 项目目标数据分析到底该看哪些指标?只看里程碑完成率是不是不够?
我们PMO周报每次都写里程碑完成率95%,领导看完没什么感觉,我自己也觉得没信息量。有一次项目实际延期了两个月,周报上的完成率还是很好看,因为任务被拆得足够小。我想把指标体系重做一遍,但不知道从哪里下手、按什么结构配。
完成率是过程指标,单独看会失真,建议按三层配置。交付层看验收一次通过率、返工率、缺陷逃逸率、需求变更率、里程碑准时率;过程层看周期时间、评审问题关闭时长、阻塞时长;收益层看目标达成率、收益实现率、干系人满意度。
每个指标配一张指标卡片,写清指标名、业务定义、计算公式、数据来源系统、采集频率、责任人、预警线以及超线后触发什么动作。举个容易出错的例子,验收一次通过率等于首次验收即通过的交付项数除以当期提交验收的交付项数,分母到底是提交验收的还是计划验收的,口径不统一,两个团队能算出差二十个百分点。
指标不怕多,怕的是定义含糊,建议先用五到八个指标跑满一个季度,验证口径稳定后再扩。
4. 验收会上总变成扯皮会,业务方还临时加需求,PMO该怎么处理?
上周一个项目验收,业务方当场提了七条顺手改一下的小需求,交付方脸色都变了,我在中间既要维持关系又要守住范围。这种情况我已经遇到好几次了,特别想知道有没有比较硬、又能落地执行的处置办法。
把验收拆成两件事办。第一,验收会之前先做预验收,由PMO或质量角色对照验收标准清单逐条核验,证据包包括测试报告、关键截图、日志、培训签到、上线记录,提前发给各方,会上只处理有分歧的条目,没分歧的直接确认,会议时间通常能压缩一半以上。
第二,对现场新增的要求一律不当场承诺,全部登记为变更请求,走标准变更评估,评估影响范围、工期、成本、对其他项目目标的影响,由变更控制委员会或项目发起人裁决,同意就改基线并顺延验收时间,不同意就记入下一期需求池。
判断依据是:验收的基准只能是已确认的验收标准清单,清单之外的都属于范围变更,不是验收问题,两者不能混在一起谈。另外建议在项目启动时就写明验收流程和时限,比如材料提交后几个工作日内必须给出结论,逾期未反馈视为通过,这一条能治很多拖字诀。
核心关键词
文章包含AI辅助创作:验收标准最佳实践:PMO项目目标数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/307417
读者评论
那场四个多小时验收会的复盘太真实了,需求方、交付方各拿一份文档争论,业务负责人问续费率却没人拿得出数据。根子确实在立项时目标没翻译成可采集指标,PMO只组织会议催签字,最后必然变成辩论会。
四层目标结构和指标口径表的思路很实用,尤其是'口径裁决权归数据治理或PMO'这条,能解决同一指标三个公式的老问题。不过对中小团队来说,落地成本可能偏高,得先挑最关键的一两条链路试点。
八类坑里'工具迁移了流程没变'和'为了签字而验收'最扎心。前者在不少企业正高频发生,换平台不重构验收流程只会多一层数据不一致;后者隐蔽性最强,一旦验收数据被管理层认定不可信,PMO后续所有分析都会失去分量。
延期成本占预算8%到15%这个量级有参考价值,虽然作者说明只有三个项目样本。验收后三到六个月再做收益复盘的建议值得采纳,否则项目组一解散,当初承诺的业务目标没人回头验证,同类错误下次还会重犯。
