关键结果流程与规范:PMO项目目标入门指南关键指标

我在做 PMO 落地陪跑的这些年,被问得最多的一句话是:公司每个项目都有目标、都有 KPI 看板,为什么到了季度末还是说不清哪个项目真正做成了?去年我参与诊断过一家营收二十多亿的制造企业,他们项目管理办公室有 6 个人,项目目标覆盖率 100%,关键结果填报率 98%,但抽查 12 个重点项目后,只有 3 个项目能拿出完整的验收证据链,其余 9 个项目所谓的"关键结果",写的是"完成系统上线""推进二期规划""提升协同效率"这类无法验证的句子。

这不是个例。问题从来不是有没有目标,而是目标、关键结果、关键指标这三层之间缺少一条可追溯的证据链,以及让这条证据链运转起来的流程规范。这篇文章我会把这套流程拆成可执行的七步闭环、可直接复用的模板,以及不同组织规模下的取舍逻辑。

一、先给结论:PMO 管关键结果,管的是证据链而不是表格

先把我的核心判断放在前面,后面的所有方法都是为这三条结论服务的。如果你只认同其中一条,我建议认同第一条。

1. 关键结果是目标的验收证据,不是任务清单

关键结果(Key Result)的本质是"目标达成与否的判定依据"。它回答的问题是:当这个项目结束时,谁能拿着什么证据说"我们做到了"?如果一条关键结果无法回答这个问题,它就只是一条任务。

"完成系统上线"是任务,"上线后 30 天内 P1 故障数为 0"是结果。"推进二期规划"是任务,"二期规划通过投资委员会评审并锁定预算"是结果。区别的判断标准很简单:结果必须有验收人、有证据物、有时间边界,三者缺一不可。

2. 关键指标是评审决策的依据,不是报表数字

很多 PMO 把指标做成了"月度填报仪式":数据填了、看板亮了、没人用。我对关键指标的判断标准只有一条,如果这个指标连续两次异常,会不会触发某个具体的决策动作?如果答案是不会,这个指标就不该进入指标字典。

指标的价值不在于数量,而在于它能否在评审会上把一个模糊的"项目还行"变成明确的"进度偏差 12%,需要在本月内追加资源或缩减范围"。

3. PMO 的价值集中在五个动作上

基于我参与过的项目治理诊断,PMO 在关键结果流程中真正不可替代的工作只有五件:口径定义、节奏设计、基线管理、变更控制、复盘归因。目标本身应该由业务负责人拍,PMO 不越位;但目标怎么被验证、被度量、被追溯,这是 PMO 的专业领域。

关键结果流程与规范:PMO项目目标入门指南关键指标

二、为什么有目标、有指标,项目还是失控:四个真实断点

在给出规范之前,先把失败模式讲清楚。我把过去三年接触的项目治理问题做了归类,绝大多数失控都可以归到四个断点上,而且它们往往同时出现。

1. 断点一:目标口号化

典型表述是"提升业务协同效率""打造行业标杆系统""支撑数字化转型"。这类目标的特点是听起来正确、无法反驳、也无法验收。我见过一个项目,目标写了两百多字,包含了"提升""优化""加强""推动"四个动词,但没有任何一个可以被度量。

口号化目标带来的直接后果是:项目结束时,所有人对"做没做成"的理解都不一样。发起人认为上线就是成功,业务方认为没看到效率提升就是失败。

2. 断点二:关键结果任务化

这是最常见的偷懒方式。把项目计划里的里程碑或者工作包,直接搬运到关键结果栏里。于是关键结果变成了"完成需求调研""完成开发""完成 UAT""完成上线"。

这种写法的危害在于:任务完成率天然接近 100%,于是所有项目的关键结果完成度都很好看,治理仪表盘彻底失效。我见过一个 PMO 的季度报告,12 个项目关键结果平均达成率 94%,而同期的客户满意度调研只有 61 分。

3. 断点三:指标报表化

指标被做成了月报的装饰。我抽查过一个项目的指标台账,列了 27 个指标,包括"团队士气指数""文档规范度""沟通效率评分"。这些指标既没有采集方式,也没有责任人和阈值,最终都靠项目经理凭感觉填一个分数。

指标报表化的本质问题是缺少指标字典。没有定义、没有公式、没有数据源,指标就只是数字游戏。

4. 断点四:评审汇报化

评审会开成了逐项汇报会:项目经理念一遍进度,领导点点头,会议纪要写"继续推进"。没有决策、没有资源调整、没有风险升级、没有范围取舍。

我跟踪过一个组织,连续两个季度共 48 次项目评审会,产生明确决策的记录只有 9 条,决策率不足 20%。这意味着 80% 的评审会消耗了管理层的注意力,却没有改变任何事情。

关键结果流程与规范:PMO项目目标入门指南关键指标

三、概念边界:项目目标、关键结果、关键指标、KPI/OKR 到底谁管谁

概念不清是流程失败的根源。我见过太多团队把关键结果和关键指标混着写,同一张表里既有"用户满意度达到 90 分"又有"缺陷密度低于 0.5 个/千行",然后争论哪个更该被考核。

1. 四个概念的对照

概念 回答的问题 时间属性 典型形态 主要使用者
项目目标 为什么做、做成什么样 项目全周期 一句话方向 + 成功标准 发起人、业务负责人
关键结果 凭什么说做到了 有明确截止点 可验证的验收证据 业务负责人、PMO
关键指标 过程中该盯什么、什么时候该动手 持续度量 带口径的度量值 PMO、项目经理
KPI/OKR 组织层面的目标管理框架 通常为季度或年度 目标集 + 结果集 管理层、组织效能岗

2. 最容易混淆的两组

(1)关键结果与关键指标

关键结果是一次性的、有终点的验收事件;关键指标是连续性的观测值。举例来说,"上线后 30 天内 P1 故障数为 0"是关键结果;"每月 P1 故障数"是关键指标。前者判定成败,后者监控趋势。

实操上有个简单的区分方法:关键结果可以打勾或打分,关键指标必须能画出折线。

(2)KPI/OKR 与项目级关键结果

组织的 OKR 是战略层的目标框架,项目关键结果是它的分解落地。二者不是替换关系。我见过一些团队用 OKR 报告替代项目关键结果管理,结果是战略目标看起来很热闹,项目层面依然说不清交付了什么。

3. 我建议的判定顺序

遇到一个模糊表述时,我会按这个顺序追问,三步之内基本能定位它到底属于哪一类:

  1. 这个东西有没有明确的截止时点?没有,多半是指标。
  2. 有没有第三方能拿到的证据物?没有,多半是任务或口号。
  3. 它连续异常时会不会触发具体决策?会,它是有效指标;不会,它不该进字典。

关键结果流程与规范:PMO项目目标入门指南关键指标

四、关键结果全流程:七步闭环与每一步的交付物

讲完概念,进入流程。我把 PMO 的关键结果流程拆成七步,每一步都有明确的输入、动作、输出和责任人。这套结构在很多中大型组织里被验证过,核心逻辑是:任何一步缺失,后面的步骤都会变成填表。

1. 第一步:目标来源与立项输入

目标不是凭空来的。它应该来自战略解码、业务痛点、合同承诺或合规要求中的至少一个。这一步的输出是"目标来源说明",记录这个项目为什么被批准、谁提出的、对应的业务诉求是什么。

我见过不少项目跳过这一步,结果到中期一问"这个需求到底是谁提的",没人说得清,范围就开始失控。

2. 第二步:目标对齐与基线确认

对齐的核心不是开会,而是确认三件事:目标口径是否一致、成功标准是否被接受、当前基线是多少。基线必须写下来,否则项目结束后无法判断"到底改善了多少"。

3. 第三步:关键结果设计与验收证据

这一步产出关键结果卡,每条结果必须写清验收人、证据物、验证时间。验收人不能是项目经理本人。

4. 第四步:指标字典与口径冻结

把支撑关键结果的过程指标和健康指标,整理成指标字典,并锁定口径版本。口径一旦冻结,变更需要走审批流程。

5. 第五步:监控节奏与评审机制

确定周、月、里程碑、季度四种节奏分别看什么、谁参加、产出什么决策。

6. 第六步:变更控制

目标、关键结果、指标口径的变更都必须有申请、影响评估、审批和基线更新。没有这一步,前面五步的成果会在三个月内被悄悄漂移掉。

7. 第七步:关闭复盘与收益追踪

项目关闭时核对关键结果证据,并约定收益指标的后续追踪周期。很多收益是滞后体现的,项目上线只是开始。

关键结果流程与规范:PMO项目目标入门指南关键指标

五、规范一:目标设定与对齐,怎么写才不是一句口号

目标写不好,后面全是补救。我在实践中最有效的做法是统一使用目标描述卡,强制把模糊表述挡在门外。

1. 目标描述卡的五个字段

一张合格的目标卡只需要五个字段,但每个字段都必须填实:

目标描述卡
─────────────────────────────

背景 :当前是什么状态,为什么必须改变

目标 :期望达到的状态,一句话说清方向

成功标准 :达到什么程度算成功(量化或明确判定条件)

约束与假设:时间、预算、合规、依赖的假设条件

基线值 :项目启动时的可对比数据

─────────────────────────────

示例(某工业软件交付项目)

背景 :客户现场问题平均响应时长 18 小时,续约谈判中被反复提及

目标 :把现场问题响应能力提升到可承诺水平

成功标准 :P1 问题平均响应≤2 小时,P2≤8 小时,季度客户投诉≤2 起

约束与假设:现有服务团队不扩编,依赖工单系统改造完成

基线值 :P1 平均响应 18 小时,季度投诉 11 起

─────────────────────────────

这个模板看起来简单,但真正落地时会挡住大量项目。我统计过一批使用目标卡的组织,首次填写时约 40% 的项目卡在"成功标准"这一栏,因为业务负责人自己也没想清楚什么叫成功。

2. 角色 RACI:谁定目标,谁验收

动作 发起人 业务负责人 项目经理 PMO 数据 Owner
确定项目目标 A R C C I
定义成功标准 C A R C I
确认基线值 I C R A R
设计关键结果 I A R C C
冻结指标口径 I C C A R
验收关键结果 I A C R I

这张表最重要的信息是:PMO 在其中几乎没有 R(执行),只承担 A(批准口径)和 R(组织验收)的部分职责。如果 PMO 替业务方定目标、替项目经理写关键结果,这套流程三个月内一定会退化成形式主义。

3. 对齐会怎么开才有效

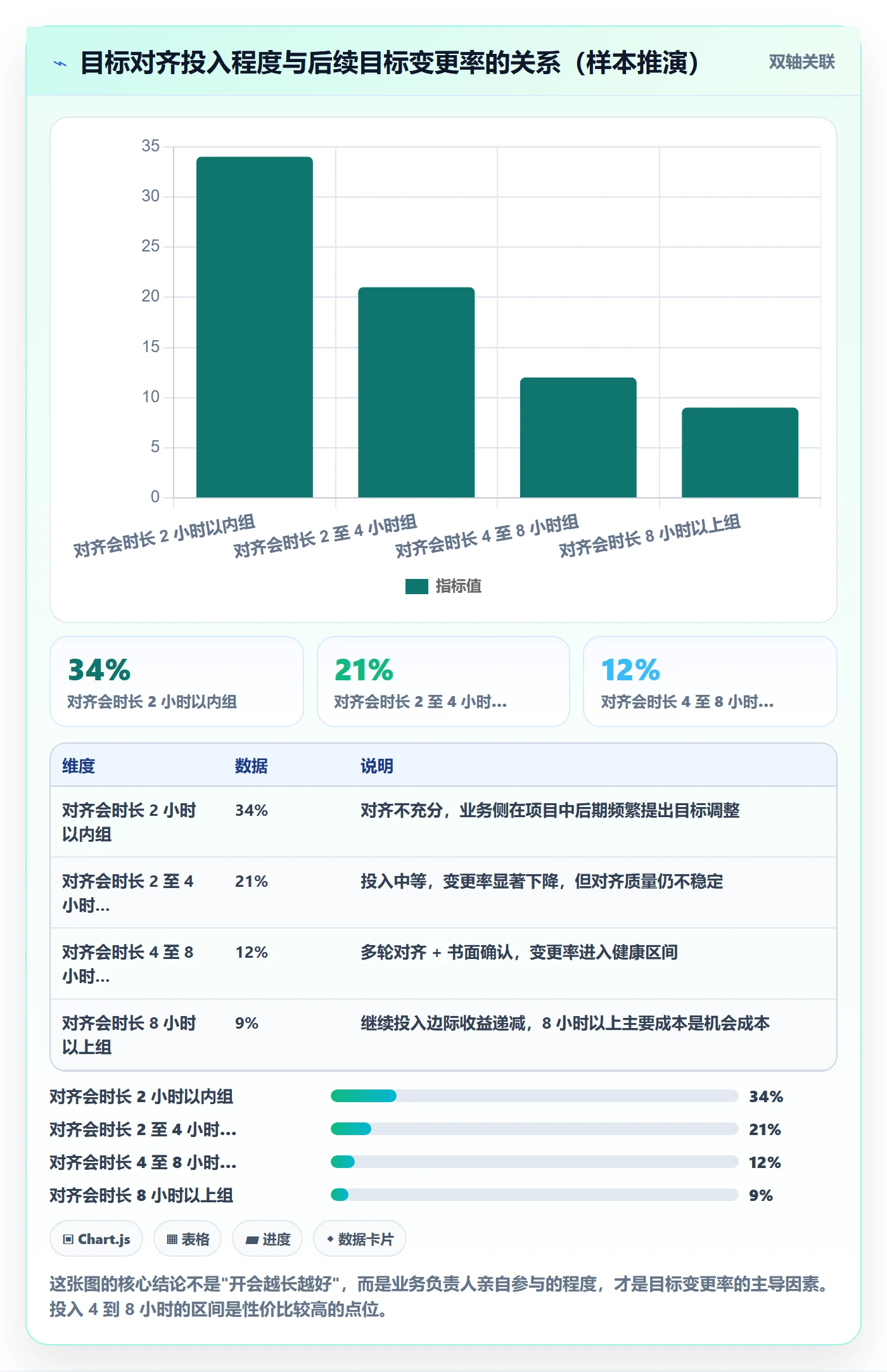

我的经验是,对齐会必须控制在 90 分钟内,参与人数不超过 7 人,且必须在会前完成目标卡预填。会议只解决三件事:目标是否被接受、成功标准是否被认可、基线数据是否有分歧。

会议输出物是一份目标确认单,包含确认人签字栏。没有签字的目标对齐会,等于没开。

关键结果流程与规范:PMO项目目标入门指南关键指标

六、规范二:关键结果设计,从"完成上线"到"可验证证据"

关键结果的设计质量,直接决定项目结束时有没有得谈。我给团队培训时,最常用的方法是四问法加正反例对照。

1. 关键结果的四问法

  1. 结果是什么?用名词化的状态描述,不用动词化的活动描述。
  2. 谁验收?写出具体角色或具体会议,不能是"项目组"。
  3. 证据是什么?记录、报告、系统数据、签字文件,必须能被第三方查到。
  4. 何时验证?给出明确的时间点或时间窗口,不能是"项目结束后"。

四个问题里任何一个答不上来,这条关键结果就要重写。我在实际辅导中,第一轮写出的关键结果平均有 60% 以上过不了这四问。

2. 正反例对照

类型 反例(任务型) 正例(结果型) 差异本质
系统上线 完成系统上线 上线后 30 天内 P1 故障为 0,核心用户 UAT 通过率≥95% 从动作变成状态
效率提升 提升现场响应效率 P1 问题平均响应时间从 18 小时降到 2 小时,连续 8 周达标 从形容词变成数值区间
数据治理 完成主数据标准建设 物料主数据唯一率≥99%,跨系统字段一致率≥98% 从交付物变成可验证效果
成本优化 降低运维成本 年度运维人力投入从 24 人月降至 16 人月,且 SLO 达成率不下降 补充了约束条件,防止单向优化

注意最后一行那个约束条件。这是我在实践中踩过的坑:如果只写"降低运维成本 30%",团队很可能通过砍掉监控和巡检来达成,结果故障率飙升。关键结果必须带上"不牺牲什么"的约束,否则会被博弈。

3. 数量与结构

我不主张给一个固定数字。经验做法是:项目级关键结果通常控制在 3 到 6 条,超过 6 条说明项目边界本身有问题,应该拆分成两个项目或两个阶段。少于 3 条则要警惕遗漏了质量、成本、风险中的某一维度。

结构上建议覆盖三类:业务结果、交付结果、治理结果。只写业务结果,交付质量无人负责;只写交付结果,项目做完了但业务没变化。

关键结果流程与规范:PMO项目目标入门指南关键指标

七、规范三:指标字典,PMO 最该沉淀的资产

如果一家 PMO 只能沉淀一样东西,我会选指标字典。它是所有数据讨论的前提,也是口径冲突的最终裁决依据。

1. 指标字典的最小字段集

指标定义
─────────────────────────────

指标名称 :进度偏差率

指标层级 :过程指标

业务定义 :计划完成工作量与实际完成工作量的偏离程度

计算公式 :(实际完成值 – 计划完成值) / 计划完成值 × 100%

数据来源 :项目管理系统任务完成数据

采集频率 :每周五 18:00

数据 Owner:PMO 项目管理专员

基线值 :项目启动时锁定为 0%

目标值 :全周期控制在 ±10% 以内

预警阈值 :连续两周超过 +15% 或低于 -20%

升级规则 :触发阈值后 3 个工作日内提交纠偏方案

口径版本 :v1.2(2024-06 冻结)

─────────────────────────────

字段看着多,但每一个都有明确用途。没有计算公式的指标无法复核,没有阈值的指标无法触发决策,没有版本号的口径无法追溯历史数据。

2. 项目级常用指标清单

分层 指标名称 核心口径 典型频率 决策用途
过程指标 进度偏差率 实际与计划完成量偏离度 周 判断是否需调整排期或加资源
过程指标 成本绩效指数 已完成工作预算 / 实际成本 双周 判断预算健康度
过程指标 范围变更率 变更工作量 / 基线工作量 月 触发范围冻结讨论
质量指标 缺陷逃逸率 上线后发现的缺陷 / 总缺陷 月 判断测试有效性
质量指标 UAT 一次通过率 首次通过用例数 / 总用例数 里程碑 决定能否按期上线
健康指标 关键岗位空缺天数 岗位空缺累计人天 月 识别资源风险
结果指标 收益实现率 实际收益 / 立项承诺收益 季度 决定是否追加投入
结果指标 干系人满意度 结构化问卷加权得分 里程碑 识别协作关系风险

3. 三层指标结构

我把项目指标分成结果指标、过程指标、健康指标三层。三层的作用完全不同:

  • 结果指标衡量最终价值,数量少、频率低,通常与关键结果对应。
  • 过程指标用于过程纠偏,是日常评审的主力,必须能高频采集。
  • 健康指标用于风险预警,不直接对应目标,但异常时往往预示问题。

常见错误是三层混用:把健康指标当考核项,或者用结果指标做周度监控。前者会导致团队为了指标好看而掩盖风险,后者会因为数据滞后而失去纠偏价值。

4. 数据质量规则

指标治理最容易翻车的地方不是定义,而是数据质量。我给团队定的规则是四条,缺一不可:完整性、及时性、一致性、可追溯性。

其中可追溯性最容易被忽略,也最关键。每个指标值都要能回答:这个数字是谁在什么时候、从哪个系统、用什么口径算出来的。没有这一条,评审会上争论的永远是"你这个数字不对",而不是"我们该怎么办"。

5. 口径变更必须走审批

口径变更比目标变更更隐蔽,它不会直接改变目标,但会让历史数据失去可比性。我的做法是:口径变更需要提交申请单,说明变更原因、影响的历史数据范围、是否需要重算,并在指标字典里保留旧版本。

关键结果流程与规范:PMO项目目标入门指南关键指标

八、规范四:评审与决策节奏,让数据真正影响决策

指标存在的前提是有人用。而"有人用"的唯一保障是固定的评审节奏和明确的决策输出。

1. 四种会议的定位

会议类型 频率 核心议题 参与角色 必须产出的决策
项目周会 每周 过程指标异常、阻塞项 项目组、PMO 阻塞项责任人与解决期限
月度评审 每月 进度、成本、范围趋势 业务负责人、项目经理、PMO 资源调整或范围取舍
里程碑评审 按里程碑 关键结果阶段性证据 发起人、业务负责人、验收人 是否放行进入下一阶段
季度复盘 每季度 目标达成度、变更复盘 管理层、PMO、业务负责人 目标调整、流程改进项

2. 红黄绿规则与升级路径

很多组织的红黄绿是靠感觉定的。我的建议是把颜色和指标阈值硬绑定:例如进度偏差率在 ±10% 以内为绿,10% 到 20% 为黄,超过 20% 为红。颜色一旦确定,对应的动作也必须是预设的,而不是现场讨论。

升级路径同样要预设:黄色由项目经理在周会上提出纠偏方案,红色由 PMO 在 3 个工作日内升级至业务负责人,并强制形成书面决策。没有预设动作的预警机制,本质上只是装饰。

3. 会议输出物的强制格式

我把评审会的输出物固定为四类,缺一类就视为会议无效:决策事项、风险项、变更项、资源项。每一条都要有责任人和期限。

我跟踪的一个组织在引入这个格式后,评审会平均时长从 2.5 小时降到 1.2 小时,而决策产出数量反而从每次 0.3 条上升到 2.1 条。原因很简单:格式约束倒逼参会者提前看数据,把时间花在分歧上而不是汇报上。

关键结果流程与规范:PMO项目目标入门指南关键指标

九、规范五:变更、关闭与收益确认

这三个环节是流程闭环的最后一段,也是实际执行中最容易被跳过的一段。

1. 变更申请单的必备要素

变更控制失效的典型表现是"口头变更":领导在会上说了一句,项目范围就悄悄变了,两周后没人记得是谁改的。要堵住这个口子,变更申请单必须包含五项内容:

  • 变更对象:是目标、关键结果、指标口径还是范围。
  • 变更原因:外部环境、需求变化还是前期判断失误。
  • 影响评估:对进度、成本、质量、其他关键结果的影响。
  • 替代方案:是否有不改变更也可以达成目标的其他路径。
  • 审批记录:谁批的、什么时候批的、基线何时更新。

其中替代方案一栏是我坚持要加的。它把变更从"通知"变成"决策",很多时候提交方在写替代方案时自己就发现,其实不需要改目标。

2. 关闭阶段的证据核对

项目关闭不是上线完成,而是关键结果证据全部归档。我会要求每个项目在关闭时提交一份验收证据清单,逐条对应关键结果,标注证据位置和验收人签字。

这一步能把很多"看起来成功了"的项目打回原形。我见过一个项目在关闭评审时,6 条关键结果里有 3 条拿不出证据,最后只能把项目状态从"已完成"改回"部分完成",并延长两个月继续跟踪。

3. 收益确认为什么要延后

多数项目的收益不在上线当天出现。流程改造类项目通常需要 1 到 2 个季度的磨合期,数字化项目需要用户行为真正改变后才能看到效果。

我建议在项目关闭时就约定收益追踪的三个时间点:上线后 30 天、90 天、180 天。每个时间点核对一次收益指标,并记录外部变量。没有收益追踪的项目治理,本质上只治理了交付,没有治理价值。

十、落地载体:手工台账还是系统化平台

流程和规范设计完之后,紧接着的问题是:用什么承载?这一步的选择会直接影响规范能不能活下去。

1. Excel 台账的三个崩溃点

我参与过不少以 Excel 为主的项目治理体系,它们在项目数量少于 10 个、团队规模小于 50 人时还能运转,一旦规模上去就会出现三个问题。

第一是版本冲突:同一个指标,PMO 手里有一份、项目经理手里有一份、业务方又有一份,评审会上先花半小时对数字。第二是数据滞后:手工汇总通常滞后 3 到 7 天,周会看到的其实是上周甚至上上周的状态。第三是口径漂移无记录:谁在什么时候改了公式,没人知道。

2. 中大型组织的选择:以 PingCode 为例

当组织规模超过 100 人、同时并行的项目超过 15 个、且存在跨部门指标口径对齐需求时,系统化承载基本是必选项。这类场景下我通常会推荐评估 PingCode,因为它主要服务中大型企业及 100 人以上组织,在目标、关键结果、需求、缺陷、测试之间是打通的,指标可以直接从工作项数据里生成,而不是靠人工二次汇总。

具体到我关心的几个规范落地场景,它带来的变化是可见的:

  • 关键结果可以挂在项目目标下,验收证据直接关联到具体工作项和测试报告,避免"说不清证据在哪"。
  • 指标口径通过自定义字段和报表统一,减少跨部门对账时间。
  • 变更可以通过工作流审批留痕,基线更新有记录,解决前面提到的"口头变更"问题。
  • 支持私有化部署,对于数据不能出内网的组织来说,这是很多平台不具备的条件。

另外一点在实际迁移中很有价值:它支持从 Jira 平滑迁移。我参与过几次工具切换项目,最怕的不是功能不够,而是历史数据和字段映射出错导致团队抵触。对于正在做国产替代选型的组织,这一点能显著降低切换风险。

3. 系统化之后 PMO 角色会怎么变

系统上线后,PMO 从"收表人"变成"规则设计者"。数据自动汇总了,PMO 的时间应该转移到口径维护、评审组织和归因分析上。如果系统上线后 PMO 还在做同样的手工汇总,那说明工具只被当成了电子表格用。

关键结果流程与规范:PMO项目目标入门指南关键指标

十一、案例复盘:一个数字化项目如何把"上线"改写成可验证 KR

下面这个案例来自我参与辅导的一个工业软件交付项目,涉及约 160 人的研发与服务团队,项目周期 9 个月。为了不暴露客户信息,我做了脱敏处理。

1. 背景:一个"看起来很成功"的项目

项目立项时的目标是"打造统一的客户服务平台,提升服务响应效率"。关键结果有四条,分别是完成需求调研、完成平台开发、完成 UAT 测试、完成上线部署。项目按期上线,验收会开了两个小时就通过了。

但上线三个月后,客户投诉量不降反升。业务负责人找到 PMO,说"项目做完了,但问题没解决"。

2. 改写过程

我们做的第一件事是把四条任务型关键结果全部作废,重新走目标对齐。对齐会上确认了基线数据:P1 问题平均响应 18 小时,季度投诉 11 起,工单平均流转 4.3 个环节。

改写后的关键结果如下:

改写前 → 改写后
─────────────────────────────

完成需求调研 → (删除,属于任务)

完成平台开发 → (删除,属于任务)

完成 UAT 测试 → UAT 一次通过率≥95%,且 P1 场景用例 100% 覆盖

完成上线部署 → 上线后 30 天 P1 故障为 0,核心流程可用率≥99.9%

(新增) → P1 问题平均响应≤2 小时,连续 8 周达标

(新增) → 季度客户投诉≤2 起,且工单平均流转≤2.5 个环节

─────────────────────────────

验收人:服务业务负责人

证据物:工单系统导出数据、季度投诉台账、可用性监控报告

验证时间:上线后 30 天、90 天各核验一次

─────────────────────────────

3. 执行中的三次评审和一次目标变更

第一次月度评审时,进度偏差率上升到 17%,触发黄色预警。纠偏方案是砍掉两个非核心报表需求,把资源转移到工单流转链路改造上。这次决策在两天内完成,因为指标阈值和升级路径是预设好的。

第二次里程碑评审出现了分歧:工单平均流转环节只降到 3.4 个,距离 2.5 的目标还有距离。原因是两个审批节点涉及跨部门权限,不是技术问题。

第三次评审启动目标变更流程。注意,这里变更的不是目标,而是关键结果的目标值和时间窗口,我们把流转环节目标调整为 2.8 个,验证时间延后 30 天,同时补充了一条约束:不得通过取消必要合规审批来达成。这是我前面提到的"约束条件"在真实场景里的应用。

4. 结果与复盘

项目在上线后第 120 天完成收益确认。P1 平均响应降到 1.6 小时,略优于目标;季度投诉降到 3 起,接近目标但未完全达成;工单平均流转降到 2.7 个环节,达成调整后的目标。

复盘时最有价值的一条结论是:如果当初沿用任务型关键结果,这个项目会以"成功"结项,而实际的业务问题会被掩盖到下一个项目里重复出现。那条没达成的投诉指标,反而成为第二期项目的立项依据。

关键结果流程与规范:PMO项目目标入门指南关键指标

十二、不同情况下的行动建议

前面讲的是通用框架,但不同规模、不同行业、不同成熟度的组织,落地路径差异很大。下面按四种典型情况给出建议。

1. 团队规模在 50 人以下、并行项目少于 8 个

这个阶段不建议上重型流程。核心动作只有三个:统一目标描述卡的五个字段、建立一份不超过 20 条的指标字典、固定月度评审并强制输出决策项。

工具层面,用表格或轻量协作工具即可,重点是让团队养成"目标要有基线、关键结果要有证据"的习惯。这个阶段引入复杂平台,反而会因为维护成本过高而中途放弃。

2. 团队规模 100 到 500 人、并行项目 15 到 40 个

这是最容易出现治理断层的区间。跨部门协作变多,手工台账的版本冲突和数据滞后开始显著消耗 PMO 精力。建议把重心放在指标字典和口径冻结上,同时评估系统化承载。

系统选型时优先看三件事:能不能把关键结果和工作项关联起来、能不能锁定指标口径、能不能支持变更审批留痕。对于数据敏感或有合规要求的组织,私有化部署能力应该是硬性筛选条件。

3. 500 人以上、多项目集或多事业群

这个规模下,PMO 需要分层:集团级 PMO 管口径和框架,事业群 PMO 管落地和评审,项目级 PMO 管数据质量。三级之间靠统一的指标字典和评审模板连接。

这个阶段不建议所有指标都统一。我会区分"全局必选指标"和"业务域自选指标"两层,前者用于横向对比,后者用于业务深度分析。全都统一会牺牲业务适配性,全都不统一则失去治理价值。

4. 强监管行业或数据不出内网的组织

金融、能源、军工、医疗等场景下,工具选型的权重会明显变化。功能丰富度让位于部署形态、审计能力和迁移可行性。

这类组织的项目治理还需要额外处理两件事:一是证据物的留存周期要符合行业要求,二是变更审批链要和既有合规流程对接,不能另起一套。如果既有系统用的是国外工具且面临替换压力,迁移成本和字段映射方案要提前评估,平滑迁移能力比功能清单更值得关注。

十三、不同情况下的取舍

流程设计本质上是一连串取舍。下面四组取舍是我在辅导中最常遇到的,也是争论最多的。

1. 规范粒度与执行成本的取舍

规范越细,执行成本越高。我见过一个组织把指标字典做到了 42 个字段,结果没人愿意填,半年后废弃。我的建议是:核心指标用完整字段,边缘指标用简化字段。完整字段 12 项,简化字段 5 项(名称、定义、公式、Owner、阈值)。

判断标准是:这个指标如果异常,会不会有人真的采取行动。会,用完整字段;不会,要么删除,要么简化。

2. 指标数量与决策质量的取舍

指标不是越多越好。我观察到的规律是:当一个项目的过程指标超过 15 个时,评审会的时间会大量消耗在"这个数字为什么变了"的解释上,而不是决策上。

我通常建议项目级过程指标控制在 8 到 12 个,健康指标 4 到 6 个,结果指标 3 到 5 个。超过这个范围,就要合并或降级为专题分析。

3. 自建与采购的取舍

维度 自建 采购成熟平台
前期成本 高(人力投入大) 低(订阅或授权)
适配度 高(完全贴合内部流程) 中高(需要少量配置调整)
维护成本 持续高,需专职团队 低,由厂商承担
上线周期 6 到 18 个月 1 到 3 个月
合规与审计 可控但需自证 取决于是否支持私有化部署
适用场景 流程极度特殊、有专职研发团队 绝大多数中大型组织的标准场景

我的经验判断是:除非组织有非常特殊的流程要求且有稳定的自研团队,否则自建的隐性成本通常被严重低估。三年维护期的人力投入,往往远超采购成本。

4. 一次性规范与迭代演进的取舍

有些组织希望一次性把流程规范做完再推广,结果是方案做了半年,业务环境已经变了。我倾向于小步迭代:先在一个业务域跑通七步闭环,把模板和阈值调到可用状态,再横向推广。

判断"可以推广"的信号不是模板完美,而是这个业务域能连续两个评审周期产出真实决策,并且变更走了审批流程。达到这个状态,再推广才有说服力。

十四、落地工具箱与自查清单

最后一节给出可以直接拿去用的模板和自查项。我建议先把模板抄下来,用一个小项目跑一遍,比读十遍方法论都有用。

1. 目标卡模板

项目目标卡
─────────────────────────────

项目名称 :

发起人 :

业务负责人:

目标来源 :战略解码 / 业务痛点 / 合同承诺 / 合规要求

背景 :

目标 :

成功标准 :

基线值 :

约束与假设:

确认签字 :

确认日期 :

─────────────────────────────

2. 关键结果卡模板

关键结果卡
─────────────────────────────

所属目标 :

关键结果 :(用状态描述,不用活动描述)

验收人 :

证据物 :

验证时间 :

约束条件 :(达成该结果时不能牺牲什么)

关联指标 :

当前状态 :未开始 / 进行中 / 已达成 / 未达成

─────────────────────────────

3. 发布前自查清单

  1. 目标是否写清了背景、成功标准和基线值?
  2. 关键结果能否通过"结果、验收人、证据物、时间"四问?
  3. 每条关键结果是否带了"不牺牲什么"的约束条件?
  4. 指标字典是否包含计算公式、数据源、Owner、阈值、口径版本?
  5. 指标口径变更是否有审批流程和历史版本记录?
  6. 周、月、里程碑、季度四种评审是否各有明确定位和输出物?
  7. 红黄绿是否与阈值硬绑定,且对应预设动作?
  8. 目标、关键结果、口径的变更是否都有申请单和基线更新记录?
  9. 项目关闭时是否有验收证据清单和签字?
  10. 收益指标是否约定 30 天、90 天、180 天三个追踪点?

4. 最常见的六个错误

第一,把里程碑当关键结果。第二,指标没有计算公式却要求团队填报。第三,评审会没有决策输出却持续召开。第四,变更通过口头方式消化,基线长期不更新。第五,指标数量失控,评审时间被解释数据占满。第六,项目上线即结项,收益从未被确认。

这六个错误有一个共同点:它们都不需要额外资源就能避免,只需要在流程设计时把这几条约束写进去,并在第一次执行时坚持住。

5. 下一步怎么做

如果你正准备启动这套流程,我的建议是从一个业务域、一个项目开始跑七步闭环,不要全组织铺开。第一步先补齐目标卡,第二步把关键结果按四问法重写一遍,第三步建立不超过 20 条的指标字典并锁定口径。

跑完一个完整周期后,你会得到两个明确答案:这套规范在你们组织里哪儿卡住了,以及卡住的地方到底是流程问题、数据问题还是工具问题。到那个时候再决定要不要引入系统化平台、要不要扩大范围,判断会准确得多。

PMO 在关键结果这件事上的价值,从来不是多收几张表,而是让每一个项目在结束的时候,都能拿出一条谁也反驳不了的证据链。

常见问题解答(FAQ)

1. PMO 项目目标和关键结果到底有什么区别,为什么我们写出来的 KR 总被批成任务清单?

我们部门刚开始推项目目标管理,我负责汇总各个项目的 KR。结果评审会上领导说我们写的全是任务,不是结果,比如‘完成需求评审’‘上线三个模块’。我当时挺不服气,这些明明是要做的事,为什么不算关键结果?后来才发现自己确实没搞清目标和关键结果的关系。

判断标准只有一个:关键结果必须是项目结束后能被外部验证的状态或证据,而不是团队做过的动作。‘完成需求评审’是动作,‘需求评审一次通过率达到 90%、评审遗留问题在 5 个工作日内关闭率 100%’才是结果。落地时可以用四问自查:这个 KR 描述的是产出还是状态?谁来验收?证据是什么?什么时间点验证?

如果四个问题里有两个答不上来,基本就是任务不是 KR。实操建议是给每个 KR 强制绑定一个验收证据和验证时间,比如‘上线后 30 天内 P1 故障为 0,证据来自运维事件台账’,写不出证据的条目直接退回重写。

另外要注意,项目目标回答的是‘为什么做’,关键结果回答的是‘做到什么程度算成功’,两者不能互相替代,也不能把目标直接拆成任务列表就当作 KR。

2. 关键指标字典里到底要写哪些字段,只写指标名称和计算公式够不够?

我们 PMO 之前做了一个指标汇总表,就两列,指标名和公式。用了两个月发现根本没法治理:不同项目算出来的同一个指标对不上,问数据从哪来没人说得清,口径变了也没人知道。我现在想重做一版指标字典,但不确定字段要写到什么颗粒度才够用。

只写名称和公式一定不够,最少要包含十个字段:指标名称、业务定义、计算公式、数据来源系统、采集频率、数据责任人、基线值、目标值、预警阈值、当前状态。其中最容易漏但最致命的是数据来源和责任人,没有系统字段支撑、只能手工填报的指标,必须在字典里标注采集方式和抽样校验规则,否则数据质量无法追责。

口径管理上建议每个指标加版本号和变更记录,口径调整要走审批,不能私下改公式。判断字典是否合格有个简单测试:换一个没参与过项目的人,只看字典能不能独立算出同一个数。如果算不出来或者算出来不一样,说明定义和数据源描述还不够。

指标数量也不要贪多,项目级核心指标控制在 8 到 12 个,分结果指标、过程指标、健康指标三类,每类保留最能支撑决策的几个即可。

3. PMO 的关键结果流程应该包含哪些环节,怎么避免流程跑成填表运动?

我们公司推过一轮目标管理,流程走得很全,目标卡、KR、周报一样不少,但半年后大家全在应付,填完就没人看。我现在要重新设计 PMO 的关键结果流程,很怕又变成收表。到底流程要设几个环节,哪些环节是必须有的,哪些可以砍掉?

完整闭环通常包含八步:目标设定、上下对齐、关键结果设计、指标口径定义、基线审批、监控与评审、变更控制、关闭与收益确认。环节本身不是问题,问题在于每个环节有没有决策输出。避免填表化的核心判断依据是:这个环节如果不开会、不收表,会不会有人因此做出错误决策?答案是否就说明它是形式。

实操上做三件事:第一,每个评审节点必须产出四类结论中的至少一类,决策、风险、变更、资源调整,没有输出就不算开过会;第二,把周会、月度评审、里程碑评审、季度复盘看的指标分层,周会看进度和阻塞,月度看成本与范围偏差,里程碑看关键结果达成证据,季度看收益实现;

第三,目标变更必须走申请单,写清变更原因、影响评估、替代方案和审批人,禁止口头改目标。流程设计时还要明确 PMO 的边界,PMO 管口径、节奏、基线、评审和变更,不替代业务负责人做目标决策,越界既推不动也容易背锅。

4. 项目关键指标定好之后数据采集不全、跨部门口径打架,PMO 实际能怎么解决?

我们项目的指标大部分要手工统计,研发、测试、财务各给一版数据,经常对不上。开会的时候光解释为什么数字不一样就能吵半小时,真正该讨论的风险反而没时间聊。我作为 PMO 想推动数据治理,但没权限改系统,感觉很无力。

这个问题的解法不是一次把数据做完美,而是先分级再治理。第一步把所有指标按数据可得性分成三级:系统直采、系统导出加工、纯手工填报。系统直采的指标直接作为考核和评审依据;手工填报的只用于趋势参考,不进考核,避免为了数字好看而失真。

第二步建立唯一数据源原则,同一个指标只认一个系统、一个责任人、一个采集时点,跨部门数据冲突时以约定数据源为准,其他版本一律不进入正式评审材料。第三步在评审议程里把数据争议单独隔离,会前用数据核对清单让各方提前确认,会上只讨论偏差原因和应对措施,不现场争论口径。

第四步把口径变更纳入审批,任何公式或数据源调整都要记录版本、生效时间和影响范围。没有系统改造权限时,最容易见效的动作是砍指标,把纯手工指标压缩到三到五个真正影响决策的,其余转为观察项,采集成本会立刻下降,数据可信度反而上升。

核心关键词

读者评论

万
万雅楠

我们公司也是项目目标覆盖率100%,但抽查关键结果时发现大半是'完成上线''推进规划'这类任务描述,真正能拿出验收证据链的没几个。文章说的'结果必须有验收人、证据物、时间边界'这个判断标准很实用,准备拿去改我们的目标卡模板。

姚
姚浩然

指标报表化这个问题太真实了。我们月报列了三十多个指标,但连续两次异常也没人做决策,填完就放着。按作者'连续异常是否触发具体决策'来筛,估计能砍掉一半以上,关键是指标字典和口径冻结这两步一直没人愿意做。

许
许静怡

变更控制到位率28%这个数据我信。我们项目目标变更基本都是口头消化,季度末才发现跟立项时完全不是一回事,基线也没更新。作者把变更控制列为五个动作中最薄弱的一环,确实点到了痛处,但跨部门审批落地很难。

贺
贺川

七步闭环的漏斗图挺有说服力,收益确认只有21%这点我深有体会。项目上线就被当成结束,没人追踪后续收益,复盘也缺少可比数据只能停留在主观描述。文章把失败模式拆成四个断点,比空谈OKR落地要务实得多。

文章包含AI辅助创作:关键结果流程与规范:PMO项目目标入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/306807
