项目目标如何做好阶段目标?PMO入门指南与操作步骤

我见过太多项目死在“阶段目标”这四个字上。项目章程里写着“提升供应链协同效率30%”,三个月后团队交付了一堆功能,会上没人能说清这个阶段到底算不算成功,于是评审会变成进度汇报会,通过变成默认动作。更麻烦的是,当阶段目标本身模糊时,所有人都会不自觉地用自己的理解填补空白:开发以为做完了接口就算完成,业务以为上线了才算完成,而PMO夹在中间只能催进度。

这篇文章不讲PMO五大过程组,也不重复“目标要清晰、流程要标准、沟通要顺畅”这类正确但无用的废话。我想把一条完整链路拆开给你看:项目总目标怎么变成阶段目标,阶段目标怎么变成阶段门,阶段门怎么变成可裁决的决策。如果你刚接手PMO或项目运营岗,这套东西可以让你在两周内搭出一个能跑起来的最小闭环。

一、先给结论:阶段目标不是任务清单,而是阶段结束时的可验证状态

如果只能记住一句话,请记住这句:阶段目标是“到某个时间点,我们必须处于什么状态”,而不是“我们要做哪些事”。前者是状态描述,可以被验证;后者是动作罗列,只能被完成度统计。二者的区别,直接决定了阶段门评审是裁决还是表演。

1. 一句话定义与五个锚点

我自己的定义是:阶段目标=阶段边界+成功状态+验收证据+责任人+评审点。缺任何一个锚点,目标都会在项目推进过程中漂移。缺少阶段边界,目标会无限延伸;缺少成功状态,团队不知道该停在哪;缺少验收证据,评审只能靠感觉;缺少责任人,出问题没人认领;缺少评审点,目标就永远不会被真正检查。

这五个锚点听起来简单,但在我参与复盘的样本里,能同时写全的项目不到三分之一。多数团队写全了前三个,然后默认责任人是项目经理、默认评审会在周会里顺带开掉。

2. 项目目标、阶段目标、里程碑、任务、KPI 各自负责什么

这五个概念被混用,是阶段目标做不好的第一原因。它们不是同义词,也不是可以互相替换的管理工具。下面这张表是我在给团队做内训时最常画的一页,你可以直接拿去用。

概念 回答的问题 典型表述 可变更程度
项目目标 这个项目最终要拿到什么业务或交付结果 2026年Q2前完成订单中心重构,支撑日均50万单 极低,需发起人批准
阶段目标 本阶段结束时必须处于什么可验证状态 需求阶段结束:核心流程需求规格通过业务、技术、合规三方评审 中,需变更记录
里程碑 哪个关键时间点或事件必须发生 6月30日完成架构评审 中
任务 具体谁在什么时候做什么 张三负责输出接口清单初稿 高,日常调整
KPI / OKR 用什么指标衡量与驱动 需求返工率低于10% 低,通常按季度对齐

注意最后一列的差异:任务可以天天变,阶段目标不能天天变。我在实际陪跑中见过一个反面案例:某个团队把阶段目标写成了两周迭代的任务清单,结果每次需求调整都要重写阶段目标,三周后没人再看那张卡片,阶段门也随之失效。

里程碑和阶段目标的区别最容易被忽略。里程碑是“点”,阶段目标是“状态区间”。6月30日开完架构评审会,这是里程碑;评审通过后架构方案冻结、关键技术风险有验证结论,这是阶段目标。只盯里程碑,会出现“会开完了但问题没解决”的空转。

3. 为什么“可验证”比“可量化”更重要

很多PMO新人被SMART里的M捆住,认为阶段目标必须数字化,于是硬凑出“需求文档完成度90%”这种既无法验证又毫无意义的指标。我的判断是:阶段目标优先追求可验证,其次才是可量化。

可验证的形式至少有四种:交付物存在并通过评审、关键决策已作出并留痕、关键风险已关闭或有明确处置结论、关键干系人书面确认。这四种都不需要数字,但都能给出是非判断。尤其在前段阶段(需求、方案、设计),大量工作成果是共识而非产量,强行量化只会制造虚假精确。

项目目标如何做好阶段目标?PMO入门指南与操作步骤

二、背景与真实场景:总目标很对,阶段却总失控

几乎所有项目在启动会上都是振奋的,问题往往出现在第一次阶段评审。下面这个场景我在不同行业见过至少五六次,细节不同,结构几乎一样。

1. 一个典型的复盘场景

某制造企业的供应链数字化项目,项目目标是“18个月内将订单履约周期缩短25%”。团队按“需求,开发,测试,上线”分了四个阶段。到了开发阶段中期,业务方突然提出原方案漏掉了经销商退货场景,需求要改。项目经理翻出阶段目标卡,上面写的是“完成开发阶段全部功能开发”,没有任何关于范围基线和变更阈值的描述。

于是争论变成了立场之争:业务说这是关键场景必须做,技术说加了就要延期,PMO只能说“我们评估一下影响”。问题的根源不是需求变更,而是阶段目标里没有定义“什么叫这个阶段可以接受的范围”。如果需求阶段的阶段目标里包含“核心场景清单已冻结并经三方签字”,这次争议就该在需求阶段结束前爆发,而不是拖到开发中期。

2. 数据观察:延期很少真正发生在执行层

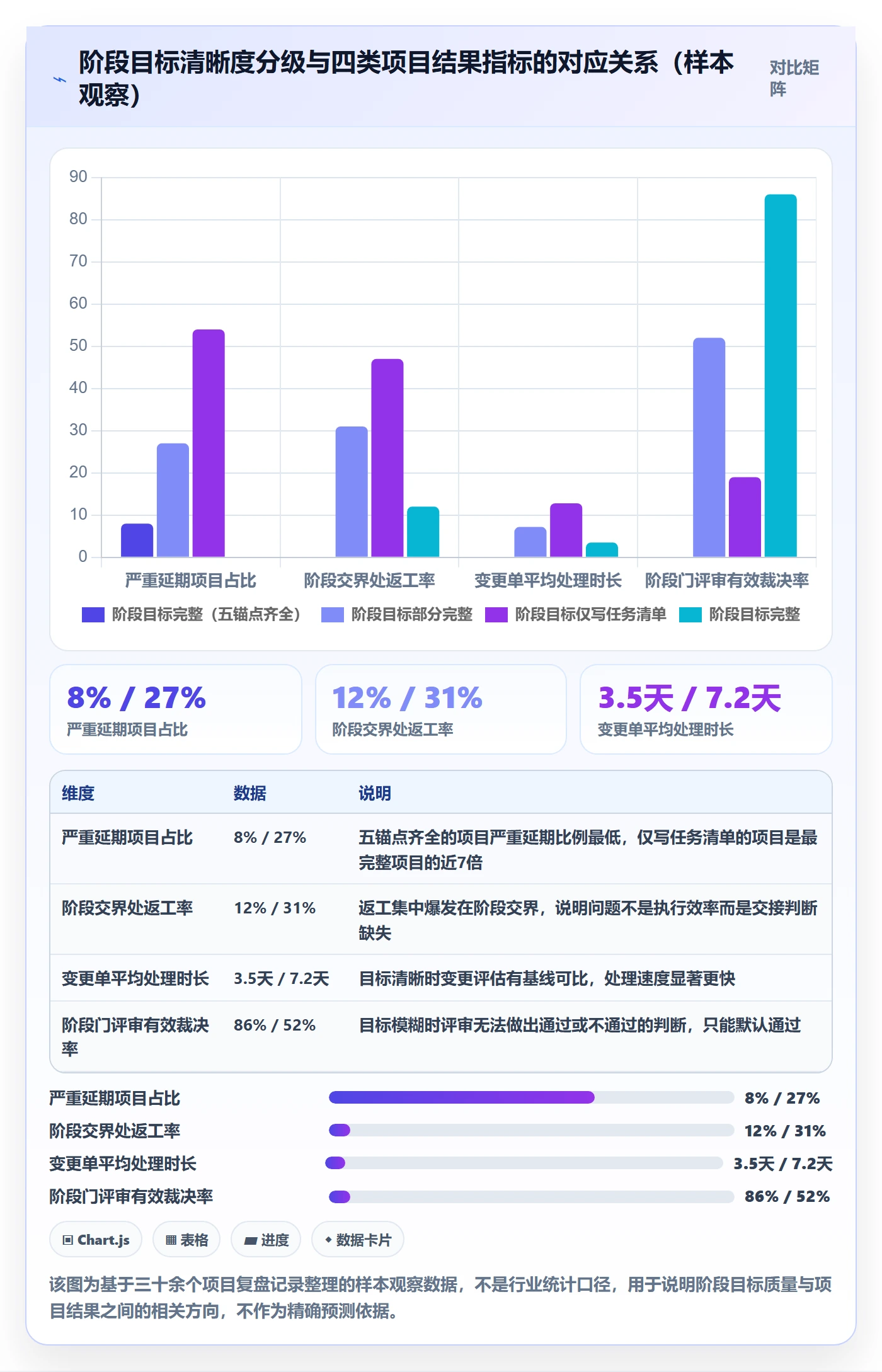

我整理过自己参与或旁听的三十多个项目复盘记录(样本有限,属于经验观察而非行业统计),一个反复出现的规律是:被标记为“执行延期”的项目里,超过七成的第一次重大偏差,发生在阶段交界处而不是阶段内部。

换句话说,团队在阶段内通常是按计划推进的,真正的失控来自阶段之间没有清晰的交接判断:上一阶段的遗留问题没有明确处置就进入下一阶段,遗留问题在下一阶段放大,最终表现为整体延期。

这也是为什么我一直主张PMO把精力从“催任务完成率”转移到“守阶段交界”。任务完成率是执行层的仪表盘,阶段交界才是PMO的主战场。

项目目标如何做好阶段目标?PMO入门指南与操作步骤

3. PMO在其中的位置:先分清自己是哪种PMO

在讲方法之前必须先泼一盆冷水:PMO的权限差异极大,同一套方法在不同类型的PMO里效果完全不同。行业里通常按支持型、控制型、指令型划分。支持型PMO提供模板、培训和工具,没有强制权;控制型PMO要求项目遵循流程并做合规检查;指令型PMO直接对项目目标和项目经理有管理权。

如果你在支持型PMO,别指望用一纸阶段目标卡强制所有人执行。你能做的是把模板做到足够好用,让项目经理主动用。如果你在控制型或指令型PMO,阶段门才是你真正的抓手,有权做出“不通过”的裁决,阶段目标才具备约束力。

我见过最无效的做法,是支持型PMO照搬指令型PMO的制度,发一堆强制模板,最后被业务部门绕开,PMO沦为表格收集员。先认清你的权力边界,再决定阶段目标的管控强度。

三、常见误区拆解:阶段目标是怎么一步步做废的

下面六条是我在实际项目中反复见到的失效模式,每一条都配一句纠偏建议。你可以对照自己的项目逐一自查。

1. 把任务清单当阶段目标

最典型的写法是“完成需求调研、完成需求文档、完成评审”。这三条全是动作,没有一个描述状态。纠偏方式很简单:在每条后面追问“完成到什么程度、由谁判定完成、判定依据是什么”,把答案写进去,动作自然就变成了状态。

2. 一个阶段塞进七八个目标

PMO新人常有一种“写全才安全”的心理,把能想到的都列上,结果阶段结束时没人能记住重点。我的经验值是每阶段保留1到3个关键目标,其余降级为任务或交付物清单。目标数量与达成率之间不是线性关系,超过三个后注意力会被明显稀释。

3. 只有时间点,没有成功标准

“6月底完成测试”这种写法在项目文档里随处可见。它只约束了时间,没有约束结果。补法是加一条成功标准,例如“测试阶段结束:P0级缺陷全部关闭,P1级缺陷关闭率不低于95%,且剩余缺陷均有明确处置计划与责任人”。这样阶段门才有判断依据。

4. 阶段门变成汇报会

会议开得热热闹闹,PPT讲了三十分钟,最后结论是“继续推进”。这类会议的本质是没有预设裁决选项。纠偏做法是在会前就明确这次评审可能产生哪几种结论,并把“不通过”和“有条件通过”作为合法选项写进议程。

5. 变更不留痕,目标悄悄漂移

阶段目标调整本身是正常的,不正常的是调整没有记录。半年后回头看,你会发现项目目标已经变了三轮,但没有任何一份文件说明是谁在什么时候因为什么批准的。纠偏做法是建立最小变更记录:变更内容、原因、影响评估、批准人、生效时间,五个字段即可。

6. 用工具字段代替管理判断

系统里字段填得整整齐齐,阶段目标那一栏却写着“按计划推进”。这是最隐蔽的失效模式,因为它看起来很像在管理。工具只能承载判断,不能替代判断。如果团队写不出合格的阶段目标陈述,换任何系统都救不了。

项目目标如何做好阶段目标?PMO入门指南与操作步骤

四、专业判断逻辑:一条链、五个锚点、四个提问

前面讲的是问题和后果,这一节讲判断标准。我把它压缩成可以直接在会议上使用的形式,方便你和团队对齐语言。

1. 完整链路:总目标,阶段目标,阶段门,证据包,复盘变更

这条链的顺序不能颠倒。总目标决定阶段划分,阶段划分决定阶段目标,阶段目标决定阶段门要审什么,阶段门需要证据包支撑,证据包里的偏差记录构成复盘与变更的输入。任何一环缺失,链条都会断。

我见过最常见的断裂点在“阶段目标决定阶段门要审什么”这一环。阶段目标写的是交付物,评审却去讨论进度百分比,两者根本不在同一个坐标系里。

2. 判断一个阶段目标是否合格的四个提问

不需要复杂的评分表,问四个问题就够了。第一问:这个阶段结束时,如果我们达标了,外部能观察到什么变化?第二问:这个变化由谁来判定,他需要看到什么证据?第三问:如果没有达标,最可能的原因是范围、资源还是依赖?第四问:这个目标变化时,谁来批准?

四个问题全部能答上来,阶段目标基本合格。任何一问答不上来,说明这个阶段目标还停留在口号阶段。我把这四个问题印在评审邀请函上,效果比发一份流程文件好得多。

3. 阶段划分的三种逻辑与适配场景

阶段怎么分,直接决定阶段目标怎么写。传统瀑布按生命周期分(需求,设计,开发,测试,上线),适合需求相对稳定、合规要求高的项目;敏捷按迭代分,适合需求持续演进的场景;混合模式通常在前期用阶段划分守住关键决策点,在开发期用迭代推进。

需要提醒的是,阶段划分不是越细越好。阶段越多,阶段门越多,管理成本越高。一个18个月的项目,我通常建议设置4到6个正式阶段门,其余以月度检查点替代。

项目目标如何做好阶段目标?PMO入门指南与操作步骤

五、八步操作法:把项目总目标拆成阶段目标

这一节是全文的操作核心。八步不一定每一步都做得很重,但顺序不建议省。你可以先从第三、四、七步开始试,见效最快。

1. 第一步:澄清项目总目标与成功标准

不要急着分阶段,先把总目标写到能验证的程度。项目章程里如果只有“提升效率”“优化体验”这类表述,必须先补齐成功标准和验证口径。这一步的产物是一句话总目标加三条以内的成功标准,并由发起人确认。

2. 第二步:选择阶段划分逻辑

根据上一节的三种逻辑,结合需求稳定性、合规要求和团队规模,确定阶段数量与名称。建议写下每个阶段的起止判据,而不是只写时间范围。例如“需求阶段结束判据:范围基线冻结”比“需求阶段6月1日至7月15日”更有效。

3. 第三步:识别每个阶段必须解决的关键问题

这是最容易被跳过、却最有价值的一步。对每个阶段问一句:这个阶段结束前,我们必须解决掉哪个问题,否则后面会付出更大代价?答案往往就是阶段目标的核心。需求阶段的关键问题是范围边界,设计阶段是技术风险与架构可行性,测试阶段是质量基线与上线就绪度。

4. 第四步:写出阶段目标陈述

推荐使用固定句式:“阶段结束+达成状态+验收标准”。例如“开发阶段结束:全部P0功能完成开发并通过单元测试与代码评审,遗留P1问题不超过X项且有明确处理计划”。句式固定之后,团队写出来的目标质量会明显稳定。

5. 第五步:转成衡量指标与基线

把目标陈述里的关键状态,转成可以被观察的指标。注意不是所有指标都要数字化,交付物清单、评审通过结论、签字确认都是合法指标。每个指标要写清基线值,没有基线的指标无法判断偏差。

6. 第六步:落到任务、责任人与依赖关系

这里才轮到WBS和任务分解上场。WBS是分解工具,不是目标治理工具。它的作用是支撑阶段目标达成,而不是定义阶段目标。这一步的产物是责任人清单和跨团队依赖清单,依赖项要明确对方承诺时间。

7. 第七步:设置阶段门评审

为每个阶段门确定三件事:谁参加、看什么证据、做什么决策。参加人必须包含有决策权的人,否则评审结论无法执行;证据必须会前提交,会上只看不找;决策选项必须事先写明。

8. 第八步:建立变更与滚动更新机制

阶段目标不是刻在石头上的。建立最小变更机制:变更内容、原因、影响评估、批准人、生效时间五个字段,同时约定下一阶段目标的滚动更新节奏,通常建议在阶段门通过后一周内完成下一阶段目标卡的初稿。

项目目标如何做好阶段目标?PMO入门指南与操作步骤

六、阶段目标卡:一页纸模板与填写示例

把上面的方法固化下来,最好的载体是一页纸。我用了很多年的阶段目标卡,字段不多,但每一个都对应前面的五个锚点。下面直接给出可用模板。

1. 字段设计说明

卡片共十个字段:阶段名称、阶段边界判据、阶段目标陈述、成功标准、关键交付物、衡量指标与基线、责任人、关键依赖、主要风险与阈值、阶段门评审安排与未达标补救。字段顺序刻意设计成从“状态”到“证据”再到“动作”,填写时自然形成推导关系。

2. 一页纸模板

【阶段目标卡】
阶段名称: 需求与方案阶段

阶段边界判据: 范围基线冻结并进入开发排期

阶段目标陈述: 本阶段结束,项目范围基线经业务/技术/合规三方评审通过并冻结,

关键技术可行性验证完成,遗留未决问题均有责任人与处理计划。

成功标准:

核心场景清单通过三方评审并签字
高优先级技术风险完成验证,结论明确
未决问题清单中无“无责任人”条目
关键交付物:

需求规格说明书 V1.0

技术可行性验证报告

未决问题与风险台账

衡量指标与基线:

需求评审一次通过率(基线:上一项目 62%)

未决问题闭环率(目标:100% 有责任人)

高风险验证完成度(目标:100%)

责任人: 业务负责人 / 技术负责人(双签)

关键依赖: 合规部门出具意见(承诺时间:X月X日)

主要风险与阈值:供应商接口文档延迟超过5个工作日即升级

阶段门安排: 时间、参会人、证据包截止时间、决策选项

未达标补救: 延期不超过一周则补充评审;超过一周重定阶段目标

3. 填写示例与常见填错方式

上面的模板直接可用,但真正的难点在于填对。下面这张表对比了同一字段的合格写法与不合格写法,你可以作为自查参照。

字段 不合格写法 合格写法
阶段目标陈述 完成需求分析工作 范围基线经三方评审通过并冻结,高风险项完成验证
成功标准 需求文档质量高 核心场景清单签字确认,未决问题均有责任人
衡量指标 完成度90% 评审一次通过率、未决问题闭环率,附基线值
责任人 项目组 业务负责人与技术负责人双签
未达标补救 加强沟通,尽快解决 延期≤1周补评审;>1周重定阶段目标并报发起人

右侧写法有一个共同特征:每一条都能被第三方独立判定。如果一条描述需要内部人才懂上下文才能判断真假,它就不适合放在阶段目标卡上。

项目目标如何做好阶段目标?PMO入门指南与操作步骤

七、阶段门评审:PMO如何开好一次评审会

阶段门是阶段目标的兑现机制。没有裁决的阶段门,等于没有阶段目标。这一节给出可直接照做的会前、会中、会后三段式。

1. 会前:先收证据包,再定议程

证据包至少包含五类材料:本阶段承诺的交付物、衡量指标的实际值与基线对比、风险与问题台账、变更记录、下一阶段目标卡初稿。证据包必须在会前48小时发给参会人,PMO的责任是确认材料齐全,而不是替项目组补材料。

如果证据包不齐,我的做法是直接建议延期评审,而不是“先开着看”。材料不齐的评审会,结论一定是模糊的。

2. 会中:用五问代替逐页汇报

我几乎不再让项目组做完整PPT汇报,改成五个问题现场回答。第一问,目标达成了吗,请直接给结论;第二问,证据是什么,指到具体文件或数据;第三问,偏差有多大,是范围、时间还是质量;第四问,谁来做决策,决策人当场表态;第五问,下一步怎么走,包括时间和责任人。

五问结构把会议从“信息同步”推向“决策落地”,通常能把一次评审从90分钟压缩到45分钟以内,而且结论更清晰。

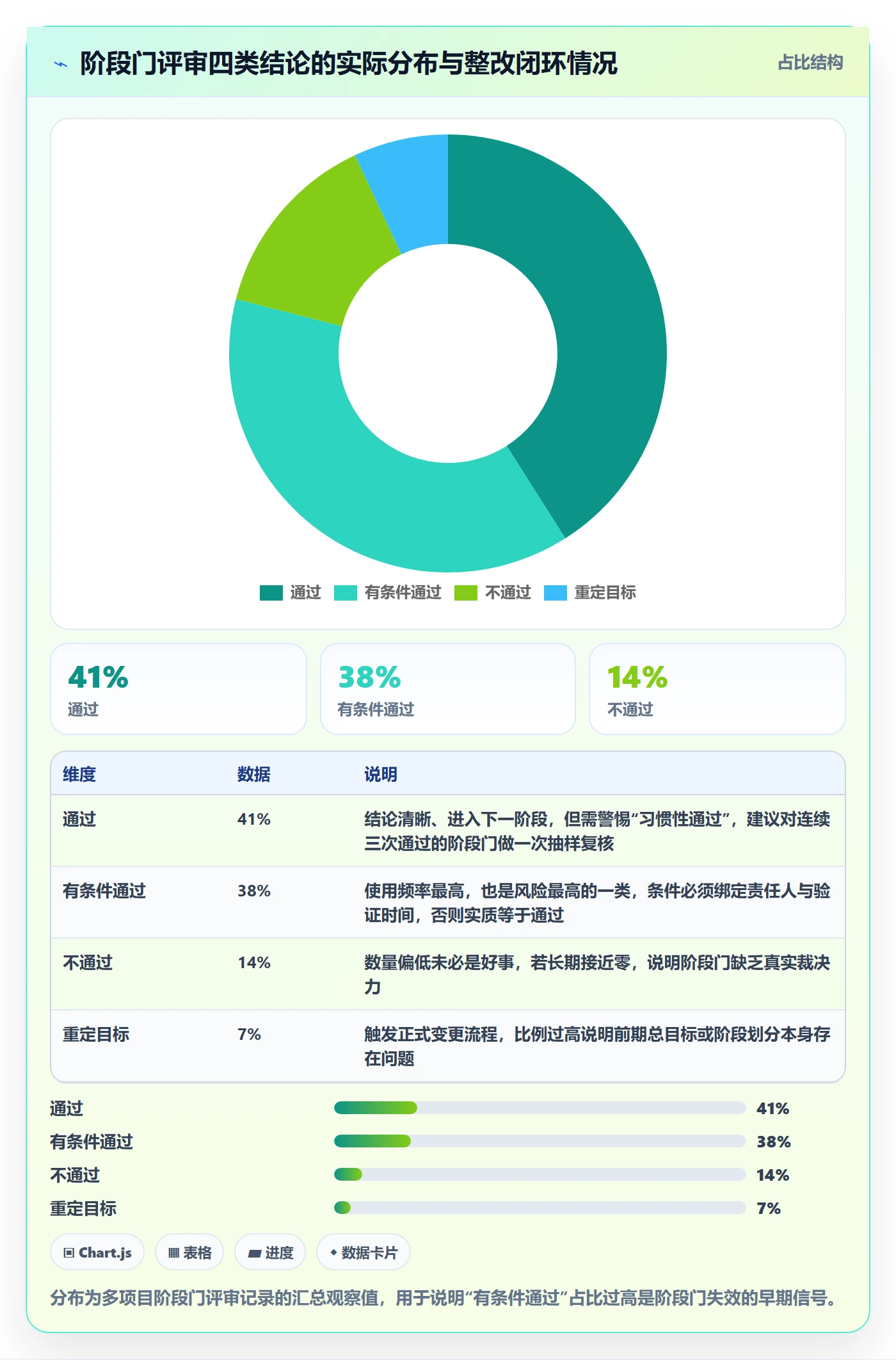

3. 会后:四类结论与对应动作

评审结论只允许四种:通过、有条件通过、不通过、重定目标。通过则进入下一阶段;有条件通过要写明条件、责任人和验证时间;不通过要写明整改项和重新评审时间;重定目标则触发变更流程,需要发起人批准。

四类结论中,“有条件通过”是使用频率最高也最容易失控的一类。如果条件没有责任人和验证时间,它就等于通过。我要求所有条件必须写进下一阶段目标卡的关键依赖栏,否则不予记录。

项目目标如何做好阶段目标?PMO入门指南与操作步骤

4. PMO在评审中的角色边界

PMO不是催进度的,也不是替项目组背锅的。在阶段门里,PMO的核心职责是三件事:保证目标与证据对齐、保证决策被记录、保证未闭环项进入下一阶段跟踪。至于业务判断和技术判断,必须由对应的决策人做出。

这条边界守不住,PMO很快就会变成什么都管、什么都决定不了的角色。我在项目里会明确说一句:我的结论是流程结论,不是业务结论。

八、工具承载:阶段目标卡怎么落到系统里

方法讲完,最后一步是承载。模板放在共享盘里的结局通常是三个月后没人打开,把字段落到日常使用的系统里,阶段目标才有持续生命力。

1. 按团队规模选择承载方式

一百人以下的团队,我通常建议轻量方案:阶段目标卡放在协作文档里,配合固定的评审节奏即可,不必上重型配置。流程重量超过团队承受能力时,最先被放弃的往往就是阶段目标本身。

一百人以上、多团队并行的组织,靠文档就很难维持一致性了。这时候需要系统承载:阶段目标字段、阶段门状态、证据附件、变更记录、跨团队依赖,都要能在同一个视图里看到,否则PMO每周要花大量时间做人工汇总。

2. 以PingCode为例:字段怎么配

PingCode主要服务中大型企业及100人以上组织,这一点和上面第二类场景是匹配的。它支持私有化部署,对有数据合规要求或内网办公的企业比较友好;同时支持从Jira平滑迁移,对于正在做工具替换的团队,历史数据的迁移成本是需要提前评估的关键项,也是它被频繁作为国产替代方案讨论的原因。

具体到阶段目标卡,我通常这样配置:用里程碑或阶段对象承载阶段边界判据,用需求或工作项的自定义字段承载成功标准与衡量指标,用附件区承载证据包,用状态流转承载阶段门的四类结论,用关联关系承载跨团队依赖。关键不是字段多,而是阶段门状态必须能被自动汇总,否则PMO仍然要手工统计数据。

需要说明的是,工具只解决承载和可见性问题,不解决判断问题。字段配得再漂亮,团队写不出合格的阶段目标陈述,结果还是一样的。所以我的建议始终是先跑一轮纸质卡片,确认团队能写对,再搬到系统里。

3. 工具选型时容易被忽略的三件事

第一件是权限与数据边界:如果项目涉及敏感数据,私有化部署往往不是加分项而是必要条件。第二件是迁移成本:历史项目的阶段数据和变更记录能否带过来,直接影响复盘连续性。第三件是配置维护成本:字段和流程由谁来维护,如果每次调整都要提工单,团队很快就会绕开系统。

把这三件事在选型阶段问清楚,比对比功能清单有用得多。

项目目标如何做好阶段目标?PMO入门指南与操作步骤

九、不同情况下的行动建议

同一套方法,落到不同角色身上,起手动作完全不同。下面按四种常见处境给出建议。

1. 如果你是刚接手PMO的新人

不要一上来就改革流程。先选一个正在进行的项目,用阶段目标卡把当前阶段的目标重写一遍,然后找项目经理确认,再拿这份卡片开一次阶段门评审。用一次真实的评审证明方法有效,比发十份制度文件都管用。

2. 如果你是项目经理,但公司没有PMO

你自己就是PMO。优先做两件事:把每个阶段结束时的成功状态写清楚,把这个状态告诉所有关键干系人并取得确认。这两件事不需要任何权限,只需要你愿意多花半小时在阶段开始前把话说清楚。

3. 如果你是业务或技术负责人

你的价值在于当阶段门上的决策人,而不是评审时提意见。建议你在参加评审前只准备一个问题:如果这个阶段目标达成,我在下一阶段会遇到什么问题?这个视角能帮你快速识别阶段目标是否真的解决了关键问题。

4. 如果你所在组织正在做工具替换

先确认阶段目标的承载需求,再谈工具功能。把你的阶段目标卡字段、阶段门状态流转、证据包结构整理成一页需求说明,再去评估候选工具是否原生支持。这样能避免选了工具之后发现要用一堆变通配置才能实现核心流程。

十、不同情况下的取舍

PMO的工作本质上是一连串取舍,没有全都要的选项。下面三组取舍是我最常被问到的。

1. 流程重量与落地速度的取舍

阶段门越多、字段越全,理论上管控越严密,但团队配合度下降。我的判断基准是看项目失败代价:涉及资金、合规、安全的项目,值得付出流程成本;内部工具类项目,轻量检查点即可。不要用同一套管控强度覆盖所有项目。

2. 目标稳定性与响应变化的取舍

阶段目标太稳定会脱离实际,太灵活会失去约束力。我的经验做法是设定“阶段内冻结、阶段间调整”:阶段进行中不调整阶段目标,只调整任务;确需调整的走变更记录,在阶段门统一处理。这样既保留了稳定性,也给变化留了出口。

3. 标准化与个体差异的取舍

统一模板能降低沟通成本,但不同项目的阶段特征差异很大。建议采用“字段统一、内容自由”的策略:十个字段的结构统一,但每张卡片的具体内容由项目组自己填,PMO只检查字段是否齐全、标准是否可验证,不规定内容必须怎么写。

项目目标如何做好阶段目标?PMO入门指南与操作步骤

十一、一页检查清单与下一步

最后给一份可以直接打印使用的检查清单,建议在每个阶段门之前对照一遍。

  • 项目总目标是否可以验证,是否已由发起人确认?
  • 本阶段的边界判据是否写明,是否已被参会人理解?
  • 本阶段关键目标是否控制在1到3个?
  • 每条目标是否使用“阶段结束+达成状态+验收标准”句式?
  • 成功标准是否可由第三方独立判定?
  • 衡量指标是否附有基线值?
  • 责任人是否为具体角色而非“项目组”?
  • 跨团队依赖是否明确对方承诺时间?
  • 风险阈值是否写明触发升级的条件?
  • 阶段门参会人是否包含有决策权的人?
  • 证据包是否在会前48小时发出?
  • 未达标补救方案是否写明?
  • 变更是否记录了内容、原因、影响、批准人、生效时间?

如果这十三条里有超过五条打不上勾,不要急着引入新系统或新流程,先把阶段目标卡填对。工具永远放大的是你已有的管理水平,而不是替代它。

我的独特观点可以浓缩成一句:PMO的价值不在于让项目按计划走,而在于让项目在每一个阶段交界处做出清醒的选择。阶段目标就是这个选择的载体,阶段门就是这个选择的时刻。它不高级,但它有效,而且今天下午就能开始做。

下一步建议只有三个动作:挑一个正在进行的项目,把当前阶段的目标按模板重写一遍;约一次45分钟的阶段门评审,只问那五个问题;会后把未闭环项写进下一阶段目标卡的关键依赖栏。做完这三件事,你对阶段目标的理解会比读十篇文章更具体。

常见问题解答(FAQ)

1. 阶段目标和里程碑到底有什么区别,为什么不能把里程碑当阶段目标?

我们项目组每个月都对里程碑,但一到验收就发现该交的东西没交齐,老板问我阶段目标达成了没有,我只能含糊说进度正常。我其实也分不清里程碑和阶段目标到底差在哪,是不是画了甘特图上的节点就算有阶段目标了?

里程碑只是时间轴上的一个点或事件,回答的是‘什么时候到哪’,比如‘3月15日完成需求评审’。阶段目标回答的是‘到这个点时必须达到什么状态、拿什么证据证明’,比如‘需求阶段结束:需求规格V1.0通过客户与研发双方签字确认,未决问题不超过3项且每项有责任人和关闭时间’。

判断标准很简单:如果一句话只写了时间或动作,没有可验证的完成状态和验收证据,它就不是阶段目标。实操上建议每个阶段写1,3条阶段目标,并强制绑定三样东西,成功状态描述、关键交付物清单、验收责任人。里程碑可以保留,但它只作为阶段目标的检查时点,不能反过来替代阶段目标。

甘特图节点画得再漂亮,如果没有证据包,阶段门评审时照样无法判定通过。

2. 项目总目标很宏大,PMO新手具体怎么把它拆成可执行、可验收的阶段目标?

我们公司刚成立PMO,我算是第一个吃螃蟹的人,项目章程里写的总目标特别大,比如‘一年内完成数字化转型’,可落到季度、月度我就不知道怎么拆了。领导还催我要阶段计划,我总觉得自己是在拍脑袋填表,拆出来的东西既不硬气也说不清依据。

拆解不要从时间开始,要从‘阶段结束必须解决什么关键问题’开始。第一步先澄清总目标与成功标准,把‘数字化转型’翻译成可交付的业务结果,比如系统上线、流程覆盖率、数据准确率这类能验收的口径。第二步选生命周期并划分阶段,常见是需求、方案、开发、测试、上线、复盘,阶段数控制在4,6个,太多会变成任务清单。

第三步对每个阶段问一句‘这个阶段结束必须解决的核心问题是什么’,答案就是阶段目标的雏形。第四步用固定句式写阶段目标:阶段结束 + 达成状态 + 验收标准,例如‘方案阶段结束:完成技术方案并通过架构评审,遗留高风险项不超过2项且有明确应对措施’。

第五步把它转成指标基线,包括交付物、时间、质量、风险阈值。第六步再用WBS或路线图落到任务、责任人、依赖关系,注意WBS是分解工具,不能代替阶段目标。最后是设置阶段门评审和变更机制,让每一条阶段目标都有评审时点和决策结论,这样才能真正可执行、可验收。

3. 阶段目标调整或变更很常见,PMO怎么管才不至于让目标漂移?

我们项目做着做着客户就加需求,阶段目标改了好几版,最后没人记得最初承诺的是什么,复盘时大家各说各的。我作为PMO既不想卡死业务,又怕目标一直变来变去失控,这个度到底怎么把握?

先要接受一个前提:阶段目标可以变,但不能悄悄变。建议设一个轻量的变更闭环,任何阶段目标调整都必须走三步,写清变更原因、评估影响、记录批准人。影响评估至少覆盖范围、时间、成本、质量、风险五个维度,不能只写一句‘客户要求’。

具体操作可以设‘变更阈值’:小幅调整,比如交付物细节或个别指标口径变化,由项目经理批准并在周会同步;涉及阶段边界、验收标准或关键交付物变动的,必须上升为阶段门重评审,由项目发起人或PMO负责人决策,并同步更新阶段目标卡。

同时要做好基线留存,每版阶段目标卡都带版本号和生效日期,旧版归档不删除,这样复盘时能还原目标演变过程。还有一个判断信号值得警惕:如果某个阶段目标在一个季度内被改了三次以上,往往不是目标本身的问题,而是需求澄清或决策机制出了问题,这时候应该停下来做一次需求确认或范围收敛,而不是继续改目标。

4. 阶段目标写成什么样才算合格,有没有可以照着填的一页纸模板?

我看过很多讲SMART的文章,道理都懂,但真要写阶段目标还是不知道从哪下笔。写得太细像任务清单,写得太粗又没法验收,每次提交上去都被领导打回来重写。我特别想要一个能直接照着填的模板,最好是新人也能用。

可以直接用‘阶段目标卡’来写,字段固定,填完就能评审。建议包含十项:阶段名称、阶段目标陈述、成功标准、关键交付物、衡量指标与基线、责任人、外部依赖、主要风险、阶段门评审时间、未达标补救方案。

其中阶段目标陈述用固定句式‘阶段结束 + 达成状态 + 验收标准’,比如‘测试阶段结束:核心功能用例执行率100%,遗留缺陷中严重级别为0,一般级别不超过5个且有修复排期’。成功标准要写成可验证状态,能拿到证据的优先用数字,拿不到数字的用交付物加签字确认,比如‘方案文档通过架构组评审并签字’。

关键交付物建议不超过5项,超过5项通常说明阶段切得太粗或目标写得太散。责任人对每条目标只能有一个主责人,避免‘共同负责’变成没人负责。写完后用四问自检:目标能不能被第三方判定达成与否?证据在哪里?如果没达成的补救动作是什么?这段目标和项目总目标的哪一条对齐?

四条都能答上来,基本就是一份合格的阶段目标,不需要一开始就上重型流程,先把一张卡和一个阶段门评审跑通就够了。

核心关键词

读者评论

唐
唐泽宇

作为刚接手PMO的人,这篇文章最有用的是把阶段目标和任务清单彻底分开。五锚点很实用,尤其是验收证据和评审点,之前项目阶段目标确实只写动作,评审只能数完成度。可验证优先于可量化也击中痛点。如果能再给一个可直接套用的阶段目标模板,落地会更快。

任
任云舟

从业务方视角看,阶段交界处出事这句话很真实。我们项目延期往往不是开发慢,而是需求阶段没冻结就进开发,遗留问题到后面集中爆发。阶段门预设通过、不通过、有条件通过,能逼着各方做判断。不过前提是PMO有足够权限,否则仍容易变成汇报会。

姜
姜嘉宁

整体方法有操作性,但文中的样本数据属于经验观察,不能当行业统计看。比较认同每阶段只留1到3个关键目标,目标一多就会退化成任务清单。阶段目标、里程碑、KPI的区分也讲得清楚。真正难点还是支持型PMO没有强制力,模板再好用也可能被绕过。

文章包含AI辅助创作:项目目标如何做好阶段目标?PMO入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/306800
