我做过一次项目目标复盘,印象很深。项目验收会上,业务方说“上线挺顺利”,交付团队说“范围变更了 11 次,加班两个月”,财务说“收益还没算清楚”。同一次项目,三个角色对“目标有没有达成”给出了三种答案。问题不在执行力,而在项目目标从第一天起就没有被定义成一套可治理的东西:业务目标、交付目标、里程碑目标、团队目标混在一起,关键指标只有进度条,变更没有基线,复盘时谁也说不清当初承诺了什么。
这篇文章不打算再复述一遍 SMART 五个字母,也不打算比较 OKR 和 KPI 的定义。我更想回答一个项目经理真正会遇到的难题:目标怎么定得让业务认、流程怎么走得让团队不崩、指标怎么量得让复盘不吵架。我会把项目目标拆成四层结构、六个流程关口、五条规范、三层指标仪表盘,并给出可直接落地的模板字段。全文提到的数据,除特别标注来源外,均来自我在中大型企业项目治理场景中的观察和样本推演,不是行业统计。
一、核心结论:项目目标不是一份文档,而是一套治理系统
先说结论,省掉铺垫。绝大多数项目目标失效,不是因为目标写得不够漂亮,而是因为目标只被当成一份“启动会文档”。它在立项时被写出来,在评审时被念一遍,然后在执行中被范围、进度、资源、人事变动反复稀释,最后在复盘时被重新解释。
我的判断是:项目目标要生效,必须同时具备四个特征,分层、有基线、有 Owner、有口径。缺任意一个,目标都会退化成口号。
1. 分层:目标不是一个句子,而是四个层级的嵌套
很多项目经理把“目标”理解成一个句子,比如“在 Q3 完成客户管理系统上线”。这句话只回答了交付层,没回答为什么做、分几段验证、谁为哪部分负责。当业务方追问“上线之后能带来什么”,交付团队往往答不上来。
我把项目目标拆成四层,每层回答不同的问题,对应不同的负责人和验收证据。
| 层级 | 回答的问题 | 典型负责人 | 验收证据 |
|---|---|---|---|
| 业务目标 / 收益目标 | 为什么做,做完带来什么价值 | 业务负责人 / 赞助人 | 收益测算表、业务指标变化 |
| 项目交付目标 | 交付什么、何时交付、达到什么标准 | 项目经理 | 项目章程、验收标准、DOD |
| 阶段里程碑目标 | 如何分段验证,每段交付什么 | 项目经理 + 技术负责人 | 里程碑评审记录 |
| 团队 / 个人目标 | 谁为哪个结果负责 | 职能经理 / 团队负责人 | 责任矩阵、绩效对齐记录 |

2. 有基线:没有基线,就没有变更,也没有复盘
基线这个词在敏捷团队里经常被误解为“僵化”。其实基线的真正含义是:当我批准一个目标时,我记录下当时的范围、进度、成本、质量预期,并约定改动它需要走什么程序。没有基线,范围膨胀就不是“变更”,而是“本来就这样”。
我见过一个项目,验收时范围比立项时多了将近 40%,但没有任何一份变更单。原因是立项文档只写了“建设客户管理平台”,没有明确边界。所有新增需求都被解释为“平台本来就该有”。
3. 有 Owner:目标没有唯一责任人,就等于没有目标
项目目标最常见的隐性失败是“集体负责”。业务说 IT 负责,IT 说业务牵头,PMO 说这是项目组的事。结果目标在执行期无人维护,在出问题时无人认领。
每一个目标层级都必须有且只有一个 Accountable,其余角色只能是 Responsible、Consulted、Informed。这是 RACI 在目标治理里最有价值的一条用法,不是画一张漂亮矩阵图,而是明确“目标失守时,第一个被问的人是谁”。
4. 有口径:指标口径不统一,复盘必然吵架
指标口径争议是复盘会上最常见的冲突。同一个“上线成功率”,研发统计的是接口可用率,运维统计的是服务可用时长,业务统计的是用户操作成功比例。三个数字都对,但没法对比。
所以我把指标卡设计成六要素:定义、公式 / 口径、数据来源、统计频率、阈值、责任人。少任何一个,这个指标就会在争论中被重新定义。
二、真实场景:为什么启动会上一致同意的目标,执行到一半就散了
我参与过一家约 500 人规模的制造企业 ERP 替换项目。立项时目标写得非常清楚:12 个月完成核心模块替换,覆盖采购、库存、生产、财务四条线。启动会上各条线负责人都表态支持。但项目到第 6 个月,范围已经扩大到 9 个模块,进度落后约 10 周,财务口径的收益测算仍停留在立项初版。
1. 目标来源单一,业务论证被跳过
这个项目最初的目标来源是“旧系统厂商停止维护”。这是一个技术风险,不是一个业务目标。技术风险和业务收益之间差着一层论证:替换之后,库存周转、采购周期、财务关账时间分别改善多少?
因为跳过这层论证,项目在资源冲突时没有优先级依据。当目标只是“避免风险”,它在业务资源争夺中永远排不到前面。
2. 干系人共识停留在表态,没有进入冲突识别
启动会上大家都说支持,但没人被问到“你愿意为这个项目让出什么”。财务不愿在关账期停机,生产不愿在旺季切换,采购不愿清理历史数据。这些冲突在启动会上都存在,却因为没有结构化识别,被推迟到执行期爆发。
后来我在这类项目里坚持做一件事:目标工作坊必须产出一张“冲突与让步清单”,写明每条线在什么时间窗口、让出什么资源、接受什么代价。没有这张清单,共识就是假的。

3. 基线确认滞后于开发启动
这个项目在立项两周后就进入开发,基线文档在第三个月才补齐。这就造成一个后果:前三周的开发内容成了“既成事实”,基线只是对现实的追认,失去了约束力。
我的经验判断是:基线必须在开发资源大规模投入之前完成评审,宁可晚两周启动,也不要带着未确认的基线进入执行。这不适用于所有场景,但对中大型企业、涉及多部门协作的项目,几乎是铁律。
4. 收益跟踪没有责任人
项目上线后,财务关账时间有没有缩短?库存周转有没有改善?这个项目上线半年后,我问过业务负责人,得到的回答是“在用,但没专门算过”。收益跟踪缺位,意味着项目目标的最高层从未被验证。
三、拆解误区:项目经理在目标管理上最常踩的六个坑
这些误区我在不同项目里反复见到,它们的共同点是:看起来都对,但会在某个节点集中爆发。
1. 把 KPI 当目标
KPI 是衡量目标的工具,不是目标本身。当团队把“缺陷率低于 0.5%”当成目标,就会出现一种典型行为:把难修的缺陷标记为“设计如此”或“后续优化”,因为指标只看当期缺陷数。
症状:指标达成,业务问题没解决。
纠偏:先写业务目标,再写交付目标,最后才写指标。指标必须能追溯到目标,而不是反过来。
2. 只有结果指标,没有过程指标
结果指标告诉你“到了没有”,过程指标告诉你“还能不能到”。一个项目如果只看里程碑达成率,等到发现落后时,往往已经没有调整空间。
我通常会给每个关键结果指标配 1,2 个过程指标。比如结果是“里程碑按期达成”,过程指标可以是“需求澄清平均耗时”“阻塞问题平均解决时长”“关键路径剩余浮动时间”。
3. 目标没有 Owner
前文已经说过,这里补充一个判断方法:试着问一句“如果这个目标确定完不成,第一个要向管理层解释的人是谁?”如果答案超过一个人,或者需要开会决定,这个目标就没有 Owner。
4. 变更不更新基线
变更批准了,任务加了,但基线文档没动。到了复盘时,所有人对比的都是旧基线,于是项目“超额完成”或“严重延期”,两个结论都可能出现,取决于用哪个版本对比。
我的做法是:变更单生效的同一周内,基线必须刷新,并把新旧差值记录在变更日志里。这样复盘时对比的是“最新批准基线”和“实际结果”,而不是一个模糊的初始承诺。
5. 指标太多,没人看
我见过一个项目看板列了 27 个指标。结果是周会上没人看指标,只讨论本周谁在做什么。指标过载等于没有指标。
经验值是:给管理层看的指标不超过 5 个,给项目组看的指标不超过 12 个。其余指标沉到专项分析里,按需调用。

6. 目标与激励脱节
如果项目目标的达成情况完全不进入任何人的绩效或评价,团队会理性地优先做“被考核的事”,而不是“项目需要的事”。这不是态度问题,是激励设计问题。
我不主张把项目目标直接变成个人 KPI,那会诱发指标操纵。更现实的做法是:把项目目标的关键结果作为团队层面的评价输入,把协作行为、风险暴露、知识沉淀作为个人层面的评价输入。

四、专业判断逻辑:我判断一个项目目标是否合格的四步检查
这套检查我在项目评审、目标审计、PMO 巡检里都会用。它不是评分表,而是四个“能 / 不能”的判断。
1. 第一步:能不能从业务目标推到交付目标
如果不能,说明业务目标只是装饰。判断方法是让业务负责人和项目经理分别独立说出“这个项目为什么值得做”,然后对比两人的答案。如果一个是“提升客户响应效率”,另一个是“替换老旧系统”,目标链条就是断的。
2. 第二步:能不能说清“不做什么”
一个合格的目标必须包含边界。没有边界的项目目标等于开放需求池。我会要求项目章程里明确写出“本期不做清单”,并且由业务负责人签字确认。这份清单在后续每一次范围争论中都会被引用。
3. 第三步:能不能在 5 分钟内解释指标口径
找一个不参与项目的人,向他在 5 分钟内解释核心指标:怎么算、数据从哪来、多久更新、什么算异常。如果讲不清,说明口径没有真正固化。
4. 第四步:变更后能不能回答“代价是什么”
任何一次目标变更都必须回答五个维度的影响:范围、进度、成本、风险、收益。答不上来的变更,我建议先挂起,不要直接进入开发排期。
| 检查步骤 | 判断问题 | 不合格信号 | 补救动作 |
|---|---|---|---|
| 业务到交付的推导 | 业务目标能否推到交付目标 | 两个角色答案不一致 | 召开目标澄清会,重写目标链 |
| 边界清晰度 | 有没有明确的不做清单 | 只有功能清单,没有边界 | 补充不做清单并签字确认 |
| 指标口径 | 5 分钟内能否讲清核心指标 | 口径依赖特定人解释 | 建立指标卡,固化六要素 |
| 变更代价 | 变更能否回答五维影响 | 变更单只有范围描述 | 补做影响分析,暂缓排期 |

五、流程与规范:从立项到复盘的六个关口和五条规则

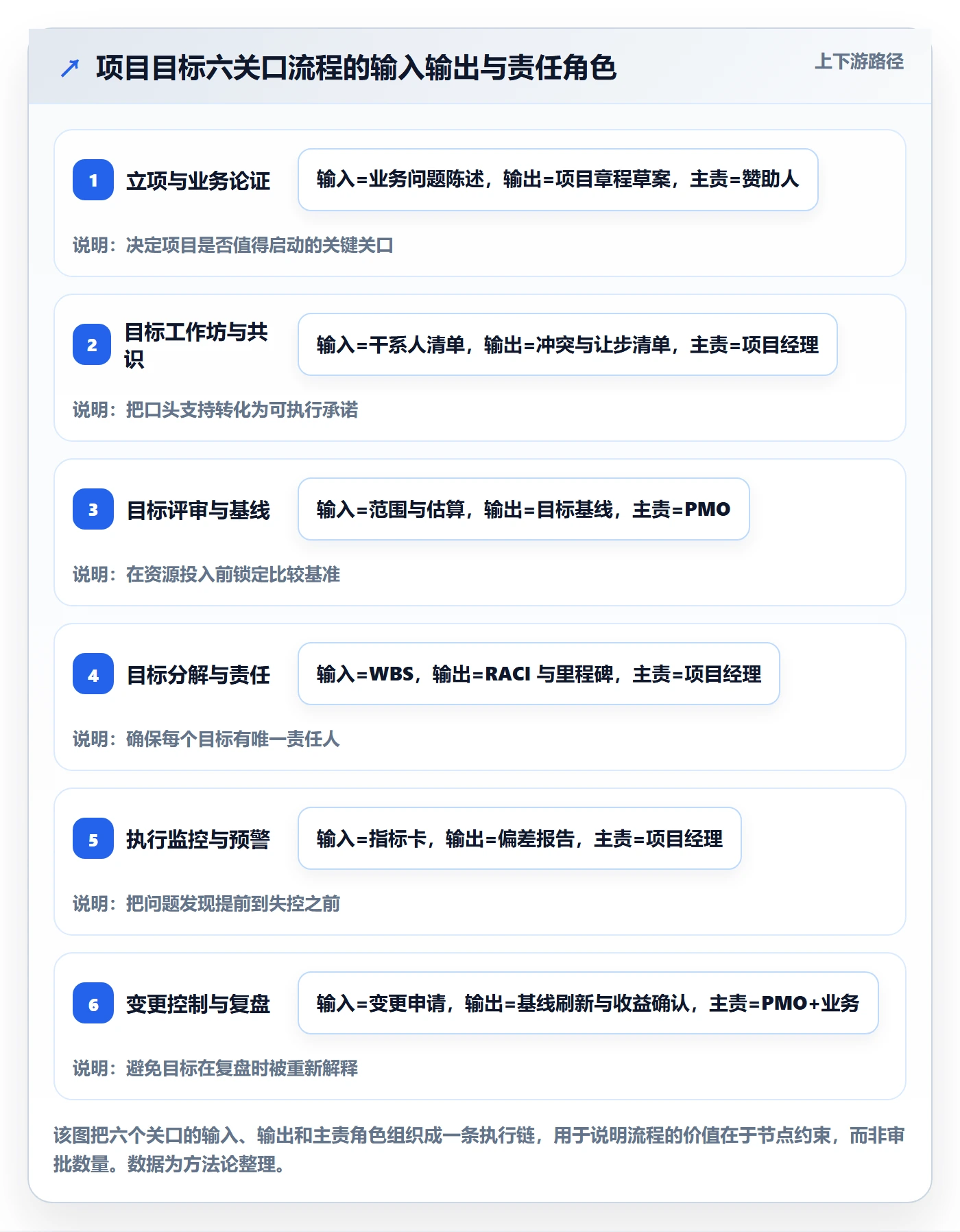

流程不是用来增加审批的,而是用来在关键节点强制对齐。我一般把项目目标流程收敛成六个关口,每个关口有明确输入、输出和检查点。
1. 关口一:立项与业务论证
输入:业务问题陈述、初步收益假设、资源约束。
输出:项目章程草案、收益测算初稿、约束条件清单。
检查点:业务目标是否有可量化的收益口径,而不是“提升效率”这种模糊表达。
2. 关口二:目标工作坊与干系人共识
输入:项目章程草案、干系人清单。
输出:目标共识记录、冲突与让步清单、优先级排序。
检查点:每条业务线是否明确回答了“让出什么”和“接受什么代价”。
3. 关口三:目标评审与基线确认
输入:目标共识记录、范围初稿、进度与成本估算。
输出:目标基线、验收标准、变更控制流程。
检查点:基线是否在大规模开发投入前完成评审。
4. 关口四:目标分解与责任矩阵
输入:目标基线、工作分解结构。
输出:WBS、RACI 矩阵、里程碑计划、团队目标对齐记录。
检查点:每个目标是否只有一个 Accountable。
5. 关口五:执行监控与偏差预警
输入:基线、指标卡、周报 / 看板。
输出:偏差报告、预警记录、纠偏行动项。
检查点:偏差是否在超出阈值后第一时间上报,而不是等到里程碑评审。
6. 关口六:变更控制与收尾复盘
输入:变更申请、影响分析、验收结果。
输出:变更日志、基线刷新记录、收益确认报告、复盘纪要。
检查点:变更是否更新基线,收益是否有人跟踪到业务结果。

7. 五条目标规范
流程解决“按什么顺序走”,规范解决“每一步遵守什么规则”。我一般会立五条规范。
(1)目标描述规范
格式统一为:动词 + 对象 + 指标 + 时限 + 边界。例如“在 2026 年 Q2 前,将采购订单平均处理时长从 4.2 天降至 2.5 天以内,覆盖华东区三个工厂,不含供应商协同模块”。
(2)优先级规范
使用 Must / Should / Could / Won't 四级,并且明确:Must 项延期,项目视为未达成;Should 项延期,需要变更批准;Could 项可被裁剪。
(3)变更规范
明确谁可以提变更、谁评估、谁批准、多久更新基线。我的建议是:变更提出人可以是任何人,评估必须包含技术、业务、财务三方,批准权按影响等级分层。
(4)沟通规范
规定频率、受众、载体、升级路径。周报给项目组,月度目标看板给管理层,风险升级路径必须写明“超过什么阈值、多久内、向谁升级”。
(5)验收规范
定义 DOD(完成的定义)、验收标准和收益确认方式。交付验收和收益确认必须分开:交付验收在项目内完成,收益确认往往在项目结束后 3,12 个月,需要指定业务侧跟踪人。
六、关键指标:三层仪表盘与指标卡设计
指标设计最忌讳的是“越多越全”。我的做法是分三层:结果层、交付层、健康层。每层解决不同的管理问题,对应不同的读者。
1. 结果层:回答“值不值得”
结果层指标面向业务负责人和管理层,关注收益实现。常见指标包括:收益实现率、投入产出比、客户价值指标、客户满意度、市场响应速度。
这类指标的难点在于归因。项目上线后业务改善,有多少来自项目、多少来自市场变化?我的判断是:结果层指标不追求精确归因,但必须建立“可对比基线 + 跟踪周期 + 业务侧责任人”三件套。
2. 交付层:回答“到没到”
交付层指标面向项目经理和交付团队,关注执行可控性。常见指标包括:进度偏差、成本偏差、范围变更率、缺陷逃逸率、里程碑按期达成率。
这里我要强调一个容易忽视的指标:范围变更率。它不是用来考核团队的,而是用来检测目标边界是否失效。如果变更率持续高于预期,说明前期边界定义或共识流程有问题,而不是团队执行不力。
3. 健康层:回答“还能不能持续”
健康层指标面向团队和管理者,关注组织可持续性。常见指标包括:风险暴露度、干系人满意度、团队负荷、决策周期、关键人员流失风险。
我特别看重“决策周期”。一个项目如果平均决策周期超过 5 个工作日,健康层就已经亮黄灯。因为决策延迟往往不是流程问题,而是目标 Owner 不清晰导致的互相等待。

4. 指标卡六要素模板
任何一个进入看板的指标,都必须写清六要素。以下是我常用的指标卡结构,可直接落地为表格或工具字段。
| 要素 | 说明 | 示例(里程碑按期达成率) |
|---|---|---|
| 定义 | 指标衡量什么 | 按基线计划日期完成且通过评审的里程碑占比 |
| 公式 / 口径 | 如何计算 | 按期达成里程碑数 ÷ 当期应达成里程碑数 |
| 数据来源 | 数据从哪里取 | 里程碑评审记录 + 项目计划工具 |
| 统计频率 | 多久更新一次 | 每两周一次 |
| 阈值 | 什么算正常 / 异常 | ≥ 90% 正常,80%,90% 关注,< 80% 预警 |
| 责任人 | 谁负责解释和纠偏 | 项目经理 |
5. 什么指标不该用
比“用什么指标”更重要的是“不用什么指标”。我列几类我会主动拒绝的指标。
- 无法采集或采集成本极高的指标:比如要求人工每周统计跨系统操作时长,数据质量必然崩坏。
- 容易被单方面操纵的指标:比如“缺陷数量”,会诱发缺陷不录入。
- 与目标无因果链的指标:比如把“代码行数”当作产出指标。
- 责任人无法影响的指标:比如让项目经理对市场占有率负责。
- 口径每次都在变的指标:说明它不是指标,是话题。
七、案例观察:中大型企业如何用工具把目标流程固化下来
流程和规范如果只停留在文档里,三个月后就会退化。中大型企业项目多、角色多、变更频繁,靠人力维护目标一致性成本极高。我在几个 500 人以上组织的项目里,观察到一个共同做法:把目标流程固化进项目管理工具,让流程不依赖个人记忆。
1. 目标与需求、任务的链路打通
在 PingCode 这类面向中大型企业的研发项目管理平台里,我通常会把业务目标、项目目标、里程碑、需求、任务做分层关联。这样做的价值不是“好看”,而是当某个需求变更时,可以反向查出它影响哪条目标、哪个里程碑。
我见过一家企业在内网私有化部署了项目管理平台,把目标卡和需求池关联起来。变更评审时,系统能直接列出受影响的目标和里程碑,把原本需要 2,3 天的影响分析压缩到半天以内。这是流程固化的真实收益:不是省了审批,而是让影响分析变得可计算。
2. 指标卡作为工具字段而不是会议材料
把指标六要素写进工具字段后,最大的变化是“口径不再依赖某个人解释”。新加入项目的人打开指标卡,就能看到定义、公式、来源、频率、阈值和责任人。
我的观察是:指标口径从“口头约定”变成“系统字段”之后,复盘会上的口径争议议题数量通常下降一半以上。因为争议往往来自记忆差异,而不是真实分歧。
3. 支持私有化部署与迁移的现实意义
对中大型企业、尤其是制造、金融、能源类组织,数据出域是硬约束。支持私有化部署的项目管理平台,能让目标、基线、变更日志、指标数据都留在内网,这对审计和合规很关键。
另一个现实问题是工具切换成本。我参与过从 Jira 迁移到国产项目管理平台的项目,最担心的不是功能差异,而是历史数据、工作流、权限模型的迁移完整性。支持 Jira 平滑迁移的平台,能显著降低切换期的目标数据丢失风险,避免出现“旧系统有基线、新系统没基线”的断层。

4. 工具不能替代的三件事
必须说清楚边界:工具能固化流程,但不能替代目标判断、不能替代冲突协调、不能替代收益确认。
- 目标判断:业务目标是否值得做,是管理层决策,不是系统字段。
- 冲突协调:资源让步和优先级排序,需要人和人之间谈,工具只能记录结果。
- 收益确认:业务结果是否真的改善,需要业务侧持续跟踪,工具能提醒,不能证明。
八、不同情况下的行动建议
同一套方法,在不同组织成熟度下落地方式完全不同。下面按三种典型情况给建议。
1. 情况一:目标流程基本空白,靠人盯
症状:没有项目章程模板,目标写在会议纪要里,变更靠口头,复盘靠回忆。
建议动作(按优先级):
- 先做一张目标澄清表,强制写清业务目标、交付目标、边界、Owner 四项。
- 选一到两个试点项目,建立目标基线和变更日志。
- 建立 5 个以内的管理层指标卡,口径写清楚六要素。
- 暂不引入复杂工具,先用文档模板跑通流程。
这个阶段的取舍:不要追求流程完备,先追求“目标可追溯”。能回答“当初承诺了什么、改过几次、谁批的”,就已经是巨大进步。
2. 情况二:有流程但执行走样,文档和现实两张皮
症状:有模板但没人填,有基线但不更新,有指标但没人看。
建议动作:
- 把基线刷新和变更批准绑定,不刷新基线,变更不算生效。
- 把指标卡从文档迁到项目管理工具,变成必填字段。
- 把目标达成情况纳入项目层面评价,而不是只看交付时间。
- 每月做一次目标健康巡检,检查 Owner、基线、口径三项。
这个阶段的取舍:流程会变重,短期会有人抱怨。但如果目标是让流程真正生效,就必须接受一段时间的手续成本。关键是把手续放在真正需要约束的节点,而不是每个环节都加审批。
3. 情况三:多项目并行,目标之间互相冲突
症状:同一个业务团队被三个项目同时占用,优先级由谁声音大决定。
建议动作:
- 建立项目组合层面的目标视图,把业务目标映射到项目集。
- 用统一优先级规范裁决资源冲突,减少临时拍板。
- 设置组合级指标看板,跟踪整体收益实现率,而非单项目交付率。
- 对资源冲突高发的团队,提前做容量规划,而不是事后协调。
这个阶段的取舍:组合治理会削弱单个项目经理的自主权,但对组织整体是必要的。我倾向于保留项目经理在项目内的决策权,把跨项目资源裁决上升到组合层。

九、不同情况下的取舍:五个真实的两难选择
方法论最容易骗人的地方,是假装所有选择都有标准答案。下面五个取舍,我给的是判断依据,不是唯一解。
1. 取舍一:目标写得细还是写得粗
写得细的好处是边界清晰、复盘可对比;坏处是前期耗时,且容易在快速变化的环境里过时。
写得粗的好处是灵活、启动快;坏处是执行期争议多、变更无依据。
我的判断:交付目标和边界必须写细,业务目标可以适度写粗。因为交付目标是项目经理可控范围,业务收益本身受市场影响,写太细反而失真。
2. 取舍二:基线刚性强还是弱
基线刚性强,变更有约束,但可能拖慢响应速度;基线弱,响应快,但复盘困难。
我的做法是分层刚性:Must 级目标和关键里程碑基线刚性强,变更必须走完整流程;Could 级内容和实现方式保留弹性,由项目组自行调整。
3. 取舍三:指标少而准,还是多而全
少而准的代价是可能漏掉重要信号;多而全的代价是没人看。
我的判断标准是:只保留能触发行动的指标。如果一个指标异常时没人会因此做任何决定,这个指标就不该进入看板。
4. 取舍四:流程规范优先还是交付速度优先
在成熟业务和合规要求高的场景,流程优先;在探索型、验证型项目,速度优先。
判断依据可以看两点:失败代价是否可逆、外部合规是否硬约束。两者都高,就必须流程优先。
5. 取舍五:工具先行还是流程先行
工具先行容易变成“买了系统没人用”;流程先行容易变成“文档一堆没人执行”。
我的建议是:先用最小模板跑通一个试点项目,再根据真实痛点选工具。工具是用来固化已经被验证的流程,而不是用来发明流程。对中大型企业来说,如果已经确定要引入平台,优先考虑支持私有化部署和迁移路径清晰的方案,能减少后续返工。
十、模板与行动清单:48 小时内可以开始做的事
最后给一份可直接使用的清单。我不建议一次性全做,而是按优先级推进。
1. 目标澄清表字段
- 业务目标(含收益口径与量化指标)
- 项目交付目标(交付物、时间、质量标准)
- 本期不做清单
- 目标 Owner(唯一 Accountable)
- 关键假设与约束条件
- 主要干系人与让步承诺
2. 指标卡字段
- 指标名称与所属层级(结果 / 交付 / 健康)
- 定义与公式口径
- 数据来源与采集方式
- 统计频率
- 阈值与预警规则
- 责任人
3. 变更评审单字段
- 变更描述与提出人
- 变更原因
- 影响分析:范围、进度、成本、风险、收益
- 是否影响 Must 级目标
- 批准人与批准日期
- 基线刷新记录
4. 复盘清单
- 目标达成情况(对照最新批准基线)
- 变更次数与变更原因分布
- 指标异常项与处理结果
- 收益确认进展与跟踪责任人
- 经验沉淀与流程改进项
5. 48 小时行动建议
- 第 1 天:选一个正在进行的项目,拉业务负责人和项目经理,各自独立写下项目目标,比对差异。
- 第 1 天:补一份“本期不做清单”,哪怕只有五条。
- 第 2 天:为核心目标建立 3,5 个指标卡,写清六要素。
- 第 2 天:设一个变更阈值,明确超过多少需要走变更评审。
- 第 2 天:指定每个业务目标的收益跟踪责任人,哪怕只是先记下名字。
项目目标的本质不是把话说满,而是让所有人对“做到什么程度算做到”有同一个答案。分层让目标可传导,基线让变更可追溯,Owner 让责任可落地,口径让复盘可对话。这四件事做扎实,流程和指标才有意义。
如果你现在手里正有一个目标模糊、变更频繁、复盘总吵架的项目,不要从买工具开始,先从那张目标澄清表和“本期不做清单”开始。它们不贵,但能立刻暴露真正的问题:到底是目标不清,还是共识不够,还是根本没有人为结果负责。
常见问题解答(FAQ)
1. 项目目标到底要写到什么颗粒度,才算合格、可执行?
我带的项目每次启动会都写目标,可最后大家理解还是不一样,验收时才发现各说各话。老板问我目标是什么,我只能念一遍项目章程里的那句话,自己都觉得虚。到底写到什么程度算够?
用一个固定的描述公式来卡:动词 + 交付对象 + 量化指标 + 时限 + 边界条件,五项缺一项就打回重写。举例对比,不合格写法是“完成客户系统升级,提升用户体验”;
合格写法是“2026年6月30日前,将订单模块平均响应时间从1.8秒降到0.8秒以内,覆盖全部12个下单入口,不包含第三方支付网关改造”。判断颗粒度是否够,用三个测试:第一,把目标交给没参加过启动会的人读,他能否说出交付物和验收方式;第二,是否每一项都有唯一责任人,且责任人是具体的人名而不是部门;
第三,能否从目标反推出至少一个验收证据(测试报告、上线记录、财务口径的收益数据)。如果三条中有一条做不到,说明目标还停留在口号层,需要回到目标澄清会重写。另外建议在目标文档里强制写一栏“不做什么”,边界写清楚,后续范围扯皮能减少一半。
2. 项目目标和 KPI、OKR 是什么关系?为什么我总觉得它们互相打架?
我们公司年初定 OKR,季度考核又看 KPI,项目本身还有交付目标,三套东西挂在我头上。我经常搞不清哪个才是真目标,做项目时为了保 KPI 会牺牲一些长期收益,心里很别扭。
三者层级不同,不要并列看待。OKR 回答“为什么做、要往哪个方向突破”,通常按季度或半年设,偏方向性和挑战性;KPI 回答“日常运转是否健康”,是可重复考核的稳态指标;项目目标回答“这一件具体的事,在什么时间、交付什么、达到什么标准”,是有明确起止的一次性承诺。
我的做法是建立一条映射链:业务收益目标 → 项目目标 → 阶段里程碑 → 团队个人目标,每一层只允许向下拆解、不允许跨层替代。项目目标里必须保留至少一个能上溯到业务收益的结果指标,否则这个项目就只是任务清单。
关于打架:如果 KPI 和项目目标冲突,通常是考核周期错配,可以把项目关键节点完成情况设成过程性考核项,把收益确认放到收益复盘环节单独评,而不是把两个周期的指标塞进同一次考核。还有一个判断原则:OKR 不能直接当项目计划用,它没有范围和验收标准,必须再落一层项目目标和 WBS 才可执行。
3. 关键指标到底该选几个?口径怎么定才不会每次汇报都吵架?
我最头疼的是月度汇报,同一个进度,研发说完成 80%,测试说只有 50%,业务说根本没看到东西。指标越加越多,看板做了一屏,没人真看。到底该选几个指标、口径怎么写?
数量上建议控制在 8 到 12 个,并固定分三层:结果层(业务收益实现、客户价值、成本回收)2 到 3 个,交付层(进度偏差、成本偏差、范围变更率、缺陷率、里程碑达成率)4 到 6 个,健康层(风险暴露、干系人满意度、团队负荷、决策周期)2 到 3 个。超过 15 个基本就等于没有重点。
口径争议的根因是只写了指标名、没写定义,所以每个指标都要配一张指标卡,六个字段缺一不可:指标定义、计算公式、数据来源系统、统计频率、预警阈值、责任人。
比如进度类指标要明确写清是算挣值口径还是算任务数量口径,挣值口径下进度绩效指数等于挣值除以计划价值,成本绩效指数等于挣值除以实际成本,这两个数都是从同一套工作分解结构和工时记录里来的,把数据源钉死,研发和测试就不会各报各的。验收类指标则要写清分母是什么:是所有需求条目,还是验收通过的需求条目。
落地做法是先跑一个月,把第一次数据拿出来对数,对不上的当场改口径写进文档,之后任何人提问都以文档为准,不在会上临时解释。阈值建议分三档:绿色正常、黄色需关注、红色触发升级,红色必须绑定明确动作,比如成本绩效指数连续两周低于 0.9 就启动变更评审,而不是只标个颜色完事。
4. 目标基线确认之后,业务方又提新需求,该走什么流程才不算失控?
项目走到一半,业务方说市场变了,要加两个功能,还希望不加时间不加人。我既不想得罪业务,又怕项目彻底失控,之前吃过一次亏,最后延期两个月,复盘时全算我头上。这种情况到底怎么处理?
核心原则是:基线可以改,但必须留下痕迹、付出代价、经过批准。具体走六步。第一,提变更的人填写变更申请单,写清变更内容、业务理由、期望时间、不提会有什么损失。
第二,项目经理做影响分析,必须覆盖五个维度:范围、进度、成本、风险、收益,每一项都给出量化影响,例如增加多少人天、关键路径推迟多少天、需要新增哪个外部依赖。第三,给出至少两个可选方案,典型是换取,要么加资源保时间,要么保资源延时间,要么降范围换时间,不允许出现三项全保的方案,那是自欺欺人。
第四,按金额或工期影响设审批权限,例如影响在 5 人天以内由项目经理和产品负责人双签,超过 5 人天或影响关键路径的上升到项目指导委员会,权限表要在项目启动时就定好并公示。第五,变更批准后同步更新三样东西:项目目标与范围基线、进度与成本基线、指标卡里的范围变更率,只更新计划不更新基线,等于基线作废。
第六,把范围变更率当作健康度指标持续跟踪,我一般把季度累计范围变更率超过 15% 视为预警线,超过就要向上做专题汇报,因为那通常不是需求变化快,而是前期目标澄清没做到位。最后提醒一句,变更评审单要留档,复盘时它是保护项目经理最有力的材料。
核心关键词
文章包含AI辅助创作:项目目标流程与规范:项目经理项目目标最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/306736
读者评论
做项目经理的会很有共鸣,尤其业务目标、交付目标、里程碑、团队目标混在一起这点。很多复盘吵架不是结果差,而是一开始没统一定义和基线。
RACI只留一个Accountable和指标六要素很实用。实际项目里最怕集体负责,出问题没人说清谁该解释;口径不统一,同一个成功率能算出三个版本。
冲突与让步清单是亮点。启动会表态容易,但资源让渡、停机窗口、旺季切换不提前谈,执行中一定爆发。检查步骤也偏实操,不是空讲SMART。
