验收这件事我做了十几年,真正让我改变认知的不是某本方法论,而是一个失败案例。2021年我以外部顾问身份介入一个制造业客户的 MES 与 ERP 集成项目,项目已经走到终验阶段,客户方运营副总在验收会上只说了一句话:“系统能跑,但我看不出它帮我省了谁。”这句话之后项目拖了四个月,尾款只结了一半,双方各写了一份复盘报告,互相指责对方“验收标准不清”。
复盘时我把从启动到终验的所有会议纪要、变更单、验收记录按时间轴排开,逐个标注每个争议点在哪个阶段本可以解决。结论很反常识:这些争议几乎没有一个是“标准写得不清楚”,绝大多数是“目标从来没有对齐过”。标准写得再细,也没法替代目标共识。
这篇文章我想把这件事讲透。我会把验收拆成标准层、流程层、指标层、证据层四件事,讲清楚项目经理如何用关键指标把干系人目标协同起来,让验收从“最后一场辩论”变成“中途就能预判的结果”。
一、先给结论:验收争议的根因不是标准缺失,而是目标协同失灵
先把我最核心的判断放在前面,后面所有内容都是围绕它展开的。
验收失败的本质,是三个东西没有在同一个时间点对齐:干系人目标、验收标准、数据口径。标准是目标的翻译,指标是标准的度量,证据是指标的凭据。四者只要有一环脱节,验收就一定会变成扯皮。
1. 我复盘过的一批争议项目,根因分布长什么样

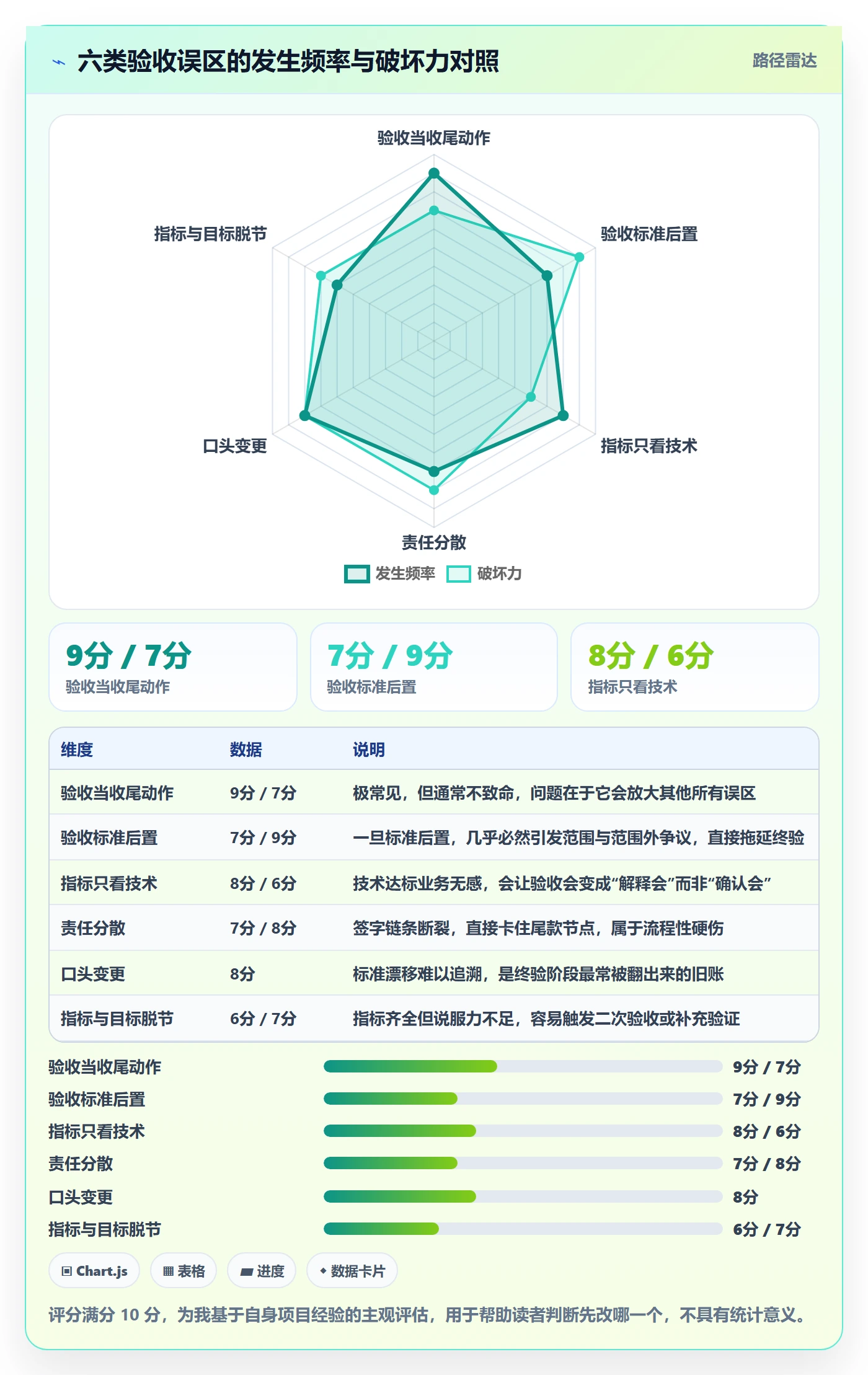

在开始讲方法之前,我先说清楚数据来源,避免读者误以为这是行业统计。这是我个人复盘过的二十多个验收争议项目(软件交付、系统集成、工程分包、采购服务),按“争议最早可以在哪个阶段被消除”做了归类,属于经验性观察,不是行业抽样调查,请当作参考而非基准。
归类结果对我冲击很大:真正因为“验收标准文档写得不完整”导致的争议,只占很小一部分;而目标未对齐、标准后置、责任分散、指标口径不一致这四类,加起来占了压倒性比例。

2. 三个可以直接拿去用的结论
第一个结论:验收标准必须在项目启动阶段就和目标一起定,而不是在收尾阶段补。标准后置的项目,几乎必然经历“交付物做完了,业务方说这不是我要的”的过程。
第二个结论:目标协同不是开会沟通,是把每个人的目标翻译成可度量的指标,并绑定责任人和数据源。“加强沟通”这种话在验收现场毫无作用,有用的是一张写清楚“谁看哪个数、数从哪来、谁签字”的映射表。
第三个结论:指标不是越多越好,而是要能证明目标达成。我见过一份有 68 个验收指标的清单,结果验收会上没人看得懂其中 40 个,最后仍然靠“领导拍板”收场。

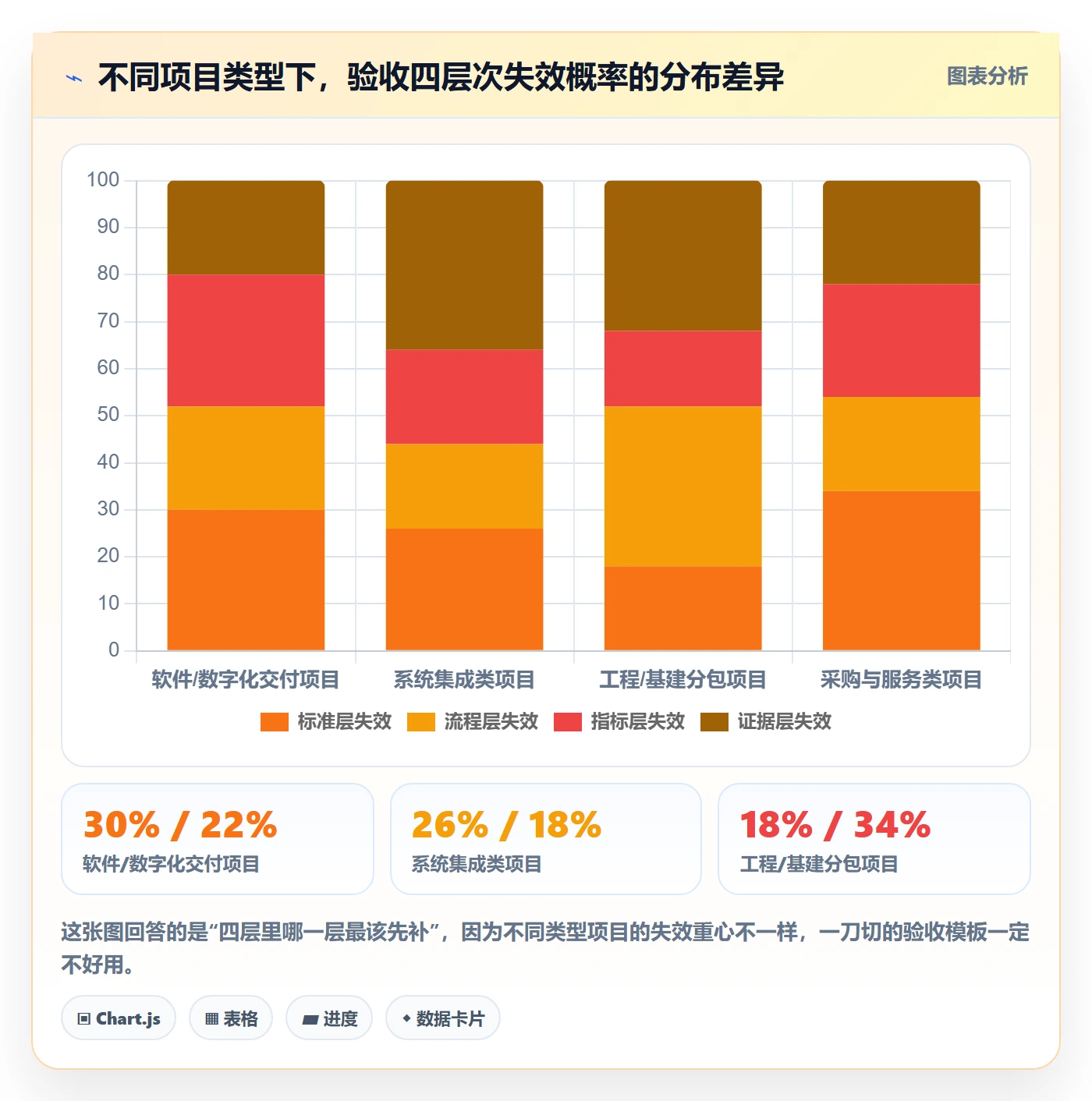

3. 验收的四个层次:标准、流程、指标、证据
我把整套体系拆成四层,后面每一层都会有独立的章节展开。标准层回答“什么算过”,流程层回答“按什么顺序过”,指标层回答“用什么证明过”,证据层回答“拿什么留痕”。
这四层里,最容易被忽略的是证据层。大多数项目组把精力放在写标准上,却没有设计证据的采集方式和归档路径,导致验收时“明明做过但拿不出记录”。这种情况在跨组织项目里尤其致命。

二、真实场景:一个集成项目如何在终验前七天崩盘
抽象的道理讲完,我讲一个具体到时间点的场景。这个案例我已经做了脱敏,只保留结构,目的是让读者看到问题是怎么一步步长出来的。
1. 项目背景与关键时间线
客户是一家年营收几十亿的制造企业,乙方是系统集成商,项目内容是打通 MES、WMS 与 ERP 之间的订单和库存数据,合同额按人天计,分三期付款,终验后结清尾款。项目周期原定七个月。
启动会上,双方签署了一份《项目目标说明书》,里面写的是“实现订单全流程可视”“提升库存数据准确性”“降低人工录入工作量”。这三句话看起来很漂亮,但没有一句是可度量的。
第三个月,业务部门提出要增加“按班组维度的产出分析”,乙方认为是范围外,最后折中做成“后续迭代”。第五个月,数据准确性没有明确口径,双方各自用不同报表对比,一个说 97%,一个说 89%。第七个月,终验会上,运营副总那句“看不出它帮我省了谁”直接引爆。

2. 崩盘点:三个目标从未对齐
我把这个项目的问题总结成三句话,每一句都对应一类典型的协同失灵。
第一,客户高层要的是“经营可视”,业务部门要的是“报表好用”,IT 部门要的是“系统稳定”,三个目标在验收会上被同时拿出来,但没有一个能对应到同一份验收清单。
第二,乙方项目经理的 KPI 是“按期上线”和“回款”,客户业务负责人的 KPI 是“上线后不出乱子”,两者的激励方向在验收节点上是冲突的。乙方希望早点签,客户希望多观察一段时间。

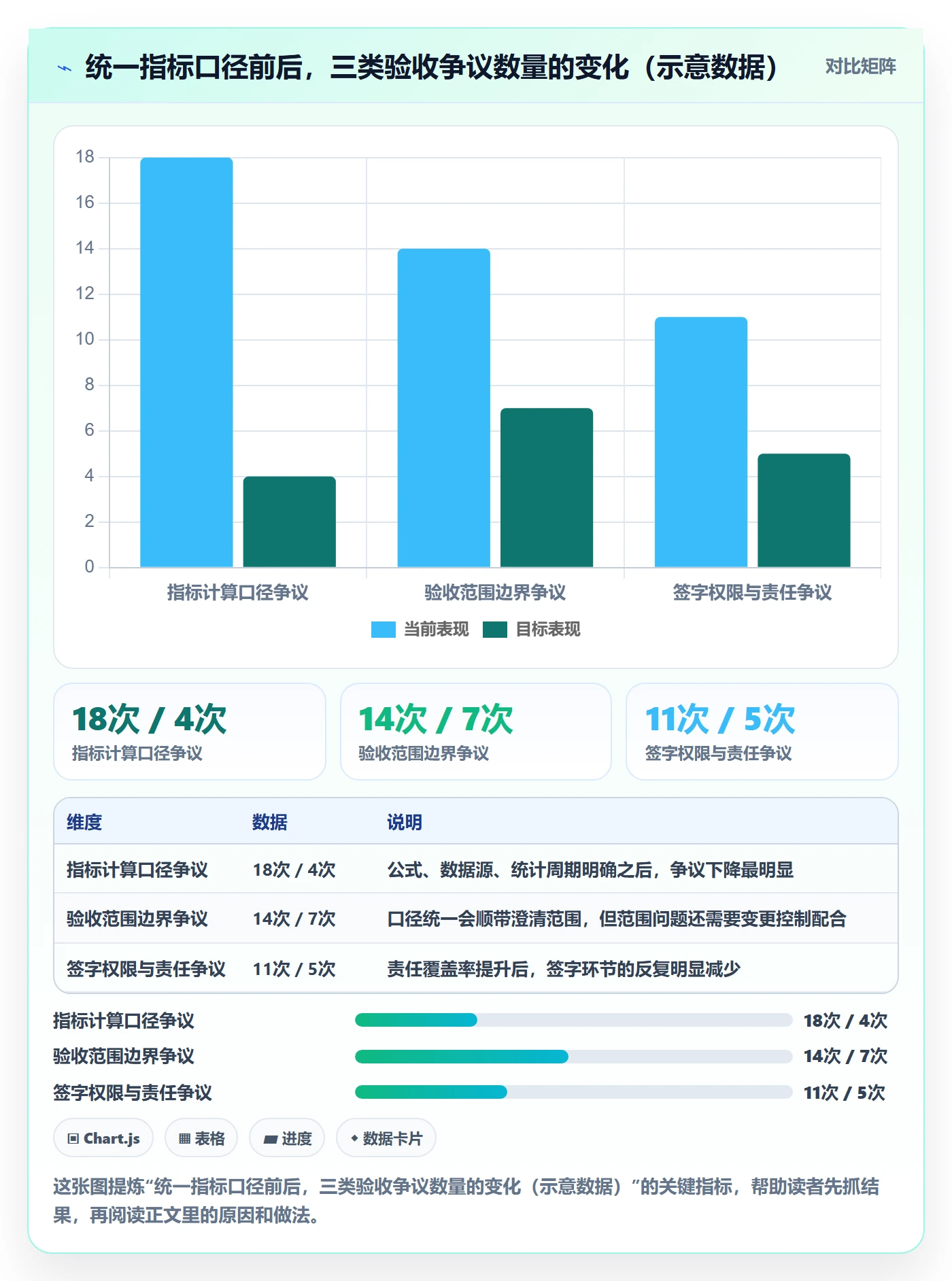

第三,“库存数据准确性”这个指标,甲方按财务对账口径算,乙方按系统内一致性算,数据源不同、公式不同、周期不同,吵到终验都没结论。这不是技术问题,是口径治理问题。
3. 如果重来一次,我会在哪三个节点做干预
我在复盘报告里只写了三个干预点,因为写多了没人执行。
第一个干预点:启动会上不做目标宣讲,做目标翻译。把“提升库存数据准确性”翻译成“以财务月末对账差异行数为口径,上线三个月内差异行数不超过 X 行”,并当场确认数据源和责任人。
第二个干预点:在第一个里程碑就做一次“微型终验”。不等系统做完,先用一个最小闭环走完整套验收流程,暴露签字权限、证据格式、评审节奏的问题。这套做法后来我在多个项目里复用,效果稳定。
第三个干预点:把变更影响评估做成硬门槛。任何需求变更必须回答三个问题:影响哪些验收项、影响哪个指标、需要谁重新签字。答不上来就不进变更流程。
三、拆解六类常见误区:它们让验收从可控变成不可控
下面这六类误区,我在项目里几乎每周都能见到。我把它们按“发生频率 × 破坏力”排了序,破坏力指的是它对验收周期和回款的影响。
1. 把验收当收尾动作,而不是全周期的持续动作
最普遍的误区。很多团队的心智模型是“做完 → 验收”,而正确的心智模型是“边做边验收,最后一公里只是汇总”。真正做得好的项目,验收是周复盘的固定议题,不是收尾阶段的临时工程。
这带来的直接差别是:前者在终验时手里已经有一摞签字记录,后者在终验时才开始整理材料,光凑证据就要两周。

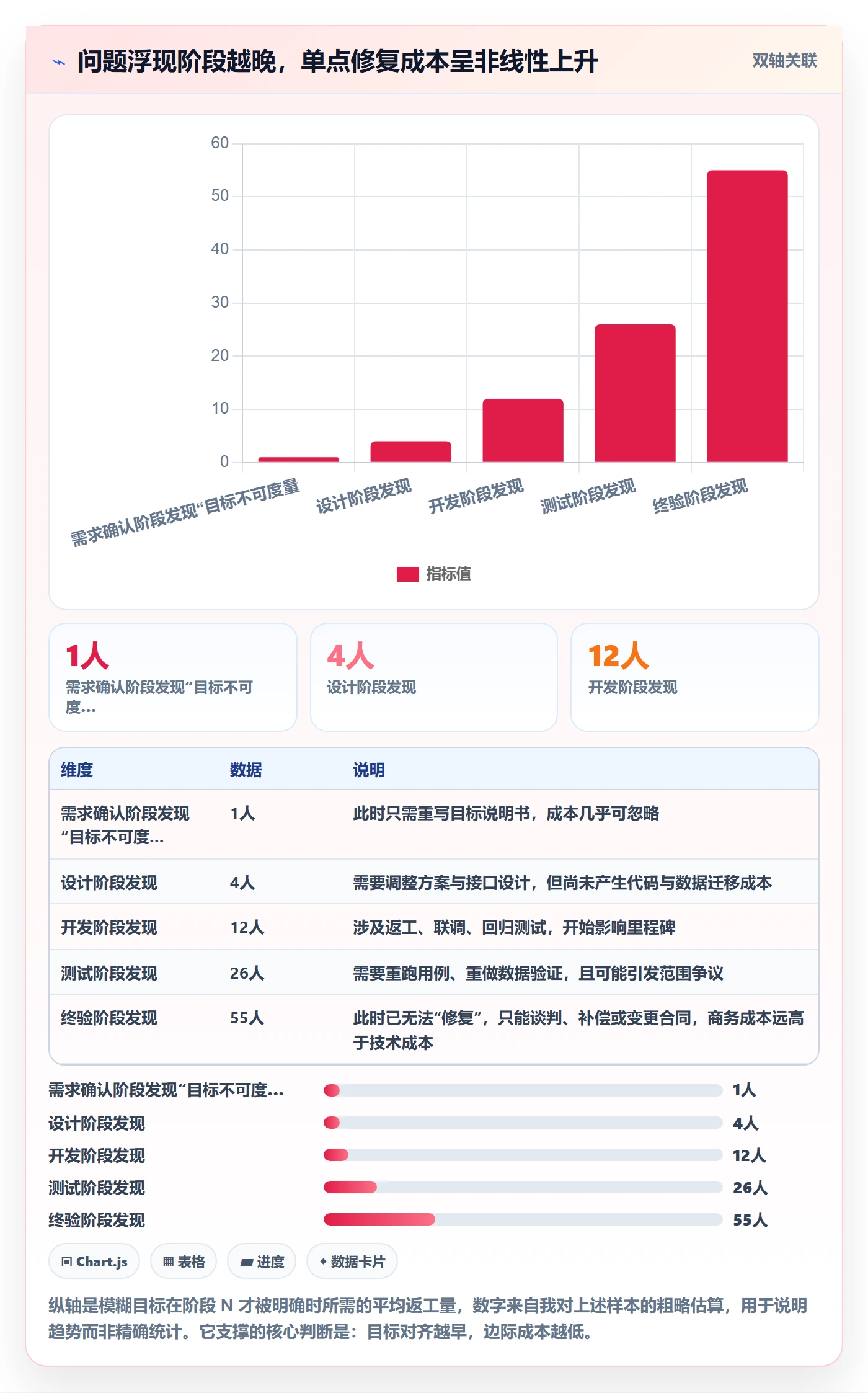

2. 验收标准后置:用结果反推规则
标准后置的典型信号是:项目已经上线,团队才开始写《验收测试方案》。此时写出来的标准,本质是在为已经完成的东西找理由,业务方会本能地抗拒。
标准必须早于交付物存在,而不是晚于交付物存在。如果实在赶不上,退一步也要在第一个可演示版本出来之前定稿。
3. 指标只看技术,不看业务价值
只盯缺陷密度、接口成功率、响应时间这些技术指标,会导致一种荒谬局面:所有技术指标全绿,业务方却说“没感觉”。
我建议每个项目至少保留 2 到 3 个业务侧结果指标,哪怕口径粗糙,也要让业务方在验收会前就看到数字变化。
4. 责任分散:集体负责等于无人负责
验收清单上写着“业务部门确认”,但没有写具体到人。结果验收会上所有人都说“这个我要回去问一下”。每一个验收项必须有唯一签字责任人,以及唯一备份责任人。两人以上“共同负责”的写法,在验收现场基本等于没人负责。
5. 口头变更导致标准漂移
这类问题最难处理,因为它在过程中往往很友好:“这块你先改一下,验收的时候我们一起看。”等到验收时,改过的东西没人认,没改的东西又成了“不符合现在需求”。
我的做法是:任何影响验收项的变更,必须留下一条可检索的记录,哪怕只是一封确认邮件。记录的目的不是追责,而是保证标准不被悄悄改写。
6. 指标好看但证明不了目标
比如“系统可用率 99.9%”很好看,但它证明不了“降低了人工录入工作量”。指标与目标之间必须有一条显式的推理链,否则指标就是自娱自乐。

四、专业判断逻辑:标准在前、流程在中、指标在后、证据贯穿全程
这一节进入方法论。我把它压缩成一句话:标准在前,流程在中,指标在后,证据贯穿全程。下面逐层展开。
1. 标准层:验收对象、判定规则、准入门槛
标准层要回答三个问题:验什么、怎么判、什么条件下才允许进入验收。第三个问题最容易被忽略,但它能挡掉大量无效验收会。
我通常要求标准层至少包含四类信息:验收对象清单、每个对象的判定规则、不通过的处置方式、以及进入下一阶段的准入门槛。准入门槛的作用是防止“带病验收”,比如关键缺陷未闭环就不允许启动终验。
判定规则要尽量避免“符合要求”“满足业务需要”这类表述。可用的写法是“在 X 数据集、Y 场景下,结果满足 Z 条件”。
2. 流程层:预验收,整改,复验,终验,移交
流程层的核心不是阶段数量,而是每个阶段的输入、输出、责任人和触发条件。我见过太多项目的流程图画得很漂亮,但没有写清楚“谁有权宣布进入下一阶段”。
预验收的价值在于提前暴露问题,而不是走个仪式。如果预验收通过率高得离谱,反而要警惕,很可能是判定规则太松。
移交环节经常被当成走过场,但它是权利义务真正转移的节点。移交流程缺失,会导致验收签完字之后运维团队不接、业务团队不会用,最后又绕回项目组。
| 阶段 | 关键输入 | 关键输出 | 责任人 | 是否可跳过 |
|---|---|---|---|---|
| 预验收 | 已完成的功能、测试记录、缺陷清单 | 预验收问题清单、整改责任人名单 | 乙方项目经理 + 甲方业务代表 | 不建议跳过 |
| 整改 | 预验收问题清单 | 问题闭环记录、复验申请 | 乙方技术负责人 | 不可跳过 |
| 复验 | 整改证据、复验申请 | 复验结论、遗留问题备忘 | 甲方质量/测试代表 | 不可跳过 |
| 终验 | 完整证据包、签字授权确认 | 终验报告、签字记录 | 甲方授权验收人 | 不可跳过 |
| 移交 | 终验报告、运维文档、知识转移记录 | 移交确认单、运维接收记录 | 乙方交付经理 + 甲方运维负责人 | 不建议跳过 |
这张表的用法不是照抄,而是逐行问自己:这个阶段在我的项目里,输入齐了吗、输出有人签吗、责任人对吗。任何一行答不上来,就是风险点。
3. 指标层:结果指标、过程指标、协同指标
指标层我建议只分三类,分类太多会失去可操作性。结果指标看有没有达成,过程指标看会不会出问题,协同指标看配合是否有效。
三者的用途完全不同:结果指标用于终验,过程指标用于预警,协同指标用于诊断。把三者混在一起考核,是很多团队的常见错误。

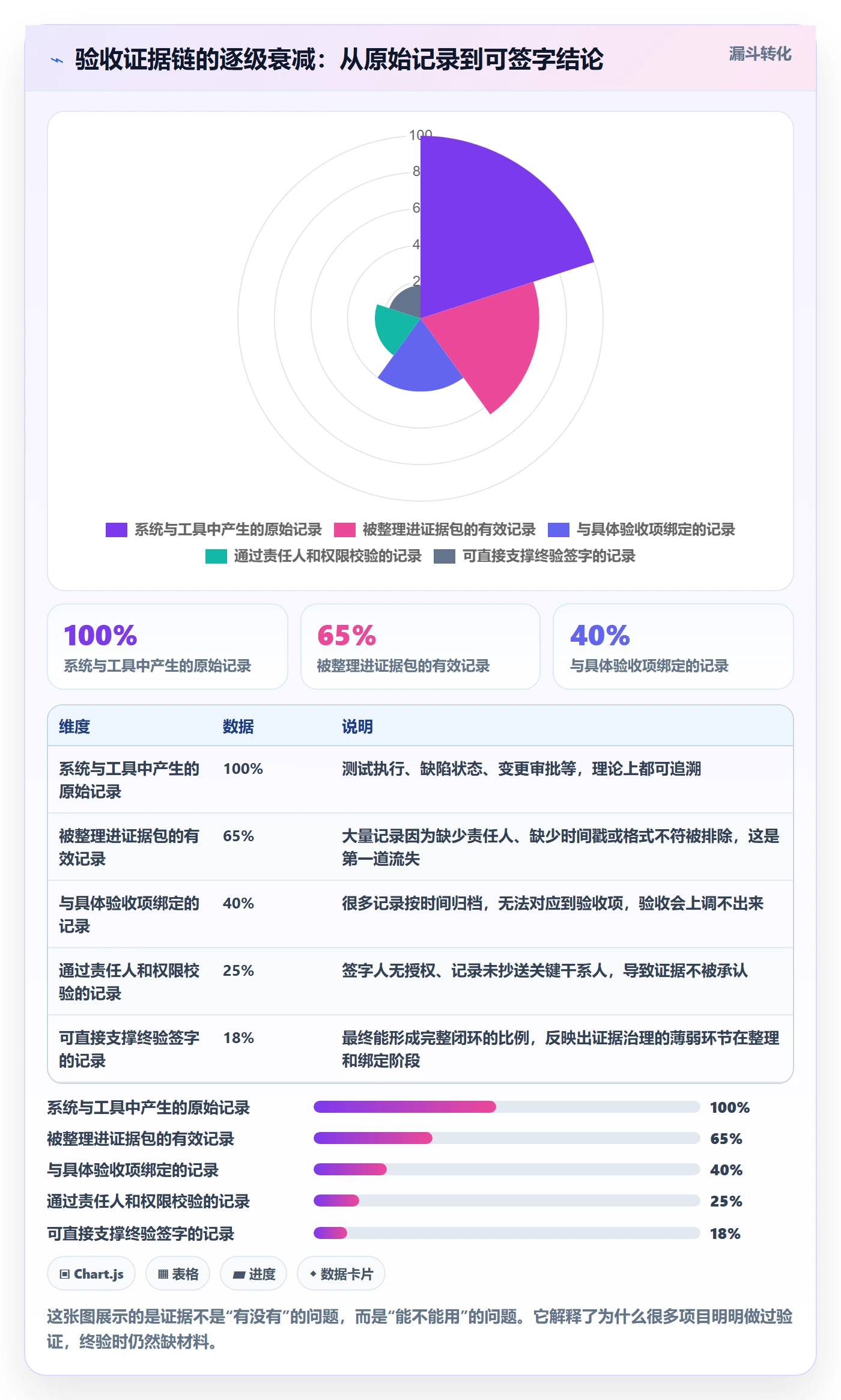

4. 证据层:验收证据链的五个组成部分
证据层的标准是:任何一条验收结论,都能追溯到一条原始记录。我通常把它拆成五个部分:测试或检验记录、会议纪要与评审结论、问题闭环记录、变更单、签字记录。
这五类记录要按验收项维度组织,而不是按时间维度堆在一起。按验收项组织的证据包,在验收会上可以逐项调取,效率差距非常明显。
这里我给一个验收项的结构化示例,它解决的是“标准、指标、证据绑定在一起”的问题。用纯文本或 JSON 记录都可以,关键是字段不能缺。
{
"acceptance_item_id": "ACC-014",
"item_name": "月末库存对账差异行数",
"owner_stakeholder": "财务共享中心-李经理",
"business_goal_ref": "降低月末人工对账工时",
"metric": {
"name": "月度对账差异行数",
"formula": "差异行数 / 总对账行数",
"data_source": "财务对账系统月度报表 RPT-003",
"frequency": "每月一次",
"threshold": "连续三个月不超过 0.5%(示例值,需按项目协商确定)"
},
"pass_criteria": "连续三个月满足阈值且无重大差异未解释",
"evidence_required": [
"月度对账报表截图",
"差异明细说明文档",
"业务负责人确认邮件"
],
"sign_off_owner": "财务共享中心-李经理",
"backup_owner": "IT 部门-王工"
}
这段结构看起来有点重,但它的价值在于:当验收会上有人说“这个指标不是这么算的”,你可以直接打开这条记录,而不是靠回忆争论。我在项目里推行这套结构之后,指标口径相关的争议明显下降。

五、关键指标怎么设计:一张能落地验收的指标地图
指标设计最容易犯的错是“从网上抄一份 KPI 清单”。我下面给的是一套框架和候选指标,具体阈值必须根据项目类型和合同约定来确定,我不会写死任何数值。
1. 结果指标:证明目标是否达成
结果指标直接对应项目目标,数量不宜多,我一般控制在 3 到 5 个。常见候选包括验收一次通过率、目标达成率、缺陷逃逸率、业务侧采纳率。
验收一次通过率指的是首次提交验收即通过的比例,它既反映交付质量,也反映标准与实际的匹配度。缺陷逃逸率指的是验收后才暴露的缺陷占比,它比“测试发现多少缺陷”更能反映交付质量。
业务侧采纳率在数字化项目里特别重要,比如“具备使用权限的目标用户中,月活比例达到多少”。它不一定会写进合同,但它是业务方“有没有感觉”的直接来源。
2. 过程指标:用于预警,不用于考核
过程指标的作用是提前暴露风险。常见候选包括需求确认周期、整改闭环时长、变更影响评估覆盖率、预验收问题密度。
这里我要强调一个判断:过程指标一旦被用于个人考核,就会迅速失去预警价值。因为被考核的人会想办法让数字好看,而不是让问题暴露。整改闭环时长被考核之后,最常见的后果是问题被拆成多条小记录分别闭环。
我的做法是把过程指标放在项目周报里公开,但不与个人绩效挂钩,并且明确说明“本周报数字不好不代表谁做错了,只代表下周要补什么”。
3. 协同指标:衡量目标协同是否真的发生
这类指标最少被使用,但对验收影响极大。候选指标包括决策及时率、争议升级后的解决周期、关键干系人评审出席率、验收项责任人覆盖率。
验收项责任人覆盖率是我最推荐的一个低成本指标,计算方式是“有唯一签字责任人的验收项 ÷ 全部验收项”。这个指标低于 100% 的项目,终验阶段几乎没有不出问题的。
决策及时率也有意思,它衡量的是“需要决策的事项在约定时限内被决策的比例”。很多项目延期不是因为做得慢,而是因为没人拍板。
4. 指标口径表:比指标本身更重要
指标口径不一致是验收争议的高发区。解决办法是每个指标都有一行口径记录,字段至少包括:指标名称、定义、计算公式、数据源、责任人、统计频率、适用场景。
下面这张表是我常用的模板样式,数据是示意值,用来说明结构而不是给标准。
| 指标名称 | 定义与公式 | 数据源 | 责任人 | 频率 | 常见误用 |
|---|---|---|---|---|---|
| 验收一次通过率 | 首次提交即通过的验收项数 ÷ 当期提交验收项总数 | 验收记录台账 | 质量负责人 | 每月 | 被用来施压而放松判定规则,导致数字虚高 |
| 缺陷逃逸率 | 验收后发现缺陷数 ÷ 交付前发现缺陷总数 | 缺陷管理记录 | 测试负责人 | 每阶段 | 缺陷分级标准不统一,导致分子分母口径漂移 |
| 整改闭环时长 | 从问题登记到复验通过的平均自然日 | 问题闭环台账 | 乙方项目经理 | 每周 | 被拆分为多条记录后分别闭环,数字失真 |
| 变更影响评估覆盖率 | 完成影响评估的变更数 ÷ 当期变更总数 | 变更管理记录 | 项目控制负责人 | 每月 | 评估走形式,未标注影响的验收项 |
| 验收项责任人覆盖率 | 有唯一签字责任人的验收项 ÷ 全部验收项 | 验收标准文档 | 项目经理 | 每阶段 | 责任人写成部门而非具体人,实际不可用 |

六、把验收协同固化到系统里:工具能解决什么,不能解决什么
讲到这里会有一个现实问题:这些标准和指标,靠文档和会议能维持多久?我的经验是,项目规模一旦超过几十人、周期超过半年,纯靠文档和会议维护验收协同,成本会迅速上升。
1. 为什么验收协同需要工具承载
原因不复杂。验收协同的难点不在定义,而在持续追踪:某个验收项对应的需求改过没有、测试用例覆盖没有、缺陷闭环没有、证据归档没有。这些关系一旦超过几十个节点,靠人工维护必然出错。
更现实的原因是人员流动。项目中途换人时,如果验收项、指标、证据、责任人之间的关联都散落在个人电脑里,交接就等于重建。
2. 我实际用过的做法:建立需求到证据的追溯链

我推动过的做法是建立一条可追溯链:需求 → 验收项 → 测试用例 → 缺陷 → 证据记录 → 签字结论。这条链上的每一环都可以反查,任何一个环节缺失都能被自动识别。
有了这条链,项目周报里可以直接统计“还有多少个验收项没有绑定证据”,而不是等到终验才盘点。这是把验收从收尾动作前移成持续动作的关键支撑。
在中大型组织的数字化交付场景里,我会优先考虑支持需求、测试、缺陷、发布全链路打通的研发管理平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,需求、迭代、测试、缺陷、知识库在同一套数据模型里,验收项可以直接关联到具体需求与测试用例,缺陷闭环状态可以自动汇总,这样“验收项,证据”的追溯链就不需要靠人工维护 Excel 来维持。它还支持私有化部署,对数据不出内网、需要内部审计留痕的客户来说,这个能力在验收证据合规上往往是硬需求。
另外一类常见场景是原有工具链的迁移。我参与过的几个项目,原来用的是 Jira,后来因为合规、成本或运维要求需要替换。这种情况下迁移成本是选型的关键变量,PingCode 支持 Jira 平滑迁移,需求、缺陷、迭代历史可以较完整地保留下来,这一点在需要保留历史验收证据的项目里价值很高,也是它作为国产替代方案的一个实际优势。
我说这些不是在推荐某款工具万能。工具只是载体,真正决定验收质量的仍然是标准、指标和责任定义,工具的作用是让这些东西可追踪、可交接、可审计。
3. 工具解决不了的三件事
第一,工具解决不了目标未对齐。系统里可以记录标准,但不能替你让业务方和高层对同一个目标达成共识。
第二,工具解决不了责任人不明确。字段里填“业务部门”和填“张三”,系统看起来都能存,但验收效果完全不同。
第三,工具解决不了口径分歧。同一个指标两个部门各算各的,系统只能并排展示,不能替你裁定哪个对。裁定必须由人和流程完成。

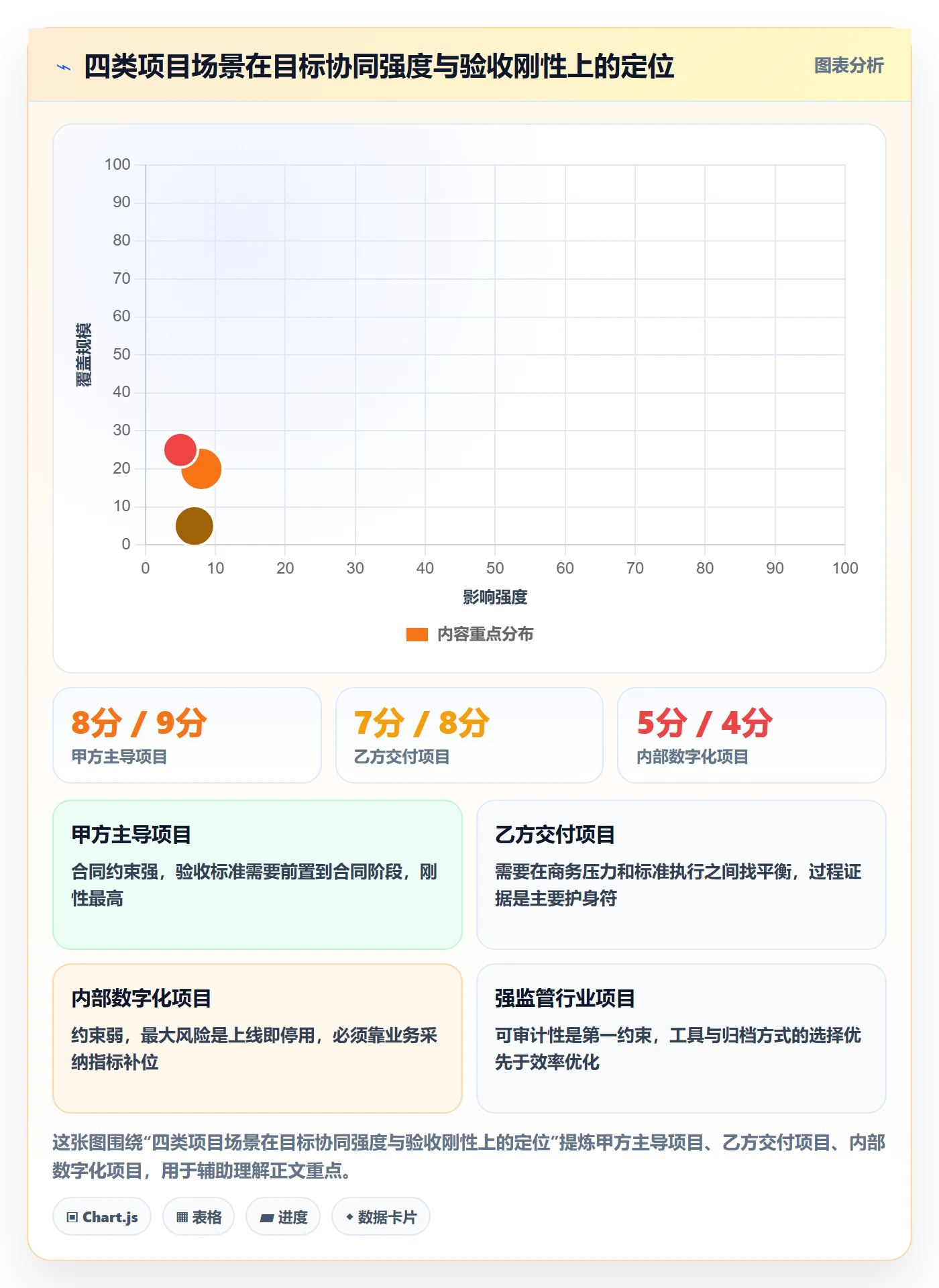

七、不同情况下的行动建议
同一个方法论,在不同项目角色和场景里的执行重点完全不同。下面按四类常见场景给建议,每类只讲最关键的三件事。
1. 甲方主导的项目:把验收标准写进合同附件
如果你是甲方项目经理,最重要的动作是在合同阶段就把验收标准作为附件确定下来,而不是等到实施阶段再补。合同附件里的验收标准,比事后任何沟通都有效。
第二件事是明确授权签字人。要在项目启动阶段就书面确认谁有权签字、签字范围是什么、变更时需要谁重新授权。这一条能挡掉终验阶段一半以上的麻烦。
第三件事是建立独立的验证能力。哪怕只保留一个能看懂数据口径的岗位,也比完全依赖乙方提供的报告要稳。验收不是不信任,而是程序要求。
2. 乙方交付的项目:把目标翻译做成你的护城河
作为乙方项目经理,最务实的策略是在启动阶段主动推动目标翻译。这看起来是为甲方服务,实际上是保护自己。目标越早可度量,后期的范围争议就越少。
第二件事是过程证据的自动化采集。不要等到需要的时候才去翻聊天记录和邮件,从第一天就让证据生成在系统里,按验收项归档。
第三件事是写好“范围外”的判定依据。变更控制和验收标准是同一件事的两面,没有变更控制,标准必然漂移。
3. 内部数字化项目:把业务采纳率放上前台
内部项目最容易出现的情况是“系统上线了但没人用”。因为没有外部合同约束,验收标准容易变成技术自评。
我建议内部项目至少设一个业务侧采纳指标,并且由业务负责人而不是 IT 负责人签字确认。这个设计会强制目标协同真正发生。
另外,内部项目的验收流程可以简化,但证据不能省。未来做审计或者做同类项目复盘时,这些证据是唯一的依据。
4. 强监管或审计密集行业:优先保证可审计性
在金融、医疗、能源这类行业,验收证据的可审计性往往比交付速度更重要。可审计指的是:任何一条结论都能追溯到原始记录,且记录不可篡改、留有时间戳。
这类场景下,我会优先选择支持私有化部署、有完整操作审计日志、数据不出内网的工具形态,因为验收证据往往要接受内部审计或外部检查。
同时要注意证据的保存期限和访问权限,这是合规要求,不是可选项。

八、不同情况下的取舍:没有全都要的方案
这一节我想讲取舍,因为前面所有方法都存在成本。看不到成本的方案,通常是因为有人替你承担了成本。
1. 标准严格度 vs 交付速度

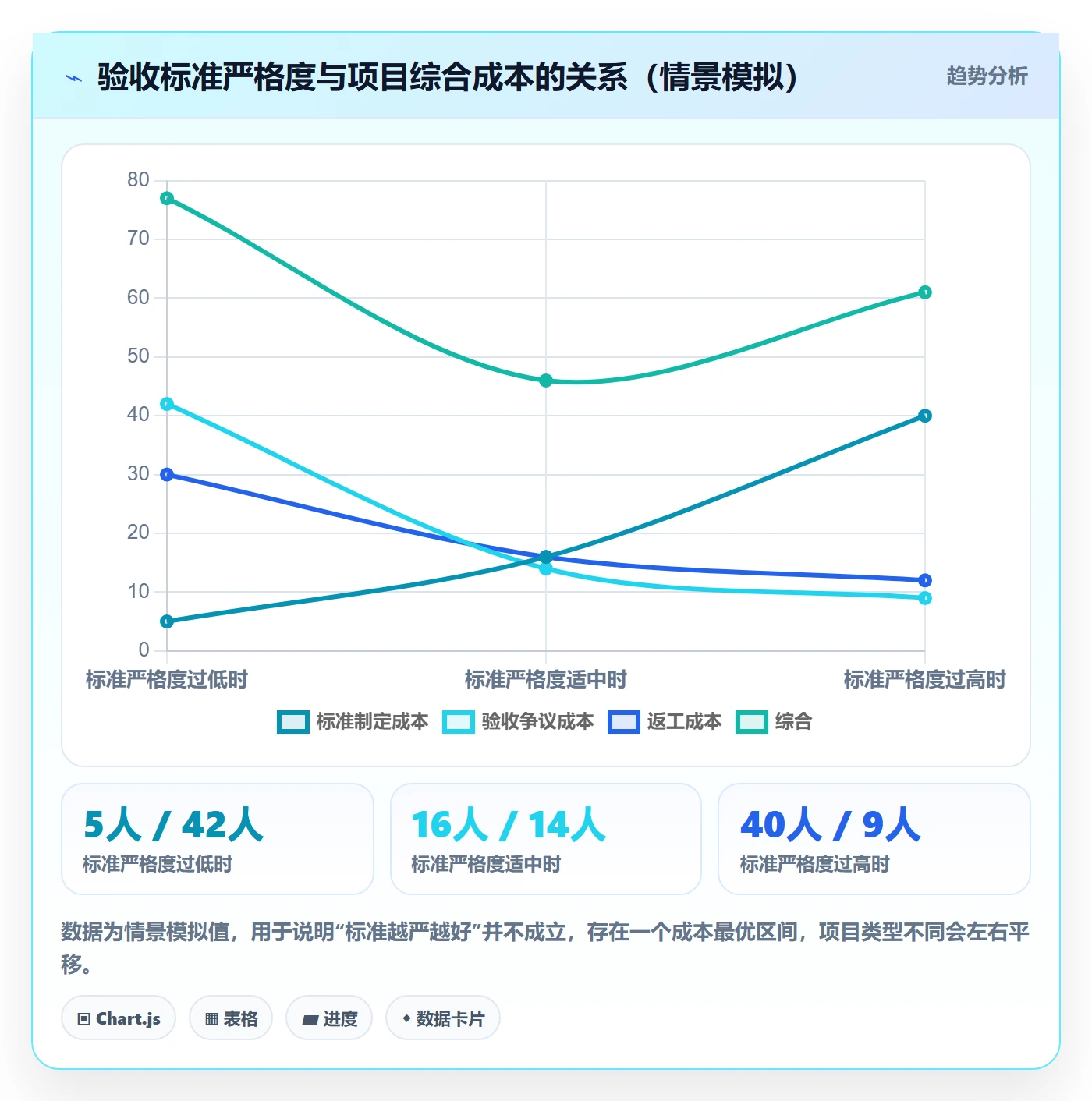

标准越细,判定越清晰,但前期投入越大,而且会给交付节奏带来压力。我的经验判断是:标准严格度应该和变更成本挂钩。变更成本高的项目(如硬件集成、一次性工程),标准要严;变更成本低的项目(如内部工具迭代),标准要留弹性。
一个可操作的折中方式是:对不可逆的验收项(涉及安全、合规、资金)从严,对可迭代的验收项(涉及体验、报表)留弹性,并在验收标准里明确区分两类。
2. 指标数量 vs 可执行性
指标越多,覆盖越全,但执行成本越高,而且容易失去焦点。我倾向于少而准:结果指标 3 到 5 个,过程指标 3 到 5 个,协同指标 2 到 3 个。
如果资源有限,砍掉过程指标,先保住结果指标和协同指标。过程指标是优化项,结果和协同是生存项。
3. 工具投入 vs 管理成本
工具投入不只是采购成本,还包括配置、培训、流程改造和迁移成本。做决策时要把这些加在一起看。
一个粗略的判断标准是:如果项目里需要人工维护的验收项与证据关联超过几百条,或者项目周期超过半年,工具化的边际收益就会超过成本。低于这个规模,先用结构化的文档模板也能撑住。
4. 关系维护 vs 合同刚性
这是最后一组,也是最难的取舍。验收阶段如果把合同条款全部摆上台面,可能保住这次的钱,但影响后续合作;如果一味退让,又会让下一次验收更加被动。
我的做法是把两者分开:事实层面按合同,沟通层面留余地。具体来说,验收结论、遗留问题、时间节点按合同写清楚,但在处理方式和节奏上给对方空间。这是一条实际的边界,比“既要又要”更可操作。

九、结语:验收是目标协同的终验,也是下一个项目的起点
回到开头那个项目。运营副总那句“看不出它帮我省了谁”,本质不是质问系统,而是质问整个过程里有没有人真正关心他的目标。验收只是把这个早就存在的问题,在最后一天暴露出来。
我这几年最核心的一个判断是:验收质量的上限,在项目启动时就决定了;验收过程能做的,只是不要让它低于这个上限。标准、流程、指标、证据这四层里,最容易补的是流程和指标,最难补的是目标和责任。
如果你只记住一件事,我希望是这个:把每一个验收项绑定到一个人的目标、一个数据的来源和一个人的签字。这三件绑定完成,验收就从辩论变成了核对。
如果你现在正好在项目中途,可以先做三步。第一步,把现有验收项列出来,逐个检查有没有唯一签字责任人,这个动作通常一个下午就能完成。
第二步,挑出 3 个最关键的结果指标,把口径、公式、数据源、频率写清楚,和业务方确认一次。这一步会引出不少分歧,但分歧现在出现,比终验时出现便宜得多。
第三步,检查你的变更记录里有多少条没有标注影响的验收项。这些就是未来的争议种子,越早清理越好。做完这三步,你会对项目的真实风险分布有一个完全不同的认知。
常见问题解答(FAQ)
1. 验收标准到底该在项目哪个阶段定下来?收尾时补还有意义吗?
我刚接手一个系统集成项目时,合同里只写了“满足甲方需求”,结果终验会上甲方一条条提新要求,团队被动返工了两轮。后来我才意识到,问题不在交付质量,而在验收标准定得太晚。想问问有经验的项目经理,这个动作到底该前置到什么程度。
验收标准应在项目启动或合同澄清阶段就形成“验收标准基线”,最迟在需求确认里程碑冻结第一版,收尾阶段补写只能作为补充说明,难以作为主要判定依据。可执行的做法是把每条验收项写成五要素:验收对象、判定规则、数据来源、责任人、通过门槛。
例如“订单接口在100并发下平均响应时间不超过800毫秒,数据源为压力测试报告,由甲方技术负责人确认”。判定规则尽量落在可观测的量或明确的清单项上,少用“界面友好”“运行稳定”这类无法证伪的表述。
同时在合同或补充协议里留一条挂钩条款,约定验收以双方确认的《验收标准确认单》为准,任何调整需走书面变更流程,这样收尾阶段就不会被临时新增的期望牵着走。
2. 业务、技术、客户、运维各说各话,项目经理怎么把目标协同到一张验收桌上?
我手上的项目,业务方要功能全,技术方要按期上线,运维关心可维护性,客户领导只关心能不能拿去汇报,每次评审都开成辩论会。到了验收签字环节,谁都不愿意第一个签。我很想知道,除了多开会、多沟通,有没有更硬一点的办法。
把“协同”落到三样可操作的产物上更有效。第一是干系人目标映射表,逐行写清角色、核心诉求、在验收中的判定权、对项目的影响程度。第二是RACI,每个验收项明确谁是最终拍板人、谁负责举证、谁需要被咨询、谁只需知会,特别注意同一个验收项不要出现两个最终拍板人。
第三是决策日志,记录日期、议题、备选方案、决策人、结论和生效范围,让口头共识变成可追溯的记录。升级路径要提前约定,例如分歧在3个工作日内未闭环,升级至项目发起人与客户业务负责人联合裁定。另外要守住一条边界:验收会只判断是否符合已确认标准,不处理新需求,新需求一律进变更流程。
这样协同才有载体,而不是靠人情和会议密度。
3. 验收与目标协同的关键指标有哪些?口径怎么定才不会被“美化”?
我们PMO要求每个项目填一堆指标,验收一次通过率、缺陷数、满意度,填出来都很漂亮,可一到终验还是爆问题。我怀疑这些数字根本没人拿来判断,只是报表好看。想请教指标该怎么选、怎么定义,才能既反映协同质量,又不至于被填写者优化掉。
指标不用多,分三类每类留两三个就够。结果指标可选验收一次通过率,即首次提交即通过的验收项数除以提交验收项数;缺陷逃逸率,即终验后发现的问题数除以各阶段发现的问题总数;目标达成率,即已确认验收项除以基线验收项。过程指标可选问题整改闭环时长,用问题登记到复验通过的中位数天数;
变更影响评估覆盖率,即走完影响评估的变更数除以变更总数;里程碑预验收执行率。协同指标可选决策及时率,即在约定时限内形成结论的决策数除以需决策事项数,以及争议解决周期、关键干系人对验收结论的确认及时性。
防“美化”的关键是每张指标卡都必须写清四件事:定义与公式、数据源系统、责任人、统计频率,缺一项这个指标就不可信。阈值不要照抄别人的,按项目类型和历史基线来设,可以先用最近3个同类项目的平均值作为参考线,之后逐季校准。还有一条经验:过程指标和协同指标主要用于预警和复盘,直接挂个人绩效容易导致数据失真。
4. 验收不通过、甲方口头说没问题却迟迟不签字,项目经理怎么推进闭环?
最怕的场景就是验收会上甲方说“基本没问题,回去走流程”,然后流程走了一个月,尾款和移交全卡住。我们手上能拿出的证据只有会议纪要和几封邮件,感觉特别单薄。想问问这种局面怎么破,是流程问题还是证据问题。
核心思路是把验收从一次会议变成一条证据链。先把预验收前置到每个里程碑,问题在预验收阶段暴露和整改,终验只做确认与签署,不要把所有风险压到最后一刻。
每个问题建立闭环记录,包含提出人、判定依据、责任人、整改期限、复验结论,形成问题清单、整改、复验三段留痕,签字权限在启动阶段就写清到具体人名和岗位,不写“甲方负责人”这类模糊表述。
再建立书面反馈时限机制,例如验收意见需在收到验收申请后若干工作日内以书面形式反馈,逾期未反馈且无书面异议的处理方式按合同约定执行,具体天数需以合同条款为准,不要自行拟定。变更与验收标准联动同样重要,任何影响验收判定的变更,先更新标准基线再实施,防止标准漂移。
最后把尾款、移交、质保、复盘和验收结论绑成一张收尾清单,避免签完字就断层。如果确实卡住,走升级路径时只提交一页纸,写清争议焦点、现有证据、可选方案和对工期成本的影响,让决策层做选择题而不是判断题。
5. 验收一次通过率这类指标,能不能直接写进项目经理的考核?
我们公司准备把验收一次通过率和缺陷逃逸率纳入项目经理绩效,我有点担心,因为不同项目的复杂度、甲方成熟度差很多。硬考核会不会逼着大家把问题藏到验收之后?想听听从指标设计角度的判断。
这两个指标可以进考核,但不适合单独用,也不适合所有项目拉一条线。验收一次通过率受验收项划分粒度影响很大,把一个大验收项拆成十个细项,通过率会明显好看,所以定义里必须锁定“以基线确认单中的验收项粒度为准”,中途不得拆并。缺陷逃逸率则高度依赖项目类型,新建系统和存量改造的基线差异很大。
更稳妥的做法是分层使用:结果指标进考核,但只占一部分权重;过程指标和协同指标只用于预警和复盘,不直接扣分,否则团队会瞒报早期问题,把风险推到终验。如果要设阈值,建议先跑一个季度的数据,用同类项目的历史分位数作为参考,例如取中位数作为达标线、上四分位作为优秀线,再结合项目分级做系数调整。
判断指标是否可用,有一个简单测试:如果这个数字变好,是因为交付质量真的变好,还是因为统计口径被调整了?答案若是后者,指标就还没设计完。
核心关键词
文章包含AI辅助创作:验收标准流程与规范:项目经理项目目标协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/306584
读者评论
从项目经理角度看,把目标翻译成可度量指标这点很认同。实际最难的是业务方不愿在启动会承诺口径,怕被考核。文章把根因归到目标协同合理,但合同条款歧义在法务强势项目里可能被低估。
终验前七天崩盘的案例很真实。变更影响评估三问和微型终验很实用,但都需要甲方配合。如果客户内部流程僵化、领导不参与,项目经理再专业也容易被拖回扯皮现场。
作为甲方业务负责人,库存数据准确性口径不一致那段很扎心。技术指标全绿但业务无感太常见。建议再补充如何让业务部门愿意参与定义指标,否则容易变成IT自嗨。
四层框架清晰,证据层贯穿全程最容易被忽略。不过经验样本不是统计,比例图不宜当基准。把签字责任人、数据源、证据格式做成模板,比讲理念更能落地。
