我接手过一个已经跑了 11 个月的中大型交付项目,团队 120 多人,横跨 5 个部门。项目周报每周三准时发出,一页一页往下翻有 32 个指标,进度、成本、质量、人力、风险全都有。但当我问项目经理"当前最大的风险是什么",他翻了三分钟报表,最后说了一句"进度还行,就是人有点累"。第二天那个"有点累"变成了核心模块延期 3 周。项目目标数据分析这件事,失败的原因从来不是数据不够,而是关键结果没有被定义成可验证的东西,指标没有口径,流程没有闭环,数据最终只变成了汇报材料。
这篇文章,我想把"关键结果流程与规范"这条链子从头到尾拆一遍。
一、先把结论说透:目标数据分析失败,九成不是工具问题
我先给结论,再展开论证。这些年我参与过十几个从几十人到上千人规模的项目数据体系搭建,也做过几次"救火式"的体系重建。我的判断是:项目经理在目标数据分析上的失败,九成不是工具选型问题,而是链路上的三处断裂。
第一处断裂,是目标与关键结果之间没有翻译。项目目标往往写成"提升客户满意度""确保按期上线",这是方向,不是结果。关键结果必须是可验证的完成态,比如"6 月 30 日前完成灰度发布且严重缺陷为零"。目标不翻译成关键结果,后面的指标就无从设计。
第二处断裂,是关键结果与指标之间没有绑定关系。很多团队的指标是从网上抄来的模板:进度偏差、缺陷密度、变更率,公式都对,但跟这个项目当前最要紧的事毫无关系。指标不服务目标,就只是数字装饰。
第三处断裂,是数据与决策之间没有回路。指标涨了跌了,会上念一遍,然后散会,没人负责,没人跟。没有行动项和复盘结论的数据分析,本质上是一次性消耗品。
| 维度 | "有数据"的团队 | "有目标管理"的团队 |
|---|---|---|
| 指标来源 | 模板抄写,越多越安心 | 从关键结果倒推,少而狠 |
| 口径状态 | 各人各算,会上先吵口径 | 有指标字典,口径唯一可复现 |
| 采集方式 | 手工填表,月底赶工 | 系统自动采集,人工只做校验 |
| 会议产出 | 汇报完成,散会 | 异常项、根因、行动项、责任人、截止日 |
| 复盘依据 | 凭记忆和印象 | 指标趋势 + 行动项闭环率 |
我把这张表放在最前面,是因为它决定了你接下来该往哪个方向投入。如果你的团队卡在第一、二列,那么再换一套工具、再买一个看板,问题依然存在。先修链路,再谈工具,顺序不能反。

二、我见过的最真实场景:数据体系为什么活不过第三个月
讲三个具体场景,都是我亲身经历或深度参与过的,你能对照自己的项目。
1. 周报从"决策工具"退化成"交作业"
有个项目的周报一开始做得很好,15 个指标带环比、带红黄绿灯。到第四个月,我发现它的格式完全没变,但内容越来越"平滑",几乎没有红灯。我去查原始数据,发现是周报的作者在手工调整口径,红灯太多会被追问,追问就要加班解释。
当指标被用来考核报表作者,而不是用来暴露问题时,数据体系就死了。这不是道德问题,是机制问题。采集者、分析者、被评估者如果是同一个人,数据一定会被"美化"。
2. 一次评审会,前四十分钟在吵口径
一个跨部门项目,业务方看到的需求变更率是 23%,研发方看到的是 11%。差异来自统计口径:一方统计所有需求文档变更,另一方只统计进入开发后的变更。两个数字都没错,但会议无法推进,因为没有口径字典。
那次之后我做的第一件事就是给这个项目建了一份指标字典,把每个指标的名称、定义、公式、数据源、责任人、更新频率写清楚。后面再开会,争议从"你的数字不对"变成"我们对一下口径",平均会议时长从 110 分钟降到 65 分钟。
3. 手工台账撑不过三个月,这是规律
项目经理们最容易低估的是手工维护成本。一个 100 人以上、跨 5 个部门的项目,如果进度、缺陷、资源符合度靠 Excel 手工汇总,我实测过,每周的汇总+核对+追补时间是 6 到 9 小时。前两个月靠热情能撑住,第三个月一定开始漏。
漏了之后有两种走向:要么指标失真,要么团队放弃采集,退回到"凭印象开会"。所以我一直建议,项目经理搭数据体系的第一次动手,就应该把"能否自动化采集"当成指标筛选的硬门槛。

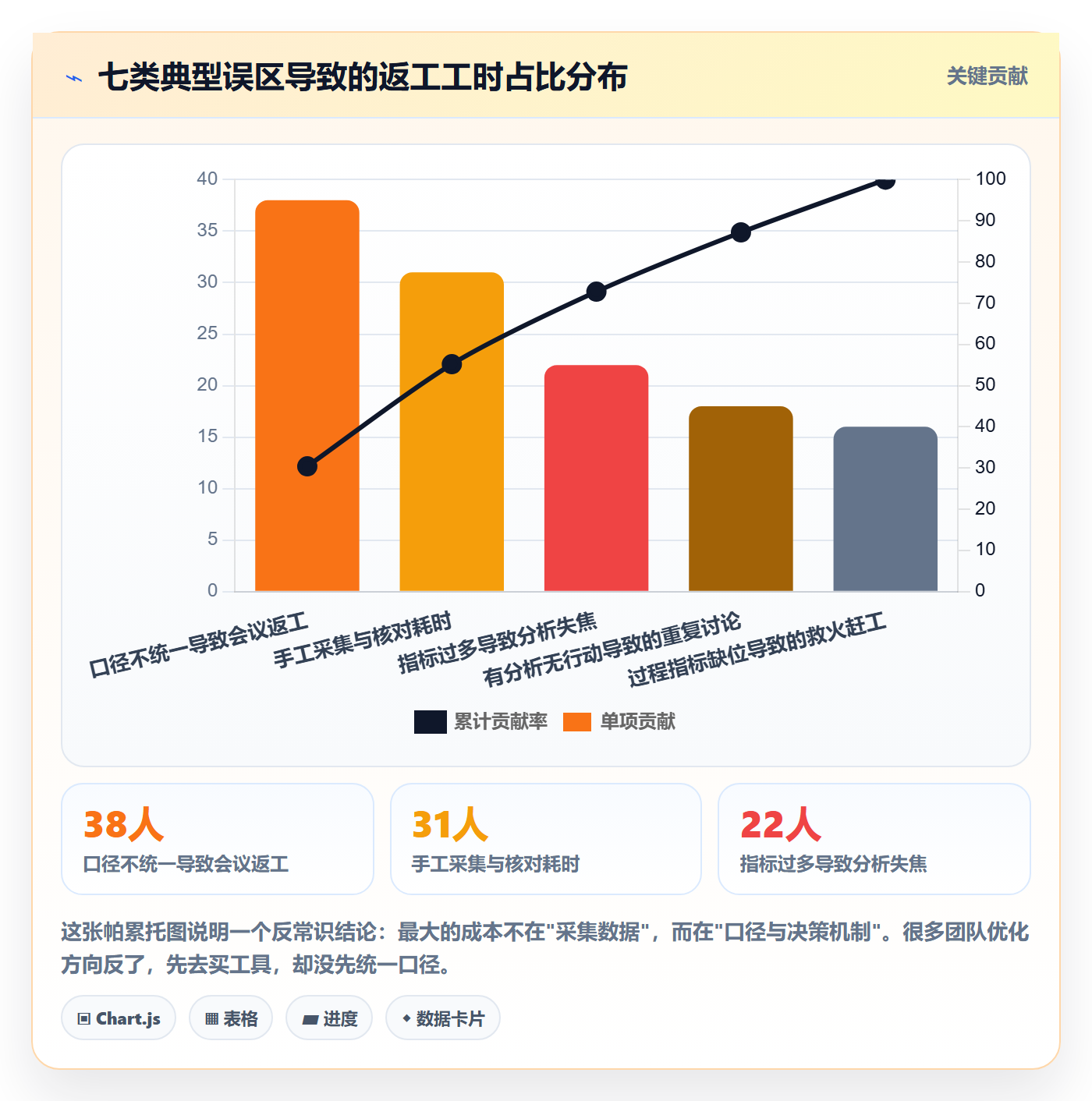

三、常见误区拆解:把目标管理做成报表搬运的七种典型
下面这七种,我按"出现频率×破坏力"排序,你可以当清单自查。
1. 把日报、周报等同于目标管理
日报记录的是动作,周报记录的是状态,目标管理回答的是"我们离目标还有多远、为什么、怎么办"。这三件事层级不同。用日报的细致程度去衡量目标管理,最后只会得到一堆没人看的文字。
2. 只盯结果指标,忽略过程预警
上线准时率、客户满意度、成本节约率都是结果指标,它们的问题在于,等你看到数字变差,事情已经发生了。过程指标的价值是提前 2 到 4 周给出信号,比如需求变更趋势、缺陷重新打开率、关键路径资源负荷。
3. 指标越多越安全,这是一种心理安慰
我见过一份有 47 个指标的月报。读者的注意力是恒定的,47 个指标意味着每个指标平均分不到 3 秒。指标超过 15 个以后,边际信息价值急剧下降,而维护成本线性上升。
4. 口径不统一,导致会议沦为数据辩论赛
这一条前面已经讲过代价。补充一个判断:如果一个团队的评审会,超过 20% 的时间在争论数字本身而不是讨论对策,说明规范缺位,而不是团队不专业。
5. 有分析无行动,有行动无复盘
最常见的形式是会上说"这个要关注一下"。这句话没有责任人、没有截止时间、没有验收标准,等于没说。我后来强制要求所有会议输出必须包含四要素:行动项、责任人、截止时间、验证方式。
6. 用聊天记录和口头同步替代看板
即时通讯工具适合同步,不适合承载状态。状态一旦散落在聊天记录里,就无法聚合、无法对比、无法追溯。这不是管理风格问题,是信息结构问题。
7. 指标与数据源脱节,靠人肉搬运
指标定义得再漂亮,如果需要三个人从四个系统导出再合并,它一定会过期。后面我会专门讲这部分怎么用工具解决。

四、专业判断:什么指标才配叫"关键指标"
我的判断标准只有一条:一个指标如果想不出它会触发什么具体动作,它就不该出现在你的看板上。这条标准听起来简单,但能筛掉 60% 的常见指标。
具体执行时,我用一套"筛选五问",每个问题 0 到 2 分,总分 8 分以上的指标才保留。
1. 筛选五问的具体评分标准
(1)是否服务当前项目目标?
0 分:与目标无关,因为是行业惯例所以保留。1 分:间接相关。2 分:直接支撑某个关键结果的验证。
(2)是否可归因?
0 分:数字变化无法定位到具体团队或环节。1 分:能定位到大团队。2 分:能定位到具体环节和责任人。可归因是可行动的前提。
(3)是否可行动?
0 分:看完只能"知道了"。1 分:知道方向但不知道动作。2 分:能直接对应 1 到 3 个可选动作。
(4)是否可对比?
0 分:孤立数字,没有基线、没有目标值、没有历史。1 分:有目标值。2 分:有目标值、历史趋势和同类项目基线。没有对比的指标读不出信息。
(5)是否可采集?
0 分:需要专门开发或大量人工。1 分:可人工采集但频率受限。2 分:系统自动采集且每日更新。这一问决定了体系的可持续性。
2. 用这套标准砍掉指标的真实案例
我给一个项目做过指标瘦身,从 34 个砍到 11 个。被砍掉的包括"团队士气指数"(不可归因、不可行动)、"文档完备度"(服务考核不服务目标)、"代码总行数"(明显不可行动)。
保留下来的 11 个指标覆盖了结果、过程、协作三层。瘦身的效果不是信息变少,而是每个指标都被问到了、被讨论到了。会议时长下降,但行动项数量反而上升了。

五、关键结果流程:从目标到决策的六步闭环
这是我用得最多的一套流程框架。它的价值在于每一步都有明确的输入和输出,可以照着搭,也可以照着自己检查哪一步断了。
1. 第一步:目标对齐
输入:项目章程、合同条款、业务方的年度目标。动作:把项目目标写成一句话,明确"为谁、解决什么问题、做到什么程度"。输出:一页纸的项目目标说明书,含成功标准和不做什么的边界。
这一步最容易偷懒。很多项目目标写得像口号,导致后面所有指标都失去锚点。
2. 第二步:关键结果拆解
输入:项目目标说明书。动作:把目标翻译成 3 到 5 个可验证的结果,每个结果必须能被第三方判断"完成了没有"。输出:关键结果清单,含完成标准和验证方式。
判断标准很简单:如果两个不同的人对"这个关键结果完成了没有"给出不同答案,说明它没写清楚。
3. 第三步:指标设计
输入:关键结果清单。动作:每个关键结果配 1 到 3 个结果指标,再配 2 到 4 个过程指标做预警,必要时加 1 到 2 个协作指标。输出:指标清单,含每个指标的服务对象(对应哪个关键结果)。
4. 第四步:数据采集
输入:指标清单。动作:标注每个指标的数据源、采集方式(自动/半自动/手工)、更新频率、责任人。输出:数据采集方案。原则就一句话:能自动化的一律自动化,手工采集的指标数量控制在 3 个以内。
5. 第五步:分析评审
输入:更新后的指标数据。动作:按"偏差,趋势,根因,风险"四步走,只讨论异常和趋势,正常项快速带过。输出:异常清单 + 根因初判 + 待决策事项。
6. 第六步:行动复盘
输入:评审会的待决策事项。动作:每个事项落地为行动项,明确责任人、截止时间、验证方式,并在下次评审会检查闭环率。输出:行动项台账 + 闭环率指标。
第六步是整个流程里最少被认真执行的,也是决定这套体系生死的一步。没有闭环,前五步的投入全部作废。

六、项目经理该盯的三层关键指标与筛选五问
指标不是平铺的,是有层的。我一般按三层组织,每层解决不同的问题。
1. 结果层:验证目标是否达成
结果层指标回答"我们到了没有"。常见的有:关键结果的完成率、里程碑准时达成率、交付质量(严重缺陷数、遗留缺陷密度)、成本偏差率、客户验收通过率、收益实现率。这一层指标数量要少,通常 3 到 5 个,因为它是对外承诺的核心。
要特别提醒一点:结果层指标不适合做高频监控。周级别的进度偏差看不出真正的问题,反而容易引发过度反应。
2. 过程层:提前预警偏差
过程层指标回答"我们会不会到不了"。这一层是项目经理的日常主战场,包括:需求变更率、缺陷重新打开率、关键路径资源负荷、风险关闭及时率、返工工时占比、评审缺陷发现密度。
过程层指标的关键是"提前量"。一个过程指标如果只能在出问题的同一天给出信号,它的价值就接近零。好的过程指标应该提前 2 到 4 周给预警。
3. 协作与治理层:保证体系能自我运转
这一层最容易被忽略,但它是体系的生命线。指标包括:行动项按期完成率、会议决策闭环率、信息同步及时率、跨部门阻塞平均解除时长。
我个人的经验是,只要"行动项按期完成率"低于 60%,整套目标管理体系就会在两个月内失去信任。因为大家会发现,开会讨论的东西没人真的去做。
| 层级 | 核心问题 | 典型指标 | 更新频率 | 建议数量 |
|---|---|---|---|---|
| 结果层 | 目标到了没有 | 关键结果完成率、里程碑准时率、严重缺陷数、成本偏差率 | 月度/里程碑 | 3-5 个 |
| 过程层 | 会不会到不了 | 需求变更率、缺陷重开率、资源负荷率、返工工时占比 | 每周 | 4-6 个 |
| 协作治理层 | 体系能不能自转 | 行动项按期完成率、决策闭环率、阻塞解除时长 | 每周 | 2-3 个 |
三层加起来控制在 12 个指标以内,是我验证过比较舒服的区间。少于 8 个容易漏掉盲区,多于 15 个读者注意力会断崖式下降。

七、数据规范:指标字典、采集频率、责任人与版本治理
这一节是全文最"干"的部分,也是我认为最能拉开水平差距的部分。规范不是官僚主义,规范的本质是让同一件事在不同时间、由不同人来算,能得到同一个数。
1. 指标字典:六个必填字段
我要求所有指标必须进字典,字段如下,缺一不可。
指标名称: 需求变更率
所属层级: 过程层
业务定义: 统计周期内发生变更的需求条目数 / 周期内全部活跃需求条目数
计算公式: 变更需求条目数 ÷ 活跃需求条目总数 × 100%
统计口径: 需求进入开发后发生的范围、验收标准、优先级变更均计入
数据源: 需求管理模块的变更记录
采集方式: 系统自动
更新频率: 每周一 09:00
数据责任人: 项目助理
审核责任人: 项目经理
基线值: 项目启动期摸底 3 周,取中位数
预警阈值: 单周超过 15% 或连续两周上升
字典写完之后,有一个立竿见影的效果:数据争论会从"谁对"变成"口径是不是一致"。这是两个完全不同性质的讨论,后者能解决问题。
2. 采集规范:自动优先,手工最小化
我坚持的原则是:手工采集的指标数量不超过 3 个。超过这个数,体系维护成本会吃掉全部分析收益。这也是我建议中大型团队尽早用专业工具承载数据的原因。
比如 PingCode 这类面向中大型企业、服务 100 人以上组织的研发项目管理平台,需求、迭代、缺陷、测试、工时本来就在同一套数据模型里,指标可以直接生成,不需要跨系统搬运。支持私有化部署和 Jira 平滑迁移这两点,对金融、制造、政企类客户尤其关键,因为数据不出内网是硬约束,而迁移成本往往决定了团队愿不愿意真正切换过来。
3. 报表规范:周报看异常,月报看趋势
我给团队定过一个很简单的规则,执行效果很好。
- 周报只写三件事:本周异常指标、偏差原因初判、下周关键行动。
- 月报写四件事:趋势变化、根因分析、资源需求、风险预测。
- 评审会看决策:指标只是入场券,会议产出必须是待决策事项清单。
4. 权限与版本治理
指标口径变更是常态,但必须有版本。我见过最混乱的情况是,三个人手上三份口径不同的周报,谁都不知道哪份是最新的。
做法很简单:指标字典设唯一维护人,任何口径变更必须记录变更日期、变更原因、影响范围,并通知所有消费该指标的角色。历史数据要标注口径版本,避免跨期直接比较。

八、场景落地:周报、月报、评审会到底该怎么改
流程和规范讲完,落到三个最日常的场景。我给出可以直接套用的结构。
1. 周报:从罗列任务改成"异常驱动"
传统周报的顺序是"本周做了什么、下周做什么、有什么问题"。改成三个板块:
- 目标偏差:对比关键结果,当前偏差是多少,趋势如何。
- 异常指标:只列触发预警阈值的指标,最多 3 个,每个附一句初判原因。
- 行动项状态:上周行动项的完成情况,重点标出逾期项。
注意,周报不需要罗列所有正常指标。正常是一种默认状态,不需要占用读者的注意力。
2. 月报:从流水账改成"趋势与预测"
月报的价值在于看趋势,所以结构应该是:本月亮点与问题、关键指标趋势图、根因分析、下月资源需求、风险预测。我特别强调根因分析部分:不要在月报里写"由于资源不足导致延期",要写清楚缺的是什么角色、缺多少人天、影响哪个里程碑、需要谁在哪天之前决策。
3. 评审会:从听汇报改成"看指标、问根因、定行动、跟闭环"
会议流程我一般这样设计,总时长控制在 60 分钟以内。
- 0-10 分钟:看指标看板,只讲异常和趋势,正常项跳过。
- 10-30 分钟:对每个异常追问根因,这里用"五问法"往下追三层,避免停在表面原因。
- 30-50 分钟:每个根因形成决策或行动项,明确责任人、截止时间、验证方式。
- 50-60 分钟:回顾上次行动项闭环率,未闭环的当场说明。
这套流程最有效的一点是最后 10 分钟。只要闭环率被公开讨论,行动项的执行率就会显著上升。这不是管理技巧,是透明度带来的约束。
4. 一个提问清单,可以直接抄
评审会上我常用这几个问题:这个数字和上月比是变好还是变差?变化从哪一周开始?哪个环节的贡献最大?如果不干预,两个月后会怎样?我们现在能做的三件事是什么?其中哪件不做最危险?

九、案例观察:一个 120 人交付项目的指标卡改造全过程
这是我参与度最深的一个案例,数据做了脱敏处理,但结构和数字量级保持真实。
1. 项目背景与初始状态
项目规模 120 多人,涉及 5 个部门、3 个外部供应商,交付周期 14 个月。改造前的状态是:月报有 47 个指标,每周数据汇总耗时 8 人时左右,需求变更率两个部门口径不一致(业务方 23%,研发方 11%),评审会平均 110 分钟,行动项按期完成率 43%。
最典型的一次事故是:核心模块延期 3 周,但在此前 6 周的报表里,所有指标都是"绿色"。因为进度指标只统计任务完成数量,不统计关键路径资源负荷。
2. 改造的三个动作
(1)指标瘦身与分层
从 47 个指标砍到 11 个,按结果层 4 个、过程层 5 个、协作治理层 2 个组织。砍掉的标准就是前面讲的筛选五问,8 分以下一律不进看板。
(2)建指标字典,统一口径
重点是需求变更率、缺陷重开率、资源负荷率这三个争议最大的指标。字典定稿后,两个部门对需求变更率的差异从 12 个百分点收敛到 0.8 个百分点以内,这 0.8% 是边界情况的判定差,属于可接受范围。
(3)数据采集自动化和看板化
此前数据靠三个助理从四个系统导出后合并。改造时我们把需求、迭代、缺陷、测试、工时统一到同一个平台上管理,选择的是 PingCode,主要考虑三点:一是它面向中大型组织和 100 人以上团队,权限和项目群管理能力匹配我们的组织结构;二是支持私有化部署,满足客户的数据合规要求;三是支持从 Jira 平滑迁移,我们原来 4 年多的历史数据和工作流配置能保留下来,迁移过程没有打断迭代节奏。
迁移后,周度数据汇总从 8 人时降到 1.5 人时,而且数据不再需要人工核对。
3. 改造后的结果与一个反常识发现
改造运行 5 个月后,关键变化是:行动项按期完成率从 43% 提升到 79%,评审会时长从 110 分钟降到 62 分钟,风险平均提前发现时间从 1.2 周延长到 3.6 周,核心里程碑准时率从 71% 提升到 89%。
这里有一个反常识的发现:我们并没有变得更"忙",反而总人力投入减少了。省下来的时间被投到根因分析和方案讨论上,而不是数据搬运。团队对数据体系的信任度提升,是因为他们发现指标真的能提前预警,而不是事后算账。

十、行动建议:三种成熟度团队的差异化起步路径
我不建议所有团队都按同一套标准起步,容易崩。按成熟度分三档,路径不同。
1. 第一档:还没有指标体系的团队
这类团队的典型特征是数据散落、口径不清、靠印象开会。建议路径是:先不碰工具,用两周时间做完三件事,把项目目标写成一页纸,拆出 3 到 5 个关键结果,为每个关键结果配 1 个结果指标 + 2 个过程指标。总数控制在 9 个以内。
第一档团队最容易犯的错是直接抄一套完整指标体系。抄来的指标没有和你的目标绑定,两周后就会变成摆设。先用 Excel 手工跑通一轮,验证指标有没有用,再考虑工具化。
2. 第二档:有指标体系但跑不动的团队
典型特征是有一堆指标但没人真看,会议争论口径,行动项不闭环。建议路径是:先做指标瘦身和指标字典,再改造评审会机制,最后处理采集自动化。
顺序很关键。先解决"看什么"和"怎么算",再解决"怎么采"。反过来做,你会发现辛苦搭好的自动化看板里,有一半指标根本没人关心。
3. 第三档:体系已跑通,要做规模化
这类团队一般是多项目并行、跨部门协作复杂的中大型组织。重点是两件事:一是把指标口径和流程规范变成组织级标准,二是用工具承载采集和呈现,让人力集中到分析上。
这一档我会建议尽早用专业平台替代手工台账和零散脚本。PingCode 这类支持私有化部署、能承接 Jira 迁移的平台在这一档比较合适,因为它解决的是"多项目、多角色、数据不统一"的结构性问题,而不是单点效率问题。

十一、取舍:什么情况下该放弃精细指标
最后一部分讲取舍。我见过太多团队在错误的场景下追求精细,结果得不偿失。
1. 这三种情况,别追求精细指标
第一种,周期短于 8 周的项目。指标体系的建设本身需要 2 到 3 周,收益还没显现项目就结束了。这类项目用里程碑清单加风险清单就够了。
第二种,需求高度不确定的探索型项目。当项目目标本身还在验证阶段,指标设计得再精细也可能全部作废。这类项目的重点应该是缩短验证周期,而不是提高度量精度。
第三种,团队规模小于 15 人且协作紧密。这种情况下口头同步效率高于数据同步,硬上指标体系是形式主义。
2. 这两种情况必须加码
第一种,多团队并行、跨部门协作的中大型项目。规模一旦超过 50 人,口头同步必然失真,必须靠数据。这时指标口径和流程规范就不是可选项,而是基础设施。
第二种,有外部合规、审计或验收要求的项目。这类项目的数据不只是内部管理工具,还是对外凭证,口径可追溯是硬要求,指标字典和版本治理必须做到位。
3. 一个我常被问到的取舍问题
经常有人问我:指标预警阈值设得松一点还是紧一点?我的答案是,宁可先紧后松,也不要先松后紧。
因为松阈值会让团队形成"指标不重要"的印象,等你再收紧,大家会说"以前都没事,现在怎么这么多问题"。而紧阈值虽然前期噪音多,但团队会更快建立起对数据的敏感度,后面根据误报率逐步放宽,接受度高得多。
我一般的做法是:新指标上线第一周,把阈值设在历史中位数的 80%,观察两周误报率,如果高于 40%,再放宽到 90% 或等值。
十二、结语:从报表项目经理到决策型项目经理
回到开头那个 120 人的项目。后来我们做的核心改变,其实不是换了什么工具,而是把"关键结果,指标,流程,规范,决策"这条链子接通了。数据从汇报材料变成了决策依据,项目经理从数据的搬运工变成了问题的定义者。
如果你只能记住三句话,我希望是这三句。
第一句:指标必须服务关键结果,想不出它会触发什么动作的指标,一律砍掉。
第二句:规范不是官僚主义,规范是让同一个数在不同时间、由不同人算出来都一样。
第三句:流程的最后一环永远是行动和复盘,没有闭环率,前面的投入全部作废。
接下来你可以做的第一步很小:选定你当前项目最重要的一个关键结果,为它配 1 个结果指标和 2 个过程指标,写完字典,跑两周,然后在下次评审会上只讨论这 3 个指标和它们的行动项。
两周之后你会发现,讨论的深度和以前完全不同。目标数据分析的效果,从来不是由指标数量决定的,而是由你对"哪些指标值得讨论"的判断力决定的。
常见问题解答(FAQ)
1. 项目目标、关键结果、关键指标、过程指标到底怎么区分?项目经理日常该盯哪一层?
我刚开始带项目的时候,把关键结果和关键指标当成一回事,汇报时领导问我“这个数字涨了,说明目标达成了吗”,我一时答不上来。后来发现团队里好几个人对同一个词的理解都不一样,写周报经常各说各话,所以想先把这几个概念掰清楚。
可以按“层级加用途”来分。项目目标是为什么做、做到什么程度,通常来自项目章程或合同,一个项目周期只写一条主线;关键结果是目标达成的可验证结果,回答“完成了什么”,控制在 3 条以内;关键指标是量化工具,回答“用什么数字证明”;过程指标不直接证明结果,但能提前预警偏差。
判断方法做一个反问测试:如果一个数字涨了但目标并没有变好,它是过程指标而不是结果指标。日常盯法上,我把结果指标放在里程碑或月度评审上看,把过程指标放在周度看,因为过程指标的波动周期比结果指标短,等结果指标明显落后时往往已经来不及调整。
落地时最省事的做法是在指标字典里给每个指标加一个“层级”字段,并写明它服务哪条关键结果,没有归属的指标直接砍掉。
2. 项目经理的项目目标数据分析,关键指标到底选几个?指标太多该怎么砍?
我们现在的项目看板有四十多个指标,每周更新一次,但开会的时候基本没人真看,大家只挑自己关心的两三个。我自己也怀疑是不是列太多了,可每次想删一个,负责这块的同事就说这个很重要不能删。想问问有没有一个能说服大家的筛选标准。
我给团队用的是一条硬规则:指标分层限量,结果层 3 到 5 个、过程层 3 到 5 个、协作治理层 2 到 3 个,总数不超过 12 个,其中放在首页看板的核心指标控制在 5 个以内。
砍指标时用五个问题过一遍:是否服务已确认的目标、是否能归因到具体动作或团队、是否可行动、是否能与基线或上期对比、是否可采集。五个里任何一个答否,就先降级成观察项,不进入周报正文。判断依据是:指标的价值来自被使用而不是被统计,一个连续三个月没有被任何决策引用过的指标,就是纯成本。
协作治理层最容易被忽略但值得留 2 到 3 个,比如行动项按期完成率和会议决策闭环率,它们反映的是项目管理的执行质量,而不是业务结果。需要说明的是,这些数量是经验值不是行业标准,实际定多少要看项目复杂度和评审频率,但“不超过 12 个”这个上限在我们几个中大型项目上都验证过是够用的。
3. 同一个指标在不同部门算出来的数不一样,会议变成争论数据真假,怎么建立数据规范?
上个月月会上,研发说需求变更率是 12%,我这边算出来是 23%,两边吵了二十分钟也没结论,最后只能先按我的数写进月报。这种事发生两三次之后,大家开始不信数据了,报告一出来先怀疑口径。我想知道该怎么把口径固定下来,而不是每次开会重新对一遍。
根子不在算术,在于没有指标字典和唯一数据源。指标字典至少要写清九个字段:指标名称、业务定义(一句不含专业术语的话说明它衡量什么)、计算公式(分子分母分别是什么、包含与排除的范围)、数据源系统、取数方式、责任人、更新频率、口径版本号和生效日期。
争议最大的通常是分母,所以公式里必须写清排除项,比如需求变更率的分母是哪个版本基线内的需求、紧急插单算不算。规范落地有三个关键动作:第一,每个指标只有一个责任人,他是口径的解释者而不是数据的搬运工;第二,口径变更必须走版本,变更当月的报表同时标注旧口径和新口径,避免历史数据被无声改写;
第三,数据优先从项目管理系统和缺陷系统自动出,手工台账只做补充并标注来源。手工项最好控制在全部指标的 20% 以内,否则维护成本会吃掉真正用来分析的时间。
4. 周报、月报、评审会怎么从“报数”改成真正支持决策?
我写了快两年的项目周报,格式一直没变,就是列本周完成任务、下周计划、风险提示,领导每次看完只回一句收到,我自己也觉得这份周报没什么用。想知道具体怎么改,才能让它变成能推动决策的东西,而不是一份存档材料。
核心改动是让三种材料各管一件事:周报看异常,月报看趋势,评审会看决策。周报只写三块:目标偏差(本期实际对比目标和上期,用同一口径)、超阈值的异常指标、对应的行动项。
阈值要在指标字典里事先约定,比如进度绩效指数低于 0.9、缺陷密度超过基线 20%、行动项逾期超过 2 项才触发,没超阈值的一律不写,这样周报能压到一页。月报改看三期滚动趋势加根因,再补资源需求和风险预测,回答“照这个走势下去会怎样”。
评审会的流程固定成四步:看指标、问根因、定行动、跟闭环,时长控制在 60 分钟内,只讨论超阈值项,其余走异步。判断这套机制有没有真正生效,看一个指标就够,就是行动项按期完成率;如果这个数长期低于 70%,说明会开完了但没有闭环,这个比指标本身更值得先修。
核心关键词
文章包含AI辅助创作:关键结果流程与规范:项目经理项目目标数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/306405
读者评论
作者的判断很直接:目标数据分析失败九成不是工具问题,而是链路断裂。这点我认同。我们团队指标模板抄了一堆,会上一半时间在争口径,最后结论就是'继续关注'。看完对照,问题确实出在关键结果没翻译成可验证的完成态,而不是缺看板。
手工台账撑不过三个月这个规律太真实了。我们100多人的项目,前两个月周报还挺齐,第三个月开始漏,第四个月就凭印象开会。文章里测算的每周6到9小时汇总成本我基本对得上。筛选指标时把'可采集'当硬门槛,这个建议很实用,准备先拿它砍现有指标。
筛选五问的评分方式值得借鉴,特别是'可归因'和'可行动'两问。我们保留下来的指标虽然能看趋势,但变化了不知道找谁、也不知道该做什么,实际就是装饰。雷达图那三个候选指标的例子很有说服力,团队士气指数被砍掉不意外。
流程六步闭环里最有价值的是行动项四要素:责任人、截止时间、验证方式。'这个要关注一下'这种表述我们会上天天出现,散会后没人跟,同一个问题反复上会。口径字典那一招也准备试,把定义、公式、数据源、责任人固定下来再开会,估计能省不少时间。
