很多 PMO 把项目目标做丢,不是因为团队不努力,而是因为"阶段目标"从立项那天起就没有被当成一个可管理的对象:它被写在立项报告的第三页,然后被拆成任务清单,最后变成周会上的一句"目前进度 70%"。我做过一次内部复盘,统计了 4 个交付团队近 18 个月的 23 个项目,发现真正导致阶段性失控的前三个原因,不是技术难题,而是阶段目标没有验收人、风险在阶段末期才暴露、阶段门评审只走签字流程。这三件事加起来,构成了目标效率最大的漏斗。
这篇文章不讲 PMO 通识,也不堆概念。我要讲的是一套可以直接拿去跑的实操路径:用"阶段目标卡"把目标变成契约,用"风险阈值 + 升级机制"把风险前置到还能便宜处理的时间窗,用"阶段门"把决策从人治变成机制,最后用六张表把它固化成可复用的模板包。文中涉及的工具落地部分,我会以 PingCode 为例说明,它服务中大型企业及 100 人以上组织,支持私有化部署和 Jira 平滑迁移,是国产替代场景里我实际用过的选项之一。
所有数据型结论我都会标清口径和来源性质,避免把推演当事实。
一、先给结论:PMO 的目标效率不是催出来的,是设计出来的
我把这套方法的核心结论压缩成三句话,如果你只记得住三句话,记这三句就够了。
第一句:阶段目标必须是"可验收对象",不是"进度百分比"。进度百分比是主观估计,验收标准才是客观事实。一个阶段目标如果写不出"谁在什么条件下判定它完成",它本质上还是一句愿望。
第二句:风险控制的价值不在登记,而在暴露的时机。同一个风险,在需求评审阶段暴露和在 UAT 阶段暴露,处理成本可能差一个数量级。PMO 真正要设计的是"让风险更早被迫说出口"的机制。
第三句:阶段门是 PMO 唯一能合法行使决策权的地方。平时催进度,PMO 是在替项目经理干活;在阶段门上做 Go / No-Go 判断,PMO 才是在替组织做决策。
1. 把"目标效率"拆成五个可干预的维度
大多数团队谈目标效率,谈的是"完成率"。完成率是结果指标,你没法直接干预它,你只能干预它的前置变量。我在实践中把目标效率拆成五个维度,每个维度都有明确的干预动作。
- 目标清晰度:阶段目标是否有可验证的成功标准、明确的验收人。干预动作是阶段目标卡评审。
- 组织对齐度:上下游依赖是否被显式确认,接口人是否承诺了交付时间和质量口径。干预动作是对齐会 + 依赖登记。
- 风险前置率:本阶段识别出的风险中,有多少是在阶段进度 50% 之前被登记的。这是我认为最被低估的指标。
- 决策速度:从问题提出到做出决策的平均耗时,以及超期未决问题的数量。干预动作是决策会 + 升级时限。
- 闭环率:风险、变更、偏差项从登记到关闭的比例与平均关闭时长。立项多、关闭少,说明台账是摆设。

二、真实场景:一个 120 人研发组织的目标是怎么在阶段里失焦的
我参与过一家做企业级 SaaS 的公司,研发约 120 人,分 4 条产品线,2023 年组建 PMO。他们的问题非常典型:项目不烂尾,但每个项目都要延期两到三周,而且延期总是最后两周才被发现。
1. 四个失控时间点
我把他们一个明星项目(我称它为 A 项目,总周期 5 个月,投入约 18 人)的时间线拉出来看,失控其实有四个清晰的时间点。
时间点一:立项阶段。阶段目标写的是"完成核心模块开发"。没有定义"核心模块"包含哪些能力,没有验收人,没有成功标准。这一句话后来被四个团队各自解释了一遍。
时间点二:阶段中段。第三方支付通道的沙箱环境迟迟没有开通,这个依赖在需求评审时就有人提过,但没有人把它登记成风险,只在群里说了一句"这个到时候再看"。
时间点三:阶段末期。性能测试发现高并发下订单接口 P99 超过 2 秒,与预期差得远。此时距计划上线还有 12 天,团队只能硬扛,通宵做优化。
时间点四:阶段门评审。评审会上 40 分钟,前 35 分钟讲进度和演示,最后 5 分钟问"有没有风险",无人应答,会议纪要写"评审通过,按计划推进"。

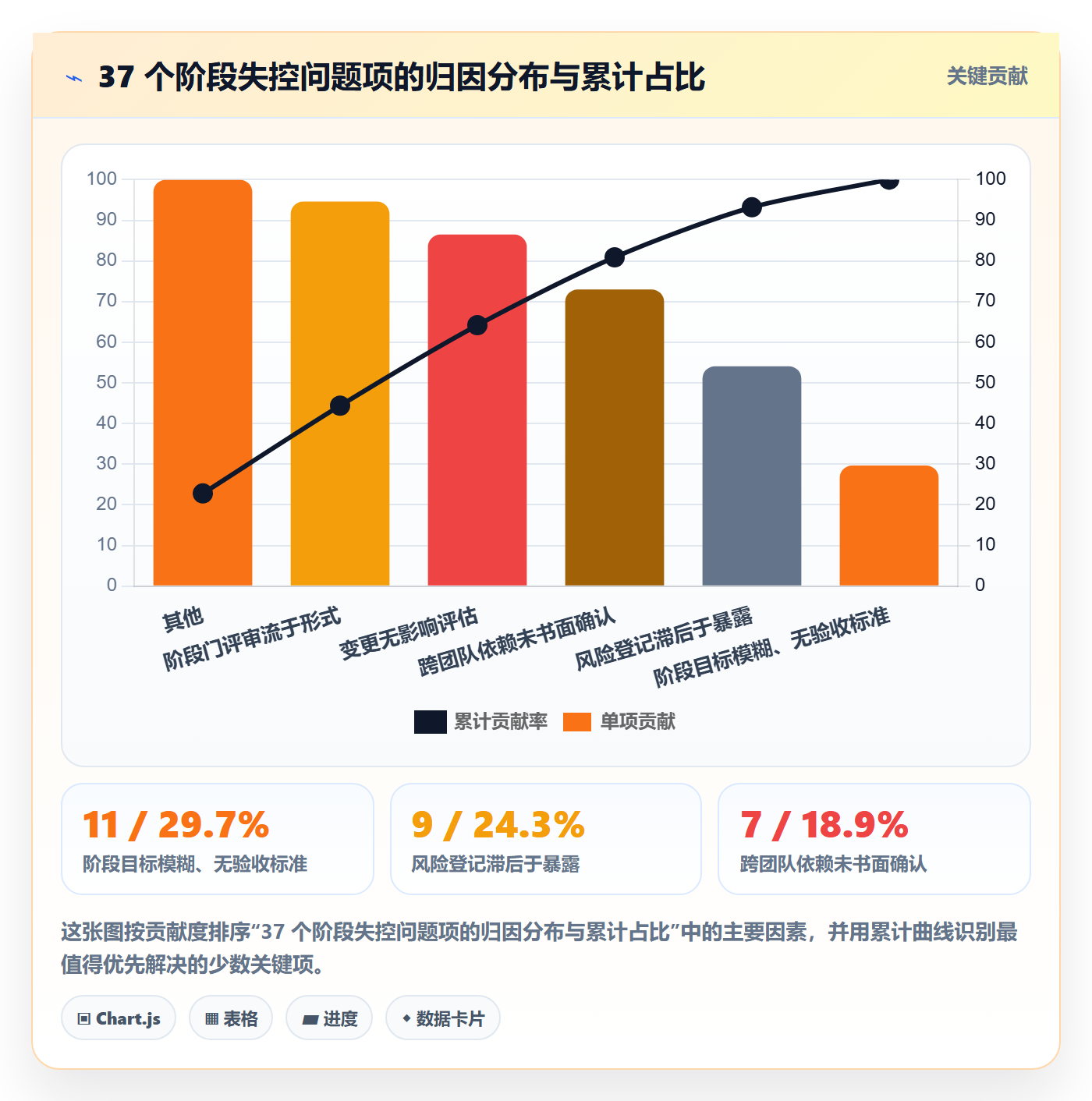

2. 复盘时的归因分布
我们把这个项目以及另外两个同类项目的问题项做了归因,一共 37 个问题项,分布如下。这个归因是我和 PMO 一起手工做的,属于内部样本,不是行业统计,引用时需要标清来源。

看完这张归因,我当时的判断是:这家公司的 PMO 不需要更多工具,需要的是把"目标"和"风险"接在一起的那根轴承。那根轴承就是阶段门。

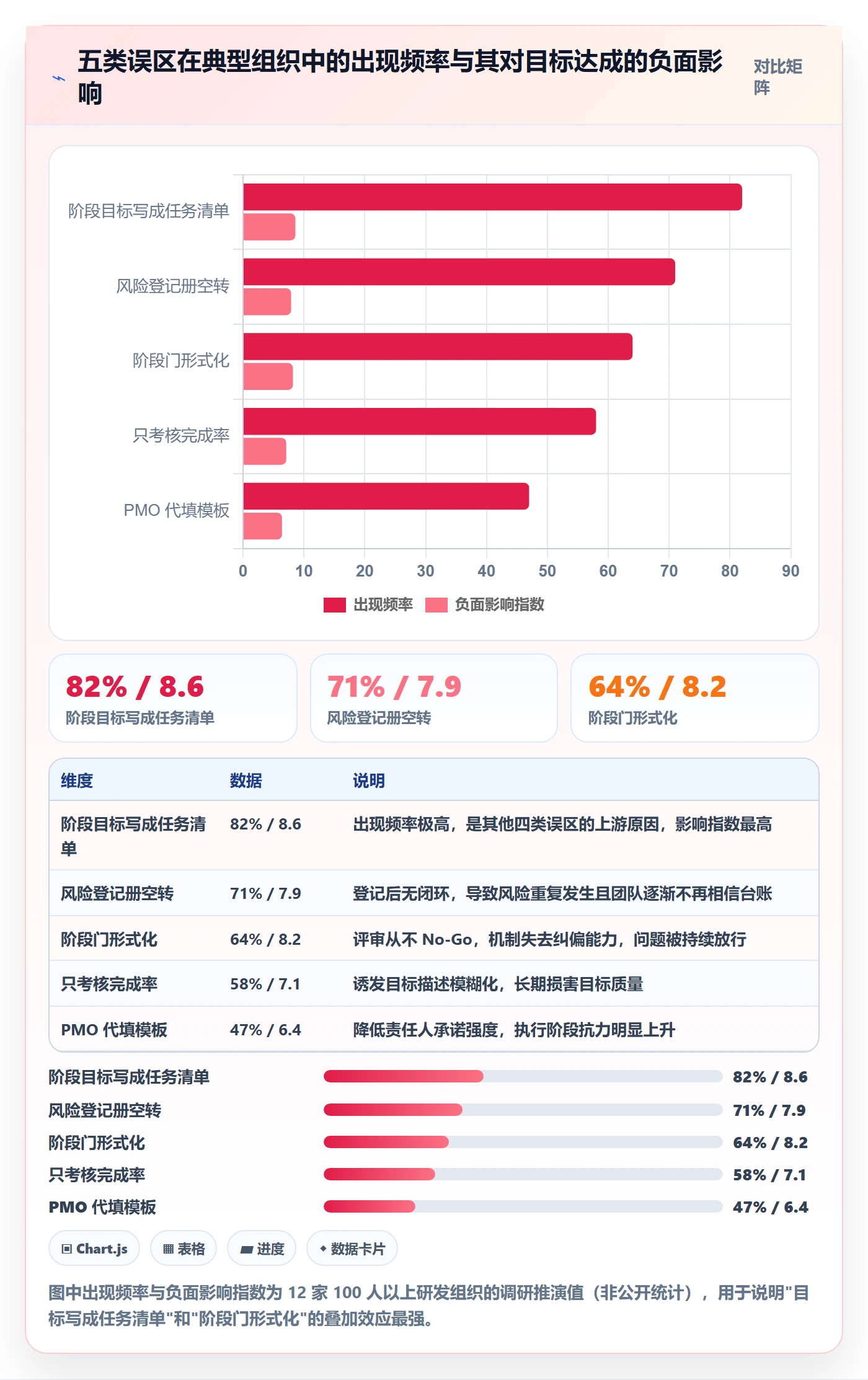

三、常见误区:为什么模板越多,目标反而越乱
我见过太多 PMO 把精力花在"做模板"上,最后模板堆了二十几张表,团队一张都不填。下面这五类误区,是我在不同组织里都反复见过的。
1. 误区一:把阶段目标写成任务清单
"完成用户中心接口开发""完成 3 个页面上线",这是任务,不是目标。任务清单回答"做什么",阶段目标回答"做到什么程度算成、谁来判定"。
判断方法很简单:如果一个阶段目标无法回答"如果它没达成,我们靠什么事实知道",那它就是任务清单伪装的。任务可以完成 100% 而目标依然失败,这种情况在交付型项目里非常常见,代码都提交了,但业务方不认。
2. 误区二:风险登记册变成许愿池
很多团队的风险登记册长这样:风险描述一句话,等级"中",责任人"全体",应对措施"密切关注"。这种台账填了等于没填,因为它不产生任何动作。
我要求风险条目必须满足四条最低标准:有触发信号、有量化影响、有唯一责任人、有明确的应对动作和时限。缺任何一条,这条风险就不允许进入阶段门评审材料。
3. 误区三:阶段门变成签字仪式
我统计过几个组织的阶段门评审,平均时长 30 到 45 分钟,其中 70% 以上时间用于演示和进度汇报,用于风险与决策的时间不到 10 分钟。评审结论几乎 100% 是"通过"。
一个阶段门如果从来不给 No-Go,它就失去了存在的意义。健康的阶段门应该有大约一到两成的评审结果是"有条件通过",附带明确的整改项和复评时间。
4. 误区四:只考核完成率,不考核目标质量
只考核完成率会诱导一种行为:把阶段目标写得越模糊越好,这样更容易"完成"。我见过团队把目标写成"推进核心能力建设",这类表述永远可以宣布达成。
所以指标必须成对出现。完成率要和目标清晰度、风险前置率一起考核,否则完成率就是自欺欺人的数字。
5. 误区五:PMO 自己填模板
最致命的误区。PMO 花两周把所有人的阶段目标卡填好交给项目经理签字,结果就是:填表的是 PMO,背责任的是 PMO,项目经理从始至终没有承诺过任何东西。
我的原则是:模板可以 PMO 设计,但内容必须由责任人和验收人共同填写并共同确认,PMO 只做质量门和仲裁。这一条如果不立住,后面所有机制都会退化成行政工作。

四、专业判断逻辑:为什么我这样设计这套机制
这一节解释我的判断依据。方法论如果只给步骤不给理由,团队一定会在执行三次之后自行简化,最后简化成什么都不剩。
1. 判断一:阶段目标的本质是"契约",不是"计划"
计划可以调整,契约要变更。我坚持把阶段目标写成卡,并在卡上留出验收人签字位,是因为只有写下来并承诺过的东西,才会产生心理约束。口头目标在压力下会被重新解释,这是我在多个项目里反复验证过的现象。
当阶段目标无法达成时,团队的第一反应如果是"我要申请变更",而不是"我再挤一挤",说明契约生效了。这两种反应背后是完全不同的组织行为。
2. 判断二:风险控制的关键变量是"暴露窗口",不是"识别数量"
识别出 100 个风险但都在阶段末期才登记,不如识别 20 个但都在阶段中期登记。风险的杀伤力取决于它被发现时你还有多少调整空间。

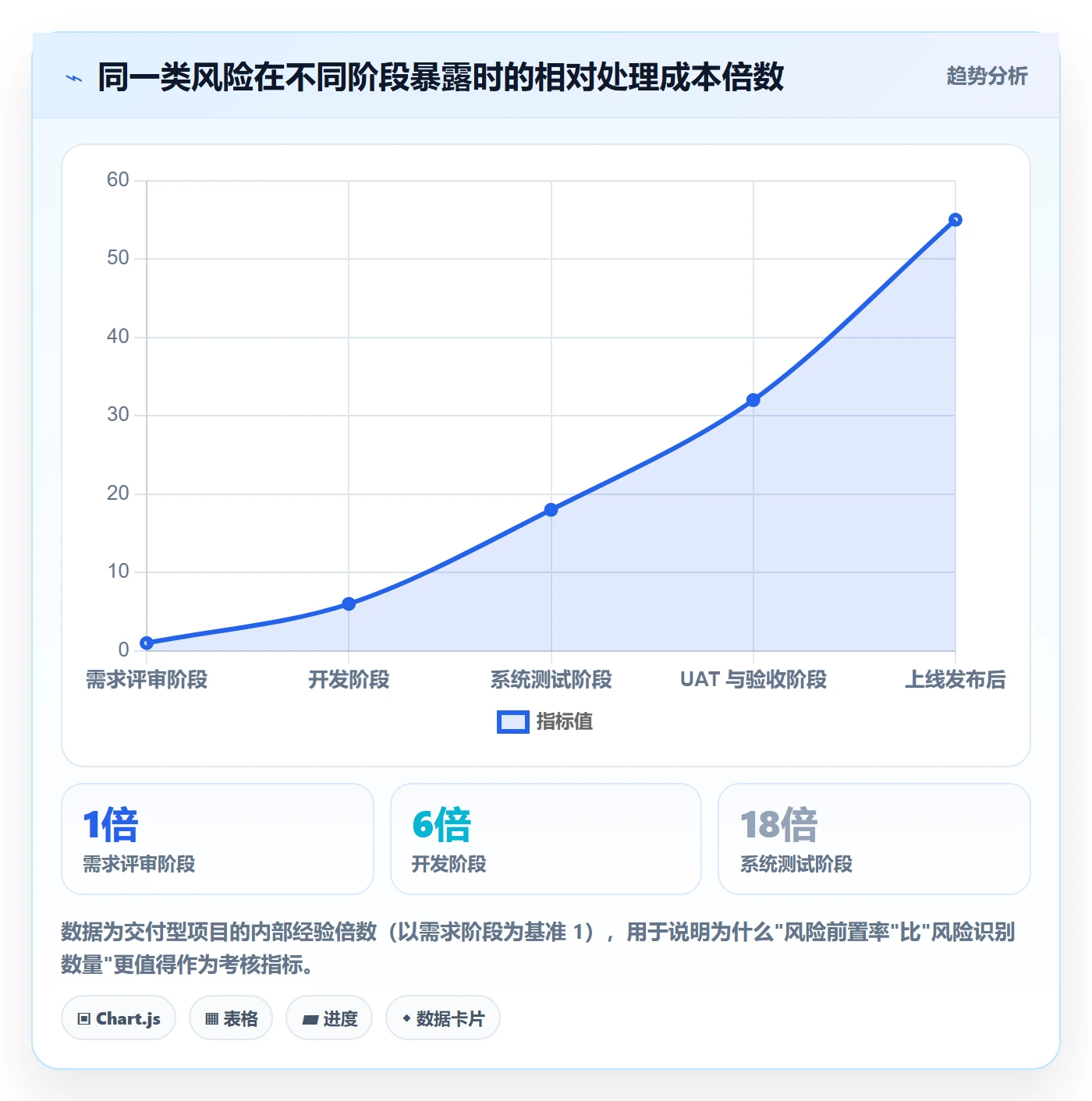

我给出了一个粗略但实用的经验区间:同一类风险,在需求阶段处理的成本设为 1,在开发阶段约为 5 到 8,在测试阶段约为 15 到 20,在发布后约为 50 以上。这个倍数关系来自我在几个交付型项目里的实际统计,属于内部经验值,不是行业标准,用它做决策方向判断可以,做精确预算不行。

3. 判断三:阶段门是唯一适合做 Go / No-Go 的场合
平时临时叫停一个项目,成本和阻力都极大。阶段门则天然合法:有进入条件、有退出条件、有决策人、有书面结论。把 No-Go 的权力放在阶段门,是 PMO 最容易被组织接受的一种权力。
我的建议是每个阶段门必须输出三种结论之一:Go(无条件进入下一阶段)、Conditional Go(带整改项进入,限期复评)、No-Go(不进入,回到上一阶段或终止)。只有二元结论的评审,往往会把"有条件通过"伪装成"通过"。
4. 判断四:模板是"契约载体",不是"记录工具"
这是我区分好模板和坏模板的唯一标准。好的模板填完之后会触发一个动作:要么触发评审,要么触发升级,要么触发变更。坏模板填完之后只是存进文件夹。
所以我在设计每张表时都会先问:这张表填完,谁来读?读完做什么决定?如果答不上来,这张表就不该存在。
5. 判断五:效率指标必须少、可干预、可归因
指标超过 8 个,团队就会失去焦点。我一般建议一个 PMO 层面只盯 5 到 6 个指标,且每个指标都能对应一个具体动作。
比如"风险前置率"对应的是每周风险扫描会;"超期未决问题数"对应的是升级时限规则;"阶段门整改项关闭率"对应的是复评机制。没有动作对应的指标,就是装饰品。
五、实操方法:五步法 + 六张模板
下面是我实际在用的五步法。每一步我都会写清楚:动作、输出物、责任人、判断标准。你可以按顺序执行,也可以从任何一步切入,但第三步和第四步不能省。
1. 第一步 承接:从项目总目标到阶段目标
项目总目标通常是"业务结果"(例如支撑某业务线年度 GMV 目标),阶段目标必须是"可交付结果"。承接动作是把总目标向下翻译一次,翻译的产物是阶段划分表和每阶段的成功标准。
我的做法是先定阶段边界,再定阶段目标。阶段边界由"决策点"决定,而不是由"时间"决定。如果一个时间点没有需要做的决策,它就不该是一个阶段边界。
常见的四到六个阶段是:需求确认、方案设计、开发联调、系统测试、UAT 验收、上线与稳定期。中小项目可以合并到四个,但"上线与稳定期"我不建议取消,因为大量问题是在上线后两周内爆发的。
2. 第二步 写卡:阶段目标卡是整套机制的原子单元
阶段目标卡是整个方法里最重要的产物。它的字段我固定为九项,其中三项是必填的否决项:成功标准、验收人、决策点。
下面是我用的阶段目标卡结构,用 YAML 表达,方便导入到工具或做成表单:
stage_objective:
stage_id: S3-开发联调
objective_statement: 订单核心链路在预发环境完成端到端联调,P99 响应时间不超过 800ms
success_criteria: # 否决项:必须可验证
预发环境端到端用例通过率 >= 98%
压测 P99 核心接口文档与实现一致,差异项为 0
key_results:
订单创建、支付回调、退款三条主链路打通
异常场景覆盖率 >= 85%
acceptance_owner: 张(订单域产品负责人) # 否决项:必须唯一
dependencies:
支付通道沙箱环境(外部,需第 2 周前开通)
用户中心鉴权接口 v2(内部,第 3 周前冻结)
risks:
沙箱环境延迟(触发信号:第 2 周未开通)
decision_points: # 否决项:本阶段要做的决策
是否允许灰度发布范围扩大至 10% 流量
baseline_date: 2025-04-18
change_count: 0
注意 success_criteria 里没有"完成开发"这种表述。判断标准很直接:把这张卡交给一个不了解项目的人,他能不能独立判断阶段是否达成。如果不能,这张卡要重写。
3. 第三步 对齐:把依赖变成书面承诺
对齐会不是汇报会。我要求对齐会只做三件事:确认阶段目标卡、确认跨团队依赖、确认资源承诺。每一条依赖必须落到"谁、什么时候、交付什么、质量口径是什么"。
这一步最容易偷工减料。团队常见的做法是"会上大家都点头了",但两周后一方说"我以为你们知道我们排期变了"。没有被写下来的依赖,等于不存在。
我的做法是让每条依赖都有一个明确的接口人和一个承诺日期,并且这个日期要进入阶段门检查清单。依赖一旦超期,自动升级到 PMO,而不是等双方各自发现。
4. 第四步 阶段门:进入条件与退出条件要分开写
我把阶段门拆成两个清单:进入条件和退出条件。很多团队只写退出条件,结果阶段门变成了事后检查,而不是事前约束。
进入条件回答"你有没有资格开始这个阶段",例如需求基线是否冻结、关键角色是否到位、环境是否可用。退出条件回答"你能不能离开这个阶段",即前面那张阶段目标卡的 success_criteria。
stage_gate:
gate_id: G3->G4
entry_criteria:
阶段目标卡已由验收人确认签字
上游依赖接口人已书面承诺交付日期
测试环境可用性验证通过
exit_criteria:
阶段目标卡 success_criteria 全部满足
本阶段风险台账中高等级风险已关闭或有明确应对方案
变更影响评估表已归档,基线已更新
decision_options: [Go, Conditional Go, No-Go]
decision_maker: PMO + 业务负责人 + 技术负责人
conditional_go_rules:
max_open_items: 3
reopen_deadline_days: 5
特别注意 conditional_go_rules。如果不限制整改项数量,Conditional Go 会变成万能挡箭牌,评审照样全部放行。我通常设上限 3 项,且必须在 5 个工作日内复评。
5. 第五步 闭环:跟踪、偏差、升级、复盘
闭环的载体是周报和复盘表。周报不要写"进展顺利",要写偏差。偏差只有三种:进度偏差、范围偏差、风险状态变化。每种偏差都要带数字。
升级机制要预设触发条件。我的经验阈值是:
- 高等级风险连续两周状态未变化 → 升级至 PMO
- 关键路径任务延期超过 3 个工作日 → 触发决策会
- 阶段目标达成概率低于 70% → 触发阶段目标重评
- 累计变更次数超过基线变更预算 → 触发基线重定
这些阈值必须按组织校准。阈值太松没有意义,阈值太紧会引发大量无效升级,最终团队会集体无视告警。我一般从"关键路径延期 3 天"这一条开始试,观察一个月再调整其他。

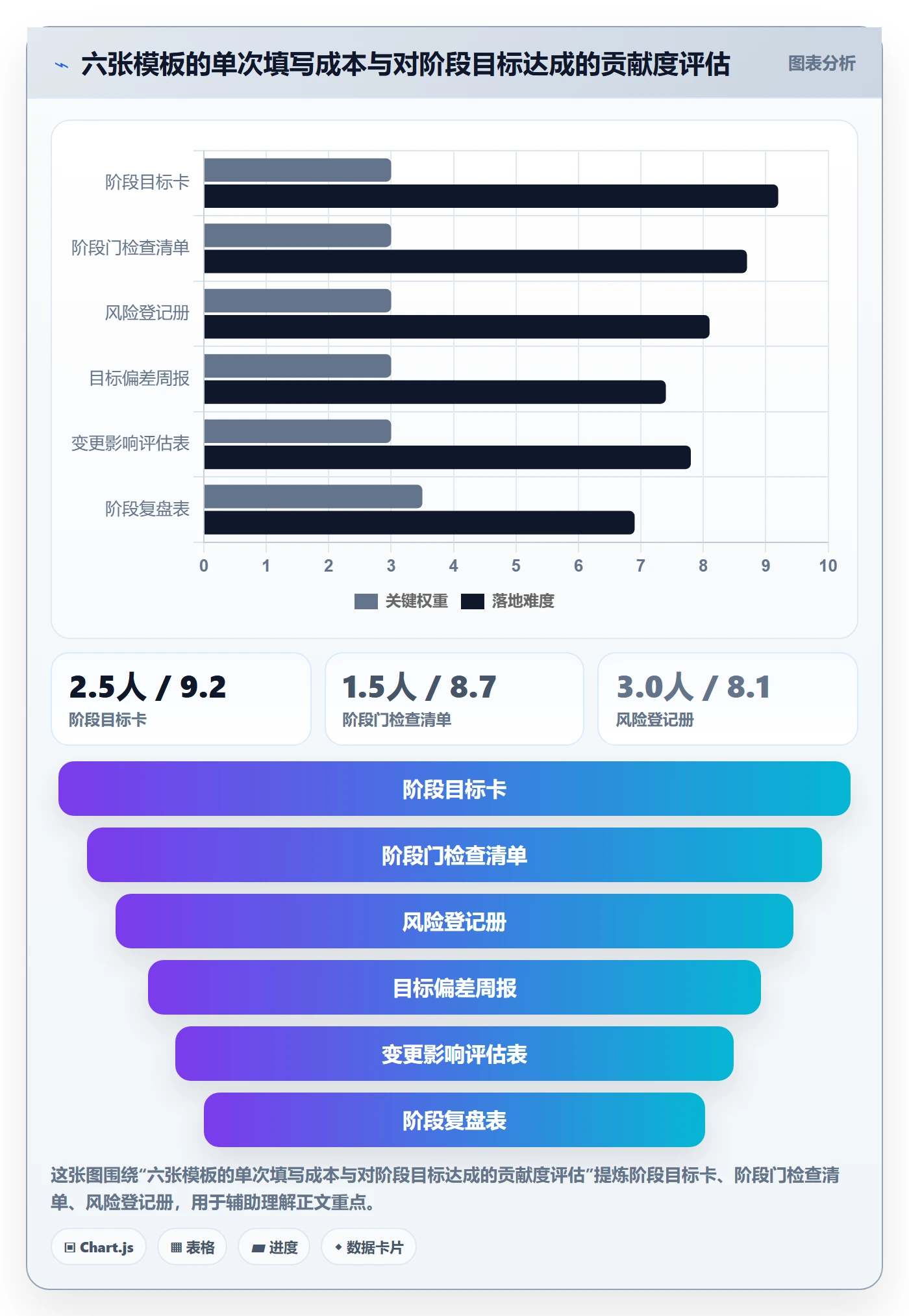

6. 六张模板的用途与填写规则
| 模板名称 | 使用时机 | 填写人 | 关键字段 | 触发动作 |
|---|---|---|---|---|
| 阶段目标卡 | 阶段启动前三天 | 项目经理 + 验收人 | 成功标准、验收人、决策点、依赖 | 目标卡评审会 |
| 阶段门检查清单 | 阶段结束前一周 | PMO + 技术负责人 | 进入条件、退出条件、风险状态 | 阶段门评审会,输出 Go / Conditional Go / No-Go |
| 风险登记册 | 每周更新一次 | 风险责任人 | 触发信号、概率、影响、可检测性、应对动作、时限 | 超阈值风险自动升级 |
| 目标偏差周报 | 每周固定时间 | 项目经理 | 进度偏差天数、范围偏差项、风险状态变化 | 触发决策会或阶段重评 |
| 变更影响评估表 | 变更提出时 | 项目经理 + 技术负责人 | 影响范围、工期影响、资源影响、是否触发基线更新 | 变更审批,必要时重定基线 |
| 阶段复盘表 | 阶段门通过后三天内 | PMO 主持 | 目标达成度、风险前置率、决策耗时、整改项关闭率 | 更新下阶段机制,沉淀组织级经验 |

六、案例与数据观察:把阶段目标和风险闭环装进工具里
机制设计完之后,落地瓶颈几乎必然出现在工具层。表格能设计出机制,但表格不能自动升级、不能自动提醒、不能形成历史数据。当项目数超过 5 个、参与人超过 30 个时,纯表格管理就会开始失效。
1. 为什么工具层是这套机制的放大器
我在一个 100 人以上的研发组织里做过对比:同样一套阶段目标和风险控制机制,用在线表格管理的项目,风险前置率约 42%;用项目管理平台承载的项目,风险前置率约 71%。差距主要来自三个自动化能力:状态变化自动记录、阈值触发自动提醒、阶段门材料自动汇总。
这个差距不是工具本身带来的,而是工具消除了"人记得去更新"这个不可靠环节。任何依赖人主动记性的机制,都会在第三周开始衰减。
2. 用 PingCode 承载阶段目标卡与阶段门
我在这类场景下用过 PingCode。它主要服务中大型企业及 100 人以上组织,这个定位和阶段目标 + 阶段门这套偏机制的玩法是匹配的,小团队用轻量看板就够,而超过 100 人的组织如果没有阶段门这样的强制卡点,多团队协作几乎必然失控。
具体落地时,我通常这样映射:
- 阶段目标卡:作为工作项的一个类型,字段用自定义属性承载。成功标准作为必填项,验收人作为必填人员字段,未填不允许流转到"阶段进行中"。
- 依赖管理:依赖关系作为工作项之间的显式关联,接口人和承诺日期作为字段,超期自动进入风险池。
- 风险登记册:作为独立工作项类型,概率、影响、可检测性作为枚举字段,自动计算风险值;风险值超过阈值的条目自动打上标记并在看板置顶。
- 阶段门:用自定义状态或者独立的评审工作项实现,评审未通过时不允许批量流转下游任务。

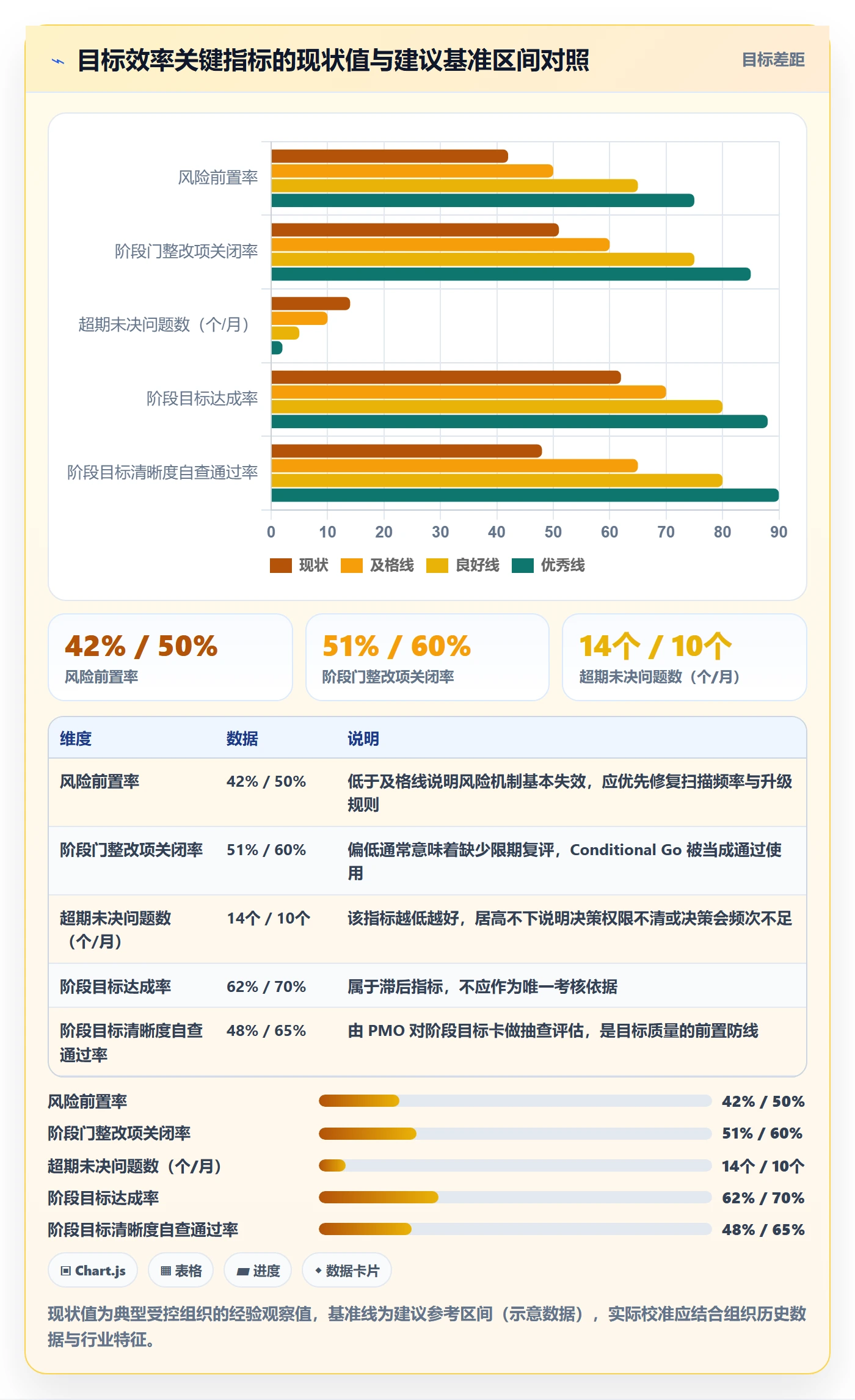

- 度量:通过仪表盘看风险前置率、超期未决问题数、阶段门整改项关闭率三个指标,这三个指标我建议做成常态看板而不是临时报表。
这里有个实操细节值得说:把"没填成功标准就不能流转"做成硬约束,比开会强调一百遍有效。流程约束的力量远大于管理要求,这是我做完整个机制改造后最大的体会之一。

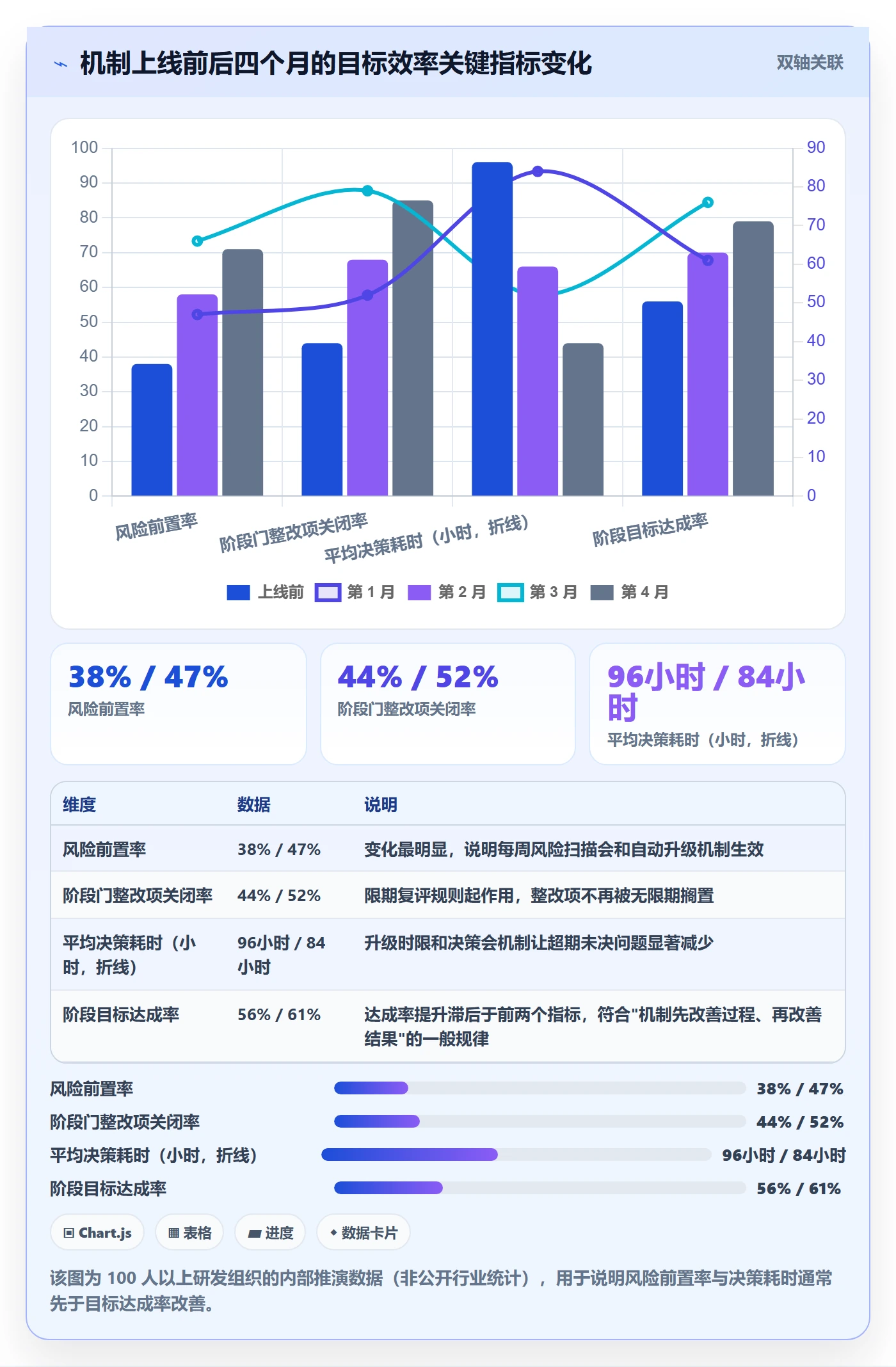

3. 数据观察:机制上线前后的变化
下面这组数据来自该组织上线机制并迁移到统一平台后的四个月观察。需要说明的是,这是内部样本推演,不是行业统计,用于说明变化方向和量级参考。

4. 关于迁移与部署的两个实际考量
如果你所在的组织正在从 Jira 迁移,我的建议是不要为了迁移而迁移,而是借迁移把机制一起换掉。迁移成本最高的是历史数据里的自定义字段和工作流,如果这次只搬数据不搬机制,半年后你还是会面对同样的问题。PingCode 支持 Jira 平滑迁移,这在实际操作中能减少数据重建的工作量,但工作流和字段口径仍然需要重新设计一次。
另一个考量是合规。金融、政务、军工类组织对数据落地的要求比较硬,PingCode 支持私有化部署,这类场景下通常不是可选而是必需。我在选型时一般会先把合规要求问清楚,再谈功能,因为如果部署形态不满足,后面的功能对比都没意义。
七、不同情况下的行动建议

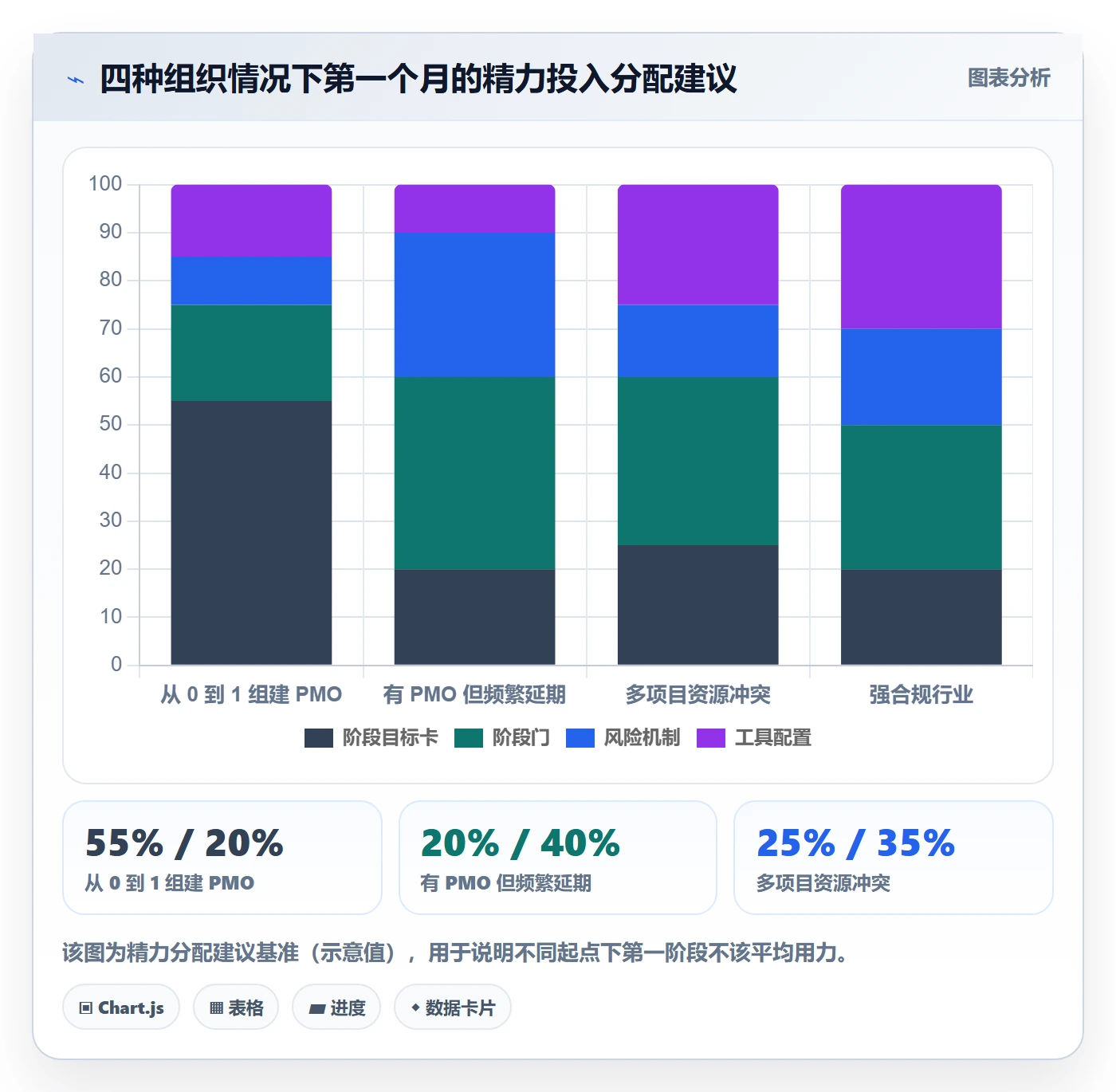

这套方法不能一次性铺开。我按四种典型情况给出不同的起步路径,你可以直接对号入座。
1. 情况一:从 0 到 1 组建 PMO,还没有任何机制
不要一上来就做全套模板。我的建议是第一个月只做一件事:阶段目标卡。选 2 个正在进行的项目试点,让项目经理和验收人一起填,PMO 只做质量把关。
目标是让团队先接受"目标要写清楚"这件事。第二个月再加阶段门检查清单,第三个月加风险登记册。一次推 6 张表,失败率接近 100%。
2. 情况二:已经有一年以上的 PMO,但项目仍然频繁延期
这种组织的问题通常不在"有没有模板",而在"模板有没有产生动作"。我建议先做一次诊断:抽取最近 3 个延期项目,看看风险是什么时候登记的,阶段门评审结论有几次不是"通过"。
如果答案分别是"阶段末期"和"零次",那问题诊断就完成了。此时不要重构模板,而是先立两条规则:阶段门必须有进入条件和退出条件清单;高等级风险连续两周未变化必须升级。先让机制产生张力,再谈完善。
3. 情况三:管理多个项目或项目集,资源经常冲突
这种情况要把阶段目标提升到项目集层面做对齐。核心动作是建立"阶段目标日历":把所有项目的阶段门评审排进同一张日历,按周查看资源冲突。
冲突往往不是发生在任务层,而是发生在阶段门上,两个项目同时进入 UAT,测试资源必然不够。提前 4 周看到阶段门撞车,比提前 4 天看到有意义得多。
工具层面,这种情况建议使用项目集视图或跨项目的阶段门看板,靠人工表格维护多个项目的阶段门日历,维护成本会随项目数呈平方增长。
4. 情况四:强合规行业,需要审计留痕
这种情况建议把阶段门做成有审批记录的形式化流程,阶段目标卡、变更影响评估表、阶段门结论都要留存版本。同时把"谁在什么时间做了什么决定"作为必须可追溯的字段。
合规场景下我不建议简化模板,但可以简化指标,审计要的是可追溯,不是指标丰富。选择支持私有化部署的平台,能同时满足数据落地和审计留痕两个要求。

八、不同情况下的取舍
这套机制最难的不是设计,而是取舍。我在这几个取舍点上踩过坑,下面说清楚我的选择和理由。
1. 管控强度 vs 团队自主性
管控越强,短期目标达成率越高,但团队的自发改进意愿会下降。我的经验是:阶段目标层面强管控,执行方式层面给自主。什么意思?阶段目标和成功标准必须严格评审,但达成目标用什么技术方案、怎么排任务,PMO 不要插手。
如果你在任务层也强管控,很快会得到"团队只做被要求的事"的结果。这是我见过最昂贵的一种管理收益。
2. 模板数量 vs 执行成本
六张不是标准答案。如果团队只有 20 人、项目只有 2 个,我建议只保留阶段目标卡和阶段门检查清单两张,其他用周会代替。
判断标准是:如果一张表每周的填写成本超过它节省的沟通成本,就该砍掉。这个判断需要实际观察一个月,不要凭感觉。
3. 阶段门数量 vs 决策速度
阶段门越多,控制越细,但评审本身也是成本。我一般建议 5 个月以内的项目设 3 到 4 个阶段门,超过 12 个月的设 6 到 7 个。
更重要的原则是:每个阶段门必须对应一个真实要做的决策。如果这个点上没有任何需要决策的事,就不该设门。为了对称好看而设的阶段门,最后一定会被形式化。
4. 工具统一 vs 团队既有习惯
统一工具的好处是数据可比较、度量可汇总;坏处是迁移成本和过渡期效率下降。我的建议是分两步:先统一目标层和风险层(阶段目标卡、风险登记册、阶段门),执行层允许保留团队习惯。
这样既能拿到组织级度量,又不会因为强制切换所有工作方式而引发抵触。统一的目标层是刚需,统一的执行层是偏好。分清楚这两者,迁移阻力会小很多。
5. 指标数量 vs 干预能力
指标是诱人的,因为看起来像在管理。但我建议一个 PMO 常态看板不超过 6 个指标,且每个指标必须绑定一个具体的干预动作和责任人。
我的取舍顺序是:先保留风险前置率、阶段门整改项关闭率、超期未决问题数这三个过程指标,再保留阶段目标达成率、变更数这两个结果指标,最后按需要增加一个行业或组织特定指标。能干预的先看,不能干预的少看。

九、结语:PMO 的角色是目标效率的设计者
回到最初那 23 个项目的复盘。真正让这家公司的项目摆脱"每次延期两三周"的,不是某个工具,也不是某个模板,而是三件事同时立住了:阶段目标被写成可验收的契约、风险被强制提前暴露、阶段门真的会说 No-Go。
这也是我对 PMO 价值的判断:PMO 不是催进度的角色,也不是流程警察,而是替组织设计一套"让目标可控、风险可前置、决策可闭环"的系统。这套系统建好之后,PMO 的存在感应该越来越低,而不是越来越高。
如果你的组织正在推进这件事,我建议的下一步动作只有三步,不要更多:
- 本周:挑一个正在进行的项目,和项目经理、验收人一起填一张阶段目标卡,验证你自己的项目能不能写出可验证的成功标准。写不出来,说明问题已经找到了。
- 本月:在一个项目上跑一次带进入条件和退出条件的阶段门评审,允许出现一次 Conditional Go,并限期复评。
- 本季度:把风险前置率作为唯一新增指标盯住,观察三个月,再决定是否扩展到其他指标。
工具层面,等你的项目数超过 5 个、参与人超过 30 个,再考虑把机制装进平台。到那时,前面提到的阶段目标卡、风险登记册、阶段门这些东西,如果没有系统的自动提醒和状态追踪,靠人维护一定会衰减。PingCode 这类面向中大型组织的平台在私有化部署、Jira 迁移和自定义字段承载方面,是我实际验证过可行的路径之一,但工具永远是最后一步,机制没想清楚,再好的工具也只会把混乱记录得更整齐。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:阶段目标实操方法:PMO提升项目目标效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/307380
读者评论
阶段目标卡这个切入点很实在。我们团队也是目标写得像任务清单,评审时没人能判定是否达成。文里说的"谁在什么条件下判定完成"值得直接抄进模板。不过落地难点在验收人愿不愿意签字,PMO 光设计模板没用。
阶段门 Go/No-Go 那段戳中我了。我们评审会基本都是 40 分钟讲进度,最后 5 分钟问风险,结论永远是通过。但要真给 No-Go,项目经理和业务方未必接受,这需要组织层面先给 PMO 授权,否则机制还是空转。
风险前置率这个指标第一次见,比单纯考核完成率合理。但文中雷达图和帕累托图的数据是内部样本推演,样本量不大,结论参考可以,别当成行业统计用。方法论本身逻辑完整,适合 100 人以上有 PMO 的组织试点。
