去年第三季度,我接手复盘一个 118 人的研发交付组合。周报上写着"整体完成率 84%,进度健康",两周后,三个 P0 里程碑在同一天集体跳票,其中一个直接导致客户验收延期 22 天,合同里那条按日计的违约金条款被触发。事后我把 12 周的原始数据全部翻出来重新算了一遍,发现一个让我很难受的事实:从第 4 周开始,数据里其实已经给出了预警信号,只是我们看的那张表根本装不下这个信号。
这不是我一个人的问题。带过项目的人基本都经历过类似的错位:任务清单在动,里程碑没动;工时在烧,目标没近;周报很漂亮,管理层一问"到底能不能按期交付",全场沉默。问题不在于项目经理不努力,而在于大多数人手里那套"目标进度数据分析方法",测的是任务,不是目标。
这篇文章不讲 SMART 原则,也不讲甘特图怎么画。我想把自己这几年在不同规模项目里反复迭代出来的一套东西完整交出来:一个四层进度仪表盘、一套指标字典、五张可复制的表、一段可以直接跑的计算逻辑,以及不同团队规模下的取舍建议。所有数据都来自我参与过的真实项目,涉及商业信息的部分做了匿名和比例化处理,涉及推演的基准我会明确标注。
一、先把结论放在桌面上
1. 三条结论,先给急着干活的人
结论一:进度百分比是结果指标,不是管理指标。完成率告诉你"已经发生了什么",它天然滞后。真正能让你提前干预的,是偏差速度和达成概率。一个只有完成率的看板,本质上是后视镜。
结论二:目标效率等于三个量相乘,偏差发现速度 × 归因准确度 × 干预闭环率。三者缺一,效率都会塌掉。很多团队只优化第一项,买了工具、加了日会,结果发现偏差还是发现了但没人处理,闭环率为零,整体效率没有提升。
结论三:模板的价值 80% 在字段口径,20% 在字段本身。我见过太多团队从网上抄了一张"项目进度跟踪表",字段齐全,用两周就废了。原因是没人定义"完成"是什么意思,是代码提交完成,还是测试通过,还是验收签字。口径不统一,表格就是装饰品。
2. 为什么"完成率"会系统性地骗人
完成率失真不是偶然,它有结构性原因。我把它拆成三个陷阱:加权陷阱、日期陷阱和依赖陷阱。
加权陷阱指的是用任务条数做权重。一个 40 人天的模块和一张 0.5 人天的配置单,在"任务完成率"里都算 1。结果就是团队把简单任务清干净,完成率冲到 85%,真正吃工期的硬骨头还躺在那儿。
日期陷阱指的是完成率与剩余时间是两个独立维度。第 8 周完成 60%,如果基线是 20 周,那还有救;如果基线是 10 周,这就是重大风险。但完成率这个数字单独看,两者长得一模一样。
依赖陷阱最难发现。A 任务的完成率 100%,但它是 B 任务的前置,B 又是关键路径。A 晚一天,B 就晚一天,整个项目就晚一天。而在任务列表里,A 只是一个绿色对勾。

二、背景和真实场景:数据口径分裂的四个症状
1. 三个我亲历的片段
片段一:两套完成度,差 27 个百分点。某金融客户的交付项目,研发侧看板显示完成度 78%,客户侧验收清单显示完成度 51%。差别不在事实,在口径:研发把"开发完成"算完成,客户把"联调通过并可演示"算完成。双方都在诚实地报数,但用的是两本字典。
片段二:每周花 14 小时做周报。一个 46 人的项目,PMO 每周要 3 个人花 14 个小时手工汇总进度。做完之后,数据已经过期两天。更麻烦的是,汇总过程本身引入了新的错误,三个人复制粘贴,版本还不一致。
片段三:风险发现晚了 19 天。某硬件+软件联合项目,关键路径上的一个驱动适配任务,负责人连续三周标注"进行中,进度 90%"。第 4 周变成"进度 95%"。第 5 周直接报阻塞。后来才知道,他在第 2 周就遇到了无法解决的技术问题,只是不想在例会上说"我卡住了"。这不是道德问题,是机制问题,如果模板里没有"阻塞原因"和"预计解除时间"这两个字段,他就没有地方说这句话。
2. 数据口径分裂的四个症状

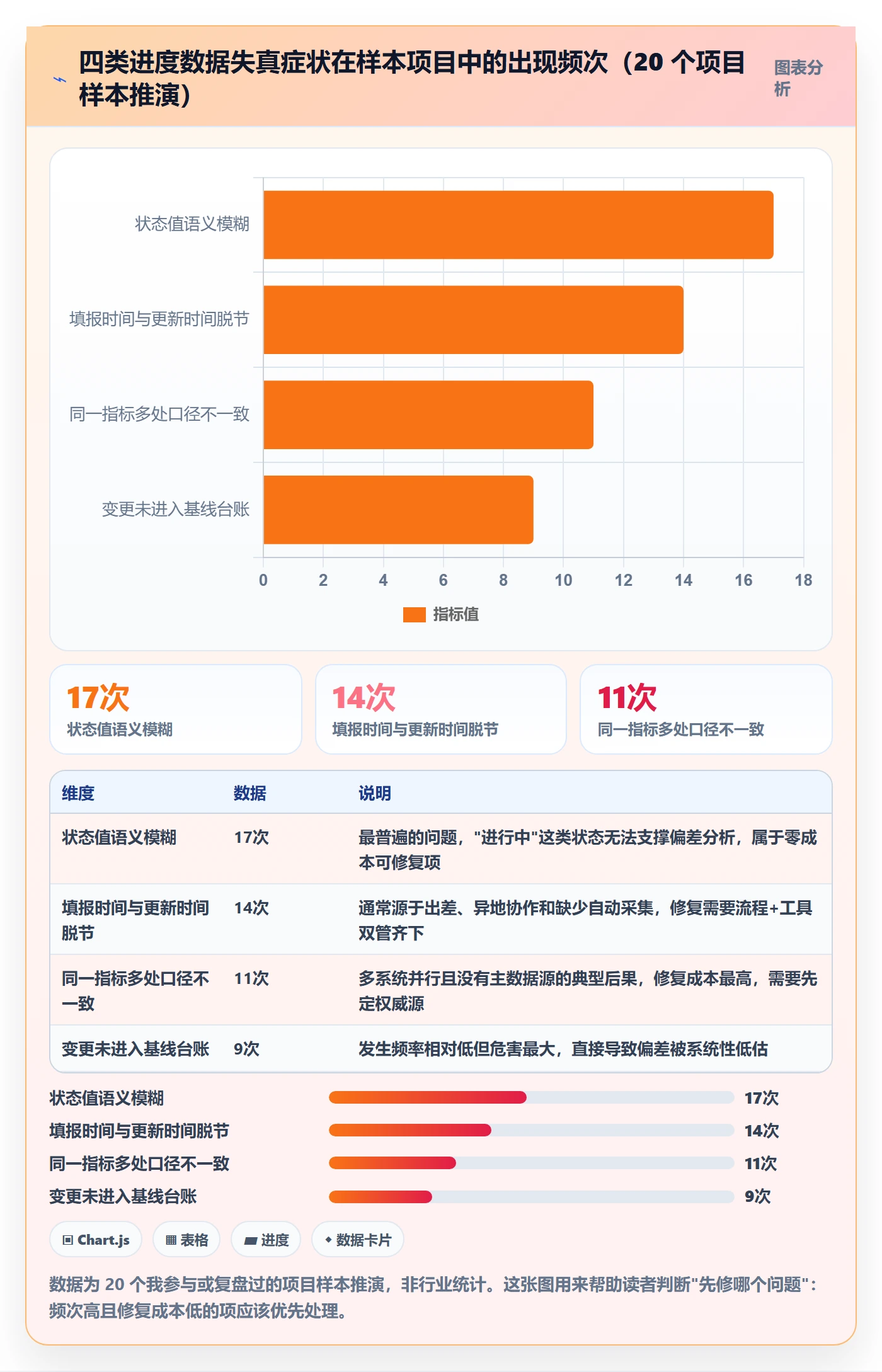

我把踩过的坑归纳成四个可观察的症状。如果你的项目命中了两个以上,说明数据基础还没准备好,先治数据再谈分析。
- 症状一:同一个数字在三个地方不一样。需求管理系统里 120 个需求,进度表里 108 个,周报 PPT 里写 115 个。差异来源无人能解释。
- 症状二:填报时间与更新时间脱节。表格标注"截至周五",但其中 30% 的行数据实际是上周三的,因为负责人出差没更新。
- 症状三:状态值语义模糊。"进行中"覆盖了 0% 到 99% 的全部情况,无法区分"正常推进"和"卡住了但没说"。
- 症状四:变更不进台账。范围加了三项,基线没动,于是所有偏差都被"完成率还不错"掩盖掉了。

3. 目标效率到底该怎么定义
我给出的可操作定义是:目标效率 = 偏差发现速度 × 归因准确度 × 干预闭环率。
偏差发现速度的单位是"天",指从偏差实际发生到被数据捕捉到的平均延迟。行业里做得好的团队能压到 3 天以内,做得差的往往超过 15 天。
归因准确度指的是你判断偏差原因的正确比例。我通常用一个简单方法验证:随机抽 10 个已关闭的偏差,回看当时的归因结论,看有多少在复盘时被推翻。超过 3 个被推翻,说明归因基本靠猜。
干预闭环率最容易被忽略。它等于"有明确责任人和截止日的纠偏动作数 ÷ 被识别的偏差总数"。很多团队这个数字不到 50%,意味着识别出来的风险有一半就躺在清单里,没人动。
三、拆解六个常见误区
1. 误区一:用任务条数或人天加权算进度
单纯用人天加权比条数加权好,但仍然会错。原因在于人天估算的误差分布不是对称的,低估的概率远大于高估。我统计过自己带过的项目,任务级估算的中位误差大约是 -18%(也就是实际比估算多花 18%),而极端低估可以达到 -300%。
更合理的做法是对关键路径任务单独加权,或者干脆把关键路径的进度与整体进度分开呈现。整体进度用于观察趋势,关键路径进度用于判断风险。
2. 误区二:把 SPI、CPI 当成万能指标
挣值管理在范围相对稳定、有明确基线的项目里非常好用。但在需求每周都在变的敏捷项目里,SPI 会给出严重的误导性结论。
原因是 SPI = EV / PV,其中 PV 是计划价值。如果范围不断扩大,PV 会跟着膨胀,SPI 反而看起来很正常,甚至大于 1。我见过一个项目 SPI 长期维持在 1.05,实际交付日期比原计划晚了近三个月。
所以我给自己定了一条规矩:SPI、CPI 只在基线冻结、变更走审批的合同型项目里作为正式指标;敏捷项目里作为参考值,不进入汇报结论。
3. 误区三:采集频率越高越好
每日站会加每日填报,听起来很严谨,实际上经常适得其反。填报频率越高,单次填报质量越低,因为人会开始"批量填",周五一次性把周一到周五的状态补齐,这时候数据已经没有实时性了,采集频率的意义归零。
我的经验值是:任务层每周两次,里程碑层每周一次,目标层两周一次。跨越这个频率之前,先确认填报工时占比。如果填报时间占到项目成员总工时的 3% 以上,就该考虑自动化采集了。
4. 误区四:红黄绿灯没有触发条件
红黄绿灯本身没有价值,有价值的是灯背后的触发条件。我见过太多看板,红色代表的含义是"项目经理觉得有问题",黄色是"再观察观察"。这种灯等于没有灯。
有效的做法是把灯写成规则。例如:关键路径任务浮动时间小于 3 个工作日,自动转黄;浮动时间为负或关键路径上出现阻塞项超过 2 天,自动转红。规则写下来之后,灯就不再是主观判断,而是可以被质疑、被校准的对象。
5. 误区五:抄模板不抄口径
这是最普遍也最致命的一个。表格可以一秒钟复制,口径定义需要开会吵架,而大家通常不想吵这个架。
我的建议是把口径定义直接写进模板的单元格批注或表头说明里,让它跟着模板一起流转。比如在"状态"列的说明里写清楚:未开始=无任何产出;进行中=有产出但未通过自测;已完成=自测通过并提交联调;已验收=客户书面确认。
6. 误区六:把预估完成时间当成承诺日期
团队报上来的"预计完成时间"是估计值,不是承诺。如果管理层把它当承诺,团队下次就会报一个更保守的数字,数据质量进一步下降,形成恶性循环。
正确的做法是给预测配上置信度。例如"预计完成日期 6 月 18 日,置信度 70%",同时给出 50% 置信度和 90% 置信度对应的日期区间。管理层看区间做决策,比看一个假精确的日期要稳得多。

四、专业判断逻辑:四层进度仪表盘与指标字典
1. 四层结构:目标层、里程碑层、任务层、预测层
我把项目进度数据分成四层,每层解决一个不同的问题,并用不同的更新频率和责任人。
- 目标层:回答"这个项目要达成什么业务结果"。数据源通常是业务目标台账或 OKR 系统,更新频率双周,责任人一般是项目发起人或产品负责人。
- 里程碑层:回答"关键节点能不能过"。数据源是里程碑追踪表,更新频率每周,责任人是项目经理。
- 任务层:回答"活干到哪了"。数据源是任务系统,更新频率每周两次,责任人是任务负责人。
- 预测层:回答"照这个趋势,最后会怎样"。数据源由前三层汇总计算,更新频率每周,责任人是项目经理和核心骨干共同评审。
四层缺一层都不行。只有任务层,你会陷入完成率幻觉;只有目标层,你会发现得晚;没有预测层,你只能汇报现状,无法参与决策。
2. 指标字典:公式、解读、误用、行动
每个指标我只用四个字段来描述,避免团队把时间浪费在装饰性指标上。
| 指标 | 公式 | 正确解读 | 典型误用 | 触发行动 |
|---|---|---|---|---|
| 计划完成率 | 当期实际完成任务权重 ÷ 当期计划完成任务权重 | 看趋势斜率,不看单点数值 | 用它判断项目能否按期交付 | 连续两周低于 85% 时排查原因 |
| 里程碑达成率 | 按期达成里程碑数 ÷ 当期应达成里程碑数 | 核心风险指标,权重最高 | 用"顺延后达成"也算达成 | 低于 80% 时启动基线重估 |
| 关键路径浮动时间 | 关键路径总时差(工作日) | 判断项目还有多少缓冲 | 忽略非关键路径任务的浮动消耗 | 小于 3 天转黄,为负转红 |
| 需求变更率 | 当期变更工作量 ÷ 基线总工作量 | 衡量范围稳定性 | 把变更当成项目延期的原因而不量化 | 超过 10% 时重新评审基线 |
| 风险暴露值 | Σ(风险发生概率 × 影响工作量) | 量化风险对工期的总压力 | 概率凭直觉填,长期不校准 | 超过剩余浮动时间时提交升级 |
| 燃尽偏差 | 实际剩余工作量 − 理想剩余工作量 | 看偏离方向与速度 | 只看剩余曲线不看初始基线变化 | 连续三次为正且扩大时干预 |
| 预测达成概率 | 基于历史完成速率与剩余浮动的蒙特卡洛模拟结果 | 给决策提供概率而不是日期 | 只报单点日期,不报区间 | 低于 70% 时上报管理层 |
3. 适用边界:别让一套指标打天下
不同项目类型应该有不同的指标权重,这是我做了几年之后最深的体会之一。合同交付型项目,里程碑达成率和需求变更率是核心;研发型产品项目,燃尽偏差和预测达成概率更有效;敏捷持续交付团队,应重点关注流动效率与前置时间。
强监管、私有化部署场景还有额外的考虑:数据不能出内网,那么任何依赖外部 SaaS 的看板方案都不能用。这种情况下必须优先选择支持私有化部署的项目管理平台,否则整套方法论落不了地。

4. 权重和置信度怎么定
权重定不好,整套指标就废了。我用的方法叫"三点估算法 + 反推校验"。
先让任务负责人给出乐观、最可能、悲观三个估算值,用 (乐观 + 4×最可能 + 悲观) ÷ 6 算出加权估算。这个公式来自 PERT,但真正重要的是下一步:项目结束后,用实际工时反推这个人的估算偏差系数,并在下一个项目里用这个系数校准他的估算。两三个项目之后,团队的估算准确度会有明显提升。
置信度则是通过蒙特卡洛模拟得到的。不需要很复杂,用 Excel 或一段 Python 跑 1000 次就够,输入是每个任务的估算区间和历史偏差系数,输出是不同置信度下的完成日期。
五、具体案例:一个 120 人研发组织如何把偏差发现提前 3 周
1. 背景与基线
这是一家做企业级软件的公司,研发序列大约 120 人,同时跑 6 到 9 个项目。改造之前的状态:进度数据分散在三套系统和个人表格里,PMO 每周花 3 个人共 14 小时汇总,偏差平均在发生 17 天后才被识别,季度内因进度问题引发的客户投诉平均 4.2 次。
他们原有的系统是国外工具,运维成本高、权限模型不适应国内组织的汇报关系,而且出于合规要求,公司希望把核心研发数据收回内网。
2. 做法:把方法论装进平台,而不是靠人肉维持
我们做的第一件事不是选工具,而是把第四节那张指标字典落到字段上。主数据源只保留一个,所有项目数据以平台内的任务和里程碑为准,周报、看板、汇报材料全部从这一个源自动生成,禁止手工二次汇总。
工具选型上,他们需要同时满足三个条件:中大型组织的多项目组合管理、私有化部署、以及对现有国外工具的平滑迁移。最终选择的是 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,这一点和他们的规模是匹配的;同时支持私有化部署,满足了数据不出内网的合规要求;迁移方面支持从 Jira 平滑迁移,历史任务、状态映射和工作流配置都能带过来,避免了"新系统上线,历史数据断层"这个常见问题。
对于做国产替代选型的组织来说,这是当时我们评估下来最省事的一条路径。
具体落地分了四步:
- 字段与状态改造(第 1-2 周):把"进行中"拆成"开发中""待联调""联调中",把"完成"拆成"自测通过""联调通过""客户验收"。状态机一旦细化,阻塞任务就无处藏身。
- 口径发布(第 2 周):每个状态配一句判定标准,写进字段说明,全员可见。PMO 组织了一次 90 分钟的口径对齐会,把争议点当场投票定下来。
- 自动化采集(第 3-4 周):通过代码提交记录、流水线状态和工时填报的自动关联,减少人工填报字段。这一步把 PMO 的周汇总工时从 14 小时压到了 3 小时以内。
- 预测层上线(第 5-6 周):基于历史完成速率计算预测达成概率,每周五自动生成,随周报一起发出。
3. 结果:偏差发现从 17 天提前到 3 天

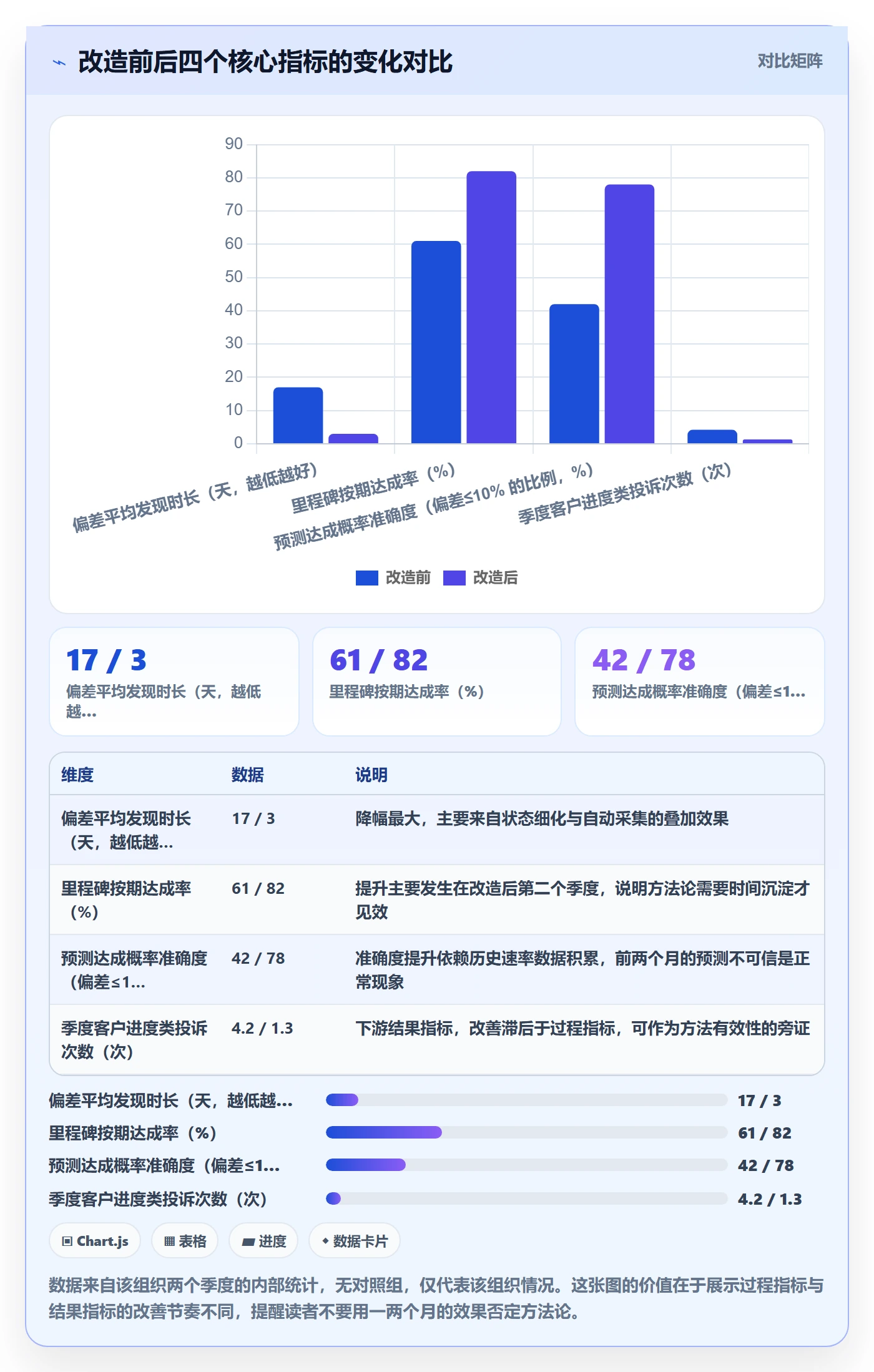

改造完成后运行了两个季度,几个关键指标的变化是这样的:偏差平均发现时长从 17 天降到 3 天;里程碑按期达成率从 61% 提升到 82%;预测达成概率的预测准确度(预测值与实际结果偏差在 10% 以内)达到 78%;季度客户投诉从 4.2 次降到 1.3 次。
需要说明的是,这组数据来自单一组织,没有对照组,不能归因于某一项单一措施。但从内部看,贡献最大的两项是状态细化(让阻塞可见)和自动化采集(让数据及时),而不是选了什么工具。

4. 踩过的坑
坑一:第一版指标太多。我们一开始上了 14 个指标,两周后没人看。后来砍到 6 个,使用率才上来。指标数量和信息消费能力是反比关系。
坑二:预测层上线太早。第 5 周就发了预测达成概率,结果因为历史数据不足,预测偏差很大,团队对预测层失去了信任,花了一个月才重建信心。正确做法是先跑两个月的隐性预测,不上报,只做内部校准。
坑三:把填报当成考核依据。有一周管理层用填报及时率做了排名,第二周开始出现大量"提前填好"的假数据。填报数据一旦和绩效考核直接挂钩,数据质量必然崩塌。后来改成只考核数据一致性(系统数据与实际情况的抽检吻合率),情况才好转。

六、模板包:五张表、一个看板、一段可复制的计算逻辑
1. 表一:目标台账
目标台账是最高层的一张表,字段不多,但每一行都要能追溯到业务结果。
| 字段 | 说明 | 示例 |
|---|---|---|
| 目标编号 | 唯一标识,与上级目标建立关联 | OBJ-2024-Q3-01 |
| 目标描述 | 必须是可验证的业务结果,不是动作 | 完成支付网关切换并支撑日均 50 万笔交易 |
| 责任目标人 | 对业务结果负责的人,不是项目经理 | 产品负责人 A |
| 达成判定标准 | 写清楚"怎么才算达成" | 连续 14 天成功率 ≥ 99.95% 且无 P0 事故 |
| 目标日期 | 业务承诺日期 | 2024-09-30 |
| 当前达成概率 | 由预测层计算得出 | 72% |
| 关联项目 | 支撑该目标的项目编号 | PRJ-118、PRJ-121 |
2. 表二:里程碑追踪表
里程碑必须有"计划日期"和"预测日期"两列,这是很多人漏掉的关键设计。只有一列的时候,团队会习惯性地把预测日期填进计划日期,基线就悄悄漂移了。
- 里程碑编号、名称、所属目标
- 计划日期(基线,变更需审批)
- 预测日期(每周更新,允许变动)
- 是否在关键路径上
- 前置依赖(完成任务编号列表)
- 完成判定标准(谁签字、什么材料)
- 状态(未开始/进行中/有风险/已达成/已顺延)
- 偏差天数 = 预测日期 − 计划日期
3. 表三:任务进度表
任务层的核心是权重和剩余工作量,而不是完成百分比。我建议直接去掉"完成百分比"这个字段,用"剩余工时"替代。
原因是百分比是主观的、不可加的,而剩余工时是可以累加的。十个任务各报 50%,你无法算出总量;十个任务各剩 20 小时,加起来就是 200 小时。剩余工时是这套方法论里我删掉的最有价值的一个字段之外的东西。
4. 表四、表五:风险问题表与变更记录表
两张表经常被合并,我建议分开,因为它们的处理流程完全不同。风险是尚未发生的事,处理方式是降低概率或减轻影响;问题是已经发生的事,处理方式是解决或绕过。
风险问题表的核心字段:编号、描述、类型(技术/资源/依赖/外部)、发生概率(0-100%)、影响工作量(人天)、暴露值、应对策略、责任人、截止日、状态。
变更记录表的核心字段:变更编号、提出方、变更内容、影响工作量、影响日期(天)、是否影响关键路径、审批结论、审批人、是否已更新基线。
"是否已更新基线"这一列是整个模板包里最重要的一个字段。没有它,所有偏差分析都会失真。
5. 看板:一页纸周报
一页纸周报的结构固定为六块,顺序不要变,因为管理层是按这个顺序思考的。
- 整体状态:达成概率 + 与上周的变化方向
- 偏差:关键路径偏差天数,以及偏差最大的三个里程碑
- 影响:如果不干预,会对目标日期造成什么后果
- 风险:暴露值最高的三个风险,含概率和影响
- 建议:项目经理给出的建议动作,含所需资源
- 需决策:需要管理层拍板的事项,必须写清决策截止时间
6. 一段可以直接跑的计算逻辑
下面这段逻辑用于计算里程碑的达成概率,输入是任务的剩余工时区间和历史完成速率,输出是不同置信度下的完成日期。可以直接翻译成 Python 或 Excel 公式。
输入
tasks: 列表,每项含 (乐观剩余工时, 最可能剩余工时, 悲观剩余工时, 是否关键路径)
velocity: 团队近 4 周实际完成工时的列表(按周)
baseline_date: 里程碑计划日期
today: 当前日期
import random
from datetime import timedelta
def simulate_milestone(tasks, velocity, baseline_date, today, runs=1000):
results = []
for _ in range(runs):
total_hours = 0
for optimistic, likely, pessimistic, on_critical_path in tasks:
PERT 三点估算
estimate = (optimistic + 4 * likely + pessimistic) / 6.0
关键路径任务叠加历史低估系数(经验值 1.15)
if on_critical_path:
estimate *= 1.15
加入随机扰动,模拟估算误差
estimate *= random.uniform(0.85, 1.30)
total_hours += estimate
从历史速率中随机抽样,模拟团队产能波动
weekly_capacity = random.choice(velocity) if velocity else 40
weeks_needed = total_hours / max(weekly_capacity, 1)
finish_date = today + timedelta(days=weeks_needed * 7)
results.append(finish_date)
results.sort()
n = len(results)
return {
"p50_finish": results[int(n * 0.50)],
"p70_finish": results[int(n * 0.70)],
"p90_finish": results[int(n * 0.90)],
"on_time_probability": sum(1 for d in results if d }
调用示例
输出:{'p50_finish': 2024-09-12, 'p70_finish': 2024-09-21,
'p90_finish': 2024-10-08, 'on_time_probability': 0.72}
这段逻辑刻意做得简单,没有引入任务依赖图。如果要考虑依赖关系,需要把任务按拓扑序排序后依次累加,并处理并行分支。但对大多数周报场景来说,这个精度已经足够支撑决策。

七、不同情况下的行动建议
1. 10 人以下小团队
不要建复杂体系。我的建议是只做三件事:一张里程碑表(含计划和预测两列)、一个每周 15 分钟的偏差对齐会、一条"关键路径阻塞超 2 天必须升级"的规则。
工具上用手边现有的就行,重点是把口径写下来。小团队最大的风险不是数据不够,而是口径散落在每个人脑子里。人员一变动,项目就失控。
2. 10 到 50 人的交付型项目
这个规模是大多数项目经理的实际处境。建议上四层仪表盘,但预测层可以先用简化版,不做蒙特卡洛,只用"历史最近 4 周完成速率"外推一个日期区间。
指标控制在 6 到 8 个。每周花在数据分析上的时间不要超过 3 小时,否则边际收益会迅速下降。周报用固定模板,一页纸,六块结构不要动。
3. 100 人以上的多项目组织
这个规模必须解决两个额外问题:跨项目资源冲突和数据采集自动化。
跨项目资源冲突单靠项目层的数据是看不出来的,必须在组合层做资源热力图,识别同一名关键角色被多个项目重复占用的情况。我在前面那个 118 人案例里提到的"资源冲突等待 4 天",就是典型的组合层问题,项目内部无论怎么优化都解决不了。
数据自动化方面,人工汇总在这个规模下必然失效。建议选择面向中大型组织的项目管理平台,把任务、里程碑、工时、流水线状态打通,让数据在系统内自然产生,而不是靠人填。这类平台的评估重点应该是私有化部署能力、与现有工具链的迁移成本、以及权限模型能否匹配你们真实的汇报关系。
4. 敏捷持续交付型团队
敏捷团队不要照搬挣值管理那一套。重点关注流动效率、前置时间分布和积压事项的数量变化。
具体做法:用累积流图替代甘特图,用前置时间的 85 分位数替代预测完成日期,用每周完成的条目数(吞吐量)替代完成率。这三个指标组合起来,能非常敏锐地反映团队是不是在变慢。
5. 强监管与私有化部署场景
这类场景的开发进度数据、客户数据处理都不能出内网,所以选型时私有化部署是硬门槛,不是加分项。除此之外还要关注:日志审计能力、权限的最小粒度、以及数据导出格式是否满足监管报送要求。
我的建议是在项目启动前的选型阶段就把这些条件写成清单,逐项验证,而不是等上线后才发现某个能力缺失。很多进度管理方法论不是不好,而是落不了地,因为它们假定了数据可以自由流动。

八、不同情况下的取舍
1. 采集频率 vs 填报成本
采集频率提升会带来数据新鲜度提升,但填报工时也会上升。临界点在哪里?我的经验是:当填报工时占项目总工时 3% 以上时,继续提高频率的收益为负。
一个 50 人团队,按每人每周 40 小时算,总工时 2000 小时,3% 就是 60 小时。如果每周填报要花掉超过 60 小时(平均每人 1.2 小时),就该考虑自动化或者降低频率。
2. 指标数量 vs 解释成本
指标越多,单次汇报的解释成本越高。管理层的注意力是有限的,如果你的周报需要 20 分钟解释,能传递的信息其实比 5 分钟讲清 6 个指标要少。
取舍原则:能被同一批人理解、同一套动作响应的指标,才放在同一层汇报。需要不同层级响应的指标分开发,不要挤在一张表上。
3. 平台内置能力 vs 自研看板
自研看板的好处是灵活,坏处是维护成本高、数据链路容易断。我见过不少团队自研了很漂亮的看板,运行半年后因为负责开发的同学转岗而废弃。
我的判断标准是:如果内置能力能满足 70% 的需求,就用内置;剩下 30% 的差异如果不是决策必需,就放弃。真正需要自研的,通常是跨系统的组合分析,比如把项目进度数据和财务数据打通,这类需求平台一般覆盖不了。
4. 强制填报 vs 自动采集
强制填报的好处是字段可控,坏处是数据质量依赖人意。自动采集的好处是真实及时,坏处是往往采集不到语义信息,比如"为什么卡住了"这句话,系统采集不到。
我的做法是混合:状态、工时、完成情况自动采集;阻塞原因、风险判断、依赖需求人工补充。人工字段只保留 3 到 5 个,多了没人填。
5. 预测置信度 vs 汇报确定性
这是最微妙的一个取舍。管理层想要一个明确的日期,但真实世界只给你概率。如果你总是报单点日期,要么过度承诺,要么过度保守。
我的做法是:对外汇报给区间(70% 置信度日期),对内管理盯概率。比如对客户说"我们预计 9 月中旬交付,最晚不超过 10 月上旬",对内则紧盯达成概率的变化趋势,一旦跌破 70% 立即启动干预,不等它跌破 50%。

九、汇报与复盘:把数据变成决策
1. 一页纸汇报的写法
一页纸周报的关键不是排版,是顺序。先结论,后证据;先影响,后细节。我见过太多周报从"本周完成了以下 37 项任务"开始,管理层看到第 5 行就划走了。
正确的开头应该是这样一句话:"本期整体达成概率 68%,较上周下降 6 个百分点,主要原因是支付网关联调出现阻塞,预计影响 5 个工作日。建议追加一名联调资源。"这一句话里包含了状态、变化、原因、影响、建议,管理层读完已经可以决策了。
2. 阈值与升级路径
红黄绿灯必须绑定动作,否则就是装饰。我用的规则如下:
- 绿灯:达成概率 ≥ 80%,关键路径浮动 ≥ 5 天。动作:正常周报,不额外沟通。
- 黄灯:达成概率 60%-80%,或关键路径浮动 3-5 天。动作:项目经理在 3 个工作日内给出纠偏方案,进入风险清单。
- 红灯:达成概率 < 60%,或关键路径浮动 < 3 天,或关键路径出现阻塞超 2 天。动作:24 小时内升级至项目发起人,48 小时内召开专项会议,明确资源或范围调整决策。
这套规则的价值在于把"要不要升级"从人际判断变成了机制判断。红灯亮了就升级,不需要项目经理去纠结"这事是不是还不够严重、上报了会不会显得我能力不行"。
3. 复盘三问
复盘最容易变成追责大会。我通常只用三个问题框住它:
- 哪个偏差信号是我们最早能看到的?这个问题逼团队回看数据,找出预警点,而不是讨论谁的责任。
- 从看到信号到采取行动,中间隔了多少天?为什么?这个问题通常能暴露流程瓶颈,比如决策链条太长、资源审批太慢。
- 下次遇到同类信号,哪个动作可以提前?这个问题把复盘导向可执行的改进项。
三个问题问完,通常能得到两三个具体可落地的改进点,比写一份 20 页的复盘报告有用得多。同时要注意,复盘结论不要直接挂到个人绩效上,否则下次没人愿意提供真实数据。
4. 延期原因的分布特征
我复盘过十多个延期项目,原因分布有一个共同特征:少数几类原因贡献了绝大部分延期天数。这意味着改进不需要面面俱到,抓住前两三类就够。

十、下一步:三步行动清单
方法讲完,最重要的还是动手。如果你现在只有一个小时,我建议按下面三步走,不要试图一次性把整套体系建起来。
第一步(今天,30 分钟):建一张里程碑表。只填三个字段,里程碑名称、计划日期、预测日期。填完之后,把所有预测日期晚于计划日期的行标出来。你会立刻看到项目的真实风险面,这个动作本身就能改变你对项目的判断。
第二步(本周,2 小时):统一口径。把"进行中"和"完成"拆开。进行中至少要区分"正常推进"和"受阻";完成至少要区分"自测通过"和"验收通过"。把每个状态的判定标准写成一句话,发到项目群里,让大家确认。这一步不需要任何工具,但它是整套方法论的地基。
第三步(本月):设三条升级规则。选三个最关键的触发条件,比如"关键路径阻塞超 2 天""达成概率跌破 70%""变更影响超过基线 10%",写清触发后 24 小时内谁做什么。规则的执行力比规则的数量重要得多,三条执行到位的规则,胜过三十条写在文档里的规则。
如果你想更进一步,可以在下个季度做两件事:一是把预测层跑起来,用历史速率做外推,积累两三个月后开始做概率预测;二是评估一下当前的工具链能不能支撑自动化采集,尤其是百人以上规模的组织,人工汇总在这个体量下一定会成为瓶颈。
最后说一句我认为最重要的话。目标进度管理的本质不是把数据做漂亮,而是在问题还小的时候看见它。你在第 4 周发现的偏差,修复成本可能只是第 10 周发现时的十分之一。这套方法、这些模板、这些指标的价值,全部体现在这个时间差上。
常见问题解答(FAQ)
1. 目标进度分析到底该看哪些指标,完成率够不够用?
我以前带项目的时候,每周周报就是拉一个完成率,任务完成得挺好看,但到了关键节点才发现核心模块根本没动,被老板追着问“到底能不能按时上线”我答不上来。后来我才意识到,完成率只说明过去干了多少活,不说明目标能不能达成。所以我想知道,除了完成率,项目经理到底该盯哪几个指标才真的有用?
完成率只能算一个辅助指标,不能单独用来判断目标进度。建议固定看五类:一是里程碑达成率,按关键节点是否按期通过验收来算,比任务数更能反映目标推进;二是关键路径偏差,用关键路径上实际完成时间减计划完成时间,单位是天,正数代表延误;
三是预测完成日期,用已完成工作量的平均速率反推剩余工作的完成时间,再和基线日期比;四是需求变更率,变更工作量除以原计划工作量,超过10%到15%就要重新评估基线;五是风险暴露值,把风险的发生概率乘以影响天数,按周汇总。这五个指标一起看,能同时回答“现在在哪、偏了多少、还能不能到、是什么在拖”。
如果你的项目有稳定的范围和基线,可以补SPI,公式是已完成工作量的预算成本除以计划工作量的预算成本,低于0.95一般要预警;但敏捷型、范围频繁变动的项目不要硬套SPI,容易失真。
2. 项目数据总是填报不及时、口径不一致,怎么把数据采集这件事做扎实?
我们团队十几个人,任务分散在表格、群聊和某项目管理工具里,每次做周报都要挨个问进度,有人填50%有人填‘基本完成’,我统计出来的数字自己都不太信。更麻烦的是管理层临时要数据,我只能凭印象估一个,说完心里发虚。我想知道怎么定规矩,让数据采集不靠人催也能跑起来?
核心是定口径、定节奏、定责任人三件事。口径上,给每个状态写死定义,比如未开始是0%,进行中是1%到99%但必须填一个预估完成日期,已完成必须附交付物链接或验收记录,不接受‘基本完成’这种模糊表述。
节奏上,日常任务由执行人每周固定时间更新一次,关键路径任务改成每两天一次,里程碑节点当天必须锁版,锁版后的改动要记录变更原因。责任人上,执行人负责填,模块负责人负责审,项目经理只对异常数据发起追问,而不是替所有人补数据。
工具层面尽量只留一个数据入口,能从某项目管理平台自动取的任务状态、工时、完成时间就不要让人二次手填,减少重复填报带来的误差。判断采集是否合格,可以看两个数:数据及时率,即按截止时间完成更新的任务占比,低于90%说明节奏有问题;字段完整率,即必填字段没有空值的比例,低于95%说明口径没落下去。
3. 目标进度滞后了,怎么判断是该加班赶工、砍范围,还是调整基线?
项目做到中期发现关键模块延误了两周,团队已经连续加班,老板又不想延期,我自己也拿不准该硬扛还是该谈。以前我的做法是先加人先加班,结果越赶质量越差,后面返工更多。我想知道有没有一套判断依据,帮我在赶工、砍范围、调基线之间做选择,而不是凭感觉拍板?
可以按三个问题顺序判断。第一,看剩余关键路径上还有多少可压缩空间,把关键路径上每个任务的正常工期和最短工期列出来,算一算最多能压缩几天,如果压缩总量小于延误天数,赶工就一定失败,不要硬上。
第二,看范围里有没有优先级低、可以延后到下一期或直接取消的需求,变更率高的项目往往这里空间最大,砍掉10%到20%的低优需求常常比全员加班更有效。第三,看延误是不是由外部依赖、资源冲突这类结构性问题造成的,如果是,赶工只会把问题推到下一阶段。
做选择时给每个方案算三笔账:需要增加多少人力和成本、对质量和后续返工的影响、对交付日期的实际改善天数,然后带着数据和管理层谈,而不是只报‘要延期了’。
如果压缩空间不足、范围又砍不动、结构性问题短期解决不了,调整基线反而是最负责任的做法,但一定要同步更新里程碑、资源计划和汇报口径,不能只改日期不改配套动作。
4. 给管理层汇报项目目标进度,一页纸里到底该放什么?
我每次汇报都容易变成流水账,讲了一堆完成了什么,老板听完还是问‘所以能不能按期交付’。有一次我讲完十分钟,被追问了三轮才把真实风险说清楚,场面很被动。我想知道一页纸的进度汇报,应该按什么结构写才能让管理层快速做判断?
一页纸汇报要结论先行,按六块写。第一块是整体状态,用红黄绿直接给结论,加一句预计交付日期和基线日期的差距。第二块是关键偏差,只列影响目标达成的偏差,写清楚偏差天数、影响的里程碑、原因,不重要的任务延期不要放进来。
第三块是风险与问题,每条写发生概率、影响天数、当前应对动作和责任人,还没动作的不要写成风险。第四块是趋势,放最近四周的里程碑达成率和关键路径偏差变化,让管理层看到是在变好还是变坏。第五块是下阶段计划,只写接下来两到四周要完成的里程碑和关键任务。
第六块是需要决策的事项,明确写出要谁在什么时间前定什么,比如是否批准砍掉某两个需求、是否追加某类资源。判断汇报是否有效,可以看管理层问的是不是都在你预判的问题里,如果每次都被追问到没准备的信息,说明偏差、风险、决策这三块没写透。
核心关键词
文章包含AI辅助创作:目标进度实操方法:项目经理提升项目目标效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/306285
读者评论
完成率失真的三个陷阱说得很准。我们项目就吃过加权陷阱的亏,简单任务清完后完成率冲到85%,关键路径上的硬骨头还躺着,结果里程碑集体跳票。
偏差发现速度×归因准确度×干预闭环率这个公式值得抄下来。我们团队只做了第一项,买了工具加了日会,但识别出的风险一半没人跟,闭环率不到50%,整体效率确实没提升。
填报时间占3%以上就该自动化采集,这个阈值很实用。我们现在每周三个人花十几个小时手工汇总,数据出来已经过期两天,还引入新错误。
红黄绿灯必须写成触发规则这条很关键。我们看板的红色含义就是项目经理觉得有问题,无法校准也无法质疑,等于没有灯。
把预估完成时间当承诺是恶性循环的起点。给预测配置信度区间这个做法更合理,管理层看区间决策比看假精确日期稳得多。
