“项目规划工作计划全流程”这句话读起来顺口,但真落到项目负责人头上,难点从来不是“不知道要规划”,而是规划写完没人认、计划排完第二周就废。我在过去几年里参与过数据中台、ERP 替换、硬件量产三类项目,团队规模从 12 人到 240 人不等。一个反反复复出现的规律是:项目极少死于技术不会做,多数死于规划和计划之间的那道断层,上面是 PPT 里的半年图,下面是各小组自己理解的另一套节奏。
这篇文章不打算重复 SMART、甘特图、WBS 的标准定义。我想把项目负责人这条线拉直:从你想要什么,到团队做什么,到偏差怎么被发现,到变更怎么被挡住,最后到交完货留下什么。全流程讲清楚,该下判断的地方我会给出判断,该说取舍的地方我会说清代价。
一、先给结论:五条我认为最该记住的判断
先把结论摆在最前面。后面所有章节,本质上都是这五条判断的展开和落地方式。如果你时间紧,只看这一节也能带走可用的东西。
第一条:规划定的是边界,计划定的是动作,两者混用是绝大多数项目失控的起点。规划回答“做什么、不做什么、凭什么算成功”,计划回答“谁、在什么时候、交出什么”。把这两个问题塞进同一份文档,结果通常是既有战略废话,又缺任务细节。
第二条:项目负责人真正管的不是任务,而是决策点。任务有几百条,决策点只有十几个。哪几个决策点延迟一天,整条链路就要顺延一周,这才是负责人应该盯死的东西。
第三条:计划的质量上限由任务粒度决定。拆不到“一个人、一段工期、一个可验收标准”的层级,后面的排期、估算、风险识别全部是空中楼阁。
第四条:执行监控的目的不是汇报,是让偏差可见。如果一次周会开完,没有人能说出“哪一项比基线差了几天、差在哪、谁来补”,这场会就是成本而不是管理。
第五条:收尾不是结束,是下一次项目的启动资金。没有复盘沉淀的项目,第二次做同类事情时,等于从零开始再交一次学费。
这五条听起来像常识,但我在现场看到的执行率并不高。原因不是大家不懂,而是缺少可以照着做的结构。下面从真实场景开始拆。

二、真实场景:为什么大多数计划在第二周就失效
先讲一个我自己带过的项目。那是一个 80 人左右的 ERP 替换项目,周期定为七个月,涉及财务、供应链、生产三个板块,外加外部实施商。启动会上一切顺利,里程碑排得漂亮,老板拍了板,各方表了态。
到第三周,问题开始冒头。财务组认为“主数据清洗”应该由 IT 牵头,IT 认为这是业务口径问题,业务认为这是供应商的活。三周时间过去了,这项里程碑卡在原地,但甘特图上它仍然是绿色。
那次项目让我第一次清楚地意识到:计划失效往往不是因为任务排错了,而是因为任务背后的责任边界从没被真正确认过。排序、工期、依赖这些都是技术活,责任归属才是政治活,而政治活没人愿意在启动会上摊开讲。

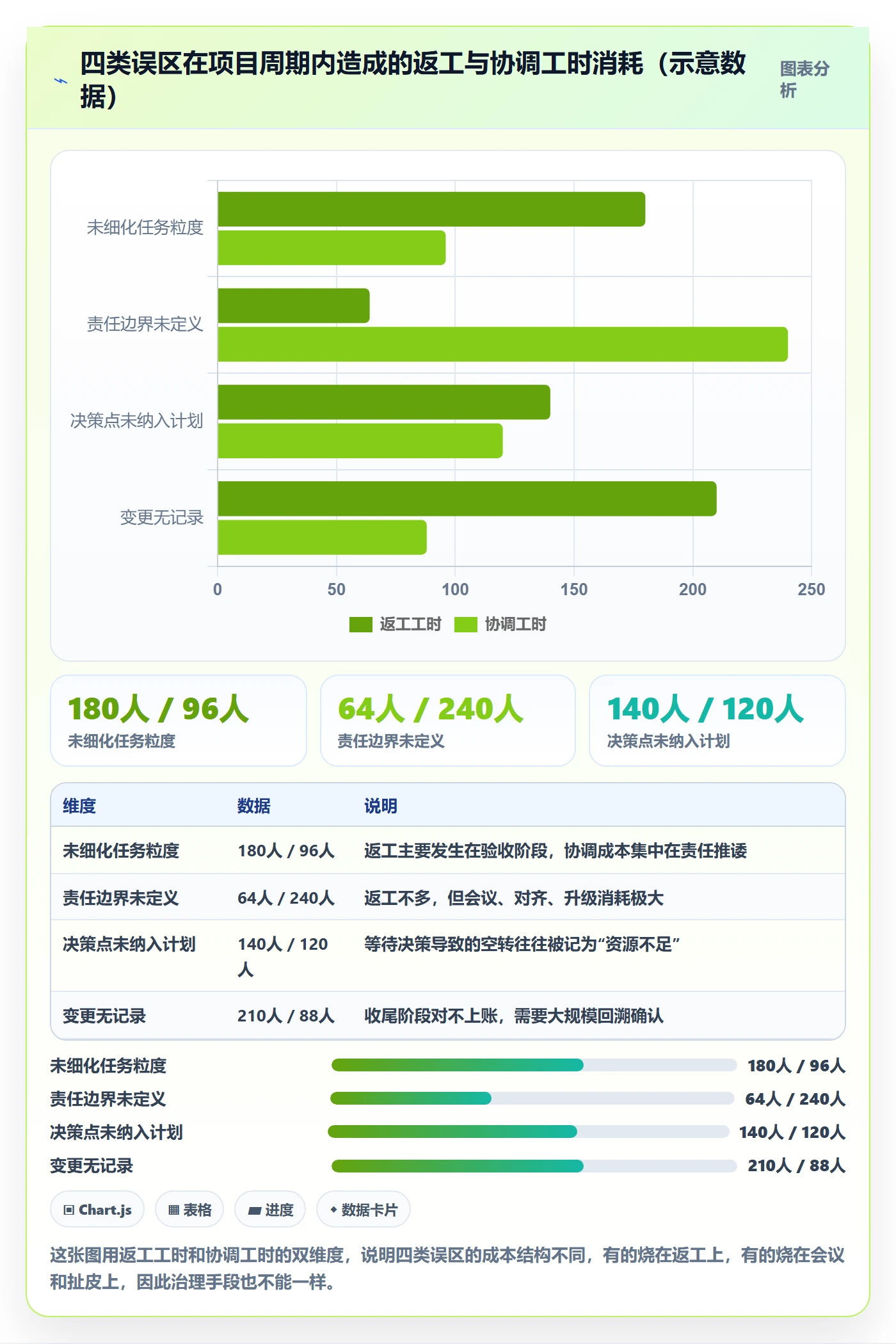

我后来把手上的项目复盘样本做了粗略归类,延期原因大致集中在四个方向。这不是行业统计,只是我个人经手项目的观察,但分布结构很有代表性。

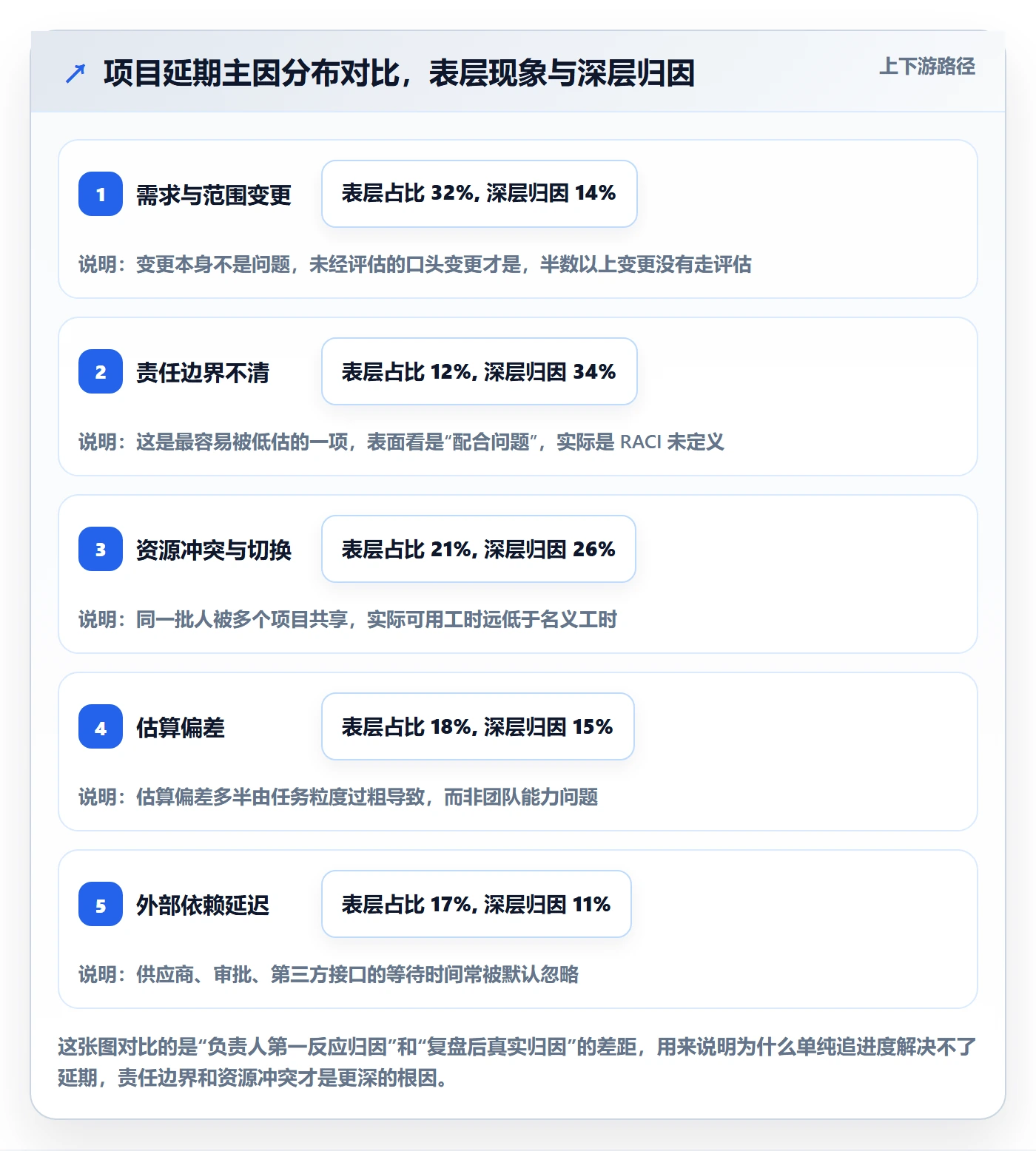

这张图里最值得注意的是“责任边界不清”这一项。它在负责人当下的判断里只排第三,但在复盘时排到了第一。也就是说,项目负责人在过程中往往感受不到责任边界问题,只在结果上承担它的后果。
另一件事是资源。名义上投入 60% 工时的人,实际可用时间常常不到 30%。会议、临时支持、线上问题、其他项目插单,这些都在侵蚀真实可用工时。如果计划按 100% 产能排,第一天就已经输了。
三、四个高频误区,每个我都踩过
误区这一节我不打算写抽象条目,只写我在项目里真实吃过亏的四个。每个误区后面我会说明它是怎么发生的,以及后来我怎么改。
1. 把甘特图当成计划本身
早期我也觉得,图排出来、颜色标好、导出 PDF 发出去,计划就算完成了。后来发现,甘特图只是计划的一种视图,它表达的是时间关系,不表达责任、不表达验收标准、不表达风险。
真正的计划至少要回答四个问题:这件事谁负责、做到什么程度算完成、依赖谁、如果他不给会怎样。甘特图只回答了其中半条,时间。
判断标准很简单:把甘特图发给一个没参加启动会的人,他能不能据此知道自己该做什么、什么时候交、交给谁验收?如果不能,那它就不是计划,是示意图。
2. WBS 拆到三层就停手

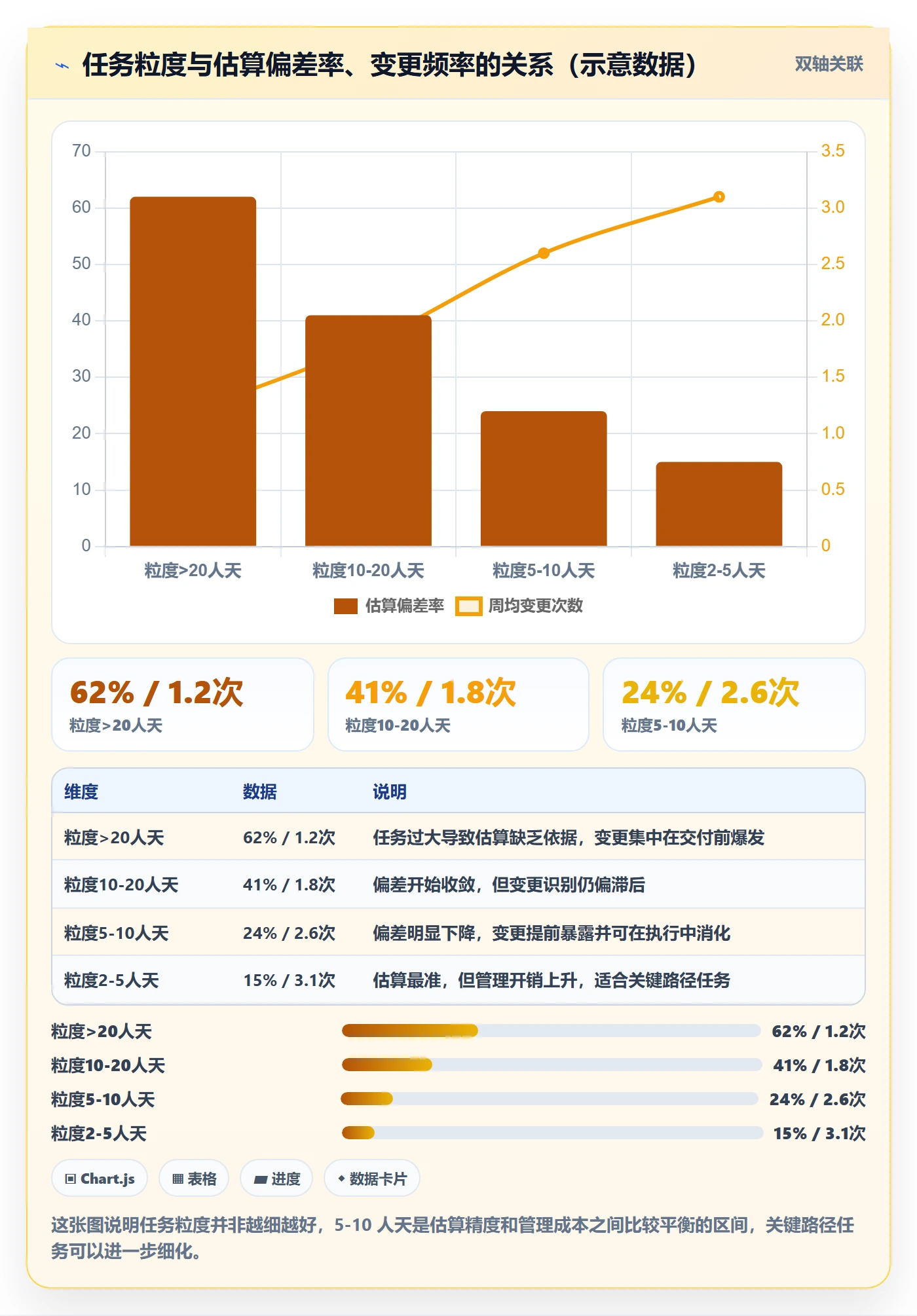

很多团队的 WBS 拆到“模块,子模块,功能组”就停了。这个粒度用来讨论范围是够的,用来排期和估算完全不够,因为没法判断工期、没法分配责任人、没法判断是否完成。
我的经验是,任务必须拆到“一个人能在两周内独立交付、并且有明确可验收物”的层级。再往上就是讨论用的结构,再往下就变成个人待办清单,负责人不必管那么细。
拆不细的常见借口是“拆太细浪费时间”。但我在项目里反复观察到的现象是:拆解时省下的两小时,会在执行阶段变成两周的扯皮。
3. 只排任务,不排决策点
这是最隐蔽的一个误区。计划里全是任务,但项目真正的卡点往往是决策:方案选 A 还是 B、范围要不要扩、预算能不能追加、上线时间是否顺延。
决策点有明确的共同特征:它需要特定的人参与、它有明确的最晚决策时间、它一旦延迟会直接拖住下游。这三条只要占一条,就应该以独立条目进入计划,而不是藏在某个任务的备注里。
4. 变更靠口头,收尾时才发现对不上
“这个先做了再说”“客户临时加一个,下周补个单子”,这类话我在项目里听过无数次。口头变更的问题不是这一次做错了什么,而是它破坏了基线的可信度,之后所有人都不再认真对待基线。
我现在的做法是把变更门槛设得极低:任何影响工期、范围、成本的调整,哪怕只有半天,也走一个不超过五分钟的轻量记录。不是为了审批,是为了留痕。

从成本结构上看,责任边界不清的返工最少,但协调成本最高。这意味着它不会在验收时爆发,会在日常里持续磨损团队。这也是它最容易被忽视的原因。
四、判断逻辑:规划、计划、进度表是三件事
很多团队把这三个词当同义词用,导致文档写得很厚,问题一个没解决。我建议在项目一开始就把三者的产出物和责任人分开,后面所有讨论都会清爽很多。
| 维度 | 项目规划 | 工作计划 | 进度表 |
|---|---|---|---|
| 回答的问题 | 做什么、不做什么、凭什么算成功 | 谁在什么时候交出什么 | 当前实际推进到哪一步 |
| 核心产出 | 目标、范围、成功标准、约束条件 | WBS、工期、依赖、责任矩阵、风险清单 | 基线对比、完成率、偏差与预警 |
| 主要使用者 | 发起人、项目负责人、关键干系人 | 项目负责人、各组长 | 项目负责人、PMO、管理层 |
| 变更频率 | 低,变更需走正式流程 | 中,滚动更新 | 高,每日或每周刷新 |
| 常见错误 | 写成愿景口号,缺少“不做什么” | 拆不到可交付粒度 | 被当成计划,取代了基线管理 |
我自己的判断标准是:规划要被发起人签字,计划要被各组长认领,进度表要被每个执行人每天看到。三份东西面向三类人,如果一份文档想同时服务三类人,通常三类人都不满意。
1. 为什么“不做什么”比“做什么”更重要
范围失控的源头,几乎都来自规划阶段没有明确排除项。当一个项目没有写明“本次不包含移动端”“本次不包含历史数据迁移”“本次不接入第三方支付”,后续每一次讨论都要重新吵一遍。
我的做法是在规划里单独列一节,标题就叫“本期明确不做的事项”,逐条列出并注明原因和后续可能的处理路径。这一节能让后面所有变更讨论有据可依。
2. 成功标准必须是可验证的
“提升业务效率”“优化用户体验”这类表述在验收时基本没有约束力。可验证的成功标准通常长这样:上线后三个月内,订单处理平均耗时从 4.2 小时降到 1.5 小时以内;系统可用性不低于 99.5%;关键岗位操作培训覆盖率 100%。
这些指标未必都能在项目开始时就精确测得,但至少要定出方向和测量方式。没有测量方式的目标,等于没有目标。
3. 约束条件要写出来,不要藏在心里
常见的约束包括:总预算上限、关键人员不可替代、上线时间受业务窗口限制、数据合规要求、既有系统不可停机。这些约束不写出来,计划就一定会在某个时点撞上它。
我习惯把约束分成“硬的”和“软的”两类。硬约束不可谈,计划必须绕开;软约束可谈,但谈的时候要记录代价。这个区分在后期的取舍环节非常有用。

五、全流程地图:五个阶段与各自的交付物
把全流程画成五段,是我自己最常用的结构。它不复杂,但每一段都对应明确的输入、输出和决策点,便于对照检查。
- 启动阶段:确认项目立项依据、发起人、初步范围、负责人授权等级。核心输出是项目章程。
- 规划阶段:确定目标、成功标准、范围边界、关键干系人、约束与主要风险。核心输出是项目规划说明书。
- 计划阶段:WBS 拆解、工期估算、依赖与关键路径、资源与预算、RACI、沟通与风险计划。核心输出是项目基线计划。
- 执行监控阶段:任务推进、例会与看板、偏差识别、风险跟踪、变更控制、向上汇报。核心输出是偏差报告与变更记录。
- 收尾阶段:交付验收、资源释放、文档归档、复盘与知识沉淀。核心输出是验收报告与复盘纪要。
需要强调的是,这五个阶段不是瀑布式的一次性推进,而是有交叠的。规划阶段会随着信息增多而回补,计划阶段会随着执行反馈而滚动更新,关键是每次更新都要重新确认基线,而不是默默改掉。

这条衰减路径我用过好几次,用来向管理层解释为什么“项目做完了但说不清有没有达成目标”。它不是执行不力的问题,是标准在设计阶段就没有配套定义测量方式和责任人。
六、规划阶段:先把方向定对,再谈怎么走
规划阶段最容易犯的错误是开一次大会、写一份文档、然后当成定论。实际上它更像一个收敛过程:从多个模糊设想,逐步收敛到一个所有关键方都能接受的方向。
1. 目标与成功标准怎么谈
我的做法是先做一对一访谈,再做集体确认。访谈对象包括发起人、业务负责人、关键技术负责人、受影响的运营团队。每个人问同样四个问题:你希望这个项目解决什么问题、你最担心什么、你怎么判断它成功了、如果只能保住一件事你保哪件。
这四个问题问下来,冲突基本就暴露了。常见的冲突是:发起人关注时间和成本,业务关注功能覆盖,技术关注架构可持续性。这些冲突不会因为开一次会就消失,但提前暴露出来,比在执行阶段才发现要好得多。
2. 范围与干系人:把“谁受影响”写全
干系人清单我一般按四类整理:决策者、执行者、受影响者、外部依赖方。每一类都要写明关注点、影响力、沟通频率和期望管理方式。这份清单在后面的沟通计划和变更评估里会反复用到。
被忽略最多的往往是“受影响者”。他们不参与决策,但会在上线后制造大量反馈和返工。提前把他们纳入沟通范围,成本很低,收益很高。
3. 里程碑与约束:找出真正的硬点
里程碑不需要多,一般五到八个够了。判断一个里程碑值不值得设,我的标准是:它是否对应一个不可逆的决策或者一次外部交付承诺。如果只是内部进度节点,放进计划里就行,不必升级为里程碑。
约束条件我建议单独成节,按时间、成本、质量、合规四个维度列出,并标注硬软属性。这个动作在后期取舍时价值极高。

七、计划阶段:把目标拆成可执行的动作
计划阶段是项目负责人最花时间、也最容易做成体力活的一段。我的做法是固定四个动作:拆解、排期、配资源、定风险与沟通。四件事做完,才算有一份可执行基线。
1. WBS 与任务粒度
拆解的原则我之前提过:一个人、两周内、可独立交付、有可验收物。补充三条实操经验。
第一,拆解时同步定义“完成标准”,不要留到执行阶段再讨论。第二,把需要外部配合的任务单独标注出来,这些是最容易延迟的。第三,拆分出的任务总量不要超过团队能维护的规模,一般单个项目 80 到 200 条为宜,超过就会失去管理精度。
2. 排期、依赖与关键路径
依赖关系我分成三类:强依赖(必须先做 A 才能做 B)、软依赖(最好先做 A)、外部依赖(等待第三方)。只有强依赖和外部依赖需要进入关键路径计算,软依赖用来做优化排布。
关键路径的价值在于:它告诉你哪些任务晚一天,整个项目就晚一天。负责人每天应该优先看关键路径上的任务状态,而不是平均用力。
3. 资源、预算与责任矩阵
资源估算最忌按 100% 产能计算。我的经验系数是:专职投入按 80% 可用产能估算,共享投入按 40% 到 50% 估算。这个折扣看起来保守,但能显著降低后期被动。
责任矩阵不需要全项目都做,只在关键交付物和关键决策点上做就够。每个关键项明确四类角色:谁负责执行、谁最终批准、谁提供支持、谁需要知情。写清楚之后,后期的扯皮会少很多。
下面是一份我常用的任务条目字段结构,用于把任务定义到可执行粒度。
任务名称: 主数据清洗-供应商主数据
负责人: 张xx(财务共享中心)
支持人: 李xx(IT 数据组)
工期估算: 8 人天(按 0.8 可用系数折算后为 10 个工作日)
前置依赖: 供应商编码规则确认(外部依赖:供应商实施商)
交付物: 清洗后的供应商主数据表 v1.0 + 异常清单
完成标准: 覆盖率 100%,异常项已逐条标注处理方式
验收人: 财务负责人
风险标注: 中(依赖外部实施商响应速度)
4. 风险登记与沟通计划
风险登记册不要写太多条目,八到十五条比较合适。每条风险写清四件事:触发条件、影响范围、应对动作、责任人。模糊的风险描述等于没有风险,比如“人员流失风险”就不是一条有效风险,“核心开发在 9 月有离职意向,会导致支付模块延期两周”才是。
沟通计划我一般按三个层级设计:项目组周例会、管理层月度汇报、干系人按需同步。重点是不同层级关注点不同,不能用同一份材料应付所有人。

八、执行监控:让计划真正活起来
计划生效的前提是有人持续对照基线。我用下来最有效的结构是三层:日层面的看板、周层面的例会与偏差报告、月层面的管理层汇报。三层节奏不同,关注点也不同。
1. 例会与看板:关注偏差而不是进度
多数周会的问题是逐条念进度,念完一小时,没人知道项目到底健康不健康。我的做法是会议只讨论三类事项:偏差超过阈值的任务、本周需要决策的事项、新增风险。

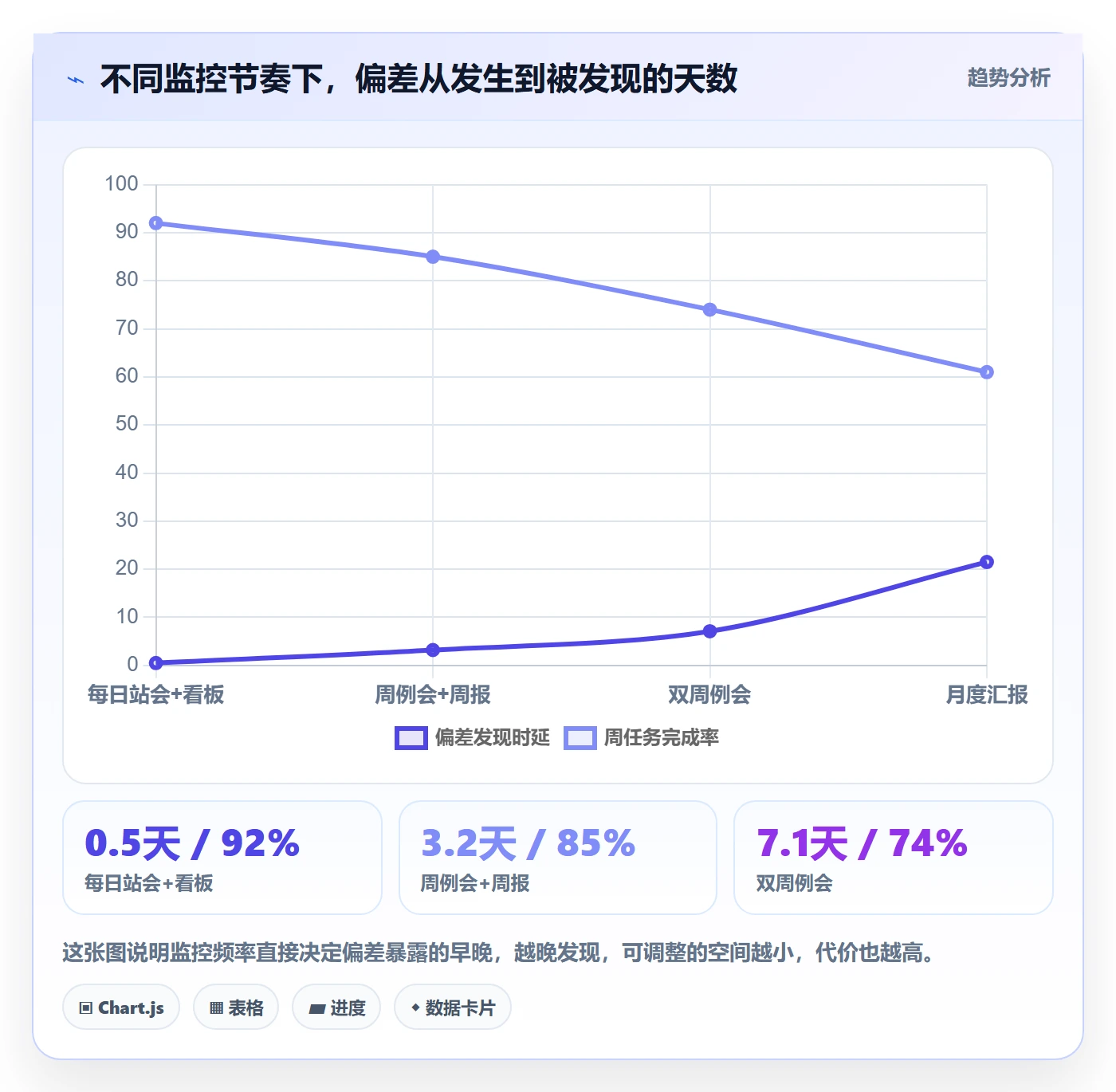

偏差阈值我一般这样设:关键路径任务偏差超过 1 天必须报告,非关键路径任务偏差超过 3 天必须报告,任何影响里程碑的偏差当天上报。
2. 预警指标:红黄绿怎么定才有效
红黄绿不能凭感觉。我的经验是绑定三个可量化维度:进度偏差天数、任务完成率、未关闭风险数量。三者任一触发黄色或红色,该模块就要进入重点跟踪。
| 状态 | 进度偏差 | 周任务完成率 | 未关闭高风险数 | 负责人动作 |
|---|---|---|---|---|
| 绿色 | ≤1 天 | ≥90% | 0 | 常规推进 |
| 黄色 | 2 到 3 天 | 70% 到 89% | 1 | 组长制定追赶计划,周会说明 |
| 红色 | ≥4 天 | <70% | ≥2 | 项目负责人介入,评估资源或范围调整 |
这套规则的关键在于,它把判断标准从“感觉有点慢”变成了具体数字。当双方对状态有分歧时,回到数字上讨论,比争论感受有效得多。
3. 跨部门协作与向上汇报
跨部门推不动,通常不是态度问题,是优先级问题。对方不是不愿意配合,是他手上的事情里,你的事排不进前三。解决办法只有两个:要么把这件事升级到有优先级裁决权的人那里,要么把它包装成对方也受益的事。
向上汇报我坚持一个原则:先说偏差和求助,再说进展。把进展放最后,是因为管理层最需要知道的是哪里需要他出手。如果每次汇报都是“整体顺利”,等到出问题时信任成本会非常高。

九、变更与收尾:控制范围蔓延,沉淀可复用资产
变更管理和收尾这两件事常常被当成行政流程,实际上它们对项目成败的影响不亚于计划本身。变更管不住,项目就会像滚雪球一样越做越大;收尾不沉淀,团队能力就不会累积。
1. 变更控制:轻量但必须留痕

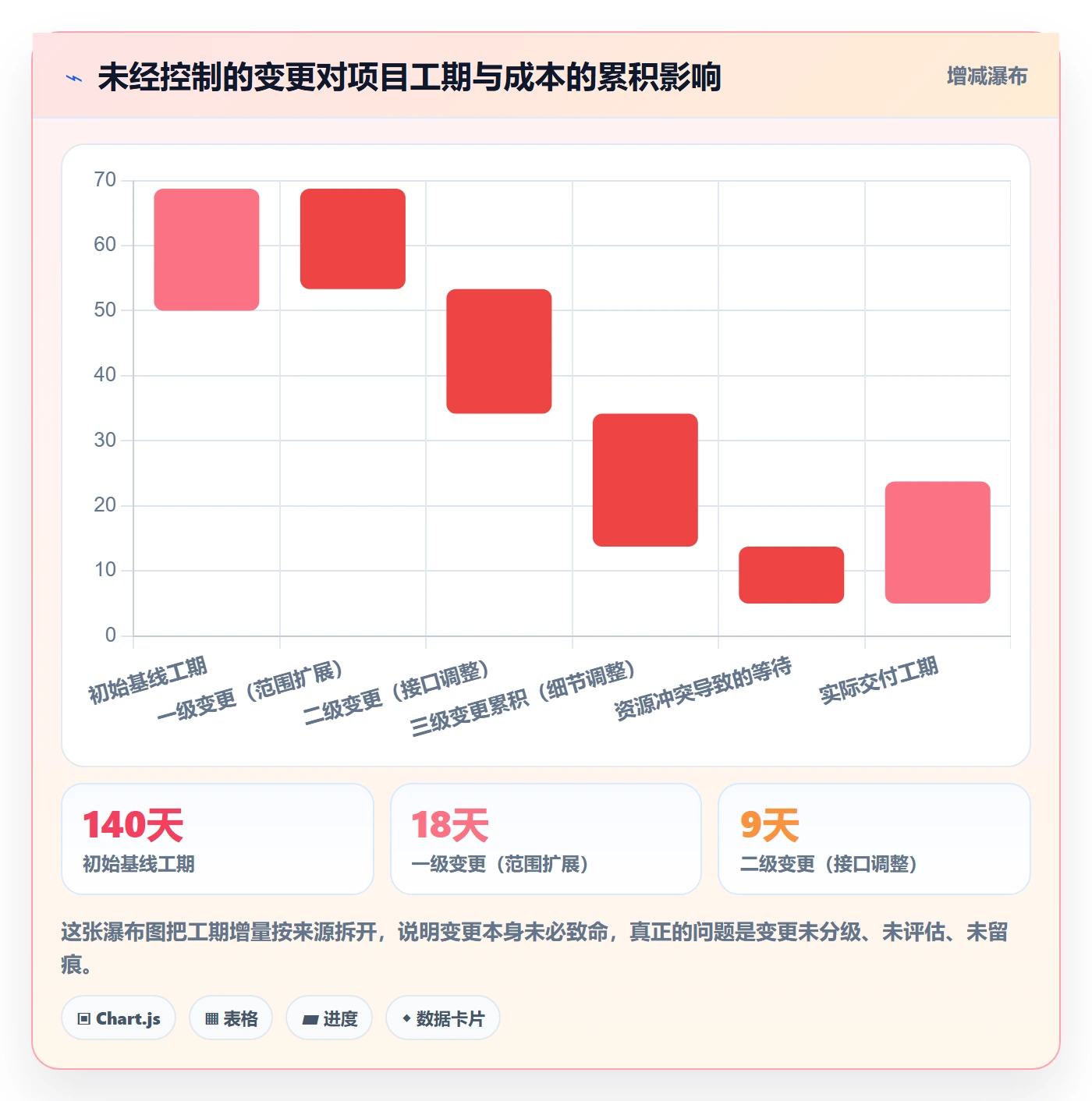

我反对把所有变更都做成重型审批,那只会逼着大家绕过流程。我的做法是按影响程度分三级。
- 一级变更:影响里程碑、总预算或核心范围。必须书面申请、评估影响、由发起人批准。
- 二级变更:影响单个模块的工期或工作量,但不影响整体里程碑。由项目负责人批准并记录。
- 三级变更:细节调整,不影响工期和成本。组长记录即可,周会同步。
分级的好处是,90% 的变更走轻量通道,只有真正重要的才升级。流程的可行性比流程的完整性更重要。
2. 复盘:问对问题比写长报告更有用
复盘我最常问的四个问题是:哪三项判断后来被证明是错的、哪三个决策点延迟最久、哪个环节的返工最集中、如果重做一次会改哪一件事。这四个问题比常规的“成功经验、不足之处”有效得多。
复盘产出我要求落到两类可复用资产:模板类(检查清单、字段结构、验收标准样例)和判断类(什么情况下应该升级、什么情况下应该砍范围)。前者能直接复用,后者能提升下次的判断质量。
3. 收尾清单:别在最后一步留尾巴
收尾阶段常见的问题是资源释放慢、文档缺失、验收标准模糊。我一般按下面五步走:确认交付物清单与验收标准、完成正式验收签字、释放团队成员并做交接、归档全部过程文档与变更记录、组织复盘并输出可复用资产。
这五步里最容易漏的是第三步。团队成员被长期占用在已完工的项目上,是组织层面很大的隐性浪费。

十、工具落地:什么时候需要平台,什么时候不需要
工具这块我的判断比较明确:20 人以下、周期三个月以内、单一团队的项目,用表格加看板基本够用;超过这个规模,或者涉及多团队协作、外部供应商、合规要求,就需要专门的项目管理平台。
原因是协作复杂度是非线性增长的。三个团队之间的沟通路径是三条,五个团队是十条,八个团队是二十八条。到这个量级,靠表格和群消息同步状态,信息一定会失真。
1. 我评估平台时最看重的四件事
第一是任务与计划的结构化能力,能不能支持多层级任务、依赖关系和基线对比。第二是权限与流程的可配置性,不同团队的管理粒度不一样,硬编码的流程会逼着大家绕过系统。
第三是数据能否留在企业可控范围内,这对制造、金融、政企类客户是硬要求。第四是迁移成本,尤其是从既有工具迁移过来的成本,包括数据映射、字段对应、历史记录保留。
2. 一个具体的落地场景
我参与过一家约 600 人的制造企业的项目管理平台替换。他们原来的工具用了五年,涉及三个事业部、约 240 名日常使用者,历史项目数据超过 3000 个。更换的核心动因有两个:一是研发与交付流程需要在同一套系统里打通,二是数据必须落在企业内部环境。
选型阶段的评估维度包括:是否支持私有化部署、能否平滑迁移原有数据、是否支持多层级任务与依赖、权限模型能否适配事业部隔离、能否支撑 100 人以上组织的并发使用。
最终他们选择了 PingCode。选择理由集中在三点:PingCode 主要服务中大型企业及 100 人以上组织,与他们的组织规模匹配;支持私有化部署,满足数据不出内网的合规要求;支持从 Jira 平滑迁移,历史项目、字段映射、工作流配置可以批量迁过来,迁移周期被控制在六周内。
迁移过程中我印象最深的一点是字段映射。他们原来有 40 多个自定义字段,其中有 12 个是历史遗留、实际无人使用。借迁移的机会做了清理,最终只保留 18 个字段。这件事的价值超出预期,迁移不只是换工具,也是一次流程盘点的机会。

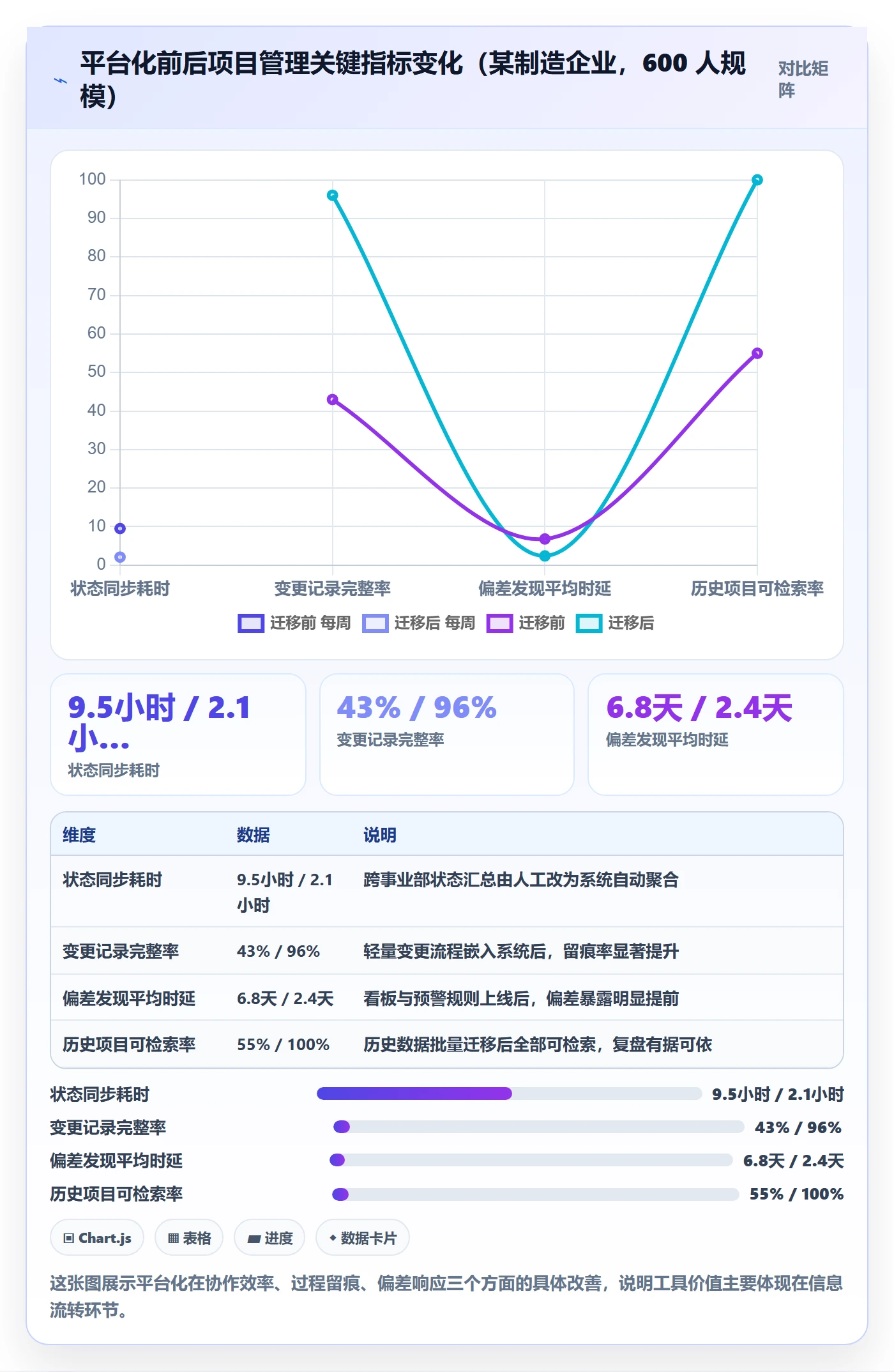

需要说明的是,这组数字是该项目复盘时统计的业务观察数据,不是行业基准,不同组织的改善幅度会有差异。工具能解决的是信息流转和过程留痕,解决不了责任边界和优先级冲突,后者仍然要靠人和机制。
3. 工具选型的三个避坑提醒
第一,不要为了功能全而选超出实际需要的方案,功能越多,落地成本越高,最后用起来的往往只有 30%。
第二,迁移前一定要做字段和历史数据的盘点,否则会把旧系统的混乱原样搬到新系统。
第三,一定要设计灰度上线路径,先在一个团队跑通,再扩展到全组织。全量切换的风险远高于分阶段推进。

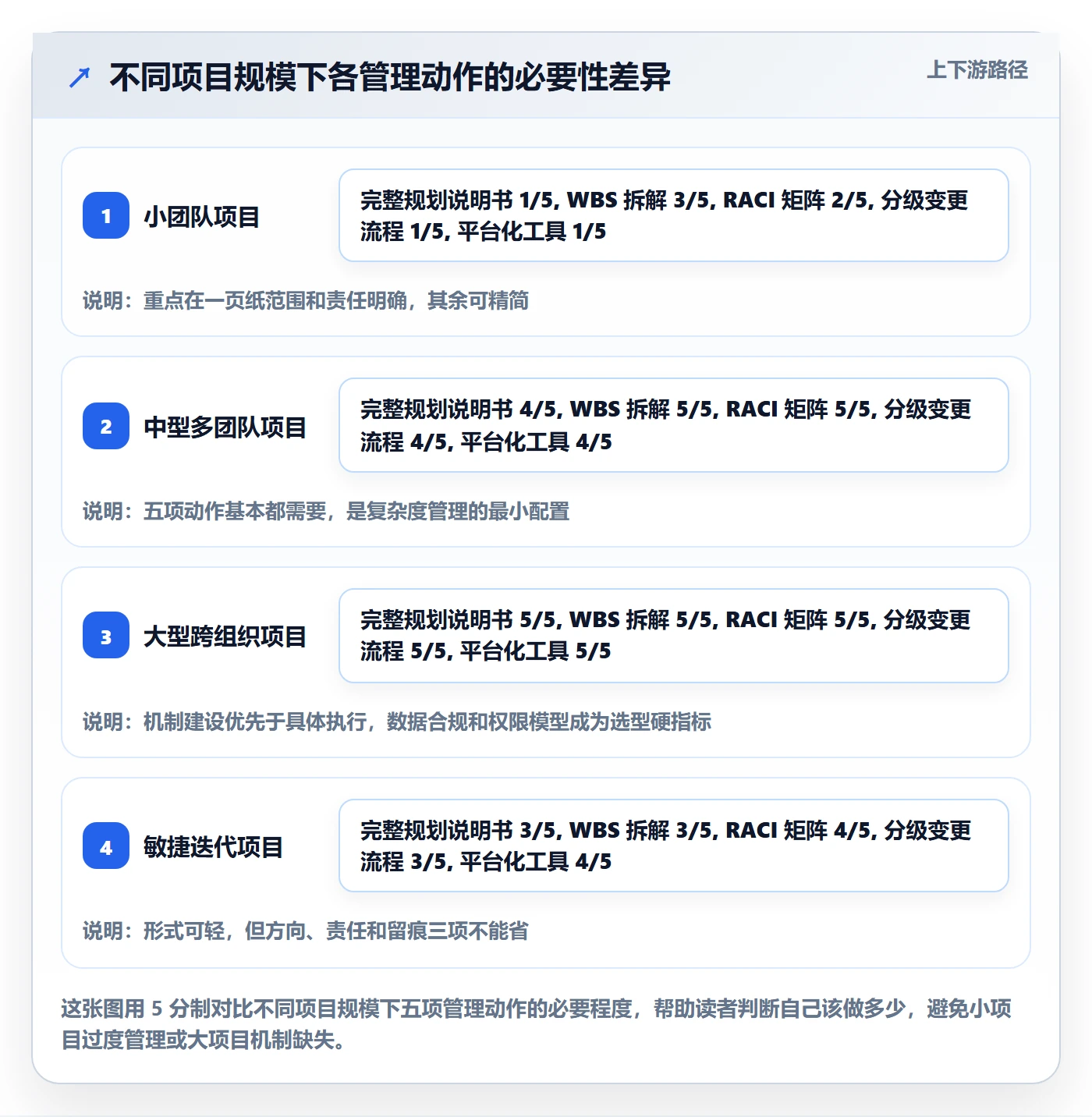

十一、不同情况下的行动建议
全流程方法不是一套模板打天下,不同规模、不同类型、不同成熟度的项目,重点完全不同。下面按几种常见情况给出我的建议。
1. 小团队项目(10 人以内,周期 3 个月以内)
不需要完整的规划说明书,但三样东西不能省:一页纸的目标与范围、明确的责任分工、每周一次的偏差对齐。WBS 可以简化到两层,但每个任务仍然要有负责人和完成标准。
工具层面,表格加看板足够。把精力放在沟通效率上,而不是文档规范上。
2. 中型项目(20 到 80 人,多团队协作)
这个量级是管理复杂度陡增的阶段。必须有的东西包括:完整的项目规划、拆到可交付粒度的计划、RACI 矩阵、风险登记册、分级变更流程。
监控节奏建议周例会加周报,关键路径任务采用每日或隔日跟踪。工具建议使用支持多层级任务和依赖关系的项目管理平台,人工维护依赖关系在这个规模下会出错。
3. 大型或跨组织项目(100 人以上)
这个规模下,项目负责人的核心工作从“做事”转向“建机制”。需要建立的是统一的状态定义、统一的变更流程、统一的汇报口径,以及明确的升级路径。
同时要考虑数据合规和组织隔离要求。对于制造、金融、政企类客户,私有化部署通常是硬条件。选型时优先评估平台在中大型组织下的承载能力、历史数据迁移能力和权限模型灵活度。
4. 敏捷或迭代型项目
敏捷不等于不要规划。迭代型项目同样需要方向、边界和成功标准,只是计划以滚动方式更新,通常以一到两个迭代为窗口。风险登记和变更记录同样不能省,只是形式更轻。
我个人的经验是,敏捷项目里最容易被忽略的是长周期指标,比如性能、可维护性、用户满意度。这些在迭代节奏里看不到,需要单独设置跟踪机制。

十二、不同情况下的取舍
做项目负责人这些年,我越来越觉得核心能力不是“把每件事都做好”,而是“知道什么时候该放弃什么”。下面几条是我在真实项目里做过的取舍,供参考。
1. 时间、范围、质量三者只能保两个
这是老生常谈,但真正敢做取舍的人不多。我的判断顺序是:先保质量底线(合规、安全、核心功能可用),再保时间(因为时间通常关联外部承诺),最后砍范围。
砍范围时优先砍“使用频率低、影响面小、可后续迭代”的功能,而不是按模块平均砍。平均砍的结果往往是每个模块都不完整,用户都用不了。
2. 计划精度和管理成本之间的取舍
任务拆得越细,估算越准,但管理开销越大。我的经验是只在关键路径、高风险任务、外部依赖任务上做精细拆解,其余任务保持中等粒度。
全项目统一精度是最常见的管理浪费。它既让非关键任务承担了不必要的管理成本,又让关键任务没有得到应有的关注。
3. 流程规范和执行效率之间的取舍
流程越规范,一致性越好,但执行越慢。我的原则是:影响范围大的动作走规范流程,影响范围小的动作走轻量流程。变更分级、审批分级、会议分级,都是这个逻辑的应用。
4. 自研工具和采购平台的取舍
自研的好处是贴合、可控,代价是维护成本、迭代速度和专业沉淀。采购平台的好处是成熟度高、迭代快,代价是适配成本和一些无法定制的地方。
我的判断标准是:如果项目管理是核心竞争力的一部分,且组织有稳定的研发投入能力,可以考虑自研;如果项目管理只是支撑能力,优先采购成熟平台,把资源留给主营业务。对中大型组织来说,后者的综合成本通常更低。
5. 什么时候应该主动升级
我见过太多负责人把问题压在自己手上,希望靠加班和协调解决。但有三类问题必须升级:跨部门优先级冲突、超出授权范围的资源调整、影响外部承诺的偏差。
升级不是能力不足的表现,而是负责人的职责之一。把该升级的问题按住不放,才是真正的问题。
十三、FAQ:项目负责人最常问的五个问题
1. 小团队要不要做 WBS?
要做,但可以简化。10 人以内的项目,建议拆到两层,每条任务保持“一人、两周、可验收”的粒度。不必做完整的工作包分解,但每条任务必须有负责人和完成标准。缺了这两项,任务清单就只是待办事项,不是计划。
2. 敏捷项目还需要项目计划吗?
需要,只是形态不同。敏捷项目的计划是滚动更新的,通常以一到两个迭代为窗口,但仍需要明确的目标、范围边界、成功标准和风险登记。敏捷去掉的是长期固定排期,不是规划本身。
3. 计划总是延期怎么办?
先分清延期的来源。如果是估算偏差,问题在任务粒度;如果是等待和协调,问题在责任边界;如果是频繁插单,问题在资源分配机制;如果是需求变化,问题在变更控制。四类问题的解法完全不同,用同一种办法(比如加班)去应对,只会越来越累。
4. 跨部门不配合怎么推进?
先判断是能力问题、优先级问题还是利益问题。能力问题靠支持和培训,优先级问题靠升级到有裁决权的人,利益问题靠找到共同收益点。绝大多数“不配合”其实是优先级问题,只是没人愿意承认。
5. 项目负责人和产品经理怎么分工?
粗略的分法是:产品经理对“做对的事”负责,项目负责人对“把事做成”负责。前者关注需求价值、用户场景、优先级排序;后者关注交付节奏、资源协调、风险控制、跨部门推进。两者在范围变更和优先级调整上必须紧密协同,否则最容易出现产品不断加需求、项目不断延期的局面。
十四、结语:全流程的价值在于减少意外,而不是消除意外
回到最开始那五条判断。规划定边界、负责人管决策点、计划质量取决于粒度、监控是为了让偏差可见、收尾是下一次的启动资金。这五条不新鲜,难的是在项目压力最大的时候仍然坚持。
我自己的体会是,全流程管理真正能带来的不是“项目不延期”,而是“延期是可预期的”。当偏差在两周前就被看见,你有时间调整范围、追加资源或者重排优先级;当偏差在验收前一天才暴露,你只剩下道歉这一个选项。
所以下一步怎么做,我的建议是按顺序做三件事。
第一,花半天时间,把当前项目按规划、计划、进度表三层重新梳理一遍,看看哪一层缺失或者被混用了。多数项目的问题在第一次梳理时就会浮出来。
第二,挑出项目里最关键的三到五个决策点,给它们单独设定最晚决策时间和决策人,纳入计划条目。这一条动作成本很低,效果通常立竿见影。
第三,把变更记录的门槛降下来,从今天开始记录每一次调整,不管多小。三个月后回头看,你会对自己项目的真实变更量感到意外的。
项目负责人的能力,最终体现在两件事上:在信息不全的时候做出足够好的判断,以及在压力最大的时候仍然维持基本的纪律。全流程方法的价值,就是让这两件事变得有章可循。
常见问题解答(FAQ)
1. 小团队只有五六个人,到底要不要做WBS?
我带过6个人的项目,一开始觉得WBS是大公司才搞的形式主义,大家口头分工就行了。结果第三周出现两个人做了同一件事、另一个模块没人认领,才意识到问题不在要不要拆,而在拆到什么程度。
要做,但颗粒度按“一个执行人能独立交付、能在1,2周内完成、有明确验收物”来定。可以用8/80的经验区间做参考:单个任务少于8小时说明拆得过细,管理成本高于收益,合并成一条;超过80小时(约两周)说明里面还夹着多个交付物,继续往下拆一层。
6人小团队做2,3个月的项目,通常40,80条叶子任务就能覆盖,超过150条基本可以判断拆过头了。判断拆够没有的标准不是任务数量,而是三件事能不能说清:每个叶子任务有没有唯一负责人、能不能估出工期、能不能写出“完成的样子是什么”。三者有一个说不清就继续拆。
另外小团队最好把WBS和排期放在同一张表里维护,不要单独另存一套文档,否则两周后就没人更新了。
2. 我们用两周一个迭代,需求一直在变,还需要写完整的项目计划吗?
有同事说反正需求天天改,计划写了也是白写,看板拉起来干就完了。可真到季度末要向老板解释为什么功能没上、为什么延期,我发现我们连“这个季度承诺过什么”都说不清楚。
需要,但计划的形态要换。敏捷不是不计划,而是把一次性详细计划换成分层计划:季度或发布层定目标、范围轮廓和成功标准,迭代层定本次要交付的可验收条目,日层用看板管流动。具体保留三样东西就够了:发布层的目标与范围边界,尤其要写清这次不做什么;迭代承诺清单加验收标准;
风险和依赖清单,跨团队依赖必须显式写出来,这是敏捷里最容易被漏的部分。判断依据很简单:当需求变更发生时,如果你答不出“这次变更挤掉了哪个原定条目、对上线时间影响几天”,说明缺的不是详细计划,而是变更对照的基线。迭代内的任务排期不必锁死,但迭代目标和验收标准要锁死。
3. 计划总是延期,怎么判断是排期太乐观还是执行有问题?
我带的项目连续三次都延两周左右,一开始把锅甩给“需求变更太多”。后来认真复盘才发现,变更确实存在,但延期主因是估算普遍偏乐观,加上等接口联调时大量空转。所以我现在不太相信靠感觉做归因。
先把每次偏差按四类记账:估算偏差,也就是实际工期除以估算工期;等待依赖,任务本身完成了但上游没交付导致无法开始的时间;返工,因为质量或需求理解不一致重做的时间;范围变更,新增条目占用的时间。连续记2,3个迭代就能看出分布。
如果估算偏差普遍在1.3,1.5倍,那是估算系统性问题,做法是给同类任务建立历史系数,排期按系数折算而不是按理想工期;如果等待依赖占比超过20%,那是依赖管理问题,把跨团队依赖设成里程碑,提前1,2周确认对方排期,并给关键依赖单独留缓冲;
如果返工占比高,问题出在需求澄清和验收标准,要在开工前把验收标准写到可判断的程度。另外,别把缓冲藏进每条任务里,改成在关键路径末端集中留10%,15%的项目缓冲,这样偏差对整体工期的影响才是可控也可解释的。
4. 跨部门资源不配合,我作为项目负责人没有考核权,怎么推进?
我需要市场部出素材、运维出环境、财务走审批,邮件发了、群里也@了,对方都回“收到”,但到我这里就是卡着不动。我没有人事和考核权,硬催又很难看,很想知道别人是怎么破这个局的。
核心不是催得更勤,而是把“请对方帮忙”变成“对方负责人已承诺、且有明确交付物和时间点的书面记录”。可执行的做法分三步。第一,把需求转成一张交付清单,每项写清交付物、验收标准、需要对方投入的人力和截止时间,在启动会或评审会上当着双方负责人的面确认,会后24小时内发出书面纪要,写明若无异议视为确认。
第二,对关键依赖设提前预警点,不要等要用那天才追问,而是在截止前3,5天做一次状态确认,只问“能不能按时,如果不能卡在哪”。第三,建立升级路径并提前告知,比如“延期超过2个工作日我会同步给双方分管负责人”,并且真的执行一次,之后配合度通常会明显变化。
判断依据是:跨部门卡点绝大多数不是意愿问题,而是优先级和资源冲突,所以要让对方有理由把它排到前面,要么是共同目标被写清楚,要么是升级机制让拖延有成本。还有一点很实用,提需求时就把对方要付出的成本讲清楚,比事后反复催更省力。
核心关键词
文章包含AI辅助创作:项目规划工作计划全流程:项目负责人最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/305731
读者评论
把规划、计划、进度表拆成三份文档这点很实用。我们项目就是一份Excel走天下,结果老板看战略、组长看任务、组员看进度,谁都觉得没写清楚。分开后至少讨论时能说清在改哪一层。
责任边界不清排到深层归因第一,这个我信。表面上都说是配合问题,实际就是RACI没定,开会时没人认领,散会后各自理解。只是启动会上真把这事摊开讲,需要负责人有足够的授权。
任务拆到两周内可独立交付并带验收物,这个粒度标准很具体。之前WBS拆到功能组就停,估算全靠拍脑袋,执行时才发现没法判断完成没有,返工基本都出在这里。
