项目目标验收标准全流程:项目经理风险控制与一文讲清

为什么说验收标准天然就是风险控制工具

传统项目管理教材把风险管理和验收管理拆成两条线讲:风险管理讲识别、分析、应对、监控;验收管理讲自检、预验收、整改、签字归档。我带队十几年,越来越确定这种拆法是错的。因为风险的本质是“不确定性对目标的偏离”,而验收标准恰恰是“目标的可验证定义”。标准越模糊,风险越大;标准越具体,风险越早暴露。

举个我经常在内部培训里用的例子。“系统响应快”是目标描述,不是标准。如果写成“在 500 并发用户下,95 分位响应时间不超过 800 毫秒,连续压测 30 分钟无错误率超过 0.5%”,那么测试排期、服务器配置、性能瓶颈识别、第三方压测报告这些动作会立刻自动出现在计划里。这就是标准前置带来的风险外溢效应,它逼着风险从抽象变具体。

2. 一个反常识的判断:验收通不过,多半死在立项会

我曾用两年时间复盘过手上 42 个交付类项目(含工程、软件、咨询三类),把验收拖期的原因做了归类。结论让我有点难受:真正因为技术做不出来而卡住的,不到一成。绝大部分卡在“标准没约定清楚”和“过程没留证据”这两件事上。

项目目标验收标准全流程:项目经理风险控制与一文讲清

这个分布告诉项目经理一件事:你在收尾阶段花的每一小时救火时间,都是立项阶段省下的十分钟。收尾时解决一个模糊条款的成本,大约是立项时写清楚它的 20 倍以上。

3. 这篇文章的独特视角:双线闭环

市面上的内容大多把“风险管理全流程”和“竣工验收流程”分开写,读完还是两张皮。我的做法是把它们拧成两条并行线:验收线负责定义“什么叫做完”,风险线负责预警“什么会做不完”。两条线在每个阶段节点咬合一次,形成闭环。后面第四、五章会给出完整的双线地图。

一、真实场景:三个项目,三种验收扯皮

抽象讲方法论没意义,我把三个亲历场景摆出来,你会发现验收扯皮的形态完全不同,但病根一模一样。

1. 工程项目:竣工验收卡在资料而不是实体

一个约 3000 万元的机电安装项目,实体施工其实提前完工了,但竣工验收拖了 97 天。卡点不是质量问题,是资料:隐蔽工程验收记录缺 6 份、材料进场复检报告有 3 份日期与施工日志对不上、监理签字顺序错位。甲方并不刁难,他们只是需要按规范归档,而我们的资料是从各施工队手里东拼西凑来的。

这件事给我的教训是:工程类项目的验收风险,八成在过程资料的形成环节就已经注定了。资料不是收尾补的,是跟着工序长出来的。之后我在所有工程类项目里强制要求:工序完成当周,验收资料必须同步上传台账,缺一份就亮一次红灯。

2. 软件交付项目:UAT 口径不一致,双方都觉得自己有理

一个为制造业客户做的生产管理系统,需求文档里写“报工操作要简单”。我们理解成两步点击,客户理解成“车间工人戴手套也能操作”。上线前 UAT 阶段,客户提了 43 个易用性缺陷,我们只认可 11 个。争议僵持了三周,最后是客户的 IT 总监出来调停,双方各让一步。

回头看,这个项目真正的失误不是做得好不好,而是“简单”这个词从未被量化。如果当初约定“报工流程点击次数不超过 3 次、单次操作时长不超过 15 秒、支持手套触控误触率低于 2%”,43 个缺陷里至少 30 个会在需求评审阶段就被争论掉,而不是拖到上线前。

3. 咨询项目:满意度无法量化,尾款靠人情

一个管理咨询项目,合同写“交付方案并通过客户满意度评估后支付尾款”。问题是,满意度由谁评估、评什么、多少分算通过,全都没写。最后客户分管副总一句“感觉还不够落地”,尾款拖了五个月。这类项目最伤人的地方在于,它不是技术问题,是验收主权没有明确归属。

项目目标验收标准全流程:项目经理风险控制与一文讲清

二、拆解常见误区:项目经理最容易踩的六个坑

我把这些年在评审会、复盘会上听到的错误说法整理成六条。每条后面都附上我自己的纠正判断,你可以对照自己的项目体检一遍。

1. 误区一:项目目标等于需求清单

需求清单回答“做什么”,项目目标回答“为什么做、做到什么程度算成功”。这两者混为一谈的项目,通常会在收尾时发现:需求全部实现了,业务问题一个没解决。我见过一个库存系统项目,需求清单 187 条全部交付,但库存周转率没有任何改善,因为需求清单里从来没有“库存周转率提升 15%”这一条。

2. 误区二:验收标准等收尾前再定

这是最普遍也最致命的误区。持这种想法的人通常会说“现在需求还不明确,等做完了再说”。但验收标准的功能恰恰是在需求还不明确的时候,逼着双方把模糊地带摊开。标准不是对结果的描述,而是对分歧的提前暴露。

3. 误区三:风险管理四步走完就交差

识别、分析、应对、监控,这四步本身没错,问题是很多项目做完这四步之后,风险登记册就躺在共享盘里再也没打开过。更严重的是,登记册里的风险条目和验收条款没有任何关联。我的做法是给每条风险加一个字段:“如果这条风险发生,哪一条验收标准会受影响”。加不上字段的风险,说明它和项目目标无关,可以直接删掉。

4. 误区四:口头确认等于完成

“这个功能客户口头说 OK 了”,这句话在验收会上没有任何效力。我经历过一次极其被动的局面:客户方项目经理在微信里明确说“这个模块没问题了”,半年后此人离职,新接手的负责人不认这条聊天记录,理由是“个人无权代表公司验收”。

5. 误区五:一套模板打天下

工程项目的竣工验收表、软件项目的 UAT 报告、咨询项目的成果确认单,结构完全不同。我见过有人把工程验收模板套到软件项目上,结果整张表都在问“材料合格证”“隐蔽工程记录”,没有一个字段能装下性能测试数据。

6. 误区六:变更不回写验收标准

变更管理是项目和运营的分水岭,但很多人只回写了范围、进度、成本,唯独忘了验收标准。结果是:范围加了三个功能,验收清单还是老版本,收尾时按清单核对,新功能全部成了“计划外工作”。

项目目标验收标准全流程:项目经理风险控制与一文讲清

三、专业判断逻辑:目标,标准,风险,证据的闭环

接下来是我这套方法的核心逻辑。四个环节首尾相接,缺一环就断。我先讲每一环的判断要点,再给转化工具。

1. 目标拆三层,别混在一句里

我要求所有项目目标必须拆成三层:

  • 业务目标:组织为什么投这笔钱。例如“订单交付周期从 21 天压缩到 14 天”。
  • 交付目标:项目要产出什么。例如“上线订单排程模块,覆盖 3 个工厂”。
  • 验收目标:用什么证据证明前两层成立。例如“上线 60 天后,抽样 200 张订单,平均交付周期 ≤ 14 天,数据取自系统报表”。

三层拆完,你会发现很多项目根本写不出第三层,因为业务目标本身就是拍脑袋写的。这恰恰是拆分的价值:写不出验收目标的项目,通常也不该在这个阶段立项。

2. 验收标准四要素:范围、质量、时间、证据

我把验收标准的必备要素压缩成四个,缺任何一个都会在收尾时被追问。

要素 要回答的问题 反面示例 整改后写法
范围 验什么、不验什么 “系统全部功能” “本文档 3.2 节列明的 42 个功能点,不含报表自定义”
质量 达到什么水平算合格 “运行稳定” “连续运行 30 天,P1 级故障 0 次,P2 级 ≤ 2 次且 4 小时内恢复”
时间 什么时候验、多久内完成 “上线后择期验收” “上线后第 30 个自然日启动验收,10 个工作日内出结论”
证据 拿什么证明 “双方确认即可” “第三方性能测试报告 + 试运行日志 + 甲方项目经理签字确认单”

3. 把形容词翻译成指标,这是项目经理最值钱的手艺

“好用、稳定、美观、高效、灵活”这类词在需求文档里出现的频率极高,它们本身不是错,错在停留在形容词阶段。我的做法是当场做翻译,翻译不出来就不写进文档。下面是几个我常用的翻译模板。

模糊表述 可验证指标 验证方式
系统要快 500 并发下 P95 响应 ≤ 800ms 第三方压测报告
操作要简单 核心流程 ≤ 3 步,单次操作 ≤ 15 秒 可用性测试,10 名真实用户
数据要准确 与源系统对账差异率 ≤ 0.1% 连续 5 日全量对账记录
界面要美观 按客户 VI 规范执行,设计稿确认后不再变更 设计稿签字确认单
方案要落地 输出 3 个可执行流程,客户方指定责任人完成签认 流程签认表

如果需要一个结构化的机器可读版本,我通常会在项目知识库里放这样一份验收条款定义,方便后续和测试用例、任务项做映射:

acceptance_criteria:

id: AC-001

scope: "订单排程模块"

metric: "平均交付周期"

baseline: "21 天"

target: "≤ 14 天"

sample: "上线后 60 天抽样 200 张订单"

evidence: ["系统报表导出", "甲方项目经理签字"]

owner: "甲方运营部"

risk_link: [R-003, R-007]

id: AC-002

scope: "报工操作"

metric: "单次操作时长"

target: "≤ 15 秒"

sample: "10 名车间工人实测"

evidence: ["可用性测试记录", "视频留档"]

owner: "乙方产品经理"

risk_link: [R-011]

注意最后的 risk_link 字段,它把验收条款和风险条目绑在一起。这是双线闭环在文档层面的落地方式,也是我判断一份验收标准是否合格的关键标志。

项目目标验收标准全流程:项目经理风险控制与一文讲清

4. 风险容忍度必须和验收等级挂钩

不是所有验收条款都同等重要。我习惯把验收条款分成三级:

  1. A 级(阻断级):不达标则不予验收。例如安全合规、核心性能指标、关键业务流程闭环。
  2. B 级(整改级):允许带缺陷验收,但需在约定期限内整改完毕。例如次要报表格式、非核心易用性问题。
  3. C 级(记录级):记录在案,后续版本优化。例如增强型需求、体验优化建议。

分级带来的直接好处是风险容忍度有了锚点。A 级条款对应的风险必须做到“识别,应对,验证”全程闭环,B 级允许有缓冲,C 级只需要登记。没有分级的验收标准,等于把所有条款都当成 A 级,结果是收尾时全部僵持。

四、全流程地图:启动到复盘的验收线与风险线

下面这张双线地图是我这套方法的主干。每个阶段我都会同时问两个问题:验收线走到哪了?风险线亮灯了吗?

1. 启动阶段:目标共识与验收原则

启动阶段要产出的不是甘特图,而是三份东西:目标三层拆解表、验收原则说明、风险容忍度初稿。验收原则说明里至少要写清楚四件事:谁有权确认验收、争议如何裁决、证据以什么形式归档、变更后如何回写标准。

我见过太多项目跳过这一步直接排期,结果收尾时连“谁签字”都要现讨论。启动会上花的这两小时,价值大概等于收尾时省下的两周。

2. 规划阶段:把验收清单和风险登记册同步做出来

规划阶段的关键动作是让 WBS 和验收清单互为镜像。每个可交付成果必须对应至少一条验收条款;每条验收条款必须对应至少一条风险条目。对应不上的,要么是多余的交付物,要么是被忽略的风险。

风险登记册在这个阶段的颗粒度要足够细。我要求每条风险至少写清楚:触发条件(什么现象出现说明它发生了)、责任人、影响哪条验收条款、升级路径(什么情况下上报到谁)。

3. 执行阶段:信息同步与证据形成

执行阶段是最容易被“赶进度”冲垮的环节。我的做法是设两条底线:每周例会必须同步验收条款的进展状态;每个里程碑完成时,对应证据必须同步归档,不接受“回头补”。

关于报送时限,我要特别说明:不同组织的周报、纪要、审批时效要求差异很大,有些企业的制度是审批后 24 小时内发出,有些是 2 个工作日,这属于组织内部制度,不能当作行业通用标准。项目经理要做的不是套用别人的时限,而是把本组织的时限写进项目沟通计划,并留下发送记录。

4. 监控阶段:偏差分析和验收预演

监控阶段我必做的一件事是“验收预演”:距离正式验收还有 30% 项目周期时,按正式验收流程走一遍,只不过结论不生效。预演能暴露的问题非常集中,证据缺口、口径分歧、签字权限不清,几乎每次都能提前捞出七八条。

5. 收尾阶段:验收、整改、归档

收尾阶段要区分三种结论:通过、有条件通过、不通过。有条件通过是最常见的形态,关键是把整改项、责任人、期限、验证方式写进整改单,并且明确整改完成后无需再次召开验收会即可确认(由指定人书面确认)。这条约定能省掉大量重复会议。

6. 复盘阶段:标准库和风险库的更新

复盘阶段最有价值的产出不是经验总结报告,而是两样可复用的资产:验收条款标准库(按项目类型沉淀可复用条款)和风险库(把实际发生的风险及其触发条件写进去)。下次立项时,这两样东西就是你的起跑线。

项目目标验收标准全流程:项目经理风险控制与一文讲清

五、研发交付场景实操:用工具把验收标准钉进流程

前面讲的是方法,方法要靠工具落地才不会走形。研发交付类项目的特点是参与者多、迭代快、变更频繁,靠文档和会议维护验收标准极易失焦。这类场景我会用研发项目管理平台承载整套流程,PingCode 是我在中大型团队里用得比较多的一套。

1. 为什么中大型组织的验收风险主要来自信息断层

百人以上的研发组织有一个典型特征:需求、开发、测试、交付分散在不同团队,甚至不同城市。验收条款写在需求文档里,测试用例写在测试平台上,变更记录写在审批系统里,三者谁也不知道对方的状态。等到验收时,你很难回答一个简单问题:“这条验收标准,究竟对应哪些任务、哪些用例、哪些提交记录?”

PingCode 主要服务中大型企业及 100 人以上组织,它的价值恰恰在于把这条追溯链拉直:需求,任务,测试用例,缺陷,交付物在同一个数据模型里关联,验收条款作为需求的属性字段存在,变更时随需求一起流转。

2. 把验收条款变成可追溯对象,而不是文档里的一段话

我们的做法是在需求上增加验收标准字段,并把每条标准编号(AC-001、AC-002……)。测试用例必须关联到具体编号,缺陷也要关联。这样在验收前能直接跑一份查询:哪些验收条款还没有对应用例、哪些关联用例未通过、哪些缺陷未关闭。

这一份查询替代了过去三天的核对会议。我在一个 60 人规模的交付团队里做过对比,验收前的准备工时从平均 38 小时降到 9 小时,主要节省来自不再需要人工比对表格。

3. 私有化部署与合规验收

金融、能源、政企类客户的验收清单里通常有一整块是安全与合规:数据不出域、审计日志留存、权限最小化、漏洞扫描报告。这类要求只能通过私有化部署满足。PingCode 支持私有化部署,部署方式本身就可以作为合规验收条款的证据之一(部署架构文档、日志留存策略、权限矩阵截图)。

我建议把这一类证据在项目启动时就列进验收清单,而不是等到安全测评阶段才补。安全类整改的返工成本远高于功能类,因为它往往涉及架构调整。

4. Jira 平滑迁移与国产替代

近两年我参与的替换类项目明显变多,动因有合规要求,也有成本与本地化服务考量。迁移最大的风险不是数据能不能导过去,而是历史项目的验收状态、批次关系、附件证据会不会丢。PingCode 支持 Jira 平滑迁移,我在实际项目里会把迁移验证做成一份独立的验收清单:工作项数量核对、状态映射核对、附件完整性抽查、历史评论可读性抽查。这四项全部通过,才认为迁移验收成立。

对中大型组织来说,国产替代不二选择这句话的分量不在于口号,而在于迁移过程是否可控、私有化是否彻底、验收证据是否可追溯。这三点恰好是验收标准方法论的落点。

项目目标验收标准全流程:项目经理风险控制与一文讲清

5. 不要指望工具替代判断

必须说清楚一点:工具解决的是追溯和可见性,解决不了“这条标准该定多少”这种判断题。我还是要在立项会上和甲方一条条抠指标。工具让我在抠完之后不会走形,仅此而已。

项目目标验收标准全流程:项目经理风险控制与一文讲清

六、证据链落地:别让“做了”输给“没证据”

我常说一句话:在验收桌上,没被记录的工作等于没做。这不是官僚主义,而是大型组织里唯一的公平机制。证据链的设计要做两件事:分类清楚、一一对应。

1. 证据的五种基本类型

  • 测试类证据:功能测试报告、性能压测报告、安全扫描报告、可用性测试记录。
  • 检测类证据:第三方检测报告、材料复检报告、计量校准记录(工程类项目为主)。
  • 确认类证据:签收单、确认单、会议纪要、评审签字页。
  • 过程类证据:施工日志、试运行日志、变更记录、版本发布记录。
  • 合规类证据:部署架构说明、权限矩阵、日志留存策略、审计报告。

分类的意义在于责任分配。测试类通常由技术团队产出,确认类由项目经理推动,合规类需要安全或运维团队配合。如果不分类,收尾时所有证据都会压在项目经理一个人身上,必然后期崩盘。

2. 证据矩阵:一条条款对应一条证据

我推荐用一张矩阵表把验收条款和证据绑死。这张表在规划阶段就要建好,之后每次例会更新状态。

验收条款编号 条款内容摘要 证据名称 产出责任人 归档节点 状态
AC-001 平均交付周期 ≤ 14 天 系统报表导出 + 甲方签字 甲方运营部 上线后第 60 天 待产出
AC-002 500 并发 P95 ≤ 800ms 第三方压测报告 乙方测试负责人 上线前 15 天 已完成
AC-003 数据对账差异率 ≤ 0.1% 连续 5 日对账记录 乙方数据工程师 试运行期 进行中
AC-004 安全扫描无高危漏洞 漏洞扫描报告 + 修复记录 甲方安全团队 上线前 7 天 待产出
AC-005 核心流程操作 ≤ 3 步 可用性测试记录(10 名用户) 乙方产品经理 UAT 阶段 已完成

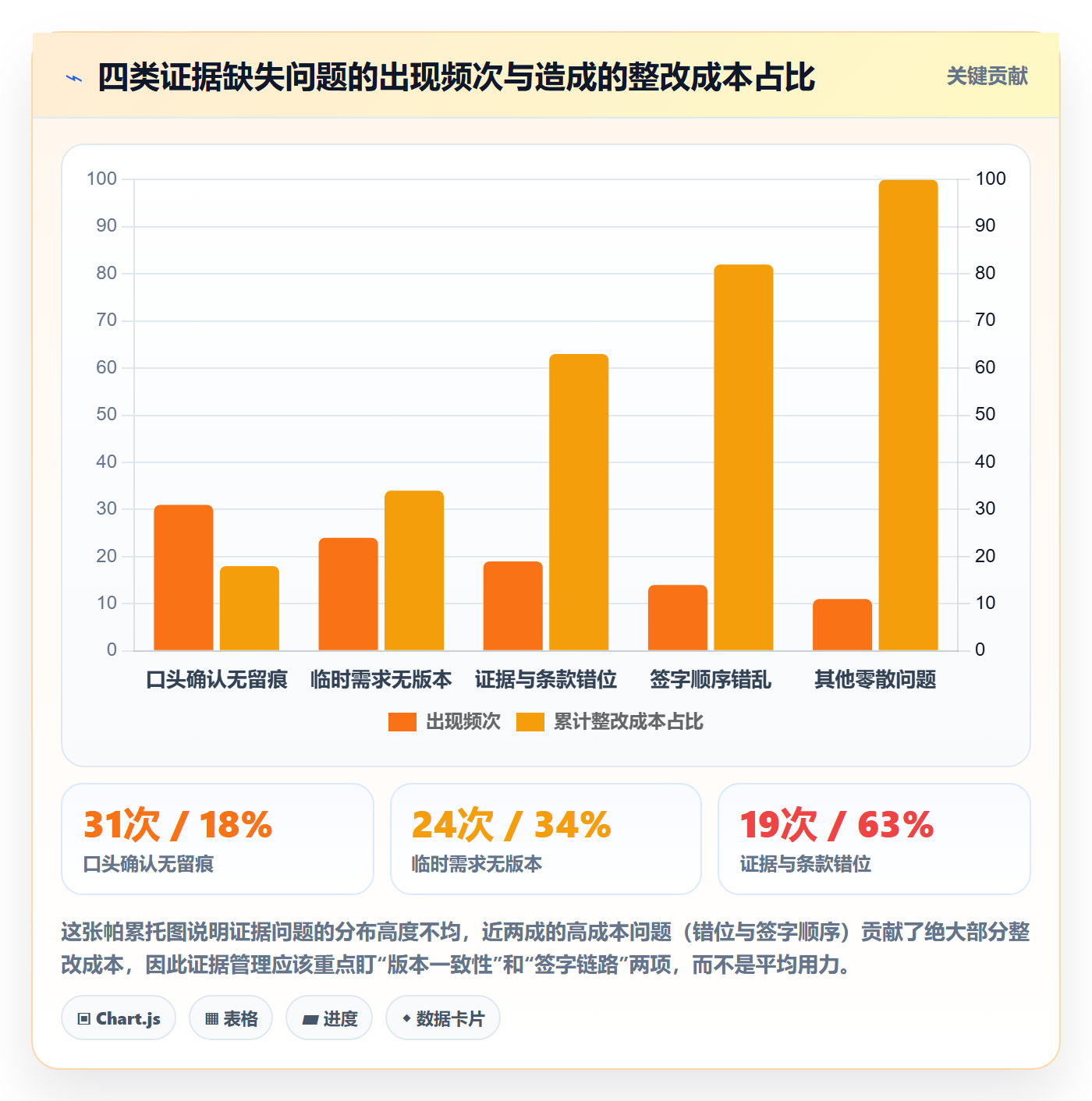

3. 最常见的四类证据漏洞

  1. 口头确认无留痕:微信、电话、走廊上说的话,人员一变动就失效。
  2. 临时需求无版本:加了功能但没更新验收清单,收尾时新功能成了“计划外”。
  3. 证据与条款错位:报告有,但报告测的版本和实际验收的版本不是同一个。
  4. 签字顺序错乱:工程类项目尤其明显,监理未签、甲方先签,导致归档时整份文件作废。

项目目标验收标准全流程:项目经理风险控制与一文讲清

七、跨行业差异:三类项目的验收重点完全不同

同一套方法论在不同行业里的落点差异极大。把三种项目的验收权重放在一起对比,能帮助你在进入新行业时快速调整重心。

1. 工程项目:重心在资料合规与实体质量

工程类项目的验收是强规范驱动的,验收依据通常是国家标准、行业规范和地方要求。项目经理的核心工作是资料同步与流程合规:隐蔽工程记录、材料复检报告、监理签字链条。实体质量反而是最不容易出问题的部分。

2. 软件与研发交付项目:重心在口径一致与性能指标

软件项目的验收依据是合同和需求文档,灵活度大,所以口径一致性成为最大风险源。此外性能、并发、数据准确性这类指标必须靠测试报告支撑。UAT、SIT、上线验收、SLA 达标情况是四个主要验收关口。

3. 咨询与活动类项目:重心在成果确认与付款节点

这类项目最难量化,因此验收设计要更依赖“过程确认”而非“结果评价”。实操做法是把大目标拆成若干里程碑,每个里程碑产出一份成果物并由指定责任人签认,付款与签认绑定。把“满意度”这种主观评价尽量替换成“成果物清单是否交付齐全”这类客观判断。

项目目标验收标准全流程:项目经理风险控制与一文讲清

八、避坑清单:项目经理最容易被追问的十个问题

这份清单我用了很多年,每次立项会结束前逐条过一遍,凡是答不上来的,说明项目还没准备好开工。

  1. 验收标准谁定?,必须明确最终拍板人,不能是“大家一起商量”。
  2. 什么时候定?,我坚持在规划阶段定稿,最迟不晚于开发启动前。
  3. 怎么量化?,用指标 + 样本量 + 统计口径三件套,避免“基本满足”这类表述。
  4. 谁签字?,签字人要有授权文件或授权记录,口头指定无效。
  5. 变更怎么办?,变更审批通过后 X 个工作日内必须回写验收清单,否则流程不闭环。
  6. 不通过怎么办?,区分不通过与有条件通过,明确整改项、责任人、期限、验证方式。
  7. 尾款条件是什么?,付款条件必须与验收条款一一对应,不能出现“验收合格后另行协商”。
  8. 风险谁负责?,每条 A 级风险必须有具名责任人,而不是部门名。
  9. 证据谁提供?,按证据类型分配给具体角色,并写进项目责任矩阵。
  10. 延期怎么算?,明确验收启动条件和验收完成时限,避免“验收无限期”。

这十个问题里,第 5 条和第 7 条是我见到最容易含糊、代价最大的两条。前者导致收尾时清单与事实脱节,后者导致验收通过但款收不回来。

八、避坑清单:项目经理最容易被追问的十个问题

九、不同情况下的行动建议与取舍

方法论不能一刀切。不同项目结构下,验收与风险控制的着力点应该不同。下面是我常用的三种情境判断。

1. 情境一:乙方强势、甲方配合度低

这种情况下验收标准的谈判空间大,但容易过度自信,把标准定得太宽,收尾时甲方一换人全部推翻。我的建议是:标准可以宽,但证据要求不能松。把每个里程碑的书面确认做扎实,哪怕结论是“阶段性无异议”,也比没有强。

2. 情境二:甲方强势、需求频繁变更

这类项目最怕的是“改完才算完”。我的做法是把变更流程做成三选一:纳入本期验收(增加工期与费用)、纳入下期验收(本期按原标准结项)、不予纳入(书面记录并说明理由)。每一次变更都必须落到这三个出口之一,不能悬空。

3. 情境三:内部项目、无合同约束

内部项目没有合同,验收标准更容易被忽视。我的经验是引入“虚拟合同”:由业务方和技术方共同签署一份项目章程,明确验收条款和责任人。它没有法律效力,但把心理契约写成了文字,收尾时争议会少很多。

4. 取舍表:什么必须坚持,什么可以妥协

事项 是否可妥协 理由
A 级验收条款的量化指标 不可妥协 它是整个项目的锚点,一旦松动,风险控制全部失焦
证据的归档形式 可妥协 PDF、系统记录、照片均可接受,关键是可追溯
验收启动时间 可适度妥协 允许延后,但必须写明确切日期,不能写“择期”
C 级条款的处理 可妥协 记录在案即可,不应阻塞验收流程
签字人的授权文件 不可妥协 没有授权的签字在争议时完全无效,返工成本极高
变更回写验收清单的时限 可妥协 具体天数可谈,但必须有明确天数

十、结语:把验收标准当成项目的第一份风险清单

回到开头那个延期两个月的项目。后来我们复盘的结论是:真正的失误发生在立项会那天,我们把三页纸的目标描述当成了共识,而没有把它翻译成可验证的条款。那次之后,我改了一个习惯,立项会的最后一项议题永远不是排期,而是逐条确认“这个项目将来怎么算做完、谁签字、拿什么签”。

如果这篇内容只能留下一个观点,我希望是这一条:验收标准不是项目终点的裁判,而是项目起点的地图。它决定了你要收集什么证据、盯住什么风险、在哪个阶段停下来对齐。项目经理的价值,很大程度上体现在这份地图画得有多细。

下一步你可以做三件事:第一,翻出你现在正在带的项目,找出目标描述里的所有形容词,逐个追问“怎么验证”,能翻译的翻译,翻译不出来的记录下来。第二,挑一个即将进入监控阶段的项目做一次验收预演,按正式流程走一遍但不生效,看看能捞出多少问题。第三,把这次复盘的验收条款和风险条目整理进你的标准库,下次立项时直接复用,这是我见过的、回报最高的项目管理投入。

常见问题解答(FAQ)

1. 验收标准到底应该在项目哪个阶段定,立项时只写个大概行不行?

我以前总觉得验收标准是收尾才需要的东西,立项时业务方说"先做起来再说",我也就没坚持。结果项目做完,对方一句"这不是我要的",所有返工都算在我头上。后来我才意识到,问题不是出在交付,而是出在立项那天没人把标准写下来。

验收标准必须在立项阶段就形成可签署的草案,最迟不能晚于详细规划完成。判断依据很简单:凡是会影响合同金额、工期、验收签字的条款,都必须前置。可执行的做法是,在立项会上产出三份东西,目标说明书、验收标准草案、干系人确认名单,其中验收标准草案要写到"谁、在什么条件下、看到什么结果、签什么字"这一层。

立项时如果业务目标还模糊,可以分两级写:一级是不可谈判的底线条款(范围边界、核心指标、交付时间),二级是可协商的优化条款(界面细节、性能上限、附加功能),后者允许在规划阶段补充,但必须走变更记录。

需要提醒的是,很多项目扯皮的根源不是标准太低,而是标准没有在立项时被甲方、乙方、最终用户三方同时确认,只有一方认可的"标准"只能算口头预期。

2. 验收标准怎么写才算可量化,"系统要稳定好用"这种话怎么翻译成能签字验收的条款?

我最怕听到的就是"要稳定、要好用、要美观",因为这种话验收的时候怎么解释都行。我自己踩过的坑是,需求文档写了"响应要快",验收时甲方拿手机 4G 网络测,我拿内网测,两边吵了一整天,最后谁也没说服谁。

把模糊形容转成可验收条款,用"四要素翻译法":对象、条件、指标、证据。还是拿"响应要快"举例,翻译后应该是,对象是订单查询接口,条件是 500 并发、网络延迟低于 50ms 的环境,指标是 95 分位响应时间不超过 2 秒,证据是压测报告的原始日志和截图。四要素缺一个,条款就还有扯皮空间。

"稳定"同理,可以定义为连续运行 30 天、故障次数不超过 2 次、单次故障恢复时间不超过 30 分钟;"好用"可以拆成任务完成率、关键路径点击次数、用户培训后独立操作比例。判断标准是:把条款念给一个没参与项目的第三方听,他能不能判断"通过"还是"不通过",能判断就合格,需要解释就不合格。

另外建议每条量化指标后面都标注测量方法和测量环境,环境没写清楚,指标就是纸面上的。

3. 项目做到一半需求变了,原来的验收标准还有效吗,变更应该怎么管?

我遇到过一次需求变更,业务方临时加了个审批流,我当时觉得是小改动就答应了,没走书面流程。结果验收时对方说这个审批流也要算进验收范围,但工期和钱都没变,我等于白干了两周。从那以后我才明白,变更本身不可怕,可怕的是变更之后验收标准没跟着回写。

验收标准不是一次写死的文件,而是一条需要持续维护的基线。正确做法是建立双向联动机制:任何需求变更被批准后,必须同步回答三个问题,验收标准要不要改、工期和成本要不要调、证据清单要不要加。三个问题有任何一个答案是"要",就必须更新验收标准版本并重新确认。

操作上可以给变更设一道闸门:影响验收条款的变更,走正式变更单;不影响验收条款的内部实现调整,走技术评审即可。判断依据是变更是否改变了"验收时能看到的结果",改变了就要回写标准。另外建议维护一份变更台账,记录变更编号、提出人、批准人、对验收标准的影响、生效版本,收尾做证据审计时逐条对照。

没有台账的项目,最后往往说不清哪些需求是合同内的、哪些是额外送的。

4. 验收前应该准备哪些证据,怎么避免明明做完了却因为没证据验收不通过?

我有一次交付,功能全部上线了,测试也跑通了,但甲方验收时要求提供第三方检测报告,而我们合同里没写这一条,临时去补花了两周。还有一次更冤,口头确认过的需求,对方换了对接人就不认了。这些经历让我把"证据链"当成了验收前的第一道检查。

验收前要做一次证据审计,核心原则是每条验收条款都要对应至少一份可追溯的证据。证据类型常见有五类:测试报告(功能、性能、安全)、检测或认证报告(行业强制项)、签收单或确认邮件(阶段成果)、会议纪要和变更单(需求与决策过程)、版本记录和发布日志(交付物状态)。

操作方法是做一张证据矩阵表,横轴是验收条款,纵轴是证据类型,交叉格填证据名称和存放位置,空格就是风险点,收尾前必须补齐或书面说明。判断依据是:证据能不能被第三方独立复核,能复核的才算硬证据,只有内部聊天记录或口头确认的算软证据,软证据在争议时基本没有效力。

另外提醒一点,签字顺序要提前约定好,通常是由执行方提交验收申请、监理或第三方核验、甲方最终签字,顺序错了会导致流程反复。证据审计建议在正式验收前至少留出两周缓冲,因为补检测报告这类材料的时间往往不受你控制。

核心关键词

读者评论

严
严明远

文章讲的验收标准前置确实戳中痛点,我们做软件交付时“操作简单”这类词扯皮最多,最后往往靠人情解决。把形容词翻译成指标这个做法值得试。

任
任思源

工程类项目那块太真实了,隐蔽工程记录和材料复检报告对不上,拖了快两个月。资料跟着工序走、当周上传台账这条,我们项目也该强制执行。

于
于思源

个项目复盘说不到一成是技术原因,这个数字可能样本偏交付类,但方向我认同。风险管理只做识别分析应对监控四步确实容易流于形式,不挂到验收条款上就是空转。

朱
朱嘉禾

满意度评估和尾款挂钩却不写清评估主体,咨询项目里太常见了。验收主权归属这条提得好,本质上不是交付问题而是合同条款设计问题。

张
张思源

整体方法论完整,但双线闭环落地对中小项目可能偏重。验收条款机器可读那段有点理想化,真实项目里变更频繁,条款维护成本也不低。

文章包含AI辅助创作:项目目标验收标准全流程:项目经理风险控制与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/306350

赞 (0)
飞飞飞飞
目标拆解管理指南:项目经理如何做好项目目标,数据分析全流程
上一篇 33分钟前
项目目标如何做好阶段目标?项目经理数据分析与操作步骤
下一篇 33分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
