2025年上半年,我参与复盘了一个横跨产品、研发、算法、测试、市场、供应链七个部门、历时九个月的企业级项目。项目结项会上,各部门负责人都说自己的部分完成了,但整体交付比原计划晚了47天,预算超支约18%。复盘时我把所有人的计划表摊在会议桌上,发现一个荒诞的事实:七份计划单独看都合理,合在一起却有23处明显的接口错位,市场部的发布准备期开始于研发提测之前,供应链的备料节点落在算法模型冻结之前,测试资源在两个部门的排期里被重复占用了整整三周。
没有人说谎,也没有人偷懒,问题出在从来没有人真正把七份计划合成过一张可执行的主计划。
这件事之后,我把主计划的搭建方法重新梳理了一遍,在后续三个跨部门项目上做了验证。这篇文章不讲教科书定义,只讲我在实操中验证过的判断逻辑、五张核心表、七个操作步骤,以及不同组织规模下该怎么取舍。
一、核心结论:主计划是跨部门承诺系统,不是一张排期表
先把结论放在最前面,因为它决定了后面所有动作的方向:主计划的本质不是时间表,而是一套跨部门的承诺系统。它要回答的不是"什么时候做什么",而是四件事,谁在什么时间、向谁、交付什么可验收的成果,以及如果做不到,走什么流程改。
我见过太多团队把主计划做成了一份合并版的甘特图:把各部门的排期拉到一个文件里,对齐一下时间轴,然后宣布"主计划已发布"。这种做法的失败率极高,因为它只解决了视觉上的统一,没有解决承诺、依赖和变更这三个真正的风险源。
1. 主计划与普通项目计划的四个区别
很多人分不清主计划和项目计划,这是跨部门协作混乱的源头之一。我用一张对比表说明差别。
| 维度 | 普通项目计划 | 跨部门主计划 |
|---|---|---|
| 覆盖范围 | 单团队内的任务分解 | 端到端全流程,跨所有参与部门 |
| 核心对象 | 任务、工时、负责人 | 交付物、依赖、承诺、决策 |
| 变更方式 | 团队内部调整即可 | 必须做影响评估并走审批 |
| 成功标准 | 本团队任务按时完成 | 整体业务结果达成,接口不出错 |
这个区别带来一个直接推论:主计划的负责人不能是某个部门的代表,必须是能对整体结果负责、且有权召集跨部门决策的人。如果这个人只是"协调员"角色,没有决策权,主计划会在第一次资源冲突时失效。
2. 主计划的四道判断
在判断一份主计划是否合格时,我用四个问题做快速筛查,任何一个答不上来,说明主计划还没成型。
- 端到端:从触发条件到最终业务结果,所有关键环节是否都在计划里,有没有"我们部门之外的部分不归我管"的空白区?
- 可承诺:每个交付物是否有明确的负责人、验收标准和承诺时间,而不是"预计""尽快"?
- 依赖可见:跨部门的输入输出关系是否被显式记录下来,而不是靠大家记忆和口头沟通?
- 可变更:如果有人要改,走什么流程、谁评估影响、谁批准、多久内反馈?
根据我的观察,绝大多数出问题的跨部门项目,卡在第二和第四道判断上。第一和第三通常还能靠会议补,第二和第四一旦缺失,项目就会变成"谁嗓门大谁说了算"。

二、真实场景:跨部门主计划是怎么一步步失效的
抽象的方法论不如具体的失败过程有说服力。下面三个场景,是我在过去几年里反复见到的典型模式。
1. 场景一:各部门都达标,项目整体延期
这是最隐蔽也最常见的一种失效。每个部门的计划都是以自己接手时间为起点的,没有人把上游的交付波动纳入自己的缓冲。研发计划里假设需求冻结后三天内能拿到完整接口文档,但产品部的文档交付依赖另一个系统的数据迁移,那条路径根本不在研发的视野里。
结果就是:研发在等文档,产品在等数据,数据迁移依赖供应商排期。每一环看起来都只晚了两三天,串起来就是一个月。这种"接口延迟累积"是跨部门项目延期最主流的根因,我在自己的项目复盘统计里,它占到了延期原因的近四成。

2. 场景二:变更没有影响评估,直接进入执行
一个业务方在项目中期提出"能不能加一个小功能",产品经理觉得改动不大就答应了,研发评估后说两天能做完,于是直接开工。两周后测试发现这个改动影响了数据模型,需要另一个部门配合调整接口,连带影响三个已完成的模块。
这个链条的问题不在变更本身,而在于没有人评估变更的跨部门传导效应。在我的经验里,一个看起来只要两天的小改动,如果横跨两个以上部门,实际影响的平均工时会被放大到原来的四到六倍。这不是效率问题,是信息不对称问题。

3. 场景三:决策链断裂,问题在会议间循环
我参加过一场周会,同一个资源冲突议题连续讨论了四次,每次都以"下周三再确认"结束。原因很简单:真正能拍板的人不在会场上,而参会的人没有授权。这类项目的表面症状是进度慢,真实症状是决策权没有跟着责任一起下发。
判断一个项目有没有决策链断裂,有个简单的观察方法:看会议纪要里"待定""再议""后续确认"出现的频率。如果每周超过三处,就说明主计划缺少决策地图这一层基础设施。
三、七个常见误区:我踩过也见别人踩过的坑
下面这七个误区,是我在多个项目里反复见到的。它们看起来都是常识性错误,但真正做的时候,几乎每个团队都会掉进去至少三个。
误区一:把主计划当甘特图。认为只要把所有任务画在一张时间轴上就是主计划。实际上甘特图只是主计划的表达形式之一,真正的内核是依赖和承诺。没有依赖标注的甘特图,只是一张好看的任务清单。
误区二:只有里程碑,没有验收标准。写"6月30日完成系统集成",但没说集成到什么程度算完成、谁来验收、验收不通过怎么办。这种里程碑在到期那天一定会变成争论现场。
误区三:依赖靠口头,没有责任人和时间点。依赖关系只存在于会议讨论里,没有落到文档上,没有指定接口人。项目一忙,所有人记忆都出现偏差,接口就成了黑洞。
误区四:变更没有影响评估。前面场景二已经讲过,这里再强调一次:变更控制不是流程负担,是防止返工的唯一屏障。
误区五:会议多但决策少。每天站会、每周例会、双周评审、月度汇报一应俱全,但每个会议的决策目标都不清晰。会议应该服务于决策,而不是服务于"让大家知道进展"。
误区六:跨部门指标彼此冲突。研发的KPI是代码质量和交付速度,测试的KPI是缺陷拦截率,市场的KPI是上线时间。三个指标在没有共同目标的情况下,会自然而然地互相拉扯。
误区七:基线频繁变动,团队对计划失去信任。主计划如果每周都改一次,团队就会形成"反正还会变"的心理,执行力反而下降。基线需要稳定性,变更需要有门槛。

四、专业判断逻辑:三层结构、五张表、四个机制
讲完误区,接下来是我实际使用的主计划构建逻辑。它不是从工具出发,而是从信息结构出发。
1. 主计划的三层结构
我习惯把主计划分成三层,不同层次服务不同的决策者,混在一起就会既看不懂又管不住。
战略层回答"为什么做、做到什么算成功"。这一层只有一页纸,包含业务目标、成功标准、范围边界和明确的不做清单。它的读者是项目发起人和决策委员会。
项目群层回答"分几个阶段、每个阶段的交付物是什么、阶段之间的依赖是什么"。这一层的读者是跨部门负责人,粒度到里程碑和关键交付物。
执行层回答"每个交付物由谁在什么时间完成、依赖哪些输入"。这一层的读者是各部门的执行团队,粒度到任务和接口。

2. 五张核心表
主计划最终要落到具体的文档上。我固定使用五张表,每一张解决一类信息缺口。
| 表名 | 解决的问题 | 关键字段 | 更新频率 |
|---|---|---|---|
| 干系人与决策地图 | 谁拍板、谁交付、谁受影响 | 角色、权限层级、决策范围、升级路径 | 项目启动时建立,变更时更新 |
| 依赖矩阵 | 跨部门输入输出关系 | 提供方、接收方、交付物、需要时间、接口人 | 每周核对 |
| 承诺台账 | 每个交付物的正式承诺 | 交付物、承诺人、承诺日期、验收标准、状态 | 每周更新 |
| 决策日志 | 哪些结论已经定了,依据是什么 | 议题、决策人、结论、日期、影响范围 | 每次决策会后追加 |
| 变更影响评估表 | 变更的传导成本 | 变更内容、影响模块、影响工时、审批人 | 每次变更时填写 |
这五张表看起来简单,但真正坚持维护的团队很少。我的经验是:依赖矩阵和承诺台账是投入产出比最高的两张,先把这两张做扎实,项目失控的概率会明显下降。

3. 四个治理机制
表是静态的,机制才是让主计划活起来的部分。我固定配置四个机制。
变更控制机制要回答三个问题:什么级别的变更需要走流程、谁评估影响、多久内给出结论。我的建议是把变更分成三级,一级是团队内部可消化的,二级是需要跨部门协调的,三级是影响基线或关键里程碑的。只有二三级需要正式评估。
风险升级机制要有一条清晰的路径。我通常设置为:接口人 → 模块负责人 → 项目负责人 → 决策委员会,每一级的响应时限分别是24小时、48小时、72小时。没有时限的升级路径等于没有路径。
沟通节拍机制的关键是每个会议有唯一的决策目标。日常同步不解决决策问题,决策会不做进度汇报,评审会不讨论资源。我见过最有效的配置是:每日异步文字同步、每周一次依赖对齐会、双周一次变更评审会、每月一次基线复盘会。
指标仪表盘机制用四个指标衡量主计划健康度:里程碑准时达成率、跨部门依赖逾期率、变更影响超预期比例、阻塞问题平均解决时长。这四个指标比进度百分比更有预警价值。
五、案例与数据观察:用PingCode承载跨部门主计划的90天
方法论再好,落地时都要落在工具上。这一节我讲一个真实参与的落地过程。需要说明的是,涉及具体数值的部分我已经做了脱敏和区间化处理,属于样本推演,不构成对任何企业的数据引用。
1. 项目背景与选型判断
这是一个约1200人规模的制造企业,项目涉及产品定义、硬件研发、软件研发、算法、测试、供应链、市场七个部门,参与人数峰值在180人左右,周期九个月。他们原先是各部门用各自的工具,研发用一套,测试用一套,市场用一套,主计划靠一个共享表格周更。
选型时的核心约束有三条:一是需要私有化部署,因为涉及硬件参数和供应链数据;二是需要支持从已有的海外工具平滑迁移,团队不愿意重新学习一套完全陌生的逻辑;三是必须能表达跨项目的依赖关系,而不是只能做单项目任务管理。
最终选择的是 PingCode。除了满足上述三条约束,它在对象模型上有个特点比较契合主计划的需求:工作项类型可以自定义,里程碑、发布、迭代可以分层组织,依赖关系可以跨项目建立。对PingCode 主要服务中大型企业及100人以上组织这个定位,我在这个项目上有了具体体感,它的权限模型和跨项目视图确实是为多人协作场景设计的,小团队用反而会觉得配置项偏多。
另外两点也值得一提:PingCode 支持私有化部署,这个在硬件和供应链数据敏感的场景里是硬性门槛;支持 Jira 平滑迁移,让这个团队把历史数据和工作习惯一起搬了过来,迁移周期控制在了两周以内,属于国产替代方案里切换成本比较低的一类。
2. 五张表如何映射到工具体系
我没有另建文档去维护那五张表,而是直接把它们映射到工具的对象上,避免出现"工具里一套、文档里一套"的双轨问题。
# 主计划对象映射结构(示意)
主计划
├── 项目群视图(对应项目群层计划)
│ ├── 里程碑 M1-M6(对应承诺台账的交付节点)
│ ├── 跨项目依赖(对应依赖矩阵,跨项目视图可见)
│ └── 基线版本(对应变更影响的比对基准)
│
├── 工作项类型
│ ├── 需求 / 交付物(带验收标准字段)
│ ├── 接口依赖(带提供方、接收方、需要时间字段)
│ └── 风险 / 阻塞(带升级级别、响应时限字段)
│
├── 自定义字段
│ ├── 承诺人 / 承诺日期
│ ├── 验收标准
│ └── 变更影响等级(一级/二级/三级)
│
└── 仪表盘
├── 里程碑准时达成率
├── 依赖逾期率
├── 变更超预期比例
└── 阻塞平均解决时长
这个结构的好处是,依赖矩阵和承诺台账不再是额外维护的文档,而是工作项本身的属性。团队更新任务状态的时候,依赖和承诺信息就顺带被更新了,维护成本大幅下降。这是我在这个项目上学到的最有价值的一点:主计划的可持续性,取决于它是否寄生在日常工作流里,而不是另起一套。
3. 90天数据观察
项目运行三个月后,我拉了四个指标做前后对比。前30天是旧方式(共享表格),后60天是新方式(工具体系 + 四个机制)。

这里要坦白一个观察:工具本身带来的改善大约占三分之一,另外三分之二来自依赖矩阵和升级路径这两个机制。我见过不少团队换了工具但没建机制,三个月后指标几乎没变。工具解决的是信息可见性,机制解决的是行为约束,两者缺一不可。

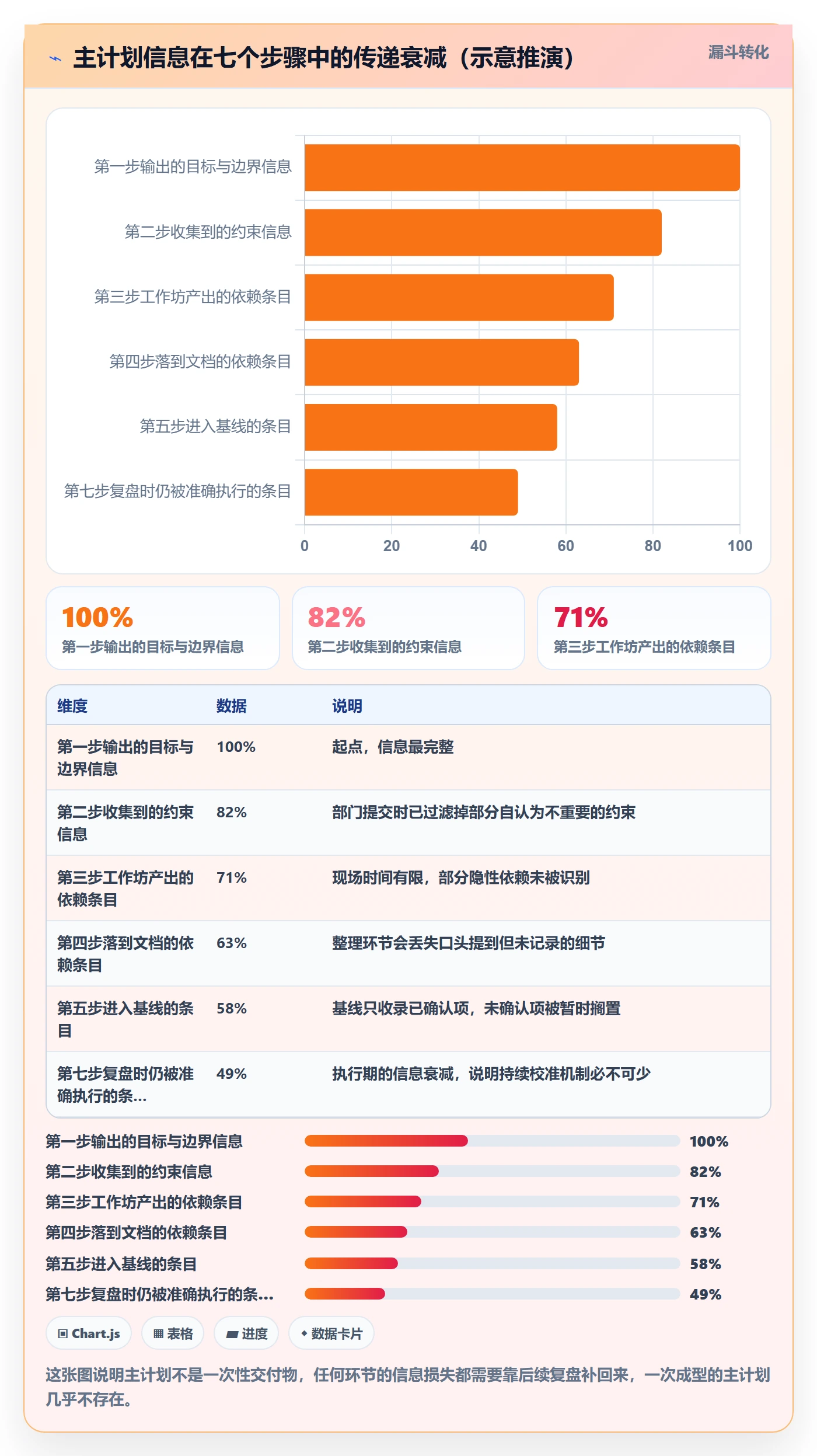

六、七个操作步骤:从零搭建跨部门主计划
下面是我实际使用的操作流程。每一步我都列出动作、输出物、负责人、常见错误和检查问题,方便直接套用。
1. 第一步:定边界与成功标准
动作:和项目发起人做一次60分钟的闭门对话,明确业务目标、成功标准、范围边界和明确的不做清单。
输出物:一页纸的范围说明,含"不做清单"。
负责人:项目负责人主导,发起人确认。
常见错误:只写做什么,不写不做什么。范围蔓延的根源往往在这里。
检查问题:如果三个月后有人提出一个新需求,我们凭什么判断它该不该进?
2. 第二步:收集输入与识别关键干系人
动作:向所有参与部门收集三类输入,现有排期、资源约束、历史依赖痛点;同时建立干系人地图,标注每个人的决策权限。
输出物:输入清单 + 干系人与决策地图。
负责人:项目负责人 + 各部门接口人。
常见错误:只收集排期,不收集约束和痛点。约束信息才是识别风险的关键。
检查问题:如果出现资源冲突,谁有权当场做取舍决定?
3. 第三步:召开跨部门计划工作坊
动作:组织一次半天的工作坊,四个环节,目标对齐、交付物拆解、依赖识别、承诺确认。决策人必须到场。
输出物:初步依赖矩阵 + 承诺台账草案。
负责人:项目负责人主持,决策人参与。
常见错误:把工作坊开成汇报会。它的目标不是同步信息,是产出可追踪的承诺。
检查问题:会议结束时,每个交付物是否都有明确的承诺人和验收标准?
工作坊议程我固定用这个结构,两小时完整版,半天版可以把依赖识别拆成小组作业。
# 跨部门主计划工作坊议程(2小时版)
00:00-00:15 目标对齐:业务目标、成功标准、不做清单
00:15-00:45 交付物拆解:各部门从结果倒推关键交付物
00:45-01:20 依赖识别:分组梳理跨部门输入输出,标注接口人
01:20-01:45 冲突处理:现场解决资源争抢与优先级冲突
01:45-02:00 承诺确认:逐条确认承诺人、日期、验收标准
会前必须准备
输入包:各部门现有排期 + 资源约束说明
决策人在场确认(无决策人则改为收集问题,不强行下结论)
空白依赖矩阵模板与承诺台账模板
4. 第四步:建立依赖矩阵与承诺台账
动作:把工作坊产出整理成正式文档,逐条指定接口人和响应时限,录入工具系统。
输出物:正式版依赖矩阵 + 承诺台账。
负责人:项目负责人整理,各部门接口人确认。
常见错误:依赖只写"研发需要产品提供文档",不写具体交付物、时间点和接口人。
检查问题:如果提供方延期三天,接收方是否能在当天知道并调整?
5. 第五步:形成基线并冻结版本
动作:整合所有信息形成主计划基线,正式发布并冻结版本。基线不是不能改,而是改动必须走变更流程。
输出物:v1.0 主计划基线。
负责人:项目负责人发布,决策委员会确认。
常见错误:基线发布后没有版本管理,改了也没人知道改了什么。
检查问题:当前基线版本号和上次变更日期是什么?
6. 第六步:建立变更、风险、沟通、指标四个机制
动作:搭好四个机制的具体规则,包括变更分级、升级路径与时限、会议节拍与决策目标、四个健康度指标。
输出物:治理规则文档 + 指标仪表盘。
负责人:项目负责人主导,PMO 支持。
常见错误:机制只写在文档里,没有和工具绑定,几周后就没人执行。
检查问题:一个二级变更从提出到拿到结论,平均需要多久?
7. 第七步:试运行、复盘、校准
动作:以两周为一个试运行周期,结束后复盘四个指标,校准承诺和依赖。
输出物:复盘纪要 + 基线更新。
负责人:项目负责人。
常见错误:试运行期不做校准,等到问题爆发才回头改。
检查问题:这轮复盘识别出的前三类问题是什么,下轮准备怎么改?

七、不同情况下的行动建议
同样的方法论,在不同规模的组织里落地方式差别很大。下面是我给出的分场景建议。
1. 100人以下的组织:轻机制、重承诺
这个阶段最大的优势是沟通链路短,最大的风险是流程过重拖慢节奏。我的建议是只做两件事:一张承诺台账和一条升级路径。依赖矩阵可以简化成台账里的一个字段,不需要单独维护。会议保持每周一次,不超过45分钟。
工具上不建议一上来就上重型平台。这个阶段更需要的是让所有人看到同一份承诺清单,而不是复杂的权限和流程配置。
2. 100到1000人的组织:机制补齐是关键期
这个区间是跨部门协作问题集中爆发的阶段。部门墙开始形成,信息传递开始失真,但同时还没有成熟的PMO体系。我的建议是完整建立五张表和四个机制,并选一个支持跨项目依赖视图的平台承载它们。
这个区间也是最值得投入工具建设的阶段。PingCode 主要服务中大型企业及100人以上组织,这个定位和该阶段的痛点是比较匹配的:一方面团队规模已经超出了靠微信群和共享表格能管理的范围,另一方面又还没有到需要自研系统的程度。
3. 1000人以上的组织:统一底座、分层治理
大型组织的难点不是缺流程,而是流程太多、系统太多、口径不一致。我的建议是先统一主计划的对象模型和数据口径,允许各部门保留自己的执行工具,但主计划层必须统一到一个平台上。
涉及数据敏感或合规要求高的场景,私有化部署几乎是必选项。PingCode 支持私有化部署,同时支持 Jira 平滑迁移,对已经使用海外工具多年、需要做国产替代的大型组织来说,切换成本和数据风险都比较可控。

八、不同情况下的取舍
做规划永远是在约束下做选择。下面三组取舍,是我在项目里反复面对、也反复和团队争论过的。
1. 计划完整性 vs 启动速度
追求完整的主计划,可能需要三到四周的前期准备;追求快速启动,两周内就能开工但会留下大量未识别的依赖。我的判断标准是:如果项目跨三个以上部门且周期超过三个月,值得花三周把主计划做扎实;如果跨两个部门、周期两个月内,边做边补更划算。
这里有个容易忽略的成本:前期少花的每一周,后期通常要以三到五倍的返工时间还回去。这个倍数来自我在多个项目上的观察,属于经验估计而非精确统计。
2. 集中管控 vs 部门自治
集中管控能保证口径一致,但会牺牲部门的灵活性;部门自治能保持敏捷,但主计划会逐渐碎片化。我的经验做法是分层:主计划层的对象模型、依赖记录方式、健康度指标口径必须统一;部门内部的任务拆分方式、看板视图、迭代节奏可以自治。
关键判断点是:凡是跨部门可见的信息必须统一口径,凡是部门内部使用的信息可以保留差异。这样既能保证主计划的一致性,又不会让部门觉得被过度管理。
3. 工具统一 vs 工具异构
统一工具的好处是数据打通、视图一致、培训成本低;异构工具的好处是各部门能用最适合自己的方式工作。我的建议是看两个变量:跨部门协作的频次和数据的实时性要求。
如果跨部门依赖每天都要核对、状态需要实时同步,统一工具几乎是唯一选择。如果跨部门交互是周级别的、数据可以批量同步,异构工具加统一主计划层也能运转。
| 取舍维度 | 偏左选择 | 偏右选择 | 我的判断依据 |
|---|---|---|---|
| 计划完整性 vs 启动速度 | 三周做扎实 | 两周先启动 | 跨3个以上部门、周期超3个月选前者 |
| 集中管控 vs 部门自治 | 统一对象模型 | 部门自选工具 | 跨部门可见信息必须统一口径 |
| 工具统一 vs 工具异构 | 统一平台 | 保留异构 + 统一主计划层 | 依赖核对频次高于每周选前者 |

九、写在最后:主计划的本质是让承诺可见、可追、可改
回过头看文章开头那个延期47天的项目,它缺的不是能力,也不是努力,而是把七个部门的承诺放到同一张桌面上核对的机会。主计划做的就是这件事。
如果只让我留下三句话,我会这么说:第一,主计划的本质是承诺系统,不是排期表,判断标准是端到端、可承诺、依赖可见、可变更。第二,五张表里,依赖矩阵和承诺台账的投入产出比最高,资源有限就先做这两张。第三,工具解决可见性,机制解决约束力,两者缺一不可,只换工具不建机制的项目几乎不会改善。
下一步你可以这样做:先花一小时,用四个判断标准给自己当前项目的主计划打个分,看看断在哪一环;然后召集一次两小时的工作坊,只产出依赖矩阵和承诺台账两份东西;最后把这两份东西放进你日常使用的工具里,设定每周一次的核对节拍。不需要一次做到完美,先把承诺变可见,很多问题会自己浮出来。
常见问题解答(FAQ)
1. 项目主计划和普通项目计划到底有什么区别?是不是把各部门排期汇总到一张甘特图里就算主计划了?
我去年负责一个跨产品、研发、市场、供应链的上线项目,一开始就是把五个部门各自的排期贴到同一张甘特图里,还觉得自己挺有条理。结果上线前两周接口集体卡住,研发说在等供应链的物料清单,供应链说以为研发先给规格。我开始怀疑,我做的那个东西根本不算主计划。
区别不在图有多全,而在它有没有承载跨部门承诺。我自己的判断标准有三条:第一,主计划必须覆盖端到端交付物,从需求冻结到上线验收的每一环都能落到唯一负责人;第二,每条跨部门依赖都要有提供方、接收方、交付物、承诺日期四个要素,缺一个就只是排期;第三,变更要有统一入口,否则基线形同虚设。
一个很实用的诊断方法:随机抽 10 条跨部门依赖,去问接口人“你什么时候、给谁、交付什么”,如果超过 3 条答不上来或者答案和别人不一致,那它就是一张排期表,不是主计划。真正的分水岭是承诺由谁做,提供方自己填的日期才叫承诺,项目经理代填的日期只是期望。
2. 跨部门的依赖总是靠口头约定,会上说得好好的,执行时互相等,怎么才能落成可追踪的东西?
我在做交付的时候最头疼这个,研发等供应链出物料,供应链等研发出规格,问起来两边都说“我以为他们会先给我”。每周例会都在扯皮,但会议纪要写完就没人看了,下次还是同样的场景。我就想搞清楚,依赖到底要怎么管才不是靠人情和记性。
把依赖做成矩阵表,不要留在会议纪要里。每条依赖至少写六列:提供方、接收方、交付物、承诺日期、触发条件、验收标准。触发条件这一列最容易被忽略,但恰恰是减少扯皮的关键,比如“物料清单以研发在 3 月 10 日前发出的 B 版规格为准”,把前置条件写死,双方就没法各说各话。
承诺日期必须由提供方本人填,不由项目经理代填,这是承诺和派活的本质区别。执行上建议在周会上逐条过依赖矩阵,只过三条信息:本周应交付、已完成、逾期未交。逾期条目直接按升级路径走,接口人先协商一个工作日,解决不了升到模块负责人,再解决不了进项目决策会。
可以给自己设一个口径:依赖逾期率等于当期逾期依赖数除以当期应交付依赖总数,控制在 10% 以内算健康,超过 20% 基本意味着承诺机制失效,要先复盘工作坊而不是继续催人。
3. 跨部门计划工作坊怎么开才不会变成走过场?我们开完会还是各干各的。
我们上个月开了三个小时的对齐会,会上气氛挺好,大家都说没问题,最后输出一份会议纪要。两周后我一看,各部门推进的节奏完全对不上,里程碑日期和会上说的都不一样。我现在特别怀疑,这种大会是不是根本没用,还是我们开的方式不对。
工作坊有没有用,取决于会前和会后,而不是会上那两三个小时。会前必须发一份数据包:目标与成功标准、范围边界和不做什么、初步里程碑、资源与容量约束、已知外部依赖。没有这份数据包,会上就只能在信息层面互相纠正,出不了承诺。
会中我通常按四段推进:目标对齐 20 分钟、交付拆解 40 分钟、依赖识别 40 分钟、承诺确认 20 分钟。有一条铁律,拍板的人不在场,这个议题就挂起不表决,否则会上达成的“共识”会后随时会被推翻。产出物必须是四件而不是一份纪要:依赖矩阵、承诺台账、决策日志、风险清单。
会后 24 小时内发出 0.9 版草案,给三个工作日异议期,无异议才冻结为基线。另外别指望一次大会解决所有问题,真正的对齐往往发生在会后那几轮一对一确认里,工作坊的作用是把分歧暴露出来,而不是消灭分歧。
4. 基线定下来以后变更特别多,客户和老板一句话就要加需求,怎么控制又不至于把团队拖死?
我们项目基线一周能改三次,每次对方都说“就加个小功能,很快的”。我要是拦着,就被说不灵活、不支持业务;我要是不拦,团队天天加班,交付日期还是往后拖。我特别想知道,变更控制到底该卡在什么地方,才既有原则又不至于让人觉得你在设障碍。
关键是用分级阈值代替一刀切。我的做法是按影响面分三档:不影响里程碑和关键路径的变更,模块负责人就能批,同步进台账即可;影响里程碑但在预留缓冲内的,由项目负责人批;影响关键路径或者成本超预算 5% 的,必须上项目决策会。
每一档都要填同一张影响评估表,回答四个问题:多花多少人天、工期影响几天、动了哪几条跨部门依赖、由谁承担这部分增量。这张表不是为了审批而审批,而是让提需求的人看到代价,很多“很快的小功能”在填完表之后自己就撤回了。
判断机制是否健康,我会看一个口径:单月变更次数超过里程碑总数的 30%,说明问题不在变更管理,而在前期范围或承诺没谈清楚,这时候应该回到工作坊补范围边界,而不是继续批变更。基线不是不能改,而是每一次改都要留下影响评估和审批记录,团队才会相信基线是有分量的。
核心关键词
文章包含AI辅助创作:项目规划如何做好主计划?跨部门团队最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/304699
读者评论
这篇把主计划从排期表拉回承诺系统,最有共鸣的是接口延迟累积。我们项目也是每个部门都达标,整体却延期,问题就在没人对端到端负责。依赖矩阵和承诺台账确实值得先做扎实。
变更影响评估那段很真实。一个小改动跨两个部门,实际工时放大四到六倍,我们刚经历过。建议再补充如何让业务方接受变更成本,否则评估表容易流于形式。
三层结构对不同规模组织的短板分析有参考价值。小团队战略层清晰但项目群层弱,大组织项目群层强但执行层散,确实不能照搬同一套主计划模板。
五张核心表里决策日志我还没用过,会议里“再议”太多就是决策链断裂的信号。不过维护五张表对项目经理负担不小,得先取舍,依赖矩阵和承诺台账优先。
