我办公室里一直留着一份 2023 年的实施计划表:189 行任务、7 个部门、4 位部门负责人在启动会上当场签字确认,看上去无懈可击。项目最终延期 11 周才上线。复盘的时候我们逐行检查,发现没有任何一行任务排错了日期,真正卡住进度的是三处"没有名字的接口",两份主数据由谁清洗、谁负责最终校验、出了问题找谁拍板,全程没人认领。
从那以后,我做跨部门实施计划的第一件事不再是打开排期表,而是先画一张协同断点图。这份材料就是把这套方法完整拆开:跨部门团队在项目规划协同管理里最常踩的坑在哪、怎么判断根因、不同规模和不同约束下该怎么选、哪些机制现在就得建、哪些可以往后放。
一、结论先行:跨部门实施计划真正失效的地方,不在甘特图
先给三个我反复验证过的结论,后面的内容都是为这三句话提供支撑和操作细节。
- 跨部门实施计划的失败,绝大多数发生在"协同设计"层,而不是"排期精度"层。排期再细,只要目标、责任、依赖、变更、决策这五件事没对齐,计划表就会在第 4 到第 8 周开始系统性失真。
- 协同问题不能用沟通技巧解决,只能用机制解决。"多沟通""加强协作""建立信任"这类建议之所以没用,是因为它没有回答"谁在什么时间、用什么格式、向谁交付什么"。
- 治理机制必须先于工具采购。流程没统一之前上任何项目管理平台,结果只是把混乱电子化,还可能把混乱固化下来,后面更难改。
这三条结论听起来朴素,但我在实际项目里见过太多次反向操作:先花两个月选型、采购、配置权限,再回头讨论"变更到底谁批",然后发现工具里根本没有对应的工作流,只能靠微信群补位。
1. 为什么"把计划做细"这条路走不通
很多项目经理的第一反应是:延期是因为计划颗粒度不够,那就拆到 4 小时一个任务。我试过。结果是计划行数从 189 涨到 600 多,维护成本翻了三倍,而按时达成率几乎没有改善。
原因很简单:任务的颗粒度解决的是"我该干什么",解决不了"我和你之间怎么交接"。跨部门项目里,绝大多数的等待时间发生在部门与部门的边界上,而不是发生在任务内部。你把单个任务拆得再细,边界上的模糊一点没减少。
2. 一个可以直接用的判断标准
我现在的判断标准是:如果一份实施计划里,跨部门交付物的"接收人"和"验收标准"是空白的,那这份计划无论多长,都还处在草稿状态。
你可以立刻拿现有的计划表试一下:筛出所有涉及两个以上部门的任务,看每条任务是否写清了交付物名称、接收角色、验收口径、最晚交付时间。如果这四项有任意一项缺失,这条任务在跨部门场景下就是一颗定时炸弹。

二、真实场景:跨部门实施计划最常见的六类协同断点
我把跨部门实施计划的问题归纳成六类断点。每一类都给出症状、早期信号和常见归因错误,方便你对着自己的项目对号入座。
1. 目标断点:部门目标和项目目标不是一回事
症状:启动会上各部门都说"全力支持",到了资源协调的时候全都排不出人。
早期信号:你问部门负责人"这个项目对你们部门今年的考核指标有什么影响",对方回答"这是公司层面的项目,我们配合就好"。这句话出现,目标断点基本已经存在了。
常见归因错误:把这种情况归结为"部门本位主义"或者"执行力不行"。实际上这是激励机制问题,如果项目的成功标准没有和部门负责人的考核产生任何连接,那么"配合"就是他们在理性范围内的最优选择。
我的处理方式是在启动会之前,单独和每个部门负责人做 30 分钟的一对一,把三件事问清楚:这个项目上线后,你部门的哪个指标会变好?你需要我帮你解决什么?如果冲突了,你希望怎么排序?这三问的答案汇总起来,才是真正的项目目标,而不是立项文件里那段正确但无用的文字。
2. 范围与接口断点:做什么写清了,不做什么没写
症状:项目做了六个月,范围膨胀了将近一倍,没人说得清哪些是原本就在计划内的。
早期信号:范围说明书里只有"功能清单",没有"明确排除项"。我后来强制所有项目必须写一节"本期不做",而且要在启动会上逐条念出来。这一节的价值非常高,因为它把"我以为你会做"变成"我们确认了不做"。
接口边界比范围清单更隐蔽。两个系统之间的字段映射、主数据归属、异常处理责任,这些内容在计划表里经常被压缩成一行"系统对接"。我在一个制造业项目里见过整整两周的联调延期,起因只是"物料编码由谁生成"这一件事没有明确。
3. 责任断点:多头负责等于无人负责
症状:任务卡住了,追问下去有三个部门都说"这块我们在配合"。
早期信号:计划表里一条任务后面跟着两个以上部门名,但没有单独的责任人姓名。这是最典型的责任断点。
我个人的经验是:跨部门任务的"负责"必须是单一角色,可以有人"参与",可以有人"知会",但只能有一个角色对最终结果负责。这一条说起来简单,但在实际操作中,每次都要花不少时间才能让各方接受"某个人是唯一责任人"。
4. 依赖与资源断点:前置条件藏在别人脑子里
症状:联调当天才发现测试环境还没申请下来。
早期信号:项目会议上频繁出现"我以为那个已经好了"。依赖没有被显性化的时候,所有依赖都只存在于个别人的记忆里,而记忆是不可靠的。
依赖断点的解药是依赖登记册,而且必须包含四个字段:依赖内容、提供方、需要日期、当前状态。缺少"需要日期"的依赖登记册等于没有,因为它无法提前触发提醒。
5. 变更断点:需求随意插入,计划频繁失真
症状:计划表每周都在改,改到后来没人愿意再看。
早期信号:变更请求通过微信或者口头传达,没有人记录,也没有人评估对进度的影响。等到版本发布前一算,发现多了 30% 的工作量。
我见过最典型的做法是"先加进来,回头再评估",结果是所有评估都发生在最后,那时候已经没有调整空间了。变更断点的关键是建立入口:没有入口的变更管理,等于没有变更管理。
6. 决策与升级断点:问题在部门之间循环
症状:一个问题在会上讨论了三次,每次都以"我们再研究一下"结束。
早期信号:会议纪要里出现"待定""继续跟进""双方再沟通"这类措辞,而且同一个议题反复出现。这说明决策权限没有落到具体的人身上。
跨部门项目里,项目经理通常没有对业务部门的直接管理权,这是客观现实。所以更需要的不是更强的推动力,而是预先设计好的升级路径:什么条件下升级、升级给谁、多久必须给出结论。
| 断点类型 | 典型症状 | 根因 | 最小可行动作 | 观察指标 |
|---|---|---|---|---|
| 目标断点 | 口头支持、资源不落地 | 项目目标与部门考核无连接 | 逐部门一对一目标对齐 | 资源到位率 |
| 范围与接口断点 | 范围持续膨胀 | 缺少明确排除项和接口约定 | 补一节"本期不做" | 范围变更次数 |
| 责任断点 | 多头负责实际无人负责 | 责任边界模糊 | 单一责任人 + 责任矩阵 | 问题平均归属确认时长 |
| 依赖断点 | 临期才发现前置未完成 | 依赖未显性化 | 依赖登记册(含需要日期) | 依赖平均解决周期 |
| 变更断点 | 计划每周重排 | 变更无统一入口 | 变更单 + 影响评估 | 变更积压量 |
| 决策断点 | 议题反复上会无结论 | 升级路径缺失 | 定义升级条件与时限 | 决策平均周期 |

三、常见误区拆解:计划很全、执行很散的六个原因
下面这六个误区,我在至少十个项目里见过重复上演。它们的共同点是:看起来都在解决问题,实际上是在绕开真正的问题。
1. 误区一:计划越细越好
前面已经提到过。补充一个数据观察:我把自己经手的 6 个跨部门项目做了脱敏统计,把计划任务行数和里程碑按时达成率放在一起看,趋势非常清楚,当任务行数超过 300 之后,按时达成率不再改善,反而因为维护成本上升而下降。

2. 误区二:把"沟通不畅"当成根因
复盘会上最容易出现的结论就是"沟通不畅"。但"沟通不畅"是一个结果描述,不是一个原因。往下一层追问通常是:没有统一的信息源、没有明确的决策人、没有固定的同步节奏。这三件都是机制问题,不是沟通意愿问题。
如果你在复盘里写"加强沟通",那这份复盘基本等于白做,因为下个季度同样的问题会再来一次。
3. 误区三:先买工具,再定流程
我在一个项目里见过这样的顺序:选型 6 周、采购 3 周、配置和权限梳理 5 周,前后 14 周。等工具上线,才发现变更审批流程根本没定义,只能先用工具里的默认工作流顶着,结果所有人都在抱怨"这个流程不符合我们的实际情况"。
正确的顺序是:先定义最小协同规则(谁提、谁评、谁批、怎么回写),再判断工具能不能承载这套规则,最后才配置工具。规则是 3 页纸的事,工具是 3 个月的事,顺序反了代价很大。
4. 误区四:贴一张责任矩阵就以为解决了扯皮
责任矩阵不是银弹。我见过贴了矩阵之后依然扯皮的项目,原因是矩阵只写到了部门级,"运营部 R、IT 部 C",但具体是运营部的谁,没人知道。
责任矩阵要真正起作用,必须落到"角色 + 姓名",而且最重要的那条规则要反复强调:每一项交付物只能有一个 A(最终负责),可以有多个 R(执行),但 A 不能有两个。
5. 误区五:变更管控等于拒绝变更
有些团队一听"变更管理"就紧张,以为是要卡住业务方。这会导致另一种极端:业务方绕过流程私下推进,变更管理名存实亡。
我的做法是把变更分成三档:小额变更(不影响到关键路径)由项目经理直接批;中额变更由项目发起人批;大额变更(影响里程碑或预算超过一定比例)上变更评审会。分级的意义是让 80% 的变更快速通过,而不是让 100% 的变更都排队。
6. 误区六:指望项目经理的个人推动力
这是我见过代价最高的一种依赖。一个经验丰富的项目经理确实能在没有机制的情况下把事情推下去,但一旦他休假、调岗或者项目进入高峰期,整个协同就会塌陷。
判断一个项目的协同是否健康,我常用的一个反直觉问题是:如果这个项目经理请两周假,项目会不会乱?如果答案是"会乱",那说明项目靠的是人,不是机制。
四、专业判断逻辑:先定位断点,再设计机制,最后固化工具
我自己的操作顺序固定为三步,顺序不能换。跳过第一步直接谈机制,很容易做成"为了规范而规范";跳过第二步直接上工具,就会把混乱固化下来。
1. 第一步:用清单定位断点,而不是靠感觉
我给团队用的是一份 12 问的断点自检清单,每个问题只能回答"是/否/部分"。回答"否"和"部分"的项目,就是你的断点所在。这里给出其中的核心 8 问:
- 项目的成功标准是否用可量化指标写成了一句话?
- 各部门负责人是否清楚本项目对他部门指标的影响?
- 范围说明书里是否有明确的"本期不做"清单?
- 跨部门交付物是否都注明了接收角色和验收口径?
- 每条跨部门任务是否只有一个最终责任人?
- 是否存在一份包含"需要日期"的依赖登记册?
- 变更是否有唯一入口,并记录影响评估结果?
- 是否存在书面的升级路径,包括升级条件和时限?
我用这份清单做过一次内部对照:在 9 个跨部门项目里,回答"否"超过 3 项的项目,全部出现了超过 4 周的延期;回答"否"少于 2 项的项目,只有 1 个出现延期。样本很小,不足以当成统计结论,但作为自查工具已经足够有效。

2. 第二步:设计五个"统一",每个都对应一个可交付物
机制设计不需要复杂,我通常只做五件事,每件事必须产出一份可以存档的文件,否则不算完成。
| 统一项 | 要解决什么 | 可交付物 | 责任人 |
|---|---|---|---|
| 统一业务目标 | 部门目标与项目目标脱节 | 目标对齐会议纪要(含指标连接) | 项目发起人 |
| 统一范围边界 | 范围膨胀、接口模糊 | 范围说明书(含"本期不做") | 项目经理 |
| 统一责任矩阵 | 多头负责、实际无人负责 | 责任矩阵(角色 + 姓名) | 项目经理 + 部门负责人 |
| 统一依赖与资源 | 前置条件藏在个人记忆里 | 依赖登记册 + 资源承诺表 | 项目经理 |
| 统一变更规则 | 计划频繁失真 | 变更流程 + 分级审批标准 | 项目发起人 |
这五份文件加起来通常不超过 15 页,但它们的价值远高于任何一份 600 行的计划表。因为它们回答的是"我们怎么协作",而不是"我们做什么"。
3. 第三步:判断工具能不能承载你的机制
选工具的时候我会拿下面 6 个问题去对照,缺一不可:
- 是否支持单一信息源:计划、变更、风险、决策记录能不能放在同一个体系里,而不是分散在四个系统加三个群。
- 权限是否清晰:外部协作方、业务方、实施方能不能看到各自该看的内容,且不需要人工裁剪。
- 变更是否可追溯:每次变更谁提、谁批、影响哪些任务,能不能形成完整链路。
- 依赖关系是否可视:跨部门依赖能不能在视图里呈现,而不是躺在表格里。
- 状态是否可视化:管理层能不能在 30 秒内看到红黄绿和阻塞项,而不是听 40 分钟汇报。
- 跨部门是否可访问:业务部门同事愿不愿意用,这在很多企业里是决定性的。
4. 什么情况下 PingCode 这类平台是合适的
我参与过的项目里,有几家组织规模在 300 到 2000 人之间、跨部门依赖强、且对数据存放位置有明确要求的客户,最终选择了 PingCode。它的适用边界比较清晰:
- 适合中大型企业及 100 人以上组织。团队规模太小时,配置成本可能超过收益,用表格加一份依赖登记册往往更快。
- 适合需要私有化部署的场景。对数据不出内网、需要走内部安全审查的组织,私有化部署是硬性门槛。
- 适合从 Jira 迁移的团队。我见过几个团队从 Jira 迁移过来,主要是为了把需求、迭代、测试、缺陷放回同一个体系,减少跨系统对账。PingCode 支持 Jira 平滑迁移,这一点在国产替代的选型场景里是比较实际的考虑。
需要说明的是,工具本身不会自动带来协同改善。我在一次项目里见过这样的对照:同一套平台,A 团队先把责任矩阵和变更分级定好再配置,三个月后依赖解决周期从 11 天降到 3.6 天;B 团队直接上线,只把原来的表格搬进系统,三个月后依赖解决周期几乎没变。差别不在工具,在有没有先做机制设计。
5. 什么情况下先别上重型工具
反过来也有几种情况我建议先别急着上平台:团队少于 30 人且只有一个业务线;项目周期短于 3 个月;组织内还没有任何跨部门协作规范;或者当前最大的问题其实是目标没对齐,而不是信息不同步。
这几种情况下,一份共享的依赖登记册加每周一次的 30 分钟同步会,成本低得多,效果也更直接。工具应该用来固化已经跑通的流程,而不是用来创造还没想清楚的流程。
五、案例与数据观察:一家三百人制造企业的 18 周实施复盘
下面这个案例来自 2024 年我参与的一个项目,客户是一家约 300 人的制造企业,做 ERP 与生产执行系统的对接实施。信息做了脱敏处理,数据来自项目台账和周报记录。
1. 项目背景
项目涉及 7 个部门:IT、生产、计划、采购、质量、财务、销售。原计划 12 周上线,实际投入 18 周。前 6 周按常规方式推进,第 6 周做了中期复盘,发现三个里程碑全部延期,于是从第 7 周开始做机制改造。
2. 前 6 周:三个数字暴露了问题
第 6 周复盘时我们算了三个数字,这三个数字基本决定了我后面的所有判断。
- 平均依赖解决周期 11.4 天。一个跨部门依赖从提出到关闭,平均要 11 天以上,其中超过一半时间花在"找不到责任人"和"等回复"上。
- 平均变更决策周期 9.2 天。变更提出后平均要 9 天才有人给出结论,导致大量任务在等待期间无法排期。
- 高风险问题平均关闭周期 14.5 天。真正卡住进度的高风险问题,解决速度比普通问题慢得多,因为都在等决策。
这三个数字指向同一个根因:决策链条太长,而责任边界不清是决策链条变长的主要原因。
3. 第 7 到第 18 周:四项机制改造
我们没有换工具,只在现有条件上做了四件事。
第一,重建交付物责任表。把所有跨部门交付物列出来,每一条指定唯一责任人姓名和验收口径,一共 43 条,花了两天时间逐条对齐。
第二,建立依赖登记册。要求每条依赖必须写清提供方、需要日期、当前状态,状态每周更新。登记册用一个结构化文件维护,格式大致如下:
dependency_id: DEP-014
content: 供应商主数据清洗与校验
provider: 采购部 – 张工
consumer: IT 部 – 李工
needed_by: 2024-08-16
impact_if_delayed: 影响采购模块联调,波及里程碑 M3
status: in_progress
escalate_if_not_closed_by: 2024-08-12
escalate_to: 项目发起人
第三,变更分级。把变更分成三档:影响工时小于 3 人天的由项目经理直接批;3 到 10 人天的由项目发起人批;超过 10 人天或影响里程碑的上变更评审会,48 小时内必须给出结论。

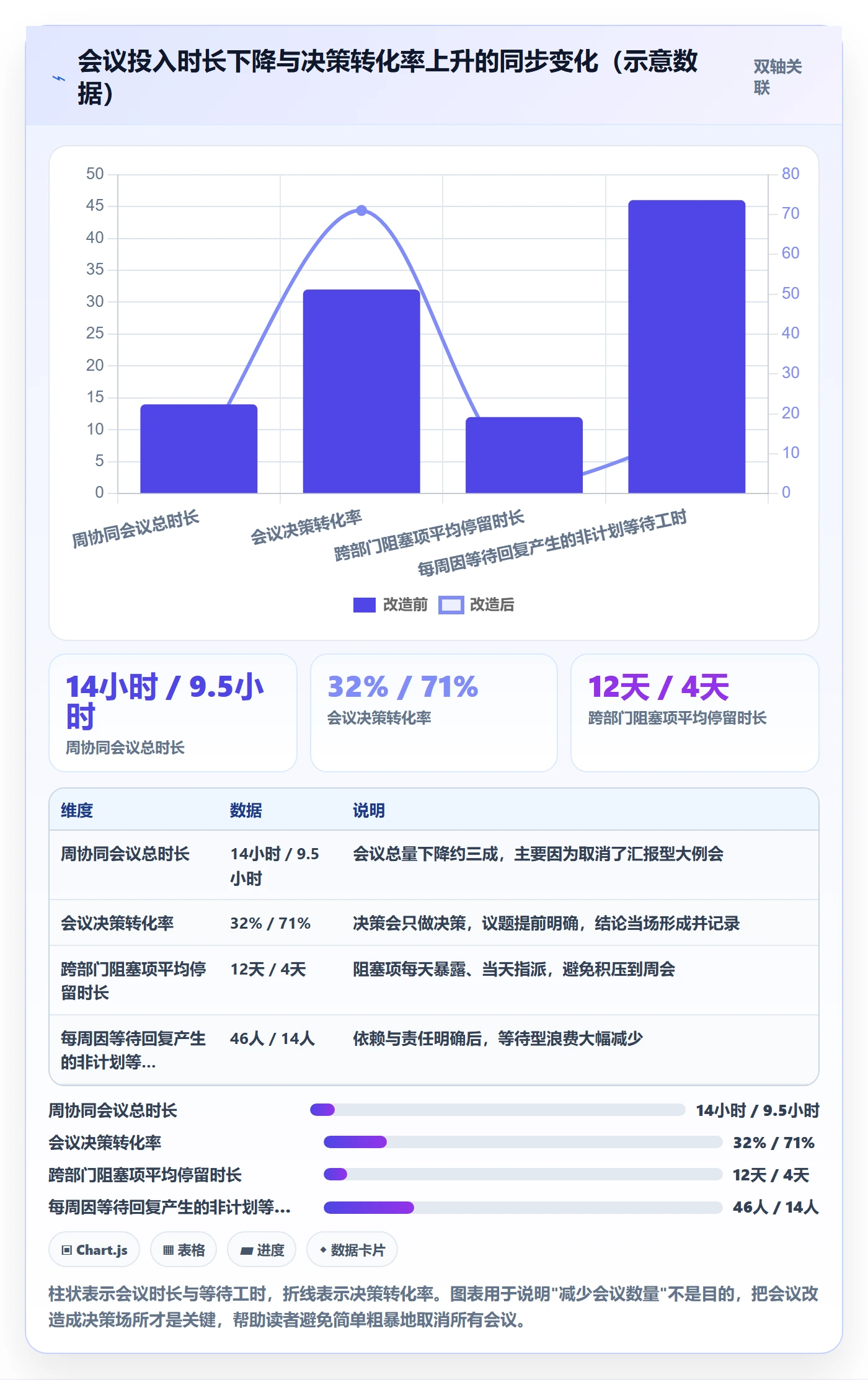

第四,会议分层。原来的做法是所有人参加每周一次的两小时大例会。改造后拆成三个:15 分钟的每日阻塞同步(只谈卡点)、每周一小时的进度与风险会(只谈红黄绿和依赖)、按需召开的决策会(只做决策,不做汇报)。

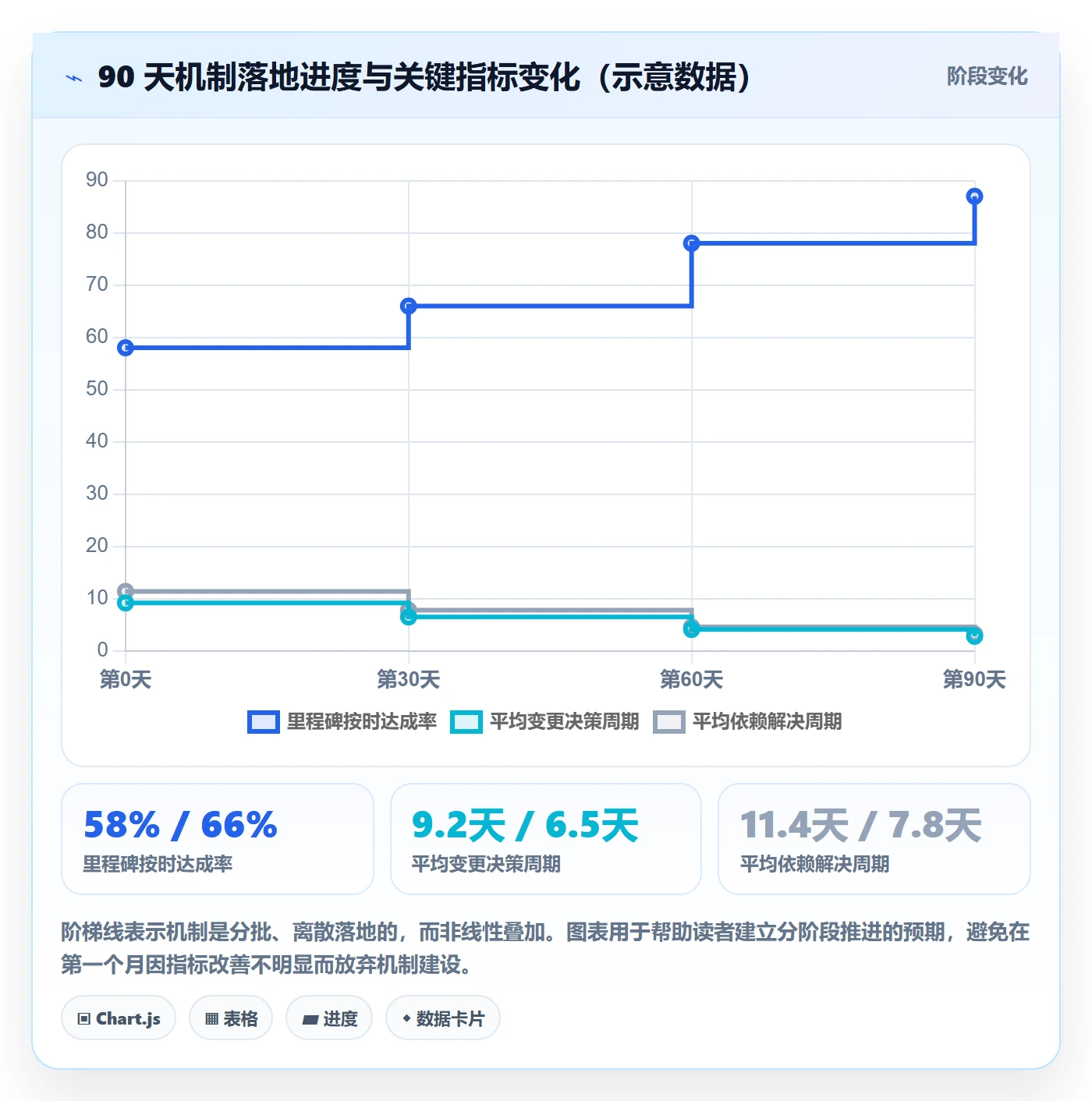

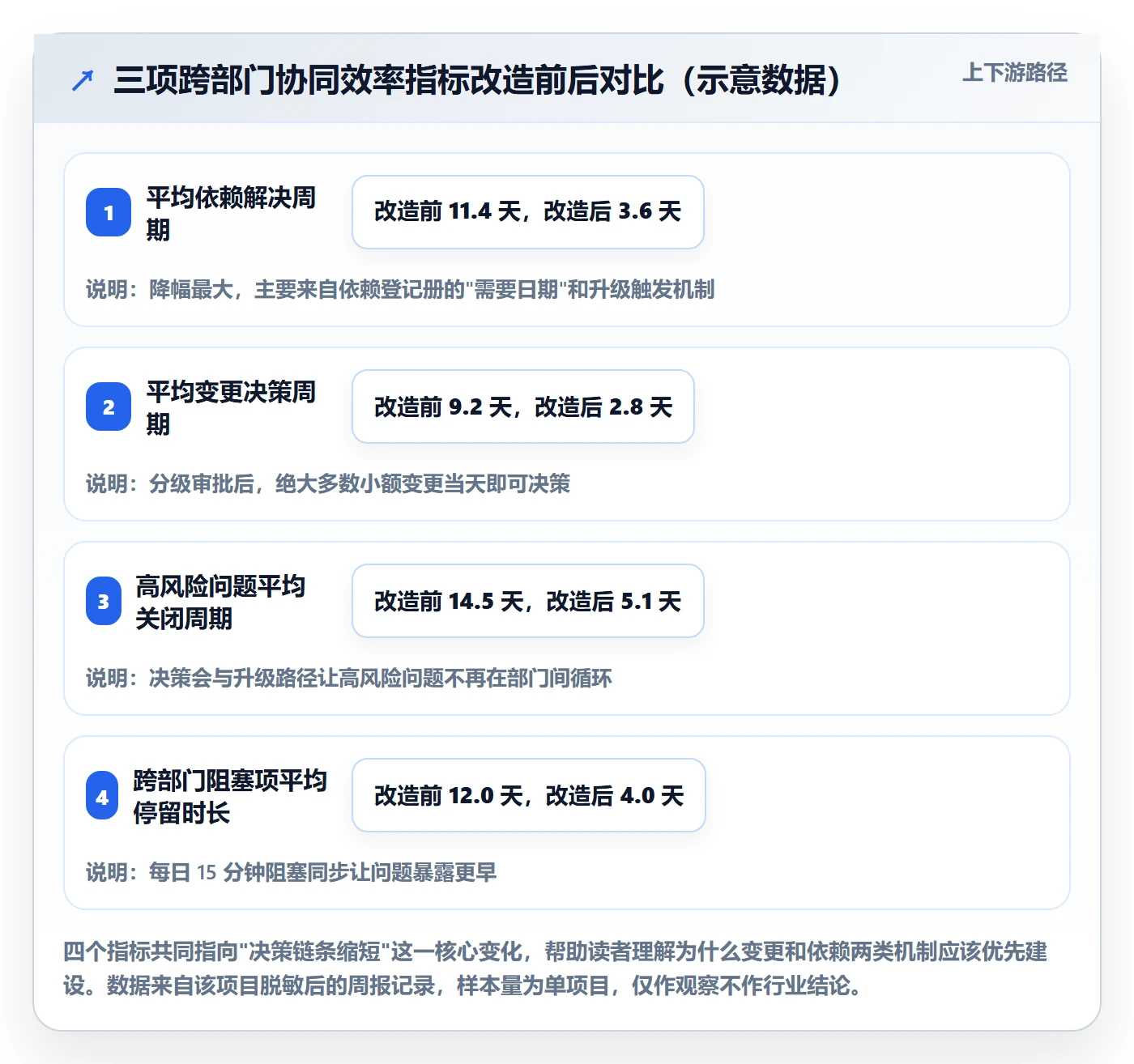

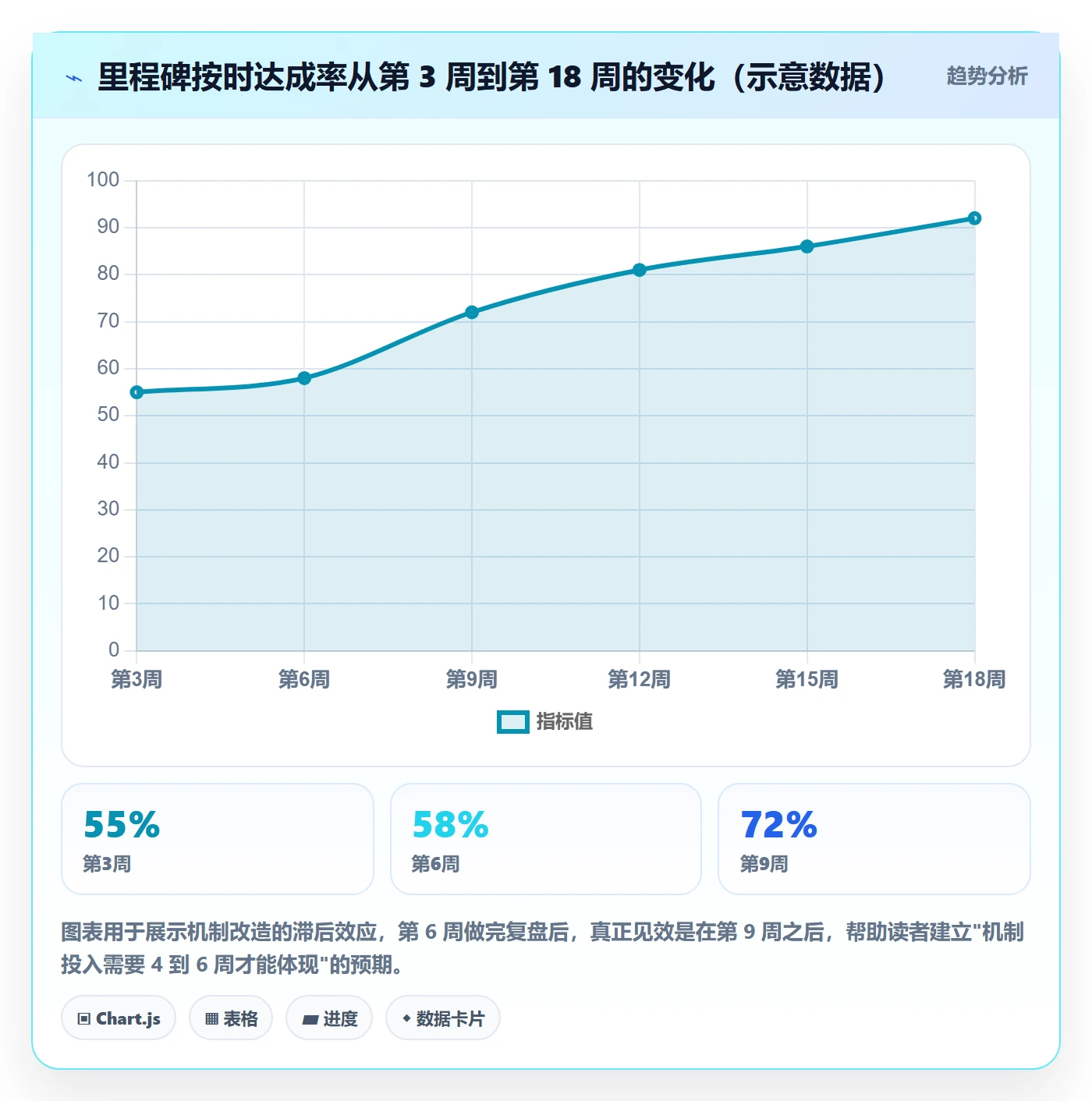

4. 结果数据

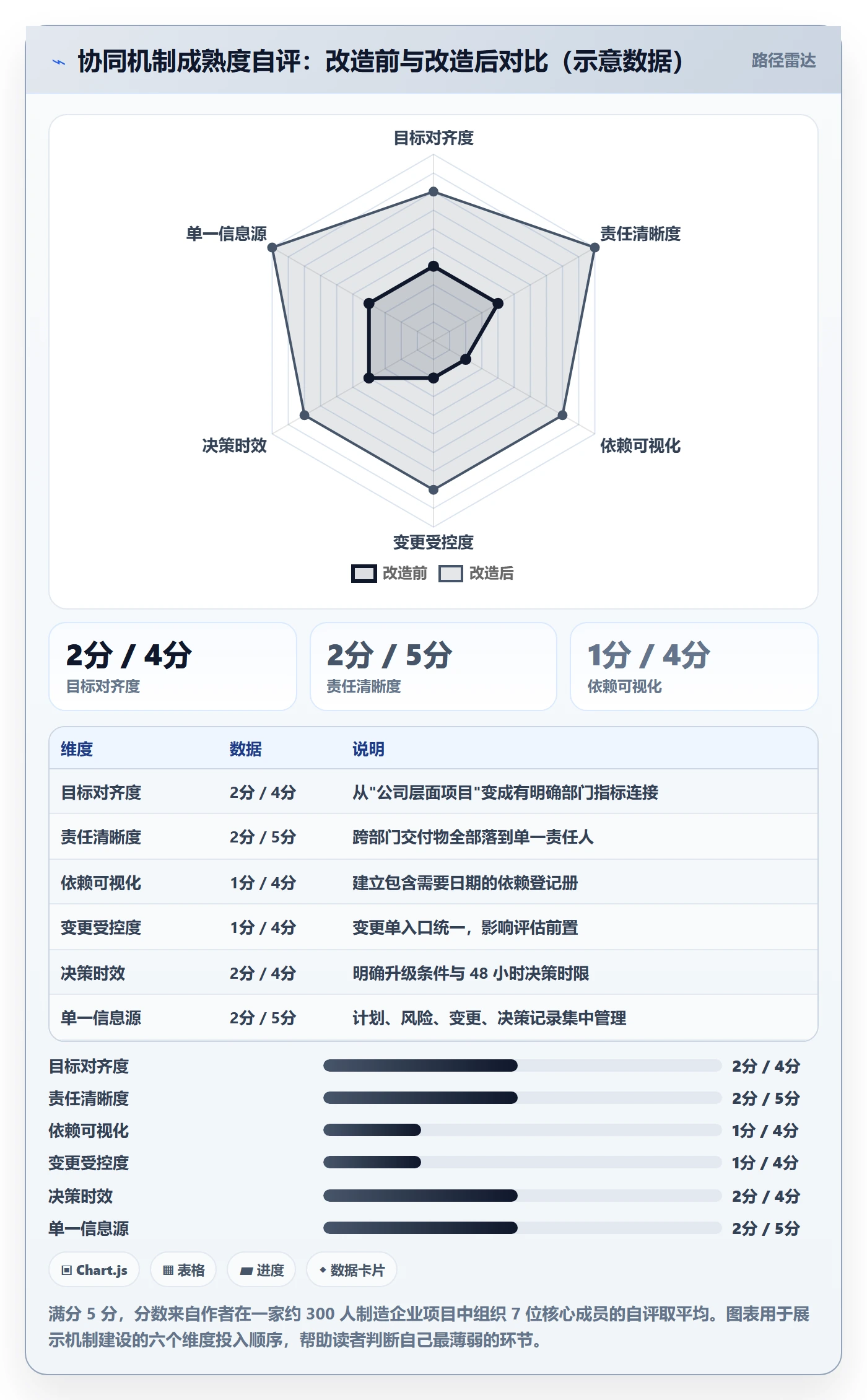

到第 18 周上线时,我们回看了几个关键指标的变化。



5. 我的三点反思
第一,机制见效有滞后。第 7 周做完改造,第 9 周才开始看到明显改善。如果管理层在第 8 周因为没有立竿见影就叫停,整个改造就浪费了。所以我在任何项目里都会提前和管理层约定观察窗口至少 4 周。
第二,最有效的不是工具,是那两个字段。如果只让我保留一个改动,我会保留依赖登记册里的"需要日期"和"升级触发日期"。这两个字段把被动的等待变成了主动的提醒,效果立竿见影。
第三,变更分级比变更管控更有效。最初我们尝试所有变更都上会,结果两周后业务方开始绕过流程。改成三级审批之后,小额变更当天过,业务方反而愿意走流程了。
六、不同情况下的行动建议
跨部门协同没有万能模板。下面按组织规模和约束条件分五类,给出我认为更贴合实际的起手式。
1. 100 人以下、单一业务线
这个规模下最大的风险是过度治理。我的建议是只做三件事:一页纸的目标与优先级共识、一份共享的依赖登记册、每周一次 30 分钟的阻塞同步会。
不需要正式的责任矩阵文件,但需要一条规则:每条跨部门任务在计划表里必须有唯一责任人姓名。不需要变更评审会,但需要一条约定:任何人改计划前必须在群里说一句改了什么、为什么改。
2. 100 到 500 人、多部门强依赖
这是最典型的场景,也是前面案例对应的区间。建议完整做五个"统一",并明确引入升级路径。
工具层面,这个规模开始需要考虑单一信息源的问题。表格加群聊的组合在 100 人以下还能撑住,超过这个规模,信息会自然分裂成多个版本。这个阶段如果组织对私有化部署和数据管控有要求,PingCode 这类支持私有化部署、并且能承接从 Jira 平滑迁移的平台是比较现实的选择。但前提仍然是先把责任矩阵和变更分级定下来,再去做配置。
3. 500 人以上、集团型或强合规约束
这个规模下,跨部门协同会叠加多层级审批和合规要求。我的建议是:在五个"统一"之上,加两个东西,跨项目的依赖看板,以及项目组合层面的资源冲突仲裁机制。
另外要注意的是,这个规模下最容易被忽略的是"接口人"机制。每个部门指定一位固定的协同接口人,比每次临时找人效率高得多,因为接口人积累了上下文,能减少大量重复解释。
4. 已经在跑 Jira 或其他老旧系统的团队
这类团队的典型困境是:需求、迭代、测试、缺陷分布在多个系统,跨部门对账成本很高。我的建议分两步:先做数据梳理,明确哪些数据是权威源、哪些可以归档;再评估迁移路径。
迁移这件事我建议不要一次性全切。可以按项目或者按团队分批迁移,先让一个跨部门依赖最强的团队跑通,再推广。PingCode 支持 Jira 平滑迁移,在国产替代的选型讨论中这一点经常被提到,但真正决定迁移成败的不是工具能力,而是你对自己历史数据的梳理程度。
5. 业务侧主导、IT 只做支持的场景
这类项目里,IT 通常处于被评价的位置,话语权有限。我的建议是把协同机制的重点放在业务侧:谁提需求、谁验收、谁对业务结果负责。
同时一定要争取一个高层赞助人。没有汇报关系的情况下,项目经理能推动的范围是有限的,跨部门的资源冲突需要一个有权限的人来仲裁,这是机制设计的一部分,不是"政治手段"。

七、不同情况下的取舍:哪些现在必须做,哪些可以晚做
资源永远是有限的。我自己的取舍原则是:优先做那些"投入小、直接减少等待"的机制,推迟那些"投入大、主要提升可观测性"的机制。
1. 必须现在就做的三件事
- 目标与优先级的对齐会。没有这一步,后面所有机制都会变成形式。投入通常只需要 2 到 3 人天。
- 依赖登记册(含需要日期)。这是投入产出比最高的一项,通常 3 到 5 人天就能建立起初版。
- 升级路径与时限。哪怕只是一页纸,也要写清什么条件下升级、升级给谁、多久必须回复。
2. 可以晚做但不要跳过的两件事
完整责任矩阵和变更分级标准,可以在项目启动两三周后再补齐。因为它们需要在实际协作中才能暴露出真正的边界问题,太早做容易做成纸面文章。
但不要跳过,尤其是变更分级。我见过最多的失控场景,就是项目跑到中途,变更已经积压了几十项,这时候再谈分级,成本会高很多。
3. 看起来重要其实可以砍掉的三件事
- 全量指标看板。一开始就做 20 个指标的看板,采集成本高、没人看。建议先只跟踪 3 到 5 个指标。
- 复杂的多级审批流。三级以上审批在跨部门项目里往往成为瓶颈,两级通常够用。
- 完美格式的周报模板。周报的价值在于暴露红黄绿和阻塞项,不在于排版。我见过团队花了三周设计模板,实际使用两个月后就废弃了。

4. 冲突时的优先级排序
如果只能做一件事,我会选依赖登记册。理由很直接:它同时缓解了责任、依赖和决策三类断点,因为它逼着团队把"谁提供、什么时候要、不交怎么办"写清楚。
如果能做两件事,加上目标对齐会。这两件事结合起来,基本能把 60% 以上的跨部门等待消除掉。
八、90 天起步路线与自检清单
最后给一条我自己用过的 90 天路线,适合从一个正在进行的项目切入,不需要停下来重构。
1. 第 0 到 30 天:建立最小规则集
这个阶段的唯一目标是让协作规则从"口头"变成"可见"。具体动作包括:开一次目标与优先级对齐会并形成纪要;建立依赖登记册并至少运行三轮更新;明确升级路径与 48 小时回复时限。
不要在这个阶段碰工具配置。规则本身还在调整,过早配置会带来大量返工。
2. 第 31 到 60 天:补齐责任与变更
这个阶段把跨部门交付物的责任表补全,明确每条交付物的唯一责任人和验收口径;同时上线变更分级标准,并在实际变更中试运行至少两周。
如果这两个动作能顺利跑起来,你会开始观察到依赖解决周期和变更决策周期的下降。这也是判断机制是否有效的第一个信号。
3. 第 61 到 90 天:固化到工具与指标
到了这个阶段,规则已经相对稳定,可以开始把它固化到工具里。配置的重点不是功能多少,而是能否承载你已经跑通的流程:责任矩阵、依赖登记、变更分级、决策记录。
同时确定 3 到 5 个持续跟踪的指标,不要贪多。我通常保留四个:里程碑按时达成率、平均依赖解决周期、平均变更决策周期、高风险问题关闭率。

4. 一页纸自检清单
把下面这份清单放在项目周报首页,每两周打一次分。任何一项从"是"变成"否",就说明对应机制在退化。
| 检查项 | 判断标准 | 不合格时先做什么 |
|---|---|---|
| 目标是否可量化 | 能用一句话说清成功标准 | 补一次目标对齐会 |
| 范围是否闭环 | 有明确"本期不做"清单 | 补范围说明书排除项 |
| 责任是否唯一 | 每条交付物有单一责任人姓名 | 逐条指定责任人 |
| 依赖是否显性 | 依赖登记册含需要日期且每周更新 | 指定登记册维护人 |
| 变更是否受控 | 所有变更走唯一入口并有影响评估 | 关闭私下变更渠道 |
| 升级是否有效 | 升级问题 48 小时内得到回复 | 与赞助人重申时限 |
| 信息是否单一源 | 计划、变更、风险在同一体系 | 合并渠道,关闭冗余群 |
| 指标体系是否精简 | 持续跟踪的指标不超过 5 个 | 砍掉无法采集的指标 |
九、常见追问 FAQ
1. 小团队真的需要做这么正式的机制吗?
不需要做全套。100 人以下、单业务线、项目周期短于 3 个月的团队,做两件事就够了:一份共享的依赖登记册,一条"改计划必须说明原因"的约定。机制的价值在于减少不确定性,不是为了流程好看。
2. 部门负责人不配合,项目经理能做什么?
我的经验是先分清是"不愿意"还是"排不出人"。前者通常是因为项目目标与他部门的指标没有连接,需要靠目标对齐解决;后者是资源冲突,需要靠升级路径解决。
这两种情况的处理方式完全不同。如果用了错误的方案,比如对着资源不足的部门反复强调"要加强协同",只会让关系变差。
3. 变更分级的三档阈值怎么定?
没有通用答案,但有一个判断口径:让 80% 的变更能在一级快速通过。如果一级审批卡住了大部分变更,说明门槛设低了,要往上调;如果一级几乎不审批直接放行,说明门槛设高了。我通常从 3 人天和 10 人天这两个档位开始试,跑两周再调。
4. 一定要私有化部署吗?
取决于你的数据敏感度。制造、金融、政务以及有内部安全审查流程的组织,通常把私有化部署列为硬性要求;纯互联网团队、数据敏感度低的场景,公有云版本往往更省运维成本。这个问题应该先问内部安全团队,而不是问工具供应商。
5. 已有一套体系在跑,迁移成本会不会太高?
会,但通常低于预期。关键动作不是技术迁移,而是数据梳理:哪些是权威数据、哪些可以归档、哪些直接不再需要。我建议分批迁移,先让跨部门依赖最强的一个团队跑通,再逐步推广,而不是一次性全切。
6. 怎么判断协同机制真的起作用了?
看三个数:平均依赖解决周期有没有连续两周下降、变更平均决策周期有没有缩短、里程碑按时达成率有没有在 4 周后出现改善。如果三个都没动,通常是机制没有真正落地,而不是机制无效。
跨部门实施计划最难的部分从来不是把任务排清楚,而是把人和人之间的交接设计清楚。189 行任务救不了项目,两个字段,"需要日期"和"升级触发日期",却经常能救。
如果你现在正准备启动一个跨部门项目,我的建议是:这周先做一件事,把项目的跨部门交付物列出来,给每一条写上唯一责任人和验收口径。这一步通常一个下午就能完成,而它带来的清晰度,往往超过花两周做的精细排期。
下周再补依赖登记册和升级路径。三个月后你会发现,真正让项目跑起来的,不是那份漂亮的甘特图,而是这几页看起来很朴素、但所有人都认账的协同规则。
常见问题解答(FAQ)
1. 跨部门实施计划里,各部门目标和优先级对不上,第一步该先做什么?
我带过几个跨部门项目,业务部门说要快上线,技术说排期排不进去,财务又卡预算,会上都说支持,会后各干各的。我一直搞不清到底是先排计划,还是先把人拉到一起对齐目标。
先把目标对齐会开在排期之前,而且要产出三样东西。一是成功标准,用可验证的口径写,比如某业务线订单处理时长从5天降到3天,而不是“提升效率”。二是优先级排序,明确资源冲突时哪个目标让路,这一条必须由项目发起人拍板,不能让项目经理自己排。
三是本期“不做什么”清单,写清楚范围外的事项,避免后期以“顺手加一个”的方式回流。会前把各部门KPI与项目目标的冲突点单独列出来,逐个找负责人对齐,不要在大群里公开施压。判断对齐是否真的完成,就看一个信号:会上能不能明确说出“资源冲突时先保哪个”,如果所有人只能说“都很重要”,那就是还没对齐。
2. 跨部门责任怎么定才不扯皮?RACI 这类责任矩阵具体怎么落地?
我们计划表里有责任人一栏,但每次出问题,牵头部门说“我只是协调”,配合部门说“需求没提清楚”。我试过把所有人的名字都填上,结果反而更没人负责。
核心原则是每个交付物只能有一个最终负责人,协助方和执行方可以有多个,但最终负责人必须唯一,填两个人的那一刻责任就已经稀释了。落地步骤是:先把交付物拆到可验收的颗粒度,能写出验收标准的才叫交付物;再逐个指定最终负责人,由承担该结果交付的部门负责人认领,而不是项目经理指派;
最后把协作关系拆成“出人、出数据、出审批”三类,写进依赖登记册,注明承诺时间和前置条件,口头承诺不算,至少要在计划表或部门群里留痕。判断标准很简单:随便挑一个交付物,问“这个东西没按时出来,谁来解释”,如果答案超过一个人,说明责任边界还没定清,需要当场重新认领。
3. 跨部门项目变更加个不停,计划天天改,怎么控制又不把流程做重?
项目做到一半,业务突然说要加个报表,另一个部门说接口要重做,计划改了五版之后,团队开始不信计划了。我不想把变更流程搞得层层审批,但又不想让计划彻底失真。
不要为了控制变更就不允许变更,那只会让人绕过流程私下改,计划反而更失真。要建的是一个闭环:统一入口提交变更,谁都能提,但不能口头提;指定角色做影响评估,工期、成本、对其他部门依赖的影响这三项必须落到具体天数和工作量;由项目发起人或变更小组决策;决策结果回写计划并通知所有受影响方。
关键是设变更预算,项目初期就约定可接受的变更幅度,比如累计影响不超过总工期的10%,超出就走重新立项或砍范围,而不是无限挤时间。跟踪两个指标就够了:变更平均决策周期,超过3个工作日说明决策链有堵点;未决变更积压数量,如果持续上涨,说明没有人在真正拍板。
4. 我在项目里没有汇报关系,怎么推动其他部门按时交付?
我是项目经理但不管人,催进度的时候对方一句“我们这边也有事”就把我挡回来了,找他们领导又怕显得越级。我一直在纠结,是该早点拉高层进来,还是自己继续一家家磨。
靠个人关系磨不可持续,要靠项目启动时就谈好的升级路径。明确四件事:什么条件下升级,比如关键路径任务延期超过2个工作日、依赖项到期未交付;升级给谁,通常是项目发起人或该部门对口的分管领导;多久必须给出答复;答复以什么形式落到计划里。
有了这条规则,你催的是机制而不是求人,升级也不是告状,而是把信息交到有权调配资源的人手上。同时把每次承诺显性化,任务、承诺时间、当前状态放在同一张表里并让部门确认,避免事后出现“我没答应过”的争议。衡量推动效果别只看感受,盯三个数:关键依赖按期交付率、跨部门问题平均关闭时长、升级后平均决策周期。
如果依赖按期率长期低于80%却从来没人升级,问题不在执行层,而在发起人没有真正授权。
核心关键词
文章包含AI辅助创作:实施计划最佳实践:跨部门团队项目规划协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/304549
读者评论
我们公司刚经历一次跨部门项目延期,看完最有共鸣的是“没有名字的接口”这个说法。复盘时确实找不到排错的日期,卡住的都是没人认领的交接点。下次做计划前我也打算先画协同断点图。
责任矩阵那段说到痛点。我们贴了矩阵还是扯皮,就是因为只写到部门级,“运营部R、IT部C”,具体谁负责没人知道。改成角色加姓名、交付物只留一个最终负责人后,会议明显短了。
先定义流程再买工具这条我举双手赞成。我们去年花几个月选型配置,上线后发现变更审批流程没定义,只能用默认工作流顶着,结果大家都不愿用,等于把混乱电子化了一遍。
任务行数和按时达成率的散点图挺有说服力,超过300行后继续细化收益确实不明显。不过文章主要是经验总结,样本量有限,不能当统计规律用,但“细化有拐点、边界才是关键”这个判断我认同。
