项目规划工作计划全流程:跨部门团队实操方法与一文讲清

过去三年,我参与和复盘过三十多个跨部门项目,横跨互联网、制造、金融和咨询行业。最反常识的一个发现是:项目计划失败的头号原因,不是工具不好用,而是"计划从头到尾都只是项目经理一个人的表格"。目标没有变成部门承诺,依赖没有变成交付契约,变更没有变成可追踪的流程。等到交付日才发现关键接口没人负责,这时候再漂亮的甘特图也救不了场。

这篇文章我不用"项目管理教材"的写法,而是用一条从立项到复盘的全流程主线,把每个阶段该开什么会、该出什么表、该确认什么人、该避什么坑讲清楚。所有方法和判断,都来自我实际带项目和帮团队做流程诊断的经验,不是概念复述。

一、先给结论:跨部门计划落不了地,根因几乎不在工具

1. 一句话结论

跨部门项目计划能不能落地,取决于它有没有从"项目经理的排期表"升级成"多部门的共同承诺"。排期表只回答"什么时候做完",共同承诺要回答"谁在什么条件下、向谁、交付什么、做不到时怎么升级"。这两个东西的差距,就是我见过的大部分项目延期、扯皮、返工的真正来源。

2. 五个交付物决定计划能不能落地

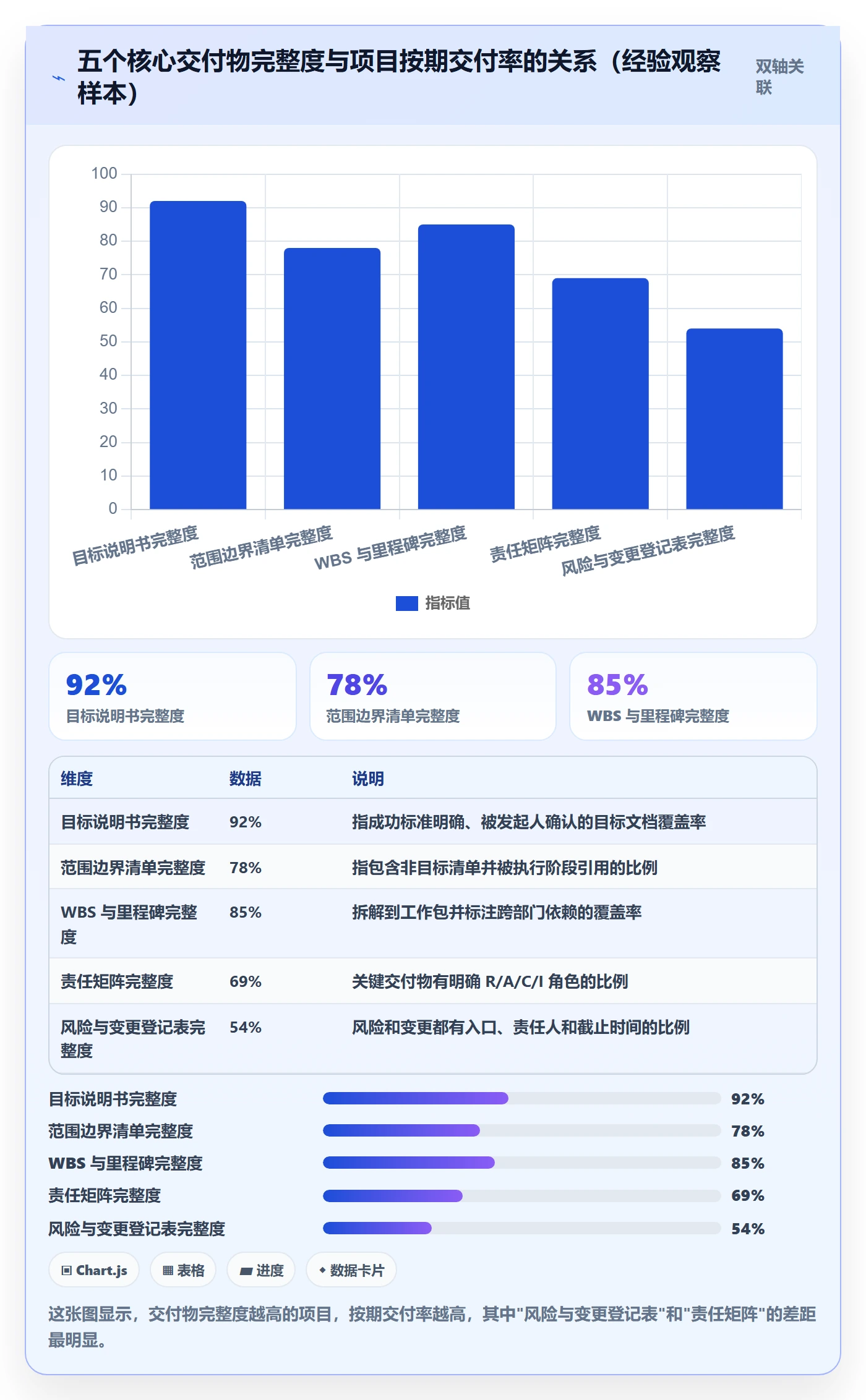

我复盘过的项目里,凡是按期交付、复盘结论正向的,几乎都齐备了五份交付物;凡是中途失控的,至少缺两份。这五份交付物是:

  • 目标说明书:不只是"做什么",还包括成功标准、衡量口径、优先级和不做的边界。
  • 范围边界清单:明确写清"非目标",也就是这一期明确不做什么,防止范围无限膨胀。
  • WBS 与里程碑:把目标拆到可交付的工作包,并标出跨部门依赖关系。
  • 责任矩阵(RACI 或变体):每个关键交付物都有人负责、有人批准、有人被咨询、有人被通知。
  • 风险与变更登记表:风险和变更都有入口、有评估、有责任人、有截止时间。

3. 三类会议决定协作会不会散架

跨部门协作不是靠"多沟通"就能顺畅的,而是靠固定节奏的三类会议:

  1. 同步会:解决信息对齐,频率高、时长短、不拍板重大决策。
  2. 决策会:解决争议和选择,参与人是对结果负责的决策者,会前必须有材料。
  3. 升级会:解决同步会和决策会都解决不了的问题,触发条件、升级对象、时限都要事先定义。

4. 一条底线:所有口头承诺都要落到责任人、截止时间和交付标准

我在做项目诊断时,最常问的一句话是:"这件事上周会上谁答应了,答应的是哪天交、交到什么程度?"十有八九答不上来。没有责任人、没有截止时间、没有交付标准的承诺,等于没有承诺。这不是管理术语,而是我判断一个跨部门计划是否靠谱的第一标准。

项目规划工作计划全流程:跨部门团队实操方法与一文讲清

二、真实场景:我见过的三种"计划变形"

1. 场景一:三个部门都说在做,交付日发现没人对接

2022 年我接手一个跨部门数据平台项目,产品、研发、数据治理三个部门每周都在各自周报里写"项目正常推进"。到了联调前一周,才发现数据治理团队以为研发会提供清洗后的字段,研发以为数据治理会先给口径。两边都在等对方,整整三周没有产出。

复盘时大家情绪都不差,真正的问题是:没有人被指定为这条跨部门依赖的负责人,也没有人在周会上被要求汇报这条依赖的状态。周报里的"正常推进",掩盖了依赖悬空的事实。

2. 场景二:甘特图做得漂亮,第二周就没人看了

我在一家制造企业见过一个非常精致的甘特图,用专业工具排了 400 多个任务,颜色、依赖线、关键路径都做得很标准。问题是这份图只在立项会展示过一次,之后每个部门用的还是自己的 Excel。项目经理每次更新要花半天,更新完没人看,两周后他自己也放弃了。

这不是工具的问题,而是计划没有变成各部门的日常输入。一份没人日常使用的计划,再精细也只是演示材料。

3. 场景三:需求变更没有入口,最后变成范围失控

第三个场景更常见。项目启动时定了 8 个核心功能,执行到中期,各部门陆续口头提了 20 多个"小需求"。没有变更申请,没有影响评估,没有审批记录。结果是原定 3 个月的周期拖到 5 个月,团队疲惫,业务方还觉得"你们效率不行"。

我统计过手上有记录的变更数据:没有变更入口的项目,平均范围膨胀在 30% 到 55% 之间;有明确变更流程的项目,膨胀被控制在 12% 到 20%。差别不在团队能力,而在有没有一个显性的变更入口。

项目规划工作计划全流程:跨部门团队实操方法与一文讲清

三、拆解常见误区:为什么大多数跨部门计划从一开始就错了

1. 误区一:把排期表当成项目计划

排期表只回答时间,不回答责任、依赖、变更和取舍。很多人把"任务 + 开始时间 + 结束时间"当成计划的全貌,结果一旦某个任务延期,整张表就失去意义,因为没人知道哪些依赖会受影响、哪个决策被卡住。

我的判断是:没有责任人和依赖关系的排期表,只能算日程,不算计划。

2. 误区二:把"对齐"当成开一次会

立项会开完,大家说"对齐了",然后各回各家。真正的对齐不是会议本身,而是会议产出的目标说明书、优先级排序和成功标准。没有这三样东西,"对齐"只是情绪层面的共识,一遇到资源冲突就会瓦解。

3. 误区三:把 RACI 当成万能表

RACI 有用,但它只解决"谁负责、谁批准、谁被咨询、谁被通知"。它解决不了资源冲突、优先级冲突和决策速度。我在强矩阵组织里见过 RACI 写得完美,但 A(批准人)是三个部门负责人共同担任,结果谁都不敢拍板。

RACI 的边界是:它能澄清角色,但替代不了决策机制。批准人最好只有一个,或者事先定义好分歧时的仲裁人。

4. 误区四:把变更当成异常,而不是常态

很多团队一听到变更就紧张,觉得是计划失误。我的经验恰恰相反:跨部门项目里,变更是常态,不变才是异常。关键不是禁止变更,而是设置入口、评估影响、记录决策。禁止变更的团队,变更会以"加班""临时任务""私下承诺"的形式继续发生,只是不受控。

项目规划工作计划全流程:跨部门团队实操方法与一文讲清

四、专业判断逻辑:跨部门计划本质是一个"承诺系统"

1. 计划的四层结构

我通常把跨部门计划拆成四层,从抽象到具体:

  • 目标层:为什么做、成功长什么样、优先级排第几。
  • 范围层:做什么、不做什么、边界在哪里。
  • 任务层:拆到工作包,标出依赖和关键节点。
  • 责任层:每个交付物对应的人、时间、标准和升级路径。

四层缺一层,计划都会在执行阶段暴露问题。缺目标层,团队会陷入"为了做而做";缺范围层,需求会失控;缺任务层,排期无法验证;缺责任层,承诺无人兑现。

2. 承诺的五个要素

我判断一个承诺是否成立,只看五个要素:人、事、时间、标准、升级路径。任何一项缺失,这个承诺就是模糊的。比如"下周一研发给出接口文档"这句话,缺的是"文档要写到什么颗粒度"和"如果写不完找谁"。补齐这五项,跨部门协作扯皮会减少很大一部分。

3. 为什么必须先有非目标清单,再有任务清单

大多数团队一上来就列任务,结果范围无限膨胀。我的做法是先列非目标:这一期明确不做的事、暂缓的功能、不纳入验收的标准。非目标清单是跨部门计划的护栏,它在项目开始时就为后续所有"顺手加一个"的需求提供了拒绝依据。

4. 发起人、项目经理、接口人、执行人的分工

跨部门项目里至少涉及四种角色,职责必须分开:

角色 核心职责 常见错位
发起人(Sponsor) 授权、拍板、跨部门资源仲裁 只挂名不参与,遇到冲突时无人裁
项目经理(PM) 计划、跟踪、暴露风险、推动决策 被当成执行人和背锅人
部门接口人 本部门承诺、资源协调、进度反馈 只传话,不做本部门决策
执行人 按标准和截止时间交付 同时接多个项目,优先级不明确

发起人缺位是跨部门项目最隐蔽的杀手。没有发起人,跨部门冲突只能靠项目经理"协商",而项目经理通常没有跨部门资源调配权。

项目规划工作计划全流程:跨部门团队实操方法与一文讲清

五、六阶段全流程实操方法与五个核心交付物

1. 阶段一:立项与目标对齐

立项不是走审批流程,而是完成三件事:明确发起人授权、形成目标说明书、确定优先级。目标说明书我通常要求写到这个程度:项目要解决的问题是什么、成功标准用什么指标衡量、和公司或部门当前优先级的关系、明确不做的边界。

立项会的输出必须是决策记录,而不是会议纪要。我见过的有效立项记录包含:项目目标、成功标准、发起人、项目经理、关键接口人、预算和资源上限、下一次决策会时间。

立项阶段最容易忽略的是"优先级"。跨部门项目几乎肯定要和各部门的日常任务争资源,如果项目优先级没有被明确,执行人永远会先干本部门 KPI 的事。

2. 阶段二:范围与需求澄清

范围阶段我的做法是先建需求池,再定义优先级规则,最后确认非目标清单。需求池里的每一条都要有来源、提出人、价值判断和优先级。

优先级规则建议不超过三个维度,例如业务价值、实现成本、依赖外部条件。维度太多,评估会变成拉锯战。非目标清单要写进正式文档,并在立项会上被发起人确认,这样后续拒绝"顺手加需求"时才有依据。

变更入口在范围阶段就要设计好。一个最小变更流程包含:变更申请、影响评估(排期、成本、质量)、审批人、决策记录、生效时间。没有入口的团队,变更会以口头形式发生,但代价由项目承担。

3. 阶段三:任务拆解与跨部门排期

任务拆解的目标不是拆得越细越好,而是拆到"能明确责任人和交付标准"的颗粒度。我的经验是:一个工作包如果超过两周,就应该继续拆;如果小于半天,可能过度管理。

跨部门排期的关键是依赖关系。我会专门维护一份依赖清单,标出每一条跨部门依赖的提供方、接收方、约定时间、当前状态。依赖清单要在每周同步会上逐条过,而不是放在项目经理脑子里。

资源承诺要区分"口头支持"和"正式承诺"。正式承诺意味着该部门把这项工作写进了自己的排期,并有明确的执行人。口头支持在执行阶段几乎不会兑现。

项目规划工作计划全流程:跨部门团队实操方法与一文讲清

4. 阶段四:责任矩阵与沟通机制

责任矩阵不需要每个任务都写 RACI,重点覆盖跨部门交付物和关键决策点即可。批准人最好唯一,咨询和通知要克制,否则会变成每个环节都拉一堆人,效率反而下降。

会议机制我建议固定成三类会议,不要混用:

会议类型 频率 参与人 核心输出
同步会 每周或每两周 接口人、执行人代表 依赖状态、风险变化、待办
决策会 按需,至少里程碑前一次 发起人、决策者、PM 明确决策和取舍记录
升级会 触发式 发起人、相关方负责人 争议裁定、资源重新分配

同步会不要用来做重大决策,决策会不要变成汇报会,升级会不要频繁触发。三类会议混用,是跨部门协作效率低下的常见结构性问题。

5. 阶段五:风险、变更与执行跟踪

风险登记表至少包含:风险描述、触发条件、概率、影响、应对措施、责任人、截止时间。只登记不跟踪的风险表,是自欺欺人。我通常会要求每周同步会更新一次高风险项状态。

变更控制的关键是入口统一和影响评估。所有变更都要走同一个入口,评估排期、成本、质量三方面影响,由明确的审批人决策。变更记录要沉淀下来,复盘时才有依据。

执行跟踪的指标不要太多,我建议控制在四个以内:里程碑达成率、变更率、阻塞时长、跨部门依赖按时交付率。这四个指标足够反映协作健康度,指标过多会让团队把精力花在填表上。

6. 阶段六:验收、复盘与知识沉淀

验收要以立项时的成功标准为准,而不是以"功能都上线了"为准。如果立项时定的成功标准是业务指标,验收时就要拿业务指标说话,否则验收会流于形式。

复盘我一般问四个问题:哪些决策慢了?哪些依赖没被提前暴露?哪些变更没有评估?哪些约定没有被兑现?这些问题指向机制,而不是个人。

复盘的产出要进入组织资产:模板、检查清单、经验教训。没有沉淀的复盘,只是情绪释放,下一个项目还会重复同样的坑。

项目规划工作计划全流程:跨部门团队实操方法与一文讲清

六、工具与平台怎么选:不同规模团队的取舍

1. 50 人以下团队:轻工具够用,重点是流程

50 人以下团队,我一般不推荐上重型平台。飞书多维表格、钉钉项目、企业微信加在线文档,配合一套简单的会议和变更机制,就能覆盖大部分需求。这个阶段真正的瓶颈是流程意识,不是工具能力。

我的判断标准是:如果团队连需求池、依赖清单、变更入口都还没有稳定跑起来,先上重型平台只会把混乱搬到更贵的系统里。

2. 100 人以上组织:平台化几乎是必选项

团队超过 100 人,跨部门项目往往同时跑多个,靠文档和表格协调会迅速到达上限:信息更新不同步、权限混乱、依赖看不到、指标无法自动汇总。这时候需要平台化工具,把需求、任务、依赖、变更、指标集中管理。

我服务过的中大型企业里,比较典型的选择是 PingCode。它主要面向中大型企业及 100 人以上组织,覆盖需求、迭代、测试、缺陷、发布等研发全流程场景,比较适合跨部门、多项目并行的协作环境。

3. 为什么中大型组织更看重私有化部署和迁移能力

中大型企业选项目管理和研发管理平台,通常绕不开两个现实问题:数据合规和存量迁移。

数据合规方面,不少金融、制造、央国企要求系统私有化部署,数据不出内网。PingCode 支持私有化部署,这是它在中大型客户里被频繁考虑的原因之一。

存量迁移方面,很多团队原来用 Jira,积累了多年的需求、缺陷、迭代数据。迁移成本高、风险大,是替换工具时最大的顾虑。PingCode 支持 Jira 平滑迁移,对考虑国产替代的团队来说是一个现实的加分项。我的经验是,迁移能力要重点验证三件事:字段映射是否完整、历史数据能否保留关系、迁移后权限是否还能对应。

项目规划工作计划全流程:跨部门团队实操方法与一文讲清

4. 选择工具时的三个实际问题

第一,问清是否有专职管理员。平台化工具需要人维护字段、权限、流程和指标,没有管理员,半年后大概率会退化成一堆废弃看板。

第二,验证跨部门依赖能不能可视化。很多工具能做任务管理,但做不了跨项目、跨部门依赖的可视化,这个能力在跨部门场景里很关键。

第三,评估变更和审批能不能配置。每个组织的变更流程不同,工具要能适配流程,而不是让流程迁就工具。

项目规划工作计划全流程:跨部门团队实操方法与一文讲清

七、不同情况下的行动建议

1. 项目还没启动:先补五个交付物,再谈排期

如果你正处在立项前期,我建议按顺序做五件事:确认发起人和授权边界、写目标说明书、定非目标清单、拆 WBS 并标依赖、定责任矩阵和三类会议节奏。顺序不要颠倒,尤其不要先排期再补目标,那样排出来的时间表经不起一次需求变更。

2. 项目已经延期:先找根因,再改计划

延期的项目最容易犯的错误是直接加班赶工,或者直接重排时间表。我建议先做一次半小时的诊断,看延期属于哪一类:责任模糊、依赖悬空、变更失控、决策链卡住。四类问题的解法完全不同,改错地方只会继续延期。

如果是责任模糊和依赖悬空,补责任矩阵和依赖清单;如果是变更失控,立刻建变更入口;如果是决策卡住,把升级路径明确写出来。

3. 组织里同时跑多个跨部门项目:先做项目组合分级

多项目并行时,资源冲突是主要矛盾。这时候建议先对项目做优先级分级,明确哪几个项目占用核心资源,哪几个可以排队。没有分级,每个项目经理都会觉得自己最重要,资源争夺会消耗大量管理精力。

4. 工具已经很多但协作仍然混乱:先统一入口,再考虑替换

有些团队已经有好几套工具,但信息还是不同步。我的建议是先统一入口,例如把需求、依赖、变更集中到一套系统,其他工具只做补充。工具数量的增加通常解决不了协作问题,反而会加剧信息孤岛。

项目规划工作计划全流程:跨部门团队实操方法与一文讲清

八、不同情况下的取舍

1. 流程规范 vs 执行速度

流程越重,短期速度越慢,但长期返工越少。我的经验是:项目风险和跨部门依赖越多,越应该偏规范;项目小、依赖少、周期短,可以适当简化。关键是不要一刀切,用同一套流程管理三周的试验项目和一年的战略项目。

2. 工具统一 vs 部门自治

统一工具能降低信息同步成本,但会牺牲部门的个性化习惯。中大型组织里,我倾向于核心数据和流程统一,部门内部执行细节允许一定自治。全部统一会引发抵触,全部自治会回到信息孤岛。

3. 严格变更控制 vs 灵活响应

变更控制太严,业务方会绕过流程私下推动;控制太松,项目范围会失控。我的建议是分层:影响里程碑和成本的变更走正式流程,影响小的调整由项目经理和接口人确认即可。没有分层的变更控制,最后一定会失效。

4. 加人 vs 优化流程

项目延期时最常见的反应是加人。但我复盘过的案例里,延期主要来自协作机制问题,加人往往因为沟通成本上升而适得其反。先判断延期是不是可以通过理顺责任、依赖、变更来解决,再考虑加人。

八、不同情况下的取舍

九、结语:先做哪三件事

如果你读到这里,我不希望你只是觉得"方法挺全",而是能立刻行动。跨部门项目规划这件事,真正难的不是知道,而是把方法落到组织里。我建议你先做三件事。

第一,今天就把当前项目的目标说明书和五个交付物过一遍。缺哪份补哪份,尤其是非目标清单和风险变更登记表,这两份最容易被忽略,也最能减少后续扯皮。

第二,把下一周的三类会议节奏定下来。同步会、决策会、升级会各自的参与人、频率和输出物写成一句话,发给所有接口人确认。

第三,为跨部门依赖建一份显性清单。每条依赖标出提供方、接收方、约定时间和当前状态,放进每周同步会逐条过。这一件事做与不做,跨部门协作的效率会出现明显差别。

最后回到我的核心判断:跨部门项目计划从来不是项目经理一个人的表格,而是多个部门共同签署的承诺系统。工具只是承载承诺的容器,用 PingCode 这类平台、还是用轻量文档,取决于你的组织规模和协作复杂度。但无论用什么工具,人、事、时间、标准、升级路径这五个要素缺一不可。把这五件事落实到每一个承诺里,跨部门项目才会从"总扯皮"变成"能交付"。

常见问题解答(FAQ)

1. 跨部门项目规划工作计划全流程到底分几个阶段?每个阶段必须产出什么?

我每次写项目计划都从甘特图开始,结果到执行时各部门各说各话。我到底该按什么顺序推进,才不是只做一张排期表?

建议按六个阶段推进:立项对齐、范围澄清、任务拆解与排期、责任与沟通机制、风险与变更控制、验收复盘。每个阶段至少有一个可检查交付物:目标说明书、范围边界与非目标清单、WBS与里程碑及依赖清单、RACI与会议节奏表、风险登记册与变更申请单、验收标准与复盘改进项。

判断阶段是否做完,不看会议开没开,而看三件事:责任人是否确认、截止时间是否明确、交付标准是否可验收。比如立项会结束前要产出目标说明书,写清成功标准、优先级和发起人授权;排期会结束前要让部门接口人对依赖和资源承诺确认,而不是口头支持。没有这些交付物,计划就只是项目经理的个人表格。

2. 跨部门排期总被部门说排不进去,怎样拿到真实承诺而不是口头支持?

我牵头一个跨部门项目时,研发、市场、运营都说会配合,但一到排期就说人手不够。我不想靠刷脸推进,想知道怎么把口头支持变成正式承诺?

关键是把支持翻译成可验证的资源承诺。做法是先把任务拆到部门可执行的工作包,写清输入、输出、工作量估算、依赖前置条件;再让部门接口人确认三件事:谁做、什么时候交、交付标准是什么。排期会上不要只过甘特图,要逐条确认跨部门依赖,尤其是审批、接口联调、素材确认、预算审批这类容易被忽略的前置工作。

判断承诺是否真实,看它有没有进入部门自己的计划或任务系统,有没有明确到人,有没有工时或资源冲突记录。如果对方只说尽量、优先支持,就标记为未承诺,写入风险登记册,并升级给发起人决策,而不是等到交付日才发现没人负责。

3. 跨部门项目责任模糊、总扯皮,RACI 和会议机制应该怎么落地?

我们项目一延期,产品说研发没做,研发说需求没定,运营说没人通知。我试过拉群和开会,但会开完还是没人认账,RACI 到底怎么用才不流于形式?

RACI 不要只填一张表,要跟决策权和升级路径绑定。每个关键交付物只设一个 A,也就是最终负责人,R 是执行人,C 是必须征求意见的人,I 是知会人;如果一件事出现两个 A,等于没有 A。会议分三类开:同步会看进度和阻塞,决策会只解决需要拍板的事项,升级会处理跨部门资源冲突和范围变更。

每个会都要有固定输出:会前材料、待决策项、结论、待办、责任人、截止时间。判断机制是否有效,看扯皮时能不能在十分钟内定位到:这件事的 A 是谁、卡在哪个依赖、下一步升级给谁。拉群不是机制,有责任人和升级路径才是。

4. 跨部门项目变更和风险怎么管?进度跟踪看哪些指标才不虚?

项目执行中需求总变、资源总被抽走,我每次都在救火。我不想只追进度百分比,想知道变更、风险和指标应该怎么设置才真正有用?

先设变更入口,不允许私下改需求或排期。任何变更都要填变更申请单:变更内容、提出人、原因、影响范围、对预算排期质量的影响、替代方案、审批人。风险登记册至少写:风险描述、概率、影响、等级、触发条件、应对措施、责任人、复查日期。

进度跟踪不要只看完成百分比,建议看四个指标:里程碑达成率、关键依赖按时交付率、变更率及变更关闭时长、阻塞事项平均解决时长。口径要固定,比如里程碑达成率按到期里程碑中按期通过验收的比例计算,变更率按当月新增变更数除以已批准需求数计算。指标不是为了打分,而是为了暴露依赖和决策延迟;

每周复盘一次阻塞,超过约定时限未解决的自动升级。

核心关键词

读者评论

廖
廖天佑

做PM第五年,最有共鸣的是那句“没有责任人、没有截止时间、没有交付标准的承诺等于没有承诺”。我们项目周报里全是“正常推进”,真出问题一查,接口人对不上,两边都在等对方。后来强制每个依赖写明人和交付标准,扯皮少了一大半。

韩
韩云舟

图表里“责任模糊27次、工具不同步11次”的对比挺有说服力,但32个项目的经验样本还是偏小,而且集中在互联网和制造,金融咨询的流程约束更强,结论迁移时最好说明适用边界,否则容易被当成普遍规律。

顾
顾梓萱

变更入口这段最实用。我们之前也是需求口头提,没有申请和影响评估,三个月拖成五个月,业务方还嫌效率低。后来加了一个最小变更流程,附排期成本影响,膨胀确实收敛了。非目标清单写进立项文档这点值得抄。

许
许欣然

RACI那段提醒得对,它只澄清角色,解决不了优先级和决策速度。我们就是三个部门负责人共同当A,结果谁都不拍板,问题卡在中间层。真正管用的是把批准人收敛到一个,并提前定好仲裁人和升级时限。

文章包含AI辅助创作:项目规划工作计划全流程:跨部门团队实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/303825

赞 (0)
飞飞飞飞
项目规划计划版本教程:跨部门团队入门指南,避坑指南
上一篇 44分钟前
主计划最佳实践:跨部门团队项目规划实操方法,常见问题
下一篇 42分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
