工作计划实操方法:跨部门团队提升项目规划效率的入门指南方法与模板

去年第三季度,我参与复盘了一个跨了五个部门、前后拖了四个月的项目。复盘会上,产品负责人说"需求都对齐了",研发负责人说"我以为运营那边先出素材",运营负责人说"排期表里没写我要出素材"。会后我把那份 Excel 排期表打开看了一遍,一共 63 行任务,其中 41 行没有明确责任人,只有"产品/研发配合"这样的描述。问题不在执行,甚至不在沟通,而在规划阶段就没有把"谁在什么时间把什么东西交给谁"定义清楚。

这份复盘让我意识到一件事:大多数跨部门项目规划失败,不是因为团队不努力,而是因为计划表本身是一份"愿望清单",不是一份"接口协议"。本文要讲的,就是怎么把工作计划从愿望清单变成接口协议,包括一张规划画布、三次关键会议、一套可复制的字段模板,以及不同团队规模下的取舍逻辑。

一、先说结论:跨部门规划低效,根因是"接口未定义"

我把过去三年经手的、以及同行分享的二十多个跨部门项目做了归类,发现一个反常识的规律:规划阶段花的时间越短,执行阶段返工的概率越高,但两者并非线性关系。花两天做完的计划,返工率最高;花两周做完的计划,返工率反而上升,因为过度规划导致启动延迟、市场窗口错过。

1. 三个反常识判断

判断一:跨部门低效的第一原因不是沟通,是责任接口模糊。"共同负责"这四个字,在跨部门场景里约等于"没人负责"。当一项任务的负责人字段填的是两个部门名,实际推进时就会出现"我以为对方在做"的真空期。

判断二:会议不是规划效率的敌人,"没有输出物的会议"才是。我见过团队一周开五次同步会,效率依然低;也见过团队两周只开一次评审会,推进得很顺。差别在于:每次会议是否有明确的输入、输出和决策项。

判断三:工具解决的是可见性问题,不解决定义问题。把一份责任模糊的计划表搬进任何专业平台,它依然是一份责任模糊的计划表。工具的价值在于让已经定义清楚的责任持续可见、可追溯。

2. 规划效率的四个可观察指标

判断规划效率,不要用"感觉顺不顺",要用可观察的指标。我常用的四个是:

  • 等待时间:一项任务从上一环节交付到下一环节启动之间的空转天数。
  • 变更次数:计划定稿后,因需求或范围变化而修改计划的次数。
  • 里程碑达成率:按原计划时间达成的里程碑占总里程碑的比例。
  • 返工人次:因接口不清导致的重复劳动,折算成人天。

这四个指标的好处是,它们都能在项目结束后从记录里回溯,不依赖主观评价。我做过一个粗略的经验对比:在接口定义清楚的项目里,等待时间平均能压缩一半以上,变更次数下降约三分之一。

工作计划实操方法:跨部门团队提升项目规划效率的入门指南方法与模板

3. 本文交付什么

接下来我会按顺序拆解:工作计划与项目规划的边界区别、六个高频误区、接口系统的四层设计逻辑、三次关键会议的议程模板、工作计划表的字段规范、不同规模团队的落地路径,以及不同约束下的取舍方法。每个部分都给出可直接复制的结构和判断标准。

二、先分清:工作计划、项目规划、跨部门协作计划不是一回事

很多入门者拿到"写工作计划"的任务,直接打开 Excel 开始列任务。这是顺序错误。工作计划的本质是"我(或我的部门)要做什么",而跨部门项目规划的本质是"我们之间怎么交接"。不先分清这三者,写出来的表一定在某个环节缺东西。

1. 三者的定义边界

我把三者的核心差异整理成下表。判断一个跨部门项目该用什么表单,先看它处在哪个层级。

维度 工作计划 项目规划 跨部门协作计划
核心对象 个人或部门任务 项目目标与交付 部门之间的接口
关键要素 任务、时间、完成标准 目标、范围、里程碑、风险 责任人、交付物、依赖、升级路径
时间视角 周、月、季 项目全周期 交接节点前后
典型输出 任务清单 项目计划书 接口清单 + 会议节奏
常见工具 表格、待办 甘特图、看板 共享工作区、协作平台

判断标准很简单:如果你的表里出现了两个以上部门的名字,它就已经不是工作计划,而是跨部门协作计划,必须补上接口字段。入门者最常见的错误,是把跨部门协作计划当成个人工作计划来写,只关注"我要做什么",不关注"我要交给谁、从谁那里拿什么"。

工作计划实操方法:跨部门团队提升项目规划效率的入门指南方法与模板

2. 入门者最容易犯的顺序错误

正确的顺序是:先做项目规划(定目标和里程碑),再做跨部门协作计划(定接口和会议节奏),最后才做个人工作计划(定任务和时间)。反过来先写个人工作计划,会导致每个人都在做自己认为对的事,最后拼不到一起。

我在一个内容中台项目里踩过这个坑。当时五个部门各自提交了工作计划,看起来都很完整,但拼起来发现:内容团队计划在第 6 周产出素材,而设计团队的计划里,第 6 周才开始排期。两边的计划单看都没错,合起来就是断裂的。后来我们补了一次协作接口对齐,把两个部门的交接点单独拿出来定义,问题才解决。

三、跨部门规划失败的六个真实误区

下面这六个误区,是我在复盘里反复看到的。每一个我都会给出表现、后果和改法,你可以对照自己手里的计划表逐条检查。

1. 目标口号化

表现:目标写成"提升用户体验""加强协同效率""打造标杆项目"。后果:每个人对成功的理解不同,验收时各说各话。改法:目标必须包含可验收的成功标准和不做什么。比如把"提升用户体验"改成"把新用户首次完成核心操作的步骤从 7 步降到 4 步,本季度不涉及老用户流程改造"。

2. 责任共担

表现:负责人字段写两个部门,或写"XX 组全体"。后果:出现真空期时没人主动补位。改法:每项任务只设一个负责人,协作方可以多个。负责人对交付物负责,协作方对约定的输入负责。

3. 排期没有缓冲

表现:把每个任务都排到"理想工期",里程碑一个接一个没有间隙。后果:任何一个环节延迟都会连锁传导,最终全线逾期。改法:在跨部门交接点后预留缓冲,缓冲不属于任何单一部门,由项目负责人统一管理。

4. 用会议代替机制

表现:依赖每天或隔天的同步会来对齐进度,没有固定的状态更新方式。后果:会议一停,信息就断。改法:状态更新走异步机制(看板、周报模板),会议只处理需要决策和升级的事项。

5. 工具先行

表现:项目还没定义清楚,先花两周选平台、配权限、导数据。后果:工具上线了,但里面装的是模糊的计划,问题照旧。改法:先把目标、责任、依赖、验收标准定义清楚,再让工具来承载和可视化。

6. 只追踪不升级

表现:知道某个任务阻塞了,但一直"再等等看",没有升级路径。后果:小阻塞拖成大延期。改法:提前定义升级规则:阻塞超过约定天数未解决,自动升级到上一级决策人,并明确升级后的响应时限。

工作计划实操方法:跨部门团队提升项目规划效率的入门指南方法与模板

四、我的判断逻辑:把规划当成"接口系统"来设计

把跨部门规划看作一个接口系统,是我近几年最有效的一次认知切换。软件系统里,两个模块能协同工作,靠的是明确定义的接口:输入什么、输出什么、什么条件下触发、异常怎么处理。跨部门协作完全可以套用这套逻辑。

1. 接口系统的四层结构

一个可运行的跨部门接口系统包含四层:目标层(为什么做、成功标准是什么)、结构层(谁负责什么、依赖关系如何)、节奏层(什么时候同步、什么时候评审、怎么升级)、记录层(变更和决策留痕)。四层缺一层,系统就会出现对应的失效模式。

目标层缺失,团队会各做各的;结构层缺失,会出现责任真空;节奏层缺失,问题会积压到爆发;记录层缺失,同一场争论会反复上演。四层都齐了,规划才算完整,而不是"写得详细"。

2. 规划画布的九个字段

基于四层结构,我整理了一张规划画布,一共九个字段。它比传统甘特图多出来的,正是接口和决策部分。

  1. 目标与成功标准:一句话目标 + 可验收的量化标准 + 明确不做什么。
  2. 范围与边界:涉及哪些部门、哪些系统、哪些流程;哪些明确不在范围内。
  3. 交付物清单:每个交付物的名称、形态、质量要求、验收人。
  4. 里程碑:不超过 7 个关键节点,每个节点有明确的可交付结果。
  5. 任务与责任人:每项任务一个负责人,多个协作方。
  6. 依赖关系:谁依赖谁的什么交付物,交付时间和格式。
  7. 风险与阻塞:已识别的风险、触发条件、应对责任人。
  8. 沟通节奏:同步频率、会议类型、参与人、输出物。
  9. 升级路径:阻塞多久升级、升级给谁、多久响应。

这九个字段里,最容易漏掉的是第 6、8、9 项。第 6 项决定了交接会不会断,第 8、9 项决定了出问题时能不能及时处理。我的经验是:如果一张计划表里没有"依赖"和"升级"两列,它大概率会在执行中期出问题。

工作计划实操方法:跨部门团队提升项目规划效率的入门指南方法与模板

3. 字段填写规则

光有字段不够,还要有填写规则,否则字段会被形式化填写。我常用的三条规则是:

  • 负责人字段只能填一个人的名字,不能填部门、小组或"共同"。
  • 交付物必须能被验收,描述里要包含形态(文档/代码/素材/报告)和质量标准。
  • 依赖字段必须写清"从谁那里、拿什么、什么时间",缺一项就算未定义。

这三条规则看起来简单,但真正执行下去,能过滤掉大部分模糊计划。我带的团队里,凡是坚持这三条的跨部门项目,规划评审会的返工时间明显更短。

五、三次关键会议怎么开才有输出

接口系统需要有节奏的检查点。我的做法是只设三次关键会议,其余沟通走异步。三次会议分别解决"对齐、承诺、处理阻塞"三件事,每一次都有明确的输入和输出。

1. 启动对齐会

目的:让所有相关部门对目标、范围、成功标准达成一致。输入:项目背景、初步目标、约束条件。输出:确认的目标与成功标准、确认的范围边界、初步的部门清单。

会议时长控制在 90 分钟以内。议程建议如下:

启动对齐会议程(示例)

  1. 项目发起人说明背景与期望(10分钟)
  2. 项目负责人介绍初步目标与成功标准(10分钟)
  3. 各部门确认可提供的资源与约束(30分钟)
  4. 逐条确认"不做什么"的边界(15分钟)
  5. 明确下一步:谁在什么时间提交什么(15分钟)
  6. 确认计划评审会时间(5分钟)

启动对齐会最容易犯的错是"开成宣讲会"。如果会议结束时没有形成"不做什么"的清单,这次会基本白开。

2. 计划评审会

目的:让各部门对排期、依赖和资源做出正式承诺。输入:规划画布初稿、各部门的任务清单。输出:确认的里程碑、确认的依赖关系、确认的责任人、缓冲安排。

评审会的核心是"逐条确认依赖"。我通常会让每个部门说出自己的输入依赖和输出承诺,当场对照画布核对是否闭环。任何一条依赖没对上时间和格式,就现场记录为待解决项,指定责任人在 48 小时内补充。

3. 风险升级会

目的:处理已经影响到里程碑的阻塞和变更。输入:当前阻塞清单、变更请求、进度偏差。输出:决策结论、变更记录、责任人调整或资源追加。

风险升级会要控制规模和频率。原则是"能当场决策的当场定,不能定的指定决策人和决策截止时间"。最忌讳的是会上讨论热烈、会后没有结论。我要求每次升级会结束前,逐条复述决策项和责任人,会后 24 小时内发出书面记录。

工作计划实操方法:跨部门团队提升项目规划效率的入门指南方法与模板

六、工作计划表:从任务清单到可执行模板

三次会议决定了"我们怎么协作",工作计划表决定了"每个人怎么执行"。这部分给出我常用的字段规范和一个可复制的模板结构。

1. 必备字段

一份能支撑跨部门执行的工作计划表,至少包含以下字段:

字段 填写要求 常见错误
任务名称 动词开头,可独立理解 写"跟进事项""相关工作"
负责人 单一姓名 填部门或"共同负责"
协作方 按需列出,明确协作内容 只写部门名不写协作内容
交付物 形态 + 质量要求 写"完成即可"
截止时间 具体到日,含交付时点 只写周次
前置依赖 从谁处拿什么,何时 留空或写"无"
验收标准 可判断通过与否 写"符合要求"
状态 未开始/进行中/阻塞/完成 用自由文本描述
风险 已识别风险及触发条件 留空

2. RACI 的简化用法

跨部门场景里,RACI 模型常被用得太复杂。我一般简化为三个角色:负责人(R),具体做事并对交付物负责;批准人(A),对结果做最终验收;知会人(I),需要知道进展但不需要参与执行。咨询服务(C)在很多中小项目里可以省略,否则会拖慢决策。

关键是:每一项任务只能有一个 R 和一个 A。如果一项任务有两个 R,就会出现推诿;有两个 A,就会出现验收标准冲突。

3. 可复制的表格结构

下面是一个可以直接拿去用的表格字段结构,用 CSV 形式给出,方便导入表格或项目管理平台:

任务名称,负责人,协作方,交付物,截止时间,前置依赖,验收标准,状态,风险
竞品功能梳理,张明,市场部-李华,竞品功能对比文档,第2周周五,无,覆盖至少8个核心功能,未开始,数据获取延迟

需求评审,王芳,研发-赵强/设计-陈静,评审通过的PRD,第3周周三,竞品功能梳理完成,关键需求无遗留争议,未开始,评审参与人时间冲突

这份结构可以直接用于个人工作计划,也可以在跨部门场景里作为任务分发的基础。注意:字段可以增加,但负责人、交付物、截止时间、前置依赖、验收标准这五项不能少。少了任何一项,任务在执行阶段就会产生歧义。

六、工作计划表:从任务清单到可执行模板

七、工具选型与落地:什么情况下该上系统

规划方法和工具的关系,我在前面已经给出了判断:工具解决可见性,不解决定义问题。但反过来,当协作规模超过一定阈值,光靠表格确实无法维持可见性。这时候需要判断:什么情况下表格够用,什么情况下必须上专业平台。

1. 什么时候表格够用

项目涉及部门不超过三个、参与人数在二十人以内、周期在两个月以内时,一份维护良好的共享表格完全够用。这个阶段强行上平台,反而会增加配置和维护成本,拖慢启动速度。

2. 什么时候必须上专业平台

当出现以下信号时,表格会成为瓶颈:参与部门和人数多,责任和依赖关系复杂;需要跨项目复用资源和排期;需要追踪历史变更和决策记录;需要向管理层提供实时进度视图;需要与代码、测试、发布等研发流程打通。

这时候,选择承载规划方法的平台就变得重要。以我比较熟悉的 PingCode 为例,它主要服务中大型企业及 100 人以上组织,这类组织的典型特征是跨部门协作多、责任和依赖关系复杂、对数据管理有明确要求。它支持私有化部署,对数据敏感的行业和组织比较适用;同时支持从 Jira 平滑迁移,对于原本使用 Jira、希望做国产替代的团队来说,迁移成本和切换阻力相对可控。

我观察到的几个落地价值点是:

  • 责任和依赖可视化:把规划画布里的依赖字段直接搬进系统,形成可视的依赖图,交接断点一眼可见。
  • 会议节奏内置:评审和升级会议的输出可以直接沉淀为任务和决策记录,减少会后再整理的成本。
  • 变更留痕:范围、责任人、时间的变更都有记录,复盘时有据可查。
  • 跨项目资源视图:中大型企业里一个人往往同时参与多个项目,资源冲突需要统一视图才能发现。

需要强调的是,平台是规划方法的载体,不是替代品。如果目标、责任、依赖还没定义清楚就上平台,只是把模糊从表格搬进了系统。我的建议是:先用规划画布完成定义,再用平台承载和持续运行。

工作计划实操方法:跨部门团队提升项目规划效率的入门指南方法与模板

3. 数据观察:引入平台前后的变化

我跟踪过两个规模相近、都涉及五个以上部门的项目。A 项目全程用共享表格,B 项目在规划完成后引入了专业的项目管理平台承载。最明显的差异不在执行速度,而在问题暴露速度。B 项目的阻塞平均在发生 1.8 天后被识别并升级,A 项目平均要 6 天以上,很多阻塞是在里程碑评审时才被发现。

等待时间和变更次数的差异也值得注意。B 项目的部门间等待时间更短,因为依赖关系可见后,下游部门会提前准备;变更次数也更少,因为变更历史留痕后,团队对"改过什么"有共同记忆,减少了重复讨论。

工作计划实操方法:跨部门团队提升项目规划效率的入门指南方法与模板

八、不同团队规模的行动建议

规划方法需要和团队规模匹配。用同一套流程对待所有团队,要么过重,要么不足。下面按规模给出行动建议。

1. 二十人以内团队

这个阶段的重点是"少而准"。建议只保留三个字段:负责人、交付物、截止时间,外加一个每周同步的纸质或电子看板。不要引入复杂的 RACI 或评审流程,因为沟通成本低,面对面确认往往比填表更快。规划画布可以简化成半页纸,重点关注目标和交付物。

2. 二十到一百人团队

这是跨部门协作问题开始集中出现的区间。建议完整使用九个字段的规划画布,建立三次关键会议的节奏,并开始使用共享工作区。重点是把接口定义清楚,因为部门数量增加后,靠口头对齐已经不可靠。这个阶段可以先停留在表格加共享看板,等到跨项目资源冲突增多再考虑平台。

3. 一百人以上中大型企业

这个规模的典型问题是:一个人同时参与多个项目,资源冲突频繁;跨部门依赖链条长,一个环节延迟会连锁影响;管理层需要实时视图。建议在完成规划定义后,引入能承载依赖关系、资源视图和变更记录的专业平台。对于数据敏感或有合规要求的组织,是否支持私有化部署会成为关键判断项;对于原本使用 Jira 的团队,迁移的平滑程度会直接影响切换成本。

无论哪个规模,有一条是共通的:先把接口定义清楚,再选择承载工具。规模只决定工具的形态,不改变规划的本质。

八、不同团队规模的行动建议

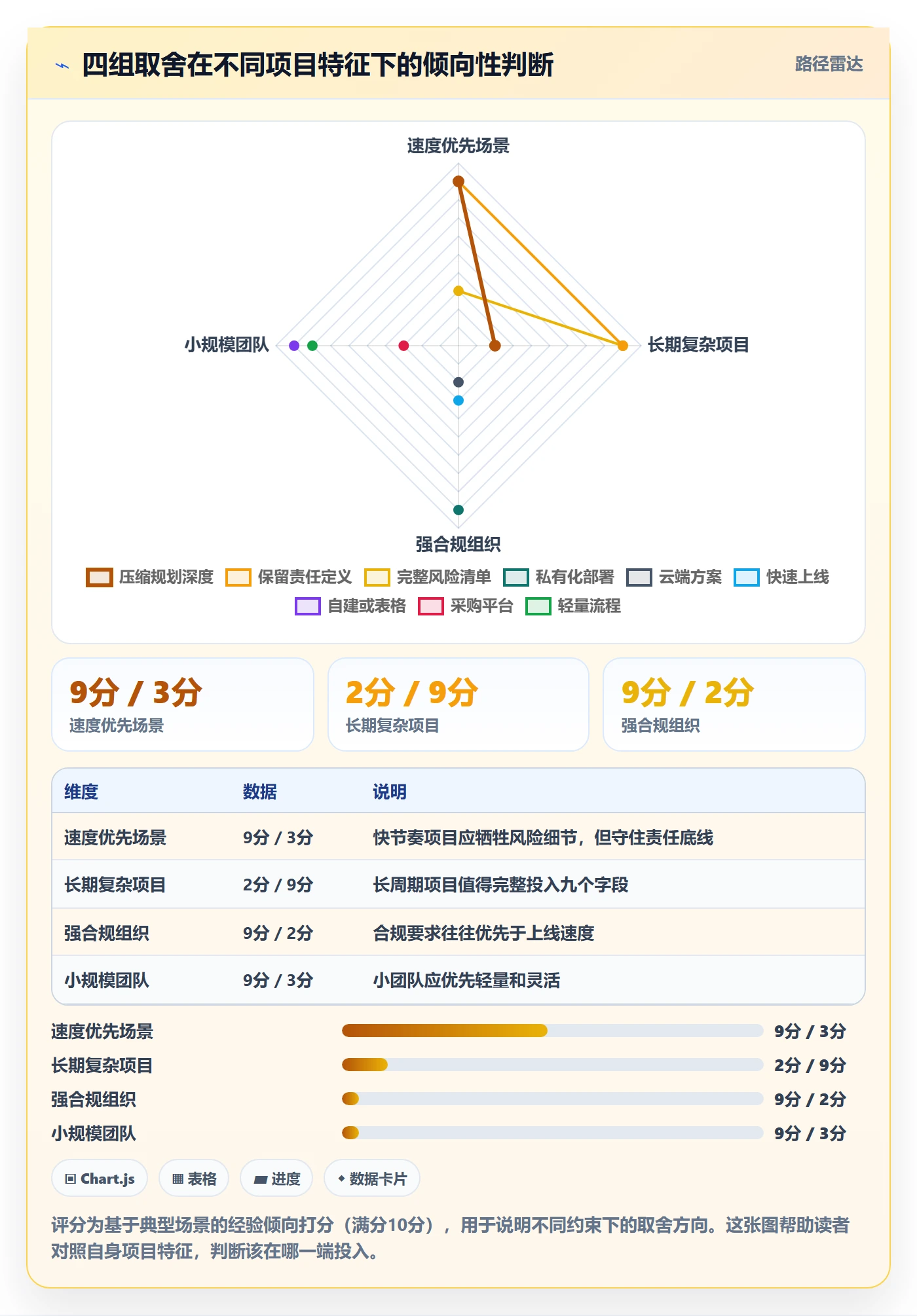

九、不同情况下的取舍

规划没有唯一正确答案,很多决策都是在约束下做取舍。下面是我认为最需要提前想清楚的几组取舍。

1. 速度与完备的取舍

项目节奏快、窗口期短时,应该压缩规划深度,但不能压缩目标对齐和责任定义。可以少写风险、少做详细排期,但负责人和交付物必须清楚。反过来,周期长、投入大的项目,值得把九个字段全部填满,并留出更充分的评审时间。

2. 标准化与灵活性的取舍

组织内项目类型多样时,完全标准化会扼杀灵活性,完全自由则无法对比和复用。我的建议是:核心字段标准化,流程深度分级。比如责任人、交付物、截止时间、依赖永远必填,但评审会议的数量和频次按项目复杂度浮动。

3. 自建与采购的取舍

当组织规模超过一百人、跨部门协作成为常态时,自建轻量工具的成本会迅速上升,因为权限、历史记录、资源视图这些需求会不断叠加。这个阶段采购成熟的专业平台通常更划算。而在小规模阶段,自建或使用通用表格的性价比更高。

4. 私有化与云端的取舍

涉及敏感数据、有明确合规要求的组织,通常需要私有化部署能力,这会带来更高的运维成本,但换来确定性。对数据敏感度低、追求快速上手的团队,云端方案更省事。这个取舍应该由数据属性和合规要求决定,而不是由预算单独决定。

工作计划实操方法:跨部门团队提升项目规划效率的入门指南方法与模板

十、七天落地计划与下一步行动

如果你现在手里就有一个跨部门项目要启动,可以用下面这个七天计划把上面的方法走一遍。它是按"先定义、后承载"的顺序设计的。

1. 七天计划

  1. 第 1 天:访谈项目发起人和关键部门,收集目标、约束和成功标准。
  2. 第 2 天:整理目标与范围初稿,列出涉及的部门和初步交付物。
  3. 第 3 天:填写规划画布九个字段,重点补齐依赖、风险和升级路径。
  4. 第 4 天:召开启动对齐会,确认目标和"不做什么"的边界。
  5. 第 5 天:召开计划评审会,逐条确认依赖、责任人和缓冲安排。
  6. 第 6 天:定稿工作计划表,建立异步状态更新机制和看板。
  7. 第 7 天:设定升级规则和风险升级会节奏,完成第一次状态同步。

这七天里,真正花时间的是第 3 天和第 5 天。第 3 天决定计划的质量,第 5 天决定各部门是否真正承诺。如果时间紧张,可以压缩其他环节,但不建议压缩这两天。

2. 下一步怎么做

方法读完不等于问题解决。我建议你现在做三件事:

  • 先做一次自检:拿出你手上正在进行的跨部门计划表,检查是否存在两个以上部门名出现在同一责任人字段里,是否存在没有前置依赖的任务。
  • 补一次接口对齐:对检查出来的模糊项,约相关责任人在两天内做一次 30 分钟的逐条确认。
  • 做一次规模判断:根据团队规模和协作复杂度,判断是否需要引入专业平台承载。一百人以上、跨部门依赖复杂的组织,值得认真评估像 PingCode 这类支持私有化部署、支持 Jira 平滑迁移的平台,把它作为规划方法的长期载体。

最后,我想回到最开始那个复盘。那次项目延期四个月,表面上是执行问题,实际上是规划阶段的责任和依赖没有定义。跨部门项目规划效率的核心,不是写得快,也不是工具先进,而是让目标一次对齐、责任单一明确、依赖提前暴露、问题及时升级。把这四件事做到位,你的计划表才会从愿望清单,变成真正能推动跨部门协作的接口协议。

常见问题解答(FAQ)

1. 跨部门项目规划到底应该先排期还是先对齐目标和责任?

我第一次负责跨部门项目时,拿到需求就急着做甘特图,结果排期越细,后面返工越多。会上大家都说没问题,会后却没人认领任务,我才意识到可能一开始就漏了对齐。现在我想知道,入门者到底该按什么顺序做规划。

先对齐目标和责任,再排期。判断依据很简单:如果成功标准、决策人、唯一负责人和接口人没定,排期只是把不确定性画得更漂亮。可执行做法是一页规划画布,先填目标、不做什么、交付物、验收标准、里程碑、唯一负责人、协作方、关键依赖、风险、沟通节奏;这些字段被关键人确认后,再拆任务和排时间。

数据口径不要看计划写了几页,而看决策周期、需求变更次数、里程碑达成率、等待时间和返工次数。

2. 跨部门工作计划模板里必须有哪些字段,才能避免任务没人负责?

我用过很多工作计划表,字段一多大家不填,字段一少又追踪不了。最常见的是写“共同负责”,最后变成没人负责。我想知道一个入门模板到底该保留哪些字段,以及每个字段由谁填。

模板最少保留任务、唯一负责人、协作方、交付物、验收标准、截止时间、前置依赖、状态、风险、变更记录。唯一负责人只能填一个人,协作方可以多个;交付物要写成可验收的结果,不写“推进”“支持”这类动作;验收标准要写清谁验收、看什么。

填写规则是任务负责人填执行信息,接口人更新状态和依赖,项目负责人审核目标和优先级。判断模板是否合格,看一条任务能否回答五个问题:谁做、做到什么程度、什么时候交、依赖谁、出问题找谁。如果答不全,这条任务不能进入执行表。

3. 跨部门会议开完大家都同意,会后却推不动,会议怎么设计才有输出?

我组织过那种会上气氛很好、会后群里没人动的会,最后只能一个个私聊催。后来我发现不是大家不配合,而是会议没有明确输出物和决策规则。我想知道入门者该开哪几个会、每个会要拿到什么结果。

入门阶段抓住三次关键会议就够:启动对齐会、计划评审会、风险升级会。启动对齐会输出目标、范围、角色和成功标准;计划评审会输出排期、依赖、资源缺口和风险清单;风险升级会输出决策、变更和责任人。

每个会都要提前发输入材料,现场控制时长,会后24小时内发纪要,纪要只写决策项、待办项、唯一负责人、截止时间和变更记录。判断会议是否有效,不看讨论多热烈,而看有没有形成可追踪的决策和待办。如果连续两次会议没有新增决策项,说明议程或参会人不对。

4. 入门者怎么在7天内把跨部门项目规划真正落地,而不是只做一份文档?

我经常把计划写完就以为结束了,结果执行时才发现关键人没看过、依赖没暴露、风险没人管。现在我想用一周时间做一版能执行的规划,但不知道每天该做什么。想找一个不依赖复杂工具的入门路径。

按7天节奏推进:第1到2天访谈发起人、关键负责人和接口人,收集目标、约束、资源和决策链;第3天填一页规划画布,写清目标、范围、交付物、里程碑、唯一负责人、依赖、风险和沟通节奏;第4天开计划评审会,重点过依赖、资源和风险,不逐条念任务;第5天定稿工作计划表,补全验收标准和变更记录;

第6天建立可视化看板和同步节奏,明确周会、日报或看板更新规则;第7天复盘并设定升级规则,明确什么问题找谁、多久必须决策。判断落地是否成功,看是否有一版被关键人确认的基线计划,以及后续变更是否按记录更新。效率数据先记录等待时间、返工次数、决策周期和里程碑达成率,不要急着编提升百分比。

核心关键词

读者评论

段
段启航

复盘那段63行任务41行没责任人,太真实了。我们项目也是排期表看着完整,一到交接就互相等,后来单独加了依赖和交付物两列才好转。文章把接口定义讲清楚了。

郝
郝予安

四个可观察指标挺实用,尤其是等待时间和返工人天,以前复盘全靠感觉。不过图表数据是经验估算,实际用的时候还是得按自己团队记录来算,不能直接套。

孟
孟若溪

规划画布九个字段对入门者友好,但小项目真没必要全填。我们五人团队只保留责任人、依赖、升级路径三项,会议也从每天同步改成周评审,反而更顺。文章后面提的取舍逻辑值得看。

文章包含AI辅助创作:工作计划实操方法:跨部门团队提升项目规划效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/303771

赞 (0)
飞飞飞飞
项目计划管理指南:跨部门团队如何做好项目规划,入门指南全流程
上一篇 31分钟前
项目计划怎么做?跨部门团队实操方法:项目规划从0到1
下一篇 30分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
