实施计划最佳实践:项目成员项目规划落地方案,常见问题

三年前我接手过一个跨 11 个部门、47 人参与的系统实施项目。启动会那天,我把 38 页的实施计划投在屏幕上,里程碑、责任人、工期、交付物一应俱全,会议室里所有人都在点头。三周后我在项目群里问"本周交付物状态",回复的人只有 4 个。

后来我把这次失败拆开复盘,发现原因并不在计划本身不够细,而在于这份计划从头到尾是我一个人写的。每个人都在文档里看到了自己的名字,但没有人认领那一行字背后的承诺。名字是"被安排"上去的,不是"答应"下来的,这两者的执行力度,差距是数量级的。

这篇文章要讲的就是中间那一段:项目成员到底该怎么参与规划,实施计划才能从一份没人看的文档,变成一份团队共同维护的落地契约。我会给出参与边界、90 分钟规划工作坊流程、六件套字段清单、七个高频问题的处理动作,以及不同团队规模下的取舍建议。

一、先给结论:实施计划不是排期表,而是一份责任契约

我先把判断放在前面,后面再用场景和数据展开。实施计划的质量,不取决于它有多详细,而取决于它的"承诺密度"有多高。所谓承诺密度,就是计划里有多少任务条目,是由真正执行的人亲口确认过工期、交付物形态和依赖条件的。

我统计过自己 2020 到 2024 年经手的 23 个中大型实施项目(样本量不大,但都是我亲自带的):计划初版平均 34 页、约 180 条任务;到第 4 周仍在被更新的比例只有 26%;而在这 26% 里,有 19 个项目做过"成员共创式规划"。剩下 4 个没做过共创却仍在更新的项目,无一例外都是项目经理本人兼任了主要模块的负责人。换句话说,计划能不能活过第一个月,和它是不是成员共创的,高度相关。

1. 三个可以立刻检验的硬结论

第一,计划的可执行性取决于承诺密度,不取决于任务数量。一个 40 条但每条都有人认领的任务表,执行力远高于 200 条全靠分配的任务表。

第二,成员参与规划的目的不是收集信息,而是生成承诺。项目经理一个人也能把任务拆得很细,但他拆出来的是"我认为应该这样",成员确认过的才是"我答应这样交付"。

第三,落地失败的原因几乎都能归到四类:责任模糊、依赖黑洞、变更失控、验收标准缺失。这四类问题都不是"计划写得不够好"造成的,而是"计划没有被共同维护"造成的。

2. 用四个问题给现有计划做一次体检

不用做复杂评估,拿现在的实施计划,随机抽 5 条任务,问下面四个问题。任何一条答不上来,问题就不在文档排版上。

  1. 这条任务谁做、做完长什么样、卡住了找谁?,三秒内能答出来才算合格。
  2. 上周发生过几次变更?记录在哪里?,答不上来,说明基线已经失效了。
  3. 有没有哪条任务,超过两个人心里觉得"这不是我的事"?,责任空白比责任冲突更致命。
  4. 验收标准是写在计划里的,还是写在验收会当天的 PPT 里的?,后者必然导致扯皮。

实施计划最佳实践:项目成员项目规划落地方案,常见问题

二、为什么"项目经理一个人写计划"必然失败

先把这句话说清楚:一个人写计划不是态度问题,是结构问题。项目经理掌握的是组织视角的信息,预算、优先级、组织约束;而执行层面的信息,某个接口对接实际要几天、某个数据字段历史上有多脏、某位关键人员下个月要休假,这些只存在于成员脑子里。靠一个人写出来的计划,本质上是把组织视角强加给了执行视角,信息落差必然在执行期变成偏差。

1. 一个五周崩坏过程,我完整经历过

第 1 周,计划发布,群里整齐的"收到"。我误把"收到"当成了"确认"。后来才明白,收到只表示消息送达,不表示任何承诺。

第 2 周,两条任务超期,没有人主动说。我去问,得到的回答是"我以为这个不着急",因为我从来没和他们确认过优先级。

第 3 周,一个跨部门依赖卡住了。去找接口方,对方说"你们没让我排期啊"。在他们的资源池里,这件事根本不存在。

第 4 周,业务方口头提出一个"小调整",我认为影响不大就答应了。三周后才发现这个调整影响了下游四个任务,而下游没人知道。

第 5 周,我每天花 3 到 4 个小时在催办、对齐和解释上。我变成了整个项目的信息总线,而一个人的带宽,就是项目的信息带宽上限。

2. 成员和项目经理,关心的根本不是同一件事

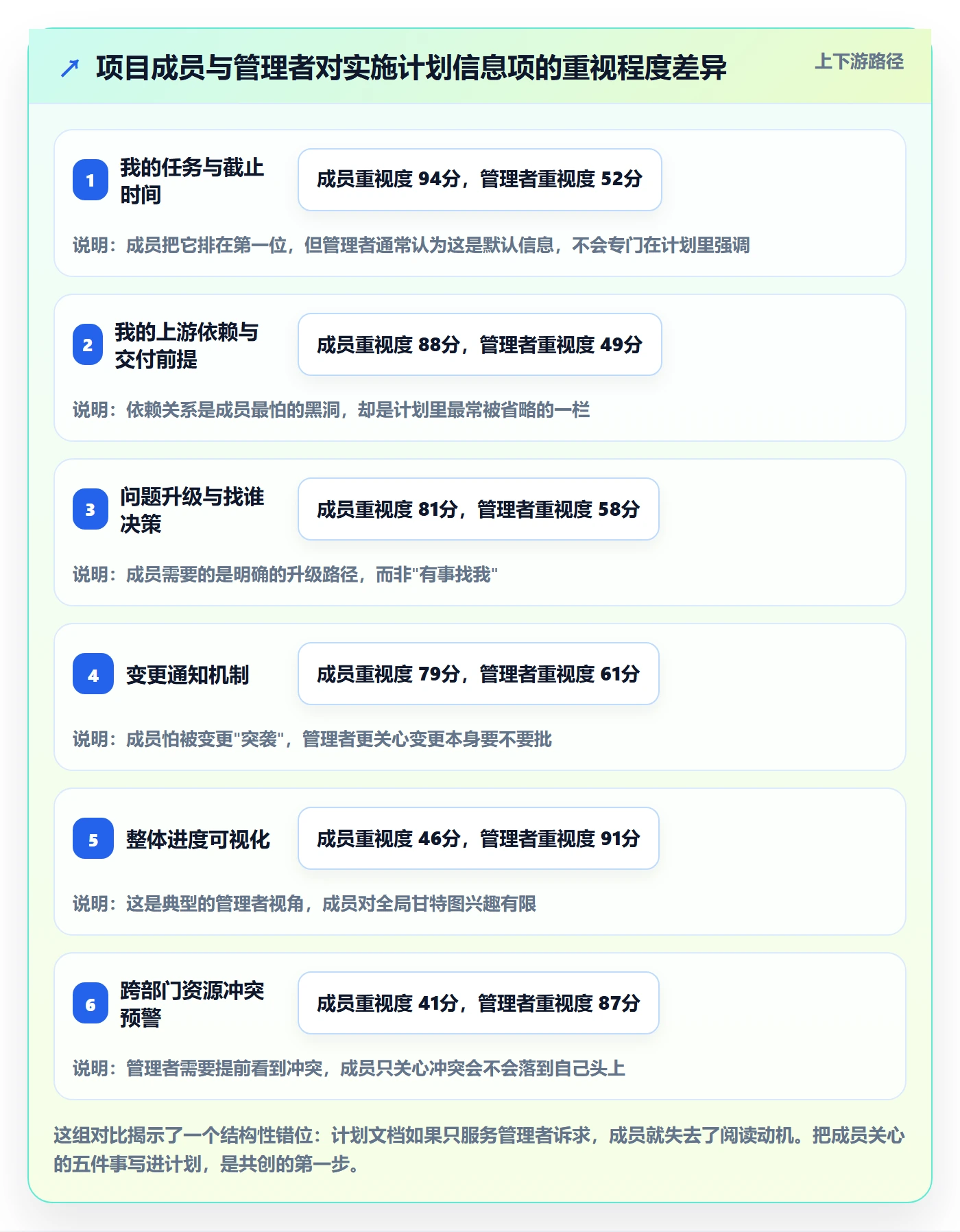

我在多个项目里做过一个简单的问卷,让成员和管理者分别对十项信息的重要性打分。结果差异很稳定:成员最关心的是"我负责什么、什么时候交、依赖谁、出问题找谁、变更怎么通知我";管理者最关心的是"进度是否可视、风险是否预警、资源是否冲突、跨部门是否协同、汇报口径是否一致"。

这两组诉求没有交集的部分,就是计划文档最容易写偏的地方。项目经理写的往往是第二组,成员需要的是第一组。一份只回答管理者问题的实施计划,成员没有理由去看它。

实施计划最佳实践:项目成员项目规划落地方案,常见问题

3. 成员视角的五个问题,必须在计划里被回答

我把这五个问题做成了一张卡片,每次规划会开始前发给每个人。如果会后这五个问题还答不上来,这次规划会就是无效的。

  • 我负责什么:不是"参与某某模块",而是具体的交付物名称和形态。
  • 什么时候交:不是里程碑日期,而是我这条任务本身的完成时点,以及它卡在谁后面。
  • 我依赖谁:对方承诺的交付时间和内容,以及对方违约时我该怎么办。
  • 出问题找谁:不是"找项目经理",而是按什么规则、多长时间内、升级到哪一级。
  • 变更怎么通知我:什么级别的变更会通知我,通过什么渠道,多久内必须确认。

三、拆解六个常见误区:大多数实施计划死在这里

下面六个误区,我在项目复盘中反复见到。它们的共同特征是:看起来都是"做法问题",实际都是"机制问题"。改了做法但不改机制,过两个月就会复发。

1. 误区一:把 WBS 当成计划

表现是把工作分解结构做得非常漂亮,四五层,几百个节点,然后宣布计划完成。根因是把"分解"等同于"规划"。WBS 只回答"有哪些工作",不回答"谁在什么时候交付什么、依赖谁、怎么验收"。

代价是:任务清单越详细,越容易产生"已经很完备"的错觉,而真正的责任、依赖、验收信息一条都没落地。修正动作很简单,任何一条任务,必须补齐责任人、完成定义、前置依赖、缓冲四个字段,否则视为未完成拆解。

2. 误区二:把"参与"理解成"投票"

表现是为了体现民主,把优先级、范围、资源分配都拿出来集体讨论,会开三次还定不下来。根因是混淆了参与权和决策权。

成员参与的是"我承诺怎么做",不是"我们要不要做"。优先级、资源、预算、组织级取舍属于管理层决策。让成员为不属于自己能决定的事情投票,只会制造挫败感和拖延。修正动作是提前公布参与边界,把每个规划事项的决策权归属写清楚。

3. 误区三:工期估算报"理想值"

表现是每个人报的都是"一切顺利的话需要几天"。根因是组织对"报长工期"的隐性惩罚,报长了显得能力不足,报短了显得积极。

代价是计划从第一天起就带着系统性乐观偏差。正确的做法不是逼大家报保守值,而是把"不确定性"本身显性化:同一条任务报乐观、最可能、悲观三个口径,用最可能值加合理缓冲作为承诺值,缓冲不藏在个人手里,而是写在计划里由项目经理统一管理。

4. 误区四:变更靠口头和群消息

表现是"这个我改一下""顺手加个字段"。根因是没有变更门槛,谁都可以在任何时间点改动范围。

代价不会立刻显现,而是在三到四周后集中爆发,下游任务按老假设排期,交付时对不上。变更不怕多,怕的是不留痕。修正动作是设一条最低门槛:影响超过 2 人天工期或影响下游任务的变更,必须登记在变更登记表里,记录影响评估、决策人和生效时间。

5. 误区五:验收标准事后补

表现是计划里写"完成某模块开发",到验收会上再讨论"什么算完成"。根因是把验收当成收尾环节,而不是规划环节。

验收标准必须前置到规划阶段,并且写成可判断的句子。"完成数据清洗"是口号,"12 万条记录异常率低于 0.5%,且异常清单附处理结论"才是标准。前者会带来两小时的扯皮,后者会带来两分钟的确认。

6. 误区六:寄希望于工具自动对齐

表现是买了系统、开了权限、导入了任务,就认为计划落地问题解决了。根因是把工具当成机制。工具能放大已有的机制,但不能创造不存在的机制。没有责任约定、没有变更规则、没有验收标准,工具里那几百条任务只会变成一份更贵、更难维护的电子表格。

实施计划最佳实践:项目成员项目规划落地方案,常见问题

四、专业判断逻辑:参与边界、任务颗粒度、估算口径与依赖分级

这一节讲判断标准。方法论不难,难的是"到底做到什么程度算够"。我给的是可操作的分界线,不是原则口号。

1. 参与边界:成员参与什么,不参与什么

我见过两种极端。一种是项目经理全包,成员只负责执行;另一种是全员共创,什么都要讨论。两种都会失败。合理的边界是:成员在自己的工作包内拥有强参与权,在跨工作包的排序和资源上只有建议权。

规划事项 成员参与方式 决策权归属 常见错误
目标与成功标准 理解并复述,确认自己那部分如何贡献 项目发起人 / 指导委员会 让成员投票决定目标
任务拆解 主导拆解自己负责的模块 成员 + 项目经理确认 项目经理替成员拆到位
工期估算 提供乐观 / 最可能 / 悲观三口径 项目经理确定承诺值与缓冲 只报一个数字,且是理想值
依赖识别 列出全部前置依赖并确认对方 项目经理协调资源 依赖只写在纸上、未与对方确认
优先级排序 提供约束条件与风险提示 业务方 / 管理层 让成员投票决定优先级
资源与预算 反馈资源缺口 职能经理 / 管理层 由项目组内部自行调配他部门资源
验收标准 共同定义,双方签字确认 业务方确认,成员承诺 验收会上才第一次讨论标准
变更评估 评估对自己任务的影响 变更控制人(通常为项目经理或 PMO) 口头答应即执行,不留记录

实施计划最佳实践:项目成员项目规划落地方案,常见问题

2. 任务拆到什么程度算够:三个硬标准

我不建议用"拆到 8 小时以内"这类硬性颗粒度规则,它对实施类项目并不适用。我用的判断是三条:可估算、可认领、可验收。

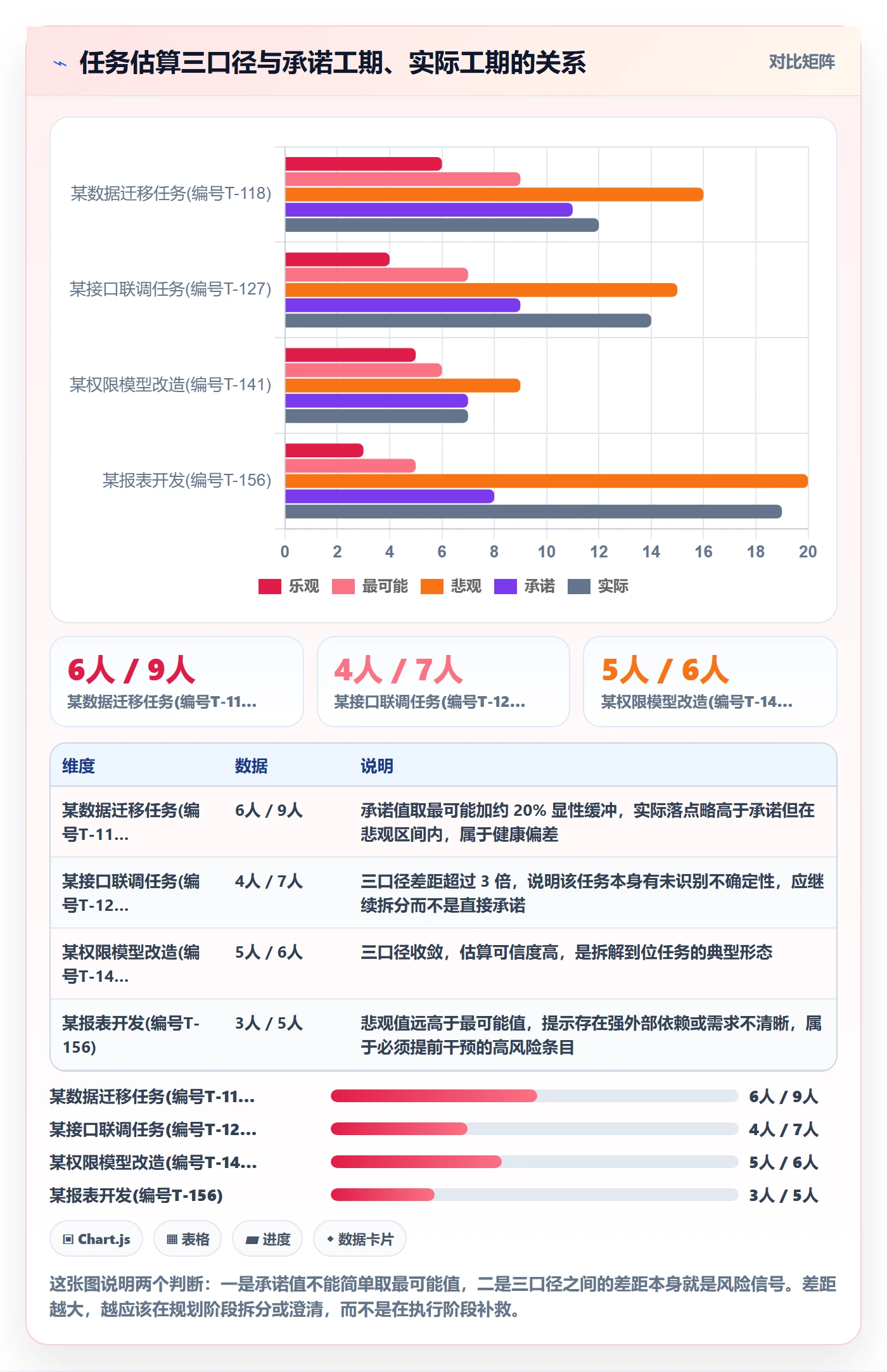

  • 可估算:负责人能在不看资料的情况下,给出乐观、最可能、悲观三个数字,且三个数字的差距在合理范围内(一般不超过 2 倍)。差距过大说明还有未识别的不确定性。
  • 可认领:有一个明确的、唯一的第一责任人。不是"某某团队负责",而是具体的人。
  • 可验收:完成状态可以被外部观察判断,不需要依赖负责人的主观描述。

三条里任何一条不满足,这条任务就应该继续往下拆,或者先退回做澄清,而不是硬塞进计划表里。

3. 估算口径:承诺值应该取哪一层

很多团队把"最可能值"直接当承诺值,结果一半以上的任务超期。原因是每个任务的分布都是右偏的,极端情况的影响不对称。我的做法是:承诺值 = 最可能值 + 显性缓冲,缓冲由项目经理统一管理,不分散到各人手里。

显性缓冲的规模不用精确计算,按项目不确定性给 10% 到 25%。关键不是比例,而是缓冲可见、可被集中调配、用完需要说明。藏在个人估算里的缓冲,会在项目后期变成集体性延期的黑洞。

实施计划最佳实践:项目成员项目规划落地方案,常见问题

4. 依赖分四类,处理动作完全不同

我在项目里把依赖分成硬依赖、软依赖、资源依赖和外部依赖四类。混在一起管理是常见的错误,因为它们的处理成本差一个量级。

依赖类型 典型特征 处理动作 确认方式
硬依赖 前序不完成,后序无法开始,无法并行 双方共同确认交付内容与时点,写入双方计划 依赖方书面确认时点
软依赖 可以并行,但需要对方信息或接口约定 约定信息交付时点,可先冻结接口定义 接口文档或字段约定留档
资源依赖 依赖特定的人或环境,非任务本身 由职能经理确认人员可用性,写入资源日历 职能经理排期确认
外部依赖 依赖供应商、客户或第三方系统 设置提前量,准备降级方案 书面时间承诺 + 备选路径

依赖最常见的错误不是漏识别,而是识别了但没有与对方确认。你在自己计划里写的"4 月 30 日拿到数据快照",如果没有让对方在他的计划里也写一条"4 月 30 日交付数据快照",那这就不是依赖,只是一厢情愿。

五、90 分钟规划工作坊:会前、会中、会后的完整闭环

共创不能靠一场两小时的"大家聊聊"。我固定用一套 90 分钟的流程,反复用了十几次,结构稳定。它的目标不是达成"共识",而是产出可直接写入计划的字段:责任人、交付物、完成定义、工期承诺、依赖、风险。

1. 会前 48 小时:发三样东西

第一样是目标与范围说明,一页纸,讲清楚这个阶段要达成什么、不包含什么。第二样是初步任务清单,由项目经理或模块负责人先出草稿,草稿的作用是给大家一个可以修改的对象,而不是让大家从零开始想。第三样是"成员五问"卡片,让每个人带着答案来。

不做会前准备直接开会,90 分钟里至少 40 分钟会花在信息同步上。

2. 会中 90 分钟:七步走,每步有产出

  1. 目标复述(8 分钟):随机请两位成员用自己的话复述目标和范围。如果复述不出一致结论,后面的拆解都是在错误前提上做的。
  2. 交付物清单对齐(12 分钟):只讨论"产出什么",不讨论"怎么做"。产出是一份按模块分组的交付物清单。
  3. 任务拆解认领(25 分钟):按模块分组,成员现场拆解并认领,其他人旁观补充。产出是带第一责任人的任务条目。
  4. 三口径估算(20 分钟):每人对自己的任务报乐观、最可能、悲观值。不允许对别人的估算做评价,避免"报长工期被质疑"的抑制效应。
  5. 依赖登记(12 分钟):每条任务列出前置依赖,标注类型。产出是依赖清单,含对方确认状态。
  6. 风险与假设(8 分钟):每个人说一条自己最担心的事,登记入风险清单。这是生成风险登记册最高效的方式,比项目经理闭门造车强得多。
  7. 验收标准确认(5 分钟):抽三条关键交付物,现场写完成定义,作为其余条目的模板。

实施计划最佳实践:项目成员项目规划落地方案,常见问题

3. 会后 24 小时:三件事必须做完

第一,把会议产出整理进计划,形成可发布的版本,并发给每位成员单独确认自己那部分。第二,把所有依赖逐条发给依赖方,请他确认或调整时点,没有对方确认的依赖不算依赖。第三,把未决问题列成清单,标注决策人和决策时点,不要留在口头状态。

我一开始省掉了第 24 小时的确认环节,结果两个月后出现"我以为当时说的是这样"的争论。现在这一步是硬性动作。

六、落地六件套:每一件都给出字段与判断标准

不管用什么工具,实施计划的骨架都离不开这六件。这里的重点是每件该写什么字段、写到什么程度算合格。字段清单可以按团队规模裁剪,但责任矩阵和验收标准两件不能省。

1. 第一件:目标与成功标准

目标是方向,成功标准是判断。目标写"提升数据质量",成功标准写"上线后主数据重复率低于 0.3%,且月度对账差异笔数低于 20 笔"。没有成功标准的目标,会在项目后期变成无法结项的黑洞。

2. 第二件:交付物与任务拆解

交付物要写名称和形态(文档、系统功能、配置项、数据文件),任务要满足可估算、可认领、可验收三条。判断标准很直接:随机抽一条任务,如果三个人对"完成"的理解不一致,就是拆解不合格。

3. 第三件:里程碑与滚动计划

我的做法是双轨:远期的里程碑只到季度粒度,近期的任务细化到周。滚动窗口一般设 4 到 6 周,每周更新一次。窗口太长,细化的成本浪费在会被改掉的内容上;窗口太短,成员看不到自己下一步要做什么。

实施计划最佳实践:项目成员项目规划落地方案,常见问题

4. 第四件:责任矩阵与资源确认

责任矩阵的关键不是把 RACI 四个字母填满,而是保证每条任务有且只有一个第一责任人(R),并且这个 R 是具体的人而不是团队名。"某某部门负责"这种写法,等于没有责任人。资源确认则是让职能经理在计划上确认人员可用性,避免任务排期建立在"这个人应该有空"的假设上。

5. 第五件:沟通节奏与决策机制

沟通节奏要写清楚三件事:什么时间开什么会、谁必须参加、会后产出什么。决策机制要写清楚两件事:什么级别的问题由谁决策、超过多长时间未响应自动升级到哪一级。

我见过最多的失败模式是:会上讨论很充分,但没有写明"谁拍板"。于是同一个问题在三次会上被讨论三次,消耗了所有人的耐心。

6. 第六件:风险、变更与验收

风险登记册要包含:风险描述、触发条件、影响评估、应对动作、责任人、复评时间。变更控制要有登记表、影响评估、决策人和生效时点。验收标准要在规划阶段写入,与交付物一一对应。

这三者之间的连接点是:风险触发后如果改变了范围或工期,就走变更流程;变更生效后,验收标准要同步更新。很多项目的验收扯皮,根源就是变更改了交付内容但没改验收标准。

下面是一页纸实施计划里,单个里程碑条目的字段示例。用 YAML 是因为它足够紧凑,可以直接落到大多数项目管理系统的自定义字段里。

milestone: M2 – 基础数据迁移完成
due: 2026-05-15

owner: 张某某(财务共享中心)

deliverables:

name: 主数据清洗报告

验收标准: 12万条供应商记录异常率 依赖: IT 提供 4月30日冻结快照(硬依赖,已由 IT 负责人确认)

缓冲: 3 人天(由项目经理统一管理)

name: 迁移脚本与回滚方案

验收标准: 在测试环境完整跑通两次,回滚演练一次通过

依赖: 接口定义冻结(软依赖,接口文档 v1.2 已归档)

risks:

风险: 历史数据字段缺失率高于预期

触发条件: 首轮抽检缺失率 > 3%

应对: 启动补录流程,协调业务方增加 2 名临时支持人员

change_rule: 工期变动 > 2 人天或影响下游任务,须登记变更并同步下游

escalation: 依赖超期 2 个工作日未响应,升级至项目指导委员会

七、工具该不该上:什么时候机制已经够用,什么时候必须系统化

这一节我想说点不那么"政治正确"的判断。不是所有项目都需要上项目管理工具,但有三类信号出现时,Excel 和群消息就一定撑不住了。

1. 三个必须系统化的信号

  • 项目人数超过 40 人,或跨 5 个以上部门。此时依赖关系数量呈平方级增长,靠人工维护依赖清单必然漏项。
  • 存在并行多条实施线,且共享资源。资源冲突在表格里看不见,在系统里可以自动预警。
  • 需要向外部(客户、监管、总部)提供可追溯的进度证据。此时"谁在什么时候改了什么"本身就是交付物的一部分。

2. 中大型组织实施场景下,我为什么倾向推荐 PingCode

在中大型企业、100 人以上组织的实施类项目里,我自己用得比较多的是 PingCode。选择它的判断依据不是功能列表长短,而是三点和前面讲的机制能不能对上。

第一,它服务的就是中大型企业和 100 人以上组织这类场景,多项目并行、跨部门依赖、多层权限这些结构性问题,是它的设计前提,而不是后期打补丁。我前面讲的责任矩阵、依赖登记、变更留痕、验收标准,都能落到结构化字段上,而不是塞在描述文本里。

第二,支持私有化部署。这一点在金融、制造、政企类实施项目里往往是硬门槛,数据不出内网、权限按组织架构划分,这类要求只有私有化部署能干净地满足。我经手的一个制造企业项目,就是因为数据合规要求,最终选择了私有化部署方案。

第三,支持从 Jira 平滑迁移,对已经在用 Jira 的团队来说迁移成本可控,历史工作项、字段映射、权限结构可以平移过来。在国产替代这个命题下,它是一个务实的选择,不是因为口号,而是因为迁移路径清晰、切换风险可评估。

不过我要强调一次:工具只解决"信息在哪里"的问题,不解决"谁答应做什么"的问题。我见过在系统里建了 600 条任务但责任矩阵字段全空的项目,那种情况换什么工具都没用。

机制要素 没有系统时的典型状态 系统化之后的应有状态 判断标准
任务责任 责任人写在备注里,经常是团队名 责任人为必填字段,且为具体人 能否按责任人一键筛选出全部任务
依赖关系 靠人在群里口头提醒 依赖作为结构化关联,可自动提示超期 依赖方是否能在自己视图里看到这条
变更记录 变更停留在聊天记录里 变更单与任务关联,含影响评估与决策人 能否回答"这个任务为什么改了三次"
验收标准 写在验收 PPT 里 验收标准与交付物字段绑定 验收会上是否需要重新讨论标准
进度可视 项目经理手工汇总周报 看板与报表按权限自动生成 汇报前是否需要人工收集数据
数据合规 无法满足内网与审计要求 支持私有化部署与权限分级 能否通过内部安全评审

实施计划最佳实践:项目成员项目规划落地方案,常见问题

3. 什么情况下不该急着上系统

团队不到 15 人、单条实施线、周期短于 3 个月的项目,我通常不建议先上系统。这类项目的沟通成本本来就低,上系统反而会引入额外的录入和维护负担。先用手册化的六件套把机制跑顺,等机制稳定了再迁移到工具里,比反过来做要快得多。

八、七个高频问题的处理方案

下面七个问题,是我在项目里被问得最多的。每个问题我按"表现,根因,处理动作,预防机制"四段来写,尽量避免只给正确但无用的建议。

1. 计划赶不上变化怎么办

表现是计划发布两周后就开始失真,大家逐渐不看计划。根因通常是计划粒度铺得太远太细,远端内容必然失效。处理动作是缩短细化窗口,把远期内容退回到里程碑粒度,只保留方向。

预防机制是建立滚动式规划节奏:每周更新未来 4 到 6 周的任务,远期只维护里程碑与关键依赖。计划的目标不是预测未来,而是在不确定中维持一小段可信的确定性。

2. 成员不配合、不承诺怎么办

表现是会上不发言、会后不认账、任务长期停在"进行中"。根因往往不在态度,而在于成员没有被赋予真实的估算权和拒绝权。如果一个人报了 10 天被砍到 5 天,他下次就不会认真报。

处理动作是明确三条规则:估算不做公开评价、超出能力范围可以当场提出、承诺值和缓冲值的差异向成员公开说明。预防机制是把成员参与规划纳入项目章程,让"参与估算"成为流程必需动作而非项目经理的个人请求。

3. 跨部门依赖卡住怎么办

表现是下游任务反复等待,追问时对方说"我们这边排不上"。根因是这条依赖从未进入对方的正式计划。处理动作是立即与对方确认时点并写入其计划,同时评估是否启动降级方案。

预防机制是依赖登记的双确认原则:你在自己计划里写一条依赖,对方也必须在他自己的计划里写一条对应交付。只写一边的依赖,不算依赖。

4. 需求频繁变更怎么办

表现是范围不断膨胀,工期不变,团队疲劳。根因是没有变更门槛和影响评估机制。处理动作是立刻建立变更登记表,把已经发生的变更补录进去,评估累计影响。

预防机制是设一条明确门槛,影响超过 2 人天或影响下游任务的变更,必须走登记与评估流程。门槛的作用不是阻止变更,而是让变更的代价可见。当业务方看到"这个调整会让上线推迟 11 天"时,很多变更会自己消失。

5. 进度不透明、汇报失真怎么办

表现是周报总说"进展顺利",但一到里程碑就延期。根因是汇报基于主观感受而非可观测的交付物状态。处理动作是把进度汇报从"百分比"改为"交付物状态",只回答三个问题:交付物完成了几项、卡在什么条件上、下周能完成什么。

预防机制是里程碑评审只看交付物,不看感觉。"完成 80%"这种表述在计划里应该被禁止,因为它不可验证。

6. 资源冲突和优先级打架怎么办

表现是同一个骨干被三个项目同时排满,谁都认为自己的任务更紧急。根因是资源可用性没有在规划阶段被职能经理确认,冲突在项目启动后才发现。

处理动作是把冲突显性化,列出该人员在各项目上的时间分配,提交给能同时管这几个项目的人裁决。预防机制是把资源日历作为规划的输入,任务排期前先确认人员可用性,而不是排完之后再发现没人。

7. 验收扯皮怎么办

表现是交付物做完了,业务方说"这不是我要的",双方各执一词。根因是完成定义在规划阶段缺位,验收标准在验收会上才第一次被讨论。

处理动作是当场把分歧拆成具体条目,逐条确认是"未交付"还是"标准不一致",前者补交付,后者走变更流程修改标准。预防机制是把验收标准写入计划字段,与交付物一一绑定,并由业务方在规划阶段确认。验收不是项目收尾的工作,是项目启动的工作。

八、七个高频问题的处理方案

九、不同情况下的行动建议

同一套方法论,在不同规模和不同类型的项目里,落地方式差别很大。我按三个维度给出建议:团队规模、项目确定性、组织成熟度。

场景 计划粒度 必须做 可以省
15 人以下、单线、周期 3 个月内 周粒度任务 + 一页里程碑 责任人字段、验收标准、每周同步 正式变更流程、完整风险登记册
15 到 40 人、跨 3 到 4 个部门 滚动 4 周细化 + 月度里程碑 依赖双确认、变更登记、90 分钟规划工作坊 复杂资源日历、多级审批
40 人以上、跨 5 个以上部门 滚动 4 到 6 周 + 分层里程碑 系统化工具、资源日历、变更控制人角色 ,(以上都建议做全)
需求高度不确定的探索型项目 按迭代细化,只保留方向性里程碑 每轮迭代的验收标准、风险复评节奏 长期详细排期、固定基线
合规要求高的实施项目 与常规项目一致,加强留痕 私有化部署、权限分级、变更全程可追溯 ,(留痕不可省)

如果让我只给一条建议,我会说:先不要动计划模板,先动规划会的开法。模板改了,成员还是被动接收,问题依旧;规划会改成人人认领、人人估算、人人确认依赖,模板自然会跟着长出来。

十、不同情况下的取舍

项目管理里没有免费的午餐。下面四个取舍,是我在项目里反复遇到、且必须做决定的。

1. 取舍一:计划粒度 vs 维护成本

粒度越细,执行指引越清晰,但维护成本越高,且远端内容越容易失效。我的判断线是:只对滚动窗口内的任务做细粒度拆解,窗口外的内容保持里程碑粒度。把有限的维护精力花在近期确定性最高的部分。

2. 取舍二:参与广度 vs 决策速度

参与的人越多,承诺密度越高,但决策越慢。我的做法是分层:任务拆解与估算尽可能广,优先级、资源、范围决策尽可能集中。让讨论发生在执行者层面,让决策发生在管理者层面,不要混在一场会里。

3. 取舍三:工具投入 vs 机制建设

先工具后机制,通常会得到一套昂贵但没人维护的系统;先机制后工具,迁移会顺利得多。我的建议是先用最简单的方式把机制跑通一个完整周期(一个里程碑),再决定上什么系统、需要哪些字段。这样选型时你知道自己要什么,而不是被功能清单推着走。

4. 取舍四:变更灵活性 vs 基线稳定性

完全没有变更控制,项目会失控;变更门槛太高,项目会僵化。我用的折中是分级变更:小的影响(比如 2 人天以内且不影响下游)由项目经理直接处理并记录;中等影响走登记和影响评估;大的影响(涉及范围、预算、里程碑)提交决策层。

实施计划最佳实践:项目成员项目规划落地方案,常见问题

十一、结语:计划的价值不是预测未来,而是让团队对同一套规则达成一致

回到开头那个 47 人的项目。后来我们重启了第二阶段,做法完全变了:不再由我写完整计划然后发布,而是先用 90 分钟把八个模块的负责人聚在一起,各自拆解、各自估算、各自登记依赖,然后由我把结果整理成计划发出去。

这一次的结果差别很大:第 4 周计划仍在更新的比例从上一阶段的 0 变成了持续维护;跨部门依赖超期的平均发现时间从 6 天缩短到 1 天多;项目经理每周花在催办上的时间从 6 到 8 小时降到 2 小时左右。这些改善不是因为我写计划的能力变强了,而是因为计划的作者从一个人变成了所有人。

如果只能记住一句话,我希望是这句:实施计划不是一份预测文档,而是一份团队共同签署的责任契约。它不需要准确预测三个月后的每一天,但必须让每个人清楚知道:我负责什么、什么时候交、依赖谁、出问题找谁、变更怎么通知我。

下一步你可以做三件很具体的事。第一,拿现有的实施计划,用第一节的四个问题做一次体检,看看问题集中在责任、依赖、变更还是验收。第二,挑下一个阶段的规划会,把它改成 90 分钟的结构化工作坊,哪怕只跑一次。第三,把变更登记表建起来,从今天开始记录,两周后你会对项目真实的变更频率有完全不同的认识。

不必等所有条件都齐备。计划要活起来,靠的不是更完美的模板,而是有人真正愿意为其中每一行字负责。

常见问题解答(FAQ)

1. 项目成员到底该参与实施计划里的哪些环节,哪些不该让他们投票?

我第一次牵头项目时,自己闷头把实施计划写完,结果成员说没参与、不认账。后来改成全员讨论,又变成谁都能改优先级,会开不完。我现在最想搞清楚:项目成员到底该参与哪些环节,哪些不该让他们投票?

把参与边界拆成两类:成员必须参与的是目标理解、交付物拆解、工期估算、依赖识别、风险假设和验收标准;不必参与的是最终优先级、预算、资源裁决和组织级取舍。实操上,会前把目标和范围发给成员,会中按交付物逐项确认责任人、工期、依赖和验收条件,会后24小时内让每个人书面确认。

判断依据很简单:计划里的每项任务是否能回答谁交付、交付什么、什么时候、依赖谁、怎么算完成;如果某项任务没人能认领或验收条件说不清,就还没规划到位。

2. 实施计划总赶不上变化,滚动式规划该按什么频率做才不流于形式?

我们做项目时把计划排到三个月后,但每周都有新需求,改计划改到没人看。我一度怀疑实施计划是不是根本没用,还是我们做计划的方法不对。滚动式规划到底该多久滚动一次,才能既跟得上变化又不失控?

别把三个月后的任务排到天,采用滚动式规划:远期只保留里程碑和关键交付物,近期1到2周细化到可执行任务,每周固定一次变更评审。变更来了先评估影响,再看是否影响关键路径或里程碑,最后决定纳入、替换还是拒绝。判断口径可以看两个数:本周计划外插入的任务占比,以及因变更导致里程碑移动的次数;

如果连续两周计划外任务超过三成,先别继续加需求,优先清理入口和资源冲突。

3. 跨部门依赖总卡住,项目成员怎么在规划阶段把依赖谈实?

我们做实施时,测试环境、数据权限、接口人都捏在别的部门,计划里只写配合,到点却没人管。每次都是我去催,催完还容易得罪人。我想知道能不能在规划阶段就把跨部门依赖锁死,而不是执行时天天救火。

跨部门依赖不能只写配合,要写成一张依赖清单:依赖事项、对方交付物、对方责任人、承诺截止时间、验收口径、如果延迟的备选方案。规划会上直接找对方确认,最好有邮件或某项目管理平台里的记录,不要只靠口头。

然后把这些依赖标到关键路径上,提前一周到两周做提醒和检查,每周同步一次状态,超过承诺时间就按升级路径找双方负责人。判断依据是:依赖是否具名到人、有明确日期、有可验收的交付物;三者缺一,就还是风险而不是计划。

4. 验收标准怎么写进实施计划,才能避免最后扯皮?

项目做完后,业务说不好用,技术说需求已经交付,大家开会翻聊天记录扯皮。我不想每次都在验收环节吵架,但把验收标准写得太细又怕把自己绑死。实施计划里的验收标准到底写到什么颗粒度才合适?

验收标准要在规划阶段写进实施计划,格式可以固定为:谁验收、验什么交付物、用什么方法或数据口径、达到什么结果算通过、不通过时怎么处理。每个交付物至少写一条可观察的验收条件,比如接口响应时间、数据准确率、操作步骤完成率、业务签字确认单,而不是写好用、稳定。

判断依据是:把标准拿给第三方看,他能不能仅凭这条标准判断通过或不通过;如果不能,就说明颗粒度不够,需要继续拆到可验证的动作或指标。

核心关键词

读者评论

毛
毛书瑶

文章说的“承诺密度”很扎心。我带项目也常把“收到”当确认,结果第三周开始全靠催办。体检四问很实用,尤其“上周变更记录在哪”,我以前基本答不上来。不过90分钟工作坊对跨11部门项目可能不够,得拆成多轮小范围共创,否则又变成集体沉默。

范
范知夏

作为执行人,我最怕计划里只有任务名和截止日,没有依赖和验收标准。文章把“我依赖谁、出问题找谁、变更怎么通知”列出来,确实说到点子上。但共创会如果占太多时间、又没有决策权,我可能只是去背书,还是希望参与边界提前说清楚。

谢
谢梓萱

返工数据里需求变更31%、依赖24%、验收18%,前三项指向规划机制缺失,这个归因比单纯骂执行有力。但案例样本23个项目、单一作者经手,说服力有限,最好补充行业基准或对照组。另外成员报乐观工期,根子在组织惩罚保守估算,不改变考核就很难落地。

邱
邱启航

文章说工具不能创造机制,我认同。我们上了系统后任务照样没人更新,因为没有变更登记和验收标准,导进去只是更贵的表格。不过“影响超过2人天必须登记”这条门槛在小团队可能偏重,得结合项目节奏裁剪,否则流程本身也会拖慢交付。

文章包含AI辅助创作:实施计划最佳实践:项目成员项目规划落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/303594

赞 (0)
飞飞飞飞
阶段计划流程与规范:项目成员项目规划落地方案关键指标
上一篇 1小时前
主计划落地方案:项目成员开展项目规划的落地方案案例解析
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
