三年前我被拉进一个 120 人规模研发组织的主计划评审会。轮到我汇报时,项目经理问我"你这个模块什么时候能交",我说"大概两个月吧"。六个月后,这句话成了复盘会上被反复引用的证据,不是因为我拖延,而是因为"大概两个月"这五个字里没有验收标准、没有前置依赖、没有风险触发条件,它在主计划里占据了一个格子,却没有任何可管理的信息量。

那之后我做了三年 PMO 与模块负责人的双重角色,复盘过二十多个项目的主计划文档。我最深的体会是:项目成员在主计划里制造的最大麻烦,不是排期不准,而是含糊的承诺。排期不准可以调整,含糊的承诺无法调整,因为你连该调哪一项都不知道。

这篇文章不谈"项目经理怎么管项目"。它只回答一个更窄、也更痛的问题:作为一个承接任务的项目成员,你怎样参与规划、怎样拆解任务、怎样在风险变成事故之前把它推上桌面。下面所有流程、字段和话术,都是我自己在真实项目里跑过至少两轮的版本。

一、先给结论:项目成员的规划能力,等于把不确定翻译成可管理信息的能力

如果只允许我留一句话给读者,我会说:主计划的质量不取决于项目经理排得多细,而取决于每一个承接任务的人,有没有把"不确定"翻译成"可管理的信息"。项目经理再强,也无法替你完成这次翻译,因为他不知道你手里的技术债、你的接口人有多忙、你的方案还有哪两条没验证。

基于这个判断,我把项目成员在主计划中要交付的东西收敛成三样:可验收的承诺、可追溯的依赖、可触发的风险。这三样东西合起来,构成我常说的"三个可见性"。

  • 承诺的可见性:你交给主计划的不是一个日期,而是一组"在什么前提下、按什么标准、能交付什么"的完整表述。
  • 依赖的可见性:你不在口头或群里确认依赖,而是把接口人、交付物、时间点、兜底方案四件事记录下来。
  • 变化的可见性:偏差一出现就往上走,而不是等到里程碑当天才说"来不及了"。

很多团队会把"按时完成"当成项目成员的核心考核项。我在实操中更倾向于换一个指标:偏差从发生到被关键干系人知晓的平均时间。这个指标降下来,项目的整体可控性会自动上升,因为所有补救动作都发生在成本还低的窗口里。

关注维度 项目经理视角 项目成员视角 冲突高发点
进度 里程碑是否按期、整体关键路径是否偏移 我这周能完成哪些任务、卡在哪一步 成员报"进行中",经理读到"没问题"
颗粒度 任务要能挂到甘特图上 任务要能被我一个人认领并验收 任务太大,估时变成拍脑袋
风险 风险要有等级、要有人负责 我担心这件事,但不确定算不算风险 担心被当成"能力不行",于是不说
变更 变更要走流程、要评估影响 需求方直接找我改,我不好意思拒绝 绕过流程的私下变更累积成工期黑洞

这张表里的第四行,是我见过最隐蔽的失控来源。变更不走流程不是流程问题,是项目成员缺少一句得体的拒绝话术。后面第四节我会给出可直接抄用的版本。

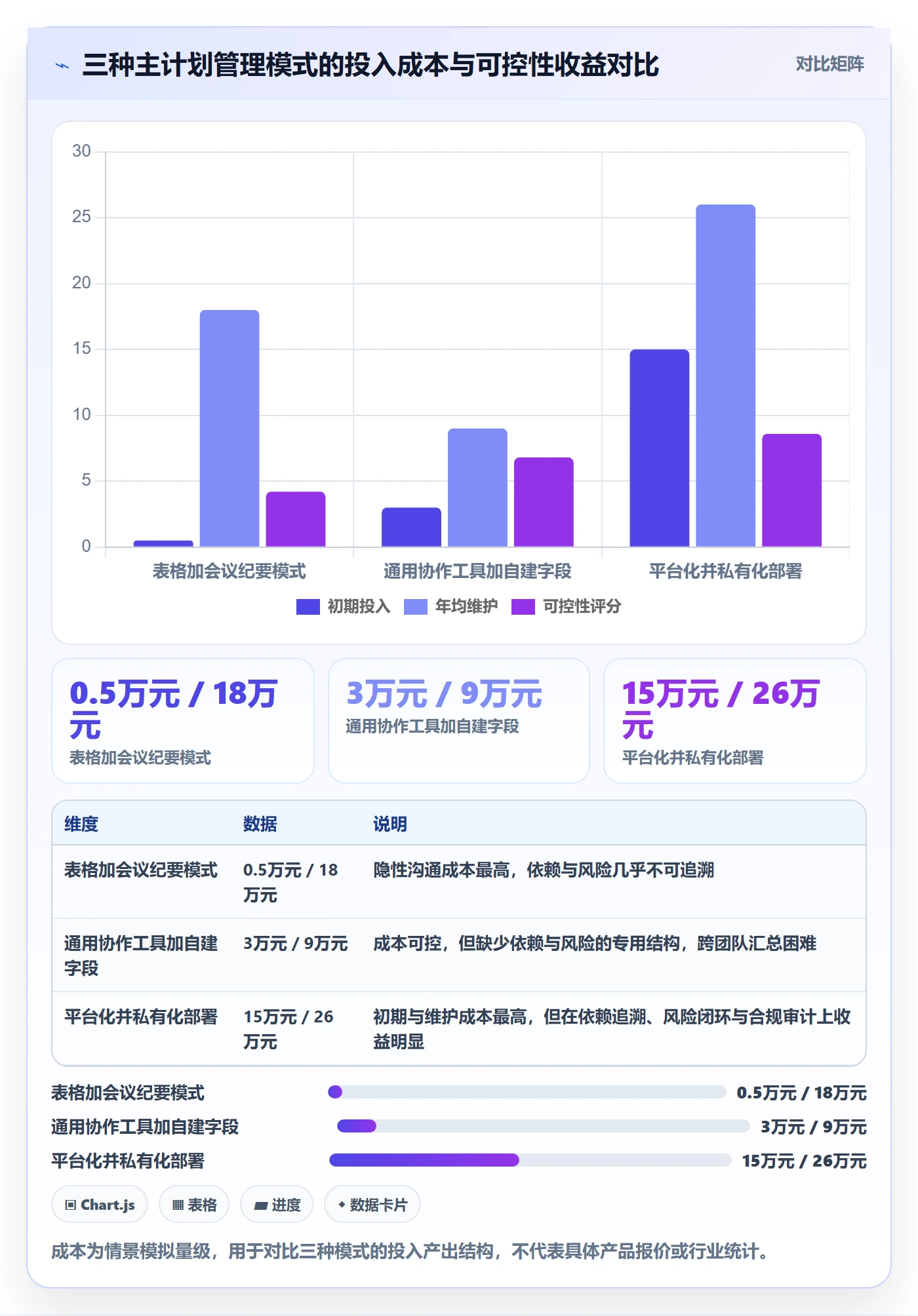

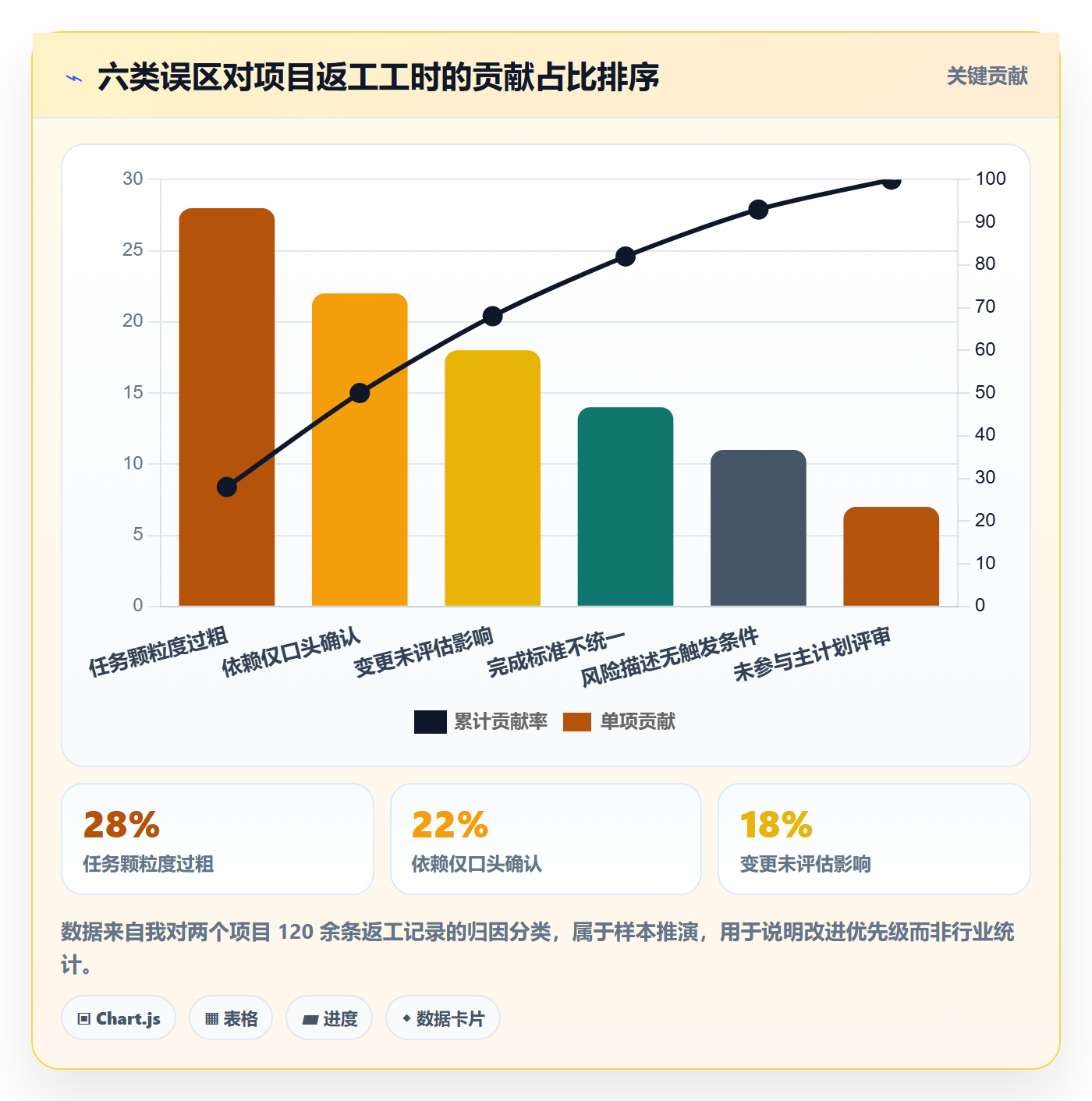

先说一个反直觉的判断:偏差越早暴露,返工成本越低,但"早暴露"对个人而言短期感受越差。这个矛盾决定了风险控制能不能落地,它不是工具问题,是激励与话术问题。下面这张图给出了我在多个项目里观察到的返工成本量级差异。

主计划管理指南:项目成员如何做好项目规划,风险控制全流程

二、真实场景:我在一个 120 人项目里看到的三个断点

回到开头那个项目。它不算复杂:一个面向企业内部业务的中台改造,8 个模块负责人,跨 5 个部门,周期 9 个月。主计划文档做得很漂亮,甘特图、里程碑、RACI 一应俱全。但项目在第 4 个月开始失控,复盘时我把问题归结为三个断点。

断点一:任务颗粒度不齐,导致进度无法聚合。同一个主计划里,有人把任务拆到"接口联调"这种 2 人日的粒度,也有人写"完成用户中心改造"这种跨两个月的条目。当这两种粒度混在一张表里,"整体完成 60%"这句话就失去了意义,它可能是真的 60%,也可能是被大任务吃掉的假象。

断点二:依赖靠口头确认。我统计过该项目 47 条跨模块依赖,其中只有 12 条在文档里有明确的接口人、交付物和时间点。其余 35 条的状态是"上次会上说过了"。当外部依赖延迟时,没人能说清是对方没交,还是我方理解错了交付物。

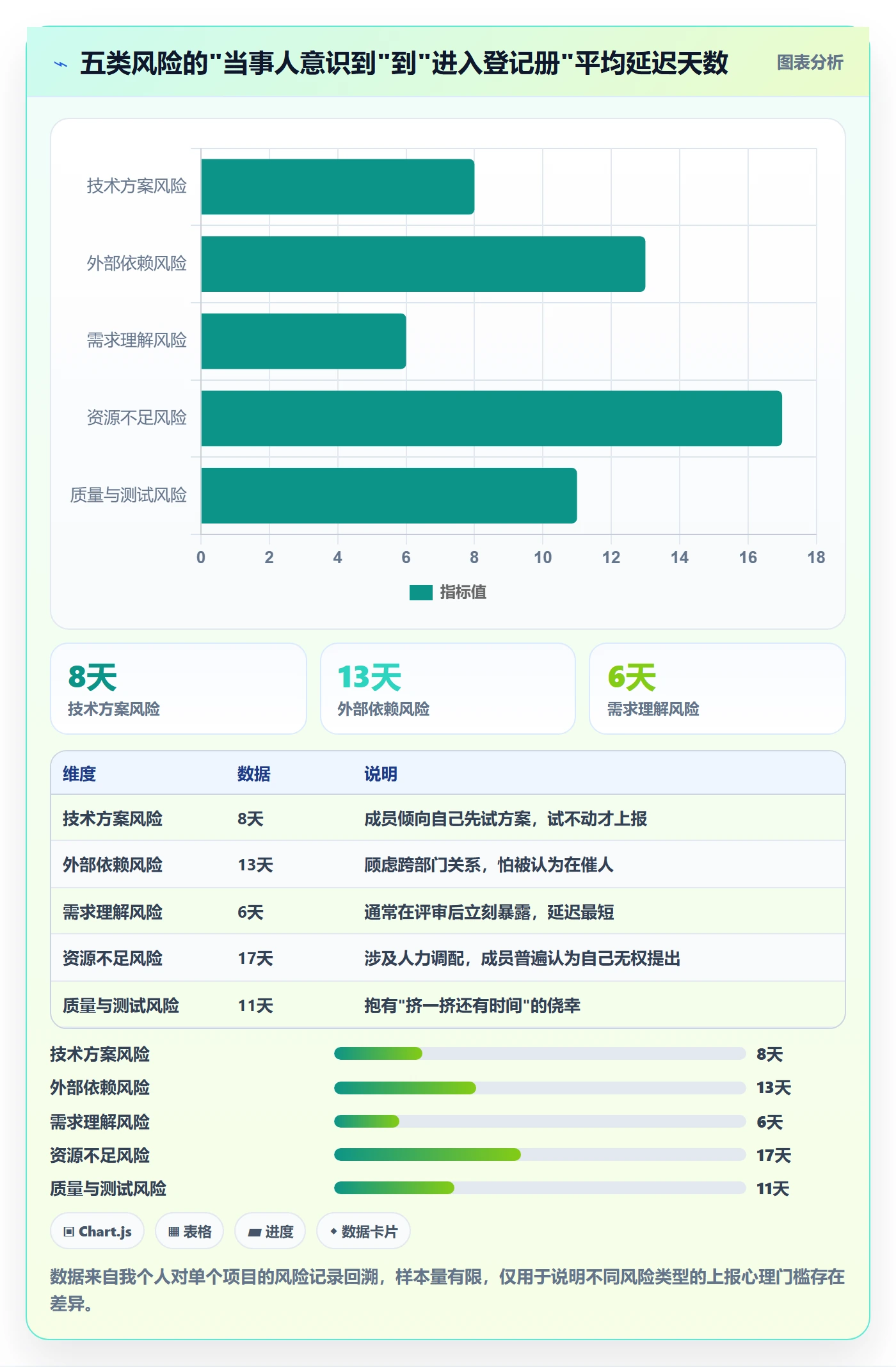

断点三:风险上报平均延迟 11 天。这是最让我难受的数字。我抽取了该项目 30 条最终演化为问题的风险记录,回看它们第一次被当事人意识到的日期,与第一次进入风险登记册的日期,中间差了 11 天。这 11 天不是能力问题,是心理成本问题,大家怕被贴上"搞不定"的标签。

主计划管理指南:项目成员如何做好项目规划,风险控制全流程

这三个断点有一个共同点:它们都不是信息缺失,而是信息没有被推到能起作用的人面前。所以我在设计后续流程时,不再纠结"怎么让成员更努力",而是解决"怎么让努力被看见、让担心被接纳"。

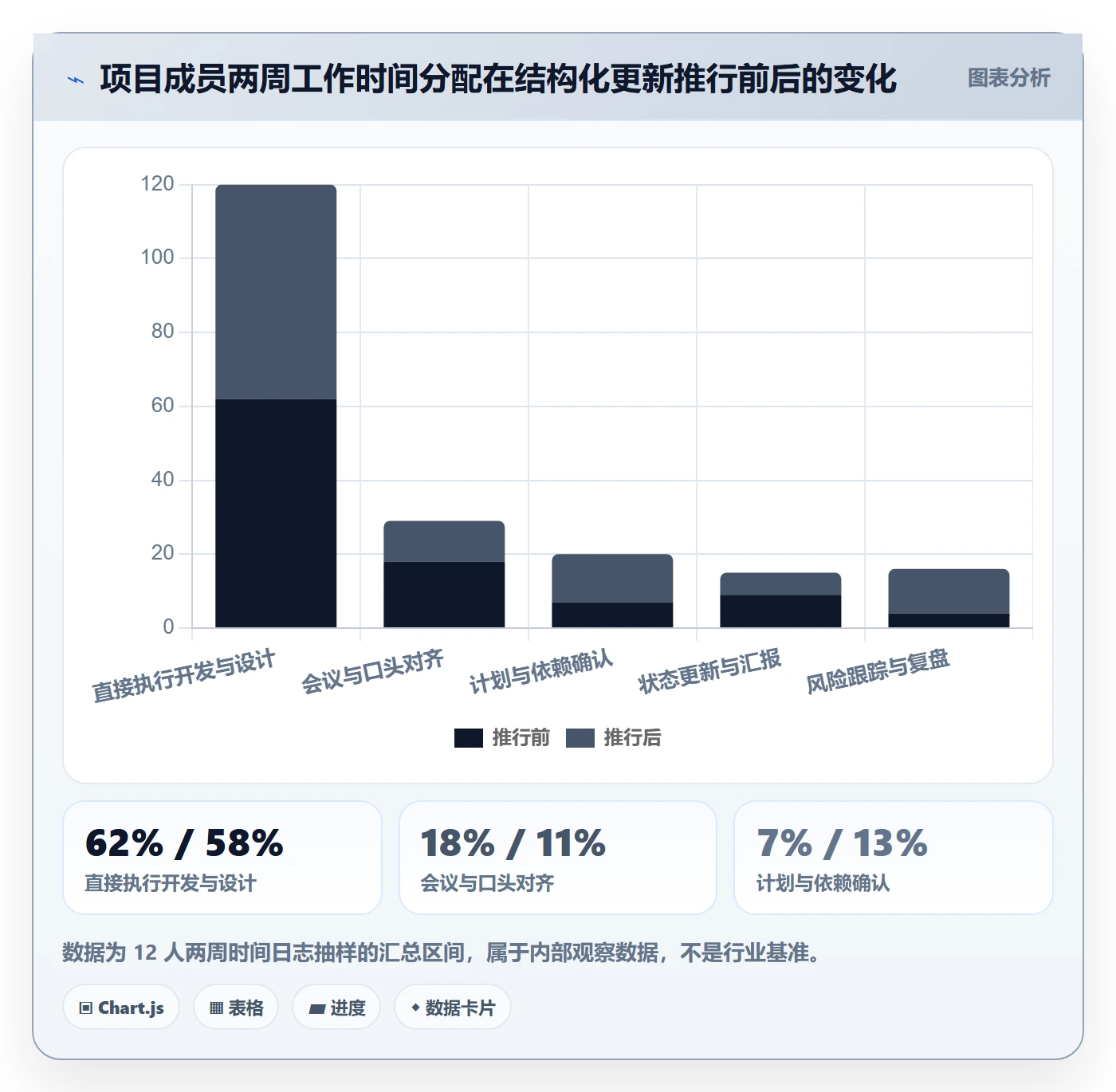

另一个我反复观察到的现象是时间分配。项目成员不是不愿意做规划,而是规划动作的时间被切碎了。下面这张对比图是我在某团队推行结构化更新前后,对 12 名成员做的两周时间日志抽样。

主计划管理指南:项目成员如何做好项目规划,风险控制全流程

三、拆解六个常见误区:它们是主计划失控的日常来源

误区之所以叫误区,是因为它们在做的时候都很合理。下面六条,每一条我都在项目里踩过或者看着别人踩过,也都在复盘时找到了可替换的动作。

1. 把主计划当成项目经理一个人的文档

这是最普遍的误区,也是最容易自我合理化的一个:"这不是我的职责范围。"但主计划一旦发布,它就是你对其他 7 个模块的承诺集合。你不看它,就意味着你的承诺是在不知情的情况下被别人写好的。

我的替换动作很简单:拿到主计划后,先只看与自己相关的三列,我的任务、我的前置依赖、我的交付日期。十分钟就能完成,但能拦住大量后期的扯皮。如果你发现某条任务的日期你从未答应过,这就是必须当场提出的问题,而不是等到交付前两周。

2. 任务颗粒度按"我能理解"来拆,而不是按"能被验收"来拆

我见过最多的颗粒度错误,是任务描述里带着"优化""完善""推进"这类动词。所有无法被第三方判断真假的任务,都不算任务,只算愿望。"优化登录性能"是愿望;"将登录接口 P95 响应时间从 800ms 降到 300ms,并在预发环境实测三次"才是任务。

一个可用的判断标准是:把任务交给一个没参与讨论的同事,他能不能判断这件事做完没有。如果不能,任务还不够细。

3. 依赖只做口头确认,不做记录

"上次会上说过了"是项目里最贵的六个字。口头确认的问题不在于对方不认账,而在于双方对交付物的理解本来就可能不一致。你说的是"接口能调通",他理解的是"接口文档交付",两者差了整整一个联调周期。

依赖必须落到四要素:接口人姓名、交付物形态、承诺时间点、延迟时的兜底方案。少一个,这条依赖在风险层面就等于不存在。

4. 风险描述写成情绪表达

"这个需求风险很大""感觉时间不太够",这类描述几乎没有信息量,因为接收方无法据此做任何决策。一句有效的风险描述必须包含触发条件和可量化的影响。"如果第三方支付网关在 3 月底前无法提供沙箱环境,联调将整体后移 5 个工作日,里程碑 M3 存在延期风险",这句话让读的人立刻知道该找谁、在什么时间点前解决。

5. 只报进度不报风险,而且"进度 100%"往往是需要复核的信号

我在多个项目里观察到同一个规律:周会上报出"完成度 100%"的任务,其中有相当比例在验收环节被打回。原因不是撒谎,而是完成的标准太主观,开发认为写完代码就是 100%,测试认为跑通用例才是 100%。

解决办法是把状态定义写死。我现在推行的五态是:未开始、进行中、有风险、阻塞、已完成。"有风险"必须单独成态,因为它强迫成员在"进行中"之外做一个判断,而这个判断正是风险控制的起点。

6. 变更不评估影响,先答应再想办法

需求方直接找成员改需求,成员出于配合心态先答应下来。单次看没有损失,累积起来就是工期黑洞。关键不是拒绝变更,而是把变更的影响显性化。我在实践中最常用的一句话是:"可以调整,我需要先评估它对工期和风险的影响,两小时后给你一个带选项的答复。"

这句话的作用是:既没有拒绝对方,又把变更重新拉回到评估流程里。绝大多数需求方在听到"带选项的答复"之后,自己就会重新判断优先级。

主计划管理指南:项目成员如何做好项目规划,风险控制全流程

四、专业判断逻辑:把模糊承诺变成可管理信息的五步

上一节讲的是不该做什么,这一节讲可替换的动作。下面五步是我自己在项目中反复使用并迭代过的版本,每一步都对应一个明确的输出物。

1. 承接判断:用三个标准检查任务是否成立

在答应任何一个日期之前,先用三个标准过一遍:可验收、可估时、可观测。可验收指存在明确的完成判据;可估时指你能拆出 3 到 5 个子步骤;可观测指执行过程中的状态能被外部看到。三条缺任何一条,都应该当场提出,而不是事后补救。

如果三条都满足,我才会承诺日期,并且承诺的形式是"在什么前提下、什么时候、交付什么"。这个表述看起来啰嗦,但它在后续每一次争议中都省下大量解释成本。

2. 任务拆解:从项目目标到个人可执行颗粒度

拆解不是把大任务切小,而是沿着"可验收"这条线往下切。我的做法是先写验收标准,再倒推任务。比如目标是"支持批量导入",验收标准是"单次导入 1 万条数据在 5 分钟内完成且错误行可下载",任务就自然切成:文件解析、分批写入、错误行收集、错误文件生成、压测验证。

颗粒度的经验区间是 0.5 到 3 人日。低于 0.5 人日的任务不值得单独跟踪,高于 3 人日的任务通常还没有拆到位。这不是硬规定,但对齐颗粒度是让进度百分比重新变得可信的最低成本手段。

下面这张漏斗图展示了从"项目目标"到"个人可执行任务"的过滤过程,每一层都会淘汰掉一批不够合格的任务描述。

主计划管理指南:项目成员如何做好项目规划,风险控制全流程

3. 依赖管理:四要素缺一不可

依赖是主计划里最容易被写成一句空话的部分。我要求所有依赖都必须具备四要素,缺任何一条就标记为该依赖"未确认"。

要素 不合格写法 合格写法 为什么关键
接口人 找后端同步一下 由用户中心模块负责人张某提供 延迟时可以定向升级,而不是全体拉会
交付物形态 给个接口 提供订单查询接口及联调环境,含字段说明文档 避免"文档交付"与"环境可用"的理解差
时间点 下周吧 3 月 14 日前提供,3 月 18 日前环境可用 把模糊承诺变成可对比的验收节点
兜底方案 无 若延迟超过 3 个工作日,先用静态数据打桩联调 让延迟不直接等于工期延迟

4. 风险表达:四字段话术模板

风险描述最常见的失败是写成情绪。我用的模板固定包含四个字段:触发条件、影响量化、应对动作、需要谁决策。下面是我实际使用的一版,可直接改写使用。

【风险描述】
触发条件:如果 XXX 在 [日期] 前仍未完成,

影响量化:[某交付物] 将延迟 [N] 个工作日,波及 [某里程碑],

涉及 [N] 人天的返工或等待成本。

应对动作:我方可以做的三件事是 1) … 2) … 3) …

需要决策:请在 [日期] 前确认是否 [具体决策选项 A / B],

若未确认,我方将从 [日期] 起按选项 B 执行。

这个模板里最重要的不是前三段,而是最后一段的"需要决策"。风险上报的效果,取决于它有没有把决策权明确交还给拥有决策权的人。只报告坏消息而不给选项,风险会停留在"知道了"的状态,永远无法闭环。

我还习惯在模板里附一句"若未确认将按哪个选项执行"。这句话的作用是设置一个默认动作,即使对方不回复,事情也在推进,而不是无限期停摆。

5. 区分问题、风险与隐患,用不同的处理通道

很多人把这三者混为一谈,导致风险登记册变成了问题清单。我的区分方式很直接:问题已经发生,需要排期修复;风险尚未发生但有明确触发条件,需要应对预案;隐患只是担忧,需要先做一次验证把它变成前两者中的一种。

把"隐患"识别出来单独处理,是我觉得最实用的一条经验。因为大量风险上报被驳回,并不是因为风险不重要,而是因为它还停留在"我感觉"的阶段。此时最有效的动作不是上报,而是花两小时做一次最小验证,用事实把它升级为有触发条件的风险。

主计划管理指南:项目成员如何做好项目规划,风险控制全流程

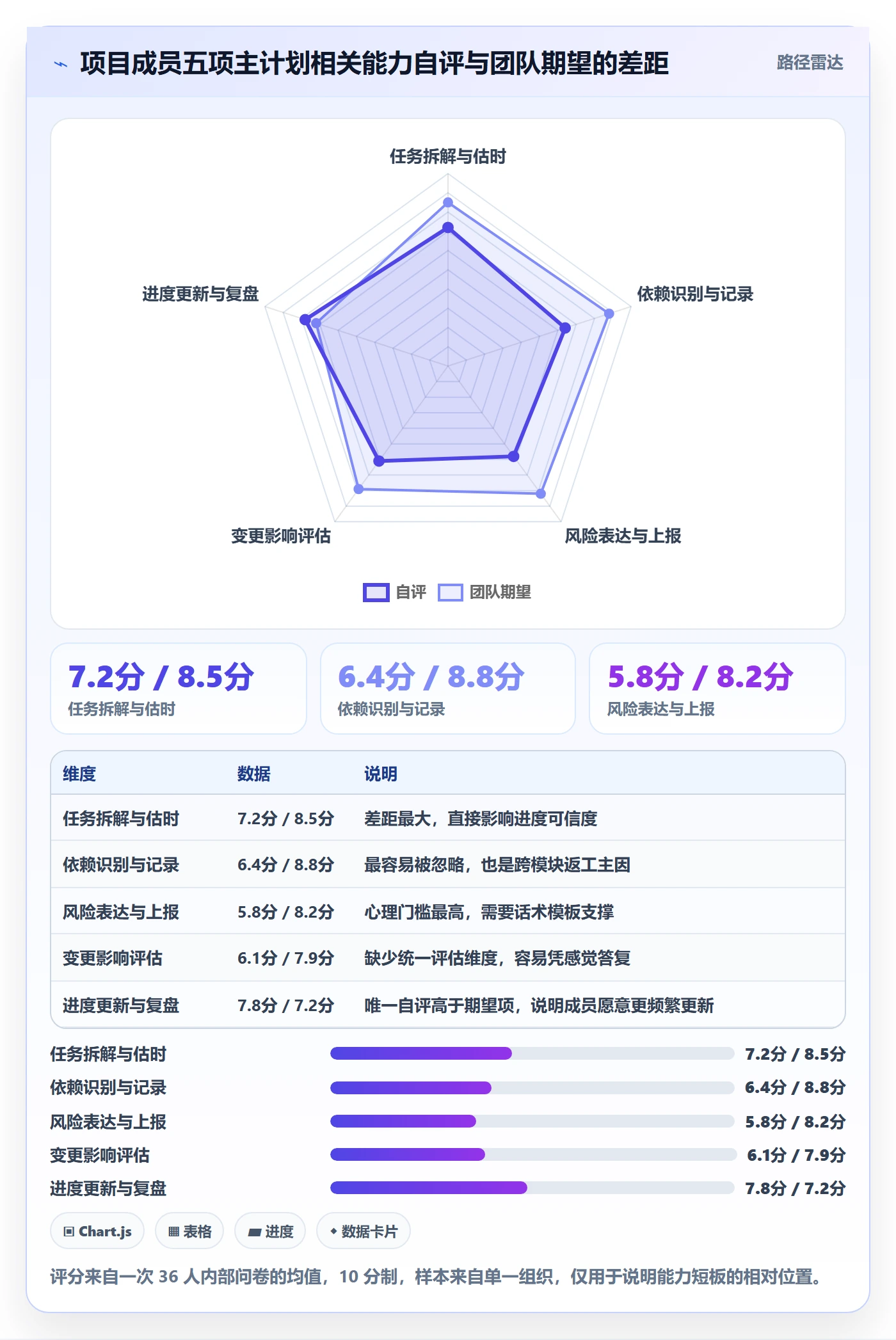

这张图里最值得注意的一项是"进度更新与复盘",它是唯一自评高于团队期望的项。这说明成员并不抗拒更新,抗拒的是低效更新。后面第五节会讲工具层面怎么解决这个问题。

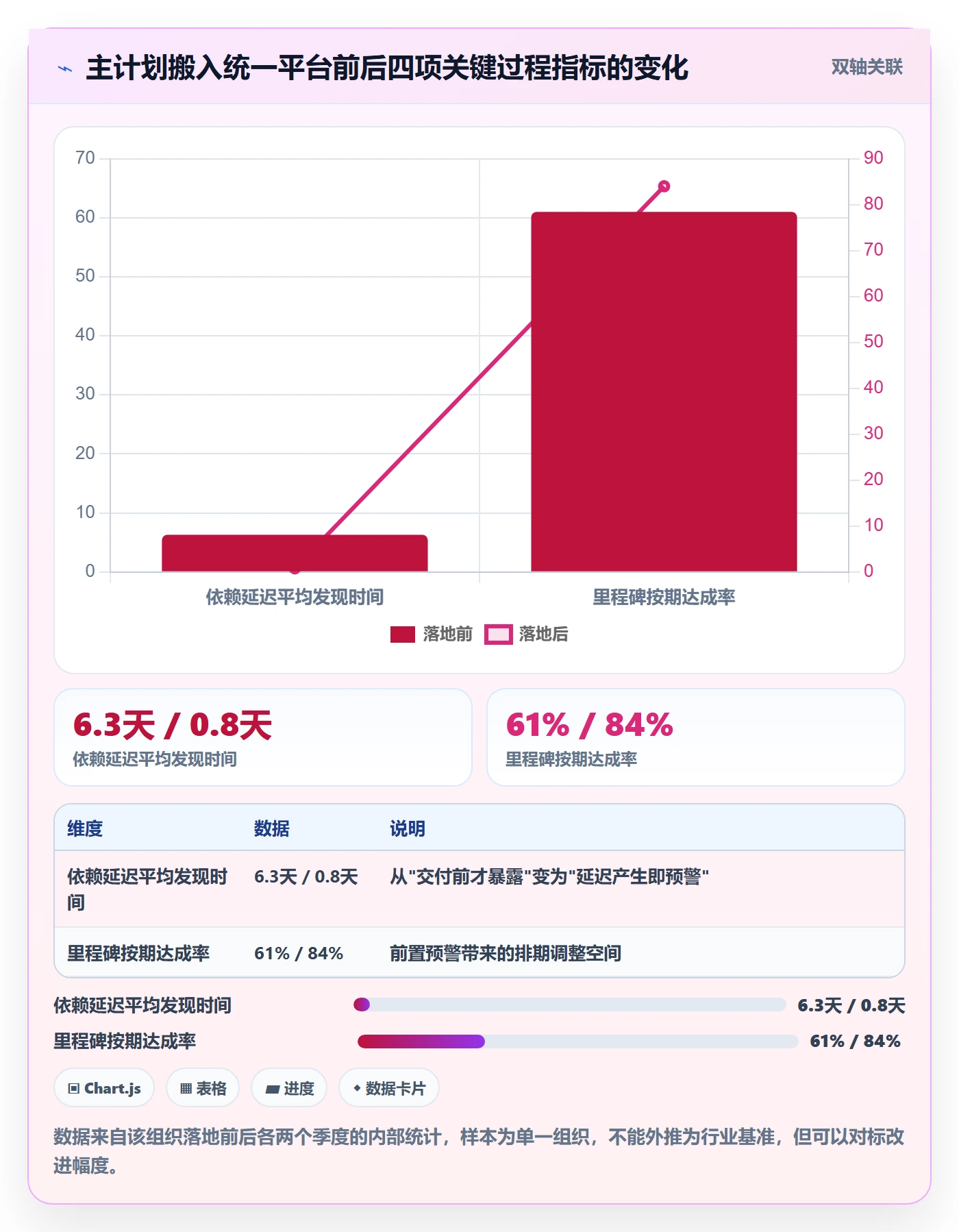

五、案例与数据观察:把主计划从文档搬进平台之后发生了什么

前面四节讲的都是方法。但方法要落地,必须有一个承载它的地方。我参与过的一个典型案例,是一家三百余人规模的研发组织,其中研发人员约 140 人,分属 9 个团队。他们的主计划原先是 Excel 加若干份会议纪要。

1. 落地前的三个具体困境

第一个困境是依赖关系不可追溯。47 条跨团队依赖散落在会议纪要里,没有任何地方能一眼看出"哪条依赖延迟会影响哪个里程碑"。第二个困境是风险登记册无人维护,最后变成每季度补一次的形式文件。第三个困境是数据安全与合规要求,这家企业属于受监管行业,明确要求开发过程数据不出内网。

第三个困境往往是选型的分水岭。我在这类场景里会优先考虑支持私有化部署的方案。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,同时支持从 Jira 平滑迁移,是国产替代场景下值得优先评估的选项之一。这不是说轻量团队也要上平台,而是说当组织规模超过百人、跨团队依赖成为常态时,围绕工作项的依赖关系与风险状态必须有一个统一载体。

2. 具体做法:把三段流程变成工作项结构

我把落地动作收敛成三件事,每件事都对应一个可验证的结构变化。

  1. 把依赖变成工作项之间的显式关联。不再用"备注里写一句",而是让依赖成为可查询、可统计的关系。这样"哪些任务在等我"和"我在等谁"都能一键列出。
  2. 把风险做成独立的工作项类型。风险条目拥有自己的字段:触发条件、影响量化、应对动作、决策人、状态。它与任务共享同一套状态流转,因此可以像任务一样被跟踪和统计关闭率。
  3. 把周更新收敛为看板字段。成员不再写周报,而是更新任务状态、剩余工时和一个"是否阻塞"字段。这三项更新平均耗时不到三分钟。

我在迁移阶段用过一个经验比例:数据迁移本身占整个落地工作量的三成,流程对齐占五成,剩下两成是培训和惯性扭转。很多团队失败的原因是只做了第一件事。

主计划管理指南:项目成员如何做好项目规划,风险控制全流程

3. 一个必须承认的副作用

这张图里有一个容易被误读的数字:风险条目从每月 2.1 条涨到 11.4 条。有管理者第一反应是"上系统之后风险变多了"。真实情况恰恰相反:风险总量没有变,只是原来沉默的那部分开始被记录。如果只看绝对值而不看发现时间与闭环率,很容易得出完全相反的结论。

我在推行时坚持同时看两个数:风险新增条数和风险平均关闭时长。前者上升、后者下降,才是健康信号。如果新增和关闭时长同时上升,说明团队在上报但没人处理,那问题就不在成员侧,而在管理侧。

4. 迁移期最容易踩的坑

迁移期的坑集中在"照搬旧结构"上。我见过最典型的一次,是把 Excel 主计划的所有列原封不动做成系统字段,结果系统里出现了 38 个自定义字段,其中 22 个从没被填过。迁移不是把旧数据搬过去,而是借这次机会砍掉没人用的字段。

我的建议是:迁移时字段数量不超过 12 个,先跑一个季度再增补。这也是为什么"支持平滑迁移"这个能力值得在选型阶段专门验证,平滑的核心不是数据能导过去,而是迁移过程中有无损映射、有回滚方案、有过渡期并行。

主计划管理指南:项目成员如何做好项目规划,风险控制全流程

六、不同情况下的行动建议:按你的位置选择动作

方法一样,但不同位置的人切入点不同。下面五类情况覆盖了我接触过的大部分项目成员,你可以直接对照自己选一条开始。

1. 组织没有统一工具,主计划散在表格和群里

这种情况下最有效的动作不是推动工具采购,而是在自己的模块内建立一份依赖清单。用最朴素的表格,列出四要素:接口人、交付物、时间点、兜底方案。执行两周后,你会自然积累出"依赖延迟次数"和"平均延迟天数"两个数据,这才是推动组织级改进的证据。

顺序很重要:先有数据,再谈工具。反过来做,通常会被一句"我们先看看再说"挡住。

2. 有工具但没人用,状态更新停留在形式

这种情况的根因几乎总是更新成本过高。我通常先做一次"三分钟测试":让一名成员现场更新一个任务,计时。如果超过三分钟,说明状态字段太多或流转太复杂。

压缩到三项必填,状态、剩余工时、是否阻塞,之后,采纳率通常会明显回升。至于更细的字段,交给有需要的团队自行选填。

3. 你是模块负责人,带 3 到 5 人

你需要额外做一件事:在向上汇报之前,先统一你组内的完成标准。具体做法是把每个任务的验收条件写出来,让组内成员在周会上互相核对。这一步通常能把"完成度 100% 被打回"的比例压下去。

另一个动作是把风险上报的门槛降到最低。我会在组内明确说一句话:"担心就说,判断是不是风险是我的事。"这句话能显著缩短前面提到的那 11 天延迟。

4. 你是刚加入项目的新人

新人的最佳切入口是"问依赖"。因为你不熟悉历史,问出来的是最真实的问题。入职前三周,把你负责模块的所有前置依赖问一遍,并记录下来。这件事对项目有实际价值,同时能快速建立你在协作网络中的位置。

注意提问方式:不要问"这个怎么做",而要问"这条依赖的接口人是谁、交付什么形态、什么时候能给"。前者是求助,后者是协作,效果差别很大。

5. 跨部门依赖多,且对方不在你的汇报线内

这种场景需要额外一步:把你的依赖清单同步给双方的项目接口人,并要求书面确认。目的不是留证据,而是让双方对交付物的理解在早期对齐。

如果对方迟迟不确认,不要反复催,而是把这条依赖按"未确认"标记进风险登记册,附上延迟影响量化,走升级路径。升级的重点不是抱怨,而是让有决策权的人看到延迟的具体代价。

主计划管理指南:项目成员如何做好项目规划,风险控制全流程

七、不同情况下的取舍:没有哪套方案是全面占优的

我在推行这些做法时,最难的不是说服别人,而是自己先接受"没有全面占优的方案"。下面五组取舍,每一组我都真实纠结过。

1. 颗粒度:细一点让进度可信,粗一点让维护成本可控

颗粒度精细到 0.5 人日,进度百分比会变得非常可信,但更新的边际成本会迅速上升。经验上的平衡点在 1 到 3 人日之间。真正需要精细拆解的,是关键路径上的任务和跨团队依赖任务,其余任务可以适当放宽。

这里有一个容易被忽略的判断:颗粒度应该按风险高低分层,而不是全项目统一。全员统一精细,最后的结果通常是全员敷衍。

2. 风险早报:赢得处理时间,但要承担被贴上标签的风险

这是最难的取舍,因为它涉及个人在组织中的处境。我的处理方式是两点:一是把风险描述写成"带选项的决策请求",而不是"我做不了";二是第一次上报时同时给出一条自己已经尝试过的验证。带验证的风险上报,读起来是专业判断而不是能力不足。

如果所在组织的文化确实不利,可以先用一对一沟通代替公开上报,但不要不上报,沉默的代价最终仍然由你承担。

3. 工具刚性:统一字段提升可比性,但也压制团队自治

强制统一字段能让跨团队数据可比,但会挤压团队自身的节奏。我的做法是分层:跨团队可见的部分严格统一(状态、里程碑、依赖、风险),团队内部字段放开自治。这样既能向上汇总,也不至于让每个小组都被同一套流程绑住。

4. 缓冲预留:显性缓冲降低承诺可信度,但没有缓冲的承诺更不可信

很多团队不愿意在计划里写缓冲,因为担心被砍。但从我看到的实际数据看,隐性损耗永远存在,只是它以加班、延期或质量下降的形式出现。把它显性化为 8% 到 15% 的缓冲,反而让整体承诺更接近真实。

取舍项 偏紧的一侧 偏松的一侧 我的建议区间与理由
任务颗粒度 0.5 人日,进度可信但更新负担重 8 人日以上,省事但偏差发现晚 关键路径 1-2 人日,非关键 3 人日,按风险分层
风险上报门槛 凡有担忧即上报,信息多但噪声大 只在确定影响时上报,噪声低但延迟高 先用两小时做最小验证,再决定是风险还是隐患
工期缓冲 不预留,承诺好看但无弹性 预留 30%,安全但竞争力下降 显性预留 8%-15%,并对关键依赖单独加缓冲
状态更新频率 每日更新,数据新鲜但打扰多 双周更新,安静但预警滞后 关键任务每周两次,普通任务每周一次
工具统一程度 全组织一套字段,可比性强 各团队自选,灵活但无法汇总 跨团队四项强统一,团队内字段自治

5. 国产替代与私有化:满足合规,但需要额外投入迁移精力

对于受监管行业或数据不出内网要求明确的组织,私有化部署基本是硬约束。这类组织的共同特点是规模较大、流程复杂,也更能从平台化的依赖与风险管理中获得收益。PingCode 在这类场景中是一个值得列入评估的选项:主要服务中大型企业及 100 人以上组织,支持私有化部署,支持从 Jira 平滑迁移,可以降低国产替代过程中的迁移风险。

需要提前准备的取舍是:迁移期的时间投入。我在实际项目中给的建议是,把迁移期单独规划为 4 到 6 周,并安排过渡期并行运行。试图一次性切换的组织,绝大多数会在切换后的第一个月内遇到状态断层。

主计划管理指南:项目成员如何做好项目规划,风险控制全流程

八、我的独特观点:主计划不是文档,是共识的版本控制

写完上面这些,我想把最核心的一个判断单独拎出来:主计划的本质不是一份文档,而是团队共识的版本控制。文档会过期,共识也会漂移,真正需要被管理的是"共识在什么时间点、因为什么原因、由谁改成了什么样子"。

理解这一点之后,很多做法就自然成立了。依赖四要素不是格式要求,而是让共识可核对;风险四字段不是模板洁癖,而是让共识可决策;状态五态不是流程繁复,而是让共识可定位。项目成员在其中的角色,是共识的维护者之一,而不是共识的被动接受者。

我也想说一句可能不太讨喜的话:项目成员的规划能力,最终会决定他能承接多大的事。因为所有重要的工作,都不是一个人能独立完成的,而协作能力的下限,就是你能不能说清自己在等什么、担心什么、什么时候能给。

如果你今天就想开始,我建议只做三件事:

  1. 确认一个验收标准。从你手上正在做的任务里挑一个,把它的完成判据写出来,交给一个没参与讨论的同事看,问他能不能判断做完没有。
  2. 登记一条依赖。把最近一次口头确认的依赖补上四要素,尤其是兜底方案。
  3. 上报一条风险。用触发条件、影响量化、应对动作、需要决策四段话写出来,给到有决策权的人。

这三件事加起来不到一小时。但它们能带来的变化是:你的承诺开始变得可核对,你的等待开始变得可追溯,你的担心开始变得可决策。这三样东西,才是项目成员在主计划里真正的护身符。

八、我的独特观点:主计划不是文档,是共识的版本控制

常见问题解答(FAQ)

1. 我只是项目成员,不是项目经理,被拉进主计划会之前到底该准备什么?

上次主计划会我全程只说了句“没问题”,结果会上定的工期根本做不完,后来被追问时特别被动。这次又收到会议邀请,我不想再当只会点头的人,可又不知道该准备到什么程度才算专业。

会前至少准备一张四列表:我负责的交付物、完成定义(验收标准)、需要别人给我的输入、我能对外承诺的时间点。具体做法是先把自己模块的上游输入和下游交付点各列一遍,凡是拿不准的标注“待确认”,别在会上临时编。

会上只承诺能被验证的东西,比如“我可以在X月X日前给出接口文档v1,前提是Y方在Z日前提供字段定义”,而不是笼统说“尽快”。一个判断依据是:如果一条任务说不清交付物、完成定义和依赖前提这三样,就不要在会上认领日期,先记成待确认项,会后24小时内补齐再同步给项目经理。

这样既不会被当成推诿,也不会给自己埋雷。

2. 主计划里的模块目标,怎么拆成我自己能执行的任务?颗粒度多细才算合适?

我拿到的是“负责数据接入模块”这种级别的目标,往下一拆就发现要么拆得太粗没法报进度,要么拆到几十条自己都管不过来。我也见过同事拆得很细,结果每周更新进度要花两小时,反而成了负担。

拆解时统一用“动词+交付物+验收方式”来写任务,比如“完成订单表字段映射文档并通过数据方评审”,而不是“做数据接入”。颗粒度我个人的经验是控制在单人在一周内可完成并验证,通常落在3到5人天,超过就再往下拆一层。拆完做三个自检:这条任务能否独立验收、是否只有一个负责人、前置输入是否已明确。

依赖要分四类写清楚,前置任务、外部接口、审批环节、资源到位时间,每一类都写明接口人和确认时间点;凡是口头确认过的,当天补到任务卡或文档里。判断依据很简单:如果我和接口人对“完成”的理解不一致,说明这条任务的验收标准还没写到位。

3. 我提前发现了风险,但担心上报后被当成甩锅,该怎么报才有效?

之前我在周会上说“这个接口可能来不及”,结果被反问是不是我这边进度没跟上,后面我就不太敢说了。可真等出问题再讲,责任又变成我的,我卡在中间很别扭。

用“事实+影响+建议+决策点”四段式来报,顺序不要乱。事实只写可验证的观察,包含时间、现象和依据,比如“截至本周三,接口方仍未提供字段定义,已延迟6天”。影响尽量量化到范围、进度、成本至少一项,例如“按当前节奏会导致联调推迟5个工作日,影响里程碑M2”。

建议给两个备选方案并写明各自代价,比如“方案A先冻结部分字段二期再做,方案B增加1名对接人”。最后明确需要谁在什么时间点做什么决策。判断依据是:如果一条风险写不出触发条件和影响量级,它现在只是个担忧,先放进自己的观察清单,和接口人对齐后再升级。

另外描述里避免写“某部门不配合”这类归因,改成“接口人尚未确定,原因是X”,对方接受度会明显不同。

4. 主计划定下来之后需求或工期变了,我该怎么评估影响,而不是只说一句“要延期”?

上周需求方临时加了一个报表,我第一反应就是回“做不完”,结果被追问“到底影响多少天、能不能砍点别的”,我答不上来。后来我发现光说延期等于把问题原样丢回去,自己也没少挨批。

变更来了先别急着表态,按五个维度过一遍:范围、进度、成本(人力)、质量、风险。做法是把这个变更写成一句话,然后列出它牵连到的任务卡和里程碑,算出可交换的空间,比如“要么砍掉A功能的两个边界场景,要么整体延后3天,要么增加1个人力两周”,把选项而不是结论给到决策者。

日常进度更新用统一状态定义:未开始、进行中、有风险、阻塞、已完成;状态为阻塞时必须写清阻塞原因和解锁条件,否则等于没更新。判断依据是每周更新耗时应该控制在15分钟以内,如果需要更久,说明任务颗粒度太粗或状态定义太模糊。

还有一点,计划基准不要直接改,所有变动留在变更记录里,附上评估依据和审批人,复盘时才有据可查。

核心关键词

读者评论

武
武启航

作者说“大概两个月”成了复盘证据,我也有类似经历。项目成员最大的问题确实不是排期不准,而是承诺里没有验收标准、前置依赖和风险触发条件。文章把“三个可见性”讲得很清楚,尤其是用“偏差从发生到被知晓的平均时间”替代单纯考核按时完成,更可操作。但能不能早暴露风险,还要看团队是否真的不惩罚坏消息。

侯
侯天佑

任务颗粒度不齐导致进度无法聚合,这个点太真实了。很多主计划里“完成用户中心改造”和“接口联调”混在一起,所谓的60%就是假数字。文章建议先写验收标准再倒推任务,能减少拍脑袋估时。不过要落地,项目经理得先统一颗粒度规范和状态定义,否则成员各自拆解仍会跑偏。

姚
姚若宁

六类误区里“完成标准不统一”和“进度100%需复核”最扎心。开发认为代码写完就是100%,测试认为回归通过才算。五态里单独设“有风险”很有价值,它把模糊担心变成可讨论状态。但状态字段多了,也要防止更新变成新的形式主义,关键还是风险暴露后有人响应和推进。

蔡
蔡承宇

依赖只做口头确认、四要素缺一不可,这点我深有体会。跨部门常卡在“接口能调通”和“接口文档交付”的理解差上,等发现时已过一个联调周期。文章给的兜底方案很实用,但现实中接口人未必配合记录,可能需要项目经理在评审会上强制把依赖写入主计划,否则四要素仍难落地。

江
江若宁

那句“可以调整,我需要先评估影响,两小时后给你带选项的答复”很实用,既不硬拒绝,也不让私下变更累积成工期黑洞。配合帕累托图看,变更未评估影响占18%,频次高但单次小,容易被忽视。我的补充是:带选项答复里最好包含延期、缩范围、加资源三个选项,否则需求方仍可能只选“都要”。

文章包含AI辅助创作:主计划管理指南:项目成员如何做好项目规划,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/303329

赞 (0)
飞飞飞飞
计划调整最佳实践:项目成员项目规划数据分析,常见问题
上一篇 38分钟前
实施计划流程与规范:项目成员项目规划数据分析关键指标
下一篇 37分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
