项目规划工作计划全流程:项目成员流程优化与一文讲清

去年我帮一家做智能硬件的公司做流程诊断,项目经理老周给我看了一份 47 行的项目计划表:WBS 拆到四级、里程碑标了 6 个、甘特图精度到半天。他说这是团队做得最认真的一次计划。三周后项目延期 19 天,复盘会上三个部门互相指认"我以为他会先给我"。这件事让我确认了一个判断:项目计划失败的原因,极少是计划写得不够细,而是成员之间的交接没有定义清楚。

所以这篇文章不讲"项目规划是什么"这种百科问题。我要讲的是:一份项目规划工作计划,怎么从"项目经理的文档"变成"项目成员的协作操作系统"。核心结论先放这里,项目计划的本质不是排期表,而是一组接口协议;流程优化的目标不是增加审批,而是减少等待、返工和信息断点。

下面我会按五个关口(目标、责任、协作、变更、复盘)拆开讲,每个关口都给出输出物、责任人和交接标准,并结合一个 300 人研发组织的真实改造过程说明哪些动作有回报、哪些动作是自嗨。

一、先给核心结论:项目计划是接口协议,不是时间表

1. 一个反常识的观察:计划越详细,执行偏差不一定越小

很多人默认"计划越细,执行越准"。我在过去几年做过的项目复盘中,看到的情况恰恰相反:书面完整度和成员实际理解度之间存在系统性落差。计划表上写满了,但成员脑子里没有对应的接口。

我做过一次小范围调查,对象是 4 家公司的 11 个在跑项目,方式是让项目经理填"书面完整度",再让每个执行成员独立回答"你是否清楚这一项的验收标准"。结果如下。

项目规划工作计划全流程:项目成员流程优化与一文讲清

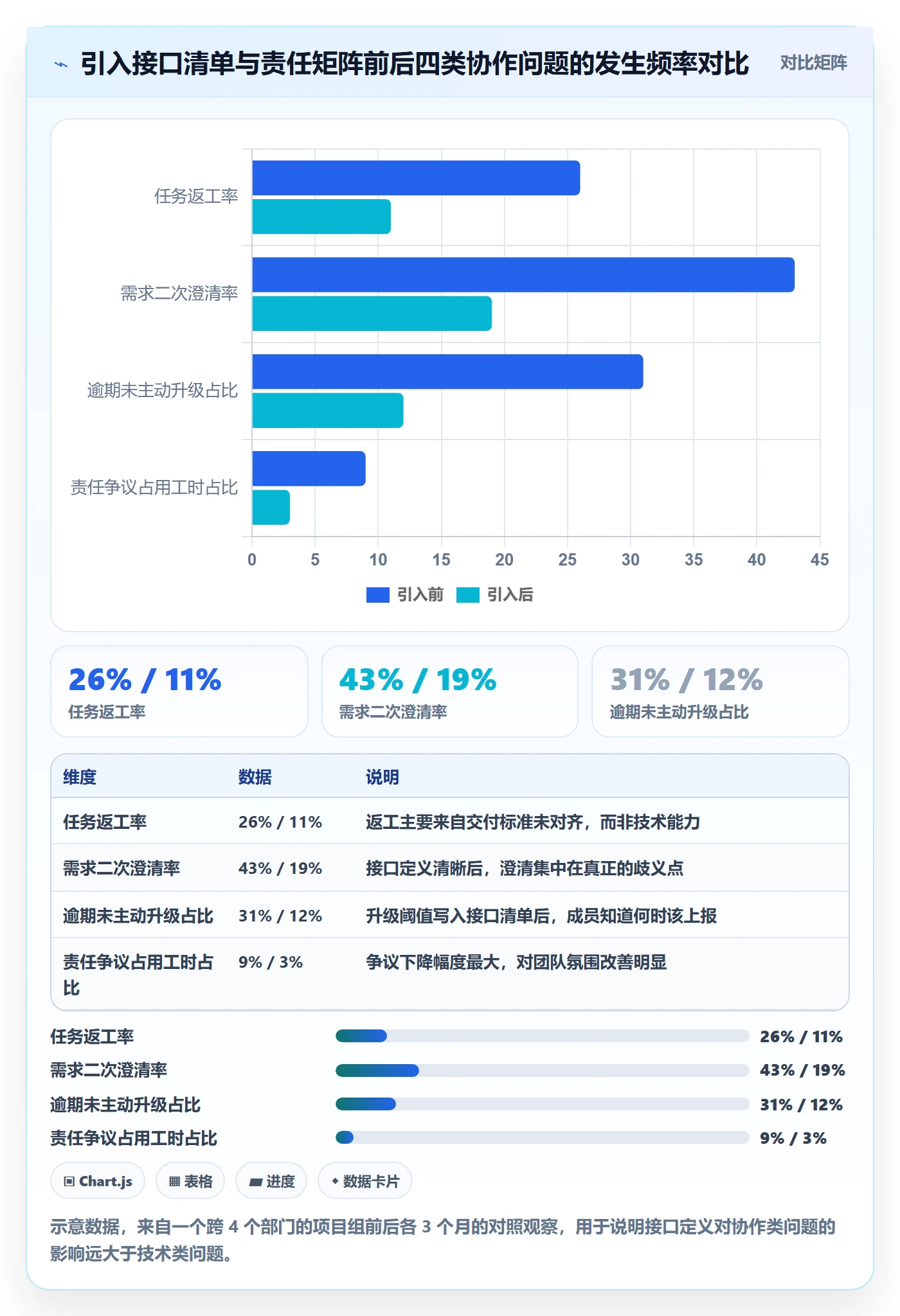

这张图解释了我为什么反对把"计划做得更细"当成默认解法。交付物标准的理解度只有 43%,意味着超过一半的成员在开工时并不知道自己交付的东西长什么样、给谁、达到什么程度算完成。

2. 全流程的真实形态:五个关口,循环推进

教科书会把项目分成启动、规划、执行、监控、收尾五个阶段,但这套划分对一线成员的指导性很弱,因为它描述的是"项目走到哪了",而不是"成员该做什么"。

我更愿意用五个关口来描述全流程:目标关口、责任关口、协作关口、变更关口、复盘关口。每个关口都要回答四个问题:产出什么?谁负责?成员之间怎么交接?卡住之后找谁决策?

五个关口不是线性走完的。目标关口在项目中期可能因为一次战略调整重开,变更关口可能每个迭代都触发。把它们理解成"必须持续维护的五个协议"更准确。

项目规划工作计划全流程:项目成员流程优化与一文讲清

3. 关键输出物清单:八份文档,按需裁剪

不需要一次全上。按我的经验,一套完整的项目规划工作计划会涉及八份核心输出物,但不同复杂度的项目应该裁剪使用。

输出物 解决的核心问题 维护责任人 更新频率 适用项目
一页纸项目章程 目标、边界、成功标准 项目经理 变更时 全部
范围说明与排除项 哪些不做 项目经理 + 需求方 变更时 中大型
WBS 与交付物清单 拆到什么颗粒度 项目经理 规划期 全部
里程碑与依赖表 关键时间点与外部依赖 项目经理 每周 全部
责任矩阵 谁负责、谁决策、谁知会 项目经理 角色变动时 跨部门项目
接口清单 谁给谁输入、何时给 各环节负责人 每周 跨部门项目
风险与变更日志 改了什么、为什么改 项目经理 实时 全部
复盘行动项清单 下次怎么改 项目经理 每迭代 全部

这份清单里,我特别想强调"排除项"和"接口清单",它们是最容易被省掉、又最容易出问题的两份。范围说明只写"做什么"而不写"不做什么",等于把边界解释权留给了每个成员自己。

二、真实场景:计划写得很细,成员还是不知道找谁

1. 场景一:需求评审通过,开发不知道从哪下手

老周那个项目,需求评审会开了两次,评审纪要有 12 页,结论是"通过"。但开发拿到后卡了两天,因为纪要里没有说明接口鉴权方案由谁定,也没有说明历史数据怎么迁移。

这不是信息不足,而是信息没有按"使用者视角"组织。评审纪要按讨论顺序记录,开发需要的是按交付顺序组织的输入。

我后来给他们加了一份东西:每个开发任务下面挂三个字段,"我需要谁的什么输入""我产出交给谁""对方什么时候需要"。就这三个字段,把两天的无效等待压到半天以内。

2. 场景二:跨部门接口人换了三轮,信息断了

另一个常见情况是接口人变更。项目做到一半,设计负责人换人,新负责人只接手了任务列表,没有接手"哪些决策已经做过、为什么这么做"。

我的判断是:接口人变更时,真正需要移交的不是任务,而是决策记录和依赖关系。任务列表在工具里谁都能看,但"为什么排除了方案 B"这种东西不写下来就永远丢了。

实践上我的做法是给每个关键决策留一条记录,格式固定:决策内容、决策时间、决策人、当时考虑的两个备选、放弃备选的原因。一条不超过 200 字。这件事的成本极低,收益在人员变动时才显现。

3. 场景三:变更没人记录,收尾时互相甩锅

最消耗团队信任的是变更不留痕。项目初期定了要做 A,中途某次会议口头说改成 B,一个月后再改成 B+。等到验收,需求方说"我要的是 A 的体验",开发说"你们说改成 B 了"。

这类争议的根源不在沟通态度,而在变更没有唯一入口和唯一记录。只要变更发生在邮件、群聊、走廊对话三个地方,它就一定会丢。

项目规划工作计划全流程:项目成员流程优化与一文讲清

4. 成员真正浪费的时间在哪里

大多数团队统计工时只看"有没有在干活",不看"有多少时间在等"。我让一个团队连续记录了 6 周的工作日志,按小时归类,结果比较扎眼。

项目规划工作计划全流程:项目成员流程优化与一文讲清

把等待类时间加起来,人均每周约 9.5 小时,接近两个工作日。这也解释了为什么很多团队"人都在,进度就是不动",不是不努力,是流程把时间切碎了。

三、拆解四个最常见误区

1. 误区一:把甘特图当成项目计划

甘特图回答的是"什么时候做",不回答"做到什么算完成""谁交给谁"。我见过不少项目,甘特图维护得很勤,但没人能说清某个任务的上游输入是什么。

修正动作很简单:在甘特图之外,单独列一列"前置输入"和"交付标准"。这两个字段是甘特图的生命线,没有它们,时间条只是装饰。

2. 误区二:用审批替代协作

流程出问题时,最省事的应对是"加一道审批"。短期看起来风险被控住了,长期的结果是审批节点堆叠,成员把精力花在推动审批而不是推动交付上。

我的判断标准是:如果一个审批节点的作用只是"让某个人知道",它就该降级为知会,而不是审批。审批只保留在真正会产生不可逆后果的节点上,比如对外承诺、资金支出、合规相关变更。

3. 误区三:责任矩阵写成"人人有责"

责任矩阵最常见的失败形态是一格填了三个名字。看起来是分担,实际是无人负责。还有一种更隐蔽的写法:把"负责"和"执行"混在一起,导致执行人以为自己有决策权。

我要求团队在填矩阵时做一个硬性检查:任何一项任务,有且只有一个决策人(A),有且只有一个交付负责人(R)。咨询(C)和知会(I)可以多人,但必须明确是"需要意见"还是"只需要知道"。

4. 误区四:复盘只有结论,没有行动项

"这次沟通不够及时""下次要更早暴露风险",这类复盘结论没有任何作用,因为它不可执行、不可验证、没有责任人和时间点。

我的做法是把每条复盘结论强制转成行动项,格式固定:做什么、谁做、什么时候完成、怎么验证。转不出来的结论就不写,避免制造"我们复盘过了"的错觉。

项目规划工作计划全流程:项目成员流程优化与一文讲清

四、专业判断逻辑:从角色到接口,最后才是排期

1. 第一步:画出角色地图

我接手任何项目流程优化,第一个动作都是画角色地图,而不是看排期表。角色地图只回答一个问题:这个项目里有哪些"角色",而不是有哪些"人"。

典型角色不超过六种:发起人(出目标、出资源、拍板)、项目经理(整合、推动、记录)、职能负责人(出人、出专业判断)、执行成员(出交付物)、验收方(判定完成)、外部依赖方(提供输入)。一个人可以兼任多个角色,但角色的职责不能混。

2. 第二步:列出接口清单

接口清单是我认为投入产出比最高的一份文档。它的格式极其简单:一行一个交接点,写清"谁给谁、给什么、什么时候给、什么标准算合格、不合格怎么退回"。

举个真实的例子。设计交给开发的接口,我要求写到这个程度:"设计负责人在开发迭代开始前 2 个工作日,交付标注稿和交互说明,标注稿需包含所有状态(默认、加载、空、错误、极限字符),开发在收到后 1 个工作日内确认可实现性,不可实现项当天反馈。"

这个描述没有任何高深之处,但它把"给什么算给完"定义清楚了。没有这句话,开发就会在设计稿缺错误态的时候先做,然后在提测前一天发现问题。

项目规划工作计划全流程:项目成员流程优化与一文讲清

3. 第三步:定义决策权与升级机制

很多流程卡死不是因为没人干活,而是因为没人知道什么时候可以往上捅。成员怕越级、怕显得无能,于是一个问题在自己手上压三天。

我的做法是把升级机制写成明确规则:什么问题在多久内没解决就必须升级、升级到谁、用什么形式。比如"任何阻塞超过 1 个工作日且影响里程碑的问题,由发现人直接升级至项目经理,当天记录在风险日志,无需事先征得直属负责人同意"。

规则一旦明确,升级就不再是"告状",而是流程动作。

4. 第四步:才是排期、资源和工具

前三步做完,排期会变得容易很多,因为你已经知道每个环节需要什么输入、依赖谁、卡住找谁。这时候的排期不再是拍脑袋填日期,而是基于接口和依赖的推演。

工具的选择也是在这一步才谈。顺序反了,就会出现"工具很先进,流程没定义"的情况,工具只是把混乱记录得更整齐。

五、真实案例:一个 300 人研发组织的成员流程改造

1. 改造前的三个数字

我参与过一个约 300 人的研发组织(硬件 + 软件混合,跨 4 个事业部)的流程改造。改造前他们处在这样的状态:需求从提出到上线的平均周期 23 天;变更导致的返工工时占总研发工时约 18%;里程碑按期达成率 62%。

值得注意的是,他们的工具并不落后,项目管理、需求管理、测试管理都有系统在跑。问题不在工具,在成员之间的接口没有定义。

2. 我们实际做了什么

改造分三步,每一步都控制在上线后两周内可见效果,避免大而全的流程改造拖成两年工程。

  1. 统一入口:所有需求、变更、缺陷、任务只在一个系统里流转,禁止在群聊里下变更指令。任何口头变更都必须由提出人在系统内登记后才生效。
  2. 定义接口:梳理了 14 个关键交接点,每个交接点写清输入物、输出物、时限、合格标准、退回规则。这份清单由各环节负责人自己维护,项目经理只做一致性检查。
  3. 分级升级:设定阻塞 1 天升级、跨部门 2 天升级、影响里程碑当天升级的规则,并要求升级必须带"已尝试的方案"和"需要谁做什么决定"。

这三步没有一步是"加强沟通"这种口号,全是可检查的动作。

3. 改造后的变化

改造后第 4 个月,几个关键指标的变化如下。同一批人、同一批业务,唯一变化的是流程定义。

项目规划工作计划全流程:项目成员流程优化与一文讲清

4. 工具层是怎么支撑的

流程定义清楚之后,需要工具承接。这个组织最终选择了 PingCode 作为主平台,我参与了一部分选型评估,说几个当时真正影响决策的点。

第一是迁移成本。他们原来用 Jira,历史项目、工作流、自定义字段都要带过来。PingCode 支持 Jira 平滑迁移,这直接决定了项目能不能在一个季度内切完,而不是先并行半年。

第二是部署方式。硬件业务涉及产品设计数据和一些客户信息,要求数据不出内网。PingCode 支持私有化部署,这条是硬性门槛,SaaS 方案在第一轮就被排除了。

第三是组织和权限模型。300 人、4 个事业部、多个项目并行的结构,需要的是按组织层级和项目双重维度的权限,而不是所有人都能看到所有项目。PingCode 主要服务中大型企业及 100 人以上组织,这类多项目并行的场景是它的主场。

我当时给他们的选型结论是:如果团队在 100 人以上、有多项目并行、有数据合规要求,国产替代的路径上 PingCode 是比较稳的选择;如果只是 20 人的小团队跑单项目,用它的完整能力反而过重。

5. 一个容易被忽略的细节:度量指标本身也会被"优化"

改造进行到第三个月,出现了一个副作用:为了提升"里程碑按期达成率",有团队开始把里程碑拆得更细、更短,让达成率好看。指标上去了,实际交付周期没变。

我的处理方式是用一对指标互相制衡:按期达成率必须和交付周期一起看,同时加一个"里程碑变更次数"。只看单一指标,任何团队都会在指标上做优化,这是人性而不是态度问题。

六、不同情况下的行动建议

1. 20 人以下小团队:只做三件事

小团队最大的风险不是流程混乱,而是流程过重。我的建议是只做三件事:一份一页纸项目章程、一份周更新的接口清单、一份变更日志。

不要上责任矩阵(人少,口头能对齐)、不要上分级审批(会拖慢决策)、不要建复杂度量体系(样本太小,没有统计意义)。这三件事每周花费不超过 2 小时,收益是避免最致命的返工。

2. 50,150 人事业部:加责任矩阵和分级升级

到这个规模,跨部门协作开始成为主要成本来源。除了小团队的三件事,要增加责任矩阵(至少覆盖跨部门接口)、分级升级规则、以及一套轻量度量(交付周期、返工工时占比、里程碑达成率)。

我建议这个阶段的度量指标不要超过 5 个。指标多了没人看,看了也不会驱动行动。

3. 300 人以上多项目并行:需要平台化承接

到这个规模,靠文档和会议已经无法承载,必须有一个统一的系统做单一信息源。这时候要评估的就不只是功能,还包括迁移路径、权限模型、部署方式、和现有研发链路的打通程度。

这也是 PingCode 这类面向中大型组织、支持私有化部署和 Jira 平滑迁移的平台真正体现价值的地方,不是功能多,而是能承接复杂的组织结构和合规约束。

4. 强合规行业:保留审批链,优化审批粒度

金融、医疗、部分制造业的流程不能简单砍审批,合规要求必须满足。我的建议是不改审批层级,改审批粒度:把"整份方案审批"拆成"变更点审批",只对真正有风险的变更走完整审批,常规变更走简化流程。

这样既保住了不可逆风险的控制,又避免了大量低风险变更排队。

项目规划工作计划全流程:项目成员流程优化与一文讲清

七、不同情况下的取舍

1. 取舍一:流程完整度 vs 启动速度

项目紧急时,很多人会完全跳过规划直接开干。我的判断是:可以跳过文档,但不能跳过对齐。文档是形式,对齐是实质。

紧急项目的正确做法不是不规划,而是规划得极简:一次 60 分钟的对齐会,产出一页纸(目标、边界、里程碑、角色、前三个风险)。这一页纸不需要审批、不需要模板、不需要归档,但它必须在开工前存在。

2. 取舍二:文档沉没成本 vs 信息透明

文档写多了会腐化,写完没人更新,反而误导后来者。我的原则是只维护会被读取的文档。判断标准很直接:如果一个文档在过去一个月内没有被任何人打开,下次就不要写它,改写成一条接口清单或者一条决策记录。

决策记录的价值远高于方案文档,因为方案会过时,决策的来龙去脉不会。

3. 取舍三:自建流程系统 vs 采购成熟平台

我见过不少团队自建项目管理工具,最后大多演变成只有原作者会维护的系统。自建的优势是贴合业务,代价是长期维护成本和迁移风险。

我的判断线是:如果团队里没有稳定的 2 人以上工具团队,就不要自建。把这个精力放在接口定义和度量上,回报更高。

4. 取舍四:私有化部署 vs SaaS

这个取舍不是技术问题,是合规和数据边界问题。涉及客户数据、产品设计数据、或行业监管要求的,私有化部署通常是硬门槛;纯互联网业务、没有数据出境或本地化要求、追求快速上线的团队,SaaS 的综合成本更低。

PingCode 支持私有化部署这一点,在国产替代的语境下对中大型组织意义很大,因为它解决的是"能不能用"的问题,而不是"好不好用"的问题。

项目规划工作计划全流程:项目成员流程优化与一文讲清

八、结语:先跑通一个关口,再谈全流程

如果把这篇内容压缩成一句话,我会这么说:项目规划工作计划的质量,不取决于它写得多完整,而取决于项目成员在交接点上有多清楚。

我见过太多团队在"全流程"上一次性投入大量精力,最后因为动作太多而全部荒废。更可行的路径是先选一个关口跑通,如果你的团队最痛的是返工,先做接口清单;如果最痛的是甩锅,先做变更日志;如果最痛的是问题停在某人手上,先做升级规则。

一个关口跑通、可见效果之后再扩到第二个,这个过程通常需要 6,8 周。比起一次性上线全套流程,这种节奏的存活率高得多。

下一步我建议你只做一件事:找出最近一次项目延期或返工,回溯到具体是哪个交接点出了问题。不要问"我们流程哪里不好",要问"这次是谁在等谁、等了多久、为什么没升级"。答案会直接告诉你应该先优化哪个关口。

如果你手上正好有几个在跑的项目,可以拿这五个关口做一次快速自检:目标关口,每个成员能不能用一句话说清成功标准;责任关口,每项任务有没有唯一的决策人和交付负责人;协作关口,关键交接点有没有写清输入标准;变更关口,最近三次变更有没有留下记录和原因;复盘关口,上次复盘的行动项闭环了几项。五个问题里答不上来的那个,就是你该先动的地方。

八、结语:先跑通一个关口,再谈全流程

常见问题解答(FAQ)

1. 项目规划工作计划全流程到底要规划哪些内容,只做甘特图和排期算不算完整?

我之前带一个跨部门项目时,觉得把甘特图排出来、里程碑标上就算计划做完了,结果执行到第二周就有人在群里问这个需求到底谁来验收、改了口径要不要重新排期。我这才意识到计划好像不只是时间表,但又说不清到底还缺什么。

不算完整。甘特图只解决了时间维度,完整的项目规划至少要对齐五件事:目标、范围、交付物、责任、节奏。判断依据是看你的计划文档能不能回答这几个问题:项目为什么做、做到什么算成功、不做什么、每个交付物谁负责、卡住时谁来决策。如果这些问题在文档里找不到答案,那这份计划在执行阶段一定会靠口头补丁维持。

可执行的做法是先写一页纸项目章程,把目标、范围边界、成功标准、关键干系人写清楚,再往下拆 WBS 和排期。排期是结果的表达,不是规划的起点。我自己的习惯是先确认验收方和验收标准,再倒推里程碑,这样排出来的时间才有依据,而不是拍脑袋填日期。

2. 项目成员流程优化应该从哪里下手,为什么加了 RACI 还是有人推诿?

我们团队之前也做过责任矩阵,表格填得挺满,但真出问题时还是会出现‘我以为他会做’‘这个不属于我这条线’的情况。我就很疑惑,到底是工具没用,还是我们用的方式不对。

问题通常不在 RACI 本身,而在它只定义了责任,没有定义接口。RACI 能说清谁负责、谁批准、谁被告知,但它不回答一个关键问题:上游什么时候把什么东西、以什么标准交给下游。流程推诿的高发点恰恰在这些交接处,而不是在职责栏里。

可执行的做法是在责任矩阵旁边补一份接口清单,逐条写清输入方、输出方、交付物、时限、完成标准和卡住后的升级对象。判断依据是看每个交接点能不能被验证:有没有明确的交付物,有没有可以判断合格与否的标准,超时之后有没有默认动作。如果这三个都模糊,那责任写得再清楚也会在交接时掉链子。

流程优化的本质是减少协作接口成本,不是把表格填得更全。

3. 跨部门项目的需求变更总是失控,怎么建立一套不拖慢节奏的变更流程?

我遇到最头疼的情况是需求方直接在群里跟执行同学说改一下,等我知道的时候已经改完一半了,排期也乱了。但如果每个变更都走审批,大家又抱怨流程太重、响应太慢。

关键不是要不要审批,而是分级。把所有变更塞进同一条审批链,一定会要么失控要么拖死。可执行的做法是先定义变更分级标准,通常按影响面来分:影响目标或验收标准的、影响里程碑日期的、只影响局部实现细节的。

第一类必须走正式评估和决策,第二类由项目经理协调资源和排期后确认,第三类授权执行成员自行处理但要在变更日志里记录。同时要指定唯一入口,所有变更申请进同一个地方,不允许在私聊或群里直接落地。判断依据是看变更日志能不能还原每次改动的提出人、影响评估、决策结果和同步范围。

如果事后复盘时说不清改了什么、谁批的,那流程就是形同虚设。

4. 项目计划做得挺细,但执行时成员之间还是信息不同步,有什么可落地的改善动作?

我们周会也开、文档也写,但还是经常出现两个人对同一个任务状态理解不一样,或者有人不知道上游已经改了口径。我怀疑是不是我们的协作方式本身有问题,但又不知道从哪改起。

重点要解决单一信息源和完成标准这两个问题。信息不同步往往不是因为沟通不够,而是因为同一个信息存在多个版本:任务状态在群里说一遍、在文档里写一遍、在某个项目管理平台里又是另一个状态,成员自然各信各的。

可执行的做法是先约定一个唯一状态入口,任务状态、负责人、截止时间只认这一处,会议纪要和群聊只能引用不能替代。其次是明确完成标准,也就是什么叫‘完成’,由谁确认,避免一方认为交付了、另一方认为还没开始验收。判断依据可以用几个轻量指标自查:阻塞时长、返工次数、里程碑达成率。

如果返工集中在某几个交接点,那问题大概率就出在完成标准模糊,而不是成员不配合。先改这两个,比加会议和加文档有效得多。

核心关键词

读者评论

蒋
蒋佳宁

作为带过跨部门项目的人,'接口协议'这个说法很戳我。甘特图排得再细,一旦没人定义'谁给谁输入、何时给',延期就是必然。接口清单和排除项确实是最容易省、代价最大的两份文档,我们后来补上后,交接扯皮少了一大半。不过五关口全跑通需要项目经理有足够话语权,否则责任矩阵里那个唯一的A根本压不住职能线。

陶
陶嘉禾

站在执行成员角度,交付物标准理解度只有43%这个点太真实了。很多时候不是不想干,是不知道干到什么程度算完、交给谁、对方什么时候要。每个任务挂'需要谁的什么输入、产出交给谁、对方何时需要'这三个字段,成本极低但确实能救急。只是如果上游自己都不清楚标准,让执行者填这三个字段也会变成形式主义。

安
安然

流程管理岗,最认同'审批降级为知会'这条判断。我们内部审批节点一度堆到十几个,很多只是为了'让某人知道',结果大家把时间花在推审批而非推交付。把不可逆节点留下、其余改知会,效率提升明显。另外责任矩阵必须一个A一个R,这在矩阵式组织里执行阻力很大,没有高层背书基本落不下去。

何
何依诺

方向认同,但对数据持保留态度。文中的落差图、返工率下降、信息衰减漏斗都标注了示意或推演,样本也只有4家公司11个项目,结论能启发思路,但不适合当决策依据。还有等待时间统计靠成员自填工作日志,主观偏差不小。如果能把真实项目的前后对比数据补上,这套五关口方法论的说服力会强很多。

文章包含AI辅助创作:项目规划工作计划全流程:项目成员流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/303067

赞 (0)
飞飞飞飞
项目规划阶段计划全流程:项目成员制度设计与一文讲清
上一篇 44分钟前
项目规划如何做好计划基线?项目成员制度设计与操作步骤
下一篇 43分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
