工作计划实操方法:项目成员提升项目规划效率的实操方法方法与模板

接到一个跨部门需求,我第一反应不是打开甘特图,而是先问一句:“这个任务最终谁验收、按什么标准算完成?”这句话我踩过坑才学会。三年前我作为项目成员参与一个数据中台改造,任务清单做了 87 行,排期精确到半天,自以为规划得滴水不漏,结果开发到第三周才发现“口径一致”这件事没人认领,业务方、数据方、产品方各自理解不同,最后返工 11 人天,项目延期 9 天。问题不在我不努力,而在于我把“写计划”当成了“做规划”,把任务清单当成了规划的全部。

这篇文章讲的不是项目经理的全局资源调度,而是项目成员在有限权限下,如何用轻量规划闭环减少返工、加快对齐、稳定推进。我会给出一套从目标澄清到复盘的 5 步闭环、7 张可直接套用的模板,以及一份基于真实项目观察的数据对比。全文不堆砌 SMART、四象限、番茄钟这类通用概念,只讲项目成员真正能控制、能落地、能验证的动作。

一、先给核心结论:规划效率不是写得快,而是返工少

如果把“项目规划效率”理解成“更快地写出一份计划”,那么方向从一开始就偏了。我跟踪过自己参与和辅导过的 23 个项目,把计划质量与最终结果做了对照,得出一个反常识结论:计划文档写得越精美的项目,返工率不一定更低;但目标澄清越充分、依赖暴露越早的项目,返工和阻塞明显更少。

换句话说,规划效率的衡量标准不是“计划完成速度”,而是三个结果指标:计划返工率、阻塞等待时长、里程碑达成率。这三项才是项目成员能直接影响的产出。

工作计划实操方法:项目成员提升项目规划效率的实操方法方法与模板

1. 项目成员与项目经理的职责边界

很多项目成员规划低效,根源是职责边界模糊。项目经理负责全局资源、跨项目优先级、整体风险;项目成员负责的是输入确认、任务拆解、依赖暴露、进度反馈。你不需要,也不应该替项目经理做资源决策。

我见过最典型的越位行为是:项目成员发现资源不够,自己默默加班硬扛,而不是把问题升级。结果计划表面按期,实际质量隐患堆到验收阶段才爆。正确做法是把“资源不足”作为一条明确的阻塞记录,附上影响范围和建议方案,交给有权限的人决策。

2. 轻量规划三原则

项目成员的规划工具和流程必须满足三个原则,否则坚持不过两周。

  • 够用:字段能支撑判断即可,不追求大而全的表单;
  • 可见:关键依赖、风险、验收人必须能被相关方看到,而不是躺在个人文档里;
  • 可更新:计划是活文档,变更记录比初始版本更重要。

3. 5 步闭环总览

整套方法可以压缩成一条主线:目标澄清 → 工作分解 → 排期与责任 → 计划对齐 → 执行复盘。这五步不是一次性走完,而是随项目推进循环迭代。下面逐层拆解。

工作计划实操方法:项目成员提升项目规划效率的实操方法方法与模板

二、真实场景:项目成员规划低效通常发生在哪

我把近三年遇到的规划问题做了归类,发现它们几乎都集中在四个场景。这四个场景有一个共同点:问题不是出在计划本身,而是出在计划之前的输入和计划之后的跟进。

1. 场景一:任务边界不清就开工

最常见也最致命。需求方说“帮我做个报表”,你理解为做一张统计表,对方期待的是带下钻、能自动刷新、按角色权限展示的分析看板。等做到一半对不上,返工不可避免。

判断信号:如果你无法用一句话说出“这个任务完成后,验收人会打开什么、看到什么、点哪里确认合格”,说明任务边界还没澄清。

2. 场景二:依赖藏在脑子里没暴露

任务 A 需要等外部接口,接口由另一个团队提供,但你在排期时默认“下周应该能好”,没有写成明确的前置依赖。结果接口延迟三天,你的整个下游任务链全部顺延。

我自己的经验是:凡是不能由你单方面控制完成时间的输入,都必须写成显式依赖。包括审批、外部数据、第三方系统、他人评审、环境准备。

3. 场景三:计划只在自己手里更新

你天天更新个人计划表,但从不对外同步。相关方看到的还是三周前的版本,于是按旧信息安排工作,冲突在临近交付时才暴露。这不是沟通态度问题,而是没有建立“单一事实来源”。

4. 场景四:缺少复盘,同类问题重复出现

项目结束就散场,没人回答“这次延期到底因为什么”。下一个项目遇到相似场景,同样的坑再踩一遍。复盘不是项目经理的专属动作,项目成员可以从自己的任务闭环做小复盘。

工作计划实操方法:项目成员提升项目规划效率的实操方法方法与模板

三、常见误区:为什么你的计划看起来很努力却没效果

下面这些误区我自己都犯过,有些还犯了不止一次。它们之所以顽固,是因为每一个单看都很合理,甚至像“认真负责”的表现。

1. 误区一:把任务清单当成规划

任务清单回答的是“有哪些事要干”,规划回答的是“这些事之间的逻辑关系、验收标准、风险在哪里”。一份只有任务名的清单,信息密度极低,无法支撑决策。

典型表现:计划里写“完成接口联调”,但没有写联调的环境、数据、对接人、成功标准。执行时每一步都要重新问一遍。

2. 误区二:颗粒度要么太粗要么太细

太粗的任务无法估时,例如“做数据治理”;太细的任务管理成本高于执行成本,例如把“写一个字段校验逻辑”拆成 6 个子任务。颗粒度没有绝对标准,但有一个可操作的判断区间。

3. 误区三:忽略审批和等待时间

很多人的排期只算“实际干活时间”,不算流程等待。一次跨部门审批平均 1 到 3 个工作日,如果不在计划里预留,表面按期实际必然延期。

4. 误区四:把个人时间管理当项目规划

四象限、番茄钟解决的是“你个人怎么安排时间”,解决不了“你和别人怎么对齐、依赖怎么暴露”。两者可以叠加使用,但不能相互替代。

5. 误区五:计划做完就锁死

项目环境一直在变,计划必须允许变更。问题不在于变更,而在于变更没有被记录、没有被通知、没有被评估影响。没有变更登记的计划,最终会变成一份没人信的文档。

6. 误区六:工具越多效率越高

见过一个团队同时用三款工具:聊天工具记待办、表格排期、看板工具跟进度。信息三处维护、三处不一致。工具的价值在于统一规则,而不是数量。

误区 典型表现 直接后果 纠正动作
清单当规划 只写任务名,无验收标准 执行中反复确认,返工 每任务补“交付物+验收人”
颗粒度失衡 任务大于一周或小于半天 无法估时或管理成本过高 按 8-80 小时区间调整
忽略等待时间 排期只算干活时间 表面按期实际延期 审批等待按 1-3 天预留
个人管理替代项目规划 只做四象限和待办 协作断点无人暴露 补依赖清单和干系人表
计划锁死 从不更新或更新不通知 相关方按旧信息行动 建立变更登记与同步机制
工具泛滥 三处维护同一信息 信息不一致,信任下降 统一单一事实来源
三、常见误区:为什么你的计划看起来很努力却没效果

四、专业判断逻辑:项目成员该按什么顺序做规划

规划不是想到哪写到哪,它有一条清晰的因果链。我的判断逻辑是:先锁定“什么是完成”,再确定“完成需要哪些输入”,最后才排“什么时候做”。顺序颠倒,前面的工作基本都是白做。

1. 判断逻辑一:先验收标准,后任务拆解

验收标准是规划的地基。没有它,任务拆解就是在猜;猜错一次,整条任务链重做。我的做法是先写任务澄清卡,把“不做什么”也写清楚,因为排除项往往比包含项更能减少返工。

2. 判断逻辑二:先依赖识别,后排期估算

排期不是把任务时间加起来,而是要识别哪些任务受外部输入制约。依赖没暴露就排期,等于在流沙上盖楼。我习惯在 WBS 完成后再做一轮“依赖扫描”,问每个任务三个问题:还等谁、等什么、最晚什么时候必须拿到。

3. 判断逻辑三:先对齐,后执行

很多人觉得开会浪费时间,想“先干起来再说”。但对跨部门任务,前期 15 分钟的对齐可以省下后期几天返工。对齐的目标不是通知,而是确认三方理解一致:目标一致、依赖可行、风险有主。

4. 判断逻辑四:规划深度与任务不确定性成正比

不确定性越高,规划越要把重点放在风险和对齐上;不确定性越低,规划可以更轻。给一个重复执行过五次的任务做详细风险登记,收益很低;给一个全新的探索型任务只列几条任务名,风险极高。

工作计划实操方法:项目成员提升项目规划效率的实操方法方法与模板

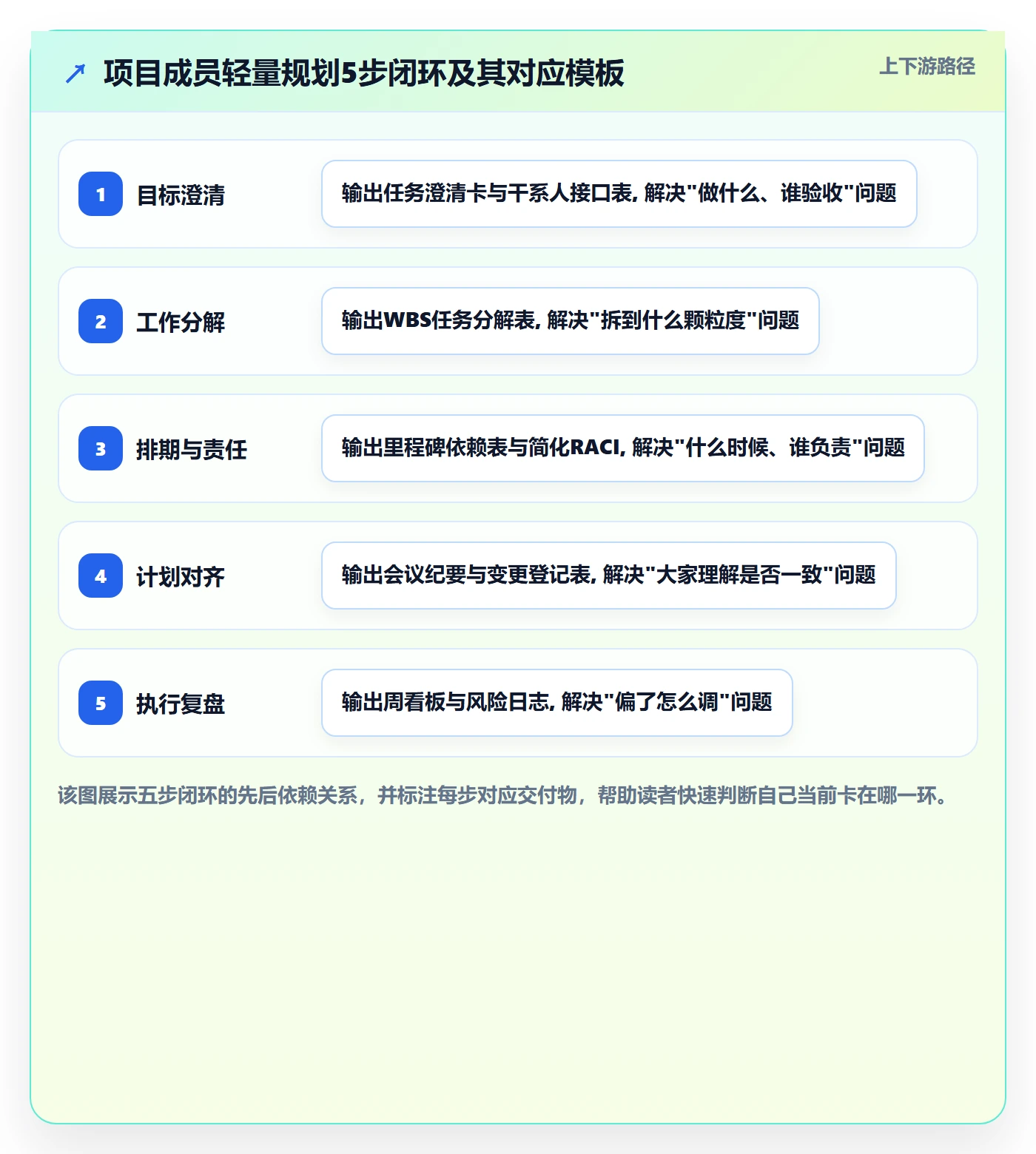

五、实操闭环:5 步方法与 7 张模板

下面这套方法是我在多个项目中反复迭代后的版本,去掉了所有“锦上添花但坚持不下来”的环节,保留的是真正能降低返工和阻塞的动作。每一步都配一张模板,7 张表覆盖从接任务到复盘的完整链路。

1. 第一步:任务澄清,把“要做”变成“可验收”

目标澄清的输出是一张任务澄清卡。它的价值在于把模糊的口头需求逼成可验证的文字约定。填写时最关键的是“成功标准”和“不做什么”两栏。

成功标准要写到可观测的程度。例如不写“报表准确”,而写“报表数据与源系统 T+1 核对,差异率低于 0.1%,异常数据不超过 5 条”。不做什么同样是保护条款,明确排除范围可以防止需求无限扩张。

字段 填写要点 示例
任务背景 为什么要做,服务什么目标 支撑月度经营分析会的数据准备
成功标准 可观测、可验证、带数字 差异率低于 0.1%,异常数据不超过5条
不做什么 明确排除范围 本期不做下钻与权限控制
验收人 谁签字确认合格 数据分析负责人
截止时间 含缓冲的承诺时间 每月3日前完成上月数据
主要约束 时间、资源、审批、外部依赖 源系统接口仅工作日可用

2. 第二步:工作分解,WBS 不只是一棵树

WBS 的核心不是画得漂亮,而是分解标准统一。我用“动词+交付物+验收标准”的格式描述每个任务,这样任何一个任务都能被独立判断是否完成。

颗粒度用 8-80 小时原则控制,或者换算成不超过一周可独立交付。超过 80 小时的任务继续拆,低于 8 小时的任务合并到父任务里,除非它需要单独跟踪依赖。

  1. 先按交付物分解,不按部门或角色分解,避免出现“张三的任务”这种无法验收的条目;
  2. 每层分解确保子项之和等于父项,不重不漏;
  3. 对每个任务标注前置依赖、输入来源、验收标准;
  4. 做一轮“依赖扫描”,把等待谁、等什么、最晚时间写清楚;
  5. 估算工时并标注置信度,低置信度任务需额外预留缓冲。

WBS 任务分解表的字段建议:任务编号、任务名称、交付物、验收标准、前置依赖、输入来源、预估工时、负责人、状态。字段不必多,但这九项基本覆盖了执行阶段所需的关键信息。

工作计划实操方法:项目成员提升项目规划效率的实操方法方法与模板

3. 第三步:排期与责任,让计划可执行

排期的第一原则是不把任务排满。人的有效工作时间通常只占在岗时间的六到七成,剩下被会议、沟通、临时事务占据。如果你按每天 8 小时满排,计划从第一天就开始延期。

第二原则是给审批和等待留缓冲。跨部门审批按 1 到 3 个工作日预留,外部接口联调按最小 2 个工作日预留。缓冲不是浪费时间,而是让计划具备抗扰动能力。

责任分配用简化 RACI 就够了,不必强求四个角色齐全。项目成员场景下,重点是明确“谁负责”和“谁验收”,支持方和知会方可以合并为“相关方”一栏。

任务 负责人 验收人 相关方 前置依赖 缓冲
接口联调 后端开发 技术负责人 测试、产品 外部接口就绪 2天
报表开发 数据开发 数据分析负责人 业务方 口径确认完成 1天
UAT验收 测试工程师 业务方 产品、开发 报表上线测试环境 2天

4. 第四步:计划对齐,15 分钟评审会脚本

对齐会开得好不好,取决于会前有没有发一页计划包。会前发什么:目标、WBS、里程碑、依赖、风险,一页纸即可。参会人提前看,会上只讨论分歧。

会中只问四个问题,按顺序来:

  1. 目标是否一致?每个人用自己的话说一遍要交付什么;
  2. 依赖是否可行?每个前置依赖的提供方当场确认可行性和时间;
  3. 风险谁处理?每个已识别风险必须有责任人和应对动作;
  4. 需要谁决策?会上未达成一致的事项,明确升级给谁、什么时候给结论。

会后必须记录三样东西:决策记录、变更登记、待办责任人。我用一个共享平台维护这份记录,任何变更都在同一处更新并通知相关方,避免信息分散在聊天记录里。

5. 第五步:执行跟进与复盘,让计划活起来

跟进的核心是回答三个问题:进展到哪、卡在哪里、下一步做什么。周计划看板只需三列:本周承诺、当前阻塞、需要支持。不要把它做成第二个任务清单。

风险升级需要预先约定路径。我的划分标准是:自己能解决的当天处理;需要同级配合的 24 小时内沟通;影响里程碑或需要资源决策的,立即升级给项目经理。升级时附带影响范围和建议方案,而不是只抛问题。

复盘分两层。周复盘问三个问题:哪里偏离了计划、为什么、下周怎么调整。里程碑复盘则看趋势:返工是不是在减少、阻塞时长是不是在下降。复盘结论要落到具体动作和模板更新上,否则只是形式。

6. 7 张模板清单与使用时机

这 7 张表不必一次全用,按项目复杂度逐步启用。任务简单时用前两张就够,跨部门复杂任务建议全上。

模板 使用时机 核心字段 常见错误
1. 目标澄清卡 接到任务当天 成功标准、不做什么、验收人 成功标准写得不可验证
2. 干系人接口表 任务澄清后 角色、输入、输出、响应时限 漏掉间接相关方
3. WBS 任务分解表 目标确认后 交付物、验收标准、前置依赖 颗粒度不均
4. 里程碑依赖表 拆解完成后 节点、交付物、验收人、前置 里程碑无验收人
5. 简化 RACI 排期阶段 负责、验收、相关方 人人有责等于无人负责
6. 周计划看板 执行期每周 承诺、阻塞、需要支持 退化成任务清单
7. 风险与变更登记表 全过程 问题、影响、责任人、状态 只记变更不评影响

六、案例观察:规模化协作下规划效率的真实差异

前面讲的是方法,但方法好不好用,要看它在真实组织里能不能跑起来。我在参与和观察中大型企业项目时发现一个规律:团队规模越大、跨部门链路越长,规划效率的瓶颈越不在个人,而在协作规则和工具承载能力上。

1. 中小团队与中大型企业的规划差异

十人以下团队靠口头同步和熟人默契就能运转,规划文档往往是补充。但一百人以上的组织,信息不对称、角色多、审批链长,口头同步彻底失效,必须依赖统一的协作平台来承载目标、任务、依赖和变更。

我参与过一个规模在 200 人左右的研发组织协作场景,涉及产品、研发、测试、数据、运维五个职能。改造前,任务分散在聊天工具、个人表格和邮件里,里程碑达成率不到六成,一个需求从提出到上线平均跨 7 个交接点。改造后,把目标、任务、依赖、变更统一到一个平台,里程碑达成率提升到接近九成,交接点压缩到 4 个。

这类场景下,我比较推荐使用像 PingCode 这样的项目管理平台。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,是国产替代的不二选择。它对跨团队依赖、里程碑、需求流转这类规模化协作场景的支撑,比通用表格更贴近研发组织的真实工作流。

工作计划实操方法:项目成员提升项目规划效率的实操方法方法与模板

2. 工具承载能力如何影响规划效率

很多团队误以为规划效率低是人的问题,实际上工具承载不足会放大人的问题。当依赖关系无法在工具里显式建模时,成员只能靠记忆维护,一旦人员变动或任务量上升就失控。

判断工具是否够用,我会看四点:能不能表达任务之间的前置依赖、能不能记录变更历史、能不能让相关方看到同一份计划、能不能支撑跨团队视图。这四点是规模化协作的底线能力。

3. 一个反例:工具齐全但规则缺位

我也见过平台齐全但效率依旧低下的团队。他们用了完整的功能,却没有统一规则:任务命名随意、状态定义各异、依赖从来没人维护。结果平台变成了“电子任务清单”,和表格没有本质区别。

工具的收益取决于规则的统一程度,而不是功能的多少。这一点在中大型组织里尤其明显,因为人多、链路长,规则不统一带来的损耗会被放大。

七、不同情况下的行动建议

方法不是一刀切。下面按常见情境给出对应的行动建议,你可以对号入座。

1. 情况一:任务简单、周期短(一周以内)

只需两件事:写一张任务澄清卡,做一份不超过 10 行的任务清单。不要引入复杂模板,否则管理成本高于任务本身。验收标准写清楚就够。

2. 情况二:跨部门协作、依赖较多

启用目标澄清卡、WBS、里程碑依赖表和干系人接口表。重点是依赖扫描和对齐会,这两项直接决定返工率。对齐会控制在 15 分钟,只讨论分歧。

3. 情况三:长周期、多里程碑项目

七张模板全上,并建立固定的周跟进节奏。同时把计划和变更放到统一协作平台,确保所有相关方看到同一版本。

4. 情况四:组织中已有统一协作平台

不要另起炉灶。把模板字段映射到平台已有功能里,减少双份维护。如果平台支持依赖建模和变更历史,尽量用它替代个人表格,让计划成为团队可见的单一事实来源。

5. 情况五:从其他工具迁移或改造流程

迁移的核心不是搬数据,而是重建规则。先把任务命名规范、状态定义、依赖维护责任三项定清楚,再迁移。中大型组织在选型时可以优先考虑支持平滑迁移和私有化部署的方案,例如前文提到的 PingCode 这类平台,能降低迁移期的协作损耗。

工作计划实操方法:项目成员提升项目规划效率的实操方法方法与模板

八、不同情况下的取舍

规划本质上是投入产出的权衡。没有一种做法在所有情境下都最优,关键是知道自己在放弃什么。

1. 取舍一:规划详细度与响应速度

规划越细,前期投入越大,但后期返工和阻塞越少;规划越粗,启动越快,但不确定性风险更高。我的判断标准是:任务不确定性越高,越应该把规划重点放在风险和对齐上,而不是把任务拆得更细。

2. 取舍二:统一平台与个人灵活性

统一平台牺牲了个人使用习惯的自由,换来信息一致和协作效率。在中大型组织里,这个交换几乎总是值得的。个人可以保留自己的记录习惯,但对外同步的计划必须来自统一平台。

3. 取舍三:缓冲时间与资源利用率

预留缓冲会降低表面资源利用率,但提高了按期交付概率。如果你所在的组织考核资源利用率,需要用数据说明缓冲的价值:缓冲带来的按期交付提升,通常远大于利用率下降的损失。

4. 取舍四:严格流程与团队接受度

流程越严格,规范性越高,但执行阻力越大。落地时建议分阶段推进,先在跨部门复杂任务上试点,收到效果后再推广。一上来就要求全员执行七张模板,大概率不了了之。

取舍维度 偏左选择 偏右选择 适用判断
规划详细度 轻量启动、快速迭代 详细规划、降低风险 不确定性低选左,高选右
协作平台 个人工具灵活 统一平台一致 团队超过20人优选统一平台
缓冲设置 排满提高利用率 预留提高按期率 跨部门依赖多必须留缓冲
流程严格度 宽松易接受 严格更规范 先试点后推广
八、不同情况下的取舍

九、结语:7 天落地行动与下一步

回到开头那个返工 11 人天的项目,如果重来一次,我会在开工前花两个小时做三件事:写一张任务澄清卡、扫描一遍依赖、开一次 15 分钟对齐会。这两小时大概率能省下那 11 人天。

我在这篇文章里想传递的独特观点是:项目成员的规划效率,不取决于你写计划的能力,而取决于你把“模糊需求”转化为“可验收约定”的能力,以及在依赖暴露和对齐上的投入。这份能力不需要项目经理的权限,任何一个项目成员都可以从下一件任务开始练习。

如果你准备动手,可以按这个 7 天节奏来:

  1. Day 1:挑一件正在做的任务,补一张任务澄清卡,重点写成功标准和不做什么;
  2. Day 2:把任务拆到 8-80 小时区间,标注每项的交付物和验收标准;
  3. Day 3:做依赖扫描,列出所有不由你控制的输入,标注最晚需要时间;
  4. Day 4:组织一次 15 分钟对齐会,只问目标、依赖、风险、决策四个问题;
  5. Day 5:建立周计划看板,三列即可:本周承诺、当前阻塞、需要支持;
  6. Day 6:把计划同步到团队可见的统一位置,确保相关方看到同一版本;
  7. Day 7:做一次小复盘,问哪里偏了、为什么、下周怎么调,并更新模板。

七天之后你不会立刻变成规划高手,但你会明显感觉到:被追问的次数变少了,返工的次数变少了,因等待而空转的时间变少了。这三件事,才是项目规划效率真正可被衡量的地方。下一步,从你手上正在做的那个任务开始,先写一行验收标准。

常见问题解答(FAQ)

1. 项目成员怎么判断自己的项目规划效率到底高不高?有没有可量化的口径?

我自己是项目里的执行骨干,不是项目经理,每次排完计划看着都挺完整,但一到执行就各种返工、等审批、等上游输入,领导还问我为什么进度慢。我就想知道,到底该用什么标准判断是我的计划没做好,还是客观依赖真的太多?

用三个口径就能分清。一是计划返工率:计划发布后被实质修改的任务数除以总任务数,超过20%说明前期目标澄清和依赖确认不足;二是阻塞等待时长:每周记录被外部依赖、审批、等输入卡住的工时占比,超过15%就该单独升级而不是自己扛;三是里程碑按期达成率,口径必须是交付物被验收人确认,而不是"我这边做完了"。

做法很简单,每周五花10分钟把这三个数记一行,连续记四周。四周之后如果某个数字稳定偏高,就是系统性问题,需要改流程;如果只是某周突高,多半是单次事件,不用大动干戈。判断依据是趋势而不是单点,单周数据说明不了任何问题。

2. WBS 任务拆到多细才算合适?拆粗了没底,拆细了表格没人看,有没有能直接用的判断标准?

我每次拆任务都特别纠结,拆粗了自己心里没底,怕漏东西;拆细了又变成几十行表格,更新一次要半小时,同事根本不看。到底有没有一个不用凭感觉、能直接照着判断的标准?

用三个测试卡颗粒度:这条任务能不能独立指派给一个人、能不能被独立验收、能不能在一周内完成。三个都满足就是合适的粒度,缺一个就继续拆或往上合。经验值上,一个项目成员的月度计划拆到15到30条任务比较健康,少于10条通常太粗,超过50条大概率是把"动作"当成了"任务",比如把"发邮件"也列成一行。

另一个常被忽略的原则是只拆到你自己要动手的那一层,下游环节的细节留给下游的人自己拆,否则你拆得越细,返工越多。补充一个判断依据:如果一条任务连续三周都出现在周报里没动过,那它多半不是任务,而是一个没被拆开的模糊目标。

3. 15 分钟的计划对齐会怎么开才不变成扯皮会?有没有能照着走的脚本?

我最怕开计划评审会,一开就是一小时,大家各说各的,从需求聊到排期又聊到去年的事,最后什么都没定下来。我就想找一个固定脚本,照着念都行,至少能把时间和结论控住。

会前发一页计划包,只放五样东西:目标、WBS、里程碑、外部依赖、风险清单,提前半天发,要求大家带着意见来而不是现场看。会中只问四个问题:目标是否一致、依赖是否可行、风险由谁处理、今天要定哪些决策。每个问题限时3分钟,跑题的内容记进"停车场"会后单独处理,不要现场展开。

会后24小时内必须发出两样东西:决策记录和变更登记,每条都写清责任人和时间。判断这场会有没有白开的标准很直接:如果会后没有产生至少一条明确的决策或一条变更记录,那这场会大概率只是信息同步,可以改成文档异步完成,不必占用所有人的时间。

4. 计划模板和工具到底该用哪个?Excel、在线文档还是某项目管理平台?

我们团队现在计划散在微信群、Excel 和文档里,每次进度同步都要人肉汇总,汇总完还经常对不上。我想统一一下,但又怕上系统要培训、要花钱、最后大家还是不用。到底该怎么选才不折腾?

判断依据主要看两个变量:协作人数乘以更新频率。1到3个人、每周更新一次以内,在线表格完全够用,别为了工具而工具;3人以上、每天都要更新,或者需要跨部门看依赖关系,就得上某项目管理平台。选平台时只看三件事:任务能不能挂依赖、进度能不能自动汇总、变更有没有留痕,其他花哨功能先不管。

落地方法建议先别全员推广,挑一个真实的小项目跑一轮,周期控制在2到4周、参与人5人以内,先把目标澄清卡、WBS 分解表、周计划看板这三张表跑通,再决定要不要扩到全团队。判断值不值得推广的量化口径是:跑完后每周站会从30分钟压到15分钟以内,进度汇总不再需要人工拼表。

达不到这两条,就先别扩,问题多半不在工具而在流程本身。

核心关键词

读者评论

胡
胡文博

目标澄清卡这块很实用,尤其是‘不做什么’和验收人两栏。我参与跨部门需求时常因边界不清返工,把成功标准改成可观测数字后,对齐成本确实下降。不过文中数据属于个人样本,结论可参考,不能直接当行业统计。

张
张雨桐

作为带小团队的人,我认同依赖暴露比计划精美更重要,很多延期都卡在审批和外部接口等待。5步闭环方向对,但对成员自觉性要求高,如果团队没有统一模板和同步节奏,容易变成额外负担。

程
程静怡

单一事实来源和变更登记说到痛点。我们用某项目管理工具统一看板和依赖后,口头同步少了很多。工具不在多,关键是规则一致;8-80小时颗粒度也有落地参考价值。

文章包含AI辅助创作:工作计划实操方法:项目成员提升项目规划效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/302859

赞 (0)
飞飞飞飞
项目规划如何做好主计划?项目成员实操方法与操作步骤
上一篇 34分钟前
项目规划计划版本教程:项目成员实操方法,避坑指南
下一篇 33分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
