项目规划实施计划全流程:项目成员实操方法与一文讲清

我做过一个不太体面的统计:在过去几年我参与和复盘的四十多个项目里,真正因为"技术方案不可行"而失败的不到五个。剩下的问题几乎都出在同一批地方,目标只有一句话、范围没人管、交付标准靠默契、变更靠口头通知、验收靠最后一周突击。更麻烦的是,出问题的往往不是项目经理,而是被安排任务的普通成员:他不知道自己的产出在整条链路的哪一环,也不知道上游什么时候给他东西、下游什么时候要拿走东西。

这篇文章就按"阶段 + 角色 + 动作 + 交付物"这条主线,把项目规划实施计划的完整流程讲清楚。

一、先给结论:项目成员懂全流程,收益比你想的大

很多人以为"全流程"是项目经理的事,成员只要把手上的活干完就行。我的判断恰恰相反:在中等以上复杂度的项目里,成员对全流程的理解程度,直接决定了他返工次数的多少。因为你只有知道下游要什么、上游什么时候给,才能判断自己现在做的东西对不对。

1. 三个我认为可以直接用的结论

第一个结论:项目规划的产出不是一张甘特图,而是一组可被检查的交付物定义。甘特图只是这组定义的可视化结果,把它当成规划本身,是绝大多数项目跑偏的起点。

第二个结论:实施阶段的效率,80% 在规划阶段就已经决定。任务拆得够不够细、依赖标得够不够准、责任分得够不够清,决定了实施阶段是"推进"还是"救火"。实施阶段能做的补救非常有限。

第三个结论:变更控制不是流程负担,而是项目成员的保护机制。没有书面变更,最后背锅的一定是执行的人。这句话我在至少三个项目里亲眼验证过。

2. 全流程不是五个阶段,而是五道决策门

启动、规划、实施、监控、收尾这五个阶段的叫法,来自主流项目管理体系,本身没有问题。但我在实际带项目时,更愿意把它理解成五道必须明确通过的决策门:目标是否对齐、计划是否可执行、任务是否已澄清、偏差是否被处理、结果是否被确认。

阶段是时间概念,决策门是判断概念。用时间概念讲流程,容易变成"到了某月某日就进入下一阶段";用决策门讲流程,成员才会问自己一句:"我这一关过了吗?"

3. 成员视角和项目经理视角,差在哪

项目经理视角关心的是:整体进度、资源冲突、风险、干系人满意度。成员视角关心的是:我什么时候拿到输入、我要交出什么、交给谁、标准是什么、做不完怎么办。

这两种视角不冲突,但表达方式完全不同。绝大多数项目管理教程只讲前者,这就是为什么很多成员看完之后还是不知道自己该干嘛。本文的写法是:每个阶段先给项目经理的判断标准,再给成员的动作清单。

项目规划实施计划全流程:项目成员实操方法与一文讲清

二、背景与真实场景:项目为什么总在实施阶段崩掉

实施阶段是问题暴露期,不是问题产生期。绝大多数"实施期灾难",根因都埋在前面两个阶段。我先把一个典型的脱敏场景还原出来,你大概率会眼熟。

1. 一个脱敏案例:上线前两周才发现数据迁移没排期

这是一个制造业客户的内部系统升级项目,涉及五个部门、约 120 名最终用户。项目在启动会上定了一个"三个月上线"的目标,规划阶段产出了一张覆盖 14 周任务的甘特图,分工到人,看起来相当规范。

问题出在第 11 周。测试团队在做端到端联调时发现,历史数据迁移这项工作从来没有被排进任何人的任务列表,大家默认"IT 部门会处理",而 IT 部门默认"业务部门会先给数据清洗规则"。这个空档在甘特图上是看不见的,因为两边都没写,图的视觉完整性反而掩盖了它的存在。

最后这个项目延期了五周。真正花在数据迁移上的时间只有八天,剩下的时间全部消耗在职责认定、规则补写和用户返工确认上。这就是我说的:实施阶段暴露的问题,根因在规划阶段。

2. 崩盘点集中在三个时间窗

第一个时间窗是启动后的第 1,2 周。此时目标表述还很含糊,所有人都按自己的理解开工,等到第一次评审才发现方向不一致。这个窗口的修复成本最低,但最容易被忽略,因为"看起来大家都很忙"。

第二个时间窗是项目实施进度过半的时候。此时已完成的工作形成了沉没成本,任何范围调整都会遭遇阻力,团队倾向于"先做完再说"。这个窗口是变更控制最该发挥作用的时刻,也恰恰是最容易被"先赶进度"压过去的时刻。

第三个时间窗是计划上线日前两到三周。此时验收标准往往还没定死,测试范围还在扩大,成员的加班时长陡增。这个窗口已经不具备修复能力,只能降低损失。

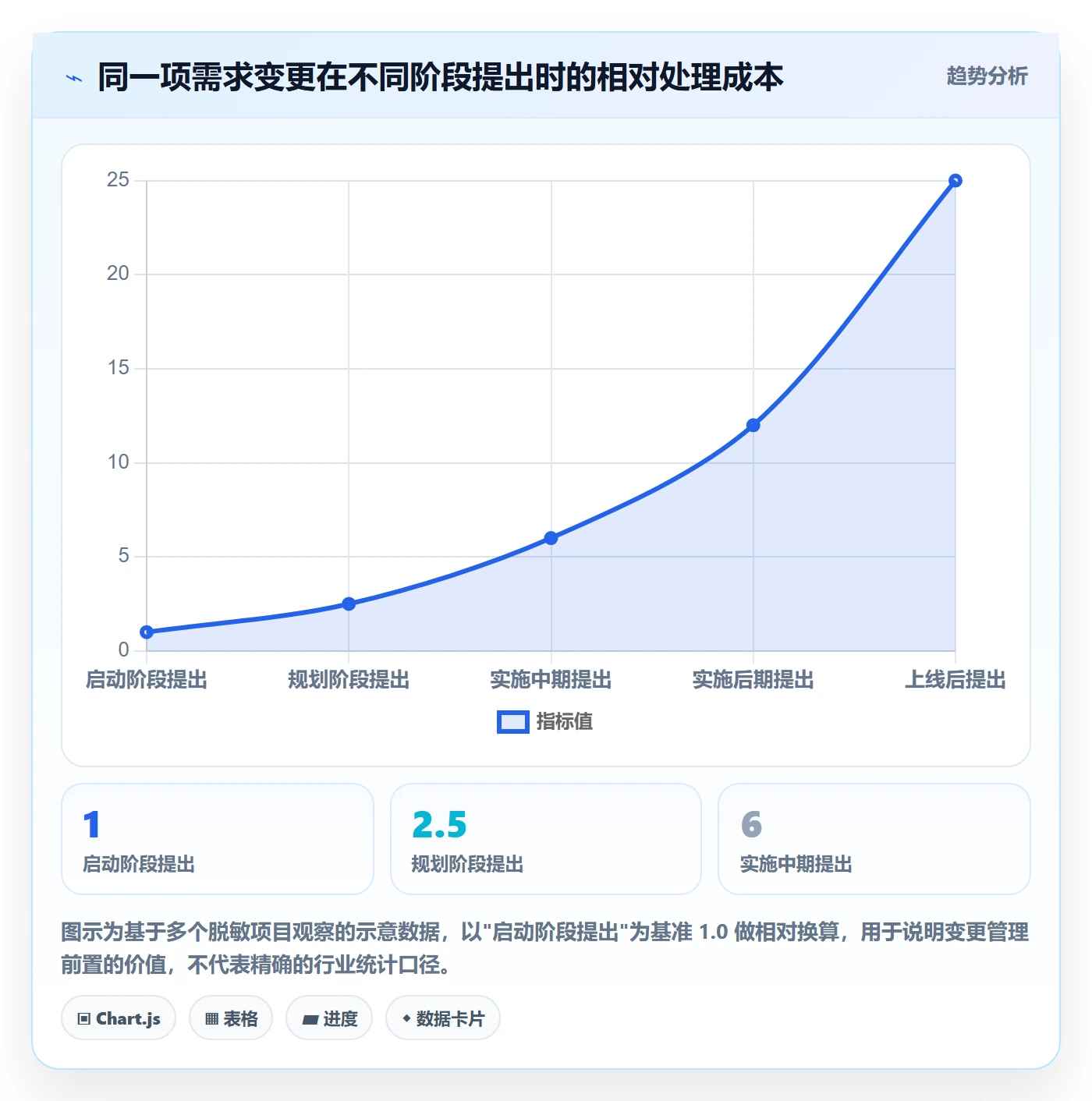

3. 我观察到的成本曲线:变更拖得越久,代价越高

有一个规律在几乎所有项目里都成立:同一项变更,在规划阶段提出和在实施后期提出,成本差距不是线性的,而是明显加速上升的。原因不难理解,越往后,已经完成的工作越多,需要推翻和重做的部分就越多。

项目规划实施计划全流程:项目成员实操方法与一文讲清

三、拆解常见误区:这五个坑我几乎每个项目都能碰到

下面这五个误区有一个共同特征:它们在短期内看起来都"很合理",甚至显得很高效。真正的代价要等到实施中后期才显现。

1. 误区一:把甘特图当成项目计划

甘特图回答的是"什么时候做什么",但它不回答"做到什么程度算完成""谁对结果负责""如果晚了影响谁"。一份只有时间和任务名的甘特图,本质上是排期表,不是计划。

我的判断标准很简单:如果把甘特图上的任务名遮住,只看它对应的交付物和验收标准,你能不能判断这个项目是否在正常推进?如果不能,那这份计划就是不够用的。

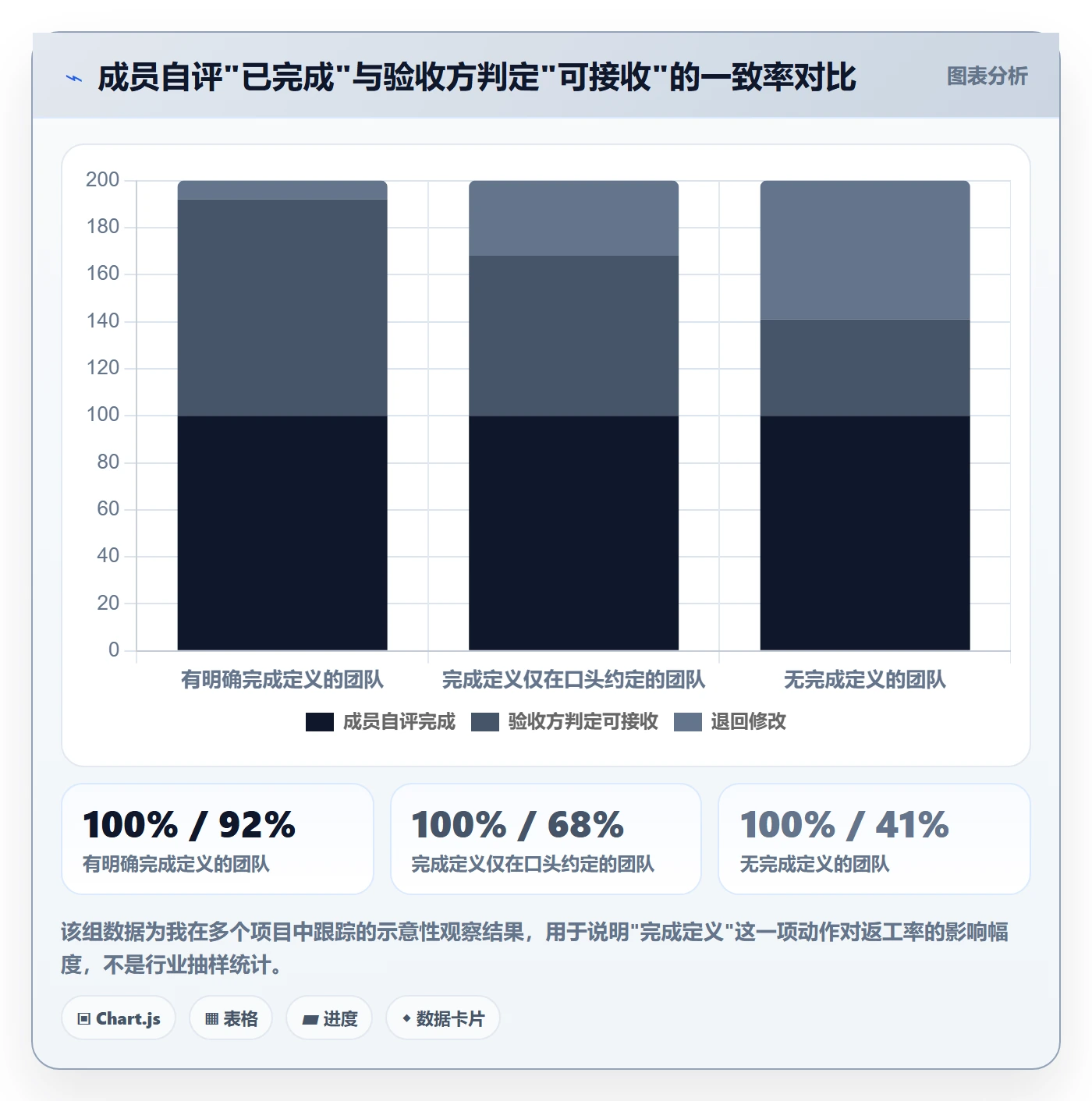

2. 误区二:把"做完了"当成"交付了"

成员说"我这个做完了",通常意思是"我按我的理解做完了"。而下游说"你交付的东西不能用",通常意思是"它不符合我需要的标准"。这两句话之间隔着的,就是缺失的完成定义。

解决方式不复杂:每个交付物在任务指派时就要写清楚三件事,交付形式、验收标准、验收人。这三件事不写清楚,任务就不算被正式指派。

3. 误区三:变更靠口头通知

口头变更的杀伤力在于它的不可追溯性。三周之后,没有人能说清当时是谁同意的、同意的范围是什么、会影响哪些已完成的工作。

我见过最典型的场景:甲方在周会上提了一句"这个地方能不能顺便也改一下",项目经理口头答应,团队成员执行,三周后甲方验收时说"这不是我要的效果"。此时已经没有记录可以还原当时的约定。

4. 误区四:把收尾当成散场

项目上线之后,团队往往立刻被抽调到下一个项目,验收、移交、复盘全部被压缩成一封邮件。结果是文档没整理、权限没交接、经验没沉淀,下一个类似项目从零开始踩同样的坑。

收尾阶段省下来的时间,会以两到三倍的规模在下一个项目里还回去。这句话我在带过三个连续相似项目之后深信不疑。

5. 误区五:以为上了工具就等于有了流程

工具解决的是"信息在哪、状态是什么、谁在等谁",它不解决"标准是什么、谁该决策、边界在哪"。很多团队在工具里建了漂亮的看板,任务卡片依然只有一行标题,本质问题一点没变。

我的经验是:先定义交付物和检查点,再选工具承载它们。顺序反了,工具只会把混乱记录得更整齐。

项目规划实施计划全流程:项目成员实操方法与一文讲清

四、专业判断逻辑:交付物驱动的阶段推进法

讲完误区,我需要给出一套能落地的判断逻辑。我用了很多年的一套方法是"交付物驱动":不按时间去判断项目是否健康,而按交付物是否按标准产出判断。

1. 判断逻辑一:每个阶段只问三个问题

无论哪个阶段,我都只问三个问题:这个阶段要产出什么?谁来判断它合格?如果不合格,退回到哪一步?

这三个问题看起来简单,但能问清楚的项目并不多。尤其是第二个问题,"谁来判断它合格",很多项目的回答是"大家一起看",这等于没有判断人。

2. 判断逻辑二:用"输入,动作,输出,检查点"描述每一项工作

我把每一项工作都拆成四段:输入是什么、动作做什么、输出是什么、检查点在哪。这套结构最大的好处是,它强迫你把"上游什么时候给我东西"这件事显性化。

在实施阶段出现的大量等待和返工,本质上都是因为输入没有被显性定义。只要输入被写清楚,等待就会变成可管理的事项,而不是碰运气。

3. 判断逻辑三:用 RACI 把责任从"大家"变成"某个人"

RACI 分别代表负责执行者、最终问责者、需要被咨询者、需要被通知者。它的作用不是画一张漂亮的表,而是把"这件事谁说了算"变成书面事实。

我的经验是,一个项目只要有三个以上的部门参与,如果没有 RACI 或类似的责任矩阵,几乎必然出现责任空档。责任空档的典型症状是:事情卡住了,但没有人觉得是自己的问题。

4. 判断逻辑四:把变更成本曲线当作决策依据

前面那张变更成本曲线,真正的作用不是吓唬人,而是给决策提供一个参照:当一个变更在实施中期被提出时,你要问的不是"能不能做",而是"这个变更值不值得在现在这个位置做"。

有些变更值得立刻做,因为它会改变后续大量工作的方向;有些变更应该放到下一期,因为它的收益不足以抵消当前的返工成本。这两个判断,只有在成本曲线明确的前提下才能做出来。

项目规划实施计划全流程:项目成员实操方法与一文讲清

五、启动阶段:成员必须先拿到的五份输入

启动阶段的核心任务不是开会,而是让每一位成员都能回答"我在为什么而做"。我见过太多项目在启动会上讲了两个小时,散会后成员依然说不清目标。判断启动阶段是否完成,标准只有一个:随便抽一位成员,他能不能说出项目目标和自己的关联。

1. 输入一:目标与成功标准

目标要能被检验。"提升用户体验"不是目标,"把订单提交平均耗时从 8 秒降到 3 秒以内"才是目标。成功标准同理,它必须能被观测,最好能被量化。

作为成员,你在启动阶段应该拿到的是一句话目标加两到三条成功标准。如果拿不到,就要在会上直接问,而不是等到实施阶段自己猜。

2. 输入二:范围边界,尤其是"不做什么"

范围说明里最有价值的部分往往不是"做什么",而是"不做什么"。因为范围蔓延几乎总是从"顺便也做一下吧"开始,而这句话之所以能被说出口,就是因为没人写清楚边界在哪。

我的建议是:范围说明中至少列出三条明确的排除项,并注明这些排除项如果要做,需要走什么流程。

3. 输入三:角色表与接口人

成员需要知道的不只是自己的职责,还有:我的上游是谁、下游是谁、遇到问题找谁、谁有权拍板。这四类信息如果缺失,成员就只能靠打听,而打听带来的延迟往往比实际工作更长。

4. 输入四:里程碑与关键时间

里程碑的作用是给成员提供节奏感。一个只有最终上线日期的项目,成员在中途是没有压力曲线的,容易前松后紧。

我通常会把里程碑控制在四到六个,每个里程碑对应一个可被外部观察的成果,而不是内部工作节点。可被外部观察这个标准很重要,它能让里程碑真正起到对账作用。

5. 输入五:资源与约束

资源包括人力、预算、设备、环境、数据权限;约束包括合规要求、供应商交付周期、冻结窗口、审批时限。这些内容成员如果不清楚,规划阶段估算出来的工期基本是拍脑袋。

下面这张表是我常用的一份启动阶段成员自查清单,可以直接拿去用。

检查项 成员需要确认的具体内容 不合格的典型表现
目标与成功标准 一句话目标 + 2,3 条可观测标准 成员说不清自己的工作与目标的关系
范围边界 至少 3 条明确排除项及其处理流程 出现"顺便也做一下"式需求
角色与接口人 上游、下游、决策人、问题升级人 成员靠打听推进工作
里程碑 4,6 个可被外部观察的成果节点 只有最终上线日期,中途无节奏
资源与约束 人力、预算、环境、数据权限、合规要求 工期估算无依据,审批卡壳
五、启动阶段:成员必须先拿到的五份输入

六、规划阶段:成员如何参与制定,而不是被动接受

规划阶段是整篇文章里最重要的一节。因为前面提到的所有实施期灾难,几乎都能在规划阶段找到根因。这里我要特别强调一点:规划不是项目经理一个人的事,成员必须参与制定自己那部分计划,否则他不会有承诺感,也不会有判断力。

1. 从交付物倒推任务:WBS 该怎么拆

WBS 是工作分解结构,核心是"以交付物为导向",而不是"以活动为导向"。区别在于:以活动为导向拆出来的任务叫"整理数据",以交付物为导向拆出来的任务叫"输出数据清洗规则文档 v1.0"。

后者可以被验收,前者不能。所以我在拆 WBS 时有个硬性要求:最底层的每一项任务,必须在 8,80 小时之间,并且能对应一个可验收的产出。

如果一项任务超过 80 小时,说明拆得不够细;如果少于 8 小时,说明拆得过细,管理成本会超过收益。

2. 工期估算:三种方法配合使用

类比估算(参考类似项目)速度快但误差大,适合早期;参数估算(按单位工作量推算)适合有历史数据的重复性工作;三点估算(乐观值、最可能值、悲观值加权)适合不确定性高的任务。

我的实际做法是:常规任务用类比估算,重复性任务用参数估算,高风险任务用三点估算。三点估算的加权公式如下:

期望工期 = (乐观工期 + 4 × 最可能工期 + 悲观工期) / 6
示例:

乐观工期 = 5 人天

最可能工期 = 8 人天

悲观工期 = 20 人天

期望工期 = (5 + 4×8 + 20) / 6 = 57 / 6 ≈ 9.5 人天

用途说明:

期望工期用于排期,不用于对外承诺。
悲观工期用于识别风险敞口,而非直接写进计划。
当悲观值与乐观值差距超过 3 倍时,该任务应单独列出风险应对方案。

3. 依赖关系与关键路径:哪些任务绝对不能晚

依赖分两种:强制性依赖(技术上必须先后,比如先有数据清洗规则才能迁移数据)和自由裁量依赖(管理上要求先后,比如先评审再开发)。前者不能压缩,后者可以协商。

关键路径是项目中最长的一条任务链,它上面的任何延迟都会直接导致项目延期。成员最需要知道的是:我的任务在不关键路径上,所以我最多可以晚多久不影响整体。这个"最多可以晚多久"就是浮动时间。

项目规划实施计划全流程:项目成员实操方法与一文讲清

4. 责任分配:RACI 表怎么用才不流于形式

RACI 表最容易失败的地方是"每个人都是 R,每个领导都是 A"。我的经验是:任何一行只能有一个 A。如果一行的 A 有两个,说明这个决策点还没想清楚,应继续向上找真正的责任人。

任务 R 执行 A 问责 C 咨询 I 知会
数据清洗规则制定 业务分析师 业务负责人 IT 架构师 项目经理
历史数据迁移 IT 工程师 IT 负责人 业务分析师 项目经理、业务负责人
用户验收测试 测试工程师 业务负责人 IT 负责人 项目经理
上线后培训 业务分析师 业务负责人 IT 工程师 全体用户

5. 风险登记册:一次写完就锁死是最大的误区

风险登记册需要记录四类信息:风险描述、发生概率、影响程度、应对策略。应对策略通常分四种,规避、转移、减轻、接受。

这里我要强调一个容易被忽略的点:风险登记册是活文档,需要在每个里程碑重新评估一次。项目前期识别的风险,到中期可能已经失效;中期新出现的风险,前期根本想不到。一次写完就放进共享盘再也不打开的登记册,等于没写。

6. 沟通计划:把会议、汇报、文档的节奏定下来

沟通计划要回答四个问题:谁需要什么信息、什么频率、通过什么渠道、由谁发出。缺少这个定义,团队的沟通会退化成两种极端,要么天天开会,要么出了问题才沟通。

我通常建议的节奏是:每日 15 分钟站会同步阻塞项,每周一次进度与风险评审,每个里程碑一次正式的阶段评审。频率可以调整,但每种会议的产出必须不同,否则会重复消耗时间。

七、实施阶段:把计划变成交付物的日常动作

实施阶段是时间最长、动作最琐碎的阶段。我不打算在这里讲"要加强沟通、要提高效率"这类正确但无用的话,而是直接给出可执行的动作。

1. 领任务时问清五件事

这五件事是:目标是什么、交付标准是什么、截止时间是什么、接口人是谁、依赖什么输入。缺任何一项,都不要开始动手。

我知道有人会觉得"每次都问显得不够专业"。但我的实际观察恰恰相反:问清楚再动手的人,返工率明显低于先动手再对齐的人。而且在长期协作中,前者会被认为更靠谱,因为他交出来的东西很少需要返工。

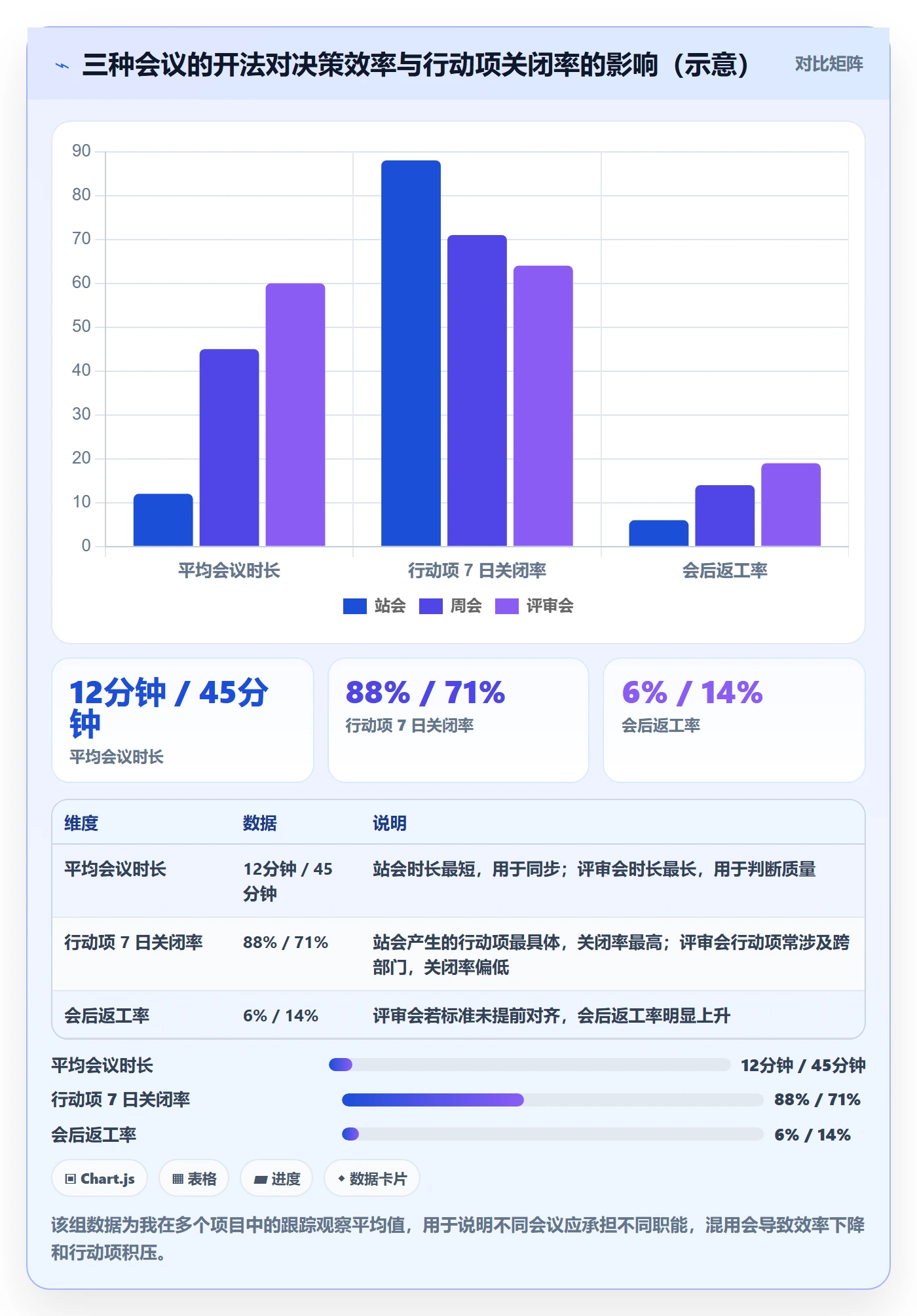

2. 三种会议的正确开法

站会只同步三件事:昨天完成什么、今天计划做什么、有什么阻塞。时间控制在 15 分钟以内,不做问题讨论,阻塞项会后单独拉人解决。

周会解决的是进度与风险的判断,重点看偏差,不看流水账。每个任务只回答一个问题:它是否还在计划轨道上。不在轨道上的,当场定后续动作和责任人。

评审会解决的是交付物是否合格,重点看标准,不看态度。评审前必须提前发放材料,评审中只讨论与标准相关的偏差,评审后必须形成明确的通过或不通过结论。

项目规划实施计划全流程:项目成员实操方法与一文讲清

3. 完成定义:完成不等于交付

我在前面反复提到完成定义,这里给出一个可直接使用的任务卡模板。它的作用是把口头约定变成书面事实。

task_id: T-0231
task_name: 输出历史数据清洗规则文档

owner: 业务分析师-张

reviewer: 业务负责人-李

deliverable:

format: 文档(含字段映射表 + 异常处理规则 + 样例数据)

standard:

覆盖全部 42 个字段,无遗漏

异常处理规则需覆盖空值、重复值、格式错误三类

附 200 条样例数据的实际清洗结果

acceptance: 业务负责人逐项确认并签字

depends_on: T-0188(源数据字典评审通过)

deadline: 第 4 周周五 18:00

definition_of_done:

文档已提交至共享目录并通知评审人

评审意见已全部处理或明确记录为遗留项

遗留项已登记进问题日志并指定责任人

4. 质量门禁:每个阶段出口设一道

质量门禁的意思是:不通过就不能进入下一阶段。它看起来会拖慢进度,但实际效果通常是加快整体节奏,因为它把返工挡在了成本更低的位置。

我通常设置四道门禁:需求冻结门禁(范围确认)、设计评审门禁(方案确认)、测试准入门禁(可测性确认)、上线准入门禁(验收标准确认)。每道门禁只检查三到五条关键项,不做全面审查。

5. 跨部门协作与升级机制

跨部门协作最怕的是"事情卡在中间,双方都觉得自己在等对方"。解决方式是设置明确的升级机制:任何阻塞超过约定时长(我一般设 24 小时或 48 小时),必须自动升级到上一层决策人,不需要当事人判断"要不要打扰领导"。

把升级变成规则而不是选择,是让跨部门协作真正跑起来的关键。否则成员会出于顾虑一直等,等到最后变成工期问题。

八、监控与变更:防止项目跑偏的闭环

监控阶段的核心任务是及时发现偏差。我发现很多团队的监控做成了"汇报",也就是把已发生的事情写进周报,而不是提前发现将要发生的偏差。这两者差别很大。

1. 进度跟踪:看三个东西就够了

第一个是里程碑达成情况,这是最粗粒度但最有效的指标。第二个是关键路径任务的完成情况,它决定项目是否延期。第三个是完成定义的实际达成率,也就是交付物在第一次评审时被通过的比例。

第三个指标最容易被忽略,但它其实最能反映执行质量。如果一个项目里程碑都按时到了,但交付物首次评审通过率只有 50%,说明团队在用"完成"冒充"合格"。

2. 问题日志:记录、定级、指派、关闭

问题日志和风险登记册的区别是:风险是还没发生的,问题是已经发生的。问题日志需要记录四项:问题描述、影响程度、责任人、期望关闭时间。

我见过的常见问题是问题日志变成"许愿池",什么都被记进去,但没有人被指派,也没有关闭时间。这种情况下日志越长,团队越麻木。凡是进入日志的问题,必须有且只有一个责任人。

3. 变更控制:五步流程

变更控制的完整流程是:提出申请、影响评估、审批决策、记录归档、同步执行。这五步一步都不能省,尤其是第三步和第五步。

第三步审批决策要有明确的权限表:什么级别的变更由项目经理批,什么级别要上升到项目发起人。第五步同步执行最容易被漏掉,变更被批准了,但下游的测试、培训、文档团队没有收到通知,导致后期返工。

change_id: CR-017
提出人: 业务部门-王

提出日期: 第 7 周周二

变更内容: 订单导出功能增加按客户等级筛选条件

变更原因: 一线业务人员反馈导出数据量过大,手工筛选耗时

影响评估:

需求文档: 需更新第 3.4 节,预计 0.5 人天

开发工作量: 预计增加 3 人天

测试范围: 新增 6 条测试用例,预计 1 人天

进度影响: 上线日期推迟 2 天,或压缩非关键路径任务

风险影响: 无明显新增风险

决策: 批准,采用压缩非关键路径任务方式,上线日期不变

审批人: 项目发起人

通知范围: 开发组、测试组、培训组、业务接口人

关闭状态: 已关闭(第 8 周周五,相关任务全部完成)

4. 风险再评估:跟着里程碑走

每次里程碑评审时,我都会花 20 分钟做一次风险再评估:关闭已失效的风险、更新概率和影响、补充新识别的风险。这个动作本身花不了多少时间,但能避免团队在错误的风险假设下继续推进。

项目规划实施计划全流程:项目成员实操方法与一文讲清

九、收尾阶段:验收、移交与复盘

收尾阶段的工作量和前面几个阶段相比不大,但它对下一个项目的影响极大。我见过太多团队在收尾阶段草草了事,结果下一个类似项目从零开始。

1. 验收:按标准逐项确认

验收的前提是标准提前定好。如果验收标准在收尾阶段才第一次出现,那这就是规划阶段欠下的债。验收时应逐项对照成功标准确认,而不是凭整体印象判断。

我通常要求验收清单包含三类内容:功能项是否达到标准、非功能项(性能、安全、可用性)是否达标、遗留问题是否已被明确记录并分配责任人。

2. 移交清单:四类东西必须交接清楚

第一类是文档,包括设计文档、操作手册、运维手册。第二类是权限,包括系统账号、数据访问权限、发布权限。第三类是资产,包括代码、配置、环境、许可证。第四类是联系人,包括后续支持人、供应商接口人、业务对接人。

这四类中,权限移交最常被漏掉,而它造成的后果往往最严重,上线后无人有权发布,一个小问题要拖好几天。

3. 复盘:三个问题,不要开成批斗会

复盘只问三个问题:哪些做法有效、哪些做法需要改变、谁来负责改变。第三个问题最关键,如果复盘只产出结论不产出责任人,下次还会犯同样的错。

我建议复盘会控制在一到两个小时,只聚焦两到三个关键议题,而不是把整个项目从头到尾回顾一遍。回顾越全,结论越空。

4. 知识沉淀:把经验变成可复用的模板

沉淀的形式最好是模板、清单、案例库,而不是会议纪要。会议纪要没人会看第二遍,但一个可以复制粘贴的验收清单,下个项目的成员会直接用。

判断知识沉淀是否有效的标准是:下一个项目的成员,能不能在完全不问你任何问题的情况下,直接复用这份材料。

十、工具与落地:什么情况下该上系统,什么情况下不必

前面九节讲的是流程和方法,这一节讲承载它们的工具。我的核心判断是:工具的价值与组织的沟通带宽成反比。团队越小、越集中,工具带来的边际收益越低;团队越大、越分散,工具就越接近必需品。

1. 小团队(10 人以下):先别急着上重工具

十人以下的团队,成员基本坐在同一个空间或同一个群里,信息同步靠高频口头沟通就能覆盖。这个阶段上重型项目管理工具,最大的风险是流程负担超过收益,每周花在维护工具状态上的时间,可能比节省的时间还多。

这个阶段我建议用最轻的方式:一份共享的任务清单、一个每日站会、一份风险清单,足够了。

2. 中大型组织(100 人以上):工具是必需品

当组织规模超过百人、跨部门协作成为常态时,沟通带宽不足的问题就会显现:谁在等谁、某个任务卡了多久、变更影响了哪些下游,靠口头沟通已经无法追踪。此时工具的收益会迅速超过它的管理成本。

在这个区间里,选择工具时需要重点看几件事:能不能承载交付物和验收标准(而不只是任务标题)、能不能记录变更历史、能不能做权限分级、能不能满足合规和数据驻留要求。

3. 一个具体的评估样本:PingCode 适合什么样的场景

如果要在这一区间里找一个具体的评估对象,PingCode 是一个值得放进来比较的选项。它主要服务中大型企业及 100 人以上的组织,这与我前面说的"规模超过百人后工具收益反超成本"的判断是匹配的。

它在两个场景下会比较有优势。第一是私有化部署需求,部分金融、制造、政务类客户对数据驻留和网络隔离有硬性要求,云端 SaaS 方案无法通过合规评审,此时支持私有化部署的能力就变成了准入门槛,而不是加分项。

第二是从 Jira 迁移的场景。很多中大型研发团队历史数据都在 Jira 里,迁移的最大难点不是功能匹配,而是历史工单、字段映射、工作流逻辑的平滑过渡。PingCode 支持 Jira 平滑迁移,这对正在做国产替代评估的团队来说,能显著降低迁移的切换成本和风险。

需要说清楚的是:工具能解决的是"信息透明"和"过程可追溯",它解决不了"交付标准没定义"和"责任边界不清"。如果这两件事没想清楚,换任何工具都只是把混乱记录得更整齐。

4. 工具选型时我建议重点问的四个问题

  1. 它能不能承载交付物定义和验收标准,而不只是任务标题和时间?
  2. 它能不能完整记录变更历史,包括谁提出的、谁批准的、影响了什么?
  3. 它的权限模型能不能支持跨部门协作中的可见性隔离?
  4. 如果将来要迁移,数据和流程的可迁移性如何?

项目规划实施计划全流程:项目成员实操方法与一文讲清

十一、按不同情况给出的行动建议

前面讲的是通用方法。但实际情况千差万别,同一套动作在不同角色、不同规模、不同阶段下,优先级完全不同。这一节按三个维度给出建议。

1. 按角色:你在这个项目里是什么身份

如果你是一线执行成员,你的第一优先级是领任务时问清那五件事,第二优先级是把自己任务的依赖和交付标准写下来并同步给上下游。其他事情可以暂时不管。

如果你是模块负责人,你要额外做两件事:一是维护本模块的交付物清单和验收标准,二是每天盯一次本模块的阻塞项,超过约定时长就升级。

如果你是跨部门接口人,你的核心价值是减少信息失真。建议你把每次跨部门约定都用书面形式确认一次,哪怕只是一封三行的邮件。

如果你是项目经理或项目助理,重点是把 RACI、变更流程和质量门禁建起来,其余细节交给模块负责人。

项目规划实施计划全流程:项目成员实操方法与一文讲清

2. 按项目规模:不同规模该做什么、可以省什么

小型项目(3 个月内、10 人以内):一份目标说明、一份任务清单、一次周会即可。重点保留交付物定义和完成标准,其他流程可以简化。

中型项目(3,9 个月、10,50 人):必须补齐 WBS、依赖关系、RACI、风险登记册和变更流程。这个规模是最容易出问题的区间,因为协作复杂度已经上来了,但很多团队还在用小团队的方式管理。

大型项目(9 个月以上、50 人以上):在中期项目的基础上,还需要增加阶段质量门禁、正式变更审批权限表、跨部门升级机制和工具化承载。这个规模下,没有工具支撑的流程基本无法执行。

3. 按阶段:你现在最该做的一件事

如果你在启动阶段,最该做的是把目标和范围边界写下来,让每个人都能复述。如果你在规划阶段,最该做的是把交付物和验收标准写进每一个任务卡。

如果你在实施阶段,最该做的是建立阻塞项的自动升级规则。如果你在监控阶段,最该做的是把变更流程真正跑起来,哪怕只跑一次完整的。如果你在收尾阶段,最该做的是组织一次只有一个小时但必须有责任人的复盘。

十二、取舍:什么必须做,什么可以砍

我一直反对"所有流程动作都要做到位"这种说法。资源是有限的,做A就意味着不做B。所以下面这张取舍表,可能比前面任何一节都更实用。

流程动作 什么情况下必须做 什么情况下可以简化 什么情况下可以直接砍掉
正式项目章程 跨三个以上部门、有外部交付承诺 内部项目可简化为一页纸目标说明 小团队、短期探索性任务
完整 WBS 拆解 任务超过 50 项、多人并行 可用交付物清单替代 十人以内、两周能完成的活
RACI 责任矩阵 跨部门协作、责任边界容易模糊 只对关键节点做矩阵 成员同组、沟通成本极低
风险登记册 技术不确定性高、外部依赖多 只登记前五项高影响风险 已验证过的重复性工作
正式变更流程 范围大、干系人多、有合同约束 简化审批层级,保留书面记录 无外部约束的内部调整
阶段质量门禁 质量事故代价高、合规要求严 只设上线前一道门禁 低风险内部工具
正式复盘会 项目周期超过三个月 可改为书面复盘加一次短会 重复度极高的常规任务

这张表的使用方式很简单:先判断自己的项目落在哪一列,再决定哪些动作必须做。最怕的是无差别地全做,那会让流程变成负担;或者无差别地全砍,那会让项目变成赌博。

1. 三种典型情况下的取舍逻辑

情况一:时间压力大、但范围相对稳定。此时的取舍原则是保住交付定义和验收标准,简化会议和文档。因为范围稳定时,最大的风险不是变更,而是"做出来的东西不合格"。

情况二:范围不稳定、干系人多。此时的取舍原则是保住变更流程和 RACI,简化详细的 WBS。因为范围频繁变化时,详细的 WBS 很快会失效,但责任边界和变更记录必须清晰。

情况三:技术不确定性高。此时的取舍原则是保住风险登记册和质量门禁,简化进度精度。因为不确定的事情上,精确到天的排期没有意义,更重要的是尽早发现问题。

2. 一个反常识的取舍建议

很多人以为进度紧张时应该压缩评审和验收环节。我的经验恰恰相反:进度越紧张,越要保住交付物定义和首次评审。

原因是这两项的成本极低,写清楚一个任务的交付标准,通常只需要十分钟;一次半小时的评审,通常能挡掉几个小时的返工。真正消耗时间的是返工,而不是评审本身。

十三、结语:从"被安排"到"会推进"

回到文章开头那个案例。复盘时我最大的感受不是"应该早点做数据迁移",而是"如果当时每个成员都知道自己的输出会流向哪里,那个空档在规划阶段就会暴露出来"。

项目管理的方法论很多,但落到成员身上,真正有用的就三件事:知道自己要交什么、知道交给谁的什么标准、知道卡住了找谁。这三件事做到位,绝大部分实施期的混乱都能避免。

我自己的独特观点是:全流程能力不是管理者的专属技能,而是执行者的自保技能。你越懂全流程,你就越不容易在最后一周被叫去返工;你越清楚交付标准,你就越不容易在验收时被推翻。这不是为公司省钱,是为自己省时间。

下一步怎么做:如果你现在手上正好有项目,我建议你今天就做三个动作。第一,把你手上每一个任务的交付标准写下来,三个要素,交付形式、验收标准、验收人,写不出来的说明任务还没被真正澄清,去问。第二,把你任务的上游和下游各标一个人名,写下来,然后跟对方确认一次。第三,把目前所有口头提出的变更,补一份书面记录发给相关人确认。这三个动作加起来不超过一个小时,但它能显著减少你后面几周的返工。

如果你所在的组织规模已经超过百人、跨部门协作频繁,那么在这三个动作之外,还需要考虑用工具把交付标准、变更历史和依赖关系承载起来。前面提到的 PingCode 支持私有化部署、支持 Jira 平滑迁移,主要面向中大型企业及 100 人以上组织,是国产替代评估中值得放进对比清单的一个选项。但请记住顺序:先把标准和责任定清楚,再选工具;工具放大了好的流程,也放大坏的流程。

你目前在项目的哪个阶段?最卡的是哪一步?欢迎在评论区说说你的情况,我会挑典型场景做进一步拆解。

常见问题解答(FAQ)

1. 项目规划实施计划全流程中最容易被忽略的一步是什么?

我们团队每次做完计划就开始干活,结果到中期发现各方对'做完'的理解完全不一样,返工特别多。我一直以为规划就是排个甘特图,但好像真正出问题的地方不在这儿。

最容易被忽略的是『完成定义(Definition of Done)』和验收标准的前置确认。具体做法:在规划阶段为每个关键交付物写清三件事,交付形态(文档/系统/物料)、合格标准(写到可判定的程度,比如『接口文档覆盖全部字段且经对方技术负责人书面确认』而不是『文档完善』)、验收人(谁签字算通过)。

判断依据是:项目返工的主要来源不是任务没做,而是做完之后双方对合格的理解不一致。执行上建议在WBS最底层任务上逐条补这一列,规划评审时专门花30分钟只过这一列,比事后返工成本低一个量级。

2. 项目成员在规划阶段应该参与到什么程度,还是等计划下来执行就行?

我是执行层的成员,以前基本都是等项目负责人把计划发下来我照着做。但好几次我发现排给我的工期明显不够,等发现的时候计划已经定了,改起来特别麻烦。我在想是不是应该更早介入。

应该在工期估算和依赖关系确认这两个环节主动介入,而且这是成员的责任不是项目经理的施舍。可执行做法:计划评审时对自己负责的任务做三件事,确认工期是按什么口径估的(类比历史项目、参数估算还是三点估算)、指出自己任务的前置依赖是否齐全、说明需要的资源或接口人是否到位。

判断依据很简单:谁执行谁最清楚细节,项目经理拿不到这些信息就只能拍脑袋。如果组织流程里没有成员参与的环节,可以主动在评审前把自己的任务清单和风险点用一页纸发给负责人,这是成本最低的介入方式。

3. 实施阶段怎么判断任务该不该走变更流程,还是直接调整就行?

我们项目做到一半经常遇到需求小调整,大家都觉得改一点无所谓就直接做了。但累积到后面进度就崩了,回头追责的时候谁也说不清是哪次改的导致的。我不太清楚什么程度的改动必须走正式流程。

判断标准不是改动大小,而是是否影响三件事:里程碑日期、已承诺的交付范围、以及跨模块的接口约定。只要触及其中任意一项,就必须走变更流程,哪怕改动本身只有一行。可执行做法:变更单写清五项内容,变更内容、提出人、影响评估(工期/成本/范围/质量)、审批人结论、同步范围(哪些人要知会)。

不影响这三项的微调可以在任务备注里记录并周会同步,但要有台账可追溯。判断依据是:项目失控几乎都不是一次大变更造成的,而是几十次没记录的『小调整』叠加。把这条线划清楚,团队反而敢做小调整,因为知道边界在哪。

4. 项目收尾阶段除了验收,还应该做哪些事才算真正结束?

我们项目验收一签字大家就散了,文档扔在共享盘里没人管,下次做类似项目又从头摸索一遍。领导说要做复盘,但每次复盘会开完也没什么变化。我想知道收尾到底该交付什么。

收尾至少要完成四件事才算真正结束:验收签字、移交清单、复盘结论、知识沉淀。移交清单要具体到文档位置、系统权限、资产编号、后续对接人联系方式,逐项打勾确认,避免『口头移交』。

复盘要产出三条以内可执行的改进项,并且每一项指定责任人和落地时间,否则就是走过场,判断依据是:没有责任人和期限的复盘结论,三个月后基本不会发生任何改变。知识沉淀的实操建议是只沉淀可复用的部分:模板、清单、踩坑记录、关键决策的原因,而不是把全部过程文档归档了事。

复盘会本身建议控制在90分钟内,提前发数据(计划vs实际、变更次数、问题关闭率),现场只讨论差异原因和改进动作。

核心关键词

读者评论

朱
朱可欣

作为常年被派任务的普通成员,这篇说到点上了。我最怕的不是活多,而是不知道上游什么时候给东西、下游要什么标准。文中“输入,动作,输出,检查点”这个结构很实用,至少能让我在开工前问清楚三件事:我拿到什么、我交出什么、谁验收。比单纯被塞一张甘特图强得多。

蒋
蒋佳宁

做 PMO 五年,对“甘特图不等于计划”这句深有同感。我们复盘时也发现,多数延期不是技术卡住,而是完成定义和依赖关系没写清。变更成本曲线虽然标注为示意数据,但用它来做“现在做还是下期做”的决策参照,思路是对的。唯一想补充的是,书面变更要配合决策时限,否则流程本身也会拖慢项目。

金
金晨

文章里的百分比和成本倍数都明确写了是脱敏观察的示意数据,不是行业统计,这点比较诚实。虽然数值不能直接引用,但“交付标准模糊、变更不走书面、上游输入延迟”排在前列,和我自己项目复盘时的体感一致。真正的价值不在数字精确,而在把障碍排序和对应动作讲清楚了。

文章包含AI辅助创作:项目规划实施计划全流程:项目成员实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/302820

赞 (0)
飞飞飞飞
计划调整管理指南:项目成员如何做好项目规划,入门指南全流程
上一篇 1小时前
计划版本怎么做?项目成员入门指南:项目规划从0到1
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
