去年第三季度,我陪一家 400 人规模的装备制造企业做季度复盘。会议开始前,我以为最大的问题是"计划定得太粗",结果翻完他们的季度计划文档才发现:计划一点都不粗,一共 217 页,光是子计划就有 14 个,每个子计划下面挂着 30 到 80 条不等的任务。问题是,季度目标完成率只有 68%,而 14 个子计划里有 5 个的延期原因,在立项当天就已经写在文档里了,只是没有人读得出来。
那份文档里写着"本子计划依赖供应商接口联调,供应商档期未确认"。这是一句正确的话,也是一句没用的话。它没有写"如果 3 月 15 日前供应商未提供沙箱环境,我们要启动 B 方案用模拟数据先跑内部链路",没有写"这个条件的责任人是谁",也没有写"触发升级的阈值是什么"。于是这句话就安静地躺了两个月,直到 5 月中旬变成一场事故。
这就是我在这篇文章里想说的核心:企业管理者提升规划效率,靠的不是把计划拆得更细,而是让每一个子计划都变成一个"可授权、可验收、可风控"的最小管理单元。下面这套方法,是我在十几个项目治理和 PMO 陪跑里反复用、反复改出来的,包括五步拆解法、六张轻量模板、一套风险前置机制,以及我在中大型企业里观察到的真实数据变化。
一、核心结论:先别急着拆任务,先让子计划"可决策"
大多数企业的规划动作是这样的:拿到年度或季度目标,开会拆成几个大项目,再把大项目拆成子计划,最后把子计划拆成任务清单,分给具体的人。这个路径看起来没问题,但它有一个致命缺陷,拆到最后,交付的是"工作量清单",而不是"决策依据"。
当一份子计划只回答"要做哪些事"时,管理者在周会上就只能问"进度到哪了"。当一份子计划能回答"交付什么、谁验收、依赖谁、什么情况下会崩"时,管理者才能问"我们该不该调整"。这两种问法,对应的规划效率差着量级。
1. 我的三个核心判断
第一个判断:规划效率的瓶颈不在"拆得够不够细",而在"拆完之后有没有人能据此做取舍"。一个 80 条任务的子计划,如果没有人能说清它的验收标准,它比一个 12 条任务的子计划更危险,因为它制造了"很努力"的幻觉。
第二个判断:风险控制不是计划的第五步或最后一个环节,它就是计划本身的一部分。把风险单列成一份"风险登记册",通常意味着它会被写完就归档。真正起作用的方式,是把风险触发器直接写进子计划卡里,让它和里程碑、验收标准处于同一个阅读层级。
第三个判断:模板必须轻到可以在 20 分钟内填完,否则一定死。我见过太多企业推行"标准项目计划模板",三十多个字段、四个子表,结果是前两个月认真填,第三个月开始凑合填,第五个月没人填。轻量模板加严格的检查动作,效果远好于重型模板加宽松的执行。
2. 一个反常识的观察:修复成本随时点指数上升
为什么我一直强调"风险前置"?不是方法论洁癖,而是经济账。软件与工程项目领域长期沿用的缺陷修复成本曲线显示,同一个问题在不同阶段被发现,修复代价不是线性增长,而是数量级增长。

3. 子计划的五个合格标准
我把这五个标准叫做"子计划五要素",缺一个都不算合格。它不是理论推导,而是从失败案例里倒推出来的。
- 可交付:有一个明确的、可以被第三方验证的产出物,而不是"推进 XX 工作"。
- 可验收:验收标准写在计划里,不是验收当天现场想。
- 可授权:有一个唯一负责人,他有权在该子计划范围内做决定,不需要事事上报。
- 可排期:有时间盒,有里程碑,有依赖关系。
- 可风控:列出了不超过 5 个关键风险,每个都带触发器和应对预案。
这五条里,企业最容易漏的是第三条和第五条。可授权漏了,子计划就变成"谁都在管、谁都不负责";可风控漏了,子计划就变成"只有好消息的进度报告"。
二、背景与真实场景:为什么计划越厚,执行越乱
我在过去几年里跟踪过几十个跨部门项目,发现一个高度重复的模式:计划文档的厚度和执行效率之间,几乎不相关,甚至轻微负相关。厚度增加的是信息量,不增加的是决策质量。下面三个场景,如果你在自己公司见过其中两个,那这篇文章后面的内容对你就是刚需。
1. 场景一:子计划之间的"等待"没人负责
一家做智能硬件的公司,季度目标拆出 9 个子计划。到第三周,我统计了一下状态:3 个在做,2 个已完成,4 个"进行中但无法推进"。追问原因,4 个里面 3 个在等上游子计划交付接口文档。
有意思的是,这三个等待,在立项文档里都写了。但写的方式是"依赖结构团队接口"。没有日期,没有责任人,没有"如果没按时拿到该怎么办"。于是等待就成了一种合法的、没有人需要负责的状态。等到第五周,上游终于交付,下游一下子全部挤进同一周,资源和评审窗口立刻爆炸。
2. 场景二:周会变成了进度朗读会
另一家企业,每周一上午的例会是 90 分钟,14 个人轮流汇报。我坐在旁边听完整场,发现 80% 的发言是"我这边本周完成了 A、B,下周做 C、D",只有 2 个人提到了风险,而且是"感觉可能会有点紧张"这种描述。
这场会的真正问题不是开得长,而是信息结构不支持决策。如果每个人的汇报都按"里程碑状态 / 依赖变化 / 风险触发器是否被击中 / 需要什么决策"四句话来讲,90 分钟的会可以压到 45 分钟,而且能解决问题。
3. 场景三:一个子计划延期,三个跟着跳票
连锁延期是最贵的。我在一个软件交付项目里见过:一个子计划的联调节点推迟 6 天,直接导致测试窗口被压缩、两个下游子计划的验收顺延、客户 UAT 时间被迫重新谈判。最后整个项目延期 19 天,而源头那 6 天里,有 4 天是在等一个本可以并行准备的环节。
连锁延期的本质不是某个子计划做得不好,而是关键路径没有被识别出来,或者识别出来了但没有为它设置"优先保护"机制。
4. 先把三层结构分清:母计划、子计划、任务
很多混乱来自概念混淆。我在给企业做内训时,第一件事就是让大家把这三层写清楚,否则后面所有讨论都是鸡同鸭讲。
| 层级 | 回答的问题 | 颗粒度 | 责任人 | 典型周期 | 变更谁批 |
|---|---|---|---|---|---|
| 母计划 | 我们要达成什么业务结果 | 季度或半年度目标级 | 业务负责人 / 项目总监 | 3 到 12 个月 | 管理层 |
| 子计划 | 为了达成结果,我们要交付什么 | 可独立交付的成果单元 | 唯一子计划负责人 | 2 到 8 周 | 母计划负责人 |
| 任务 | 具体谁在什么时间做什么 | 0.5 到 5 人天 | 执行人 | 1 到 5 天 | 子计划负责人 |
这张表的重点在最后一列。如果一家公司所有变更都要往上批,规划效率必然低;如果子计划负责人连 3 天以内的排期都调不动,那他不是负责人,只是执行协调员。

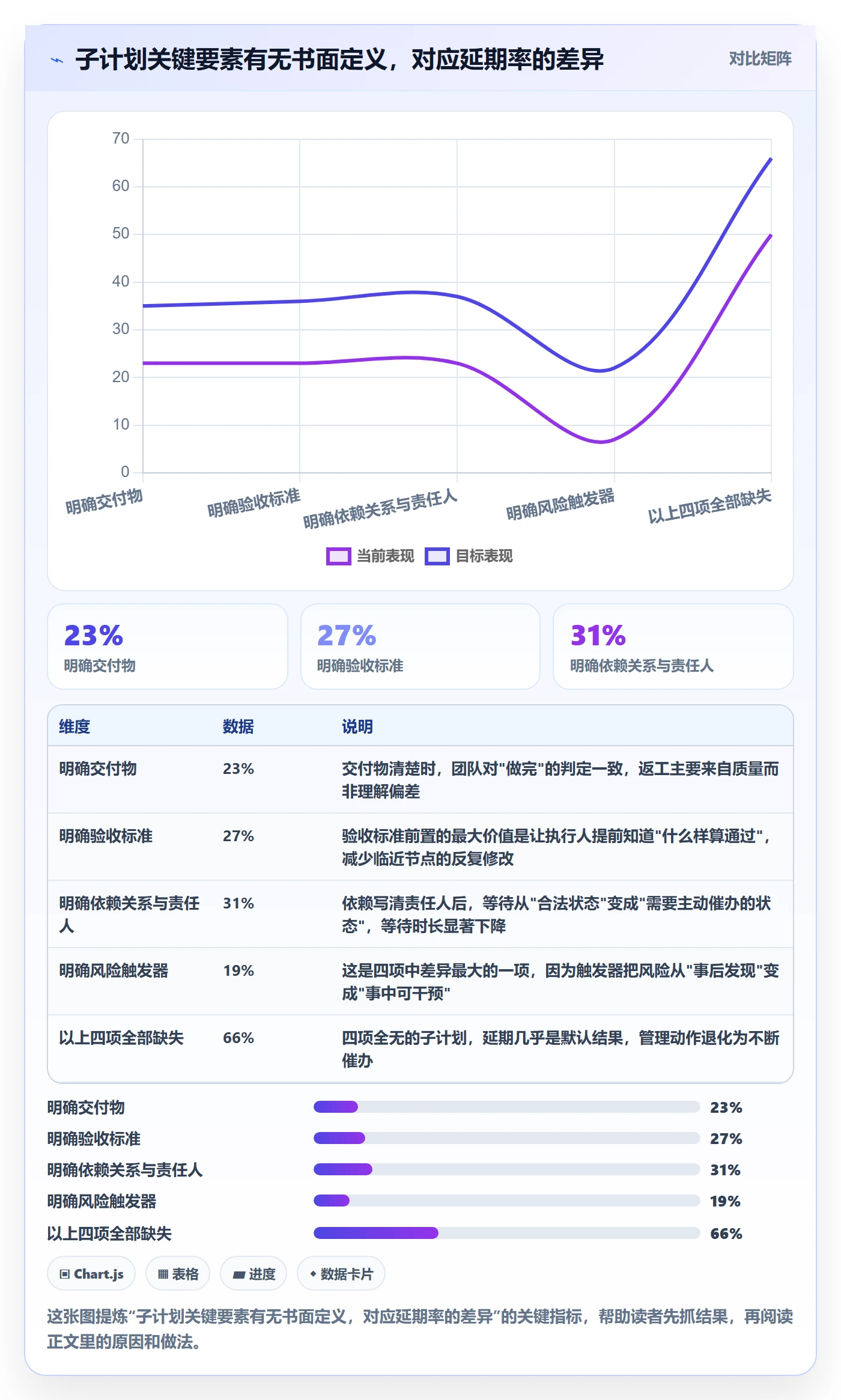

5. 子计划要素缺失与延期率的观察关系
下面这组数据来自我对 12 个项目的复盘样本统计(脱敏、样本量有限,仅作趋势参考,不作为行业统计口径)。我按"该要素是否有明确书面定义"分组,对比对应的子计划延期率。

我不建议你把这张图的数据当作精确结论,样本太小。但它指出的方向是稳定的:风险触发器这一项带来的改善幅度最大,而它恰恰是被绝大多数企业忽略的一项。
三、常见误区拆解:五个反复出现的坑
下面这五个误区,我几乎在每一家企业的第一次诊断里都能碰到。它们的共同特征是:看起来都很合理,甚至被认为是"最佳实践",但实际效果是把规划推向低效。
1. 误区一:把子计划做成任务分解表
这是最普遍的一个。管理者拿到子计划,看到的是 60 条任务、每条有开始和结束日期、有负责人。看起来很完整。但当你问"这个子计划交付什么"时,对方的回答往往是"把 XX 模块做完"。
问题在于,任务分解表回答的是"投入",子计划要回答的是"产出"。投入和产出之间差着一个"验收标准"。没有验收标准的任务分解表,会把项目拖进一种奇怪的状态:每个任务都完成了,但没有人敢说子计划完成了。
替代做法很简单:在子计划文档最上方固定三行,本子计划交付什么、谁来验收、验收标准是什么。这三行写完,下面才是任务清单。
2. 误区二:风险只列不跟踪
我见过不少企业的风险登记册做得很漂亮,十几个风险,分了高、中、低。问题是这份文档在立项会之后再也没被打开过。
原因不复杂:风险登记册描述的是"风险是什么",而管理动作需要的是"风险什么时候会变成问题"。"存在资源不足风险"这句话无法驱动任何动作;"如果 4 月 10 日前后端人力未到位,则 4 月 15 日的接口冻结节点将延后,触发升级"这句话,才能驱动动作。
3. 误区三:所有风险都升级到管理层
和"完全不升级"相反的是另一个极端:子计划负责人把所有不确定都往上报。结果管理层每周收到几十条"需要关注",最终全部降级为"已阅"。
健康的机制是分层的。子计划负责人应该有权处理大部分中低影响风险,只有满足明确升级阈值的风险才上升。我在第四章会给出一个可操作的阈值规则。
4. 误区四:模板复杂到没人用
这条我感受最深。有一家企业请我做流程优化,我看了他们的项目立项模板,34 个字段、4 个子表格、必填项 21 个。我问项目经理填一份要多久,他说"认真填的话两个半小时"。
现实是没有人会为每个子计划花两个半小时。结果是模板被绕过,大家在聊天工具里用几句话同步,管理层失去了所有结构化的视图。模板的价值不在字段多,而在每个人愿意填、并且填完之后真的有人看。
5. 误区五:只盯工期不盯验收
最后一个误区很隐蔽。很多团队的周会只问"进度百分比",不问"验收条件是否在收敛"。于是会出现"进度 90% 持续三周"这种现象,剩下 10% 是集成、是联调、是文档、是客户确认,每一件都不是技术难题,但每一件都可能卡住。
只盯工期的规划,本质上是把不确定性推迟到最后一刻暴露。应该改为盯两件事:里程碑是否按计划通过验收,以及剩余工作的验收条件是否在逐条关闭。
| 误区 | 直接后果 | 替代做法 |
|---|---|---|
| 把子计划做成任务分解表 | 任务都完成,子计划不可交付,返工集中在收尾阶段 | 子计划文档顶部固定写"交付物 / 验收人 / 验收标准"三行 |
| 风险只列不跟踪 | 风险登记册立项后再未打开,风险全部事后暴露 | 为每个风险写"触发器 + 观察指标 + 应对预案",纳入周检查 |
| 所有风险都升级 | 管理层信息过载,真实风险被稀释 | 设升级阈值:影响关键路径、超期超过 3 天、需跨部门决策 |
| 模板复杂到没人用 | 流程被绕过,管理层失去结构化视图 | 模板控制在一页内,必填不超过 12 项,20 分钟内填完 |
| 只盯工期不盯验收 | 出现"90% 持续三周",延期集中爆发在末期 | 周会同时看里程碑验收状态与剩余工作验收条件关闭率 |

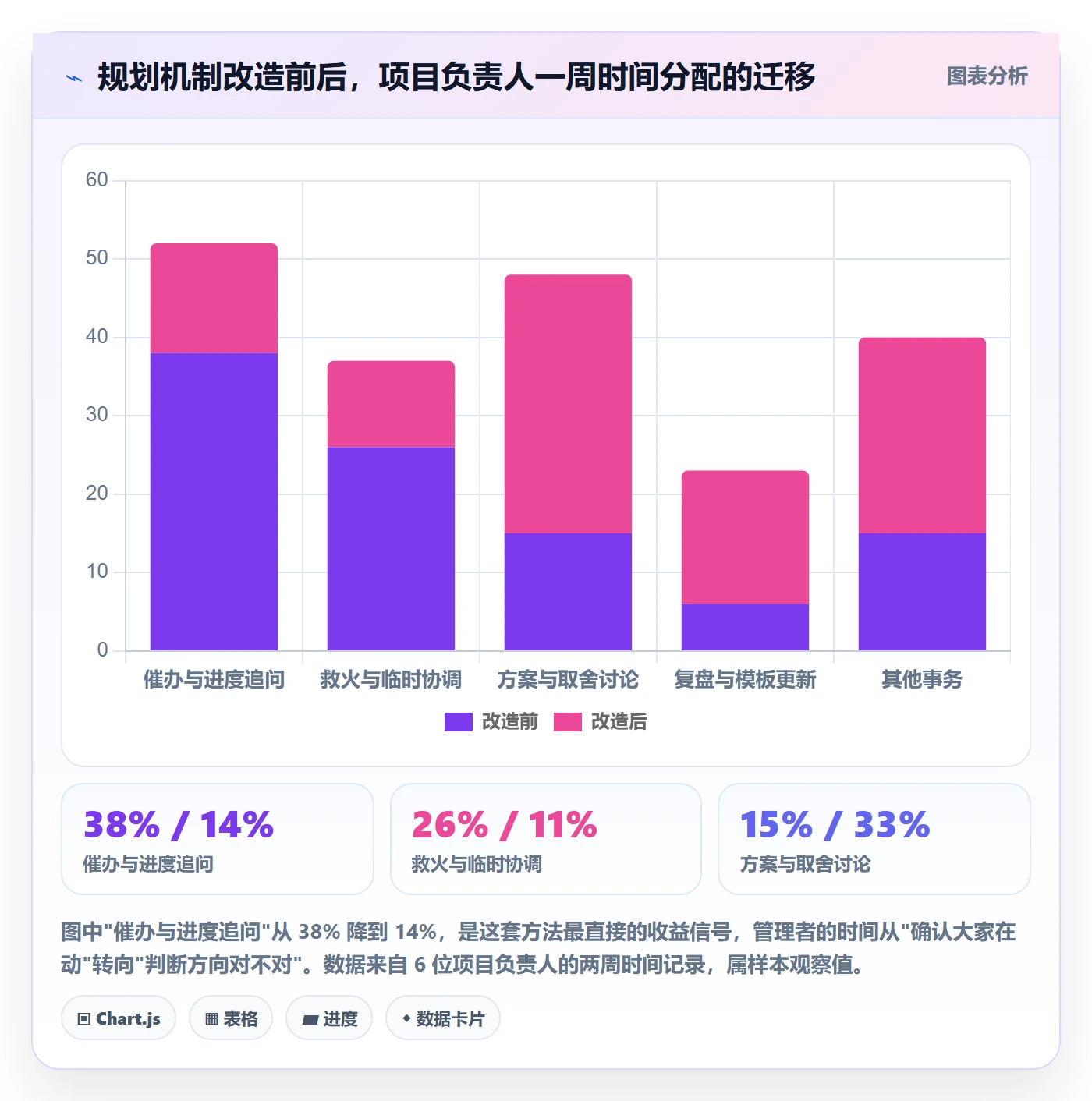

6. 管理者时间分配的错位
还有一个更底层的观察。我让几位项目负责人记录过自己一周的时间分配,改造前后的对比很能说明问题。

四、专业判断逻辑:五步拆解法,把风险前置到设计阶段
这一章是方法论主体。我把它设计成一个可以按顺序执行的流程,每一步都有明确的输入、动作、输出,以及管理者需要问的检查问题。关键原则是:第五步的风控不是补丁,而是从第一步就要开始收集信息的。
1. 第一步:定边界,明确做什么,更要明确不做什么
输入是母计划的目标描述和业务背景。动作是把目标翻译成一个可交付的成果单元,并主动划出"本子计划不包含什么"。
这一步最容易被跳过的是"不做什么"。我在一个供应链项目里见过,采购子计划和仓储子计划都默认对方负责"到货验收标准制定",结果到试运行阶段发现两边都没做。边界不清造成的返工,通常比技术难题造成的返工更贵,因为它发现得太晚。
管理者检查问题:这个子计划如果只完成一半,业务方会不会觉得"没交付"?有没有哪项工作被两个子计划同时认领,或者两边都认为不属于自己?
2. 第二步:拆交付,先定里程碑,再定工作包
很多人是先列任务,再倒推里程碑。我建议反过来:先想清楚这个子计划有哪 2 到 4 个必须通过的里程碑,再为每个里程碑配工作包。这样拆出来的结构天然带检查点,而不是一堆平整的任务。
每个里程碑必须带验收标准。这里我推荐一个简化写法:验收标准写成"可以被第三方验证的句子",比如"3 个核心接口在测试环境完成 200 次并发压测,平均响应时间低于 300 毫秒",而不是"性能达标"。
3. 第三步:排依赖,把关键路径显性化
输入是各子计划的里程碑清单,动作是识别前置条件、外部接口和关键路径。这一步的产出物应该是一张跨子计划的依赖图,或者至少是一张"接口约定表"。
表里至少要写清四件事:依赖对象、承诺交付日、责任人、未按时交付的应对方案。第四项是绝大多数企业漏掉的,也是最有价值的一项。
4. 第四步:配资源,用 RACI 消掉"共同负责"
资源这一步,我强烈建议不要只写"参与人",而要写 RACI:谁负责(R)、谁批准(A)、谁被咨询(C)、谁被告知(I)。
凡是一个子计划出现两个 R,就一定会出问题。因为两个 R 意味着出现分歧时没人能拍板,而项目延期最常见的隐形原因就是"等待拍板"。A 只能有一个,通常不是子计划负责人,而是母计划负责人或业务负责人。
关于时间盒,我的经验值是:子计划的合理跨度是 2 到 8 周。短于 2 周的子计划,管理成本超过收益;长于 8 周的子计划,风险会积累到无法在周会层面观察。
5. 第五步:设风控,风险登记、触发器、应对预案
这是最核心的一步,也是我想展开讲的一步。做法是:只列不超过 5 个关键风险,每个风险至少写四个字段。
- 风险描述:用"如果 X 发生,则 Y 会受影响"的句式写,不用名词短语。
- 触发器:一个可观测的信号,通常是日期、指标或事件,例如"供应商沙箱环境在 3 月 15 日前未开通"。
- 应对预案:触发后 24 小时内启动的第一个动作,必须是具体动作,不是"加强沟通"。
- 责任人与升级阈值:谁监控,什么条件下升级到母计划负责人或管理层。
下面是一份可以直接复用的子计划卡结构,我用 YAML 形式写出来,便于复制到任何文档工具或项目管理系统里。
子计划卡 v2.0
─────────────────────────────────
subplan_id: SUB-2025-Q2-004
subplan_name: 供应商接口联调与数据校验
parent_plan: 2025 Q2 智能硬件量产上线
owner: 张(集成负责人)
approver: 李(项目总监)
边界
deliverable: 完成 6 个供应商接口的联调,输出可复用的数据校验脚本与联调报告
out_of_scope: 不包含供应商侧系统改造;不包含生产环境灰度发布
验收
acceptance_criteria:
6 个接口在测试环境稳定运行 72 小时,成功率 >= 99.5%
数据校验脚本覆盖 12 类异常输入,全部通过回归
联调报告经业务方与测试方双签
milestones:
M1: 接口契约冻结 (第 1 周)
M2: 沙箱联调通过 (第 3 周)
M3: 数据校验回归通过 (第 5 周)
依赖
dependencies:
object: 供应商沙箱环境
promised_date: 2025-04-10
contact: 供应商项目经理 王
fallback: 未按期开通时,启用本地模拟服务先完成内部链路验证
资源
raci:
R: 张(集成负责人)
A: 李(项目总监)
C: 测试负责人 / 数据负责人
I: 业务方代表
风控(不超过 5 条)
risks:
id: R1
desc: 如果供应商沙箱延期开通,则 M2 里程碑将顺延并挤压回归窗口
trigger: 2025-04-10 前沙箱未开通
action: 启动本地模拟服务,同步向采购发正式催办
owner: 张
escalate_when: 延期超过 5 个自然日,或影响关键路径
这份卡片填完大约 20 分钟,一页纸。它的价值不在于填,而在于它让周会有了统一的问题结构。
6. 风险矩阵:概率、影响、预警信号三个维度
评估风险时,我建议用三个维度而不是两个。除了概率和影响,再加一个"预警信号强度",也就是这个风险的触发器是否容易观测。一个高概率高影响但触发器模糊的风险,比一个中概率中影响但触发器清晰的风险更难管。

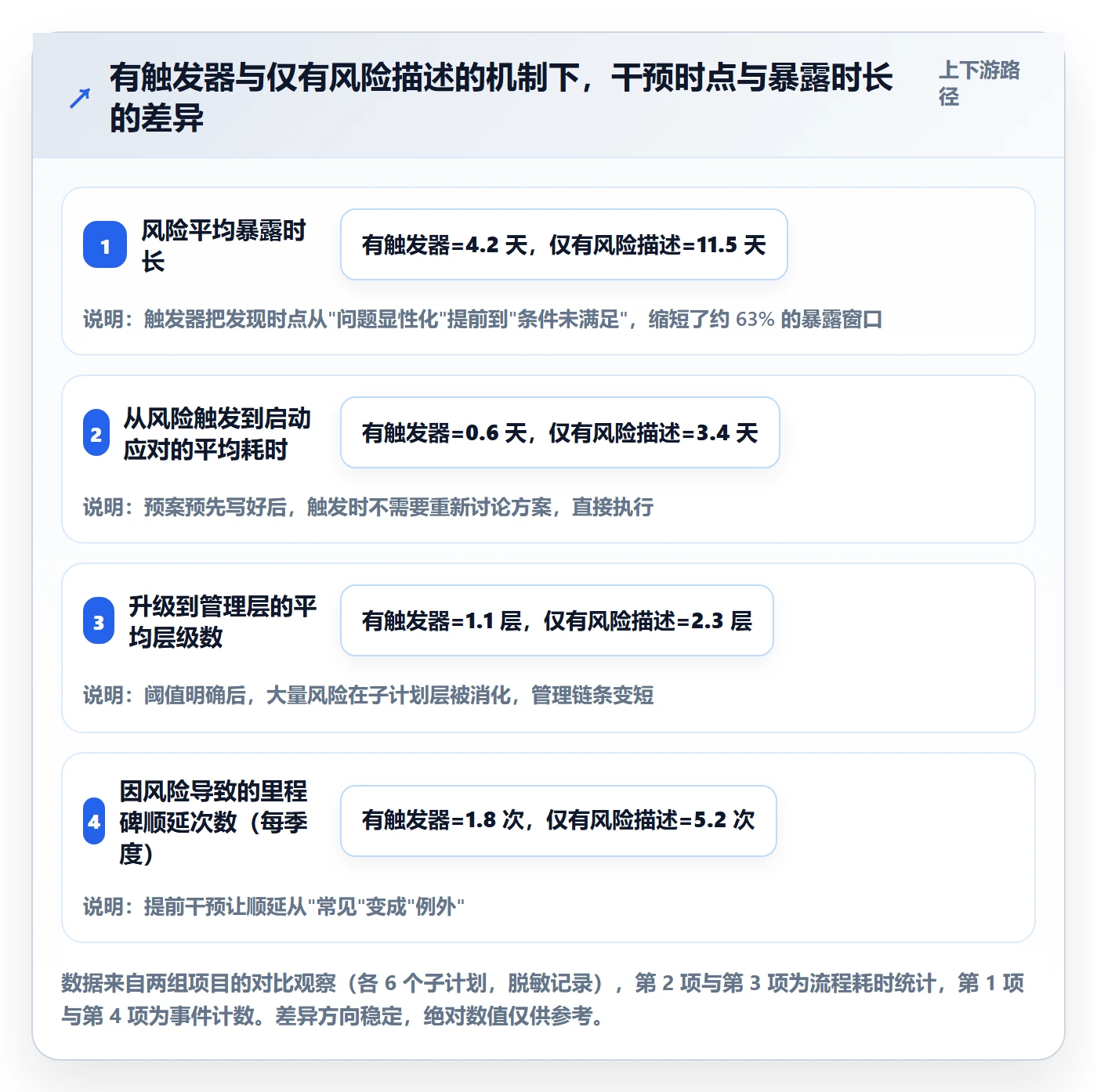

7. 风险触发器 vs 风险登记:干预时点的差异
很多人问我,"风险登记册"和"风险触发器"到底差在哪。我做了个简单对比观察,结论比想象中明显。

8. 升级阈值:什么该往上走,什么该自己解决
我在实践中总结了一个"三条件规则"。满足任意一条,子计划负责人应主动升级:
- 关键路径条件:该风险一旦发生,会影响母计划的关键路径或最终交付日期。
- 权限条件:解决该风险需要动用子计划负责人权限之外的资源,比如跨部门人力、预算追加、合同变更。
- 时间条件:触发器已击中且超过 3 个自然日仍未缓解。
不满足这三条的风险,默认由子计划负责人在本层解决,并在周报里注明"已处理"即可。这个规则的好处是把升级从"态度问题"变成"规则问题",避免有人因为怕被批评而瞒报,也避免有人为了免责而滥报。
五、案例与数据观察:一家千人企业的子计划改造
这一章讲一个具体案例。为了让内容对中大型企业更有参考价值,我选择的是一家 1200 人规模的软件与硬件混合型企业,研发团队近 500 人,同时在跑 11 个项目,其中有 3 个涉及外部供应商与合规审计。
1. 改造前的状态
这家企业的典型特征是"工具多、视图散"。需求在一套系统里,研发任务在另一套系统里,测试和缺陷又在第三套,里程碑和风险靠文档和表格人工汇总。最麻烦的是,他们有强合规要求,部分项目数据不能出内网,所以早期用的海外工具在权限和数据落地上一直别扭。
改造前的三个可量化问题:
- 里程碑准时率 61%,也就是近四成的里程碑需要顺延。
- 计划变更平均每月 34 次,其中约一半是"发现时已经晚了"的被动变更。
- 风险平均暴露时长 11 天,管理层平均在风险发生 11 天后才第一次知道。
2. 我们做了什么
动作分三层。第一层是方法层:把上面那套子计划卡、五步法、三条件升级规则推行到 11 个项目,先做两个试点项目,再全量铺开。第二层是节奏层:月定子计划与风险预算,周看偏差与触发器,里程碑做门禁。第三层是工具层。
工具这一层,他们的选择是把研发全流程收敛到一个平台上。最终选的是 PingCode。原因有三点,都是很实际的考虑:
- 它主要服务中大型企业及 100 人以上组织,产品设计上就带着多项目、多团队并行的管理视角,不需要企业自己用一堆自定义字段硬拼出项目集视图。
- 支持私有化部署,这对他们的合规要求是硬门槛,涉及审计和客户数据的内容必须落在自己的内网环境里。
- 支持 Jira 平滑迁移,他们之前的历史项目和缺陷数据不用重来,迁移过程没有造成大范围的数据断层,在国产替代的选型里属于比较稳妥的路径。
我要补一句个人判断:工具本身不会提升规划效率,它提升的是"机制被执行的摩擦力"。子计划卡如果只写在文档里,周会上没人会去翻;当它变成系统里一个必须填写的结构、并且和里程碑、风险状态联动时,执行率会从三成跳到八成以上。选择 PingCode 这类面向中大型组织的平台,核心价值在这里,而不是功能列表的长短。

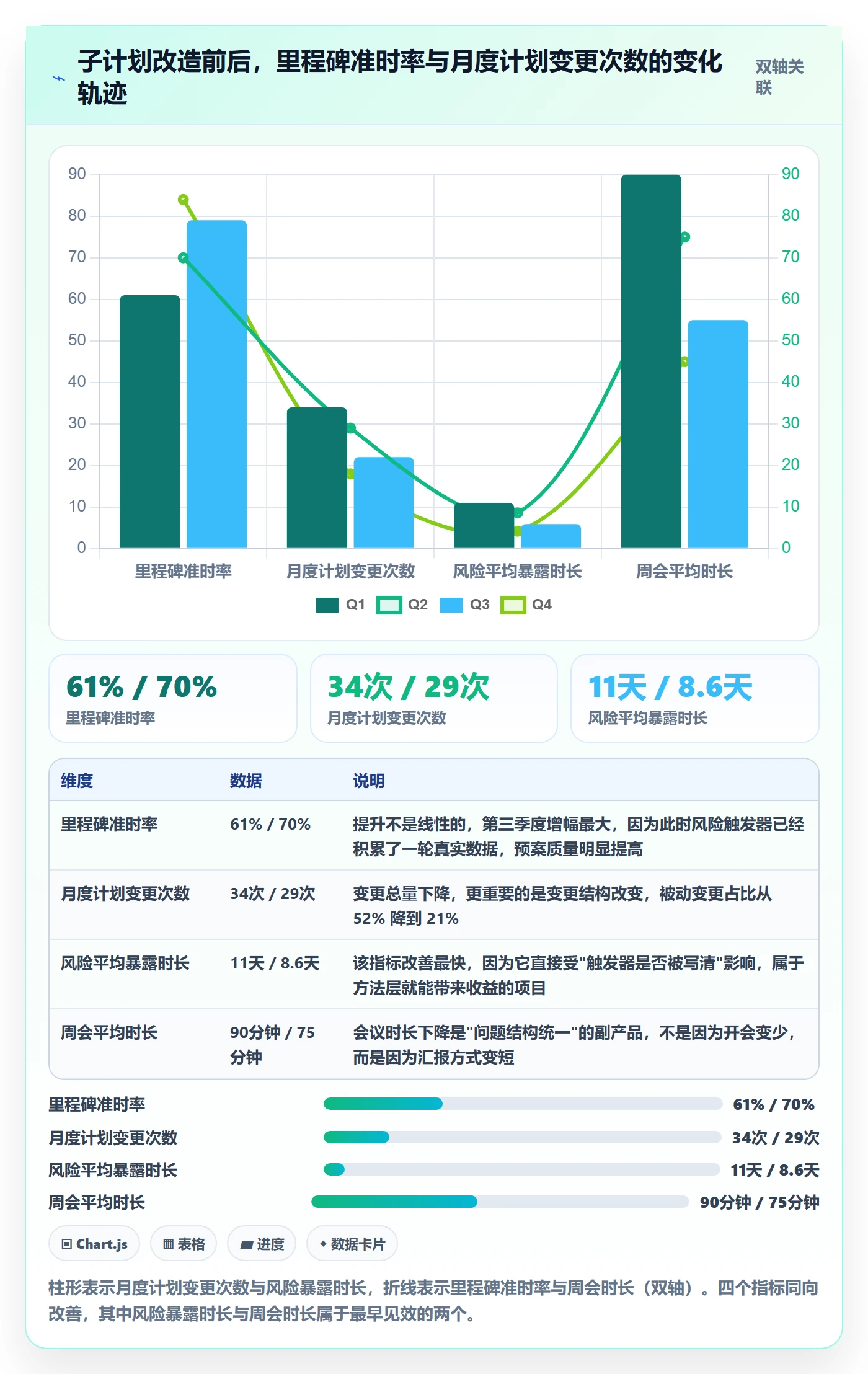

3. 改造后的数据变化
下面这组数据来自项目改造前后各两个季度的对比跟踪(企业内部统计口径,已脱敏)。

4. 一个具体子计划的变化
我想具体讲一个子计划,因为它很能说明问题。这是"供应商接口联调与数据校验"子计划,也就是第四章那份示例卡片的原型。
改造前,这个子计划的描述是"完成供应商接口对接,确保数据准确"。到第三周,负责人在周会上说"供应商那边进度有点慢"。到第六周,发现问题:供应商的数据格式与内部标准有 7 处不兼容,需要重新开发适配层。最终这个子计划延期 19 天。
改造后,同样的子计划,卡片上多了三行关键内容:依赖对象写明了供应商与承诺日期;风险 R1 写明了"沙箱未按期开通"的触发器和本地模拟服务的 B 方案;验收标准写明了"6 个接口 72 小时成功率不低于 99.5%"。结果是,沙箱确实又延期了 4 天,但因为 B 方案在第一天就启动,内部链路验证没有停,最终这个子计划只延期 2 天,且没有影响下游。
这个案例里没有任何黑科技,唯一的区别是:问题在它还是"风险"的时候,就已经有人知道该怎么做了。
六、管理者模板包:六张纸,一套体系
这一章给出可以直接使用的六个模板。我刻意把它们都控制在一页内,因为复杂模板等于没有模板。每个模板我都标注了字段、填写时机和背后的管理动作,模板的价值不在字段本身,而在于它强制了某个管理动作的发生。
1. 模板一:一页子计划卡
字段包括:子计划名称、母计划归属、唯一负责人、批准人、交付物、不做什么、里程碑(2 到 4 个)、验收标准、依赖项、RACI、风险(不超过 5 条)。
填写时机:立项会前由子计划负责人起草,立项会上确认。背后的管理动作是"授权",批准人签字即代表资源与决策权的下放。
2. 模板二:风险登记表
字段包括:风险编号、风险句式描述、类别、概率、影响、预警信号(触发器)、应对预案、责任人、升级阈值、当前状态。
填写时机:与子计划卡同步填写,每周更新状态。背后的管理动作是"监控",它把风险从静态清单变成有状态的跟踪对象。
风险编号 | 风险描述(如果…则…) | 类别 | 概率 | 影响 | 触发器 | 应对预案 | 责任人 | 升级阈值 | 状态
R1 | 如果供应商沙箱延期,则 M2 顺延并挤压回归窗口 | 供应商 | 中 | 高 | 04-10 前未开通 | 启动本地模拟服务 + 采购催办 | 张 | 延期>5天或影响关键路径 | 监控中
R2 | 如果压测未达 300ms,则需重构数据层 | 技术 | 中 | 中 | 压测 p95 > 300ms | 启动缓存优化方案 | 陈 | 需追加人力时 | 未触发
R3 | 如果业务方在 M3 前提新校验规则,则回归范围扩大 | 需求 | 高 | 中 | 新增规则数 > 3 | 走变更影响评估再决策 | 张 | 影响 M3 日期时 | 已触发
3. 模板三:里程碑验收清单
字段包括:里程碑名称、计划通过日、验收条件(逐条可验证)、验收人、结论(通过 / 有条件通过 / 打回)、未关闭项的关闭日期。
填写时机:每个里程碑到期当天。背后的管理动作是"门禁",不允许在没有结论的情况下默认通过,这是防止"90% 持续三周"的关键。
4. 模板四:周执行检查清单
字段包括:本周里程碑状态、依赖项是否有变化、风险触发器是否被击中、需要什么决策、下周唯一的重点是什么。
填写时机:每周固定时间,会前提交。背后的管理动作是"纠偏",把周会从朗读进度变成处理例外。
5. 模板五:变更影响评估表
字段包括:变更内容、提出人、涉及子计划、工期影响(人天)、成本影响、对其他子计划的影响、关键路径是否受影响、建议(接受 / 有条件接受 / 拒绝)、决策人。
填写时机:任何影响验收标准或里程碑日期的变更。背后的管理动作是"成本显性化",很多变更之所以随意,是因为提出者不需要看见代价。
6. 模板六:复盘模板
字段包括:原计划 vs 实际、偏差最大的三个节点、偏差根因(区分估计偏差 / 执行偏差 / 外部变化)、本季度新增的风险模式、要更新的模板或风险库条目。
填写时机:子计划关闭后一周内。背后的管理动作是"资产化",复盘不是为了追责,而是为了扩展企业的风险库,让下一个项目的预案质量更高。

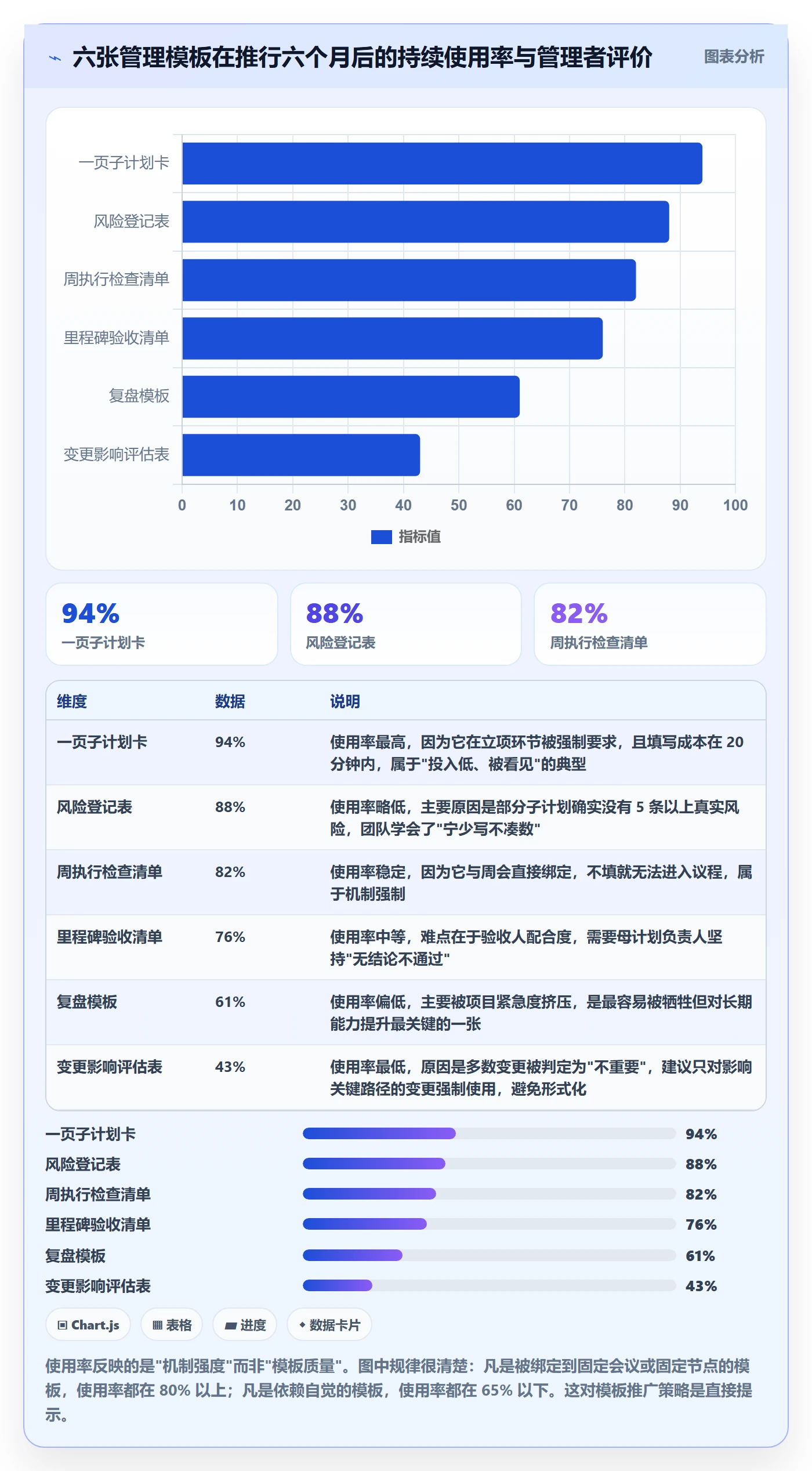

7. 模板使用率与效果的观察
模板能不能活下去,看使用率。我在那家千人企业里跟踪了六个月,六张模板的实际使用情况差别很大,这个差别本身就很有信息量。

七、落地节奏:从月度规划到周度纠偏
方法再好,没有节奏就会退化。我建议用四个节奏层来承载这套机制,每一层只解决一个核心问题,不要试图在一次会议里解决所有事。
1. 月度:定子计划与风险预算
月度会议的任务量最大,但只需要产出两件事:本月的子计划清单(含子计划卡),以及风险预算。
"风险预算"是我比较坚持的一个概念。它的意思是:提前承认本月一定会有若干次顺延和变更,并明确哪些子计划有更大的容错空间,哪些必须死守。没有风险预算的团队,会把每一次顺延都当成事故,于是所有人都倾向于报喜不报忧。有了风险预算,团队才敢提前暴露问题。
2. 周度:看偏差、依赖、触发器
周会只看三件事:里程碑是否偏离、依赖项是否有变化、风险触发器是否被击中。其他内容不进议程。
议程上我建议明确四个角色:子计划负责人汇报状态,母计划负责人做取舍决策,依赖方确认承诺,记录人更新风险库。整场会议控制在 45 分钟以内是完全可以做到的。
3. 里程碑:通过、有条件通过、打回
里程碑必须给结论,三个选项之一,不允许"差不多通过"。"有条件通过"的关键在于要写明条件、责任人和关闭日期,否则它就等于无条件通过。
这是整套机制里最难坚持的一环,因为它需要管理者在压力下说"不行"。但也是收益最大的环节,因为它直接决定了下游子计划是否会连锁跳票。
4. 复盘:更新风险库和模板,而不是追责
复盘的产出物应该至少包含一条新增的风险库条目,或者一条模板修改建议。如果一场复盘结束后什么都没更新,那它的价值基本为零。
我在实践中发现,把复盘定位成"更新企业的风险库",团队的配合度会显著提高。因为大家讨论的不再是"谁的错",而是"下次这种情况我们怎么提前知道"。

八、不同情况下的行动建议
这套方法不是一刀切的。企业规模、项目数量、合规要求不同,落地方式差别很大。下面按四种典型情况给出建议,你可以直接对号入座。
1. 50 人以下团队:只做两件事
不要上完整体系。只做两件事:子计划卡的最上面三行(交付物、验收人、验收标准),以及每个子计划不超过 3 条风险触发器。
工具层面用现有文档工具就够了,不需要引入复杂平台。这个阶段的核心目标是养成"写验收标准和触发器"的习惯,而不是建立流程。
2. 100 到 500 人组织:五步法全量,模板取四张
这个规模通常已经出现跨部门协调问题,五步法可以全量推行。模板上我建议先上四张:子计划卡、风险登记表、周执行检查清单、里程碑验收清单。复盘和变更评估可以第二阶段再上。
工具层面,这个规模正好是很多平台的设计起点。如果企业有私有化或数据合规要求,选型时应优先确认私有化部署能力,而不是先看功能列表。PingCode 在这个规模段是比较常见的选择,它面向 100 人以上组织,支持私有化部署,从 Jira 迁移的路径也比较成熟。
3. 500 人以上、多项目并行:需要项目集视图和统一节奏
这个规模最大的挑战不是单个项目管不好,而是项目之间的资源和依赖冲突。此时需要三件事:项目集级的资源视图、统一的里程碑节奏、跨项目的风险库。
工具上要特别关注多项目视图和依赖管理能力,以及数据能否在同一个平台里打通需求和研发。如果企业正在做国产替代或从海外工具迁移,所谓"平滑迁移"不只指数据能导出,更指历史项目的字段语义、缺陷状态、迭代结构能被正确映射。
4. 强合规行业:先解决数据落点,再谈方法
金融、医疗、涉密等行业的项目,数据不能出内网是硬约束。这种情况下,任何协作工具如果只能 SaaS 部署,方法再先进也用不起来。
我的建议是先确认数据落点方案,再在这个约束下选方法和工具。私有化部署是这类企业的必要选项,同时要确认私有化版本的功能完整度,有些平台的私有化版本会砍掉部分能力,这会直接影响子计划卡和风险表能否在系统里落地。

九、不同情况下的取舍
这一章讲几个必须在实践中做的权衡。它们没有标准答案,但你必须知道自己在放弃什么。
1. 规划颗粒度:细到什么程度会开始亏
颗粒度越细,信息量越大,但管理和维护成本也越高。我的经验界限是:如果一个子计划的维护成本超过它带来的风险降低价值,就该粗一点。
具体判断标准有两个:一是子计划是否需要向管理层汇报;二是有没有跨部门依赖。需要汇报或跨部门依赖的,做细;纯内部执行的,做粗。不要追求全局统一颗粒度,那是形式主义。
2. 工具 vs 表格:什么时候必须上系统
表格的优势是灵活、零成本;劣势是数据孤立、无法联动、容易版本混乱。系统相反。
我的分界点是:当同时并行的子计划超过 15 个,或者需要跨 3 个以上部门协作时,表格的维护成本会超过系统。在此之前,用表格加轻量模板往往更快。
3. 风险预算:留多少余量才算合适
余量留太少,团队不敢暴露问题;留太多,会形成惰性。我的建议是按子计划的可控性差异化设置:内部可控型子计划留 5% 到 10% 缓冲,涉及外部依赖的留 15% 到 25%,涉及合规或供应商首次合作的留 30% 左右。
关键不是数字,而是把这些缓冲显性写进计划,而不是藏在每个人的个人判断里。藏在个人判断里的缓冲,管理者是看不见的,也无法用于决策,最终只会变成隐性延期。
4. 标准化 vs 灵活性:模板要不要分类
我建议标准化的部分只包括"必须回答哪些问题",灵活性留给"怎么回答"。比如所有子计划卡都必须回答"验收标准是什么",但验收标准的形式可以是压测数字、可以是客户签字、可以是文档交付。
这样做的结果是模板不会被绕过,因为填写者保留了对内容的表达自由。流程被绕过,几乎总是因为流程要求了不该要求的细节。

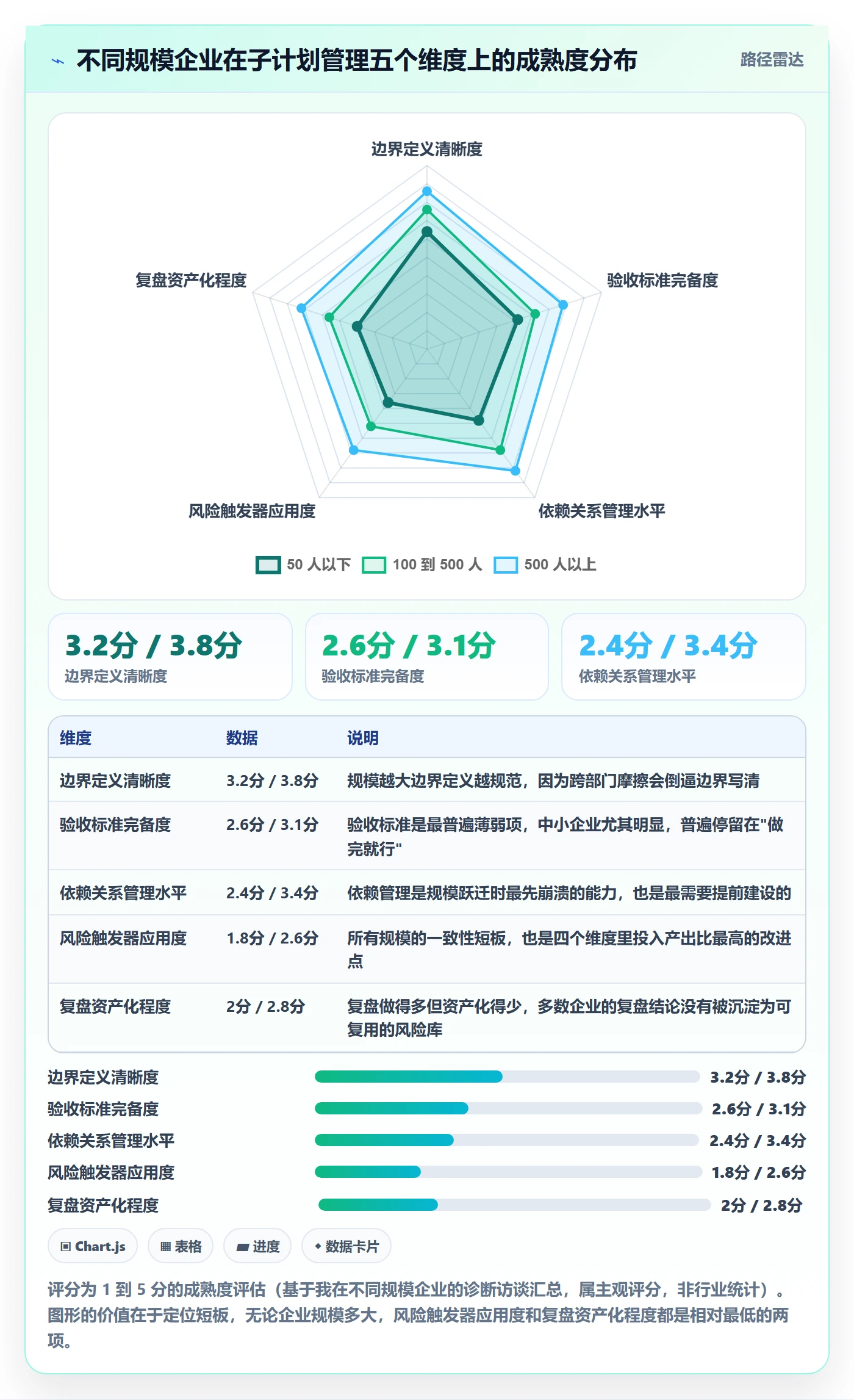

5. 不同规模企业的子计划管理成熟度差异
最后用一张雷达图做一个整体对照,帮助不同规模的企业定位自己当前该补哪一块。

十、结语:规划效率来自结构,不来自催进度
回到开头那家装备制造企业。那份 217 页的计划文档,问题从来不是不够详细,而是没有人能从里面读出"什么情况下该做什么决定"。当子计划变成了任务清单,管理者唯一能做的动作就是催办,而催办是所有管理动作里收益最低的一种。
我这套方法的核心观点其实只有一句:子计划不是任务的容器,而是授权、验收和风控的最小管理单元。把这句话想明白,五步法、六张模板、四个节奏层,都只是它的自然延伸。
如果你今天就想动手,我建议按这个顺序做三件事:
- 选一个正在进行的项目,不要挑最复杂的,挑一个中等规模、有跨部门依赖的。
- 为它产出 1 页子计划卡,重点写清三件事:交付物与验收人、跨部门依赖的承诺日期与应对方案、不超过 3 条风险触发器。20 分钟足够。
- 在下一次周会上,把议程改成四个问题:里程碑是否偏离、依赖是否变化、触发器是否被击中、需要什么决策。不要增加任何其他内容。
跑完一个完整周期,你会得到两个东西:一份真实可用的子计划卡,以及一组来自你自己项目的数据。到那时再决定要不要引入系统、要不要扩到全部项目,判断会比现在准得多。
最后提醒一句:不要试图一次把体系建完整。我见过的成功案例,都是从一张卡片、三条触发器、一个改动过的周会议程开始的。工具和模板都可以后补,但"让风险在它还叫风险的时候被看见"这个习惯,必须从下一个子计划就建立起来。
常见问题解答(FAQ)
1. 子计划和任务清单到底有什么区别?我怎么判断自己拆出来的是子计划还是普通待办?
我们公司季度目标定完之后,我按部门拆了一堆条目,看着挺细,但执行起来还是天天救火。我自己也分不清哪些是真子计划,哪些其实只是任务,结果开会时大家都在报进度,却没人能说清交付物是什么。
判断标准只有一条:子计划是管理单元,任务只是动作。一个合格的子计划必须同时具备五个要素,明确的交付物、指定的验收人、可识别的前置依赖、限定的时间盒、以及至少一个风险触发器。你可以用三个问题做自检:这个子计划结束时,有什么东西可以被验收?谁有权说它通过了?它最怕什么情况发生、发生时谁负责处理?
如果第二个问题答不出具体人名,你拆出来的就还是任务清单。实操上建议把母计划、子计划、任务分三层管理:母计划对齐战略目标,颗粒度是季度到半年;子计划对齐里程碑,颗粒度是两到六周;任务对齐个人日程,颗粒度是天到周。
管理者只需要管住子计划这一层,任务层交给子计划负责人自己拆,否则你一定会陷入替下属排期的陷阱。另外提醒一点,子计划数量不等于规划质量,一个季度同时推进的子计划超过负责人精力上限,规划效率反而会下降,宁可少而清晰,不要多而模糊。
2. 子计划拆到多细才算合适?我担心拆太细管理成本爆炸,拆太粗又根本控不住风险。
我之前吃过亏,计划拆得特别细,每周开会光对进度就花两个小时,团队怨声载道;后来索性放粗,结果中期才发现关键依赖没排上,返工两周。我现在很想知道有没有可操作的颗粒度口径,而不是一句“适度就好”。
实操中比较稳的口径是三条:第一,单个子计划的周期控制在两到六周,超过六周就应该切分,因为超过一个月的周期里偏差会累积到无法纠偏;第二,一个子计划只设一个负责人,涉及多个部门时拆成几个子计划再用依赖关系连接,而不是让一个人去协调三个部门;
第三,子计划负责人应该能用一页纸说清目标、交付物、依赖、验收标准和风险,如果一页纸写不下,说明还没拆干净。判断管理成本是否合理,可以看一个经验比例:管理者每周花在子计划同步上的时间,控制在总工作时间的百分之十到十五比较健康,超过这个比例通常意味着颗粒度太细或会议设计有问题。
还有一个反直觉的判断依据,如果某个子计划在整个周期内从来没有触发过任何风险讨论,要么是它太简单不配当子计划,要么是风险识别根本没做,两种情况都值得复查。
3. 风险控制怎么才能前置到子计划里?我的风险登记表每次都是写完就躺在那里没人看。
我们不是没做风险管理,专门建了风险登记表,列了二三十条风险,写得挺全。但到了执行阶段根本没人翻,等出了问题再回头一看,表里其实写过。我很困惑,问题到底出在登记表本身,还是出在我们的使用方式上。
问题通常不在登记表,而在你登记的字段。多数风险表只写“风险描述、概率、影响、应对措施”,这些字段都是静态的,看完就忘。真正能被执行的字段是风险触发器,也就是一句可判断的条件句:当某个指标超过某个阈值,就触发某个具体动作,由某个人在某个时限内处理。
例如不要写“供应商交付可能延迟”,而要写“当供应商连续两天未更新生产状态,采购负责人当天发起升级,四十八小时内给出替代方案”。建议每个子计划只保留三到五个最关键的风险触发器,超过五个就等于没有重点。风险登记表加上四列就能用起来:触发信号、触发后动作、动作责任人、升级条件。
升级条件要写清楚什么情况下必须上报到管理层,避免所有风险都往上推,也避免该升级的没人敢升级。使用节奏上,周会只看触发器状态的红黄绿,不看全部风险描述;里程碑评审时集中复查一次风险库,把已经失效的风险关掉,把新出现的补进来。风险库是活的,季度不清理一次,它就会变成一份没人信的文档。
4. 我们公司没有专职 PMO,管理者的时间也很碎,这套子计划和风险模板能不能用最小成本跑起来?
我们是两百人左右的公司,没有 PMO,项目基本都是业务负责人兼着管。方法论看了一堆,但一想到要填一堆表、开一堆会就放弃了。我想知道有没有可能只用一两个模板、一两个会议节奏,就把子计划和风险控制真正跑起来。
可以,而且越是没 PMO 越要轻。最小可用组合只有三样:一页子计划卡、一张风险登记表、三段式节奏。子计划卡控制在十二个字段以内,建议包含目标、交付物、验收人、负责人、起止时间、前置依赖、关键里程碑、三个风险触发器、资源需求、不做什么、状态、下一步动作。风险登记表就挂在这张卡下面,不单独维护。
节奏上分三段:月度定盘子,确定下个月有哪些子计划、各自的交付物和风险预算,会议控制在一小时内;周度看偏差,只过触发器红黄绿和跨部门依赖,控制在三十分钟以内;里程碑做门禁,结论只有三种,通过、有条件通过、打回,有条件通过必须写清补齐条件和期限。
落地时不要一次铺开,选一个正在跑、跨部门、有明确截止日期的项目试点四周。四周后复盘两个指标:有多少风险是在触发阶段被处理的,有多少是在爆发后才被发现的。如果前者占比在上升,说明这套机制对你有效,再复制到其他项目;如果没有变化,先检查触发器写得是否可判断,而不是急着换工具或加流程。
工具层面用表格或某项目管理平台都可以,关键是字段和节奏统一,而不是工具本身多先进。
核心关键词
文章包含AI辅助创作:子计划实操方法:企业管理者提升项目规划效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/302167
读者评论
文章里"子计划依赖供应商接口联调,供应商档期未确认"这句话的分析很扎心,我们公司立项文档里全是这种正确但没用的表述。真正缺的是触发条件、责任人和B方案,而不是把风险登记册写得更漂亮。建议把触发器写进子计划卡这一条直接落地试试。
五要素里"可授权"确实最容易被忽略。我们子计划负责人连三天排期都调不动,变更全往上报,结果他变成执行协调员,计划自然没效率。三层结构那张表把变更审批权写清楚,比讲一堆方法论有用,值得让管理层先对齐这一列。
延期率那组数据样本虽小,但"四项全缺失66%对有风险触发器19%"的方向感和我们复盘挺一致。补充一点:轻量模板能否活下来,关键看管理层是否真的在周会上按那四句话追问,否则填完还是没人看,第五个月照样没人填。
