实施计划实操方法:企业管理者提升项目规划效率的实操方法方法与模板

启动会开完第 14 天,我打开客户共享盘里的项目文件:一份 87 行的 Excel 任务清单、3 个互相矛盾的甘特图版本、2 份没人认领的会议纪要,而关键路径上的第一个里程碑还停在 0%。项目负责人跟我说了一句话,我记到现在:“我以为我们缺的是模板,后来发现我们缺的是做决定的方式。”

过去几年我以外部顾问身份参与过三十多个中大型企业的实施计划梳理,从 200 人的 SaaS 公司到 8000 人的装备制造集团。我见过最贵的浪费从来不是工时,而是一群管理者花了三周时间,做出一份没人真正拿来用的计划。计划文档越厚,执行时的偏差反而越大。

这篇文章回答一个具体问题:企业管理者怎么在 30 分钟内,把项目规划从“任务清单”升级成“可控系统”。我会先给结论,再拆误区,然后交出我在实际项目里反复使用的 5 个决策关口、3 套模板、1 个跨部门案例,最后讲清楚不同规模、不同项目类型下该怎么取舍、怎么落地。

一、核心结论:实施计划的本质是决策留痕,不是任务罗列

先把结论摆在最前面,因为它决定了后面所有方法的价值。我的判断是:绝大多数实施计划失效,不是因为写得不够细,而是因为决策没有留在纸上。谁拍的板、在什么约束下拍的、假设是什么、什么条件下要重新讨论,这些信息缺失,计划就只是一份待办清单。

1. 三个反常识的判断

第一个判断:规划效率的提升来自输入端约束,而不是输出端排版。很多人把时间花在把甘特图配色调好看,却不愿意花十分钟确认“这个项目的成功标准到底是谁定的”。

第二个判断:实施计划应该只排到下一个决策点,而不是排到项目结束。超过 90 天的详细任务分解,准确率会快速衰减。滚动规划不是妥协,而是对不确定性的尊重。

第三个判断:模板能降低启动成本,但会掩盖判断缺失。我见过太多团队把模板填满,字段一个不缺,但每个字段背后都是拍脑袋,这种“完整”比空白更危险。

实施计划实操方法:企业管理者提升项目规划效率的实操方法方法与模板

2. 为什么管理者会天然回避这一步

因为做决策比列任务痛苦。列任务只需要把已知的工作摊开,承担的是“体力成本”;做决策要明确取舍、要暴露自己的假设、要在信息不全时下判断,承担的是“责任成本”。

所以很多人下意识地用任务清单替代决策。结果是:任务清单让所有人都在忙,但没人知道忙的方向对不对。等到第三个月发现方向偏了,沉没成本已经让人不敢叫停。

二、真实场景:三个我亲历的规划失控现场

抽象的方法论很难记住,具体场景能。下面三个场景都是我在项目现场亲眼看到的,名字做了脱敏处理,但细节保留。

1. 场景一:季度目标拆解会开成了任务分派会

一家 1200 人的消费品公司,季度目标拆解会开了整整一天,最后产出是一张 200 多行的任务表。三个月后复盘,完成率 41%。

我翻了他们的会议记录,发现全天讨论里没有一句话提到“如果增长目标只完成 60%,我们要砍掉哪三件事”。没有优先级排序的目标拆解,本质是把压力平均分摊给所有人,而不是把资源集中到关键路径上。

2. 场景二:新品上线被“接口人”拖死

一家 700 人的硬件公司,新品上线计划排得很细,每个部门都有任务和时间点。问题出在部门之间的交界处:市场部等研发给参数,研发等供应链确认物料,供应链等财务批预算。

每个部门单看都在按期推进,但整个项目延期 6 周。我后来帮他们做了一次依赖扫描,发现跨部门依赖有 23 个,其中 9 个没有任何人负责跟催。这就是典型的“接口真空”,计划里没有主语的环节,会自己长成黑洞。

3. 场景三:用 OKR 当实施计划用

一家 400 人的互联网公司,管理层很推崇 OKR,于是把所有关键结果的详细分解当成实施计划。结果是 OKR 每季度重写一次,执行层根本追不上变化。

这里必须说清楚一个边界:OKR 回答“我们要什么”,实施计划回答“我们怎么做到、谁在什么时候交货”。两者层级不同,可以衔接,但不能互相替代。用 OKR 当计划,执行层会失去节奏感;用计划当 OKR,团队会失去方向感。

实施计划实操方法:企业管理者提升项目规划效率的实操方法方法与模板

4. 管理者的注意力都去哪了

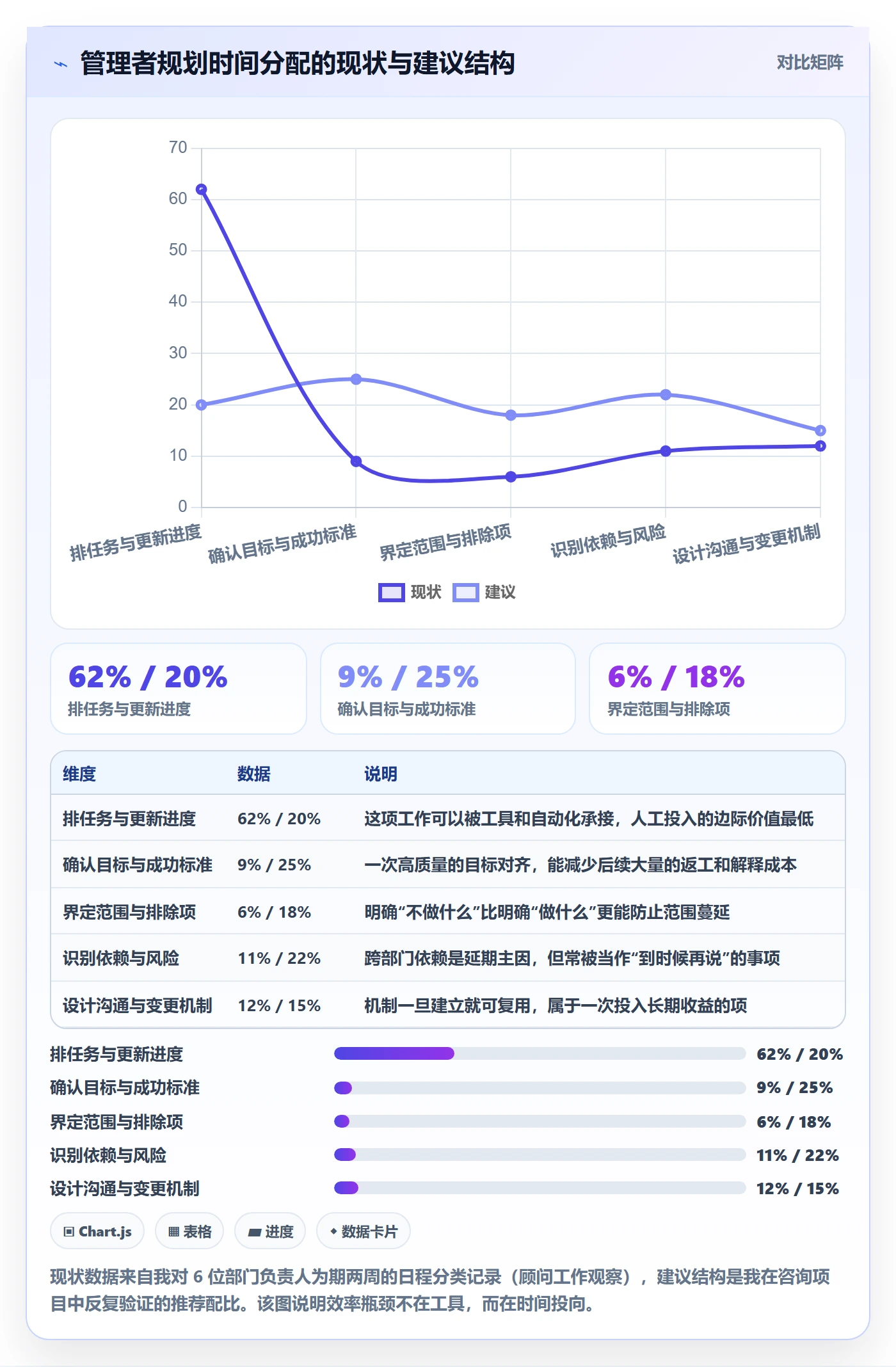

我做过一个很简单但很说明问题的记录:连续跟踪 6 位部门负责人在项目启动后两周内的日程,看他们的时间流向。结果和大多数人的直觉一致,也和多数人的做法矛盾。

他们把 62% 的规划时间用在“排任务和更新进度”上,只有 9% 用在“确认成功标准和边界”上。而恰恰是那 9% 决定了剩下 91% 的有效性。

实施计划实操方法:企业管理者提升项目规划效率的实操方法方法与模板

三、常见误区拆解:8 个把实施计划写废的动作

下面的 8 个误区,是我在项目复盘里出现频率最高的。我给每个误区配了症状、代价和纠偏动作,你可以直接对照自己手里的计划文档逐条检查。

1. 目标口号化

症状:目标写成“提升客户满意度”“实现数字化转型”“打造高效协同”。

代价:每个人对目标的理解都不同,验收时无法达成一致,最后靠职级高低定输赢。

纠偏:把目标改写成“一句话目标 + 3 个可观察指标”。例如不说“提升效率”,而说“订单从签约到交付的平均周期,从 18 个工作日降到 12 个工作日,用 6 个月,分两个里程碑验证”。

2. 范围无边界,只有“要做”没有“不做”

症状:范围描述全是正向清单,没有任何排除项。

代价:项目在推进中不断被塞入新需求,范围蔓延从来不是一次大决策,而是 20 次小让步。

纠偏:在计划里显式写明“本期明确不做”的 3,5 项,并且写清楚为什么不做、什么条件下会重新评估。排除项是实施计划里性价比最高的一段文字。

3. 估算拍脑袋,且系统性乐观

症状:工期按“最理想情况”估,没有任何缓冲,也不区分确定性高低。

代价:这是行为经济学里的规划谬误,人对自身任务的完成时间普遍低估 20%,40%。叠加跨部门协作损耗,偏差会成倍放大。

纠偏:对确定性低的任务给出区间估算(乐观值/大概率值/悲观值),并且只对关键路径上的任务做精细估算,非关键路径用粗估即可。

4. 只排任务不排依赖

症状:任务清单很整齐,但看不出谁在等谁。

代价:所有延期都发生在部门交界处,而每个部门单看都在按期。

纠偏:单独维护一张依赖表,每条依赖必须有“提供方、接收方、交付物、承诺时间、跟催人”五个字段,缺一个就不算登记完成。

5. 把 OKR 当实施计划

症状:季度关键结果写得很漂亮,但没有人知道下周三要交什么。

代价:执行层失去节奏,管理层失去预警信号。

纠偏:建立“OKR → 里程碑 → 任务”的三层映射。OKR 定方向,里程碑定节点,任务定动作,三层不要混在一张表里。

6. 责任写到部门,不写到人

症状:责任人一栏填的是“市场部”“供应链中心”。

代价:写到部门等于没写。部门是一个集合,集合不会承担责任。

纠偏:每条关键任务必须有唯一责任人(Accountable),可以有多个执行者(Responsible),但 A 只能有一个。这是 RACI 里最容易被违反也最致命的一条规则。

7. 一次性排到项目结束

症状:甘特图拉满 12 个月,每个任务精确到天。

代价:三个月后这张图就成了历史文件,没人再更新,团队转而用口头同步。

纠偏:采用滚动规划。近期(4 周内)精确到天,中期(1,3 个月)精确到里程碑,远期只保留里程碑和关键依赖。

8. 把模板当答案

症状:所有项目都套同一套模板,字段填满但内容空洞。

代价:模板变成了合规动作,团队为了填表而填表,规划的真实价值被稀释。

纠偏:给模板设“最小可用集”,只保留 5,7 个必须回答的字段,其余按项目复杂度选填。能少填一个字段而不影响决策,就少填一个。

实施计划实操方法:企业管理者提升项目规划效率的实操方法方法与模板

四、专业判断逻辑:5 个决策关口与 30 分钟工作流

误区讲完了,接下来是方法。我把实施计划的专业判断简化成 5 个必须过的关口,每个关口只问一个问题、只产出一个东西。这个结构我在不同行业用过几十次,它的好处是不依赖工具、不依赖经验年限,新晋管理者也能按图执行。

1. 五个决策关口:问什么、判什么、交什么

这五个关口的顺序不能颠倒,因为后一个关口依赖前一个的输出。跳过第一个直接排任务,就是本文开头那个 87 行 Excel 的由来。

关口 必须回答的问题 判断标准 输出物
一、目标与成功标准 项目结束时,用什么可观察的事实证明它成功了 目标能被第三方验证,且至少有 3 个可量化指标 一句话目标 + 3 个成功指标 + 验收人
二、范围与边界 本期明确不做什么 排除项不少于 3 条,且说明重估条件 范围清单 + 排除清单 + 变更触发条件
三、责任与资源 每件关键任务的唯一责任人是谁,他有没有时间 关键任务 A 唯一;责任人已确认可用工时 责任矩阵 + 资源占用视图
四、里程碑与节奏 下一个必须拿到结果的时点和交付物是什么 里程碑对应可交付物,而非“完成 80%” 里程碑表 + 滚动计划(4 周精确 / 3 月里程碑)
五、风险与变更 最可能让计划失效的三件事是什么,谁盯 每条风险有触发信号、应对动作、责任人 风险登记表 + 变更审批规则

我在实操中会用一张自评雷达图来判断团队卡在哪个关口,这比问“你们计划做得怎么样”有效得多,因为它逼着人给出具体分数。

  • 目标与成功标准: 初建团队 2.1分, 规范团队 3.8分, 成熟团队 4.6分;说明=初建团队常把目标写成口号,成熟团队能给出可被第三方验证的验收条件(5 分制)
  • 范围与边界: 初建团队 1.8分, 规范团队 3.4分, 成熟团队 4.4分;说明=排除项意识是最难建立的能力,也是范围蔓延的直接解药
  • 责任与资源: 初建团队 2.6分, 规范团队 3.6分, 成熟团队 4.5分;说明=责任落实到相对容易,资源可用性确认才是真正的分水岭
  • 里程碑与节奏: 初建团队 2.9分, 规范团队 4.0分, 成熟团队 4.7分;说明=这是最容易被工具改善的一环,也是团队最容易误判自己已达标的一环
  • 风险与变更: 初建团队 1.6分, 规范团队 3.1分, 成熟团队 4.3分;说明=风险登记表普遍存在,但有触发信号和应对动作的不足三成

说明: 评分为 5 分制,基于我对 20 余个团队现场走访时的结构化访谈评分均值,属于顾问工作观察数据。该图的作用是帮助读者定位自己团队的最短板关口,而不是给出行业排名。

2. 30 分钟快速实施计划工作流

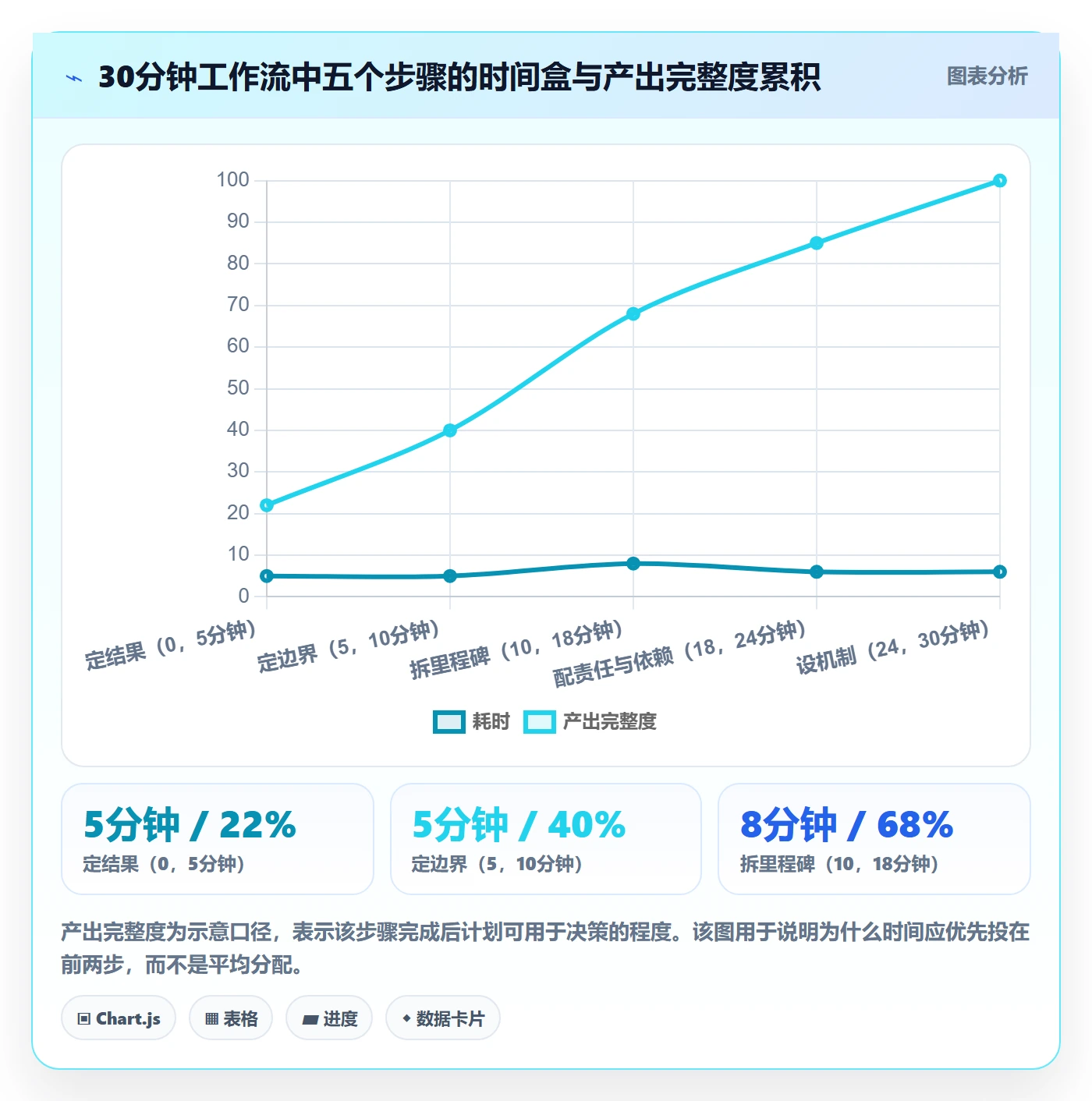

这是我给新晋管理者的标准动作:拿一个计时器,30 分钟做完第一版可落地计划。时间盒是强约束,它的作用是阻止你陷入细节。

  1. 第 0,5 分钟:定结果。写下一句话目标和 3 个成功指标。写不出来就说明目标还没想清楚,这时候不要往下走。
  2. 第 5,10 分钟:定边界。列 3 条明确不做的事,写清楚什么条件下会重新评估。
  3. 第 10,18 分钟:拆里程碑。按可交付物拆,不按动作拆。3,5 个里程碑为宜,每个里程碑必须是一个能拿给别人看的东西。
  4. 第 18,24 分钟:配责任与依赖。每个里程碑写唯一责任人;同时扫描跨部门依赖,每条依赖指定跟催人。
  5. 第 24,30 分钟:设机制。确定周节奏、风险登记方式、变更审批规则,写清楚谁有权批准范围变更。

30 分钟做出来的计划一定不完美,但它是一份可以被讨论的计划,而不是一份需要三周才能产出的文档。先有可讨论的版本,再谈完善,这个顺序不能反。

实施计划实操方法:企业管理者提升项目规划效率的实操方法方法与模板

3. 三套可复用模板

模板我不主张给太多。下面三套覆盖了 90% 的场景,可以组合使用:画布用于启动对齐,责任表用于执行跟踪,登记表用于风险与变更控制。

(1)一页式实施计划画布

适用场景:项目启动会、季度目标拆解会、跨部门协作启动。它最大的价值是让所有人用同一页纸讨论,避免各说各话。

【一页式实施计划画布 · 填写样例(示例数据)】
项目代号:订单到交付流程数字化(O2D)

计划版本:v1.0 更新日期:2026-03-04 下次重估:2026-04-01

■ 一句话目标

在 6 个月内把订单从签约到交付的平均周期从 18 个工作日压缩到 12 个工作日。

■ 成功指标(验收人:运营副总)

平均交付周期 ≤ 12 个工作日(口径:财务确认收入日 – 合同签署日)
订单信息跨系统重复录入次数 = 0
交付异常工单占比 ≤ 3%
■ 本期不做(排除项)

不做客户端自助下单界面(下一期评估)
不做海外订单流程改造(关务合规未定)
不做财务结算系统替换(超出本期范围)
■ 里程碑(按可交付物拆)

M1 流程现状图 + 断点清单 责任人:李工 截止:2026-03-31

M2 系统对接方案评审通过 责任人:王工 截止:2026-04-30

M3 试点产线跑通 50 单 责任人:赵主管 截止:2026-06-15

M4 全量上线 + 复盘报告 责任人:张经理 截止:2026-08-31

■ 关键依赖(每条必须有跟催人)

依赖1 供应链提供物料主数据 → 提供方:供应链 → 跟催:王工

依赖2 财务确认结算口径 → 提供方:财务部 → 跟催:张经理

■ 前三大风险

R1 主数据质量差导致对接返工 触发信号:清洗后异常率>15%

R2 试点产线产能冲突影响交付 触发信号:试点周产量下降>10%

R3 关键岗位人员变动 触发信号:核心成员连续缺勤>3天

■ 机制

周节奏:每周二 15 分钟站会 + 看板同步

变更规则:范围变更由张经理初审、运营副总批准,超过 5 人天工作量必须走变更登记

(2)里程碑,RACI,依赖表

适用场景:执行期跟踪。它解决的是最典型的“都以为别人在做”的问题。填写时记住一条铁律:每个里程碑的 A 只能有一个人,R 可以多人,C 和 I 按需填。

里程碑 A(最终负责) R(执行) C(需咨询) 上游依赖 跟催人
M1 流程现状图 李工 流程组 2 人 各业务线主管 业务线访谈排期 李工
M2 对接方案评审 王工 IT 组 3 人 财务、供应链 M1 交付物 张经理
M3 试点跑通 50 单 赵主管 试点线 4 人 质量、仓储 M2 方案 + 主数据 王工
M4 全量上线 张经理 跨部门 6 人 运营副总 M3 复盘结论 张经理

(3)风险 / 变更 / 沟通登记表

适用场景:项目全周期。很多团队有风险登记表,但只登记不跟踪。我的做法是强制三个字段:触发信号、应对动作、检查频率,缺任何一个这条风险就不算登记完成。

类型 描述 触发信号 应对动作 责任人 检查频率
风险 主数据质量不达标 清洗后异常率 > 15% 启动人工补录,顺延 M2 一周 王工 每周
风险 试点影响正常交付 试点周产量下降 > 10% 缩减排量至 20 单,延长试点周期 赵主管 每周
变更 新增客户端查询入口 收到正式变更申请 评估工作量,超 5 人天需副总批准 张经理 按需
沟通 跨部门周同步 每周二 15:00 15 分钟站会 + 看板更新 张经理 每周

五、案例与数据观察:一家 800 人企业如何把规划周期压到 2.5 天

讲完方法,讲一个我深度参与的案例。它是本文所有方法的一次完整应用,也包含工具层面的迁移决策,对正在做国产化替代或系统切换的团队有直接参考价值。

1. 项目背景与初始状态

这是一家约 800 人的装备制造企业,属于典型的中大型组织,跨部门协作链条长、合规要求高。他们要推进的是“订单到交付流程数字化”,涉及销售、供应链、生产、质量、财务、IT 六个部门。

初始状态是:计划用 Excel 维护,散落在 4 个共享目录;跨部门对齐靠每周一次的 90 分钟例会;没有任何风险登记,所有问题在例会上首次暴露。他们自己的复盘数据是:平均规划周期 9 个工作日,里程碑按期达成率 54%,变更平均响应 3.5 天。

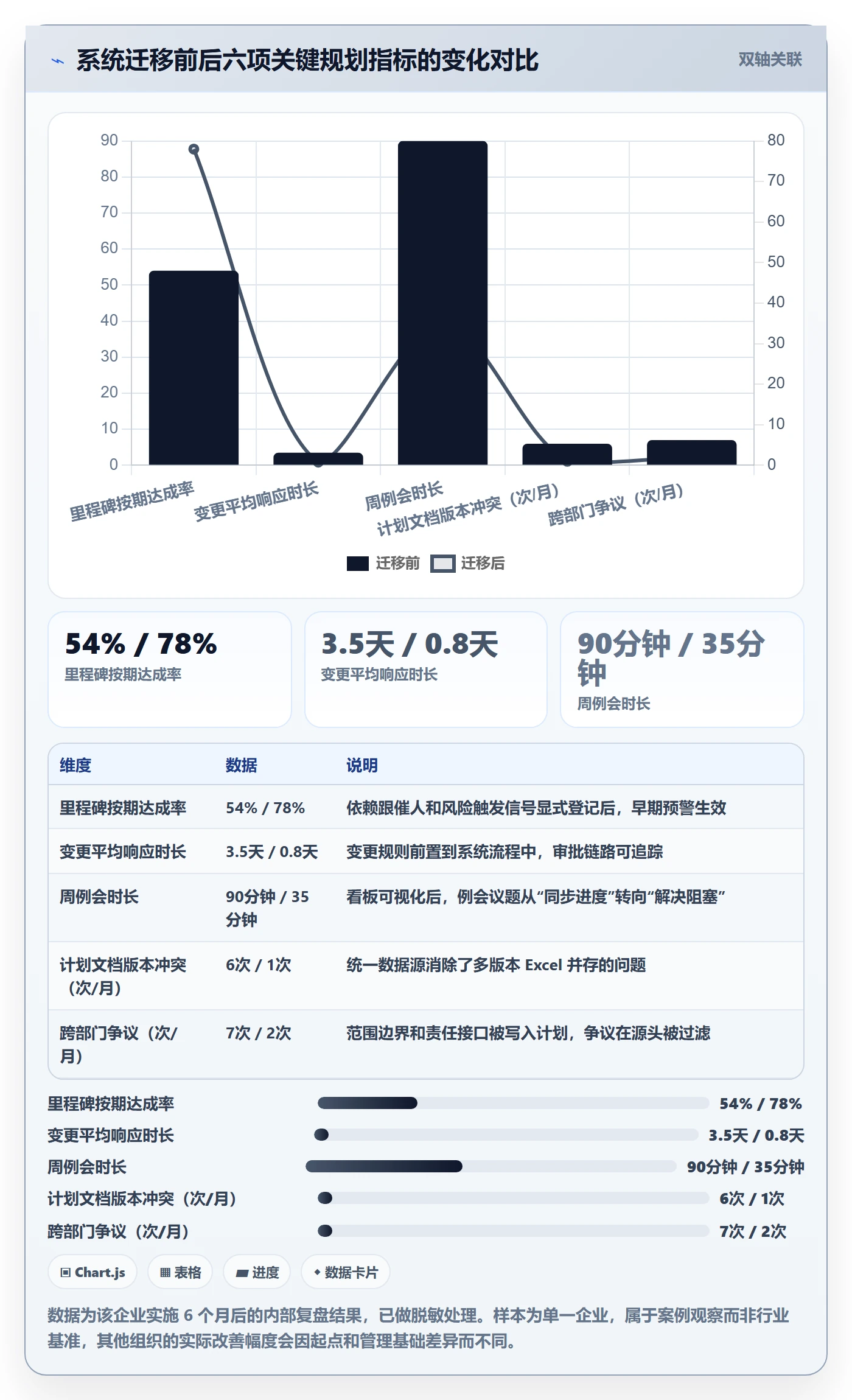

2. 工具层的选择:为什么最终选了 PingCode

这家企业有一个硬约束:生产数据和订单数据不能出厂区。所有外部 SaaS 工具在评估阶段就被合规部门否决了,包括他们原先在用的海外协作平台。这一点对中大型制造、金融、能源类企业几乎是通用约束。

他们最终选择了 PingCode,主要基于四个判断。第一,PingCode 主要服务中大型企业及 100 人以上组织,产品在跨部门、多层级协作场景上的设计更贴近他们的实际结构。第二,PingCode 支持私有化部署,可以部署在厂区内网,数据不出厂,这一条直接解决了合规卡点。

第三,他们原有的研发团队在用 Jira,历史数据沉淀了两年多。PingCode 支持 Jira 平滑迁移,工作项类型、字段、历史记录可以映射过来,避免了“新系统上线、老数据丢光”的常见问题。第四,在信创环境下,PingCode 是国产替代的务实选择,采购和运维流程都更顺。

3. 迁移过程中踩到的四个坑

工具切换从来不是点一下按钮。我把这家企业迁移时遇到的具体问题列出来,因为这些问题在大多数 Jira 迁移项目里都会重现。

(1)自定义字段的语义丢失

Jira 里有很多历史遗留的自定义字段,名称类似“字段 A”“临时字段 2”,迁移时如果做一对一映射,会把垃圾也搬过去。正确做法是先盘点字段使用率,使用率低于 5% 的字段直接丢弃,只迁移真正被查询和统计的字段。

(2)工作流状态机无法一一对应

老系统有 11 个状态,新系统标准流程只有 6 个。强行一对一映射会让流程变得极其复杂。他们的处理方式是:先梳理出 4 个真正有业务含义的状态节点,其余合并,把状态数量减半,反而让流转效率提升。

(3)权限方案需要重建而非复制

老系统的权限是按项目配的,新系统支持按角色和组织层级配。直接复制会导致后期维护成本爆炸。他们花了两天重新设计角色模型,这是一次性投入,但省掉了后续大量的运维时间。

(4)报表口径变化引发信任危机

迁移后第一个月,管理层发现“按期完成率”从 54% 变成了 71%,一度以为是数据造假。实际原因是老系统按任务数统计,新系统按里程碑统计,口径不同。迁移后必须做一次指标口径对照说明,否则数据会失去管理层信任。

实施计划实操方法:企业管理者提升项目规划效率的实操方法方法与模板

4. 迁移工时的真实构成

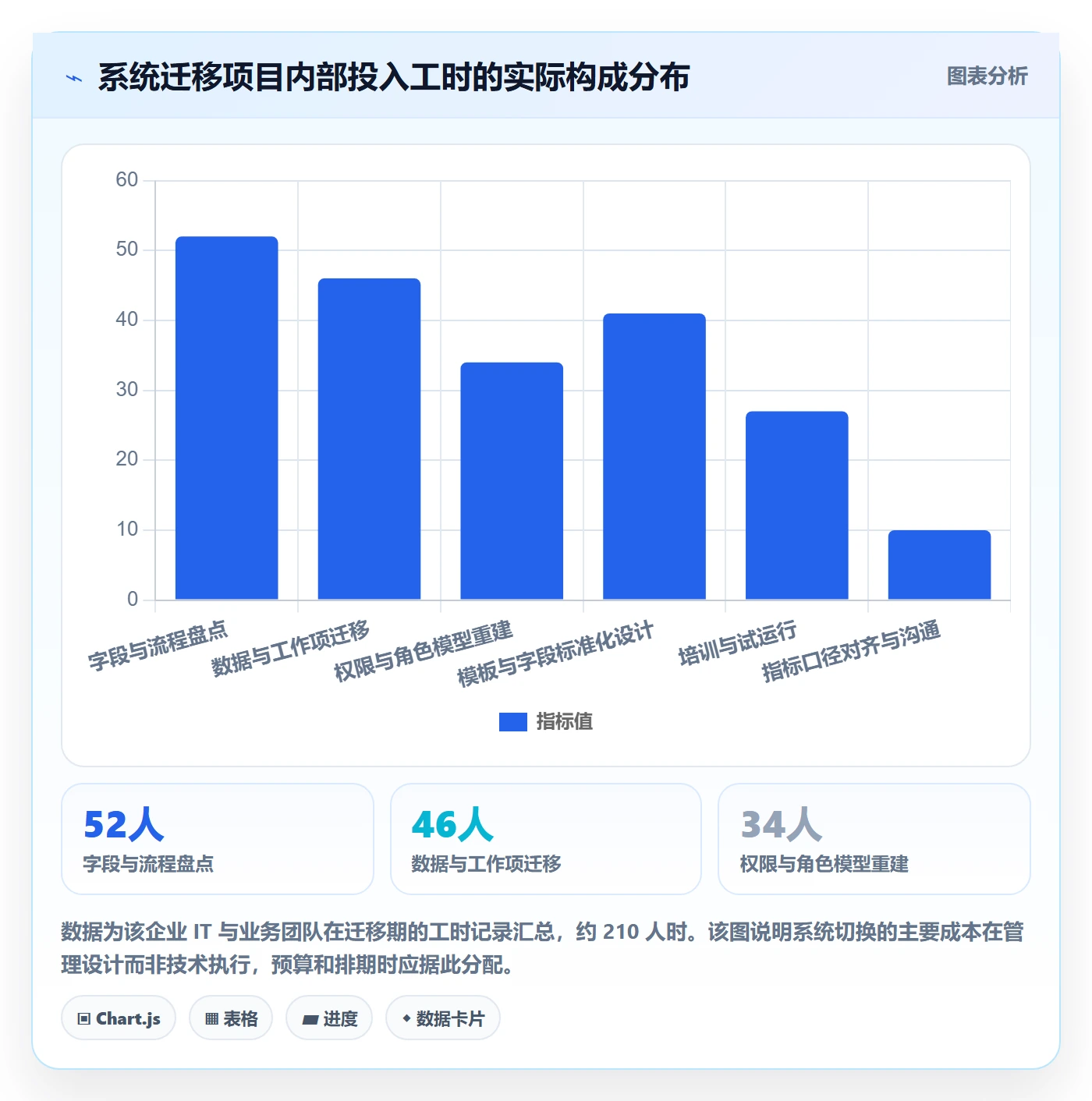

很多管理者在评估系统切换时只算软件成本,不算内部投入。我把这次迁移的实际工时构成拆出来,他们的 IT 和业务团队累计投入约 210 人时,其中真正花在数据迁移上的不到四分之一。

实施计划实操方法:企业管理者提升项目规划效率的实操方法方法与模板

5. 他们没有做的三件事

这个案例里,我认为最有借鉴价值的不是他们做了什么,而是他们刻意没做什么。

他们没有为所有部门定制专属视图,只做了 2 个通用视图加 1 个管理层视图。视图数量与使用率成反比,这是我在多个项目里反复验证的规律。

他们没有追求一次上线全部模块,先跑通“计划+看板+风险”三个功能,稳定两个月后再引入其他模块。分阶段上线让团队有适应期,也把风险控制在可回收范围内。

他们没有取消线下的启动会,只是把启动会的产出从“口头共识”变成了“一页式画布”。工具替代的是记录和跟踪,不是面对面建立共识的过程。这一点经常被误解。

六、不同情况下的行动建议

方法和案例讲完了,但直接照搬一定会踩坑,因为不同规模、不同项目类型的组织,规划方式差异很大。下面按组织规模和项目类型给两组建议。

1. 按组织规模选择切入点

组织规模 首要痛点 建议第一步 建议暂缓
50 人以下 没有计划,靠口头同步 先建立一页式画布,每周一次 15 分钟同步 暂缓上系统,先跑顺线下节奏
50,200 人 计划有但不可视,跨组协同靠喊 建立里程碑表 + 统一看板,明确唯一责任人 暂缓复杂权限模型和自定义报表
200,1000 人 跨部门依赖黑洞,计划版本混乱 引入统一平台,重点做依赖登记和风险触发信号 暂缓全模块一次性上线,分阶段推进
1000 人以上 多项目并行,资源冲突无全局视图 先做资源占用视图和项目组合优先级机制 暂缓统一所有部门的流程模板,保留合理差异

2. 按项目类型选择计划颗粒度

交付型项目(客户定制、工程实施):范围相对明确,适合详细分解到 4 周内,重点管理依赖和验收标准。这类项目延期的代价最直接,值得在计划上多花时间。

研发型项目(产品迭代、技术攻关):不确定性高,适合用里程碑 + 滚动规划,重点管理假设和验证节点。对研发项目做详细的 12 个月排期,是典型的自我欺骗。

变革型项目(流程再造、组织调整):阻力主要来自人,适合先做利益相关方地图和沟通计划,里程碑设置要留出共识建立的时间。这类项目最容易在“技术上完成了、组织上没接受”的状态下失败。

3. 新晋管理者的前 90 天动作

如果你是刚从执行者转做管理,我建议前 90 天只做三件事。第一个月,把手里所有在跑的事情按“目标,范围,责任人”补一遍,不追求完整,只求发现自己哪里没想清楚。

第二个月,挑一个最小的项目完整走一遍 30 分钟工作流,把三套模板都填一次,感受一下哪些字段真正有用。第三个月,把验证过的做法固化成团队的标准动作,固化靠的是周节奏而不是文档。

六、不同情况下的行动建议

七、不同情况下的取舍

实施计划领域没有最优解,只有取舍。下面五组取舍是我在项目里被问得最多的,我把判断依据和适用边界写清楚。

1. 标准化还是灵活性

标准化的收益是降低启动成本和沟通成本,代价是牺牲对特殊场景的适配。我的判断是:在计划框架层面标准化,在字段层面留出灵活性。五个决策关口和模板骨架统一,具体字段允许项目组增删。

如果强行把所有部门的流程都统一,结果通常是一线用两套系统,一套给管理层看,一套自己干活。这个隐性成本非常高,很多企业意识不到。

2. 私有化部署还是 SaaS

取舍的核心不是价格,是数据边界和运维能力。有数据不出厂区、不出内网的硬约束,或者有信创环境要求的,优先考虑支持私有化部署的方案。

但要注意私有化意味着你要自己承担升级、备份、故障恢复。如果组织内没有基本的运维力量,私有化的隐性成本会超过 SaaS 的订阅费。决策前先问一句:出故障时谁能半夜起来处理。

3. 自研还是采购

我的判断标准是:这件事是不是你的核心竞争力。计划管理平台几乎从来不是。自研的成本不只是开发,还包括后续五年的维护、迭代、人员流动带来的知识断层。

但有一种情况例外:组织有非常特殊的流程约束,市面产品无法适配,且这个约束短期不会变。这种情况下自研或深度定制才有意义。

4. 详细计划还是滚动计划

这不是二选一。正确的做法是分层:4 周内精确到天(执行层需要),1,3 个月精确到里程碑(管理层需要),3 个月以上只保留方向和关键假设(决策层需要)。

唯一需要避免的是“看起来精确”的远期计划。它会给管理层虚假的安全感,也会让团队在变化时产生挫败感。

  • 低复杂度项目(单部门、目标明确): 横轴复杂度 2分, 纵轴建议详细度 4.2分, 气泡大小=参与人数 8人;说明=小团队目标明确时可以做得比较细,详细计划的边际收益仍然为正
  • 中等复杂度项目(跨 2,3 部门): 横轴复杂度 4分, 纵轴建议详细度 3.6分, 气泡大小=参与人数 25人;说明=跨部门后不确定性上升,详细度反而应下降,重点转向依赖和接口管理
  • 高复杂度项目(跨 5 个以上部门): 横轴复杂度 7分, 纵轴建议详细度 3.0分, 气泡大小=参与人数 80人;说明=高复杂度场景下过度详细会迅速过期,应把精力放在里程碑和风险触发信号上
  • 高复杂度+高不确定性(变革类项目): 横轴复杂度 9分, 纵轴建议详细度 2.2分, 气泡大小=参与人数 120人;说明=变革类项目的瓶颈在共识而非排期,计划应保持粗颗粒并高频重估
  • 高复杂度+强合规约束(制造/金融): 横轴复杂度 8分, 纵轴建议详细度 3.8分, 气泡大小=参与人数 150人;说明=合规要求会强制提升可追溯性,详细度需要回升,但应聚焦在证据链而非任务分解

说明: 详细度为 5 分制示意口径,复杂度和参与人数为典型区间估计。该图为情景模拟,用于说明详细程度应与复杂度和不确定性反向匹配,而不是越高越好。

5. 工具投入还是机制投入

如果预算有限,我的建议是先把机制跑起来,再用工具固化机制。机制是一张纸上的周节奏、变更规则、责任人约定,成本为零,但能立刻产生效果。

反过来,没有机制就上工具,只会把混乱数字化。我见过企业上了平台之后,任务数量翻了三倍,交付周期没有任何改善,因为平台上只是多了一份没人看的清单。

七、不同情况下的取舍

八、让计划活起来:三种落地机制

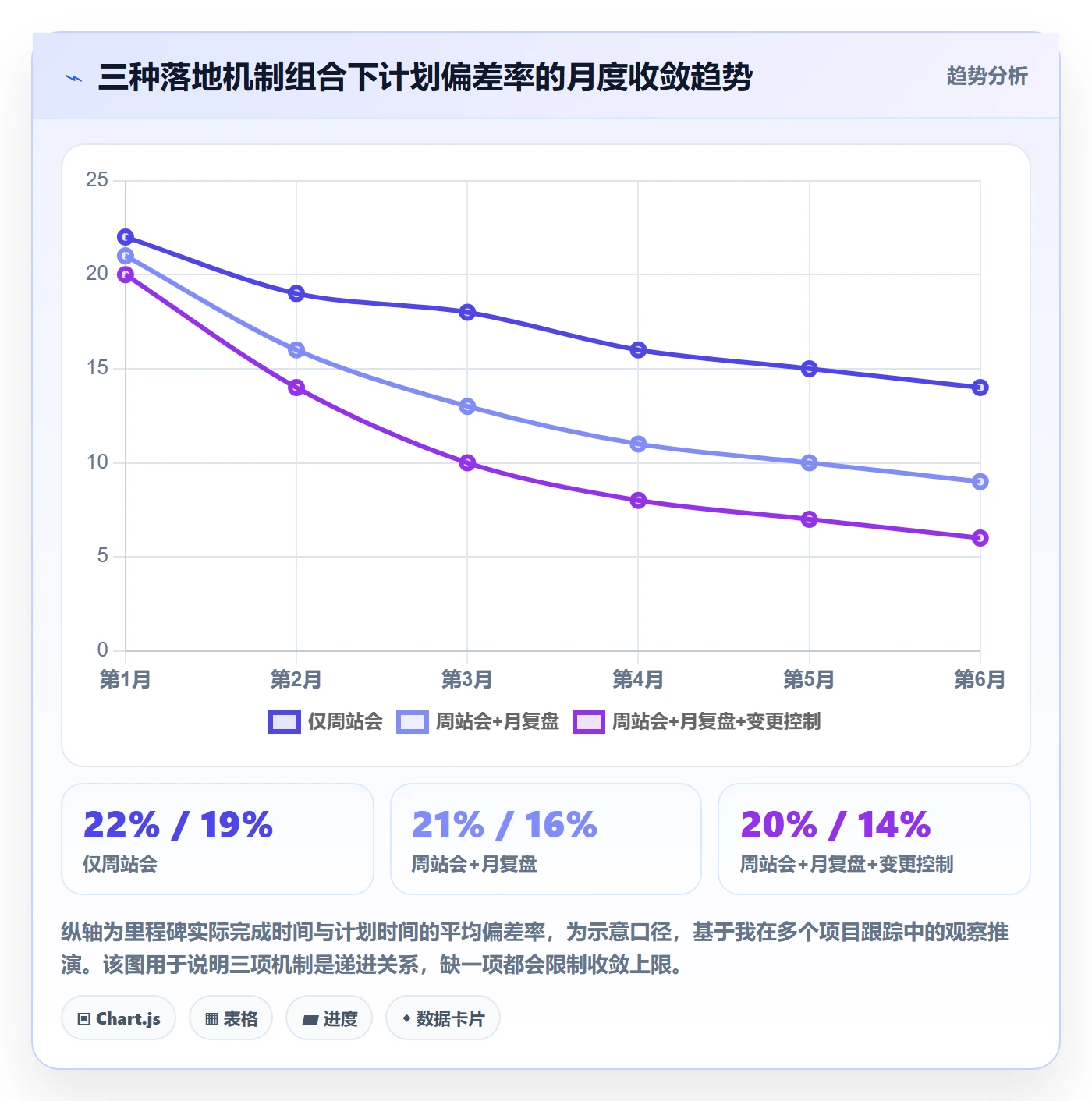

计划做完只是开始。根据我对多个项目的跟踪,第一版计划的质量只解释了约三成的结果差异,剩下七成取决于后续的更新机制。下面三种机制是我验证过成本最低、效果最稳的组合。

1. 周节奏:15 分钟站会加看板

站会只问三个问题:上周承诺的交付物完成了吗?这周最大的阻塞是什么?需要谁帮忙?不要在会上讨论方案,方案另外约人。

关键是把 90 分钟例会压缩到 15 分钟,不是把内容讲快,而是把内容分类。进度同步靠看板,不需要口头复述;例会只处理阻塞和决策。

2. 月复盘:看偏差,不看努力

复盘的对象是里程碑偏差和资源再平衡,不是谁加了多少班。建议固定问四个问题:哪个里程碑偏了、偏差的根因是判断错还是执行慢、需要调整哪块资源、下个月的假设要不要改。

这里有一个我坚持的原则:复盘要能追溯到具体决策,而不是笼统归因于“执行不力”。如果复盘结论是“大家再努力一点”,那这次复盘基本没有产生价值。

3. 变更控制:谁批、何时批、如何记录

变更失控的根源通常是规则不清,而不是意志不坚定。我建议把变更分成三档:小于 2 人天的直接由项目负责人决定;2,5 人天的需要业务方会签;超过 5 人天的必须上报到有资源调配权的人。

每一档都要留下记录,记录的不是决定本身,而是决定当时的理由和被牺牲掉的东西。这一点最重要,也最常被忽略,因为变更的本质是取舍,而不是追加。

实施计划实操方法:企业管理者提升项目规划效率的实操方法方法与模板

九、高频疑问

1. 团队只有 30 人,需要这么完整的实施计划吗?

需要,但要减配。小团队可以跳过正式的 RACI 表,直接用“每条任务写一个名字”替代;可以跳过风险登记表,改成每周站会上口头过一遍风险。但目标、边界、里程碑这三样不能省,因为它们决定方向。

2. 计划做完了,领导又加需求怎么办?

这是变更控制要解决的问题,不是靠拒绝解决的。正确做法是:接受需求,同时要求明确“加进来的这件事,替代掉哪一件”。变更必须是对等的交换,而不是单向的追加。只要坚持这一条,需求方自己就会开始排序。

3. 甘特图还有用吗?

有用,但只适用于依赖关系明确、确定性较高的项目,比如工程实施、产线改造。对于研发型和变革型项目,甘特图的维护成本往往超过它的价值,用里程碑表加看板更实际。

4. 实施计划多久更新一次比较合适?

4 周内的执行层计划建议每周更新,里程碑层面每月重估一次,目标和范围建议每季度或在重大环境变化时重估。更新频率过低会让计划过期,过高则会让团队把时间花在维护计划而不是推进工作上。

5. 跨部门项目,项目负责人没有考核权怎么办?

这是中大型企业最普遍的困境。有效的做法不是争取考核权,而是把依赖关系显式登记,让每条依赖都有跟催人,并把依赖履约情况纳入部门之间的月度沟通。当依赖被公开记录,履约的社会压力就开始起作用。

6. 工具换了,计划效率就会提升吗?

不会自动提升。工具解决的是记录和可视化问题,判断问题要靠方法。工具能把规划周期从 9 天压到 2.5 天,前提是你已经知道该填哪几个字段、该做哪几个决定。顺序反了,只会把混乱搬到一个更贵的地方。

十、结语:明天上班就能做的三件事

回头看这篇内容,我真正想传递的观点只有一个:实施计划的价值不在于它有多完整,而在于它把多少隐性判断变成了显性约定。你写得越少但决定得越清楚,计划就越可能被执行。

如果你只记住一句话,我希望是这句:一份好的实施计划,是让团队在最坏的情况下也知道该找谁、该改什么、该放弃什么。它不需要厚,但必须能被拿来讨论。

下一步建议做三件事,都不用等预算、不用等审批、今天就能开始:

  1. 挑一个正在推进的项目,用 30 分钟工作流重做一版计划。写完以后对照本文的三个决策关口自检:目标能不能被第三方验证、排除项有没有写、每个里程碑的 A 是不是只有一个人。
  2. 把下次例会的议程换掉。从“逐项同步进度”改成“只处理阻塞和决策”,进度同步挪到看板上。这一次改变就能让你看到例会时长明显下降。
  3. 建立一张最小可用的风险登记表。只填五条风险,每条必须写清触发信号、应对动作和检查频率。五条就够,关键是每周真的看一遍。

如果组织规模已经到了 200 人以上、跨部门依赖开始成为主要延期原因,那么引入统一平台是值得的。选型时优先考虑支持私有化部署、能承接历史数据迁移、在信创环境下可用性好的方案,比如 PingCode,它主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,是国产替代的务实选择。但请记住顺序:先把决策机制跑通,再让工具去固化它。

常见问题解答(FAQ)

1. 实施计划到底该包含哪些内容,才不只是一份任务清单?

我以前做实施计划就是拉一张 Excel,把能想到的任务全填进去,责任人、截止日期一列一列排好,觉得已经够细了。结果项目跑到一半,跨部门卡住没人拍板,需求还一直在加,我才发现清单根本管不住这些事。所以我很想知道,一份真正能落地的实施计划,最少应该包含哪几个部分?

一份能落地的实施计划至少要有六块内容:目标与成功标准、范围边界、里程碑与交付物、责任分工、资源与依赖、风险与变更规则。判断方法很简单,拿你的计划去问五个问题:为什么做、做到哪、谁来做、什么时候看结果、出问题怎么办。如果有一个问题答不上来,计划就还不完整。

任务清单只是其中一块,它回答的是“做什么”,但管理者真正要管的是目标是否清晰、边界是否守住、责任是否到人、风险是否有预案。实操上建议用一页式画布先写清目标和范围,再用里程碑表承接交付节奏,最后补风险和变更登记,三层结构各管一件事,不要混在一张表里。

2. 30 分钟真的能做完一版实施计划吗,具体每一步怎么分配时间?

我每次做计划都拖很久,光是想要拆多细就纠结半天,拆粗了怕执行没方向,拆细了又觉得每天都在改表,最后一整天就耗在排计划上。我很好奇有没有一种时间盒的方法,能让我在半小时内先出一版能用的,而不是追求一次到位。

可以,关键是先做“可讨论的初稿”而不是“最终版”。建议按五步分配:5 分钟写一句话目标加 3 个成功指标;8 分钟按交付物拆 3 到 5 个里程碑,注意按结果拆不按动作拆;5 分钟用依赖、价值、风险三个维度粗排优先级;7 分钟把每个里程碑落到一个负责人,明确谁配合;

5 分钟列出前三大风险和每周沟通节奏。全程不许打开甘特图软件精修格式,也不许纠结任务颗粒度。判断标准是:半小时后你能拿这份初稿开一次对齐会,会上收集到的异议再回填,这才是计划真正的迭代起点。

3. 规划效率低,到底是工具问题还是方法问题?

我们团队换过好几款项目管理工具,看板、甘特图、自动提醒都有,但计划还是经常延期,周会上大家照样说不清卡在哪。我就开始怀疑,是不是换工具根本解决不了问题,或者说我们其实是方法没理顺,工具只是背了锅。

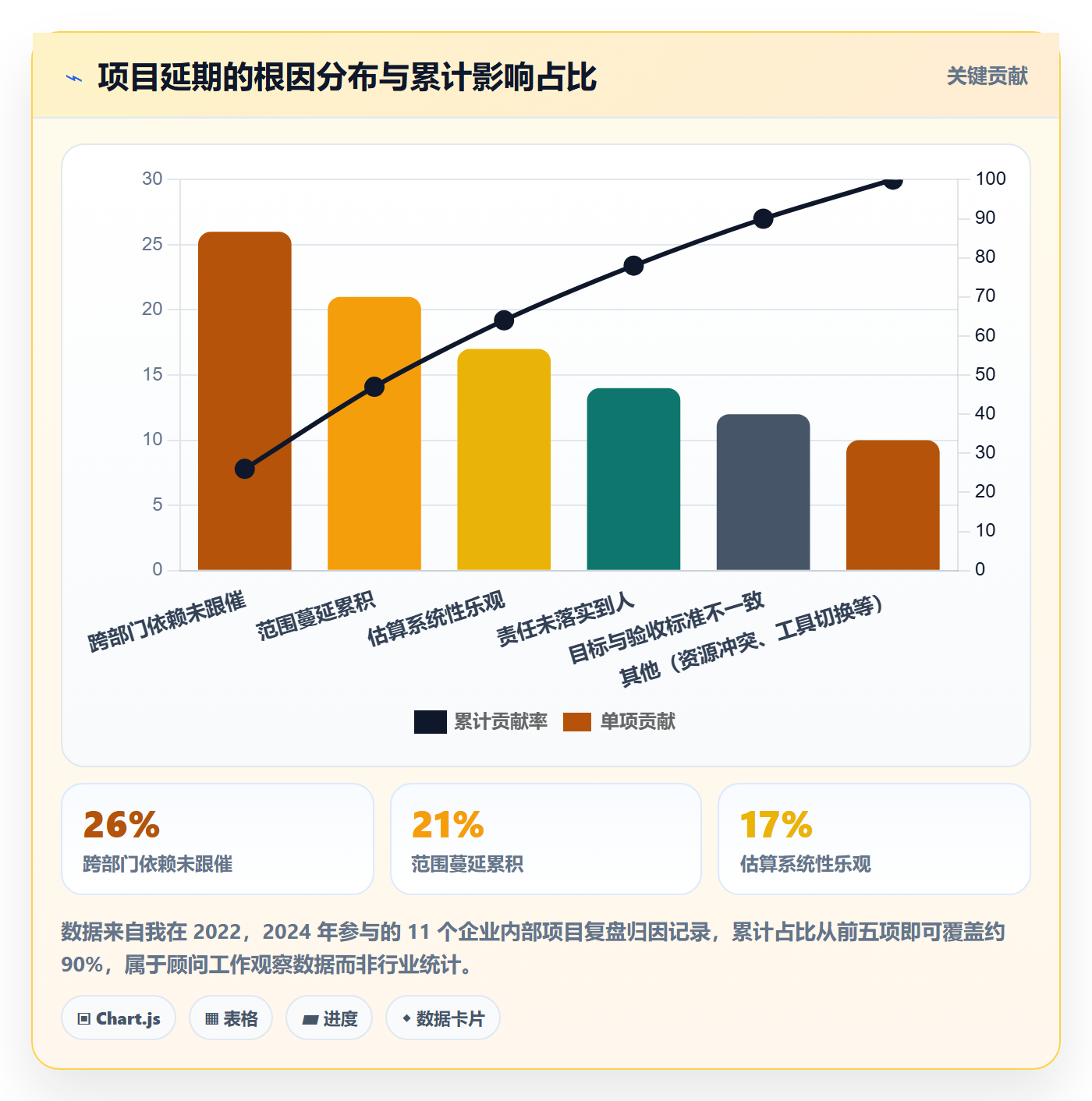

多数情况下是方法问题优先,工具问题其次。先做个自检:目标能不能用一句话说清、范围有没有写不做什么、每个里程碑是不是都有唯一负责人、风险和依赖有没有登记、变更有没有审批规则。这五条里缺两条以上,换什么工具都救不了,因为工具只能承载结构,不能替你产生结构。

工具的正确用法是在方法和模板跑顺之后再上,用它做进度可视化、提醒和留痕。判断顺序是:先用一页画布和会议把决策对齐,再选某项目管理平台承接日常跟踪。如果连责任人都定不下来,说明问题在组织协同和授权,不在软件功能。

4. 跨部门项目的实施计划,怎么处理资源冲突和部门不配合?

我负责的项目要拉三个部门一起做,每个部门都说自己人手紧张,排期永远谈不拢。计划表上写得清清楚楚,执行时对方一句“最近忙”就往后拖,我又没有权限直接管他们的人。这种情况实施计划到底该怎么写、怎么写才推得动?

核心做法是把“请求配合”变成“明确接口”,让冲突在计划阶段就暴露而不是执行阶段才爆发。具体三步:第一,在每个里程碑下写清交付物、交付标准、交付时间、唯一对接人,避免“大家一起负责”这种空话;

第二,用 RACI 明确每项工作是执行、审批、被咨询还是被通知,尤其把审批权落到具体岗位,没有审批权的支持都是口头支持;第三,把资源冲突写进风险登记表,标出影响哪个里程碑、需要谁在什么时间做决策,然后在启动会或周会上正式提出,而不是私下催。

如果某个部门长期不配合,问题要升级到共同上级,用里程碑偏差数据说话,比情绪化抱怨有效得多。

核心关键词

读者评论

田
田天佑

文中把实施计划失效归因于决策没留痕,这个判断比单纯谈模板更有解释力。尤其“只排到下一个决策点”和90天衰减,符合复杂项目实际。但图表数据来自顾问项目观察,样本有限,不能当行业基准;更适合拿来做自检框架,再结合自己项目的历史延期原因验证。

潘
潘亦辰

一线执行视角看,依赖表五字段和A唯一责任人最实用。很多延期确实不是任务没排,而是接口没人跟催。不过30分钟升级成可控系统对多项目并行的组织偏理想,若没有PMO或项目平台承接变更、依赖扫描,管理者仍会被拉回更新进度。

汪
汪嘉宁

模板最小可用集和滚动规划值得试,能减少为填表而填表。但真正难的是考核和授权:如果目标口号化、变更靠临时会议,再好的计划也会退回任务清单。建议先在一个项目上跑通决策关口,再逐步推广,而不是一次性全组织换模板。

文章包含AI辅助创作:实施计划实操方法:企业管理者提升项目规划效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/301796

赞 (0)
飞飞飞飞
主计划落地方案:企业管理者开展项目规划的入门指南案例解析
上一篇 1小时前
子计划落地方案:企业管理者开展项目规划的实操方法案例解析
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
