项目规划工作计划全流程:管理层效率提升与一文讲清

2024年下半年,我参与了一家年营收约8亿元的装备制造企业的项目管理诊断。他们在同一季度并行推进21个项目,管理层每周固定开3次项目例会,每次2小时起步。可到了年末盘点,仍有9个项目延期超过30天,两个项目直接停摆。

最扎心的不是延期本身。而是当我逐个项目翻会议纪要时发现:21个项目里有14个,卡住的节点根本不是执行慢,而是某个决策在管理层会议上被"下周再议"了三次以上。执行团队在原地等,管理层在会议室里反复讨论同一个问题。

这件事让我重新思考一个问题:项目规划和工作计划的全流程,到底该由谁来管、管到什么颗粒度、用什么机制管?很多公司把流程做得很漂亮,把模板堆得很厚,但管理效率并没有提升,因为流程解决的是"事怎么走",机制解决的才是"人怎么决策"。

下面这篇文章,我会把项目规划与工作计划的全流程拆成六个阶段,把管理层的动作压缩成四件事、五张表、六个机制,并结合我在中大型企业看到的真实问题,讲清楚为什么"一文讲清"之后,真正难的是落地。

一、先给结论:规划定方向,计划保执行,管理层管的是机制

先把最容易混淆的两件事分开。项目规划和工作计划不是同一个东西,也不该由同一套模板覆盖。

项目规划解决的是"做不做、做到什么程度、边界在哪"。它包含业务目标、范围边界、成功标准、关键路径、资源投入量级和风险预判。项目规划的输出通常是一份需要管理层签字确认的方向性文件。

工作计划解决的是"谁、在什么时候、交付什么东西"。它包含任务拆解、依赖关系、时间排期、负责人、交付物和验收口径。工作计划是执行层的作战地图,颗粒度可以到周甚至到天。

1. 三句话结论

第一句:规划没定清楚,计划一定反复改。我见过的返工型项目里,超过一半的返工不是执行出错,而是范围从头就没锁死。

第二句:计划再漂亮,没有决策节奏也跑不动。跨部门项目最大的阻塞点往往不是工作量,而是等待审批、等待对齐、等待资源确认。

第三句:管理层提效的关键,不是看更多报表,而是设计更少的决策点和更清晰的责任人。这一点我会在第四、第五部分展开。

2. 为什么"一文讲清"经常讲不清

市面上讲项目全流程的内容,普遍存在一个结构性问题:把流程讲得很完整,但把管理层的动作讲得很虚。

比如"管理层要重视项目规划""管理层要加强过程管控",这类表达读起来没错,但读完你依然不知道明天早上该做什么。真正有用的内容,必须回答的是:管理层在哪个节点做什么动作、输出什么、不做什么。

所以这篇内容的组织方式不是"百科式罗列",而是按阶段给管理层动作,按动作给表单,按表单给检查标准。

项目规划工作计划全流程:管理层效率提升与一文讲清

二、真实场景:项目失控往往不是执行慢,而是决策慢

我在2023到2025年间,陆续参与或复盘过30多个跨部门项目,覆盖制造、SaaS、零售和工程服务行业。这些项目规模从8人到120人不等。如果让我总结一个最反常识的观察,那就是:大部分项目的延期,不是执行团队不给力,而是管理层的决策节奏跟不上项目的推进节奏。

1. 决策堆积型失控

最典型的表现是:项目周报显示"等确认""等评审""等资源分配",而且连续三周都是同一句话。

我见过一个供应链系统升级项目,光"是否接入第二个数据源"这一个决策,从提出到拍板用了23天。这23天里,开发团队为了不闲着,先做了三个非关键模块,结果决策落地后又推翻重做,净浪费约240人时。

这类问题的根因通常不是管理层不重视,而是决策没有被设计成一个有截止时间的动作。它混在常规例会里,被更紧急的事情挤掉了。

2. 责任漂移型失控

第二种常见问题是"多人负责等于没人负责"。项目任务表上写着"张三、李四共同负责接口联调",结果接口出问题时,张三说等李四提供字段,李四说等张三确认格式。

这不是态度问题,是结构问题。只要一个交付物有两个平级负责人,就一定会出现责任漂移。我后来在给团队做诊断时,会直接用一条标准判断:每个交付物能不能只说一个名字。说不出来,就说明RACI没落地。

3. 变更泛滥型失控

第三类是范围变更。业务方随时能提需求,而且提了就能插队,这是很多公司计划失控的头号原因。

我曾经统计过一个SaaS客户的项目:上线前6周内,进入开发队列的变更需求有47个,其中31个没有经过任何评估就直接排进去了。结果是原定的核心功能被挤压,交付延期28天。

这三类问题的共同点是:它们都不是靠"执行力"能解决的,必须靠机制。这也是为什么我在看一个团队的项目管理水平时,不看他们的模板有多全,而看他们的决策有没有时限、责任有没有唯一、变更有没有门禁。

项目规划工作计划全流程:管理层效率提升与一文讲清

三、误区拆解:五个把管理层拖进细节的坑

在讲正确做法之前,先拆掉几个我反复见到的误区。这些误区不拆,后面所有流程都会变形。

1. 把项目规划当成一次性文档

很多团队把项目规划当成立项时交的一份材料,写完归档,之后再也没人看。这种规划的宿命就是和现实脱节。

我的判断是:项目规划应该是"活文档",在关键决策点被重新确认,而不是在结项时才被翻出来。至少在每个里程碑节点,要重新核对目标、范围和成功标准是否还成立。

2. 把工作计划等同于甘特图

甘特图是计划的一种可视化形式,不是计划本身。我见过太多团队,排期表画得非常精致,但一问依赖关系、关键路径、缓冲设置,全答不上来。

一个真正可执行的计划,至少要说清楚三件事:哪些任务有强依赖、哪条是关键路径、哪里留了缓冲。没有这三样,甘特图只是装饰。

3. 把例会当成信息同步机制

如果一场项目例会的80%时间在念进度,那这场会本身就是效率黑洞。信息同步应该靠看板和周报异步完成,会议时间应该留给决策和风险处理。

我给团队的建议是:例会只讨论三类内容,需要决策的、需要升级的、需要协调资源的。其他内容一律走异步。

4. 把RACI当成签字表

RACI本身是个好工具,但很多团队把它用成了"责任分配签字仪式",填完之后没人按它执行。

我的经验是:RACI只有在"每件事只有一个A(最终负责人)"的前提下才有价值。如果一张表里出现两个A,这张表就是废纸。

5. 把复盘开成追责会

复盘会一旦变成追责会,下次就没人说真话了。项目复盘的价值在于识别流程和机制缺陷,而不是找谁背锅。

我在推动复盘时坚持一条原则:先复盘机制,再复盘动作,最后才谈个人。这样团队才愿意把真实问题暴露出来。

项目规划工作计划全流程:管理层效率提升与一文讲清

四、专业判断:管理层该管的四件事和不该管的三件事

管理层效率提升的核心,不是"管得更多",而是"管得更准"。我的判断依据来自一个简单的组织逻辑:管理层的单位时间成本最高,所以应该只处理执行层无法处理的事情。

1. 该管的第一件事:目标与边界

项目做到什么程度算成功?什么明确不在范围内?这两个问题只有管理层能回答,因为涉及资源和业务取舍。

我的做法是让每个项目在立项时产出一张"目标卡",写清业务目标、成功标准、不做清单和验收口径。没有"不做清单"的项目,几乎一定会范围失控。

2. 该管的第二件事:决策节奏

管理层不需要参与每个决策,但需要设定决策的时限和升级规则。比如:项目经理有权决定10万元以内的采购,超过的必须在3个工作日内上会。

决策节奏一旦明确,执行团队就知道什么时候该等、什么时候该推进,不会因为"不敢拍板"而停滞。

3. 该管的第三件事:例外与风险

管理层应该管例外,而不是管常态。项目正常推进的部分不需要管理层介入,只有偏离计划、出现重大风险或跨部门冲突时,才需要升级。

这也是我在很多高效团队里看到的共同点:他们的项目周报只突出偏差和风险,不罗列正常进度。

4. 该管的第四件事:责任唯一性

每个项目、每个关键交付物、每个风险,都要有唯一的第一责任人。这不是不信任团队,而是让协调成本降到最低。

我通常会用一句话检查:如果这件事做砸了,第一个被问的人是谁?如果这个问题有三个答案,责任就没落地。

5. 不该管的三件事

第一,不该盯每日任务。日级颗粒度是执行层的职责,管理层介入只会制造信息噪音。

第二,不该替代项目经理做排期。排期是专业工作,管理层可以质疑合理性,但不该直接改。

第三,不该在无数据支撑的情况下干预具体方案。凭感觉改方案,往往是项目失控的开始。

项目规划工作计划全流程:管理层效率提升与一文讲清

五、全流程六阶段:从立项到复盘的作战地图

下面这套六阶段框架,是我在多个中大型企业落地后调整过的版本。它不追求和任何标准方法论完全一致,而是追求管理层能看懂、团队能执行。

每个阶段我会统一按四个维度讲:输入是什么、管理层做什么、输出是什么、常见坑在哪。

1. 阶段一:立项定向

输入:业务问题、机会判断、初步资源预估。

管理层动作:决定做不做、确定唯一项目负责人、明确授权范围(包括预算权限和跨部门调度权限)。

输出:项目章程或目标卡,包含业务目标、成功标准、不做清单、干系人清单。

常见坑:目标口号化,比如"提升客户满意度"却不给衡量口径;授权模糊,负责人没有实际调度权。

2. 阶段二:范围与需求收敛

输入:需求池、干系人诉求、约束条件。

管理层动作:做取舍、定MVP边界、设置变更门禁规则。

输出:范围说明书、优先级排序后的需求清单、验收标准。

常见坑:谁来提需求都接,导致范围不断膨胀;验收标准含糊,后期扯皮。

3. 阶段三:拆解与排期

输入:确认后的范围和验收标准。

管理层动作:只审里程碑和关键路径,识别瓶颈资源,不介入日任务排期。

输出:WBS、里程碑表、甘特图、关键路径标注、缓冲设置。

常见坑:把甘特图当计划本身,忽略依赖关系和缓冲。

4. 阶段四:资源与角色

输入:排期结果、技能需求、预算约束。

管理层动作:解决跨部门资源冲突、确认外部依赖、授权关键角色。

输出:RACI表、资源计划、技能缺口应对方案。

常见坑:一个交付物多个平级负责人;关键角色没有实际决策权。

5. 阶段五:风险与沟通机制

输入:风险识别结果、干系人沟通需求。

管理层动作:确认重大风险应对策略、设定升级路径、明确例会节奏和汇报格式。

输出:风险登记册、沟通计划、问题升级机制、看板结构。

常见坑:只汇报进度不暴露风险;升级路径形同虚设,问题层层积压。

6. 阶段六:执行监控与复盘

输入:执行数据、偏差信息、变更请求。

管理层动作:管例外、审批重大变更、主持关键节点复盘。

输出:状态报告、变更记录、复盘文档、改进项清单。

常见坑:复盘变追责;改进项没有责任人和时限,下次项目重复踩坑。

项目规划工作计划全流程:管理层效率提升与一文讲清

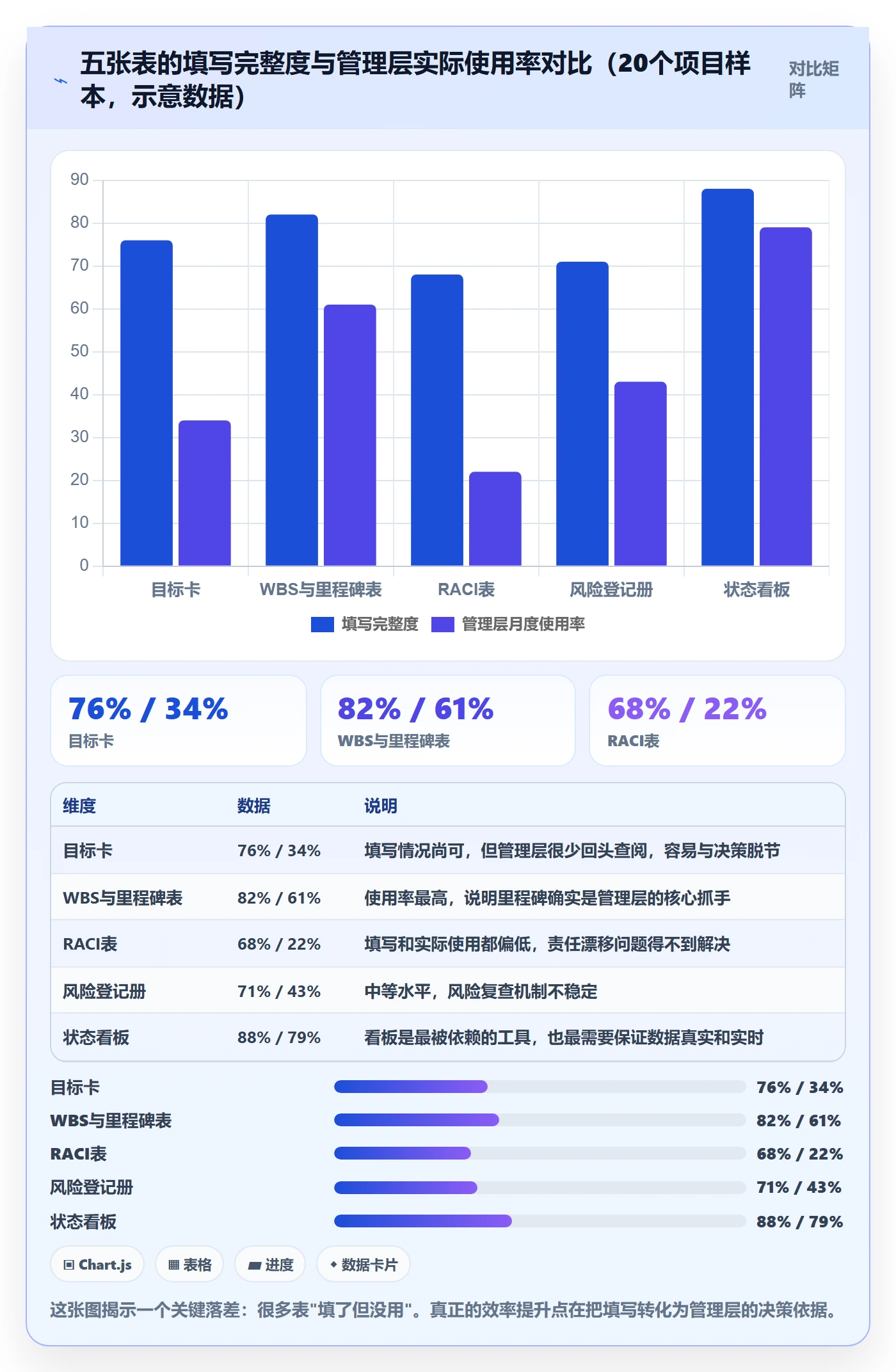

六、五张表:把管理动作固化下来

机制要落地,必须有载体。我在实际项目里反复使用的核心载体是五张表。它们不复杂,但每张都对应一个明确的管理动作。

1. 目标卡

一页纸,写清业务目标、成功标准、不做清单、第一责任人、授权范围。管理层在立项会上确认签字,作为后续所有取舍的依据。

判断标准很简单:当项目中途出现争议时,能不能靠这张卡快速判断该不该做。能,就说明目标卡有效。

2. WBS与里程碑表

WBS负责把交付物拆到可分配、可估算的层级,里程碑表负责把关键节点和验收口径标出来。管理层重点看里程碑,不看日任务。

我通常建议里程碑控制在5到8个。超过10个里程碑,等于没有里程碑。

3. RACI表

每项关键任务或交付物,明确谁执行、谁最终负责、谁需要被咨询、谁需要被知会。核心原则是每个交付物只有一个A。

这张表真正的价值不在填表,而在于当问题发生时,团队能在30秒内找到该找的人。

4. 风险登记册

记录风险描述、影响程度、发生概率、应对策略、责任人和复盘时间。管理层关注高风险项,低风险项由项目经理处理。

我的经验是:风险登记册里最值钱的不是风险清单,而是"最后一次复查时间"。没有复查的风险,等于没登记。

5. 状态看板

把项目状态、偏差、风险、待决策事项可视化。管理层的例会只看看板,不逐条听汇报。

看板设计的核心是让偏差自己跳出来,比如用红黄绿标记健康度,而不是让团队用文字描述"基本正常"。

项目规划工作计划全流程:管理层效率提升与一文讲清

七、六个机制:让效率提升可持续

有了表,还需要机制把它转起来。这六个机制是我在多个团队验证过的组合,缺一个都会让流程打折扣。

1. 目标门禁

没有明确目标和成功标准的项目,不允许进入资源分配。这个门禁一旦松动,后面所有流程都会被"先做起来再说"拖垮。

2. 单一责任人

每个项目、每个关键交付物只有一个第一责任人。这不是否定协作,而是把协作的协调成本降到最低。

3. RACI联动

RACI不是独立文档,而是和任务分配、排期、汇报绑定。任务分配时自动带出责任人,责任变更时同步更新。

4. 变更控制

所有范围变更必须经过评估,说明影响的工作量、时间和成本,再决定是否接受。没有评估的变更一律不进队列。

5. 例外管理

管理层只处理偏离计划的部分。正常推进的内容通过看板异步同步,不占用会议时间。

6. 会议瘦身

把例会从"信息同步"改成"决策和风险处理"。信息同步走异步,会议只保留需要当场拍板的议题。

我通常会给团队一个硬性规则:会议议程上没有"待决策事项"的,直接取消。这一条执行半年后,多数团队的管理层会议时间能压缩30%以上。

项目规划工作计划全流程:管理层效率提升与一文讲清

八、工具落地观察:中大型企业为什么需要专业项目管理平台

流程和机制讲完,一定会有一个现实问题:这些落地靠什么承载?小团队用表格还能撑住,但一旦项目数量超过10个、参与人数超过100人,表格就开始崩塌。

1. 多项目并行的信息聚合难题

当企业同时跑十几个项目时,管理层最痛的不是"看不到某个项目",而是看不到项目之间的资源冲突。同一个核心开发被三个项目同时排期,表格里谁都不会发现,只有上线前才暴露。

专业项目管理平台的价值,第一层就是把项目组合视图、资源负载、里程碑状态聚合到一个界面。这是表格很难稳定做到的。

2. 私有化部署与数据合规

我接触的中大型企业,尤其是制造、金融、能源行业,对数据合规要求很高。项目数据往往涉及客户信息、成本结构、技术方案,不能随便放在公有云。

这类企业选型时通常会把私有化部署能力作为一票否决项。我观察到的实践里,PingCode面向中大型企业及100人以上组织,支持私有化部署,这是它在国产替代场景里比较常见的一个原因。

3. 从Jira平滑迁移的实际考量

不少企业原本用Jira,后来因为成本、合规或本地化服务原因考虑迁移。迁移最大的风险不是数据搬不搬得过去,而是工作流、字段、权限和使用习惯能不能延续。

如果迁移后团队要重新学一套完全不同的操作逻辑,迁移成本会远超预期。所以我在评估工具时会重点看迁移兼容性。PingCode在支持Jira平滑迁移这一点上,对已有Jira使用习惯的团队比较友好,也是国产替代里被提及较多的选项之一。

顺便说一句:工具永远不能替代机制。我见过买了专业平台但决策依然拖延的团队,也见过用最朴素看板却跑得很顺的团队。工具的作用是放大机制,而不是创造机制。

项目规划工作计划全流程:管理层效率提升与一文讲清

九、不同情况下的行动建议

上面讲的是通用框架,但不同规模、不同成熟度的团队,落地路径差别很大。下面按三种典型情况给建议。

1. 20人以下小团队

这个阶段最重要的不是工具,而是目标卡加一张看板。项目数量少,沟通成本低,过度流程化反而拖慢速度。

建议只保留两个动作:立项时写清目标和不做清单;每周用半小时过一遍看板上的偏差和待决策项。RACI和风险登记册可以简化合并。

2. 50到200人团队

这个区间是流程最容易失控的阶段。项目开始跨部门,靠口头协调已经不够。建议完整落地五张表,并重点建立变更控制和单一责任人机制。

工具上可以开始考虑专业平台,尤其是项目数量稳定在10个以上、需要跨部门资源调度时。这个阶段投入工具的成本,通常能被减少的协调会议抵消。

3. 200人以上或多项目并行组织

这个阶段的核心问题是资源冲突和组合优先级。建议设立PMO或等效职能,负责项目组合视图、资源负载分析和跨项目风险汇总。

管理层只处理组合级决策和重大例外。工具选型上优先考虑项目组合能力、私有化部署和权限粒度,PingCode这类面向中大型组织的平台会进入候选范围,具体还要结合行业合规要求评估。

项目规划工作计划全流程:管理层效率提升与一文讲清

十、不同情况下的取舍

所有管理决策都是取舍。下面三组取舍是我在实际项目里被问得最多的,也是最容易走极端的。

1. 流程规范与推进速度的取舍

流程越重,速度越慢,但失控风险越低。流程越轻,速度越快,但依赖人的自觉。我的判断是:项目风险越高、跨部门越多,流程就该越明确;反之可以简化。

一刀切地要求所有项目都走全套流程,是小团队效率下降的常见原因。

2. 工具投入与习惯成本的取舍

引入工具不只是花钱,还要付出团队学习和习惯迁移的成本。如果团队连基础的项目纪律都没有,上工具只会把混乱数字化。

我的建议顺序是:先跑通机制,再固化到工具。顺序反了,工具会变成负担。

3. 标准化与灵活性的取舍

标准化让管理可复制,灵活性让团队能应对变化。极端标准化会压抑创新,极端灵活会导致管理失控。

我在实践中倾向的做法是:核心节点标准化(立项、评审、复盘),执行方式保留灵活。这样既有统一的管理语言,又不至于把团队绑死。

项目规划工作计划全流程:管理层效率提升与一文讲清

十一、30天落地行动清单

如果读完前面的内容,你只想先动起来,可以按下面这个30天节奏推进。它不追求一步到位,而是先让最关键的几个机制跑起来。

1. 第一周:锁目标、定责任

  1. 给当前所有在跑项目补一张目标卡,明确业务目标、成功标准和不做清单。
  2. 给每个项目指定唯一第一责任人,并在团队内公开。
  3. 整理当前所有项目的决策待办项,给每一项设定截止时间。

2. 第二周:建结构、排依赖

  1. 为核心项目建立WBS和里程碑表,里程碑控制在5到8个。
  2. 标注关键路径和强依赖关系,识别瓶颈资源。
  3. 对关键交付物补RACI,确保每项只有一个A。

3. 第三周:设门禁、管例外

  1. 建立变更评估规则,所有范围变更必须说明工作量和时间影响。
  2. 建立风险登记册,明确每项风险的复查时间。
  3. 改造项目例会,议程只保留需要决策和升级的事项。

4. 第四周:做复盘、沉模板

  1. 对本月结束或到达里程碑的项目做一次机制复盘。
  2. 把有效的做法固化成团队模板和检查清单。
  3. 评估是否需要专业项目管理平台承载,优先看项目数量、合规要求和迁移成本。

项目规划工作计划全流程:管理层效率提升与一文讲清

十二、结语:一文讲清之后,真正难的是持续执行

回到开头那家装备制造企业。后来我们做的事情其实不复杂:给每个项目指定唯一责任人,把例会从3次压到1次,要求所有决策事项必须带截止时间,变更必须说明影响。

三个月后再盘点,21个项目里延期的从9个降到4个,管理层每月项目会议时长从48小时降到约19小时。这个结果不是靠买什么工具实现的,而是靠把机制一条条落下去。

所以我对"项目规划工作计划全流程"的最终判断是:规划定方向,计划保执行,机制提效率。流程文档谁都能抄,模板网上到处都是,真正拉开差距的是你有没有把决策节奏、责任唯一性、变更门禁和例外管理这四件事坚持下去。

如果你现在只想做一件事,我的建议是:从今天开始,把你手上所有在跑项目的待决策事项列出来,给每一项设定一个明确的截止日期。这一个动作,就能让你感受到管理层效率的变化。等你确认它有效,再按30天清单往下推。

常见问题解答(FAQ)

1. 项目规划和工作计划到底有什么区别,为什么不能合成一份文档?

我在公司里既写项目规划又写工作计划,老板一句“规划不就是计划吗”就把我问住了,结果交出来的文档两边都不像。上次跨部门项目,我交了一份排期表,被问“目标和边界在哪”;补了一份目标说明,又被问“到底谁哪天交付什么”。我到现在都没搞清这两个东西该在什么时间点、产出什么内容。

一个简单的判断依据:规划回答“为什么做、做到什么程度、边界在哪、靠什么成功”,计划回答“谁在什么时候交付什么”。规划的输出是目标卡、可量化的成功标准、范围边界(尤其是“不做什么”清单)、关键假设与风险、资源盘子,通常在立项评审会上定稿,之后要改就得走变更门禁;

计划的输出是WBS、里程碑、排期、单一责任人、依赖关系和验收标准,按周滚动更新,允许在既定范围内调整。判断方法是看颗粒度和使用者:如果一句话既能写进“要不要立这个项”的决策里,又能写进“今天谁干什么”的执行里,说明你把两者混了。

实践口径上,规划控制在2到4页,计划压在一张WBS加一张里程碑表,颗粒度到“交付物+负责人+日期”就够,再往下拆到每人每天,那是个人任务清单,不是工作计划。

2. 从立项到复盘,全流程最少要抓哪几个节点?管理层每个节点该做什么?

网上流程版本太多了,有说五个阶段的,有说七个的,还有直接把整套项目管理体系搬过来的。我们公司规模不大、也没有PMO,照着大公司的流程走,光文档就能把人累死,最后没人看。我就想知道,一个项目从立项到复盘,最少要抓哪几个节点,每个节点我自己该出手做什么。

可以把全流程收敛成六节点一页地图:立项定向、范围收敛、拆解排期、资源与责任、风险与沟通、执行监控与复盘。管理层在每个节点只需要做四类动作:批目标(这个项目做不做)、划边界(范围怎么取舍)、给资源(解决冲突和授权)、设门禁(变更和验收谁签字)。

每个节点只保留一个输出物,分别是目标卡、范围清单、WBS加里程碑、RACI、风险登记册、复盘记录。判断标准是:如果一个节点既没有产出物、也没有管理层的决策动作,这个节点就可以砍掉,不要为了流程完整而加环节。

10人以下的小团队可以把六节点压成四个:立项(含范围)、排期(含资源)、执行(含风险与沟通)、复盘,先跑通一版再按痛点补节点。

3. 管理层想提效,是不是少开会就行了?我砍了会之后反而更失控。

我们公司会议特别多,周会、站会、专项对齐会排满,一天下来真正干活的时间没多少。我试着砍掉一半会议,结果两周后进度更黑了,老板反过来问我“怎么什么都不知道了”。所以我现在很怀疑“少开会=提效”这个说法,是不是我砍错了地方。

会议不是效率问题的根源,信息不透明和决策不闭环才是。砍会的前提是先建立四个替代机制:一是可视化看板,状态、负责人、当前卡点、下次更新时间写清楚,看板能回答的就不开会;二是固定决策节奏,比如每周一次30分钟只处理需要拍板的事,议题提前一天提交,没有决策人的议题不上会;

三是例外管理,正常推进的不汇报,只报偏差、风险和需要跨部门协调的阻塞;四是明确的升级路径,某项卡点超过约定时长(例如48小时)自动升级到上一层,不必等到周会。判断有没有提效,看的不是会议数量,而是决策周期(从提出问题到拍板的平均天数)、阻塞时长、按期交付率和范围变更次数。

如果决策周期没缩短,会砍了也只是把问题从会议室挪到了群里。可以顺手算一下会议成本:时长乘以参会人数,用来砍掉那些没有决策目标、只是同步信息的会。

4. 计划排得很细,但总被临时插需求打乱,变更到底该怎么控?

我们项目排期做得挺细,可业务方一句“这个很急”就能把计划冲垮。一个月下来里程碑全部推后,最后复盘又变成互相甩锅,谁也说不清是谁的问题。我一直在想,这到底是计划做得不够准,还是我们根本没有“变更”这个概念。

多数情况下不是排期不准,而是没有变更门禁。可执行的做法是四步:第一,任何新需求先进需求池登记,写清提出人、期望时间、业务价值和影响范围,不进池的不受理;

第二,评估影响,包括工期、人力、对其他交付物的挤压,由项目负责人或管理层在固定决策窗口做取舍,只有三个选项,本期替换掉等量的原范围、顺延里程碑、或排到下一期;第三,坚持“范围只能换不能加”,要加就必须有人承担延期后果并书面确认;

第四,给紧急通道设比例上限,比如每期不超过总人力的10%,用超了就说明优先级管理本身出了问题。数据口径看三个:范围变更次数、每次变更造成的人天影响、变更后的按期交付率。复盘时要问的是“变更有没有经过评估和记录”,而不是“有没有发生变更”,变更本身是正常的,失控才是不正常的。

核心关键词

读者评论

韦
韦知夏

文章把管理层该管什么讲得很具体。我们公司也常靠加例会补决策滞后,结果会议越多,能拍板的时间越少。“管理层只处理执行层处理不了的事”这个判断很清醒,尤其是决策时限和升级规则,比笼统强调重视项目更可执行。不过目标卡和不做清单要真落地,否则还是纸面流程。

周
周静怡

作为项目经理,最认同“多人负责等于没人负责”。接口联调写两个平级负责人,最后一定互相等。RACI只有一个A这个标准很硬,但确实能减少返工。文章里决策堆积型失控也真实,很多延期不是团队不干活,而是等评审、等确认,等到最后只能做非关键任务。

邵
邵晓彤

这篇没有停留在模板和甘特图,而是把规划、计划、决策、责任、变更拆开讲,比较实用。尤其认同例会只讨论需决策、需升级、需协调资源三类,进度同步应异步完成。但六阶段框架信息量很大,如果团队机制基础弱,建议先从决策时限和唯一责任人两项做起,别一次性全上。

彭
彭欣然

案例和数据图有说服力,决策周期拉长会同步推高延期和会议负荷,这个关联很值得管理者警惕。复盘先机制再动作最后谈个人,也能避免追责会没人说真话。唯一要提醒的是,示意数据不能替代企业自己的基线,最好先用一两个项目试跑,观察决策周期和返工工时是否变化,再决定是否推广。

文章包含AI辅助创作:项目规划工作计划全流程:管理层效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/301032
