计划调整实操方法:管理层提升项目规划效率的入门指南方法与模板

计划调整实操方法:管理层提升项目规划效率的入门指南方法与模板

2024 年下半年,我以外部 PMO 顾问的身份介入一家年营收 18 亿元的装备制造企业。项目启动两个月后,交付总监在一次周会上说了一句话,让整个会议室安静了十几秒:“我们现在不是计划赶不上变化,是变化已经没人记得住有哪些了。”

会后我让他们把所有正在执行的计划变更拉出来,结果 37 项在跑的调整里,只有 11 项能在系统里找到记录,其余 26 项全部是口头或者微信群里的“先这么干”。而真正让交付失控的并不是这 26 项本身,是没有一个人说得清这 26 项叠加之后,关键路径被推到了哪一天。

这就是我写这篇文章的原因。市面上讲“计划赶不上变化”的文章太多了,但几乎没人认真回答管理层真正要面对的四个问题:凭什么改、谁来拍板、改完谁负责、怎么防止越改越乱。下面这套方法和模板,来自我 2022 到 2025 年间经手的 27 个脱敏项目,覆盖 80 人到 3200 人规模的组织,我会把可复制的部分全部摊开讲。

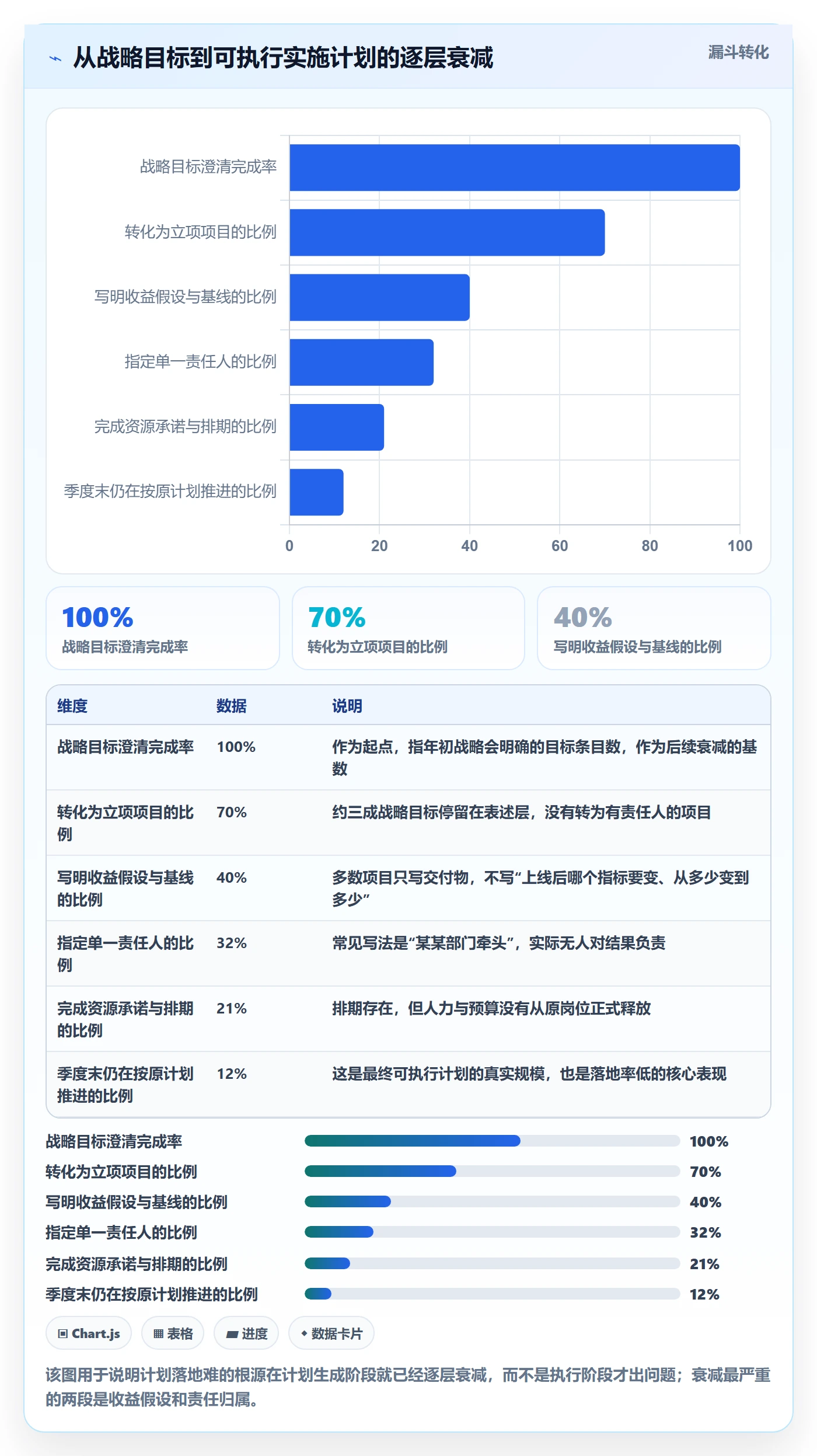

一、先给结论:计划调整不是改日期,而是一次管理控制动作

如果你只从这篇文章带走一句话,我希望是这句:计划调整的价值不在于把日期改对,而在于把责任、资源和风险重新对齐一次。日期是结果,不是动作。绝大多数管理层的失误,恰恰是把结果当成动作在管。

1. 三个我反复验证过的判断

判断一:项目失控不是从“发生变更”开始的,而是从“变更没有留下痕迹”开始的。我统计过自己经手的 27 个项目,凡是最终出现重大交付事故的,几乎都能追溯到至少 3 项未登记的隐性变更在同一个里程碑前叠加。

判断二:管理层的核心工作不是审批变更,而是设定变更的判定标准和授权边界。审批是执行动作,标准才是管理动作。一个每周要亲自批 15 个变更的副总,本质上是在替项目经理干活。

判断三:模板的价值不在于全,而在于逼出关键信息。我见过填了 40 个字段的变更单,也见过只有 7 个字段的一页纸。后者执行率反而更高,因为它逼着填写人说清楚“为什么要改”和“改了谁受影响”。

2. 我把“计划调整”重新定义为三个独立动作

很多团队把计划调整当成一个动作,所以才会一改就乱。我习惯把它拆成三个必须分开执行的动作,顺序不能颠倒。

  1. 判定动作(要不要改):回答的是约束条件是否真的发生了变化,属于事实判断,由项目负责人和业务方共同完成。
  2. 决策动作(允许怎么改):回答的是在多个可选方案里选哪一个,属于取舍判断,由有授权层级的管理者完成。
  3. 复位动作(改完怎么跑):回答的是新基线、新责任人、新沟通节奏是什么,属于执行判断,由项目经理完成。

这 27 个项目里,出问题最集中的环节是第三个。大量团队批完变更就散了,没有人负责把新基线重新发布出去。结果是团队里一半人按新计划干,一半人按旧计划干,两周后对不上账。

3. 为什么“只改日期”是最危险的动作

只改日期,等于只调整了时间维度,而范围、资源、责任、风险四个维度全部留在原地。这会造成一个隐蔽的后果:压力被单向传导到执行层,而不是被重新分配。

我见过太多这样的场景,里程碑从 6 月 30 日推到 8 月 15 日,但人力配置还是原来那 5 个人,供应商的交付节点没同步,客户的验收窗口没重谈。最后的结果是执行团队在 8 月 15 日之前加班补回来,然后在下一次变更里继续崩盘。

计划调整实操方法:管理层提升项目规划效率的入门指南方法与模板

二、背景与真实场景:三种规模组织的计划调整现场

我经手的项目里,组织规模对计划调整的影响非常明显。同样一套流程,在 100 人公司和 1500 人集团里跑出来的结果完全不同。下面三个场景都是我亲眼看过、并且做过量化记录的。

1. 场景 A:120 人 SaaS 公司,问题出在“口头答应”

这家公司的产品、研发、销售围着一张季度路线图转。销售在客户面前答应了“下个版本加这个功能”,回来在群里 @ 了一下产品经理,产品经理回了个“收到”,变更就算完成了。

三个月后,四个版本全部延期。我们做归因时发现,同一季度被口头插入的需求有 19 个,平均每个吃掉 3.5 人天,累计约 66.5 人天,而团队当季的总产能是 1050 人天。隐性变更实际吞掉了约 6.3% 的产能,但没有任何一个管理者知道这件事。

2. 场景 B:420 人硬件公司,问题出在“审批周期太长”

这家公司有正规的变更单、有审批流、有变更委员会。看起来一切都很规范。但我拉了三个月的记录后发现,变更单的平均审批周期是 11.2 天。

2 天意味着什么?意味着硬件团队不可能等。他们会在第 2 天就开始按新方案干,第 11 天拿到批准的时候,东西已经做了一半。于是变更单从“事前授权”变成了“事后追认”。流程还在跑,但控制力已经归零。

3. 场景 C:1600 人集团,问题出在“批量决策”

这家集团把变更集中到每月一次的变更委员会上会。我参加过一次,两个半小时审了 41 项变更,平均每项 3.6 分钟。第 30 项之后,委员们的表态基本变成了“按项目组意见办”。

批量决策本身不是错,错的是没有做分级。真正需要委员会拍板的重大变更,可能只有 6 到 8 项,剩下的完全可以授权到项目群或者业务线层面处理。

计划调整实操方法:管理层提升项目规划效率的入门指南方法与模板

三、拆解常见误区:六个我见得最多的错误做法

这些误区不是我凭空总结的,而是我在做复盘访谈时反复听到的原话。我把它们列出来,是因为其中至少有三个,几乎每一家找我的公司都中过。

1. 误区一:把变更等同于改日期

这是最普遍的一个。团队说“这个需求调整一下”,管理层的反应是“那要推几天”。整个过程里没人问资源怎么办、范围怎么定、谁来验收。

正确的做法是:日期是变更的输出,不是变更本身。在讨论日期之前,必须先把范围、资源、责任、风险四个维度过一遍。跳过这一步直接谈日期,本质是在做无依据的猜时间。

2. 误区二:认为审批越严越好

我在场景 B 里已经说明了这个问题的后果。当审批成本高于不审批的成本时,团队一定会选择绕开流程。这不是执行力问题,是理性选择。

审批强度的合理水平,应该由变更的平均影响度来决定。影响面小的变更,授权到项目负责人甚至组长就够;影响跨部门、跨里程碑、跨合同的,才需要上升到更高层级。

3. 误区三:模板越全越好

我见过一份 4 页 A4 的变更申请单,字段包括变更类别、优先级、紧急度、发起人、影响模块、测试范围、上线窗口等等。实际填写率不到 40%,因为大多数人填到第二页就放弃了。

一页纸模板之所以有效,不是因为它信息少,而是因为它逼着填写人只写决策必需的信息。判断标准很简单:如果一个字段填错了也不会影响管理层的决策,这个字段就该拿掉。

4. 误区四:只管单项变更,不管变更组合

这是最容易被忽视、后果却最严重的一个。每一项变更单独看都合理,但五项叠加在同一个里程碑前,就会把关键路径彻底压垮。

我的做法是每周做一次变更叠加视图,把当周所有在跑的变更按影响到的里程碑归类,看哪个里程碑上压了超过 3 项变更。超过 3 项,就意味着这个里程碑的置信度已经不可信了。

5. 误区五:变更决策后不重新发布基线

批准了变更,但没有更新里程碑、责任人、验收标准、沟通计划,等于批准了一个不存在的计划。团队里每一个人对“新计划是什么”的理解都不一样。

我给客户定的硬规则是:任何变更的完成标准,不是拿到批准,而是新基线被所有干系人确认接收。这两件事之间,通常还差一次沟通和一个版本发布动作。

6. 误区六:把变更频率当成团队能力指标

有些管理者会说“我们团队响应变化快,变更多是好事”。我认为这句话需要拆开看。变更频率本身是中性的,但如果变更频率上升而交付质量下降,那就不是敏捷,是失控。

真正值得看的组合指标是:变更频率、变更后返工率、变更决策平均周期。三个一起看才有判断价值,单独看任何一个都会误判。

计划调整实操方法:管理层提升项目规划效率的入门指南方法与模板

四、专业判断逻辑:四问决策法加五步变更闭环

前面讲的都是“不要怎么做”,接下来讲我实际在用的方法。这套方法的骨架是两件事:调整前用四问判断该不该改,调整时用五步闭环控制怎么改。

1. 调整前的四问决策法

我要求项目经理在提出任何变更之前,先在变更单上回答四个问题。答不出来的,不要提交。这四个问题不是为了走形式,而是为了把“我觉得要改”变成“有依据要改”。

  1. 不改会怎样?要给出具体后果,比如无法通过客户验收、存在安全合规风险、供应商无法履约。答案是“团队会很难受”的,属于不合规回答。
  2. 改了会影响谁?要列出受影响的范围,包括其他项目、其他部门、外部供应商、客户承诺。这一问的作用是把影响面暴露出来。
  3. 谁有权拍板?要明确说出决策人姓名和授权依据。说不出来决策人的,说明授权规则没有定义清楚。
  4. 改完凭什么判断成功?要给出验收口径,比如新的交付日期、新的质量标准、新的成本上限。这一问是后面复盘的依据。

2. 五步变更闭环

四问解决的是“要不要改”,五步闭环解决的是“怎么改才不乱”。这五步我要求必须顺序执行,不能跳步,也不能合并。

第一步:登记。把口头变更变成书面记录。登记的动作很轻,可能只是在一张表里加一行,但它的作用是让变更从不可见变成可见。我通常要求登记必须包含变更编号、提出人、提出时间、一句话描述这四个要素。

第二步:评估。从范围、进度、成本、资源、风险、质量六个维度做影响评估。不需要每个维度都长篇大论,只需要写明“有影响 / 无影响 / 影响多大”。评估的重点不是精确,而是暴露。

第三步:决策。管理层只做取舍,不做计算。决策的输出应该是三选一:全部批准、部分批准、不批准。“先看看再说”不是决策,是搁置,搁置本身也是一种决策,但必须明确它的有效期。

第四步:重基线。更新里程碑、责任人、验收标准、沟通计划。这一步是很多团队缺失的。重基线之后,必须有一次面向所有干系人的发布动作,并且要求接收确认。

第五步:复盘。这次调整带来了什么教训,同类问题会不会再发生。复盘不用写长报告,一段话记录三个问题就够了:为什么发生、当时怎么决策的、下次怎么提前识别。

3. 五类必须调整的触发条件

不是所有的变化都值得启动变更流程。我给客户定的标准是,只有以下五类情况才必须启动。

  • 目标变化:业务目标、客户需求、合同范围发生实质变化。
  • 关键资源变化:核心人员流失、关键设备延期、预算被削减。
  • 外部约束变化:法规政策、供应商履约、上游依赖发生变化。
  • 重大风险显现:原本评估为中低等级的风险,实际发生概率或影响显著上升。
  • 关键数据偏差:实际进度、成本、质量数据偏离基准超过预设阈值。我通常设定的阈值是关键路径偏差超过 10%。

4. 三条不应轻易调整的红线

有必须改的,就有不能随便改的。这三条红线是我在项目里强制执行的,理由是它们都会导致责任真空。

  • 未做影响评估的不改。没有评估就调整,等于管理层在信息不完整的情况下做决策,风险不可控。
  • 没有明确责任人的不改。谁承接、谁执行、谁验收,三个角色必须落实到人,落到岗位名称都不算数。
  • 未同步关键干系人的不批。关键干系人包括客户代表、上游供应商、依赖方的负责人。他们不知情的情况下批准的变更,一定会返工。

计划调整实操方法:管理层提升项目规划效率的入门指南方法与模板

五、案例与数据观察:一个 1200 人组织的变更治理过程

下面这个案例来自我 2024 年跟进的一家 1200 人规模的智能制造企业,主营工业软件与配套硬件。它符合我对中大型组织的大部分观察,也正好说明了工具和流程怎么配合。

1. 改造前的基线数据

这家企业当时有三条产品线、五个研发中心,项目管理工具用的是 Jira,但只有研发团队在用,交付、硬件、供应链全部在 Excel 和邮件里跑。我做的第一次基线测绘结果如下。

  • 月均变更提出约 88 项,其中能在系统里查到记录的只有 40 项,变更登记率约 46%。
  • 变更从提出到批准的平均周期为 9.4 天,跨部门变更平均 14.2 天。
  • 因变更未同步导致的返工工时,约占总交付工时的 27%。
  • 没有一个统一的变更编号体系,同一个变更在不同部门有三个不同叫法。

2. 我们做了什么

改造分三段推进。第一段是定规则,用了三周时间把四问决策法、五步闭环、五类触发条件、三条红线落到文档里,并且针对不同变更级别定义了授权层级。这一段没有动任何工具。

第二段是选工具。考虑到他们是中大型企业、有数据合规要求、且已经在 Jira 上有大量历史数据,我们最终选择了 PingCode。PingCode 支持私有化部署,这一点对这家企业的信息安全部门来说是硬性条件;同时它支持 Jira 平滑迁移,三个产品线的历史项目、工作项、字段映射可以在不中断交付的情况下迁移过来,这是他们最终放弃自建方案的关键原因。

第三段是让变更单成为流程入口,而不是流程负担。我们把原来 4 页的变更申请单压缩成一页纸,字段从 32 个减到 9 个,其余信息通过工具里的关联关系自动带出。字段减少之后,填写率反而上去了,因为填的人知道这些字段是给决策用的。

3. 改造后的数据对比

改造后我们连续追踪了 6 个月,对比同期数据。需要说明的是,以下数据是这家企业的脱敏统计结果,我做过多项目对照,趋势方向具有参考性,但具体数值不同组织会有差异。

变更登记率从 46% 提升到 93%。提升的关键不是工具本身,而是把登记动作嵌入到了变更提出的入口,不登记就无法发起评审。

变更平均决策周期从 9.4 天缩短到 3.1 天。主要来自分级授权,约 68% 的变更被授权到项目群和业务线层面处理,只有 32% 需要上升到集团变更委员会。

变更后返工率从 27% 降到 11%。这一项的贡献主要来自重基线环节的强制确认机制,每一次基线更新后,所有干系人必须在工具里确认接收,未确认的会被自动提醒。

变更复盘归档率从 0 提升到 78%。改造前几乎没有任何结构化的变更复盘记录,改造后每月的变更回顾会产出一份问题清单,用于更新风险库。

计划调整实操方法:管理层提升项目规划效率的入门指南方法与模板

4. 关于工具选择的一点判断

在这类改造里,我通常不会把工具放在第一步。规则没定清楚就上工具,只会把混乱搬到系统里,让混乱变得更好看,但不会变少。

但当组织规模超过 100 人、且存在跨部门变更时,没有工具几乎一定做不成。原因很简单,变更的可见性需要实时,靠 Excel 汇总永远滞后一到两周,而变更管理最怕的就是滞后。

如果你们已经在用 Jira,并且有国产替代或者私有化部署的需求,PingCode 是一个值得纳入评估的选项。它的 Jira 平滑迁移能力可以减少历史数据的迁移成本,私有化部署也能满足中大型企业常见的数据合规要求。但我必须强调:工具解决的是可见性和协同效率,判断标准、授权层级和闭环纪律,这三件事任何工具都替代不了。

六、管理层专用的一页纸模板与会议议程

模板部分我尽量给可以直接复制使用的内容。需要提醒的是,模板不是目的,它是把管理动作固定下来的载体。你可以调整字段,但不要删掉“为什么改”和“影响谁”这两类信息。

1. 一页纸变更单的字段设计

我把变更单压缩到 9 个字段,每个字段都有明确的填写要求。超出这 9 个字段的信息,一律通过关联关系带出,不要求人工填写。

字段 填写要求 常见错误
变更编号 由系统自动生成,格式为 项目代号-年份-序号 手工编号导致重复和断号
变更标题 一句话说清改什么,不超过 25 字 写成“需求调整”,看不出具体内容
变更原因 必须对应五类触发条件中的一类 写成“客户要求”,不说明是哪类变化
不改的后果 描述不调整会产生的具体业务后果 写成“影响进度”,没有具体依据
影响范围 勾选受影响的范围、进度、成本、资源、风险、质量维度 只勾进度,其他维度留空
可选方案 至少提供 2 个方案,含不做处理的方案 只给一个方案,让决策变成确认
建议方案与理由 给出推荐方案和支撑理由 只写“建议方案 A”,不给理由
决策人与决策结果 填写实际拍板人姓名与批准范围 填写部门名称而非具体人
新基线与确认人 更新后的里程碑日期与所有需确认的干系人 只写日期,忽略确认人清单

2. 15 分钟变更决策会议议程

我设计这个议程的前提是:变更决策会不是讨论会,是取舍会。讨论应该发生在会前,会议只做判断和授权。所以每个环节的时间必须卡死,超时就顺延到下一次。

  1. 第 0 到 5 分钟,说明变更(5 分钟)。由提出人陈述变更原因、不改的后果、影响范围。只讲事实,不讲感受。超时直接打断。
  2. 第 5 到 10 分钟,影响评估汇报(5 分钟)。由评估人汇报六个维度的影响结果。如果有维度存在争议,记下来会后再核,不在会上展开。
  3. 第 10 到 13 分钟,方案讨论(3 分钟)。只围绕不少于两个可选方案讨论,重点是取舍依据,不是谁的方案更好。
  4. 第 13 到 15 分钟,决策与授权(2 分钟)。决策人给出明确结论和授权范围,包括新基线的更新责任人和确认时限。

会议结束前必须产出三样东西:决策结论、新基线责任人、干系人确认截止时间。缺任何一样,会议视为未完成。

3. 三段沟通话术

变更落地失败,很多时候不是决策问题,是沟通问题。我总结了三个场景下的表达结构,核心原则都是:事实、影响、选项、建议,四段式,不带情绪。

对上级(汇报变更):“原计划 6 月 30 日交付 A 模块。因为上游供应商交期延后 18 天,如果不调整,整体验收会推迟到 7 月下旬。我们有两个选择,一是压缩测试周期换回 7 月 10 日,但质量风险上升;二是顺延到 7 月 25 日,质量不变。我建议第二个,理由是这次交付涉及客户验收节点,质量优先。”

对团队(宣布变更):“变更已经批准,新的基线是 7 月 25 日。改动有三处:里程碑日期、测试资源增加 2 人、验收标准增加一项。受影响的任务清单已经更新,请各位在今天下班前确认接收,有异议的单独找我。”

对跨部门(协调变更):“这次调整会影响到你们的接口交付时间,从原来的 6 月 20 日推迟到 7 月 8 日。我们评估过的替代方案是保持原时间,但需要你们增加 1 名接口人。想听一下你们的意见,这周内给我反馈就行。”

4. 如果要在工具里落地字段配置

很多团队问我要不要把变更单做成系统里的一个工作项类型。如果你们组织超过 100 人,我建议做。下面是我常用的字段结构,可以直接作为配置参考,不同平台的具体实现方式不一样,但字段语义是通用的。

change_request:
id: "PROJ-2025-0142" # 系统自动生成

title: "支付网关对接延后至 Q3" # 不超过 25 字

trigger_type: "external_constraint" # 五类触发条件之一

consequence_if_not_changed: "客户验收节点无法达成"

impact:

scope: true

schedule: true

cost: false

resource: true

risk: true

quality: false

options:

id: "A"

desc: "压缩测试周期,维持原交付日"

risk: "high"

id: "B"

desc: "顺延 25 天,保持质量标准"

risk: "low"

recommendation: "B"

decision:

approver: "张某某"

result: "approved"

scope: "仅日程顺延,范围不变"

rebaseline:

milestone: "2025-07-25"

owner: "李某某"

confirmers: ["客户代表", "供应链负责人", "测试负责人"]

confirm_deadline: "2025-06-18"

计划调整实操方法:管理层提升项目规划效率的入门指南方法与模板

七、不同情况下的行动建议

同一套方法不能原样套用到所有组织。我按规模给出三档建议,你可以对照自己的实际情况选择起点。

1. 50 人以下组织:先解决可见性,不要上流程

这个规模的组织,我建议不要建立复杂的变更流程。流程的成本会高于收益。你要做的是让变更可见。

  • 建立一张共享的变更台账,只记录四列:编号、提出人、变更内容、当前状态。
  • 每周固定 15 分钟过一遍变更台账,只回答一个问题:有没有变更压在同一周。
  • 不要设审批层级,由项目负责人直接决策,但要留记录。

这个阶段的目标是让团队养成“改了要说一声”的习惯,而不是建立控制体系。

2. 100 到 500 人组织:建立分级授权和基线复位机制

这个规模是问题最集中的区间。业务复杂度上来了,但管理机制还没跟上,最容易出现我在场景 B 看到的情况,流程齐全但事前控制失效。

  • 建立变更分级标准,把变更分为三级,分别对应项目负责人、业务线负责人、管理层三个授权层级。
  • 把审批周期作为管理指标盯住,我的建议目标是不超过 3 个工作日。
  • 强制要求基线复位和干系人确认,未确认的基线变更视为未完成。
  • 考虑引入支持变更关联和基线快照的项目管理平台,这个规模靠 Excel 已经很难维持实时性。

3. 500 人以上组织:治理变更组合,而不是治理单项变更

这个规模的组织,单项变更的治理通常已经比较成熟,真正的风险来自变更的叠加效应和跨部门传导。

  • 建立变更叠加视图,按里程碑聚类,识别在同一个里程碑上压了 3 项以上变更的情况。
  • 把变更密度作为关键路径健康度的先行指标,月度回顾时不只看延期,还要看变更堆积。
  • 对跨部门变更设置联合决策机制,避免单向传导压力。
  • 把变更复盘产出沉淀到风险库,形成组织级的识别能力,而不是靠个人经验。

计划调整实操方法:管理层提升项目规划效率的入门指南方法与模板

八、不同情况下的取舍

方法讲完了,但真正难的不是知道怎么做,而是知道在什么情况下放弃什么。下面这三组取舍,是我在项目里被问得最多的问题。

1. 速度与严谨的取舍

如果你所在的业务变化极快,比如互联网产品或者短期项目交付,我建议把严谨度降到可控底线之上,但绝对不要降到没有登记。底线是三件事:有记录、有决策人、有新基线。

反过来,如果你所在的是硬件、医疗、金融这类强监管行业,严谨度不能降。这种情况下提高速度的方式不是减少控制点,而是把控制点前移,在变更提出前就完成大部分影响评估,让决策会只做判断。

2. 集中决策与授权下放的取舍

集中决策的好处是口径统一、全局可见,坏处是决策周期长、管理层成为瓶颈。授权下放的好处是响应快,坏处是可能出现局部最优损害全局的情况。

我的判断标准是看变更的外部性。只影响一个团队内部、不影响外部承诺的变更,授权下放。影响客户承诺、合同条款、跨部门资源的变更,集中决策。介于两者之间的,用分级授权处理,并设定定期抽查机制。

3. 工具投入与流程投入的取舍

这是一个很现实的问题。我见过预算充足的团队先买工具,结果工具闲置;也见过流程做得很好但靠 Excel 硬撑,最终因为规模扩张而崩掉。

我的一般建议是:流程先于工具,但工具不能晚于流程半年。原因是流程如果没有工具承载,超过三个月就开始变形;而工具如果早于流程,只会把混乱固化下来。

具体到选择上,如果你的组织超过 100 人、有跨部门变更、并且存在数据合规或国产化要求,那么在工具选型阶段应该把私有化部署能力和历史数据迁移成本放在前两位评估。PingCode 在这两点上有比较明确的适配性,尤其是支持 Jira 平滑迁移这一项,对已经在用 Jira 的中大型团队来说能省下大量迁移成本。但如果你们只有 30 人,我建议先用一张共享表格,把钱花在人身上。

4. 文档留痕与数据留痕的取舍

很多传统组织习惯用文档留痕,每次变更生成一份 Word。问题是文档无法聚合,你想看“本季度所有变更”的时候,需要人工翻。

我建议的取舍是:决策依据用文档,决策记录用数据。影响评估报告可以是一份文档,但变更本身必须是结构化记录,这样才能做叠加分析和趋势分析。

计划调整实操方法:管理层提升项目规划效率的入门指南方法与模板

九、常见坑与规避动作

这一节我列的都是我在项目里真实踩过或者亲眼看到别人踩过的坑。每个坑后面我直接给规避动作,不讲空话。

1. 坑一:只改日期,不改资源和责任

规避动作:在变更单上强制增加两个字段,受影响的任务负责人、需要追加或释放的资源。这两个字段为空,变更不允许进入决策环节。

2. 坑二:口头同意,事后扯皮

规避动作:规定“没有编号的变更不执行”。任何口头讨论产生的变更,必须在 24 小时内补登记并获得编号,否则执行层有权拒绝执行。这条规则看起来强硬,但它保护的是执行团队。

3. 坑三:范围偷偷扩大,成本无人承担

规避动作:在变更决策时明确写出“本次变更不包含什么”。这个反向清单比正向清单更能防止范围蔓延,因为大多数人只关注要加什么,不关注加了之后的边界在哪。

4. 坑四:调整后不复盘,同类问题反复出现

规避动作:每次变更关闭时,要求填写一行复盘记录:触发原因、本可提前识别的时间点、下次的预警信号。一行就够,不需要长报告。关键是让它进入组织的风险库。

5. 坑五:用审批层级代替判断标准

规避动作:在每个授权层级上都写明判断标准,而不只是审批权限。比如项目负责人可以批准不影响关键路径、不增加成本、不影响客户承诺的变更。写清楚边界,授权才有意义。

6. 坑六:把变更台账做成事后记账

规避动作:把台账的使用场景从“记录”改成“预警”。每周固定看一次,重点看三件事:本周新增几项、压在同一个里程碑上的有几项、有没有超过 3 个工作日未决策的。这三个问题能提前暴露大部分风险。

十、最小行动:下一次变更先填一页纸

方法论的难点从来不是理解,而是启动。如果你看完这篇文章觉得有道理,我建议不要先做体系设计,直接从一个动作开始:下一次变更,先填一页纸。

1. 今天就能做的三件事

  • 把本文第六节的一页纸字段复制到你们的文档或工具里,先做最简单的版本,9 个字段,不多不少。
  • 在下一次变更讨论时,先问那四个问题:不改会怎样、改了影响谁、谁有权拍板、改完凭什么判断成功。
  • 在这次变更决策之后,补一个动作:更新基线,并让所有干系人确认接收。

2. 变更前自检清单

我把自检清单整理成八个问题。全部答“是”,这次变更可以推进;有一项答“否”,先补齐再走下一步。

  1. 变更原因是否对应五类触发条件中的至少一类?
  2. 不改的后果是否写成了具体业务后果,而不是情绪描述?
  3. 影响评估是否覆盖了范围、进度、成本、资源、风险、质量六个维度?
  4. 是否提供了至少两个可选方案,包含不做处理的方案?
  5. 决策人是否落实到了具体姓名,而不是岗位或部门?
  6. 变更是否明确了不包含什么?
  7. 新基线是否包含里程碑日期、责任人、验收标准三个要素?
  8. 关键干系人确认接收的截止时间是否已经设定?

3. 一个月后你应该看到什么

如果你坚持执行一个月,我预期你能观察到三个变化:变更登记率明显上升,因为你给了团队一个足够轻的入口;变更决策的平均周期下降,因为大部分变更被分级授权消化掉了;返工讨论的次数减少,因为版本分裂的问题在源头被堵住了。

最后回到我开头提到的那位交付总监。他们执行这套方法四个月后,那个季度的交付延期从 5 个项目降到 1 个。但我觉得更有价值的不是这个数字,是他在季度复盘会上说的另一句话:“现在我们讨论的不是计划能不能改,而是这次改完之后,谁负责把它跑完。”

计划调整能力,说到底不是预测变化的能力,是把变化转化为可执行、可追溯、可复盘的管理动作的能力。这件事,工具能帮忙,模板能加速,但真正的决定权还是在管理层手上,你有没有把变更当成一次管理控制动作,而不是一次日期修改。

常见问题解答(FAQ)

1. 项目计划多久调整一次算正常?什么情况下必须调整、什么情况不该轻易改?

我带团队做季度项目的时候,几乎每周都有人来找我,说某个需求要延期、或者要插一个新单子进来。我一边担心不批会耽误业务,一边又怕一松口整个计划就废了。到底哪些变更是必须接的,哪些其实只是团队想省事,我一直没找到能直接套用的判断标准。

我一般用“五类触发加三条红线”来分。五类触发是:目标或考核口径变了、关键资源被抽走或临时增加、外部约束变了(合同、法规、供应商)、重大风险从潜在变成显性、关键数据偏差超过预设阈值。三条红线是:没有影响评估不改、没有明确责任人承接不改、没有同步关键干系人不批。

阈值要提前写死,比如里程碑偏差超过计划工期的百分之十,或者关键路径浮动被吃掉一半,就触发正式评估,而不是当场口头改。反过来,如果只是某个人觉得做不完、或者想换个实现顺序但不动交付物和里程碑,这种属于执行层微调,不进变更流程。

还有一个经验信号:如果一个项目每个月零散的微调超过两三次,说明不是变更管理的问题,而是前期规划假设本身就错了,这时候该回到假设层重做滚动规划,而不是继续打补丁。

2. 计划调整到底该由谁拍板?管理层需不需要每个变更都审批?

我们公司之前所有变更都要上总监会,一周攒二十几个议题,会开两小时只定了三个;后来放权给项目经理,又出现资源被悄悄挪走、没人知道的情况。我夹在中间很纠结,到底谁该拍这个板,管理层应该管到多细才算既不越位又不失控。

我的做法是按影响面分级授权,而不是一刀切。通常分三级:一级是范围不变、工作量变动百分之五以内、不动里程碑的,项目经理直接批,登记留痕就行;二级是影响里程碑、跨两个以上部门、需要追加资源的,由部门负责人或项目委员会批;三级是改目标、改预算、改合同范围的,必须上升到管理层,并且要重新定基线。

管理层在二级以上的变更里只做取舍决策,也就是范围、时间、成本、质量先保哪个,不评审技术方案细节,那些是执行层的事。再配一个固定变更窗口,比如每周一次、每次三十分钟,把零散变更集中处理,避免天天做碎片化决策。

判断授权是否合理,看一个指标:变更从提出到决策落地的中位天数,我建议控制在三个工作日以内,超过一周基本就是授权链太长或者会议机制没设计好。

3. 有没有可以直接套用的一页纸计划调整模板?上面到底该写哪些字段?

我不想再搞那种几十页的变更申请单,团队填一次要半天,填完还没人认真看。我想要的是一页纸,填完就能上会、能留痕、事后能追溯。但我不太确定哪些字段是必须的,哪些纯属给自己找麻烦。

我建议保留七个必填字段:变更编号加提出人和日期;变更原因,一句话说清属于哪类触发条件;影响评估,范围、进度、成本、资源、风险、质量六项逐条写,就算某项没影响也要写“无影响”,空着等于没评估;可选方案,至少两个,其中一个必须是“不调整”;建议决策;决策结果与决策人;新基线和沟通动作。

可以再加两个选填:不调整会带来什么后果、这次变更的复盘要点。砍字段的判断依据很简单:如果一个字段填或不填都不影响管理层的决策,就删掉。承载方式上,小团队用共享表格起步就够,如果要留痕、自动提醒和审批流,就放到某项目管理平台里配一张变更单,字段和流程一次配好,比每次邮件来回问进度快很多。

提醒一句,模板本身不解决问题,关键是每次变更都真的走一遍,哪怕只有五分钟。

4. 怎么判断计划调整是在提升效率还是在制造混乱?有没有可量化的指标?

老板一直觉得我们变更管理做得不错,但我自己隐约感觉项目越调越乱,交付节点还是往后拖。我想拿数据说话,又怕拿出“完成率”这种数字反而把自己绕进去。我想知道到底该盯哪几个口径,才能看得出调整是在帮忙还是在添乱。

我会同时看四个口径,绝不只看一个。第一是变更密度,单位周期内正式登记的变更数除以在跑项目数,绝对值高低跟行业有关,但如果呈现逐月上升的趋势,说明前期规划假设在系统性失效。第二是决策周期,从变更提出到决策落地的中位天数,我建议压在三个工作日以内,超过一周基本是授权链太长。

第三是返工率,因变更导致的重做工作量除以总工作量,超过百分之十五就要警惕,说明变更评估环节太粗。第四是计划达成率,一定要用重基线之后的达成率来算,不能拿已经作废的原始基线去比,否则数据既难看又失真。

另外还有一个软指标很值得看:同一类原因的变更重复出现三次以上,比如都是需求没澄清、都是估算偏乐观,那就不是变更管理的问题,而是需求或估算环节的问题,这时候优化变更流程没有用,要去改前端。这四个口径每月固定拉一次,趋势比单点数值更有说服力。

核心关键词

读者评论

熊
熊景行

作为PMO,最认同“变更没有留下痕迹才是失控起点”这个判断。我们公司也是变更单齐全但审批动辄一周,团队早就先干了,事后追认成了常态。文里漏斗图那组数据很扎心,尤其是基线复位环节的损耗,基本就是我们现在跨部门对不上账的根源。

吴
吴文博

带过三百人硬件团队,对审批周期那段感触太深。11天批一项变更,执行层不可能等,流程越严反而越被绕开。文中说审批强度要按影响度分级,这个思路比单纯加审批节点有用得多。不过授权边界怎么落地,还是得结合组织实际,不能照搬。

宋
宋沐阳

从研发执行角度看,一页纸模板比四页表格实在。我们之前那份变更单填到第二页就没人认真写了,信息质量反而更差。另外“只管单项不管叠加”确实常见,同一个里程碑上压四五项变更,排期时根本没人合并看,最后加班补的都是执行层。

文章包含AI辅助创作:计划调整实操方法:管理层提升项目规划效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/300599
