主计划最佳实践:实施团队项目规划风险控制,常见问题

2023 年我接手过一个 ERP 实施项目,主计划评审会上摊开的是 187 行任务的甘特图,里程碑、依赖关系、责任人都标得整整齐齐,客户方项目经理当场说"这是我看过最规范的计划"。上线前两周,数据清洗脚本改到第五版,客户关键用户总共只参加过两次培训,第三方接口方发来邮件说排期后延十天。我盯着那张图第一次意识到:我们交付的不是主计划,而是一张画得很漂亮的愿望清单。项目结束后复盘,187 行任务里有 60% 从评审当周起就再没被更新过,风险登记册里 23 条风险有 14 条到验收结束都没有明确的 owner。

这篇文章不谈 PMBOK 五大过程组,也不教怎么画甘特图。我想讲的是实施团队这个特定场景下,主计划到底该承担什么职责、风险控制该怎么嵌进去、以及那些"照抄最佳实践反而更乱"的坑。文中所有数据来自我参与或复盘的十四个实施类项目(ERP、CRM、数据平台、SaaS 交付),凡属示意或推演的部分我会明确标注。

一、先给结论:主计划的价值不在排期,在于提前暴露风险

如果只能记一句话,请记这句:主计划不是时间表,是一份被时间轴串起来的风险控制基线。排期只是它的副产品,不是它的目的。

1. 三个反常识判断

第一个判断:主计划越"完整",往往越不可信。我见过太多把 WBS 拆到四级、几百行任务的计划,结果维护成本高到没人愿意动,三周后就成了历史文档。计划的价值取决于它被更新的频率,而不是它被创建的精细度。

第二个判断:风险不是主计划的附录,而是主计划的骨架。大部分团队的顺序是先排期、再补一个风险登记册挂在附件里。正确顺序是反过来的,先识别关键依赖和不确定项,再围绕它们排里程碑,剩下的才是可预测的常规任务。

第三个判断:变更控制的强度,决定了主计划能活多久。一个没有变更门禁的主计划,平均在项目启动后第 4 到 6 周就会失去权威性,之后的计划会全部退化成"下周要做什么"的滚动清单。

2. 主计划失效的四个可观测信号

不用等到延期才发现问题,这四个信号出现任意两个,主计划基本已经失效了。

  • 信号一:连续两周进度汇报里没有出现"风险"这个词。不是没有风险,是没人敢在会上说,或者风险已经和进度汇报彻底脱钩。
  • 信号二:里程碑日期的修改次数超过里程碑本身的数量。说明里程碑不是基线,而是每周重新协商的结果。
  • 信号三:问"这个依赖谁负责",得到的答案是"我们和对方一起推"。共同负责等于无人负责。
  • 信号四:缓冲消耗无人统计。团队知道有缓冲,但没人知道已经用掉多少、还剩多少、按当前速度够撑几周。

3. 一句话定义主计划

我给实施团队用的定义是:主计划是在范围、时间、资源、风险四条基线上,对项目能否达成验收目标做出的可追踪承诺。四条基线缺一条,主计划就变成了单维度的排期表。

把它和甘特图、进度表放在一起对比会更清楚:

对象 核心作用 回答的问题 典型失效表现
甘特图 可视化表达工具 任务在时间上怎么排 画得漂亮但没人更新
进度表 执行层跟踪 本周谁做完了什么 只反映已完成,不反映风险
主计划 治理与风险控制基线 我们凭什么相信能验收 失去权威性,被滚动清单取代
一、先给结论:主计划的价值不在排期,在于提前暴露风险

二、真实场景:实施项目为什么总在最后 20% 失控

实施类项目有个非常一致的规律:前 80% 的时间看起来都在掌控中,最后 20% 的时间里集中爆发 80% 的问题。这不是执行力问题,而是前期风险被"排期逻辑"掩盖了。

1. 一次 187 行任务的复盘

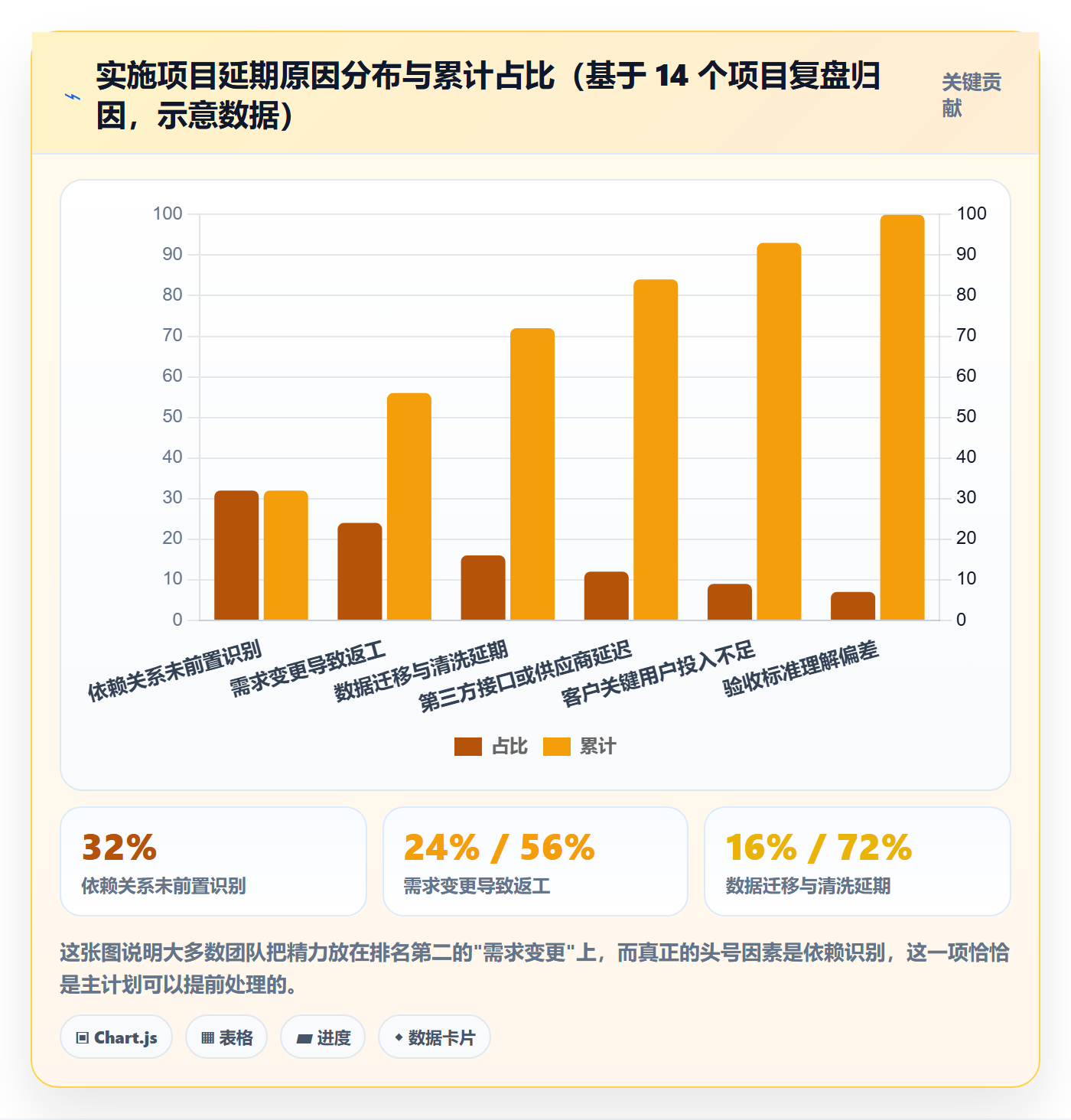

回到开头那个 ERP 项目。我在复盘时把延期原因做了归因分析,得到的排序和我原先的直觉差别很大,我以为最大问题是需求变更,实际排第一的是"依赖关系未前置识别"。

具体表现是:数据清洗依赖客户 IT 部门开放历史库权限,而这个动作在计划里只是一个两天的小任务,排在开发配置之后。真实情况是客户 IT 走权限审批用了 11 天,直接吃掉了整个开发阶段缓冲。

主计划最佳实践:实施团队项目规划风险控制,常见问题

2. 五个高频失控点

不同行业的具体任务不同,但失控位置高度重合。我把它们整理成五个点,每个点都附上我见过的最有效的前置动作。

(1)数据迁移与清洗。最常见的错误是把数据工作排在开发之后。我现在的做法是:项目启动第二周就取一份真实样本(不是客户给的精简版),跑一次完整清洗,用实际脏数据比例去估算工作量,再写进主计划。

(2)接口与外部依赖。只要涉及第三方系统,就要在主计划里为它单独设里程碑和检查点,而不是藏在某个任务下面。检查点要具体到"对方提供测试环境"和"对方确认字段映射"这种可验证的交付物。

(3)用户验收测试反复。UAT 反复的根因通常不在测试本身,而在关键用户参与度。我的做法是把客户关键用户的参与时间写成资源基线的一部分,由客户方项目负责人在启动会上确认,而不是项目中期再去"借人"。

(4)上线割接。割接失败的代价极高,但很多团队只准备了切换方案,没准备回退方案和回退判据。回退判据必须提前量化,比如"核心单据导入成功率低于 98% 且在 30 分钟内未恢复,即触发回退"。

(5)验收标准模糊。这不是法务问题,是计划问题。验收标准模糊的项目,最后 20% 的时间会被无限拉长,因为"完成"这个状态无法被确认。

3. 风险暴露时间与处理成本的错位

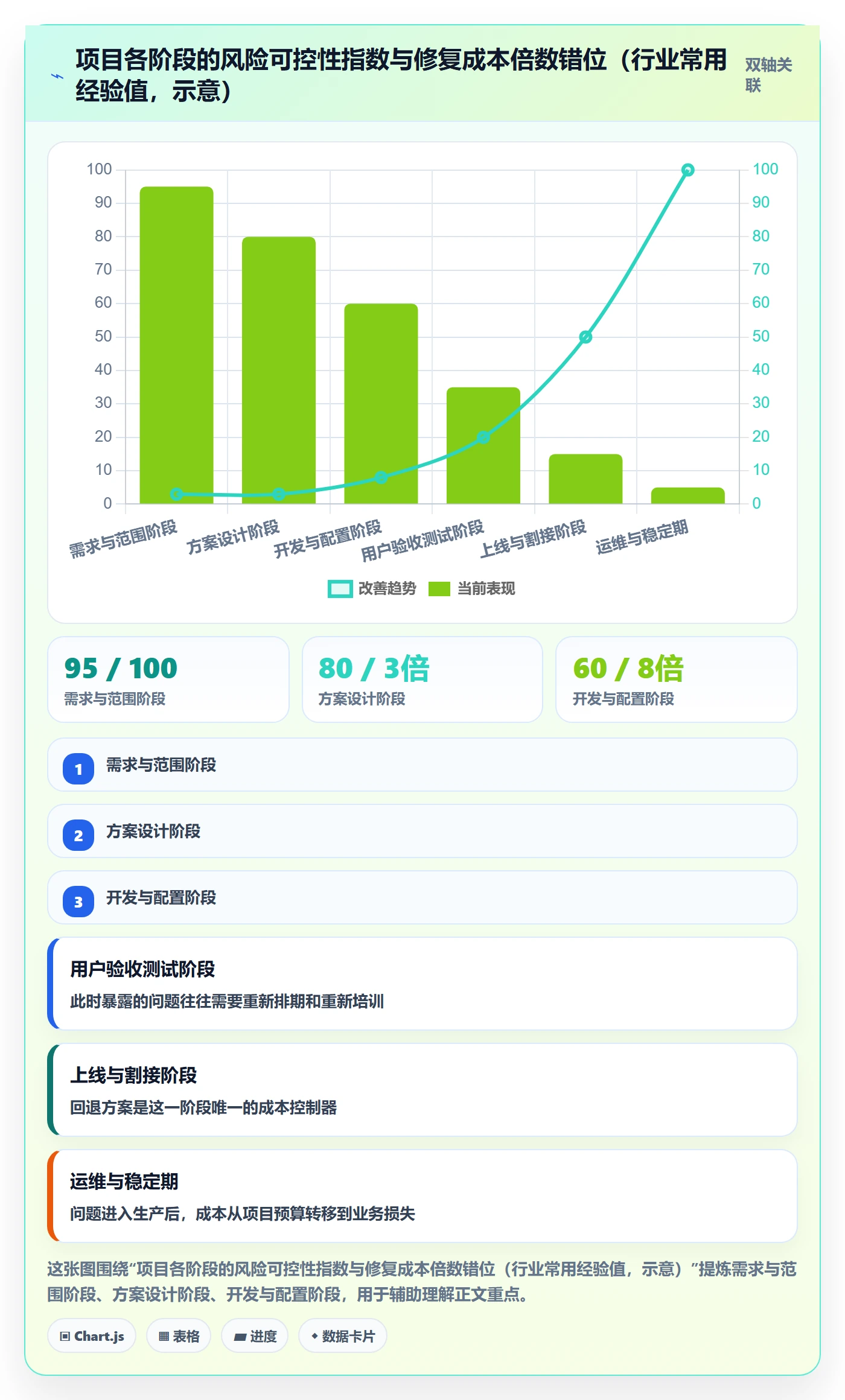

比失控点更值得注意的,是风险暴露时间与处理成本之间的错位关系。行业里流传较广的"变更成本倍增"经验值认为,需求阶段发现问题的修复成本是 1 倍,设计阶段约 3 倍,开发阶段约 8 倍,UAT 阶段约 20 倍,上线后可达 50 倍以上,运维期更高。这个倍数关系在不同项目类型下会有浮动,但方向是稳定的。

主计划最佳实践:实施团队项目规划风险控制,常见问题

三、常见误区拆解:为什么"最佳实践"照抄就废

我见过很多团队认真读了方法论,把模板全套搬过来,结果反而更乱。问题不在方法论,而在于把"手段"当成了"目的"。

1. 误区一:把甘特图当成主计划本身

甘特图只是一个视图。当你把甘特图等同于主计划,所有讨论都会自动收敛到"哪条任务条变长了",而范围边界、资源冲突、风险触发条件这些更关键的信息,因为无法画进条形图而被忽略。

我在评审会上经常做一个测试:把甘特图关掉,只留里程碑和风险清单,问项目经理"现在能不能判断项目健康度"。如果答不上来,说明主计划里 90% 的信息是任务级的,缺少治理级视图。

2. 误区二:风险登记册做成"附录"

风险登记册最大的问题不是内容不全,而是它和进度是两张皮。风险条目躺在文档里,进度在另一个系统里,两边没有任何联动。结果是风险例会变成了朗读会,读完就结束。

判断标准很简单:随便挑一条风险,问"如果它触发了,主计划里哪几个里程碑会受影响、缓冲会被吃掉几天"。答不出来,说明这本登记册还没有接入主计划。

3. 误区三:计划颗粒度一刀切

有的团队把整个计划拆到 0.5 人天,有的团队只排到阶段。两种都会出问题:太细维护不动,太粗管不住。真正有效的做法是分层,主计划管里程碑和风险,执行计划管任务,两者用依赖关系连接,而不是把两个层级塞进同一张表。

层级 颗粒度 更新频率 主要读者 回答的问题
战略/治理层 里程碑与阶段 月度或里程碑节点 项目发起人、甲方管理层 收益与验收是否可达
项目管理层 交付物与关键依赖 每周 项目经理、PMO、双方负责人 关键路径与风险状态
执行层 任务与人天 每日或每两日 实施顾问、开发、测试 本周具体做什么

4. 误区四:变更靠聊天记录和邮件

变更不是不能做,而是必须留痕、必须评估影响。我见过最典型的一幕是:客户在群里说"这个字段顺便加一下吧",顾问回了句"没问题",三周后这句话变成了范围争议,双方都拿不出证据。

变更门禁不需要很重,但必须包含四件事:谁提的、影响哪些基线、谁批准的、加进哪个版本。缺最后一项,变更就等于没落地。

5. 误区五:缓冲当成秘密

有的项目经理怕团队松懈,不公开缓冲。结果是团队按无缓冲排期做,一旦出问题就疯狂加班,缓冲被悄悄消耗在加班里,管理层看不到任何预警。

缓冲应该公开,但要区分"项目缓冲"和"任务缓冲"。任务缓冲给执行者用,项目缓冲由项目经理统一管控,并且在周会上公布消耗比例。缓冲消耗速度本身就是最灵敏的风险指标。

主计划最佳实践:实施团队项目规划风险控制,常见问题

四、专业判断逻辑:四类基线加四个阶段

讲完了问题和误区,下面是我实际在用的框架。它不复杂,但要求每一条都能被验证,而不是停留在口号层面。

1. 范围基线:写清"不做什么"比写清"做什么"更重要

范围基线要包含三样东西:交付物清单、业务边界、验收标准与验收方式。三样里最容易缺的是业务边界,也就是明确排除项。

我在每个项目的范围基线里会专设一节叫"本期不含",把那些客户默认以为有、但实际不在范围内的能力写清楚,比如"本期不含历史三年以上数据的迁移""本期不含与旧系统的双向同步"。这一节的存在,能在项目后期省下大量扯皮时间。

2. 时间基线:从里程碑倒推,而不是从任务正推

正推出来的计划通常"看起来很满",因为它假设所有任务都能无缝衔接。倒推的逻辑是先确定验收日、上线日、UAT 开始日、集成测试开始日、开发启动日,然后去看每个区间是否装得下工作量。

倒推之后你会立刻发现一些反常识结论,比如"如果想在 6 月 30 日验收,数据清洗必须从 5 月 10 日之前开始",而这往往和团队原以为的"开发做完再搞数据"完全相反。

3. 资源基线:关键角色的负荷,比任务数量更能预测延期

实施项目的资源瓶颈几乎从来不是"人不够",而是"某个关键角色的时间被多项目抢占"。最常见的三个瓶颈角色是资深实施顾问、数据工程师、以及客户方的关键用户。

资源基线要做的不是排人头,而是锁定关键角色在关键窗口的可用性。比如"UAT 期间客户财务关键用户每周至少投入 8 小时",这是一条需要客户方确认的承诺,而不是一句期望。

4. 风险基线:每条高风险项都必须有触发条件和预案

风险基线的判断标准只有一条:这条风险能不能在触发之前被人发现。如果一条风险没有触发条件,那它其实是一句感慨,不是风险条目。

举个真实的对比例子。无效写法是"风险:客户配合度不足,应对:加强沟通"。有效写法是"风险:UAT 阶段客户关键用户参与率低于 50%,触发条件:连续两周周会签到率低于 50%,应对:由客户方项目经理升级至业务负责人,同时启用备选用户名单,预案需在 3 个工作日内生效"。

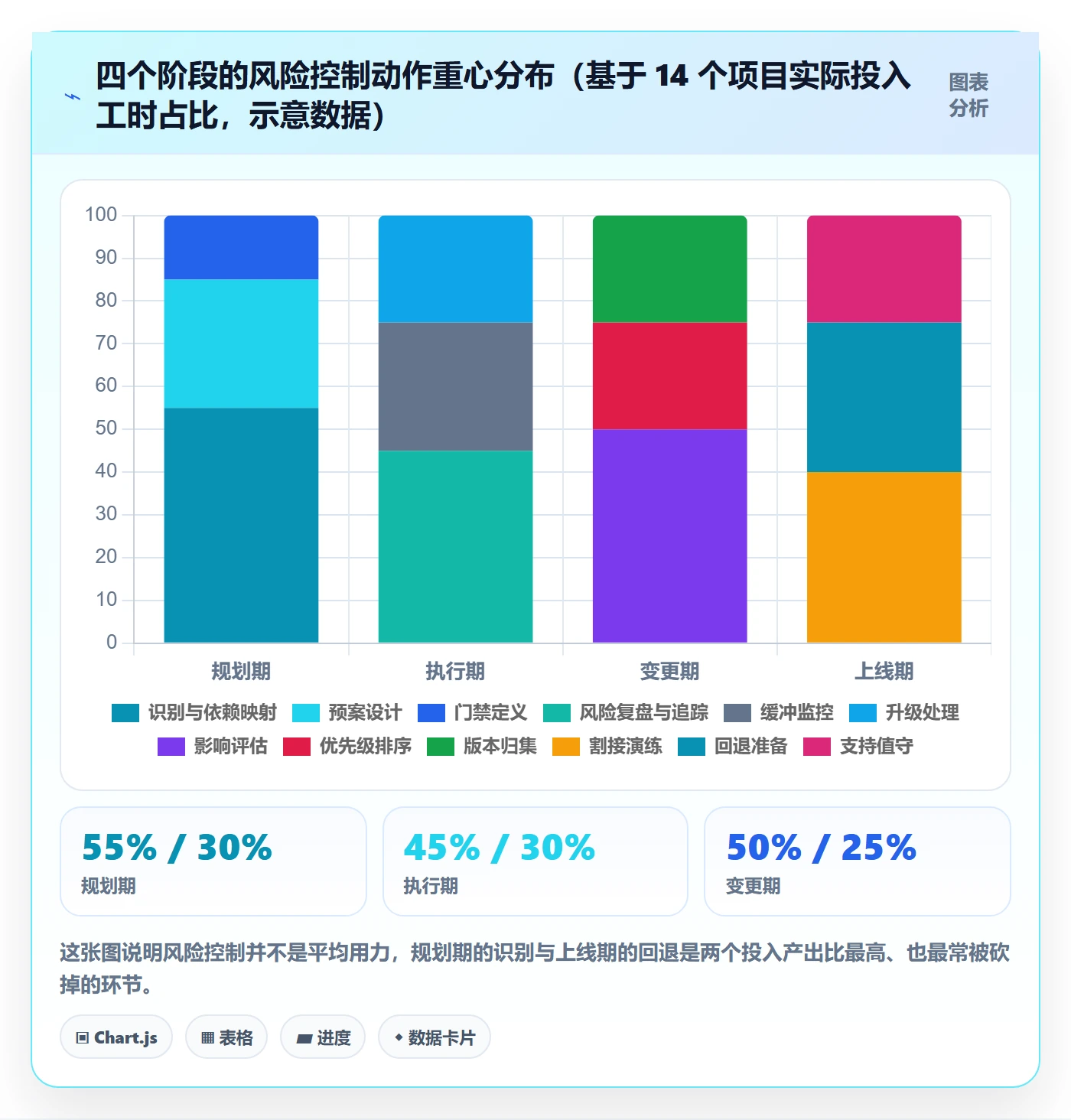

5. 风险控制嵌入四个阶段

风险控制不是一个独立环节,它要嵌入规划、执行、变更、上线四个阶段,每个阶段的动作完全不同。

(1)规划期:跨角色风险识别工作坊与依赖映射。不要由项目经理一个人闭门写风险清单,要拉上开发、数据、测试、客户侧负责人各出一轮。依赖映射尤其重要,要把跨部门、跨系统、跨供应商的依赖单独画出来,而不是混在任务列表里。

(2)执行期:进度与风险双轨复盘。周会不能只问"做完了什么",还要问"哪些风险触发了、缓冲消耗了多少、哪些事项需要升级"。升级路径要提前定义,避免所有问题都堵在项目经理一个人身上。

(3)变更期:影响评估与门禁。每个变更都要评估对范围、进度、资源、风险、验收五个维度的影响,并明确它进入哪个版本、是否消耗缓冲。

(4)上线期:割接演练、回退方案、支持矩阵。上线前至少做一次完整演练,覆盖数据、接口、权限、培训和支持渠道;回退方案要写明判据和决策人,支持矩阵要写明上线后 72 小时内的响应人和联系方式。

主计划最佳实践:实施团队项目规划风险控制,常见问题

五、案例与数据观察:用 PingCode 把主计划变成"活的风险基线"

框架讲完,接下来讲落地。很多团队的问题不是不懂方法,而是主计划和风险登记册分散在 Excel、文档、聊天记录里,导致任何一次更新都要靠人工搬运。

1. 为什么我把实施项目的计划搬到了 PingCode

2024 年我们同时推进三个实施类项目,其中两个涉及数据平台迁移。当时最大的痛点是:主计划在 Excel、风险在共享文档、缺陷在另一个系统、变更记录在微信群,每周汇总一次要花半天,而且汇总完就已经过期。

我们把这三个项目的计划与风险台账整体迁到了 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,这一点对我们很关键,我们的实施团队加上客户侧协同人员经常超过这个规模,权限模型和层级结构必须撑得住跨组织协作。

另外两个决定性因素:一是支持私有化部署,我们有两个客户属于强合规行业,数据不出内网是硬性要求;二是支持 Jira 平滑迁移,团队里大量历史项目和工作习惯都在 Jira 上,如果迁移成本太高,方法再好也推不动。从国产替代的角度看,对于需要自主可控又要保留原有工作方式的团队来说,这是个务实的选择。

2. 主计划的层级结构怎么搭

我们没有把所有任务平铺,而是按治理层、管理层、执行层三层建立结构,用父子关系和工作项类型区分。下面是我们实际使用的字段定义,你可以直接拿去改。

工作项类型: 主计划里程碑(治理层)
字段:

里程碑名称

计划达成日期

验收交付物

关联范围基线条目

关联风险 ID 列表

当前状态(未开始 / 进行中 / 有风险 / 已达成 / 已延期)

延期原因分类

工作项类型: 主计划交付物(管理层)

字段:

交付物名称

owner(单一负责人,不接受多人)

前置依赖(跨部门 / 跨系统 / 跨供应商需单独标记)

依赖确认状态(未确认 / 已确认 / 已延期)

计划开始 / 计划完成

缓冲消耗(人天)

关联风险 ID

工作项类型: 风险条目

字段:

风险 ID

风险描述(含发生场景)

类别(数据 / 接口 / 资源 / 范围 / 合规)

概率(高 / 中 / 低)

影响(对范围 / 进度 / 成本 / 验收的影响)

触发条件(必须可观测)

应对策略

owner(单一负责人)

截止时间

状态(识别 / 评估 / 已分配 / 应对中 / 已闭环 / 已转为问题)

这套字段里有两个设计是我刻意坚持的。第一,owner 只允许一个人,多人负责在系统里根本无法流转,天然就逼着团队把责任落到人。第二,风险必须写触发条件,写不出来就不允许进入"已分配"状态。这两条规则比任何培训都有效。

3. 风险登记册如何变成闭环

把风险做成工作项之后,最大的变化是它有了状态流转,而不是躺在文档里的静态条目。我们的流转链路是:识别 → 评估 → 已分配 → 应对中 → 已闭环,或者 → 已转为问题。

"已转为问题"这个分支很重要。很多团队把已经发生的风险还挂在风险清单里,导致登记册越拉越长,没人分得清哪些是"可能发生"、哪些是"已经在处理"。分开之后,风险看板立刻清爽了。

另一个变化是风险的关联关系。每条风险都能关联到具体里程碑和交付物,所以当有人问"这条风险真触发了会怎样",可以直接顺着关联看到受影响的里程碑和剩余缓冲。风险终于不再是附录。

4. 周会五问怎么落到看板上

我们把周会压缩成五个问题,每个问题对应一个视图,会议时间从 90 分钟压到 45 分钟以内。

  1. 关键路径有没有变化?看主计划里程碑视图,重点看"有风险"状态的条目。
  2. 哪些风险已经触发?看风险看板中"应对中"和"已转为问题"的条目。
  3. 本周有没有变更?看变更记录,重点看有没有未做影响评估的条目。
  4. 缓冲消耗了多少?看缓冲消耗趋势,对比剩余缓冲和剩余工期。
  5. 哪些事项需要升级?看超期未闭环的风险和已延期交付物。

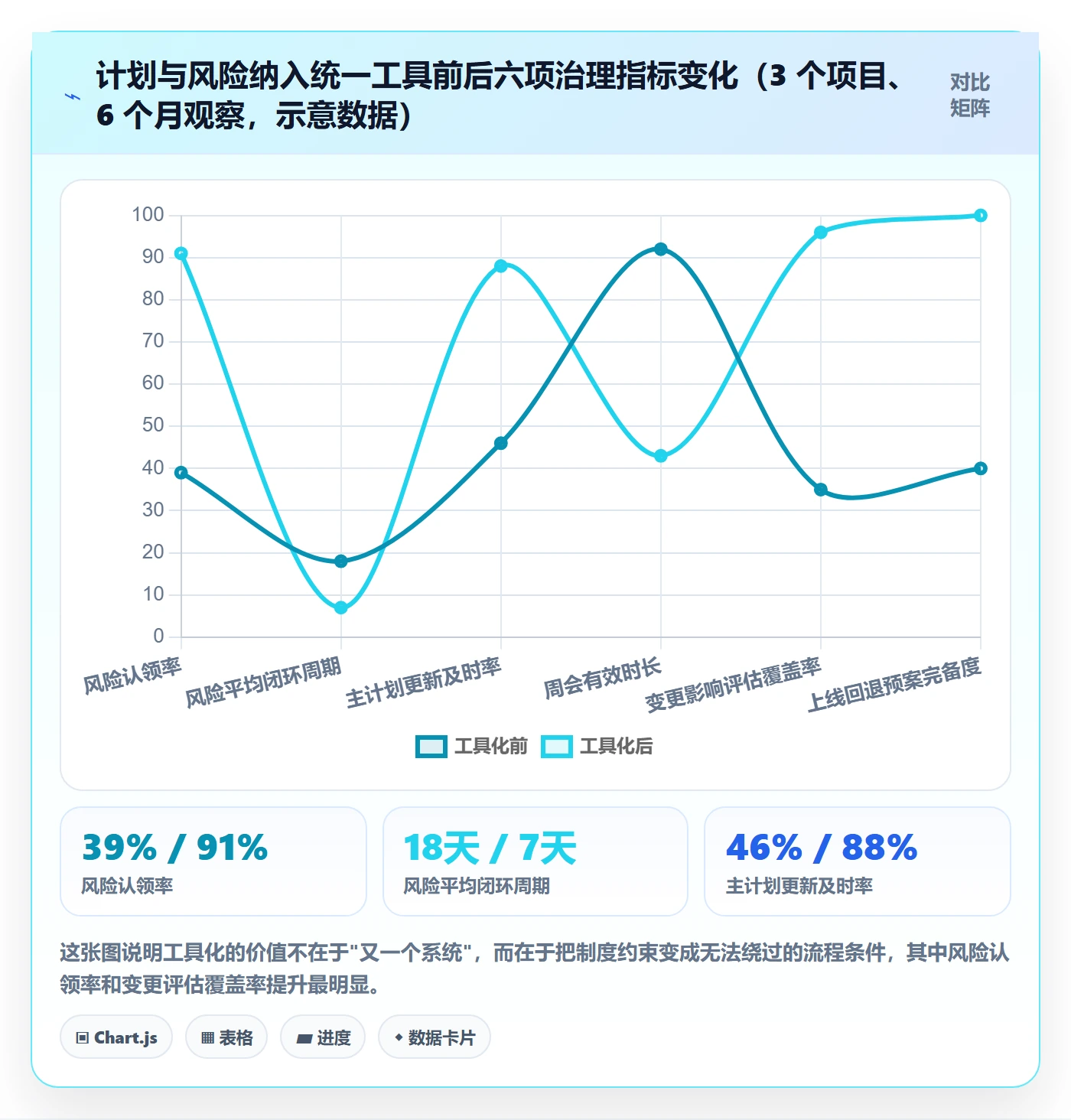

5. 六个月的数据观察

把三个项目在工具化前后的六个月数据做了一个对比。需要说明的是,这是小样本观察,不构成行业统计结论,你可以把它当作方向性参考而不是基准值。

主计划最佳实践:实施团队项目规划风险控制,常见问题

还有一个意外收获:变更影响的量化变清楚了。以前讨论变更影响全靠感觉,现在能拆成具体天数。

主计划最佳实践:实施团队项目规划风险控制,常见问题

六、常见问题 FAQ

1. 计划太细维护不动,太粗又管不住,怎么办?

核心是分层而不是二选一。主计划只管里程碑、关键交付物、关键依赖和风险,颗粒度控制在"周"级别;执行计划在任务层管理,颗粒度到"天"。两层用关联关系连接,执行层变化时只更新对应的交付物状态,不重写主计划。我给团队的经验值是:主计划条目控制在 30 到 60 条之间,超过 80 条就说明颗粒度错了。

2. 风险没人认领怎么办?

先检查你的风险登记册是不是允许"多人负责"或"部门负责"。只要允许,风险就一定会漂着。把 owner 字段设成必填且唯一,并且在流程上加一条:没有 owner 的风险不允许进入"已分配"状态。我们在工具里设了这条规则之后,认领率从 39% 提到 91%。

3. 客户频繁变更怎么办?

不要试图减少变更,要试图让变更变贵、变慢、变得有记录。具体做法是三条:变更必须走统一入口,不接受私聊;必须做五维影响评估(范围、进度、资源、风险、验收);必须明确进入哪个版本、是否消耗缓冲。当变更的代价被量化之后,客户自己会开始排序优先级。

4. 多项目资源冲突怎么办?

冲突的根源通常不是人手不足,而是关键角色的时间没有被提前锁定。做法是先识别三个瓶颈角色,然后拉一张关键角色占用日历,把 UAT、割接演练、培训这些高负荷窗口提前两个月锁死。锁不住的,就要在项目立项阶段调整承诺日期,而不是等到冲突发生再救火。

5. 第三方接口或供应商延迟怎么办?

把外部依赖当成一级交付物写进主计划,为它单独设里程碑和检查点。检查点要具体到可验证的交付物,比如"对方提供联调环境""对方确认字段映射表""对方完成一次成功联调"。同时在每个检查点预设替代方案,例如使用 Mock 数据先跑通内部逻辑。

6. 主计划与敏捷迭代冲突吗?

不冲突,因为两者管的层级不同。主计划管里程碑、依赖和风险基线,回答"什么时候能验收";迭代管交付节奏和优先级调整,回答"这两周做什么能最大化价值"。真正冲突的是把迭代节奏当成整体排期,那样会失去对关键依赖的掌控。

7. 上线前才发现数据问题怎么办?

先接受一个现实:绝大多数数据问题在项目早期就能被发现,只是没人去取真实样本。补救动作分三步:立刻取真实样本跑全量清洗,测算脏数据比例;把清洗工作从开发阶段独立出来,设成关键路径上的交付物;根据实测比例重新排 UAT 时间,不要用原计划的时间去挤。

8. 验收标准模糊导致尾款风险怎么办?

验收标准模糊是范围基线的问题,不是上线阶段的问题。补救办法是把验收拆成可验证的用例:每个核心业务场景写清楚输入、预期结果和判定方式;同时在过程中持续留存客户确认记录,包括 UAT 通过签字、关键决策邮件。这些记录在争议时比合同条款更有效。

9. 小团队也要做四基线吗?

要,但可以极简。小团队版本是:一页范围基线(含"本期不含")、一张里程碑倒推表、一份关键角色占用清单、一张风险清单。四份材料加起来不超过四页纸,但能覆盖 80% 的失控场景。

主计划最佳实践:实施团队项目规划风险控制,常见问题

七、不同情况下的行动建议

框架是通用的,但落地动作必须按情况调整。下面按三个维度给建议。

1. 按项目规模

(1)50 人天以内的轻量实施。不要做完整四基线,用一页纸的里程碑加风险清单即可。重点是范围边界和验收标准,这两项写清楚就能避免大部分纠纷。

(2)50 到 300 人天的标准实施。四基线全部要做,但可以精简。风险登记册控制在 20 条以内,只保留高概率高影响的;变更门禁走轻量流程,一个表单加一次 15 分钟评估即可。

(3)300 人天以上的复杂实施或数据平台迁移。需要完整的四基线加独立的 PMO 支持。风险识别工作坊至少要开两轮,一轮内部、一轮含客户方;缓冲管理要单独设指标,按周监控消耗。

2. 按团队成熟度

(1)没有专职项目经理的团队。先解决"风险有人管"这一件事。选一个最痛的风险类别(通常是数据或接口),把它做成可追踪的条目,跑通一个完整闭环再扩展。

(2)有项目经理但没方法论的团队。先统一模板和字段,不要急着上工具。字段不统一的情况下上工具,只会把混乱固化下来。

(3)有方法论但执行不稳定的团队。问题通常在约束机制。把关键字段设成必填、把回退预案设为上线里程碑的完成条件、把变更影响评估设为变更关闭的前置条件,用流程约束代替提醒。

3. 按甲方乙方角色

(1)如果你是乙方实施方。主计划是你保护自己的工具。范围基线里的"本期不含"、变更影响评估记录、验收确认记录,这三样直接决定尾款风险。

(2)如果你是甲方项目负责人。主计划是你判断供应商是否靠谱的窗口。重点看两个地方:风险条目有没有单一 owner 和触发条件;关键依赖有没有前置到主计划里,而不是藏在任务列表下。

七、不同情况下的行动建议

八、不同情况下的取舍

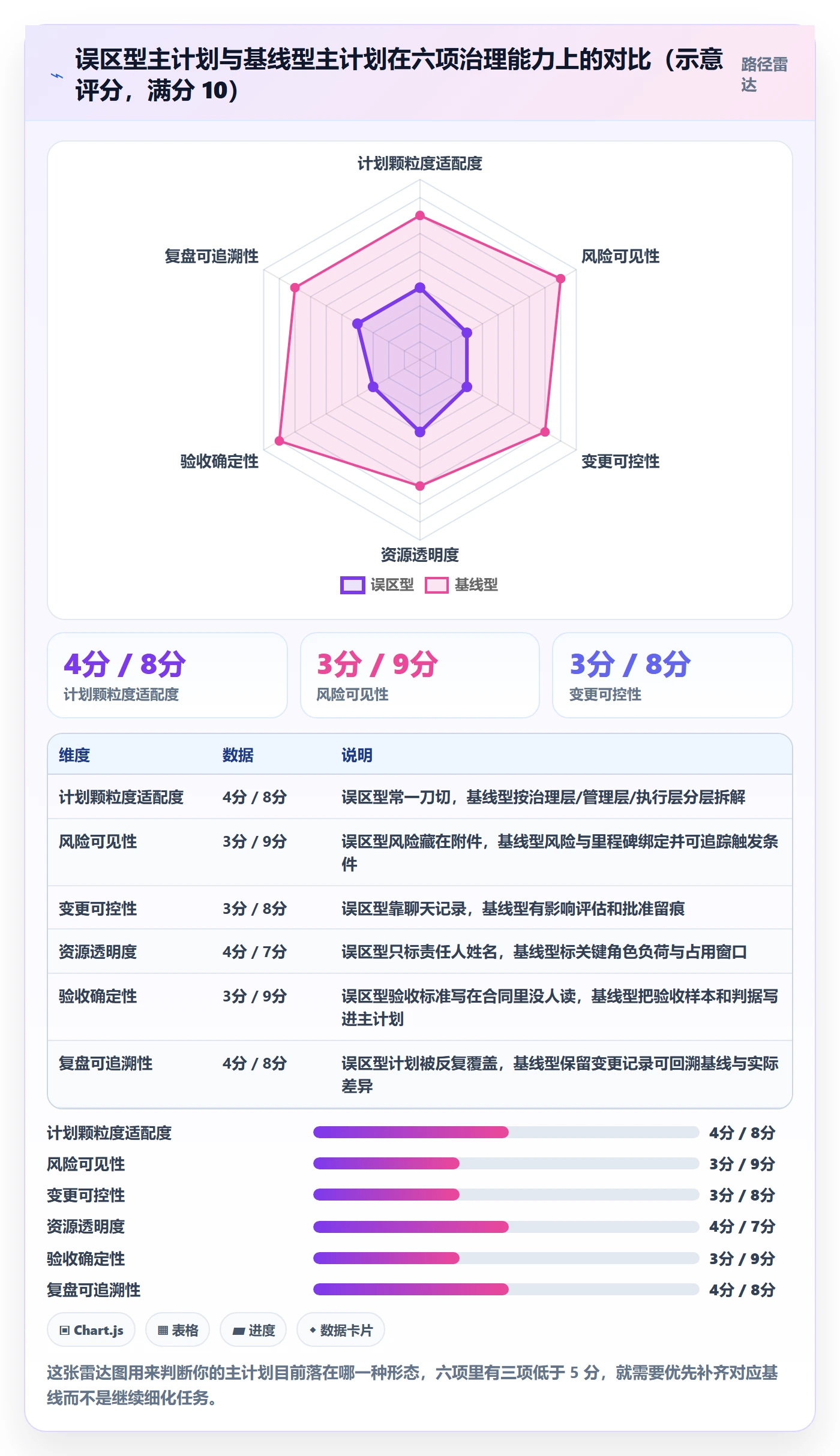

做规划最难的不是"做什么",而是"不做什么"。下面四组取舍是我实际做过的判断。

1. 计划颗粒度:管控力与维护成本的取舍

颗粒度越细,理论管控力越强,但维护成本上升更快。我的经验是维护成本的增长速度快于管控力的增长速度,存在一个明显的拐点。

主计划最佳实践:实施团队项目规划风险控制,常见问题

2. 工具与手工的取舍

单项目、短周期、团队少于 20 人时,Excel 加共享文档完全可以撑住,强行上工具反而是负担。但只要出现以下任意一种情况,就应该考虑工具化:项目数量超过两个、需要客户方参与协同、风险需要状态流转、需要保留变更历史。这三条里满足两条,手工管理的边际成本就会超过工具投入。

3. 缓冲公开与隐藏的取舍

缓冲公开的代价是团队可能产生依赖心理,好处是管理层能看到预警。缓冲隐藏的代价是问题总在爆发时才被发现。我的选择是公开项目缓冲、隐藏任务缓冲:任务缓冲给执行者自主使用,项目缓冲由项目经理统一管控并按周披露消耗比例。

4. 强门禁与快响应的取舍

变更门禁太强,客户会觉得你不好合作;太弱,主计划会失去基线作用。我的折中是按变更影响分级:影响小于 3 人天且不涉及范围基线的,走快速通道当天批;影响 3 人天以上或触及范围、验收标准的,走完整评估。这样既保留了效率,也守住了基线。

九、可直接套用的模板与检查清单

把前面所有内容压缩成三份可以直接用的东西。

1. 主计划表字段

  • 里程碑名称与计划达成日期
  • 对应验收交付物与验收方式
  • 前置依赖(跨部门、跨系统、跨供应商单独标记)
  • 依赖确认状态(未确认 / 已确认 / 已延期),未确认的依赖不得进入关键路径
  • 单一 owner
  • 关联风险 ID
  • 缓冲消耗(人天)与剩余缓冲
  • 当前状态与延期原因分类
  • 变更记录(含变更单号、影响评估结论、批准人)

2. 风险登记册字段

  • 风险 ID 与描述(必须包含发生场景)
  • 类别:数据 / 接口 / 资源 / 范围 / 合规
  • 概率与影响评估
  • 触发条件(必须可观测,写不出就不允许分配)
  • 应对策略与预案生效时限
  • 单一 owner
  • 截止时间与状态
  • 关联的里程碑或交付物

3. 上线前关键检查项

  1. 数据迁移完整性与抽样核对是否通过
  2. 核心接口联调是否有成功记录
  3. 权限与角色配置是否经过业务确认
  4. 关键用户培训覆盖率与签到记录
  5. 割接演练是否至少完整跑过一次
  6. 回退判据是否量化、决策人是否明确
  7. 上线后 72 小时支持矩阵与联系方式
  8. 未闭环风险清单及其应对责任人
  9. 验收标准对应的测试用例是否全部通过
  10. 缓冲消耗是否在可控范围,剩余缓冲能否覆盖收尾

十、结语:主计划是机制,不是文档

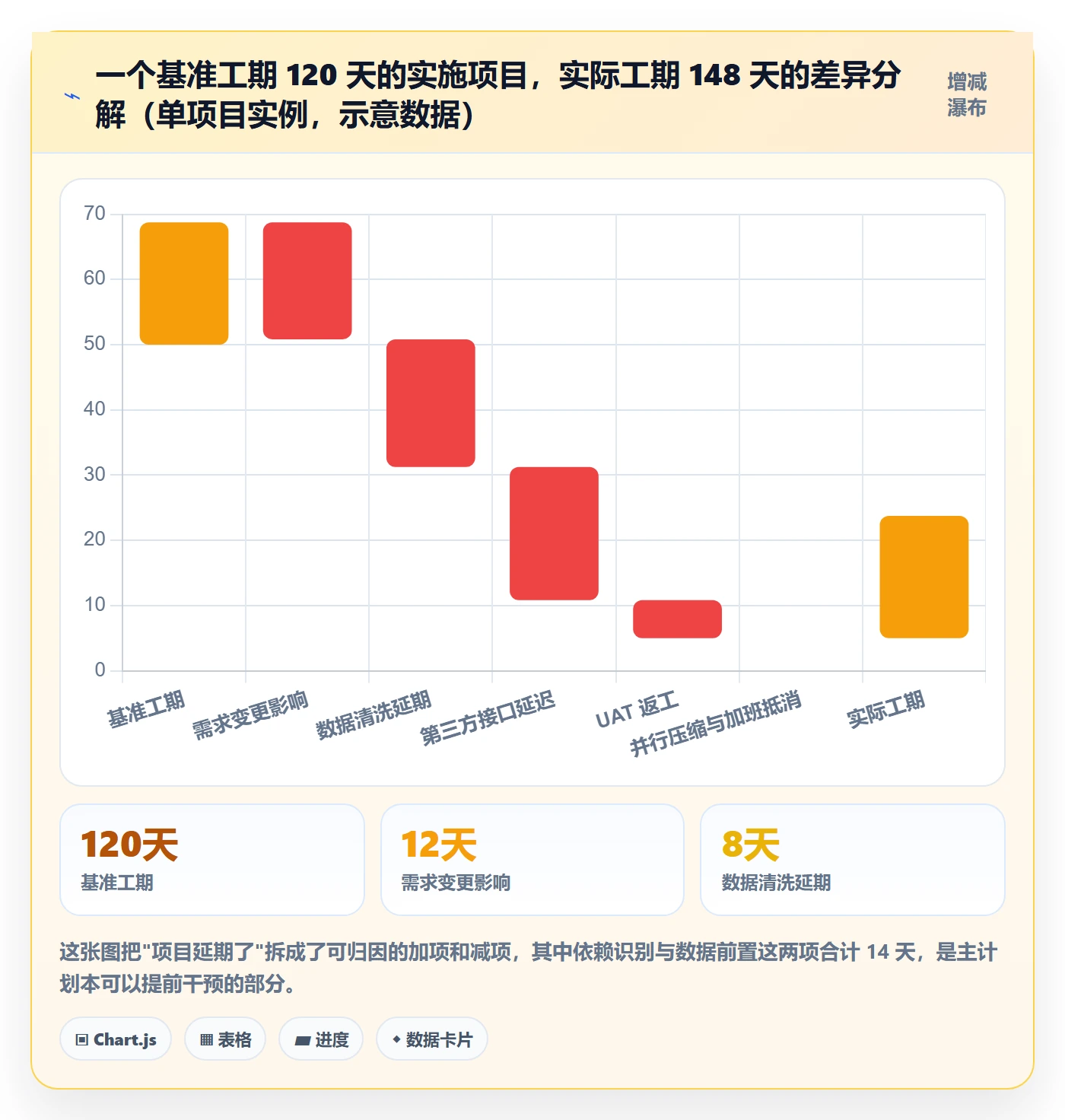

回到开头那个 187 行的 ERP 项目。如果让我重做一次,我不会把任务拆得更细,而会做三件完全不同的事:把跨部门依赖单独拉出来做成一级交付物并设置检查点;在项目第二周取一份真实数据样本跑一次清洗;把回退预案设为上线里程碑的完成条件。

这三件事都不复杂,但它们把主计划从"排期表"变成了"风险控制机制"。前者在会议室里好看,后者在项目末期救命。

我的核心判断是:实施团队的主计划能力,不体现在计划有多完整,而体现在风险暴露得有多早、责任落得有多实、变更拦得有多准。四类基线是骨架,四个阶段是节奏,工具只是让这套机制不被人为绕过的载体。

下一步建议你只做一件事,不要一次改全套:挑一个正在进行的项目,把它的风险清单重写一遍,给每条风险补上单一 owner 和可观测的触发条件,然后在下一次周会上用这五问过一遍。跑完一个月,你会对主计划该长什么样有完全不同的理解。之后再考虑把主计划、风险、变更放到同一个平台里,用流程约束代替人工提醒,顺序对了,方法才落得下去。

常见问题解答(FAQ)

1. 主计划到底该做到多细?太细维护不动,太粗又管不住实施团队,这个度怎么把握?

我们上一个 ERP 项目启动时,我让每个顾问把任务拆到半天粒度,结果每周更新计划就要花掉大半天,到第三周大家就开始糊弄了。可后来我放松到只写阶段名称,老板又问我为什么看不出来项目要延期。我现在特别纠结,主计划到底该拆到什么层级才算合适。

用分层计划来判断,而不是纠结单一颗粒度。主计划层只保留里程碑、交付物、跨团队依赖、验收节点和风险缓冲,颗粒度控制在 1 到 4 周;执行层再由各模块负责人拆到周或天。判断标准是:如果某条任务延期 3 天,主计划上看不出里程碑是否受影响,说明太粗;如果每周更新主计划的时间超过 1 小时,说明太细。

实操上建议主计划不超过 30 到 50 行,凡是需要天天盯的内容全部下沉到执行计划,主计划只回答两个问题:里程碑还保不保得住,哪个依赖或风险正在威胁它。

2. 风险登记册我也建了,但每次风险例会都是我一个人在念,没人认领也没人跟进,怎么让风险真正有人负责?

我们项目的风险登记册有四十多条,可每次开会问谁来负责,大家就说这是项目组共同的事,或者推给 PMO。结果到了上线前,好几个早就标成高风险的问题还是原样。我就想知道,到底怎么才能让风险有明确的责任人,而不是写一堆没人管的条目。

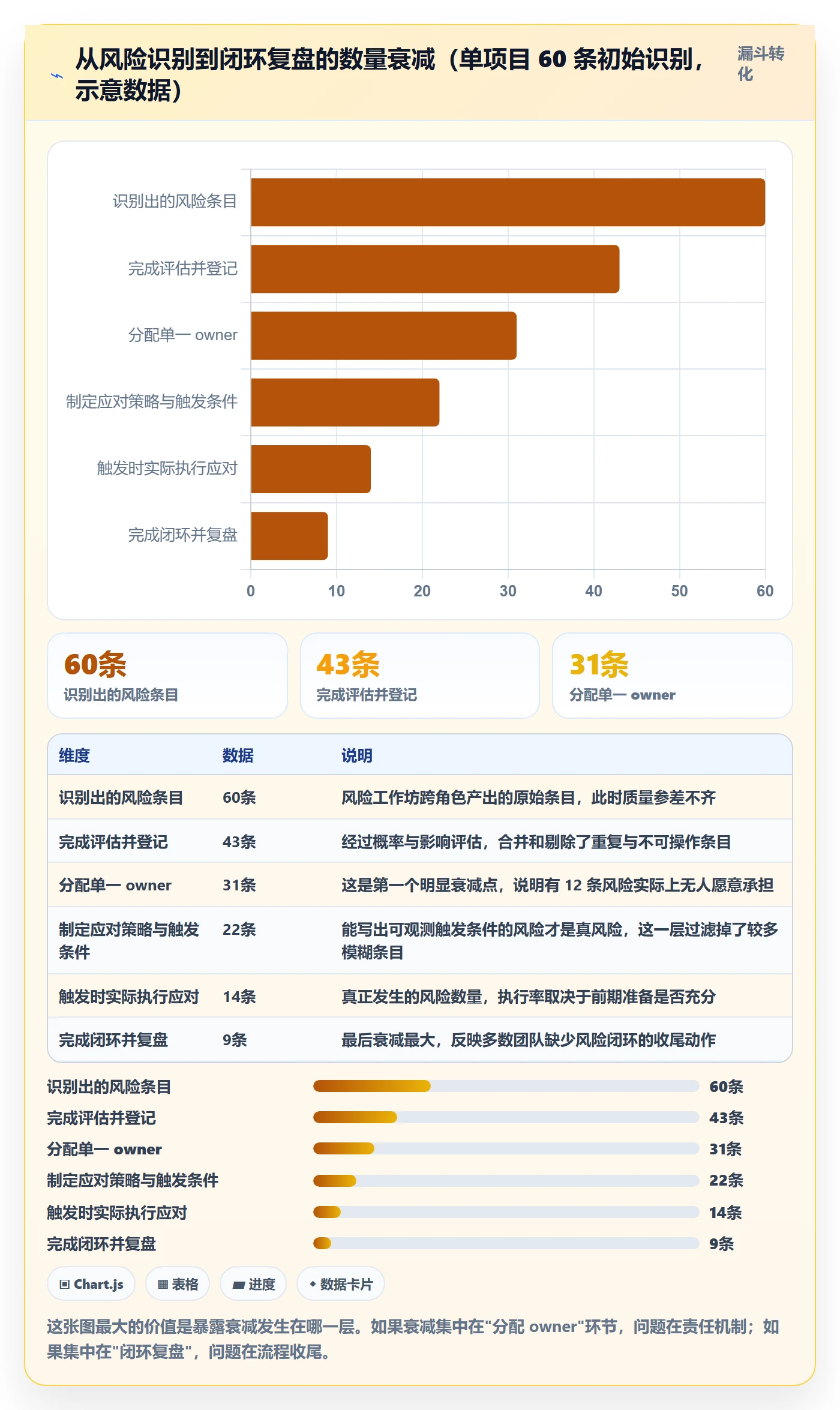

核心原则是每个风险必须有唯一 owner,并且这个 owner 要有处置权限,不能写成大家共同负责。做法上分三步:第一,风险描述必须写成‘如果某条件触发,将导致某具体后果’,避免写成‘接口风险’这类模糊表述;

第二,指派 owner 时优先选能直接调动资源的人,比如接口延迟就指派集成负责人,数据质量就指派数据负责人,而不是统一塞给项目经理;第三,为每条高优先级风险设定触发信号、应对动作和检查日期,在周会上只过这三项,不问‘进展如何’。

一个可用的判断口径是:如果一条风险连续两次周会没有状态变化,就当场升级到项目指导委员会,不能继续挂在册子里。

3. 实施项目里客户频繁提变更,口头一说就要求加功能,主计划完全失控,我该怎么管住变更又不把关系搞僵?

我做的项目里,客户业务负责人在演示会上看到原型,随口就说这里再加个审批流,那边再加个报表,我要是当场拒绝,对方就觉得我们不配合;要是答应,工期和人力全都对不上。我们已经因为这个延期过一次了,现在特别想知道有没有既不伤关系又能管住变更的办法。

关键是建立变更门禁,把‘拒绝’变成‘让他自己选’。具体做法是:所有变更必须走一张影响评估表,写清对范围、工期、人力、风险和验收的影响,并给出两到三个方案,比如本期做、下期做、或替换掉同等工作量的现有需求。然后由客户方的项目负责人签字确认,而不是由实施顾问口头答应。

这样做的依据是,变更管理的难点不在评估,而在让提出方承担取舍成本。可以配合一个缓冲额度规则,比如预留总工期的 10% 到 15% 作为变更缓冲,超出部分必须走合同变更或调整上线范围。关系维护上,话术不要用‘不行’,而是用‘可以,但需要您决定先做哪个、后做哪个’。

4. 主计划做完了,怎么判断这份计划的风险控制是不是真的到位,而不是评审会上大家点头通过就完事?

我们每次启动会都过一遍主计划,评审会上大家一致说没问题,结果执行到中期还是各种爆雷,不是第三方接口没到位,就是关键顾问被别的项目抽走。我开始怀疑评审本身就是走形式,可又不知道用什么标准去检验一份主计划到底靠不靠谱。

用几个可验证的硬指标来检验,而不是靠评审会上的表态。第一,看外部依赖是否都写进了主计划并标注了检查点,比如接口方、数据提供方、客户关键用户,凡是依赖第三方的事项必须有权衡日期和替代方案;第二,看关键角色是否有资源锁定确认,实施顾问、开发、数据工程师在项目周期内的投入比例要有书面确认,不能只写名字;

第三,看缓冲是否量化,关键路径上有没有明确的浮动时间,以及缓冲消耗到多少要触发预警;第四,做一次反向推演,从上线日期倒推,问每个环节最晚什么时候必须完成,如果答案和主计划对不上,说明计划不可执行。

一个简单的判断口径是:如果这份主计划拿给一个没参加启动会的交付经理看,他能在 15 分钟内说出三个最可能出问题的点和对应的应对动作,这份计划的风险控制才算基本到位。

核心关键词

读者评论

谢
谢一凡

做过 ERP 项目经理,看到 187 行甘特图没人更新太有共鸣了。主计划评审时漂亮不代表能控风险,尤其是依赖关系未前置识别,往往比需求变更更致命。风险登记册没有明确 owner,基本等于摆设。

江
江依诺

从 PMO 角度看,文章把主计划定义为四条基线很清晰。但落地难点在变更门禁和缓冲公开,没有这两样,计划很快会退化成滚动清单。甘特图只是视图,治理级里程碑和风险联动才是关键。

郝
郝景行

实施顾问视角:数据清洗第二周取真实样本、第三方接口单独设里程碑,这些做法很实用。UAT 反复通常不是测试问题,而是关键用户投入不足,把参与时间写进资源基线并由客户确认,能减少后期扯皮。

徐
徐雅楠

作为甲方项目负责人,我认同范围基线要写清“本期不含”。很多争议就来自默认以为有、实际没写。验收标准模糊会把最后 20% 拖得很长,启动会上确认验收样本和判据,比后期反复开会有效。

曹
曹思妍

风险可控性和修复成本倍数虽是经验值,具体项目会有浮动,但风险前移的方向没错。分层计划比一刀切更可操作,不过小项目也要避免过度治理,关键还是找到少数高影响依赖并持续跟踪。

文章包含AI辅助创作:主计划最佳实践:实施团队项目规划风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/300294
