项目计划管理方法大全:实施团队项目规划风险控制落地清单

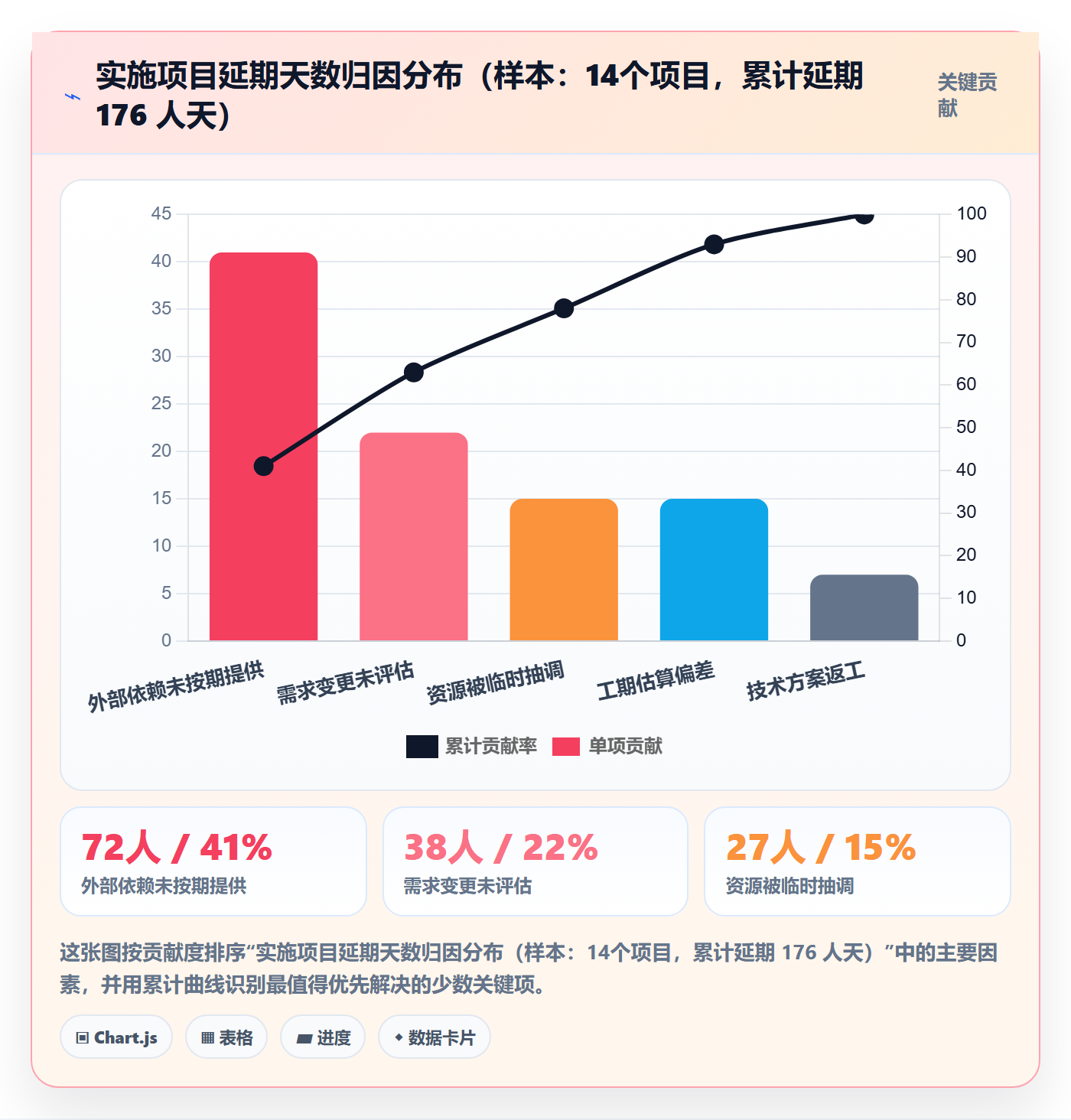

去年年底复盘时,我把手上 14 个实施类项目的档案摊在会议桌上,按"计划文档页数"排了个序,然后对了一下实际延期天数。结果很反常识:计划文档最厚的那三个项目,平均延期 23 天;文档最薄的三个,平均延期 9 天。最厚的一份计划书有 186 页,WBS 拆到第 5 层,甘特图打印出来能铺满半张桌子,但它在上线前两周彻底失效,因为一份第三方接口的联调窗口从头到尾没人确认过。

这件事让我彻底改了对"项目计划管理方法大全"这类命题的看法。方法本身从来不稀缺,WBS、甘特图、关键路径、PERT、敏捷冲刺、里程碑、资源负载,教科书上写得比我清楚。真正稀缺的是判断:这个项目该用哪种方法、拆到多深、谁来维护、什么时候该推翻重来。这份清单不是方法百科,而是我这些年踩过的坑、复盘过的数据、以及一套可以直接拿去用的规划与风险控制落地链路。

一、先给结论:实施团队计划管理的胜负手,不在"方法多",在"判断准"

如果你只想要一句话结论,那就是:实施团队的项目计划,本质是一份"变更成本管理协议",而不是一份"未来预测书"。凡是把计划当成预测书来写的团队,都会在第一次需求变更时陷入"计划失效,补文档,再次失效"的循环。

1. 计划真正要交付的三样东西

我判断一份计划是否合格,只看三件事,不看它有多少页。

  • 基准(Baseline):团队对"什么算完成、什么算延期"有共同定义,而不是各说各话。基准不需要精确到小时,但必须精确到"可争论的粒度"。
  • 风险可见性:计划里能一眼看出哪几个节点是"一旦出事就没救"的。如果一份计划看不出哪里最脆弱,它就没有风险控制功能。
  • 变更成本可控:任何一次变更,团队能在 30 分钟内说出它影响多少工期、多少钱、哪些下游节点要动。说不出,说明计划是装饰品。

这三样东西,和方法的数量没有正相关。我见过只用里程碑清单 + 一张风险表就跑通 8 个月交付的团队,也见过全套 PMBOK 文档却连联调窗口都没锁死的团队。

2. 一个关键判断:规划深度是成本,不是美德

很多项目经理默认"规划越细越专业",这是一个危险的默认值。规划的边际收益是递减的,而边际成本是递增的,每多拆一层 WBS,就多一层维护负担,多一层变更时需要同步修改的地方。

我的经验阈值是:当规划颗粒度细于"单个人 2 天内可完成的动作"时,维护成本会开始超过它带来的可控性收益。实施团队尤其如此,因为你们面对的不是稳定的产品迭代,而是不确定的客户环境和第三方依赖。

项目计划管理方法大全:实施团队项目规划风险控制落地清单

二、真实场景:我复盘过的三类计划失效现场

抽象谈方法没用,我把最典型的三类失效现场还原一下,这三类占了我复盘样本里 80% 以上的延期归因。

1. 场景 A:需求变更型失效

某制造业客户的 MES 实施项目,合同范围写的是"生产报工与工序追溯"。进场第三周,客户分管副总在周会上提了一句"顺便把设备点检也做进去吧,反正都是车间的事"。项目经理口头答应,计划文档没动,团队开始加班。

到第六周,追加需求已经累积到 11 项,原计划的 4 个里程碑全部延期。真正的问题不是客户加需求,实施项目里这几乎是必然的,而是团队没有一条"变更进入计划"的通道。所有变更都以口头形式存在于会议纪要里,既没有影响评估,也没有工期折算。

2. 场景 B:资源抽走型失效

某金融行业的系统迁移项目,实施团队 12 人。项目中期,公司接了另一个更紧急的项目,把团队里两名最熟悉旧系统的工程师抽走支援。原计划里,这两人的工作占据关键路径上的两个节点。

这类失效的特点是完全不可预测,但完全可以预留缓冲。绝大多数实施团队的资源负载计划是"理想态"的,假设所有人 100% 投入、假设不会被抽走。真实的实施团队资源可用率通常在 70%-85% 之间波动。

3. 场景 C:跨部门确认型失效

这是最隐蔽的一类。计划里写的是"6 月 15 日完成与数据中台对接",但没人写清楚"谁在什么时候提供接口文档、谁签字确认联调窗口"。到了 6 月 15 日,双方都认为对方在推进。

我统计过我们团队近两年的延期项目,因为"外部依赖未按期提供"造成的延期,占全部延期天数的 41%,远高于技术问题(约 18%)和估算偏差(约 15%)。

项目计划管理方法大全:实施团队项目规划风险控制落地清单

三、拆解四个常见误区:方法越多,越容易踩的坑

我看过大量实施团队的计划文档,同质化问题非常集中。下面四个误区,几乎每一个实施团队都至少中了两个。

1. 误区一:把方法论当清单勾选

"我们用了 WBS、用了甘特图、用了关键路径,还做了风险矩阵",这句话本身不构成计划质量证明。方法是工具,工具的价值取决于用它解决什么问题。

典型表现:甘特图里每个任务都有开始和结束日期,但没有任何一条依赖关系连线;关键路径算出来了,但没人拿它做资源保护。方法的量变不会带来计划的质变,只有方法被用来做决策才会。

2. 误区二:风险控制被放在计划之后

这是我最想纠正的一条。绝大多数模板的结构是:先做计划,再做风险登记册。这两件事被切开的那一刻,风险控制就已经失效了。

正确的顺序是反过来:识别风险 → 根据风险决定规划深度和缓冲 → 生成计划。风险不是计划的附件,是计划的输入参数。比如你知道某个第三方接口的历史交付准时率只有 60%,那么这条依赖在计划里就应该被单独标为"高风险节点 + 预留缓冲",而不是等出事再补记录。

3. 误区三:把甘特图当进度管理工具

甘特图最被低估的用途是向上汇报和跨部门对齐,最被高估的用途是日常进度管理。原因是甘特图的维护成本高、更新滞后,用它做每日进度跟踪,很快就会变成"图上是绿的,实际是红的"。

我的做法是分工:甘特图管里程碑和依赖关系,每周更新一次;任务级进度用看板或燃尽图管,每天更新。两套视图,服务两拨人。

4. 误区四:追求"一次规划到位"

实施项目的时间跨度通常在 3-12 个月,跨越这么长周期还想一次规划到位,本质是赌博。更务实的做法是分层规划:外层锁定里程碑和交付边界,内层滚动细化 2-4 周的工作。

项目计划管理方法大全:实施团队项目规划风险控制落地清单

四、专业判断逻辑:规划深度到底怎么定

我不相信"标准模板",但我相信可复用的判断逻辑。判断规划深度,用三个变量就够了。

1. 三个判断变量

变量一:不确定性。包括需求冻结程度、外部依赖数量、技术方案成熟度。不确定性越高,越应该做"浅层规划 + 密集滚动",而不是"深层规划 + 一次性冻结"。

变量二:影响面。如果一个节点延期会连带影响 3 个以上下游节点,或者会影响客户验收付款,那这个节点必须单独设缓冲、单独设责任人、单独设检查点。

变量三:变更成本。变更成本高的项目(如已投产系统的迁移),前期规划必须细;变更成本低的项目(如内部工具实施),可以边做边调。

2. 一个可直接套用的决策表

项目特征 推荐规划方式 规划颗粒度 缓冲设置 维护节奏
需求已冻结、外部依赖≤1 个 详细规划为主 拆到 2 人天以内的任务 总工期 5%-8% 每周更新一次
需求部分冻结、外部依赖 2-4 个 分层规划(外层里程碑+内层滚动) 外层到阶段,内层到 2 天任务 关键路径节点 10%-15% 每周更新+双周滚动
需求持续变化、外部依赖≥5 个 里程碑+风险驱动规划 外层到交付边界,内层到 1 周任务 高风险节点 20%-30% 双周滚动+月度重基线
年框类长期实施、范围框架化 阶段式规划 按季度到交付物 按阶段独立设缓冲 每季度重规划一次

这张表我用了三年,最大的价值不是告诉你该怎么做,而是明确告诉你什么情况下不该细拆。很多团队的问题不是不会拆,而是不该拆的时候拆了。

3. 一个反直觉的操作:给不确定性留"不规划区"

我在做高风险项目时,会刻意留出一段"不规划区",某几个下游模块的具体计划,直到上游依赖明确后才开始做。这不是拖延,而是避免制造一份注定要被推翻的计划,从而避免消耗团队对计划的信任。

计划的信任度是有限的资源。每推翻一次计划,团队对下一次计划的重视程度就下降一分。与其做三份会报废的详细计划,不如做一份粗略但能站住的外层框架。

四、专业判断逻辑:规划深度到底怎么定

五、7 种核心规划方法:什么时候用,什么时候别用

下面这七种方法,我按"实施团队真实用得上"的顺序排列,每种都给出适用和不适用场景。请注意,我几乎对每种方法都标注了"不适用",因为过度使用比不会使用更常见。

1. WBS 工作分解结构

一句话定位:把交付范围拆成可估算、可分配的工作包。

适用场景:范围相对清晰、需要在团队内部分配责任、需要做工时估算的项目。WBS 最大的价值其实是暴露"没人认领的工作",很多遗漏都是在拆解过程中发现的。

不适用场景:需求还在快速变化、拆解结果一周内就会失效的项目;纯探索型的 POC 阶段;团队人数少于 5 人且沟通成本极低的场景。

实施团队落地要点:拆到"一个人能独立完成、能明确判定完成"的层级就停。WBS 编号要和任务系统里的任务 ID 对应起来,否则它只是一份 Excel。

2. 甘特图

一句话定位:把时间、依赖、里程碑可视化,主要用于对齐而非跟踪。

适用场景:需要向客户或上级展示整体节奏;存在多条并行工作流需要协调;依赖关系复杂、需要提前发现冲突。

不适用场景:任务粒度小于半天的高频迭代;团队人数少于 5 人、沟通靠一句话就能完成的情况;把甘特图作为唯一的进度跟踪工具。

实施团队落地要点:甘特图里的依赖连线比日期重要得多。一张没有依赖连线的甘特图,只是一张排期表。

3. 关键路径法(CPM)

一句话定位:识别出决定项目总工期的那条任务链,把资源保护集中在它身上。

适用场景:工期紧张、资源有限、需要做出"砍哪个任务"决策的项目。关键路径的真正用途是告诉你哪些任务可以延,哪些不能延。

不适用场景:任务之间没有严格先后关系、可以高度并行的工作;团队里只有 2-3 人、每个人都同时在做多个任务的情况(此时关键路径每天都在变,算出来也没用)。

实施团队落地要点:关键路径一旦识别,要明确"关键路径上的任务不允许临时插队"。这一点必须在项目启动会上讲清楚,否则关键路径就是一纸空文。

4. PERT 估算

一句话定位:用乐观、最可能、悲观三个值来估算工期,处理高度不确定的任务。

适用场景:首次实施的新系统、没有历史数据的第三方集成、跨组织协作环节。这些任务用单一估算值几乎必错。

不适用场景:有充分历史数据、团队做过三次以上的同类任务;只需要粗略排期的早期阶段。

实施团队落地要点:PERT 的价值不在计算出的期望值,而在让团队把"悲观值"说出来。多数团队在估算时只报乐观值,PERT 强制暴露风险区间。

5. 敏捷冲刺规划(实施团队的"有限敏捷")

一句话定位:以固定周期滚动规划近期工作,用短周期吸收不确定性。

适用场景:需求持续变化、客户愿意参与双周评审、团队有一定自组织能力的项目。

不适用场景:合同约定了固定交付物和固定日期的强约束项目;客户方无法按周期参与验收的情况。

实施团队落地要点:实施团队不要照搬产品团队的敏捷。我建议的"有限敏捷"是:外层保留里程碑和合同边界,内层用双周冲刺推进。冲刺目标服务于里程碑,而不是各跑各的。

6. 里程碑计划

一句话定位:用最少的节点表达项目的关键承诺,主要用于对齐和汇报。

适用场景:几乎所有项目。里程碑计划是我认为投入产出比最高的一种计划形式,只需要十几个节点,就能让所有干系人对齐。

不适用场景:把里程碑当成唯一管理手段,缺少中间层的过程控制。里程碑密度过低(间隔超过 6 周)时会失去预警功能。

实施团队落地要点:里程碑必须有明确的"完成定义"和"验收人"。没有验收人的里程碑,只是一个日期。

7. 资源负载计划

一句话定位:把任务分配到具体的人和时间段,检查是否出现超载。

适用场景:团队规模超过 8 人、存在多人共享、需要向上申请增援的项目。

不适用场景:团队规模小、成员技能高度重叠、任务可以灵活互换的场景。

实施团队落地要点:按70%-85% 的可用率做负载规划,而不是 100%。剩下的 15%-30% 要留给支援其他项目、客户临时沟通、以及不可预见的插单。这一条我建议写进团队规范里。

项目计划管理方法大全:实施团队项目规划风险控制落地清单

六、风险控制:嵌入规划流程的五道防线

前面说过,风险控制不该独立成章。下面这五道防线,是按时间顺序嵌在规划流程里的,每一道都有明确的触发时机和产出物。

1. 第一道防线:规划阶段的风险识别(在 WBS 完成当天做)

时机很关键:WBS 拆完当天就做风险识别,不要等到计划定稿。因为这时候团队对任务细节的记忆最清晰,能说出"这块我不确定"的机会最大。

我用的识别方法是按固定维度过一遍,而不是靠头脑风暴。五个维度:外部依赖、人员能力、客户配合、技术方案、合规与环境。每个维度下问三个固定问题,通常 40 分钟能覆盖一个中型项目的全部风险。

2. 第二道防线:风险分级与应对策略矩阵

风险分级不要用"高/中/低"这种模糊标签,那会导致所有风险最终都被标成"中"。我用的是概率 × 影响天数 = 暴露值,按暴露值排序,取前 5 项进入重点管理。

概率区间 影响 ≤3 人天 影响 4-10 人天 影响 >10 人天
高(>60%) 接受,日常监控 减轻,指定责任人 规避,调整计划
中(30%-60%) 接受,例行记录 减轻,设置触发条件 减轻+转移,预留缓冲
低(<30%) 接受,不单独跟踪 监控,纳入周会 制定应急方案备用

这张矩阵的价值在于它强制给出动作,而不只是给出评级。"高风险"三个字没有行动含义,"规避,调整计划,由交付经理在 T-14 天前完成"才有。

3. 第三道防线:风险登记册的维护节奏与责任人

风险登记册失效的最常见原因是"没有维护节奏"。我见过很多登记册创建于项目启动会,最后一次更新也是那天。

我的规范是:每周例会前 24 小时更新一次,每两周做一次全量复审。责任人必须是人名,不能是部门。字段结构我建议按下面的方式固定下来,放在任务系统里而不是 Excel 里,否则一定会失联。

风险登记册字段结构(示例)
id: RSK-014

title: 客户数据中心网络割接窗口未确认

category: 外部依赖

probability: 0.6 # 概率 0-1,对应"中高"

impact_days: 12 # 影响工期,单位:人天

exposure: 7.2 # 暴露值 = probability × impact_days

trigger: 割接窗口确认函未在 T-14 天发出

response_strategy: 规避

response_action: 由交付经理在第 3 周前锁定窗口,备选方案为夜间割接

owner: 交付经理-张工

review_cycle: 每周三项目例会

status: open

4. 第四道防线:变更请求的风险评估流程

变更不可怕,没有评估通道的变更才可怕。我给团队定的规则很简单:任何变更,必须在 2 个工作日内给出"工期影响 + 成本影响 + 下游节点影响"三项评估,否则不予排期。

这条规则的妙处在于它不需要项目经理做恶人。不是"我不同意加需求",而是"我需要三项评估才能排进去"。客户通常会理解,团队也不用靠加班消化。

项目计划管理方法大全:实施团队项目规划风险控制落地清单

5. 第五道防线:项目例会上必须问的 5 个风险问题

例会最容易变成进度汇报会。我固定了五个问题,每个不超过 3 分钟,加起来 15 分钟就能完成风险巡检。

  1. 上周识别的高暴露值风险,状态有变化吗?触发条件出现了吗?
  2. 未来两周内,有哪些节点依赖外部方(客户、第三方、其他部门)提供东西?确认了吗?
  3. 关键路径上的任务,有没有出现停滞超过 3 个工作日的情况?
  4. 有没有新出现的"我们知道但还没写进登记册"的问题?
  5. 有没有哪个任务,负责人心里觉得"我可能做不完",但没说出来的?

第五个问题最有效,也最难问出来。我通常会在例会结束后单独问几个人,比在会上一对多问效果好得多。

七、落地清单:可以直接抄走的检查表

清单的价值在于"谁、在什么时间、检查什么"三要素齐全。只有条目名称的清单,等于没有清单。

1. 项目启动前必须确认的 5 件事

  1. 交付边界:合同或工作说明书里明确"不包含什么",由项目经理在启动会前书面确认。
  2. 验收标准:每个里程碑的完成定义和验收人姓名,写进计划文档首页。
  3. 关键外部依赖清单:列出所有需要外部方提供的东西、提供时间、对方责任人。
  4. 资源可用率:团队成员在本项目上的实际可投入比例,由各自主管确认。
  5. 变更通道:客户方和团队方各自的变更提出人,以及评估时限。

2. 规划阶段检查清单(12 项)

序号 检查项 责任人 完成时限
1 交付边界书面化,且客户确认 项目经理 启动会后 3 个工作日
2 WBS 拆到可估算、可分配层级 技术负责人 启动会后 5 个工作日
3 每个工作包有唯一责任人 项目经理 与 WBS 同步
4 里程碑清单完成,含完成定义与验收人 项目经理 启动会后 5 个工作日
5 关键路径已识别,且路径任务在系统中标记 技术负责人 WBS 完成后 2 天
6 高风险任务使用 PERT 或区间估算 技术负责人 估算阶段
7 各节点缓冲已分配,且总量可追溯 项目经理 计划定稿前
8 资源负载检查完成,无单人超载超 110% 项目经理 计划定稿前
9 外部依赖清单完成,每项有对方责任人 项目经理 启动会后 5 个工作日
10 风险登记册建立,前 5 项高暴露风险已定应对策略 项目经理 启动会后 7 个工作日
11 变更评估流程已与客户对齐并书面确认 项目经理 启动会后 7 个工作日
12 计划已同步至所有干系人,并留存确认记录 项目经理 计划定稿后 2 个工作日

3. 风险控制阶段检查清单(10 项)

  1. 风险登记册最近一次更新时间不超过 7 天。
  2. 高暴露值风险(暴露值 ≥ 5)均有具名责任人和应对动作。
  3. 每项风险的触发条件已明确到"可被观察到的事件",而非模糊描述。
  4. 未来两周内到期的外部依赖项,已逐一确认并提供状态。
  5. 关键路径任务无停滞超过 3 个工作日的情况。
  6. 本周新出现的风险已登记,未登记的已说明原因。
  7. 变更请求的评估时限达标率≥ 90%(2 个工作日内给出评估)。
  8. 已批准变更已同步更新至计划、资源负载和下游节点。
  9. 缓冲消耗情况已记录,单节点缓冲消耗超过 50% 时有预警。
  10. 里程碑完成定义有验收人签字或书面确认记录。

4. 项目进行中每周风险自查(5 分钟版)

这一版是给技术负责人和核心成员自用的,不需要项目经理组织,自己过一遍就够了:这周有哪件事,我是"心里没底但没说出口"的?下周有哪个环节依赖别人给东西?我手上的任务里,哪个已经开始拖了?如果客户明天提一个新需求,我知道该怎么评估影响吗?团队里有没有人已经连续加班超过 5 天?

项目计划管理方法大全:实施团队项目规划风险控制落地清单

八、工具承载:清单为什么必须落在系统里,而不是文档里

这是我踩过的一个大坑。早年我用 Excel 做风险登记册和检查清单,效果最好的一次也只坚持了 6 周。原因是文档是静态的,而计划和风险是动态的,两者之间存在结构性矛盾。

1. 文档承载的三个断点

第一个断点:计划文档和任务执行分离。任务状态在系统里,计划日期在文档里,两边一旦不同步就没人知道该信哪一个。

第二个断点:风险登记册没有触发机制。文档里的风险条目不会被自动提醒,只有人主动想起来才会去看。

第三个断点:变更影响评估没有可追溯的链路。评估过程散落在邮件、群消息、会议纪要里,下次遇到同类变更无法复用。

2. 什么样的承载方式能解决这些问题

我的判断标准有三条:任务、计划、风险三者同源;风险条目能挂载到具体任务或里程碑上;变更评估记录可查询、可复用。

以 PingCode 为例,我们在一次涉及 100 人以上组织、跨越三个交付团队的系统迁移项目中,把 WBS 工作包、里程碑、风险条目全部放在同一套项目结构里。风险条目直接关联到受影响的任务,当那个任务的状态停滞超过设定阈值时,风险条目会被自动推到项目视图首屏。这一步的直接效果是:风险从"需要主动想起来"变成"被动推送到眼前",我们的风险复审漏检率从大约 30% 降到了 10% 以内。

另外两个在我们选型中权重很高的点是:一是支持私有化部署,这对金融、制造这类有数据不出域要求的客户几乎是硬门槛;二是支持 Jira 的平滑迁移,我们从原有工具迁移过去时,保留了历史任务、字段映射和看板结构,迁移期间没有出现任务丢失,团队几乎没有学习断档期。对于需要做工具国产替代的中大型组织,这是我认为目前少数能同时满足"私有化 + 迁移平滑 + 计划与风险同源"三个条件的选项。

需要说明的是,工具解决的是"承载和提醒"问题,解决不了"判断"问题。如果你连风险触发条件都写不出来,换成任何系统都不会自动变好。先有清单和判断逻辑,再选工具,顺序不能反。

项目计划管理方法大全:实施团队项目规划风险控制落地清单

九、不同情况下的行动建议

方法和清单都是通用的,但行动顺序必须按你的实际情况来决定。下面四种情况,我给出不同的起步动作。

1. 情况一:3-10 人小团队,项目周期 3 个月以内

不要上一整套流程。你的第一步只需要三样东西:一份不超过 15 个节点的里程碑清单、一张前 5 项风险的登记表、一个每周 30 分钟的固定例会。WBS 和资源负载计划可以暂时不做,因为团队小到沟通成本本身就很低。

判断标准:如果你发现延期原因集中在"忘记做某事"而不是"没协调好",说明你需要的是清单,不是体系。

2. 情况二:跨部门或跨组织项目,协调方超过 3 个

第一步是把外部依赖逐条写出来,并为每一条指定对方责任人。这一步做完,你的延期风险会立刻下降一大截,根据我的样本,外部依赖问题贡献了 41% 的延期天数,而它恰恰是最好管理的一类风险,因为它只需要"写清楚谁在什么时候给什么"。

第二步是把甘特图作为对齐工具用起来,重点画依赖连线,而不是排日期。

3. 情况三:需求持续变化、客户频繁加需求

第一步不是加强规划,而是建立变更评估通道。在通道建立之前,做再细的计划都会被冲垮。评估通道的具体规则参考前面第四道防线:2 个工作日内给出工期、成本、下游节点三项评估。

第二步是把规划方式改成"外层里程碑 + 内层双周滚动",接受计划会变这个事实,把管理重心从"防变化"转向"消化变化"。

4. 情况四:100 人以上组织、多项目并行、有合规或私有化要求

这时候个人清单已经不够了,需要的是组织级的统一承载和统一节奏。重点是三件事:所有项目的风险登记口径统一、跨项目的资源负载可见、以及变更评估流程标准化。

工具层面,这类组织需要同时考虑数据不出域(支持私有化部署)、历史数据迁移平滑度(从既有工具迁移不中断产能)、以及计划与风险是否同源。这也是我在前面把 PingCode 单独拿出来说明的原因,它主要面向中大型企业及 100 人以上组织,私有化部署和 Jira 平滑迁移这两点是这类组织的常见硬需求。

十、不同情况下的取舍:哪些必须抓,哪些可以放

资源永远是有限的。我列了一张取舍表,明确在什么情况下可以放心地放弃某些标准做法。

情况 必须抓 可以放 放弃的代价
3-10 人小团队 里程碑清单、风险前 5 项、固定例会 WBS 五层拆解、资源负载计划、PERT 估算 几乎无代价,沟通成本低可替代这些工具
高变更项目 变更评估通道、双周滚动规划、缓冲管理 详细甘特图、一次性冻结的完整 WBS 向上汇报的视觉呈现会弱一些,但可控性更强
强合规项目 文档留痕、验收签字、私有化部署 敏捷冲刺、团队自组织排期 团队自主性下降,响应速度变慢,需用流程效率弥补
资源紧张、多项目并行 资源负载计划、关键路径保护、优先级排序 任务级精细估算、个性化看板 估算精度下降,但资源冲突的可见性更重要
首次实施的新系统 PERT 估算、风险高暴露项重点管理、方案验证节点 固定工期承诺、精确到天的排期 客户期望管理难度上升,需要提前沟通

这张表里我最想强调一行是"强合规项目"。很多团队在合规要求下被迫保留大量文档,同时又想套敏捷,结果两头都做不扎实。我的建议是承认约束,不要在合规项目里追求敏捷,而是用流程效率去弥补响应速度。

项目计划管理方法大全:实施团队项目规划风险控制落地清单

十一、常见问题

1. 小团队到底要不要做完整的项目计划管理?

不要。10 人以下的团队,做完整流程的维护成本会超过收益。你需要的是"最小可用组合":里程碑清单、风险前 5 项、每周固定例会。这三样能在 2 小时内建立起来,覆盖 80% 的计划失效场景。剩下的 20%,等团队规模上去之后再补。

2. 需求频繁变更时,计划怎么维护?

三个动作:一是把计划分成外层(里程碑,相对稳定)和内层(双周滚动,频繁调整);二是建立变更评估通道,没有三项评估的变更不排期;三是给高风险节点留 20%-30% 的缓冲。不要试图让计划追上变化,要让变化进入计划的通道。

3. 跨部门项目,怎么让计划对别人也有约束力?

关键是把"计划"转化为"承诺"。具体做法:每个与你协作的部门,在计划里都要有一个具名的对接人和一个明确的交付时间,并且这个时间要经过对方确认(邮件或系统里确认即可)。没有确认的时间点,只是你的期望,不是对方的承诺。

4. 哪些"最佳实践"其实不适合实施团队?

我列三个:一是全量敏捷冲刺,实施项目通常有合同固定的交付边界,纯敏捷会导致边界失控;二是 100% 资源负载规划,实施团队的资源可用率本就是波动的,按 100% 排必然超载;三是五层以上的 WBS 拆解,实施项目的不确定性决定了深层拆解大概率会被推翻。

5. 风险登记册总是没人维护怎么办?

先检查两件事:风险条目有没有具名责任人;风险有没有触发条件。如果责任人是部门、触发条件是"可能出问题",那这份登记册从一开始就没法维护。把这两项改掉之后,再把登记册从文档搬到任务系统里,维护率通常会有明显改善。

6. 计划做多细才算合适?

一个可操作的判断标准:如果某个任务的粒度细于"单个人 2 天内能完成",它就不该出现在计划的第一层。另一个判断方法:问自己"如果这个任务延期了,我会不会为它单独开一个协调会",如果不会,就不用拆到那么细。

结尾:从"做了计划"到"计划有用"

回到开头那个 186 页计划书的项目。它失败的真正原因,不是方法用错了,而是把大量精力花在了"把计划做完整"上,却没有花 30 分钟去确认一个第三方接口的联调窗口。计划管理的价值从来不在文档本身,而在团队对基准和风险的共识。

我的核心判断可以归结为三点。第一,规划深度要跟着不确定性走,不确定性越高,越要浅层规划加密集滚动。
第二,风险控制必须嵌入规划流程,风险是计划的输入参数,不是计划的附件。
第三,清单必须精确到"谁、在什么时间、检查什么",否则它只是漂亮的排版。

如果你现在就要动手,我建议的顺序是:今天先挑出当前项目里 5 个最可能让你延期的风险,为每一个写下具名责任人和触发条件;这周把变更评估通道和客户对齐,明确 2 个工作日的评估时限;下周从本文的规划检查清单里挑 3 项立即执行,我推荐的 3 项是"外部依赖清单""里程碑完成定义与验收人""每周风险五问"。

不要一次上完所有方法。计划管理的成熟度是长出来的,不是装上去的。先让团队体会到"按这个清单做,确实少踩了一个坑",再谈体系化。

常见问题解答(FAQ)

1. 实施团队做项目计划,到底该用甘特图还是敏捷冲刺?

我在一个十人左右的实施团队做交付负责人,老板要求我出计划,但我看网上教程一会儿讲甘特图一会儿讲敏捷冲刺,我甚至分不清这两个是不是对立的。上次我按甘特图排了三个月的计划,结果第二周客户就加了两个需求,整张图直接废掉,团队也开始不信计划了。

两者不是对立的,区别在于你承诺的颗粒度。判断依据很简单:如果需求边界基本清晰、交付物要按合同节点验收,用甘特图锁定里程碑和关键路径,但只把未来两到三周的任务拆到人天级,之后的阶段只写目标不写任务;如果需求本身还在探索,就用敏捷冲刺,按两周一个迭代滚动规划。

实施团队的常见做法是混合:外层用里程碑甘特图对齐客户和商务,内层用冲刺计划管研发实施排期,甘特图每两周随迭代结果更新一次。有个量化口径可以参考,两周迭代内任务拆解准确率能做到85%以上就算合格,低于这个数说明拆解颗粒度或需求理解有问题,先别急着加人。

2. 项目计划做得很细但执行总是延期,问题出在哪?

我排计划的时候已经很细了,每个任务都写了开始结束时间,还挂到了某项目管理平台里,但每周复盘都发现进度落后。团队说计划不合理,我觉得是他们执行不到位,互相扯皮。我怀疑是不是我漏了什么关键环节,但又说不上来到底缺哪一块。

大多数情况下不是执行问题,而是计划里没有资源负载校验和风险缓冲。你可以先做两个检查:第一,把所有任务按责任人拉一张负载表,看有没有同一周被排了超过100%工时的人,实施团队里一个人同时挂三四个项目是延期第一大原因;

第二,看关键路径上有没有预留缓冲,如果每个任务都按最乐观工期排、任务之间零间隙,那延期是必然的。可执行的做法是给关键路径末端加总工期15%到20%的缓冲,并且缓冲不分配给具体任务,由项目经理统一管控。

另外每周复盘不要只问完成了没有,要问本周实际投入工时和计划工时的偏差,偏差连续两周超过20%就说明计划基准本身失真了,得重新基线化而不是继续追责。

3. 风险控制清单到底要写哪些条目,才不是走形式?

公司要求每个项目启动前交一份风险登记册,我照着模板填了十几条,结果评审的时候被说太泛,什么供应商延期、需求变更,全是套话。我确实不知道该怎么写出真正有用的风险条目,写完也没人看,感觉纯粹是交作业。

问题不在条目数量,而在于每条风险有没有绑定触发条件和责任人。判断一条风险是否有效,用三个标准检验:能不能说出具体的触发信号,比如客户方接口人连续两周未回复确认邮件,而不是笼统的沟通不畅;有没有明确的应对动作和触发阈值,比如接口人超期三天即升级到双方项目经理例会;有没有唯一责任人,不能写团队共同负责。

落地时建议数量控制在8到12条,其中至少3条是实施团队高频风险,也就是需求变更、关键人员被抽调、客户环境或数据不具备。维护节奏上,风险登记册不要等项目结束才更新,固定放进每周例会前十五分钟过一遍,状态有变化的才改,没有变化的标注无变化即可,这样单次维护成本能压到十分钟以内。

4. 只有三五个人的小团队,要不要做完整的项目规划流程?

我们团队一共五个人,同时跑两三个小项目,我看大公司的流程又是立项又是评审又是风险登记册,感觉照搬会把人累死。但不做吧,又经常出现任务漏掉、客户催进度时没人说得清状况。我想知道小团队到底该保留哪些动作,砍掉哪些。

小团队要做的是流程的最小可用集,不是完整裁剪版。保留四件事就够了:一份里程碑计划,只写对外承诺的交付节点和验收标准,不超过一页;一张任务看板或任务列表,每个任务有唯一负责人和截止日;每周一次三十分钟的进度对齐,只讨论偏差和阻塞,不逐条汇报;一份精简风险清单,五到八条即可。

可以砍掉的是详细的工作分解到三级以上、独立的变更控制委员会、以及多轮文档评审。判断标准是看这个动作有没有人在用:如果一份文档写完只有项目经理自己看,就说明它不产生约束力,应该直接去掉。

小团队真正的风险不是流程不够,而是关键人单点依赖,所以每周对齐会上要额外确认一件事,就是每个人的任务有没有第二个人知道上下文,没有的话要当场指定替补。更重要的是流程要随人数扩张而升级,团队超过八人或者同时跑四个以上项目时,再补上基线管理和变更评估流程。

核心关键词

读者评论

周
周佳宁

干了六年实施,看到"外部依赖未按期提供占延期41%"这条直接对上了。我们也是联调窗口没人签字确认,到日子两边都以为对方在推进。文中把外部依赖责任人列进第一优先级,这点比讲一堆方法论实在。唯一想补充的是,接口文档提供方最好写进合同或会议纪要,否则内部催根本推不动。

谭
谭佳宁

个项目的样本量不大,结论不能算普适,但"规划深度要跟着不确定性走"这个判断逻辑是站得住的。那张决策表我打算拿去对照一下手上项目的缓冲比例,我们目前基本是拍脑袋定10%,没按外部依赖数量分档。滚动规划那条也提醒了我,节奏一乱效果就衰减。

白
白舒然

最认同"计划的信任度是有限资源"。我们团队去年推翻过两次详细计划,现在开计划评审会大家明显敷衍了。给不确定性留不规划区这个操作,一开始客户可能觉得你不专业,但确实比交一份注定报废的186页文档强。甘特图管里程碑、看板管日常这个分工也实用。

文章包含AI辅助创作:项目计划管理方法大全:实施团队项目规划风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/300119

赞 (0)
飞飞飞飞
项目规划如何做好子计划?实施团队风险控制与操作步骤
上一篇 39分钟前
项目规划工作计划全流程:实施团队风险控制与一文讲清
下一篇 37分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
