项目规划主计划教程:研发团队流程优化,避坑指南

2023 年我接手一家 140 人规模 SaaS 公司的研发流程改造,第一周做了件很得罪人的事:把过去 6 个季度的项目计划文档全部拉出来,逐个比对里程碑的承诺日期和实际交付日期。结果是 41 个里程碑里 29 个延期,平均延期 11.4 天,但真正因为「技术方案做不出来」而延期的只有 4 个。剩下 25 个,原因集中在三件事:需求中途插进来、跨团队依赖没落地、里程碑到了那天才发现根本没人定义过什么算完成。

这份盘点让我确认了一个判断:研发主计划失效,绝大多数不是执行层的问题,而是计划系统本身缺了三样东西,基线、变更成本、依赖可见性。后来我把这套改造方法在两家公司、四种团队规模里跑过一遍,有成功的部分,也有三个至今没解决干净的遗留问题。这篇文章就是那次改造的完整方法论,包括框架、7 步操作、8 个高频坑、可直接复制的模板字段,以及我在真实场景里做过的取舍。

一、先给结论:研发主计划真正要解决的是三个问题

先把我最核心的判断放在前面,后面所有内容都是围绕这三条展开的。

1. 主计划的价值在「变更时刻」体现,不在「制定时刻」

很多人评估一份主计划好不好,看的是它有多完整、多详细、多漂亮。我在实际带项目时用的是完全相反的标准:当有人拿着一个新需求走到你面前,你能不能在三分钟内告诉他「插进来会挤掉什么」,这才是主计划的价值。

一份躺在共享盘里、只有立项时才被打开的甘特图,不管画得多精细,它的实际价值是零。因为它没有改变任何一个决策时刻的信息结构。我这几年反复跟团队讲一句话:主计划不是控制工具,它是让取舍提前发生的装置。

2. 计划的精确度不等于有效性

我见过一个团队把任务拆到 0.5 人天粒度,计划表有 400 多行,结果延期依然严重。原因很简单:精确度提升的是「看起来可控」的错觉,而不是真实的可控性。研发工作的不确定性来自需求和技术方案,不来自任务分解粒度。

真正有效的主计划,是在正确的层级上保持正确的粗糙度:范围层要清楚,里程碑层要有出口标准,任务层要留给团队自己排。把三个层次混在一起做细,等于用战术的勤奋掩盖战略的模糊。

3. 流程优化要围绕「流动」而不是「利用率」

这是我最想纠正的一个认知偏差。很多研发负责人盯的是「每个人是不是都在满负荷干活」,但人员利用率接近 100% 的团队,交付周期通常是最长的。因为高利用率意味着队列里没有缓冲,任何一个环节的波动都会直接传导到交付日期。

我建议的替代指标是流动效率(有效工作时间 ÷ 交付周期总时长)和交付周期本身。这两个指标改善,才是真的流程优化,而不是把大家排得更满。

项目规划主计划教程:研发团队流程优化,避坑指南

二、背景与真实场景:为什么「计划做完就废」是系统性的

这一节我用三个我实际处理过的场景来说明,主计划是怎么一步步被架空的。每个场景都附带我当时的处理动作和后续数据。

1. 场景一:需求插单,没有价格的需求就是无限需求

那家 SaaS 公司的产品经理有一个习惯:想到一个功能,直接在企业微信上找研发负责人说「这个挺重要的,能不能这个版本带上」。研发负责人也不好拒绝,因为对方确实有业务理由。

问题不在于插单本身,而在于插单没有价格。我统计过一个季度里这类口头插单共 38 次,平均每次占用 3.2 人天,但团队从来没有一次说过「那 X 功能就出局了」。结果就是范围只增不减,所有新增需求都靠加班和压缩测试来吸收。

我的处理方式不是禁止插单,而是给插单定价。具体做法是:任何影响当前迭代范围的新需求,必须填写一张变更单,写清楚「新增什么、挤掉什么、谁批准」。实施后第一个月,插单次数从 38 次降到 11 次。降下来的不是需求本身,而是那些「其实没那么重要但顺口一提」的需求。

2. 场景二:依赖黑洞,前端等后端,后端等运维

这个坑我在几乎每一个超过 60 人的研发组织里都见过,只是表现形式不同。当时我们有一个版本延期了 9 天,复盘时才发现:前端在等后端接口,后端在等运维的环境,运维在等采购的服务器,而采购单在一个不在任何人看板上的审批流程里卡了 5 天。

关键在于,这四段等待里没有一段是非法的。每个人都按自己的节奏在做事,只是没有任何一个地方把这四条依赖串起来看。项目计划里写的是「接口联调:3 月 14 日 – 3 月 20 日」,但这行字背后需要的环境准备,一个字都没提。

后来我强推了一张依赖跟踪表,只要求填四个字段:依赖方、被依赖方、需要什么、什么时间点必须交付。全公司填了 27 条跨团队依赖,其中 8 条被标记为高风险。这 8 条在版本中期就暴露出来并提前处理了,那一版最终只延期 2 天。

3. 场景三:里程碑变成汇报节点,而不是交付节点

最隐蔽的一个坑。我们的项目计划里写着「4 月 30 日:核心模块开发完成」。到了 4 月 30 日,研发负责人在周会上说「基本完成了,还有几个小问题在收尾」。

然后这个词「基本完成」又出现了三次,一直到 5 月 28 日才真正可测。这中间没有人说谎,但整个组织对一个里程碑是否达成,缺少可判定的标准。我当时问了一个问题让会议室安静了几秒:「核心模块开发完成,到底是指代码提交完了,还是自测通过了,还是可以给测试接入了?」三个人给了三个答案。

4. 一个 140 人团队的完整季度记录

我把改造前后各两个季度的台账做了归一化整理,这是后面所有数据的来源。需要说明的是,规模差异、业务类型差异会显著影响绝对值,所以下面这些数字应该看趋势和相对关系,不要直接当作基准线套用到你的团队。

项目规划主计划教程:研发团队流程优化,避坑指南

三、拆解常见误区:五个我踩过或看着别人踩过的坑

下面这五个误区,按我见过的发生频率排序。每一个我都写清楚它是怎么被误当成正确做法的。

1. 误区一:把估算当承诺

这是研发和业务之间最大的信任裂痕来源。典型过程是这样的:团队做估算时说「大概 12 人天」,传到负责人那里变成「12 天能完成」,传到老板那里变成「两周后上线」,传到客户那里变成「合同约定的交付日期」。

每传一层,不确定性就被削掉一点,最后变成一个确定的日期。等到实际用了 19 天,所有人都会认为团队「估不准」,但真正的问题是估算区间在传递过程中被抹掉了。

我的处理方式是:所有对外承诺只用 P80 区间,不用点估值。团队内部排期用 P50 区间。这个改动花了不到两天,但后面两个季度里,「承诺日期」和「实际日期」的偏差纠纷减少了绝大部分。

2. 误区二:计划做得越细越好

500 行的甘特图看起来很有安全感。但要注意一个事实:计划越细,维护成本越高,而维护成本高的计划,通常会被放弃维护。我见过太多团队在立项时花两周做详细计划,上线三周后这份计划就再也没人打开过。

我的建议是分层控制精度:主计划只到里程碑和交付物级别,迭代计划到需求项级别,任务分解交给团队自己在工具里排。三层各自更新频率不同,主计划月度滚动,迭代计划按迭代滚动,任务随时更新。

3. 误区三:敏捷就不要主计划

这个误解在敏捷转型期的团队里特别常见。有人把「响应变化」理解成「不要计划」,于是丢掉了一切基线,团队只剩下一堆迭代待办。

但敏捷宣言说的是「响应变化 高于 遵循计划」,不是「取代计划」。没有主计划的敏捷团队,变化成本会变得不可见,于是所有变化都看起来是免费的。而一旦变化看起来免费,它就会无限供应。

4. 误区四:上了工具流程就通了

我见过一个团队同时用四种工具:需求在一处、任务在一处、缺陷在一处、工时在一处,靠人手同步。每周有一场会专门用来对齐这些工具里的数据。这种状态最危险的信号不是效率低,而是团队已经习惯了「对齐数据」这件事本身,把它当成正常工作的一部分。

工具确实重要,但顺序不能反。先定义清楚状态流转和出口标准,再选工具去承载它。反过来的话,你只是把混乱数字化了。

5. 误区五:用工时和加班衡量流程改进

工时是最容易采集、也最容易误导的指标。一个团队人均工时从 8 小时降到 7 小时,可能是效率提升,也可能是任务分配变松了,甚至可能是大家不再认真记录工时。

我推荐的替代指标组合是:交付周期(从需求进入到可发布)、流动效率、缺陷逃逸率、里程碑达成率。这四个指标共同构成一个不太容易被单点优化的约束系统。

项目规划主计划教程:研发团队流程优化,避坑指南

四、专业判断逻辑:研发主计划的四层结构

这是我用得最久的一套框架,也是我在两个完全不同行业的团队里验证过可用的部分。核心思路是:主计划不是一个文档,而是四个相互咬合的层次,每一层有自己的输入、输出和决策点。

1. 第一层:需求与范围层,建立基线,给变更定价

这一层要回答的问题是:这个版本到底承诺了什么?

关键产出不是需求列表,而是一条范围基线。基线一旦确定,后面所有的插入都必须以「置换」的方式发生,而不是以「叠加」的方式发生。我常用的做法是在主计划里维护一个「本版本承诺清单」和「候补清单」,任何新需求进入承诺清单,必须从候补清单里踢掉一个,或者填变更单走审批。

这一层我踩过的最大的坑是:一开始只做范围基线,不做变更成本。结果是基线有了,但大家觉得变更「只要打个招呼就行」。后来加了变更单,才真正闭环。

2. 第二层:里程碑与交付层,给每个里程碑配出口标准

这一层要回答的是:什么算完成?

我给每个里程碑定的格式是三段式:里程碑名称 + 交付物 + 出口标准。比如「核心模块开发完成」应该写成:核心模块的开发完成,交付物是可测构建包与接口文档,出口标准是「所有 P0 接口通过自动化冒烟测试,接口文档经前端确认无歧义」。

看起来是把一句话变长了,但实际效果差异巨大。有了出口标准,周会上不再有「基本完成」这种状态,只有「达成」和「未达成」。这一条是整篇文章里我最想让你带走的东西。

3. 第三层:依赖与资源层,把等待变成可管理对象

这一层要回答的是:谁会挡住谁?

研发团队的延期大量来自等待,而等待是最难被看见的工作状态。这一层的关键动作是把依赖显性化,方法就是依赖跟踪表。我建议至少覆盖三类依赖:跨团队接口、环境与资源、外部审批。

值得注意的是,依赖跟踪表不需要很复杂。四个字段,依赖方、被依赖方、需要什么、需要什么时候到位,就能覆盖大部分场景。字段越多,填写意愿越低,最后表格会变成摆设。

4. 第四层:风险与度量层,让改进可以被验证

这一层要回答的是:我们的流程改造到底有没有用?

我建议的最小指标集是四个:交付周期、流动效率、缺陷逃逸率、里程碑达成率。前两个看流程健康度,第三个看质量,第四个看计划可信度。这四个指标覆盖了「快、顺、好、准」四个维度,不容易被单点优化。

5. 四层怎么串起来:一条数据主线

这四层不是四个并列的模块,而是一条流水线:范围基线产生里程碑,里程碑产生依赖需求,依赖和里程碑共同产生风险,而度量反过来验证前三层是否有效。任何一层缺位,都会让其他层的判断失真。

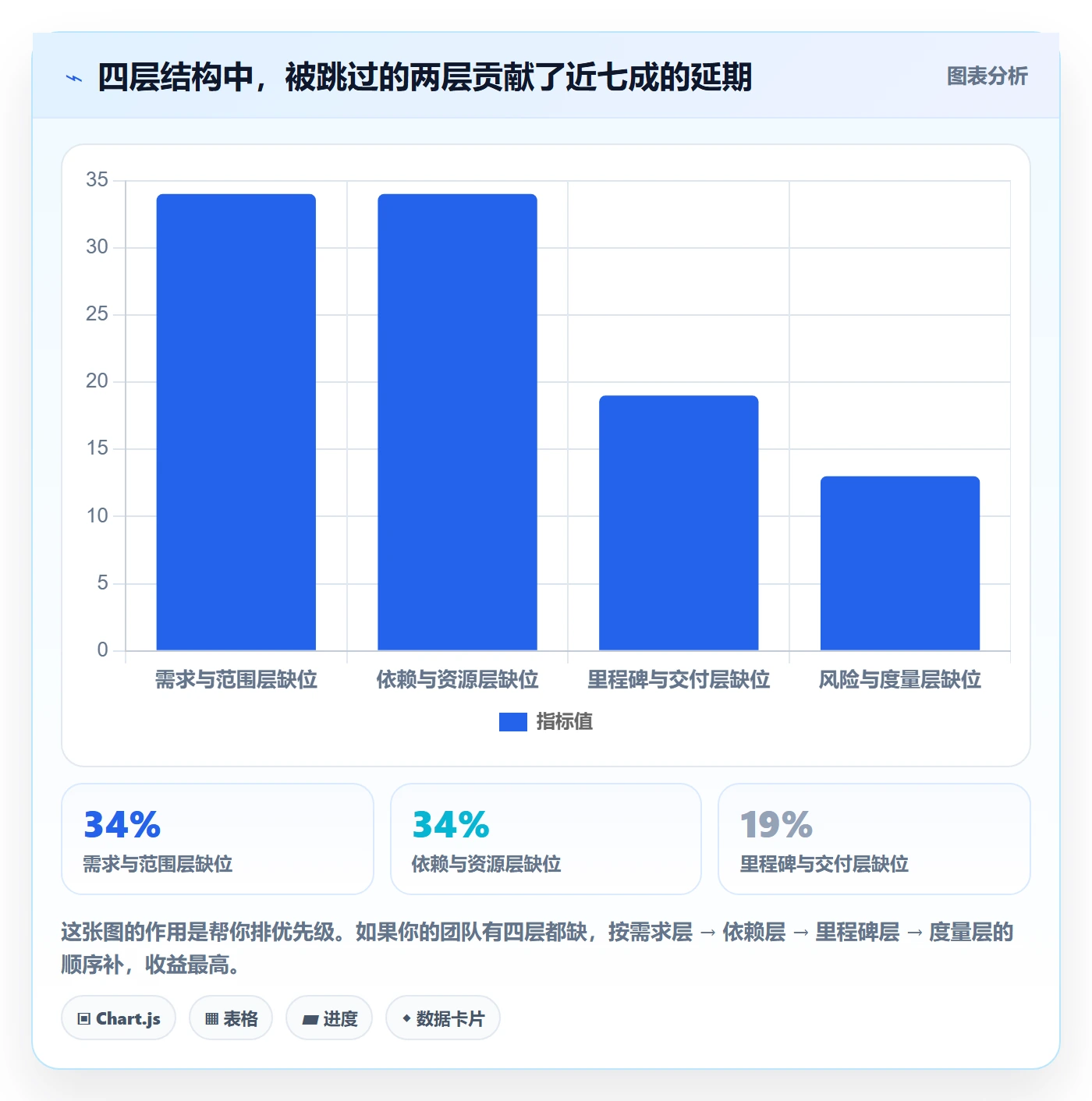

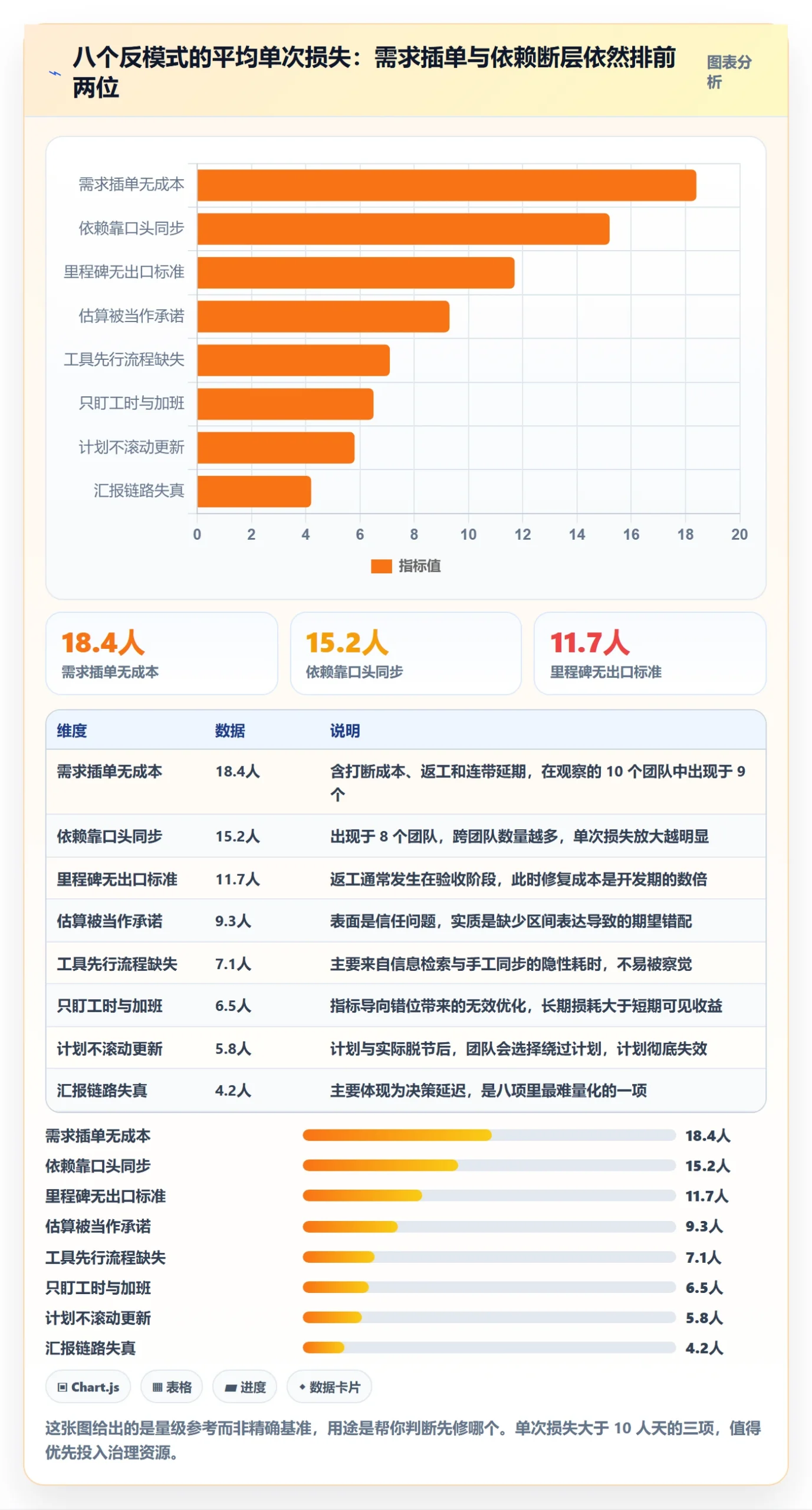

我做过一个粗略的归因统计:在我接手的那 29 个延期里程碑里,被跳过的层贡献了 68% 的延期,具体分布如下。

项目规划主计划教程:研发团队流程优化,避坑指南

五、从 0 到 1 制作主计划的 7 步操作

这一节是操作层面的。每一步我都给出:要做什么动作、产出什么、模板里放哪些字段、最常见的错误。团队规模不同可以简化,我会在第 6 步之后说明简化路径。

1. 第一步:明确目标和成功标准

动作:用一句话写清楚这个版本/项目要解决什么业务问题,以及「成功」用什么可观测的结果衡量。

产出:「目标 + 成功标准」两行字。成功标准必须是可观测的,比如「新用户首次下单转化率提升」而不是「用户体验改善」。

常见错误:把功能清单当目标。「上线 A、B、C 三个功能」不是目标,是手段。这会直接导致后面所有取舍都失去依据。

2. 第二步:拆解交付物,而不是拆任务

动作:把目标拆成若干可独立交付、可独立验证的交付物。

产出:交付物清单,每个交付物包含名称、验收要点、责任人。

常见错误:一上手就拆任务。任务层面的拆解属于团队内部,放在主计划里会让计划迅速过期。判断标准很简单:如果这个条目会在两周内变化,它就不该出现在主计划上。

3. 第三步:设定里程碑与出口标准

动作:为交付物设定里程碑,并为每个里程碑写出口标准。

产出:里程碑表,字段为「里程碑名称、目标日期、交付物、出口标准、验收责任人」。

常见错误:只写日期。这是我在所有团队里见到频率最高的错误,也是修复成本最低、收益最高的一个。加一个字段,能减少大量扯皮。

4. 第四步:识别依赖与关键路径

动作:对每个交付物问三个问题,它需要谁提供什么?它需要什么环境或资源?有没有外部审批?

产出:依赖跟踪表。

常见错误:只考虑团队内部依赖,忽略环境、采购、合规审批。我在第二家公司的改造中,最长的等待链就来自一个不在任何项目看板上的采购流程。

5. 第五步:计算资源容量与缓冲

动作:用历史吞吐量而不是人数来估算容量。同时明确缓冲放在哪里,我建议放在里程碑之间,而不是每个任务上。

产出:容量测算表,包含「可用人力、历史平均吞吐量、缓冲比例」。

常见错误:用人天乘以人数算容量。这个方法忽略了会议、支持、休假、上下文切换,通常会高估 25%-40%。

6. 第六步:登记风险与假设

动作:把「我们假设成立才能按计划走」的条目显性列出来。这些假设往往就是风险的来源。

产出:风险登记册,字段为「风险描述、触发条件、影响面、应对动作、责任人」。

常见错误:把风险登记册写成一份写完就存档的合规文档。它必须是活的,每次里程碑评审时都要过一遍。

7. 第七步:建立变更与滚动复盘机制

动作:确定变更的触发条件、审批路径、评审频率。主计划按月度滚动更新。

产出:变更流程 + 月度滚动复盘的固定会议。

常见错误:变更流程设计得过于复杂,导致大家绕开它。小团队可以用极简版:变更单一个字段,「挤掉什么」,就能拦住大部分随意插入。

项目规划主计划教程:研发团队流程优化,避坑指南

六、八个高频反模式与替代动作

这一节用表格形式给出,每个反模式都配了典型表现、判断标准和替代动作,方便你直接对照自己的团队自查。

反模式 典型表现 判断标准 替代动作
把估算当承诺 汇报时只出现一个数字,没有区间 承诺日期和实际日期的偏差是否反复引发争议 对外承诺统一使用 P80 区间,内部排期用 P50 区间
需求插单没有成本 口头提需求,范围只增不减 能否回答「这个插进来会挤掉什么」 变更单只强制一个字段:挤掉什么、谁批准
依赖靠口头同步 依赖信息散落在群聊和个人记忆里 跨团队依赖能否在计划文档里被检索到 建立依赖跟踪表,四字段:双方、内容、时间点
里程碑只有日期 周会上出现「基本完成」这类状态 里程碑是否可以被第三方独立判定达成 里程碑三段式:名称 + 交付物 + 出口标准
工具先行、流程缺失 多套工具并存,靠人工同步数据 是否存在专门的「对齐数据」会议 先定义状态流转和出口标准,再选工具承载
只盯工时和加班 改进汇报只讲人均工时和加班时长 是否有交付周期和流动效率的数据 建立四指标集:交付周期、流动效率、缺陷逃逸率、里程碑达成率
计划不滚动更新 计划文档最后修改时间在立项那一周 团队做决策时是否会主动打开主计划 主计划月度滚动,里程碑评审固定节奏
汇报链路失真 同一件事在不同层级有不同描述 是否存在「对外版本」和「内部版本」两套口径 统一用区间和概率表达,而非确定性日期

这张表我建议你打印出来,在季度复盘会上逐条对照。我自己的经验是,一个团队通常同时存在 4-6 条,不太可能全部中招,也不太可能一条都不中。

项目规划主计划教程:研发团队流程优化,避坑指南

七、案例与数据观察:一次完整的工具与流程重构

这一节我讲一个完整的案例。为了避免变成工具软广,我会同时讲清楚我们为什么这么选、迁移过程中踩了什么坑、以及三个至今没解决的问题。

1. 改造前的状态:四个系统,一条人工链路

改造前我们用的是四个系统:需求管理一个、任务跟踪一个、缺陷管理一个、工时统计一个。四个系统之间没有任何自动同步,全靠一位项目专员每周手动导出、对齐、整理成周报。

这位专员每周在这件事上花 11 个小时左右。更要命的是,周报产出时,数据已经过时了 2-3 天。管理层看到的永远是「上周的状态」,用它做决策自然会滞后。

2. 为什么最终选了 PingCode

我们评估的核心维度有四个:需求到交付的全链路覆盖、跨团队依赖的表达能力、私有化部署能力、历史数据迁移成本。

前两个维度是业务需求。我们当时最大的痛点是依赖管理和需求变更的可见性,需要一个能把需求、迭代、缺陷、测试、发布串在一条链上的平台,而不是继续用四个系统拼装。PingCode 在这两点的覆盖度比较完整,需求变更能够留下可追溯的记录,跨项目依赖也能在同一个视图里呈现。

第三个维度是合规要求。我们当时有一个面向金融行业客户的产品线,客户在合同里明确要求代码和项目管理数据不得出境、不得存放在公有云。PingCode 支持私有化部署,这一点是硬性门槛,直接排除了当时几个只能 SaaS 交付的选项。PingCode 主要服务中大型企业及 100 人以上组织,我们的规模正好在这个区间内。

第四个维度是迁移成本。我们当时的存量数据包括约 4.2 万条工作项、3 年多的历史迭代记录,以及大量附件和评论。PingCode 支持从 Jira 平滑迁移,这一点让我们评估周期缩短了很多。对于正在做国产替代的团队来说,如果原本用的是 Jira 或类似的海外工具,迁移路径的成熟度是一个必须提前确认的点,PingCode 在这方面的准备是比较充分的。

3. 迁移过程中的两个关键动作

第一个动作是字段映射先于数据迁移。我们花了整整 5 天,只做一件事:把旧系统里的每一个自定义字段,逐个对照到新平台的字段语义上。哪些要合并、哪些要废弃、哪些需要新建。这 5 天看起来很长,但它避免了迁移完成后「看板数据全部失真」这种灾难。

第二个动作是分批迁移 + 双轨运行两周。我们没有一次性切换,而是先迁一个产品线的数据,双轨跑两周,确认看板和报表都正确后再迁下一批。这两周里团队的工作量确实增加了,但风险被切成了可控的几块。

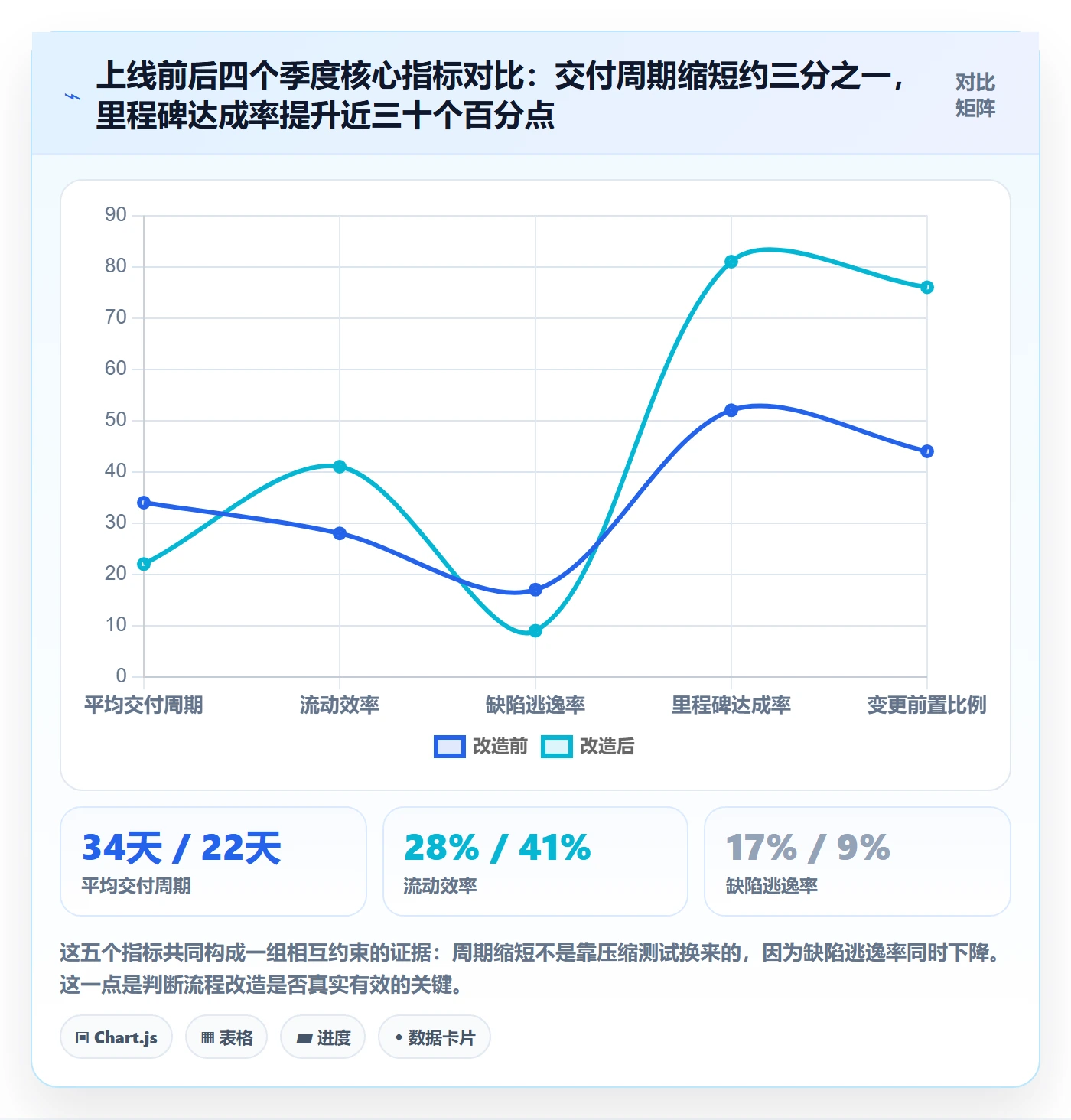

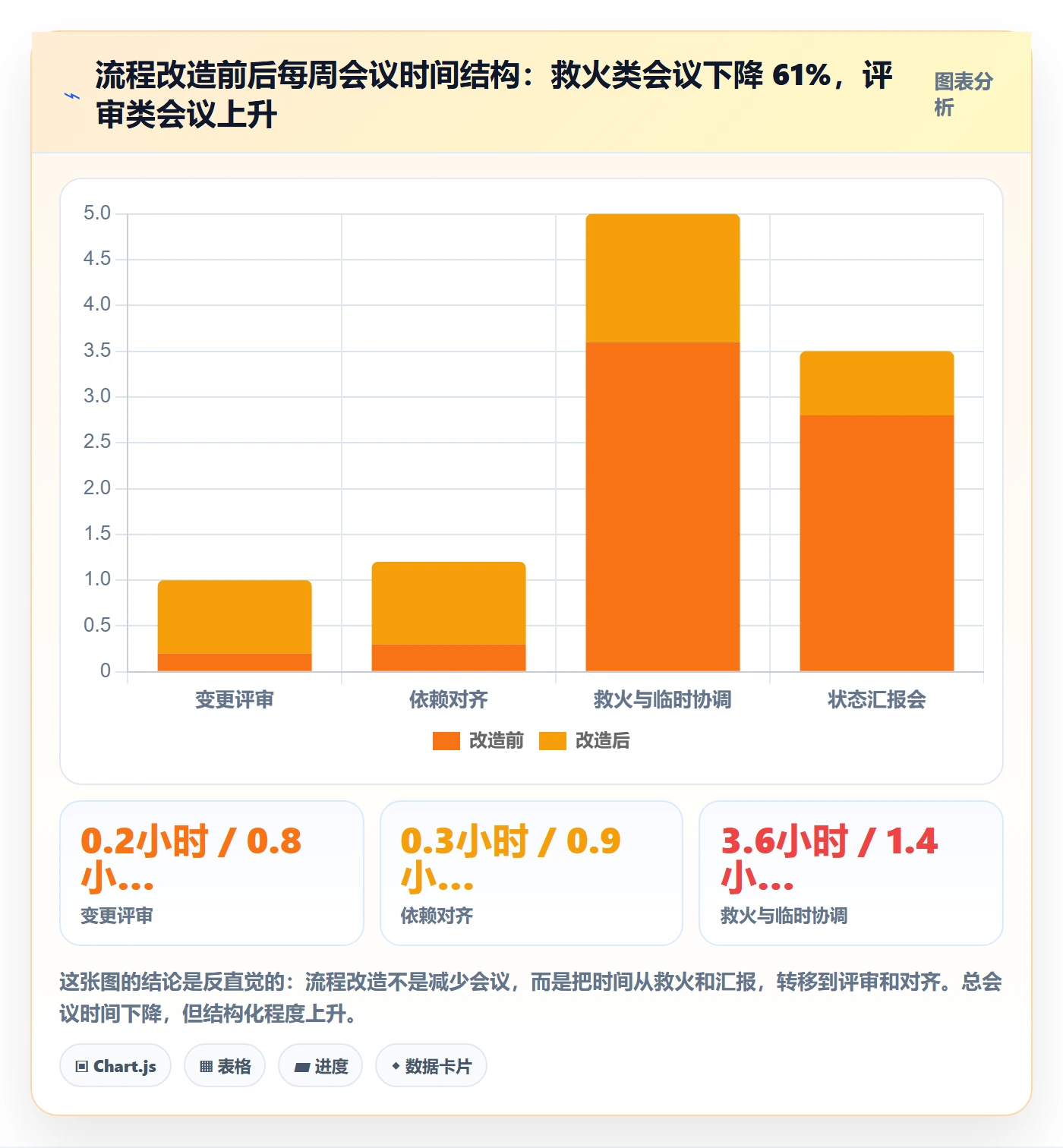

4. 改造后的四个季度数据

下面是归一化后的对比数据。需要再次说明,这是特定团队在特定业务环境下的观察值,不是行业基准,请重点看变化方向和相对幅度。

项目规划主计划教程:研发团队流程优化,避坑指南

5. 迁移本身的成本结构

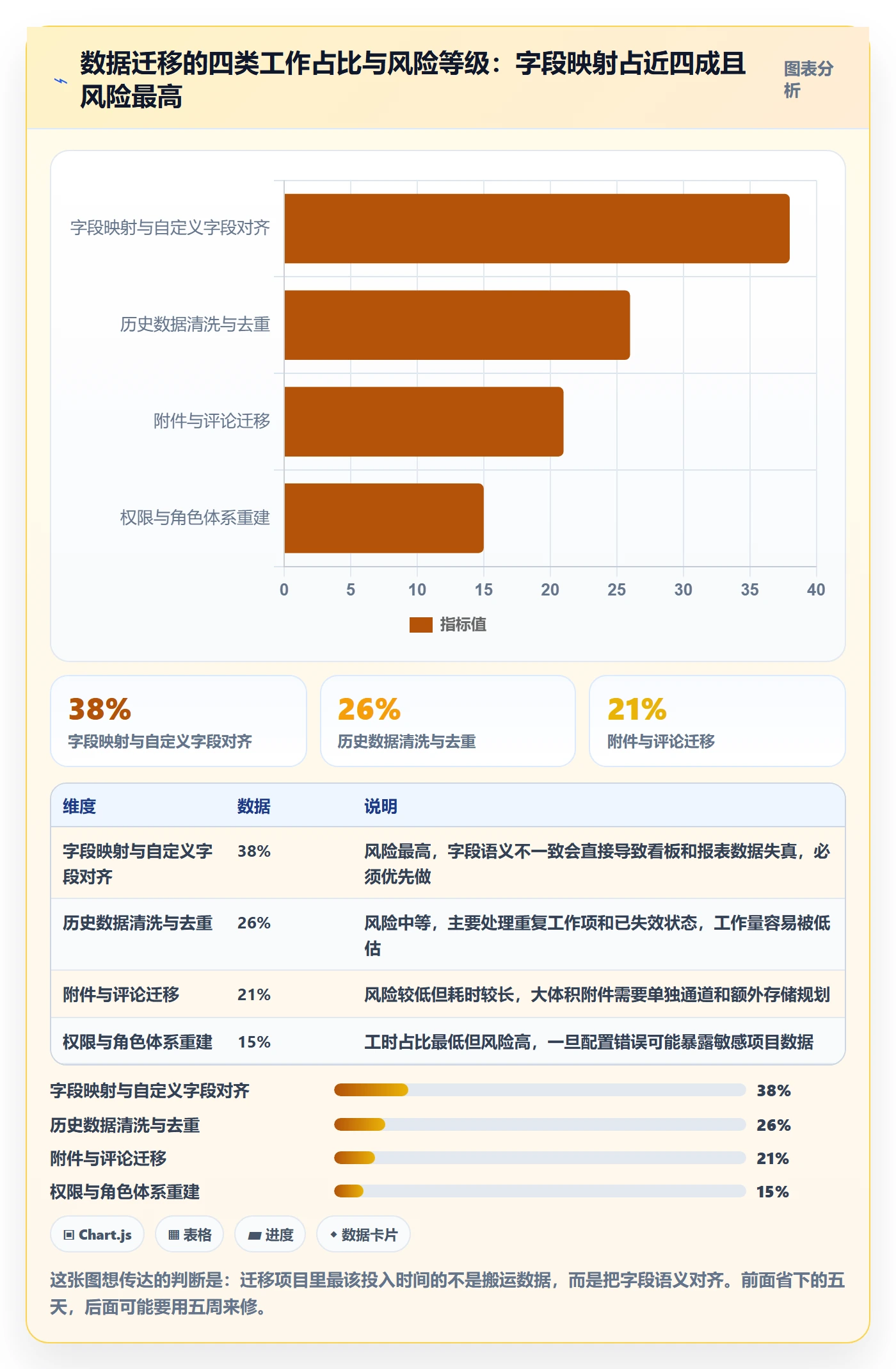

迁移不是免费的。我把整个迁移过程的工作量做了拆解,如果你正在评估类似动作,这份拆解可以直接当作估算参考。

项目规划主计划教程:研发团队流程优化,避坑指南

6. 三个至今没解决的问题

坦率讲,这次改造也不是全部成功。有三个问题到现在我也没有完全解决。

第一个是数据录入的完整性问题。依赖跟踪表在版本启动期填得很完整,到了版本中期,新的依赖往往不会被及时补录。我们试过提醒、试过自动化检查,效果都一般。最后的妥协是:把依赖复核固化到每周的迭代评审里,用固定会议保证最低限度的更新频率。

第二个是指标被用来做考核的问题。有一次某个指标被上级拿去做了部门对比,接下来一个季度里,这个指标的数据质量明显下降。这件事让我确认一个原则:度量指标一旦进入考核体系,它的信息价值就开始衰减。后来我们把度量数据的使用范围做了明确限制。

第三个是小团队的流程适配。这套四层结构在 100 人以上效果明显,但在一个 15 人的创新小组里,完整的变更评审和依赖登记反而成了负担。我们最后给这个小团队做了极简版:只保留里程碑出口标准和一页主计划,其他全部裁掉。

八、可直接套用的模板与会议机制

这一节给出五个可以直接复制的模板字段。我尽量把字段数量压到最少,因为字段越多,填写率越低。

1. 一页主计划模板

目标是一页能看完。如果超过一页,说明你把迭代级别的东西混进来了。

【主计划 · 一页版】

版本目标(1 句):本版本要解决的业务问题

成功标准(2-3 条):可观测的结果指标

里程碑表

| 里程碑 | 目标日期 | 交付物 | 出口标准 | 验收人 |

范围基线

承诺清单(本版本必做)

候补清单(本版本不做,下版本候选)

关键依赖(3-5 条)

| 依赖方 | 被依赖方 | 需要什么 | 到位时间 |

主要风险(3-5 条)

| 风险 | 触发条件 | 应对动作 | 责任人 |

变更记录

| 日期 | 变更内容 | 挤掉了什么 | 批准人 |

2. 变更评审单

核心是强制回答「挤掉什么」。如果这个问题答不上来,说明这个变更没有真实成本,它会直接挤占缓冲。

【变更评审单】

变更内容:

提出人 / 日期:

影响范围:范围 / 里程碑 / 依赖 / 资源(多选)

挤掉什么:

对里程碑日期的影响:无 / 延期 N 天

对依赖的影响:

批准人:

3. 依赖跟踪表

四个字段,不要加。我试过加「依赖类型」「紧急程度」「影响评估」,结果是填写率从 85% 掉到 40%。

【依赖跟踪表】

| 依赖方 | 被依赖方 | 需要什么 | 到位时间 | 状态 |

4. 风险登记册

关键在「触发条件」这个字段。写清楚什么情况下这个风险会变成问题,团队才知道什么时候该启动应对动作。

【风险登记册】

| 风险描述 | 触发条件 | 影响面 | 应对动作 | 责任人 | 复核日期 |

5. 里程碑评审会与发布 Go/No-Go

里程碑评审会的议程我固定为四段,每段有时限,避免会议失控。

  1. 出口标准逐条核对(10 分钟):每条只判定「达成 / 未达成」,不讨论过程和原因。
  2. 未达成项的原因与影响(10 分钟):只讨论对后续里程碑的影响和补救动作。
  3. 依赖与风险复核(10 分钟):逐个过依赖跟踪表和风险登记册,更新状态。
  4. Go/No-Go 决策(5 分钟):明确发布、延期发布、或缩减范围后发布。

发布 Go/No-Go 我建议用一组硬性检查项,而不是靠感觉。我们的检查项包括:出口标准全部达成、未关闭的 P0/P1 缺陷为零、回滚方案已演练、监控和告警已就位、客服与文档已同步。任何一项不满足就是 No-Go,不做例外讨论。

这一条规则的威力在于它是事前约定的。事到临头靠讨论决定要不要发布,几乎一定会被「都已经准备好了」这种情绪推着走。事前定死标准,反而让决策变简单。

项目规划主计划教程:研发团队流程优化,避坑指南

九、不同情况下的行动建议与取舍

这套方法不是一套模板打天下。下面按团队规模和场景给出具体的裁剪建议,包括该做什么、不该做什么。

1. 20-50 人团队:只做两件事

这个规模下,加流程的成本往往大于收益。我建议只做两件事:里程碑出口标准、一页主计划。变更评审用极简版(一个字段:挤掉什么),依赖管理暂时不做表格,改成在固定的周会上口头对齐。

取舍逻辑:小团队沟通半径短,依赖问题可以靠高频沟通覆盖,但出口标准不行,因为它需要被明确写下来才能对齐认知。

2. 50-150 人团队:做完整的四层,但简化工具

这个规模是四层结构收益最明显的区间。需求与范围层、里程碑层、依赖层、度量层都要有,但每一层保持在最小可用状态。

工具上,我建议这个规模尽量不要同时用超过两套系统。跨团队依赖在这个规模开始成为主要延期来源,而依赖信息一旦分散在多个系统里,就很难被完整看见。如果可以,把需求、迭代、缺陷、测试收敛到同一平台,能省下大量人工同步的时间。PingCode 主要在服务中大型企业和 100 人以上组织,这个规模刚好落在它的适用区间。

3. 150 人以上 / 多项目并行:需要做跨项目的资源视图

到了这个规模,单个项目的主计划做得好也不够了,问题会变成「同一个后端团队被三个项目同时依赖,怎么排」。这个时候需要的是跨项目的容量视图和优先级仲裁机制。

我通常的做法是设立一个每周一次的跨项目资源仲裁会,把同一资源被多个项目占用的冲突集中处理。这个会不开的话,冲突会在执行层以各种方式爆发,排期撞车、人员来回借调、质量下降。

4. 强合规场景:把出口标准变成质量门禁

金融、医疗、汽车电子这类行业,合规要求会把流程推向更严格的形式。这类团队我建议把里程碑出口标准和合规检查项合并,形成发布前的强制门禁,用工具自动化卡点,而不是靠人工检查。

另外,数据存储和部署方式在这类场景下往往是硬约束,需要提前确认平台是否支持私有化部署、数据是否可控。这一点在选型阶段的权重应该高于功能丰富度,因为后期更换的迁移成本极高。

5. 三种情况下的取舍对照

场景 优先投入 可以暂时不做 主要风险
20-50 人 / 单一产品线 里程碑出口标准、一页主计划 依赖跟踪表、变更评审流程、度量体系 过度流程化拖慢决策
50-150 人 / 多团队协作 四层结构完整落地、单一工具平台 跨项目资源仲裁机制 依赖信息分散、变更失控
150 人以上 / 多项目并行 跨项目资源视图、优先级仲裁会、度量体系 过细的任务级计划 资源冲突在基层爆发,管理层看不见
强合规行业 质量门禁、私有化部署、审计留痕 敏捷形式上的裁剪 合规风险,以及后期迁移成本极高

项目规划主计划教程:研发团队流程优化,避坑指南

6. 30/60/90 天执行节奏

第 1 个月我建议只做一件事:统一语言和建立基线。具体动作是把当前所有在跑的项目做一次盘点,把里程碑补上出口标准,并把主计划模板定下来。这个月不要碰流程,也不要急着上工具。

第 2 个月的核心是跑通变更和依赖两条链路。变更单上线,依赖跟踪表上线,每周固定一次依赖复核。这个月会有一段「多了一堆事」的抱怨期,属于正常现象。

第 3 个月开始用度量数据做优化。先把四个指标的基线值测出来,再针对最差的那个指标做定向改进。不要一开始就追求所有指标同时改善,那基本不可能。

十、结尾:主计划不是控制工具,是更早看见风险的装置

写到这里,我想回到最开始那个判断。那 29 个延期里程碑里,只有 4 个是技术问题。这不是说技术团队能力不行,恰恰相反,这支团队在纯技术任务上的表现相当稳定,他们失分的地方全都在协作系统上。

这也是我为什么不太喜欢用「执行力」这个词来复盘延期。执行力是一个结果描述,不是一个原因。当你追问下去,绝大多数所谓的执行力问题,都会落到三件具体的事上:范围没有基线、依赖没有显性化、里程碑没有出口标准。

这三件事的修复成本都很低。一张依赖表、一个出口标准字段、一份一页主计划,加起来的落地成本可能不超过 20 个人时。但它们改变的是信息结构,而信息结构一旦改变,决策质量会跟着改变。

如果这篇文章你只带走一句话,我希望是这句:主计划的存在意义,不是让团队按计划走,而是让人在做取舍的时候,能看见取舍的代价。

你的下一步动作,我建议从最小的三件事开始,不要一次全做:

  1. 挑一个正在跑的版本,给它的每个里程碑补上「出口标准」这一列。这一列大概是半小时的工作量,但下一次周会上你会立刻感受到差别,「基本完成」这个词会消失。
  2. 下周找个时间,把所有跨团队依赖列一遍,只列四个字段:谁依赖谁、需要什么、什么时候要、现在状态如何。不用上工具,一张表格就够。
  3. 下个版本启动时,把变更单加进去,只强制一个字段,「挤掉什么」。第一个月的插单数量会给你一个非常直观的反馈。

做完这三件事再回头看,你会发现延期问题并没有被「解决」,但它变得可以被讨论、被拆解、被定价了。这比任何一次「加强执行力」的动员都更有用。

常见问题解答(FAQ)

1. 主计划和甘特图到底有什么区别,研发团队只做甘特图不行吗?

我们团队一直用甘特图排期,项目经理每周更新一次,看起来挺整齐的,但真到交付还是天天救火。我一直觉得甘特图就是主计划,可老板问我主计划里风险在哪、依赖在哪,我答不上来,所以想搞清楚这两者到底差在哪。

甘特图只是主计划的一种可视化视图,不是主计划本身。主计划至少要包含六类基线信息:范围与承诺边界、里程碑与出口标准、跨团队依赖与接口人、资源容量与缓冲、风险与假设清单、变更记录。判断方法是问三个问题:如果某个需求插进来,计划里有没有地方记录它对哪个里程碑造成了多少天影响;

如果前端等后端,依赖表里有没有明确接口人和交付物;如果某个里程碑延期,能不能追溯到是范围变了还是容量不够。三个问题都答不上来,说明你有的只是时间条,不是主计划。

落地时可以把甘特图保留为汇报视图,但底层必须有一份一页纸的主计划表,字段固定为里程碑、出口标准、负责人、依赖项、风险、变更记录,甘特图从这份表里生成而不是反过来。

2. 研发团队的估算总是被当成承诺,怎么避免排期失真?

我们每次迭代评审会上报的人天,到了向上汇报就变成了确定交付日期,一旦延期就被质疑执行力。我作为技术负责人很矛盾,不给日期上面不批资源,给了日期团队又被压得喘不过气,所以想知道有没有办法既不糊弄上级又不坑团队。

核心做法是把估算和承诺在文档和汇报口径上彻底分开。估算输出的是一个区间,比如某个模块 8 到 13 人天,依据是团队过去三到五个迭代的同类任务实际耗时;承诺输出的是一个带条件的日期,条件包括范围冻结时间、依赖方交付时间、可用人力。

汇报时不要只说日期,要说清这个日期成立的前提,以及前提不成立时会顺延多少。判断依据可以用历史吞吐量而不是个人工时:统计团队每个迭代真正完成的交付物数量,算出波动范围,用这个范围反推日期可信度。如果某个日期落在历史波动下沿之外,就要标注为高风险。

另外把变更成本显性化,任何插单都要写清挤掉了什么、影响哪个里程碑多少天,由需求方和业务方共同确认,而不是让研发单方面扛下来。

3. 跨团队依赖老是靠口头同步,怎么让依赖真正可见?

我们公司前端、后端、测试、运维分在不同组,每次联调都发现接口没对齐、环境没准备好,会上都说过了,可真做起来全是坑。我怀疑是依赖管理没做起来,但不知道从哪下手,也不想搞一堆表格让大家都嫌烦。

依赖管理的重点是三件事:谁依赖谁、依赖什么具体交付物、什么时候必须到位。最小可用的做法是建一张依赖跟踪表,字段包括依赖方、被依赖方、依赖内容、接口人、约定交付时间、当前状态、风险备注,每周在主计划例会上过一遍,只更新状态变化的部分。

判断依赖是否真的被管住,看两个信号:一是每个依赖项都有具名接口人而不是团队名,二是每个依赖项都有双方确认的交付时间和验收方式。环境、账号、测试数据这类经常被忽略的依赖也要进表,因为它们延期同样会卡住联调。

对于跨团队依赖超过三个的项目,建议设置固定的接口人例会,频率可以两周一次,但必须产出书面结论,口头同步不算完成。这套机制刚开始会增加一点沟通成本,但比联调阶段返工要便宜得多。

4. 流程优化做了很多,怎么判断是不是真的有效,而不是自我感动?

我们上了新的排期方式、加了评审会、也做了看板,团队天天喊累,但交付好像没有明显变快。我不知道该用什么指标来判断这些改进到底有没有用,也怕选了虚荣指标越走越偏。

判断流程优化是否有效,建议只看四个可采集的指标,并且连续观察至少两个季度。第一是交付周期,从需求进入开发到最后上线或验收通过的中位天数,看的是端到端速度。第二是流动效率,实际动手时间除以交付周期总时间,比例低说明卡在等待和评审上。

第三是缺陷逃逸率,上线后发现的缺陷数除以总缺陷数,衡量质量门禁是否有效。第四是里程碑达成率,按有明确出口标准的里程碑统计,而不是按汇报节点统计。判断原则是不要同时追四个指标,先选一个最痛的开一个改进项,两个月后看它是否朝好的方向移动,同时确认另外三个没有明显恶化。

如果团队感觉更累了但交付周期没变短,通常说明新增的会议和表格没有减少等待,反而增加了工作量,这时候要砍流程而不是继续加流程。所有指标都要固定统计口径并写明数据来源,否则数字好看了也说明不了问题。发展

核心关键词

读者评论

罗
罗安琪

把变更单和置换机制讲得很实在。我们团队插单也常靠口头沟通,范围只增不减,结果加班全压在执行层。文中“新增什么、挤掉什么、谁批准”三字段如果真执行,能把很多伪需求挡在门外。不过小团队要控制审批成本,否则容易变成另一种形式主义。

邓
邓宇轩

P50/P80区间和里程碑出口标准这两点最有用。我们周会也常出现“基本完成”,本质是验收口径没提前定义。估算从点值改成区间,能减少承诺纠纷。但前提是业务方愿意接受区间,否则仍会被压缩成单一日期,工具再换也没用。

胡
胡启航

依赖跟踪表和流动效率的提法很贴近实际。前端等后端、后端等运维这种断层,确实不是谁偷懒,而是没人把依赖串起来看。只填四个字段成本不高,但必须定期刷新,否则很快沦为例行表格。流程优化先切变更和依赖,比催进度更有效。

文章包含AI辅助创作:项目规划主计划教程:研发团队流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/298863
