去年 Q3,我帮一家 400 人规模的 SaaS 公司做季度复盘,翻出他们 18 个里程碑的记录:11 个状态标着"已完成",可真正通过验收评审的只有 6 个,能对应到业务指标变化的只有 3 个。更麻烦的是,当我问到"这 11 个按时完成的里程碑里,有几个的阶段目标和第一版写的一样",会议室里没人能立刻答上来。
这不是执行不力,而是阶段计划从第一周起就没定义清楚"什么叫做完"。后面三个月我陪他们把阶段计划流程重做了一遍,从目标口径、依赖登记、指标字典到变更门槛,一步步补齐。半年后同样规模的季度,里程碑验收通过率从 54% 提升到 88%,跨团队等待时间压缩了四成以上。
这篇内容我想把过程中的判断、踩过的坑和可复用的模板一次讲清楚。核心判断只有一句话:阶段计划的成败,绝大部分在你写下第一个里程碑之前就已经决定了。数据分析在里面扮演的角色,不是事后证明团队有多努力,而是提前把不确定性标出来,让决策有据可依。
一、先说核心结论:阶段计划不是排期表,而是承诺、假设与退出条件的组合
我见过太多团队把阶段计划和甘特图划等号。排期表回答的是"什么时候做完",而阶段计划要回答的是四个更硬的问题:为什么做、做到什么程度、不做什么、怎么算完成。排期只是这四个问题的一个输出结果,不是计划本身。
1. 阶段计划真正的三个组成件
我在实际推动中会把阶段计划拆成三块内容,缺任何一块都会在中期失控。
第一块是承诺。承诺指的是团队对外部利益相关方明确说出来的、可验证的交付结果。注意"可验证"三个字,"完成用户中心重构"不是承诺,"用户中心支持手机号+邮箱双通道登录,登录成功率≥99.5%,灰度 14 天无 P0 缺陷"才是承诺。
第二块是假设。假设是计划成立的前提条件,通常包括范围假设(需求在阶段内不再新增)、资源假设(关键角色全周期投入)、依赖假设(上游接口按期交付)。假设不需要全部验证完才能开工,但必须写下来,并且指定验证时间和责任人。写下来的假设才有资格被推翻。
第三块是退出条件。退出条件是阶段结束的判据,也是止损开关。我的习惯是每个阶段至少设置一条数据型退出条件和一条风险型退出条件,例如"核心转化率提升≥5%"和"遗留 P1 缺陷≤3 个"。达不到就进入决策会,讨论继续、调整还是停止,而不是默认往下走。
2. 数据分析的真实定位:减少不确定性,而不是美化汇报
很多团队做项目数据分析的起点是"老板要看报表",于是指标越做越漂亮,信息量越来越少。我把指标分成两类来定位:决策型指标用来触发动作,比如周期时间连续两周上升就要查瓶颈;陈述型指标用来记录事实,比如本季度交付了多少个需求。汇报里 80% 的篇幅应该给决策型指标,但现实中往往反过来。
一个可靠的判断标准:如果一个指标连续三个月波动,团队却没有任何动作变化,那这个指标基本可以删掉。它没有承担减少不确定性的职责。
3. 常见问题的归类:大多数"执行问题"其实是定义问题
我把过去几年接触的团队问题做了简单归类,发现一个规律:被贴上"执行力差"标签的问题里,超过一半可以追溯到定义缺失。目标定义不清导致验收分歧,依赖定义不清导致等待黑洞,口径定义不清导致数据打架。这些都不是靠加班能解决的。
| 问题表现 | 通常被归因为 | 实际根因 | 可验证的判别方式 |
|---|---|---|---|
| 阶段末期集体赶工 | 团队执行力不足 | 范围未冻结,需求持续流入 | 查阶段内变更记录条数与时间分布 |
| 多个里程碑同时延期 | 资源不够 | 依赖关系未登记,等待时间未纳入估算 | 查任务处于"等待他人"状态的平均天数 |
| 汇报口径反复变化 | 数据能力弱 | 指标字典缺失,同一名称多套算法 | 让三个人分别解释同一指标,看答案是否一致 |
| 复盘会开完没变化 | 团队不重视复盘 | 改进项没有负责人和截止时间,未进入下一阶段计划 | 检查上一轮改进项在计划中的落地比例 |

二、真实场景:三个让我改变做法的翻车现场
方法论讲多了容易空。我更愿意讲三个具体场景,它们分别暴露了阶段计划在不同环节上的结构性缺陷,也直接塑造了我现在的做法。
1. 一次"按时完成"的假成功
某电商中台团队做会员体系升级,阶段计划写得非常工整:8 周,12 个里程碑,每个里程碑都有明确日期和负责人。第 8 周周五,所有里程碑状态变成绿色,项目经理在周报里写了"提前半天完成"。
问题出在第二周。上线后第二周,运营发现会员等级计算在跨月场景下会重复计算一次成长值,影响约 3 万名用户。回溯发现,验收标准里只写了"会员等级计算正确",没有定义"跨月""跨自然年""退款回滚"这些边界场景。开发按最常见的路径实现了,测试按最常见的路径验证了,双方都认为自己完成了工作。
这个案例教会我一件事:"完成"是一个需要被定义的词,而不是一个可以被默认理解的状态。从那以后我在所有阶段计划里强制加一栏"边界与例外",明确写出哪些场景算在范围内、哪些明确排除、哪些留给下一阶段。
2. 依赖黑洞:延期不是发生在自己手里
第二个场景来自一家做企业服务的公司。他们有一个 App 端改版项目,计划 10 周。到第 6 周,前端团队的进度条只有 40%。项目经理以为是前端人力不足,准备加人。我建议先看任务的状态分布,结果是:前端自己负责的任务完成率 82%,但有 19 个任务卡在"等待后端接口联调"。
再往后查,后端确实在按计划开发,只是接口联调窗口排在了第 9 周。也就是说,前端的等待不是意外,而是计划里就写好了的,只是没人把它当成风险登记下来,也没有人算过这段等待对整体周期的影响。
这就是典型的依赖黑洞:延期看起来发生在执行环节,实际发生在计划的依赖假设里。加人解决不了这个问题,因为瓶颈不在人力,在排期顺序。

3. 三套口径的"完成率"
第三个场景最让人头疼,因为它不涉及技术,纯属治理问题。某公司季度经营会上,研发负责人说本季度需求完成率 91%,产品负责人说 68%,运营负责人说 55%。三个数字都对,因为口径不同:研发按任务关闭数算,产品按需求验收通过算,运营按需求上线并产生效果算。
会开了两个小时,最后没有得出任何结论。这不是数据能力问题,是指标字典缺失问题。同一家公司里,"完成率"这三个字至少要有三个正式命名:任务关闭率、需求验收通过率、需求上线有效率。名字不同,责任人才不会互相甩锅。
我现在推动任何团队的指标体系,第一件事都是建指标字典,字段至少包括:指标名、业务定义、计算公式、数据源、统计周期、责任人、目标值与预警阈值。这份字典比任何看板都重要,因为它决定了大家是不是在讨论同一件事。
三、拆解六个常见误区:它们为什么看起来都对
下面这六个误区,几乎每个我都亲手踩过或者亲眼见过。它们的共同特点是"看起来非常专业",所以特别容易在团队里传播开。
1. 把排期当计划
排期只回答时间,计划要回答目标、范围、交付、验收。只有一个开始日期和结束日期的"计划",在中期遇到任何变化都没有判断依据。判断方法很简单:如果需求砍掉一半,你的阶段计划还能用吗?如果不能,说明它只是排期。
2. 把估算当承诺
估算是对工作量的概率判断,承诺是对外部的确定性交付。这两件事在团队里经常被混为一谈,导致工程师一旦估算就等同于立下军令状,于是所有人开始往宽了报。我的做法是把估算和承诺在流程上分开:估算可以是区间,承诺必须经过风险校准并明确缓冲来源。
3. 把燃尽图当进度
燃尽图画得漂亮不代表项目健康。如果任务不断被拆细、不断被新增,燃尽曲线依然可以很平滑,而实际交付范围已经膨胀了一大截。燃尽图必须和"范围变更曲线"一起看,只看看板不看看变更,等于只看温度计不看体温。
4. 把完成率当价值
完成率高不等于有价值。一个季度做完 80 个需求,如果其中 60 个上线后无人使用,完成率就是一个自欺欺人的数字。阶段计划里必须有价值验证类指标,哪怕只是一个简单的"上线后 30 天使用率"。
5. 把复盘当追责
复盘会一开口就问"为什么没做完",下次大家就会在计划里留足水分,把目标定得足够低。复盘的正确起点是"我们当初的假设哪一条不成立",这是一个关于判断的问题,不是关于态度的问题。
6. 把工具当答案
"上了某项目管理工具问题就解决了",这句话我听过太多次。工具能解决的是信息沉淀和过程可见性,解决不了目标和口径。反过来说,如果目标定义和指标字典已经清楚了,工具选型的余地其实很大;如果这两样是空的,再强的平台也只是把混乱电子化。
| 误区 | 典型症状 | 隐藏代价 | 纠正动作 |
|---|---|---|---|
| 把排期当计划 | 计划文档只有时间和负责人两列 | 变更时无判断依据,只能重排 | 补齐目标、范围、交付、验收四栏 |
| 把估算当承诺 | 工程师只肯给单点日期 | 估算普遍虚高,失去参考价值 | 估算用区间,承诺经风险校准 |
| 把燃尽图当进度 | 曲线平滑但交付范围持续膨胀 | 范围蔓延被掩盖到阶段末期 | 燃尽与范围变更同屏对比 |
| 把完成率当价值 | 完成率高但业务指标无变化 | 资源持续投向低价值需求 | 增加上线后使用率与效果指标 |
| 把复盘当追责 | 复盘结论集中在"人不够努力" | 计划水分逐年增大 | 复盘聚焦假设是否成立 |
| 把工具当答案 | 上线工具后流程照旧 | 投入迁移成本却无收益 | 先定字典与流程,再谈工具配置 |

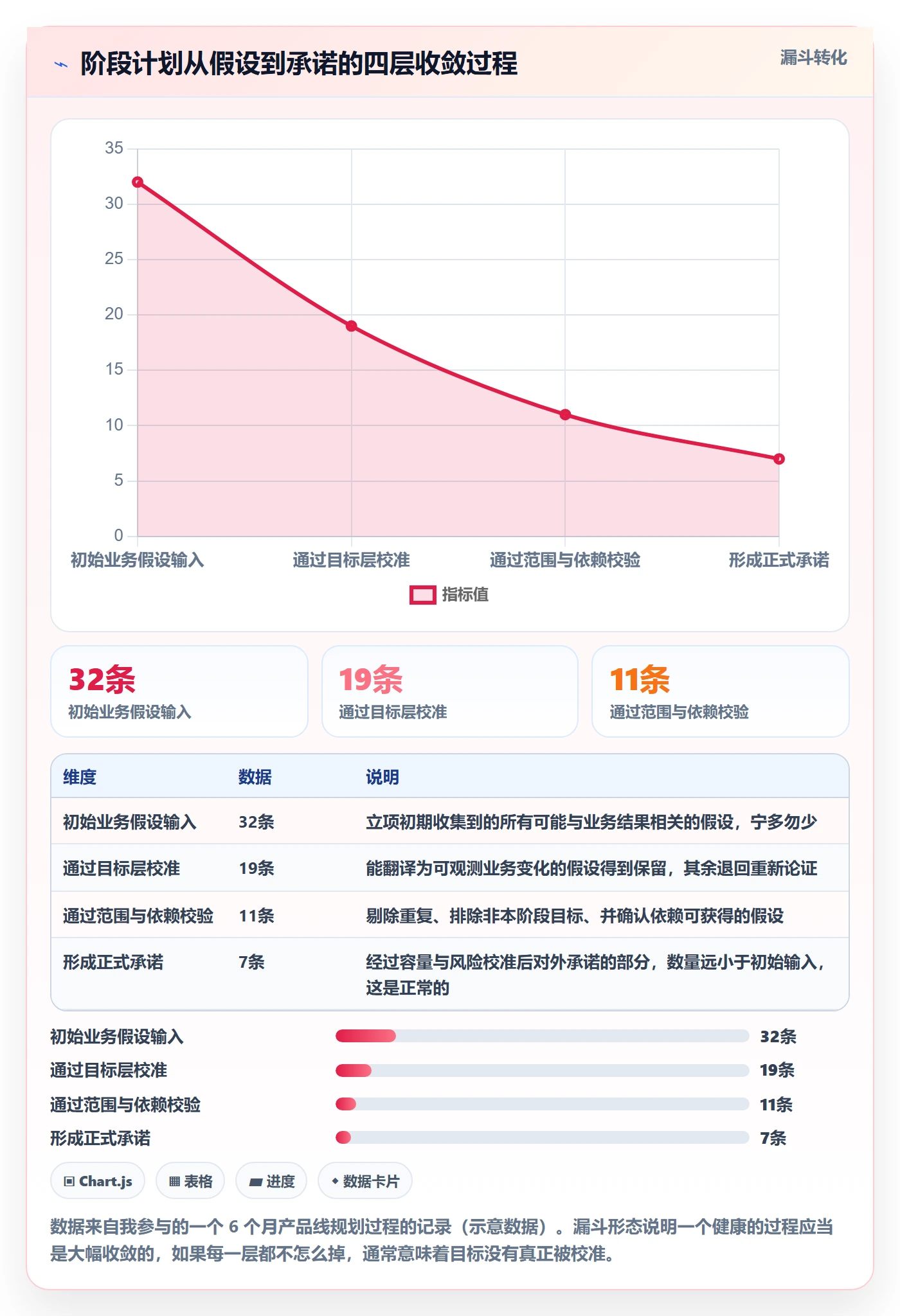

四、专业判断逻辑:四层校准,从业务结果倒推到验收数据
我把阶段计划的判断拆成四层,顺序不能颠倒。颠倒的常见后果是:先排了期,再去找目标,最后发现目标根本支撑不了这么长的时间。
1. 目标层:用业务结果反推阶段成果
目标层的判断只有一个问题:这个阶段结束后,业务上会有什么可观测的变化?如果答不出来,说明这个阶段本质上是"技术任务集合",需要往上追一层,找到它服务的业务目标。
我在实践中会做一个"翻译练习":把"完成订单系统重构"翻译成"订单创建平均耗时从 1.8 秒降到 0.6 秒,大促期间订单失败率从 1.2% 降到 0.3%"。翻译不出来的目标,通常隐含了大量无法验收的工作。
2. 范围层:先写不做什么,再写做什么
范围层最有效的动作是写"非目标清单"。我做过对比:只写目标清单的团队,阶段中期平均会流入 8-12 个新增需求;同时写非目标清单的团队,新增需求中约六成会在一开始就被挡回去,因为大家知道它不在本阶段契约内。
3. 资源与依赖层:把等待显性化
资源不只是人力,还包括环境、数据、审批和外部供应商。依赖层的关键动作是建依赖登记表,每条依赖至少写清四件事:依赖对象、接口人、需要的时间窗、最晚确认时间。最晚确认时间这一栏最容易被忽略,但它恰恰是把依赖变成风险预警的关键。
4. 数据与验收层:口径先于采集
数据层的顺序是:先定义口径,再确定数据源,最后配置采集。反过来做,先采集数据再讨论口径,几乎必然导致返工和数据不可信。我要求每个阶段计划的验收条件必须写成可测形式,包含指标名、目标值、统计窗口和数据来源。

五、指标体系:六类指标与各自的使用边界
指标不是越多越好,关键是每类指标都要有明确的使用场景和明确的"不该用来干什么"。下面这六类是我在实际项目中最稳定使用的组合。
1. 进度类:里程碑达成率、计划偏差率、范围变更率
进度类指标是最容易被滥用的。里程碑达成率如果只看"按时完成",会鼓励团队把里程碑切小、把日期写宽。我的做法是把它和范围变更率放在一起看:达成率高但范围变更率也高,说明达成是靠缩水换来的。
计划偏差率建议用"实际完成时间与基线时间的差值除以基线时间"来定义,并按周统计趋势,而不是只看单点的绝对值。
2. 交付类:吞吐量、周期时间、流动效率
这三个指标来自精益和流动效率体系,用于发现瓶颈,而不是考核个人。吞吐量是单位时间内完成的交付单元数,周期时间是从开始到完成的总时长,流动效率是有效工作时间占周期时间的比例。
流动效率是这里面最有信息量的一个。我个人观察的经验区间是:多数团队的流动效率在 15%-40% 之间,做得好的能到 50% 以上。如果你的团队长期低于 20%,说明大量时间花在等待、返工和协调上,此时优化方向应该是打通依赖,而不是加人。
3. 质量类:缺陷密度、缺陷逃逸率、返工率
质量类指标必须区分"阶段内发现"和"上线后逃逸"。逃逸率是上线后发现的缺陷数除以总缺陷数,它直接反映验收环节的有效性。返工率则反映需求理解和设计阶段的成熟度。
质量指标千万不要用于个人排名,否则最直接的后果是缺陷被少报或延报,数据彻底失真。它的正确用法是趋势观察和阶段对比。
4. 资源与依赖类:负载率、等待时长、瓶颈命中率
资源类指标里,等待时长是产品经理最该关注但最容易忽略的。我在多个项目里做过统计,跨团队依赖导致的等待,通常占整个周期时间的 20%-35%。这部分时间不出现在任何人的工作量里,却实实在在拖长了交付。
5. 价值验证类:假设验证率、上线后使用率、业务指标变化
价值验证类是阶段计划区别于"任务清单"的关键。每个阶段至少应该验证一到两个业务假设,并把验证结果写进下一阶段的输入。如果连续两个阶段都没有任何假设验证记录,说明这个计划已经退化成执行排期了。
6. 预测类:完成概率、置信区间
预测类指标的作用是用区间替代单点。做法可以很简单:基于历史周期时间的分布,给出"80% 概率在 X 周内完成"的判断。这比"预计第 8 周上线"要诚实得多,也更有决策价值,如果 80% 置信区间超出了业务窗口,就应该讨论缩范围,而不是赌运气。

7. 一个可直接落地的指标字典结构
指标字典不需要复杂系统,一份结构化文件就能起步。下面是我目前最常用的 YAML 结构,它已经足够支撑一个百人组织的阶段计划分析。
metrics:
name: 需求验收通过率
business_definition: 阶段内通过验收评审的需求数 / 阶段内计划交付的需求数
formula: accepted_requirements / planned_requirements
data_source: 需求管理平台验收评审记录
period: 按阶段统计,阶段结束后 3 个工作日内出具
owner: 产品负责人
target: ">= 0.85"
warning_threshold: " 4 天"
not_for: 不作为对协作团队的追责依据
name: 流动效率
business_definition: 有效工作时间占完整周期时间的比例
formula: active_hours / cycle_time_hours
data_source: 任务活跃时长与周期时间计算
period: 按双周统计
owner: 研发负责人
target: ">= 0.35"
warning_threshold: "< 0.20"
not_for: 不用于跨团队横向排名

六、一个中大型组织的落地案例:从 Jira 迁移到流程重构
下面这个案例来自一家 300 人左右的研发组织,业务是 B 端软件,研发分散在三个城市。我参与了他们的阶段计划改造,前后跨度约 7 个月。之所以选这个案例,是因为它同时踩中了我前面提到的几乎所有问题:范围不冻结、依赖不透明、口径不统一、复盘不闭环。
1. 改造前的状态:数据齐全,但没人相信数据
他们原本用 Jira 管理研发过程,字段配置得相当细致,报表也不少。问题是报表之间互相打架:迭代报表里的完成数和需求管理表里的验收数差了三成,原因是两个系统各自维护了一套状态定义,谁也没错,但谁也说服不了谁。
此外,三个城市的团队各自维护依赖关系,跨地域的等待几乎完全不可见。项目经理每周要花将近一天时间手工收集进度,做出来的周报还是滞后的。
2. 迁移与配置:先统一语言,再统一工具
改造的第一步不是换工具,是统一语言。我们花了两周时间定义清楚 9 个核心状态、4 类交付物和 1 套指标字典,然后才开始处理工具层的事情。
工具层面,他们最终选择迁移到 PingCode。主要考虑有三点:一是组织规模到了 300 人、跨三个城市,需要更结构化的需求,任务,缺陷关系,以及跨项目的依赖视图;二是数据敏感,必须支持私有化部署,这一点在他们所在的行业里属于硬性要求;三是从 Jira 迁移的成本要可控,包括历史数据、字段映射和工作流的对应关系,PingCode 在这一块提供了相对成熟的平滑迁移路径,这对已有大量历史数据的团队来说,是减少切换风险的关键。
迁移过程中最容易出问题的地方是状态映射。我的建议是:不要追求一一对应,而是先定义目标状态模型,再把历史状态做归并映射。他们最后把 Jira 的 20 多个状态归并成 9 个,历史数据的可读性反而提升了。
3. 关键动作:依赖登记表与阶段关口
流程上做了两个关键动作。第一个是建立跨团队依赖登记,每条依赖必须填写"最晚确认时间",超期未确认自动升级到项目周会。第二个是设置阶段关口,每个阶段结束必须回答五个问题:目标是否达成、假设是否成立、依赖是否关闭、数据是否达标、下一阶段是否继续。
这两个动作看起来简单,但效果非常直接。改造后第四个月,跨团队等待时长从平均 5.2 天降到 2.8 天,项目经理的周报准备时间从每周近 1 天降到 2 小时以内。

4. 我没有做的一件事:全量指标看板
改造过程中有人提议做一个包含几十个指标的全局看板。我建议先不做,只保留 6 个核心指标。原因是:看板越大,注意力越分散,行动越少。六个月后回看,这个决定是对的,6 个指标每周都在被引用和讨论,如果做成 40 个,大概率的结局是没人打开。
七、不同情况下的行动建议
阶段计划没有唯一正确答案,团队规模、行业合规要求、研发分布都会改变做法。下面按几种典型情况给出建议。
1. 十人以下的小团队:轻流程,重承诺
这个阶段最忌讳套用大组织的流程。建议只做三件事:每个阶段用一页纸写清目标、交付物、验收标准;每周固定 30 分钟看阻塞和依赖;阶段结束用 30 分钟复盘假设是否成立。指标不用多,能回答"我们有没有变快、有没有变好"就够了。
2. 几十人到百人规模:补齐依赖与口径
这个阶段的典型症状是跨团队协作开始变贵。重点补两块:一是依赖登记与最晚确认时间;二是指标字典,把最容易打架的三到五个指标先定清楚。工具上不需要复杂配置,但要求状态流转必须真实反映实际进展,否则数据从源头就是假的。
3. 一百人以上的中大型组织:流程、工具、治理三件套
到这个规模,靠个人协调已经撑不住了。需要的是:统一的阶段关口机制、结构化的依赖与风险视图、以及可持续维护的指标字典。工具选型上,要重点评估三件事,能否支撑跨项目依赖管理、能否满足数据合规与私有化部署要求、以及从现有系统迁移的成本是否可控。对于已有大量历史数据、又面临国产化替代要求的组织,支持平滑迁移的方案通常能显著降低一次性切换风险。
4. 强合规与强审计行业:把计划当成证据链
金融、医疗、部分制造业的方向不同:阶段计划本身是可审计对象。这时候要保证每一版计划、每一次变更、每一次验收都有记录和审批痕迹,变更原因和决策人必须可追溯。指标选择上,进度与质量类权重要高于交付效率类。

八、不同情况下的取舍:没有全都要
阶段计划里最难的从来不是"做什么",而是"为了这个放弃那个"。下面这几组取舍我几乎在每个项目里都要面对一次。
1. 范围确定性 vs 交付速度
要速度就得接受范围浮动,要范围锁定就得接受时间拉长。这两者只能选一个作为硬约束。我的经验是:对外承诺的日期尽量锁定,范围做弹性;对内探索型项目则反过来,范围锁定,时间给弹性。
2. 指标丰富度 vs 团队注意力
指标越多,信息越全,行动越少。我的取舍原则是:一个阶段内的核心指标不超过 6 个,其中至少 2 个是结果型、至少 2 个是过程型。其余指标归档备查,不进日常看板。
3. 流程严谨度 vs 响应速度
强变更控制会降低灵活性,弱变更控制会导致失控。折中方案是设置分级门槛:影响范围小于某个阈值的变更在团队内决策,超过阈值的进入项目级评审。分级比一刀切更现实。
4. 工具能力 vs 迁移与维护成本
能力越强的平台,配置和维护成本通常越高。对已有历史数据的团队来说,迁移成本往往被低估。评估时要把三块成本算进去:数据迁移与字段映射、团队适应期效率损失、以及后续的日常维护投入。有些团队在迁移上省了钱,却在适应期付出了更大的代价。
| 取舍维度 | 选 A 的代价 | 选 B 的代价 | 我的建议判断 |
|---|---|---|---|
| A:范围锁定 / B:日期锁定 | 交付时间不可控,外部预期难管理 | 范围会缩水,可能影响价值完整性 | 对外项目优先锁日期,探索项目优先锁范围 |
| A:指标全面 / B:指标精简 | 注意力分散,行动力下降 | 部分问题无法被早期发现 | 日常看板控制在 6 个以内,其余按需调取 |
| A:严格变更控制 / B:灵活响应 | 错过市场机会,团队有挫败感 | 范围失控,阶段目标形同虚设 | 按影响范围分级决策,不搞一刀切 |
| A:强能力平台 / B:轻量工具 | 配置与维护成本高,适应期长 | 跨项目依赖和大规模协作难以支撑 | 百人以下优先轻量,百人以上评估迁移与合规成本 |

九、高频追问:几个被反复问到的具体问题
1. 阶段计划应该做多细?
判断标准是"决策点密度"。如果一个阶段里没有任何需要决策的节点,说明它太粗了;如果每个任务都要评审,说明太细了。我的经验是每 2-4 周一个决策点比较合适,每个决策点必须能回答"继续、调整还是停止"。
2. 估算总是不准,怎么办?
先别追求准,先追求一致。前期可以用历史周期时间做参照,把估算从"我觉得要 5 天"改成"类似任务过去 20 次的完成时间中位数是 4 天,80 分位是 7 天"。一致性建立起来之后,准确度会自然改善。
3. 小团队有必要做数据指标吗?
有必要,但只需要三个:周期时间、上线后缺陷逃逸率、以及一个业务结果指标。这三个指标加起来不超过十行配置,却能覆盖交付效率、质量和价值三个方向,性价比极高。
4. 怎么避免指标被美化?
最有效的办法是固定口径和负责人,并且要求每个指标都能下钻到明细。如果一个人报的数字无法追溯到具体任务或需求记录,这个数字就不该进正式汇报。此外,允许坏消息的存在是前提,否则数据一定会向好看的方向漂移。
5. 复盘总是不闭环,问题出在哪?
多数情况下不是态度问题,而是改进项没有进入下一阶段的计划。我的做法是硬性要求:上一轮复盘的改进项必须在下一阶段计划里体现为具体的字段、检查项或模板修改,否则视为复盘未完成。
6. 阶段计划需要多频繁地重做?
不要在阶段中期重做计划,而是做滚动更新。计划本身保持稳定,通过变更记录和缓冲调整来响应变化;只有在假设被证伪或者外部条件发生重大变化时,才启动正式的重新规划。
十、独特观点与下一步:把不确定性变成可管理的资产
回过头看这几次改造,我最想强调的一个观点是:阶段计划的质量不体现在它有多精确,而体现在它有多诚实。一份好的阶段计划会明确写出哪些是确定的、哪些是假设、哪些依赖还没确认、哪些指标可能不达标。它读起来可能不那么漂亮,但它能让人做出更好的决策。
第二个观点关于数据:项目规划数据分析的价值不在于事后解释,而在于事前提问。当你在计划阶段就要求"这个目标用什么指标衡量、这个假设什么时候验证、这个依赖最晚什么时候确认",数据就已经在起作用了,哪怕当时还没有任何一条真实数据。
第三个观点关于工具:工具能放大流程的效果,也能放大流程的缺陷。在流程和口径清楚之前换上更强的平台,通常只会让混乱变得更结构化、更难被发现。
如果你准备动手,我建议按这个顺序推进,不要跳步。
- 本周做一件事:把当前阶段计划补上"验收标准"和"非目标清单"两栏,哪怕只补一半也比不补强。
- 两周内做一件事:建一份最小指标字典,先定三个指标,周期时间、需求验收通过率、一个业务结果指标,写清口径和责任人。
- 一个月内做一件事:推行依赖登记,每条依赖必须填"最晚确认时间",超期自动进入周会。
- 一个季度做一件事:设置阶段关口,强制回答五个问题,并把复盘改进项写进下一阶段计划。
- 再往后:评估工具是否支撑得住当前的协作复杂度。到了百人以上、跨地域、有数据合规要求的阶段,跨项目依赖视图、私有化部署能力和迁移成本就会成为必须认真对待的选项。
我把这套方法总结成一句话:让不确定性可见、可管、可调整。可见靠写下来,可管靠指标和关口,可调整靠变更门槛和缓冲。三件事都不难,难的是持续做下去,而不是在每个季度重来一遍。
常见问题解答(FAQ)
1. 阶段计划到底该怎么划分阶段?是不是越细越好?
我带过一个 B 端项目,老板要求两周一个里程碑,结果我们每周都在改计划,光是同步进度就耗掉半天。我一直在纠结:阶段到底该按时间切,还是按交付物切?切得细一点是不是更可控?
按决策点分阶段,不要按时间切。判断标准很简单:每个阶段的结束点,都必须能回答四件事,这个阶段要做出什么决策、交付什么可验收产物、退出条件是什么、明确不做什么。
举个例子,一个 SaaS 版本我会切成问题验证、方案定型、可演示、可上线、可放量五段,前两段的退出条件不是开发完成,而是像十个目标用户里至少七个愿意试用这类可验证信号。阶段数量控制在三到六个,多于六个通常意味着你在用阶段代替任务管理,少于三个则无法在出问题时及时止损。时间盒是约束条件,不是划分依据。
反过来检查:如果一个阶段结束时你说不出继续还是停止这句话,这个阶段就该合并或者直接删掉。
2. 项目规划阶段的数据分析,到底该看哪些指标?怎么才算有一份能用的数据?
上周汇报,老板问我这个月进度怎么样,我只能说大概完成了八成,说完自己都觉得心虚。我也想用数据说话,但一打开报表就懵:指标几十个,每个团队口径还不一样,到底该看什么、信什么?
分四层,每层留两到三个就够,多了反而没人看。进度层看里程碑达成率和计划偏差率,偏差率的算法是实际完成日减基线日再除以基线工期,超过百分之十五就要在复盘里说清原因。交付层看吞吐量、周期时间和流动效率,流动效率等于实际工作时长除以总停留时长,低于百分之二十五说明大部分时间在等待而不是在做。
质量层看缺陷密度和缺陷逃逸率,逃逸率等于上线后发现缺陷数除以总缺陷数,高于百分之十五说明测试前移不够。价值层看假设验证率和业务目标指标。但比指标清单更重要的是口径先定死:指标名、计算公式、数据源、更新频率、负责人、目标值,六个字段缺一不可,写进一张指标字典里。
同一个指标出现两个版本,这份数据就已经失去决策价值了。
3. 为什么我们每次估算都偏乐观、每次都延期?
我们团队排期基本靠感觉,每个人都说这个大概三天能搞定,结果一周还没做完。复盘的时候大家又会说下次估准一点,然后下次继续延期。我有时候怀疑是不是大家故意报少了,但又觉得他们真的不是在摸鱼。
根因通常有三个:把估算当成了承诺、只用单点估算、缓冲没有显性化。对应的做法也是三条。第一,估算和承诺分开,先让执行人做估算,再单独开一次风险校准会,把依赖、不确定性、假期、审批等待全部摊开,才给出承诺日期。
第二,别凭感觉,用三点估算或者历史周期时间:把过去三个月的同类需求,从进入开发到上线的实际天数拉出来,取八十五分位数作为承诺参考,而不是取平均值,平均值会让一半以上的需求延期。
第三,缓冲要写在计划里,建议在关键路径上留百分之二十到三十的显性缓冲,不要藏在每个人的工时里,藏起来的缓冲最后一定会被日常杂事填满,等于没有。判断依据是:如果连续三个迭代的计划偏差率都超过百分之二十,问题就不在个人估算能力上,而在流程缺了风险校准这一环。
4. 跨团队依赖老是卡住、范围还一直加,阶段计划怎么才守得住?
我们做的是一个横跨三条业务线的项目,需求方每周都提新需求,设计师和后台团队又跟我们不在一个排期里。我在周会上永远只能说还在等对方确认,感觉自己不是在管项目,是在当传话筒。
两个动作:依赖显性化加变更设门槛。依赖方面,建一张依赖登记表,每条依赖必须写清五件事,依赖谁、需要对方提供什么、最晚确认时间、接口人、以及对方没按时确认时的替代方案。最晚确认时间要早于你这个阶段退出条件的截止日,建议至少留出三个工作日的回旋余地;
周会上只过最晚确认时间落在未来七天内的依赖,不要把整张表念一遍,否则会议会变成念经。变更方面,定一条门槛规则:凡是影响阶段退出条件的变更必须走变更记录,写清变更原因、影响范围(工期、人力、依赖)、决策人、生效时间;不影响的直接进待办池,不占用评审时间。
范围冻结不等于拒绝需求,而是把它放进下一阶段的候选池,同时明确告诉提出方大概什么时候会评估。判断依据是:如果依赖登记表里超过三分之一的条目没有最晚确认时间,这张表就是摆设,卡点还会继续发生在你身上。
核心关键词
文章包含AI辅助创作:阶段计划最佳实践:产品经理项目规划数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/298236
读者评论
作为产品经理,对‘完成需要被定义’这句太有体会。我们团队也常把里程碑标绿就算完,结果上线后边界场景一堆问题。文章里强制加‘边界与例外’清单的做法很实用。另外,把估算和承诺分开,能减少工程师虚报。但指标字典落地往往卡在跨部门对齐,需要高层拍板。
数据分析师视角:三套口径完成率的案例简直是日常。研发、产品、运营各说各话,根因就是没有指标字典。决策型指标和陈述型指标的分类很清晰,汇报里80%篇幅给决策型,现实中确实反着来。我们也在删连续三个月无动作的指标,但需要说服管理层接受。
做敏捷教练,依赖黑洞那个堆叠柱状图很有冲击力。等待接口联调132人时,比有效开发还多,加人根本没用。帕累托图显示范围未冻结和依赖未登记占大头,治理应优先前两项。文章强调阶段计划是承诺、假设、退出条件,不是甘特图,这点值得每个项目经理贴在墙上。
