我做产品经理第 6 年的时候,接手过一个内部叫“灯塔”的中台项目。启动会上,排期表排得漂亮:8 周开发、2 周测试、1 周上线,甘特图上一根根横条整整齐齐。结果第 5 周,数据组说埋点方案要重做;第 7 周,法务说用户协议条款需要重新走审批;第 9 周,核心开发被抽走支援另一个“更紧急”的项目。最后这个项目延期了 47 天,而复盘时最扎心的一句话是研发负责人说的:“其实第 3 周我就知道会延期,但没人问我,我也不知道该跟谁说。”
这句话改变了我对阶段计划的理解。阶段计划失效,绝大多数时候不是执行不力,而是风险从来没有被提前“定价”。我们习惯把阶段计划等同于进度表,用时间轴表达“什么时候做完”,却没回答“凭什么能做完”“做不完怎么办”“什么条件下才允许进入下一阶段”。这三件事,恰恰是产品经理在项目规划里最该负责的部分。
下面我按“结论,背景,误区,判断逻辑,案例,行动建议,取舍”的顺序,把这套方法完整拆开。它来自我带过的 11 个中大型项目、以及和几十位产品经理交流后沉淀下来的做法,不是教科书上的通用框架搬运。
一、核心结论:阶段计划是产品经理的风险控制界面,不是排期表
先把结论放在最前面,避免读者在方法细节里绕晕。
阶段计划的本质,是把一个充满不确定性的项目,切成若干个“可交付、可验证、可决策”的时间盒。每个时间盒必须同时回答四个问题:交付什么、验证什么假设、风险在哪里、满足什么条件才允许进入下一阶段。
如果一份阶段计划只能回答“什么时候做完”,那它是排期表;只有能回答上面四个问题,它才是管理工具。这个判断标准,我后来用在所有项目评审上,几乎每次都能筛出问题。
1. 阶段计划的三个服务对象
很多人以为阶段计划是给自己看的,其实它要同时服务三个对象,缺一个就会失衡。
- 交付:对业务方和管理层,阶段计划回答“这一阶段能拿到什么可用的东西”。注意是“可用”,不是“完成了”。
- 风险:对研发、测试、设计、数据等协作方,阶段计划回答“哪些事情可能卡住我,我需要提前准备什么”。
- 决策:对决策者,阶段计划回答“在什么条件下继续投入,什么条件下应该收缩或砍范围”。
我见过太多阶段计划只服务第一个对象。交付物写得很详细,风险一栏写“注意进度”,决策条件完全没有。这种计划的典型结局是:延期了就加班,加班也来不及就砍功能,砍完功能还没上线就发现方向已经错了。
2. 为什么产品经理必须承担这个职责
有读者可能会问:排期和风险不是项目经理的事吗?我的判断是,这取决于组织形态,但产品经理至少有四件事无法外包。
- 范围定义权:什么进这一阶段、什么不进,是产品判断,不是排期判断。
- 优先级判断权:当资源不够时,砍哪个保哪个,需要业务价值视角。
- 验收标准制定权:什么叫“做完”,产品经理说了算,而不是研发说了算。
- 跨团队依赖协调:数据、算法、设计、法务、运营之间的依赖,通常只有产品经理能横向拉动。
至于人力排布、任务拆分、工时估算,这些可以交给项目经理或技术负责人。产品经理不包办所有排期,但必须为“范围、优先级、验收、依赖”这四件事负责。边界清楚了,才不会出现“产品经理在替项目经理排班,项目经理在替产品经理做需求判断”的错位。
3. 一个可复用的判断公式
我在内部培训里经常用一个简单的判断公式,帮助团队自查阶段计划是否合格:
阶段计划质量 = (交付物清晰度 × 验收标准严格度 × 风险预案具体度) ÷ 范围模糊度
这个公式不是精确计算,而是一种结构性提醒:分母上的“范围模糊度”一旦变大,前面三个分子做得再好也会被稀释。项目延期最常见的原因,不是执行慢,而是范围一直在长。

二、背景与真实场景:为什么大多数阶段计划一上线就变形
要讲清楚方法,先得讲清楚问题是怎么产生的。我把自己踩过的坑和观察到的现象归纳成几个典型场景,你可以对照看看自己团队中了几个。
1. 场景一:按功能模块切阶段,而不是按验证目标切
这是最普遍的切法。一个电商中台项目,阶段一“用户模块”,阶段二“商品模块”,阶段三“订单模块”。听起来很合理,但问题在于:功能模块的完成顺序,和业务价值的验证顺序,往往不是一回事。
“用户模块”开发完了,但没有任何业务场景能跑通,你无法判断这套用户体系是否真的解决了业务问题。等到三个模块全部完成,才发现最初的假设已经站不住脚,此时沉没成本已经很大。
更合理的切法应该是按验证目标:阶段一验证“商家愿不愿意用新后台录入商品”,阶段二验证“订单流转效率是否提升”,阶段三验证“财务对账是否自动化”。每个阶段结束,都有一个可以拿给业务方看、能收反馈的成果。
2. 场景二:里程碑用“完成度”描述,人人都能解释成自己想要的
我见过一份阶段计划,里程碑写的是“核心功能开发完成 80%”。这句话在评审会上人人点头,但真到了那天,研发说“主体逻辑写完了算 80%”,测试说“没提测就是 0%”,产品说“我要的是可演示版本,你没接真实数据不算”。
“完成度”是主观词汇,不是管理语言。里程碑必须写成可验收的客观状态,比如“主流程在测试环境跑通,覆盖 3 类典型商家,无阻断性缺陷,可向业务方演示”。
3. 场景三:风险只在周报里出现,从没进过决策层
我做过一个小样本统计:在我参与评审的 23 个项目周报里,提到“存在延期风险”的有 17 份,但真正把风险升级成“请决策者在 X 月 X 日前从 A/B 方案中选一个”的,只有 3 份。
这意味着大量风险被记录,却从未被处理。周报里写“技术方案存在不确定性”,和明确写“若 8 月 15 日前无法确定数据同步方案,则阶段二上线时间顺延 2 周,请技术负责人在 8 月 10 日前给出结论”,是两种完全不同的管理水平。

4. 场景四:阶段之间没有门禁,上一个阶段的债直接滚到下一个阶段
这是我见过代价最高的模式。测试没跑完,但为了“不影响整体节奏”,直接进入下一阶段开发。结果缺陷修复和新功能开发并行,研发上下文频繁切换,效率下降,缺陷率反而上升。
阶段门禁的意义就在于此:不是官僚流程,而是防止债务滚雪球。允许带着未解决问题进入下一阶段,等于默认这些问题永远不会被解决。
三、常见误区:这七种做法看起来专业,其实在埋雷
下面这些误区,是我在评审和复盘里反复见到的。它们通常不是能力问题,而是习惯问题。
1. 误区一:把 WBS 拆到底,就等于做好了阶段计划
WBS(工作分解结构)是任务拆解工具,不是阶段规划工具。把功能拆到人天粒度,看起来非常精细,但它只回答“有哪些活”,不回答“哪些活值得先干、哪些活可以砍、干到什么程度算够”。
过度拆解还有一个副作用:它制造了“计划很完整”的幻觉,让人忽略真正的风险。一张 200 行的任务表,读起来比一张 20 行的风险表更有安全感,但后者才决定项目生死。
2. 误区二:用甘特图表达一切
甘特图擅长表达时间跨度和并行关系,但它不擅长表达依赖条件、准出标准和风险触发点。我见过把风险也画成横条放在甘特图里的计划,结果没人看得懂哪个是任务、哪个是风险。
正确做法是分层:甘特图管时间,风险登记册管不确定性,变更决策日志管范围变化。一张图承载不了三件事。
3. 误区三:风险只写“可能延期”,不写触发条件
“可能延期”不是风险,是情绪。真正的风险描述必须包含触发条件和应对动作。同样一个技术风险,写成下面两种,效果完全不同:
- 差:第三方接口对接可能存在风险,需要关注。
- 好:若第三方接口在联调阶段连续 2 次返回字段缺失,则触发降级方案,先使用本地模拟数据完成主流程联调,同时启动备选供应商评估;责任人:技术负责人;触发条件确认时限:9 月 5 日前。
后者可以直接执行,前者只能开会讨论。
4. 误区四:把沟通频率当成风险控制
“多沟通、多同步、每日站会”,这三句话我在复盘会上听了几十次。沟通频率高不等于风险可控。如果每天的站会只是轮流说“我在做什么”,没有任何阻塞项升级机制,那这些会只是消耗时间。
有效的沟通机制必须有“升级路径”:什么问题、在多久内、由谁、升级到哪一层。没有升级路径的沟通,本质上是信息广播,不是管理动作。
5. 误区五:需求变更靠口头确认
需求变更是项目延期最大的单一来源,但我见过太多团队用“刚才会上说好了”这种方式确认变更。三个月后追溯,没人记得当时为什么改、谁拍的板、影响了哪些排期。
变更必须留痕:变更内容、变更原因、影响评估、决策人、结论、重新排期结果。这六项不是流程负担,而是未来复盘的唯一依据。
6. 误区六:把敏捷当成不需要计划的借口
“我们是敏捷团队,不做长期计划。”这句话我听过太多次。敏捷不是不计划,而是用迭代为单位做计划。Scrum 里的 Sprint Goal 本身就是阶段目标,Sprint Review 本身就是阶段门禁。
把敏捷当借口,本质是不愿意承担规划责任。
7. 误区七:复盘只谈人,不谈假设
“这次延期主要是因为某某同学响应不及时”,这样的复盘毫无价值。复盘要回答的是:我们当初假设了什么?哪个假设被证伪了?下次如何更早发现它被证伪?
复盘的对象是决策和假设,不是人。只有这样,复盘才会产出可复用的经验,而不是一场情绪宣泄。

四、专业判断逻辑:阶段计划应该怎么设计才站得住
前面讲的是问题,这一节讲我的判断框架。我把阶段计划拆成六个锚点,任何一个缺失,计划都会不稳。
1. 锚点一:目标,这一阶段要验证什么假设
阶段目标不是“完成 X 功能”,而是“验证 X 假设”。这两者的差别在于,前者做完就结束了,后者做完会产出一个判断:继续、调整还是放弃。
举例:一个 B 端 SaaS 的计费模块改造,阶段目标可以写成“验证新计费引擎能否支撑 3 种以上计费模式的并行配置,且单次计费计算耗时低于 500ms”。这个目标既能验收,又能指导后续决策。
2. 锚点二:范围,必须写清“不做什么”
范围蔓延是阶段计划最大的敌人。我要求所有阶段计划都必须有一份“不做清单”,明确列出这一阶段主动排除的内容。
“不做清单”有两个作用:一是防止临时加需求,二是让业务方提前知道哪些诉求会延后。没有不做清单的阶段计划,范围一定会膨胀。
3. 锚点三:里程碑,必须有准出标准
准出标准是阶段门禁的判断依据。我通常用一个四段式结构来写:功能状态、质量状态、数据状态、文档状态。
- 功能状态:主流程在测试环境完整跑通,覆盖 X 类典型场景。
- 质量状态:无阻断级和严重级缺陷,一般缺陷修复率不低于 90%。
- 数据状态:关键埋点全量上报,数据看板可查看核心指标。
- 文档状态:接口文档、操作手册、上线清单完成并评审通过。
四段都满足才允许进入下一阶段。任何一个不满足,就要在阶段门禁会上明确说明补救方案和时间。
4. 锚点四:依赖,必须标注最晚确认时间
依赖管理的常见错误是只写“依赖 XX 团队提供接口”,不写最晚确认时间。结果就是到了要用的时候才发现对方还没开始做。
我的做法是:每个依赖都必须有三项信息,依赖方、最晚确认时间、阻塞后的替代方案。特别是替代方案这一项,能极大提升风险抵御能力。
5. 锚点五:风险,从描述转为预案
风险项的字段设计决定它的可用性。我用的风险登记册包含八个字段:风险描述、风险类别、发生概率、影响程度、责任人、触发条件、应对动作、当前状态。
关键在“触发条件”和“应对动作”这两项。没有触发条件的风险无法被监控,没有应对动作的风险无法被执行。
6. 锚点六:复盘,产出下一阶段的输入
阶段复盘不是走流程,它的产出应该直接更新下一阶段的计划。复盘要回答四个问题:计划与实际偏差多少、偏差原因是什么、哪些假设被证伪、下一阶段要调整什么。
如果复盘没有产出计划更新,那它就是无效复盘。

五、案例与数据观察:一次从 47 天延期到按期交付的改造
前面讲的是框架,这一节讲一个真实改造过程。项目背景我做了脱敏处理,但关键结构和数据是真实的。
1. 项目背景与第一次失败
“灯塔”项目是一个面向中大型企业的数据中台建设,涉及 6 个业务系统的数据接入、清洗和指标口径统一。团队规模峰值 34 人,跨越产品、研发、测试、数据、算法、运维六个角色。

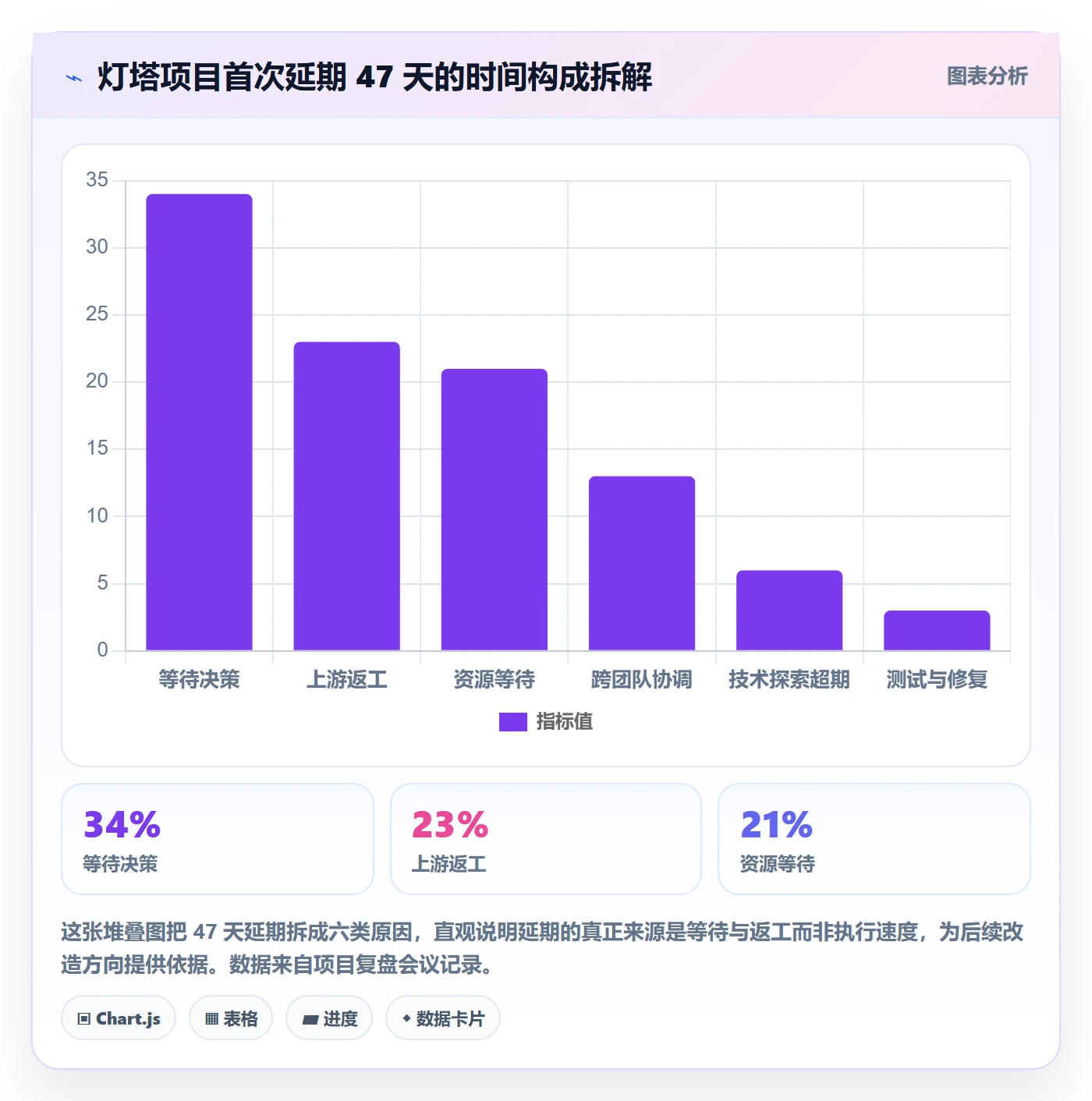

第一次规划采用的是按功能模块切阶段:阶段一数据接入,阶段二数据清洗,阶段三指标建设。结果延期 47 天,主要卡在三个阶段:数据接入阶段发现上游系统字段缺失,返工 9 天;清洗阶段业务口径争议,等待决策 11 天;指标建设阶段核心数据开发被抽调,等待补位 14 天。
复盘时我们把所有延期原因归类,发现一个规律:没有一条延期是因为“干活慢”,全部是因为“等待”和“返工”。

2. 第二次改造:重切阶段 + 门禁 + 风险登记册
第二次规划我们做了三件事。
第一,按业务验证目标重切阶段。不再按数据流程切,而是按“业务方能否用起来”切:阶段一验证“3 个核心业务方能在新看板上看到一致的指标”,阶段二验证“指标口径变更能否在 2 小时内完成配置并生效”,阶段三验证“数据质量异常能否自动告警并定位到源系统”。
第二,设置阶段门禁会。每个阶段结束开一次门禁会,逐项核对交付物、质量状态、数据状态和文档状态,四项全过才进入下一阶段,任何一项不通过必须给出补救方案和时限。
第三,建立风险登记册和变更决策日志。风险登记册每周更新一次,高概率高影响的风险在周会上过;变更决策日志要求所有需求变更必须走影响评估,记录决策人和重新排期结果。
3. 改造后的数据对比
第二次执行后,项目按期交付,其中几个关键指标变化明显。
| 指标 | 第一次执行 | 第二次执行 | 变化 |
|---|---|---|---|
| 延期天数 | 47 天 | 0 天(按期) | 消除 |
| 等待决策累计时长 | 16 天 | 2 天 | 下降 87.5% |
| 需求变更次数 | 19 次(无记录) | 11 次(全部留痕) | 次数下降且可控 |
| 阶段门禁未通过次数 | 无门禁 | 2 次(均在 3 天内补救) | 风险早发现 |
| 上线后严重缺陷数 | 14 个 | 3 个 | 下降 78.6% |
| 复盘产出计划更新条目 | 0 条 | 17 条 | 形成闭环 |
需要说明的是,这个对比不是严格的对照组实验,中间还有人员稳定、需求成熟度提升等因素影响。但等待决策时长从 16 天降到 2 天,这一项几乎完全归因于决策时限机制和门禁会,这部分因果关系我比较有信心。
4. 工具层面的支撑:以 PingCode 为例
方法论需要载体。在上面这类中大型项目里,靠表格和文档维护阶段计划、风险登记册、变更日志,协作成本会迅速上升。我们后来在部分项目中引入了研发管理平台来承载这套流程,这里以 PingCode 为例说明工具能做什么、不能做什么。
PingCode 主要服务中大型企业及 100 人以上组织,这个定位决定了它的功能设计偏向多项目、多角色、强流程的场景。对我们这种六个角色、跨系统、需要阶段门禁的项目来说,几个能力比较关键。
- 阶段与里程碑承载:可以把阶段目标、交付物、准出标准挂在同一层级,门禁会时直接调取,不用再手动汇总。
- 风险与依赖可视化:风险和依赖可以关联到具体任务或里程碑,阻塞关系在视图中暴露,比埋在周报里更容易被发现。
- 需求变更留痕:变更评审、决策记录、重新排期可以在同一条链路里完成,避免“会开完了但没记录”。
- 私有化部署:支持私有化部署,这一点对数据敏感型的中大型企业很关键,数据不出内网是很多客户的硬性要求。
- Jira 平滑迁移:支持从 Jira 平滑迁移,对于正在做国产替代或工具替换的团队,迁移成本和数据保留是核心顾虑,这一点能明显降低切换阻力。
但我也要明确一个判断:工具能提升执行效率和可视化程度,但不能替代阶段目标和风险逻辑的设计。我见过用着很专业的工具、阶段计划依然一塌糊涂的团队,因为工具里填的是任务清单,不是风险预案。先把方法想清楚,再选工具,顺序不能反。
5. 一个失败的对照案例
为了平衡,也说一个失败案例。另一个项目我们同样建立了风险登记册,但执行失败,原因是:风险登记册由一名产品助理维护,他既没有权限推动跨团队解决,也没有能力判断风险影响程度。
结果是登记册变成了“风险清单陈列馆”,每周更新,每周没人看。三个月后项目延期 30 天,复盘时发现 7 个被记录的高风险项全部发生了。
这个失败说明:风险机制的有效性,取决于维护者是否有决策权或升级通道。没有升级通道的风险登记册,价值为零。
六、行动建议:不同团队规模下,七步法怎么落地
下面给出我在不同组织形态下验证过的落地方式。核心是同一套七步法,但执行粒度和载体不同。
1. 七步法完整流程
- 对齐业务目标与阶段成功标准:用一句话写清阶段目标,再列 2,3 个可量化指标。指标要能回答“怎么算成功”。
- 拆出阶段边界和时间盒:按验证目标拆阶段,而不是按功能模块拆。每个阶段建议 3,6 周,超过 6 周容易失去反馈。
- 定义交付物与准出标准:交付物写具体产物,准出标准按功能、质量、数据、文档四段写。
- 排出关键依赖与关键路径:每个依赖标注依赖方、最晚确认时间、替代方案。找出关键路径上的单点依赖重点保护。
- 建立风险登记册与应对预案:八字段结构:描述、类别、概率、影响、责任人、触发条件、应对动作、状态。
- 设置阶段门禁与变更控制:门禁会逐项核对四项标准;变更必须走影响评估和决策留痕。
- 复盘并滚动更新:每阶段结束更新计划、风险和优先级,复盘产出必须落到下一阶段计划里。
2. 三张核心模板
模板一:一页纸阶段计划。包含七个模块:阶段目标、范围(含不做清单)、交付物、里程碑与准出标准、关键依赖、主要风险、验收方式。控制在一页内,强迫自己只写最重要的信息。
模板二:风险登记册。推荐用结构化数据管理,如果团队使用研发管理平台,可以直接把风险登记册字段映射到平台的风险对象上。下面是一个最小可用结构示例:
风险登记册字段示例
————————————————
风险编号: R-2024-013
风险描述: 上游系统数据字典延迟交付,导致清洗规则无法确定
风险类别: 外部依赖 / 资源
发生概率: 中高(60%)
影响程度: 高(阻塞阶段二启动)
责任人: 产品经理(对接上游)
触发条件: 阶段一结束前 5 个工作日仍未收到数据字典
应对动作: 启用备选方案,先基于样本数据制定临时清洗规则,
同步升级至数据治理委员会协调
升级路径: 产品经理 → 数据治理委员会 → 项目指导委员会
当前状态: 监控中(每周更新)
模板三:变更决策日志。六项必填:变更内容、变更原因、影响评估(范围/进度/成本)、决策人、决策结论、重新排期结果。
3. 按团队规模调整落地方式
| 团队规模 | 阶段计划载体 | 门禁会频率 | 风险机制 | 关键注意事项 |
|---|---|---|---|---|
| 5,15 人小团队 | 一页纸文档 + 任务看板 | 每阶段结束一次,30 分钟 | 团队共享一张风险表,负责人即决策者 | 避免流程过重,重点是“不做清单”和准出标准 |
| 15,50 人中型团队 | 研发管理平台承载阶段与里程碑 | 每阶段结束 + 中间一次风险评审 | 风险登记册专人维护,需有升级通道 | 关键是明确产品经理与项目经理的职责边界 |
| 50,100 人以上组织 | 平台化承载,阶段计划与项目集联动 | 固定节奏 + 重大风险临时门禁 | 分级风险机制,高影响风险进指导委员会 | 需要统一的准出标准和变更评审流程,避免各项目各自为政 |
| 多项目并行(PMO 场景) | 平台统一模板 + 项目集视图 | 按月集中评审 + 阶段门禁 | 资源冲突作为一类独立风险管理 | 重点是关键资源冲突的跨项目协调,单项目内方法不足以解决 |
4. 沟通机制的具体设计
沟通不能靠“多开会”,要靠机制。我通常建议四层机制:
- 日同步(15 分钟):只讲阻塞项和今日关键任务,不讲进度流水账。
- 周风险评审(30 分钟):只过高概率高影响风险,逐项确认触发条件和应对动作是否需要调整。
- 阶段门禁会(60 分钟):逐项核对四项准出标准,决定是否进入下一阶段,未通过则确定补救方案和时限。
- 决策升级(不设固定会议):明确升级路径和时限,例如“阻塞超过 2 个工作日必须升级到产品负责人,超过 5 个工作日必须升级到项目指导委员会”。
这四层机制里,我最看重的是最后一条。升级时限是整套机制里最能减少“等待”的设计。上一节的案例里,等待决策从 16 天降到 2 天,主要靠的就是它。

七、不同情况下的取舍:没有一套配置适合所有项目
方法讲完了,但真正难的是取舍。资源永远有限,下面是我在几种典型情境下的判断。
1. 需求高度不确定的项目:重验证,轻排期
如果项目本身处在探索期,需求方向都还没确定,那么把精力花在精细排期上是浪费。这种情况下应该压缩阶段长度、提高验证频率,阶段计划可以粗一点,但阶段目标必须清晰,每个阶段的产出必须是能拿给用户看的东西。
取舍原则:宁可阶段短、交付物小,也不要一个长阶段交付一大堆还没验证的东西。
2. 需求明确但技术不确定的项目:重技术预研,轻功能铺开
这类项目的风险集中在技术实现上。我的建议是在正式阶段计划之前,先插入一个短周期的技术预研阶段,专门验证关键技术路径。
取舍原则:宁可推迟功能开发,也要先把技术可行性验证清楚。技术预研失败的代价,远小于开发到一半推翻重来。
3. 资源紧张但目标明确的项目:重范围控制,轻风险预案
资源紧张时,最重要的不是把所有风险都列全,而是把范围守住。范围不守住,再好的风险预案也救不回来。这种情况下,不做清单的优先级高于风险登记册。
取舍原则:先砍范围,再谈加班。加班解决的是执行速度,解决不了范围膨胀。
4. 强合规与交付审计要求的项目:重留痕,轻灵活
金融、医疗、政务类项目通常对变更留痕、审批链路有硬性要求。这类项目不能省略变更决策日志和门禁记录,即使会降低响应速度。
取舍原则:合规要求不能妥协,但可以把留痕动作设计得更轻量,比如用模板化和自动化减少人工填写。
5. 多项目并行、共享资源:重资源冲突管理,轻单项目优化
这是我踩过最大的坑。在共享资源环境下,单项目内的阶段计划做得再好,也会被资源抽调打乱。这时候真正的风险不在项目内,而在组织级的资源分配。
取舍原则:把“关键资源冲突”当成一类独立风险管理,并且必须由有能力调度资源的层级来处理。产品经理单打独斗解决不了这个问题。

八、结尾:风险不能消灭,但可以提前定价
回到最开始那个“灯塔”项目。它第一次延期 47 天,第二次按期交付,中间并没有换团队、也没有加人,变的是三件事:阶段按验证目标切而不是按功能切、里程碑有了可验收的准出标准、风险有了触发条件和升级路径。
我现在的判断很明确:阶段计划的价值不在于预测未来,而在于当不确定性发生时,团队知道谁负责、什么时候触发、能往哪里升级、要不要重新决策。风险无法被消灭,但可以被提前定价。定价之后的项目,即使出问题,也不会失控。
如果你正在准备一个项目的阶段计划,我建议你按下面这个顺序做一遍:
- 先写这个阶段要验证的假设,而不是要完成的功能。
- 写一份不做清单,明确这一阶段主动排除什么。
- 把每个里程碑的准出标准按功能、质量、数据、文档四段写下来。
- 把所有依赖标注最晚确认时间和替代方案。
- 建一张风险登记册,重点补全触发条件和升级路径。
- 约定门禁会的判断规则和风险升级时限。
- 阶段结束后用复盘更新下一阶段计划,而不是只写一份总结。
如果你所在的团队规模较大、角色多、跨团队依赖复杂,可以考虑用研发管理平台来承载这套流程,把阶段、里程碑、风险、变更放到同一个协作链路里。以 PingCode 为例,它服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,适合正在做工具替换或国产替代的团队。但请记住顺序:先想清楚阶段目标与风险逻辑,再选工具承载;反过来做,只会把混乱流程化。
最后留一个自查问题给你:把你们现在的阶段计划拿出来,遮住时间栏,只看交付物、准出标准、依赖和风险四项。如果遮住时间后这份计划读不出任何决策依据,那它大概率只是一张甘特图,而不是一份阶段计划。

常见问题解答(FAQ)
1. 阶段计划到底该按功能模块拆,还是按验证目标拆?
我负责一个B端项目,一开始按功能模块列了排期,结果需求一变整张计划全乱,团队每天都在救火。我就想知道,阶段计划到底有没有更稳的拆法?
按验证目标拆比按功能模块拆更稳。每个阶段先回答“这一阶段要验证什么假设”,再写清交付物和准出标准。可执行做法:用六个锚点写一页纸阶段计划,目标、范围(含不做清单)、里程碑、依赖、风险、验收复盘。阶段目标尽量一句话写清,配2到3个成功指标;
里程碑不要写“开发完成”,改成功能测试通过、性能达标、埋点验收通过、文档交付完成这类可验收条件。判断依据:如果阶段结束时无法用一两个可验证结论判断能否进入下一阶段,说明拆法不对,应该回到验证目标重新切分。
2. 产品经理在阶段计划里到底该管什么?是不是所有排期都该我背?
我们团队没有专职项目经理,研发让我直接定排期,我定完又不断被挑战,延期了还问我为什么没控住。我有点困惑,产品经理的职责边界到底在哪?
产品经理主要管范围、优先级、需求澄清、验收标准和跨团队依赖协调,排期应与研发负责人或项目经理共同确认,不建议一个人背全部排期。可执行做法:用简易责任矩阵明确谁负责、谁批准、谁支持、谁知会;把关键路径和单点依赖标出来,写清最晚确认时间和阻塞后的替代方案。
判断依据:如果延期来自需求范围变化或验收标准不清,产品经理要主导解决;如果来自技术方案评估不足、人力冲突或资源不到位,应由技术负责人或资源负责人主导,产品经理负责推动升级和记录决策。边界清晰,风险才有人真正认领。
3. 风险控制怎么做到前置,而不是等到延期后再救火?风险登记册怎么填才有用?
我每次项目启动都写风险,但写着写着就变成模板,真出问题时没人看。我想知道,风险登记册到底要写到什么程度才算有用?
风险不能只写“注意延期”,要写成可监控的触发条件加应对动作。风险登记册建议包含:风险描述、类别(需求、技术、资源、协作、外部合规)、概率、影响、触发条件、负责人、应对动作、当前状态、复审日期。可执行做法:阶段启动前开一次风险识别会,按概率乘影响排序,排在前三的风险必须有预案和触发阈值;
每周例会或阶段门禁会复审一次,状态变化就更新。判断依据:一条风险如果没有触发条件,就无法被监控;如果没有明确负责人,就不会被处理;如果没有应对动作,它就只是焦虑清单,不是风险控制。
4. 阶段门禁和变更控制怎么设?需求一变就重新排期,产品经理该怎么拍板?
项目做到一半,业务方塞需求,研发说可以加但会延期,我夹在中间不知道是该拒还是该接。我想知道,有没有一套可操作的判断标准,而不是每次都靠吵架?
用阶段门禁加变更决策日志来判断。门禁条件可以设为:本阶段交付物验收通过、关键风险已关闭或可控、下一阶段依赖已确认、变更影响已评估。需求变更必须走影响分析,覆盖范围、工期、成本、风险四个维度,然后记录变更内容、原因、影响、决策人、结论和重新排期。判断依据:版本冻结期内不接受非致命需求;
如果变更影响当前阶段准出标准,就必须升级到阶段门禁会重新决策。可执行做法:用一页纸阶段计划、风险登记册、变更决策日志三张表联动,每周同步阻塞和风险,阶段结束复盘并滚动更新下一阶段计划。
核心关键词
文章包含AI辅助创作:项目规划如何做好阶段计划?产品经理风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/298113
读者评论
完成度80%”这种里程碑最容易扯皮。文章说里程碑要写成可验收的客观状态,这点很实用。现实中研发、测试、产品对完成的理解经常不一致,提前把主流程、覆盖场景、缺陷标准写清楚,比反复开会有效。
风险只记录不升级,是很多项目的通病。周报里写“可能延期”没有意义,必须写清触发条件、责任人、决策时限和备选方案。文章把风险从情绪变成可执行动作,这个视角比单纯催进度更有价值。
阶段门禁那段很有共鸣。为了节奏带着未解决问题进入下一阶段,看似快,实际让缺陷和新功能开发并行,返工和上下文切换更消耗团队。门禁不是官僚,而是防止债务滚雪球。
敏捷不是不做计划这个提醒很到位。Sprint Goal 是阶段目标,Sprint Review 是阶段门禁。如果只强调站会和迭代,却没有准出标准和风险升级路径,敏捷也会变成另一种赶工。
不做清单和范围模糊度公式很戳中实际。项目延期常不是执行慢,而是范围一直长。阶段计划如果只写做什么,不写不做什么,业务方和研发都会按各自理解加需求,最后排期必然失控。
