计划基线管理方法大全:产品经理项目规划效率提升落地清单

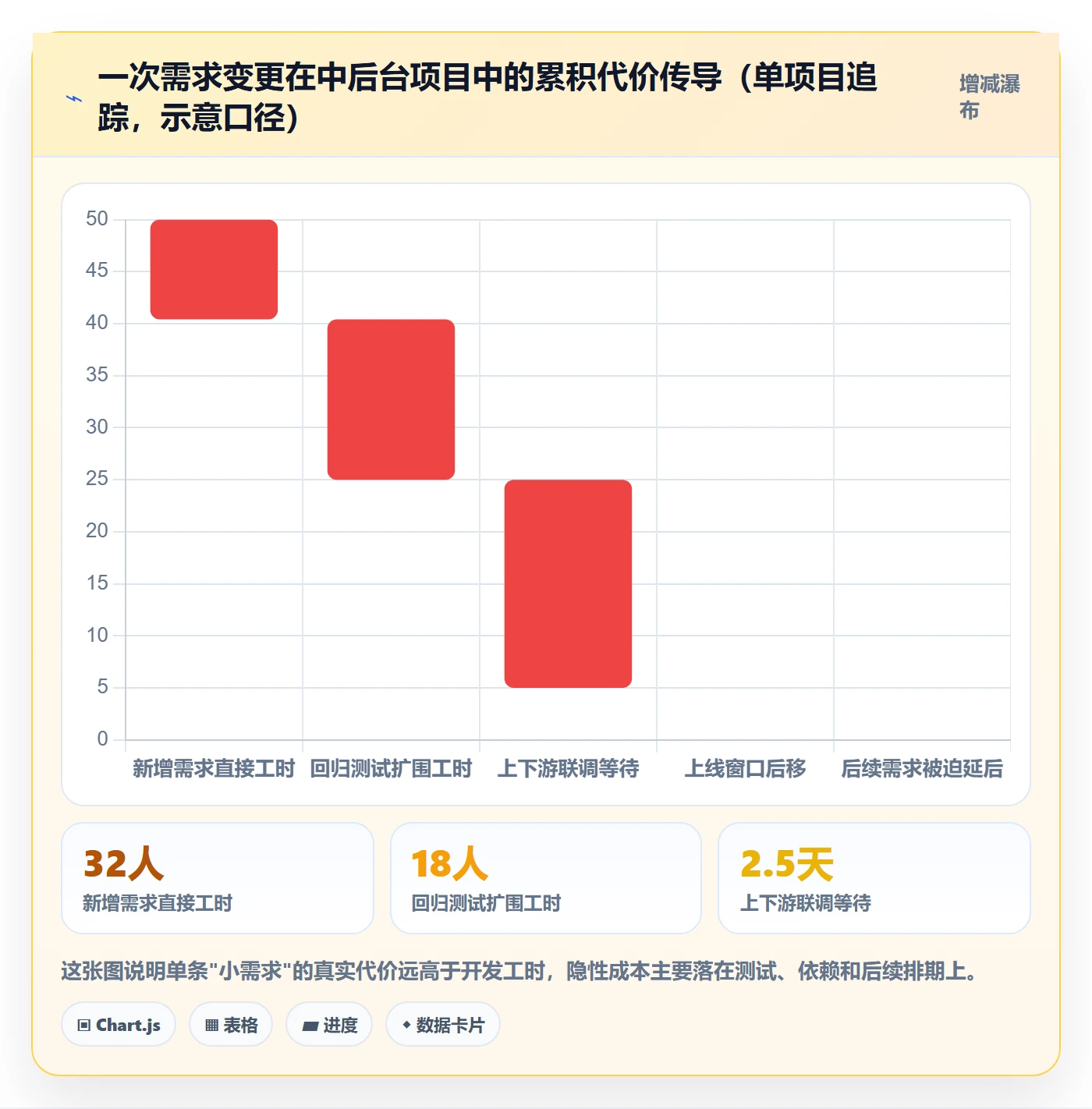

2024年三季度,我接手了一个已经延期两个月的中台重构项目。复盘会上,业务方说"我们只加了三个小需求",研发说"排期一开始就压得太紧",测试说"每次提测范围都和上次不一样"。三拨人吵了两个小时,最后卡在同一个问题上:没有人能拿出一份"当初说好的"版本,需求文档改了七版、Excel 排期表改了十一版、群里的口头承诺谁也没截图。这个项目最后靠重做一轮范围评估才收口,代价是整体上线时间推迟了九周。

那次之后我把"计划基线管理"从项目管理流程里的一个名词,变成了自己带项目时最先落地的一件事。这篇文章就是我这两年在中后台、B端和跨团队项目里攒下来的方法:五类基线、五步建立、变更影响四问、一页纸基线卡,以及什么情况下该放弃什么。它不追求把 PMBOK 复述一遍,只解决一个问题,当有人问"这不是当初说好的吗",你能不能在三十秒内拿出可比对的那一版。

一、先把结论说清楚:基线的价值不在"锁",在"比"

大多数产品经理对"基线"的抵触,来自一个被误传的定义:基线等于冻结需求。一旦接受这个定义,你会本能地觉得它和快速迭代天然对立,于是在实际工作里只敢偷偷用,或者干脆不用。

我用的定义更朴素:基线是一个被明确批准、带版本号、可以被后续计划拿来比较的计划快照。它不承诺"再也不改",它承诺的是"改了以后,我们知道改了什么、代价是多少、谁同意的"。

1. 判断一个基线是否成立,只看三个条件

条件一,可比对。基线必须是一个具体版本,而不是一段模糊共识。如果它不能和"现在的计划"做逐项差异对比,它就只是一个会议纪要。

条件二,有承诺人。每条基线要素背后都要有一个人或一个角色认领,而不是"团队共同负责"。共同负责在中文项目语境里几乎等于无人负责。

条件三,有变更入口。如果团队没有任何正式或半正式的变更提出路径,基线只能活到第一次变更为止。

这三条同时成立,基线才会真正起作用。缺任何一条,你得到的都是一张好看的表格。

2. 产品经理要管的五类基线

传统项目管理常讲范围基线、进度基线、成本基线。这套划分来自工程交付语境,直接搬到产品团队会水土不服,因为产品经理通常不掌握预算,也不直接管理人力成本。

我在实际项目里用的是下面这五类,覆盖产品经理真正能控制、也真正会被追责的部分:

基线类型 它锁定的东西 产品经理的判断问题
需求/范围基线 本期做什么、不做什么 这条需求属于本期目标,还是下一期的机会?
进度基线 里程碑、关键路径、提测与上线时间 这个时间点是谁承诺的,依据是什么?
资源/容量基线 各角色投入人力与跨团队支持 这个人力假设有没有被对应负责人确认过?
质量/验收基线 验收标准、缺陷等级、上线门槛 什么样的状态算"可以上线",谁签字?
发布基线 灰度范围、发布批次、回滚条件 出问题时谁在几分钟内做决定?

这五类里,被忽略最多的是验收基线和发布基线。它们不体现在甘特图上,却往往是项目后期扯皮的主战场,"这个算不算Bug""灰度要不要全量"这类问题,如果上线前没有约定,就会变成一场情绪争论。

一、先把结论说清楚:基线的价值不在"锁",在"比"

二、背景与真实场景:计划为什么总在变更里失控

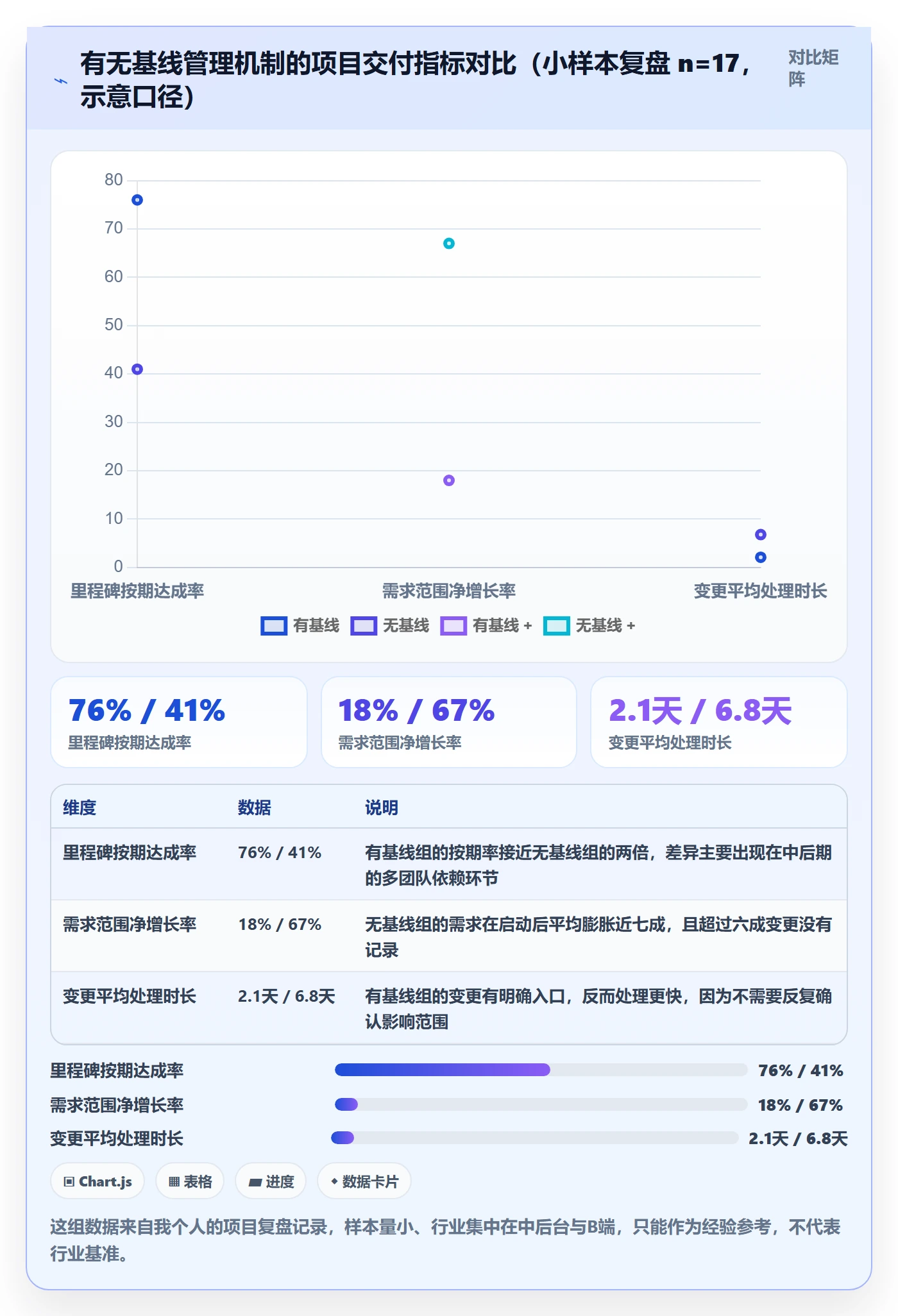

我把过去两年参与的十七个项目做了一次小样本复盘,其中有九个在启动阶段建立了明确基线管理机制,另外八个没有。这两组在交付结果上的差异,比"团队能力强弱"更能解释延期。

计划基线管理方法大全:产品经理项目规划效率提升落地清单

1. 场景一:需求像滚雪球,但没人算过雪球的重量

最常见的开局是:一期目标清晰,评审通过,排期确定。上线前四周,业务方提了一个"顺手就能做"的小需求。产品经理评估后觉得影响不大,塞进了本期。

问题不在于塞了这一个,而在于这一个被塞进去时,没有触发任何重新评估。于是第二周又塞了两个,第三周研发发现测试时间被压缩,第四周上线质量出问题。

我见过一个极端案例:某项目一期从立项到上线共接收了 43 条变更,其中只有 6 条走了正式评估,剩下的 37 条全部在群里口头确认。上线延期后做归因,团队花了两天才梳理清楚完整的需求变更链路。

2. 场景二:排期被单方面压缩,且没有痕迹

排期压缩本身不是问题,问题是压缩过程没有留下可比对的记录。管理层在会上说"这个能不能提前两周",团队当场点头,两周后完不成,追责时双方对"当初答应的到底是哪一版"理解完全不同。

这类情况在跨部门项目里特别普遍。口头压缩排期的本质,是一次没有影响分析的变更。它消耗的是团队的缓冲,但不产生任何可见记录。

3. 场景三:跨团队依赖无人认领

依赖管理的难点从来不是识别,而是认领。依赖清单上写着"依赖数据平台提供接口",但接口什么时候交付、谁确认过、延期了谁兜底,往往全是空白。

我现在的做法是:每条依赖必须在进度基线里对应一个具体的交付日期 + 承诺人 + 兜底方案。三条缺一条,这条依赖就不算落地,只能算风险。

4. 场景四:敏捷团队的基线真空

很多敏捷团队听到"基线"两个字就摇头,认为那是瀑布时代的产物。但敏捷并不意味着不需要确定性,它只是把确定性的颗粒度从"整个项目"缩小到"一个迭代或一个发布"。

迭代目标、容量承诺、发布的验收门槛,这些在 Scrum 语境里同样存在,只是不叫基线。不叫基线不等于没有承诺,而没有被记录的承诺,就必然会在争议时蒸发。

我见过最典型的损失,是一次线上事故的追责会。团队争论"这个功能到底在不在本次发布范围",翻遍 Jira、Confluence 和群聊,最后发现迭代目标写在白板上,白板早擦了。

计划基线管理方法大全:产品经理项目规划效率提升落地清单

三、拆解常见误区:这五个坑我几乎每个都踩过

基线管理在实践中失效,很少是因为方法本身复杂,更多是因为几个流传很广的错误认知。

1. 误区一:基线就是冻结需求

这是最致命的一条。冻结需求的直接后果是团队不再提出变更,而是在执行中悄悄变形,砍掉边界情况、降低验收标准、把功能做成半成品。等到验收时你发现问题,但已经无法回溯是哪一步开始偏的。

我现在的表述是:基线允许变更,但要求变更可见。这句话在跟业务方沟通时接受度极高,因为它没有否定对方的诉求,只是要求把代价摆到桌面上。

2. 误区二:所有变更都要走变更控制委员会

在十人团队里设一个变更控制委员会,等于把决策速度主动降到最低。我见过一个二十人的创业团队照搬大厂流程,结果一个文案调整要走三天审批,产品经理最后干脆绕过流程,流程名存实亡。

合理的做法是分级:影响范围小、不跨模块、不改变验收标准的变更,由产品负责人直接决策并记录;影响里程碑、跨团队依赖或验收标准的变更,才升级到更高决策人。

3. 误区三:基线越细越好

粒度是一个成本问题。把每条子任务都纳入基线,维护成本会迅速超过它带来的控制收益。我在一个项目里试过按人天粒度锁定三十多个任务,结果每周光是同步基线状态就花掉产品经理半天时间,而实际控制效果和按里程碑粒度锁定的项目没有明显差别。

计划基线管理方法大全:产品经理项目规划效率提升落地清单

4. 误区四:基线是 PMO 的事

如果基线由 PMO 单方面维护,产品经理就会把它当成外部约束而不是自己的工具。结果是 PMO 的表格越来越漂亮,项目现场越来越失控。

我的判断是:需求基线和验收基线必须由产品经理主导,进度与资源基线由项目经理或技术负责人主导,PMO 负责的是版本归档和跨项目一致性检查。角色错位是基线失效的高频原因。

5. 误区五:把基线变更率当成 KPI

一旦变更率成为考核指标,团队就会采取最省事的应对方式,不提变更。需求照做,只是悄悄压缩质量、延后边界功能,把问题推到上线后。

更值得关注的不是变更数量,而是变更是否被记录、影响分析是否完整、决策是否及时。指标设计错了,行为就会反向扭曲。

四、专业判断逻辑:五类基线、五步建立、变更四问

这一节是全文的操作核心。我不打算给一套适用于所有团队的万能流程,而是给一套可以按团队规模裁剪的判断逻辑。

1. 五类基线的成熟度自评

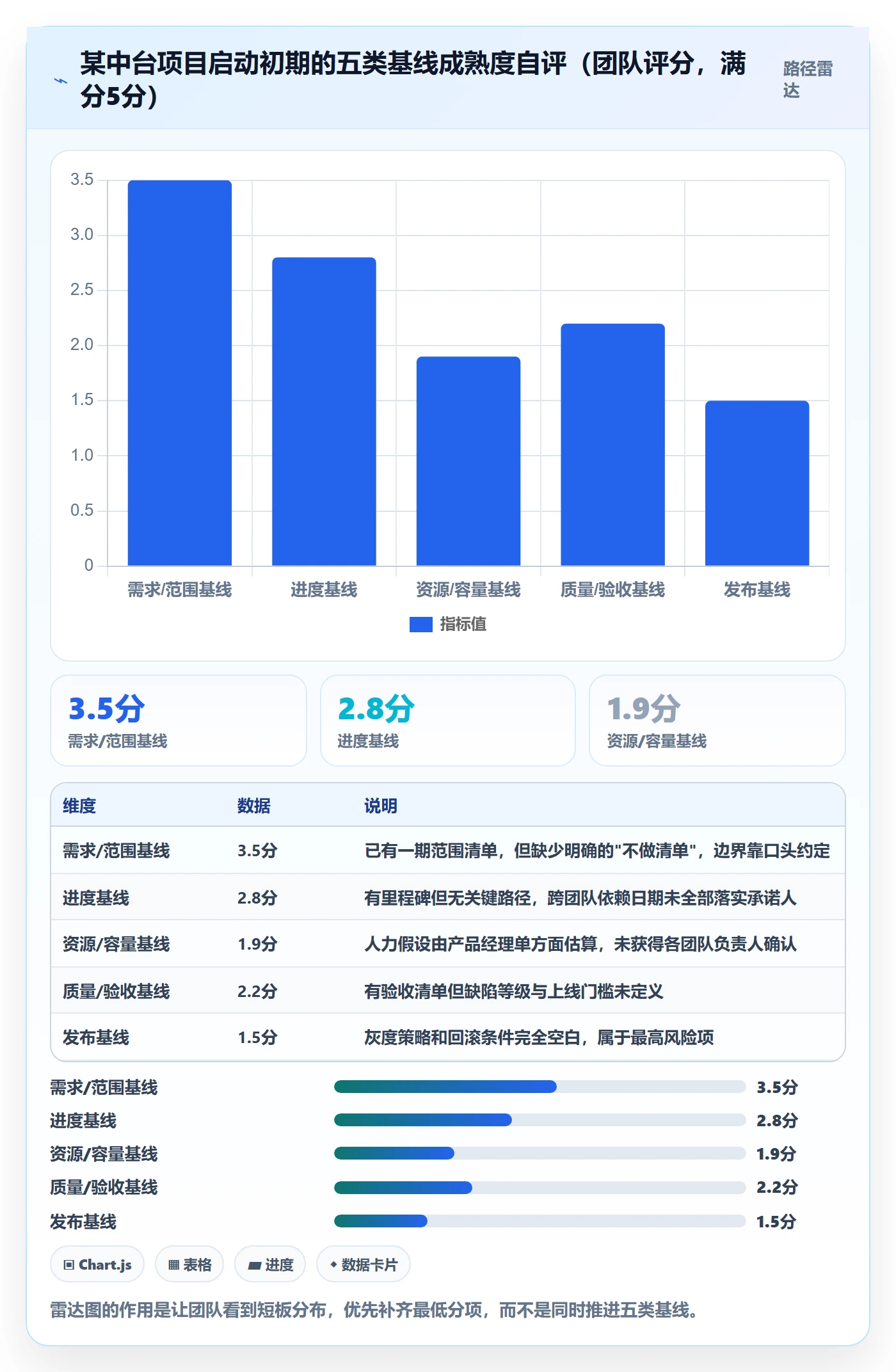

在建立基线之前,先做一次自评会更有价值。我通常用五个维度让团队打 1-5 分,找出最薄弱的环节,而不是一次性把五类全铺开。

计划基线管理方法大全:产品经理项目规划效率提升落地清单

这个项目的处理顺序是:先补发布基线(风险最高、成本最低),再补资源基线(需要跨团队协调,周期最长),最后才是需求基线的"不做清单"。这个顺序和很多团队的习惯恰好相反,大家通常先花大力气锁需求范围,却把最容易出事的上线环节留到最后。

2. 五步建立可执行基线

第一步,收集计划要素。把五类基线需要的输入全部摆到桌面上:目标、范围清单、里程碑、依赖、人力假设、验收标准、发布策略。这一步不追求精确,追求的是"没有空白项"。

第二步,跨团队评审。评审会的目的不是汇报,而是让每个依赖方当场确认自己的交付日期。我会在会前把依赖清单发给对方负责人,要求会上直接给出日期或明确说"无法承诺"。

第三步,确认承诺人。每条基线要素对应到人。范围对应产品负责人,里程碑对应项目经理或技术负责人,依赖对应外部团队接口人,验收对应产品与测试共同确认。

第四步,发布基线版本。给基线编号,例如"V1.0-2025-03-14",写清生效时间和失效条件。编号看似形式主义,但它解决了"我们说的是哪一版"这个高频争议。

第五步,归档与通知。归档到团队唯一的信息源,而不是散落在各个群。通知范围要覆盖所有依赖方,包括那些没有参会的人。

基线卡 V1.0(示例结构)
─────────────────────────────

项目:中台订单重构

版本号:V1.0-2025-03-14

生效时间:2025-03-14

─────────────────────────────

[需求基线]

本期做:订单创建、订单查询、异常订单处理

本期不做:批量导入、历史数据迁移

─────────────────────────────

[进度基线]

关键里程碑:M1 需求冻结 03-21 / M2 提测 04-25 / M3 上线 05-16

关键路径:订单创建 → 支付适配 → 联调

─────────────────────────────

[资源基线]

产品 1人 / 前端 2人 / 后端 3人 / 测试 2人

外部依赖:数据平台接口 04-10(承诺人:XXX)

─────────────────────────────

[验收基线]

P0/P1 缺陷清零,P2 不超过 5 条

主流程自动化用例通过率 ≥ 95%

─────────────────────────────

[发布基线]

灰度 5% → 30% → 100%,每档观察 24 小时

回滚条件:核心接口错误率 > 1% 连续 10 分钟

─────────────────────────────

变更入口:提交变更申请 → 影响分析 → 分级审批 → 生成 V1.1

3. 变更影响分析四问

变更失控通常不是因为变更本身,而是因为分析不完整。我固定在评审时问四个问题,缺一个就不进入决策环节。

  1. 目标是否变?这条变更是否影响本期要达成的业务目标?如果影响,需要业务方重新确认优先级。
  2. 范围是否变?是新增、替换还是延期?如果是替换,被替换掉的是哪一条?
  3. 进度是否变?影响哪个里程碑、哪条关键路径、哪个外部依赖?
  4. 资源是否变?需要额外人力吗?如果不需要,是从哪条已有任务里抽调?

第四问是最容易被跳过、也最能暴露真相的一问。如果一条变更"不需要额外资源",那它一定在消耗别的东西,通常是测试时间或边界功能的完整度。没有资源代价的变更,往往意味着代价被隐藏了。

4. 变更来源的结构化观察

把变更按来源分类,能帮你判断问题出在哪个环节。我的分类习惯是四类:业务方新增诉求、技术方案调整、资源与排期变化、外部依赖变化。

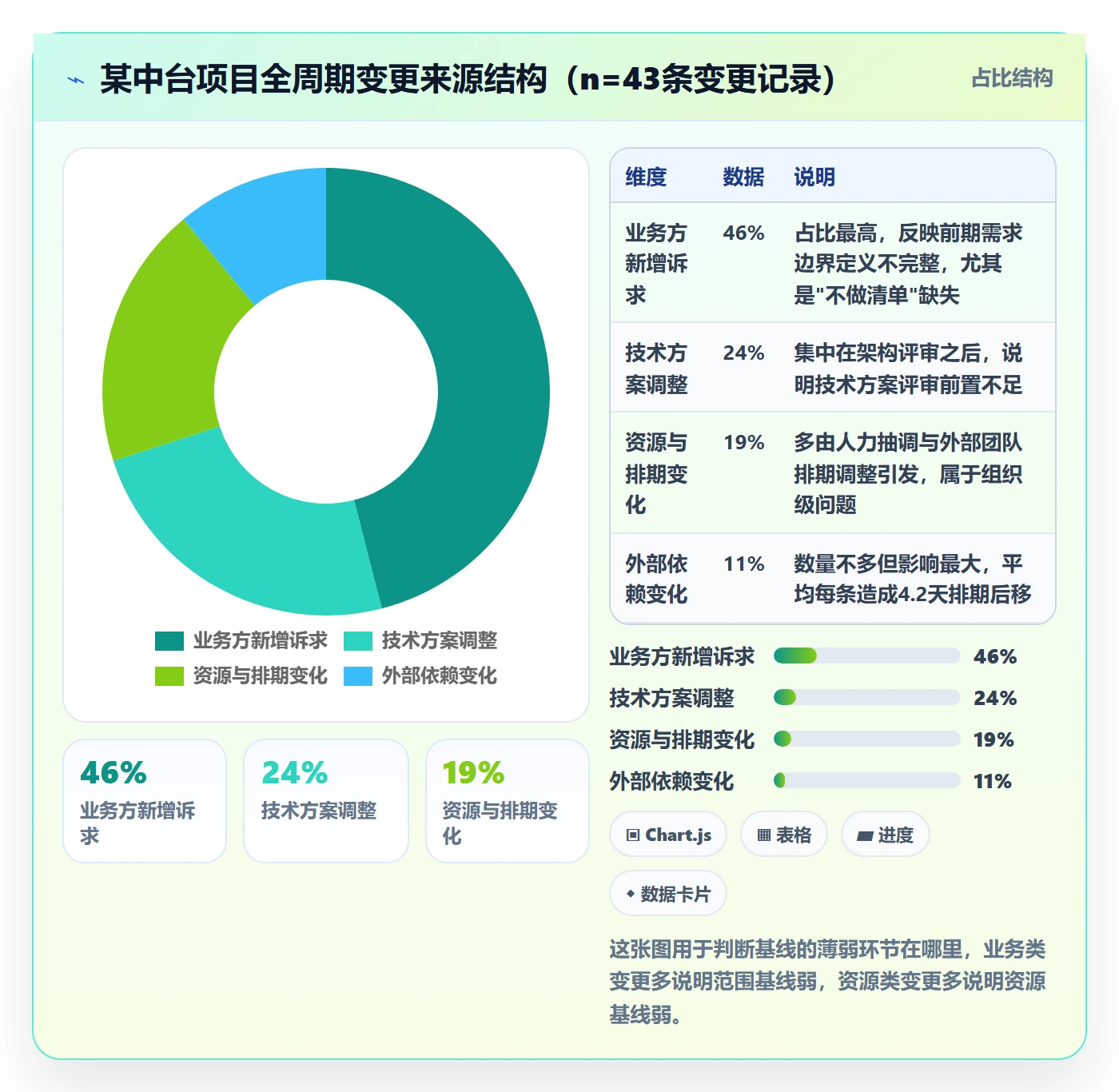

计划基线管理方法大全:产品经理项目规划效率提升落地清单

这个项目的结论很直接:近一半变更来自业务方新增诉求,说明问题不在变更控制流程,而在前期的范围边界定义。所以我们后续的重点调整是"不做清单"评审,而不是加严审批。方向搞错了,再严的流程也只是增加摩擦。

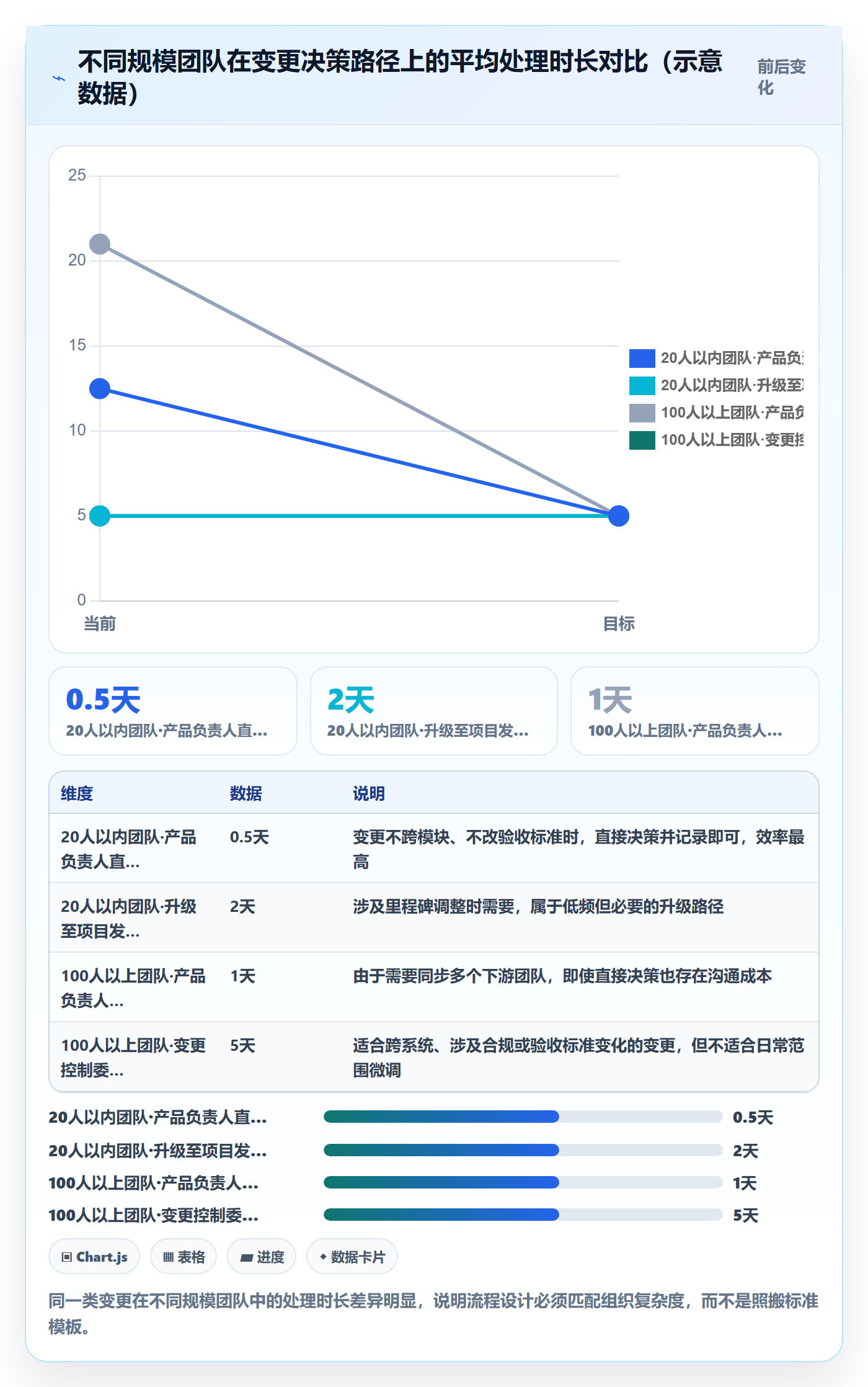

5. 决策路径分级:小团队与大项目不是同一套逻辑

很多团队照搬大厂的变更控制委员会,结果把决策链拉长到无法承受。我的判断依据是变更的影响半径,而不是变更的金额或工时。

计划基线管理方法大全:产品经理项目规划效率提升落地清单

我的经验规则是:影响半径在单个迭代内、不改变验收标准的变更,产品负责人决策;影响里程碑、跨团队依赖或验收标准的,升级决策;涉及合规、合同或对外承诺的,走正式评审。三档足够覆盖绝大多数场景,五档以上团队就会开始绕过流程。

五、案例与数据观察:一个中台项目的基线改造过程

下面这个案例来自我参与的一个中后台订单系统重构项目,团队规模约 120 人,横跨产品、研发、测试、数据平台和运维五个职能,属于典型的中大型组织协作场景。

1. 改造前的状态

项目启动时只有一份需求清单和一张 Excel 排期表。需求清单没有版本号,排期表由项目经理每周更新一次并同步到群里。上线前六周,团队发现数据平台的接口交付延期,而这条依赖在任何正式文档里都没有承诺日期。

最终的连锁反应是:接口延期 12 天,联调窗口被压缩到 5 天,测试回归范围被迫缩小,上线后第一周出现 3 个 P1 缺陷。

2. 用了什么工具承载基线

改造阶段我们做了一次工具选型。核心诉求有三个:基线版本要能和需求、迭代、测试用例联动;变更记录要能追溯到具体决策人;跨团队依赖要能被显式建模,而不是塞在文档里。

在评估过程中我们重点测试了 PingCode。它的定位是服务中大型企业及 100 人以上组织,这一点和我们的团队规模比较匹配。实际使用中有几个点对基线管理帮助明显:

  • 需求与迭代的版本化关联。需求变更后可以保留历史版本,追溯"V1.0 里的验收标准是什么"不需要翻聊天记录。
  • 依赖关系的显式建模。跨团队依赖可以被单独列出并绑定交付日期与责任人,而不是隐藏在任务描述里。
  • 私有化部署能力。对我们这种涉及订单和资金数据的项目,数据不出内网是硬性要求,PingCode 支持私有化部署这一点在选型时权重很高。
  • Jira 平滑迁移。团队此前长期使用 Jira,迁移过程中历史数据和自定义字段的保留情况是我们最担心的部分,实际迁移的摩擦比预期小。

需要说明的是,工具只是承载,不是方法本身。我们在切换工具之前,先把五类基线的字段定义和变更分级规则写清楚,再让工具去匹配这些规则。反过来做,先上工具再想规则,大概率会得到一个字段很多但没人填的系统。

3. 改造后的指标变化

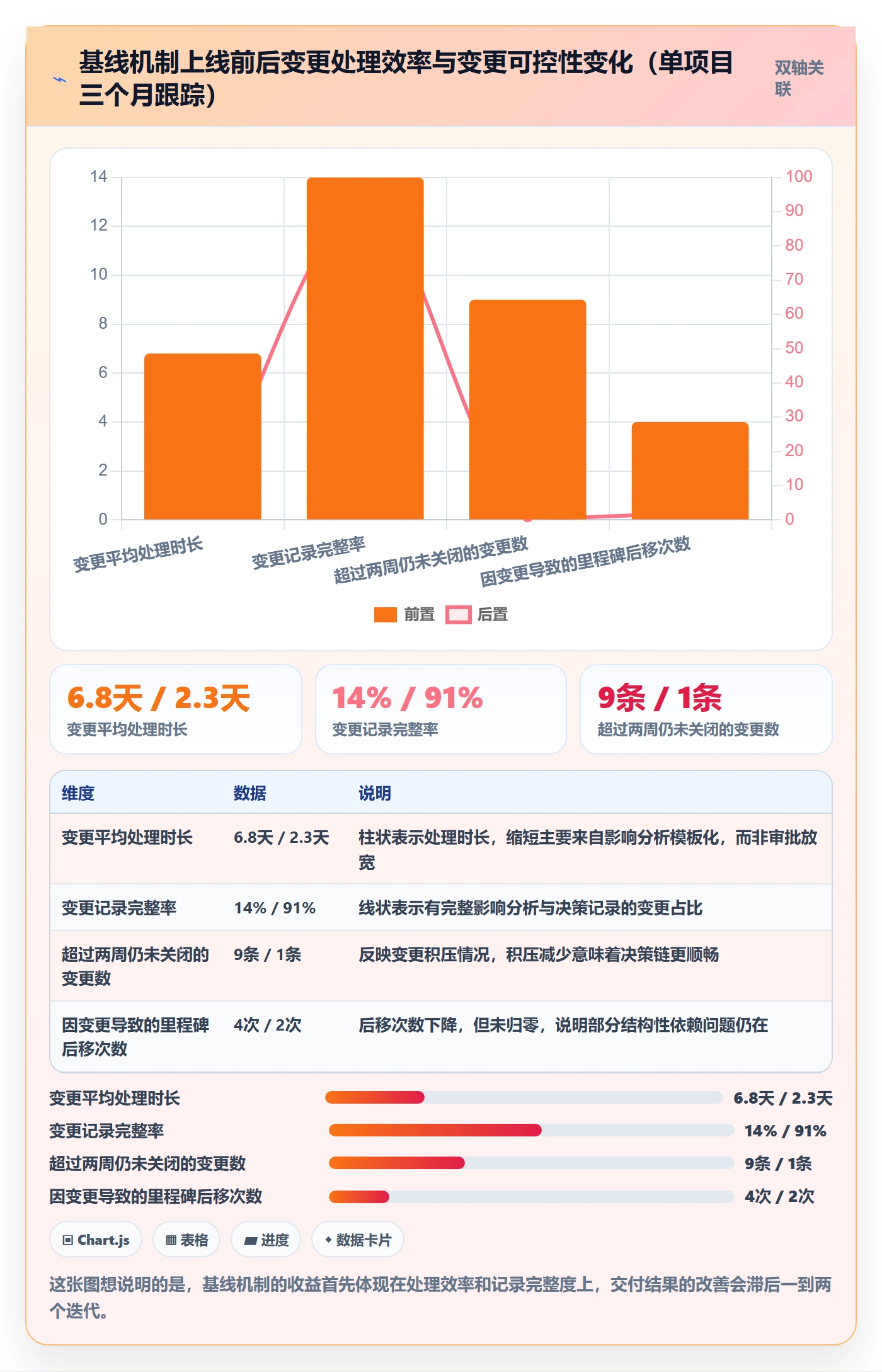

改造持续了两个迭代,之后我们跟踪了三个月的运行数据。以下数据来自项目内部记录,属于单项目观察,不构成行业基准。

计划基线管理方法大全:产品经理项目规划效率提升落地清单

4. 过程中踩的三个坑

第一个坑是字段设计过度。最初我们在变更申请里设了十四个必填字段,结果提交率两周内掉到不足三成。后来砍到五个,变更内容、影响范围、影响里程碑、资源代价、决策人,提交率立刻回升。

第二个坑是把基线和绩效挂钩。有一段时间团队把"变更数量"纳入考核,直接后果是大家改用"需求澄清"的名义做同等规模的调整,绕过了变更记录。指标一改,行为立刻变形。

第三个坑是只通知参会人。有一次基线版本更新只同步到了评审会参会人,结果下游一个未被邀请的团队仍按旧版本开发,造成两周返工。之后我们把通知范围固定为"所有依赖方 + 所有职能接口人",宁可多打扰,不可漏通知。

六、不同情况下的行动建议

基线管理没有唯一正确姿势。下面按四种典型情况给出我的建议,重点是"先做什么、先不做什么"。

1. 20人以下的产品研发团队

这个规模下,我不建议引入完整五类基线。优先级最高的是需求基线 + 进度基线,而且粒度停在迭代级即可。

  • 迭代开始前,用一页纸写清"本期做/本期不做",作为需求基线。
  • 迭代目标、提测日、上线日写在同一页,作为进度基线。
  • 变更不做分级审批,由产品负责人直接决策并在一页纸里追加一行记录。
  • 不要设变更控制委员会,不要设多级审批,不要上复杂的字段体系。

这个阶段的核心目标是让团队形成"变更要留痕"的习惯,而不是建立一套完整的治理架构。习惯没建立起来,架构就是负担。

2. 100人以上的多团队协作项目

到这个规模,五类基线都需要覆盖,但重点会转移。我的经验是资源基线和依赖管理是这个规模下最容易失控的部分,因为它们涉及跨团队协调,而跨团队协调的默认状态是无人负责。

  • 每条外部依赖必须落到具体接口人和日期,没有承诺人的依赖只能算风险,不能进基线。
  • 建立变更分级规则,明确哪一档由产品负责人决策、哪一档升级、哪一档需要正式评审。
  • 基线的归档必须在单一信息源里,避免出现"文档一份、工具一份、群里一份"的分裂状态。
  • 引入能承载版本化和依赖建模的工具,例如 PingCode 这类面向中大型组织的平台,避免用表格做跨团队协调。

3. 强合规或被审计的交付型项目

这类项目的基线不只是管理工具,还是交付证据。要求会更严格,但方向一致。

  • 变更必须完整留痕,包括提出人、时间、影响分析、决策人和决策依据。
  • 基线版本号与发布版本必须可对应,能够回答"这次上线对应哪一版计划"。
  • 验收基线的判定标准要前置定义,避免上线后临时商量门槛。
  • 数据不出内网是常见要求,选型时优先考虑支持私有化部署的方案。

4. 敏捷或混合型团队

敏捷团队不需要传统意义上的项目级基线,但需要迭代级和发布级的轻量基线。

  • 迭代目标就是迭代基线,容量承诺就是资源基线,两者在迭代计划会上确认。
  • 发布的验收门槛和回滚条件属于发布基线,建议在发布前一次评审中固定下来。
  • 不要照搬变更控制委员会,用产品负责人的日常决策加迭代回顾替代。
  • 跨迭代的范围变化,在迭代评审会上公开确认,而不是私下调整。
六、不同情况下的行动建议

七、不同情况下的取舍:哪些必须坚持,哪些可以放弃

方法的价值往往体现在取舍上。以下四组取舍是我在实践中反复遇到、也反复调整的。

1. 粒度:控制力与维护成本的取舍

我的判断标准是:基线的粒度不应细于团队能在周会上完整回顾的程度。如果一个团队在周会上没法逐项过完基线状态,说明粒度太细了。

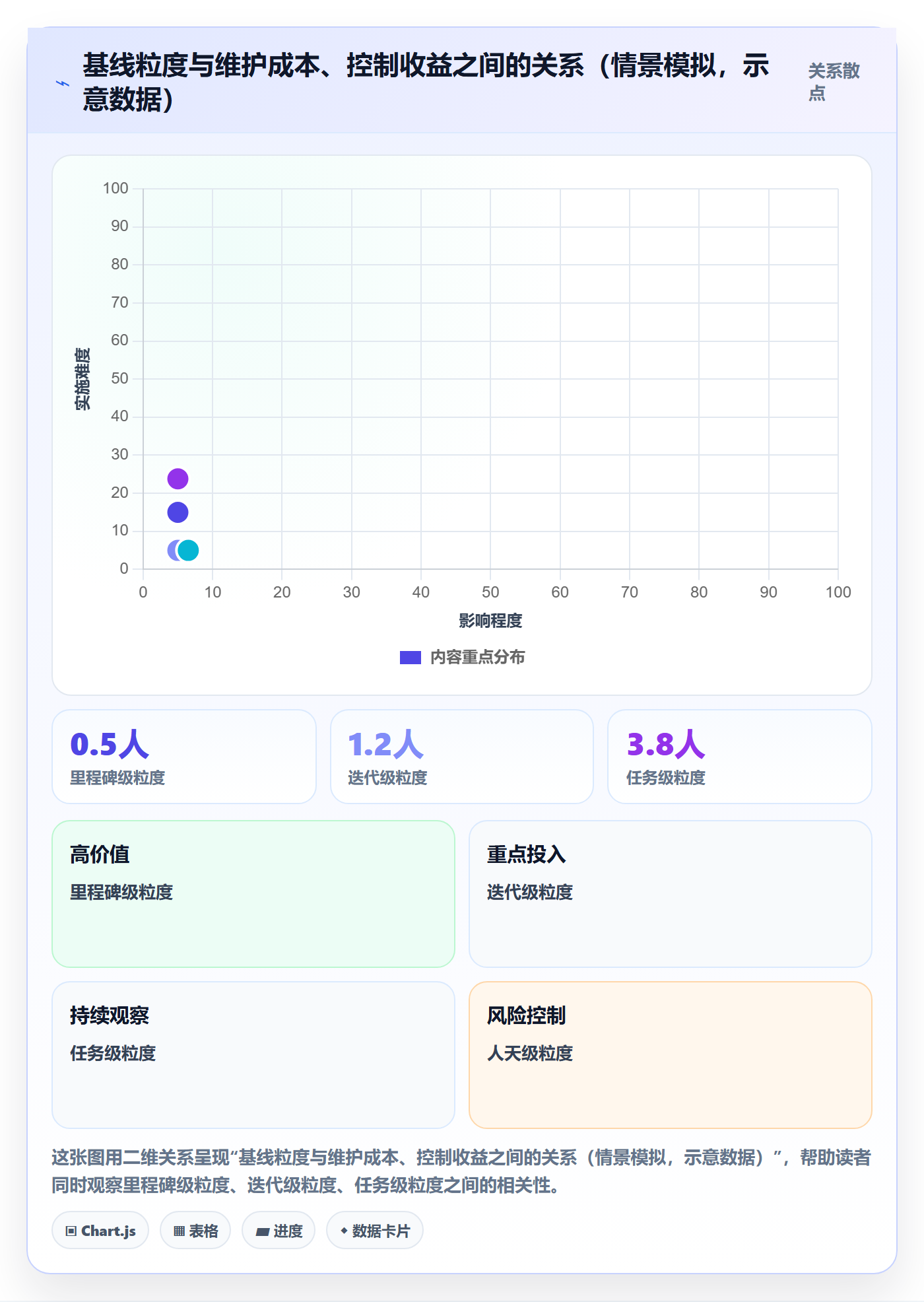

落到具体做法上:里程碑级粒度适合交付节奏稳定的项目;迭代级粒度适合需求波动较大的产品团队;任务级粒度只在强合规或多方验收场景下才值得付出维护成本。

2. 审批强度:响应速度与可控性的取舍

审批越严格,变更越少被记录,而不是越少发生。这是很多团队忽略的反直觉现象。

我倾向的配置是:低影响变更靠记录,中影响变更靠决策,高影响变更靠评审。三档之间的边界要写清楚,否则团队会倾向于把变更往低档归类以换取速度。

3. 承载工具:灵活性与一致性的取舍

表格的灵活性最高,但跨团队协作一致性最差;专用平台的约束更强,但一致性和可追溯性更好。选择取决于协作跨度,而不是团队规模绝对值。

  • 单团队、单职能协作:表格或轻量文档足够,不必上平台。
  • 跨职能、跨团队协作:需要能承载版本化和依赖建模的工具,否则协调成本会指数级上升。
  • 涉及敏感数据或合规要求:优先考虑支持私有化部署的方案。
  • 已有工具栈迁移成本高:评估迁移路径的平滑程度,历史数据保留情况是关键考量项。

4. 基线本身:完整性与可用性的取舍

最后这一组取舍最容易被忽略。我见过很多团队把基线做得很完整,但没有一个人在日常工作中真正打开它。

我的判断是:一份被每周打开一次的简版基线,价值远高于一份完整但无人使用的详版基线。如果必须在两者之间选,一定选前者。

七、不同情况下的取舍:哪些必须坚持,哪些可以放弃

八、一页纸落地清单与模板

这一节是可以直接复制使用的部分。我把基线管理拆成五个时间节点,每个节点给出对应的动作和判断问题。

1. 启动前:把边界写出来

  • 本期目标是什么?用一句业务语言描述,不用功能语言。
  • 本期做什么?列出功能清单。
  • 本期不做什么?这份清单比"做什么"更重要。
  • 验收标准是什么?缺陷等级、通过率、性能门槛分别是什么?
  • 发布策略是什么?灰度批次、观察时长、回滚条件。

2. 评审时:把承诺落到人

  • 每个里程碑的承诺人是谁?
  • 每条外部依赖的交付日期和接口人是谁?
  • 如果依赖延期,兜底方案是什么?
  • 资源假设是否获得了对应负责人的确认?
  • 风险清单里哪些会影响关键路径?

3. 发布基线时:让版本可追溯

  • 基线编号是什么?生效时间是什么?
  • 归档到哪个唯一信息源?
  • 通知范围是否覆盖全部依赖方和职能接口人?
  • 版本之间的差异是否需要单独说明?

4. 变更时:模板化影响分析

变更申请表(五字段精简版)
─────────────────────────────

变更内容:一句话描述要改什么

影响范围:涉及哪些模块 / 需求 / 接口

影响里程碑:是否影响关键路径,影响几天

资源代价:需要多少额外人力,或从哪条任务抽调

决策人:谁有权批准,批准时间

─────────────────────────────

附:影响分析四问

目标是否变? 2. 范围是否变?

进度是否变? 4. 资源是否变?
─────────────────────────────

批准后动作:更新基线版本 → 通知依赖方 → 记录归档

5. 阶段性复盘:看偏差而不是看对错

  • 本期基线变更了几次?来源结构是什么样的?
  • 哪些变更本可以在启动阶段就避免?
  • 哪些依赖的承诺日期与实际交付差异最大?
  • 评审会上的判断问题,哪些被证明无效,需要调整?

复盘的重点不是追究哪次判断错了,而是找到"哪一类问题反复出现"。反复出现的问题,通常意味着基线的某个维度定义不清,而不是某个人能力不足。

八、一页纸落地清单与模板

九、下一步怎么做:今天就能开始的三件事

如果这篇文章只留下一句话,我希望是这句:基线的价值不在锁定计划,而在让每一次偏离都有据可查、有价可算。

它不是流程装饰,也不是 PMO 的表格作业。它是产品经理在多方博弈中保护团队节奏的少数几个硬工具之一。没有它,你只能在每次争议里靠记忆和情绪去争;有了它,你可以把争论变成一次有依据的对比。

1. 今天可以做的三件事

  1. 把当前项目的"不做清单"写出来。不需要工具,一张纸或一个文档即可。写完之后,你会发现很多争议其实源于边界从未被明确。
  2. 给现有计划加一个版本号和承诺人列。把里程碑、依赖、验收标准各写一行,每行补上责任人。这一步通常能在半小时内完成。
  3. 定一条变更分级规则。哪怕只有两档,产品负责人决策、升级决策,也比没有规则好。规则可以粗糙,但不能缺失。

2. 常见问题解答

敏捷团队真的需要基线吗?需要,但只需要迭代级和发布级的轻量基线。迭代目标、容量承诺、发布门槛这三件事在敏捷语境里同样存在,只是不叫基线。把它们记录下来,本质上就是轻量基线。

小团队要不要设变更控制委员会?不建议。二十人以内的团队,产品负责人直接决策加记录就够了。变更控制委员会适合跨系统、涉及合规或验收标准变化的高影响变更,用在小团队上只会拖慢决策。

基线多久更新一次?没有固定周期,按变更触发。没有变更就不需要更新版本,但建议在每个迭代结束时做一次基线状态确认,避免版本长期未动却实际已经偏离。

基线和需求冻结的区别是什么?需求冻结是"不许改",基线是"可以改,但要知道改了什么、代价是多少、谁同意的"。前者会催生隐性变更,后者把变更放到台面上。

工具是必须的吗?单团队协作,表格和文档足够。跨职能、跨团队协作时,能承载版本化与依赖建模的工具会显著降低协调成本。选型时优先看数据部署方式与迁移路径是否匹配你的组织要求。PingCode 这类面向中大型组织、支持私有化部署和 Jira 平滑迁移的平台,是我在跨团队项目中实际用过的选项之一。

最后一句实操建议:别等下一轮项目再来优化基线管理,就从手上正在跑的这个项目开始。把它当成一次实验,跑两个迭代,看一眼变更来源结构,再决定要不要加严或简化。基线的形态是可以长出来的,前提是你先种下第一版。

常见问题解答(FAQ)

1. 敏捷迭代项目还需要做计划基线吗?怎么做才不会和 Scrum 打架?

我们团队是混合型项目,一边跑双周迭代,一边老板要求对外承诺上线日期。我之前一直以为敏捷不谈基线,结果每次迭代中途插需求,承诺日期就往后飘,复盘时谁都说不出到底改过什么。所以我很纠结:敏捷到底要不要基线,要的话该锁什么、不该锁什么?

敏捷不是不要基线,而是把基线的对象从「全量任务」换成「承诺级对象」。建议分两层:迭代级基线锁迭代目标和容量,发布级基线锁发布范围、目标日期和验收口径,需求池本身不做基线。具体做法是,迭代计划会产出迭代目标卡,写明容量(人天)、承诺条目清单、验收口径,会后 24 小时内归档为 v1;

迭代中不接受新增条目,只能置换,移除一条换一条,保证总量不变。迭代之间允许调整,这是敏捷和传统预测型最大的区别。判断口径给你两个数:迭代承诺达成率(完成条目数÷承诺条目数)和迭代内置换次数。

如果连续 3 个迭代置换次数大于 2,问题通常不在基线太严,而在需求澄清不够或估点失真,应该在回顾会上查这两项,而不是直接取消基线。

2. 小团队要不要设变更控制委员会?审批流程怎么定才不会把节奏拖垮?

我们研发加产品一共 12 个人,之前照搬大公司的做法搞了个变更审批会,结果一个按钮文案的调整也要等三天,业务方直接在群里骂人。我很想知道,小团队到底该不该有 CCB,如果没有,谁来拍板变更?

10 人以下的团队不建议建正式 CCB,用「变更分级 + 单一决策人」更实用。分三级:L1 不影响目标、范围和关键里程碑的,产品经理当场决策,事后在变更记录里补一行就行;L2 影响本迭代范围或未来 1-2 周进度的,产品负责人和技术负责人双签,控制在 15 分钟内解决;

L3 影响版本目标、对外承诺日期、预算或跨 3 个以上团队依赖的,才升级到项目发起人或管理层周会。判断依据只看一条:这个变更是否改变了验收标准或对外承诺,改变就走 L3,不改变就往下压。

变更单建议只留 5 个字段,变更内容、来源、影响(范围/进度/资源)、处理方案(接受/置换/延后)、决策人和日期。字段越少越容易被填,填得越全越能防扯皮。

3. 基线建立之后多久更新一次?每次需求变更都要重新发布基线版本吗?

我们项目基线建完一个月没动过,但实际上排期表已经被改了三四个版本,等到验收的时候拿出基线一看,跟实际做的完全对不上,基线成了摆设。我想搞清楚,基线到底该按什么节奏更新,是定期刷新还是跟着变更走?

基线不按时间更新,按「已批准的变更」更新。判断口径很简单:变更走完审批并被接受,就在 24 小时内把基线升一个小版本号(v1.1、v1.2),同时写一行变更摘要说明改了什么、为什么改;没有走审批的临时调整一律不进基线,只在任务表里体现。

频率上给个参考区间:健康项目大约每 2-4 周升一次小版本,一个季度升一次大版本(涉及范围或目标级调整)。如果一个月零更新,但排期表被私下改过 3 次以上,说明流程没跑起来,不是基线太严。

反向也要防:如果一个迭代内基线升了 5 次以上,通常是前期需求澄清和跨团队依赖没确认清楚,需要在启动会阶段补功课。旧版本建议只读保留,复盘时拿偏差对比,这是基线最有价值的一次使用。

4. 基线粒度做多细才合适?我们上次把任务全锁进去,维护成本比写 PRD 还高。

上一个项目我们把 80 多个任务全锁进了基线,结果每天更新状态、每次改期都要走一遍流程,维护时间比写 PRD 还长,团队最后集体抵触。我很想知道,基线到底该锁到什么层级,有没有一个可量化的判断标准?

基线只锁「承诺级」对象,不锁执行级任务。判断标准给三条:会影响对外承诺日期或验收标准的,锁;跨团队交付物和依赖节点,锁;单项工期超过 3 人天的,锁。其余的内部子任务、文案调整、单点技术实现,放在任务列表里跟踪就行,不进基线。

粒度上有个经验值可以参考:一个中等规模项目的基线条目控制在 20-40 个,单个迭代的基线条目控制在 5-10 个,超过这个数量,通常是把 WBS 全量塞进去了,维护成本必然失控。更抗变更的替代做法是用三层表达,里程碑、关键交付物、依赖矩阵,而不是一张全量任务清单。

这样改一个内部实现细节不会触发基线变更,但日期或交付物一动就会被看见,这才是基线真正该起的作用。

核心关键词

读者评论

雷
雷浩然

基线不是冻结需求,而是允许变更但要求变更可见”这句说到点子上了。我之前带项目就是把基线当锁,结果团队不敢提变更,偷偷砍边界功能,上线后才发现对不上。改成记录变更后,反而没人吵了。

肖
肖诗涵

那组n=17的对比数据说服力有限,样本小、行业集中,作者自己也标注了只是经验参考,这点挺诚实。不过里程碑按期率76%对41%的差距方向,和我在乙方项目里的体感一致,多团队依赖环节确实最容易崩。

闫
闫清越

最有共鸣的是验收基线和发布基线。我们项目上线前争论“这算不算Bug”“灰度要不要全量”,全靠嗓门。后来把缺陷等级和回滚条件写进一页纸,签字确认,争议少了一大半,成本极低但收益很高。

徐
徐梦琪

敏捷那块讲得实在。迭代目标、容量承诺、发布门槛本来就是基线,只是换个名字。我们冲刺目标写白板上,擦掉就没了,事故复盘时谁都说不清范围,后来挪进迭代文档,追责终于有依据。

陆
陆依诺

把变更率当KPI这条要警惕,指标一错行为就扭曲。我更认同关注变更有无记录、影响分析是否完整。另外角色分工那段也重要,需求基线让产品主导,依赖归档交给平台侧,错位是失效高频原因。

文章包含AI辅助创作:计划基线管理方法大全:产品经理项目规划效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/298114
