主计划管理方法大全:产品经理项目规划流程优化落地清单

我先说一个真实场景。2024 年我给一家做 B 端 SaaS 的公司做项目诊断,他们的项目群有 3 条产品线、11 个跨团队依赖项、60 多人的协作规模。让我意外的不是进度落后,而是主计划文档一共有 4 个版本:项目群负责人手里的云文档、产品经理的本地 Excel、研发负责人的看板视图,还有一封两个月前发出去的邮件。周会上三拨人对着不同版本讨论"M3 里程碑完成了吗",讨论 40 分钟,结论是三个团队给出三个答案。

这不是沟通问题,也不完全是工具问题,本质上就是主计划管理的问题,没有单一事实源,没有基线,没有依赖地图。你去看搜索里"主计划管理方法大全"这个词,排在前面的往往是搜索聚合页、企业推广页、甚至备案信息页。这说明需求真实存在,但真正能落地的内容供给是不足的。

所以这篇文章我不打算再写一份"方法名词大全"。我想按我自己做项目诊断和流程改造的顺序写:先定义主计划的边界,再拆误区,再给一张总图、一个方法选择矩阵、一套 7 步落地清单、一份可复制的检查表,最后讲治理和度量。读完之后,你至少能判断,你现在这个项目,该动哪一步、该砍哪一步。

一、先说结论:主计划不是甘特图,而是复杂项目的单一事实源

我对主计划的定义很窄,窄到很多团队一开始不接受:主计划是对复杂项目的目标、范围、里程碑、依赖、资源、风险、沟通规则的单一事实源,并且带版本基线。注意两个关键词:单一事实源、带版本基线。缺任何一个,它都只是个文档,不是主计划。

1. 三个反常识判断

第一个判断:主计划的核心不是"排期",而是"约束对齐"。排期是结果,约束才是原因。跨团队项目中真正让计划崩掉的,不是某个人晚交两天,而是"我们以为对方团队第 3 周就会交付接口"。约束没对齐,排期再漂亮也是幻觉。

第二个判断:主计划不是"越细越好"。我见过一份 480 行的主计划,细到每个研发任务都有开始日和结束日。结果是每周维护这份计划的成本超过 8 人时,两周后没人再看。主计划应该停在"里程碑 + 交付物 + 依赖"这一层,任务级别交给迭代计划去做。

第三个判断:主计划的价值有一半在"变更时"才体现。没有基线的计划,无法判断"这次延期到底是需求变了、还是估算错了、还是资源被抽走了"。你只有一份"当前版本",就只能事后扯皮。

2. 一句话区分四个高频概念

很多人把主计划和路线图、迭代计划、甘特图混着用,结果每个概念都变成"那个排期的表"。我用一句话区分它们:路线图回答"要去哪",主计划回答"怎么去、谁一起、卡在哪",迭代计划回答"这两周做什么",甘特图只是一种把时间画出来的视图。

概念 时间尺度 主要管理对象 使用者 更新频率
路线图 半年到两年 方向、主题、价值假设 产品负责人、管理层 季度或半年
主计划 一个交付周期(2-9 个月) 目标、范围、里程碑、依赖、风险 产品经理、项目群负责人 双周或里程碑节点
迭代计划 1-4 周 可执行任务、验收标准 研发、测试、设计 每迭代
甘特图 随主计划或迭代 时间视图、进度条 全员可见 随源数据

主计划管理方法大全:产品经理项目规划流程优化落地清单

二、为什么"方法大全"式内容对落地几乎没帮助

在动手写这份清单之前,我把关键词下能抓到的页面都过了一遍。抓回来的 Top 3 里,一个是头条搜索的聚合导航页,一个是搜狗的企业推广落地页,还有一个是 ICP 备案信息页。三条都没有真正的正文内容。我不打算假装从这些页面里总结出"高排名文章的写法",更准确的结论是:这个关键词有搜索需求,但高质量内容供给明显不足。

1. 方法名词堆积会带来三个后果

后果一:读者建立不了判断标准。文章告诉你"OKR 适合目标对齐、WBS 适合范围拆解",但没告诉你,当目标已经清晰、只有范围模糊的时候,先做哪一个。遇到真实项目,你还是不知道该先动手里的哪份模板。

后果二:把方法论当流程用。OKR 是目标工具,不是规划流程;RACI 是责任工具,不是决策机制;关键路径是分析方法,不是会议节奏。把这些名词拼在一起当流程跑,最后就变成"每周开一个会念一遍文档"。

后果三:读者不敢裁剪。所有方法都写"适用",读者就默认全都要做。小团队照搬大厂流程,最常见的后果不是效率提升,而是文档维护成本先压垮了执行节奏。

2. 我自己的判断:这类内容应该反过来写

我写这类文章的原则是,先给判断标准,再给方法,最后给裁剪规则。先告诉读者"你这个问题属于哪一类",再给"这一类问题对应哪几个方法,各自的成本是多少",最后给"什么条件下可以不使用"。

所以下面的结构就不是"定义,方法罗列,流程,模板",而是"定义边界,拆误区,总图,选择矩阵,7 步流程,检查表,治理,度量"。这是我做项目诊断时真实的推进顺序,不是为文章编出来的顺序。

主计划管理方法大全:产品经理项目规划流程优化落地清单

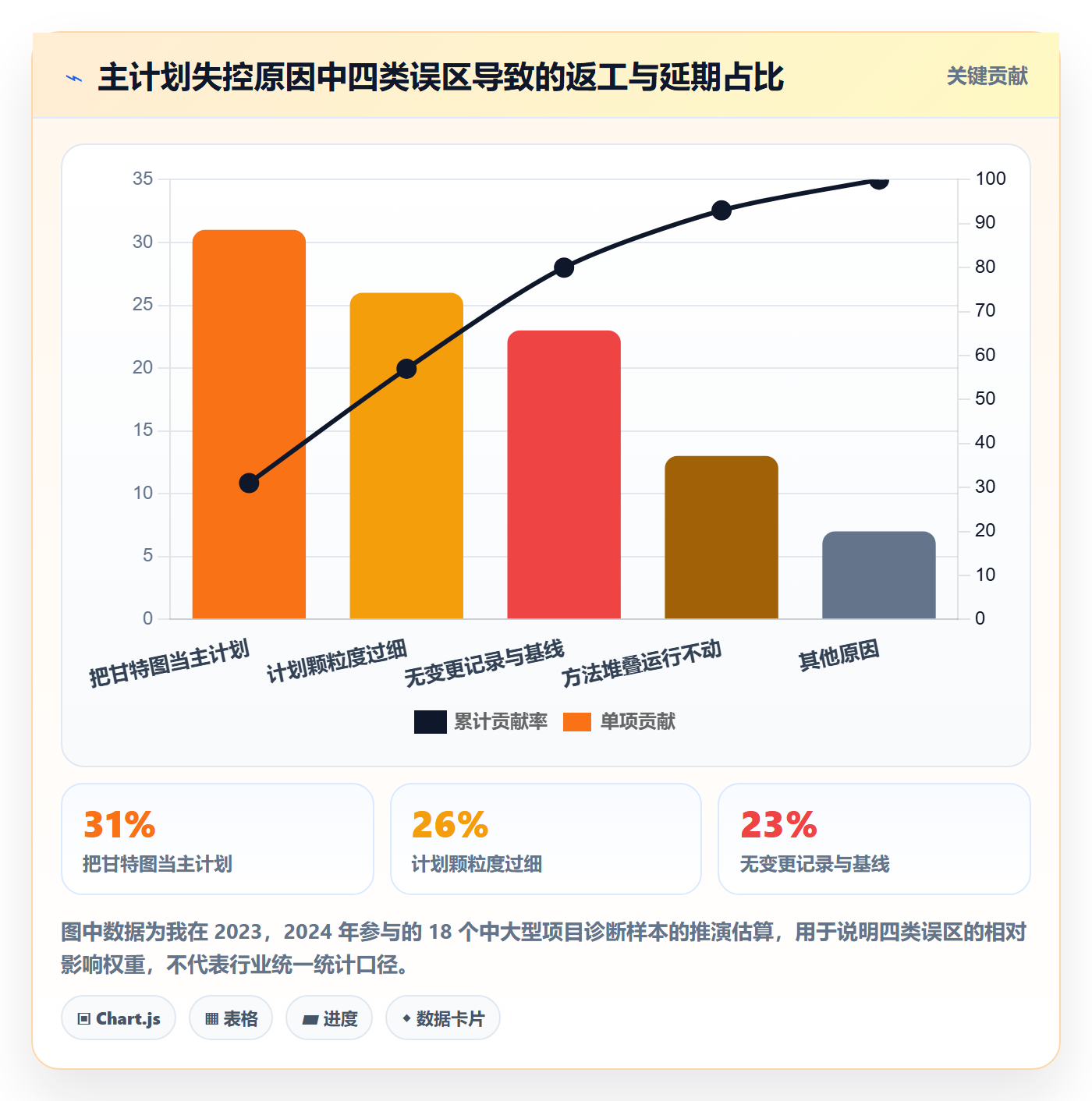

三、四个高频误区,几乎每个产品经理都踩过

我在项目诊断时有一个固定动作:让负责人把主计划文档打开,然后问四个问题。这四个问题分别对应四个误区,几乎每次都能命中至少两个。

1. 误区一:主计划等于甘特图

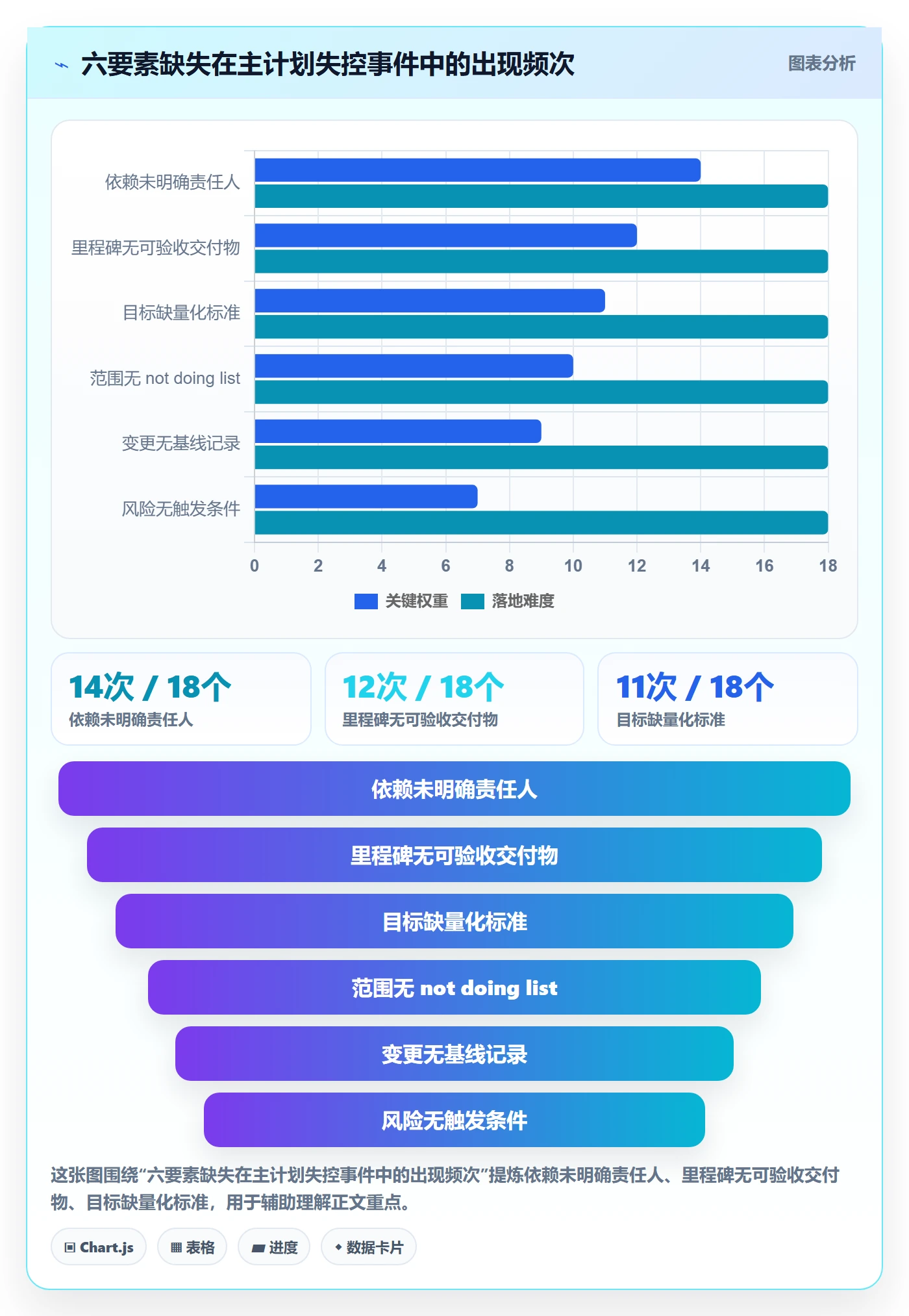

这是最常见的一个。团队把一份横道图导出来,改个名字叫"主计划",就认为完成了。问题是横道图能承载时间,但承载不了目标、责任、风险和变更。当某个里程碑延期时,你只能看到"那个条变红了",看不到"为什么红、红了影响谁、谁有权决定要不要调整范围"。

我的判断是:甘特图是主计划的一种视图,不是主计划本身。你可以有甘特图,但主计划文档至少还要包含里程碑交付物清单、依赖地图、RAID 清单和基线版本记录。

2. 误区二:主计划等于所有任务的排期

第二个误区是"越细越保险"。我曾经接手过一个项目,主计划里塞了 300 多条任务,颗粒度细到"接口字段确认""联调环境申请"。维护这份计划的人每周花 6 小时更新,更新完的第二天,就有三分之一的行已经过期。

正确的做法是分层:主计划停在里程碑和跨团队依赖这一层,团队内部任务放迭代计划。主计划的颗粒度,应该由"需要跨团队对齐的最小单元"决定,而不是由"想看清楚"决定。

3. 误区三:主计划发布后就不改了

还有一类团队,主计划做得非常漂亮,发布之后就锁进云文档不再更新。等到项目出问题,回头一看,文档里还是三个月前的时间线,跟现状已经对不上。

关键不是"要不要变",而是"变了之后怎么记录"。我要求所有主计划都必须有一个变更日志区块,每次调整写清:谁提的、为什么变、影响哪些里程碑、谁批的。变更是事实,记录变更是能力。

4. 误区四:方法越多越专业

最后一个误区是"堆方法"。有的团队同时用 OKR 对齐目标、用 WBS 拆范围、用影响地图做假设、用 RACI 定角色、用 RAID 管风险,听起来很专业,实际上每周要多开两个会、多填三张表,真正用于交付的时间被挤掉了。

我在中大型组织里看到过一个相对合理的配置:一个目标对齐机制(比如 OKR 或北极星指标)+ 一套范围分层规则 + 一张依赖地图 + 一份 RAID 清单 + 一个变更评审机制。方法数量不是专业度的指标,能否稳定运行才是。

主计划管理方法大全:产品经理项目规划流程优化落地清单

四、判断逻辑:四层计划的分工与项目分级

误区拆完了,接下来给判断逻辑。判断逻辑要回答两件事:这个项目需要几层计划,以及每一层由谁负责、更新到什么频率。

1. 三层判断维度,判断你的项目需要哪一层

第一个维度是跨团队数量。只有一个团队交付的项目,主计划可以极简,甚至一份里程碑清单加一份风险清单就够了。跨 3 个及以上团队,就必须有正式的依赖地图和单一事实源。

第二个维度是依赖复杂度。如果依赖主要是团队内部依赖,你可以靠站会解决;如果存在外部依赖(供应商、合规、第三方接口、海外团队),就必须有依赖责任人和最晚确认时间。

第三个维度是合规与资源冲突强度。涉及资金、医疗、金融、数据安全或者共享稀缺资源的项目,主计划必须带基线、带审批路径、带变更记录。复杂度的本质不是项目大不大,而是"错了之后能不能快速纠正"。

2. 项目分级与治理强度匹配

把三个维度合起来,我通常把项目分成三级:轻量级、标准级、重治理级。每一级对应的主计划要素和会议节奏完全不同,用同一套流程覆盖三级,必有一级被浪费。

分级 典型特征 主计划必备要素 建议节奏
轻量级 单团队、迭代内可交付、无外部依赖 目标 + 里程碑 + 风险清单 周会 + 异步更新
标准级 2-4 个团队、存在跨团队依赖、周期 2-6 个月 目标 + 范围分层 + 里程碑 + 依赖地图 + 角色表 + RAID 双周同步 + 里程碑评审
重治理级 多团队、强合规、外部依赖多、周期超 6 个月 以上全部 + 基线与变更控制 + 决策日志 + 度量看板 周例会 + 月度经营复盘 + 变更评审

主计划管理方法大全:产品经理项目规划流程优化落地清单

五、主计划的一张总图:六个要素缺一不可

判断完项目分级,就进入主计划的构建。我常用一张总图来检查完整性,目标、范围、里程碑、依赖、角色、风险六个要素。这六个要素不是并列关系,而是依次递进的:目标不清楚,范围没法分层;范围没分层,里程碑就是拍脑袋;里程碑不清晰,依赖就画不出来;依赖不明确,角色和风险也就无从谈起。

1. 目标与成功标准

目标不能写成"上线某某系统",要写成可判断的形态。我建议每个主计划都回答三个问题:业务上要达成什么变化、用户侧要看到什么改善、交付上验收的硬标准是什么。

举个例子,一个 B 端数据平台项目,我写下的目标是这样的:业务侧要把客户数据接入周期从 14 天压缩到 5 天以内,用户侧要让运营同学自助接入率达到 70% 以上,交付侧要在 M3 里程碑前完成 3 家试点客户的真实数据接入验收。三个维度都要有,缺一个都会在后期引发争议。

2. 范围与优先级

范围控制的关键不是"写清楚有哪些需求",而是"写清楚哪些不做"。我要求每份主计划都必须有明确的 not doing list,并且这个列表要跟干系人对齐过。

优先级方面,我用 must / should / could / won't 的分层。must 是不可谈判的交付红线,should 是强期望但可协商,could 是时间允许才做,won't 是本周期明确不做。这个分类要写在主计划里,而不是藏在产品经理的脑子里。

3. 里程碑与交付物

里程碑最常见的写法是"完成开发",这种写法几乎不能作为管理依据。我要求里程碑必须绑定一个可验收的交付物:一份接口文档、一个可演示的功能、一批通过测试的用例、一次客户签字确认。

同时每个里程碑要有验收人和验收标准。没有验收人的里程碑,等于没有里程碑。"完成 80%"这类表述不允许出现在主计划里,因为它既不能验收,也不能作为下一步的起点。

4. 依赖与关键路径

依赖是主计划里最容易被忽略的部分,也是跨团队项目翻车最常见的原因。我要求所有依赖都必须写清四件事:依赖方向(谁依赖谁)、依赖内容(具体的输入物)、责任人、最晚确认时间。

在这四件事之上,我才会去识别关键路径。关键路径不是靠直觉识别的,它依赖两个数据:依赖链条长度、每个节点的估算可信度。如果估算本身不可信,关键路径的意义就很小,先把估算校准更重要。

5. 资源与角色

主计划里必须明确四类角色:owner(对最终结果负责)、决策人(对范围和时间变更拍板)、执行人(具体交付)、接口人(跨团队沟通)。很多团队的问题就在于,只有执行人,其他三个角色都是隐性的。

我用简化版的 RACI 表就够了,不需要照搬完整模板。关键是每一条依赖、每一个风险、每一个里程碑都要有明确的 owner,而不是写"大家一起负责"。

6. 风险与变更

风险清单要写成"可观察、可触发、可应对"的格式。比如"可能存在技术风险"这种写法没有意义,应该写成"第三方地图 API 在 Q3 可能调整配额,如果单日调用超过 5 万次会触发限流,触发后由谁在 3 天内切换到备用服务商"。

变更要做到"有基线、有记录、有审批"。没有基线的变更,评审就无从谈起;没有记录的变更,复盘就没有依据;没有审批的变更,责任就无法归属。变更控制不是限制变更,而是让变更可控。

主计划管理方法大全:产品经理项目规划流程优化落地清单

六、方法工具箱:按问题选方法,而不是按名词列方法

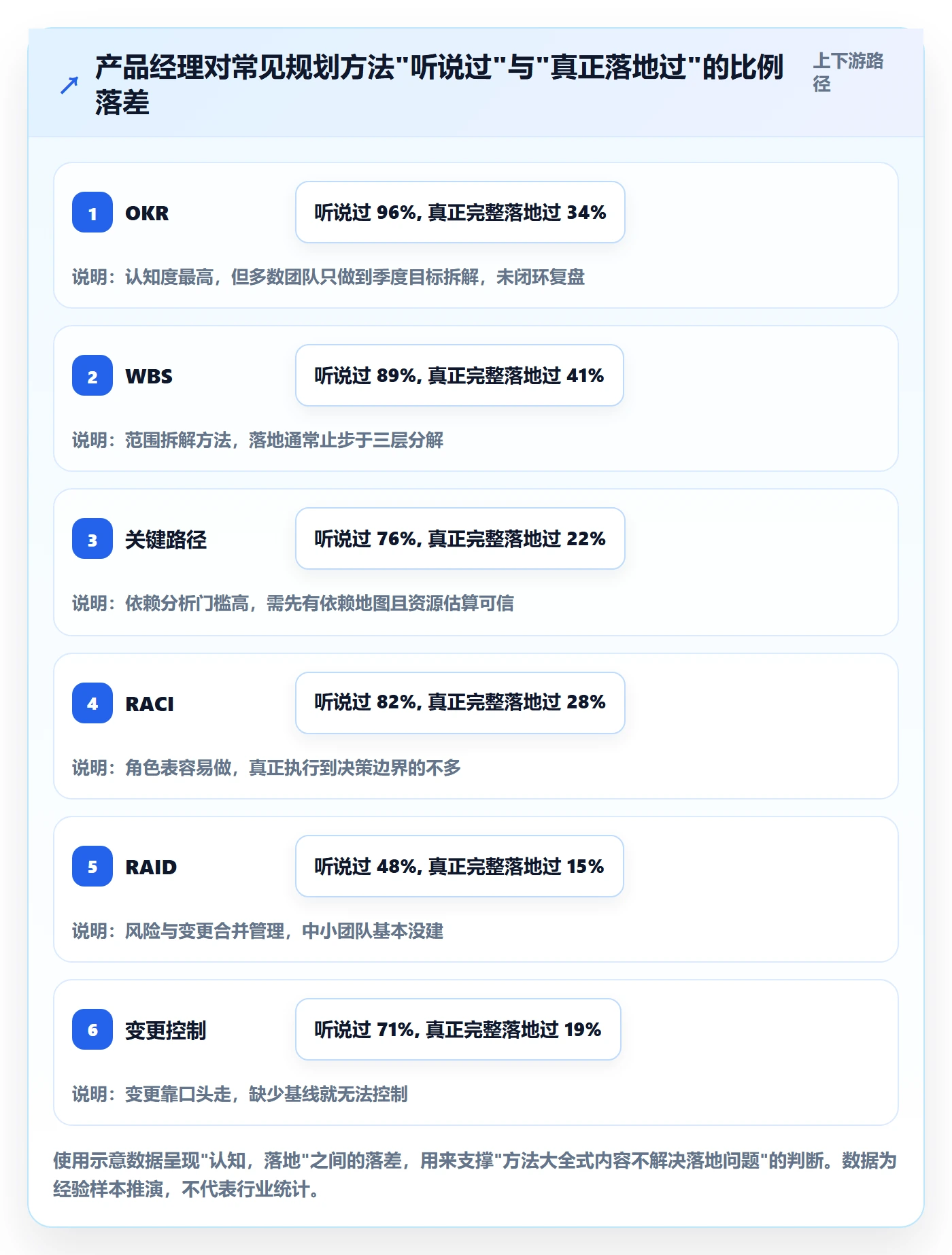

总图讲完之后,才轮到方法。这里我刻意不按"OKR、WBS、甘特图、RACI"这样的名词顺序编排,而是按"你遇到什么类型的问题"编排。问题清楚,方法才有意义。

1. 目标对齐类方法:OKR、北极星指标、KPI

当团队对"这个项目为什么做"存在分歧时,用目标对齐类方法。OKR 适合目标需要上下一体对齐、并且允许自下而上挑战组织的场景;北极星指标适合长期产品迭代,需要统一度量语言的场景;KPI 适合已有稳定业务,重点在约束和考核的场景。

选哪个不取决于你更熟悉哪个,而取决于组织成熟度。如果组织从来没有做过目标复盘,直接上 OKR 大概率变成季度目标墙。

2. 范围拆解类方法:WBS、用户故事地图、影响地图

当团队对"这个项目到底包含什么"有分歧时,用范围拆解类方法。WBS 适合结构清晰、可以按功能或模块分解的项目;用户故事地图适合以用户旅程为主线的产品;影响地图适合目标导向、假设驱动、需要验证的探索型项目。

我的判断标准是:如果交付物是确定的,用 WBS;如果交付物需要探索,用影响地图;如果用户体验是核心,用用户故事地图。

3. 排期与依赖类方法:里程碑法、关键路径、看板

当团队对"什么时候能交付、谁挡着谁"有分歧时,用排期与依赖类方法。里程碑法适合对外承诺节点、对内分解检查点;关键路径法适合依赖复杂、需要识别瓶颈的复杂项目;看板适合流动型交付、以持续吞吐为目标的团队。

关键判断点是:关键路径法有门槛,如果团队连基础的依赖清单都没有,先建依赖清单再谈关键路径。否则容易变成"看起来很专业但实际算错"的伪分析。

4. 角色与决策类方法:RACI、DACI、决策日志

当团队对"这件事谁拍板"有分歧时,用角色与决策类方法。RACI 适合明确执行与审批角色;DACI 适合决策链条较长、需要明确 driver、approver、contributor、informed 的组织;决策日志适合决策频繁、需要事后追溯的项目。

我自己的经验是:中大型组织里,决策日志的价值往往高于 RACI。因为 RACI 是角色表,决策日志是事实记录。团队容易记住"我是什么角色",但更容易在具体决策上忘记"当初谁批的"。

5. 风险与变更类方法:风险矩阵、RAID、变更控制

当团队对"这个风险要不要现在处理"有分歧时,用风险与变更类方法。风险矩阵适合初步排序风险和概率;RAID 适合把风险、假设、问题、依赖合并在一起管理;变更控制适合范围和时间频繁调整、需要留下记录的项目。

关键判断:如果项目周期超过 3 个月、涉及 3 个以上团队,RAID 和变更控制基本是必需的;如果只是两个月内的小项目,风险清单加双周同步可能就够。

6. 方法选择矩阵与裁剪原则

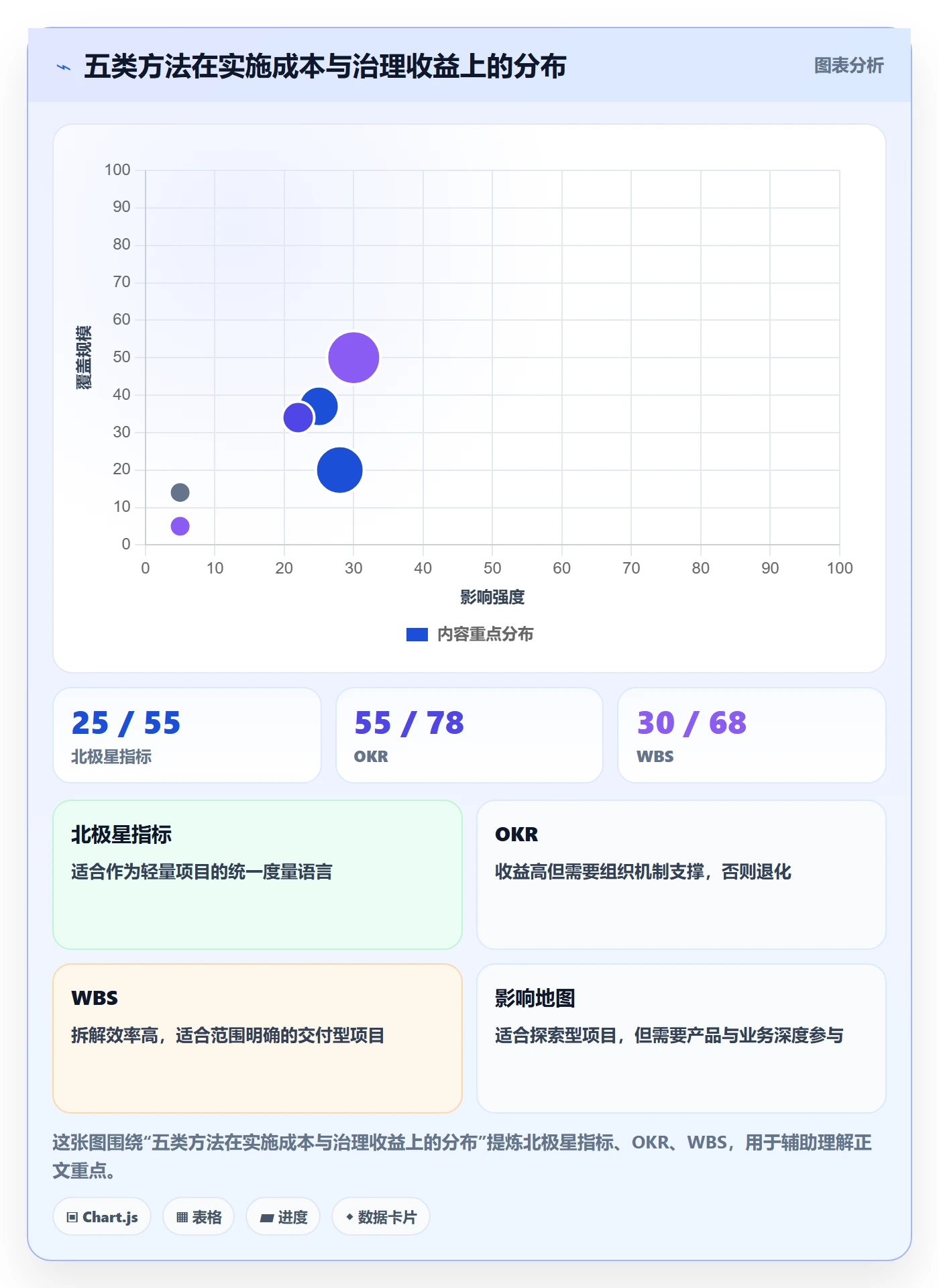

把上面五类方法合在一张表里,可以得到一个方法选择矩阵:横向是项目问题类型,纵向是项目分级,格子里的内容是推荐方法。这样读者就不需要背名词,而是按自己的问题查。

问题类型 轻量级项目 标准级项目 重治理级项目
目标不清 北极星指标 OKR + 北极星指标 OKR + KPI + 目标复盘机制
范围不清 简单版本清单 WBS 或用户故事地图 影响地图 + WBS + 变更控制
排期不清 里程碑法 里程碑法 + 依赖清单 关键路径 + 资源平衡
角色不清 简化 owner 表 RACI DACI + 决策日志
风险失控 风险清单 RAID RAID + 变更控制 + 升级路径

主计划管理方法大全:产品经理项目规划流程优化落地清单

七、产品经理项目规划流程优化 7 步落地清单

方法讲完,讲落地。下面这 7 步是我实际的推进顺序,每一步都有明确的输入、输出和检查标准。你可以把它当作一份可直接执行的 SOP,也可以按项目分级裁剪其中几步。

1. 第一步:输入收集与目标澄清

这一步的输入是业务目标、用户问题、约束条件、干系人诉求。输出是一份目标澄清记录,包含业务侧、用户侧、交付侧三个维度的量化目标,以及一份明确的 not doing list。

我通常用一次 90 分钟的目标澄清会完成这一步,参与人必须包含业务负责人、产品负责人、研发负责人。会上最重要的产出是确定"这次交付的验收硬标准是什么",而不是讨论方案细节。

2. 第二步:范围分层与优先级

把收集到的需求按 must / should / could / won't 分层,形成范围基线。范围基线一旦确定,后续所有变更都要跟它对比。没有范围基线,变更控制就没有参照系。

这一步的关键不是把范围定死,而是让每个进入 must 的需求都有一个明确的责任人和验收标准。范围基线不是永久不变的,它是这一周期的共同承诺。

3. 第三步:里程碑与交付物定义

每个里程碑写清三件事:可验收的交付物、验收人、验收标准。交付物必须是具体的、可验证的,比如"一份通过评审的接口设计文档",而不是"完成设计"。

领域里有个常见错误,就是把里程碑和阶段名称混用。M1、M2 不是"完成需求分析""完成开发"这样的阶段名,而是"在某个时间点,某个可验收的东西完成"。里程碑的本质是"检查点",不是"进度条"。

4. 第四步:依赖映射与关键路径

列出一级依赖,也就是跨团队、跨系统、跨外部供应商的依赖,逐一确认方向、内容、责任人、最晚确认时间。然后在这些依赖中识别对交付时间影响最大的链条,形成初步的关键路径。

我强烈建议把依赖地图和主计划并排放置。只看主计划看不到依赖关系,只看依赖地图又看不到时间压力,两者结合才能发现真正的瓶颈。

5. 第五步:资源角色与沟通节奏

明确 owner、决策人、执行人、接口人四类角色,然后匹配沟通节奏。我一般建议标准级项目每两周一次主计划同步会、每月一次里程碑评审;重治理级项目每周一次同步、每月一次经营复盘。

沟通节奏不是越频繁越好。会议的目的是决策,不是同步信息。信息同步应该走文档和异步工具,只有需要拍板的议题才值得开会。

6. 第六步:风险预案与变更机制

建立 RAID 清单,每个风险写成"触发条件 + 应对人 + 应对动作"。变更机制包括:谁可以提变更、变更在哪个会议上评审、多大范围的变更需要升级审批。

这一步常见的偷懒做法是"事后补风险"。项目出问题时才补一条风险进清单,写"我们早就预见到了"。这不是风险管理,是事后免责。真正的风险管理是在项目启动阶段就把最坏情况想清楚。

7. 第七步:基线发布、复盘与度量

发布主计划基线,记录版本号、发布日期、生效范围。此后每双周或每月更新一次,更新必须放在变更日志里。基线是主干,变更是分支,没有分支记录的更新等于悄悄改了主干。

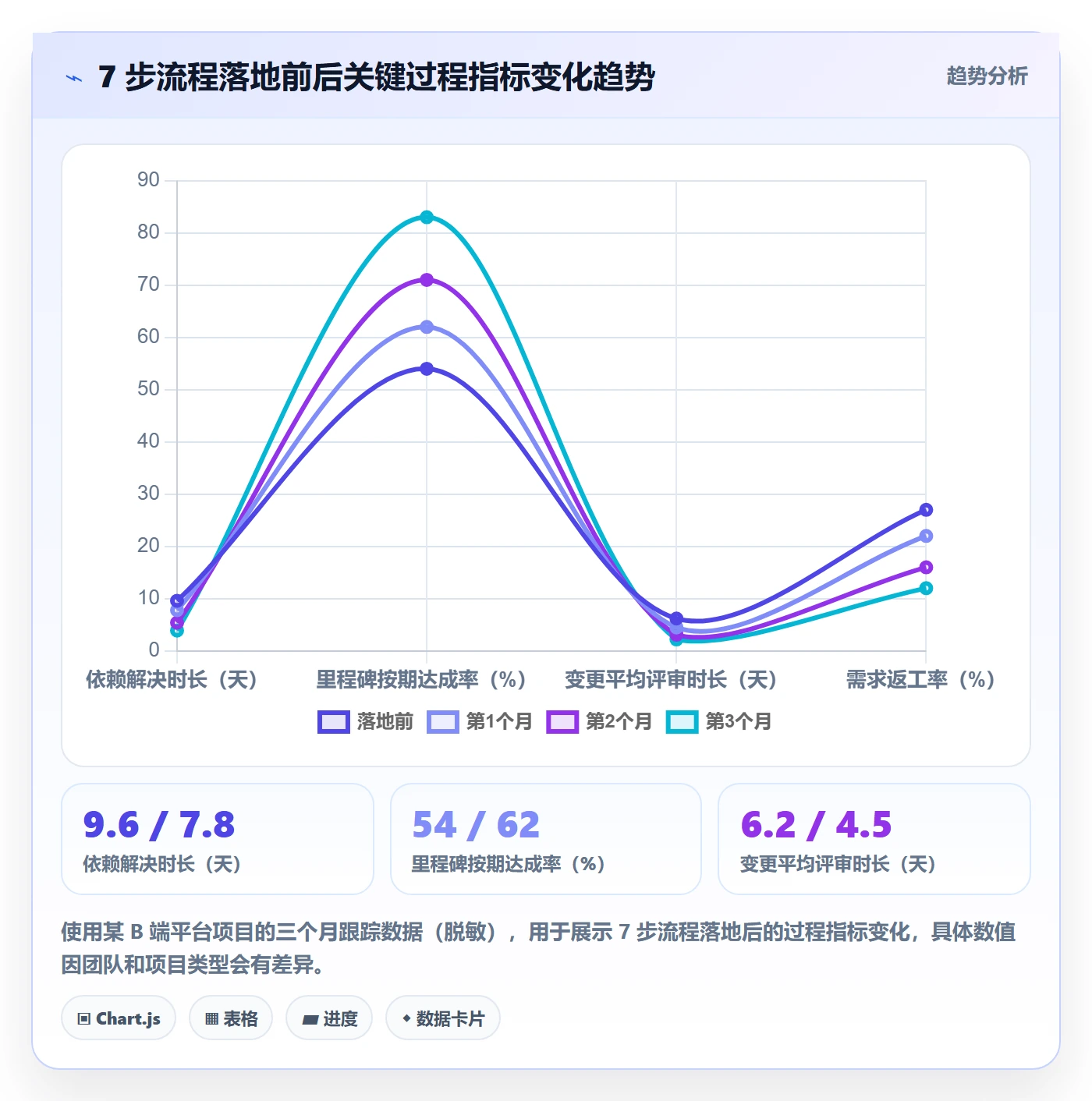

度量指标至少包括里程碑达成率、依赖解决时长、变更次数与影响范围、返工率。这些指标每月复盘一次,用来判断流程本身是否需要优化,而不是用来考核个人。

主计划管理方法大全:产品经理项目规划流程优化落地清单

八、真实案例:一个 B 端平台项目的主计划改造

光看清单还是有点抽象,我讲一个真实案例。项目背景是某中大型企业的 B 端数据平台升级,涉及 4 个研发团队、2 家外部供应商、1 个合规评审组,计划周期 5 个月。改造前,项目已经延期过一次,主计划文档 4 个版本并行,关键依赖有 11 项,其中 6 项没有明确责任人。

1. 改造前的失控状态

第一个问题是没有单一事实源。项目群负责人的云文档、产品经理的 Excel、研发的看板、邮件附件,四个版本互不同步。周会上讨论任何进度问题,都要先花 15 分钟对齐"我们现在看的是哪一版"。

第二个问题是里程碑判定标准缺失。"M2 完成开发"是文档里的原文,但没人能说清"什么算完成"。测试团队认为要过冒烟,研发团队认为要过单元测试,产品团队认为要能演示。三个团队各有一套,导致每次里程碑评审都变成争论会。

第三个问题是风险事后化。风险清单里只有 5 条泛泛的风险描述,比如"存在延期风险""可能存在沟通不畅"。当我们把风险条目改成"触发条件 + 应对动作"格式之后,风险数量一下涨到 19 条,前三条都在改造开始前就已经存在,只是一直没人正式记录。

2. 我们做了什么

第一步,收敛单一事实源。把主计划从四个版本整合成一份,放在组织认可的项目管理平台上,明确 owner 是项目群负责人,更新频率是双周。

第二步,重建里程碑标准。每个里程碑绑定可验收交付物、验收人、验收标准。比如原来写"完成数据接入功能",改为"完成 3 家试点客户真实数据接入,由客户成功负责人签字确认"。

第三步,画依赖地图。把 11 项关键依赖逐条明确方向、内容、责任人、最晚确认时间,把所有"我们对对方团队的期望"变成"对方团队明确承诺的交付动作"。这一条做下来,我们发现原来的关键路径其实漏掉了一条外部供应商依赖,这条依赖足以让整个项目再延期 3 周。

第四步,建立变更机制。所有范围和时间变更必须进入变更日志,由项目群负责人和业务负责人共同评审。之前口头变更的常见做法被取消,变更发生后 3 个工作日内必须记录。

3. 工具承载层的取舍

这个案例里还有一个常被忽略的要素,工具承载层。主计划的落地高度依赖工具,但工具的选择不太适合"随便选一个就行"。中大型组织(通常指 100 人以上、涉及多团队协作的组织)在选择项目管理平台时,我会重点看三件事。

第一是能否承载单一事实源。主计划、依赖、风险、变更、度量这些要素必须在同一个数据底座上,否则又会回到"多个版本互相打架"的老路。第二是是否支持私有化部署。涉及数据合规、敏感业务的团队,往往无法把所有主计划数据放到公有云 SaaS 上,私有化部署就成了硬约束。第三是能否从其他工具平滑迁移。很多中大型组织原本在用海外项目管理工具,一旦需要本地化替代,迁移成本和历史数据的可用性就变成关键决策点。

在这个案例里,客户最终选择的是 PingCode 作为主计划承载平台。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持从 Jira 平滑迁移,是国产替代场景下比较常被提及的选择。我强调这一点不是要推荐任何具体产品,而是因为对于重治理级项目,"主计划放在哪"本身就是一个必须提前做的决策,选错了,后面的所有机制都会打折。

4. 三个月的度量变化

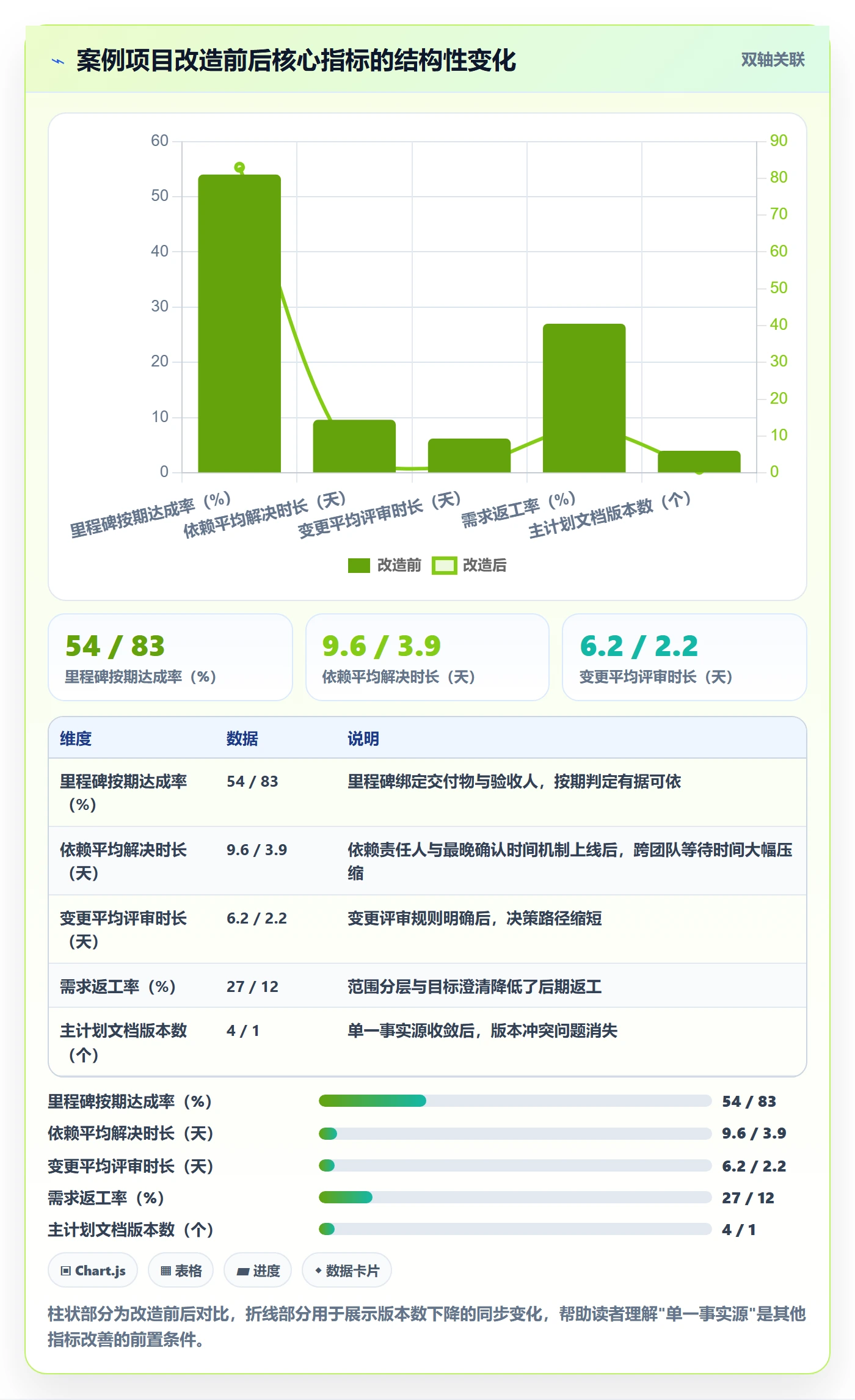

改造前后我们跟踪了四项指标。里程碑按期达成率从 54% 提升到 83%,依赖平均解决时长从 9.6 天降到 3.9 天,变更平均评审时长从 6.2 天降到 2.2 天,需求返工率从 27% 降到 12%。

需要说明的是,这些改善不完全是流程的功劳,也跟团队在三个月内的学习曲线有关。我不想把数字包装成"流程一改就有效",更准确的表述是:流程改造把问题从"隐性"变成"显性",团队才有机会去解决它。

主计划管理方法大全:产品经理项目规划流程优化落地清单

九、可直接复制的主计划检查清单

下面这份检查清单是我在项目里实际用的版本,按启动前、规划中、执行中、复盘时四个阶段组织。你可以直接复制到自己的文档里,逐条打勾。

1. 启动前检查项

  • 业务目标、用户目标、交付目标是否都有可量化标准?
  • not doing list 是否列出,并与关键干系人对齐过?
  • 关键干系人名单是否包含决策人和接口人?
  • 约束条件(预算、合规、资源、外部依赖)是否已经整理成清单?
  • 项目分级是轻量级、标准级还是重治理级?

2. 规划中检查项

  • 范围是否完成 must / should / could / won't 分层?
  • 每个里程碑是否绑定可验收交付物、验收人、验收标准?
  • 依赖地图是否覆盖所有跨团队、跨系统、跨外部供应商的依赖?
  • 每条依赖是否有责任人、内容、最晚确认时间?
  • RAID 清单是否建立,风险是否写成"触发条件 + 应对动作"?
  • 变更流程是否明确谁可以提、在哪评审、多大范围需要升级?
  • 主计划是否发布了基线版本?

3. 执行中检查项

  • 主计划是否每双周或每月更新一次,更新是否记录在变更日志?
  • 依赖状态是否每周确认一次?是否有超期未解决的依赖?
  • 风险清单是否有新的触发条目?应对动作是否已启动?
  • 变更是否按流程评审和记录,而不是口头确认?
  • 决策日志是否记录了本周期所有重大决策?
  • 会议节奏是否有效,例会是否有决策产出,还是只做信息同步?

4. 复盘时检查项

  • 目标达成情况是否按业务侧、用户侧、交付侧分别评估?
  • 偏差是需求变化、估算偏差还是执行问题?是否有数据支撑?
  • 依赖解决时长、返工率、变更频次是否在健康范围内?
  • 本次复盘是否产出了具体的流程改进项,而不是只做追责?
  • 本次主计划中哪些动作可以砍掉,哪些必须保留?

我建议把这份清单做成一个文档模板,每次启动新项目时直接复制并逐项勾选。检查清单的价值不在于"打完勾",而在于"发现哪一条打不上勾"。打不上勾的那一条,往往就是下一次项目延期的地方。

十、协同与治理:让主计划不成为摆设

主计划建起来之后,真正的挑战才开始:如何让它保持"活着"的状态。我见过太多项目,启动时主计划很漂亮,两个月后已经没人维护。要让主计划不成为摆设,需要三件事同时成立。

1. 单一事实源与更新机制

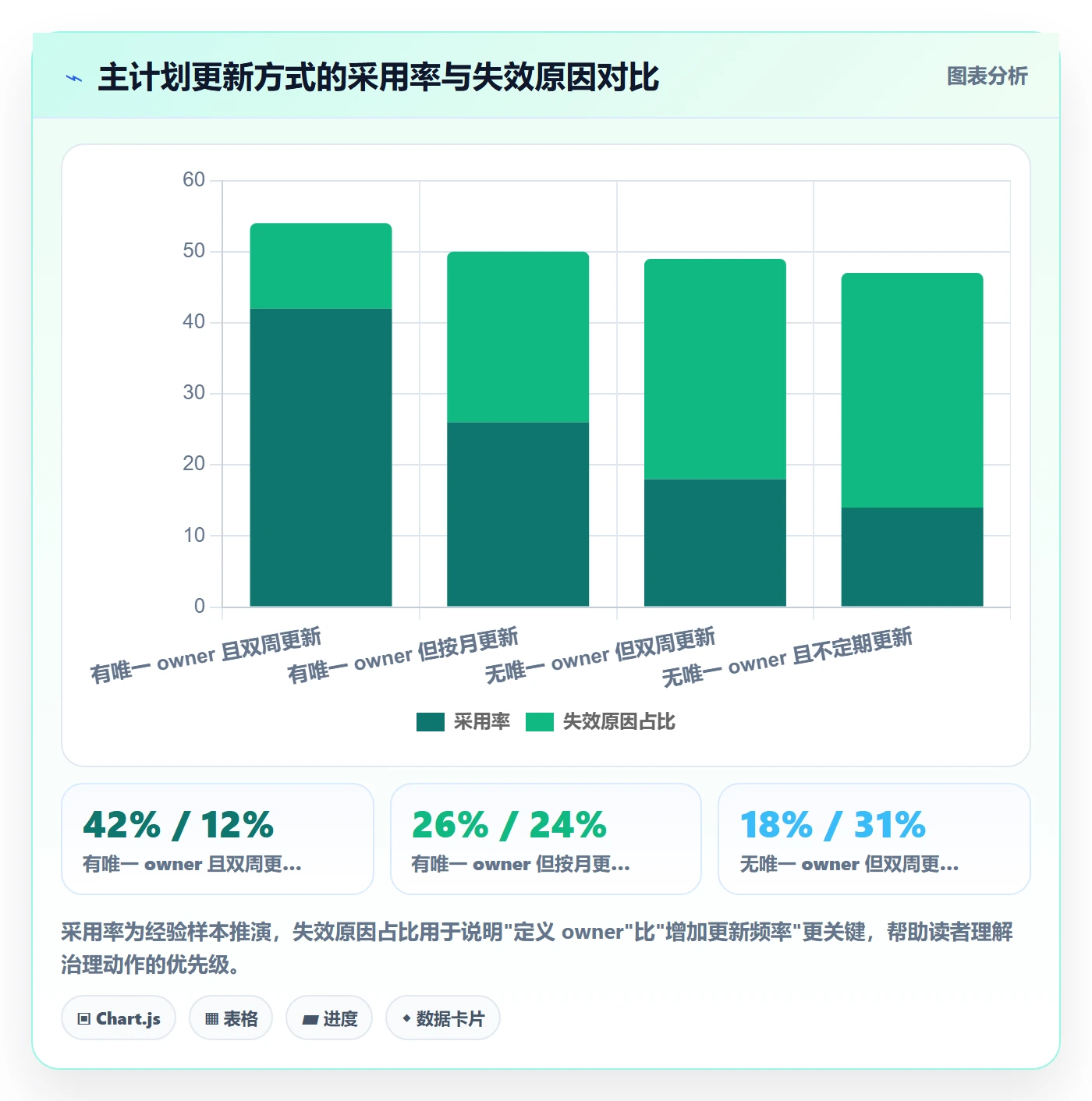

主计划必须只有一份,明确放在一个所有相关方都能访问的位置。更新频率、谁负责更新、更新后如何通知,都要显性化。常见失败模式是"更新了但没人知道",另一种失败模式是"谁都能改但没有通知"。

我的做法是:主计划有唯一 owner,更新后必须写入变更日志,并通过固定的同步机制通知到所有相关方。不是让所有人都去维护,而是让所有人都知道去哪看、看哪一版。

2. 会议节奏与异步同步

会议不是越多越好。我一般把会议分成三类:决策会、评审会、同步会。决策会参与人少但必须到场;评审会有明确的评审材料和评审标准;同步会尽量改成异步文档。

很多项目的例会其实在做"同步",占用大量时间但没有决策产出。我会建议团队把这类同步改成一份结构化的双周更新,每人填三个问题:完成了什么、遇到什么阻塞、下周需要谁支持。会议的目的是决策,不是汇报。

3. 变更决策与升级路径

变更机制要明确三点:谁有权批准什么范围的变更、变更在哪个会议上评审、多大范围的变更需要升级到更高层审批。没有升级路径的项目,最终都会变成"谁声音大就听谁的"。

同时要允许变更被拒绝。如果所有变更都能通过,那流程就形同虚设。真正有效的变更机制,是让团队在提出变更前就先想清楚"这件事值得付出延迟和返工的代价吗"。

主计划管理方法大全:产品经理项目规划流程优化落地清单

十一、度量:流程优化到底有没有效

流程优化之后,很多人会问"怎么判断它有没有效果"。我的答案是分三类指标看:过程指标判断机制是否在运转,结果指标判断交付是否在改善,反指标用来防止为了指标而指标。

1. 过程指标

过程指标包括依赖平均解决时长、变更平均评审时长、风险响应时长、评审问题关闭率。这些指标反映的是机制的健康度,即使交付结果暂时还没改善,过程指标也会先动。

如果过程指标没有改善,说明机制只是"挂上了",没有真正在运转。过程指标不动,先别急着看结果指标,回去检查流程的执行情况。

2. 结果指标

结果指标包括里程碑按期达成率、交付周期、需求返工率、客户验收一次通过率。这些指标反映最终交付效果,但受外部因素影响较大,一般按季度或里程碑节点评估。

看结果指标时要注意归因。一项指标改善可能来自流程,也可能来自团队熟练度提升、需求变简单、外部依赖变稳定。把改善完全归给流程,下次遇到不同项目就会失望。

3. 反指标与警惕

反指标是用来防止"为了指标做指标"的。常见反指标包括:会议时长、文档数量、流程表数量、检查项数量。这些数字上升,可能代表管理变重,而不代表管理变好。

我见过一个团队,为了提升"周报提交率",把周报模板从 1 页扩充到 3 页,所有人的提交率都上去了,但决策速度反而变慢。凡是把"动作数量"当成"管理成效"的指标,都需要配一个反指标。

指标类型 示例 评估频率 常见误用
过程指标 依赖解决时长、变更评审时长、风险响应时长 双周 用过程指标考核个人,导致数据失真
结果指标 里程碑达成率、交付周期、返工率、验收通过率 月度或里程碑 全部归因于流程,忽略外部因素
反指标 会议时长、文档数量、流程表数量 季度 把这些指标当成正面指标去激励

十二、不同情况下的行动建议与取舍

同样的方法,在不同场景下的优先级完全不同。下面按组织规模和项目特征给出三类建议,每一类都包括"先做什么"和"先不做什么"。

1. 小团队(10 人以下):先做四件事,不做六件事

先做的是:目标澄清、范围分层、里程碑绑定交付物、风险清单。这四件事在轻量级项目里就是全部的主计划基础,一份云文档就能承载。

先不做的是:关键路径分析、RAID 完整模板、变更评审会、DACI 表、决策日志、度量看板。这六项对 10 人以下团队来说,投入产出比明显不划算。小团队的核心风险是"范围失控",不是"流程不足"。

2. 中大型组织(100 人以上):先做六件事,慎用两件事

先做的是:单一事实源、依赖地图、里程碑验收标准、RAID、变更控制、决策日志。这六项是中大型组织跨团队协作的基础设施,缺一样就会出现信息断层。

慎用的是:完整的 IPD 或 SAFe 全套流程、过于复杂的度量体系。前者落地周期长,容易变成"文档工程";后者容易让团队花时间在填报而不是交付上。

对于涉及私有化部署、国产化替代的中大型组织,工具层的决策也要一起考虑。PingCode 这类服务中大型企业、支持私有化部署和 Jira 平滑迁移的平台,在这个场景下会被比较频繁地纳入选型范围,因为它同时覆盖了主计划承载、跨团队协作和历史数据迁移三个现实需求。工具不是流程,但选错工具会让流程成本上升一个量级。

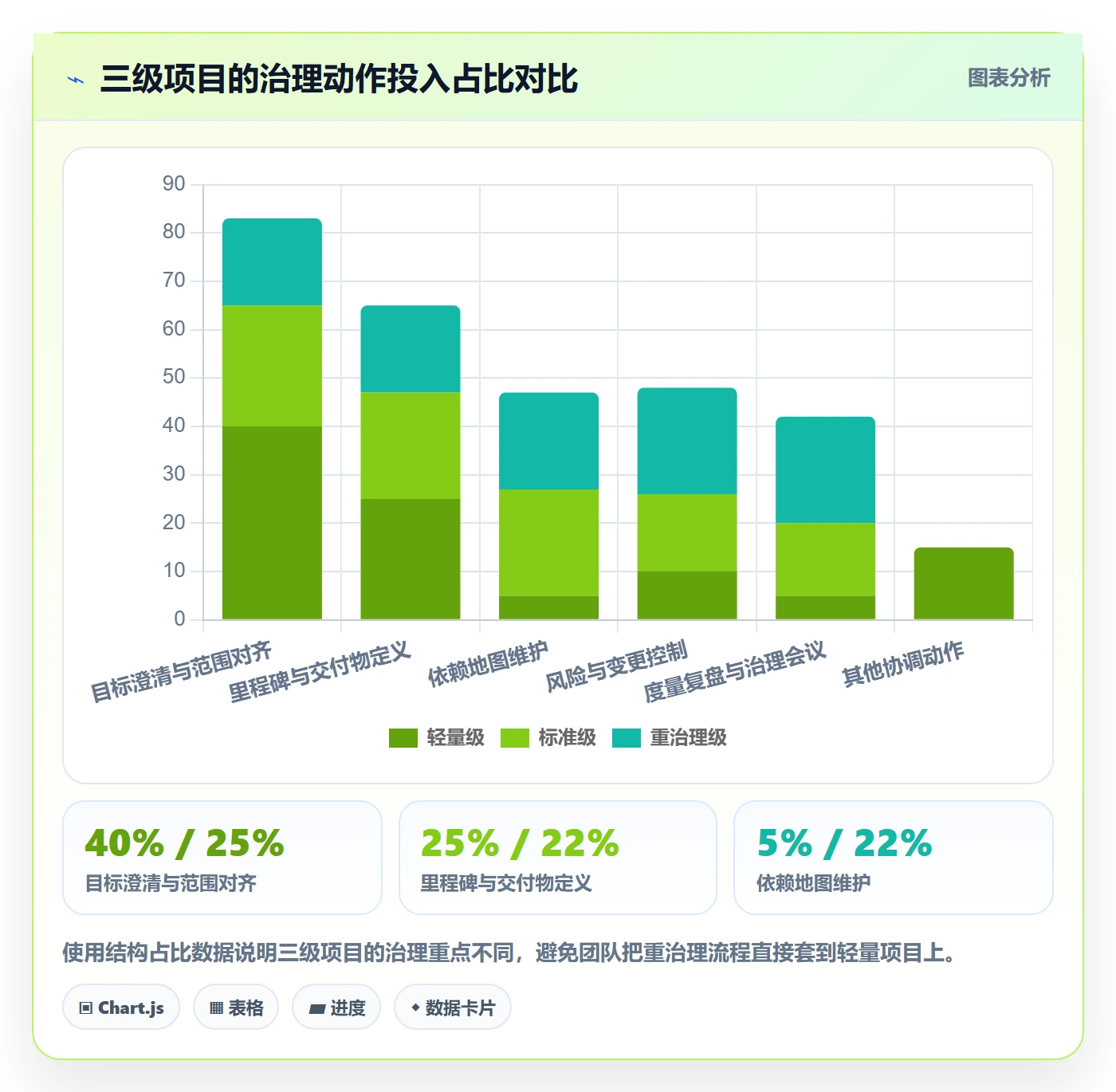

3. 强合规行业:额外加三项,压缩两项

额外加的是:审计可追溯的变更日志、合规评审前置节点、数据留痕策略。这三项是强合规项目的硬约束,不能省。

压缩的是:过多的会议同步和过于精细的任务分解。强合规项目本身已经有很多评审动作,如果再加上密集会议和过细计划,团队会被流程拖垮。合规项目的目标是"流程可控",不是"流程最多"。

主计划管理方法大全:产品经理项目规划流程优化落地清单

十三、结尾与 7 天行动清单

写到这里,我想回到开头那个场景。四个版本的主计划,三拨人对"里程碑是否完成"给出三个答案。这件事的本质不是"文档放哪里",而是团队没有对"这周该完成什么、谁负责、卡在哪"形成共同理解。任何工具、任何方法,如果不解决这一点,都只是把混乱包装得更整齐。

这篇文章里我讲的判断,归纳起来就是三句话。第一,主计划不是甘特图,是复杂项目的单一事实源,带基线才能管变更。第二,方法不是越多越好,按问题选方法,并给每一类问题留出裁剪空间。第三,流程优化的重点不是增加动作,而是减少等待、返工和依赖不透明。

如果你现在只能做一件事,我建议先把目标、里程碑、依赖、风险这四个要素拉成一张表,明确每一条的责任人和最新状态。这四个要素齐全,你的主计划就有 80 分的底子;四项缺一,后面做再多流程都是补漏。

下面是一份 7 天行动清单,你可以按天推进,也可以按自己的节奏压缩到 3 天。

  1. 第 1 天:目标澄清。写下业务侧、用户侧、交付侧三个维度的量化目标,并明确 not doing list。
  2. 第 2 天:范围分层。把需求分成 must / should / could / won't,标出每个 must 的责任人。
  3. 第 3 天:里程碑定义。给每个里程碑绑定可验收交付物、验收人、验收标准。
  4. 第 4 天:依赖地图。列出所有跨团队、跨系统、跨外部供应商的依赖,标明责任人、内容、最晚确认时间。
  5. 第 5 天:角色与节奏。明确 owner、决策人、执行人、接口人,确定例会与异步同步的节奏。
  6. 第 6 天:风险与变更。建 RAID 清单,把风险写成"触发条件 + 应对动作";明确变更审批规则。
  7. 第 7 天:基线发布。发布主计划基线,把版本号、发布日期、生效范围记录下来,并同步给所有干系人。

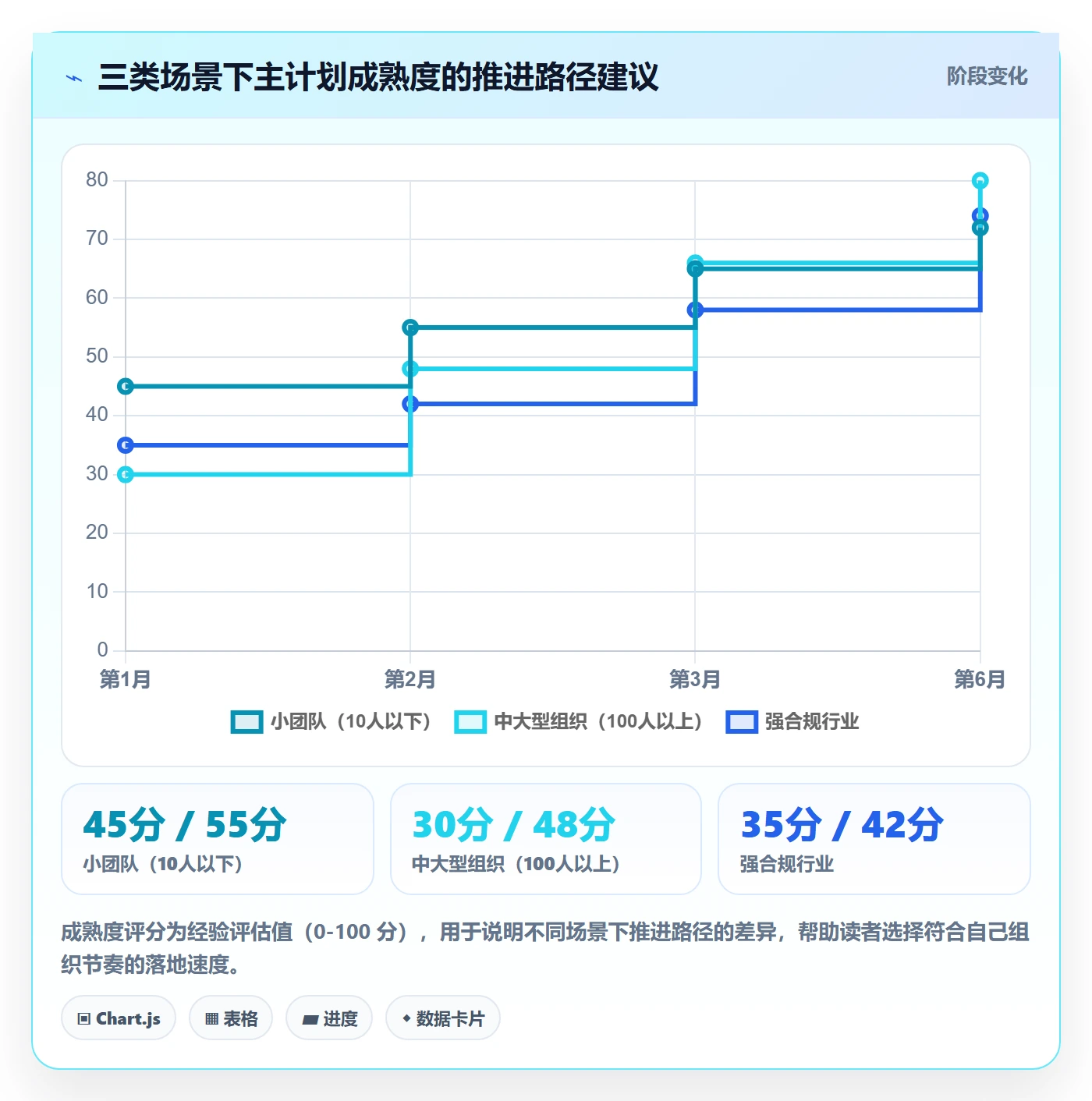

7 天做完,你手里就会有一份能跑起来的主计划。接下来要做的不是继续加流程,而是让它稳定运行一个周期,再用过程指标去判断哪些环节需要真正优化。好的主计划不是一次做出来的,是在多次变更和复盘中慢慢长出来的。你现在就可以打开自己项目的主计划文档,对照这篇文章里的检查清单逐条看一遍,看看哪几条打不上勾,那就是你下一步该动的地方。

常见问题解答(FAQ)

1. 主计划和甘特图到底有什么区别,我是不是只要把甘特图排好就算做完主计划了?

我们团队一直用甘特图管项目,每次评审会就是拉出一张排期表,大家看哪天上线、哪天联调。但我总觉得哪里不对:排期排得挺漂亮,真到执行还是各种卡点、扯皮、返工。所以我想确认一下,主计划是不是就是一张更详细的甘特图,还是说它管的东西根本不是同一层。

甘特图只是主计划的一种可视化载体,不是主计划本身。主计划要管的是目标、范围、里程碑、依赖、资源、风险和沟通机制这七件事,甘特图通常只表达了其中“时间”这一维。判断依据很简单:如果你的排期表删掉所有横条,还剩不下任何可决策的信息,那它就不是主计划。

可执行做法是先把每个里程碑写成“可验收交付物+验收人+验收标准”,再标注跨团队依赖和关键路径,最后才考虑用甘特图还是看板呈现。排期只是主计划的输出之一,不是输入。

2. 小团队项目不多,也要搞RACI、RAID、变更控制这一整套吗?会不会太重反而拖慢节奏?

我们是一个七八个人的小团队,产品、研发、测试基本坐在一起,沟通靠喊一声就行。我看很多主计划管理的文章都在讲RACI、RAID、变更日志这些,感觉像是给几百人的大项目准备的。我担心照搬过来,文档一堆,反而没人看,最后变成形式主义。

不需要照搬,但需要做裁剪。判断标准看三个维度:跨团队数量、依赖复杂度、交付风险。如果只有单团队、依赖基本在自己手里、失败了影响可控,那就用最轻的版本:一张表写清目标、里程碑、负责人、依赖和最晚确认时间,风险和变更用同一个台账记录即可。RACI可以简化成“谁负责、谁拍板、谁验收”三列;

RAID可以只保留风险和依赖两项。反过来,只要出现跨三个以上团队、外部供应商依赖或合规要求,就必须补上正式的变更评审和升级路径。裁剪的原则是保留决策所需的最小信息,而不是砍掉责任归属。

3. 项目规划流程优化到底该从哪一步下手?我感觉每一步都有问题,不知道先改哪个。

我们团队现在规划流程挺乱的:目标说不清、范围老变、排期靠拍脑袋、依赖到执行期才暴露、复盘也走过场。老板让我优化流程,我一看哪哪都是问题,反而不知道第一刀切在哪里。也试过一下子推一堆模板,结果大家嫌麻烦,两周就回到原样了。

不要全面铺开,先找“返工和等待”最集中的那一个环节。可执行的判断方法:拉出最近一个已结束的迭代,统计每个环节的阻塞时长和返工次数,哪个环节的数字最刺眼就先改哪个。多数团队的第一刀是“里程碑定义”或“依赖映射”,因为这两项一旦模糊,后面所有排期都是假的。

具体做法是先把里程碑从“完成开发”改成“可交付物+验收标准”,再把跨团队依赖单独列一张表,标注依赖方向、接口人和最晚确认时间。一次只改一个环节,跑两个迭代看指标有没有变化,再决定下一步。指标建议看里程碑达成率、阻塞时长、依赖解决时长,不要只看有没有交文档。

4. 主计划发布之后需求一直变,是应该严格冻结范围,还是接受变更重新排期?

我们每次发布主计划时都信誓旦旦,但上线前总有大需求插进来,老板一句话就得加。团队抱怨计划没有意义,我也很纠结:强行冻结吧,业务确实有变化;完全接受吧,计划就成了一张废纸,排期永远在改。所以想搞清楚,面对变更,主计划管理应该怎么处理才不失控。

正确做法不是冻结范围,而是建立基线加变更评审机制。第一步是发布时留存一个基线版本,写清当前的目标、范围、里程碑和资源,这就是后续判断一切变更的参照物。第二步是定义变更规则:影响里程碑、影响关键路径、影响外部承诺的变更必须走评审,由明确的决策人拍板;不影响这三项的可以在周会内消化。

第三步是每次变更同步更新依赖、资源和风险,而不是只改时间。判断依据是变更成本:如果变更导致关键路径延长或需要重新协调跨团队资源,就必须重新排期并告知所有干系人;如果只是范围内部替换、总工作量不变,就可以在版本内消化。没有基线的团队不是变更太多,而是根本无法判断什么算变更。

核心关键词

读者评论

郭
郭宁

文章把主计划定义为单一事实源加版本基线很到位。我们项目就吃过四个版本的亏,周会各说各话。建议再补一点:文档存放位置和唯一入口必须写进治理规则,否则工具再多也会分裂。

吕
吕沐阳

最有共鸣的是主计划颗粒度别太细。我之前把任务拆到接口字段,每周维护到崩溃,团队还不看。现在只保留里程碑、交付物和跨团队依赖,任务放迭代计划,反而能稳定更新。

江
江宁

变更日志那段很实用。没有基线时延期只能扯皮,分不清是需求变更、估算偏差还是资源被抽走。我们后来每次变更记录谁提、影响哪些里程碑、谁批,复盘时争议少了很多。

毛
毛嘉宁

方法不是越多越专业。中大型团队一个目标对齐机制加范围规则、依赖地图、RAID和变更评审基本够用。小团队照搬全套只会增加文档成本,先匹配项目分级再裁剪才现实。

文章包含AI辅助创作:主计划管理方法大全:产品经理项目规划流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/297829

赞 (0)
