阶段验收前两周,交付团队发现前置的接口文档还没定稿,而这个交付物本该在阶段中期就完成。项目经理翻出阶段计划表,上面写着"接口文档:进行中",负责人一栏是空的,评审时点写着"阶段末"。这张表填了,也交了,但它在关键时刻没有拦住任何事情。
过去几年我在不同规模的组织里做过 PMO,也帮几家公司从零搭过项目管理体系。我见过太多类似的场景:阶段计划表被认真填写、按时收集、整齐归档,然后被所有人遗忘。问题从来不是"有没有做阶段计划",而是阶段计划没有绑定任何一个真实的决策动作。它成了一份描述性文档,而不是一个控制装置。
这篇文章不讲概念定义,只回答四个问题:阶段计划该在什么节点介入、模板该怎么设计字段、关口评审怎么从汇报会变成决策会、以及当老板问"这套东西到底有什么用"时你拿什么回答。文中所有具体数字,凡标注为内部复盘的,都是我经历过的单一样本,不作为行业统计结论使用。
一、先给结论:阶段计划失效,几乎都不是"没做",而是"没绑定决策"
我把这些年观察到的问题压缩成三个判断,先摆在这里,后面的章节都是对它们的展开和论证。
1. 阶段计划的核心价值不是"描述工作",而是"制造决策时点"
一个项目从立项到交付,如果只在结尾做一次大决策,那么所有风险都会在最后一次决策时集中爆发,那时候的选项通常只剩"硬扛"或者"延期"。阶段计划真正的作用,是把这一次大决策拆成若干次小决策,每次小决策的代价都还可以承受。
判断一个阶段计划有没有用,最简单的检验方法是:它有没有让某个人在某个时点上,必须做出继续、调整或者终止的明确选择。如果一份阶段计划从制定到归档,没有引出任何一次这样的选择,那它就是文档工作,不是管理动作。
这个判断会直接改变你的模板设计。因为"描述工作"的模板需要的是任务清单和进度百分比,而"制造决策时点"的模板需要的是交付物、准入准出条件、决策人和决策结论。
2. 阶段计划的详细程度存在一个最优区间,不是越细越好
我刚做 PMO 的时候坚信"计划越细越好",把每个阶段拆到两周一个子阶段,每个子阶段再列出十几项任务。结果是项目经理花了大量时间维护表格,而这些表格的更新永远滞后于现实,三个月后没人再看。
后来的经验是:阶段计划的详细程度,应该刚好覆盖到"下一次决策需要判断的信息量"为止,多出来的部分全部是维护成本。远端阶段保持粗颗粒,近端阶段才细化,这不是偷懒,这是让计划的生命周期和它的确定性匹配。

3. PMO 的失败通常不是能力问题,而是角色定位没有事先讲清
我在三家公司见过同一个现象:PMO 一成立就急着发模板,然后被业务部门当成"收表格的"。这不是能力问题,这些 PMO 成员大多是从一线项目经理升上来的,专业能力没问题。问题在于,他们在推行任何东西之前,没有和组织确认过自己到底是哪一类 PMO。
常见的三种定位,对应的动作完全不同。教练型 PMO 不强制填表,只提供方法和辅导,衡量标准是项目经理能力的提升;守门型 PMO 掌握阶段关口的否决权,衡量标准是风险拦截率;服务型 PMO 提供工具、数据、报告支持,衡量标准是管理层决策信息的及时性。
最糟糕的状态是三种定位混在一起:既想当教练,又想当守门员,还要做服务。结果就是模板推不动、关口拦不住、报告没人看。这个问题必须在推行阶段计划之前解决,否则后面所有方法都是白费。
二、真实场景:我经历过的三次阶段计划翻车
方法论讲多了容易飘,我把三次具体的失败过程写出来,包括当时的数字。这些数据来自我的内部复盘记录,属于单一样本,只用于说明因果逻辑,不用于推导行业规律。
1. 第一次翻车:21 个字段的模板,两个月后被弃用
那是在一家 300 人规模的企业级 SaaS 公司,我主导设计的第一个阶段计划模板有 21 个字段,从阶段目标、交付物清单、责任人、起止时间,到风险等级、资源投入、质量门禁、知识沉淀要求,一应俱全。当时我的想法是"一次设计到位,省得以后改"。
试点选了 4 个项目。第一个月的首版填写完成率是 38%,所谓完成率,是指所有必填字段都有实际内容的阶段计划占比。多数阶段的"知识沉淀要求"和"资源投入明细"是空的,或者填了"待补充"。
第二个月,其中一个项目直接放弃使用模板,回到用 Excel 简单列任务。第三个月,只剩一个项目还在用,而且只填了其中 9 个字段。我当时的复盘结论是"团队执行力不够",现在回头看,真正的原因是模板把 PMO 的管理需求全部转嫁成了项目经理的填写负担,而没有任何一个字段能帮项目经理解决他当天的问题。
2. 第二次翻车:90 分钟的评审会,80% 的结论是"继续推进"
换了一家公司之后,我负责搭建阶段关口评审机制。会议结构是 90 分钟:前 70 分钟由项目经理汇报进度、风险、下一步计划,中间 15 分钟讨论,最后 5 分钟由项目发起人总结。
连续开了 12 场评审会,我统计了一下结论分布:10 场结论是"继续推进",2 场是"继续推进,注意风险"。没有一场出现"调整范围"或者"暂停"。
这不是因为项目都健康。问题在于会议结构本身没有给决策留出空间,汇报占了 78% 的时间,决策只占 5%,而这个 5% 又发生在所有人精力耗尽的最后时刻。更根本的是,评审材料里没有任何一项内容指向"是否需要调整",只有"已完成/未完成"。
3. 第三次翻车:三个月 27 次变更,只有 6 次走了流程
第三次的教训来自基线管理。那是一个交付型项目,阶段计划在启动会上正式基线化,所有人都签了字。三个月后我做偏差分析时发现,实际执行和基线已经完全对不上。
回查变更记录,三个月里发生了 27 次阶段计划调整,其中只有 6 次走了正式变更流程,剩下的 21 次是项目经理在周会上口头同步、然后在表格里直接改掉的。到第三个月底,基线已经名存实亡,但它还挂在共享盘里,被当成"正式版本"引用。
基线失控的根源不是团队不守规矩,而是变更流程的成本远高于直接改表格的成本。当一次正式变更需要填三张表、走两级审批、花两天时间,而口头同步只需要一句话时,任何理性的人都会选择后者。这不是纪律问题,是流程设计问题。

三、拆解常见误区:四个把阶段计划做废的典型动作
把上面三次失败抽象一下,可以归纳为四个高频误区。这四个误区在中文互联网的同类内容里被反复提及,但很少有人说清它们的具体后果。
1. 误区一:把阶段计划当成 WBS 的摘要版本
很多团队的做法是:先做 WBS,然后把 WBS 按时间切成几段,每段加一个阶段名称,阶段计划就完成了。这种做法的直接后果是,阶段计划里只有任务,没有决策条件。
WBS 回答的是"这件事要拆成哪些工作包",阶段计划回答的是"这个阶段结束时,我们必须交付什么、达到什么状态、由谁确认"。两者的信息结构完全不同。当阶段计划只是 WBS 摘要时,它天然无法承载准入准出条件,也就无法触发任何决策。
一个可操作的判断标准:如果你的阶段计划里"任务"占的篇幅超过 50%,它很可能只是 WBS 的切片,而不是阶段计划。
2. 误区二:把里程碑当成阶段
里程碑是一个时间点,阶段是一个时间段。这个区别听起来像常识,但实际工作中混淆得极其普遍。我见过把"需求评审通过""开发完成""测试通过"三个里程碑直接当成三个阶段的做法。
结局是:阶段计划里没有"阶段",只有"到某天要完成某事"。这样一来,阶段内的工作就失去了准入准出的约束,因为里程碑只有完成与未完成两种状态,没有"是否具备进入条件"这个维度。
里程碑适合作为阶段内的关键时点标记,但它不具备阶段的三个属性:有明确的持续时间、有独立的交付物集合、有独立的准入准出条件。
3. 误区三:把模板当成方法
这是我在企业内部推行时最常遇到的阻力来源。很多组织的做法是:从某个渠道拿到一套"标准模板",直接下发要求填写。团队填了几轮之后发现表格越来越厚,价值越来越模糊,最后集体放弃。
模板是方法的输出物,不是方法本身。同一套字段,在不同的推行方式下效果完全不同。真正决定成败的是"谁在什么节点因为这份模板做了什么决策",而不是模板长什么样。先设计决策路径,再反推字段,这个顺序不能颠倒。
| 对比维度 | 先做模板 | 先设计决策路径 |
|---|---|---|
| 设计起点 | 行业通用字段清单 | 阶段末必须做出的决策类型 |
| 字段数量倾向 | 求全,逐轮增加 | 求准,逐轮删减 |
| 团队接受度 | 低,视为额外负担 | 中高,能对应到具体会议与动作 |
| 失败时的表现 | 表格填了但没人看 | 字段被质疑,但决策机制留下 |
| 可迭代性 | 只能不断加字段 | 可按决策类型增删字段 |
4. 误区四:用"计划完成率"证明 PMO 的价值
"本月计划完成率 92%",这个数字在 PMO 汇报里出现频率极高,但它几乎不传递任何有效信息。原因很简单:计划完成率的分母是计划本身,而计划是可以被调整的。当一个项目进度落后时,最省事的做法是调整计划,完成率立刻回升。
更麻烦的是,这个指标会反向激励团队做"容易完成的计划"。计划定得越松,完成率越高,PMO 的报表越好看,而这与项目实际健康度可能完全相反。用它来证明 PMO 价值,等于用一个可以被操纵的数字来说服管理层,长期看必然失效。

四、专业判断逻辑:阶段计划的四层结构
把上面这些问题倒过来看,一个能用的阶段计划体系需要同时解决四层问题:边界、粒度、约束、变更。这四层是有顺序的,跳过任何一层都会在后面出问题。
1. 边界层:四种计划的分工与交界面
项目里同时存在四种计划,它们各自回答不同的问题:
- 项目总体计划:回答"整个项目大概什么时候结束、投入多少资源、总体节奏怎么走",颗粒度最粗,变更频率最低。
- WBS:回答"要交付的东西可以拆成哪些工作包",它关注分解结构,不关注时间。
- 里程碑计划:回答"哪几个时间点必须完成哪几件关键事项",关注时点,不关注过程。
- 阶段计划:回答"本阶段的交付物是什么、进入条件是什么、退出条件是什么、谁来确认",关注阶段内的目标与决策条件。
这四者之间必须有明确的交界面,否则就会重复维护。我的做法是:阶段计划的交付物清单,必须是 WBS 工作包的引用而不是复制;阶段计划的退出条件,必须和里程碑计划中的对应时点一致;阶段计划的资源需求汇总后,必须能向上对齐总体计划的资源基线。
实践中,边界混乱会带来三个具体后果:信息重复维护(同一份交付物在四个地方各维护一次)、责任真空(都以为别人在管)、变更不同步(改了阶段计划没改里程碑计划)。

2. 粒度层:阶段划分的临界点怎么找
阶段划分多少才算合适,没有普适答案,但有一个可以自己算的临界判断方法。核心逻辑是:阶段评审本身的组织成本,是否已经超过了该阶段带来的风险暴露价值。
具体怎么算?我在实践中用一个简化公式做判断依据:如果某个阶段的关键交付物少于 3 项,且该阶段的持续时间短于团队完成一次完整评审准备所需的时间(通常是 3 到 5 个工作日),那么这个阶段就值得合并进相邻阶段。
理由是:当阶段过短,团队会陷入"准备评审,开评审会,马上准备下一次评审"的循环,实际工作推进时间被挤压。而这个阶段能暴露的风险,往往在下一个阶段的前期也会暴露,并没有丧失多少决策窗口。
合理的阶段数量取决于三个因素:项目的总体周期、交付物的自然分组、组织结构上的决策层级。一个 6 个月的项目,我通常建议控制在 4 到 6 个阶段;超过一年的项目,初始阶段的划分可以粗一些,后续按滚动方式细化。

3. 约束层:准入准出条件怎么写才可验证
这是我认为整个阶段计划体系里最被低估的一环。绝大多数阶段计划里,准出条件写的是"需求基本明确""设计大致完成""测试主要功能通过"。这类表述的共同问题是不可验证,没有人能明确说它满足了还是没满足。
可验证的准出条件必须包含三个要素:一个可被检查的客体、一个明确的判定标准、一个判定人。缺任何一个,条件就退化成形容词。
| 模糊表述 | 可验证改写 | 判定要素 |
|---|---|---|
| 需求基本明确 | 需求文档评审通过,遗留问题不超过 3 项且均有明确关闭时间 | 客体=需求文档;标准=评审通过+遗留≤3;判定人=业务方负责人 |
| 设计大致完成 | 概要设计与详细设计文档完成签署,接口清单覆盖本阶段全部交付物 | 客体=设计文档;标准=签署+接口覆盖;判定人=技术负责人 |
| 测试主要功能通过 | P0/P1 缺陷清零,P2 缺陷剩余不超过 5 个且均有责任人与修复日期 | 客体=缺陷列表;标准=分级缺陷数阈值;判定人=测试负责人 |
| 环境准备就绪 | 目标环境完成一次完整部署验证,部署记录与回滚方案已归档 | 客体=部署记录;标准=一次成功部署+回滚方案;判定人=运维负责人 |
这个改写动作看起来繁琐,但它的收益非常直接:它把"阶段末能不能过"从一个主观判断变成了一个可提前自检的清单。团队在阶段中期就可以对照清单自查,从而提前发现问题。

4. 变更层:基线什么时候定、允许多大范围改
基线管理的难点从来不是"要不要基线化",而是"基线化之后改起来太麻烦,于是所有人绕开流程"。
我的处理办法是把变更分成三个等级,对应三条不同的通路:
- 微调(不影响交付物范围、不影响阶段准出条件):项目经理可直接更新,在周报中记录,不需要审批。
- 范围调整(影响交付物清单或准出条件,但不影响阶段起止时间):需要在阶段评审或专项变更会上确认,由阶段责任人审批。
- 基线变更(影响阶段起止时间、总体里程碑或资源基线):必须走正式变更流程,需要项目发起人确认。
关键设计在于:三级变更的审批成本必须差异明显。如果微调也要走完整审批,团队就会把所有变更都变成口头同步。反过来,如果只有两级甚至一级,基线就形同虚设。第三级变更在一个健康项目里的发生频率应该是很低的,如果它每月发生多次,说明阶段划分或目标设定本身有问题。
五、模板设计:字段逻辑比表格样式重要得多
前面讲了这么多逻辑,最终都要落到一张表上。但我要强调的是,表格的价值不在样式,而在每个字段背后对应的决策动作。下面这套字段是我在多个组织迭代后保留下来的版本,从最初的 21 个字段砍到 7 个核心字段。
1. 第一版模板的最小字段集
七个字段,一个不多:阶段目标、关键交付物、准入条件、准出条件、依赖项、责任角色、评审时点。这七个字段的共同特点是,每一个都对应一个具体的管理动作。
| 字段 | 字段类型 | 为什么必须有 | 缺了会怎样 |
|---|---|---|---|
| 阶段目标 | 单句描述 | 让所有人对"这个阶段为什么存在"有统一理解 | 阶段退化为时间容器,团队只知道干活不知道为什么干 |
| 关键交付物 | 清单(3-5 项) | 作为准出条件的检查客体 | 准出条件无处附着,评审变成进度汇报 |
| 准入条件 | 可判定条件(2-3 条) | 防止在上游未就绪时强行启动,避免返工 | 阶段启动时缺输入,问题在中后期集中爆发 |
| 准出条件 | 可判定条件(2-4 条) | 阶段评审的判定依据 | 评审无标准,结论只能是"继续推进" |
| 依赖项 | 对象+提供方+需求时间 | 提前暴露跨团队、跨系统的等待关系 | 依赖在被动的等待中才被发现,进度被动 |
| 责任角色 | 单一角色(不写多人) | 确保有唯一责任人,避免共同负责变成无人负责 | 责任真空,问题推进靠催 |
| 评审时点 | 具体日期 | 把决策提前锁定在日历上,而不是"到时候看" | 评审被无限推迟,或在阶段末仓促召开 |
注意"责任角色"这一列我特意强调单一角色。我见过太多表格里写"张三/李四"或者直接写部门名,结果是两个人都以为对方在跟进。多人负责在项目管理的语境里,几乎等同于无人负责。
2. 字段之间的联动关系
字段不是孤立的,它们之间存在引用和触发关系。这部分如果靠人工维护,几乎必然会出错。我在实际推行时会把联动规则写成明确的定义,让工具承载一部分自动检查。下面是一份简化的字段定义示例,用 YAML 表达,便于直接对接工具配置:
stage_plan:
stage_name: string # 阶段名称,全局唯一
objective: text # 阶段目标,限 80 字以内
deliverables:
name: string # 交付物名称,须在 WBS 中可引用
acceptance_criteria: # 可判定标准,禁止使用"基本/大致/主要"
criterion: string # 判定条款
judge_role: string # 判定角色,单一
entry_criteria: # 准入条件,2-3 条
criterion: string
judge_role: string
exit_criteria: # 准出条件,2-4 条
criterion: string
judge_role: string
dependencies:
target: string # 依赖对象
provider: string # 提供方
needed_by: date # 需求时间,须早于阶段结束日
owner_role: string # 责任角色,仅允许填写一个
review_date: date # 评审时点,须早于阶段结束日
baseline:
version: string
locked_at: date
change_level: enum # minor / scope / baseline
几条值得注意的约束:needed_by 必须早于阶段结束日,否则这条依赖在本阶段内不可能被满足;owner_role 只允许一个值;acceptance_criteria 中禁止出现模糊词。这三条听起来是细节,但它们是把"模板"变成"控制装置"的关键。
3. 冗余字段清理清单
下面这些字段是典型的第一版模板塞进去、第二版应该删掉的内容。删它们的理由不是"不重要",而是"有更合适的承载位置"。
- 详细任务列表:属于 WBS 和日常任务管理,放进阶段计划只会让它变厚。
- 工时估算明细:属于资源管理和成本核算,阶段计划只保留资源需求汇总。
- 风险登记册全量:阶段计划只保留本阶段高优先级风险 3 项以内,全量归风险登记册。
- 知识沉淀要求:属于组织过程资产,与阶段决策无关,应独立管理。
- 个人绩效相关字段:一旦引入,表格立刻变成绩效工具,数据真实性崩塌。
- 周进度百分比:属于进度跟踪,阶段计划是决策文档,不是跟踪文档。

六、关口评审怎么开:从汇报会变成决策会
模板设计得再好,如果评审会还是走过场,整个体系就缺少驱动力。我在第二次翻车之后重新设计了评审会结构,这里给出具体做法。
1. 评审必须具备三个决策出口
一场阶段评审,最终结论必须落在三个选项之一:继续推进、调整后推进、暂停或终止。如果一场评审的结论不能落在这三个选项上,它就不是评审,而是汇报。
我强烈建议在会议材料第一页就把这三个选项列出来,让所有参会者带着"今天要选一个"的预期进入会议室。这个动作看起来很小,但它改变了整个会议的心理框架,从"听汇报"变成"做判断"。
"调整后推进"这个出口尤其重要,它是使用频率最高的一个,但很多组织的评审机制里只有"通过"和"不通过"两个选项,逼着评审人要么放行要么否决,而现实中更常见的情况是"部分达成、需要调整后继续"。
2. 评审材料的最小集与准备时限
评审材料只需要四样东西,多了就是浪费:阶段准出条件的逐条对照结果、未达成的交付物及原因、本阶段新出现的风险及应对、下一阶段的初步安排。
准备时限上,我的经验是材料必须在评审前 2 个工作日发出。这个时限不是为了给人阅读时间,而是为了让参会者能提前提出质疑。如果材料在会议开始前才发,会议的大部分时间会被用在"理解现状"上,而不是"做判断"上。开放提前提问的渠道,可以把一部分判断工作前置到会前完成。
3. 谁必须到场、谁可以书面
三类人必须到场:阶段责任人(汇报与答疑)、下游阶段的负责人(判断自己是否具备接收条件)、有权做决策的人(发起人或授权代表)。
可以书面的:提供依赖项的上游团队、专业领域支持角色(如安全、合规),他们提供的是专业意见,不需要参与决策讨论。
这里有一个非常容易被忽略的角色:下游阶段的负责人。很多评审只让本阶段的人和领导参加,结果准出条件通过了,但下游根本接不住。让下游负责人到场,等于在评审时增加了一道来自"接收方"的检验。
4. 评审时间怎么分配
我把 90 分钟的评审重新分配成这样:汇报 20 分钟(不超过)、准出条件逐条核对 25 分钟、问题与调整方案讨论 30 分钟、决策与结论记录 15 分钟。汇报时间被压缩到 22%,决策相关时间占到 78%。

5. 评审结论如何回写到阶段计划与基线
评审结束不等于动作结束。结论必须回写到三个地方:阶段计划的准出条件状态(哪几条达成、哪几条未达成)、下一阶段的准入条件(如果上一阶段带条件通过,未完成项就是下一阶段的准入约束)、以及变更记录(如果发生了调整)。
回写这件事如果靠人工,几乎必然遗漏。我在推行时会把它做成一个约定:评审结论记录表和阶段计划共用同一套交付物编号,这样任何一条未达成项都能被追溯到具体的交付物和责任人。这个做法不需要额外的工具能力,但需要编号规则在项目启动时就定义好。
七、怎么推得动:PMO 的落地路径与沟通逻辑
方法设计完成只是第一步,真正的难点是让团队愿意用。我总结了一条三步推进路径和三组高频阻力的回应逻辑。
1. 从试点开始的三步推进路径
第一步是选试点,不要选最好的项目,也不要选最差的项目,选一个中等复杂度、项目经理相对开放、且当下没有严重危机的项目。太好的项目体现不出价值,太差的项目会把方法拖进泥潭。
第二步是深度陪跑。第一个月我会亲自参加每一个阶段评审,帮项目经理核对准出条件、准备材料。这个阶段的目的是让团队体验到"这样做确实帮到了我",而不是"PMO 又在检查我"。
第三步是沉淀可复制的最小包。等试点跑通一到两个阶段,把实际的评审记录、填好的阶段计划整理成模板示例,再用它去推第二个项目。用真实案例推广,成功率远高于用一套空模板推广。

2. 面对"填表太麻烦"的回应逻辑
这句话背后的真实含义是"填表对我没有即时价值"。所以回应不能是"这是公司要求",那只会加深对立。有效的回应是把它和对方当前最头疼的问题挂钩。
我常用的说法是:"这个阶段计划里准出条件那一栏,是你在阶段末跟业务方确认验收时唯一能拿出来的凭据。现在花 20 分钟写清楚,阶段末能省掉两轮扯皮。"关键是把填写动作和项目经理自己的痛点对齐,而不是和 PMO 的报表需求对齐。
3. 面对"计划赶不上变化"的回应逻辑
这句话背后是"做了也白做"的无力感。回应这类质疑,我通常不再强调计划的重要性,而是转向讨论粒度。
具体说法是:"远端阶段我们只写目标和大致时间,不写具体交付物;最近的一个阶段才细化到准出条件。这样计划的生命周期和它的确定性是匹配的,不会出现写完之后马上作废的情况。"这就是滚动式规划的思路,只对近端做详细规划,远端保持粗颗粒,随着项目推进逐步细化。它不是妥协,而是对不确定性的合理响应。
4. 失守之后的复盘机制
阶段计划失守是常态,关键是有没有复盘机制。我的做法是每次出现"阶段准出条件未达成但依然通过"的情况,都在下一次评审时花 5 分钟回顾:是条件定得不合理,还是执行过程中预警不足,还是评审判断放水了。
这三个原因对应三种不同的修正动作:条件不合理就修订条件编写规则;预警不足就增加阶段中期检查点;评审放水就调整评审结构或参会人。不做这个区分,复盘就会变成互相指责,几次之后就没人愿意做了。
5. 工具承载:什么时候该上系统,什么时候用表格就够
很多人会问,阶段计划到底要不要上系统。我的判断标准是:当项目数量超过 5 个、或者跨团队依赖超过 10 条、或者需要向管理层提供跨项目的阶段健康度视图时,就该上系统了。低于这个规模,用结构化的在线表格完全够用,过早引入系统反而增加学习成本。
在需要上系统的场景里,我实际使用过的方案中,PingCode 是比较贴合中大型组织阶段计划管理需求的一类。它主要服务中大型企业及 100 人以上组织,这类组织的典型特征恰好是阶段计划最难靠人工维持的特征:项目数量多、跨团队依赖密集、需要统一的变更留痕与审计链。
具体到阶段计划这个场景,系统需要承载的能力有三块:一是字段级的强制约束,比如责任角色只能填一个、准出条件不允许出现模糊词;二是阶段评审记录与阶段计划的关联,让每条未达成项都能追溯到交付物编号;三是变更的分级留痕,让三级变更各自有清晰的审批路径和记录。
如果组织本身有私有化部署或数据合规要求,PingCode 支持私有化部署;如果此前使用的是 Jira,它支持平滑迁移,这对正在做国产替代的组织是一个现实的考虑因素。我没有把所有项目都迁到系统上,原因很简单,规模不到的时候,系统的固定成本大于收益。
八、怎么证明有效:可用的度量指标
这是 PMO 最容易被问倒的地方。管理层问"这套东西有什么用",如果回答"管理更规范了",说服力几乎为零。下面是我实际用过的指标组合。
1. 不建议使用的伪指标
除了前面提到的"计划完成率",还有几个典型的伪指标:阶段计划编制及时率、评审会议召开次数、模板回收率、文档归档数量。这些指标的共同特征是度量的是 PMO 的工作量,而不是项目的健康度。它们全部可以通过增加行政动作来提升,与项目实际风险没有因果关系。
2. 建议采用的过程性指标

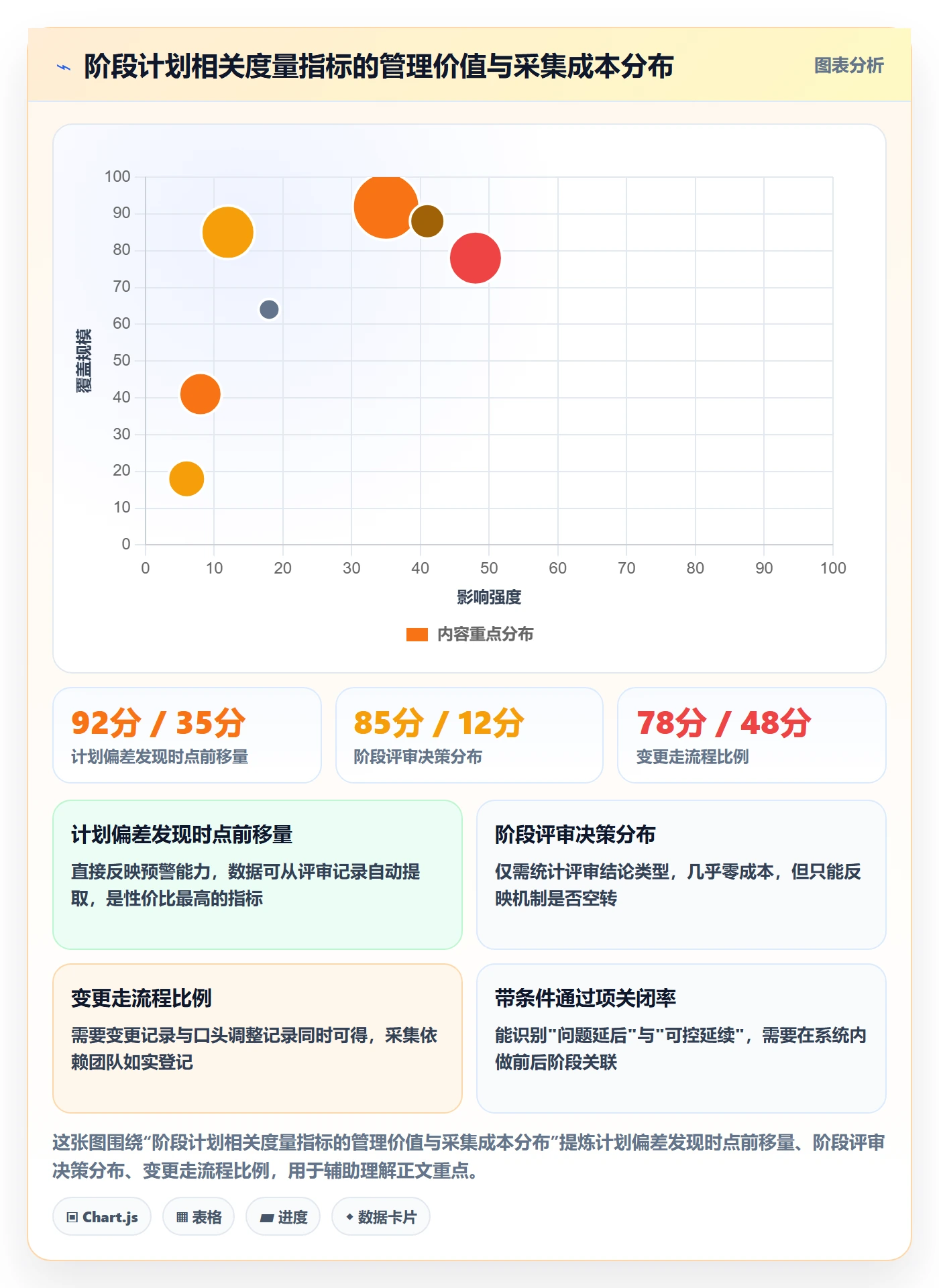

我实际使用的四个指标,都指向"风险被更早发现"这个核心目标:
- 计划偏差发现时点前移量:从偏差实际发生,到被记录在系统里的平均间隔天数。这个数字下降,说明预警能力提升。
- 阶段评审决策分布:三档结论(继续/调整/暂停)的占比。如果"调整"占比长期为零,说明评审没有实质决策能力。
- 变更走流程比例:走正式流程的变更占总变更数的比例。这个比例过低说明流程成本过高,过高说明可能是流程太松。
- 带条件通过的关闭率:上一阶段带条件通过时留下的未完成项,在下阶段被实际关闭的比例。这个指标能检验"带条件通过"到底是可控延续还是问题延后。

3. 轻量化采集的做法
这四个指标如果靠人工统计,每月至少要花两三天。我的做法是让它们尽可能从已有的记录中自动派生:偏差发现时点来自风险与问题记录的创建时间、评审决策分布来自评审结论字段、变更走流程比例来自变更记录的分类字段、带条件关闭率来自跨阶段的交付物编号关联。
如果一个指标需要专人额外统计才能得到,它的存活周期通常不会超过两个季度。这是我在实际推行中反复验证过的规律。指标设计的第一原则是"从已有数据派生",而不是"为了度量而新增采集动作"。
九、不同情况下的行动建议与取舍
方法不是普适的。项目规模、组织成熟度、行业监管要求不同,做法应该有明显差异。下面按三种典型情况给出建议。
1. 按组织成熟度分三种情况
(1)尚无正式项目管理流程的组织
不要一上来就做阶段计划体系。先做两件事:把项目清单和责任人明确下来,把每个项目的下一件大事(next milestone)写清楚。等这两件事稳定运行两个月,再引入阶段计划。阶段计划依赖的基础数据(交付物、责任人、时点)在没有基础流程时是无法产出的。
这个阶段的模板建议只保留三个字段:阶段目标、关键交付物、评审时点。准出条件先不写,等团队有了评审习惯再补。
(2)已有流程但执行流于形式的组织
这是最常见也最难的情况。这时不需要新增流程,需要的是砍字段、改评审结构、加变更分级三件事。把现有模板里"没人看"的字段统计一下,删除所有从未在决策中被引用过的字段;把评审会的时间结构按 20/25/30/15 重新分配;把变更分成三级,让微调不占用审批资源。
这三件事都不需要新工具,也不增加团队负担,通常两到三个月能看到明显变化。
(3)多项目并行、跨团队依赖密集的组织
这类组织已经到了必须上系统的阶段。除了阶段计划本身的字段约束和评审记录关联,还需要重点关注三件事:跨项目依赖的全局视图、阶段健康度的汇总口径一致性、以及变更审计链的完整性。如果涉及数据合规或信创要求,私有化部署能力和从既有工具平滑迁移的能力需要提前确认。
2. 该省的与该保的
| 动作 | 建议 | 判断依据 |
|---|---|---|
| 详细任务列表 | 可以省 | 任务管理有更合适的载体,放进阶段计划只会增加维护量 |
| 工时估算明细 | 可以省 | 仅保留资源需求汇总即可,明细归成本核算体系 |
| 全量风险登记 | 可以省 | 阶段计划只保留本阶段高优先级风险,控制在 3 项以内 |
| 阶段中期检查点 | 建议保留 | 当阶段周期超过 6 周时,中期检查能把风险暴露提前,性价比高 |
| 准入条件 | 必须保留 | 没有准入条件,阶段会在上游未就绪时强行启动,返工成本极高 |
| 可验证的准出条件 | 必须保留 | 这是整个阶段计划体系的核心,没有它评审就无法做判断 |
| 变更分级与留痕 | 必须保留 | 没有分级,团队会绕开流程;没有留痕,基线三个月后必然失效 |
3. 工具选型的取舍
我在选型上看三个东西:字段级的强制约束能力、阶段与评审记录的关联能力、以及变更的分级留痕能力。前两个决定方法能不能落地,第三个决定基线能不能守住。
另外两个现实因素是部署方式和迁移成本。对数据敏感或有信创要求的组织,私有化部署能力是硬门槛;而已经在用其他工具的组织,迁移成本往往被严重低估。迁移不只是数据搬家,还包括字段映射、历史记录的可追溯性、以及团队的使用习惯切换。这三项中任何一项失败,都会造成新旧两套并行、数据分裂的局面。
还有一点想提醒:不要为了用系统而用系统。我在规模不够的团队里见过强行上系统,最后结果是团队在系统里填一遍、在 Excel 里再维护一遍,管理成本翻倍。规模不到的时候,一张结构清晰的在线表格加上明确的评审机制,效果可能比一套笨重的系统更好。
十、常见追问
1. 阶段计划要做多细才算够?
判断标准只有一个:是否覆盖了下一次决策需要判断的信息量。如果某个字段在阶段评审时不会被任何一条准出条件引用,它就不该出现在模板里。远端阶段保持粗颗粒,近端阶段细化到准出条件,这就是滚动式规划的核心做法。
2. PMO 到底该不该强制要求填表?
取决于 PMO 的定位。守门型 PMO 有强制权,因为不填就无法通过阶段关口;教练型和服务型 PMO 不应强制,而应以提供价值换取参与意愿。最忌讳的是没有强制权却做强制动作,结果就是数据失真加关系紧张。
3. 阶段评审多久开一次比较合适?
由阶段长度决定,不由日历决定。一个通用参考是:阶段周期在 4 到 10 周之间时,每个阶段开一次评审比较合理;短于 4 周考虑合并阶段;长于 10 周建议在阶段中期增加一次检查点。这些都是经验值,具体要结合交付节奏调整。
4. 计划赶不上变化,是不是不用做详细计划了?
恰恰相反,变化越多,越需要明确"哪些是可以变的、哪些是不能变的"。阶段计划的作用不是预测未来,而是在变化发生时提供一个可对照的基准,让团队能快速判断这次变化影响到了什么范围、需要谁来做决策。
5. 怎么说服管理层投入资源做这套东西?
不要用"管理规范化"这类语言,用三类具体数字:因问题发现滞后导致的返工人天、跨团队协调会议的额外耗时、以及阶段末发现问题时已经无法调整的项目数。管理层能听懂的是成本和风险,不是方法和流程。
十一、结语
把全文收束一下。阶段计划唯一不可替代的价值,是把一个代价巨大的终点决策,拆成若干个代价可控的过程决策。它不是为了记录工作,而是为了在风险还来得及处理的时候,给某个人一个必须做出选择的机会。
由此推出三条与主流说法略有不同的判断。第一,阶段计划的详细程度存在最优区间,越细越好的直觉是错的,过度细化会让计划的生命周期短于它的维护周期。第二,模板推行失败的主因几乎总是字段过多,而不是团队不配合,砍字段往往比加强推动更有效。第三,证明 PMO 价值的指标必须指向"风险被更早发现",而不是"计划被更高比例完成",后者是可以被调整出来的数字。
如果你准备动手,我建议按这个顺序来:先用一周时间,把现有阶段计划模板里从未在决策中被引用过的字段全部列出来删掉;然后用两周时间,把下一次阶段评审的时间结构改成 20/25/30/15 并试跑一次;再用一个月时间,把变更按微调、范围调整、基线变更分成三级,给每一级配上差异明显的审批路径。
这三步都不需要新工具,也不需要组织层面的重大决议,但它们是整套体系真正能跑起来的地基。等这三步稳定运行之后,再考虑是否需要系统承载、是否需要引入更复杂的度量。顺序不能颠倒,否则你会在一个还没有决策习惯的组织里,先得到一套精美的表格。
常见问题解答(FAQ)
1. 阶段计划和WBS、里程碑计划的边界到底怎么分?
我们公司一直在推阶段计划,但每次做出来都跟WBS表和里程碑表混在一起,同一件事在三张表里各写一遍。我作为PMO,被业务部门问过好几次“这三张表到底有什么区别、能不能合成一张”,我自己讲得也不够硬气,想找个能说清楚的分工口径。
三者的区别不在颗粒度,而在回答的问题不同。阶段计划回答“这个阶段要达成什么、什么条件才能进、什么条件才算出”,核心字段是阶段目标、关键交付物、准入准出条件;WBS回答“为了交付要拆成哪些工作包”,核心是分解到可估算、可派工;里程碑计划回答“哪几个时点必须发生什么”,核心是关键时点与外部承诺。
实操上建议这样定交界面:WBS挂在阶段计划的关键交付物下面,一个交付物对应一棵分解树;里程碑计划从阶段计划的准入准出条件里抽出来,只抽对外的、需要跨部门同步的时点。判断有没有混用的一个简单方法:如果一张表里的行既有人用来派工、又有人用来汇报进度、还有人用来做外部承诺,那它一定是混的。
分开之后信息会重复维护一次,但责任真空会消失,这笔账通常是划算的。
2. 阶段划分到底多细才合适,有没有一个可操作的临界判断方法?
我接手PMO之后一直在纠结阶段数量的问题。拆细了,业务部门抱怨评审太频繁、管理成本高;拆粗了,风险暴露太晚,项目出问题时已经来不及调。领导问我“行业一般分几个阶段”,我实在不想拿一个数字去糊弄,想找一套自己能讲得通的判断逻辑。
建议用一条经验规则来判断:当某个阶段评审的组织成本(准备材料、召集人、开会、写结论、回写计划,加起来通常是半天到一天的多方投入)明显高于该阶段可能暴露的风险价值时,就应该合并阶段。具体做法是先把候选阶段列出来,对每个阶段问三个问题:这个阶段结束时有没有一个不可逆的决策?
这个阶段内如果出问题,最晚什么时候能发现?单独评审它,能否让问题提前一个阶段被发现?三个问题都答“是”就保留,只答一个就考虑合并。另外有一个常被忽视的信号:如果某个阶段的评审结论连续三次都是“继续”,且没有产生任何调整,这个阶段就该合并进前后阶段。
这个判断不依赖行业标准,只依赖你自己项目的历史评审记录,讲给业务部门也更容易被接受。
3. 第一版阶段计划模板应该放哪些字段,字段多了推不动怎么办?
我们之前做过一版模板,二十多个字段,发下去三周填回来的不到一半,后面就流于形式了。这次想重做一版,但我又怕砍太多,将来要用的信息没地方放,返工更麻烦。想请教一下第一版模板的最小字段集到底怎么定,以及哪些字段其实是可以先砍掉的。
第一版模板的执行原则是“少字段、强约束”,字段少到能填完,约束强到不填就卡流程。建议最小字段集控制在六到七个:阶段目标(一句话说清这个阶段要达成什么)、关键交付物(可验收的实物或文档)、准入条件、准出条件、前置依赖项、责任角色(角色而非人名)、评审时点。
每个字段存在的理由要能回答“缺了它会出什么事”,回答不出来的就该砍。常见可以砍掉的冗余字段包括:百分比完成度(阶段内无意义,阶段间才有意义)、详细工时估算(属于WBS层级)、风险清单(属于风险登记册)、详细任务列表(属于WBS)。
落地节奏上,第一版只在这六七个字段上加硬约束,比如准出条件未填写则无法提交评审、评审未通过则下一阶段无法启动。等这套跑顺两三个项目周期,再按实际暴露的缺口逐个加字段,每加一个都问一次“不加会出什么事”。这样加出来的字段团队认,也扛得住质疑。
4. 阶段评审总开成汇报会,怎么把它变成真正的决策会?
我们每个阶段末都开评审会,形式上很完整,材料也准备了。但实际开下来就是各条线轮流汇报进度,最后主持人说一句“大家继续推进”。评审结论基本都是“通过”,几乎没有调整或终止的情况。我心里知道这样开会没什么用,但不知道怎么改,也怕改得太硬被业务部门抵制。
关键在评审必须绑定三个决策出口:继续、调整、终止,缺一个都会退化成汇报会。可执行的做法是改会议结构:第一步先由项目负责人陈述待决策事项,而不是先汇报进度,把材料压缩到最小集,只保留本阶段准出条件的达成情况、未达成项及影响、需要评审层拍板的事项,准备时限建议提前两天发,避免会上现看;
第二步由评审人对每一项准出条件逐条给出“达成/未达成/部分达成”的判断,不允许出现“基本完成”这类表述;第三步必须落到三个出口之一,并且当场明确责任人和完成时间;第四步由PMO在会后二十四小时内把结论回写到阶段计划和基线记录里。人员上,建议规定决策权人必须到场,其他相关方可以书面提交意见。
刚开始推行时不要追求每个阶段都有“调整”的结论,先追求“每次评审都有明确出口和回写记录”,跑顺之后决策质量会自己上来。
核心关键词
文章包含AI辅助创作:阶段计划实操方法:PMO提升项目规划效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/297336
读者评论
个字段模板两个月被弃用的案例很真实。很多PMO把管理需求全转嫁成填写负担,字段越多越没人填。文章说模板是方法的输出物不是方法本身,这点值得每个做项目管理的人反思。
评审会90分钟80%结论是继续推进,这个比例很有代表性。问题确实出在会议结构上,汇报占了大部分时间,决策只剩最后5分钟,精力耗尽了怎么可能做出调整决策。
基线管理那部分说到痛点,27次变更只有6次走流程。当正式变更要填三张表走两级审批,而直接改表格只要一句话时,任何理性的人都会绕开流程。这是设计问题不是纪律问题。
阶段计划详细程度的倒U型关系很有启发,中等颗粒4到6个阶段效果最好。之前总觉得计划越细越好,结果维护成本把管理动作的时间都挤占了,反而得不偿失。
三种PMO定位混在一起那段写得很到位。教练型、守门型、服务型目标完全不同,不分清楚就发模板,最后必然变成收表格的角色,方法再好也推不动。
