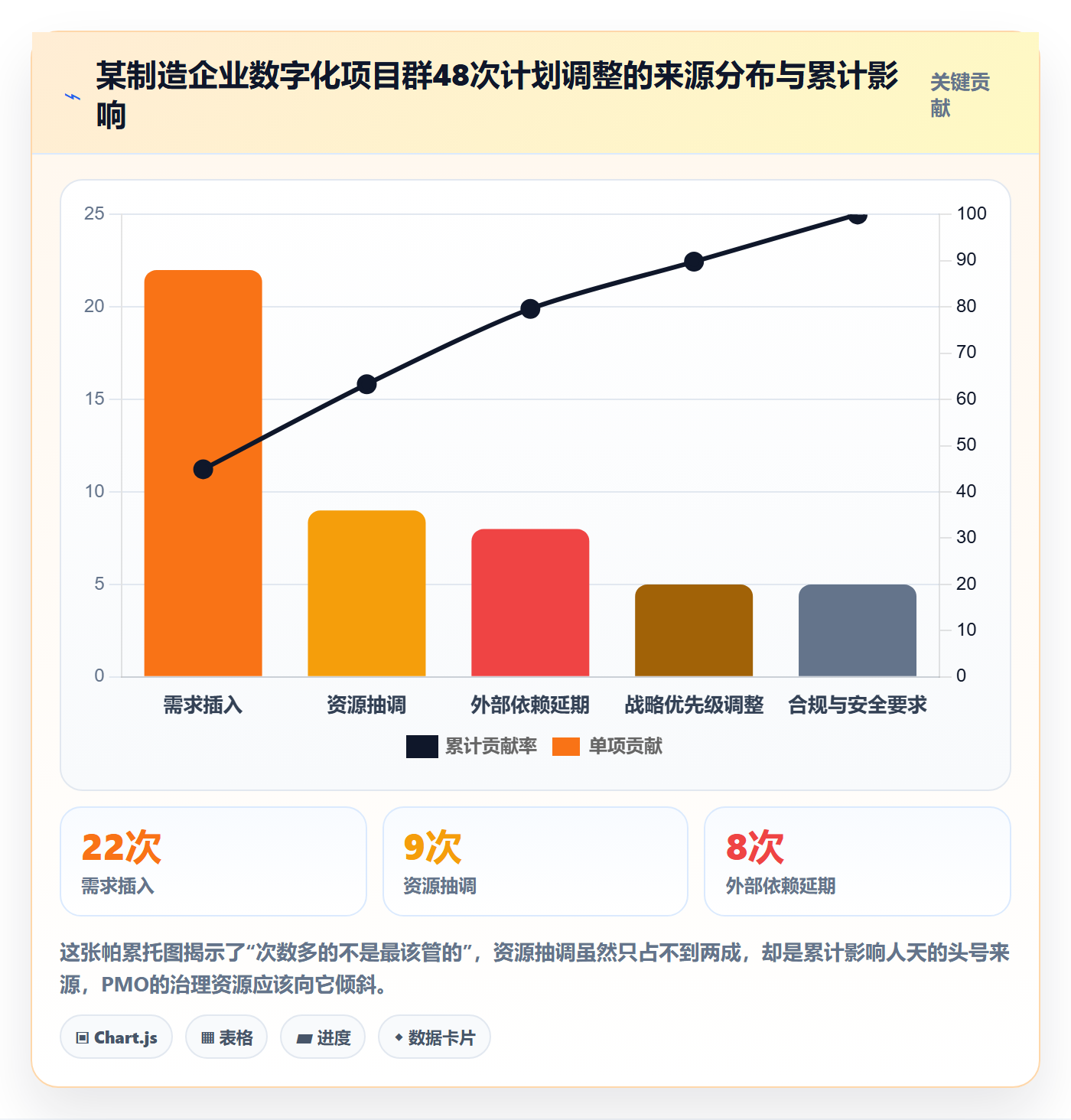

去年我以外部顾问身份参与过一家制造企业的数字化项目复盘,会上有句话让我印象很深:项目经理说“我们不是不会做计划,是计划从来没有活过三周”。这个项目原定26周交付,在第11周插入两个“老板点名”的需求,第14周核心开发被抽去做另一个更高优先级项目,第17周外部供应商的接口交付延期两周。最终项目在第34周上线,超期8周,预算超支大约23%,但更麻烦的是,没人能说清楚这8周到底是被哪一件事拖掉的。
所有调整都是口头完成的,没有人做过影响评估,没有人更新过基线,也没有人把偏差写进任何一份数据报表。PMO在那三个月里做的事情,是每周催一次进度,然后每周被打回一次。
这就是我想写这篇指南的原因。市面上讲“项目规划”的内容大多停在WBS怎么拆、甘特图怎么画,讲“数据分析”的内容又大多停在看板怎么配、图表怎么美化,但真正把这两件事串起来的,是中间那件最容易被忽略的事:计划调整本身是一门需要被管理的业务。PMO做不好计划调整管理,规划再漂亮也只是废纸,数据分析再精致也只是事后讣告。
下面这套方法,是我在十几个中大型组织的项目治理场景里反复修改出来的,核心是“三本账”,基线账、变更账、数据账。它不是标准答案,但它能解决一个具体问题:当变化不可避免时,PMO如何让变化可见、可评估、可决策、可追踪。
一、先给结论:PMO的计划管理,本质是管好三本账
1. 结论一:计划调整不是失败信号,缺少治理才是
很多PMO把“计划变更次数多”当成团队能力差的证据,于是拼命压制变更、拒绝调整、要求团队“按原计划执行”。这个逻辑在稳定的瀑布型交付里勉强成立,但在今天绝大多数中大型组织的真实环境里,它只会制造两种后果:要么团队偷偷改计划不汇报,要么所有人都卡在旧计划上装样子。
我的判断是:计划调整的频率高低不是问题,调整过程是否留下决策痕迹才是问题。一个项目半年调整20次,但每次都有申请、有影响评估、有审批、有基线更新、有复盘,它的可控程度远高于一个只调整了3次、但3次都是老板口头拍板、没人记录的项目。
2. 结论二:基线账、变更账、数据账,必须同时存在
把计划管理拆开看,它其实是三本互相咬合的账:
- 基线账:规划阶段留下的“参照系”。它回答的是“我们原本承诺了什么”。没有基线,偏差就无从计算,所有人都只能凭感觉说“好像有点慢”。
- 变更账:调整阶段留下的“决策链”。它回答的是“谁在什么时候、基于什么理由、批准了什么改变”。没有变更账,责任就落不到人,复盘只能变成互相指责。
- 数据账:全流程留下的“证据集”。它回答的是“我们现在的实际位置在哪里,按当前趋势会走到哪里”。没有数据账,PMO就只能在例会上听汇报、拍脑袋。
这三本账缺任何一本,计划治理都会塌。只有基线没有变更账,基线会变成没人服的旧文件;只有变更账没有基线,谁都不知道自己在调整什么;有基线有变更但没数据账,PMO就失去了提前预警的能力,永远只能事后救火。
3. 结论三:判断PMO是否合格,看四个“可”字
我给PMO做诊断时,很少看他们的流程文档写得多厚,而是问四个问题:
- 可见吗,所有计划调整是否有一份统一的、任何人都能查到的记录?
- 可评估吗,每次调整前是否评估过对范围、进度、成本、质量、资源、风险的影响?
- 可决策吗,是否明确了谁在什么阈值内可以批准,超过阈值升级给谁?
- 可追踪吗,调整后的执行结果是否被数据持续验证,并反馈回下一轮规划?
这四个问题里,只要有一个答案是“看情况”“看人”“看当时有没有空”,这家组织的计划管理就还没有形成闭环。

二、我见过的三类计划失控现场
1. 需求插入型:从“加一个小功能”开始
最典型的开场白是“就加一个小功能,两天的事”。业务方觉得改动很小,项目经理不好意思拒绝,开发直接动手。但真实成本从来不在开发那一端:需求要重新评审、接口要重新对齐、测试用例要重写、用户手册要更新、上线窗口要重新协调、培训材料要重做。我在一个ERP实施项目里追踪过一次“两天的小需求”,最终消耗了17人天,并导致两个关联模块的联调推迟了4天。
这类失控的特征是单次影响小、累积影响大、几乎没有人统计。等到里程碑开始滑动时,已经找不到是哪一次插入造成的了。
2. 资源抽调型:被抽走一个人,塌掉三个里程碑
资源抽调比需求插入更隐蔽,因为它往往发生在计划之外、由更高层直接决定,PMO通常是被通知而不是被咨询。我见过一个项目,一名负责核心算法的工程师被临时抽调支援另一个项目六周,结果直接影响的不是他手上的任务,而是三个依赖他的下游任务全部无法启动。
关键问题是:资源抽调的影响不是线性的,而是按依赖关系放大的。抽走一个人可能只影响他本人的10个任务,但如果他是关键路径上唯一的具备某技能的人,影响会扩散到整条链路。很多PMO的资源冲突分析只停留在“这个人这周有没有空”,没有做技能唯一性和关键路径的交叉判断。
3. 依赖延期型:跨部门承诺没有约束力
第三种是最难处理的:外部依赖延期。它可能来自供应商、兄弟部门、集团IT、第三方接口方。这类延期的麻烦在于,你的项目计划对别人没有约束力,但别人的延期对你的里程碑有直接杀伤。
我观察到的规律是:跨部门依赖如果只停留在“邮件确认”层面,延期概率会显著高于有书面交付基线、有定期对齐机制、有升级路径的依赖。差别不在于对方更守信用,而在于有没有一个让延期被提前看见的机制。
4. 三类失控的共性:没有记录、没有评估、没有决策留痕
把这三类场景放在一起看,会发现它们的技术原因各不相同,但治理原因是同一个:变化发生了,但没有进入任何一套正式的处理通道。需求在群里插进来,资源在会议上被抽走,依赖在电话里被推迟。每一件事都有当事人,但没有任何一条记录能回答“这个决定是谁做的、当时考虑了什么、有没有替代方案”。
| 失控类型 | 高频触发信号 | 典型后果 | 真正的治理缺口 |
|---|---|---|---|
| 需求插入型 | 需求在群聊/私聊中提出,无编号 | 累积消耗大量人天,里程碑缓慢滑动 | 缺少统一的需求变更入口与影响评估 |
| 资源抽调型 | 关键人员在周中被通知支援其他项目 | 关键路径断裂,下游任务集体停滞 | 缺少技能唯一性识别与资源变更审批 |
| 依赖延期型 | 外部方在临近交付日才告知延期 | 里程碑直接顺延,连锁影响多个项目 | 缺少外部依赖基线与早期预警机制 |

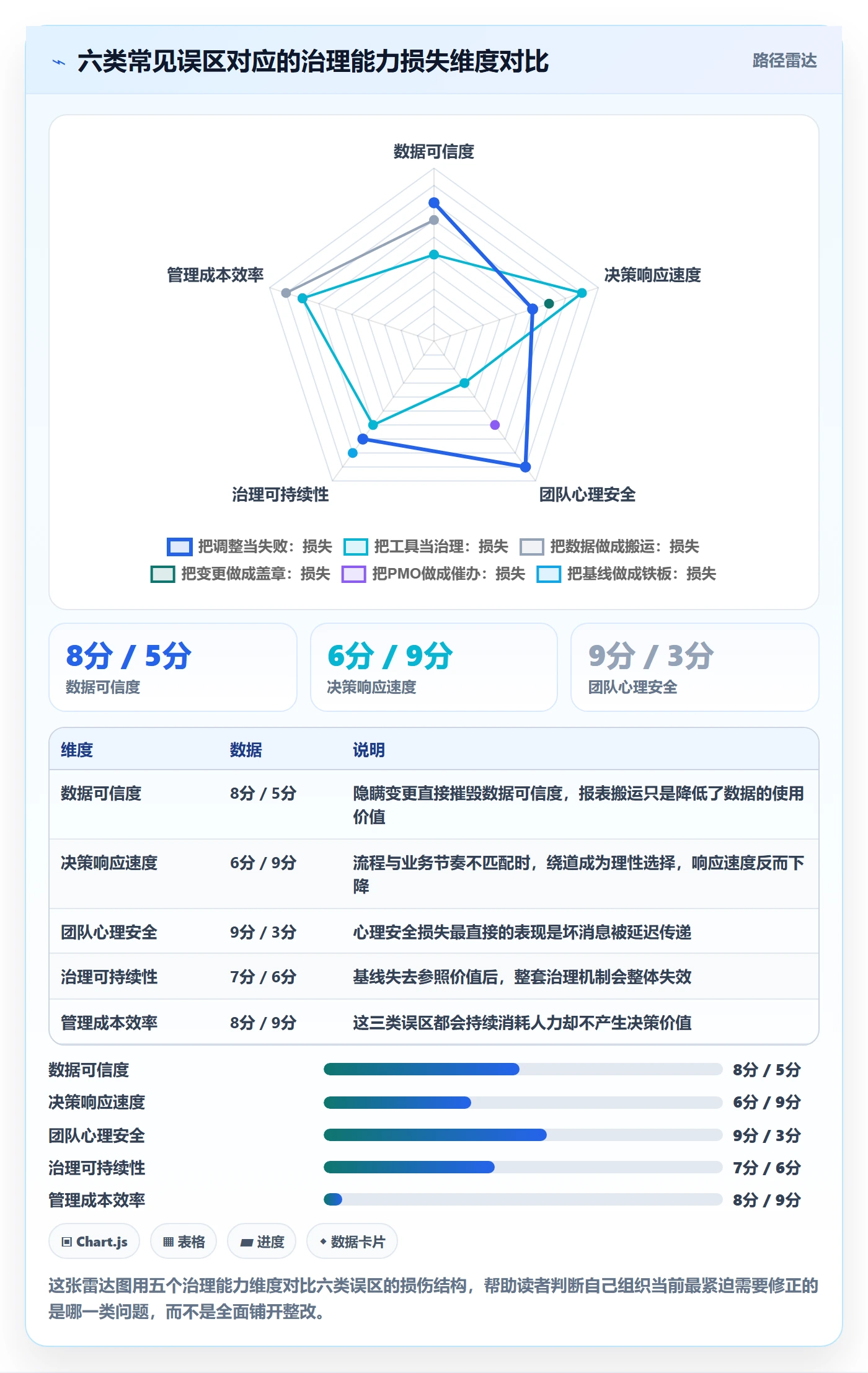

三、六个常见误区,踩一个就白干
1. 误区一:把计划调整当失败
这个误区最普遍,也最伤士气。当组织默认“调整计划=能力不行”时,团队会发展出一套自保策略:不调整、硬扛、把延期藏到最后一刻。结果是PMO拿到的进度数据全是绿的,到上线前两周集体变红。
正确的认知是:计划是对未来的假设,假设被修正不是失败,假设被掩盖才是。PMO要建立的不是“零变更”的文化,而是“早暴露”的文化。
2. 误区二:把工具当治理
我在很多组织见过这种情况:花几个月上线了一套项目管理平台,字段配得很全,流程画得很漂亮,但变更照样在群里发生,因为平台里的变更流程要走三步审批、平均耗时两天,而群里两分钟就能拍板。
问题不在工具,在于流程的响应速度和业务的实际节奏不匹配。治理要解决的是“让正规通道比绕道更快”,而不是“要求大家忍受更慢的正规通道”。
3. 误区三:把数据分析做成报表搬运
不少PMO每周花两三天时间从各项目收表格、汇总、做成PPT,然后发现在会上没人看。这不是数据分析,这是数据搬运。区别在于:数据分析的产出是判断和预警,报表搬运的产出是数字的重新排列。
如果一份周报不能让读者得出“下周哪件事会出问题、该找谁”,它就还停留在搬运阶段。
4. 误区四:把变更管理做成审批盖章
变更流程设计成“申请,领导签字,归档”,看起来规范,实际上毫无价值。领导在没有影响评估的情况下签字,本质上是在为不确定背书。真正有价值的变更管理,重心在评估环节而不是审批环节。
没有影响评估的审批是形式主义,有影响评估的审批才是决策。这两者的差距,往往决定了一个变更流程是被尊重还是被绕过。
5. 误区五:把基线做成铁板
基线被冻结之后,很多团队不敢碰,导致基线和现实越离越远,最后基线彻底失去参照价值。健康的基线是有版本的:v1.0是原始承诺,v1.1包含第一次批准的变更,v1.2包含第二次。这样任何时候都能回答“相对最初承诺我们偏差多少”和“相对当前基线我们偏差多少”。
6. 误区六:把PMO做成催办岗
这是最让人惋惜的误区。PMO成员每天在群里@人、催任务、追进度,忙到没时间思考,然后在组织里的存在感越来越低,被当成“表哥表姐”。
我的判断是:催办应该由系统和流程自动完成,PMO的时间应该花在指标设计、偏差归因、升级推动和规则优化上。一个PMO如果80%的时间在催进度,那它本质上是一份可以被自动化替代的工作。

四、规划阶段:怎么建一条“可以被调整”的基线
1. 三层计划体系与各自职责
规划不是把任务拆得越细越好,而是要让不同层级的人看到自己该看的那一层。我在实践中通常把计划分成三层:
- 组合层:回答“这些项目为什么要做、优先级怎么排、资源在项目间怎么分”。这一层由PMO和业务负责人共同维护,颗粒度是季度/月度。
- 项目层:回答“这个项目的范围、里程碑、关键依赖、资源需求是什么”。这是基线的核心承载层,颗粒度是里程碑和周。
- 执行层:回答“这周谁做什么、依赖谁、什么时候交付”。颗粒度是任务和天。
基线应该冻在项目层,而不是执行层。执行层每天都在动,把它冻住只会让团队天天走变更流程,最后流程被绕开。项目层的里程碑和关键依赖才是对外承诺,才是偏差计算的基准。
2. 基线颗粒度:冻到哪一层才有意义
颗粒度选择有两个判断标准:
- 对外承诺性:这个节点如果延后,会不会影响外部干系人?会,就进基线。
- 依赖传递性:这个节点延后会不会导致其他团队无法开始?会,就进基线。
按这两个标准筛一遍,一个半年的中型项目,进入基线的节点通常只有15到30个,而不是几百个任务。这个数量级是PMO可以持续维护的,也是变更评估可以快速完成的。
3. 版本管理:基线的“身份证”
我建议每条基线都带四要素:版本号、冻结日期、包含的已批准变更编号、变更原因。这样在复盘时可以清楚看到基线的演化路径。
4. 资源与容量基线:最容易被忽略的一本账
绝大多数组织的基线只包含时间和范围,不包含资源假设。这是个大问题,因为资源假设一旦被打破,时间和范围必然受影响。
资源基线至少要写清楚三件事:关键角色是谁、投入比例多少、是否具备可替代性。第三点尤其重要,如果某个角色是整个组织里唯一具备某项技能的人,那他在计划中的风险等级应该被单独标注出来。
| 基线要素 | 是否必进基线 | 典型颗粒度 | 缺失时的后果 |
|---|---|---|---|
| 对外交付里程碑 | 必须 | 按周/关键节点 | 无法对外承诺,客户信任流失 |
| 跨团队依赖节点 | 必须 | 按交付物 | 依赖方无法排期,连锁延期 |
| 关键角色与投入比例 | 必须 | 按人/按比例 | 资源被抽调时无法量化影响 |
| 预算与成本上限 | 建议 | 按阶段 | 超支无法早期发现 |
| 内部任务清单 | 不建议 | 按天 | 变更流程被高频触发后失效 |
5. 基线冻结不是目的,建立参照系才是
我经常提醒团队一句话:基线的作用是让你知道偏了多少,不是让你不敢动。一个半年没更新、但项目已经大幅调整的基线,比没有基线更危险,因为它会制造一种虚假的稳定感。

五、调整阶段:六步变更闭环怎么走

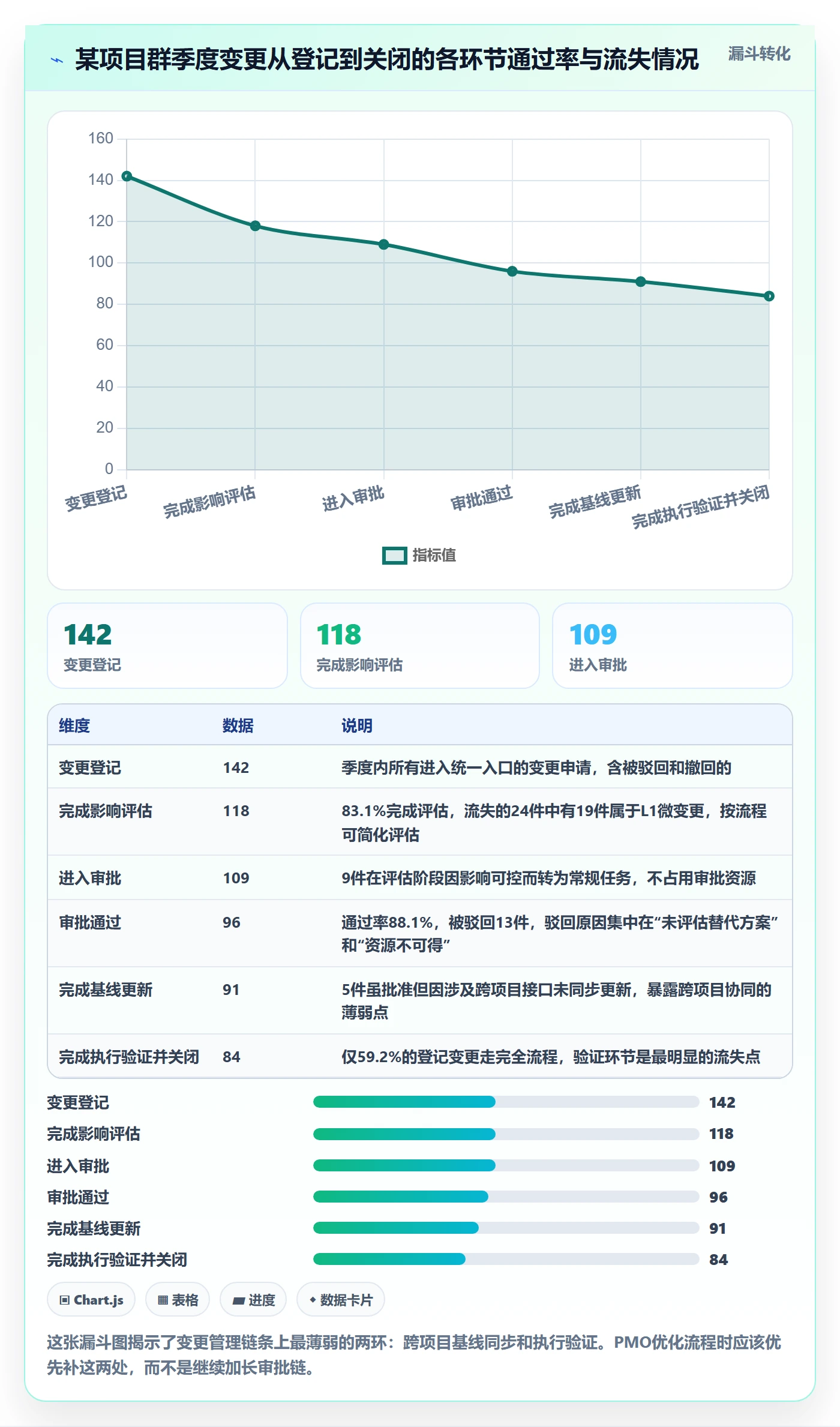

1. 第一步:变更登记(把口头变书面)
变更闭环的起点不是审批,而是登记。很多组织的变更是先拍板后补流程,这就导致流程永远追不上决策。我建议的最低要求是:任何会影响基线节点的变化,必须在一个统一入口登记后才能开始执行。
登记的内容不需要复杂,五个字段就够:提出人、提出时间、变化内容、影响的基线节点、紧急程度。登记这一步的价值不在于控制,而在于建立可追溯性。
对于中大型组织,这一步最好由平台承载而不是表格承载。手工台账最大的问题是无法和计划数据联动,登记的变更和执行状态是两张皮。
2. 第二步:分级与影响评估六维度
登记之后是分级。分级的意义在于:小变更快速通过,大变更慎重评估,避免所有变更走同一条慢速通道。
我常用的分级维度是影响人天和是否触及基线节点两个维度交叉:
| 级别 | 判断标准 | 审批层级 | 目标闭环时长 |
|---|---|---|---|
| L1 微变更 | 不影响基线节点,影响≤3人天 | 项目经理自行决定并记录 | ≤1个工作日 |
| L2 常规变更 | 影响单个基线节点,影响3-15人天 | PMO + 项目经理 | ≤3个工作日 |
| L3 重大变更 | 影响多个基线节点或关键路径,影响>15人天 | 变更委员会 / 项目Sponsor | ≤5个工作日 |
| L4 战略级变更 | 改变项目目标、范围边界或预算上限 | 业务决策层 | 按决策会议节奏 |

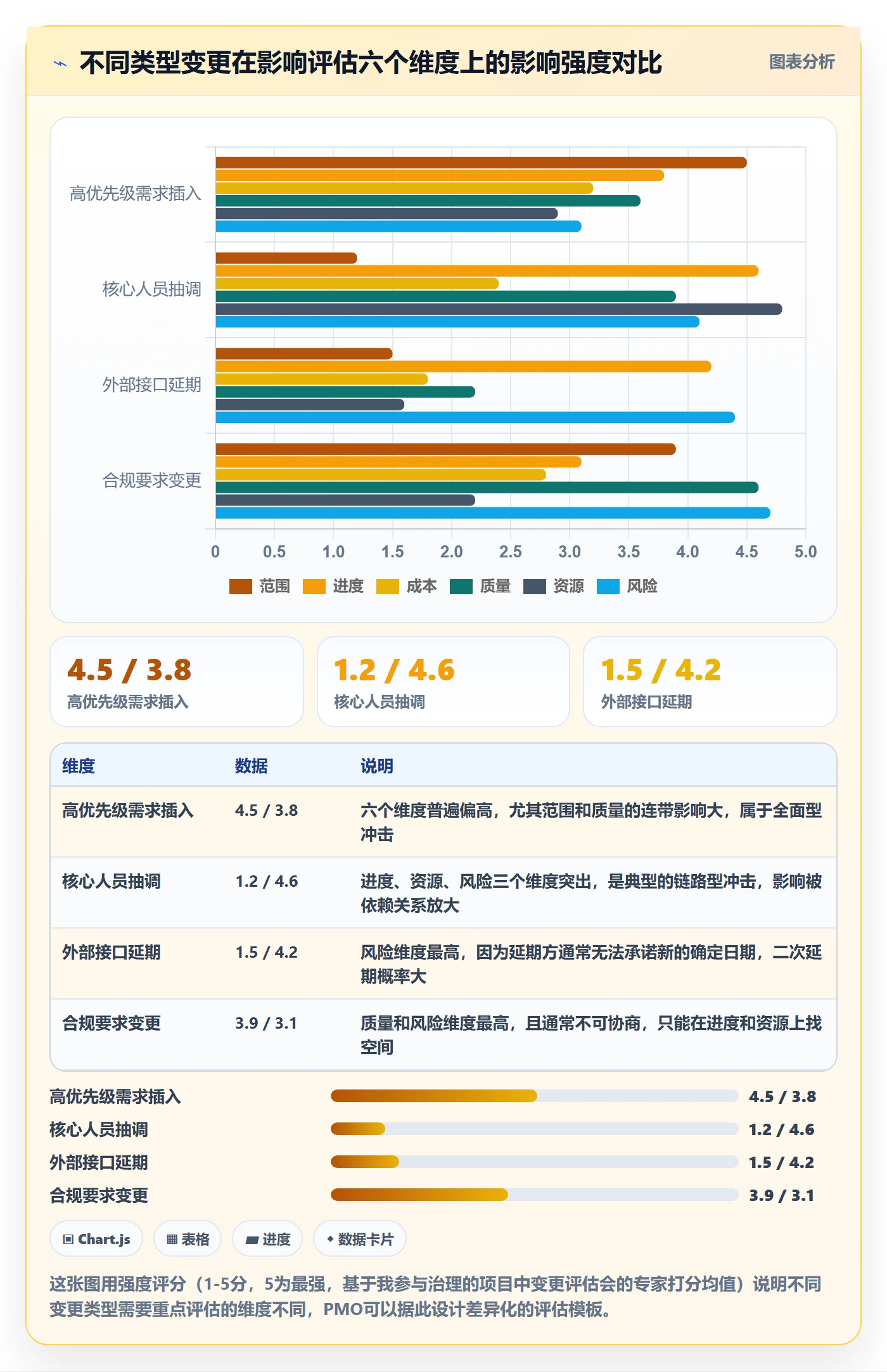

影响评估必须覆盖六个维度,缺一个都可能导致决策失真:
- 范围:交付物清单是否变化,是否触发合同或验收标准调整。
- 进度:影响哪些基线节点,是否在关键路径上,净顺延多少天。
- 成本:增加多少人力成本、外包成本、采购成本。
- 质量:是否压缩测试时间,是否引入技术债,是否降低验收标准。
- 资源:是否需要新增角色,是否与其他项目产生冲突。
- 风险:是否引入新的技术风险、合规风险或依赖风险。
我在实践中发现,质量维度最容易被跳过,但它的代价往往最晚显现、最难补救。压缩两周测试时间换来的进度,可能在运维阶段以数倍的代价偿还。

3. 第三步:审批与决策阈值
审批机制的设计目标不是控制,而是让决策发生在正确的层级。我见过两类失败设计:一类是所有变更都要走委员会,导致委员会变成瓶颈;另一类是只有项目经理能批,导致重大变更无人把关。
按前面的L1到L4分级,把审批权限对应下沉,是相对稳妥的做法。关键是阈值要写清楚、要公开、要严格执行,而不是“看情况找领导”。
4. 第四步:沟通与计划更新
这一步是变更管理中执行成本最高、也最容易做漏的一步。批准了变更不等于变更生效了,还要完成一系列更新动作:更新基线版本、更新任务依赖、更新干系人通知范围、更新相关文档和测试用例、更新关联项目的接口计划。
我通常会建议PMO建立一个“变更生效检查清单”,每一项更新都有责任人和完成标记。变更的失败往往不是决策错了,而是决策没有被完整传递到执行层。
5. 第五步:执行验证
变更执行之后需要验证一件事:实际影响是否和评估时的预测接近。如果每次评估都说影响3天,实际都是8天,那说明评估模型本身有问题,需要修正。
这个环节大多数组织完全没有,导致变更评估永远不会变准。
6. 第六步:关闭与经验沉淀
关闭不是简单地把状态改成“已完成”,而是要产出两条信息:这次变更的实际影响数据,以及这次变更暴露出的流程问题。前者进入数据账,后者进入规则优化清单。
我坚持认为,一个变更闭环的成熟度,不看它的审批链有多长,而看它能不能沉淀出可复用的规则。

六、数据阶段:数据分析全流程的七个环节
1. 指标定义:领先指标与滞后指标必须搭配
指标设计最常见的错误是只盯滞后指标。里程碑达成率、超期天数、成本偏差都是滞后的,它们告诉你已经发生了什么,但不能告诉你将要发生什么。

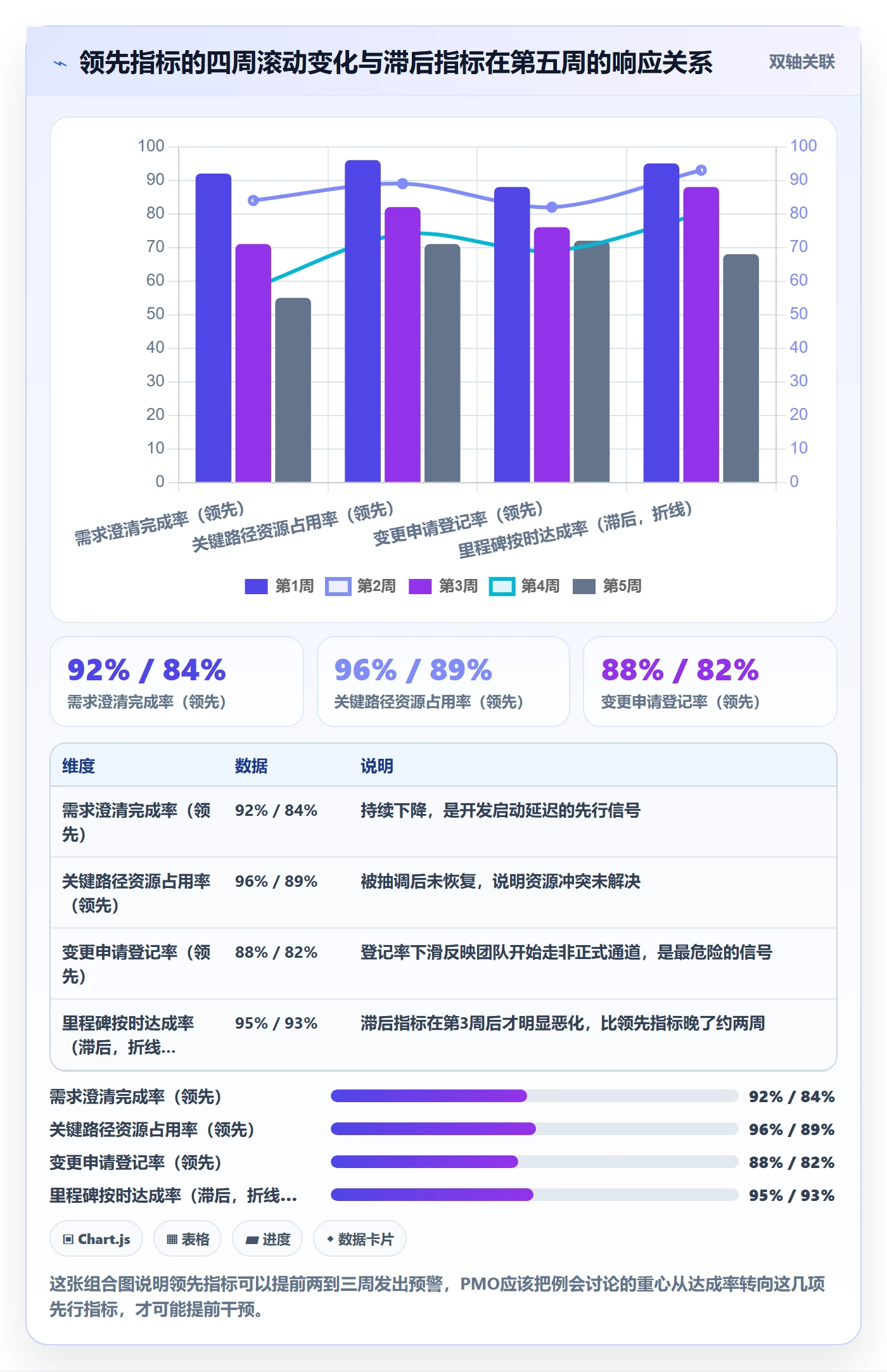

领先指标才是PMO的价值所在。以下是我常用的搭配:
| 指标类型 | 指标名称 | 计算口径 | 用途 |
|---|---|---|---|
| 领先 | 需求澄清完成率 | 本周已澄清需求数 / 计划澄清需求数 | 预测开发启动是否会延迟 |
| 领先 | 变更申请登记率 | 已登记变更数 / 实际发生变更数(抽样核对) | 判断流程是否被执行还是被绕开 |
| 领先 | 关键路径资源占用率 | 关键路径任务实际投入人天 / 计划投入人天 | 提前发现资源被稀释 |
| 滞后 | 里程碑按时达成率 | 按期完成里程碑数 / 计划里程碑数 | 衡量整体交付健康度 |
| 滞后 | 变更平均闭环周期 | 变更关闭时间 – 变更登记时间 | 衡量治理流程的响应效率 |
| 滞后 | 返工工时占比 | 返工工时 / 总投入工时 | 衡量变更传递与质量管理的有效性 |
关于挣值管理,我想说一句:SPI和CPI在流程成熟、工时数据可信的环境下很有价值,但在工时填报本身就不准的组织里,它们只会制造精确的假象。在数据基础不具备时,用里程碑偏差和变更闭环数据反而更可靠。

2. 口径字典:一张表解决“两张皮”
报表和现场对不上,绝大多数时候不是数据错了,而是口径不一致。“已完成任务”在不同团队可能是“开发完成”“自测通过”“代码合并”三种意思。这种歧义会让所有汇总数据失去意义。
我建议PMO维护一份数据口径字典,至少包含字段名、业务定义、计算规则、数据来源、责任人、更新频率。这份字典不需要很长,但对齐一次能省下无数次争论。
下面是我给一个客户写的口径字典片段,可以直接参考结构:
metric: milestone_on_time_rate
name: 里程碑按时达成率
definition: 在基线计划日期当天或之前完成,且通过验收标准
(含范围完整性检查与关键交付物归档)的里程碑数量占比
formula: on_time_milestones / planned_milestones_in_period
denominator_rule: 仅统计基线中已冻结的里程碑,不含临时新增节点
data_source: 项目管理平台里程碑表 + 验收记录表
owner: PMO数据分析岗
update_frequency: 每周一 09:00 生成,覆盖上周日 23:59 前数据
exception_rule: 因客户方原因导致的延期需单独标记,不计入分子但计入分母
这份字典的价值在于,它把“达成”这个模糊词变成了可执行的判定规则,把争议从会议桌转移到了规则里。
3. 采集与校验:数据可信度是治理的前提
采集环节要注意三件事:来源统一、频率固定、责任到人。如果同一个指标有三个来源,那它一定会有三个值。
校验环节我建议至少做四类检查:
- 完整性:关键字段是否有缺失,是否存在未填报的任务。
- 一致性:同一实体在不同表中的状态是否冲突。
- 及时性:数据更新是否滞后于约定频率。
- 合理性:是否存在明显异常值,如单日完成率100%、工时填满24小时。
这四类检查里,及时性最容易被忽视,但对决策影响最大。一份滞后两周的数据,在快速变化的项目里基本等于无效数据。
4. 分析与预警:从描述到归因
分析要分三层递进:描述层回答“发生了什么”,诊断层回答“为什么发生”,预测层回答“接下来会怎样”。大多数PMO停在描述层。
我的建议是每个核心指标都配一条预警规则,例如:里程碑偏差连续两周扩大超过3%,触发黄色预警;关键路径资源占用率低于80%持续两周,触发资源预警。预警要有明确的接收人和动作,否则预警信息会迅速被忽略。
5. 决策呈现:让会议做出决定,而不是听汇报
呈现方式决定会议质量。我建议例会材料遵守三个原则:
- 异常优先:先看偏离基线的部分,正常项目一句话带过。
- 关联上下游:每个异常都标注它影响的下游团队或里程碑。
- 带选项:每个问题给出两到三个可选方案及其代价,而不是只描述问题。
第三点最关键。只描述问题的汇报是甩锅,带选项的汇报才是决策支持。
6. 复盘迭代:让指标自己进化
复盘要回答两个问题:哪些指标预测准了,哪些指标从来没被用上。准的保留并优化阈值,从没被用上的果断砍掉。指标不是越多越好,超过一定数量后,每增加一个指标带来的边际价值会急剧下降,而维护成本线性上升。

七、工具落地:PingCode在计划调整治理里承担什么
1. 为什么100人以上组织的计划治理必须上平台

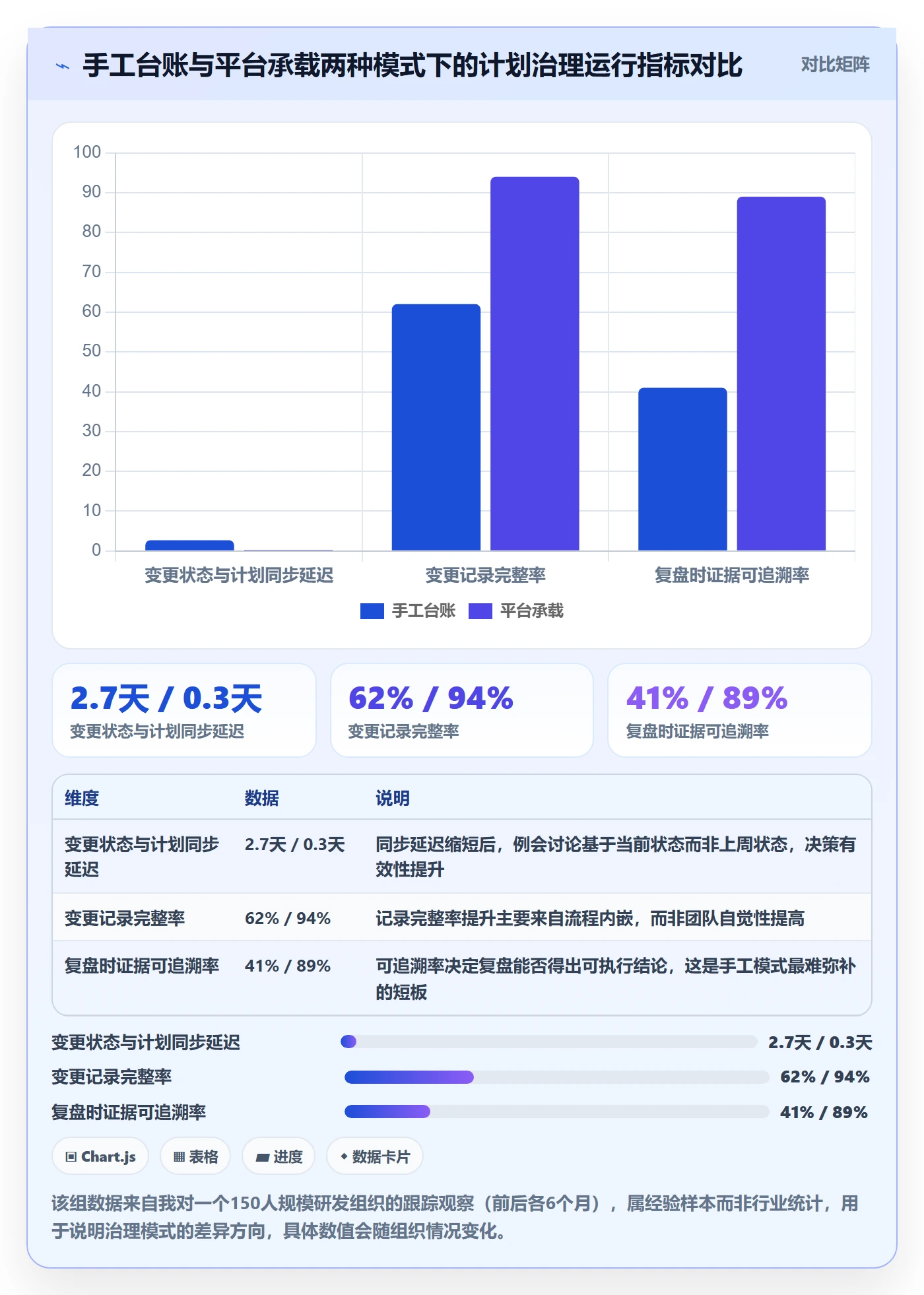

30人以下的团队,一套表格加一个群就能维持基本的计划协同。但组织规模超过100人、项目数量超过10个、跨部门依赖开始出现时,手工台账会迅速失效,原因不是人不够勤快,而是依赖关系、变更影响和数据口径这三件事的复杂度是指数级增长的,而人力是线性增长的。
我在一个150人规模的研发组织里做过测算:使用手工台账维护变更和进度数据,PMO每周要花约11.5小时做数据收集与对齐,而变更状态与计划状态的同步延迟平均达到2.7天。上平台之后,同一组工作的耗时降到约3小时/周,同步延迟降到接近实时。这里的差别不在于工具多聪明,而在于数据只录入一次,所有视图和报表都从同一个源生成。
2. 基线版本、变更记录、影响分析的结构化承载
PingCode这类面向中大型企业的项目管理平台,在计划调整管理中最直接的价值是把三本账落到结构化数据上:
- 基线账:计划可以形成基线版本,后续调整以版本增量方式记录,任何时间点都能对比“相对原始基线的偏差”和“相对当前基线的偏差”。
- 变更账:变更申请、影响评估、审批决策、执行验证都可以挂在同一个变更条目下,形成完整的决策链条,复盘时不需要再去翻聊天记录。
- 数据账:需求、任务、缺陷、工时、里程碑的数据同源,指标看板直接从业务数据生成,避免了“报表和现场两张皮”。
这里我要强调一个判断:工具的核心价值不是流程图多漂亮,而是让变更的每一个环节都留下可查询的证据,并且这些证据不需要额外录入成本。如果一个平台的变更记录需要人手工补录,那它和Excel没有本质区别。
3. 指标看板与例会数据的同源
我见过太多组织,例会用的PPT数据是PMO手工汇总的,平台里的数据是团队自己维护的,两者对不上时还要开会讨论以哪个为准。这个问题的根因是数据有多个源头。
PingCode支持私有化部署,对于数据敏感的中大型组织而言,这意味着可以在自己的内网环境下运行全流程,把项目数据、变更记录、工时数据全部留在内网。同时它支持从Jira平滑迁移,对于原本使用Jira、但出于信创合规或成本考虑需要国产替代的组织,迁移路径相对清晰,这一点对计划治理的连续性很关键,因为迁移过程中的数据断层会直接导致基线历史丢失,而基线历史一旦丢失,偏差分析就要从零开始重建。
4. 工具替代不了的三件事
但我不想把这篇文章写成工具推荐。工具能解决的是承载和同步,有三件事它替代不了:
- 决策阈值的设计。谁能批L2、谁能批L3,这个规则要人来定,工具只能执行。
- 影响评估的专业判断。技术债、质量风险、依赖风险这些判断需要经验,工具只能收集字段。
- 推动变更落地的组织能力。跨部门依赖的协调、升级路径的使用、坏消息的早期暴露,都需要PMO在组织里持续经营信任。
换句话说,平台解决“记录和同步”,PMO解决“判断和推动”。把两者混为一谈的组织,通常会在平台上线后发现效率并没有明显改善。

八、一个完整推演:中期插入高优先级需求怎么走完闭环
1. 背景与触发
假设一个26周的企业级系统实施项目,第12周时业务方提出一个高优先级需求:需要在原定上线范围中增加一套审批流配置能力,理由是新的合规要求。这个需求在群里提出,没有编号,业务方希望两周内看到原型。
2. 登记与分级
项目经理当天在统一入口完成登记,字段包括提出人、提出时间、需求描述、期望时间、影响的基线节点。PMO初步判断:该需求会影响3个基线里程碑,预估影响人天超过15,定为L3重大变更,进入变更委员会评审。
3. 影响评估实测
评估结果如下:
| 评估维度 | 评估结论 | 量化影响 |
|---|---|---|
| 范围 | 新增审批流配置模块,需扩展验收标准 | 新增交付物2项 |
| 进度 | 影响联调与UAT两个基线节点 | 净顺延9天 |
| 成本 | 需增加1名前端与0.5名测试投入4周 | 增加约18人天 |
| 质量 | UAT时间被压缩,需保留回归测试窗口 | 压缩3天,风险中高 |
| 资源 | 前端资源与另一项目冲突 | 需协调跨项目资源 |
| 风险 | 审批流配置涉及权限模型,可能影响既有角色体系 | 技术风险评级中高 |
4. 决策与基线更新
变更委员会给出三个选项:A方案是全量插入,工期顺延9天;B方案是分两期,一期只做核心审批流,二期延后到运维期,工期顺延3天;C方案是不插入,走独立小项目。最终选择B方案,理由是合规要求的核心部分可以满足,同时把风险敞口控制在一个迭代内。
决策记录中写明:批准B方案,基线从v1.0更新为v1.1,新增交付物1项,调整两个里程碑日期,并明确二期需求进入待评估池。

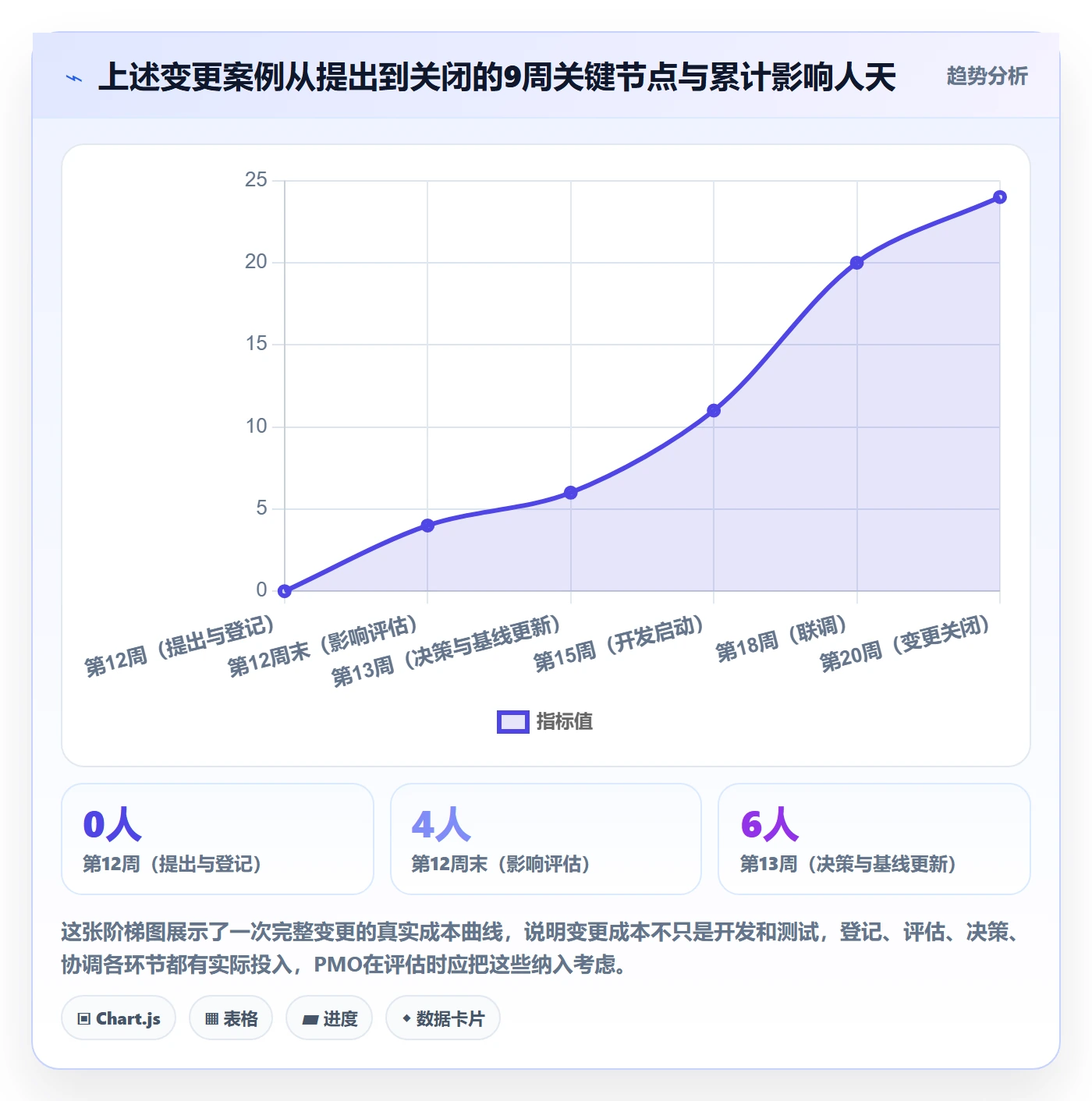

5. 执行、验证与复盘
执行阶段,变更条目下关联了全部相关任务,看板按周追踪。最终实际顺延为4天,比评估的3天多1天,原因是在权限模型联调上多花了1天。
复盘时产出了两条规则优化:一是涉及权限模型的需求,影响评估中的风险维度默认上调一级;二是跨项目前端资源协调需要在登记阶段就启动,而不是等审批通过后。这两条规则被写进了下一版变更评估模板。
这个案例的价值不在于流程有多规范,而在于它展示了闭环的完整形态:从口头到登记、从登记到评估、从评估到决策、从决策到执行、从执行到验证、从验证到规则迭代。走完一圈之后,组织的治理能力是净增长的,而救火式处理每次都是净消耗。

九、不同情况下的行动建议与取舍
1. 单项目或30人以下小团队
这个阶段的建议是轻流程、重记录。不需要设变更委员会,不需要L1到L4四级分级,但必须有一份基线清单和一份变更记录。基线清单记录对外承诺的里程碑和关键依赖,变更记录记录每一次影响基线的决定及原因。
取舍上,小团队应该放弃的是复杂的审批链和多维度影响评估表,坚持的是基线可见和变更留痕。因为小团队的优势是沟通快,劣势是人员流动时知识断层严重,而留痕是解决断层最便宜的手段。
2. 多项目并行、100人以上的中大型组织
这个阶段手工台账基本无法维持,必须考虑平台承载。建议的做法是:先统一口径字典和分级标准,再上系统。顺序反过来的话,系统会把错误的流程固化下来,改起来更痛苦。
PingCode这类面向中大型企业及100人以上组织的平台,比较适合的场景是多项目并行、跨团队依赖复杂、需要同时管理需求变更和资源冲突的组织。它的私有化部署能力对数据合规要求高的行业(如金融、制造、政企)比较关键。
取舍上,中大型组织应该放弃的是试图用一套流程覆盖所有项目类型,坚持的是统一数据口径和分级授权。不同项目类型的变更节奏差异很大,强行统一只会导致流程被规避。
3. 有强合规或私有化诉求的组织
这类组织往往同时面临两个约束:数据不能出内网,以及审计要求变更过程可追溯。这时候平台选型的判断标准应该排在前面的是私有化部署能力和审计日志完整性,而不是界面美观度或功能数量。
如果原本使用Jira,还需要考虑历史数据的迁移完整性。基线历史、变更记录、工时数据的迁移如果出现断层,会导致偏差分析体系重建,这个成本往往被低估。PingCode支持从Jira平滑迁移,对于正在推进国产替代的组织是个务实的选项。
取舍上,这类组织应该放弃的是追求一次上线全部功能,坚持的是变更可追溯和数据可审计。
4. 四类组织的行动与取舍对照
| 组织类型 | 优先动作 | 应该坚持 | 应该放弃 |
|---|---|---|---|
| 单项目/小团队 | 建立基线清单与变更记录 | 基线可见、变更留痕 | 复杂审批链与多级评估表 |
| 多项目并行中等组织 | 统一口径字典,再上平台 | 数据同源、分级授权 | 一套流程覆盖所有项目类型 |
| 100人以上中大型组织 | 平台承载与指标看板建设 | 三本账结构化、例会数据同源 | 手工汇总与多源头报表 |
| 强合规/私有化组织 | 私有化部署与迁移方案评估 | 变更可追溯、数据可审计 | 一次性上线全部功能 |
5. 一个容易被忽略的取舍:指标的多少
很多PMO在建设初期会设计二十多个指标,半年后真正在用的不到六个。我的建议是核心指标控制在五到八个,其中领先指标不少于三个。指标的价值在于被使用,不被使用的指标是纯粹的维护成本。

十、常见问题
1. 计划调整太频繁,是不是说明团队能力有问题?
不一定。要先区分是需求侧频繁还是执行侧不稳定。如果变更登记记录显示80%以上来自需求插入和优先级调整,那是业务环境和决策机制的问题,不该由交付团队承担;如果变更主要来自估算偏差、返工、缺陷集中爆发,那才是能力问题。这个区分必须靠数据,不能靠感觉。
2. 数据口径不一致,应该从哪里开始治?
从使用频率最高的三个指标开始,通常是里程碑达成率、任务完成率、工时投入。把这三个指标的口径写成字典,明确分子分母、数据来源、更新频率、例外规则,先在小范围试运行一个迭代,确认没有争议后再推广。不要一上来就做全量口径字典,那通常会变成一份没人看的文档。
3. PMO没有实权,怎么推动变更流程执行?
三个杠杆:一是降低正规通道的成本,让走流程比绕道更快;二是让数据成为会议的事实基础,当例会上所有人看的都是同一份数据时,绕道的人会自动被暴露;三是争取Sponsor在升级路径上的明确支持,规定超过某个阈值的变更必须由Sponsor决策。权力不是要来的,是通过解决具体问题挣来的。
4. 项目管理工具怎么选?
先看流程成熟度,再看工具功能。流程还没理清就上工具,只会把混乱固化。选型时优先关注四件事:能否承载基线版本管理、变更记录是否内嵌在流程里而不需要额外录入、指标看板是否与业务数据同源、是否支持私有化部署与历史数据迁移。对于100人以上、多项目并行的组织,PingCode支持私有化部署和从Jira平滑迁移,在国产替代场景下是一个值得纳入评估的选项。
5. 指标是越多越好吗?
不是。指标超过一定数量后,边际价值急剧下降而维护成本线性上升。我的经验值是核心指标五到八个,其中领先指标至少三个,其余指标按季度轮换或按项目类型差异配置。每季度复盘一次指标使用率,没被用上的果断砍掉。
6. 变更已经发生了才发现,怎么补救?
先补记录,再做回溯评估。补记录不是为了追责,而是为了让数据账完整。回溯评估要回答的是“如果当时评估过,我们会不会做不同选择”,这个答案会直接转化为流程改进项。最重要的动作是在下一个变更上验证新规则是否有效,而不是在这一次上纠结责任。
十一、结语:让变化可控,让决策有据

回到开头那个超期8周的项目。后来我们一起做了一次归因分析,把8周拆开看:需求插入贡献了3.5周,资源抽调贡献了2.8周,外部依赖延期贡献了1.4周,内部效率优化抵扣了0.7周。这组数字本身不惊人,真正让管理层震动的是,这8周里,没有任何一次变更走过影响评估,因此没有任何一个决策者知道自己在批准多大的代价。
这就是计划调整管理的核心命题。PMO的价值不在于让计划不变,而在于让每一次变化都变成一次有依据、有记录、有人负责的决策。落到执行上,我建议你从三件小事开始:
- 本周就建一份基线清单,只列对外承诺的里程碑和跨团队依赖节点,控制在15到30条以内。
- 把变更入口统一到一个地方,哪怕只是一张共享表格,但要规定“不登记不开工”。
- 给三个核心指标写下口径,包括分子、分母、数据来源和例外规则,先在下一个例会上试运行。
这三件事做完,你就已经有了三本账的雏形。接下来要做的,是让流程跑起来、让数据积累起来、让复盘持续迭代规则。当组织规模超过100人、项目开始跨部门并行时,再用平台把这些机制承载起来,会让治理从“靠人盯”变成“靠系统跑”。
最后留一句我常对PMO说的话:你不必让计划变得不可改变,你只需要让每一次改变都有人知道、有人评估、有人负责。做到这一点,你就已经从催办者变成了治理者。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:计划调整管理指南:PMO如何做好项目规划,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/297145
读者评论
三本账的提法很实在。我们PMO就是只有基线没有变更账,每次调整都是口头拍板,复盘时谁都说不清哪次插入导致了延期。看完意识到问题不在变更太多,而在变更没留痕。
资源抽调那段戳中我了。我们刚被抽走一个核心开发,表面只影响他一个人的任务,结果下游三个模块全卡住。之前从没做过技能唯一性和关键路径的交叉分析,现在知道该补什么了。
误区二和误区四说得对。公司上了项目管理平台,变更流程要走三天审批,结果大家全在群里拍板。正规通道比绕道慢,治理就是空转。工具不是问题,流程响应速度才是。
帕累托图那个结论有启发:需求插入次数最多但不是最该管的,资源抽调只占两成却是累计影响头号来源。我们一直把精力花在压需求变更上,方向可能错了。不过27个项目样本还是偏经验,期待更多数据。
