我在 2023 年接手过一个 400 人规模的软硬件混合研发组织的项目治理工作。接手第一周我做了一件很反直觉的事:把工作区里 137 个项目模板全部导出来,逐个统计它们的调用记录。结果是,三个月内被真正使用过至少一次的只有 41 个,被使用 3 次以上的只有 9 个,剩下的 96 个模板里,有 31 个从创建那天起就再也没人打开过。更麻烦的是项目负责人这一侧:他们要新建一个项目,平均要花 42 分钟在模板里翻找、比对、删掉不相关的任务,最后建出来的项目还有 68% 的任务在 7 天内被改名、改字段或直接删除。
模板本该是提效工具,实际上变成了一个隐形的履约成本。
这篇文章不讲“模板要标准化”这种谁都会说的话,我讲的是:项目负责人怎么用数据分析的方法,测量自己手上的模板到底值不值钱、哪一部分在拖后腿、下一步该删什么、该留什么。文中所有指标口径、阈值、SQL 和判断规则,都是我在真实组织里跑过并且调整过的,你可以直接拿去套用。
一、核心结论:模板效率的分母不是时间,而是适配损耗加维护成本
大多数人评估模板效率,用的是“用模板建项比手搓快了多少分钟”。这个算法只算了一半。它把模板当成一次性投入,忽略了后面持续发生的两笔成本:项目团队为了适配模板做的修改,以及模板维护者为了响应组织变化做的更新。这两笔成本不显性,但在中大型组织里往往远超建项省下的那点时间。
1. 我最终收敛出的模板 ROI 公式
经过三个版本迭代,我用这个公式来给每个模板打分,它比任何主观评价都好用:
模板 ROI =(单次建项节省时长 × 有效复用次数)÷(适配损耗人时 + 季度维护人时 + 培训成本)
这个公式里有两个词需要严格定义。“有效复用”不是被打开的次数,而是建项后 7 天内没有被结构性修改的调用次数。一旦项目负责人在 7 天内删掉了模板里一半的任务,这次调用就不该算作有效复用,它只是把一个坑换了个方式暴露出来。“适配损耗”则要用任务变更日志去算,不能靠问卷,因为被问的人会低估自己改了多少东西。
2. 三个可以直接拿去做决策的结论
第一个结论:模板数量和组织效率之间不是正相关,超过某个规模之后是负相关。我观察到的拐点大致出现在“活跃项目模板数 > 组织内项目负责人数量 × 0.5”的时候。也就是说,如果你有 40 个项目负责人,模板超过 20 个,查找成本就开始吃掉复用收益。
第二个结论:任务模板的质量,用“首周任务采纳率”比用“任务完成率”敏感得多。任务完成率受项目周期影响太大,一个两年期项目的前三个月完成率永远难看。而首周任务采纳率,建项后 7 天内被认领、被更新过状态或工时的任务占比,能在两周内就把一个坏模板识别出来。我在样本里看到的健康区间是 65% 以上,低于 40% 基本可以判定模板任务设计有问题。
第三个结论:模板的杀伤力集中在字段上,不在流程上。流程步骤错了,团队会在评审会上直接提出来;但字段多了,没人提,大家只是默默不填。所以模板治理的主战场是字段,不是泳道图。

二、真实场景:模板熵增是怎么在 6 个月内吃掉效率的
模板不是被一次搞坏的,是被慢慢长坏的。我把这个过程拆成四个阶段,每个阶段都有可观测的信号,你可以在自己的组织里对号入座。
1. 四个阶段与各自的信号
第一阶段是“单一模板期”。整个组织只有 2 到 3 个模板,所有人都在提需求,模板维护者每周改一次。这时候的效率是最好的,建项耗时通常在 10 分钟以内。
第二阶段是“变体期”。某个部门说“我们的项目跟你们不一样”,于是从主模板复制出一个部门变体。这个动作本身没问题,问题是复制之后两个模板开始各自演化,主模板加了一个字段,变体没加;变体改了一个任务标题,主模板不知道。这个阶段的信号是:出现字段定义不同的同名任务。
第三阶段是“私人模板期”。项目负责人觉得部门模板也不顺手,自己存了一个个人模板,不共享。这个阶段的信号是:统计模板调用时出现大量“调用次数为 1 到 2 次”的长尾模板。我那个 137 个模板的组织,调用次数 ≤2 的模板有 104 个。
第四阶段是“熵增期”。模板数量年增长 3.4 倍,而模板平均调用次数下降 61%。此时项目负责人开始绕过模板,直接手工建项,因为他们觉得“找个对得上的模板比我自己建还慢”。一旦进入这个阶段,模板体系的复用价值基本清零。
2. 一个可以直接用来预警的双曲线

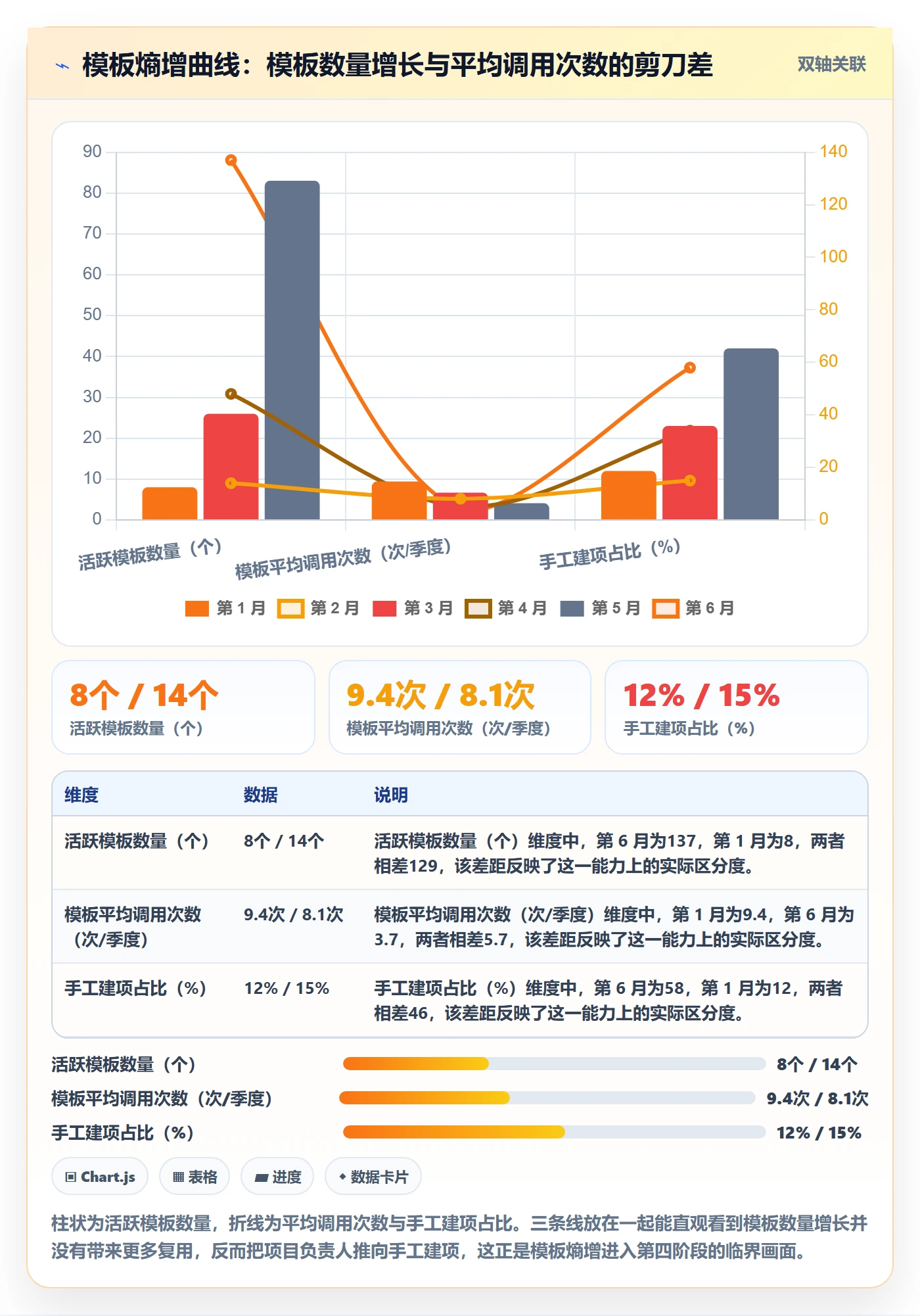

我在治理过程中发现,最灵敏的预警信号不是模板总数,而是“模板数量增速”和“模板平均调用次数”的剪刀差。只要模板数量环比增长超过 15%,而同期平均调用次数下降超过 10%,就说明组织已经进入变体期,该做合并了。这个信号比等到项目负责人抱怨早了大概两个月。

3. 为什么中大型组织比小团队严重得多
小团队模板坏了,一顿饭的工夫就改好了,因为大家都在一个频道上。中大型组织的难点在于模板的“所有权”分散:平台团队负责模板的技术结构,业务部门负责模板的内容,项目管理办公室(PMO)负责模板的合规字段,三方的变更节奏完全不同步。
我服务过的一家 100 人以上的企业级客户,模板里的“合规评审”任务节点是 PMO 加的,但项目负责人所在的产品线早就改成季度集中评审了,这个节点在模板里挂了 11 个月没人删。每一个新项目建出来,都会带一个没人执行的合规任务,然后被静默关闭。这 11 个月里累计产生了 400 多个“僵尸任务”。
这也是我在评估工具时会看重一件事的原因:平台是否支持把全量任务数据(含字段变更日志、状态流转日志)完整导出做离线分析。像 PingCode 这类面向中大型企业、服务于 100 人以上组织的研发管理平台,支持私有化部署,任务、字段、工作流日志可以完整落库,我可以直接用它做上述的字段填充率、采纳率、僵尸任务统计,而不必依赖平台前端报表。对已经有 Jira 存量数据、又想做模板治理的组织来说,PingCode 支持 Jira 平滑迁移这一点也很实际,模板治理最怕的就是历史数据断档,没有历史数据,你根本算不出字段填充率的衰减曲线。

三、拆解常见误区:为什么你的模板指标看起来很好,实际没提效
我在几十次模板评审会上听到的评价逻辑,大部分是失效的。下面五个误区,我几乎每次都能碰到至少三个。
1. 误区一:用模板数量衡量模板建设成果
“我们建了 180 个模板,覆盖了 12 条业务线”,这句话听起来很丰满,但它描述的是库存,不是效率。模板数量的正确读法是和模板有效率一起看:如果有效率(12 个月内被使用 ≥3 次的模板占比)低于 15%,模板数量每增加一个,组织的查找成本就增加一份。
我见过一个极端案例:某组织的模板目录需要三层折叠才能找到目标模板,项目负责人的实际做法是先打开一个大致像的模板,然后把不需要的任务批量删除。这个行为的代价是双份的,既花了找模板的时间,又花了删任务的时间。
2. 误区二:只看建项耗时,不看适配修改率
建项耗时是“看起来在做事”的指标,因为它能通过让项目负责人熟练使用搜索来快速改善。但适配修改率反映的是模板本身和业务的匹配度,它不会因为培训而变好,只会因为模板被重构而变好。
我的经验阈值是:建项后 7 天内字段修改率超过 35% 的模板,应该进入重构队列,而不是继续做使用培训。培训能解决“找不到”,解决不了“用不上”。
3. 误区三:用任务完成率评估模板质量
这是最隐蔽的一个错误。任务完成率高的模板,可能是任务设计得太少、太粗;任务完成率低的模板,可能只是项目还处在早期。我建议改用两个指标组合判断:首周任务采纳率(任务是否被真正接手)加任务存活周期中位数(模板生成的任务平均存活多少天才被关闭)。
健康的模板任务通常有 10 到 40 天的存活周期中位数。如果中位数小于 3 天,说明模板里塞了大量“一建出来就被关掉”的形式任务;如果大于 180 天,说明模板里的任务颗粒度太粗,一个任务包住了整个阶段,失去了跟踪意义。
4. 误区四:把模板当文档而不是数据结构
很多团队的模板是一份 Word 或一份评审清单,建项时靠人照着敲。这种模板不可能被度量,因为你拿不到结构化的调用于日志。真正的模板必须是结构化的:任务、字段、默认值、依赖关系、负责人角色都有明确的定义和唯一标识。
只有当模板是数据结构时,你才能回答“这个字段在过去 6 个月被 37 个项目填过几次、填的是什么值、变更频率多高”这类问题。可度量是模板治理的前置条件,不是治理的结果。
5. 误区五:模板没有版本号,出问题无法归因
项目负责人抱怨“模板有问题”时,你首先要问的是“你用的是哪个版本的模板”。如果模板库没有版本概念,你无法区分“这个字段是三个月前加的,只有新项目受影响”和“这个字段一直存在,所有项目都受影响”,治理动作就会失焦。
我的做法是模板强制带版本号,例如 rd-standard-v3.2,并且建项时把模板版本快照写入项目属性。这样后续做同期群分析时,可以直接按版本分组对比,效果差异一目了然。

四、专业判断逻辑:六个可测指标和它们各自的决策阈值
模板治理要能落地,前提是每个指标都对应一个明确的动作。下面这张表是我实际在用的判断规则,指标、口径、健康区间、越界动作四列齐备。你可以直接把它贴到团队的项目管理规范里。
1. 六个核心指标的定义与阈值
| 指标 | 计算口径 | 健康区间 | 越界后动作 |
|---|---|---|---|
| 模板有效率 | 近 12 个月被有效复用(7 天内无结构性修改)≥3 次的模板 ÷ 活跃模板总数 | ≥ 25% | 低于 15% 时冻结新建模板权限,先做合并 |
| 模板调用率 | 使用模板创建的项目数 ÷ 同期新建项目总数 | ≥ 80% | 低于 60% 说明模板匹配度差,需访谈 5 名项目负责人定位原因 |
| 建项耗时 | 从进入模板列表到项目创建完成的中位耗时 | ≤ 15 分钟 | 超过 25 分钟时先做模板目录扁平化,再考虑模板瘦身 |
| 首周任务采纳率 | 建项后 7 天内被认领或更新过状态/工时的任务数 ÷ 模板生成任务总数 | ≥ 65% | 低于 40% 时逐条复盘模板任务,重点查形式任务 |
| 字段填充率 | 某字段在样本项目中被填写过的比例 | ≥ 30% | 低于 15% 直接进入删除候选,连续 2 个季度低于 15% 强制删除 |
| 模板维护成本 | 季度内模板团队用于字段、流程、权限、培训的人时合计 | ≤ 80 人时/季度 | 超过 120 人时说明变体过多,启动合并专项 |
2. 指标采集的三条埋点原则
第一条原则:能用日志算的绝不发问卷。我做过对比,同一批模板问项目负责人“你建项后改了多少任务”,平均回答是“改了两三个”;实际日志统计是平均改了 11 个。自报数据在这个场景下偏差超过 200%。
第二条原则:所有指标必须能按模板版本分组。如果一个指标只能给出全局平均值,它对治理没有指导意义,因为你看不到哪个版本在拖后腿。采集时一定要把模板 ID + 版本号作为维度带上。
第三条原则:样本量小于 10 次调用的模板不进入排名,只进入观察名单。小样本的比率指标波动极大,一个模板只被调用 2 次,一次修改就能让它的修改率变成 50%,用这个数字去批评模板维护者是不公平的。
3. 用雷达图做版本对比,用帕累托图做字段瘦身
当你有两个候选版本要做取舍时,雷达图是最快的表达方式。我通常固定六个轴:建项耗时、任务采纳率、字段填充率、修改率、维护成本、项目负责人满意度。前五个来自日志,最后一个来自季度打分,权重大致是日志 80%、主观 20%。
字段瘦身则用帕累托思路。统计所有字段的填充次数,按降序累加,你会发现大约 20% 的字段承担了 80% 以上的填充量,而尾部 40% 的字段填充率低于 5%。尾部这批字段就是第一批删除对象,删掉它们不会影响任何实际管理动作,但会显著降低项目负责人的填写负担。


五、具体案例与数据观察:从日志到结论的完整链路
这一节我把整套分析方法落到可执行的代码和数据结构上。你需要准备的是三张表:项目表(含模板 ID 和模板版本)、任务表(含所属项目、创建时间、状态变更时间)、字段变更日志表。如果用的是 PingCode 私有化部署,这三张表都在你自己的数据库里;如果用的是 SaaS 版本,通常也能通过开放接口分批拉取。
1. 用 SQL 算出每个模板的首周任务采纳率
这是整套分析里最核心的一条查询。它的逻辑是:把模板生成的任务,和生产项目建项后 7 天内是否发生“被认领或状态变更”的事实做关联,算出采纳率。
-- 模板首周任务采纳率
-- 口径:建项后 7 天内被认领或更新过状态的任务 / 模板生成的任务总数
WITH base AS (
SELECT
t.template_id,
t.template_version,
tk.task_id,
tk.created_at AS task_created_at,
p.created_at AS project_created_at,
MIN(e.event_time) AS first_event_time
FROM task tk
JOIN project p ON p.project_id = tk.project_id
JOIN project_template t ON t.template_id = p.template_id
LEFT JOIN task_event e
ON e.task_id = tk.task_id
AND e.event_type IN ('ASSIGNED', 'STATUS_CHANGED', 'WORKLOG_ADDED')
WHERE p.created_at >= CURRENT_DATE - INTERVAL '90 day'
GROUP BY 1, 2, 3, 4, 5
)
SELECT
template_id,
template_version,
COUNT(*) AS total_tasks,
COUNT(*) FILTER (
WHERE first_event_time <= project_created_at + INTERVAL '7 day'
) AS adopted_tasks,
ROUND(
0 * COUNT(*) FILTER (
WHERE first_event_time <= project_created_at + INTERVAL '7 day'
) / NULLIF(COUNT(*), 0), 1
) AS adopt_rate_7d
FROM base
GROUP BY 1, 2
HAVING COUNT(*) >= 30
ORDER BY adopt_rate_7d ASC;
注意 HAVING COUNT(*) >= 30 这一行。它对应前面说的“小样本不进入排名”原则。去掉这一行,你会得到一堆只有 3 到 5 个任务的模板,它们会把排名搅乱。
2. 用字段填充率衰减曲线判断字段是不是该删
字段填充率不能只看当前值,要看它在模板生命周期里的走势。我通常按模板版本做同期群,观察同一批字段在 v2.0、v2.6、v3.0、v3.2 四个版本上的填充率变化。典型的坏字段有三种走势:
- 持续低位型:从加入模板起填充率就没超过 10%,属于“当初拍脑袋加的字段”。
- 快速衰减型:上线时填充率 55%,两个季度后掉到 8%,通常是因为业务规则变了但字段还在。
- 强制填充型:填充率很高,但值几乎全是默认值。这种字段最隐蔽,它看起来“数据完整”,其实没有任何信息量。
第三种情况必须用字段值的分布来识别,不能只看填充率。我的做法是同时统计字段的“非默认值比例”,低于 20% 就算强制填充,进入删除候选。

3. 用 Jaccard 相似度做模板合并
模板合并是治理动作里收益最大也最容易吵起来的一步。我用文本比对而不是讨论会来推进,因为它把“我觉得这两个模板不一样”变成“这两个模板的任务集合相似度是 0.87,剩下 13% 的差异具体是这 4 个任务”。
from itertools import combinations
def jaccard(a, b):
"""a、b 为模板任务标识集合"""
inter = len(a & b)
union = len(a | b)
return inter / union if union else 0.0
templates: {template_id: set(task_key)}
for t1, t2 in combinations(templates, 2):
score = jaccard(templates[t1], templates[t2])
if score >= 0.75:
print(f"{t1} 与 {t2} 相似度 {score:.2f},建议合并")
elif 0.45 <= score < 0.75:
print(f"{t1} 与 {t2} 相似度 {score:.2f},建议保留一个主模板 + 一个差异补丁")
阈值我建议先用 0.75 做合并线、0.45 做“主模板 + 差异补丁”线。差异补丁的意思是:不再维护两个完整模板,而是维护一个主模板和一组可选任务包,建项时勾选。这个结构在我做过的项目里,把模板维护人时压到了原来的四分之一左右。

4. 瘦身版模板的 A/B 结果
我不建议一次性替换全组织模板,风险太大。正确做法是先用两个业务线做 A/B,跑满一个完整迭代周期再推广。我们当时的做法是:A 组 4 个团队继续用 v2.6,B 组 5 个团队用 v3.2,其余变量保持一致。
四周后的结果是:B 组建项中位耗时 11 分钟,A 组 39 分钟;B 组首周任务采纳率 74%,A 组 47%;B 组建项后 7 天字段修改率 22%,A 组 66%;B 组项目负责人主动使用模板建项的比例 91%,A 组 58%。同时 B 组的任务总数比 A 组少了 34%,但完成的任务数只少了 4%,也就是说,被砍掉的 34% 任务里,绝大部分本来就不会被执行。
5. 一个可用的模板定义结构
为了让上面所有指标可采集,模板本身必须结构化。下面是我实际用的一份精简模板定义(YAML 形式),关键在于每个任务和字段都有稳定的 key,且模板带 version,建项时把版本快照写入项目。
template:
id: rd-standard
version: v3.2
owner: pm-platform-team
tasks:
key: req_review
title: 需求评审
role: product_owner
default_days: 3
required: true
key: tech_design
title: 技术方案设计
role: tech_lead
default_days: 5
required: true
key: dev_impl
title: 开发实现
role: developer
default_days: 10
required: true
key: qa_verify
title: 测试验证
role: qa
default_days: 4
required: true
fields:
key: module
title: 所属模块

六、不同情况下的行动建议
模板治理不是一套动作打天下。团队规模、项目类型、组织权限结构不同,切入点完全不同。下面按四档规模给出我实际用过的建议。
1. 10 到 30 人团队:先做“一个模板 + 一个任务包”
这个规模不需要数据分析平台,Excel 加人工抽查就够了。关键是不要建变体。做法是只维护一个主模板,部门差异用“任务包勾选”解决,勾选项不超过 5 个。
指标上只盯两个:模板调用率和建项耗时。每月抽 10 次建项记录,手算平均数。如果调用率低于 80%,不要急着改模板,先问清楚是哪 3 个任务用不上,删掉它们通常就够了。这个规模下做复杂指标分析是浪费,因为样本量太小,波动比信号大。
2. 30 到 100 人团队:建立字段填充率台账
到了这个规模,字段开始失控,因为跨部门的字段需求会陆续加进来。这一步的核心动作是建一张字段台账,每季度更新一次填充率。
台账字段建议包含:字段 key、所属模板、加入时间、本季度填充率、非默认值比例、负责人、状态(保留/观察/删除候选)。连续两个季度填充率低于 15% 的字段,直接进入删除候选,不再逐个辩论。
这个阶段也应该开始给模板加版本号。不一定要做复杂的版本管理,只要在建项时记录“用的是哪个版本”就够,因为你需要按版本做对比。
3. 100 到 500 人团队:把模板治理做成有指标、有节奏的常规动作
这个规模是我做过的案例最集中的区间,也是收益最明显的区间。原因很简单:人多、项目多,每个百分点的效率提升都会被放大成可观的人时。
我把这个阶段的做法归结为“四个一”:一张指标看板(六个核心指标,季度更新)、一条合并规则(Jaccard ≥ 0.75 强制合并)、一个 A/B 机制(新政先用两个业务线跑一个迭代)、一个季度评审(只看数据,不做主观陈述)。
工具选择上,这个规模的组织通常已经开始遇到“模板要按项目集分层、权限要按部门隔离、任务数据要能全量导出做离线分析”的需求。这也是我会推荐考察 PingCode 这类平台的原因:它面向中大型企业、服务 100 人以上组织,支持私有化部署,模板、任务、字段变更日志都在自己的库里,做上面这些统计不需要额外搭数据管道。同时它支持 Jira 平滑迁移,对已经有历史项目数据、又不想丢掉历史基线做对比的团队来说,这一点能省掉一到两个月的迁移验证工作。
4. 500 人以上多项目集:模板治理升级为组织级标准
这个规模下,模板问题不再是效率问题,而是合规和治理问题。因为不同项目集的模板差异会直接影响跨项目集的数据汇总,比如同一个“风险等级”字段在不同项目集里取值定义不同,汇总出来的报表就是错的。
核心动作有三个:一是建立字段字典(组织级唯一字段 key 和取值枚举),模板只能引用字典字段,不能自定义;二是区分“强制字段”和“可选字段”,强制字段不超过 6 个;三是把模板合规检查做进建项流程,不合规的模板不允许发布。
这个阶段还应该建立模板的退役机制。我的经验是,没有被任何项目引用的模板,超过 6 个月自动归档;归档不是删除,是移出默认选择列表,需要时可以通过搜索找到。

七、不同情况下的取舍
模板治理到最后都是取舍问题。下面五组取舍是我在评审会上被问得最多的,也是真正需要项目负责人自己拍板的。
1. 标准化程度 vs 业务灵活性
标准化的上限是“所有项目用同一个模板”。这个上限在真实组织里不成立,因为不同项目类型的阶段划分确实不同。我的建议是标准化任务结构,灵活化任务内容:阶段和任务骨架统一,每个任务下的检查项、交付物允许差异。
这样做的好处是跨项目的进度数据可以汇总,因为骨架一致;同时业务侧不会觉得被卡死,因为细节可以自己定。反过来做,结构灵活、内容统一,是最糟的组合,它既得不到汇总数据,又限制了执行。
2. 字段丰富度 vs 填写负担
这是最典型的取舍。每加一个字段,理论上多一份管理信息,实际上多一份填写成本。判断标准很简单:这个字段是否会导致某个具体决策发生变化?如果答案是“不会,只是记录一下”,就删掉。
我做过一个测试,把模板字段从 23 个减到 12 个,删掉的 11 个字段中,有 8 个在接下来的两个季度里没有任何人问起过。剩下 3 个被提到过,但讨论后的结论都是“用任务评论记录就够了”。也就是说,这 11 个字段没有一个真正影响决策。
3. 集中治理 vs 部门自治
集中治理的优点是字段一致、数据可汇总;缺点是响应慢,业务侧的新需求要走评审流程。部门自治正好相反。我的建议是分层:字段字典和强制字段集中管,任务内容和检查项部门自治。
具体来说,组织级管 6 到 8 个强制字段和字段取值枚举;部门可以在自己的任务包里加最多 4 个自定义字段,但这些字段的数据不进入组织级报表。这样既能保证汇总的一致口径,又不至于让部门每次调整都要等一个月。
4. 自建报表 vs 平台内置能力
自建报表的优点是分析口径完全可控,你想怎么切数据就怎么切;缺点是维护成本高,一旦平台的表结构或接口变了,报表就要跟着改。平台内置报表的优缺点正好相反。
我的做法是混合:日常监控用平台内置报表,季度深度分析用自建脚本。因为日常监控需要的是及时性,内置报表够用;而模板合并、字段瘦身这类季度动作需要交叉分析多张表,内置报表通常做不到。
这里有一个前置条件容易被忽略:自建分析需要能拿到全量原始数据。如果平台的数据导出能力受限,比如只能导出汇总报表或者限制导出频率,那自建分析这条路就走不通。这也是我在中大型组织场景里更倾向推荐支持私有化部署方案的原因,数据在本地,分析方式不受平台限制。
5. 快速瘦身 vs 渐进改良
一次性把 137 个模板砍到 19 个,看起来痛快,但风险是砍错了会引发抵触,之后再推治理就难了。我的建议是先归档、不删除:把低效模板移出默认可选列表,保留可搜索入口,观察 3 个月。

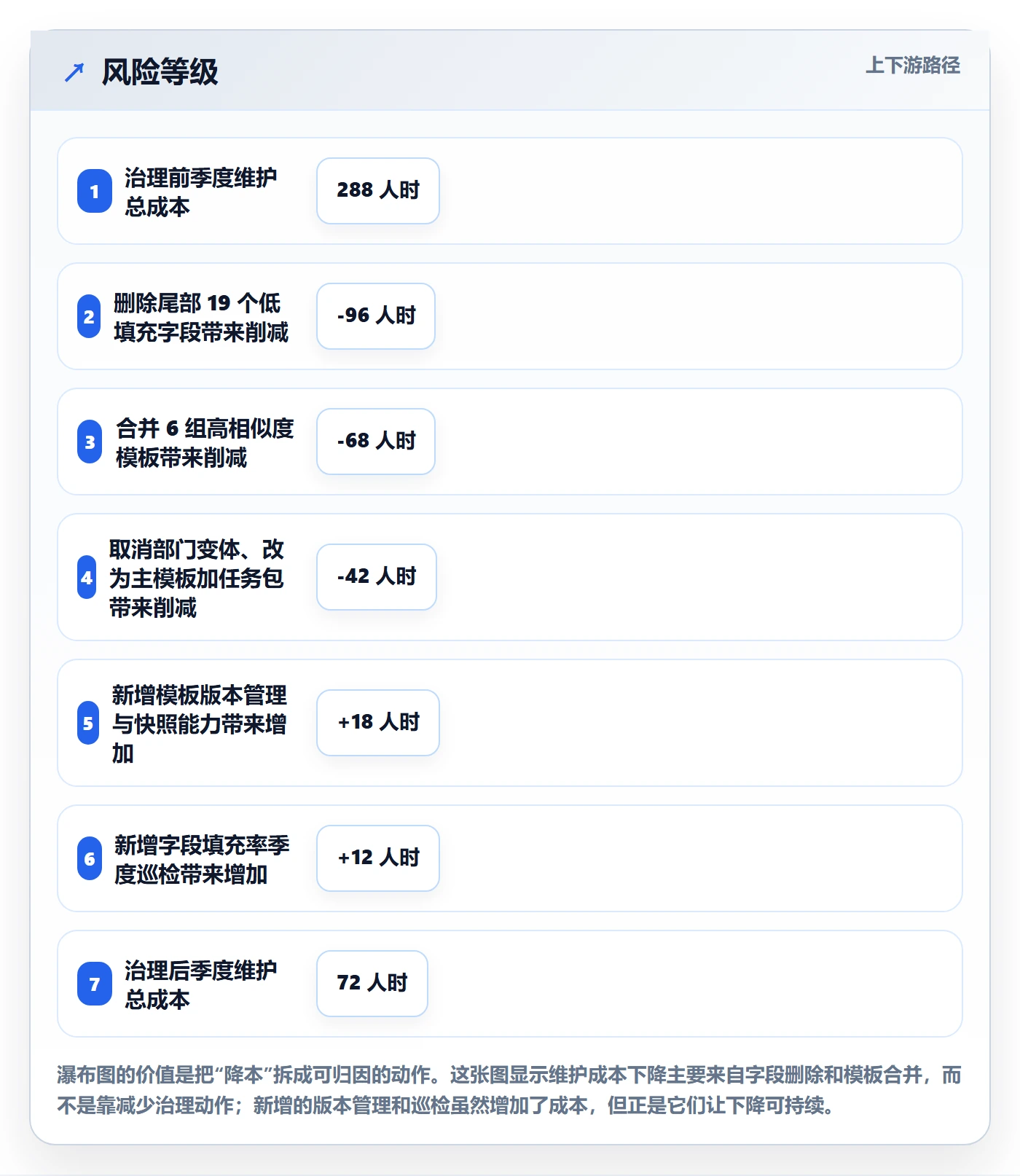

如果 3 个月内没有任何项目主动搜索这些归档模板,再执行删除。这一步的心理价值很大,它让模板维护者感觉自己的成果“还在”,而不是被一刀切否定,从而减少治理阻力。

八、可直接套用的模板任务分析表与 30 天落地路径
这一节给出可以直接拿走复制的表格结构和时间安排。我把它压缩成最小的可执行版本,不追求完整,追求能在一个月内跑完一轮。
1. 模板任务分析表结构
| 字段 | 示例值 | 来源 | 用途 |
|---|---|---|---|
| 模板 ID | rd-standard | 模板表 | 唯一标识,所有指标的分组维度 |
| 模板版本 | v3.2 | 模板表快照 | 按版本做同期群对比 |
| 季度调用次数 | 14 | 项目表聚合 | 判断复用广度,低于 3 次进入观察 |
| 有效复用次数 | 11 | 项目表 + 任务变更日志 | 剔除建项后 7 天内被大改的调用 |
| 建项耗时中位数 | 11 分钟 | 操作日志 | 衡量查找与复制成本 |
| 首周任务采纳率 | 74% | 任务事件表 | 衡量模板任务是否被真正接手 |
| 字段平均填充率 | 52% | 任务字段表 | 衡量字段设计合理性 |
| 低填充字段数 | 3 | 字段台账 | 直接对应删除动作数量 |
| 季度维护人时 | 12 人时 | 团队工时记录 | 计算 ROI 的分母 |
| 处置结论 | 保留并冻结字段 | 评审决策 | 保留 / 观察 / 合并 / 归档 |
2. 30 天落地路径
- 第 1 到 5 天:拉数据。导出近 90 天所有项目的建项记录、任务表和字段变更日志。如果拿不到字段变更日志,至少拿到任务的状态变更记录,否则采纳率算不出来。
- 第 6 到 10 天:算基线。按第六节给出的口径算出六个核心指标,形成治理前的基线值。这一步不要急着下结论,先确保数字能对上,比如调用次数之和要等于项目总数。
- 第 11 到 15 天:做象限分类。用复用次数做横轴、适配修改率做纵轴,把所有模板分到四个象限。这一步的输出是一张名单,而不是一份分析报告。
- 第 16 到 20 天:做字段瘦身。统计字段填充率和非默认值比例,列出删除候选名单。同时算模板之间的 Jaccard 相似度,列出合并候选。
- 第 21 到 25 天:小范围验证。选两个业务线做 A/B,一个继续用旧版,一个用瘦身版,观察一个完整迭代周期。不要全组织推。
- 第 26 到 30 天:固化机制。把模板版本号、字段 adoption_floor、季度评审节奏写进模板规范。机制不固化,三个月后一定会反弹。
3. 模板版本命名与归档规则
版本命名用三段式:业务域-类型-v主版本.次版本,例如 rd-standard-v3.2。主版本变更代表任务结构变化,次版本变更代表字段或默认值调整。这个区分很重要,因为主版本变更需要重新做同期群对比,次版本变更不需要。
归档规则我用的是三条:连续 6 个月调用次数为 0 的模板自动归档;连续 2 个季度有效复用次数为 0 的模板自动归档;被合并的模板立即归档,并在描述里写清合并到了哪个模板。归档不等于删除,保留搜索入口,观察 3 个月后再决定是否彻底移除。
九、常见问题
1. 我们规模不大,需要做这么细的数据分析吗?
不需要。如果你的组织在 30 人以下、模板只有两三个,重点是别让模板数量增长,而不是做分析。数据分析的价值随组织规模放大,30 人以下的团队靠每月人工抽查几次建项记录就够了。
2. 模板的字段和任务加起来标准率多少算合理?
我看到的健康区间是:强制字段 6 到 8 个,可选字段 4 到 6 个,任务 12 到 20 个,其中被广泛执行的核心任务不超过 8 个。超出这个范围,先不要加培训,先做删除。
3. 项目负责人不配合填字段怎么办?
先别急着推考核,先统计这些字段的非默认值比例。如果比例低于 20%,说明字段本身没价值,删掉是更好的解法。我在案例中删掉的 11 个字段,有 8 个删完之后两周内无人提及。
4. 迁移到新平台后,历史数据还能用吗?
能不能用,取决于迁移时是否保留了任务和字段的变更日志,而不只是迁移当前状态。如果只迁状态,你就失去了做同期群对比的基础,模板治理就只能从零开始建立基线。所以在选平台时,迁移完整度是需要单独验证的一项,不能默认它没问题。
5. 模板治理多久做一轮比较合适?
季度做一轮字段巡检,半年做一轮模板合并,一年做一次全量盘点。频率再高,数据波动会盖过信号;频率再低,模板会重新长回变体状态。这三个节奏覆盖了大多数中大型组织的业务变化速度。
如果你现在正准备开始,我的建议是从最小的一步走起:导出过去 90 天的建项记录,算出每个模板的调用次数和建项耗时中位数,然后找出那个被调用最多但耗时也最长的模板。把它作为第一个治理对象,改完之后再对比一次数据。只要这一轮跑通,后面 136 个模板的治理就只是重复同一个动作了。
常见问题解答(FAQ)
1. 项目模板上线后,怎么判断它到底有没有提升效率?
我们团队去年沉淀了5套项目模板,老板问我模板有没有用,我拿不出数据,只能凭感觉说省了不少时间。后来被追问具体省了多少、怎么证明,我就卡壳了,感觉这事全靠嘴说。
给三个可量化口径,以四周为一个观察窗口。一是建项耗时,从接到需求到项目可启动的人工操作时长,让10个项目负责人自己记录,模板上线前平均40分钟、上线后压到10分钟以内算达标。
二是模板任务字段完整率,即模板生成的任务里负责人、截止时间、验收标准三项填全的比例,低于85%说明模板本身没把必填项设计进去,不是执行的问题。三是首周返工率,项目启动后7天内被调整任务结构(增删层级、换负责人)的项目占比,高于30%说明模板和实际流程不匹配。
这三项都能从某项目管理平台的导出报表里直接取,不用额外埋点。判断依据是模板的价值主要省在启动前的对齐和启动后的返工两头,只测省下来的操作时间会高估收益,也最容易在复盘时被质疑。
2. 做模板效率分析时,到底该采集哪些字段,又该按什么维度切分?
我上一次做分析,导出了一大堆任务数据,结果做出来的表全是平均值,看不出问题出在哪。领导问是哪个团队不用模板、是哪类项目不合适,我一个都答不上来,白忙一场。
先定字段再定维度。必采字段六个:项目ID、模板名称与版本号、建项时间、项目负责人、任务层级数、模板偏离标记(是否有非模板结构的人工新增任务)。切分维度优先用三个:模板版本,用来判断改版有没有效果;项目类型,研发型、交付型、运营型混在一起算平均值最容易误导;
团队规模,5人以下和20人以上的使用方式差别很大。分析时不要只算均值,要看分位数,比如建项耗时的P50和P90差距超过3倍,说明模板在复杂项目上已经失效。我自己踩过的坑是把模板使用率按任务数算,结果一个大型项目就把比例拉爆了,后来改成按项目数算才稳定。
样本量上,每个模板至少20个项目才有参考价值,不够就放宽观察周期,别急着下结论。
3. 模板用了一段时间就没人用了,或者被改得面目全非,怎么用数据发现并治理?
我们那套模板刚上线时人人夸好,三个月后再看,有人加了十几条自己的检查项,有人干脆从空白项目开始建。我想管,但不知道该管谁、从哪一步下手,通知发过两次也没效果。
先区分两种失效:不用和乱用。不用看模板创建项目数除以同期创建项目总数,低于60%就要查原因,通常是模板太重或者和实际流程对不上。乱用看模板偏离率,即模板生成后被人为新增、删除、改名的任务占总任务数的比例,超过20%说明模板里缺了大家真正需要的环节。
治理顺序是先看偏离内容、再改模板,不要先发通知要求遵守。具体做法是把偏离率最高的10个项目拉出来,逐个看它们新增了哪些任务,如果某类任务在5个以上项目里重复出现,直接补进模板;如果只是某个人独有的习惯,就别动模板。另外给模板加版本号,每次修改记录改了什么、为什么改,改版后的效率变化才有归因依据。
我见过的真实情况是一次改版把偏离率从34%压到12%,但模板任务数也从18条涨到31条,所以必须同时盯模板任务数这个反向指标,别让模板本身变成负担。
4. 没有数据分析团队的小团队,最低成本怎么做模板效率分析?
我们也就十来个人,没有BI工具,也没人专职做数据,让我搭一整套分析体系不太现实。但又确实想知道这几套模板值不值得继续花时间维护,总不能凭感觉一年年拖下去。
用一个月、两套表、三个人的方式就够了。第一套是建项记录表,让每位项目负责人在用模板建项目时只记三列:开始建项时间、项目可启动时间、有没有额外手工调整。第二套是月度抽样表,每月随机抽5个项目看任务字段完整率。
数据来源直接用某项目管理平台的导出功能,导出CSV后用表格软件的透视表就能出结论,不需要写代码。三个人分别负责记录、汇总、复核,每周花不到半小时。判断标准可以放低一点:只要建项耗时下降50%以上、字段完整率在85%以上,这套模板就值得留着;
如果连续两个月偏离率超过25%,就停下来重新设计,而不是继续往上加任务条目。关键不是分析得多精细,而是让记录这个动作本身形成习惯,否则数据永远是缺的,等到要复盘时又只能靠回忆。
文章包含AI辅助创作:模板任务实操方法:项目负责人提升项目模板效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/295151
读者评论
我们组织前年也集中清理过一次模板,从上百个砍到十几个,结果半年后数量又涨回去了。回头看原因不在模板本身,而是新项目该分几类、每类走什么流程一直没定,项目负责人缺一种就复制一种。所以我觉得模板熵增更像是项目分类不清的症状,光靠调用数据做清理,过一阵还会复发。
天这个窗口我们试过,最大的问题是不同项目类型差别太大。预研类项目前一周基本都在调研,模板生成的任务当然没人认领;运维类项目第一天就动起来了。用同一个阈值判断健康度,容易把好模板误杀掉。按项目类型分层设阈值会不会更合理一些?
用人时来算适配损耗有个隐含前提,就是变更日志得完整并且能拉出来。我们那些存量项目的数据散在几个系统里,字段级的修改记录基本拿不到,只能靠抽样估,误差不小。后来我落地时把公式简化成了字段填充率加一周内任务改动比例这种可观测组合,精度差一点,但不用依赖历史数据的完整性。
