我至今记得那个周三下午。会议室里坐了 14 个人,白板上贴着一张排满三个月的甘特图,红色的"延期"便签贴了 9 张。产品负责人问了一句:"V3.2 到底哪一天能上?"没人能给出确切答案,开发说等测试,测试说等环境,环境负责人说他压根不知道这个版本今天要提测。那一刻我意识到,这个团队并不缺计划,他们缺的是"版本"这件事本身的定义。
后来我接手这个 120 人的研发中心,做的第一件事不是重排甘特图,而是把"计划版本"这四个字拆开重新定义。三个月后,同样规模的版本,交付日预测误差从正负 11 天收敛到正负 2 天,版本评审会从 3 小时压到 55 分钟。这篇文章就是那三个月的完整方法、判断逻辑和我自己踩过的坑,不是教科书里的项目管理概论。
核心结论:计划版本是"可承诺的交付单元",不是排期表
先把结论摆在这里,后面所有内容都是围绕它展开的论证:一个合格的计划版本 = 时间盒 + 范围承诺 + 可验收标准 + 冻结规则,四个要素缺一个,它就不是版本,只是一个愿望清单。绝大多数团队做不好版本规划,不是因为工具不够好,而是因为这四件事里总有一两件是含糊的。
四个要素到底指什么
时间盒指的是一段固定长度、不可随意拉伸的交付窗口,比如"4 周"或"1 个自然月"。它必须是固定的,否则整个组织的节奏无法对齐,市场部不知道什么时候能宣传,实施团队不知道什么时候能培训,客户成功不知道什么时候能通知客户。
范围承诺指的是这个时间盒内团队明确承诺交付的需求集合,注意是"承诺"而不是"希望"。承诺意味着这些需求做完才算版本完成,没做完要单独说明原因并进入下一个版本,而不是悄悄消失。
可验收标准指的是每一条需求交付后,用什么具体条件判定它"做完了"。我见过太多团队的需求验收标准写着"功能可用",结果测试和开发为此吵两天。合格的写法是"用户可以在 X 页面完成 Y 操作,并在 Z 秒内看到结果"。
冻结规则指的是从某个时间点开始,版本范围不再接受新增需求。冻结日是版本治理里最容易被忽略、但对交付确定性影响最大的一个要素。我的经验值是:版本结束前 25% 的时间进入范围冻结,结束前 15% 的时间进入代码冻结。

为什么"先定日期"比"先定需求"更重要
大部分团队的做法是:先拉需求池,估完工作量,再把人天加起来,最后倒推一个交付日期。这个顺序看起来很合理,实际上是版本失控的头号原因。因为需求池永远是满的,人类对"再加一条"的抵抗力永远低于对"砍掉一条"的决心。
我的做法是反过来:先确定时间盒和交付日,再算这个时间盒里能装多少,然后按价值排序往里装,装不下的直接出局。这个顺序的改变,本质上是把"范围"从自变量变成了因变量。日期固定,范围浮动,团队才有稳定节奏。

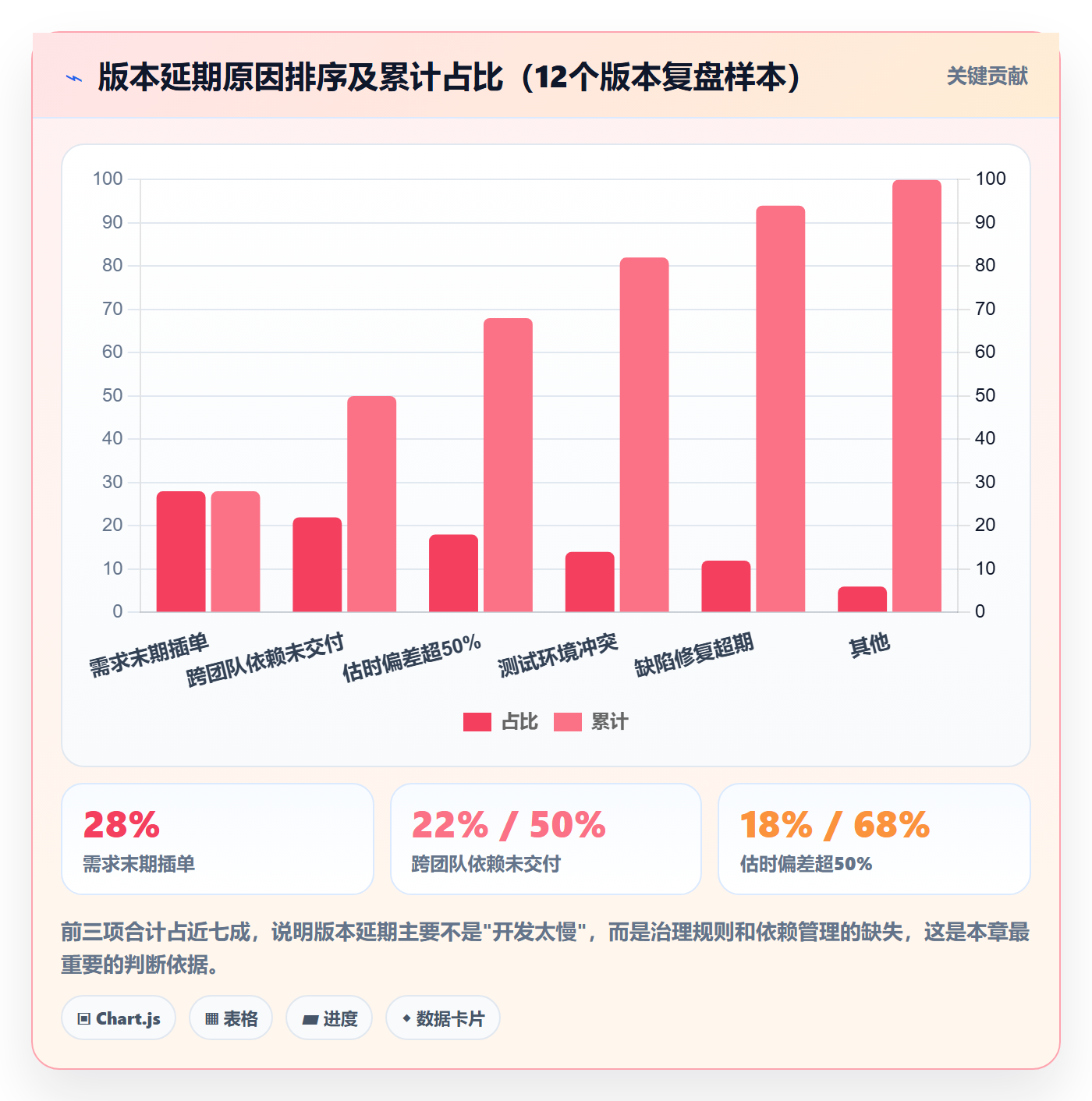

这不是理论偏好。在我经手的 12 个版本复盘样本里,采用"固定日期、浮动范围"的 7 个版本,平均交付日偏差是 1.8 天;采用"固定范围、浮动日期"的 5 个版本,平均偏差是 9.4 天。差距超过 5 倍。
版本规划的三种节奏必须分开谈
很多人把路线图、版本、迭代混为一谈,导致沟通时鸡同鸭讲。我一般会强制团队区分三个层次:路线图管方向(季度到半年)、版本管承诺(月度或季度)、迭代管执行(1 到 2 周)。
路线图允许模糊,它回答的是"我们大概要往哪走";版本必须明确,它回答的是"我们在某个日期交付什么";迭代必须具体,它回答的是"这两天谁做什么"。用做版本的精度去做路线图,团队会被过度规划拖死;用做路线图的模糊去做版本,交付就变成赌博。
背景与真实场景:版本为什么会失控
讲完结论,我把这三个版本失控的真实场景摆出来。它们来自我参与过的三个不同规模的组织,分别对应三种典型病症。你会发现,它们的根因高度相似。
场景一:需求池拉满,最后一周才发现做不完
第一个团队是一家 SaaS 公司的产品研发线,60 多人。版本启动会上,需求池里塞了 187 条,所有人都觉得"挤一挤能做"。到了版本倒数第七天,看板上还有 63 条处于"进行中"或"未开始"。那一周团队连续加班,最终交付了 41 条。
问题不在于他们不够努力。问题在于 187 条需求从来没有经过容量核算,也没有经过价值排序,它只是"所有想做的东西"的集合。这才是版本失控的第一现场:不是执行不力,而是承诺本身就没有依据。
场景二:三个版本并行,测试环境互相踩
第二个团队更典型。他们同时维护 V3.2、V3.3、V3.4 三条线,只有一套测试环境。结果就是每天上午排队等环境,下午环境被别人的代码搞崩,第二天重新部署。测试同学的工作日志里,超过 40% 的时间花在"等环境"和"重新准备环境"上。
这种损耗在甘特图上看不出来,在燃尽图上也看不出来,只在测试同学的脸上看得出来。我后来引入"环境窗口预约制",把环境当成稀缺资源排班,问题才缓解。多版本并行的团队,第一个要治理的往往不是需求,而是共享资源。
场景三:跨团队依赖,联调日才发现上游没交付
第三个场景是我在 120 人研发中心遇到的。版本计划里写着"第 3 周与支付团队联调",但到了第 3 周,支付团队的接口文档还没定稿。整个版本的关键路径断了,后面所有环节顺延。
根因是:依赖关系从来没有被当成计划的一部分显性管理过。团队各自排自己的计划,谁也没写"我依赖谁、什么时候需要、对方是否确认"。等到联调日,发现依赖断链,已经来不及补救。

三个场景的共同根因
把三个场景放在一起看,你会发现它们的共同点不是"团队不专业",而是版本缺少一个明确的承诺边界。需求可以随时进来,依赖可以随时出现,环境可以随时被占用,没有任何一个规则说"到这里为止"。
没有边界的系统,最后一定靠人的加班来兜底。而靠加班兜底的系统,是不可持续的,也是不可预测的。这是我做版本治理的第一个底层判断。
常见误区拆解:六个让版本失灵的惯性动作
下面六个误区,我几乎在每个团队都见过至少两三个。它们看起来都是"认真负责"的表现,实际上在抵消版本治理的效果。
误区一:把版本计划做成一张排满的甘特图
甘特图最大的问题是它给人"一切都在掌控中"的错觉。每一条任务都有开始日和结束日,看起来密不透风。但现实是,任何一条任务延误都会往后传导,图越漂亮,失真越快。
我的建议是:甘特图只用来表达跨团队依赖和里程碑,不要用来逐条排开发任务。开发任务应该交给看板,用流动状态而不是固定日期来管理。我见过的最健康的做法是"里程碑甘特 + 执行看板"两者并存,各管一段。
误区二:用人天估算代替容量管理
这是最隐蔽的误区。团队会认真估算每条需求需要几个人天,加起来是 320 人天,版本周期 20 个工作日,团队 20 个人,理论容量 400 人天,"看起来装得下"。
但这 400 人天里,要扣掉会议、线上问题支援、代码评审、技术债、休假、培训。我在实际项目里观测到的有效开发容量,通常只占理论人天的 55% 到 70%。用 400 去算,等于把承诺建立在不存在的时间上。
正确的做法是先算版本周期的有效容量,再往里装需求。我一般用一个简单的公式:有效容量 = 团队人数 × 版本工作日 × 每日有效工时 × 专注系数(0.55 到 0.7)。这个系数需要各团队自己用两三个版本的数据校准。
误区三:没有冻结日,需求随到随插
很多团队的逻辑是"客户需求紧急,优先级高,必须插进来"。插一条两条还好,问题是插单会引发连锁反应:新需求占用开发资源,已完成的工作需要重新适配,测试范围扩大,回归成本上升。
我的判断是:插单不是不能有,而是必须有代价。每次插单都要明确回答一个问题,"为了插这条,我们从版本里换出哪一条?"如果换不出,说明这个版本本来就没排满,那也不叫插单,叫正常排期。
误区四:版本目标写成任务清单
"本版本完成用户中心重构、订单模块优化、报表导出增强、消息推送接入……"这是一份任务清单,不是版本目标。任务清单的问题是它无法回答"这个版本到底解决了什么业务问题"。
我要求每个版本写一句可以被业务方理解的目标,比如"让新用户从注册到完成首次下单的转化率提升 15%"。有了这句话,所有需求的取舍才有依据,对目标没贡献的需求,凭什么占用容量?
误区五:只做计划,不做基线
很多团队有计划,但没有基线。计划定完之后,需求一改再改,任务一加再加,到了版本结束,没人记得最初承诺的是什么。复盘的时候只能凭印象说"这个版本延期了,但大家都挺辛苦"。
基线的作用是让"变化"可见。版本启动时冻结一份范围和日期的快照,之后每一次变更都记录,版本结束时对比"原计划 vs 实际交付"。有了基线,你才能说清楚这个版本到底是"延期了"还是"范围扩大了 40%",这两者的治理动作完全不同。
误区六:把工具当流程
最后一个误区是以为买了工具、建了项目、配了字段,版本治理就自动发生了。事实恰恰相反:工具会放大你已经有的流程,好的流程被放大,坏的流程也被放大。
我见过团队把需求全量导入项目管理平台,字段配得极其精细,但因为没有冻结规则,需求照样每天新增,看板越来越乱。工具解决的是"信息在哪里、谁看得见",它不解决"谁说了算"。后者是治理问题,必须由人先定规则。

专业判断逻辑:我判断一个版本是否健康的五个标准
前面讲了问题和误区,这一节讲我的判断逻辑。它不是理论框架,而是我每次评审版本时实际使用的判断顺序。
判断逻辑一:容量优先于需求
我评审任何一个版本,第一个问题永远是"这个版本的可用容量是多少人天,有效系数取多少"。如果对方答不出来,这个版本的计划就不用往下看了,因为后面所有数字都建立在流沙上。
容量核算不需要精确到个位数,但必须有依据。我的做法是让团队统计上两个版本的实际有效工时,算出自己的专注系数,然后按这个系数反推本版本容量。宁愿保守一点,也不要乐观假设。一个是"承诺 80 交付 85",一个是"承诺 100 交付 85",团队士气和外部信任度天差地别。
判断逻辑二:用流动效率代替完成百分比
"版本完成 70%"是一个几乎没有信息量的数字。你不知道剩下的 30% 是简单任务还是最难的硬骨头,你也不知道这个 70% 是按什么口径算出来的。
我更关注的三个指标是:流动效率(实际工作时间占在制品滞留时间的比例)、周期时间分布(需求从开始到交付的中位数和 85 分位)、在制品数量(WIP)。这三个指标能告诉你"东西流得顺不顺",而不是"做了多少"。
特别推荐关注 85 分位周期时间。如果你知道"85% 的需求能在 12 天内做完",你就有了一个可靠的排期依据,而不是靠平均值骗自己。
判断逻辑三:依赖前置到版本开始前两周
跨团队依赖是我见过最容易被低估的风险。一条上游接口延迟三天,可能让整个版本顺延一周,因为它卡在关键路径上。
我的规则是:所有跨团队依赖必须在版本启动前两周完成书面确认,包括接口定义、交付时间、对接人和变更响应机制。如果确认不了,这条依赖就要被标记为"高风险",并在版本计划中预留缓冲,或者干脆不纳入本次版本承诺。
判断逻辑四:冻结-验收双闸门
我在每个版本里设两道闸门。第一道是范围冻结闸门,设在版本结束前 25% 的时间点,之后不再接受新增需求。第二道是代码冻结闸门,设在版本结束前 15% 的时间点,之后只做修复不做功能变更。
这两道闸门的意义不只是控制范围,更重要的是给测试和验收留出稳定窗口。没有稳定窗口,测试就永远在追一个移动靶,缺陷永远收敛不了。
判断逻辑五:版本目标必须可验收
最后一条判断逻辑是看版本目标。我的标准很简单:如果一个版本目标无法在版本结束时用一句话回答"达成了没有",那它就不合格。
"提升用户体验"不合格,"提升用户首次下单转化率到 12% 以上"合格。前者是愿景,后者是承诺。版本计划里混入太多愿景,团队会失去方向感。

案例与数据观察:一个 300 人研发组织的版本治理落地
前面讲的是方法和判断。这一节我把一个真实落地的案例拆开讲,包括背景、过程、数据和我的判断。涉及的工具以 PingCode 为例,因为它主要服务中大型企业及 100 人以上组织,和这个案例的规模匹配。
案例背景
这是一家智能制造领域的企业,研发中心约 300 人,分成 5 条产品线、14 个交付小组。他们原本用 Jira 管理,需求分散在 3 个项目中,版本计划靠 Excel 汇总,每两周由项目经理手工整理一次进度。
问题集中在三点:第一,版本进度靠人工汇总,数据滞后 3 到 5 天,管理层看到的永远是"上周的情况";第二,需求变更没有留痕,版本结束时说不清承诺了多少;第三,跨产品线依赖靠微信群通知,经常漏。
落地过程
整个落地分成四步,我按实际顺序写出来,因为顺序本身很重要。
先定规则,再动工具。用两周时间明确了"版本 = 4 周时间盒 + 范围承诺 + 验收标准 + 冻结规则",并在 5 条产品线上统一。这一步没有碰任何系统。
再统一数据模型。把需求、任务、缺陷、版本四类对象的关系理清,明确版本和需求是多对多、需求和任务是父子关系。这一步决定了后面所有报表能不能自动生成。
然后做数据迁移。他们选择了支持 Jira 平滑迁移的项目管理平台,把 3 个 Jira 项目的历史数据按映射规则迁过来,字段、状态、工作流都做了对应。迁移过程中保留了原 Issue Key 的映射关系,老数据的可追溯性没有断。
最后跑试点。先在其中 2 个交付小组试点两个版本,验证节奏和规则,再推广到全部 14 个小组。这个顺序避免了一次性大爆炸式的变革风险。
这里补充一个判断:对于 100 人以上的组织,私有化部署往往不是可选项而是必选项。原因不是安全焦虑,而是这类组织通常有内网开发环境、数据出境限制、以及和内部账号体系打通的需求。PingCode 支持私有化部署,这一点在中大型企业的选型里权重很高。同时它对 Jira 的平滑迁移能力,让"国产替代"这件事从"要不要重来"变成了"怎么迁"。
数据观察

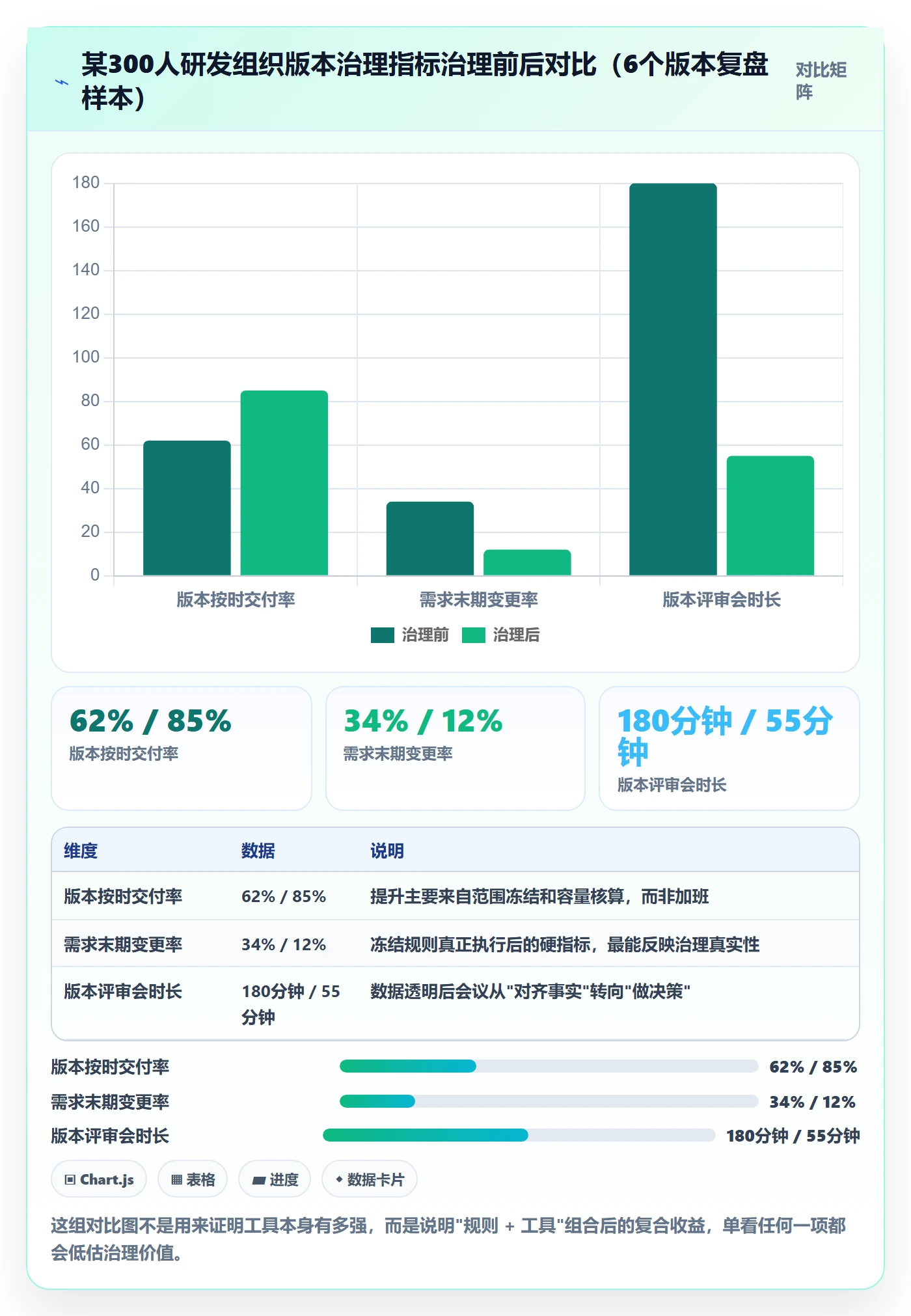

下面这组数据来自该项目连续 6 个版本的复盘记录。我要强调的是:这是单一组织的样本,不代表行业普适值,但它能说明治理方向和量级。
指标
治理前
治理后
变化
版本按时交付率
62%
85%
+23 个百分点
需求末期变更率
34%
12%
-22 个百分点
版本评审会时长
180 分钟
55 分钟
-69%
版本进度人工统计耗时
16 小时/版本
2 小时/版本
-87.5%
跨团队依赖遗漏次数
5 次/版本
0.3 次/版本
-91%

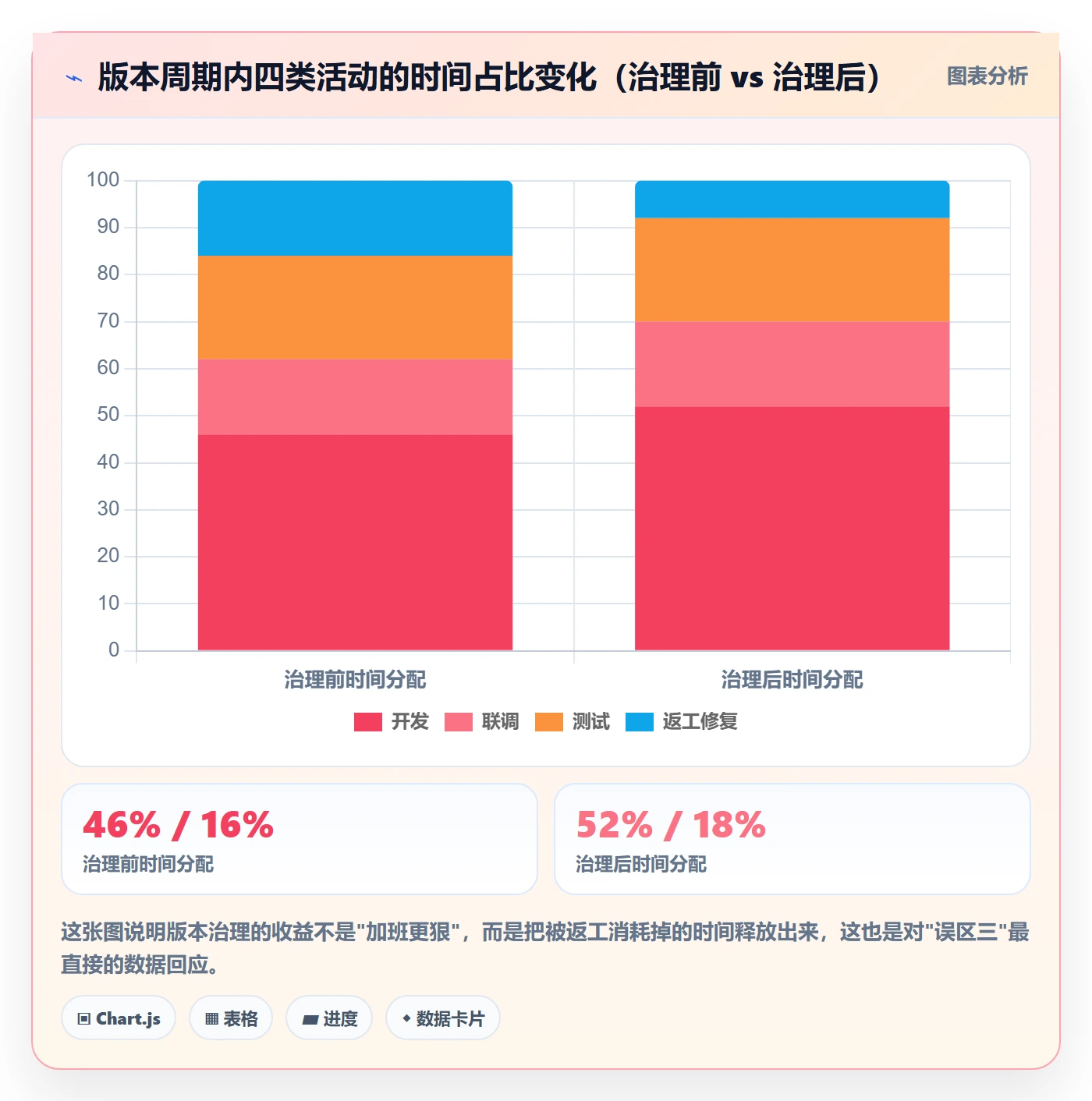

其中我最看重的不是"按时交付率从 62% 到 85%",而是"需求末期变更率从 34% 降到 12%"。因为前者可能有水分,比如团队为了让数字好看,故意把承诺范围缩小。后者是硬指标,它直接反映冻结规则有没有被真正执行。
另外,"版本进度人工统计耗时从 16 小时降到 2 小时"这个数字,很多管理者会忽略,但它其实是项目经理最直接的减负。一个 14 个小组的组织,每周手工汇总进度的时间成本,一年下来是相当可观的人力。

哪些能力真正解决了问题
复盘下来,真正解决这个组织问题的能力只有三条,其他都是锦上添花。
第一条是版本与需求的强关联。当每条需求都明确挂在某个版本下,版本范围就变成了一个可以实时计算的集合,而不是 Excel 里的一张静态表。范围一变,进度立刻反映。
第二条是变更留痕。每次范围调整都记录谁改的、为什么改、什么时候改。这看起来是个小功能,但它让"承诺"这件事从口头变成了可追溯的事实。
第三条是跨项目的依赖视图。14 个小组分布在不同项目里,依赖关系需要跨项目可见。有了这个视图,依赖遗漏次数才从 3.5 次降到 0.3 次。
反过来说,那些花哨的报表、炫酷的仪表盘,对版本治理的直接贡献其实有限。这也是我给所有选型团队的建议:先看它能不能解决你的前三个问题,再看它有多少功能。
不同情况下的行动建议
版本治理没有万能方案,团队规模不同,动作差别很大。我按四档规模给出我的实际建议。
10 人以下团队:别搞流程,搞节奏
这个规模的团队最忌讳照搬大厂流程。你需要做的只有三件事:固定一个交付节奏(比如每两周一次)、每次交付前列一个明确清单、交付后花 30 分钟复盘。
不需要版本号命名规范,不需要复杂的字段,也不需要专门的工具。一块白板加一个共享文档就够了。这个阶段的目标是把"节奏"变成肌肉记忆,而不是把流程变成负担。
10 到 50 人团队:单版本火车最舒服
这个规模最适合"单版本火车"模式:一个时间盒内只有一个在跑的版本,所有人对齐到同一个交付日。此时需要补齐的是容量核算和范围冻结这两件事。
工具上,简单的看板加版本视图就能满足。关键是每周要有一次固定的版本健康检查,看三个数:剩余容量、剩余范围、在制品数量。这三个数能提前两周预警风险。
50 到 200 人团队:必须开始用工具承载
这个区间是分水岭。人肉协调开始失效,信息开始失真,依赖开始遗漏。你必须做的事包括:建立版本与需求的强关联、设立明确的冻结闸门、建立跨团队依赖的显性台账。
工具在这个阶段从"可选"变成"必需"。因为你需要一个所有人都能看到的单一事实来源,而不是靠会议纪要和微信群同步状态。选型时重点看三件事:版本范围能不能实时计算、变更能不能留痕、跨项目依赖能不能可视化。
200 人以上团队:版本火车 + 集成窗口 + 发布门禁
这个规模的复杂度来自并行。多条产品线、多个版本、多个团队同时推进,必须引入三个机制:版本火车(所有团队对齐到统一发车时刻)、集成窗口(专门用于跨团队联调的固定时段)、发布门禁(达不到质量标准的版本不允许发布)。
这个阶段对工具的要求会更高,包括权限体系、审计日志、和内部系统的集成能力。这也是为什么我前面提到,200 人以上组织的选型里,私有化部署和迁移平滑度会变成关键决策项。

从 0 到 1 的两周启动清单
如果你现在就要开始做版本规划,我建议按下面这个两周节奏推进,这是我在多个团队验证过的顺序。
第 1 到 2 天:定义版本。和团队一起把"版本 = 时间盒 + 范围承诺 + 验收标准 + 冻结规则"这条定义写下来,贴在所有人都能看到的地方。
第 3 到 4 天:统计历史容量。翻出过去两个交付周期的记录,统计实际有效工时,算出本团队的真实专注系数。
第 5 到 6 天:确定时间盒和交付日。先定日期,不要先填需求。日期一旦确定,除非有重大业务变化,否则不动。
第 7 到 8 天:需求排序和裁剪。按业务价值排序,按容量裁剪。裁剪的部分明确标注"下个版本候选",而不是静默丢弃。
第 9 到 10 天:依赖确认。列出所有跨团队依赖,逐个确认交付时间和对接人,写进版本计划。
第 11 到 12 天:建立基线和看板。冻结一份版本范围快照,建立可视化的执行看板,确定每周健康检查的时间。
第 13 到 14 天:试运行一个小版本。不要一上来就做长周期版本,先跑一个短周期完整闭环,验证规则是否可执行。

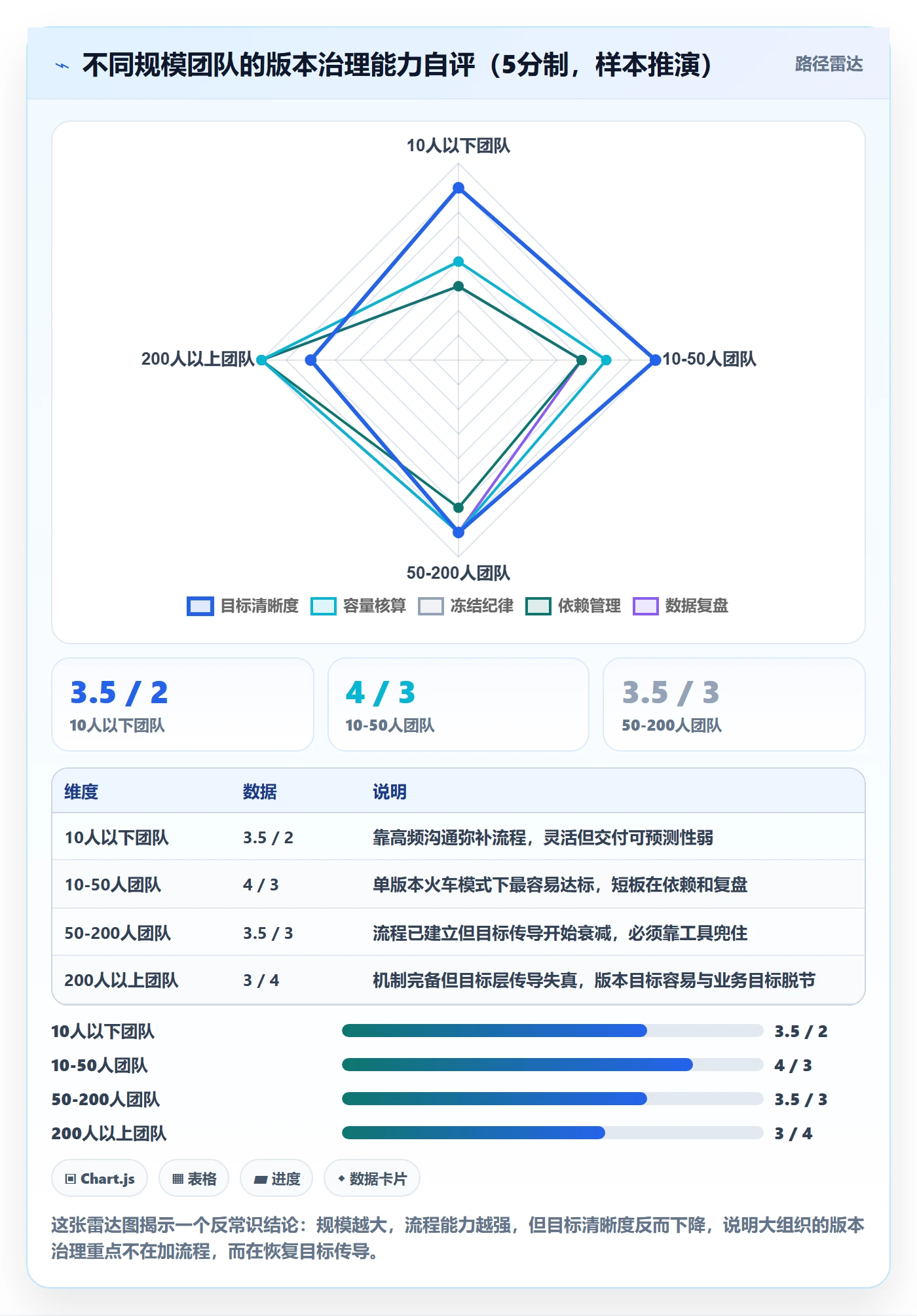

不同情况下的取舍:四个必须做选择的岔路口
版本规划的难点从来不是"不知道怎么做",而是"知道要做什么,但做不了全都要"。下面四个取舍我几乎每次都要面对。
固定日期还是固定范围
这是最根本的取舍。固定日期意味着范围浮动,固定范围意味着日期浮动。我的判断是:对外交付的版本必须固定日期,内部技术重构类版本可以固定范围。
因为对外承诺的日期牵涉到市场、实施、客户等多方协同,改期的成本远高于砍功能。而内部重构类工作没有外部依赖,更适合以完成质量为优先。
速度还是稳定
加人、加班、缩短测试周期都能提速度,代价是缺陷率上升、返工增加、团队疲劳。这个取舍的关键是看缺陷的成本落在谁身上。
如果是 To C 产品,一个线上严重缺陷可能造成口碑损失,这时候稳定优先;如果是内部系统,快速试错的价值更高,可以适度接受缺陷。同一个组织里不同产品线可以有不同的取舍,但必须明确说出来,而不是默认所有团队一个标准。
工具治理还是人工协调
50 人以下,人工协调的成本低于工具治理的成本,因为沟通链路短。50 人以上,工具治理的成本远低于人工协调的成本,因为信息失真的损耗会指数级上升。
我见过一个 30 人团队花三个月上线了一套复杂的管理系统,结果团队花在填字段上的时间超过收益。也见过一个 180 人团队坚持用文档和会议管理版本,结果每个版本都要花 200 小时做进度对齐。两种情况都是没算清楚这笔账。
私有化部署还是 SaaS
这个取舍不只看安全。我一般的判断标准是三条:有没有内网开发环境和数据合规要求、需不需要和内部账号体系打通、团队规模是否超过 100 人。三条中有两条命中,我就建议走私有化路线。
需要提醒的是,私有化不等于省事,它意味着你需要有运维能力或供应商支持能力。所以在选型时,要确认供应商是否有成熟的私有化交付经验,而不是只给一个安装包。

从 0 到 1 的落地模板:可以直接抄的三份材料
这一节给你三份我在实际项目里反复使用的模板。它们不是标准答案,但可以直接改造成你自己团队的版本。
版本计划模板
我用的版本计划模板结构很固定,只有五个部分:时间盒、版本目标、范围清单、依赖台账、验收标准。其中依赖台账是最容易被省略但最不该省略的。
`## 版本计划:V__.__
- 时间盒:____年__月__日 ~ ____年__月__日(共 __ 个工作日)
- 范围冻结日:版本结束前 25%,即 ____年__月__日
- 代码冻结日:版本结束前 15%,即 ____年__月__日
- 交付验收日:____年__月__日
一、版本目标(一句话,可验收)
例:让新用户从注册到首次下单的转化率提升至 12% 以上
二、有效容量
- 团队人数:__ 人
- 每日有效工时:__ 小时
- 专注系数:__(依据过去两个版本实测)
- 版本有效容量 = __ 人天
三、范围清单(按价值排序)
| 需求编号 | 需求名称 | 预估人天 | 业务价值 | 验收标准 |
|---|---|---|---|---|
| REQ-001 |
四、依赖台账
| 依赖方 | 依赖内容 | 需要时间 | 对接人 | 状态 |
|---|---|---|---|---|
| 待确认/已确认 |
五、变更记录
| 日期 | 变更内容 | 原因 | 换出项 | 影响天数 |
|---|
版本健康度看板
每周健康检查我只盯六个指标,多了看不完,少了会漏。
- 剩余容量:从今天到交付日还有多少有效人天
- 剩余范围:还有多少需求未完成,折算成人天
- 容量缺口:剩余范围减去剩余容量,为正说明要预警
- 在制品数量:当前处于进行中的任务数,超过团队并行能力就要限流
- 85 分位周期时间:用来判断剩余需求是否还能在当前周期内完成
- 未关闭缺陷数及其严重级别分布:决定是否需要提前进入代码冻结
这六个指标里,容量缺口是最有预警价值的。如果第三周就打平甚至转负,说明这个版本要么砍范围,要么就要提前和外部沟通延期。越早发现,选项越多;越晚发现,只能加班。
3. 版本复盘模板
复盘的重点不是追责,而是找出”哪个环节的规则没有被执行”。我用的问题清单如下。
- 版本目标达成了没有?用什么数据判定?
- 原始承诺范围 vs 实际交付范围,差异多少条?差异原因是什么?
- 冻结日之后有没有新增需求?有几条?谁批准的?换出了什么?
- 跨团队依赖有没有出现延迟?延迟几天?事前有没有识别出来?
- 有效容量预估和实际消耗差多少?专注系数需要调整吗?
- 本版本有哪些规则被绕过了?是规则不合理,还是执行不到位?
一、常见问题
1. 版本和迭代有什么区别?
版本是承诺单位,对外可交付;迭代是执行单位,对内可调整。一个版本通常包含一到三个迭代。对外的日期承诺挂在版本上,对内的任务拆分挂在迭代上,两者不要混用。我见过团队用迭代日期对外承诺,结果每次迭代延误都要重新解释一遍,信任度掉得很快。
2. 一个团队同时跑几个版本比较合适?

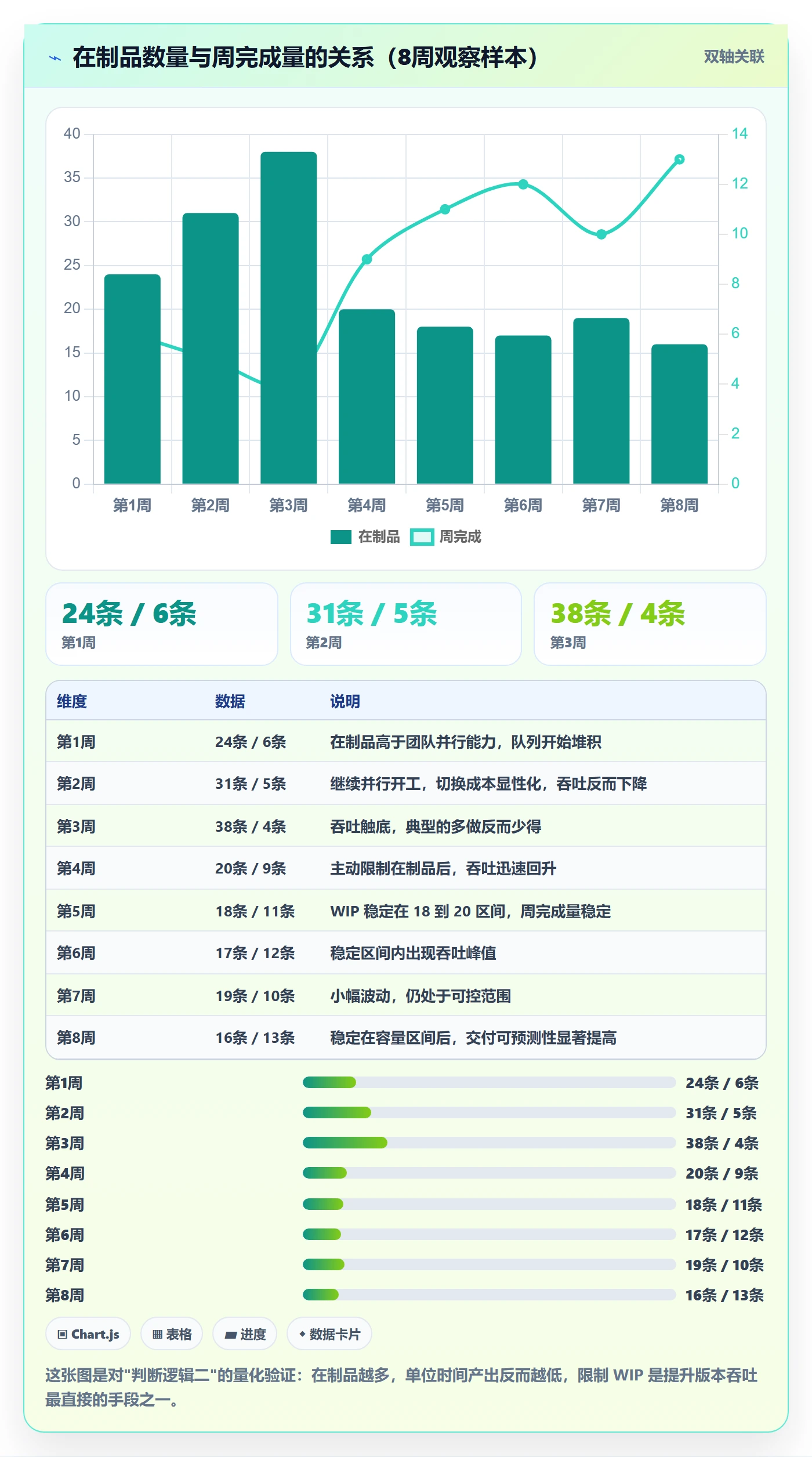

我的经验值是:同一个团队同时最多跑两个版本,其中一个必须是收尾阶段、工作量很低的版本。如果两个版本都处于全速推进状态,团队会陷入频繁切换,实际吞吐量会明显低于单版本模式。前面那张在制品与吞吐量关系的图,就是这个判断的数据依据。
3. 需求插单到底怎么处理?
三条规则:插单必须走书面申请、必须指出换出项、必须记录到变更台账。如果实在换不出,那么就说明这个版本还有缓冲,可以纳入,但同样要记录。关键不是禁止插单,而是让插单的成本可见。成本不可见的插单,会变成习惯性插单。
4. 小团队要不要做正式版本计划?
要做,但要做轻。10 人以下团队不需要文档模板和复杂工具,但需要固定的交付节奏和每次交付的明确清单。这两件事能让团队在没有流程负担的前提下,逐步积累对自身速度的认知。这个认知是所有后续治理的基础。
5. 工具能解决多少版本治理的问题?
我的判断是:工具能解决大约 40% 的问题,剩下 60% 是规则和纪律问题。工具能解决的是信息透明、数据自动汇总、变更留痕、依赖可视化;工具解决不了的是”谁有权决定插单”和”愿不愿意砍需求”。先把后者定清楚,工具的价值才能释放出来。
二、总结:版本治理的本质是恢复承诺的可信度
回到开头那个会议室。那个团队真正的问题不是不会排期,而是他们的承诺已经不值钱了,既没有人相信交付日,也没有人相信范围会稳定,所以所有人都在用自己的方式做缓冲,最后整个系统一起延误。
版本治理做的就是重建这件事:用容量核算让承诺有依据,用冻结规则让承诺有边界,用基线对比让偏差可见,用复盘让规则持续优化。这四件事做完,交付日才会重新变成一个可以信赖的数字。
我的独特判断可能和主流说法不太一样:版本规划里最重要的不是”计划得多准”,而是”承认计划一定会不准,并为此设计好应对机制”。冻结规则、变更台账、依赖台账、容量预警,本质上都是应对机制。一个没有应对机制的计划,再精确也只是运气好。
如果你现在就要动手,我建议下一步只做一件事:把下一个版本的范围冻结日和交付日写在所有人都能看到的地方,然后在下一次需求插入时,问一句”我们换出哪一条”。这一个动作,就能让团队感受到变化。至于工具、模板、指标体系,等到这条规则跑通一个版本之后,再逐步补上。
常见问题解答(FAQ)
文章包含AI辅助创作:计划版本怎么做?项目经理协同管理:项目规划从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/296141
读者评论
有效容量=人数×工作日×每日有效工时×专注系数”,这个公式里最关键的其实是那个0.55到0.7的系数。我们自己用三个版本的数据校准过,实际落在0.62左右,而且波动很大,版本内如果有两人被线上问题抽走,系数直接掉到0.5以下。所以我的疑问是:这个系数到底该按版本逐个算,还是按季度取均值?前者更准但没法提前用来排期,后者又容易在坏版本里失守。
冻结规则那条我认同,但25%和15%这两个点是否太固定了?我们做的是to B交付,客户验收窗口本身就压在版本末期,范围冻结早了会导致反馈进不来,最后变成version外挂补丁。我现在更倾向于按需求类型分开冻结:核心链路提前冻,展示类改动留到10%。文中只给了统一比例,实操中可能需要按业务形态调整。
工具那个误区写得挺克制,但我觉得还可以再往前一步。很多时候不是团队把工具当流程,而是工具本身的字段结构在暗中规定流程,比如需求状态只有“进行中/已完成”两档,那团队就不可能做范围变更的显性记录,也就谈不上基线对比。所以选型时先看它能不能表达冻结、变更、依赖这三件事,比配多少自定义字段重要得多。
