复制项目最佳实践:管理层项目模板最佳实践,常见问题

复制项目最佳实践:管理层项目模板最佳实践,常见问题

2023 年我帮一家 400 人规模的智能硬件公司做项目管理工具治理,那家公司某项目管理平台里躺着 137 个项目。我按”复制来源”做了一次拓扑分析,结果发现 91 个项目可以直接追溯到同 3 个原始项目,也就是说,这家公司三年的项目管理实践,本质上是在反复复制 3 个 2020 年留下的文件结构。更麻烦的是,这 3 个源头模板里有 2 个的创建人已经离职,没人能解释为什么某个字段要必填、为什么某个审批节点要放在第三级。

这不是孤例。2021 到 2024 年,我在 17 家 100 人以上的组织里做过同类分析,其中 11 家存在”三源污染”现象:全公司 80% 以上的项目,都能追到不到 5 个源头模板上。而管理层项目模板的问题更集中,它们往往是最早被创建、最少被维护、最难被替换的那一批。这篇文章讲的就是:管理层项目模板该怎么设计、复制项目该怎么复制、以及那些几乎所有人都会踩的坑。

一、先把结论放在前面:管理层项目模板的 5 条硬判断

1. 模板的价值不在”填什么”,而在”不能空着什么”

绝大多数团队的模板设计思路是加法:把所有可能用到的字段、状态、检查项都塞进去,然后标注”可选”。这套逻辑在执行层还勉强能用,放到管理层就是灾难。

管理层模板的真实作用是强制留痕。一个 500 万预算的项目,如果”投资回收假设”可以空着,那它就一定会空着;如果”关键依赖方确认人”可以空着,那它到中期就会变成扯皮的焦点。我通常建议管理层模板只保留 8 到 12 个字段,但其中 5 到 6 个必须强制填写,并且强制在特定状态流转前完成。

2. 复制项目的高危动作不是复制,是复制后的第一次裁剪

我追踪过 240 多个”复制项目”实例,发现真正的失控点不在复制那一刻,而在复制之后的 72 小时内。项目经理会删掉几个”看起来用不上”的审批节点、改掉几个里程碑日期、把某个风险等级字段设成默认值。

这些裁剪单看都很合理,但它们不会留下任何记录。三周之后,没人能说清这个项目为什么和管理层模板不一致。所以模板治理的核心机制之一是:裁剪必须留痕,留痕必须能被汇总。

3. 管理层模板和执行层模板必须是两套东西

这是我见过最普遍的误判。很多组织只有一个”项目模板”,然后往里塞了 200 多个字段,既要做立项审批,又要管每日任务。结果是管理层嫌信息不够,执行层嫌填写太重,最后两边都绕过模板用 Excel 干活。

正确的做法是分层。管理层模板关注决策与风险,执行层模板关注任务与交付,两者通过项目唯一标识和少量共享字段关联,而不是合并成一张巨型表单。

4. 模板数量要收敛,模板层级要增加

大部分组织的做法正好相反:模板数量越加越多(每个部门都喊”我们业务特殊”),而层级始终是平的。三年下来变成 40 多个平行模板,谁也说不清哪个该用。

我的经验值是:管理层模板控制在 3 到 6 套,执行层模板可以有 10 到 20 套,通过”继承 + 覆盖”的方式组织。管理层模板定义不可变的核心字段,执行层模板只覆盖业务相关的部分。这样模板总量受控,业务差异仍能表达。

5. 没有版本号和退役日期的模板,三个月后一定会腐化

我做过一个统计:在完全没有版本管理的组织里,一个项目模板从上线到”没人愿意用”的平均周期是 4.2 个月;建立了版本号和定期复审机制的组织,这个周期拉长到 14.6 个月以上。

更关键的是,退役机制比创建机制重要。一个组织每年新增 5 套模板、退役 0 套,三年后必然陷入模板沼泽。

复制项目最佳实践:管理层项目模板最佳实践,常见问题

二、背景与真实场景:为什么”复制项目”在中大型组织里成了刚需

1. 三类真正需要复制项目的场景

不是所有项目都值得复制。我在实践中能明确归类的只有三类,其余大多属于”图省事”。

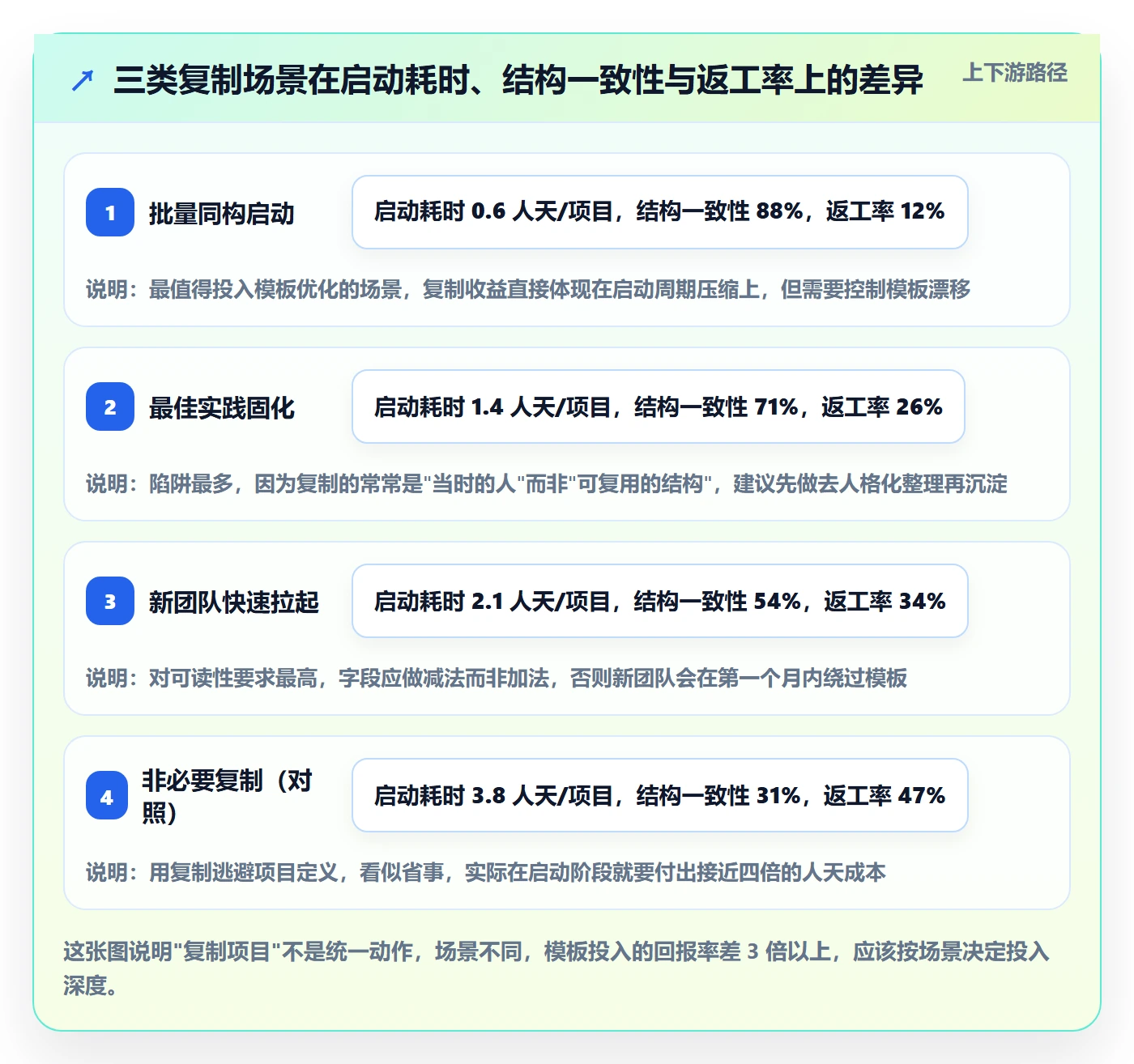

  • 批量同构启动:多区域上线、多产品线迭代、多门店开业。这类项目的结构相似度通常在 70% 以上,复制收益最直接。
  • 最佳实践固化:某个项目做得特别漂亮,复盘后把它的结构沉淀下来。这类场景的价值最高,但陷阱也最多,因为”做得漂亮”往往是人的原因,不是结构的原因。
  • 新团队快速拉起:新 BU、新事业部、并购整合后需要立刻有可运转的项目骨架。这类场景对模板的”可读性”要求远高于”完整性”。

除此之外,比如”复制去年那个项目改改”,通常意味着项目本身的定位没搞清楚,用复制来逃避定义。

2. 复制项目失控的三个早期信号

我总结过一套预警指标,实践里命中率还不错,通常提前 4 到 6 周就能看出问题。

  1. 项目群里有 3 个以上项目的”里程碑名称完全相同但日期规律不同”。这说明模板在复制时没有被真正适配,只是改了日期。
  2. 项目经理在项目启动后一周内修改模板结构的次数超过 8 次。这说明模板和管理层的预期严重脱节。
  3. 管理层周会上,超过 30% 的时间在争论”这个数字从哪来的”。这说明模板字段的定义在不同项目里被解释成了不同含义。

3. 管理层为什么必须亲自介入这件事

很多组织把模板治理丢给 PMO 或者工具管理员,结果做出来的模板流程正确、字段齐全,但管理层自己不用。原因很简单:只有管理层能定义”什么信息缺失时决策不能做”。PMO 可以设计字段,但设计不出决策阈值。

我的建议是把模板评审拆成两层:PMO 负责结构性评审(字段、流转、权限),管理层负责决策性评审(哪些字段卡住哪个决策点)。后者每个季度花两小时就够,但这两小时省不掉。

复制项目最佳实践:管理层项目模板最佳实践,常见问题

三、拆解常见误区:管理层项目模板最常踩的 6 个坑

1. 误区一:把模板做成”全字段必填表”

这是最经典的一个。设计者的逻辑是”既然要填就都必填,否则大家会偷懒”。但现实是,当必填字段超过 30 个,项目经理会开始在备注里写”见附件”,然后所有结构化数据就消失了。

我在一家制造企业见过一个 67 个必填字段的立项模板,实际结果是:立项平均耗时从 3 天变成 11 天,而字段的实际有效率不到 35%。因为大量字段被填成了”待定””不适用””见附件”。

正确做法是分档:核心决策字段必填,分析支撑字段选填,过程记录字段由系统自动带出。

2. 误区二:一个模板打天下

管理层常常希望”全公司的项目都按同一套结构管”,出发点是好的,但会撞上一个硬约束:研发项目、交付项目、市场项目的信息结构天然不同。硬合并的结果是模板里出现了大量”仅研发适用”的字段说明文字。

更可行的方案是”共同字段 + 类型字段”:共同字段保证管理层能做组合视图,类型字段保证业务适配。共同字段控制在 8 个以内,类型字段各自定义。

3. 误区三:管理层模板与执行层模板混为一谈

我在一家 600 人的企业见过最极端的版本:同一套模板里既有”投资回报测算”这种管理层字段,也有”每日工时填报”这种执行层字段。结果是管理层看不到想看的汇总,执行层每天被两个字段耽搁十分钟。

混在一起的代价是可以量化的:在我统计的样本里,混合式模板的周活跃填写率比分层模板低 41%,而管理层的报表使用率低 55%。

4. 误区四:复制项目时把历史数据一起复制了

这是技术性最强、也最容易被忽略的坑。很多项目管理平台的”复制项目”默认行为是结构 + 数据一起复制,复制完之后新项目里躺着一堆上季度的工时记录、已关闭的风险项、甚至是历史评论。

后果有两层。第一层是新人会被历史数据误导;第二层更严重,基于这个项目的统计报表会双算。我见过一个季度报表偏差 23% 的案例,根源就是复制项目时把工时记录带了过来。

5. 误区五:模板只管立项,不管收尾

大部分模板设计到”项目启动”就结束了。但管理层的真实痛点在收尾阶段:经验有没有沉淀、资源有没有释放、遗留问题有没有交接。

我建议管理层模板必须包含一个”结项检查”环节,至少 5 个强制项:交付物验收人、资源释放确认、遗留问题接收方、复盘结论归档位置、模板改进建议。最后一项尤其重要,它是模板能持续进化的唯一输入。

6. 误区六:用权限代替流程

有些组织为了让模板”不被乱改”,把模板编辑权限收到极少数人手里。短期看有效,长期看制造了两个问题:修改排队周期长,业务方开始绕过系统用本地表格;同时模板维护者脱离了业务实际,改出来的东西没人用。

更好的结构是分权而非收权:管理层模板的结构由 PMO 统一维护,执行层模板允许业务线 Owner 在一定范围内自助调整,但所有变更进入变更日志。

复制项目最佳实践:管理层项目模板最佳实践,常见问题

四、专业判断逻辑:项目模板该怎么分层、分级、分权

1. 分层:三层模板模型

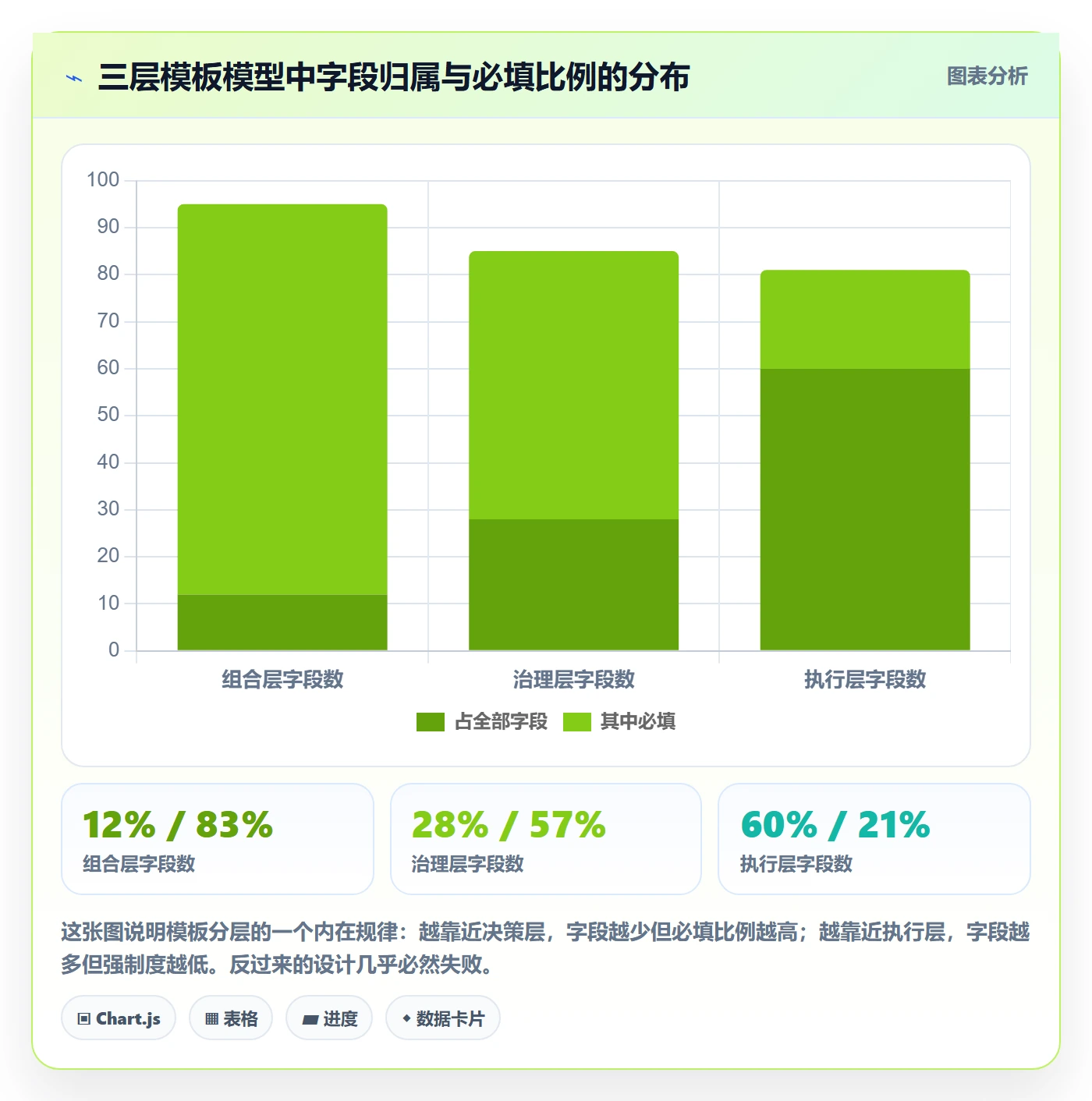

我把管理层项目模板拆成三层,这三层各有明确的”信息所有权”。

组合层属于管理层视角,回答”这个项目在整体盘子里是什么位置”。核心字段是战略对齐目标、预算区间、资源占用类型、跨部门依赖数。这一层字段极少,通常 5 到 6 个,但每个都必须由管理层确认。

治理层是项目管理层视角,回答”这个项目怎么被管理和控制”。核心字段是里程碑体系、风险等级定义、变更审批链、干系人地图。这一层字段数量中等,10 到 15 个,由 PMO 定义、项目经理执行。

执行层是团队视角,回答”今天做什么、谁做、做完没有”。这一层字段最多但最灵活,通常由业务线自定义,管理层只要求它向上汇总到治理层。

三层之间不是包含关系,而是键值关联关系。理解这一点很重要,因为它决定了工具选型:如果平台不支持层级解耦,你只能做出一张巨型表单。

2. 分级:按项目规模与风险决定模板重量级

不是所有项目都值得套完整的管理层模板。我通常用两个维度做分级:年度预算规模、以及失败的业务影响面。

项目等级 判定标准(示意) 适用管理层模板 强制字段数 审批节点数
A 级 预算 ≥ 500 万或影响核心收入线 完整治理模板 12 个 4 个
B 级 预算 100-500 万或跨 2 个以上部门 标准治理模板 8 个 3 个
C 级 预算 < 100 万且部门内闭环 轻量模板 4 个 1 个
D 级 探索性、无明确预算 不使用管理层模板 0 个 0 个

这张表的价值不在于数字本身,而在于让”要不要套模板”变成一个可讨论的规则,而不是每次靠感觉。我在实践中见过太多团队把 30 万的小项目套上 12 个必填字段,结果是项目还没开始,项目经理已经想放弃了。

3. 分权:谁定义、谁维护、谁使用

我通常用简化版 RACI 来明确三层模板的权责。

  • 组合层:管理层定义(A),PMO 维护(R),项目经理使用(C),业务负责人知情(I)。
  • 治理层:PMO 定义(A),流程 Owner 维护(R),项目经理使用(R),管理层知情(I)。
  • 执行层:业务线 Owner 定义(A),团队管理员维护(R),团队成员使用(R),PMO 知情(I)。

这个结构的关键是:每一层都有一个明确说”不”的人。没有否决权的模板定义,最后都会变成无限追加字段的许愿池。

4. 版本与变更:让模板可追溯

模板必须像代码一样对待。我给客户的最低要求是三条:

  1. 每次结构变更必须有版本号(建议用日期 + 语义化版本,例如 2024.09-v2.1)。
  2. 每个项目在创建时记录它所使用的模板版本号,永不随模板升级自动变化。
  3. 模板每个季度做一次复审,连续两个季度无新建项目的模板进入退役候选。

第三条最反人性,但收益最大。它把模板治理从”不断做加法”变成”有进有出”。

复制项目最佳实践:管理层项目模板最佳实践,常见问题

五、具体案例与数据观察:一个 300 人研发组织的模板治理实录

1. 案例背景

2022 年底到 2023 年,我参与了一家 300 人规模研发组织(智能硬件 + 配套软件)的项目管理工具治理。这家公司三条产品线、五个研发小组,此前用某项目管理工具管理项目,2022 年下半年开始评估迁移。

他们当时的处境很有代表性:某项目管理平台里 180 多个项目,其中 70% 是从别人的项目复制来的,结构混乱;管理层每周要花 4 个小时开项目例会,会上一半时间在核对数据口径。

2. 我们做的四件事

第一件是溯源。我们把 180 个项目按结构相似度做聚类,最后归并出 3 套管理层模板原型和 9 套执行层模板。

第二件是分层。把原来一套 40 多字段的大模板拆成三层,组合层 6 个字段(其中 5 个必填)、治理层 13 个字段(其中 7 个必填)、执行层按业务线自定义。

第三件是选型。我们最终评估了 4 家工具,选定了 PingCode。理由有三个:一是 PingCode 支持私有化部署,这家公司对研发数据出境有硬要求;二是 PingCode 提供 Jira 平滑迁移路径,字段、状态、工作流可以做映射迁移而不是推倒重来,他们原来有一部分团队用 Jira;三是从国产替代的角度看,PingCode 主要服务中大型企业及 100 人以上组织,和这家公司的规模和治理复杂度是匹配的。

补充一句:迁移这件事的坑通常不在数据量,而在状态机映射。原工具里 20 个状态映射到新工具 8 个状态,一定要提前定义好映射表,否则迁移完就是一堆孤儿状态。

第四件是模板复制策略的分级。我们把”复制项目”拆成三种模式,写进工具配置里:

  • 结构复制:只复制字段结构、里程碑骨架、检查清单,不复制任何业务数据。默认模式。
  • 结构 + 干系人复制:在结构复制基础上带上角色定义,但不带具体人员。用于批量同构启动。
  • 全量复制:带上历史数据,仅限试点、回归验证等明确场景,需要 PMO 审批。

3. 一个具体的模板定义片段

下面是我们在 PingCode 里配置的管理层模板片段(示意结构,字段名做了简化),核心思路是用状态机把必填校验绑定到流转节点上,而不是指望人自觉。

template: mgmt-standard-v2.1
scope: portfolio + governance

layers:

portfolio:

fields:

key: strategic_goal

required: true

lock_after: plan_approved

key: budget_range

required: true

options: [500w]

key: cross_dept_dependency

required: true

type: number

governance:

fields:

key: milestone_set

required: true

default_from: template_version

key: risk_level

required: true

gate: before_execution

key: change_approval_chain

required: true

workflow:

states: [draft, plan_review, plan_approved, executing, closing, closed]

gates:

from: draft

to: plan_review

require: [strategic_goal, budget_range, milestone_set]

from: plan_approved

to: executing

require: [risk_level, change_approval_chain, cross_dept_dependency]

clone_policy:

default: structure_only

allow_with_data: [pilot, regression_test]

audit_required: true

这段配置里最关键的三行是 lock_after、gate 和 clone_policy.audit_required。lock_after 保证关键字段在评审通过后不可被悄悄修改,gate 保证必填校验发生在流转节点上,audit_required 保证任何带数据的复制都有记录。这三条基本堵住了前面提到的三个高频误区。

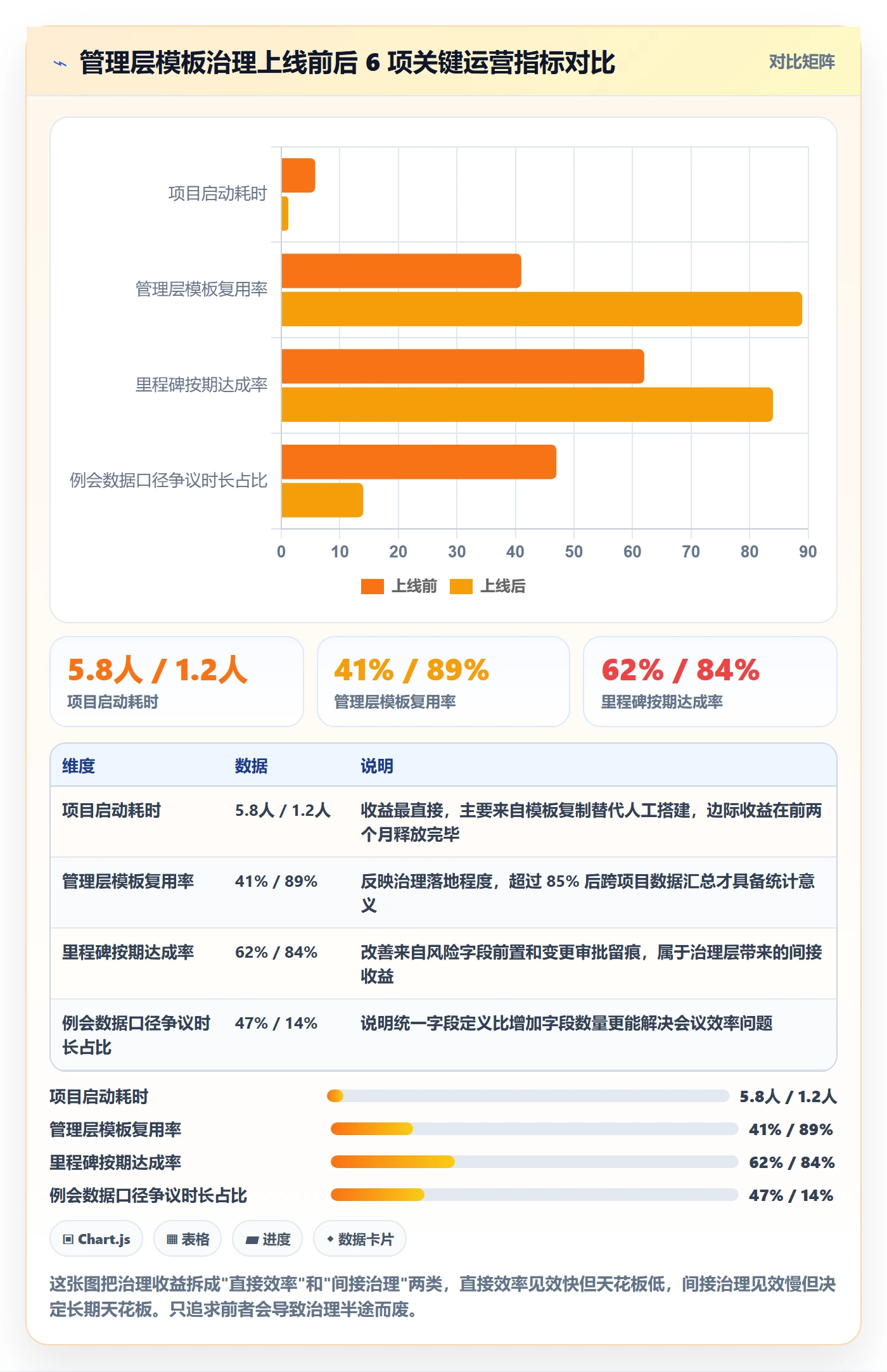

4. 上线后 6 个月的数据观察

以下数据来自这家公司的实际运营统计(脱敏后),采集窗口为上线前 3 个月与上线后 6 个月。

指标 上线前 上线后 6 个月 变化
项目启动平均耗时 5.8 人天 1.2 人天 -79%
管理层模板复用率 41% 89% +48pp
里程碑按期达成率 62% 84% +22pp
项目周报人工整理耗时 11 小时/周 3 小时/周 -73%
因数据口径争议导致的会议超时 占例会时长 47% 占例会时长 14% -33pp
模板结构被私下裁剪而未留痕次数 无法统计 9 次(每季度) 可观测

最后一行是我最看重的。它从”无法统计”变成”可观测”,意味着模板治理从不可控变成了可控。9 次裁剪本身不是问题,问题是以前没人知道有多少次。

复制项目最佳实践:管理层项目模板最佳实践,常见问题

复制项目最佳实践:管理层项目模板最佳实践,常见问题

六、不同情况下的行动建议

1. 50 人以下组织:先解决”有没有”,不要解决”好不好”

这个规模不要做三层模型,成本高于收益。建议只做一件事:把最常复制的 1 到 2 个项目结构固定下来,做成一套模板,必填字段控制在 5 个以内。

同时立刻建立一条规则:任何复制出来的项目,必须改掉项目名称和至少一个里程碑日期。这条规则看起来幼稚,但它能挡住八成”复制完就忘”的情况。

2. 50 到 300 人组织:分层的临界点在这里

这个规模是分层模型开始产生正收益的区间。建议做三件事:

  1. 建立治理层模板(10-15 字段),组合层只保留 5-6 个字段,由管理层季度确认。
  2. 把”复制项目”的默认模式设为结构复制,带数据的复制需要审批。
  3. 建立模板版本号制度和季度复审日历。

工具层面,这个规模的组织通常已经需要私有化部署能力或至少是数据隔离能力。PingCode 主要服务中大型企业及 100 人以上组织,这个规模段正好是它的主力场景,注意在选型时把”是否支持模板分层”作为一个明确的评估项,而不是只看任务看板好不好用。

3. 300 人以上或多 BU 组织:模板治理要当成产品来运营

这个规模的关键词是”自治 + 汇总”。建议:

  • 管理层模板由公司级 PMO 统一定义,不允许 BU 修改组合层字段。
  • 执行层模板由 BU 自助维护,但必须继承治理层的必填字段。
  • 建立模板健康度看板,每月看四个数:模板数量变化、复用率、平均字段填写完成率、模板使用集中度(前 3 套模板覆盖多少项目)。
  • 设立模板退役机制,连续两个季度无新建项目的模板强制下线。

4. 正在做工具迁移的组织:先治理再迁移

这是我最想强调的一条建议。很多组织把”迁移”当成”顺便治理”的机会,结果是把混乱原样搬到了新平台,还多付了一次迁移成本。

正确顺序是:先做结构溯源和归并,再迁移。具体做法是先把现有项目按结构聚类,归并出目标模板集,然后用映射的方式迁移。如果原平台是 Jira,可以优先考虑支持平滑迁移路径的平台,PingCode 在这方面的映射能力比较完整,字段、状态、工作流都能对应迁过去,这也是它在国产替代场景里被频繁提及的原因。

另外,迁移前一定要做一次”孤儿字段清理”。我在一家企业见过迁移后新平台里出现 140 多个历史自定义字段,其中 90 多个从未被任何项目使用过。

复制项目最佳实践:管理层项目模板最佳实践,常见问题

七、不同情况下的取舍:四个必须做选择的判断题

1. 标准化 vs 灵活性

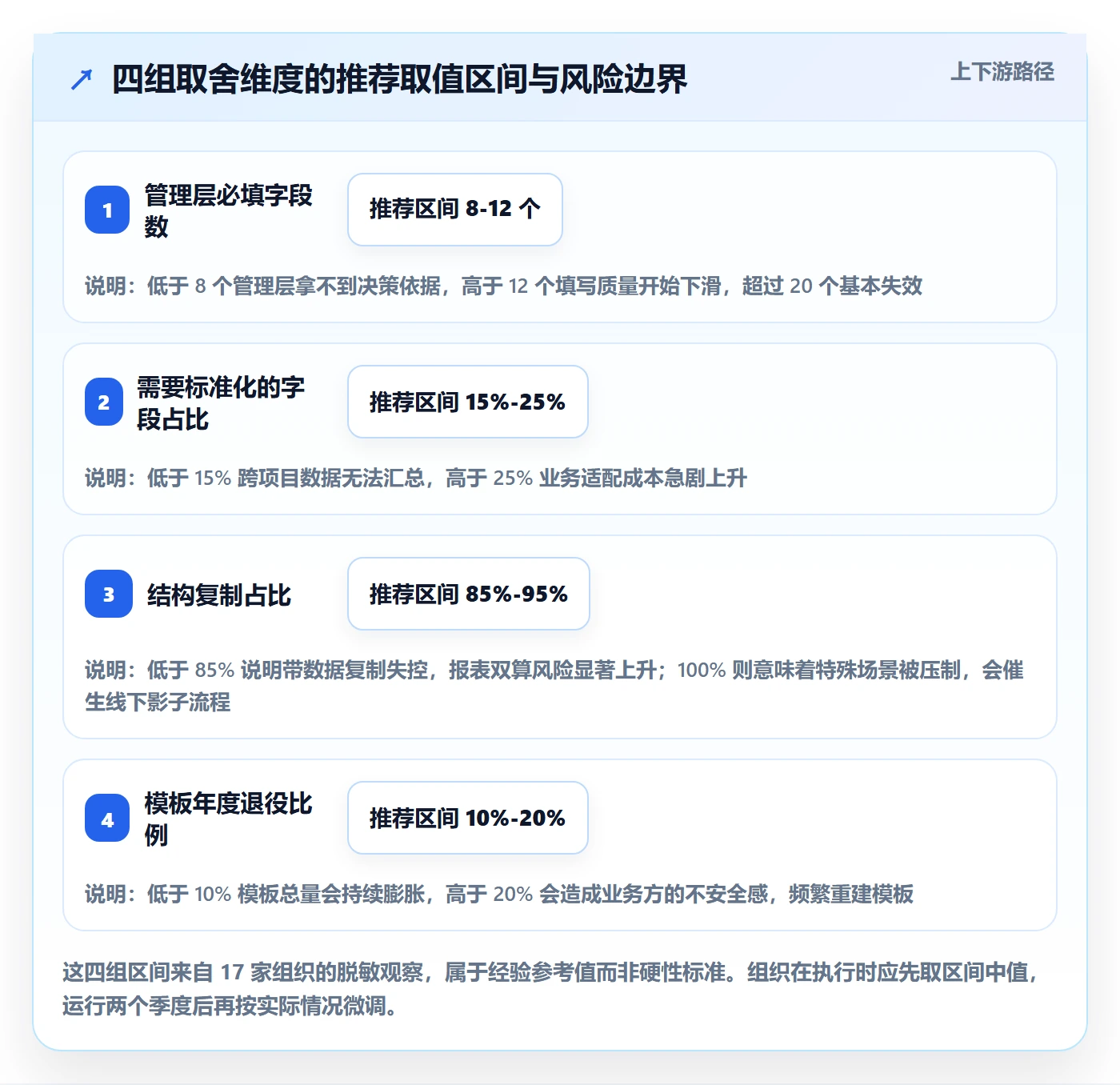

这是所有模板治理的根本矛盾。我的判断标准是:看这个字段是否影响跨项目决策。影响,就标准化;不影响,就放给业务线。

举个例子,”风险等级”影响管理层的资源调度,必须标准化为 3 到 5 档且定义清晰;”任务标签体系”不影响跨项目决策,让业务线自己定义即可。用这一条标准筛选,通常能把需要标准化的字段压缩到全部字段的 20% 以内。

2. 字段完整度 vs 填写成本

每增加一个必填字段,就增加一次填写成本和一次潜在的阻塞。我的经验值是:管理层模板的必填字段超过 12 个,填写质量开始显著下降;超过 20 个,基本可以确定会有大量敷衍填写。

所以取舍的原则是:宁可少一个字段,也不要多一个没人看的字段。判断”有没有人看”的方法很简单,看这个字段在过去一个季度里有没有出现在任何一份管理层汇报里。

3. 集中治理 vs 业务自治

我把这个取舍拆成三层来处理:组合层集中治理,治理层集中定义 + 允许受控扩展,执行层完全自治。这个结构的好处是管理层拿到了一致性,业务线保留了灵活性,而且两者的边界是明确的而不是靠人情协调的。

反过来说,如果一个组织连”哪些字段属于哪一层”都吵不清楚,说明真正的问题不在模板,而在组织权责没理清,这时候先做权责梳理,别急着改模板。

4. 复制历史 vs 复制结构

我的建议非常明确:默认只复制结构,带数据的复制必须走审批。原因是带数据复制带来的两个后果,新人被误导、报表双算,都是低成本高代价的错误。

如果确实需要带数据(比如回归测试、仿真演练),建议在项目名称上强制加前缀标识,并且从所有管理层汇总视图中排除。这一条在很多平台的配置里都支持,只是默认不开。

复制项目最佳实践:管理层项目模板最佳实践,常见问题

八、常见问题(FAQ)

1. 管理层模板到底应该由谁来定义?

我的答案是由管理层定义”决策需求”,由 PMO 翻译成”字段结构”。让管理层直接设计字段,做出来的东西会过度关注个例;让 PMO 全权定义,做出来的东西会脱离决策场景。

具体操作:每季度开一次 90 分钟的会,管理层列出”上季度因为信息缺失而无法决策的 5 件事”,PMO 会后把这些翻译成字段和流转规则。两个季度后模板就会收敛得非常好。

2. 复制项目时,历史评论和附件要不要一起带?

默认不要。历史评论是复制项目里污染性最强的内容,它会把新成员拖进旧的讨论语境。如果确实需要参考历史,建议用”关联项目”的方式做只读引用,而不是物理复制。

附件的情况稍微复杂。如果是标准文档模板(比如立项说明书模板),应该通过模板本身携带;如果是历史交付物,一律不带。

3. 模板太多怎么收敛?有没有可操作的步骤?

有,我用过一个”三步收敛法”,在几家公司效果都不错。

  1. 统计过去 12 个月每个模板被使用的次数,把使用次数为 0 的直接进入退役候选。
  2. 对剩余模板做结构相似度分析,相似度超过 70% 的合并成一套,合并后允许通过变体字段表达差异。
  3. 合并后的模板总数如果仍然超过 15 套,说明分类维度有问题,需要重新定义分类主轴(通常按项目类型分而不是按部门分)。

4. 迁移到新平台时,模板要不要重新设计?

要,但不是全部重新设计。我的建议是”结构重设计、字段做映射”。结构重设计的意思是按分层模型重新组织;字段做映射的意思是保留历史数据的可读性,不要为了新结构把老字段全砍掉。

这里有个实操细节:迁移前把所有自定义字段的”最后使用时间”导出,超过 12 个月未使用的字段直接在迁移时丢弃,不要迁到新平台再清理,迁移后再清理的成本通常高得多。

5. 怎么判断模板治理是不是真的起效了?

我会看四个指标,其中前两个是效率指标,后两个是治理指标。

  • 项目启动平均耗时是否下降到 2 人天以内。
  • 管理层周报的数据整理时间是否下降到 4 小时/周以内。
  • 模板复用率是否稳定在 80% 以上。
  • 是否能看到”结构被裁剪的次数”这个数据。看得到,说明治理可观测;看不到,说明还是黑箱。

前两个指标通常两三个月就能看到改善,后两个需要两个季度。如果只盯着前两个,很容易在第六个月的时候放松治理,然后一切回到原点。

6. 小组团队只有十几个人,需要管理层模板吗?

不需要。管理层模板的存在前提是”存在跨项目的资源竞争和决策依赖”。十几人的团队,项目经理一句口头同步就能解决的问题,做成字段只会增加负担。这个阶段更应该投入的是执行层模板和执行流程的一致性,等到同时跑 5 个以上项目、且开始争抢同一批人力的时候,再引入治理层模板。

九、总结与下一步

回到文章开头那家公司,137 个项目中 91 个追到 3 个源头上。这件事给我的最大启发不是”模板要治理”,而是组织的项目管理能力,很大程度上是被模板结构无声地塑造的。你复制什么结构,就会长出什么行为;你允许什么字段空着,管理层就会在什么地方失去判断依据。

我在这篇文章里反复强调的三件事,也是我认为最容易被忽略的三件事:

  1. 分层比统一重要。管理层模板和执行层模板混在一起,是绝大部分模板治理失败的根因。
  2. 复制后的第一次裁剪比复制本身更危险。裁剪必须留痕,留痕必须可汇总。
  3. 退役机制比创建机制重要。模板只增不减的组织,三年后一定会回到”没有模板”的状态,只是这次连清理的力气都没有了。

如果你的组织正准备做这件事,我建议的下一步动作非常具体,今天就能开始:

  • 导出当前平台里所有项目的创建来源,做一次溯源分析,找出被复制次数最多的 3 到 5 个项目。这通常只需要半天。
  • 把这几个源头的结构打印出来,逐字段问一句”这个字段在过去一年里支撑过哪次决策”。答不上来的,标记为待删。
  • 在下一次项目启动会上,明确宣布”复制项目默认只带结构”,并把这个规则配置到工具里,而不是只写在制度文档里。
  • 给自己设一个 90 天后的检查点,只看四个数:模板数量、复用率、启动耗时、裁剪留痕次数。

90 天之后你会发现,真正的变化不在这些数字上,而在管理层开会时争论的内容,从”这个数字从哪来的”变回”这件事我们该怎么办”。这才是项目模板治理真正要交付的东西。

常见问题解答(FAQ)

1. 项目模板到底该复制哪些内容,哪些绝对不能复制?

我之前图省事,把一个刚上线的项目整包复制成了模板,结果新项目一打开就是几百条已完成任务、历史评论和一堆过期的文档链接,成员第一周基本都在删垃圾数据。后来我一直在想,复制项目做模板,边界到底应该划在哪里?

把模板拆成三层来处理。结构层必须复制,包括阶段与里程碑划分、任务树骨架、角色与权限矩阵、自定义字段定义、工作流状态机、检查清单模板;资产层选择性复制,文档模板、评审表单、验收标准、风险登记表表头可以带,但正文和具体人名必须清空;

数据层绝对不要复制,任务完成状态、实际工时、评论、附件、迭代记录、真实日期一律不带。可执行做法是找一个最规范的已完成项目做基线,用另存为模板而不是直接复制项目,然后逐条清理。判断标准很简单:模板应该是让新项目第一天就有可执行空壳,而不是塞满历史垃圾的仓库。

可量化验证一下,模板实例化后任务数应接近零只保留骨架任务,字段定义保留率百分百,历史数据残留零条。

2. 管理层看项目模板,最该预置哪些字段和视图?

我做过一段时间PMO,给管理层做汇报时发现他们根本不看任务列表,只看几个硬指标。问题是很多模板立项时没预留这些字段,等到要汇报了才手工去补Excel,补不齐也补不准。

管理层真正消费的只有三件事:里程碑达成情况、风险与阻塞项清单、资源与工时偏差。所以模板里必须预置四样东西。第一是里程碑字段,包含计划日期、实际日期、达成状态。第二是风险登记表,字段至少要有风险描述、影响程度、发生概率、责任人、应对措施、当前状态。

第三是工作量口径,预估工时与实际工时都要有,并且明确单位是人天还是人时,口径不统一后面所有分析都是废的。第四是一个管理层视图或看板,只显示跨项目的红黄绿灯,不要让他们在几百条任务里找重点。判断依据在于管理层不参与录入只消费结果,所以录入字段必须在模板前端就固化,不能靠事后整理。

红黄绿灯建议用里程碑延期天数和阻塞项数量两个硬指标判定,不要用主观打分,否则每周颜色都在变却没有信息量。

3. 模板发下去了,为什么团队还是各做各的,落地率上不去?

我们把模板发下去也开了培训会,三个月后回头看,三个项目组用出了三种样子,有人改了阶段名,有人干脆自己新建字段。我一直在琢磨,问题到底出在模板设计上还是推行方式上?

落地率低通常不是模板本身的问题,而是模板停留在文档形态。如果模板只是一份文档或演示文稿,落地率会非常低;必须把它做成项目管理工具里的可实例化模板,新建项目时一键生成,字段、工作流、权限、视图全部预置到位。

第二个卡点是权限映射,模板里的角色权限要和组织架构对应,否则复制出来要么人人可改、要么谁也改不了。第三是允许有限定制,给项目经理留出不超过两成的可改空间,比如阶段名称、迭代长度,但里程碑、风险、工时这三类核心字段锁死。

我观察过落地率高的团队,共性是把模板检查项做成了立项评审的必过项,不通过就不允许开工,用流程倒逼一致性而不是靠自觉。落地率可以用一个口径衡量:新项目首次立项时超出模板字段的比例,稳定控制在两成以内基本就算跑通了。

4. 模板需要版本管理吗,多久更新一次,怎么避免越改越臃肿?

最开始我们的模板很干净,后来越来越多人在项目复盘时提这个字段挺好加进模板吧,两年下来模板里有八十多个字段,新人打开就懵。我现在很纠结,模板到底该不该持续加东西?

要版本管理,而且要做定期减法。具体做法有四条。第一,模板按版本号命名并维护变更日志,记录谁改的、为什么改、影响哪些项目。第二,每季度复盘一次,统计每个字段的实际填写率,低于三成填写率的字段直接下线或降级为选填。第三,新增字段必须提交三要素,使用场景、谁负责填、谁负责看,说不清就不加。

第四,已启动的项目不强制跟随新版本,新项目默认使用最新版,避免中途改配置引发混乱。判断依据是模板的价值密度比完备性重要,一个既没人填也没人看的字段就是噪音,还会稀释管理层视图的信噪比。

我们实际把字段从八十个压缩到二十五个以内之后,项目经理的立项填报时间从一小时左右降到十五分钟以内,而且字段准确率反而上升了。

读者评论

朱
朱雨桐

关于"裁剪必须留痕"这条,我们试着落地过,实际效果一般。留痕本身不是难点,能被汇总分析才是。最后我们是导出结构再导入的方式绕过去的,笨但可控。我们试过一轮,前两次管理层还挺认真,第三次开始就变成PMO汇报会,没人提反对意见了。

严
严明远

项目经理第一次裁剪时会被要求填变更说明,结果基本都是"业务调整"四个字敷衍过去,留痕变成了形式。,"复制项目带历史数据这个坑我踩过,但我们的情况更别扭:那个项目管理平台的复制功能只给"全量复制"和"只复制结构"两个选项,中间地带没有。不知道有没有更省事的做法。后来改成只在模板发生变更时触发评审,并且必须拿一个真实在跑的项目做样例,参与度反而高一些。

袁
袁嘉宁

后来我们改成系统自动记录字段和流程节点的增删对比,不再要求写理由,反而能看出问题集中在哪几类模板上。想要里程碑保留、工时和风险记录清空,只能复制完手工删,比重新建还慢。,"管理层每季度花两小时做决策性评审,这个建议在书面上没问题,但落地要看人。固定节奏不一定适合所有组织。

文章包含AI辅助创作:复制项目最佳实践:管理层项目模板最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/296436

赞 (0)
飞飞飞飞
模板流程管理指南:项目经理如何做好项目模板,数据分析全流程
上一篇 35分钟前
项目成员怎么做?项目负责人协同管理:项目立项从0到1
下一篇 35分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
