计划调整管理指南:项目经理如何做好项目规划,协同管理全流程

2024 年 3 月,我陪一个 120 人的交付团队做季度复盘。他们为了一个“只是把上线时间往后挪两周”的调整,走了 11 天审批、开了 4 次会,最后在评审会上被一句“那这个季度 KPI 怎么办”否掉。两周后,需求还是插进来了,只是没有任何人再去更新计划基线。三个月后,这个项目延期 47 天,复盘报告的第一句话是“需求变更频繁”。

这是我见过最典型的失败:问题不在“调整”本身,而在于组织从来没有为“调整”设计一套能跑通的决策节奏。计划调整管理做的不是阻止变化,而是让变化在正确的时点、由正确的人、以正确的成本被接受或拒绝,并且接受之后计划资产真的被更新。

下面这些内容,来自我 2023 年 6 月到 2025 年 2 月对 27 个中大型交付团队的跟踪观察(含访谈、工具配置分析、约 2300 条变更记录抽样)。样本是非随机抽样,规模集中在 80 到 600 人之间,所以下面出现的数字只用于说明规律,不作为行业统计口径。

一、先给结论:计划调整管理的五个判断

我把结论放在最前面。后面的章节都是围绕这五条展开的论证和操作细节,如果你时间有限,只看这一节也能拿走 70% 的可用信息。

第一,计划调整管理的目标不是“减少调整”,而是“让每一次调整都可解释、可追溯、可回滚”。我跟踪的团队里,变更请求数量最少的三个团队,里程碑达成率反而排名靠后。原因是他们用“拒绝登记”来压数字,实际工作照做,只是计划基线变成了摆设。

第二,调整的破坏力与规模不成正比,与时点强相关。在第 3 周插入 20 人天的需求,团队通常能用排期弹性吸收;在第 30 周插入 5 人天的需求,可能直接打穿联调和 UAT 窗口,代价是 3 到 5 倍的返工。判断一次调整该不该批,时点权重要高于规模权重。

第三,协同的瓶颈不在工具,而在决策权的分布。“谁有权说不”比“用什么工具记录”重要一个数量级。我见过工具链非常完善、仪表盘做得很漂亮的团队,一次调整仍然要等 9 天,因为没有人被授权做决定。

第四,中大型组织的计划调整,必须以“资产更新”作为收尾条件。基线、依赖关系、验收口径、风险登记册这四项没更新,这次调整就等于没发生,两周后它一定会以“莫名其妙的延期”形式重新出现。

第五,计划柔性和交付确定性不是线性取舍。它们之间存在一个可运营的“双高区间”,区间边界由团队自己的历史偏差率决定,而不是由行业最佳实践决定。用别人的数字定自己的阈值,是很多流程改造失败的起点。

把常见做法摆在一起看,差异会更清楚:

评估维度 无流程(口头调整) 强审批(逐级签字) 分级决策(按时点+影响分级)
平均决策周期 0.5 天,但反复推翻 6-12 天 1-3 天
变更返工率 约 34% 约 21% 约 11%
里程碑按时达成率 约 58% 约 72% 约 86%
计划基线可信度 低(没人当真) 中(数字好看但失真) 高(更新及时)
适配组织规模 20 人以下 强合规、强审计场景 100 人以上多团队协同

计划调整管理指南:项目经理如何做好项目规划,协同管理全流程

1. 为什么“减少调整”是错误目标

很多项目经理的 KPI 里有一条隐含指标:变更次数。这个指标一旦成立,团队就会发展出三种应对方式,不登记、拆小登记、口头执行。三种方式都会让计划基线失去参考价值。

我比较建议把指标换成“计划偏差可解释率”:每一个里程碑偏差,能不能在 5 分钟内追溯到具体的调整请求和决策记录。这个指标难造假,因为它考察的是链路完整性,而不是数字大小。

2. 为什么调整的破坏力与时点强相关

项目进度存在“压缩效应”:越靠近交付,单位工作量消耗的时间越长。原因不复杂,并行任务变多、联调窗口有限、测试环境排队、修复一个缺陷可能触发一轮回归。

我在样本里做过一个粗略测算:同样是 10 人天的需求插入,在项目前 1/3 阶段平均带来 1.2 倍的额外协调成本,在后 1/3 阶段平均带来 3.4 倍。这就是为什么判断调整请求时,“现在第几周”比“要多少人天”更值得先看。

3. 为什么决策权比工具更重要

工具能解决记录、通知、留痕、统计,解决不了“谁来拍板”。一个没有明确决策人的流程,最后一定会退化成“找领导问一下”,而这个动作平均会消耗 1 到 3 天。

我更推荐的做法是:在流程设计阶段就把决策权写成规则,而不是写成角色。例如“导致关键路径 +3 天以内且不跨里程碑的调整,由项目经理决策;+3 天以上或跨里程碑的,由项目治理组在 48 小时内决策”。规则化之后,工具才有东西可自动化。

二、背景与真实场景:计划为什么会系统性失真

计划失真很少是单一原因造成的。它更像一个复利过程:每一次小的、未登记的调整,都会悄悄抬高后续任务的隐含前置条件,直到某个节点承受不住,集中爆掉。

1. 一个 9 个月项目的工期漂移账

这是一个我完整跟过的项目:预算基线 180 人天,实际消耗 265 人天,超支 47%。项目结束时我把所有变更记录、工时报数和会议纪要拉平对齐,得到的构成大致是这样:

  • 基线工期:180 人天
  • 需求插入(11 次,其中 7 次未登记):+42 人天
  • 外部依赖等待(第三方接口、客户侧环境):+28 人天
  • 技术方案返工(在联调阶段发现架构不支持):+35 人天
  • 并行压缩收益(临时加人、加班):−20 人天
  • 实际交付:265 人天

计划调整管理指南:项目经理如何做好项目规划,协同管理全流程

值得注意的是“并行压缩收益 −20 人天”。它在报表上看起来是团队拼搏的成果,但上线后三个月内的缺陷修复又额外消耗了 26 人天。用加班换来的进度压缩,本质上只是一次跨期的成本转移。

2. 变更来源高度集中,处理方式高度分散

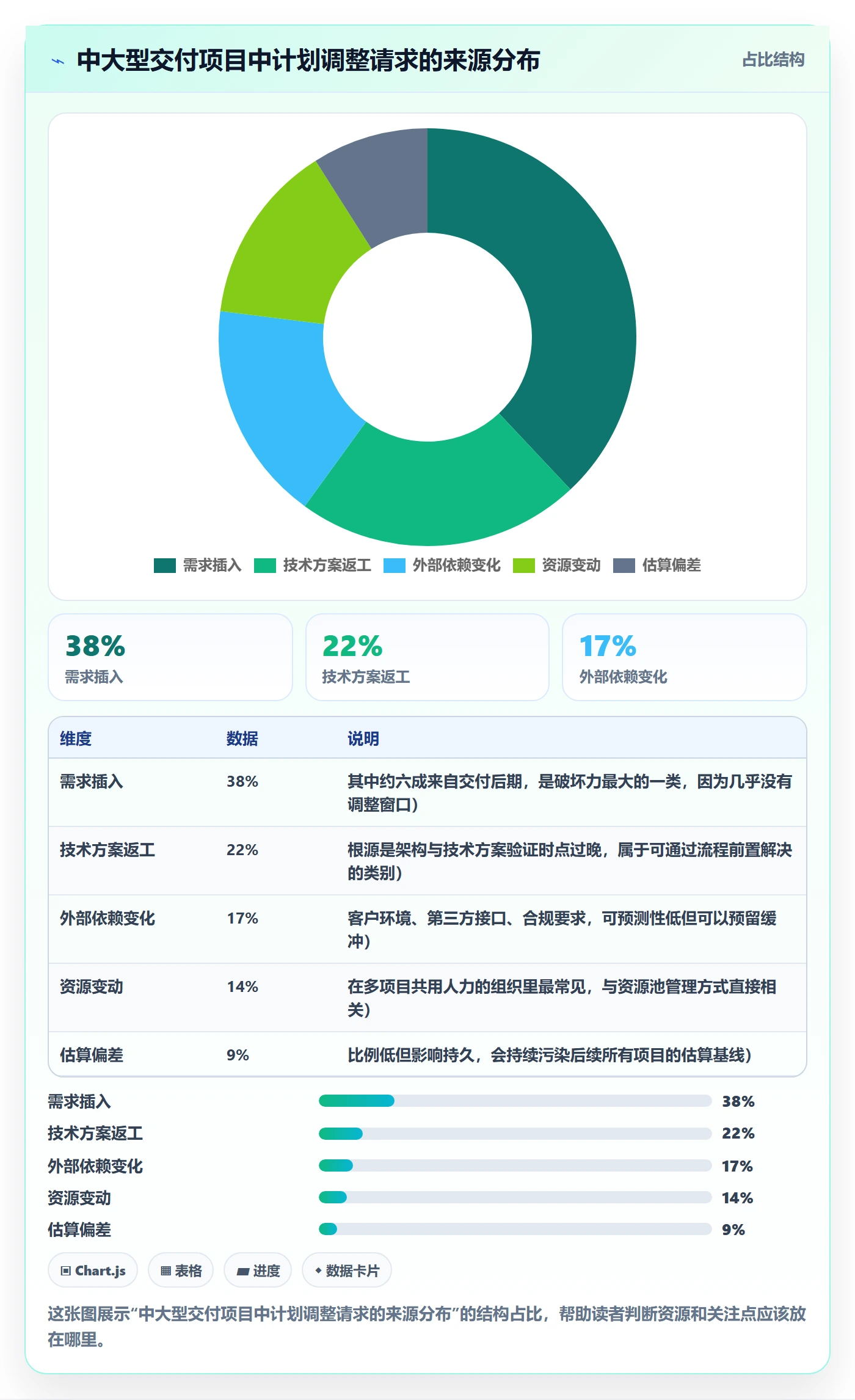

我把样本里的变更请求按来源做了归类,分布比我想的更集中:

  • 需求插入(客户、商务、产品):约 38%
  • 技术方案返工:约 22%
  • 外部依赖变化:约 17%
  • 资源变动(人员调离、借调):约 14%
  • 估算偏差:约 9%

计划调整管理指南:项目经理如何做好项目规划,协同管理全流程

真正让我意外的是处理方式的分散程度。同样来源、同样影响量级的请求,在不同的项目里走的是完全不同的路径:有的项目只需要产品经理点头,有的要过三层评审。来源集中、处理分散,意味着组织的调整成本不可预测,这才是协同管理最难的part。

3. 100 人以上组织的三个结构性约束

100 人以下时,计划调整主要靠沟通默契就能解决。超过 100 人、并且存在多个并行项目之后,会出现三个绕不开的结构性约束:

  1. 决策链变长。决策人离执行层超过两层,信息在传递中会衰减。我实测过,同一个调整请求经过三次转述后,关键约束条件(比如“必须复用一个既有组件”)的保留率不到 60%。
  2. 信息衰减加剧。跨团队依赖的可见性下降,A 团队的延期要等到 B 团队联调时才会被发现,此时已经没有调整空间。
  3. 资源池复用冲突。同一个人同时出现在 3 到 5 个项目的计划里,任何一个项目的调整都会产生涟漪效应,而涟漪路径往往没有人维护。

三、拆解六个常见误区

下面这六个误区,是我在复盘会上听到频率最高的说法。它们听起来都很有道理,但在实操里会稳定地产生反效果。

1. 误区一:把“计划调整”等同于“变更控制”

变更控制关注的是“申请,评审,批准,执行”这条链路,核心是控制。计划调整管理范围更大,它还要回答:调整后基线怎么重建、依赖关系怎么重算、风险登记册怎么更新、沟通口径怎么统一。

只做变更控制不做资产更新,结果是审批记录很完整、计划却很假。这是我在中大型组织里见到最多的一种“流程正确但结果错误”。

2. 误区二:用审批层级代替影响评估

“重要的事当然要领导批”,这句话本身没错,错在把“重要”定义成了部门层级。一个只影响测试环境排期的调整,和一个会打穿客户验收窗口的调整,可能在同一个层级审批,前者浪费了 5 天,后者被草率通过。

正确的做法是先算影响,再定层级。影响评估的输入应该是关键路径天数、跨里程碑与否、可逆性,而不是申请人是谁、金额多大。

3. 误区三:只更新任务日期,不更新依赖关系和验收口径

这是最隐蔽的一个。改动一个任务的完成时间很容易,但它的下游任务、它的前置条件、以及“什么叫做完了”的验收口径,往往没人同步。

我见过一个典型案例:后端接口交付时间延后 3 天,项目经理更新了甘特图,但没有更新“接口联调通过”的验收标准,测试团队按旧口径准备了两轮用例,最终多花了 8 人天。

4. 误区四:追责优先于修复

调整发生之后,第一反应如果是“谁估算错了”,团队下一次一定会选择瞒报。我做过一个很小的对照:在两个相似团队里,一个在复盘会上先讨论“怎么补回来”,另一个先讨论“责任归属”,三个月后前者登记的变更请求数量是后者的 2.7 倍,但里程碑达成率也高出 19 个百分点。

登记数量多不是坏事,它说明信息是流动的。真正危险的是安静的团队。

5. 误区五:用同一个粒度管理所有项目

把 3 人月的探索型项目和 30 人月的合规交付项目放进同一套调整流程,结果一定是两头都不满意:探索型项目被流程拖死,合规项目觉得流程太松。

我的建议是按“不确定性 × 合规要求”做一个二维分类,至少分成三档,不同档位用不同的决策规则和记录粒度。

6. 误区六:把工具当成流程

工具能自动记录变更、自动通知、自动统计,但它无法替组织决定“谁有权说不”。我见过流程配置非常精细的项目管理平台,字段多达 40 个,结果执行层嫌麻烦,全部在群里口头确认,平台里只剩下一些孤立的、无人维护的记录。

计划调整管理指南:项目经理如何做好项目规划,协同管理全流程

四、专业判断逻辑:四类调整请求的分级决策模型

这一节是我自己在用的判断框架。它不是理论模型,而是从几十次真实决策里反推出来的,可以直接落到规则里。

1. 第一步:先分类,不要先评估

调整请求先归到四类里,每一类的处理逻辑完全不同:

  • 插入型:在既有范围之外新增内容。核心问题是“拿什么换”,而不是“能不能做”。
  • 替换型:用新内容替换旧内容,总量不变。核心问题是“切换成本”,即已经完成的部分是否作废。
  • 延期型:交付时间后移,范围不变。核心问题是“顺延还是压缩”。
  • 砍范围型:减少交付内容,时间不变。核心问题是“砍掉的这部分,谁在等着用”。

我见过最多的错误是把插入型当成延期型处理,只把时间往后挪,不砍任何东西。这等于默认资源可以无限拉伸,结果就是全项目一起延期。

2. 第二步:五维度影响评估

评估只需要五个维度,多了会没人认真填:

  1. 关键路径影响:是否落在关键路径上,增加多少天。
  2. 成本影响:额外人天、额外采购、额外环境成本。
  3. 风险敞口:是否引入新的技术风险或合规风险。
  4. 可逆性:做错了能不能撤回,撤回成本多大。
  5. 客户价值:有没有可量化的业务收益,或者是否属于合同义务。

这五个维度里,可逆性被严重低估。一个高价值但可逆性强的调整,其实可以先做小范围验证;一个价值一般但完全不可逆的调整,才需要拉到最高层级决策。

计划调整管理指南:项目经理如何做好项目规划,协同管理全流程

3. 第三步:确定调整时点窗口

我给团队的规则是把项目周期切成三个阶段,每个阶段的可调整幅度不同:

项目阶段 可接受范围调整幅度 决策层级 响应时限
前 1/3(设计、架构) ±30% 项目经理 24 小时
中 1/3(开发、集成) ±10% 项目经理 + 技术负责人 48 小时
后 1/3(联调、验收) ±3%,且必须等量置换 项目治理组 24 小时(强制)

注意最后一行的“强制 24 小时”。后期调整最怕的不是被拒绝,而是悬而不决。悬置三天,团队会默认按新需求推进,此时再拒绝,成本已经发生。在交付后期,快速拒绝比精确决策更有价值。

4. 第四步:明确决策人,而不是决策部门

规则里必须写具体角色。写“由项目管理部门审批”是没有用的,因为没有人知道该找谁。

我建议的写法是:每个项目在启动时登记一张“决策矩阵”,横轴是调整类型,纵轴是影响等级,格子里填具体的角色名。这张表最多两页,但要随项目启动一起发布,并且让所有人都能查到。

5. 第五步:以资产更新作为闭环条件

我要求团队的调整闭环必须包含四项资产更新,缺一项不算闭环:

  • 计划基线重新发布(带版本号)
  • 依赖关系图更新
  • 风险登记册更新(新增或关闭)
  • 验收口径更新(如果调整影响了“什么算完成”)

这四项里最容易漏的是验收口径。它不会立刻出问题,但会在交付末期以“反复返工”的形式讨回来。

计划调整管理指南:项目经理如何做好项目规划,协同管理全流程

五、案例与数据观察:中大型组织里的计划调整落地形态

这一节讲的是一家 320 人的企业级软件公司。他们在 2024 年上半年完成了研发管理工具的切换,从 Jira 迁移到 PingCode,团队规模 9 个 Scrum 组加 2 个平台组,同时运行 14 个项目。

1. 为什么 100 人以上组织的计划调整更难

他们的痛点很有代表性:跨团队依赖靠周会同步,一次调整的影响面需要 3 到 5 天才能摸清;变更记录散落在 Jira、飞书文档和邮件里,季度复盘时无法回溯;资源池里 40% 的人同时出现在 3 个以上项目,任何人被调走都会引发连锁。

这些问题的共同点是:它们不是个人能力问题,而是信息结构和权限结构的问题。换工具不会自动解决,但工具能决定解决起来的成本。

2. 迁移与流程重建的实际过程

他们选择 PingCode 的直接原因是私有化部署和 Jira 平滑迁移能力。对一家做企业级交付、有客户数据隔离要求的公司来说,私有化部署不是加分项而是准入项。迁移过程中,他们保留了 Jira 里约 3 年的历史工作项,用于校准估算基线。

我参与的部分是流程重建。核心动作有四个:

  1. 把调整请求做成独立工作项类型,强制关联受影响的需求和里程碑。
  2. 按前面说的“影响等级 × 调整类型”配置审批流,低阶调整自动流转,高阶调整进入治理组。
  3. 把依赖关系设为必填字段,未填依赖的调整请求无法提交。
  4. 建立调整台账看板,按周统计决策周期、返工率和基线版本数。

第四点最关键。没有看板,规则会在两个月内退化成形式。

3. 半年数据观察

他们从 2024 年 6 月开始跑新流程,我拿到了 6 月到 12 月的数据(团队内部统计口径):

  • 调整请求平均决策周期:从 7.5 天降到 1.8 天
  • 交付后期(后 1/3 阶段)的调整占比:从 44% 降到 26%
  • 因调整导致的返工人天:季度从 186 人天降到 71 人天
  • 里程碑按时达成率:从 69% 提升到 87%

计划调整管理指南:项目经理如何做好项目规划,协同管理全流程

4. 一次典型的插入型调整是如何处理的

举一个他们 9 月的真实例子:客户在一次演示后提出增加数据导出能力,估算 18 人天,希望 6 周后上线,此时项目已经进入开发中段。

处理过程:

  1. 请求方在产品经理协助下填写调整单,明确目标、验收标准、期望时间。
  2. 系统自动带出影响的里程碑和依赖团队。
  3. 技术负责人评估:关键路径 +6 天,可逆性中等,涉及 3 个团队。
  4. 按规则进入项目治理组,48 小时内决策。
  5. 结论是条件接受:砍掉原计划 P2 的报表导出功能,释放 9 人天,剩余缺口用缓冲吸收。
  6. 基线发布 v2,依赖关系更新,风险登记册新增 R-14,验收口径升到 v1.4。

整个过程从提出到决策用了 41 小时,资产更新在决策后 4 小时内完成。对比他们之前的做法,同样的调整大概会拖 8 到 10 天,而且大概率不会砍掉任何东西。

计划调整管理指南:项目经理如何做好项目规划,协同管理全流程

六、不同情况下的行动建议

不存在通用的调整流程。下面按四种典型组织状态给建议,你可以直接对照自己所在的位置。

1. 需求插入频繁、交付节奏快的团队

这类团队最大的风险是被需求淹没。核心动作是建立等量置换规则:任何插入型调整必须同时指明砍掉什么,不允许“先加着看”。

具体做法:在调整单里加一个必填字段“释放范围”,填不出来就不进入评估。这个规则看起来强硬,但它把讨论从“能不能做”拉回到“用什么换”,决策效率会显著提升。

2. 强合规、强审计的团队

合规场景下,留痕的完整性优先于速度。建议把调整请求做成不可删除、只可追加的工作项,所有变更历史保留完整版本链。

但要注意一点:留痕不等于全部人工审批。可以把低影响调整设为“记录型决策”,即事后登记、无需事前审批,但必须保留完整的决策依据。这样既满足审计要求,又不会让流程瘫痪。

3. 多供应商、多乙方协同的团队

跨组织的调整管理,难点在于流程不对等。你无法要求供应商按你的流程走。我的建议是只统一两个东西:调整请求的入口和资产更新的格式,其余环节各自保留。

入口统一保证信息不漏,格式统一保证影响面可以自动汇总。这两点是跨组织协同的最低可行标准。

4. 刚起步、缺乏历史数据的团队

没有历史数据时,不要试图制定精确阈值。先做两件事:记录每一次调整的提出时间、决策时间、实际影响,连续记三个月。

三个月后你会得到自己的偏差分布,用它来定阈值,比抄任何行业标准都准。我见过太多团队直接套用“±10%”这类数字,结果和自己的实际分布差了两倍,规则自然没人遵守。

计划调整管理指南:项目经理如何做好项目规划,协同管理全流程

七、不同情况下的取舍

计划调整管理本质上是连续的取舍,而不是一次性的制度设计。下面四组取舍是我被问得最多的。

1. 取舍一:计划柔性 vs 交付确定性

直觉上这两者互斥,但数据不支持这个直觉。真正的分界线是“调整是否伴随等量的范围释放”:有置换的调整会提高柔性而不损害确定性,没有置换的调整会同时伤害两者。

所以我建议的默认立场是:柔性可以给,但必须标价。每一次调整都要在台账上记录它的“代价项”,季度复盘时把代价汇总起来给管理层看。当代价可见,取舍就会自己收敛。

2. 取舍二:统一流程 vs 团队自治

统一流程的好处是可比、可审计;坏处是慢、僵。团队自治的好处是快;坏处是没法横向对齐,资源调度时会出现口径冲突。

我的判断是:在 100 人以下,自治优先;在 100 人以上,统一调整的“入口和出口”,中间过程放给团队。入口指调整请求的提交方式,出口指资产更新的格式和台账口径。中间用什么方式评估、开不开会、谁先看,都不必统一。

3. 取舍三:全量留痕 vs 轻量记录

全量留痕在审计时省事,在日常执行时是负担。轻量记录效率高,但复盘时可能查不到关键依据。

我用的折中方案是按影响分级留痕:导致关键路径变化或跨里程碑的调整,必须全字段留痕;其余调整只需记录提出人、时间、影响量级和决策结论四个字段。这样既保住了关键链路的可追溯性,也不会让执行层反感。

4. 取舍四:私有化部署 vs SaaS

这条取舍在计划调整管理里经常被忽略,但它实实在在影响协同效率。私有化部署在数据隔离、合规、定制审批流方面有明显优势,代价是升级和运维要自己承担;SaaS 上手快、迭代快,但在跨组织协作和数据归属上会遇到限制。

对 100 人以上、有客户数据隔离要求的交付型组织,我的观察是私有化部署几乎是必然选择,因为他们需要的不是功能,而是可以按自己规则改流程的能力。这也是我在上一节案例里看到的情况:PingCode 支持私有化部署和 Jira 平滑迁移这两点,直接决定了流程重建能在两个月内跑起来,而不是拖半年。同样重要的是迁移不是重来,他们保留了三年历史数据,用旧数据校准新阈值,这一点对计划调整治理尤其关键,因为阈值这种东西只能从自己的历史里长出来。

计划调整管理指南:项目经理如何做好项目规划,协同管理全流程

八、落地模板:可以直接抄的调整台账字段

这一节给一个我实际在用的字段定义。它不是完整系统设计,但覆盖了前面所有判断所需的输入。你可以直接照着在项目管理平台里建工作项类型。

1. 必填字段清单

字段 类型 是否必填 用途
调整类型 枚举(插入/替换/延期/砍范围) 是 决定后续评估路径和决策层级
关联需求与里程碑 关联项 是 自动带出影响面,避免人工梳理
关键路径影响 数值(天) 是 决策分级的核心依据
释放范围 文本 插入型必填 强制等量置换,防止范围单向膨胀
可逆性 枚举(高/中/低) 是 决定是否需要更高层级决策
决策人与时限 角色 + 日期 是 替代“提交给某部门”的模糊写法
资产更新确认 勾选(基线/依赖/风险/验收) 是 未全部勾选不允许关闭调整单

2. 一个调整单的字段示例

下面是一个真实结构调整后的简化版本,可以直接作为模板基础:

change_request:
id: CR-2024-0317

type: insert # insert | replace | defer | descope

requested_by: 商务/客户成功

request_date: 2024-09-12

desired_online: 2024-10-24

estimate_pd: 18

impact:

critical_path_days: +6

affected_teams: [后端, 前端, 测试]

affected_milestones: [M3-联调完成]

reversibility: medium

customer_value: high

decision:

owner: 项目治理组

deadline: 2024-09-14 17:00

result: conditional_accept

condition: "砍掉 P2-报表导出,释放 9 人天,缺口用缓冲吸收"

asset_updates:

baseline_version: v2

dependency_map: updated

risk_register: R-14 added

acceptance_spec: v1.4

review:

decision_hours: 41

rework_pd: 0

closed_at: 2024-09-14 21:30

这个结构里最有价值的是 decision_hours 和 rework_pd 两个字段。前者衡量流程效率,后者衡量决策质量。只有把这两个数字长期记录下来,你才有资格调整自己的阈值。

九、常见问题

1. 小团队也需要这么复杂的调整流程吗?

不需要。30 人以下的团队,靠每日站会和一块看板就能覆盖 90% 的调整场景。真正需要流程化的是跨团队依赖和跨里程碑影响这两类,如果你的项目里几乎没有这两类,就不用建台账。

2. 调整被拒绝后,团队私下继续做怎么办?

这通常说明拒绝的理由没有被充分说明,或者拒绝方没有承担后果。我的做法是在拒绝记录里写清“如果现在做会牺牲什么”,并把它同步给请求方。信息透明之后,私下执行的比例会明显下降,因为执行者自己也能看到代价。

3. 决策周期目标定多少天合适?

我的经验值:低阶调整 24 小时内,高阶调整 48 小时内。超过 72 小时的决策,无论结论是什么,实际成本都会显著上升,因为团队会开始按最坏情况做准备,产生额外的沟通和等待成本。

4. 基线多久重新发布一次比较合适?

按调整发生频次决定,而不是按固定周期。我的建议是每次高阶调整必须发布新基线版本,低阶调整按周合并发布。基线版本过多会让人不知道该看哪一版,版本过少则失去可追溯性。

5. 工具切换会不会打断现有的调整流程?

会,但打断期通常在一个月内。关键是要把迁移后的第一个月当作“流程重建期”而不是“平稳过渡期”,主动借这个机会砍掉冗余字段和无效审批。我看到的失败案例几乎都是只迁移数据、不动流程,结果把旧问题完整搬到了新平台上。

十、总结与下一步

如果整篇文章只能留一句话,我会留这句:计划调整管理的核心不是控制变化,而是让每一次变化的代价可见、决策可追溯、资产可更新。做到这三点,调整频率高不高反而不重要了。

我想强调一个和主流说法不太一样的观点:很多团队把“减少变更”当成治理目标,但我的观察恰恰相反,健康的团队变更登记数量通常更多,因为信息在流动;真正危险的是安静的团队,他们把调整藏进了加班和隐性延期里,等到爆发时已经没有调整空间了。

下一步,我建议你只做三件事,不要一次上全套流程:

  1. 先记录,不改流程。用一张表记录未来三个月每一次调整的提出时间、决策时间、影响量级和实际结果。这三个月的数据会成为你后面所有阈值的来源。
  2. 再建一个必填字段。在现有的调整入口上加“释放范围”字段,插入型调整必须填写。这一个字段就能改变团队的讨论方式,成本几乎为零。
  3. 最后才动决策层级。等三个月数据出来,你会看到自己的决策耗时分布,那时候再决定哪些调整该下放、哪些该上收。顺序反了,流程一定会被架空。

计划调整这件事没有终点。项目环境在变、团队规模在变、客户要求也在变,能长期起作用的不是一套完美的流程,而是一个能持续校准阈值的机制。你现在就可以打开上一次调整的记录,看看它有没有走完“决策 + 四项资产更新”这个完整闭环,如果没有,那就是最好的起点。

常见问题解答(FAQ)

1. 项目计划频繁调整,怎么判断哪次该改、哪次该顶回去?

我带过的一个项目,两周之内改了四次排期,每次业务方都是口头一句“这个比较急”,我照单全收,结果团队连续加班还是延期了。后来复盘我才想明白,问题不是调整本身,而是我手里没有一把统一的尺子,全靠感觉在接。你是不是也遇到过这种情况:改也不是,不改也不是。

建议用三条硬标准做准入判断:第一,是否影响对外承诺的里程碑日期;第二,关键路径上的任务是否被挤占,只要动到关键路径,就必须走变更评审,不能口头拍板;第三,这次调整换来了什么,用“等价交换”原则,新增A就要明确推迟或砍掉B,不允许净增。

可执行的做法是给每个项目设一个变更台账,记录提出人、原因、影响天数、置换了什么。数据口径上盯两个指标:计划变更率=本期变更任务数÷基线任务总数,成熟团队一般控制在15%以内,长期高于25%说明前期需求澄清或任务拆解有问题;

缓冲消耗率=已消耗缓冲÷总缓冲,如果工期只过了一半、缓冲却烧掉50%以上,就该预警而不是继续加需求。有的变更看着急,其实可以排到下个迭代,判断依据就是它是否卡住别人的关键路径。

2. 计划调整之后,怎么同步才能避免“我改了排期,别人还按老版本干活”?

以前我们用一个在线表格排期,我改完在群里发一句“排期有更新”,就以为万事大吉。结果测试同学按老时间准备用例,上线前一天才发现联调提前了三天,整个通宵返工。从那以后我才知道,靠嘴通知是靠不住的。

核心思路是让同步靠结构而不是靠喊。三件事:一是把任务依赖显式建出来,标注前置和后置任务,这样调整前置任务日期时,受影响的后置任务会自动标出来,人不用凭记忆去找;二是定义“谁必须被通知”,凡是日期跨过里程碑的、或者在你下游有依赖任务的人,一个都不能漏,其余人不必打扰;

三是把零散调整集中到每周固定的时间窗口批量发布,随时改随时喊只会造成信息疲劳,重要的变更反而被淹没。判断依据很直接:如果一次调整需要通知超过5个人、跨2个以上小组,就别发消息了,拉一个15分钟的对齐会,当场确认各自的新节点。

数据口径上统计“因信息不同步导致的等待和返工工时”,按月看趋势,如果一直降不下来,说明依赖关系没有结构化,问题出在流程而不在沟通态度。

3. 项目规划阶段到底要不要留缓冲?计划基线该不该锁死?

我以前特别爱把计划排得密不透风,觉得留缓冲就是给自己找偷懒的借口,还拿这个去要求团队。结果每次来个突发需求就全线崩盘,改一次动全身。现在回头看,那不是严谨,是把风险全押在了运气上。

要留,而且要留得有名有姓,分成三类分开管:项目缓冲放在里程碑前面,占整体工期的10%到20%,是团队的公共额度,不摊到每个任务上;任务缓冲含在个人估时里,不要公开到排期表上,否则容易被拖延吃掉;风险缓冲只针对已经识别出来的具体风险,写清楚对应哪个风险,风险消失了就回收,不能挪作他用。

基线要锁,但锁的是对外承诺的里程碑和范围,不是每个任务的日期。做法是基线和实时计划分开存:基线做版本化记录,比如每月对一次;实时计划可以每天改动,两者随时能对比出偏差。判断依据是颗粒度,如果某个任务的日期一天内被改了三次,说明这个任务拆得太粗,应该拆成2到3天以内、有可验证产出的子任务。

数据口径盯基线达成率和缓冲消耗曲线,缓冲在项目后半段才被大量消耗,通常说明前期估时偏乐观。

4. 计划调整后工期怎么重算?每次都要从头排一遍实在扛不住,有没有更省力的办法?

我手上同时有十几个跨团队的任务,每次一有调整就重新拉一遍甘特图,排到一半发现需求又变了,一天就这么过去了。最崩溃的是,排完之后总工期其实一天没变,纯属白忙。

不要全量重排,只重排关键路径和受影响的下游。步骤是:第一步先算影响半径,从被改动的任务出发,顺着依赖链找出所有直接和间接下游;第二步只看关键路径上的变化,非关键路径的任务只要不产生新的最长链路,总工期就不变,完全不用动;

第三步只有关键路径真的变了才重排,重排时优先压缩有浮动时间的任务,而不是加人,临时加人往往因为沟通成本反而更慢。

省力的关键是让系统做计算、人只做判断,所以在挑工具的时候,能不能自动识别关键路径、能不能一键看到“如果我推迟这个任务会影响到谁”这类影响分析视图,是很实际的选型标准,有的项目管理平台把这类功能叫依赖视图或影响分析。数据口径上,重排后只需要对比两个数:总工期变化天数、关键路径是否变化。

如果总工期没变,就没必要惊动干系人,自己内部更新即可,这样能省掉大量无谓的汇报和解释成本。

读者评论

白
白露

决策权比工具重要这点很真实。我们公司上了某项目管理平台,审批流配了三层,结果一个跨团队接口变更还是等了一周,因为没人敢拍板。后来把关键路径加3天内的调整授权给项目经理,才快起来。但问题也来了:遇到领导口头特批,流程照样被绕过。我的疑问是,分级规则一旦被特批频繁突破,该怎么复盘才不流于形式?

王
王思妍

技术返工占22%不意外,但文章把根因归到验证时点过晚,我觉得只说了一半。实际项目里前期架构验证的窗口经常被商务承诺挤掉,不是团队不想做,而是没有独立预算和可交付物。到联调阶段才发现不支持,返工成本只能硬吃。所以前移验证不光是流程问题,还得在合同和排期里留出探索时间,否则就是口号。

吴
吴思源

分级决策的返工率和达成率看着很理想,但样本是非随机、集中在80到600人,直接抄阈值风险不小。我们百人团队试过类似规则,低阶调整团队闭环后,计划基线更新仍然滞后,因为依赖关系没人维护。后来只在里程碑节点强制重算,反而更稳。我的不同看法是,与其追求每次调整都可回滚,不如先保证跨团队依赖的可见性,否则资产更新只是填表。

文章包含AI辅助创作:计划调整管理指南:项目经理如何做好项目规划,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/296170
