三年前的季度复盘会上,我被业务负责人问了一句让我后背发凉的话:“这个季度我们的需求变更率是多少?”我当时打开那个自认为做得不错的项目看板,上面有燃尽图、任务完成率、Bug 趋势曲线,唯独没有变更率。我让项目助理去翻项目群聊记录和变更邮件,两个人花了两天半,最后得出一个连我自己都不敢采信的 23%。更尴尬的是,下个季度我们用同样的方法又算了一遍,结果是 31%。两次统计口径不一样,中间变化的是人、是聊天记录的完整性,而不是真实的变更强度。
这件事之后我才真正意识到:项目负责人做不好项目模板,后面所有的数据分析都是沙滩上盖楼。模板不是一份给人看的文档,而是一套被系统执行的“字段协议”;数据分析也不是月底把报表拼出来,而是从模板设计那一刻就已经开始的连续动作。这篇文章我会把这几年在几十人到上千人规模组织里踩过的坑、改过的模板、重建过的指标体系完整拆开,讲清楚一条从模板设计到数据决策的闭环链路。
一、核心结论:模板是数据资产的地基,分析只是地基上的建筑
先把结论摆出来,避免后面绕圈子。我给几十个项目负责人做过模板评审,绝大多数问题都可以归结为五条判断。第一条:项目模板的本质是字段协议,不是文档格式。很多人理解的模板是“周报模板”“立项模板”“验收模板”,本质上是排版好看的 Word 文件;而真正决定你能不能做数据分析的,是模板背后定义了多少个工作项类型、多少字段、每个字段由谁在什么时候填。
第二条:数据分析的天花板,在模板设计阶段就已经被锁死了。你没有采集的字段,事后无论用多高级的 BI 工具都补不回来。我见过团队花大价钱买了数据看板,最后发现能算的指标不超过五个,因为模板里只有五个可用字段。
第三条:模板的目标不是“全面”,而是“可填完”。字段数量和填写完整率之间存在明显的倒挂关系,这一点后面我会用具体数据说明。一个 47 个必填字段的模板,填写率通常只有三成;一个 12 个必填字段的模板,填写率可以稳定在九成以上。
第四条:数据采集点必须卡在流程闸口上,不能靠人自觉。靠“请大家及时更新状态”换来的数据,质量一定随项目压力波动;卡在评审、变更、验收这些强制节点上的数据,才具备跨项目可比性。
第五条:模板要版本化,模板版本号是数据口径的锚点。半年后你想解释“为什么 Q1 的人均产出和 Q3 差这么多”,如果没有模板版本记录,你连字段定义变没变都说不清楚。
这五条判断,实际上描述了一条完整的数据链路:模板定义字段 → 流程强制采集 → 字段清洗成指标 → 指标进入决策 → 决策反过来修订模板。这条链路任何一个环节断裂,最终都会表现为“看板很漂亮,但没人用它做决定”。

二、真实场景:我经历过的三次“模板塌方”
理论说再多,不如看三次真实的失败。这三次事故分别发生在不同的组织阶段,问题根源却高度一致,把模板当成行政产物,而不是数据基础设施。
1. 第一次塌方:一个模板套所有项目
当时公司大约 140 人,同时跑三类项目:定制化交付、产品研发、市场活动。我们只有一套项目模板,字段包括“需求编号”“开发负责人”“上线时间”,看起来很通用。问题在季度经营会上暴露出来:当我们把三类项目的“延期率”放进同一张图时,市场活动的延期率是 4%,交付项目是 38%,管理层得出的结论是“研发效率远低于市场团队”。
真实原因完全不同。市场活动的“上线时间”指的是推文发布时间,交付项目的“上线时间”指的是客户现场验收通过,两者对延期的容忍度、判定标准、外部依赖程度都不在一个量级。模板没有区分项目类型,指标就失去了可比性,而错误的可比性比没有指标更危险。
2. 第二次塌方:字段贪婪症
第一次整改后,我们走了另一个极端:为了“数据完整”,把模板扩到 47 个必填字段,覆盖成本、风险、人力、合规、客户满意度等所有维度。上线第一个月,字段平均填写完整率是 41%;第二个月下降到 33%;第三个月项目经理开始在描述字段里写“见附件”,因为附件不用做校验。
最讽刺的是,我们新增的 30 多个字段里,真正被复盘会引用过的只有 4 个。剩下的精确记录,本质上是一种“数据囤积”,收集成本每天在支付,使用价值却从未兑现。
3. 第三次塌方:没有版本管理的模板
第三次问题最隐蔽。我们在一年内调整了五次模板,删掉了“预估人天”,把“故事点”改成了“复杂度等级”,又新增了“前置依赖部门”。这些调整本身都是对的,但我们没有记录哪次调整发生在什么时候。到了年度总结,有人把上半年和下半年的人均产出放在一起比较,得出的“效率提升 26%”完全是伪结论,因为衡量单位已经从故事点变成了复杂度等级,两个数根本不能相减。
模板版本管理的价值不在于流程规范,而在于它让每一个历史数据都带着自己的“口径上下文”。没有版本号的模板改动,等于在数据仓库里悄悄换掉了度量衡。

三、常见误区:为什么你的模板填了但用不起来
这三类塌方背后,是六种反复出现的思维误区。我把它们逐个拆开,并给出对应的判断标准,方便你在做模板评审时直接对照。
1. 误区一:模板越全越好
持这种观点的人把模板当成“信息登记表”,认为收集得越多,以后越不会后悔。但项目管理有一个基本约束:填报成本是由被填人支付的,而数据收益是由管理者享受的。这两者不对称时,被填人一定会用最低成本应付,比如填默认值、填“无”、填“见群聊”。
判断标准很简单:任何一个必填字段,如果你无法说出它在未来三个月内被哪个具体会议、哪个具体决策引用,就应该降级为选填或直接删除。
2. 误区二:先定指标,后补字段
很多团队的顺序是:管理层先提出要看的指标(比如交付准点率、资源利用率),然后交给工具管理员去系统里找数据。找不到,就临时开发一个 Excel 手工统计流程。这种模式的问题在于,指标是结果,字段是原因,从结果倒推原因往往已经错过了采集窗口。
需求变更率就是一个典型例子。变更发生的那一刻如果没有人记录“变更原因”和“影响面”,事后无论谁来统计,都只能统计到变更次数,永远算不出变更的破坏力。
3. 误区三:把看板当分析
看板回答的是“现在怎么样”,分析回答的是“为什么会这样、接下来该怎么做”。我在多个组织里观察到同一个现象:看板的日活跃访问量很高,但月度经营会上使用的结论,仍然大量来自人工整理的 PPT。
原因不是看板做得不好看,而是看板上的指标没有和分析问题对齐。项目管理平台的仪表盘如果只是把任务数、完成率、Bug 数堆在一起,它承担的其实是一块电子公告板的功能。
4. 误区四:把“任务完成率”当进度指标
这是我见过最普遍也最危险的一个误区。任务完成率 100% 的项目,依然可能严重延期,因为剩下的 20% 任务包含了全部关键路径上的高风险工作,而完成的 80% 都是低风险琐事。完成率衡量的是工作量,不是风险位置。
如果要看进度健康度,至少需要三个互补指标:关键路径任务完成率、里程碑准点率、剩余工作量与剩余时间的比值。这三个指标的字段需求,必须在模板设计阶段就埋进去。
5. 误区五:模板由 PMO 单点制定
PMO 单方面制定的模板,往往在字段命名、业务含义、填写时机上和一线理解不一致。我见过模板里写“交付状态”,一线理解为“客户是否签收”,PMO 理解为“内部测试是否完成”,同一个字段两种口径,数据从源头就是脏的。
正确的做法是:PMO 定义字段的目的和统计口径,一线定义字段的填写时机和取值选项,双方共同评审后才能发布。
6. 误区六:模板上线即终点
模板不是一次性的制度文件。凡是半年以上没修订过的模板,几乎可以肯定已经和业务脱节。但修订也不能随意,必须配套一个“变更影响面评估”:这次改字段,会影响哪些历史指标的可比性,需要在哪里留口径说明。

四、专业判断逻辑:模板与数据如何真正耦合
误区讲完,接下来是我认为最有价值的部分,一套可以直接落地执行的设计逻辑。这套逻辑我在不下二十个组织里调整过,核心是把模板拆成四层,再让每一层承担明确的数据职责。
1. 四层模板结构:元数据层、流程层、执行层、度量层
元数据层回答“这个项目是什么”:项目类型、客户/业务线、预算区间、优先级、起止时间。这一层决定了你未来能按什么维度切分数据,是所有分析的分组变量。
流程层回答“这个项目按什么节奏走”:阶段划分、里程碑定义、评审闸口、交付物清单。这一层决定了数据在什么时间点被采集,是时间序列分析的骨架。
执行层回答“谁在做什么、做到什么程度”:任务、负责人、工时、依赖关系、阻塞原因。这一层是数据量最大、最容易失控的一层,也是最需要克制的一层。
度量层回答“我们用什么指标判断好坏”:指标名称、计算公式、数据来源字段、统计周期、责任人。这一层必须显式写出来,而不是存在某个人脑子里。
我强烈建议把这四层写在同一份模板说明书里,而不是散落在制度文档、系统配置和口头约定中。因为指标口径的丢失,几乎总是发生在“它只存在于某个人记忆里”的时候。

2. 字段三问:谁填、何时填、填错有什么后果
每个候选字段在进入必填清单前,我都会问三个问题。第一问:谁填?如果答案是“大家一起填”,这个字段基本会被遗漏,必须指定唯一责任人角色。
第二问:什么时候填?如果答案是“随时更新”,那它大概率会被拖到最后一次性补齐,数据的时间维度就废了。正确做法是绑定到一个流程事件上,比如“变更评审通过时填”。
第三问:填错了会导致什么后果?如果答案是“没什么后果”,那这个字段就不该是必填。必填字段必须有下游消费者,要么进入某个指标,要么触发某个审批,要么影响某个排期决策。
3. 指标可溯源:每个指标必须能追到具体字段
我要求所有指标定义必须包含来源字段。做不到这一点的指标,我们称之为“伪指标”,它只能存在于口头汇报里。下面是一段模板字段定义的示意代码,我们把字段和它服务的指标直接绑定在配置里,这样任何字段的删除都会自动暴露受影响的指标。
# 模板字段定义(示意,用于说明字段与指标的绑定关系)
work_item_type: 交付项目
version: v2.3
fields:
key: change_request_count
label: 变更请求数
type: number
required: true
fill_role: 项目经理
fill_gate: 变更评审通过时
metric_ref: [需求变更率, 变更影响面指数]
key: baseline_requirement_count
label: 基线需求数
type: number
required: true
fill_role: 需求负责人
fill_gate: 需求基线冻结时
metric_ref: [需求变更率]
key: milestone_ontime_flag
label: 里程碑是否准点
type: boolean
required: true
fill_role: 项目经理
fill_gate: 里程碑评审结束时
metric_ref: [里程碑准点率, 交付准点率]
4. 采集卡闸口:让流程产生数据,而不是让人补数据
这是整篇文章里我最想强调的一条。可靠的数据不是“要求”来的,是“流程卡”出来的。我们在配置交付流程时,把关键字段设置为“未填写无法进入下一阶段”。这一步看起来只是配置技巧,实际效果差异巨大。
在某交付团队,我们把“变更原因”设为变更单关闭的必填项后,变更原因填写率从 44% 提升到 97%,而且因为填写发生在变更讨论的当下,内容质量远高于事后补录。
5. 模板版本与口径台账
每次模板调整,我都会同步更新一份口径台账,记录:版本号、生效日期、变更字段、受影响指标、历史数据是否需要重算。这份台账不需要多复杂,一张表就够,但它是跨年度数据分析能否成立的唯一保障。
下面是一段指标口径定义的示意配置,我们把它和模板版本一起管理。
{
"metric": "需求变更率",
"formula": "本期变更请求数 / 本期基线需求数",
"source_fields": ["change_request_count", "baseline_requirement_count"],
"stat_window": "按自然月",
"exclude": ["需求澄清", "文案与排版调整"],
"dimension": ["项目类型", "客户", "业务线"],
"owner": "PMO",
"template_version": "v2.3",
"effective_from": "2023-07-01"
}
6. 不同规模组织的维度权重差异
四层结构不是平均用力的。组织规模不同,模板设计的重点维度也不同。小团队更依赖元数据层的轻量分组,中大型组织才需要把流程层和度量层做厚,否则跨部门的数据无法对齐。

五、案例与数据观察:一个 300 人研发组织的模板重建
下面这个案例来自我参与的一次真实改造,组织规模约 300 人,研发与交付混合,之前长期使用某海外项目管理工具。因为合规要求需要私有化部署,最终选择了 PingCode 作为承载平台。整个过程持续了大约四个月,我把关键动作和前后数据都记录下来了。
1. 迁移前的真实困境
迁移前的状态是:23 个工作项类型,187 个自定义字段,其中 61 个必填。字段平均填写完整率约 62%,但分布极不均匀,状态类字段接近 100%,成本和风险类字段不足 40%。
月度经营数据的产出依赖三条人工链路:项目助理汇总周报、财务同事单独统计工时、PMO 手工合并 Excel。三条链路加起来每月大约耗费 6 人天,而且因为口径不统一,同一个“交付准点率”在不同报告里能出现三个不同数值。
2. 为什么最终落在 PingCode 上
选型时我们考察了多个平台,最终选择 PingCode,主要有三个原因。第一是私有化部署能力,这对我们的数据合规要求是硬门槛;第二是支持从 Jira 平滑迁移,工作项类型、字段、状态流、历史数据都能映射过来,迁移过程中业务中断窗口被压缩到两个工作日以内;第三是它面向中大型组织的多项目、多层级管理场景,正好匹配我们 300 人、十几个并行项目群的复杂度。
需要说明的是,工具本身不解决模板问题。我们真正做的工作,是在迁移过程中借机把模板彻底重构了一遍,迁字段很容易,迁字段背后的口径才是难点。
3. 模板重构的四个具体动作
动作一:工作项类型从 23 个压缩到 7 个。把“技术任务”“联调任务”“联调子任务”这类操作性细分合并,只保留在数据分析上真正需要区分的类型。类型数量减少后,跨项目的横向对比第一次成为可能。
动作二:必填字段从 61 个压缩到 19 个,并逐一绑定责任角色和填写闸口。每个保留的必填字段都写清楚谁填、什么时候填、进入哪个指标。被删除的 42 个字段里,有 19 个在迁移前的完整年度里从未被任何报告引用过。
动作三:把变更、风险、阻塞三类字段设置为流程闸口型必填。变更单不填影响面无法关闭,阻塞任务不填阻塞原因无法流转到下一状态。这一步让数据采集从“自觉”变成“强制”。
动作四:建立模板版本台账,并明确所有指标的统计口径。迁移完成后第一版标记为 v1.0,此后每次改动都有记录,包括改动原因和受影响指标。

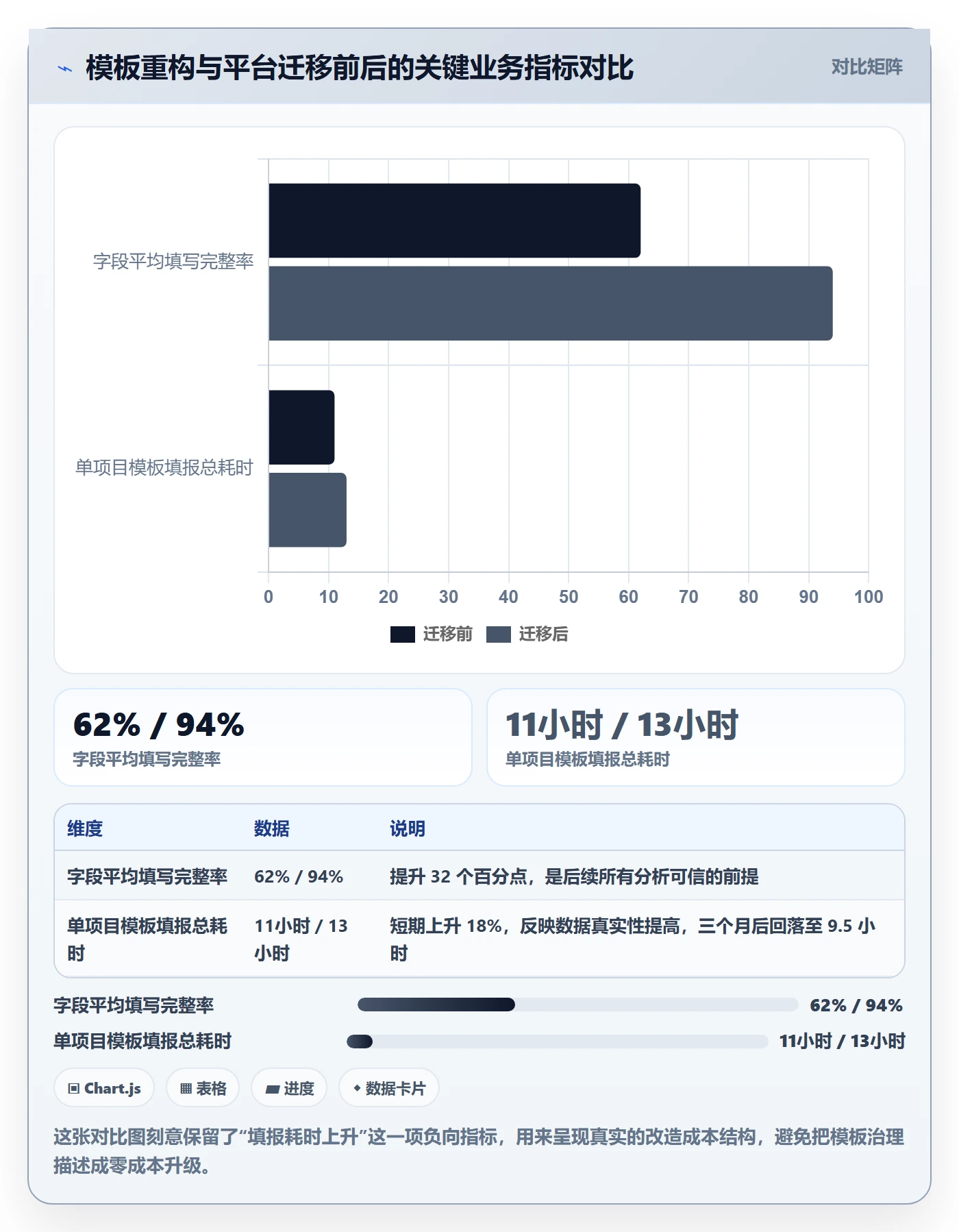

4. 迁移前后的数据对比
上线六个月后,我们做了一次系统性对比。这里我需要坦白,不是所有指标都变好了,有一项甚至短期变差,这在后面会单独讲。
| 观察指标 | 迁移前(某海外工具) | 迁移后 6 个月(PingCode) | 变化与说明 |
|---|---|---|---|
| 工作项类型数量 | 23 个 | 7 个 | 跨项目横向对比从不可行变为可行 |
| 必填字段数量 | 61 个 | 19 个 | 字段总量压缩 69%,但关键字段完整率提升 |
| 字段平均填写完整率 | 62% | 94% | 核心原因是闸口强制 + 字段总量下降 |
| 月度数据统计人工耗时 | 约 6 人天/月 | 约 0.8 人天/月 | 三条人工链路合并为一条自动链路 |
| “交付准点率”口径数量 | 3 种并存 | 1 种 | 口径统一后经营会争论减少 |
| 需求变更率可统计性 | 需人工翻记录,约 2.5 人天 | 实时可查 | 变更原因字段绑定了变更单关闭闸口 |
| 单项目模板填报总耗时 | 约 11 小时 | 约 13 小时 | 短期上升,见下方说明 |
填报总耗时上升这一项,是最值得说的。字段数量减少之后,填报耗时反而增加了约 18%。原因有两个:一是闸口型字段要求在会议当下填写,不能攒到周末统一补,心理成本更高;二是因为字段必须填真值,过去那种填默认值、填“无”的应付方式被堵住了。三个月后这个数字回落到约 9.5 小时,因为团队形成了新的填写习惯,同时我们把 4 个使用率极低的字段再次降级为选填。
这个细节说明一件事:数据质量提升在短期内一定表现为“麻烦增加”,如果改造后所有人都不觉得变麻烦,大概率是改造没有真正落地。


5. 踩过的坑与修正
坑一:把历史数据全量迁过来,但没有标注口径差异。迁移后前两个月,我们拿新指标和旧报表直接对比,得出的“效率下降”其实是口径变化造成的。后来我们在所有跨期对比图表上强制标注模板版本,问题才解决。
坑二:闸口设置过严,导致流程卡死。最初我们把 7 个字段都设置为“不填不能流转”,结果有一次客户现场紧急变更,项目经理在外地无法登录,流程卡了 6 小时。修正做法是区分“硬闸口”和“软闸口”:影响对外交付的字段设硬闸口,内部管理字段设提醒但不阻断。
坑三:指标一次性铺开太多。第一版看板放了 28 个指标,结果没人看。后来压缩到 6 个核心指标 + 若干下钻明细,使用率明显提升。指标的价值不在于覆盖全面,而在于被反复使用。
六、不同情况下的行动建议
模板与数据体系的建设节奏,高度依赖组织规模和项目类型。下面按四种规模给出可以直接执行的建议,你可以对照自己的情况取用。
1. 30 人以下团队:先跑通,别治理
这个阶段最大的风险是“过度设计”。建议只做三件事:定义 3 到 5 个项目类型、保留不超过 12 个必填字段、每周用一次 15 分钟的项目对齐会核对数据。
不要急着建指标库和口径台账,因为业务模式本身还在快速变化,过早固化反而会成为负担。小团队的数据分析目标只有一个:让负责人知道哪个项目要出问题。
2. 30 至 100 人组织:建立元数据规范
这个阶段的转折点是开始出现跨团队协作。建议把元数据层做扎实:项目类型、业务线、客户、优先级这四个分组变量必须统一取值,不能各团队自定义。
同时可以引入模板版本管理,但不需要复杂的变更评审,一个共享文档记录变更日期和内容即可。这个阶段最容易犯的错是让每个团队自己建模板,等到想合并数据时才发现字段名都不一样。
3. 100 至 500 人组织:口径治理是主战场
这个规模下,数据可比性的价值超过数据丰富度。建议做四件事:把工作项类型压缩到 10 个以内;建立指标口径台账并指定唯一责任人;关键字段绑定流程闸口;每季度做一次模板回顾。
这也是最适合引入成熟项目管理平台承接模板与看板的阶段。像 PingCode 这类面向中大型企业的平台,在私有化部署、多项目层级管理和从 Jira 平滑迁移这几方面能显著降低改造的落地摩擦,但前提是你已经想清楚要什么字段和什么口径,否则只是把混乱从旧工具搬到新工具。
4. 500 人以上组织:自动化采集与分层看板
这个规模下,靠人工填报维持数据质量已经不现实。建议把重点放在两件事上:一是尽可能让数据从研发、测试、发布等系统的行为中自动产生,减少人工填报字段;二是设计分层看板,高层看 5 个以内的结果指标,中层看过程指标,执行层看明细。
需要注意的是,规模越大,模板变更的影响面越广。一次字段改动可能影响几十个报表和历史对比,因此变更评审必须成为固定流程。

七、不同情况下的取舍
模板和数据体系没有最优解,只有取舍。我把最常见的四组取舍摆出来,帮助你在具体场景下做判断。
1. 颗粒度 vs 填报负担
颗粒度越细,分析的维度越丰富,但填报负担也越重。我的判断原则是:影响资源分配的字段必须细,影响过程记录的字段可以粗。比如工时如果用于成本核算和人员调度,就必须细到人和天;如果只是用于统计项目整体投入,按周汇总也够用。
2. 实时看板 vs 数据准确性
实时看板给人掌控感,但实时数据往往在项目进行中处于不断变动状态,噪声很大。我的经验是:过程指标可以实时,结果指标必须等到结算窗口。比如“当前阻塞任务数”可以实时看,“交付准点率”最好等里程碑评审结束后再定稿,否则每周都在变,没人会信。
3. 标准化 vs 灵活性
标准化让数据可比,灵活性让团队舒服。这两者的平衡点在于:分组变量必须标准化,执行细节可以灵活。项目类型、客户、阶段名称这些用于切分数据的维度不能自定义;而任务拆解方式、内部命名习惯可以各自决定。
4. 自建 vs 采购平台
自建的最大优势是完全贴合业务,最大劣势是维护成本高且难以持续。我见过一个团队用自研系统跑了三年,最后因为核心开发离职,系统无人维护,数据全量导出后迁到商用平台。
我的建议是:把自建投入到业务特有的流程逻辑上,把通用能力交给成熟平台。字段管理、权限体系、看板渲染、迁移工具这些通用能力,采购平台的成熟度通常远高于自研。
5. 迁移成本 vs 长期收益
迁移工具是有成本的:数据映射、流程重配、团队再培训,通常需要一到两个月。但这次迁移同时是一次模板重构的窗口期,平时动不了的字段,在迁移时最容易被清理。如果你正在考虑更换项目管理平台,最好把模板治理和迁移合并成一次行动,否则你会花两次力气。
需要提醒的是,迁移本身不是目的。对使用某海外工具且面临合规要求的组织来说,选择支持私有化部署、能从 Jira 平滑迁移的国产平台是一条现实路径,但迁移之后如果没有伴随着字段精简、口径统一和闸口采集,你只是换了一个更贵的文件夹。

八、总结与下一步
回到开头那个“需求变更率算不出来”的尴尬场景。今天如果让我重新回答那个问题,我不会先去翻记录,而是会先问三个问题:我们的模板里有没有变更原因字段?这个字段绑定在哪个流程闸口上?它的口径在哪个版本里定义过?
这篇文章最想传达的独特判断是:项目管理的数据分析能力,不是由分析工具决定的,而是由模板设计阶段的信息架构决定的。模板设计的本质是提前定义什么是重要信息,而数据分析只是把这些提前定义好的信息重新排列组合。你在模板阶段省下的每一个字段,都会在未来某个决策时刻以“无法回答”的形式还回来;你在模板阶段多填的每一个无用字段,则会以填报成本的形式每天被支付一次。
如果要把这套逻辑压缩成一个可执行的动作清单,我会给出下面这七步,按顺序做,不要跳步:
- 盘点当前所有在建项目,按数据分析目标归成不超过 5 类,作为分组变量。
- 把现有模板字段全部导出,统计每个字段在过去一年被报告引用的次数,引用为零的先标记。
- 对每个保留字段回答三问:谁填、何时填、填错有什么后果,答不出的降级为选填。
- 为核心指标写出计算公式、来源字段、统计周期、责任人,形成口径台账。
- 把其中 3 到 5 个最关键字段设置为流程闸口必填,区分硬闸口和软闸口。
- 给模板打上版本号,记录生效日期和受影响指标,此后每次改动都留痕。
- 三个月后重做一次字段引用统计,把仍然零引用的字段清理掉,形成闭环。
最后给一个务实的提醒:不要试图一次性设计出完美的模板。我见过的所有好模板,都经历过至少三轮删减。第一轮删掉“以后可能有用”的字段,第二轮删掉“填了没人看”的字段,第三轮删掉“自动化能生成却还在人工填”的字段。真正成熟的模板不是字段最多的那个,而是每一个字段都能说出自己在哪个决策场景里被用到的那个。
下一步你可以只做一件小事:把当前模板里的所有字段列成一张表,标出每个字段最近一次被使用的时间和场景。这张表填完,你会立刻知道该删什么、该留什么、该给哪个字段加上流程闸口。
常见问题解答(FAQ)
1. 项目模板到底该包含哪些模块和字段,任务拆到多细才合适?
我第一次负责跨部门项目时,把模板做得特别全,结果团队填了两周就放弃了;后来换到另一个项目又做得太简,复盘时发现关键数据全缺失。我该怎么判断模板的边界,既好用又能支撑后面的数据分析?
我的经验是先用最小可用模板跑一个迭代,再按数据消费场景加字段。核心模块固定为:项目目标与成功标准、范围与不包含项、里程碑、任务清单、责任人与协作人、依赖关系、风险与问题、变更记录、验收标准、工时或故事点、开始与截止日期、实际完成日期、状态、优先级、附件链接。
字段控制在12到18个,必填只保留6到8个。任务颗粒度按“一个人在一个迭代内能独立完成并验收”来切,通常0.5到3人日;超过5人日继续拆,低于0.5人日合并。判断依据不是模板多漂亮,而是两周后你能否只用模板数据回答三个问题:进度是否可控、风险是否暴露、资源是否过载。若不能,就加字段;
若团队填写时间超过每周30分钟,就删字段或改为自动采集。
2. 项目模板推广时团队总说太麻烦、不按时填写,项目负责人该怎么保证数据质量?
我在公司推模板时,最常听到的话就是“先把项目做完再说”,结果到了复盘会,任务状态和实际进度对不上,风险也全是事后补的。我不想靠行政命令硬压,但又需要数据可信,这种情况有什么可执行的机制?
先区分“必须实时填”和“可以批量补”的数据。任务状态、阻塞问题、里程碑变更必须当天更新;工时、故事点、成本可以每周固定时间批量补。落地时做三件事:第一,把模板嵌入周会和迭代会,会议只看模板字段,不额外要报表;
第二,设数据质量红线,比如任务状态超过3天未更新、风险关闭无处理记录、里程碑延期无原因说明,就自动提醒负责人;第三,每月抽样10%的任务,对比任务记录与交付物、代码提交、验收邮件或会议纪要,偏差超过20%就复盘流程而不是骂人。
判断模板是否值得推,看两个指标:数据完整率是否达到90%以上,数据更新延迟是否控制在1个工作日内。达不到时,优先减少必填项、增加下拉选项和自动带入字段,而不是继续加考核。
3. 项目管理数据分析全流程到底分几步,从数据采集到决策闭环怎么做?
我做过一些项目复盘,但总觉得是拍脑袋:数据拉了一堆,图表也做了,最后结论还是“下次注意”。我想知道项目负责人应该按什么顺序做数据分析,才能从模板里的原始数据一路推到行动项,而不是停在报表层面?
可以按六步走:定义问题、确定口径、采集清洗、分析对比、形成决策、跟踪闭环。第一步先写清楚要回答什么,比如“为什么本迭代延期”或“哪类需求变更最伤进度”。
第二步统一口径,例如进度偏差等于实际完成日期减计划完成日期除以计划工期,缺陷逃逸率等于上线后缺陷数除以总缺陷数,需求变更率等于变更需求数除以基线需求数。第三步从模板和协作记录采集,缺失值超过30%的字段不要硬分析,先修采集流程。第四步做对比,至少看趋势、基线、同类项目三层,不要只看单点。
第五步输出不超过3条行动项,每条要有负责人、截止时间、验证指标。第六步在下个迭代检查行动项是否让指标改善。判断分析有效的标准不是图表数量,而是决策是否改变了资源、范围、节奏或流程中的至少一项。
4. 怎么判断项目模板和数据分析真的有效,而不是给团队增加报表负担?多久迭代一次模板?
我们上线模板和仪表盘后,管理层觉得终于有数据了,但一线觉得又多了填表工作,项目负责人夹在中间很难受。我想知道有没有办法量化模板和数据分析的收益,以及应该按什么节奏调整,避免越做越重?
我会用三个收益指标和三个成本指标来验证。收益看:项目延期率是否下降,缺陷逃逸率是否下降,复盘行动项按期关闭率是否上升。成本看:人均每周填写时间、数据返工次数、因字段不清导致的沟通次数。如果连续两个迭代收益没有改善,或者人均每周填写时间超过30分钟且没有减少沟通,就说明模板太重或分析没有落到决策。
迭代节奏建议:模板每季度大调一次,每个迭代允许小改;数据分析口径每半年评审一次,重大组织变化时立即评审。调整时先删掉无人消费的字段和图表,再把高频决策需要的字段设为必填。判断依据很简单:如果模板和数据分析不能帮项目负责人提前一周发现风险,或者不能减少一次重复对齐会议,它就不值得保留。
文章包含AI辅助创作:标准项目管理指南:项目负责人如何做好项目模板,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/295113
读者评论
必填字段从47砍到12,我们走过一半,填写率确实上去了,但历史数据也没法比了,因为一开始没做版本号,季度对比直接作废。回过头看,减字段和版本管理得一起干,只做一件都难受。另外想问一点:如果字段是卡在评审闸口采集的,但评审本身常事后补签,这套逻辑还成立吗?
变更率那个例子太熟悉了,我们最后是靠每周例会当场确认才勉强统一口径。不过看板和决策脱节,我的观察不太一样,未必是指标没对齐,而是管理者习惯了PPT那种有结论有故事的表达,看板只给现状,回答不了'所以呢'。工具再完善,这个落差还得靠人补。
四层结构和字段三问的思路很清晰,但落到几十人的团队,模板半年修订一次、还要做变更影响面评估,维护成本不一定扛得住,往往最后变成模板照抄、评审走过场。我更好奇的是,文中漏斗里从18个必填收敛到11个稳定填写,这个过程是自然淘汰还是靠人盯出来的?
