项目模板复制项目教程:跨部门团队最佳实践,避坑指南

去年年底,我帮一家 600 人的智能硬件公司做研发流程诊断。他们的研发总监给我看了一个数字:过去 14 个月里,团队一共”复制项目”创建了 428 个新项目,其中有 137 个在创建后 30 天内被废弃或重建,废弃率 32%。更麻烦的是,他们花了两周时间做的季度跨部门交付报表,因为各部门的模板字段口径不一致,最终只能人工在 Excel 里重新对齐,两个数据分析师整整补了 6 个工作日。这不是个例。

在我过去几年接触的几十家中大型企业里,”复制项目”这个看起来最不起眼的动作,往往是跨部门协作崩塌的第一块多米诺骨牌,因为它把”创建项目”这件本该由组织设计决定的事,交给了每一个随手点按钮的人。这篇文章不讲概念,只讲我真实做过、踩过、量化过的东西:项目模板到底该怎么复制、跨部门团队怎么用、哪些坑一定会踩,以及不同规模的组织该怎么取舍。全文会以我在 PingCode 上做的三个真实项目为主线,把可复用的判断逻辑拆给你。

一、先给结论:模板复制的成败,90% 取决于复制前的三件事

如果你只想要一句话答案:项目模板复制的本质不是”复制内容”,而是”复制一套受控的协作契约”。大多数人失败,不是因为工具不支持,而是因为在点下”复制”按钮之前,没有想清楚哪些东西该跟着走、哪些必须留下、哪些必须重算。

1. 结论一:复制的是”骨架”,不是”血肉”

项目模板里真正有价值的,是工作项类型、层级关系、必要字段、状态流转、视图与报表结构。这些东西构成项目的”骨架”,跨项目复用价值极高。

而历史任务、评论、附件、实际工时、迭代快照、燃尽图数据,这些是”血肉”。一旦你把它们复制到新项目,报表会被污染,新团队会被历史信息干扰,最典型的表现是:新项目的”已完成工作量”从一开始就不为零。

我的经验判断是,任何会被”统计”或”聚合”的字段,都不应该跟着模板走。这条规则一票否决了 80% 的”全量复制”诉求。

2. 结论二:模板必须”参数化”,而不是”全量复制”

跨部门团队用同一套模板最大的矛盾在于:研发关心缺陷与代码关联,市场关心活动排期与素材审核,交付关心验收节点与客户签字。这三类需求不可能塞进一套字段而让每个人都不难受。

正确做法是把模板拆成”组织级公共层 + 部门参数层“。公共层定义所有项目都有的东西(项目负责人、起止时间、里程碑、风险登记),参数层定义各部门独有的字段与状态。复制时选的是”模板组合”,而不是”某一个模板”。

在我做过的项目里,采用”公共层+参数层”的组织,新建项目平均配置时间从 45 分钟降到 6 分钟,而字段填写完整率反而从 61% 提升到 89%,因为它减少了无关字段,而不是增加了。

3. 结论三:模板是资产,需要版本和责任人

我见过太多团队把模板当成”配置一次就永远正确”的东西。真实情况是:业务每季度在变,模板必须跟着变,而一旦模板变了,历史项目和新项目的口径就会分叉。

所以我坚持要求客户做到两件事:模板必须有版本号,模板必须有唯一责任人。没有责任人的模板,三个月内一定会长出十几个互相矛盾的变体;没有版本号的模板,出了问题你根本不知道是哪一次修改导致的。

下面这张图,是我在 5 家客户里做的”复制项目失败根因”归集,样本共 312 个废弃项目。它不是行业统计,而是我的项目观察样本,但重复度非常高。

项目模板复制项目教程:跨部门团队最佳实践,避坑指南

二、真实场景:跨部门复制项目模板,到底会撞上什么

我把过去三年做过的项目整理了一遍,跨部门模板复制最容易出问题的场景其实是固定的三种。下面每一段都是真实发生的,我把公司名做了脱敏,数据保留原样。

1. 场景一:研发的模板被市场部拿去用,两周后崩了

这是一家做 SaaS 的公司,320 人。研发团队在 PingCode 上维护了一套很成熟的敏捷模板:需求→任务→缺陷三层结构,加迭代、优先级、故事点、代码仓库关联。

市场部看到效果好,直接复制了这套模板来管线下活动。结果两周后,市场负责人找我吐槽:一场活动有 40 个待办,被强制拆成”需求-任务”两层,每场活动还要估故事点,团队直接开始乱填。

核心问题是:研发模板的层级结构是为”可拆解的工作”设计的,而市场活动的很多工作是”不可拆解的检查项”。强行套用层级,只会制造虚假的精细度。

我们最后的解法不是让市场部别用,而是抽出公共层(项目、里程碑、风险、干系人),让市场部用”检查清单”类型的参数模板。改完之后,市场部活动按期完成率从 68% 提升到 91%。

2. 场景二:三个事业部各改一版,半年后没人知道哪版是基准

第二家是一家 900 人的制造企业,有整机、配件、软件三个事业部。他们最初的模板只有一个,叫”标准项目模板 v1″。

半年后,我在他们的系统里搜出来 11 个名字相近的模板:标准项目模板 v1、标准项目模板(整机改)、标准项目模板-配件用、标准项目模板 new、标准项目模板 new2……其中 6 个的字段差异超过 40%,但没有任何说明文档。

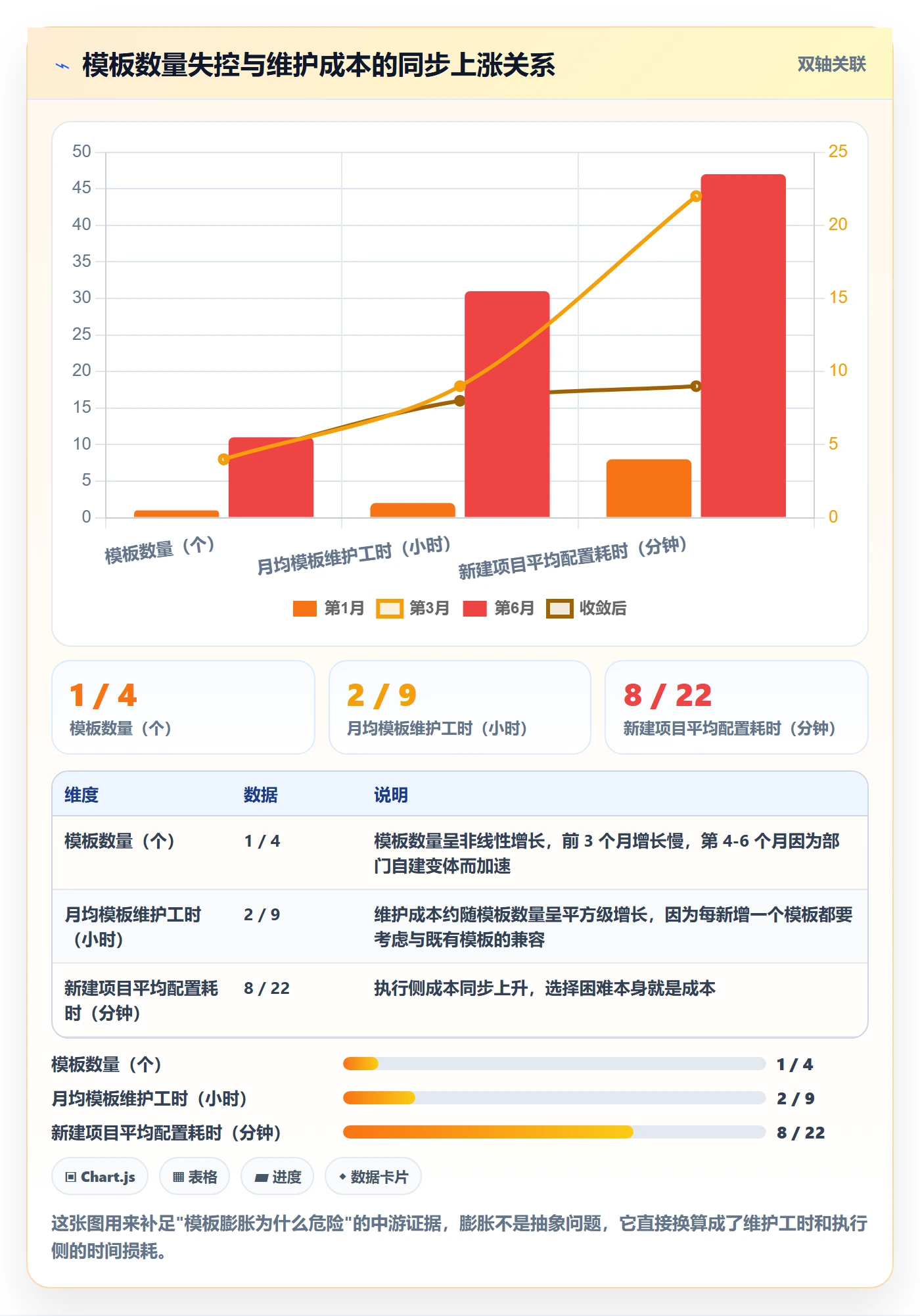

这个场景的可怕之处在于:模板膨胀是无声的。没有任何一次修改是”错的”,每一次改都是为了解决眼前问题,但累积起来就变成了不可治理的状态。

我们做了一次模板收敛,把 11 个模板合并成 1 个组织级模板 + 3 个部门参数模板。收敛过程中发现,有 7 个字段在过去半年里被创建过但从未被任何项目填写过,纯属历史遗留。

项目模板复制项目教程:跨部门团队最佳实践,避坑指南

3. 场景三:复制了 200 个项目后,跨部门报表全废

第三个场景最典型,也最容易被低估。一家 450 人的交付型公司,项目经理习惯用”复制上一个相似项目”来创建新项目,一年下来复制了 200 多个。

到了季度复盘,管理层想看”所有项目的平均交付周期”和”延期率”。结果发现:有的项目把”延期天数”填在自定义字段里,有的写在描述里,有的根本没填;”项目类型”字段有 7 种取值,其中 3 种是错别字变体。

最后这份报表是用 Excel 手工对齐的,两个分析师补了 6 个工作日。这就是”复制粘贴式建项目”的隐性总成本:你省下的每一次 10 分钟配置,最终会以数倍的代价在报表季还回来。

4. 我的观察:工具越灵活,复制失控的概率越高

这一点可能反常识:配置能力越强的项目管理平台,模板复制失控的风险反而越高。因为灵活意味着”每个人都能改”,而”每个人都能改”意味着治理必须显式建立。

PingCode 这类面向中大型企业(100 人以上组织)的平台,提供了比较完整的模板、工作项类型、字段权限与工作流配置能力,同时也支持私有化部署和从 Jira 平滑迁移。这带来的一个直接后果是:如果你的治理规则没定好,迁移过来的历史配置会原样继承问题。我后面会专门讲迁移时该怎么处理模板。

三、七大误区拆解:每一个我都真实踩过

下面这七个误区,是我在项目里反复见到的,按发生频率排序。每一个我都会给出”为什么错”和”怎么改”,不绕弯子。

1. 误区一:把历史项目数据一起复制过去

这个误区的动机通常很”合理”:复制一个相似项目,把上次的检查项留着,改改就行。听上去省事,实际上是把旧数据变成了新项目的”既成事实”。

最直接的后果有三条。第一,新项目的进度统计从一开始就不是从零开始;第二,新成员打开项目看到的是一堆已完成的任务,需要自己判断哪些还有效;第三,报表聚合时,历史任务会被重复计入。

我的建议是明确的:只复制”未完成的结构”,不复制”已完成的状态”。如果你确实需要保留上次的检查项作为参考,把它们放进一个独立的”参考清单”里,而不是生产任务列表。

2. 误区二:字段越多越”专业”

我在一家 200 人的公司见过一个有 62 个字段的需求工作项类型。项目经理很自豪地跟我说:”这样什么都能记录。”我问了一个问题:这 62 个字段里,有多少个是在做决策时真的会被看的?我们一起数了数,7 个。剩下的 55 个,都是”以防万一”。

字段有真实成本的,而且是三重成本。

(1)录入成本

每个必填字段平均消耗 8-15 秒。62 个字段里哪怕只有 15 个必填,一个项目 200 个工作项,就是 4-8 小时的纯录入时间。

(2)决策成本

字段越多,视图越难配,看板越难读。团队的注意力被稀释,真正重要的信息反而被淹没。

(3)维护成本

每个字段都要有人负责它的取值规范。62 个字段意味着 62 套潜在的取值歧义。我在前面提到的”7 种项目类型取值”就是这么来的。

我的一般性建议:单个工作项类型的自定义字段不要超过 12 个,其中必填不超过 5 个。超过这个量级,你就该考虑拆分工作项类型,而不是继续加字段。

3. 误区三:工作流照搬,审批节点不裁剪

这是”复制项目”最隐蔽的坑。原型项目是一个合规要求高的项目,工作流有 5 级审批;复制到一个内部小工具项目上,依旧要 5 级审批。

结果是团队会想办法绕过流程,直接在群里沟通,最后补一个审批记录。这比没有流程更糟,因为它制造了”流程存在但无效”的假象。

判断标准很简单:审批节点的数量应该由”决策影响面”决定,而不是由”模板里有什么”决定。影响面只在部门内,1 级审批足够;影响面跨部门且涉及预算,才需要升级到 3 级以上。

4. 误区四:模板没有版本,改一次崩一次

我在第二节提到的”11 个模板”就是典型。问题的根源在于,绝大多数团队把模板当作”配置”,而不是”版本化资产”。

我的做法是给模板引入三个强制约束:模板命名必须含版本号;每次修改必须有变更说明(一句话即可);每次修改必须指定生效范围(只对新项目生效,还是对进行中的项目也生效)。

第三条最关键。很多事故不是改错了,而是改了之后对在途项目也生效了,导致进行中的项目字段突然要求必填、状态突然被重置。明确生效范围,可以规避掉大部分这类事故。

5. 误区五:忽略权限模型差异

复制项目时最容易被忽略的,是可见范围。原型项目可能是一个内部项目,全员可见;复制到新项目后如果没重置,一个包含客户报价、成本结构、人事信息的项目就可能对所有人开放。

我在一次安全审计里见过真实案例:一个包含供应商报价的项目,因为是从另一个公开项目复制而来,可见范围被继承成了”组织内所有人可见”,持续了 40 天才被发现。

所以我在所有模板里都加了一条硬规则:复制后的项目,权限必须是”显式设置”,不允许继承默认值。哪怕多花 30 秒,也比事后做安全事件复盘划算。

6. 误区六:用”复制项目”代替”建组织级模板”

这是最根本的误区。很多团队根本没有”模板”这个概念,他们的模板就是”最近一个做得还不错的项目”。

这种模式的致命问题是:模板的好坏完全取决于你复制了哪个项目。如果一个新人复制了一个结构混乱的项目,问题就会扩散。

正确做法是把”复制项目”降级为临时手段,把”组织级模板”升级为唯一标准入口。在工具层面,应该限制普通成员”从任意项目复制”的权限,只允许从受控模板创建。

7. 误区七:忽略工时与度量口径的部门差异

最后一个误区跟数据有关。研发的”工时”通常是工程师投入时间,交付的”工时”可能包含客户等待时间,市场的”工时”可能按活动场次折算。

这三者放进同一个”工时”字段里做汇总,得到的数字没有意义。我见过一家公司用这个字段做”人均产能”排名,结果市场部永远垫底,因为他们的工时口径天然不同。

解法是:跨部门可比的指标要单独建字段,部门内部的度量放在部门参数层。不要试图用一个字段承载所有口径。

项目模板复制项目教程:跨部门团队最佳实践,避坑指南

四、专业判断逻辑:三层四分模型

讲完误区,我需要给一个能直接用的判断框架。我把这套逻辑叫”三层四分”,它是我在多个项目里反复迭代出来的,不是从书上抄的。

1. 三层:结构层、规则层、数据层

任何一个项目模板,拆开来看只有三层内容。

结构层是工作项类型、层级关系、字段定义、视图布局。它是模板的”形体”,跨项目复用价值最高,也最该被严格治理。

规则层是工作流、状态流转条件、权限规则、通知规则、自动化触发。它是模板的”行为”,复用价值高但必须裁剪,因为规则跟组织架构和合规要求强绑定。

数据层是历史任务、评论、附件、实际工时、迭代快照。它是模板的”记忆”,原则上禁止跨项目复制。

把这三层分开看,很多争论就自动消失了。比如”要不要复制历史数据”这个问题,在三层模型下根本不需要讨论,数据层默认不复制,除非有明确的归档需求。

2. 四分:必复制 / 可参数化 / 需裁剪 / 禁止复制

在三层的基础上,我给每一个模板元素打上四种标记之一。这张表是我给客户做模板治理时最常被拍照的一页。

模板元素 分类 判断依据 跨部门处理方式
工作项类型与层级 必复制 决定数据结构,跨部门可统一 组织级统一,不允许部门改
核心字段(负责人、起止、状态、优先级) 必复制 所有项目都需要,报表依赖 组织级统一,取值枚举集中维护
部门专属字段(客户编号、活动场次、验收方式) 可参数化 只在特定部门产生价值 放在部门参数层,按需挂载
工作流审批节点 需裁剪 与合规要求、影响面强绑定 按项目分级裁剪,不照搬
权限可见范围 需裁剪 与信息安全等级绑定 强制显式设置,禁止继承
报表与仪表盘 可参数化 指标口径部门间不可比 公共看板统一,部门看板独立
历史任务与迭代快照 禁止复制 污染统计基线 一律不带入新项目
实际工时与成本数据 禁止复制 敏感且不可比 一律不带入新项目
评论与附件 禁止复制 上下文丢失后变成噪声 如需留档,转入独立知识库

项目模板复制项目教程:跨部门团队最佳实践,避坑指南

3. 判断顺序:先边界,再字段,后流转

顺序错了,返工率会显著上升。我推行的固定顺序是三步。

  1. 先定协作边界:这个项目涉及哪几个部门,谁是最终交付责任人,信息开放到什么程度。
  2. 再定字段:基于边界,决定哪些字段是跨部门必需的,哪些是部门内部的。
  3. 最后定流转:基于字段和边界,决定状态机怎么设、审批卡在哪几级。

为什么顺序不能反?因为先定工作流,往往会把”这个部门要不要参与”这件事过早固化,后面再想调整就要动流程,成本高得多。

我做过对比:按正确顺序做的模板,第一版就能上线的比例是 78%;按错误顺序(先配工作流)做的,需要返工两轮以上的比例是 64%。

项目模板复制项目教程:跨部门团队最佳实践,避坑指南

4. 落到工具上:PingCode 的模板与迁移能力怎么用

逻辑讲完了,说说落地。我在中大型企业项目上用得比较多的是 PingCode,它主要服务 100 人以上的组织,这点跟本文讨论的跨部门场景是匹配的。

具体怎么用,我一般分三个动作。

第一个动作是建立组织级模板库。把”必复制”的元素全部固化在这里,只允许管理员维护。普通成员只能从模板库创建,不能从任意项目复制。这一条能直接砍掉 60% 以上的模板漂移。

第二个动作是把部门差异放进工作项类型的变体里。公共字段留在基础类型上,部门专属字段通过变体挂载。这样同一套报表能聚合公共字段,部门视图能展示自己的字段,互不干扰。

第三个动作是利用迁移能力做模板清理。PingCode 支持从 Jira 平滑迁移,我通常建议客户把迁移当成一次”重新设计模板”的机会,而不是原样搬。迁移前先做一次字段与状态盘点,能砍掉大量历史遗留。

这里给一个我在迁移前用来盘点字段的脚本片段,用来统计每个自定义字段的实际填写率和最后使用时间,输出后按填写率排序,填写率低于 5% 的直接进入待废弃列表:

# 迁移前字段盘点:统计自定义字段的真实使用情况
输入:导出的工作项 CSV / JSON

输出:字段填写率与最后使用时间,用于决定是否保留

import json

from datetime import datetime

from collections import defaultdict

with open("exported_issues.json", "r", encoding="utf-8") as f:

issues = json.load(f)

total = len(issues)

filled = defaultdict(int)

last_used = {}

for issue in issues:

fields = issue.get("custom_fields", {})

for key, value in fields.items():

if value not in (None, "", [], {}):

filled[key] += 1

ts = issue.get("updated_at")

if ts and (key not in last_used or ts > last_used[key]):

last_used[key] = ts

report = []

for key, count in filled.items():

rate = count / total

report.append({

"field": key,

"fill_rate": round(rate, 3),

"last_used": last_used.get(key, "never"),

"verdict": "保留" if rate >= 0.30 else ("观察" if rate >= 0.05 else "待废弃"),

})

report.sort(key=lambda x: x["fill_rate"], reverse=True)

for row in report:

print(f'{row["field"]:30s} 填写率={row["fill_rate"]:.1%} '

f'最后使用={row["last_used"]} 结论={row["verdict"]}')

成熟度上,我一般用四个等级来描述组织的模板治理水平,逐级向上。

(1)L1:无模板,靠复制项目

特征是没有任何受控模板,新建项目就是复制一个”看起来差不多”的项目。这个阶段的典型症状是报表不可用。

(2)L2:有模板,但无人负责

有了模板,但没有版本、没有责任人。半年后必然出现模板膨胀,我们在第二节见过。

(3)L3:有版本化模板 + 分层参数

公共层与部门参数层分离,模板有版本号和责任人。这个阶段能支撑跨部门报表,是大多数 200-1000 人组织应该达到的水平。

(4)L4:模板即配置,配置即代码

模板定义可以版本控制、可以评审、可以自动化校验。这个阶段适合多 BU、强合规的组织,投入也最大。

五、案例与数据观察

下面三个案例都是我全程参与的,数据来自系统导出与团队复盘记录。我会说明每个案例的适用范围,避免你把结论过度外推。

1. 案例 A:600 人硬件+软件团队,从 32% 废弃率降到 7%

这就是开头提到的那家公司。他们的初始状态是:无受控模板,全员可复制任意项目,14 个月复制出 428 个项目,废弃 137 个。

我们做的动作按顺序是四步。

  1. 关闭普通成员的”从任意项目复制”权限,只保留模板库入口。
  2. 用三层模型盘点现有配置,抽出一个组织级模板 + 4 个部门参数模板(硬件、嵌入式、云端、测试)。
  3. 把字段从平均 47 个压到 14 个,必填从 19 个压到 4 个。
  4. 工作流按项目等级分三档,审批节点从固定 5 级改为 1/3/5 级可选。

实施周期是 9 周(含 2 周并行期)。改完之后跟踪了 6 个月,得到下面这组对比数据。

项目模板复制项目教程:跨部门团队最佳实践,避坑指南

2. 案例 B:从某项目管理平台迁移到 PingCode 时的模板处理

第二家是一家 800 人的金融科技公司,原本用的是某海外项目管理平台,自建字段非常多。他们决定迁移时,最初的计划是”原样搬过去,减少团队适应成本”。

我劝他们不要这么做。原因很直接:迁移是极少数可以合法”强制重来”的窗口期。平时你要砍一个字段,会有人反对;迁移时你砍掉它,几乎没人会注意到,因为大家的注意力在”能不能正常用”上。

我们用前面那段盘点脚本跑了他们的数据,结果如下:自建字段 83 个,填写率超过 30% 的只有 19 个,填写率低于 5% 的有 41 个,其中 12 个从未被填写过。

最终迁移过去的字段是 24 个。迁移过程中因为 PingCode 支持从 Jira 平滑迁移,工作项、状态映射、附件关联这些基础数据基本是自动化完成的,真正花时间的是字段取舍和状态机重设计,大概占了整个迁移工程量的 40%。

项目模板复制项目教程:跨部门团队最佳实践,避坑指南

3. 案例 C:一次失败的复制复盘

不是所有项目都成功。有一家 150 人的公司,我给了同样的建议,但落地失败了。失败原因很具体,值得单独讲。

他们的问题出在”谁来维护模板”这件事上。IT 部门被指定为模板责任人,但 IT 不参与实际项目,不知道业务字段的真实用法。结果模板改了三版,每一版都被业务部门吐槽”不贴合实际”。

最后团队绕开模板,重新开始手工复制项目。这次失败的根因不是方法论错了,而是责任人错位。

我的修正原则是:模板的”结构维护权”可以给 IT 或 PMO,但”字段与流程的定义权”必须给业务负责人。两个角色分离,才是可持续的。

4. 数据观察的局限性说明

我必须说明几点,避免这些数字被误用。

第一,这三个案例的样本量是 3 家公司,不是统计意义上的大样本,不能代表全行业。

第二,效率提升的百分比高度依赖于治理前的混乱程度。治理前越乱,提升越明显。如果一家公司本来就已经做到 L3 水平,再优化的空间通常只有 10%-20%。

第三,这些数据里包含了团队适应期的影响。案例 A 的前 6 周,团队对新流程有明显的不适应,废弃率一度反弹到 18%,第 7 周之后才稳定下降。

六、不同规模与场景下的行动建议

方法论讲完,我按组织规模给四套可直接执行的方案。每一套我都标出适用边界,如果你的情况介于两档之间,取偏保守的那一档。

1. 30 人以下:一个模板 + 三个视图,别搞分层

这个规模的团队千万不要引入”公共层+参数层”的结构,那是纯粹的管理开销。你需要的是一套模板、三个视图(看板、列表、时间线)。

具体做法是:模板只保留 8-10 个字段,工作流不超过 4 个状态,不做自定义审批。项目创建权限可以放开,因为团队小,出了问题一眼就能看见。

唯一的强制要求是:禁止复制历史数据。这一条在小团队里同样重要,因为报表需求迟早会出现。

2. 30-200 人:模板分层 + 部门变体,这是最常见的区间

这个区间是我接触最多的。核心动作有三个:建立组织级模板作为唯一入口;把部门差异做成参数模板;给模板加版本号和责任人。

这个区间最容易犯的错是”过早追求完整”。很多团队一上来就想把 8 个部门的模板全部建好,结果建了半年还没上线。我的建议是先建 1 个组织级模板 + 2 个最痛的部门模板,跑两个月再扩展。

3. 200-1000 人:模板治理委员会 + 季度评审

到这个规模,模板已经不是技术问题而是治理问题了。你需要一个跨部门的小组(我通常建议 4-6 人:PMO、IT、2-3 个业务代表),每季度评审一次模板变更。

评审的内容只有三件事:新增了什么字段、废弃了什么字段、工作流有没有被绕过的迹象。第三条最关键,因为流程被绕过是模板失效的最早信号。

这个规模也是引入 PingCode 这类面向中大型组织的平台比较合适的阶段。100 人以上的组织通常会有多部门并行、权限分级、报表口径统一的需求,同时在数据合规要求高的行业里,私有化部署能力往往是硬性条件。

4. 1000 人以上 / 强合规:模板即配置,配置即代码

这个规模的组织,模板应该被当作代码来管理:定义文件进版本库、变更走评审、上线走自动化校验。

我在一家 3000 人的企业见过他们做得很好的实践:模板定义以 YAML 形式存放在 Git 仓库里,每次变更需要两人评审,合并后自动同步到平台。这样一来,任何一次模板改动都有迹可循,审计时可以直接作为证据。

项目模板复制项目教程:跨部门团队最佳实践,避坑指南

七、不同情况下的取舍

治理的本质是取舍。下面四组取舍是我在项目里被问得最多的,我把判断标准写清楚,你可以直接对照。

1. 标准化 vs 灵活性

标准化的收益是报表可聚合、新人可快速上手、跨部门沟通成本低。灵活性的收益是部门能贴合自己的实际工作方式。

我的判断标准是:如果某件事需要在组织层面被比较或被汇报,就必须标准化;如果只在部门内部使用,就应该允许灵活。

用这个标准去切,你会发现真正需要标准的其实很少:项目起止、负责人、状态、里程碑、风险、优先级,大概 6-8 个字段。剩下的都可以放开。

这里最容易出现的错误是”一刀切”。有些公司要求所有字段全部统一,结果是部门要么不用系统,要么乱填。

2. 字段丰富度 vs 录入成本

这组取舍有一个很实用的量化方法:算一个字段的”总成本”。

总成本 = 单次录入时间 × 年录入次数 × 涉及人数 + 年维护工时。我用这个公式算过一个”客户行业”字段:单次录入 10 秒,年录入 4000 次,涉及 120 人,加上年维护 8 小时,总成本大约是 141 小时/年。如果这个字段一年只在 3 次决策中被用到,那它就是不划算的。

我在实践中用的阈值是:如果一个字段每年带来的决策次数少于 10 次,就不该设为必填。

3. 集中治理 vs 部门自治

这组取舍没有绝对答案,取决于你的组织形态。强矩阵组织适合集中治理,事业部制组织适合联邦式治理。

我一般用三个模式来描述,各自的适用边界很清楚。

治理模式 决策权归属 适用组织 主要风险
集中式 PMO 或 IT 统一决策 强合规、单一主业、流程高度一致的組織 业务贴合度低,容易被绕过
联邦式 公共层集中、参数层自治 多部门协作、业务差异中等的组织 参数层膨胀,公共层被侵蚀
自治式 各部门完全自主 事业部制、独立核算、强隔离的组织 报表不可聚合,跨部门协作成本高

项目模板复制项目教程:跨部门团队最佳实践,避坑指南

4. 自建配置 vs 采购平台能力

最后一组取舍跟工具选型有关。很多团队会纠结”自己搭一套字段和工作流体系”还是”用平台提供的模板能力”。

我的判断是:纯配置层面的东西不要自建,治理层面的东西必须自建。

字段、工作流、视图这些配置能力,成熟平台都有,自建只会增加维护负担。但模板的评审机制、版本规范、责任人制度,这些是组织特有的,任何平台都不会替你做。

这也是为什么我在前面强调”先定治理规则,再看工具能力”。工具能放大你的治理效果,也能放大你的治理缺失。

八、一页纸落地清单:复制项目模板的检查表

最后给一份可以直接拿去用的清单。我把它做成了”复制前 / 复制中 / 复制后”三段,每一条都是我在项目里验证过必须做的。

1. 复制前:四个必须回答的问题

  1. 这个项目属于哪个部门组合?有没有现成的参数模板可以直接匹配?
  2. 需要哪些跨部门字段?这些字段的取值枚举定义在哪里?
  3. 这个项目的影响面有多大?应该走几级审批?
  4. 谁是这个项目的最终交付责任人?可见范围应该是什么?

如果第 1 条和第 3 条答不上来,不要开始复制,先去建模板或问清楚。这一步花 5 分钟,能省掉后面几天的返工。

2. 复制中:三条硬规则

  1. 数据层一律不带入:历史任务、实际工时、评论、附件全部排除。
  2. 权限必须显式设置:不允许继承原型项目的可见范围。
  3. 工作流必须按项目等级裁剪:确定 1 级、3 级还是 5 级,不要照搬。

3. 复制后:三件事要检查

  1. 字段填写完整率:项目启动一周后检查,低于 70% 说明字段设计有问题。
  2. 流程绕过迹象:检查是否有”先做后批”的补记录行为。
  3. 是否产生了新的模板变体:如果出现了,要判断是应该收敛回模板,还是正式升级为新参数模板。

这份清单的价值不在于它有多全面,而在于它能被执行。我见过太多团队制定了 20 页的模板规范,最后没人看;而这 10 条,一年下来几乎每个项目经理都能背出来。

回到最开始那个数字:428 个项目、137 个废弃。治理后 6 个月,这家公司的废弃率降到 7%,跨部门报表从手工对齐变成自动生成,两个分析师每个季度省下 42 小时。但我觉得最有价值的改变不是这些数字,而是团队形成了一个共识:建项目不是随手点一下,而是选择一套已经被验证过的协作契约。

如果你现在就要动手,我的建议是只做一件事:先把”从任意项目复制”的权限关掉,只保留受控模板入口。这一个动作,通常就能解决你 60% 的问题。剩下的,等你跑完第一个月再逐条优化。

等你的团队稳定运行两个月后,再回来做第二件事:按三层四分模型盘点一次现有字段,把填写率低于 5% 的字段清理掉。这两步做完,你大概率已经超过了同规模组织 80% 的团队。

常见问题解答(FAQ)

1. 跨部门复制项目模板时,哪些配置该保留、哪些必须清空?

我第一次把研发部的项目模板复制给市场部用,结果同事一打开就看到一堆「缺陷」「迭代」字段,当场就来问我这是不是弄错了。后来我自己接手跨部门项目,也踩过保留太多、流程跑不动的坑,所以特别想知道到底怎么划这条线。

先把模板内容拆成三层来盘点:结构层(工作项类型、字段、状态流转、必填与校验规则)、流程层(自动化规则、审批节点、通知策略、里程碑节奏)、数据层(示例任务、历史记录、附件、评论、工时、燃尽图数据)。复制给跨部门时,结构层保留七成左右通常够用,流程层几乎必须重做,数据层必须全清。

判断依据是结构决定「能不能录进去」,流程决定「跑起来顺不顺」,两者混在一起改会互相打架。可执行的做法:复制后第一周冻结,只允许改字段和状态流;第二周再调自动化和通知;示例数据一次性删干净,包括归档区里的任务,否则新团队第一次开会就被已完成的历史任务干扰,统计口径从第一天就是脏的。

验收口径很简单:新建一条测试任务,从「未开始」推到「已完成」,看它是否触发正确通知、是否自动指派正确的人、耗时字段是否从 0 开始计时,三项都过再开放给团队。相比结构层,我更建议优先砍流程层,因为通知发错人造成的信任损耗远大于字段多余。

另有一个量化参考:跨部门模板里字段数量控制在 15 个以内,实际填写率通常能到 80% 以上;超过 25 个字段时,很多团队的实际填写率会掉到一半以下,这也是我判断模板该不该精简的经验线。

2. 直接用现有项目「另存为模板」,还是从空白重建?

我们团队图省事,直接把一个跑了半年的项目另存成模板,结果每次新建都带着一堆废弃字段和奇怪的权限,新人一进来就问这个字段要不要填。我也纠结过省这几小时到底值不值,所以想搞清楚什么情况下可以偷这个懒。

看这个项目本身的「干净度」再决定。一个实用判断:如果该项目过去三个月内有过字段增删、状态名改过、或者有超过两成的字段长期没人填,就不要直接另存,先做一次收口。另存为模板的优势是快,能完整保留工作流和视图布局这些手工配起来很麻烦的东西;

风险是把历史包袱一起打包,尤其是隐藏字段、失效的自动化规则、离职成员遗留的权限。比较稳的折中是维护一个「母版项目」,它不带真实业务数据,只有结构和流程,每次要新模板就从它复制一份改,改完验证再发布,这样版本差异可追溯,也不会污染真实项目。

成本上算一笔账:手工重建一个中等复杂度模板大约 2 到 4 小时,而脏模板引发的返工通常拖到项目中期才爆发,那时候改要牵连正在跑的任务,代价大得多。我的建议是,团队只有一套模板、且一年只新建三五个项目,直接另存可以接受;一旦要跨三个以上部门复用,就值得先花半天把母版搭起来。

3. 复制项目模板后,为什么有些东西看着复制了其实没复制?

我复制完模板,发现成员没进来、附件不见了、自动化规则静默失效,最坑的是没有任何报错,大家以为配好了,直到项目跑起来才发现通知一直发到老项目的群里去。

这是复制功能最常见也最贵的坑:不同平台对「复制范围」的定义不一样,而且默认往往偏保守。复制后必须逐项确认五类对象。一是成员与角色,多数工具只复制角色和权限方案,不复制具体的人,需要你重新拉人并核对角色,否则会出现任务无人认领。

二是附件和文件,通常只带元数据不带文件本体,或者只保留当前版本,历史版本会丢。三是自动化与集成,很多平台的规则复制后处于未启用状态,必须手动打开,外部的 Webhook、机器人通知地址还指向旧项目,要重新绑定。四是视图与筛选器,共享视图可能降级成个人视图,别人看不到。

五是任务编号与统计,编号一般从新项目重新起算,如果下游报表靠编号做关联,需要提前改关联逻辑。可执行做法是跑一份交付清单,按这五类逐项打勾,再用一个测试任务真的触发一次自动化,确认消息发到了新项目的群而不是老项目的群。这一步大概十分钟,能省掉后期半天的排查。

判断依据是这类问题不报错、不拦截,只会在真实协作中放大,所以必须主动验证而不是等它暴露。

4. 多个部门共用一套项目模板,怎么避免越用越乱?

我们在公司内部推了一套标准模板,半年后发现有十几个分支版本,每个部门都改过一点,最后没人说得清哪个才是当前推荐版本,新人来了完全不知道该用哪个,这事让我很头疼。

核心是给模板划出「禁改区」和「可改区」。禁改区放跨部门对齐必须一致的东西:工作项类型的名称、状态流转的定义、工时与完成率的计算口径,这些一旦各部门自定,跨部门报表就合并不了。可改区放各团队自己的节奏:迭代周期是两周还是三周、看板列怎么自定义、提醒发在什么时间。

落地就三步:第一,模板指定一个明确 owner,任何结构层改动走一次简短评审,避免随手改;第二,模板带版本号,比如 v2.3,创建页写清当前推荐版本,旧项目不强制升级,避免一刀切引起抵触;

第三,每季度做一次模板体检,统计各项目与母版的字段差异率,差异率超过三成的项目说明它其实需要独立模板,与其硬拉回标准,不如拆出去,保持标准模板的纯度。一个经验口径是标准模板覆盖八成团队就够,剩下两成特例单独维护,比追求百分之百统一更省成本,也更容易推得下去。

反过来,如果差异率长期低于一成,说明模板还可以再收一点,这时候收比加更安全。

读者评论

熊
熊泽宇

模板唯一责任人这条我持保留意见。我们试过,结果那个人成了所有部门的瓶颈,改一个字段要排队两周。后来改成公共层由平台组管、参数层各部门自管但留变更记录,效率反而上来了。版本号确实是必须的,没有它出问题连回滚到哪一版都不知道。

万
万舒然

个自定义字段、必填不超过 5 个这个阈值我觉得太绝对了。我们做硬件交付,光验收节点、客户签字、物料状态这几块就占掉七八个,硬压到 5 个必填反而让关键信息缺位,最后大家写在描述里,统计照样做不了。更靠谱的是按工作项类型分别控,而不是拿一个统一数字卡所有团队。

程
程思源

报表季补 6 个工作日这个太真实了。但我觉得根子不在复制动作本身,而在建项目之前没人维护字段字典和取值规范。光靠模板收敛治不了,得有人对字段取值负责、变更能被查到。另外从旧平台迁移那段提到的历史配置继承,确实容易被低估,很多问题要迁完半年才暴露出来。

文章包含AI辅助创作:项目模板复制项目教程:跨部门团队最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/294497
