人力规划实操方法:研发团队提升人力资源计划效率的效率提升方法与模板

研发团队做人力规划,最容易出现的错误,不是少算了两名工程师,而是把所有工程师都当成可以随时投入项目的完整产能。一个拥有30名研发人员的团队,组织架构上看起来人手充足,但如果其中有人需要承担线上故障处理、技术债治理、跨部门支持、代码评审、招聘面试和新人辅导,真正能够投入新产品研发的时间可能远低于管理者的预期。此时继续按照30个人编制安排项目,得到的往往不是更高的研发效率,而是延期、加班、质量下降和人员流失。

人力规划实操方法的关键,是把人员数量转化为可验证的技能供给、有效工时和项目交付能力,再通过滚动预测、缺口分析和资源调度,让研发团队在不盲目扩编的情况下提升人力资源计划效率。

一、先明确核心结论:研发人力规划不是算人数,而是算交付能力

1. 人数充足不代表有效产能充足

我判断一份研发人力计划是否可靠,首先不会看它列了多少个岗位,而是看它能否回答三个问题:未来需要交付什么,现有团队能够承担多少,缺少的能力应该通过招聘、培养、外部协作还是调整范围来补足。

传统人力计划习惯从组织编制出发。例如,产品部门提出需要5名后端、3名前端、2名测试,HR据此测算招聘人数。这种方式并非完全错误,但它把岗位需求当成了业务需求的直接表达,忽略了项目优先级、工作复杂度、人员熟练程度、系统维护负担和任务之间的依赖关系。

研发工作的特殊性在于,人数与产出之间并不存在稳定的线性关系。增加一名工程师,可能提高某个独立模块的开发能力,也可能因为架构沟通、代码评审和知识同步增加团队协调成本。尤其在项目后期,新增人员还需要熟悉代码、环境、业务规则和交付流程,短期内未必能够补上进度缺口。

因此,我更倾向于把研发人力规划定义为:在明确业务目标、交付范围和质量约束的前提下,对岗位、技能、有效产能、人员可用时间和组织风险进行动态配置的过程。

2. 用四个维度判断人力计划是否有效

一份能够指导实际工作的计划,至少需要同时覆盖四个维度,而不是只提供一张岗位编制表。

  • 需求维度:未来一个季度、半年和一年分别有哪些产品、项目、版本和技术治理任务,哪些任务已经确定,哪些仍然存在不确定性。
  • 供给维度:现有人员的岗位、技能熟练度、项目经验、可投入时间、休假安排、离职风险以及内部培养潜力。
  • 缺口维度:具体缺少什么技能、多少人天、在哪个时间窗口出现,以及缺口是否会影响关键里程碑。
  • 执行维度:招聘、调岗、培训、外部协作和项目范围调整由谁负责,何时完成,采用什么指标验证效果。

这四个维度需要形成闭环。只做需求预测,容易得到一份无法落地的招聘清单;只盘点现有人才,容易变成人员档案整理;只做缺口分析,却没有责任人和行动时间,最终仍然无法改变交付结果。

3. 把人力规划从年度静态表改成滚动计划

研发业务变化快,年度预算可以相对稳定,但实际人力需求不应该一年只核算一次。产品路线调整、客户项目延期、线上事故、技术架构变化和关键人员离职,都可能在几周内改变团队的资源结构。

我的建议是采用三个时间尺度:年度规划负责确定能力方向和预算边界,季度规划负责确定项目资源配置,月度滚动负责修正实际供需偏差。对于变化较快的团队,还可以每周更新关键岗位的风险和短期可用产能。

规划周期 核心问题 主要输出 更新频率
年度 未来需要哪些关键能力 岗位结构、人才梯队、预算区间 每年制定,季度复核
季度 哪些项目需要多少有效产能 项目资源计划、招聘和培养计划 每月滚动修正
月度 当前供需是否发生变化 人员分配、风险清单、调整方案 每月正式评审
每周 近期是否存在资源冲突 关键任务负责人、负荷和阻塞项 每周检查

这种设计与美国人事管理部门关于战略人力规划的基本思路一致:持续连接当前与未来的人力需求,确定所需人员数量、技能和能力水平,再制定吸引、培养和保留人才的行动。英国特许人事与发展协会发布的战略人力规划指南,也强调通过分阶段的方法建立组织未来所需的人才供给,而不是把规划简化为招聘数量统计。参考:美国人事管理部门人力规划说明;参考:CIPD战略人力规划指南。

4. 效率提升的真正目标是减少资源错配

很多管理者提到人力规划效率,首先想到的是缩短统计时间、减少表格数量、提高审批速度。这些改进有价值,但它们只是行政效率,不是人力资源计划效率的全部。

我更关注四种浪费:人员有空闲但缺少合适任务,关键岗位超负荷但其他岗位无法支援,招聘到岗时间晚于项目需要时间,以及团队反复投入已经被取消或优先级下降的工作。

例如,某个项目有6名工程师,却因为只有1人熟悉核心支付模块而无法并行开发。此时增加普通开发人员,不一定能解决问题。真正需要规划的可能是支付模块知识转移、代码评审备份和第二责任人培养。

衡量人力规划的核心,不是让每个人的日程都排满,而是让关键能力在正确的时间出现在正确的任务上,同时保留处理不确定性的空间。

二、研发团队人力规划的真实背景:为什么传统编制管理越来越不够用

1. 研发工作由单一项目转向多任务并行

过去一些研发团队的主要工作是围绕一个产品版本持续开发,人员分配相对稳定。现在,一个中大型研发组织可能同时承担新产品开发、存量系统维护、客户定制、数据治理、安全合规、基础设施升级和技术债治理。

这些任务的工作方式并不相同。新功能开发可以按照需求和迭代拆解,线上故障需要随时响应,安全整改存在明确期限,架构治理则需要持续投入但不一定马上体现业务收益。如果把所有任务都放在同一张项目排期表里,容易出现一个问题:计划中的工作量看起来合理,实际却没有为突发任务预留容量。

因此,研发人力规划首先要识别工作类型,而不是直接把所有任务换算成开发人天。工作类型不同,波动特征、优先级和资源约束也不同。

2. 技能结构变化比岗位数量变化更快

研发岗位名称并不能完整描述人才能力。两名都叫后端工程师的人,可能分别擅长高并发系统、数据处理、业务接口、分布式架构或遗留系统维护。项目真正需要的往往不是某个岗位名称,而是能够在特定时间解决特定问题的能力组合。

AI辅助开发工具的普及也进一步改变了技能结构。部分编码、测试生成和文档整理工作可以提效,但需求澄清、系统设计、业务判断、复杂问题定位和质量责任并不会自动消失。组织如果只根据工具带来的局部效率提升削减岗位,很容易低估新的审核、集成和风险控制工作。

美国SHRM关于未来劳动力规划的框架提出,组织需要同时盘点当前人才、分析未来需求并识别能力缺口。其2026年相关规划内容也强调,应把岗位技能、自动化影响和未来业务场景放在一起评估,而不是只统计员工数量。参考:SHRM劳动力规划框架。

3. 隐性工作负荷经常被低估

研发管理中最容易漏算的不是正式项目,而是散落在日常工作里的隐性负荷。例如,技术支持群答疑、生产问题排查、版本发布、代码评审、招聘面试、跨团队会议、环境维护和新人辅导。

这些事情单独看可能只占一两个小时,但当团队规模扩大、系统数量增加、协作对象增多时,它们会持续侵蚀可用于项目交付的时间。

Google SRE公开的工作实践提供了一个值得借鉴的观察:其SRE团队将运维性工作设置上限,目标是避免重复性操作长期挤压工程项目时间。相关资料提到,团队以运维工作不超过个人时间的一半作为管理边界,并通过识别重复劳动和中断来源寻找改进空间。这个比例是特定工程组织的实践参考,并非所有研发团队都应该照搬。参考:Google SRE工作负荷管理。

4. 人员到岗时间与项目需要时间经常错位

人力规划不能只回答需要几个人,还必须回答这些人什么时候能够真正产生贡献。招聘周期、入职手续、设备和权限配置、业务培训、代码熟悉以及导师辅导都会影响实际产能。

假设某团队在4月需要两名具备复杂数据处理经验的工程师,但招聘流程预计需要6周,新员工还需要4周熟悉系统,那么即使4月初完成招聘审批,也无法保证4月就能补足全部工作能力。

因此,我会把招聘到岗日期和有效贡献日期分开记录。前者是人事流程指标,后者才是项目资源规划真正需要的日期。

5. 团队规模越大,资源信息越容易出现断层

在10人左右的小团队里,负责人通常知道谁负责什么、谁掌握关键模块、谁近期比较忙。但当团队扩展到100人以上,人员可能分布在多个产品线、研发中心和项目组,单靠管理者记忆无法维持准确的人力视图。

这时需要建立统一的数据口径:岗位名称如何定义、技能如何评级、项目工时如何记录、人员借调如何登记、空缺岗位如何计算,以及跨项目共享资源由谁确认。

对中大型组织而言,工具的作用不是替管理者做判断,而是减少重复汇总,让人员、任务、进度、风险和资源变动能够被持续追踪。比如在使用PingCode进行研发项目管理时,可以将项目任务、负责人、迭代计划和交付状态作为资源评估的业务输入,再结合HR侧的岗位、技能和招聘数据,形成相对完整的规划视图。需要注意的是,项目任务数据不能直接等同于真实工时,仍需结合团队实际工作记录进行校验。

三、研发人力规划中最常见的六个误区

1. 把编制人数当成可用人数

这是最常见、也最容易造成项目延期的误区。组织有30个研发编制,不代表30个人都能在整个计划周期内投入项目。有人承担管理工作,有人负责运维,有人正在休假,有人参与内部培训,还有人需要支援其他团队。

我建议把人数拆成三个口径:组织人数、实际在岗人数和项目可用人数。组织人数用于预算与组织结构管理,在岗人数用于日常人员盘点,项目可用人数用于交付计划。三个数字不能混用。

例如,团队有30人在岗,其中4人负责管理和协调,3人承担长期运维,2人处于跨部门支援状态,1人正在休假。即使暂时不考虑会议、培训和其他工作,真正可以进入项目资源池的人数也已经明显低于30人。

2. 用统一利用率套所有岗位

有些组织习惯规定所有研发人员每月必须达到80%或90%的项目利用率。这个做法看似便于统计,但实际上忽略了岗位差异。

测试工程师可能在版本测试阶段负荷较高,架构师的工作则可能集中在方案评审、关键技术决策和跨团队协调。技术负责人还需要处理风险、人员培养和技术方向判断。如果强制所有岗位保持同样的项目工时比例,就可能让真正重要但难以计量的工作被隐藏。

利用率适合观察资源结构,不适合单独作为员工绩效评价标准。我更建议按岗位类别设定容量区间,并且允许项目阶段不同导致负荷波动。

3. 只按历史工时推算未来需求

历史工时可以帮助估算,但不能直接当成未来需求。过去某个模块用了300人天,不代表下一次类似项目也需要300人天。技术架构、复用程度、需求质量、人员经验和自动化水平都可能发生变化。

更重要的是,历史数据可能记录的是实际消耗,而不是合理工作量。如果一个项目因为需求反复变更、环境不稳定和审批等待而用了大量时间,直接把这些工时作为未来基线,就等于把过去的管理问题固化进新计划。

我会将历史数据拆为有效开发、返工、等待、故障处理和沟通协调等类别。只有先解释工时为什么发生,才能判断哪些部分应该继承,哪些部分应该通过流程改善消除。

4. 把招聘当成所有缺口的默认解决方案

缺人不一定意味着应该招聘。缺口可能来自技能不匹配、项目优先级冲突、工作分配不均、流程低效或某个关键模块过度依赖单人。

例如,团队需要一名熟悉数据库性能优化的工程师,但现有团队中已经有两名工程师具备基础能力,只是缺少系统培训和实战机会。此时直接招聘可能增加成本,却没有解决内部知识分布不均的问题。

我通常先判断缺口是数量问题、能力问题还是时间问题,再决定采用招聘、培养、内部调配、外部合作或范围调整。

5. 把人员排满当成资源利用最大化

研发任务有大量不确定性。生产问题、需求变更、技术验证失败和跨团队依赖都可能打断计划。如果每个人的工作时间都被提前分配到100%,任何一个意外都可能让后续任务整体延迟。

Google SRE关于工作负荷的资料指出,运维中断如果持续挤压工程项目,会降低长期改进能力,并可能形成越来越不健康的任务队列。这个观察说明,团队需要为中断和持续改进留出容量,而不是把所有时间都承诺给短期交付。参考:Google SRE工作负荷管理。

6. 计划制定完成后不再更新

人力计划不是审批完就结束的文档。研发团队的需求和供给都在变化,项目延期会改变人员释放时间,关键人员离职会改变技能供给,业务战略调整也可能让原有岗位需求失效。

如果一个季度内从未更新人员计划,管理者看到的可能只是过去某一天的组织快照。真正有效的机制应该让重大变化能够触发重新预测,例如核心岗位离职、项目范围增加、生产事故显著增加或关键里程碑延期。

我建议把人力计划设置为有版本、有日期、有责任人的管理对象。每次变更都记录变更原因、影响范围和决策结果,避免不同部门使用不同版本的数据进行招聘和项目承诺。

四、专业判断逻辑:如何把业务需求转化为人力需求

1. 从业务目标反推工作包,而不是从岗位名称正推人数

人力规划的起点应该是业务目标。比如,某产品线未来两个季度要完成核心交易流程升级、移动端体验优化和数据平台迁移。此时不应该立即写出需要多少前端、后端和测试,而是先明确每项工作的交付范围、完成时间、质量要求和依赖关系。

我会先将业务目标拆成可估算的工作包,再把工作包拆成角色和技能需求。这样可以避免一个项目只在岗位层面提出需求,却无法解释这些人到岗后具体要解决什么问题。

建议使用以下顺序:

  1. 确定业务目标和交付期限。
  2. 明确产品范围、技术范围和质量约束。
  3. 拆解工作包及关键里程碑。
  4. 识别每个工作包所需岗位和技能。
  5. 估算工作量、工作窗口和依赖关系。
  6. 匹配现有人员及其可用时间。
  7. 计算缺口并制定解决方案。

2. 用有效产能代替名义工时

名义工时是员工在计划周期内理论上可以工作的时间,有效产能则是扣除假期、会议、管理事务、运维支持和其他必要工作之后,能够用于指定项目的时间。

例如,一个月按20个工作日计算,理论工时为160小时。如果某位工程师预计需要安排8小时团队会议、12小时代码评审、16小时运维支持、8小时培训和8小时其他协调工作,那么其可用于项目的时间就是108小时,而不是160小时。

计算公式可以写为:

有效项目工时 = 计划工作日 × 日均工作小时 – 必要非项目工时 – 已确认不可用工时。

如果采用人天口径,也可以写成:

项目可用人天 = 在岗工作日 – 休假人天 – 非项目工作人天 – 预留中断人天。

需要注意,会议、评审和培训并不是无价值工作。它们只是不能全部被算作项目开发产能。对技术负责人而言,评审和架构设计可能本身就是项目交付的一部分,应根据实际任务性质归类,避免重复扣减。

3. 建立岗位技能矩阵,识别真正的能力供给

岗位矩阵只能说明团队有哪些职位,技能矩阵才能说明团队能做什么。对于研发团队,我建议至少从技术能力、业务能力和交付能力三个方面盘点。

能力类别 具体能力示例 评估重点 可用于规划的证据
技术能力 后端架构、数据库、前端、自动化测试、云平台 能否独立解决复杂问题 项目经历、代码评审、技术方案
业务能力 支付、订单、库存、风控、客户流程 是否理解业务规则和异常场景 业务交付记录、需求分析成果
交付能力 估算、拆解、协作、质量控制、发布 能否稳定完成端到端任务 迭代记录、缺陷分析、交付复盘

技能等级不宜设置过多。实际操作中,我通常建议采用四级评价:

  • 一级:了解。知道基本概念,能够在指导下完成简单任务。
  • 二级:可执行。能够独立完成常规任务,但复杂场景仍需要支持。
  • 三级:熟练。能够独立处理复杂任务,参与方案设计并指导其他成员。
  • 四级:专家。能够制定技术标准、处理系统级问题并承担跨团队技术决策。

技能等级必须有证据支持,不能只由员工自评或主管印象决定。比如,某人被评为三级数据库能力,至少应该能提供独立处理过的性能优化案例、技术方案和问题定位记录。

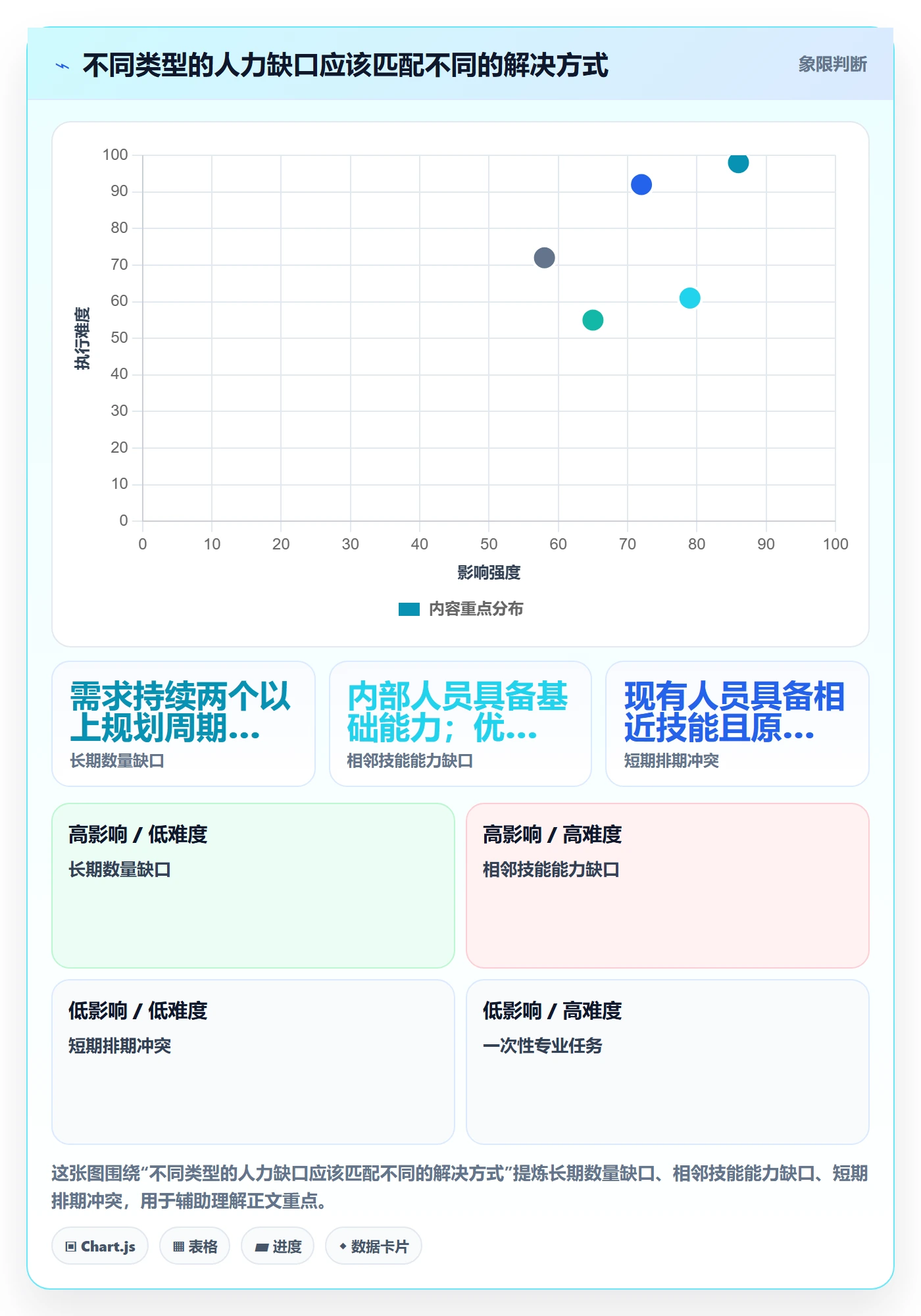

4. 将人员缺口拆成数量缺口、能力缺口和时间缺口

这是我认为最值得在规划会上反复使用的判断框架。很多招聘争议并不是双方对人数看法不同,而是双方讨论的根本不是同一种缺口。

缺口类型 典型表现 优先解决方式 验证指标
数量缺口 同类任务总量超过团队可用人天 招聘、外部协作、缩小范围 人天缺口、任务积压量
能力缺口 有人但缺少关键技术或业务能力 培训、导师制、内部调配、招聘专家 关键技能覆盖率、独立交付率
时间缺口 人员到岗或能力成熟时间晚于项目需要时间 调整里程碑、临时支援、分阶段交付 到岗周期、胜任周期、关键任务等待时间

举个例子:某团队需要在6周内完成一项复杂数据迁移,预计需要80人天。当前团队有4名工程师,但只有1人具备独立实施经验。表面看是人数足够,实际却存在能力集中和时间窗口不足的问题。

如果简单招聘两个人,招聘周期和熟悉系统的时间可能超过6周。更合理的做法可能是安排现有专家负责关键设计,让两名工程师承担可拆分的执行任务,再安排外部专家进行短期审核,同时将非关键的数据清理工作延后。

5. 使用情景预测,而不是只给一个确定数字

研发需求存在不确定性,尤其是新产品、技术预研和客户定制项目。对于这类工作,我不建议只给出一个精确到个位数的人力需求,而应该建立基准、乐观和压力三个情景。

例如,某季度预计需要400人天的研发工作量,可以按照以下方式推演:

  • 乐观情景:需求范围稳定,复用组件充分,预计360人天。
  • 基准情景:按当前需求和历史交付能力估算,预计400人天。
  • 压力情景:考虑需求变更、技术风险和额外测试,预计460人天。

情景预测不是为了制造更多数字,而是让管理层看清楚:如果需求增加15%,现有团队是否能够承受;如果关键岗位招聘延迟,哪些任务必须调整;如果项目提前完成,释放的人员应该转向哪里。

6. 把依赖关系纳入资源判断

工作量总和并不能完整说明项目是否可执行。多个任务可能依赖同一个架构师、测试负责人或数据专家,即使总人天充足,也可能因为关键角色无法并行服务而形成瓶颈。

因此,除了统计总产能,我还会单独识别关键资源的峰值负荷。尤其要检查以下情况:

  • 同一名专家是否同时承担多个项目的方案评审。
  • 同一名测试负责人是否需要在多个版本发布窗口集中验收。
  • 关键系统是否只有一名人员掌握发布、回滚或故障处理权限。
  • 跨团队接口是否依赖某个长期繁忙的技术负责人。

如果关键资源出现冲突,优先调整任务顺序和责任分工,通常比简单增加普通岗位更有效。

五、研发人力规划实操流程:从需求收集到资源落地

1. 第一步:统一规划范围和业务目标

在开始收集人员数据之前,先确定规划周期、组织边界和业务范围。比如,本次规划是覆盖整个研发中心,还是只覆盖某条产品线;是规划未来一个季度,还是未来一年;是否包括测试、运维、架构和技术支持岗位。

如果规划范围不清楚,后续数据就会出现重复统计或遗漏。一个员工可能同时参与两个项目,如果两个项目负责人都把他作为完整资源纳入计划,组织层面的供给就会被高估。

我建议在启动会上形成一份简短的规划说明,至少明确规划负责人、参与部门、数据截止日期、统计口径和最终决策人。

2. 第二步:盘点当前人员供给

人员盘点不能只从HR花名册导出姓名、岗位和部门。对于研发组织,还需要补充技能、项目经历、当前任务、可用时间和关键依赖情况。

可以采用以下字段建立基础人员台账:

字段 填写说明 管理用途
人员编号 使用内部唯一编号 避免重名和重复统计
所属团队 产品线、研发组或职能组 识别组织供给
岗位类别 前端、后端、测试、架构、运维等 统计岗位结构
核心技能 列出3至5项主要技能 识别能力分布
技能等级 采用统一等级标准 判断独立承担能力
当前项目 记录主要任务和责任 识别资源占用
计划可用时间 按月记录预计可用人天 计算有效产能
关键风险 单点依赖、交接风险、离职风险等 提前识别供给风险

人员信息应该由HR和业务负责人共同确认。HR负责组织数据的完整性,研发负责人负责技能和项目状态的准确性。技能等级和可用时间不能完全依赖单一部门填报。

3. 第三步:收集未来项目和工作需求

项目需求需要从产品路线图、业务部门规划、客户承诺、技术治理计划和运维任务中汇总。为了避免部门只提交岗位诉求,我建议每项需求都必须说明业务目标、交付物、时间窗口、预计工作量和关键技能。

可以用下面的需求模板:

需求字段 填写示例
需求名称 交易系统升级
业务目标 支持新的交易流程和更高并发
计划周期 第二季度
交付里程碑 方案评审、开发完成、联调、上线
所需岗位 后端、测试、架构、运维
核心技能 分布式事务、数据库优化、自动化测试
预计工作量 按岗位拆分的人天估算
需求置信度 已确认、较明确、待验证
业务优先级 高、中、低

对于尚未确定的需求,不要直接把它们当成已承诺工作。可以通过需求置信度进行区分,并为高不确定性项目设置资源预留,而不是提前占用全部人员。

4. 第四步:计算各岗位的有效供给

供给计算要按照岗位和月份展开。以一个拥有5名后端工程师的团队为例,假设某月每人有20个工作日,理论供给为100人天。但扣除休假、管理事务、运维值守、代码评审和培训后,真正可以用于项目的时间可能只有70人天。

这并不意味着剩余30人天都是浪费。它们可能承担了系统稳定性、组织协作和能力建设等必要工作。规划的目的是看清楚这些时间流向,而不是要求所有工作都转化为项目开发工时。

对于不同岗位,应使用不同的容量假设。测试岗位需要考虑版本集中测试的波峰,运维岗位需要考虑值班和事故概率,架构岗位则要考虑跨项目支持和技术决策的集中度。

5. 第五步:完成需求与供给缺口分析

将岗位需求和有效供给按月份对齐,能够发现年度总量看似平衡、实际月份却严重短缺的问题。

例如,某季度后端岗位需求总量为210人天,供给为220人天,表面上有10人天余量。但如果第一个月需求90人天、供给60人天,第三个月需求50人天、供给100人天,那么问题不是总量不足,而是资源时间分布不合理。

此时可以考虑项目拆分、任务前移、内部轮换或阶段性交付。只有当时间调整无法解决缺口时,才需要进一步评估招聘和外部协作。

6. 第六步:形成可执行的人力行动计划

缺口分析完成后,不能只输出一张红黄绿资源表。每个缺口都应该对应明确行动,包括负责人、开始时间、完成时间、预算和验收标准。

例如,某岗位缺少一名高级数据工程师,可以拆成两项行动:短期通过内部调配和外部专家支持保障当前项目,长期启动招聘并建立内部培养计划。两项行动分别解决交付时间缺口和持续能力缺口。

7. 第七步:按月复盘计划偏差

月度复盘要比较计划与实际,而不仅仅是查看招聘是否完成。建议重点观察实际工作量、人员到岗、项目变更、关键技能覆盖、任务延期和非计划工作占比。

如果某个岗位连续两个月出现供给不足,应判断是需求增长、估算偏差还是人员分配问题。如果招聘完成但项目仍然延期,就要进一步检查新人胜任周期、任务依赖和团队协作成本。

人力规划的闭环不是计划完成,而是计划偏差能够被解释、被决策、被纠正。

六、核心计算模型:让人力规划从经验判断变成可复核的数据

1. 计算有效产能

我建议先从简单、透明的公式开始,不要一上来建立过度复杂的模型。对于每个岗位类别,可以使用以下计算方式:

有效产能 = 理论工作时间 × 项目投入比例。

其中,项目投入比例需要根据实际工作结构测算,而不是直接采用统一标准。比如某个开发团队过去三个月的工时分布显示,项目开发占65%,运维支持占15%,评审和协作占10%,培训及其他工作占10%,那么在没有明显变化的情况下,可以将65%作为短期预测参考。

这个比例不是员工绩效目标,而是组织容量预测参数。随着自动化、人员结构和系统复杂度变化,应定期更新。

2. 计算岗位需求人数

当项目工作量和岗位可用时间明确后,可以估算需求人数:

需求人数 = 规划周期内岗位总需求人天 ÷ 单人同期有效人天。

例如,某季度预计需要后端开发180人天,单名后端工程师在该季度可投入项目的有效时间为45人天,那么理论需求为4人。

但4人只是工作量层面的估算,还需要检查技能等级、项目并行度和关键依赖。如果180人天集中在某一个月,或者其中60人天需要高级架构能力,那么简单的除法就不能代表实际配置方案。

3. 计算人员缺口

人员缺口 = 岗位需求人数 – 当前可供给人数。

当结果大于零时,说明该岗位存在数量缺口;小于零时,说明存在名义供给余量。但实际判断还需要结合技能覆盖率和时间分布,不能直接把负数解释为可以裁撤或调走的人数。

4. 计算关键技能覆盖率

对于关键技能,我更建议采用覆盖率而不是单纯人数统计:

关键技能覆盖率 = 达到目标熟练等级的人数 ÷ 具备该技能要求的岗位人数 × 100%。

例如,某系统要求至少3名能够独立完成生产故障定位的工程师,团队目前有2名达到目标等级,则覆盖率为66.7%。即使团队总人数充足,这项能力仍然存在单点风险。

5. 计算计划偏差率

人力计划偏差率 = (实际投入人天 – 计划投入人天)÷ 计划投入人天 × 100%。

偏差率应结合具体原因解读。如果实际投入高于计划,可能是需求增加、返工、估算不足,也可能是计划调整后没有及时更新。如果实际投入低于计划,也可能是项目延期、任务阻塞或人员被调走。

所以,偏差率必须和原因分类一起使用,不能单独用来判断团队效率。

6. 计算招聘有效贡献周期

招聘效率不能只看从申请到入职的天数。研发团队更应该观察从招聘需求提出,到新员工能够独立承担目标任务的时间。

有效贡献周期 = 招聘审批等待时间 + 招聘周期 + 入职准备时间 + 岗位胜任时间。

这个指标能帮助管理者识别招聘流程与项目时间窗口之间的错位。如果某岗位的有效贡献周期需要90天,而项目只剩45天,那么招聘并不是解决当前项目缺口的充分方案。

7. 建立一套示意计算案例

假设一家中大型企业研发中心有120名员工,计划在下一季度完成三个核心项目,同时承担线上维护和技术治理。以下数据为用于演示计算逻辑的情景模拟,并非任何企业的真实经营数据。

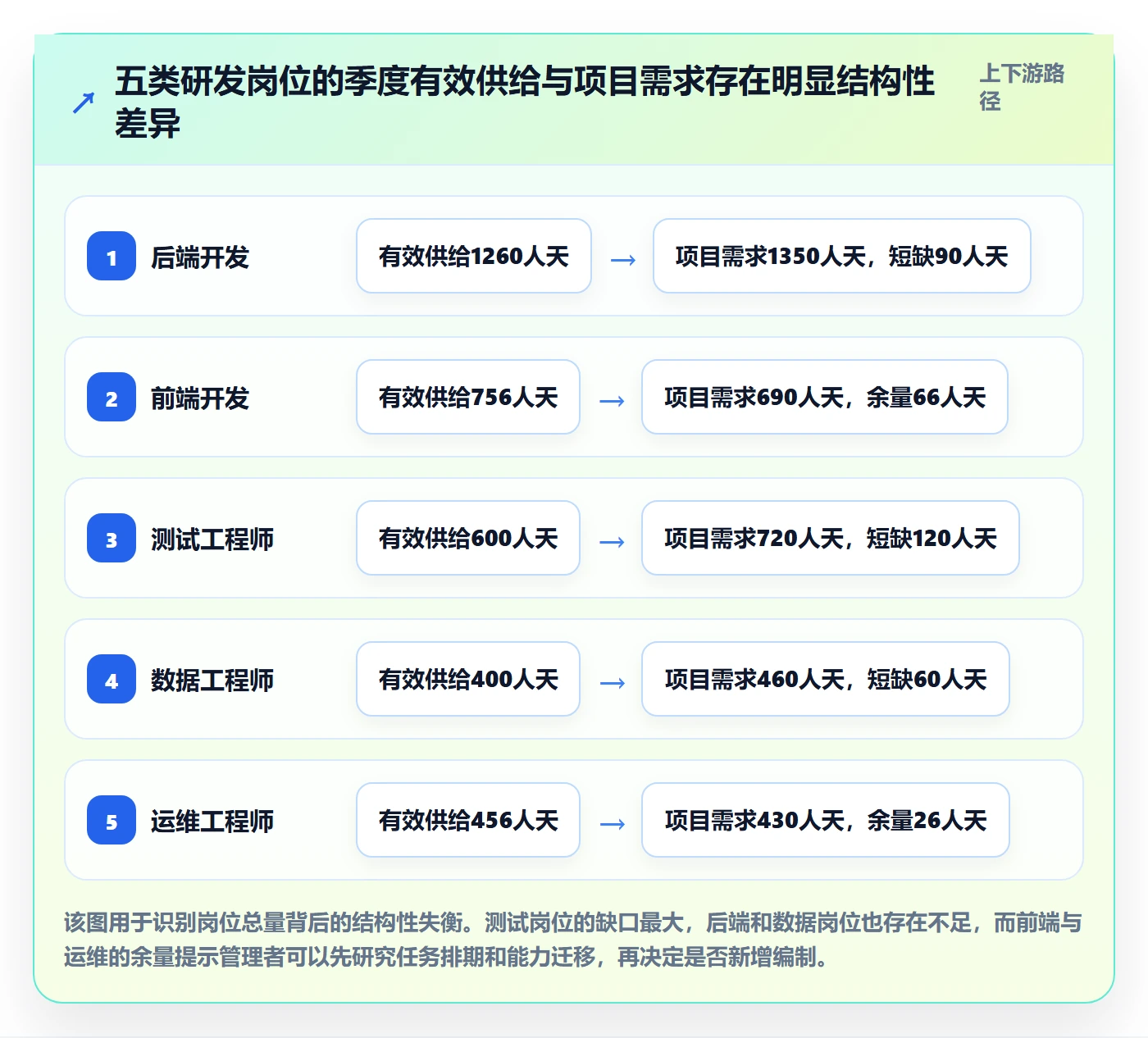

岗位 在岗人数 单人季度有效人天 季度有效供给 需求人天 缺口
后端开发 30 42 1260 1350 90
前端开发 18 42 756 690 -66
测试工程师 15 40 600 720 120
数据工程师 10 40 400 460 60
运维工程师 12 38 456 430 -26

从总量看,前端和运维岗位有一定余量,后端、测试和数据岗位存在缺口。但这并不意味着可以直接把前端人员调到测试岗位,或者让运维人员承担数据工程任务。不同岗位之间的能力迁移需要时间,必须评估技能距离、培训周期和项目风险。

我的处理顺序是:先核查后端缺口是否由关键任务集中造成,再评估前端余量是否来自项目排期不均;测试岗位优先检查自动化覆盖和测试任务前置的可能性;数据岗位则评估内部培养与短期外部专家支持的组合方案。

人力规划实操方法:研发团队提升人力资源计划效率的效率提升方法与模板

研发团队做人力规划,最容易出现的错误,不是少算了两名工程师,而是把所有工程师都当成可以随时投入项目的完整产能。一个拥有30名研发人员的团队,组织架构上看起来人手充足,但如果其中有人需要承担线上故障处理、技术债治理、跨部门支持、代码评审、招聘面试和新人辅导,真正能够投入新产品研发的时间可能远低于管理者的预期。此时继续按照30个人编制安排项目,得到的往往不是更高的研发效率,而是延期、加班、质量下降和人员流失。

人力规划实操方法的关键,是把人员数量转化为可验证的技能供给、有效工时和项目交付能力,再通过滚动预测、缺口分析和资源调度,让研发团队在不盲目扩编的情况下提升人力资源计划效率。

七、先明确核心结论:研发人力规划不是算人数,而是算交付能力

1. 人数充足不代表有效产能充足

我判断一份研发人力计划是否可靠,首先不会看它列了多少个岗位,而是看它能否回答三个问题:未来需要交付什么,现有团队能够承担多少,缺少的能力应该通过招聘、培养、外部协作还是调整范围来补足。

传统人力计划习惯从组织编制出发。例如,产品部门提出需要5名后端、3名前端、2名测试,HR据此测算招聘人数。这种方式并非完全错误,但它把岗位需求当成了业务需求的直接表达,忽略了项目优先级、工作复杂度、人员熟练程度、系统维护负担和任务之间的依赖关系。

研发工作的特殊性在于,人数与产出之间并不存在稳定的线性关系。增加一名工程师,可能提高某个独立模块的开发能力,也可能因为架构沟通、代码评审和知识同步增加团队协调成本。尤其在项目后期,新增人员还需要熟悉代码、环境、业务规则和交付流程,短期内未必能够补上进度缺口。

因此,我更倾向于把研发人力规划定义为:在明确业务目标、交付范围和质量约束的前提下,对岗位、技能、有效产能、人员可用时间和组织风险进行动态配置的过程。

2. 用四个维度判断人力计划是否有效

一份能够指导实际工作的计划,至少需要同时覆盖四个维度,而不是只提供一张岗位编制表。

  • 需求维度:未来一个季度、半年和一年分别有哪些产品、项目、版本和技术治理任务,哪些任务已经确定,哪些仍然存在不确定性。
  • 供给维度:现有人员的岗位、技能熟练度、项目经验、可投入时间、休假安排、离职风险以及内部培养潜力。
  • 缺口维度:具体缺少什么技能、多少人天、在哪个时间窗口出现,以及缺口是否会影响关键里程碑。
  • 执行维度:招聘、调岗、培训、外部协作和项目范围调整由谁负责,何时完成,采用什么指标验证效果。

这四个维度需要形成闭环。只做需求预测,容易得到一份无法落地的招聘清单;只盘点现有人才,容易变成人员档案整理;只做缺口分析,却没有责任人和行动时间,最终仍然无法改变交付结果。

3. 把人力规划从年度静态表改成滚动计划

研发业务变化快,年度预算可以相对稳定,但实际人力需求不应该一年只核算一次。产品路线调整、客户项目延期、线上事故、技术架构变化和关键人员离职,都可能在几周内改变团队的资源结构。

我的建议是采用三个时间尺度:年度规划负责确定能力方向和预算边界,季度规划负责确定项目资源配置,月度滚动负责修正实际供需偏差。对于变化较快的团队,还可以每周更新关键岗位的风险和短期可用产能。

规划周期 核心问题 主要输出 更新频率
年度 未来需要哪些关键能力 岗位结构、人才梯队、预算区间 每年制定,季度复核
季度 哪些项目需要多少有效产能 项目资源计划、招聘和培养计划 每月滚动修正
月度 当前供需是否发生变化 人员分配、风险清单、调整方案 每月正式评审
每周 近期是否存在资源冲突 关键任务负责人、负荷和阻塞项 每周检查

这种设计与美国人事管理部门关于战略人力规划的基本思路一致:持续连接当前与未来的人力需求,确定所需人员数量、技能和能力水平,再制定吸引、培养和保留人才的行动。英国特许人事与发展协会发布的战略人力规划指南,也强调通过分阶段的方法建立组织未来所需的人才供给,而不是把规划简化为招聘数量统计。参考:美国人事管理部门人力规划说明;参考:CIPD战略人力规划指南。

4. 效率提升的真正目标是减少资源错配

很多管理者提到人力规划效率,首先想到的是缩短统计时间、减少表格数量、提高审批速度。这些改进有价值,但它们只是行政效率,不是人力资源计划效率的全部。

我更关注四种浪费:人员有空闲但缺少合适任务,关键岗位超负荷但其他岗位无法支援,招聘到岗时间晚于项目需要时间,以及团队反复投入已经被取消或优先级下降的工作。

例如,某个项目有6名工程师,却因为只有1人熟悉核心支付模块而无法并行开发。此时增加普通开发人员,不一定能解决问题。真正需要规划的可能是支付模块知识转移、代码评审备份和第二责任人培养。

衡量人力规划的核心,不是让每个人的日程都排满,而是让关键能力在正确的时间出现在正确的任务上,同时保留处理不确定性的空间。

八、研发团队人力规划的真实背景:为什么传统编制管理越来越不够用

1. 研发工作由单一项目转向多任务并行

过去一些研发团队的主要工作是围绕一个产品版本持续开发,人员分配相对稳定。现在,一个中大型研发组织可能同时承担新产品开发、存量系统维护、客户定制、数据治理、安全合规、基础设施升级和技术债治理。

这些任务的工作方式并不相同。新功能开发可以按照需求和迭代拆解,线上故障需要随时响应,安全整改存在明确期限,架构治理则需要持续投入但不一定马上体现业务收益。如果把所有任务都放在同一张项目排期表里,容易出现一个问题:计划中的工作量看起来合理,实际却没有为突发任务预留容量。

因此,研发人力规划首先要识别工作类型,而不是直接把所有任务换算成开发人天。工作类型不同,波动特征、优先级和资源约束也不同。

2. 技能结构变化比岗位数量变化更快

研发岗位名称并不能完整描述人才能力。两名都叫后端工程师的人,可能分别擅长高并发系统、数据处理、业务接口、分布式架构或遗留系统维护。项目真正需要的往往不是某个岗位名称,而是能够在特定时间解决特定问题的能力组合。

AI辅助开发工具的普及也进一步改变了技能结构。部分编码、测试生成和文档整理工作可以提效,但需求澄清、系统设计、业务判断、复杂问题定位和质量责任并不会自动消失。组织如果只根据工具带来的局部效率提升削减岗位,很容易低估新的审核、集成和风险控制工作。

美国SHRM关于未来劳动力规划的框架提出,组织需要同时盘点当前人才、分析未来需求并识别能力缺口。其2026年相关规划内容也强调,应把岗位技能、自动化影响和未来业务场景放在一起评估,而不是只统计员工数量。参考:SHRM劳动力规划框架。

3. 隐性工作负荷经常被低估

研发管理中最容易漏算的不是正式项目,而是散落在日常工作里的隐性负荷。例如,技术支持群答疑、生产问题排查、版本发布、代码评审、招聘面试、跨团队会议、环境维护和新人辅导。

这些事情单独看可能只占一两个小时,但当团队规模扩大、系统数量增加、协作对象增多时,它们会持续侵蚀可用于项目交付的时间。

Google SRE公开的工作实践提供了一个值得借鉴的观察:其SRE团队将运维性工作设置上限,目标是避免重复性操作长期挤压工程项目时间。相关资料提到,团队以运维工作不超过个人时间的一半作为管理边界,并通过识别重复劳动和中断来源寻找改进空间。这个比例是特定工程组织的实践参考,并非所有研发团队都应该照搬。参考:Google SRE工作负荷管理。

4. 人员到岗时间与项目需要时间经常错位

人力规划不能只回答需要几个人,还必须回答这些人什么时候能够真正产生贡献。招聘周期、入职手续、设备和权限配置、业务培训、代码熟悉以及导师辅导都会影响实际产能。

假设某团队在4月需要两名具备复杂数据处理经验的工程师,但招聘流程预计需要6周,新员工还需要4周熟悉系统,那么即使4月初完成招聘审批,也无法保证4月就能补足全部工作能力。

因此,我会把招聘到岗日期和有效贡献日期分开记录。前者是人事流程指标,后者才是项目资源规划真正需要的日期。

5. 团队规模越大,资源信息越容易出现断层

在10人左右的小团队里,负责人通常知道谁负责什么、谁掌握关键模块、谁近期比较忙。但当团队扩展到100人以上,人员可能分布在多个产品线、研发中心和项目组,单靠管理者记忆无法维持准确的人力视图。

这时需要建立统一的数据口径:岗位名称如何定义、技能如何评级、项目工时如何记录、人员借调如何登记、空缺岗位如何计算,以及跨项目共享资源由谁确认。

对中大型组织而言,工具的作用不是替管理者做判断,而是减少重复汇总,让人员、任务、进度、风险和资源变动能够被持续追踪。比如在使用PingCode进行研发项目管理时,可以将项目任务、负责人、迭代计划和交付状态作为资源评估的业务输入,再结合HR侧的岗位、技能和招聘数据,形成相对完整的规划视图。需要注意的是,项目任务数据不能直接等同于真实工时,仍需结合团队实际工作记录进行校验。

九、研发人力规划中最常见的六个误区

1. 把编制人数当成可用人数

这是最常见、也最容易造成项目延期的误区。组织有30个研发编制,不代表30个人都能在整个计划周期内投入项目。有人承担管理工作,有人负责运维,有人正在休假,有人参与内部培训,还有人需要支援其他团队。

我建议把人数拆成三个口径:组织人数、实际在岗人数和项目可用人数。组织人数用于预算与组织结构管理,在岗人数用于日常人员盘点,项目可用人数用于交付计划。三个数字不能混用。

例如,团队有30人在岗,其中4人负责管理和协调,3人承担长期运维,2人处于跨部门支援状态,1人正在休假。即使暂时不考虑会议、培训和其他工作,真正可以进入项目资源池的人数也已经明显低于30人。

2. 用统一利用率套所有岗位

有些组织习惯规定所有研发人员每月必须达到80%或90%的项目利用率。这个做法看似便于统计,但实际上忽略了岗位差异。

测试工程师可能在版本测试阶段负荷较高,架构师的工作则可能集中在方案评审、关键技术决策和跨团队协调。技术负责人还需要处理风险、人员培养和技术方向判断。如果强制所有岗位保持同样的项目工时比例,就可能让真正重要但难以计量的工作被隐藏。

利用率适合观察资源结构,不适合单独作为员工绩效评价标准。我更建议按岗位类别设定容量区间,并且允许项目阶段不同导致负荷波动。

3. 只按历史工时推算未来需求

历史工时可以帮助估算,但不能直接当成未来需求。过去某个模块用了300人天,不代表下一次类似项目也需要300人天。技术架构、复用程度、需求质量、人员经验和自动化水平都可能发生变化。

更重要的是,历史数据可能记录的是实际消耗,而不是合理工作量。如果一个项目因为需求反复变更、环境不稳定和审批等待而用了大量时间,直接把这些工时作为未来基线,就等于把过去的管理问题固化进新计划。

我会将历史数据拆为有效开发、返工、等待、故障处理和沟通协调等类别。只有先解释工时为什么发生,才能判断哪些部分应该继承,哪些部分应该通过流程改善消除。

4. 把招聘当成所有缺口的默认解决方案

缺人不一定意味着应该招聘。缺口可能来自技能不匹配、项目优先级冲突、工作分配不均、流程低效或某个关键模块过度依赖单人。

例如,团队需要一名熟悉数据库性能优化的工程师,但现有团队中已经有两名工程师具备基础能力,只是缺少系统培训和实战机会。此时直接招聘可能增加成本,却没有解决内部知识分布不均的问题。

我通常先判断缺口是数量问题、能力问题还是时间问题,再决定采用招聘、培养、内部调配、外部合作或范围调整。

5. 把人员排满当成资源利用最大化

研发任务有大量不确定性。生产问题、需求变更、技术验证失败和跨团队依赖都可能打断计划。如果每个人的工作时间都被提前分配到100%,任何一个意外都可能让后续任务整体延迟。

Google SRE关于工作负荷的资料指出,运维中断如果持续挤压工程项目,会降低长期改进能力,并可能形成越来越不健康的任务队列。这个观察说明,团队需要为中断和持续改进留出容量,而不是把所有时间都承诺给短期交付。参考:Google SRE工作负荷管理。

6. 计划制定完成后不再更新

人力计划不是审批完就结束的文档。研发团队的需求和供给都在变化,项目延期会改变人员释放时间,关键人员离职会改变技能供给,业务战略调整也可能让原有岗位需求失效。

如果一个季度内从未更新人员计划,管理者看到的可能只是过去某一天的组织快照。真正有效的机制应该让重大变化能够触发重新预测,例如核心岗位离职、项目范围增加、生产事故显著增加或关键里程碑延期。

我建议把人力计划设置为有版本、有日期、有责任人的管理对象。每次变更都记录变更原因、影响范围和决策结果,避免不同部门使用不同版本的数据进行招聘和项目承诺。

十、专业判断逻辑:如何把业务需求转化为人力需求

1. 从业务目标反推工作包,而不是从岗位名称正推人数

人力规划的起点应该是业务目标。比如,某产品线未来两个季度要完成核心交易流程升级、移动端体验优化和数据平台迁移。此时不应该立即写出需要多少前端、后端和测试,而是先明确每项工作的交付范围、完成时间、质量要求和依赖关系。

我会先将业务目标拆成可估算的工作包,再把工作包拆成角色和技能需求。这样可以避免一个项目只在岗位层面提出需求,却无法解释这些人到岗后具体要解决什么问题。

建议使用以下顺序:

  1. 确定业务目标和交付期限。
  2. 明确产品范围、技术范围和质量约束。
  3. 拆解工作包及关键里程碑。
  4. 识别每个工作包所需岗位和技能。
  5. 估算工作量、工作窗口和依赖关系。
  6. 匹配现有人员及其可用时间。
  7. 计算缺口并制定解决方案。

2. 用有效产能代替名义工时

名义工时是员工在计划周期内理论上可以工作的时间,有效产能则是扣除假期、会议、管理事务、运维支持和其他必要工作之后,能够用于指定项目的时间。

例如,一个月按20个工作日计算,理论工时为160小时。如果某位工程师预计需要安排8小时团队会议、12小时代码评审、16小时运维支持、8小时培训和8小时其他协调工作,那么其可用于项目的时间就是108小时,而不是160小时。

计算公式可以写为:

有效项目工时 = 计划工作日 × 日均工作小时 – 必要非项目工时 – 已确认不可用工时。

如果采用人天口径,也可以写成:

项目可用人天 = 在岗工作日 – 休假人天 – 非项目工作人天 – 预留中断人天。

需要注意,会议、评审和培训并不是无价值工作。它们只是不能全部被算作项目开发产能。对技术负责人而言,评审和架构设计可能本身就是项目交付的一部分,应根据实际任务性质归类,避免重复扣减。

3. 建立岗位技能矩阵,识别真正的能力供给

岗位矩阵只能说明团队有哪些职位,技能矩阵才能说明团队能做什么。对于研发团队,我建议至少从技术能力、业务能力和交付能力三个方面盘点。

能力类别 具体能力示例 评估重点 可用于规划的证据
技术能力 后端架构、数据库、前端、自动化测试、云平台 能否独立解决复杂问题 项目经历、代码评审、技术方案
业务能力 支付、订单、库存、风控、客户流程 是否理解业务规则和异常场景 业务交付记录、需求分析成果
交付能力 估算、拆解、协作、质量控制、发布 能否稳定完成端到端任务 迭代记录、缺陷分析、交付复盘

技能等级不宜设置过多。实际操作中,我通常建议采用四级评价:

  • 一级:了解。知道基本概念,能够在指导下完成简单任务。
  • 二级:可执行。能够独立完成常规任务,但复杂场景仍需要支持。
  • 三级:熟练。能够独立处理复杂任务,参与方案设计并指导其他成员。
  • 四级:专家。能够制定技术标准、处理系统级问题并承担跨团队技术决策。

技能等级必须有证据支持,不能只由员工自评或主管印象决定。比如,某人被评为三级数据库能力,至少应该能提供独立处理过的性能优化案例、技术方案和问题定位记录。

4. 将人员缺口拆成数量缺口、能力缺口和时间缺口

这是我认为最值得在规划会上反复使用的判断框架。很多招聘争议并不是双方对人数看法不同,而是双方讨论的根本不是同一种缺口。

缺口类型 典型表现 优先解决方式 验证指标
数量缺口 同类任务总量超过团队可用人天 招聘、外部协作、缩小范围 人天缺口、任务积压量
能力缺口 有人但缺少关键技术或业务能力 培训、导师制、内部调配、招聘专家 关键技能覆盖率、独立交付率
时间缺口 人员到岗或能力成熟时间晚于项目需要时间 调整里程碑、临时支援、分阶段交付 到岗周期、胜任周期、关键任务等待时间

举个例子:某团队需要在6周内完成一项复杂数据迁移,预计需要80人天。当前团队有4名工程师,但只有1人具备独立实施经验。表面看是人数足够,实际却存在能力集中和时间窗口不足的问题。

如果简单招聘两个人,招聘周期和熟悉系统的时间可能超过6周。更合理的做法可能是安排现有专家负责关键设计,让两名工程师承担可拆分的执行任务,再安排外部专家进行短期审核,同时将非关键的数据清理工作延后。

5. 使用情景预测,而不是只给一个确定数字

研发需求存在不确定性,尤其是新产品、技术预研和客户定制项目。对于这类工作,我不建议只给出一个精确到个位数的人力需求,而应该建立基准、乐观和压力三个情景。

例如,某季度预计需要400人天的研发工作量,可以按照以下方式推演:

  • 乐观情景:需求范围稳定,复用组件充分,预计360人天。
  • 基准情景:按当前需求和历史交付能力估算,预计400人天。
  • 压力情景:考虑需求变更、技术风险和额外测试,预计460人天。

情景预测不是为了制造更多数字,而是让管理层看清楚:如果需求增加15%,现有团队是否能够承受;如果关键岗位招聘延迟,哪些任务必须调整;如果项目提前完成,释放的人员应该转向哪里。

6. 把依赖关系纳入资源判断

工作量总和并不能完整说明项目是否可执行。多个任务可能依赖同一个架构师、测试负责人或数据专家,即使总人天充足,也可能因为关键角色无法并行服务而形成瓶颈。

因此,除了统计总产能,我还会单独识别关键资源的峰值负荷。尤其要检查以下情况:

  • 同一名专家是否同时承担多个项目的方案评审。
  • 同一名测试负责人是否需要在多个版本发布窗口集中验收。
  • 关键系统是否只有一名人员掌握发布、回滚或故障处理权限。
  • 跨团队接口是否依赖某个长期繁忙的技术负责人。

如果关键资源出现冲突,优先调整任务顺序和责任分工,通常比简单增加普通岗位更有效。

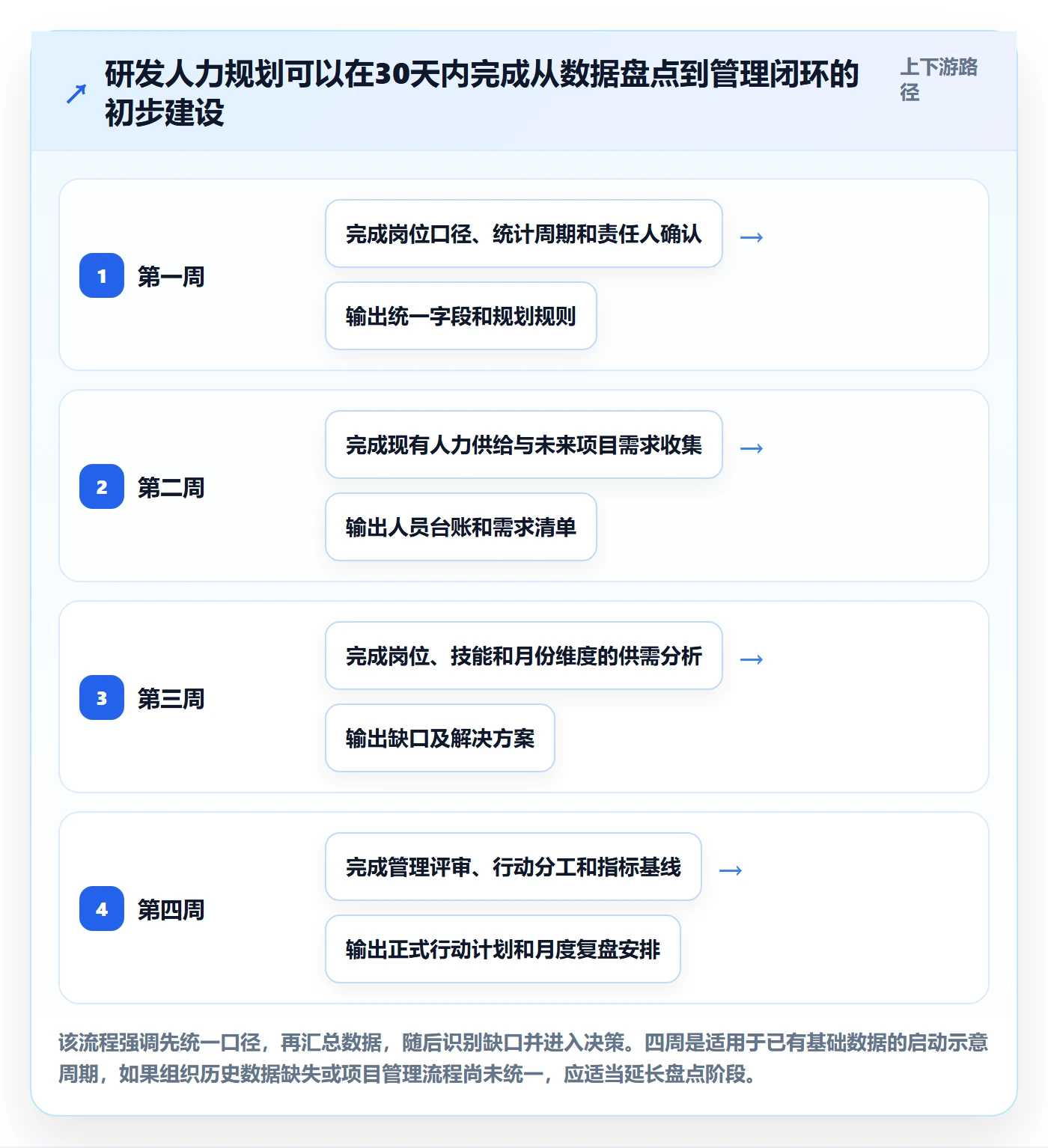

十一、研发人力规划实操流程:从需求收集到资源落地

1. 第一步:统一规划范围和业务目标

在开始收集人员数据之前,先确定规划周期、组织边界和业务范围。比如,本次规划是覆盖整个研发中心,还是只覆盖某条产品线;是规划未来一个季度,还是未来一年;是否包括测试、运维、架构和技术支持岗位。

如果规划范围不清楚,后续数据就会出现重复统计或遗漏。一个员工可能同时参与两个项目,如果两个项目负责人都把他作为完整资源纳入计划,组织层面的供给就会被高估。

我建议在启动会上形成一份简短的规划说明,至少明确规划负责人、参与部门、数据截止日期、统计口径和最终决策人。

2. 第二步:盘点当前人员供给

人员盘点不能只从HR花名册导出姓名、岗位和部门。对于研发组织,还需要补充技能、项目经历、当前任务、可用时间和关键依赖情况。

可以采用以下字段建立基础人员台账:

字段 填写说明 管理用途
人员编号 使用内部唯一编号 避免重名和重复统计
所属团队 产品线、研发组或职能组 识别组织供给
岗位类别 前端、后端、测试、架构、运维等 统计岗位结构
核心技能 列出3至5项主要技能 识别能力分布
技能等级 采用统一等级标准 判断独立承担能力
当前项目 记录主要任务和责任 识别资源占用
计划可用时间 按月记录预计可用人天 计算有效产能
关键风险 单点依赖、交接风险、离职风险等 提前识别供给风险

人员信息应该由HR和业务负责人共同确认。HR负责组织数据的完整性,研发负责人负责技能和项目状态的准确性。技能等级和可用时间不能完全依赖单一部门填报。

3. 第三步:收集未来项目和工作需求

项目需求需要从产品路线图、业务部门规划、客户承诺、技术治理计划和运维任务中汇总。为了避免部门只提交岗位诉求,我建议每项需求都必须说明业务目标、交付物、时间窗口、预计工作量和关键技能。

可以用下面的需求模板:

需求字段 填写示例
需求名称 交易系统升级
业务目标 支持新的交易流程和更高并发
计划周期 第二季度
交付里程碑 方案评审、开发完成、联调、上线
所需岗位 后端、测试、架构、运维
核心技能 分布式事务、数据库优化、自动化测试
预计工作量 按岗位拆分的人天估算
需求置信度 已确认、较明确、待验证
业务优先级 高、中、低

对于尚未确定的需求,不要直接把它们当成已承诺工作。可以通过需求置信度进行区分,并为高不确定性项目设置资源预留,而不是提前占用全部人员。

4. 第四步:计算各岗位的有效供给

供给计算要按照岗位和月份展开。以一个拥有5名后端工程师的团队为例,假设某月每人有20个工作日,理论供给为100人天。但扣除休假、管理事务、运维值守、代码评审和培训后,真正可以用于项目的时间可能只有70人天。

这并不意味着剩余30人天都是浪费。它们可能承担了系统稳定性、组织协作和能力建设等必要工作。规划的目的是看清楚这些时间流向,而不是要求所有工作都转化为项目开发工时。

对于不同岗位,应使用不同的容量假设。测试岗位需要考虑版本集中测试的波峰,运维岗位需要考虑值班和事故概率,架构岗位则要考虑跨项目支持和技术决策的集中度。

5. 第五步:完成需求与供给缺口分析

将岗位需求和有效供给按月份对齐,能够发现年度总量看似平衡、实际月份却严重短缺的问题。

例如,某季度后端岗位需求总量为210人天,供给为220人天,表面上有10人天余量。但如果第一个月需求90人天、供给60人天,第三个月需求50人天、供给100人天,那么问题不是总量不足,而是资源时间分布不合理。

此时可以考虑项目拆分、任务前移、内部轮换或阶段性交付。只有当时间调整无法解决缺口时,才需要进一步评估招聘和外部协作。

6. 第六步:形成可执行的人力行动计划

缺口分析完成后,不能只输出一张红黄绿资源表。每个缺口都应该对应明确行动,包括负责人、开始时间、完成时间、预算和验收标准。

例如,某岗位缺少一名高级数据工程师,可以拆成两项行动:短期通过内部调配和外部专家支持保障当前项目,长期启动招聘并建立内部培养计划。两项行动分别解决交付时间缺口和持续能力缺口。

7. 第七步:按月复盘计划偏差

月度复盘要比较计划与实际,而不仅仅是查看招聘是否完成。建议重点观察实际工作量、人员到岗、项目变更、关键技能覆盖、任务延期和非计划工作占比。

如果某个岗位连续两个月出现供给不足,应判断是需求增长、估算偏差还是人员分配问题。如果招聘完成但项目仍然延期,就要进一步检查新人胜任周期、任务依赖和团队协作成本。

人力规划的闭环不是计划完成,而是计划偏差能够被解释、被决策、被纠正。

十二、核心计算模型:让人力规划从经验判断变成可复核的数据

1. 计算有效产能

我建议先从简单、透明的公式开始,不要一上来建立过度复杂的模型。对于每个岗位类别,可以使用以下计算方式:

有效产能 = 理论工作时间 × 项目投入比例。

其中,项目投入比例需要根据实际工作结构测算,而不是直接采用统一标准。比如某个开发团队过去三个月的工时分布显示,项目开发占65%,运维支持占15%,评审和协作占10%,培训及其他工作占10%,那么在没有明显变化的情况下,可以将65%作为短期预测参考。

这个比例不是员工绩效目标,而是组织容量预测参数。随着自动化、人员结构和系统复杂度变化,应定期更新。

2. 计算岗位需求人数

当项目工作量和岗位可用时间明确后,可以估算需求人数:

需求人数 = 规划周期内岗位总需求人天 ÷ 单人同期有效人天。

例如,某季度预计需要后端开发180人天,单名后端工程师在该季度可投入项目的有效时间为45人天,那么理论需求为4人。

但4人只是工作量层面的估算,还需要检查技能等级、项目并行度和关键依赖。如果180人天集中在某一个月,或者其中60人天需要高级架构能力,那么简单的除法就不能代表实际配置方案。

3. 计算人员缺口

人员缺口 = 岗位需求人数 – 当前可供给人数。

当结果大于零时,说明该岗位存在数量缺口;小于零时,说明存在名义供给余量。但实际判断还需要结合技能覆盖率和时间分布,不能直接把负数解释为可以裁撤或调走的人数。

4. 计算关键技能覆盖率

对于关键技能,我更建议采用覆盖率而不是单纯人数统计:

关键技能覆盖率 = 达到目标熟练等级的人数 ÷ 具备该技能要求的岗位人数 × 100%。

例如,某系统要求至少3名能够独立完成生产故障定位的工程师,团队目前有2名达到目标等级,则覆盖率为66.7%。即使团队总人数充足,这项能力仍然存在单点风险。

5. 计算计划偏差率

人力计划偏差率 = (实际投入人天 – 计划投入人天)÷ 计划投入人天 × 100%。

偏差率应结合具体原因解读。如果实际投入高于计划,可能是需求增加、返工、估算不足,也可能是计划调整后没有及时更新。如果实际投入低于计划,也可能是项目延期、任务阻塞或人员被调走。

所以,偏差率必须和原因分类一起使用,不能单独用来判断团队效率。

6. 计算招聘有效贡献周期

招聘效率不能只看从申请到入职的天数。研发团队更应该观察从招聘需求提出,到新员工能够独立承担目标任务的时间。

有效贡献周期 = 招聘审批等待时间 + 招聘周期 + 入职准备时间 + 岗位胜任时间。

这个指标能帮助管理者识别招聘流程与项目时间窗口之间的错位。如果某岗位的有效贡献周期需要90天,而项目只剩45天,那么招聘并不是解决当前项目缺口的充分方案。

7. 建立一套示意计算案例

假设一家中大型企业研发中心有120名员工,计划在下一季度完成三个核心项目,同时承担线上维护和技术治理。以下数据为用于演示计算逻辑的情景模拟,并非任何企业的真实经营数据。

岗位 在岗人数 单人季度有效人天 季度有效供给 需求人天 缺口
后端开发 30 42 1260 1350 90
前端开发 18 42 756 690 -66
测试工程师 15 40 600 720 120
数据工程师 10 40 400 460 60
运维工程师 12 38 456 430 -26

从总量看,前端和运维岗位有一定余量,后端、测试和数据岗位存在缺口。但这并不意味着可以直接把前端人员调到测试岗位,或者让运维人员承担数据工程任务。不同岗位之间的能力迁移需要时间,必须评估技能距离、培训周期和项目风险。

我的处理顺序是:先核查后端缺口是否由关键任务集中造成,再评估前端余量是否来自项目排期不均;测试岗位优先检查自动化覆盖和测试任务前置的可能性;数据岗位则评估内部培养与短期外部专家支持的组合方案。

人力规划实操方法:研发团队提升人力资源计划效率的效率提升方法与模板

研发团队做人力规划,最容易出现的错误,不是少算了两名工程师,而是把所有工程师都当成可以随时投入项目的完整产能。一个拥有30名研发人员的团队,组织架构上看起来人手充足,但如果其中有人需要承担线上故障处理、技术债治理、跨部门支持、代码评审、招聘面试和新人辅导,真正能够投入新产品研发的时间可能远低于管理者的预期。此时继续按照30个人编制安排项目,得到的往往不是更高的研发效率,而是延期、加班、质量下降和人员流失。

人力规划实操方法的关键,是把人员数量转化为可验证的技能供给、有效工时和项目交付能力,再通过滚动预测、缺口分析和资源调度,让研发团队在不盲目扩编的情况下提升人力资源计划效率。

十三、先明确核心结论:研发人力规划不是算人数,而是算交付能力

1. 人数充足不代表有效产能充足

我判断一份研发人力计划是否可靠,首先不会看它列了多少个岗位,而是看它能否回答三个问题:未来需要交付什么,现有团队能够承担多少,缺少的能力应该通过招聘、培养、外部协作还是调整范围来补足。

传统人力计划习惯从组织编制出发。例如,产品部门提出需要5名后端、3名前端、2名测试,HR据此测算招聘人数。这种方式并非完全错误,但它把岗位需求当成了业务需求的直接表达,忽略了项目优先级、工作复杂度、人员熟练程度、系统维护负担和任务之间的依赖关系。

研发工作的特殊性在于,人数与产出之间并不存在稳定的线性关系。增加一名工程师,可能提高某个独立模块的开发能力,也可能因为架构沟通、代码评审和知识同步增加团队协调成本。尤其在项目后期,新增人员还需要熟悉代码、环境、业务规则和交付流程,短期内未必能够补上进度缺口。

因此,我更倾向于把研发人力规划定义为:在明确业务目标、交付范围和质量约束的前提下,对岗位、技能、有效产能、人员可用时间和组织风险进行动态配置的过程。

2. 用四个维度判断人力计划是否有效

一份能够指导实际工作的计划,至少需要同时覆盖四个维度,而不是只提供一张岗位编制表。

  • 需求维度:未来一个季度、半年和一年分别有哪些产品、项目、版本和技术治理任务,哪些任务已经确定,哪些仍然存在不确定性。
  • 供给维度:现有人员的岗位、技能熟练度、项目经验、可投入时间、休假安排、离职风险以及内部培养潜力。
  • 缺口维度:具体缺少什么技能、多少人天、在哪个时间窗口出现,以及缺口是否会影响关键里程碑。
  • 执行维度:招聘、调岗、培训、外部协作和项目范围调整由谁负责,何时完成,采用什么指标验证效果。

这四个维度需要形成闭环。只做需求预测,容易得到一份无法落地的招聘清单;只盘点现有人才,容易变成人员档案整理;只做缺口分析,却没有责任人和行动时间,最终仍然无法改变交付结果。

3. 把人力规划从年度静态表改成滚动计划

研发业务变化快,年度预算可以相对稳定,但实际人力需求不应该一年只核算一次。产品路线调整、客户项目延期、线上事故、技术架构变化和关键人员离职,都可能在几周内改变团队的资源结构。

我的建议是采用三个时间尺度:年度规划负责确定能力方向和预算边界,季度规划负责确定项目资源配置,月度滚动负责修正实际供需偏差。对于变化较快的团队,还可以每周更新关键岗位的风险和短期可用产能。

规划周期 核心问题 主要输出 更新频率
年度 未来需要哪些关键能力 岗位结构、人才梯队、预算区间 每年制定,季度复核
季度 哪些项目需要多少有效产能 项目资源计划、招聘和培养计划 每月滚动修正
月度 当前供需是否发生变化 人员分配、风险清单、调整方案 每月正式评审
每周 近期是否存在资源冲突 关键任务负责人、负荷和阻塞项 每周检查

这种设计与美国人事管理部门关于战略人力规划的基本思路一致:持续连接当前与未来的人力需求,确定所需人员数量、技能和能力水平,再制定吸引、培养和保留人才的行动。英国特许人事与发展协会发布的战略人力规划指南,也强调通过分阶段的方法建立组织未来所需的人才供给,而不是把规划简化为招聘数量统计。参考:美国人事管理部门人力规划说明;参考:CIPD战略人力规划指南。

4. 效率提升的真正目标是减少资源错配

很多管理者提到人力规划效率,首先想到的是缩短统计时间、减少表格数量、提高审批速度。这些改进有价值,但它们只是行政效率,不是人力资源计划效率的全部。

我更关注四种浪费:人员有空闲但缺少合适任务,关键岗位超负荷但其他岗位无法支援,招聘到岗时间晚于项目需要时间,以及团队反复投入已经被取消或优先级下降的工作。

例如,某个项目有6名工程师,却因为只有1人熟悉核心支付模块而无法并行开发。此时增加普通开发人员,不一定能解决问题。真正需要规划的可能是支付模块知识转移、代码评审备份和第二责任人培养。

衡量人力规划的核心,不是让每个人的日程都排满,而是让关键能力在正确的时间出现在正确的任务上,同时保留处理不确定性的空间。

十四、研发团队人力规划的真实背景:为什么传统编制管理越来越不够用

1. 研发工作由单一项目转向多任务并行

过去一些研发团队的主要工作是围绕一个产品版本持续开发,人员分配相对稳定。现在,一个中大型研发组织可能同时承担新产品开发、存量系统维护、客户定制、数据治理、安全合规、基础设施升级和技术债治理。

这些任务的工作方式并不相同。新功能开发可以按照需求和迭代拆解,线上故障需要随时响应,安全整改存在明确期限,架构治理则需要持续投入但不一定马上体现业务收益。如果把所有任务都放在同一张项目排期表里,容易出现一个问题:计划中的工作量看起来合理,实际却没有为突发任务预留容量。

因此,研发人力规划首先要识别工作类型,而不是直接把所有任务换算成开发人天。工作类型不同,波动特征、优先级和资源约束也不同。

2. 技能结构变化比岗位数量变化更快

研发岗位名称并不能完整描述人才能力。两名都叫后端工程师的人,可能分别擅长高并发系统、数据处理、业务接口、分布式架构或遗留系统维护。项目真正需要的往往不是某个岗位名称,而是能够在特定时间解决特定问题的能力组合。

AI辅助开发工具的普及也进一步改变了技能结构。部分编码、测试生成和文档整理工作可以提效,但需求澄清、系统设计、业务判断、复杂问题定位和质量责任并不会自动消失。组织如果只根据工具带来的局部效率提升削减岗位,很容易低估新的审核、集成和风险控制工作。

美国SHRM关于未来劳动力规划的框架提出,组织需要同时盘点当前人才、分析未来需求并识别能力缺口。其2026年相关规划内容也强调,应把岗位技能、自动化影响和未来业务场景放在一起评估,而不是只统计员工数量。参考:SHRM劳动力规划框架。

3. 隐性工作负荷经常被低估

研发管理中最容易漏算的不是正式项目,而是散落在日常工作里的隐性负荷。例如,技术支持群答疑、生产问题排查、版本发布、代码评审、招聘面试、跨团队会议、环境维护和新人辅导。

这些事情单独看可能只占一两个小时,但当团队规模扩大、系统数量增加、协作对象增多时,它们会持续侵蚀可用于项目交付的时间。

Google SRE公开的工作实践提供了一个值得借鉴的观察:其SRE团队将运维性工作设置上限,目标是避免重复性操作长期挤压工程项目时间。相关资料提到,团队以运维工作不超过个人时间的一半作为管理边界,并通过识别重复劳动和中断来源寻找改进空间。这个比例是特定工程组织的实践参考,并非所有研发团队都应该照搬。参考:Google SRE工作负荷管理。

4. 人员到岗时间与项目需要时间经常错位

人力规划不能只回答需要几个人,还必须回答这些人什么时候能够真正产生贡献。招聘周期、入职手续、设备和权限配置、业务培训、代码熟悉以及导师辅导都会影响实际产能。

假设某团队在4月需要两名具备复杂数据处理经验的工程师,但招聘流程预计需要6周,新员工还需要4周熟悉系统,那么即使4月初完成招聘审批,也无法保证4月就能补足全部工作能力。

因此,我会把招聘到岗日期和有效贡献日期分开记录。前者是人事流程指标,后者才是项目资源规划真正需要的日期。

5. 团队规模越大,资源信息越容易出现断层

在10人左右的小团队里,负责人通常知道谁负责什么、谁掌握关键模块、谁近期比较忙。但当团队扩展到100人以上,人员可能分布在多个产品线、研发中心和项目组,单靠管理者记忆无法维持准确的人力视图。

这时需要建立统一的数据口径:岗位名称如何定义、技能如何评级、项目工时如何记录、人员借调如何登记、空缺岗位如何计算,以及跨项目共享资源由谁确认。

对中大型组织而言,工具的作用不是替管理者做判断,而是减少重复汇总,让人员、任务、进度、风险和资源变动能够被持续追踪。比如在使用PingCode进行研发项目管理时,可以将项目任务、负责人、迭代计划和交付状态作为资源评估的业务输入,再结合HR侧的岗位、技能和招聘数据,形成相对完整的规划视图。需要注意的是,项目任务数据不能直接等同于真实工时,仍需结合团队实际工作记录进行校验。

十五、研发人力规划中最常见的六个误区

1. 把编制人数当成可用人数

这是最常见、也最容易造成项目延期的误区。组织有30个研发编制,不代表30个人都能在整个计划周期内投入项目。有人承担管理工作,有人负责运维,有人正在休假,有人参与内部培训,还有人需要支援其他团队。

我建议把人数拆成三个口径:组织人数、实际在岗人数和项目可用人数。组织人数用于预算与组织结构管理,在岗人数用于日常人员盘点,项目可用人数用于交付计划。三个数字不能混用。

例如,团队有30人在岗,其中4人负责管理和协调,3人承担长期运维,2人处于跨部门支援状态,1人正在休假。即使暂时不考虑会议、培训和其他工作,真正可以进入项目资源池的人数也已经明显低于30人。

2. 用统一利用率套所有岗位

有些组织习惯规定所有研发人员每月必须达到80%或90%的项目利用率。这个做法看似便于统计,但实际上忽略了岗位差异。

测试工程师可能在版本测试阶段负荷较高,架构师的工作则可能集中在方案评审、关键技术决策和跨团队协调。技术负责人还需要处理风险、人员培养和技术方向判断。如果强制所有岗位保持同样的项目工时比例,就可能让真正重要但难以计量的工作被隐藏。

利用率适合观察资源结构,不适合单独作为员工绩效评价标准。我更建议按岗位类别设定容量区间,并且允许项目阶段不同导致负荷波动。

3. 只按历史工时推算未来需求

历史工时可以帮助估算,但不能直接当成未来需求。过去某个模块用了300人天,不代表下一次类似项目也需要300人天。技术架构、复用程度、需求质量、人员经验和自动化水平都可能发生变化。

更重要的是,历史数据可能记录的是实际消耗,而不是合理工作量。如果一个项目因为需求反复变更、环境不稳定和审批等待而用了大量时间,直接把这些工时作为未来基线,就等于把过去的管理问题固化进新计划。

我会将历史数据拆为有效开发、返工、等待、故障处理和沟通协调等类别。只有先解释工时为什么发生,才能判断哪些部分应该继承,哪些部分应该通过流程改善消除。

4. 把招聘当成所有缺口的默认解决方案

缺人不一定意味着应该招聘。缺口可能来自技能不匹配、项目优先级冲突、工作分配不均、流程低效或某个关键模块过度依赖单人。

例如,团队需要一名熟悉数据库性能优化的工程师,但现有团队中已经有两名工程师具备基础能力,只是缺少系统培训和实战机会。此时直接招聘可能增加成本,却没有解决内部知识分布不均的问题。

我通常先判断缺口是数量问题、能力问题还是时间问题,再决定采用招聘、培养、内部调配、外部合作或范围调整。

5. 把人员排满当成资源利用最大化

研发任务有大量不确定性。生产问题、需求变更、技术验证失败和跨团队依赖都可能打断计划。如果每个人的工作时间都被提前分配到100%,任何一个意外都可能让后续任务整体延迟。

Google SRE关于工作负荷的资料指出,运维中断如果持续挤压工程项目,会降低长期改进能力,并可能形成越来越不健康的任务队列。这个观察说明,团队需要为中断和持续改进留出容量,而不是把所有时间都承诺给短期交付。参考:Google SRE工作负荷管理。

6. 计划制定完成后不再更新

人力计划不是审批完就结束的文档。研发团队的需求和供给都在变化,项目延期会改变人员释放时间,关键人员离职会改变技能供给,业务战略调整也可能让原有岗位需求失效。

如果一个季度内从未更新人员计划,管理者看到的可能只是过去某一天的组织快照。真正有效的机制应该让重大变化能够触发重新预测,例如核心岗位离职、项目范围增加、生产事故显著增加或关键里程碑延期。

我建议把人力计划设置为有版本、有日期、有责任人的管理对象。每次变更都记录变更原因、影响范围和决策结果,避免不同部门使用不同版本的数据进行招聘和项目承诺。

十六、专业判断逻辑:如何把业务需求转化为人力需求

1. 从业务目标反推工作包,而不是从岗位名称正推人数

人力规划的起点应该是业务目标。比如,某产品线未来两个季度要完成核心交易流程升级、移动端体验优化和数据平台迁移。此时不应该立即写出需要多少前端、后端和测试,而是先明确每项工作的交付范围、完成时间、质量要求和依赖关系。

我会先将业务目标拆成可估算的工作包,再把工作包拆成角色和技能需求。这样可以避免一个项目只在岗位层面提出需求,却无法解释这些人到岗后具体要解决什么问题。

建议使用以下顺序:

  1. 确定业务目标和交付期限。
  2. 明确产品范围、技术范围和质量约束。
  3. 拆解工作包及关键里程碑。
  4. 识别每个工作包所需岗位和技能。
  5. 估算工作量、工作窗口和依赖关系。
  6. 匹配现有人员及其可用时间。
  7. 计算缺口并制定解决方案。

2. 用有效产能代替名义工时

名义工时是员工在计划周期内理论上可以工作的时间,有效产能则是扣除假期、会议、管理事务、运维支持和其他必要工作之后,能够用于指定项目的时间。

例如,一个月按20个工作日计算,理论工时为160小时。如果某位工程师预计需要安排8小时团队会议、12小时代码评审、16小时运维支持、8小时培训和8小时其他协调工作,那么其可用于项目的时间就是108小时,而不是160小时。

计算公式可以写为:

有效项目工时 = 计划工作日 × 日均工作小时 – 必要非项目工时 – 已确认不可用工时。

如果采用人天口径,也可以写成:

项目可用人天 = 在岗工作日 – 休假人天 – 非项目工作人天 – 预留中断人天。

需要注意,会议、评审和培训并不是无价值工作。它们只是不能全部被算作项目开发产能。对技术负责人而言,评审和架构设计可能本身就是项目交付的一部分,应根据实际任务性质归类,避免重复扣减。

3. 建立岗位技能矩阵,识别真正的能力供给

岗位矩阵只能说明团队有哪些职位,技能矩阵才能说明团队能做什么。对于研发团队,我建议至少从技术能力、业务能力和交付能力三个方面盘点。

能力类别 具体能力示例 评估重点 可用于规划的证据
技术能力 后端架构、数据库、前端、自动化测试、云平台 能否独立解决复杂问题 项目经历、代码评审、技术方案
业务能力 支付、订单、库存、风控、客户流程 是否理解业务规则和异常场景 业务交付记录、需求分析成果
交付能力 估算、拆解、协作、质量控制、发布 能否稳定完成端到端任务 迭代记录、缺陷分析、交付复盘

技能等级不宜设置过多。实际操作中,我通常建议采用四级评价:

  • 一级:了解。知道基本概念,能够在指导下完成简单任务。
  • 二级:可执行。能够独立完成常规任务,但复杂场景仍需要支持。
  • 三级:熟练。能够独立处理复杂任务,参与方案设计并指导其他成员。
  • 四级:专家。能够制定技术标准、处理系统级问题并承担跨团队技术决策。

技能等级必须有证据支持,不能只由员工自评或主管印象决定。比如,某人被评为三级数据库能力,至少应该能提供独立处理过的性能优化案例、技术方案和问题定位记录。

4. 将人员缺口拆成数量缺口、能力缺口和时间缺口

这是我认为最值得在规划会上反复使用的判断框架。很多招聘争议并不是双方对人数看法不同,而是双方讨论的根本不是同一种缺口。

缺口类型 典型表现 优先解决方式 验证指标
数量缺口 同类任务总量超过团队可用人天 招聘、外部协作、缩小范围 人天缺口、任务积压量
能力缺口 有人但缺少关键技术或业务能力 培训、导师制、内部调配、招聘专家 关键技能覆盖率、独立交付率
时间缺口 人员到岗或能力成熟时间晚于项目需要时间 调整里程碑、临时支援、分阶段交付 到岗周期、胜任周期、关键任务等待时间

举个例子:某团队需要在6周内完成一项复杂数据迁移,预计需要80人天。当前团队有4名工程师,但只有1人具备独立实施经验。表面看是人数足够,实际却存在能力集中和时间窗口不足的问题。

如果简单招聘两个人,招聘周期和熟悉系统的时间可能超过6周。更合理的做法可能是安排现有专家负责关键设计,让两名工程师承担可拆分的执行任务,再安排外部专家进行短期审核,同时将非关键的数据清理工作延后。

5. 使用情景预测,而不是只给一个确定数字

研发需求存在不确定性,尤其是新产品、技术预研和客户定制项目。对于这类工作,我不建议只给出一个精确到个位数的人力需求,而应该建立基准、乐观和压力三个情景。

例如,某季度预计需要400人天的研发工作量,可以按照以下方式推演:

  • 乐观情景:需求范围稳定,复用组件充分,预计360人天。
  • 基准情景:按当前需求和历史交付能力估算,预计400人天。
  • 压力情景:考虑需求变更、技术风险和额外测试,预计460人天。

情景预测不是为了制造更多数字,而是让管理层看清楚:如果需求增加15%,现有团队是否能够承受;如果关键岗位招聘延迟,哪些任务必须调整;如果项目提前完成,释放的人员应该转向哪里。

6. 把依赖关系纳入资源判断

工作量总和并不能完整说明项目是否可执行。多个任务可能依赖同一个架构师、测试负责人或数据专家,即使总人天充足,也可能因为关键角色无法并行服务而形成瓶颈。

因此,除了统计总产能,我还会单独识别关键资源的峰值负荷。尤其要检查以下情况:

  • 同一名专家是否同时承担多个项目的方案评审。
  • 同一名测试负责人是否需要在多个版本发布窗口集中验收。
  • 关键系统是否只有一名人员掌握发布、回滚或故障处理权限。
  • 跨团队接口是否依赖某个长期繁忙的技术负责人。

如果关键资源出现冲突,优先调整任务顺序和责任分工,通常比简单增加普通岗位更有效。

十七、研发人力规划实操流程:从需求收集到资源落地

1. 第一步:统一规划范围和业务目标

在开始收集人员数据之前,先确定规划周期、组织边界和业务范围。比如,本次规划是覆盖整个研发中心,还是只覆盖某条产品线;是规划未来一个季度,还是未来一年;是否包括测试、运维、架构和技术支持岗位。

如果规划范围不清楚,后续数据就会出现重复统计或遗漏。一个员工可能同时参与两个项目,如果两个项目负责人都把他作为完整资源纳入计划,组织层面的供给就会被高估。

我建议在启动会上形成一份简短的规划说明,至少明确规划负责人、参与部门、数据截止日期、统计口径和最终决策人。

2. 第二步:盘点当前人员供给

人员盘点不能只从HR花名册导出姓名、岗位和部门。对于研发组织,还需要补充技能、项目经历、当前任务、可用时间和关键依赖情况。

可以采用以下字段建立基础人员台账:

字段 填写说明 管理用途
人员编号 使用内部唯一编号 避免重名和重复统计
所属团队 产品线、研发组或职能组 识别组织供给
岗位类别 前端、后端、测试、架构、运维等 统计岗位结构
核心技能 列出3至5项主要技能 识别能力分布
技能等级 采用统一等级标准 判断独立承担能力
当前项目 记录主要任务和责任 识别资源占用
计划可用时间 按月记录预计可用人天 计算有效产能
关键风险 单点依赖、交接风险、离职风险等 提前识别供给风险

人员信息应该由HR和业务负责人共同确认。HR负责组织数据的完整性,研发负责人负责技能和项目状态的准确性。技能等级和可用时间不能完全依赖单一部门填报。

3. 第三步:收集未来项目和工作需求

项目需求需要从产品路线图、业务部门规划、客户承诺、技术治理计划和运维任务中汇总。为了避免部门只提交岗位诉求,我建议每项需求都必须说明业务目标、交付物、时间窗口、预计工作量和关键技能。

可以用下面的需求模板:

需求字段 填写示例
需求名称 交易系统升级
业务目标 支持新的交易流程和更高并发
计划周期 第二季度
交付里程碑 方案评审、开发完成、联调、上线
所需岗位 后端、测试、架构、运维
核心技能 分布式事务、数据库优化、自动化测试
预计工作量 按岗位拆分的人天估算
需求置信度 已确认、较明确、待验证
业务优先级 高、中、低

对于尚未确定的需求,不要直接把它们当成已承诺工作。可以通过需求置信度进行区分,并为高不确定性项目设置资源预留,而不是提前占用全部人员。

4. 第四步:计算各岗位的有效供给

供给计算要按照岗位和月份展开。以一个拥有5名后端工程师的团队为例,假设某月每人有20个工作日,理论供给为100人天。但扣除休假、管理事务、运维值守、代码评审和培训后,真正可以用于项目的时间可能只有70人天。

这并不意味着剩余30人天都是浪费。它们可能承担了系统稳定性、组织协作和能力建设等必要工作。规划的目的是看清楚这些时间流向,而不是要求所有工作都转化为项目开发工时。

对于不同岗位,应使用不同的容量假设。测试岗位需要考虑版本集中测试的波峰,运维岗位需要考虑值班和事故概率,架构岗位则要考虑跨项目支持和技术决策的集中度。

5. 第五步:完成需求与供给缺口分析

将岗位需求和有效供给按月份对齐,能够发现年度总量看似平衡、实际月份却严重短缺的问题。

例如,某季度后端岗位需求总量为210人天,供给为220人天,表面上有10人天余量。但如果第一个月需求90人天、供给60人天,第三个月需求50人天、供给100人天,那么问题不是总量不足,而是资源时间分布不合理。

此时可以考虑项目拆分、任务前移、内部轮换或阶段性交付。只有当时间调整无法解决缺口时,才需要进一步评估招聘和外部协作。

6. 第六步:形成可执行的人力行动计划

缺口分析完成后,不能只输出一张红黄绿资源表。每个缺口都应该对应明确行动,包括负责人、开始时间、完成时间、预算和验收标准。

例如,某岗位缺少一名高级数据工程师,可以拆成两项行动:短期通过内部调配和外部专家支持保障当前项目,长期启动招聘并建立内部培养计划。两项行动分别解决交付时间缺口和持续能力缺口。

7. 第七步:按月复盘计划偏差

月度复盘要比较计划与实际,而不仅仅是查看招聘是否完成。建议重点观察实际工作量、人员到岗、项目变更、关键技能覆盖、任务延期和非计划工作占比。

如果某个岗位连续两个月出现供给不足,应判断是需求增长、估算偏差还是人员分配问题。如果招聘完成但项目仍然延期,就要进一步检查新人胜任周期、任务依赖和团队协作成本。

人力规划的闭环不是计划完成,而是计划偏差能够被解释、被决策、被纠正。

十八、核心计算模型:让人力规划从经验判断变成可复核的数据

1. 计算有效产能

我建议先从简单、透明的公式开始,不要一上来建立过度复杂的模型。对于每个岗位类别,可以使用以下计算方式:

有效产能 = 理论工作时间 × 项目投入比例。

其中,项目投入比例需要根据实际工作结构测算,而不是直接采用统一标准。比如某个开发团队过去三个月的工时分布显示,项目开发占65%,运维支持占15%,评审和协作占10%,培训及其他工作占10%,那么在没有明显变化的情况下,可以将65%作为短期预测参考。

这个比例不是员工绩效目标,而是组织容量预测参数。随着自动化、人员结构和系统复杂度变化,应定期更新。

2. 计算岗位需求人数

当项目工作量和岗位可用时间明确后,可以估算需求人数:

需求人数 = 规划周期内岗位总需求人天 ÷ 单人同期有效人天。

例如,某季度预计需要后端开发180人天,单名后端工程师在该季度可投入项目的有效时间为45人天,那么理论需求为4人。

但4人只是工作量层面的估算,还需要检查技能等级、项目并行度和关键依赖。如果180人天集中在某一个月,或者其中60人天需要高级架构能力,那么简单的除法就不能代表实际配置方案。

3. 计算人员缺口

人员缺口 = 岗位需求人数 – 当前可供给人数。

当结果大于零时,说明该岗位存在数量缺口;小于零时,说明存在名义供给余量。但实际判断还需要结合技能覆盖率和时间分布,不能直接把负数解释为可以裁撤或调走的人数。

4. 计算关键技能覆盖率

对于关键技能,我更建议采用覆盖率而不是单纯人数统计:

关键技能覆盖率 = 达到目标熟练等级的人数 ÷ 具备该技能要求的岗位人数 × 100%。

例如,某系统要求至少3名能够独立完成生产故障定位的工程师,团队目前有2名达到目标等级,则覆盖率为66.7%。即使团队总人数充足,这项能力仍然存在单点风险。

5. 计算计划偏差率

人力计划偏差率 = (实际投入人天 – 计划投入人天)÷ 计划投入人天 × 100%。

偏差率应结合具体原因解读。如果实际投入高于计划,可能是需求增加、返工、估算不足,也可能是计划调整后没有及时更新。如果实际投入低于计划,也可能是项目延期、任务阻塞或人员被调走。

所以,偏差率必须和原因分类一起使用,不能单独用来判断团队效率。

6. 计算招聘有效贡献周期

招聘效率不能只看从申请到入职的天数。研发团队更应该观察从招聘需求提出,到新员工能够独立承担目标任务的时间。

有效贡献周期 = 招聘审批等待时间 + 招聘周期 + 入职准备时间 + 岗位胜任时间。

这个指标能帮助管理者识别招聘流程与项目时间窗口之间的错位。如果某岗位的有效贡献周期需要90天,而项目只剩45天,那么招聘并不是解决当前项目缺口的充分方案。

7. 建立一套示意计算案例

假设一家中大型企业研发中心有120名员工,计划在下一季度完成三个核心项目,同时承担线上维护和技术治理。以下数据为用于演示计算逻辑的情景模拟,并非任何企业的真实经营数据。

岗位 在岗人数 单人季度有效人天 季度有效供给 需求人天 缺口
后端开发 30 42 1260 1350 90
前端开发 18 42 756 690 -66
测试工程师 15 40 600 720 120
数据工程师 10 40 400 460 60
运维工程师 12 38 456 430 -26

从总量看,前端和运维岗位有一定余量,后端、测试和数据岗位存在缺口。但这并不意味着可以直接把前端人员调到测试岗位,或者让运维人员承担数据工程任务。不同岗位之间的能力迁移需要时间,必须评估技能距离、培训周期和项目风险。

我的处理顺序是:先核查后端缺口是否由关键任务集中造成,再评估前端余量是否来自项目排期不均;测试岗位优先检查自动化覆盖和测试任务前置的可能性;数据岗位则评估内部培养与短期外部专家支持的组合方案。

人力规划实操方法:研发团队提升人力资源计划效率的效率提升方法与模板

研发团队做人力规划,最容易出现的错误,不是少算了两名工程师,而是把所有工程师都当成可以随时投入项目的完整产能。一个拥有30名研发人员的团队,组织架构上看起来人手充足,但如果其中有人需要承担线上故障处理、技术债治理、跨部门支持、代码评审、招聘面试和新人辅导,真正能够投入新产品研发的时间可能远低于管理者的预期。此时继续按照30个人编制安排项目,得到的往往不是更高的研发效率,而是延期、加班、质量下降和人员流失。

人力规划实操方法的关键,是把人员数量转化为可验证的技能供给、有效工时和项目交付能力,再通过滚动预测、缺口分析和资源调度,让研发团队在不盲目扩编的情况下提升人力资源计划效率。

十九、先明确核心结论:研发人力规划不是算人数,而是算交付能力

1. 人数充足不代表有效产能充足

我判断一份研发人力计划是否可靠,首先不会看它列了多少个岗位,而是看它能否回答三个问题:未来需要交付什么,现有团队能够承担多少,缺少的能力应该通过招聘、培养、外部协作还是调整范围来补足。

传统人力计划习惯从组织编制出发。例如,产品部门提出需要5名后端、3名前端、2名测试,HR据此测算招聘人数。这种方式并非完全错误,但它把岗位需求当成了业务需求的直接表达,忽略了项目优先级、工作复杂度、人员熟练程度、系统维护负担和任务之间的依赖关系。

研发工作的特殊性在于,人数与产出之间并不存在稳定的线性关系。增加一名工程师,可能提高某个独立模块的开发能力,也可能因为架构沟通、代码评审和知识同步增加团队协调成本。尤其在项目后期,新增人员还需要熟悉代码、环境、业务规则和交付流程,短期内未必能够补上进度缺口。

因此,我更倾向于把研发人力规划定义为:在明确业务目标、交付范围和质量约束的前提下,对岗位、技能、有效产能、人员可用时间和组织风险进行动态配置的过程。

2. 用四个维度判断人力计划是否有效

一份能够指导实际工作的计划,至少需要同时覆盖四个维度,而不是只提供一张岗位编制表。

  • 需求维度:未来一个季度、半年和一年分别有哪些产品、项目、版本和技术治理任务,哪些任务已经确定,哪些仍然存在不确定性。
  • 供给维度:现有人员的岗位、技能熟练度、项目经验、可投入时间、休假安排、离职风险以及内部培养潜力。
  • 缺口维度:具体缺少什么技能、多少人天、在哪个时间窗口出现,以及缺口是否会影响关键里程碑。
  • 执行维度:招聘、调岗、培训、外部协作和项目范围调整由谁负责,何时完成,采用什么指标验证效果。

这四个维度需要形成闭环。只做需求预测,容易得到一份无法落地的招聘清单;只盘点现有人才,容易变成人员档案整理;只做缺口分析,却没有责任人和行动时间,最终仍然无法改变交付结果。

3. 把人力规划从年度静态表改成滚动计划

研发业务变化快,年度预算可以相对稳定,但实际人力需求不应该一年只核算一次。产品路线调整、客户项目延期、线上事故、技术架构变化和关键人员离职,都可能在几周内改变团队的资源结构。

我的建议是采用三个时间尺度:年度规划负责确定能力方向和预算边界,季度规划负责确定项目资源配置,月度滚动负责修正实际供需偏差。对于变化较快的团队,还可以每周更新关键岗位的风险和短期可用产能。

规划周期 核心问题 主要输出 更新频率
年度 未来需要哪些关键能力 岗位结构、人才梯队、预算区间 每年制定,季度复核
季度 哪些项目需要多少有效产能 项目资源计划、招聘和培养计划 每月滚动修正
月度 当前供需是否发生变化 人员分配、风险清单、调整方案 每月正式评审
每周 近期是否存在资源冲突 关键任务负责人、负荷和阻塞项 每周检查

这种设计与美国人事管理部门关于战略人力规划的基本思路一致:持续连接当前与未来的人力需求,确定所需人员数量、技能和能力水平,再制定吸引、培养和保留人才的行动。英国特许人事与发展协会发布的战略人力规划指南,也强调通过分阶段的方法建立组织未来所需的人才供给,而不是把规划简化为招聘数量统计。参考:美国人事管理部门人力规划说明;参考:CIPD战略人力规划指南。

4. 效率提升的真正目标是减少资源错配

很多管理者提到人力规划效率,首先想到的是缩短统计时间、减少表格数量、提高审批速度。这些改进有价值,但它们只是行政效率,不是人力资源计划效率的全部。

我更关注四种浪费:人员有空闲但缺少合适任务,关键岗位超负荷但其他岗位无法支援,招聘到岗时间晚于项目需要时间,以及团队反复投入已经被取消或优先级下降的工作。

例如,某个项目有6名工程师,却因为只有1人熟悉核心支付模块而无法并行开发。此时增加普通开发人员,不一定能解决问题。真正需要规划的可能是支付模块知识转移、代码评审备份和第二责任人培养。

衡量人力规划的核心,不是让每个人的日程都排满,而是让关键能力在正确的时间出现在正确的任务上,同时保留处理不确定性的空间。

二十、研发团队人力规划的真实背景:为什么传统编制管理越来越不够用

1. 研发工作由单一项目转向多任务并行

过去一些研发团队的主要工作是围绕一个产品版本持续开发,人员分配相对稳定。现在,一个中大型研发组织可能同时承担新产品开发、存量系统维护、客户定制、数据治理、安全合规、基础设施升级和技术债治理。

这些任务的工作方式并不相同。新功能开发可以按照需求和迭代拆解,线上故障需要随时响应,安全整改存在明确期限,架构治理则需要持续投入但不一定马上体现业务收益。如果把所有任务都放在同一张项目排期表里,容易出现一个问题:计划中的工作量看起来合理,实际却没有为突发任务预留容量。

因此,研发人力规划首先要识别工作类型,而不是直接把所有任务换算成开发人天。工作类型不同,波动特征、优先级和资源约束也不同。

2. 技能结构变化比岗位数量变化更快

研发岗位名称并不能完整描述人才能力。两名都叫后端工程师的人,可能分别擅长高并发系统、数据处理、业务接口、分布式架构或遗留系统维护。项目真正需要的往往不是某个岗位名称,而是能够在特定时间解决特定问题的能力组合。

AI辅助开发工具的普及也进一步改变了技能结构。部分编码、测试生成和文档整理工作可以提效,但需求澄清、系统设计、业务判断、复杂问题定位和质量责任并不会自动消失。组织如果只根据工具带来的局部效率提升削减岗位,很容易低估新的审核、集成和风险控制工作。

美国SHRM关于未来劳动力规划的框架提出,组织需要同时盘点当前人才、分析未来需求并识别能力缺口。其2026年相关规划内容也强调,应把岗位技能、自动化影响和未来业务场景放在一起评估,而不是只统计员工数量。参考:SHRM劳动力规划框架。

3. 隐性工作负荷经常被低估

研发管理中最容易漏算的不是正式项目,而是散落在日常工作里的隐性负荷。例如,技术支持群答疑、生产问题排查、版本发布、代码评审、招聘面试、跨团队会议、环境维护和新人辅导。

这些事情单独看可能只占一两个小时,但当团队规模扩大、系统数量增加、协作对象增多时,它们会持续侵蚀可用于项目交付的时间。

Google SRE公开的工作实践提供了一个值得借鉴的观察:其SRE团队将运维性工作设置上限,目标是避免重复性操作长期挤压工程项目时间。相关资料提到,团队以运维工作不超过个人时间的一半作为管理边界,并通过识别重复劳动和中断来源寻找改进空间。这个比例是特定工程组织的实践参考,并非所有研发团队都应该照搬。参考:Google SRE工作负荷管理。

4. 人员到岗时间与项目需要时间经常错位

人力规划不能只回答需要几个人,还必须回答这些人什么时候能够真正产生贡献。招聘周期、入职手续、设备和权限配置、业务培训、代码熟悉以及导师辅导都会影响实际产能。

假设某团队在4月需要两名具备复杂数据处理经验的工程师,但招聘流程预计需要6周,新员工还需要4周熟悉系统,那么即使4月初完成招聘审批,也无法保证4月就能补足全部工作能力。

因此,我会把招聘到岗日期和有效贡献日期分开记录。前者是人事流程指标,后者才是项目资源规划真正需要的日期。

5. 团队规模越大,资源信息越容易出现断层

在10人左右的小团队里,负责人通常知道谁负责什么、谁掌握关键模块、谁近期比较忙。但当团队扩展到100人以上,人员可能分布在多个产品线、研发中心和项目组,单靠管理者记忆无法维持准确的人力视图。

这时需要建立统一的数据口径:岗位名称如何定义、技能如何评级、项目工时如何记录、人员借调如何登记、空缺岗位如何计算,以及跨项目共享资源由谁确认。

对中大型组织而言,工具的作用不是替管理者做判断,而是减少重复汇总,让人员、任务、进度、风险和资源变动能够被持续追踪。比如在使用PingCode进行研发项目管理时,可以将项目任务、负责人、迭代计划和交付状态作为资源评估的业务输入,再结合HR侧的岗位、技能和招聘数据,形成相对完整的规划视图。需要注意的是,项目任务数据不能直接等同于真实工时,仍需结合团队实际工作记录进行校验。

二十一、研发人力规划中最常见的六个误区

1. 把编制人数当成可用人数

这是最常见、也最容易造成项目延期的误区。组织有30个研发编制,不代表30个人都能在整个计划周期内投入项目。有人承担管理工作,有人负责运维,有人正在休假,有人参与内部培训,还有人需要支援其他团队。

我建议把人数拆成三个口径:组织人数、实际在岗人数和项目可用人数。组织人数用于预算与组织结构管理,在岗人数用于日常人员盘点,项目可用人数用于交付计划。三个数字不能混用。

例如,团队有30人在岗,其中4人负责管理和协调,3人承担长期运维,2人处于跨部门支援状态,1人正在休假。即使暂时不考虑会议、培训和其他工作,真正可以进入项目资源池的人数也已经明显低于30人。

2. 用统一利用率套所有岗位

有些组织习惯规定所有研发人员每月必须达到80%或90%的项目利用率。这个做法看似便于统计,但实际上忽略了岗位差异。

测试工程师可能在版本测试阶段负荷较高,架构师的工作则可能集中在方案评审、关键技术决策和跨团队协调。技术负责人还需要处理风险、人员培养和技术方向判断。如果强制所有岗位保持同样的项目工时比例,就可能让真正重要但难以计量的工作被隐藏。

利用率适合观察资源结构,不适合单独作为员工绩效评价标准。我更建议按岗位类别设定容量区间,并且允许项目阶段不同导致负荷波动。

3. 只按历史工时推算未来需求

历史工时可以帮助估算,但不能直接当成未来需求。过去某个模块用了300人天,不代表下一次类似项目也需要300人天。技术架构、复用程度、需求质量、人员经验和自动化水平都可能发生变化。

更重要的是,历史数据可能记录的是实际消耗,而不是合理工作量。如果一个项目因为需求反复变更、环境不稳定和审批等待而用了大量时间,直接把这些工时作为未来基线,就等于把过去的管理问题固化进新计划。

我会将历史数据拆为有效开发、返工、等待、故障处理和沟通协调等类别。只有先解释工时为什么发生,才能判断哪些部分应该继承,哪些部分应该通过流程改善消除。

4. 把招聘当成所有缺口的默认解决方案

缺人不一定意味着应该招聘。缺口可能来自技能不匹配、项目优先级冲突、工作分配不均、流程低效或某个关键模块过度依赖单人。

例如,团队需要一名熟悉数据库性能优化的工程师,但现有团队中已经有两名工程师具备基础能力,只是缺少系统培训和实战机会。此时直接招聘可能增加成本,却没有解决内部知识分布不均的问题。

我通常先判断缺口是数量问题、能力问题还是时间问题,再决定采用招聘、培养、内部调配、外部合作或范围调整。

5. 把人员排满当成资源利用最大化

研发任务有大量不确定性。生产问题、需求变更、技术验证失败和跨团队依赖都可能打断计划。如果每个人的工作时间都被提前分配到100%,任何一个意外都可能让后续任务整体延迟。

Google SRE关于工作负荷的资料指出,运维中断如果持续挤压工程项目,会降低长期改进能力,并可能形成越来越不健康的任务队列。这个观察说明,团队需要为中断和持续改进留出容量,而不是把所有时间都承诺给短期交付。参考:Google SRE工作负荷管理。

6. 计划制定完成后不再更新

人力计划不是审批完就结束的文档。研发团队的需求和供给都在变化,项目延期会改变人员释放时间,关键人员离职会改变技能供给,业务战略调整也可能让原有岗位需求失效。

如果一个季度内从未更新人员计划,管理者看到的可能只是过去某一天的组织快照。真正有效的机制应该让重大变化能够触发重新预测,例如核心岗位离职、项目范围增加、生产事故显著增加或关键里程碑延期。

我建议把人力计划设置为有版本、有日期、有责任人的管理对象。每次变更都记录变更原因、影响范围和决策结果,避免不同部门使用不同版本的数据进行招聘和项目承诺。

二十二、专业判断逻辑:如何把业务需求转化为人力需求

1. 从业务目标反推工作包,而不是从岗位名称正推人数

人力规划的起点应该是业务目标。比如,某产品线未来两个季度要完成核心交易流程升级、移动端体验优化和数据平台迁移。此时不应该立即写出需要多少前端、后端和测试,而是先明确每项工作的交付范围、完成时间、质量要求和依赖关系。

我会先将业务目标拆成可估算的工作包,再把工作包拆成角色和技能需求。这样可以避免一个项目只在岗位层面提出需求,却无法解释这些人到岗后具体要解决什么问题。

建议使用以下顺序:

  1. 确定业务目标和交付期限。
  2. 明确产品范围、技术范围和质量约束。
  3. 拆解工作包及关键里程碑。
  4. 识别每个工作包所需岗位和技能。
  5. 估算工作量、工作窗口和依赖关系。
  6. 匹配现有人员及其可用时间。
  7. 计算缺口并制定解决方案。

2. 用有效产能代替名义工时

名义工时是员工在计划周期内理论上可以工作的时间,有效产能则是扣除假期、会议、管理事务、运维支持和其他必要工作之后,能够用于指定项目的时间。

例如,一个月按20个工作日计算,理论工时为160小时。如果某位工程师预计需要安排8小时团队会议、12小时代码评审、16小时运维支持、8小时培训和8小时其他协调工作,那么其可用于项目的时间就是108小时,而不是160小时。

计算公式可以写为:

有效项目工时 = 计划工作日 × 日均工作小时 – 必要非项目工时 – 已确认不可用工时。

如果采用人天口径,也可以写成:

项目可用人天 = 在岗工作日 – 休假人天 – 非项目工作人天 – 预留中断人天。

需要注意,会议、评审和培训并不是无价值工作。它们只是不能全部被算作项目开发产能。对技术负责人而言,评审和架构设计可能本身就是项目交付的一部分,应根据实际任务性质归类,避免重复扣减。

3. 建立岗位技能矩阵,识别真正的能力供给

岗位矩阵只能说明团队有哪些职位,技能矩阵才能说明团队能做什么。对于研发团队,我建议至少从技术能力、业务能力和交付能力三个方面盘点。

能力类别 具体能力示例 评估重点 可用于规划的证据
技术能力 后端架构、数据库、前端、自动化测试、云平台 能否独立解决复杂问题 项目经历、代码评审、技术方案
业务能力 支付、订单、库存、风控、客户流程 是否理解业务规则和异常场景 业务交付记录、需求分析成果
交付能力 估算、拆解、协作、质量控制、发布 能否稳定完成端到端任务 迭代记录、缺陷分析、交付复盘

技能等级不宜设置过多。实际操作中,我通常建议采用四级评价:

  • 一级:了解。知道基本概念,能够在指导下完成简单任务。
  • 二级:可执行。能够独立完成常规任务,但复杂场景仍需要支持。
  • 三级:熟练。能够独立处理复杂任务,参与方案设计并指导其他成员。
  • 四级:专家。能够制定技术标准、处理系统级问题并承担跨团队技术决策。

技能等级必须有证据支持,不能只由员工自评或主管印象决定。比如,某人被评为三级数据库能力,至少应该能提供独立处理过的性能优化案例、技术方案和问题定位记录。

4. 将人员缺口拆成数量缺口、能力缺口和时间缺口

这是我认为最值得在规划会上反复使用的判断框架。很多招聘争议并不是双方对人数看法不同,而是双方讨论的根本不是同一种缺口。

缺口类型 典型表现 优先解决方式 验证指标
数量缺口 同类任务总量超过团队可用人天 招聘、外部协作、缩小范围 人天缺口、任务积压量
能力缺口 有人但缺少关键技术或业务能力 培训、导师制、内部调配、招聘专家 关键技能覆盖率、独立交付率
时间缺口 人员到岗或能力成熟时间晚于项目需要时间 调整里程碑、临时支援、分阶段交付 到岗周期、胜任周期、关键任务等待时间

举个例子:某团队需要在6周内完成一项复杂数据迁移,预计需要80人天。当前团队有4名工程师,但只有1人具备独立实施经验。表面看是人数足够,实际却存在能力集中和时间窗口不足的问题。

如果简单招聘两个人,招聘周期和熟悉系统的时间可能超过6周。更合理的做法可能是安排现有专家负责关键设计,让两名工程师承担可拆分的执行任务,再安排外部专家进行短期审核,同时将非关键的数据清理工作延后。

5. 使用情景预测,而不是只给一个确定数字

研发需求存在不确定性,尤其是新产品、技术预研和客户定制项目。对于这类工作,我不建议只给出一个精确到个位数的人力需求,而应该建立基准、乐观和压力三个情景。

例如,某季度预计需要400人天的研发工作量,可以按照以下方式推演:

  • 乐观情景:需求范围稳定,复用组件充分,预计360人天。
  • 基准情景:按当前需求和历史交付能力估算,预计400人天。
  • 压力情景:考虑需求变更、技术风险和额外测试,预计460人天。

情景预测不是为了制造更多数字,而是让管理层看清楚:如果需求增加15%,现有团队是否能够承受;如果关键岗位招聘延迟,哪些任务必须调整;如果项目提前完成,释放的人员应该转向哪里。

6. 把依赖关系纳入资源判断

工作量总和并不能完整说明项目是否可执行。多个任务可能依赖同一个架构师、测试负责人或数据专家,即使总人天充足,也可能因为关键角色无法并行服务而形成瓶颈。

因此,除了统计总产能,我还会单独识别关键资源的峰值负荷。尤其要检查以下情况:

  • 同一名专家是否同时承担多个项目的方案评审。
  • 同一名测试负责人是否需要在多个版本发布窗口集中验收。
  • 关键系统是否只有一名人员掌握发布、回滚或故障处理权限。
  • 跨团队接口是否依赖某个长期繁忙的技术负责人。

如果关键资源出现冲突,优先调整任务顺序和责任分工,通常比简单增加普通岗位更有效。

二十三、研发人力规划实操流程:从需求收集到资源落地

1. 第一步:统一规划范围和业务目标

在开始收集人员数据之前,先确定规划周期、组织边界和业务范围。比如,本次规划是覆盖整个研发中心,还是只覆盖某条产品线;是规划未来一个季度,还是未来一年;是否包括测试、运维、架构和技术支持岗位。

如果规划范围不清楚,后续数据就会出现重复统计或遗漏。一个员工可能同时参与两个项目,如果两个项目负责人都把他作为完整资源纳入计划,组织层面的供给就会被高估。

我建议在启动会上形成一份简短的规划说明,至少明确规划负责人、参与部门、数据截止日期、统计口径和最终决策人。

2. 第二步:盘点当前人员供给

人员盘点不能只从HR花名册导出姓名、岗位和部门。对于研发组织,还需要补充技能、项目经历、当前任务、可用时间和关键依赖情况。

可以采用以下字段建立基础人员台账:

字段 填写说明 管理用途
人员编号 使用内部唯一编号 避免重名和重复统计
所属团队 产品线、研发组或职能组 识别组织供给
岗位类别 前端、后端、测试、架构、运维等 统计岗位结构
核心技能 列出3至5项主要技能 识别能力分布
技能等级 采用统一等级标准 判断独立承担能力
当前项目 记录主要任务和责任 识别资源占用
计划可用时间 按月记录预计可用人天 计算有效产能
关键风险 单点依赖、交接风险、离职风险等 提前识别供给风险

人员信息应该由HR和业务负责人共同确认。HR负责组织数据的完整性,研发负责人负责技能和项目状态的准确性。技能等级和可用时间不能完全依赖单一部门填报。

3. 第三步:收集未来项目和工作需求

项目需求需要从产品路线图、业务部门规划、客户承诺、技术治理计划和运维任务中汇总。为了避免部门只提交岗位诉求,我建议每项需求都必须说明业务目标、交付物、时间窗口、预计工作量和关键技能。

可以用下面的需求模板:

需求字段 填写示例
需求名称 交易系统升级
业务目标 支持新的交易流程和更高并发
计划周期 第二季度
交付里程碑 方案评审、开发完成、联调、上线
所需岗位 后端、测试、架构、运维
核心技能 分布式事务、数据库优化、自动化测试
预计工作量 按岗位拆分的人天估算
需求置信度 已确认、较明确、待验证
业务优先级 高、中、低

对于尚未确定的需求,不要直接把它们当成已承诺工作。可以通过需求置信度进行区分,并为高不确定性项目设置资源预留,而不是提前占用全部人员。

4. 第四步:计算各岗位的有效供给

供给计算要按照岗位和月份展开。以一个拥有5名后端工程师的团队为例,假设某月每人有20个工作日,理论供给为100人天。但扣除休假、管理事务、运维值守、代码评审和培训后,真正可以用于项目的时间可能只有70人天。

这并不意味着剩余30人天都是浪费。它们可能承担了系统稳定性、组织协作和能力建设等必要工作。规划的目的是看清楚这些时间流向,而不是要求所有工作都转化为项目开发工时。

对于不同岗位,应使用不同的容量假设。测试岗位需要考虑版本集中测试的波峰,运维岗位需要考虑值班和事故概率,架构岗位则要考虑跨项目支持和技术决策的集中度。

5. 第五步:完成需求与供给缺口分析

将岗位需求和有效供给按月份对齐,能够发现年度总量看似平衡、实际月份却严重短缺的问题。

例如,某季度后端岗位需求总量为210人天,供给为220人天,表面上有10人天余量。但如果第一个月需求90人天、供给60人天,第三个月需求50人天、供给100人天,那么问题不是总量不足,而是资源时间分布不合理。

此时可以考虑项目拆分、任务前移、内部轮换或阶段性交付。只有当时间调整无法解决缺口时,才需要进一步评估招聘和外部协作。

6. 第六步:形成可执行的人力行动计划

缺口分析完成后,不能只输出一张红黄绿资源表。每个缺口都应该对应明确行动,包括负责人、开始时间、完成时间、预算和验收标准。

例如,某岗位缺少一名高级数据工程师,可以拆成两项行动:短期通过内部调配和外部专家支持保障当前项目,长期启动招聘并建立内部培养计划。两项行动分别解决交付时间缺口和持续能力缺口。

7. 第七步:按月复盘计划偏差

月度复盘要比较计划与实际,而不仅仅是查看招聘是否完成。建议重点观察实际工作量、人员到岗、项目变更、关键技能覆盖、任务延期和非计划工作占比。

如果某个岗位连续两个月出现供给不足,应判断是需求增长、估算偏差还是人员分配问题。如果招聘完成但项目仍然延期,就要进一步检查新人胜任周期、任务依赖和团队协作成本。

人力规划的闭环不是计划完成,而是计划偏差能够被解释、被决策、被纠正。

二十四、核心计算模型:让人力规划从经验判断变成可复核的数据

1. 计算有效产能

我建议先从简单、透明的公式开始,不要一上来建立过度复杂的模型。对于每个岗位类别,可以使用以下计算方式:

有效产能 = 理论工作时间 × 项目投入比例。

其中,项目投入比例需要根据实际工作结构测算,而不是直接采用统一标准。比如某个开发团队过去三个月的工时分布显示,项目开发占65%,运维支持占15%,评审和协作占10%,培训及其他工作占10%,那么在没有明显变化的情况下,可以将65%作为短期预测参考。

这个比例不是员工绩效目标,而是组织容量预测参数。随着自动化、人员结构和系统复杂度变化,应定期更新。

2. 计算岗位需求人数

当项目工作量和岗位可用时间明确后,可以估算需求人数:

需求人数 = 规划周期内岗位总需求人天 ÷ 单人同期有效人天。

例如,某季度预计需要后端开发180人天,单名后端工程师在该季度可投入项目的有效时间为45人天,那么理论需求为4人。

但4人只是工作量层面的估算,还需要检查技能等级、项目并行度和关键依赖。如果180人天集中在某一个月,或者其中60人天需要高级架构能力,那么简单的除法就不能代表实际配置方案。

3. 计算人员缺口

人员缺口 = 岗位需求人数 – 当前可供给人数。

当结果大于零时,说明该岗位存在数量缺口;小于零时,说明存在名义供给余量。但实际判断还需要结合技能覆盖率和时间分布,不能直接把负数解释为可以裁撤或调走的人数。

4. 计算关键技能覆盖率

对于关键技能,我更建议采用覆盖率而不是单纯人数统计:

关键技能覆盖率 = 达到目标熟练等级的人数 ÷ 具备该技能要求的岗位人数 × 100%。

例如,某系统要求至少3名能够独立完成生产故障定位的工程师,团队目前有2名达到目标等级,则覆盖率为66.7%。即使团队总人数充足,这项能力仍然存在单点风险。

5. 计算计划偏差率

人力计划偏差率 = (实际投入人天 – 计划投入人天)÷ 计划投入人天 × 100%。

偏差率应结合具体原因解读。如果实际投入高于计划,可能是需求增加、返工、估算不足,也可能是计划调整后没有及时更新。如果实际投入低于计划,也可能是项目延期、任务阻塞或人员被调走。

所以,偏差率必须和原因分类一起使用,不能单独用来判断团队效率。

6. 计算招聘有效贡献周期

招聘效率不能只看从申请到入职的天数。研发团队更应该观察从招聘需求提出,到新员工能够独立承担目标任务的时间。

有效贡献周期 = 招聘审批等待时间 + 招聘周期 + 入职准备时间 + 岗位胜任时间。

这个指标能帮助管理者识别招聘流程与项目时间窗口之间的错位。如果某岗位的有效贡献周期需要90天,而项目只剩45天,那么招聘并不是解决当前项目缺口的充分方案。

7. 建立一套示意计算案例

假设一家中大型企业研发中心有120名员工,计划在下一季度完成三个核心项目,同时承担线上维护和技术治理。以下数据为用于演示计算逻辑的情景模拟,并非任何企业的真实经营数据。

岗位 在岗人数 单人季度有效人天 季度有效供给 需求人天 缺口
后端开发 30 42 1260 1350 90
前端开发 18 42 756 690 -66
测试工程师 15 40 600 720 120
数据工程师 10 40 400 460 60
运维工程师 12 38 456 430 -26

从总量看,前端和运维岗位有一定余量,后端、测试和数据岗位存在缺口。但这并不意味着可以直接把前端人员调到测试岗位,或者让运维人员承担数据工程任务。不同岗位之间的能力迁移需要时间,必须评估技能距离、培训周期和项目风险。

我的处理顺序是:先核查后端缺口是否由关键任务集中造成,再评估前端余量是否来自项目排期不均;测试岗位优先检查自动化覆盖和测试任务前置的可能性;数据岗位则评估内部培养与短期外部专家支持的组合方案。

人力规划实操方法:研发团队提升人力资源计划效率的效率提升方法与模板

二十五、人力规划模板:可以直接用于研发部门的五张核心表

1. 模板一:研发团队人员供给盘点表

第一张表解决的是“团队现在有什么资源”。建议以人员为最小记录单位,同时保留岗位、技能、项目和可用时间四类信息。对于100人以上的组织,可以按照研发中心、产品线、团队三个层级汇总,但底层记录应保持统一口径。

人员编号 岗位 核心技能 技能等级 当前工作 月可用人天 风险
RD001 后端 Java、分布式系统 四级 交易平台 14 核心模块单点依赖
RD002 后端 Java、数据库 三级 订单系统 15 无明显风险
RD003 前端 Vue、组件设计 三级 管理后台 16 版本任务集中
RD004 测试 自动化测试 二级 交易平台 12 复杂场景经验不足
RD005 数据 SQL、数据建模 三级 数据平台 13 缺少备份负责人

表中数据为示意数据。技能等级建议由员工自评、主管评价和项目证据共同确认。月可用人天则需要在扣除已确认的非项目职责之后计算,不能直接从员工的名义工作日复制。

我特别建议增加“关键模块备份人”字段。很多团队的资源风险不是人数不够,而是一个人离开或休假后,某个系统就无人能够独立维护。这个字段能够让人力规划从日常排期延伸到业务连续性管理。

2. 模板二:项目人力需求预测表

第二张表解决的是“未来需要什么人”。项目负责人不能只提交总人天,而应该将工作量按岗位、月份和技能拆开。只有这样,HR才能知道缺口究竟发生在哪个时间段。

项目 工作包 岗位 需求人天 需求月份 关键技能 优先级
交易升级 核心接口开发 后端 60 4月 分布式事务 高
交易升级 自动化回归 测试 35 5月 接口自动化 高
数据迁移 数据清洗 数据 40 4月 数据治理 高
管理后台 界面开发 前端 45 5月 组件设计 中
基础设施 监控改造 运维 25 6月 可观测性 中

这里有一个容易被忽视的细节:需求人天与需求人数不是同一件事。一个项目需要60人天后端工作,并不代表需要额外招聘一名后端工程师。还要检查现有人员是否能够在对应月份提供这60人天,以及是否具备所需技能。

3. 模板三:人力供需缺口分析表

第三张表用于管理决策。建议将需求、供给、差额、原因和解决方案放在同一行,让管理层不需要在多份文档之间来回切换。

岗位 需求人天 有效供给 缺口 缺口原因 解决措施
后端 1350 1260 90 项目并行度高 调整排期并评估招聘
前端 690 756 -66 阶段性任务较少 评估跨项目支援
测试 720 600 120 测试窗口集中 测试前移、内部调配
数据 460 400 60 专业技能不足 培养与外部支持并行
运维 430 456 -26 常规工作量稳定 预留故障响应容量

缺口为负数不代表可以直接减少人员。还需要判断余量是否能够跨项目共享、是否存在后续工作高峰,以及岗位之间是否具有实际技能迁移条件。

4. 模板四:招聘与人才培养行动表

第四张表把人力缺口转化为具体行动。招聘和培养需要使用不同的验收标准,不能用“招聘已启动”或“培训已完成”代替能力补齐。

缺口岗位 解决方式 责任人 完成期限 成本预算 验收标准
高级后端 外部招聘 招聘负责人 6月底 按预算审批 通过岗位技术评估
测试自动化 内部培养 测试负责人 5月底 培训资源 独立完成自动化任务
数据治理 专家短期支持 数据负责人 4月底 项目服务预算 完成迁移方案审核
交易模块备份 导师制和轮岗 技术负责人 6月底 内部工时 第二责任人独立处理常见问题

我建议把培养目标写成可验证的工作结果。例如,不要写“提升数据库能力”,而应该写“能够独立定位慢查询、完成索引优化并提交性能验证报告”。这样的培养计划才能真正进入人力供给预测。

5. 模板五:月度人力规划复盘表

最后一张表用于形成管理闭环。建议每个月固定复核以下字段,尤其关注计划变化的原因,而不是只比较投入人天。

复盘项目 计划值 实际值 偏差 原因分类 下一步行动
后端项目投入 420人天 455人天 增加35人天 需求变更 重新确认需求范围
测试投入 200人天 240人天 增加40人天 返工和缺陷 加强测试前移
招聘到岗 3人 2人 少1人 招聘延期 调整项目资源窗口
关键技能覆盖 80% 70% 下降10个百分点 人员调整 启动交叉培养

表格里的计划值和实际值必须采用一致统计口径。例如,计划按人天计算,实际也应该按人天计算;如果计划记录的是人数,实际记录的是工时,就无法进行有效比较。

五张表可以先用电子表格建立,不必一开始就采购复杂系统。真正需要优先统一的是字段定义、数据责任人和更新机制。等到项目数量、人员规模和协作复杂度超过人工维护能力,再考虑将流程迁移到统一平台。

二十六、案例推演:一个120人研发中心如何解决资源错配

1. 案例背景:团队总人数没有减少,项目却连续延期

下面构建一个基于常见研发管理场景的模拟案例,用于展示方法如何落地。假设某企业研发中心共有120人,分为后端、前端、测试、数据和运维五个专业团队,负责三个产品线及公共技术平台。

过去两个季度,管理层发现三个现象:核心项目平均延期,测试团队在版本发布前经常加班,少数高级工程师持续承担多个项目的技术支持。与此同时,前端团队在某些月份存在资源闲置。

如果只看组织编制,研发中心并不缺人;如果只看项目排期,多个团队也都提交了合理的资源申请。但实际交付仍然不稳定,说明问题不是简单的总人数不足,而是资源结构、任务时间和技能分布存在错配。

2. 第一次分析:发现总人天掩盖了关键岗位瓶颈

项目组将未来一个季度的工作量拆分到岗位和月份后,发现后端、测试和数据三个岗位存在明显缺口,前端则有阶段性余量。进一步检查后发现,测试任务集中在版本末期,数据工程师只有少数人熟悉迁移流程,后端关键模块则过度依赖一名高级工程师。

这说明组织面对的是三个不同的问题:测试岗位的时间分布问题、数据岗位的专业能力问题,以及后端岗位的关键技能集中问题。若直接按照总缺口招聘,可能会把预算花在不能及时解决问题的岗位上。

3. 第二次分析:把资源缺口拆成可执行措施

针对测试资源集中问题,团队将部分测试用例设计和接口验证提前到开发阶段,并在需求评审时加入测试负责人。这样做的目的不是减少测试人员,而是改变测试工作的时间分布,让缺陷更早暴露。

针对数据岗位能力不足,团队安排一名资深数据工程师负责方案设计,两名具备基础能力的后端人员参与数据处理任务,并引入短期外部专家进行迁移方案审核。

针对后端关键人员依赖,团队将核心模块拆分为设计、实现、发布和故障处理几个知识单元,明确第二责任人,并安排实际任务验证其独立处理能力。

4. 第三次分析:建立计划前后对照

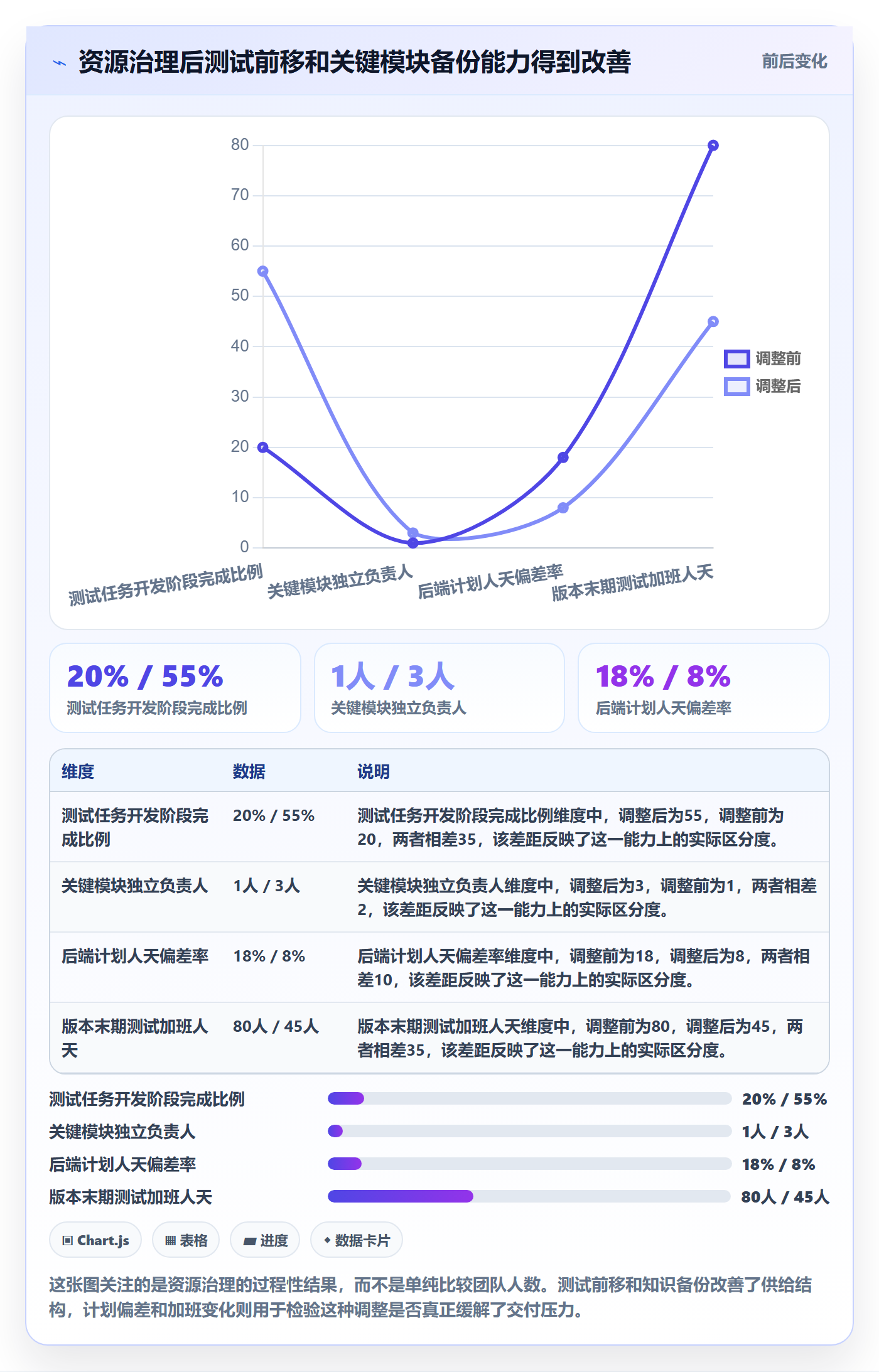

为了验证措施是否有效,团队连续记录计划投入、实际投入、延期情况和关键技能覆盖。下面的数据仍为情景模拟,用于说明指标设计方式,不代表真实企业实施结果。

观察项目 调整前 调整后 观察意义
测试任务在开发阶段完成比例 20% 55% 测试活动前移
关键模块独立负责人 1人 3人 降低单点依赖
后端计划人天偏差率 18% 8% 估算和排期更稳定
版本末期测试加班人天 80人天 45人天 减少测试负荷集中
数据迁移任务等待时间 10个工作日 4个工作日 减少专家资源排队

人力规划实操方法:研发团队提升人力资源计划效率的效率提升方法与模板

5. 案例复盘:为什么没有先招聘更多人

这个模拟案例最重要的启示是,团队的问题并非全部来自人数不足。测试资源主要是任务集中,数据资源主要是技能供给不足,后端资源则存在关键知识集中。不同问题应该采用不同方案。

如果一开始就招聘大量普通研发人员,可能会增加管理和协作成本,却无法快速解决关键技能瓶颈。反过来,如果只做内部调配而不考虑长期业务增长,又可能把现有团队的负荷推得更高。

我更认可的顺序是:先重新分配现有资源,再补足能力缺口,最后针对持续存在的结构性数量缺口启动招聘。这并不是反对扩编,而是要求招聘决策有清晰的业务证据。

二十七、数字化管理实践:如何用研发管理平台提高人力规划效率

1. 工具首先要解决数据分散,而不是替代管理判断

对于中大型研发组织,人力规划通常涉及HR、研发负责人、项目经理、产品经理和财务预算等多个角色。人员数据可能存在HR系统,任务数据存在项目管理工具,缺陷数据存在测试系统,工时数据则分散在不同报表中。

如果每个月都依靠人工从不同系统导出数据,再进行复制、合并和核对,规划团队会把大量时间消耗在数据整理上。更严重的是,不同部门可能使用不同的统计口径,导致同一个岗位出现多个供给数字。

因此,数字化建设应先解决三件事:建立统一的数据来源、明确各字段的责任人、让计划变化能够追溯。工具可以提高信息透明度,但岗位是否应该招聘、项目是否应该延期、人员是否应该调动,仍然需要业务管理者做出判断。

2. 以PingCode为例:将项目工作量转化为资源规划输入

对于100人以上的研发团队,可以考虑使用PingCode这类研发项目管理平台,将需求、任务、迭代、项目进度和工时等过程信息纳入统一管理。其官方产品资料介绍了项目规划、进度跟踪、项目基线、资源分配、项目集管理和项目度量等能力,适合用于观察多项目并行时的工作安排和资源使用情况。参考:PingCode项目管理功能。

这里我更关注的是数据如何进入人力规划,而不是单纯罗列软件功能。可以把整个过程设计成四层:

  • 第一层:需求输入。将产品需求、客户反馈、版本目标和技术治理事项整理成统一的工作项,标注优先级、预计周期和责任团队。
  • 第二层:任务分解。将项目拆成具体任务,明确负责人、协作人员、预估工作量、依赖关系和计划时间。
  • 第三层:资源观察。根据项目排期、人员分配和工时记录,识别人员负荷、关键岗位冲突和跨项目资源占用。
  • 第四层:人力决策。将项目侧数据与HR侧的技能、招聘、在岗和培养信息结合,形成供需缺口和行动计划。

需要强调,任务负责人数量不等于投入人数,任务预估工时也不等于最终实际工时。项目管理数据可以作为资源分析的重要输入,但仍要通过实际记录、负责人确认和定期复核,避免把任务状态误当作真实产能。

3. 建议建立从项目需求到人力行动的关联关系

在实际配置中,我建议每个关键项目都能够追溯到岗位需求,每个岗位缺口都能够追溯到具体项目或能力建设目标。这样,管理层就能回答招聘申请背后的业务问题。

业务对象 需要记录的信息 人力规划用途
产品需求 优先级、目标版本、业务价值 判断需求是否值得占用资源
项目任务 负责人、估算工时、计划时间 计算岗位需求和资源负荷
项目里程碑 开始时间、结束时间、交付状态 识别资源需求峰值
实际工时 项目投入、非项目投入、偏差原因 修正未来产能参数
人员技能 能力等级、经验、备份关系 识别技能缺口和单点风险
招聘行动 申请时间、到岗时间、胜任时间 评估招聘是否及时有效

PingCode的产品管理能力可以帮助团队将需求优先级、路线图和研发任务联系起来,项目管理能力则可以承接工作拆解、计划和资源分配。对于需要跨项目协调的组织,项目集视图尤其有助于发现多个项目同时占用同一关键人员的情况。参考:PingCode项目集管理。

4. 不要把工时统计变成监控员工的工具

数字化人力规划最容易引起抵触的地方,是员工担心工时数据被用于判断个人是否足够忙碌。我的建议是明确数据用途:工时首先用于估算项目成本、识别工作负荷和修正计划,不应该直接将记录时长等同于工作价值。

例如,某名架构师每周可能只有部分时间直接登记在具体项目任务上,但他解决了多个团队的系统设计问题。这类工作如果没有合理归类,就会让数据看起来像是低利用率,实际上却可能承担了关键组织职责。

因此,工具配置时要为架构评审、技术支持、知识传承和招聘面试等必要工作建立合理类别。只有统计口径完整,管理者才不会根据不完整的数据做出错误的人事决策。

5. 100人以上组织的数字化落地顺序

我不建议大型组织一次性上线所有资源管理功能。更稳妥的方式是先从一个产品线或研发部门试点,再逐步推广。

  1. 第一个月:统一岗位、技能、项目、工时和人员状态字段,选定数据负责人。
  2. 第二个月:将重点项目的需求、任务和里程碑纳入统一视图,建立岗位需求预测。
  3. 第三个月:把HR人员供给和项目需求进行匹配,输出首版缺口分析。
  4. 第四个月:复核计划偏差、技能覆盖和资源冲突,调整计算口径。
  5. 第五个月起:逐步推广到其他产品线,并建立跨项目资源评审机制。

对于组织规模较大、流程复杂、需要私有化部署和统一权限管理的企业,工具选型还要检查数据安全、组织架构同步、接口开放能力、历史数据迁移和审计要求。不要只因为某个系统的功能清单丰富,就忽略实际落地成本。

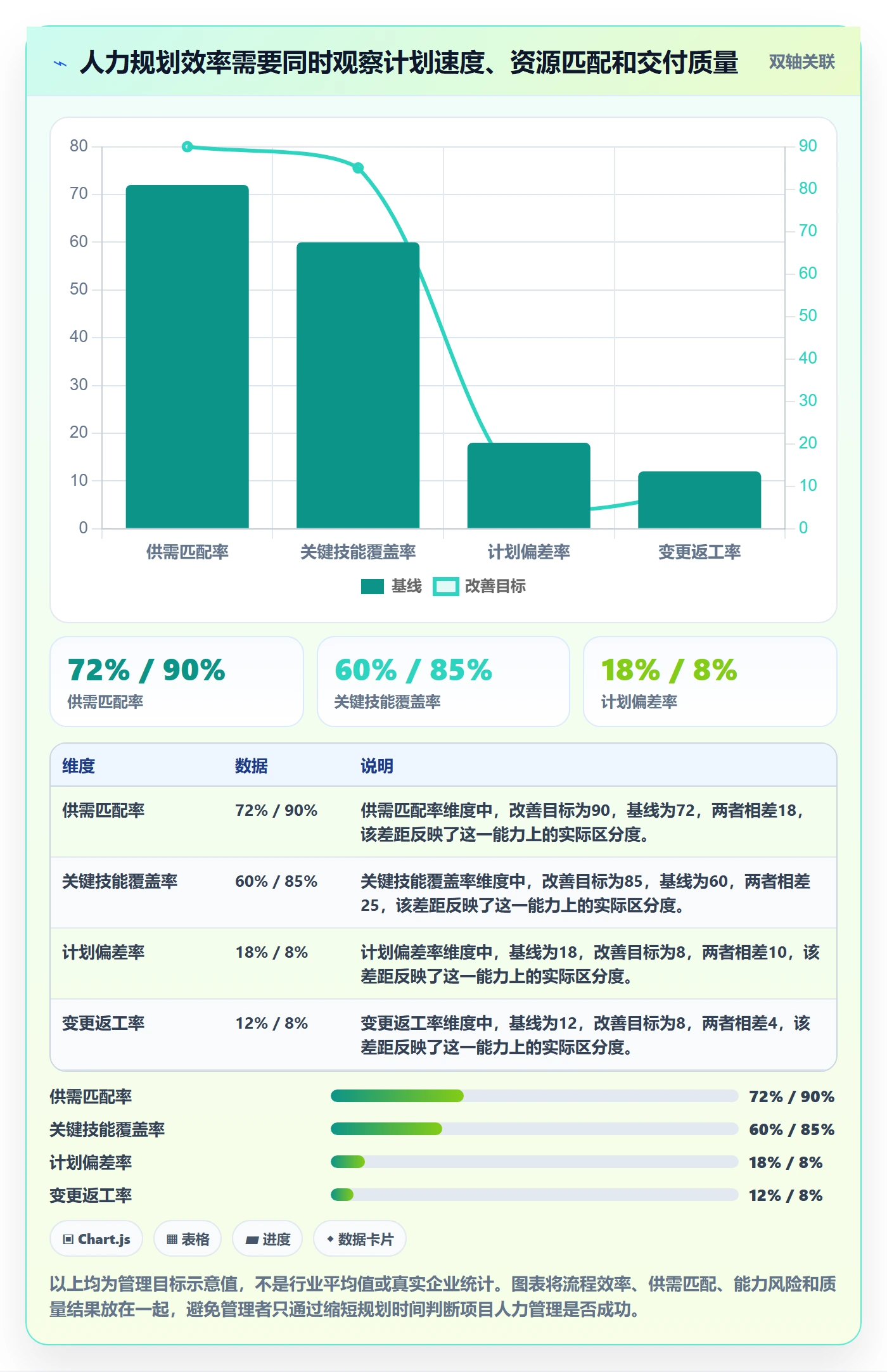

二十八、效率提升的量化方法:用哪些指标判断人力计划真正改善了

1. 人力规划周期:衡量计划制定是否更快

人力规划周期可以定义为从正式启动数据收集到完成供需分析和决策审批的时间。这个指标适合衡量流程效率,但不代表计划质量。

例如,原来需要10个工作日才能完成一次季度资源评估,经过字段统一和自动化汇总后缩短到4个工作日,说明数据处理效率有所改善。但如果缩短时间是因为跳过了技能核验和项目负责人确认,就不能算真正的效率提升。

2. 供需匹配率:衡量资源配置是否合理

可以按岗位、技能和月份计算供需匹配率。一个简单口径是:在目标时间窗口内,已经有明确可用资源覆盖的需求人天,占全部确认需求人天的比例。

这个指标比总人数更有意义,因为它同时考虑了资源是否存在、是否具备所需技能,以及是否能够在需要的时间投入。

3. 关键技能覆盖率:衡量组织是否存在能力单点

对于支付、数据库、核心架构、安全和生产发布等关键能力,应设定最低备份人数。关键技能覆盖率下降,即使总人数不变,也应该触发人力风险评审。

我建议同时记录达到目标等级的人数和能够独立承担任务的人数。某个技能有5个人接触过,并不意味着5个人都能独立处理复杂问题。

4. 计划偏差率:衡量预测是否可靠

计划偏差率需要按照岗位和项目拆分。若整个研发中心的总偏差只有5%,但测试团队偏差达到30%,那么整体数字就掩盖了真实问题。

还应该区分正向和负向偏差:实际投入高于计划,可能代表低估工作量;实际投入低于计划,可能代表任务延期或资源被调走。两种情况都需要原因分析。

5. 非计划工作占比:衡量计划是否具有抗干扰能力

非计划工作包括临时需求、生产故障、紧急客户支持和计划外返工。该指标能够解释为什么团队明明完成了排期,却没有完成预定交付。

如果非计划工作长期占比过高,管理者需要判断是业务需求波动大、系统质量不足,还是工作入口缺少优先级控制。单纯要求团队提高执行速度,无法解决源头问题。

6. 交付质量指标:避免用速度换质量

研发人力计划不能只看投入和交付速度,还要关注变更失败率、返工率、缺陷逃逸和恢复时间。美国DORA 2024年报告将软件交付表现拆分为吞吐和稳定性两个维度,并讨论了变更失败率与返工率之间的关系。这意味着团队即使短期提高交付速度,如果返工和故障同步增加,也不能认为人力效率真正改善。参考:DORA 2024报告。

人力规划实操方法:研发团队提升人力资源计划效率的效率提升方法与模板

7. 建立指标之间的因果关系

单独看一个指标,很容易得到错误结论。比如,供需匹配率提高,可能是因为项目负责人减少了需求,也可能是因为招聘增加了人员,还可能是因为团队真实产能改善。要判断是哪一种原因,需要把指标放在同一条逻辑链上。

我建议使用以下分析顺序:

  • 先看输入:业务需求是否稳定,项目范围是否变化。
  • 再看过程:人员分配是否及时,关键岗位是否存在冲突。
  • 再看能力:关键技能是否覆盖,人员是否能够独立承担任务。
  • 最后看结果:交付周期、质量、返工和人员负荷是否改善。

如果只看到交付速度变快,却没有看到质量和负荷变化,就不能确认效率提升是否可持续。

二十九、不同团队规模和发展阶段,应该采用不同的人力规划方法

1. 20人以下的小型研发团队:优先解决任务透明度

小团队不需要建立复杂的岗位模型。负责人通常可以直接了解每个人的技能和任务,因此应优先解决需求入口、任务优先级和实际可用时间三个问题。

建议使用一张轻量人员表、一张迭代需求表和一张月度资源表。每周确认一次人员负荷,每月检查一次关键技能是否存在单点依赖。

对于小团队,最不值得做的是为了显得专业而建立大量审批流程。规划工具应该降低沟通成本,而不是增加管理工作。

2. 20至100人的研发团队:重点建立岗位供需机制

当团队达到几十人后,负责人很难准确记住每个人的项目投入和技能状态。这时需要建立岗位分类、统一工时口径和月度供需评审。

建议由研发负责人和HRBP共同负责规划,项目经理提交需求,技术负责人确认技能要求。招聘申请必须关联具体缺口,内部调配也需要记录开始和结束时间。

3. 100人以上的研发组织:建立跨项目资源治理

100人以上的组织,问题通常不再局限于某个项目组,而是多个产品线同时争夺稀缺人才。此时应建立组织级资源池、关键技能地图和项目组合优先级机制。

可以由PMO或研发管理办公室负责汇总项目需求,由HR负责人员供给与人才发展数据,由技术委员会确认关键能力要求,由业务管理层最终决定资源优先级。

对于此类组织,建议采用统一研发管理平台与HR数据源结合的方式,减少不同团队重复维护。工具必须能够支持组织权限、跨项目视图和历史数据追踪,否则规模越大,人工对账成本越高。

4. 高增长团队:优先保证招聘和培养的前置性

高增长团队容易出现项目先承诺、人员后补充的情况。由于招聘和培养都存在周期,等到项目正式启动再申请岗位,往往已经来不及。

建议根据未来两个至三个季度的业务路线图,提前识别关键岗位和技能缺口。对于不确定性较高的需求,可以先储备候选人才、建立内部培养计划,而不是提前承诺全部招聘名额。

5. 成熟稳定团队:重点处理技术债和知识集中风险

成熟团队不一定需要持续扩编。很多时候,主要问题是遗留系统维护成本上升、少数人员承担过多隐性职责,以及技术债长期占用项目产能。

建议将技术债治理、系统维护和知识转移纳入正式人力计划。不要把这些工作当成项目之外的零散任务,否则团队每次都需要在功能交付和系统稳定之间临时争夺资源。

6. 外包比例较高的团队:明确核心能力与外部边界

外包能够补充阶段性开发能力,但不适合把所有关键知识和系统责任都交给外部团队。尤其是核心架构、业务规则、安全控制和生产发布等环节,需要保留明确的内部责任人。

规划时应区分外部人员的名义供给和实际可控供给。外部团队可能受到合同周期、人员更换、沟通时差和知识交接等因素影响,不能像内部稳定团队一样直接纳入长期容量预测。

三十、人力资源计划中的关键取舍:招聘、培养、调配还是调整项目范围

1. 什么时候应该招聘

如果某个岗位连续多个规划周期出现数量缺口,需求来源明确,业务价值足够高,而且内部调配和流程改善无法解决问题,那么招聘通常是合理选择。

尤其是长期缺少的关键能力,例如复杂系统架构、数据治理、安全工程和核心业务领域知识,如果未来业务路线图持续需要,就应该建立长期人才供给计划,而不是每个项目都临时寻找外部支持。

但招聘申请必须回答三个问题:岗位需求是否长期存在,到岗后承担什么明确职责,以及在招聘周期内如何保证业务连续性。

2. 什么时候应该内部培养

如果现有员工具备基础能力,目标技能与当前岗位有较强关联,且业务允许安排一定的学习和实践时间,那么培养可能比外部招聘更合适。

内部培养的优势是业务熟悉成本较低,团队知识能够沉淀,长期人员稳定性也可能更好。缺点是培养需要导师时间,短期内可能降低核心专家的项目产能。

因此,培养计划应该把导师投入也纳入人力规划,不能假设培训完全发生在员工的空闲时间。

3. 什么时候应该内部调配

如果岗位余量是阶段性的,任务之间存在明确的技能重叠,并且人员调配不会造成原项目新的瓶颈,可以考虑内部调配。

调配前要检查三件事:原团队是否真的有余量,接收团队是否能够提供必要的指导,调配人员是否能够在预期时间内胜任新任务。不能只因为一个团队的工时表显示空闲,就直接把人借走。

4. 什么时候应该引入外部支持

对于短期、专业性强、未来不一定持续需要的任务,外部专家或专业服务可能比长期招聘更经济。例如,短期安全评估、特定系统迁移和复杂性能诊断,都可能适合采用阶段性合作。

但外部支持需要明确交付边界、知识移交和验收标准。若外部专家完成任务后,内部团队仍然无法独立维护系统,就意味着组织能力并没有真正补齐。

5. 什么时候应该调整项目范围

如果业务优先级已经发生变化,或者人力缺口无法在项目期限内合理补齐,调整范围可能比盲目扩编更负责任。

可以将项目拆成必须交付、可延后交付和探索性功能三个层次。先保证关键业务路径和质量底线,再把低优先级功能放入后续版本。

我认为最危险的决策,是既不调整项目范围,也不调整人员配置,却继续维持原有交付承诺。这样的计划看起来稳定,实际是在把资源风险转移给一线员工。

人力规划实操方法:研发团队提升人力资源计划效率的效率提升方法与模板

三十一、落地过程中的风险控制:避免人力规划变成新的管理负担

1. 防止数据口径不一致

不同部门可能对人天、有效工时、项目投入和人员可用时间有不同理解。建议在制度中明确计算口径,并且给每个字段指定数据负责人。

例如,某团队将代码评审算入项目工时,另一个团队却把它算成管理事务,如果直接汇总,就会产生无法解释的岗位利用率差异。

2. 防止人员技能被过度量化

技能矩阵有助于识别能力供给,但不能将复杂能力简化成一个等级后就不再核验。员工可能擅长某种技术,却缺乏特定业务场景经验;也可能技术能力很强,但暂时没有独立承担项目的时间。

技能评级必须结合实际交付证据,并定期更新。对关键能力,建议至少通过真实任务、方案评审或问题处理记录进行验证。

3. 防止利用率指标诱发错误行为

如果管理者把高利用率作为唯一目标,员工可能倾向于把每个小时都登记到项目,减少知识分享、技术治理和必要学习。

这种做法短期看起来资源利用充分,长期却会增加技术债和单点依赖。建议将利用率与交付质量、关键技能覆盖、计划偏差和团队负荷一起观察。

4. 防止自动化工具制造虚假的精确性

数字化平台可以汇总任务、工时和项目进度,但如果基础数据不准确,系统生成的资源报表只会让错误看起来更专业。

例如,任务预估工时没有及时更新,人员实际已经被调走,但系统仍显示其有空闲容量。此时自动化报表无法替代管理者核实。

我的建议是先建立数据质量检查机制,再逐步提高自动化程度。对于关键岗位和重大项目,仍应保留负责人确认环节。

5. 防止把个人隐私和组织规划混为一谈

人力规划需要使用必要的人员数据,但不意味着管理者可以无限制收集个人信息。与规划无关的私人信息不应进入资源分析表。

人员离职风险、绩效评价和健康相关信息等敏感内容,应遵循组织制度和适用法律,设置严格的访问权限。资源规划报告尽量使用岗位、团队和汇总数据,减少不必要的个人暴露。

6. 防止只关注短期交付而忽略人才可持续性

连续多个季度把关键人员排到高负荷,可能让项目短期保持进度,却逐渐损害组织稳定性。尤其是高级工程师,如果长期承担开发、评审、故障响应和新人辅导,团队实际上是在消耗稀缺能力。

建议在每月复盘中增加关键人员负荷检查,对连续高负荷岗位制定轮换、备份和职责拆分方案。人力规划的目标应该是可持续交付,而不是把少数人的时间无限压缩。

三十二、30天启动计划:从零开始建立第一版研发人力规划机制

1. 第一周:确定口径和责任人

第一周不急着做复杂分析,先统一组织范围、岗位类别、统计周期、有效工时口径和数据责任人。由研发负责人、HRBP和项目管理负责人共同确认规划边界。

这一周的交付物应该是规划说明、岗位分类表和基础人员盘点模板。不要一开始就要求所有团队填写大量复杂字段,先保证关键数据可用。

2. 第二周:完成供给和需求盘点

第二周收集在岗人员、核心技能、当前项目和计划可用时间,同时汇总未来一个季度的项目、工作包和岗位需求。

这时需要特别关注需求的确定性。已经批准的项目、正在评审的项目和仅处于探索阶段的需求,应该分开记录,不能全部作为确定工作量。

3. 第三周:识别缺口并制定方案

第三周将供给与需求按照岗位、技能和月份进行匹配,形成第一版缺口分析。对于每个明显缺口,先分析原因,再提出招聘、培养、调配、外部支持或范围调整方案。

建议把关键决策控制在少量事项内。例如,优先解决三个最可能影响业务交付的缺口,而不是试图在第一次规划中解决所有组织问题。

4. 第四周:完成评审并建立月度复盘

第四周由业务负责人和HR共同评审资源方案,确认招聘优先级、培养责任人、人员调配和项目范围调整。随后建立每月固定复盘时间,记录计划与实际的差异。

第一版规划不需要追求完美。只要能够明确哪些数据可信、哪些缺口真实存在、哪些决策已经完成,就已经具备了继续优化的基础。

人力规划实操方法:研发团队提升人力资源计划效率的效率提升方法与模板

三十三、常见问题FAQ:研发团队人力规划中的实际疑问

1. 研发团队多久做一次人力规划比较合适?

建议年度制定能力方向和预算边界,季度制定正式资源计划,月度复核供需变化,每周检查关键项目和稀缺岗位的资源冲突。项目变化较快的团队,可以根据重大事件随时触发计划调整。

2. 人力规划必须统计每个员工的工时吗?

不一定。小团队可以先按岗位和项目估算人天,重点是确保统计口径一致。对于多项目并行、资源共享频繁的中大型组织,适度记录实际工时有助于修正预测,但不建议把逐小时填报变成额外的行政负担。

3. 研发人员利用率达到多少才算合理?

不存在适用于所有岗位的统一标准。研发、测试、运维、架构和技术管理岗位的工作结构不同。建议根据历史工作分布设定岗位容量区间,并结合非计划工作、质量和交付稳定性进行判断,不要把单一利用率作为绩效标准。

4. 没有历史工时数据,如何开展人力规划?

可以先使用项目负责人估算、任务拆解、历史交付周期和团队工作日历建立初始基线。前一至两个季度重点验证估算偏差,逐渐积累可复用的数据。没有历史数据并不意味着不能规划,但必须明确哪些数字属于估算。

5. 项目需求经常变化,人力计划还有意义吗?

有意义,但应采用滚动规划。计划的价值不是准确预测未来每一项工作,而是提前识别变化会影响哪些岗位、哪些技能和哪些交付时间。对于高不确定性需求,可以采用情景预测和容量预留。

6. 项目经理和HR谁应该负责研发人力规划?

双方都需要参与,但职责不同。项目经理负责交付需求、工作拆解和项目资源估算;研发负责人负责技能判断和技术资源配置;HR负责人员供给、招聘、培养和组织数据;管理层负责优先级、预算和重大资源取舍。

7. 人力规划是否可以直接决定招聘人数?

不应该直接决定。岗位缺口需要结合业务持续性、技能稀缺程度、招聘有效贡献周期、内部培养能力和预算进行判断。只有确认需求真实且长期存在,招聘才是合理的主要措施。

8. 如何判断研发团队是真的缺人,还是管理效率低?

建议同时分析项目范围、有效产能、返工、等待、非计划工作和关键技能覆盖。如果总工时充足但项目仍然延期,应先排查依赖冲突、需求质量和任务阻塞;如果多个周期都存在经过验证的岗位人天缺口,再考虑扩编。

9. 如何避免人力规划与项目管理数据脱节?

应建立统一项目、任务、人员和岗位字段,并规定数据更新责任。项目管理平台记录需求、任务、负责人和计划进度,HR侧记录人员状态、技能和招聘情况,双方通过统一标识和固定周期完成匹配。

10. AI工具能否自动完成人力规划?

AI可以辅助整理项目需求、归纳技能描述、识别资源冲突、分析历史偏差和生成预测建议,但不能独立决定人员招聘、岗位调整或项目优先级。尤其涉及组织结构和人员权益的决策,必须由有权限的管理者审核。

三十四、总结:真正高效的人力规划,是让组织提前看见能力缺口

研发团队的人力规划,表面上是在安排人员,实际上是在管理业务目标与组织能力之间的距离。人数只能说明组织拥有多少员工,技能决定员工能够承担什么任务,有效产能决定任务能否在指定时间完成,而资源治理机制则决定团队能否持续应对变化。

我认为,研发人力规划最值得坚持的三个原则是:第一,不以名义人数代替有效产能;第二,不以招聘代替所有能力建设;第三,不以人员排满代替组织效率提升。

对小团队而言,先把任务、人员和优先级看清楚,比建立复杂模型更重要。对中型团队而言,应尽快建立岗位供需分析和技能矩阵。对100人以上的研发组织,则需要进一步建立跨项目资源治理机制,将项目计划、人员供给、技能培养和招聘行动连接起来。

在工具选择上,可以从统一人员台账和项目需求表开始,再逐步引入研发管理平台、HR数据和自动化报表。以PingCode为例,其项目规划、任务管理、资源分配和项目集管理能力,可以为研发工作量和资源占用分析提供数据基础,但最终仍然需要结合真实人员供给和业务优先级完成判断。

我更看重的不是一份看起来非常精确的人力规划表,而是一套能够及时发现偏差、解释偏差并推动管理决策的机制。当管理者能够提前知道下个季度哪个岗位会出现缺口、哪项技能只有一个人掌握、哪些项目正在争夺同一批资源,人力规划才真正从HR统计工作变成组织经营能力。

下一步可以从一个研发团队开始:先盘点现有人员和关键技能,再收集未来一个季度的项目需求,按岗位和月份计算有效供需,最后为每个缺口明确招聘、培养、调配或范围调整方案。连续复盘三个月之后,再根据实际偏差调整模型。与其一次性建立一套复杂但没人维护的制度,不如先跑通一个能够持续更新、能够指导真实决策的人力规划闭环。

参考资料与延伸阅读

常见问题解答(FAQ)

1. 研发团队如何制定准确的人力资源计划,避免人员闲置或关键岗位缺人?

我们研发团队每个季度都会做一次人力规划,但实际执行时总会出现两种情况:有些项目因为需求延期,开发人员提前进入空闲状态;有些项目却因为临时增加需求,导致测试、后端开发等岗位人手不足。我想知道,人力规划究竟应该从项目需求出发,还是从现有人员能力出发?

有没有一套可以落地的计算方法,让计划不只是简单统计人数?

研发团队制定人力资源计划,不能只统计当前有多少人,也不能简单地按照项目数量分配人员。更有效的方法是采用“业务需求,项目工作量,岗位能力,人员产能”四层拆解法。首先,收集未来1至2个季度的项目需求,将需求拆解为产品设计、前端开发、后端开发、测试、运维等具体工作包;

其次,估算每个工作包所需的人天,并标记工作开始时间、结束时间和优先级;最后,将工作量与现有人员的可用产能进行匹配。例如,一个研发团队有12人,按照每人每月22个工作日计算,理论产能为264人天。

但扣除会议、代码评审、技术支持、休假和突发问题处理后,实际可用于项目交付的产能可能只有理论值的70%至80%,即185至211人天。这里的比例应根据团队历史数据校准,而不是直接套用固定标准。

可以使用以下方式进行岗位供需分析:

岗位 现有人数 月度有效产能(人天) 项目需求(人天) 供需差额
产品设计 2 32 40 -8
前端开发 3 50 42 +8
后端开发 4 67 78 -11
测试工程师 2 34 46 -12
运维工程师 1 17 12 +5

从这个示例可以看出,团队整体可能并不缺人,真正的问题是岗位能力结构与项目需求不匹配。

此时直接招聘两名员工未必是最优解,可以先评估前端人员是否具备自动化测试能力、是否能够通过内部培训补充测试岗位的部分产能。专业判断的关键是:人力缺口必须落实到具体岗位、具体技能和具体时间段。只有明确缺口持续多久、是否影响关键里程碑,才能判断应该招聘、内部调配、外包还是调整项目优先级。

建议每月滚动更新一次人力计划,每季度重新评估中长期人员配置。

2. 研发团队如何提高人力规划效率?有哪些可以直接使用的计划模板?

我目前负责研发团队的人员安排,每次做季度人力规划,都需要从不同项目负责人那里收集工作量、人员投入时间和岗位需求,最后再手动整理成表格。整个过程不仅耗时,而且经常出现数据口径不一致、人员重复分配的问题。我想找一种能够减少重复统计、快速发现人力冲突的实操方法,最好有可以直接使用的模板。

提高人力规划效率,首先要解决的不是表格制作问题,而是数据重复录入和统计口径不统一的问题。建议建立一份统一的人力资源计划表,将项目需求、人员分配、实际投入和资源缺口关联起来,而不是让每个项目负责人分别维护独立表格。

推荐使用包含以下字段的模板:

模板模块 核心字段 管理目的
项目需求表 项目名称、优先级、起止日期、预计人天 明确未来工作量
岗位需求表 岗位类型、技能要求、需求人数、需求时间 识别岗位缺口
人员资源表 人员编号、岗位、技能等级、可用时间 掌握现有资源
人员分配表 人员、项目、投入比例、分配周期 发现重复分配
执行跟踪表 计划人天、实际人天、偏差原因 评估计划准确性

实际操作时,可以按照以下流程推进。

第一步,由项目负责人统一提交未来三个月的工作量预测,并按照高、中、低三个优先级标记项目。第二步,由技术负责人将工作量拆解到具体岗位,避免只填写项目总人天。第三步,由研发管理人员将人员可用产能与需求进行匹配,识别超负荷、闲置和重复分配情况。

第四步,每周更新实际投入,每月根据项目变化重新计算未来资源需求。例如,某名后端工程师在项目A投入70%,在项目B投入50%,表面上看两个项目都有人负责,实际上总投入达到120%。这种问题在分别维护项目计划表时很容易被忽略,而统一人员分配表可以直接识别。

工具选择上,团队规模较小、项目数量有限时,可以先用统一的电子表格建立标准模板;当项目数量增加、跨团队协作频繁时,再考虑使用某项目管理平台,将任务工时、人员分配和项目进度关联起来。建议重点关注三个效率指标:人力计划编制耗时、人员重复分配次数、计划与实际投入偏差率。

只有这些指标持续改善,才能证明人力规划流程真正提效,而不是单纯把原来的人工统计换成了电子表格。

3. 研发团队的人力需求应该如何预测?怎样确定什么时候需要招聘?

我们公司正在扩大研发业务,管理层希望提前制定下一季度的招聘计划,但研发项目经常发生需求变更,实际工作量与最初估算差距比较大。如果按照当前项目人数直接招聘,担心项目延期后出现人员冗余;如果等到项目真正启动再招聘,又可能因为招聘周期太长影响交付。我应该如何预测未来的人力需求,并判断招聘的最佳时间?

研发团队的人力需求预测,建议结合历史工作量、未来项目组合和岗位供需趋势,而不是仅根据业务增长比例决定招聘人数。一个实用的方法是采用滚动预测,将未来三个月作为重点预测窗口,同时保留六个月的中长期人才需求视图。

可以使用以下公式进行初步测算: 岗位净缺口 = 预测岗位需求人天 – 现有人员有效产能 – 可调配内部产能。招聘人数 = 岗位净缺口 ÷ 单人同期有效产能。例如,未来两个月预计需要后端开发人员完成240人天的工作,现有后端团队可提供180人天有效产能,其他团队能够调配20人天,则净缺口为40人天。

如果每名后端工程师同期可提供约30人天有效产能,理论上需要补充约1.33人,即需要评估增加1至2名人员,具体还要结合项目交付时间和工作安排判断。但这并不意味着出现缺口就应该立即招聘。

建议同时考虑以下因素:

判断维度 适合招聘的情况 暂缓招聘的情况
需求持续性 连续多个预测周期存在缺口 仅单月临时缺口
项目确定性 项目已立项且交付节点明确 需求尚未确认
岗位稀缺性 需要特定技术能力 内部人员能够快速培养
交付风险 缺人会影响关键里程碑 可以通过调整排期解决
招聘周期 招聘到岗时间接近项目启动时间 现有人员能够覆盖过渡期

另一个容易被忽略的问题是招聘提前量。

假设一个岗位从招聘审批、简历筛选、面试到正式到岗需要45天,而项目预计60天后进入集中开发阶段,那么招聘决策实际上只有15天左右的缓冲时间。等到项目开始后才发现缺人,往往已经错过最佳招聘窗口。我的建议是建立三种需求情景:基准情景、业务增长情景和需求收缩情景。

只有在基准情景下仍然存在持续岗位缺口,且内部调配无法解决时,才将招聘列为优先措施。对于需求不确定的项目,可以先通过短期资源调配、外部专业支持或调整交付节奏应对,避免将暂时性工作量转化为长期固定人力成本。

4. 如何评估研发团队人力资源计划的执行效果?应该重点关注哪些指标?

我们已经建立了研发人力规划表,也会定期统计各项目的人员投入,但管理层仍然觉得人力资源计划没有发挥实际价值。计划中的人员数量与实际差不多,可项目延期、部分员工长期加班和关键岗位资源冲突的问题依然存在。我想知道,应该通过哪些指标判断人力规划是否有效?有没有比单纯统计人数和工时更有价值的评估方法?

评估研发团队人力资源计划,不能只看计划人数与实际人数是否一致。人数一致不代表人员能力匹配,工时投入增加也不代表交付效率提高。建议从预测准确性、资源利用情况、交付稳定性和人员负荷四个维度建立指标体系。

评估指标 计算方式 重点识别的问题
人力需求预测偏差率 实际需求与预测需求的绝对差额÷预测需求 预测是否准确
资源利用率 实际有效项目投入工时÷可用工作工时 是否存在闲置或过载
人员分配冲突率 超过可用产能的人员数量÷参与项目人数 是否存在重复分配
关键岗位缺口率 未满足的关键岗位需求÷关键岗位总需求 是否影响项目交付
计划变更频率 统计周期内人力计划调整次数 计划是否稳定
关键里程碑达成率 按期完成的关键里程碑数量÷计划里程碑总数 资源配置是否支持交付

例如,某团队连续三个月的资源利用率达到95%以上,但项目延期率也在上升,这并不能说明团队管理效率高。

更可能的情况是团队缺乏缓冲产能,需求变更、线上故障和临时任务一旦出现,就会挤占原定开发时间。对于研发团队而言,长期接近满负荷运转往往意味着风险累积,而不是效率最大化。建议将资源利用率与交付结果结合分析。

例如,将团队有效利用率维持在一个经过历史数据验证的合理区间,同时观察缺陷率、返工工时和关键任务延期情况。不要为了追求利用率数字而给每个人安排满负荷任务,否则容易出现任务切换增加、代码质量下降和人员疲劳等隐性成本。

在执行层面,可以建立月度人力规划复盘机制:每月对比计划与实际投入,记录偏差来自需求变更、估算不准、人员请假、技术难题还是跨部门依赖;每季度识别重复出现的问题,并调整下一周期的产能系数和人员配置策略。

真正有效的人力资源计划,不是让所有人始终保持忙碌,而是在有限的人力成本下,让关键岗位在正确的时间具备完成关键工作的能力。建议优先关注关键岗位缺口率、预测偏差率和关键里程碑达成率,这三个指标通常比单纯的人数统计更能反映人力规划的实际价值。

核心关键词

读者评论

何
何雅楠

之前做项目排期时,确实遇到过人数够但关键模块没人能接手的情况。相比单纯统计人数,技能熟练度和可投入时间这两个维度更有参考价值。

郭
郭晓彤

比较认同给突发任务预留容量的观点。以前团队经常把每个人的时间排得很满,一旦出现线上问题,整个迭代计划就会被打乱。不过预留比例还是要结合团队实际情况调整。

钱
钱子涵

月度滚动规划这个思路比较实用,尤其是把招聘到岗时间和真正能独立承担工作的时间分开计算。想进一步了解的是,技能熟练度应该由直属负责人评估,还是通过实际项目数据来判断?

文章包含AI辅助创作:人力规划实操方法:研发团队提升人力资源计划效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/626229

赞 (0)
飞飞飞飞
人员投入落地方案:研发团队开展人力资源计划的制度设计案例解析
上一篇 46分钟前
人员投入最佳实践:研发团队人力资源计划效率提升,常见问题
下一篇 34分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
