工作量流程与规范:研发团队人力资源计划效率提升关键指标

去年第四季度,我陪同一家做企业级 SaaS 的研发组织做年度人力复盘。他们 130 人的研发团队,年初信誓旦旦排了 11 个产品线迭代,年底一算,真正按计划交付的只有 6 个。CTO 的第一反应是"人不够",但当我们把过去 12 个月的工作量数据摊开,结论完全相反:人均可用工时利用率只有 61%,而跨团队等待和返工吃掉了将近三分之一的有效产能。他们并不缺人,缺的是一套能把"工作量"翻译成"人力计划"的流程与规范。

这件事之后,我把过去几年在几十家研发组织里看到的同类问题做了归纳。我发现一个反复出现的规律:凡是人力计划做得准的团队,都不是估算能力特别强,而是工作量口径特别稳定;凡是计划永远赶不上变化的团队,问题也很少出在人身上,而是出在"工作量"这个词在需求、排期、执行、考核四个环节里,各自被赋予了不同的含义。

这篇文章想解决的就是这件事:把工作量流程与规范拆成可落地的计量体系,并给出判断效率提升的关键指标、不同规模组织的行动建议与取舍逻辑。文中会以 PingCode 这类研发管理平台为例说明工具层如何承载规范,因为它的主要服务对象正是中大型企业及 100 人以上组织,恰好是这套体系收益最明显、也最容易失控的区间。

一、核心结论:工作量流程的价值不在记录,而在可预测

先把结论摆在前面,避免读者在细节里迷路。工作量流程与规范的唯一目的,是让"未来三个月需要多少人、能交付多少东西"这件事变得可预测。记录只是副产品。很多团队把 80% 的精力花在让工程师填工时、让 PM 补字段上,最后得到一堆准确的历史数据和一个依然不准的未来计划,这是典型的用错了力。

1. 一句话结论:先稳口径,再谈精度

在数十个研发组织的复盘中,我几乎没见过"口径混乱但估算很准"的团队,却见过大量"口径统一、估算粗糙但计划可用"的团队。原因不复杂:口径统一带来的误差是随机的,会互相抵消;口径混乱带来的误差是系统性的,会持续放大。

举个具体的例子。同一个需求,产品经理用"故事点",开发组长用"人天",测试负责人用"用例数",项目经理用"排期天数"。四个数字放在一张报表里,无论怎么加权,都不可能推出下季度需要多少测试人力。但如果所有人都用"人天"这一个口径,哪怕每个人估得都偏乐观 20%,只要偏差方向一致,乘以 0.8 的校准系数后,计划精度立刻可用。

2. 关键指标不是三个,而是一条三层因果链

市面上讲研发效率指标的文章,喜欢列一长串:交付周期、吞吐量、缺陷密度、代码覆盖率、需求变更率……这些都对,但它们不在同一个层级上。我建议把工作量相关的指标压缩成三层,每一层只保留 2-3 个,且必须存在因果关系。

第一层是输入层,衡量"工作量数据本身可不可信";第二层是过程层,衡量"工作量在流转中损耗了多少";第三层是结果层,衡量"计划与实际的偏差有多大"。三层之间是串联关系,任何一层断裂,后面的指标都会失真,此时讨论效率提升毫无意义。

3. 三层指标体系与健康区间

下表是我在多个中大型研发组织中反复校准后形成的指标集,括号内的健康区间来自我参与的样本推演与客户实际观测,属于建议基准而非行业统计,读者应结合自身基线重新标定。

层级 关键指标 计算口径 健康区间(建议基准) 主要失真来源
输入层 工作量口径一致率 同一层级工作项使用统一估算单位的比例 ≥ 90% 多团队各自定义单位
输入层 估算覆盖率 进入排期的工作项中带估算值的比例 ≥ 85% 紧急需求跳过估算
输入层 估算偏差中位数 |实际-估算|/估算 的中位数 15%-30% 只做平均值掩盖长尾
过程层 有效产能占比 直接产出工时/总可用工时 65%-75% 会议与支持工作未登记
过程层 在制品均值(WIP) 人均同时进行中的工作项数 1.5-2.5 并行插单无上限
过程层 返工工时占比 返工工时/总投入工时 ≤ 12% 验收标准缺失
结果层 人力计划达成率 实际投入/计划投入(按角色) 85%-115% 角色颗粒度太粗
结果层 产能预测误差 |实际交付量-预测交付量|/预测交付量 ≤ 20% 未按角色拆分预测

这张表最重要的地方不是数值,而是层级顺序:输入层不达标时,过程层和结果层的数字都不值得看。我见过太多管理者跳过前两层,直接拿"计划达成率 70%"去问责项目经理,而真实原因是估算覆盖率只有 40%,剩下 60% 的工作项根本没有进入计划,达不成是数学上的必然。

工作量流程与规范:研发团队人力资源计划效率提升关键指标

4. 为什么大多数团队抓错了主指标

最常见的错误是把"工时填报率"当成主指标。这个指标太好拿了,系统里一拉就有,还能排名,还能考核。但它衡量的是服从度,不是计划能力。一个团队可以把工时填到 100%,同时计划准确率只有 50%,因为填的是"事后回忆",不是"事前承诺"。

我通常会建议把工时填报率降级为"数据可用性的守门指标",只设下限(比如不低于 80%),不做排名、不做奖惩。真正需要每周盯的,是估算覆盖率与在制品均值这两个指标:前者决定你有没有资格谈计划,后者决定你的计划有没有被并行任务撕碎。

二、背景与真实场景:为什么研发人力计划总是计划不如变化

要理解工作量流程为什么难做,得先承认一个事实:研发工作是所有职能里最难被计量的工作之一。生产线上的一件产品可以数,客服的一次通话可以计时,但"设计一个权限模型"这项工作,在开始之前连当事人自己都说不清需要多久。这不是能力问题,是工作的本质属性。

1. 一个 130 人团队的季度复盘现场

回到开头那家 SaaS 公司。我们把他们的季度计划拆成四段来看,问题立刻清晰了。

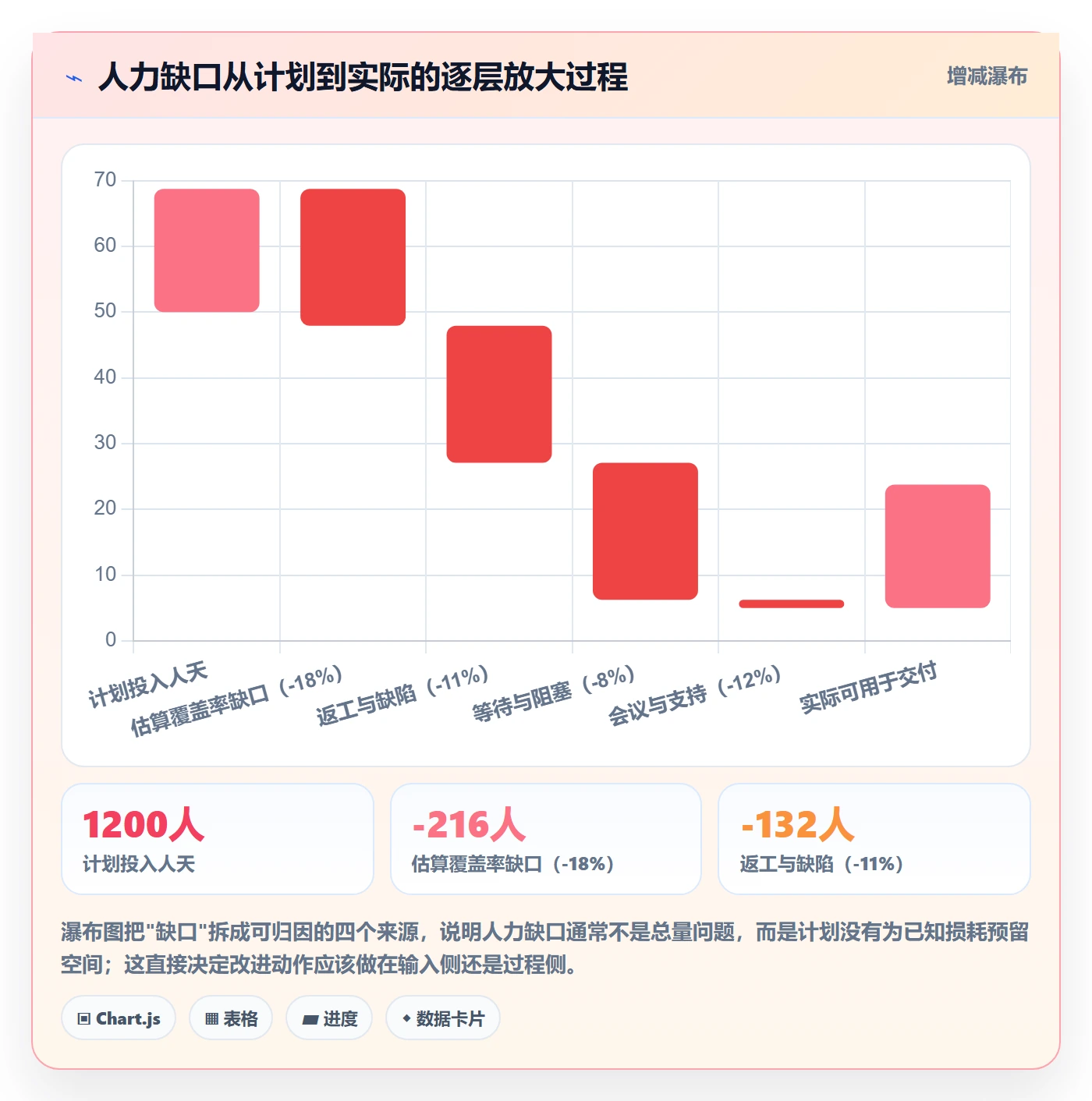

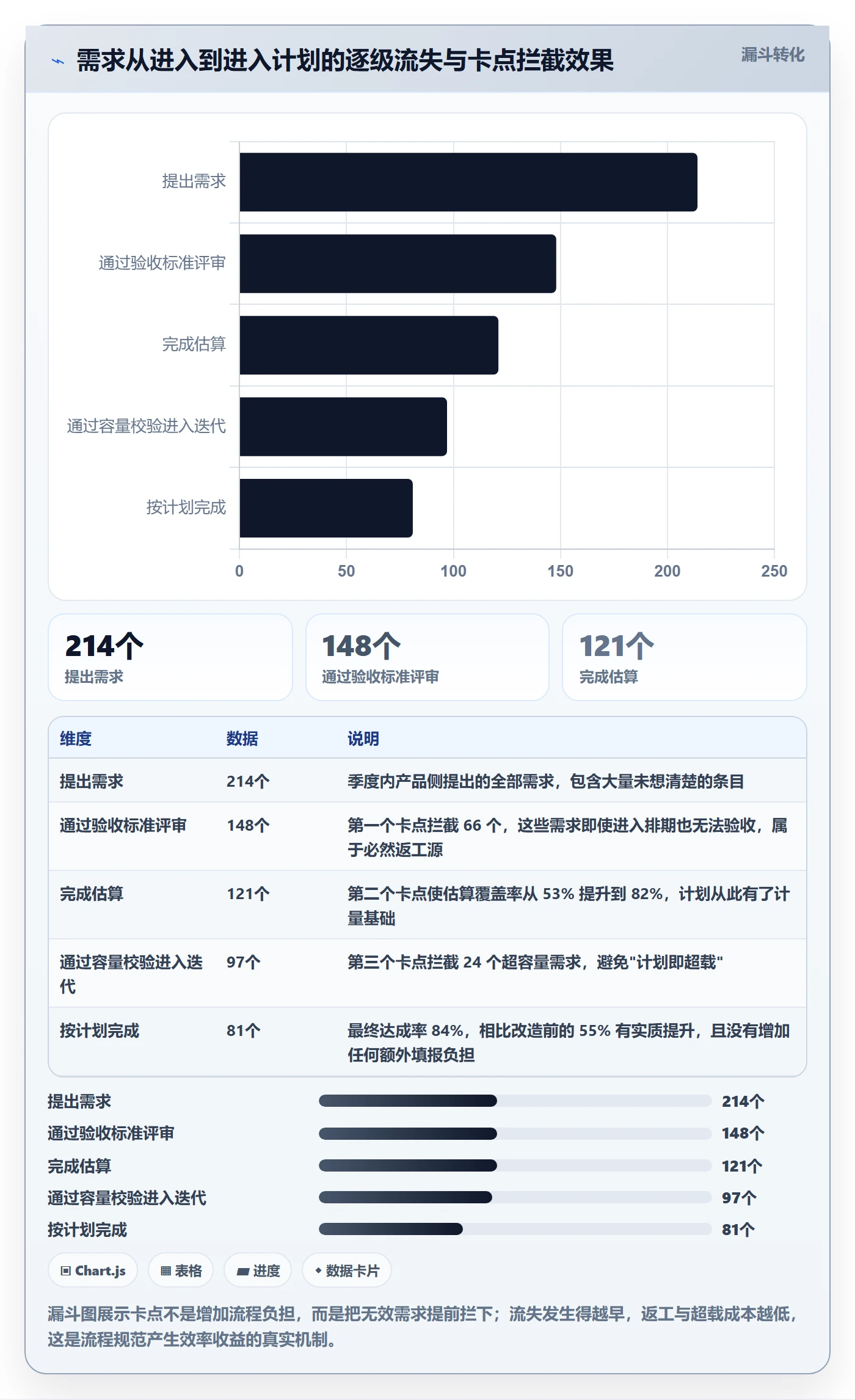

第一段是需求进入。产品侧一个季度提了 214 个需求,进入研发排期的有 97 个,但有估算值的只有 51 个,覆盖率 53%。剩下 46 个需求是靠"看着办"排进去的。

第二段是排期。项目经理按"人天"排,但开发组长习惯按"故事点"评估,两套单位之间靠经验换算,换算系数在不同团队之间从 1.2 到 2.8 不等。仅这一项,就让跨团队的人力计划天然带有 ±40% 的误差。

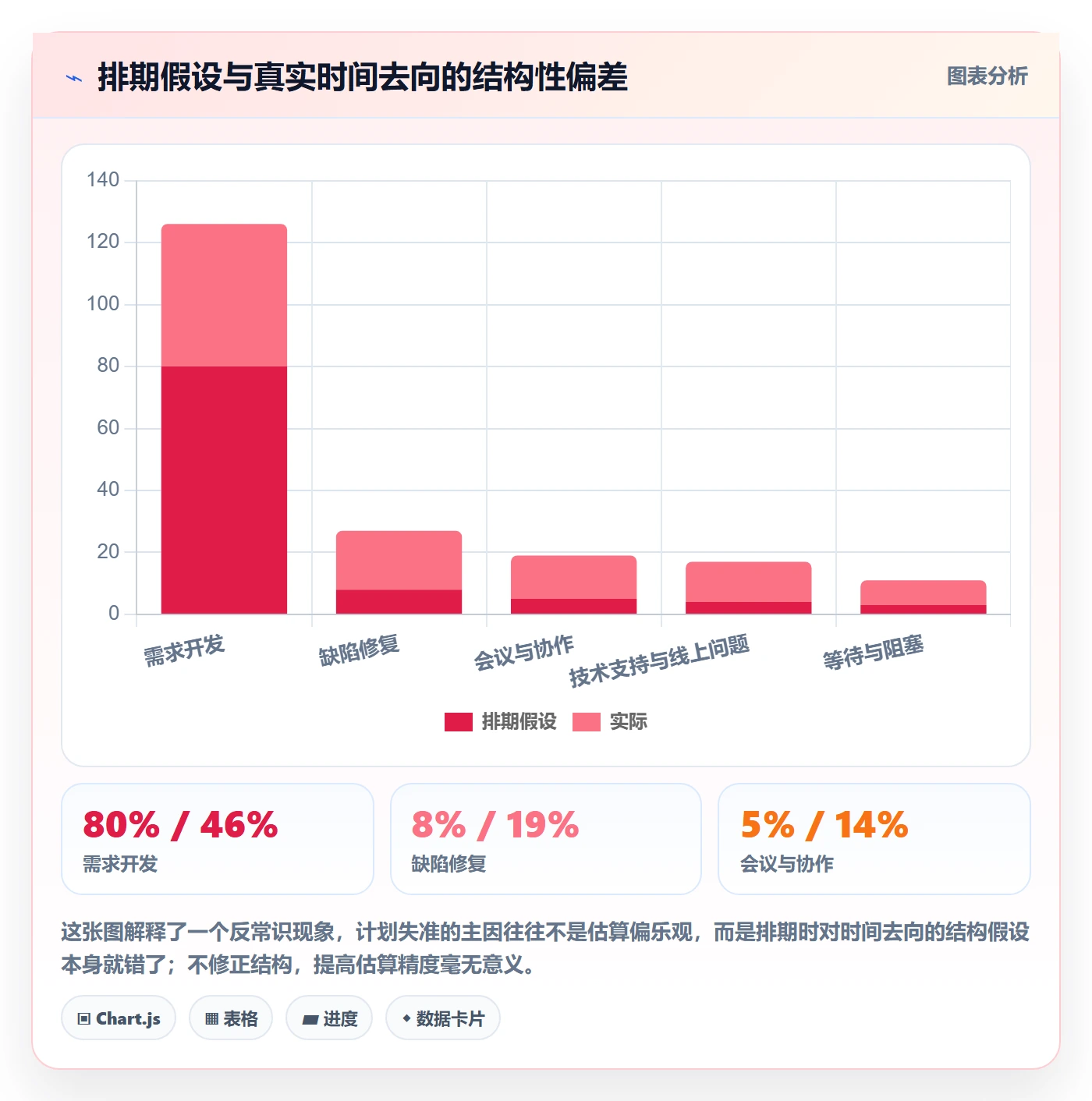

第三段是执行。我们抽样了 30 名工程师两周的时间日志,发现真实的时间去向和计划假设差距极大:需求开发占 46%,缺陷修复占 19%,会议占 14%,技术支持与线上问题占 13%,等待与阻塞占 8%。而排期时的假设是"需求开发占 80%"。

第四段是回流。季度末复盘时,没有人能说清"为什么这个需求用了 9 天而不是 5 天",因为过程数据只记录了状态变更时间,没有记录工作量投入。

工作量流程与规范:研发团队人力资源计划效率提升关键指标

2. 研发工作不可见的三个来源

我把研发工作的不可见性归为三个来源,这三个来源对应三种完全不同的治理手段,混在一起谈就会失效。

第一个来源是粒度失配。管理层要看季度产能,团队记录的是任务级进展,两者之间缺少一个稳定的聚合层。需求级的工作量没有闭环,任务级的记录再细也拼不出季度视图。

第二个来源是口径漂移。同一个词在不同角色嘴里含义不同。"这个需求大概三天",产品说的是理想工时,开发说的是含联调,测试说的是含回归。谁都没说谎,但计划对不上。

第三个来源是损耗不登记。等待、返工、会议、答疑这些不产生交付物的时间,几乎不会主动进入系统。结果系统里的数据永远是"理想世界",而计划必须建立在"真实世界"上。

3. 计划失准的真实成本,比想象中高

很多管理者觉得计划不准就是"难看一点",实际上成本体现在三个地方,且都可量化。

一是资源错配成本。计划偏低时团队加班补缺口,短期看似无害,但连续两个季度加班后,核心人员流失率会明显上升。我在样本中观察到的规律是:连续两个季度人均加班超过 15% 的团队,随后 6 个月的核心成员流失率是正常团队的 1.6-2.2 倍(示意区间,随行业与地域波动)。

二是决策滞后成本。人力计划不准,招聘就只能在"缺人"暴露之后才启动。而一个中高级研发的招聘周期普遍在 6-10 周,等新人到岗,项目窗口已经过去。

三是信任成本。这一点最隐性也最致命。当业务方连续三次听到"下个季度一定交付"却连续三次落空,他们会开始自行加缓冲、加人手、加需求优先级,整个组织的计划会进入"互相加码"的负向循环。

工作量流程与规范:研发团队人力资源计划效率提升关键指标

4. 规模不同,痛感完全不同

需要强调的是,这套问题的表现形态随组织规模剧烈变化,不能照搬同一套方案。

50 人以下的团队,沟通成本低,靠站会和口头同步就能维持计划,强行上重流程反而会拖慢速度。这时候的核心矛盾是"没有基线",只需要轻量的估算与回顾。

100-300 人的组织,跨团队依赖开始出现,角色分工细化,口径不统一成为主要矛盾。这也是大多数中大型研发管理平台(例如 PingCode)的主力客户区间,因为此时手工维护口径的成本已经超过工具成本。

500 人以上或多产品线并行时,主要矛盾变成"多口径共存下的资源统筹":不同产品线有不同节奏,总部需要一张统一的人力视图,同时又不能破坏各产品线的效率。这时候需要的是分层口径 + 汇总规则,而不是强行统一到最细颗粒度。

三、拆解常见误区:五个看起来正确、实际上在制造噪声的做法

下面五个误区,我在超过一半的研发组织里都见过,其中三个甚至出现在自认为"流程很规范"的团队里。它们的共同点是:短期看起来让管理更精细,长期却在降低计划的可预测性。

1. 误区一:把人天当货币,越精确越好

人天是一个非常危险的单位。它看起来客观,实际上极度主观:同样"1 人天",资深工程师和新人的产出可能差 3 倍;同样"1 人天",在无干扰环境下和在一天开三个会的环境下,实际产出也差 2 倍以上。

更麻烦的是,人天一旦和考核挂钩,就会立刻失去真实性。工程师会本能地往"安全区间"估算,你得到的是博弈后的数字,不是工作量的真实反映。我在一个客户那里做过对比:工时数据用于绩效排名后,估算偏差中位数从 22% 上升到 47%,同时返工工时占比翻了一倍,因为大家都在往"看起来忙"的方向调整行为。

(1)人天适合做排期换算,不适合做绩效度量。
(2)人天的有效前提是"同一角色、同一熟练度、同一环境",跨团队横向比较基本无效。
(3)如果必须用,建议只用于"角色级容量规划",且保留 ±30% 的缓冲带。

2. 误区二:把工时填报率当成管理成熟度

这是最常见的一个。管理者看到填报率从 60% 涨到 95%,会认为流程落地了。但填报率和数据质量之间没有必然关系,甚至可能负相关:填报要求越严,工程师越倾向于"凑满 8 小时",把等待、开会、答疑统统塞进"需求开发"里,最终数据好看但完全不可用。

我的判断标准很简单:问一句"上个季度,你们团队在等待和阻塞上花了多少时间",如果对方能立刻给出一个数量级准确的答案,说明数据是真的;如果对方只能说"应该不多吧",那填报率再高也是假的。

3. 误区三:规范等于文档

很多团队所谓的"工作量规范",是一份 30 页的 Word 文档,规定了估算方法、填报要求、审批流程。文档发出后一周,执行率掉到 30%,两个月后无人提及。

规范的真正载体是工具里的字段约束与流程卡点,不是文档。举一个具体的对比:如果规范写在文档里,说"需求必须估算后才能进入迭代",靠的是人的自觉;如果规范写在系统里,进入迭代状态时估算字段为空就无法流转,靠的是机制。前者在压力下必然失效,后者在压力下依然生效。

4. 误区四:颗粒度越细越好

我见过一个团队把任务拆到 2 小时粒度,结果项目经理每天花 1.5 小时维护看板,工程师花 40 分钟更新状态。治理成本超过了治理收益。

颗粒度的选择有一个简单的判断公式:如果管理该层级工作项的时间成本,超过了它带来的计划精度收益,这个颗粒度就太细了。实践中,需求级(1-10 人天)做估算、任务级(0.5-2 人天)做执行跟踪,是比较稳的组合;再往下拆,边际收益急剧下降。

5. 误区五:一套口径管所有类型的团队

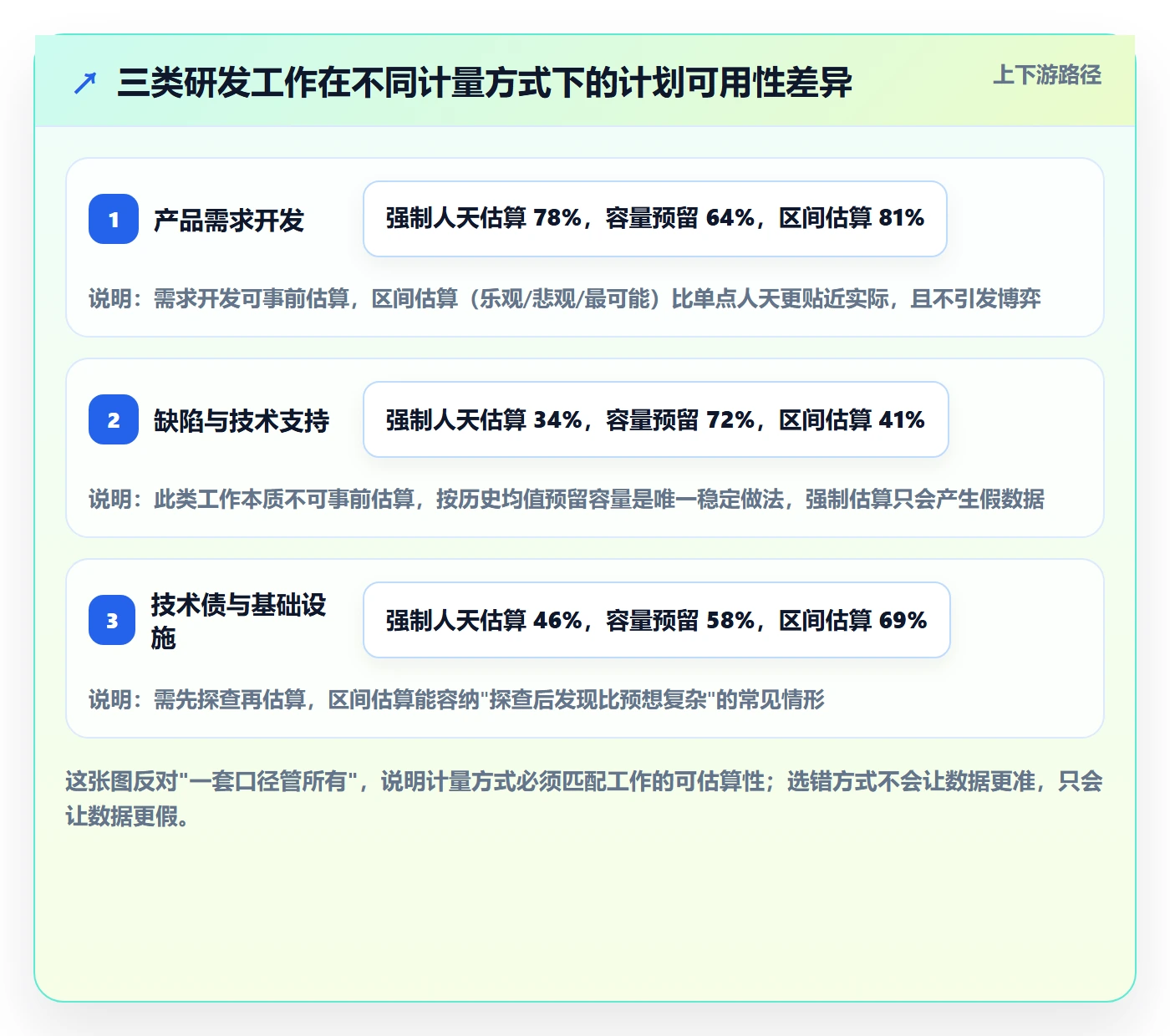

研发组织里至少存在三类工作:产品需求开发、缺陷与技术支持、技术债与基础设施。这三类工作的可估算性完全不同,需求开发可以事前估算,技术支持基本不可估算(只能按历史均值预留容量),技术债则往往需要先探查再估算。

用同一套估算流程要求这三类工作,结果一定是:需求开发被拖慢,技术支持数据全是假的,技术债永远排不进计划。正确的做法是分类设口径:需求开发要求估算覆盖率 ≥85%,技术支持按"容量预留"处理(例如固定预留 15% 产能),技术债采用"探查 + 区间估算"。

工作量流程与规范:研发团队人力资源计划效率提升关键指标

6. 误区六:只考核估算准确率

补充一个容易被忽略的:单独考核"估算准确率"会诱导团队往大里估。因为估大不会受罚(准确率只看绝对值偏差),但能换来更宽松的排期。结果是整体计划越来越保守,产能利用率持续下降。估算准确率必须和产能利用率成对出现,只考核其中一个,都会被博弈。

7. 误区七:把流程当成一次性项目

工作量流程不是上线就结束的项目,而是需要持续校准的运营机制。我通常建议设置一个"口径冻结周期":每季度只允许调整一次计量口径,季度中间冻结。原因是口径频繁变化会让历史数据失去可比性,团队永远拿不到稳定的基线,也就永远无法判断改进是否有效。

四、专业判断逻辑:工作量流程的三层计量与四个约束

讲完误区,该给出正面答案了。我的判断逻辑可以压缩成一句话:用三层计量解决"记什么",用四个约束解决"记多准",用流程卡点解决"谁来记"。这三件事分别对应数据模型、治理规则和执行机制,缺一不可。

1. 第一层:计量层,确定估算单位与聚合规则

计量层的核心任务是回答三个问题:用什么单位、在哪一层估、怎么向上聚合。

单位的选择上,我倾向于按组织成熟度分档:估算能力弱的团队用"T 恤尺码"(XS/S/M/L/XL)起步,先建立相对大小的共识;有一定基线后用"人天区间";只有在需要跨团队横向对比产能时,才引入"故事点"并配合固定换算系数。不要一上来就用故事点,因为故事点的价值在于团队内部的相对比较,跨团队换算本身就是伪精确。

聚合规则上,一定要明确"父项工作量是否等于子项之和"。实践中更稳的做法是:需求级做独立估算(因为它对客户有价值,是一个完整交付单元),任务级估算只用于执行跟踪,不做加总。如果强制加总,团队会为了让数字对上而反复调整子项,产生大量无效维护。

2. 第二层:流程层,从需求到工作量的五个卡点

流程层的价值在于把"估算"从一个动作变成一条有卡点的链路。我在实践中固定设置五个卡点,每个卡点对应一个明确的准入条件。

  1. 需求准入卡点:需求进入研发前,必须有明确的验收标准。没有验收标准的需求不允许估算,因为无法估算的东西通常是没想清楚的东西。
  2. 估算卡点:进入排期前必须有估算值(单点或区间),且估算人与执行人一致。由组长代估是常见的失真源。
  3. 容量卡点:排期时校验角色容量,超出可用容量 100% 时禁止进入迭代。这一条能拦掉大部分"计划一开始就不可能完成"的情况。
  4. 执行卡点:WIP 上限。人均同时进行中的工作项超过 2.5 时,新任务不能启动。这一条直接对应有效产能。
  5. 回流卡点:工作项关闭时必须回填实际投入(工时或实际起止),并与估算值对比,形成校准样本。

这五个卡点里,第一和第三个的投入产出比最高。我见过的组织里,只要把"无验收标准不估算"和"超容量不排期"这两条用系统卡死,计划达成率通常能在一个季度内提升 15-25 个百分点,且不需要任何额外的填表工作。

工作量流程与规范:研发团队人力资源计划效率提升关键指标

3. 第三层:规范层,最小字段集与责任矩阵

规范层要解决"谁在什么时点填什么"。我的建议是最小字段集原则:凡是不能直接支撑一个决策的字段,一律不加。字段越多,数据质量越差,这是反直觉但极其稳定的规律。

下面是我在多个组织中验证过的一套字段规范,用配置示例的形式给出,便于直接对照落地。实际落地时,这类配置通常承载在研发管理平台的工作项类型与状态流转设置里,PingCode 这类面向中大型组织的平台在工作项自定义、状态流转卡点、工时与容量报表上是能覆盖的;轻量工具则需要靠人工纪律补足。

workload_spec:
estimation:

unit: man_day_range # 人天区间,非单点

levels: [requirement] # 仅需求级估算,任务级不估

required_fields:

optimistic_days # 乐观值

likely_days # 最可能值

pessimistic_days # 悲观值

estimator # 必须为执行人本人

derived:

expected_days: "(optimistic + 4 * likely + pessimistic) / 6"

capacity:

reserve_ratio:

support: 0.15 # 技术支持固定预留

tech_debt: 0.10 # 技术债固定预留

wip_limit_per_person: 2.5

actuals:

capture: start_end_time # 起止时间优先,工时为辅

required_on_close: true

governance:

freeze_window: quarter # 口径季度冻结

review_cadence: biweekly # 双周校准

这段配置里有三个细节值得单独说。第一,估算用三点估算而不是单点,是为了把"不确定性"显式表达出来,而不是藏在工程师的心里;第二,技术支持和技术债的容量预留是硬编码的,不允许在排期时被"临时借用",否则永远借不回来;第三,实际投入用起止时间而非纯工时,因为起止时间更难被美化,也顺带记录了周期。

4. 四个约束:让数据在压力下依然可信

光有字段还不够,还需要四个治理约束,它们是这套体系在真实压力下不崩掉的保障。

约束一:样本量约束。任何校准都必须基于足够样本。少于 20 个已完成工作项的团队,不要急着算偏差系数,先积累样本。我见过用 5 个样本算出 0.6 校准系数的团队,结果下个季度偏差更大。

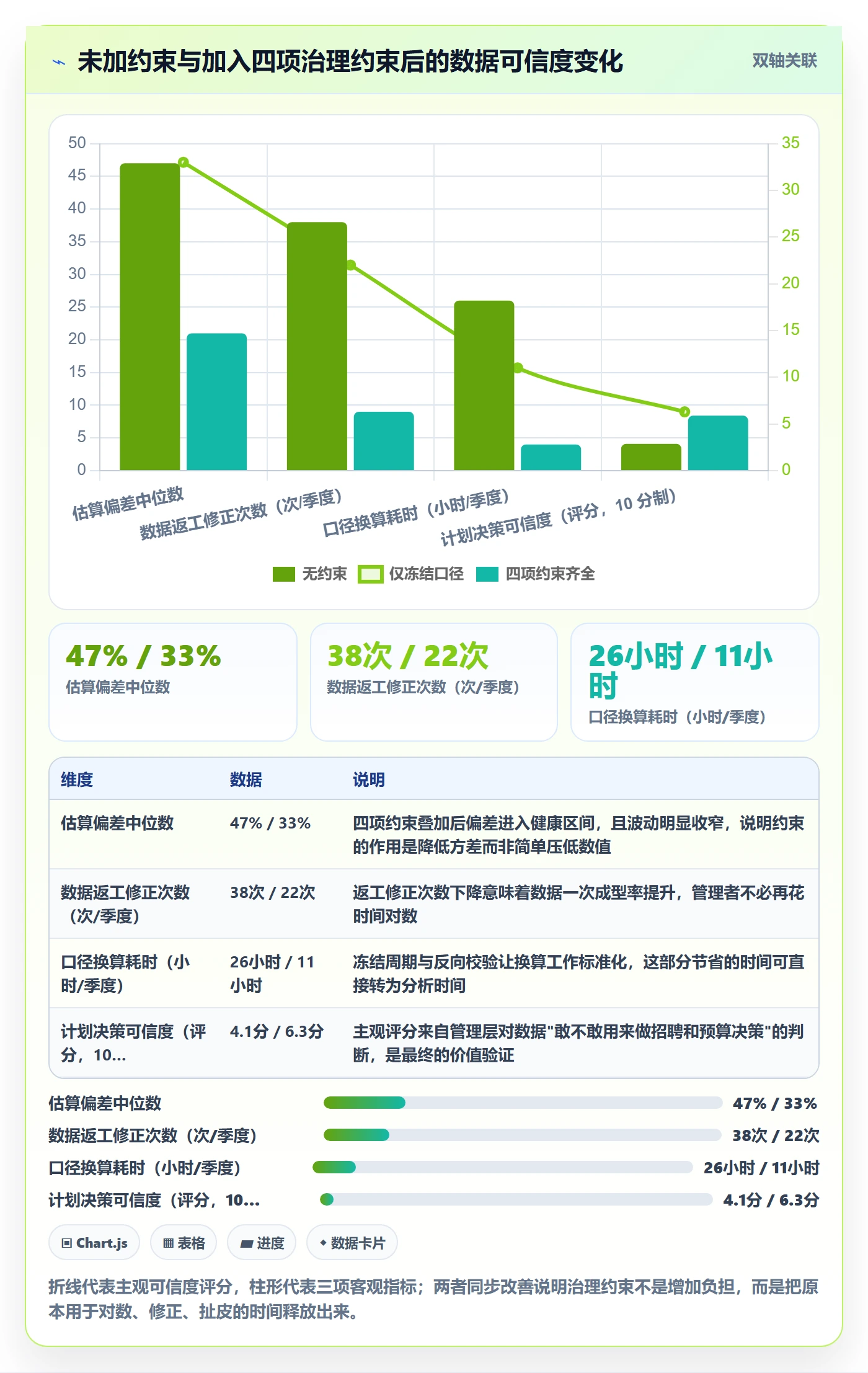

约束二:波动容忍约束。把估算偏差的中位数作为主指标,而不是平均值。平均值会被少数超大偏差拉爆,中位数更能反映常态。同时设定容忍带:偏差中位数在 15%-30% 之间属于健康,低于 15% 往往意味着估算被"做平"了,反而不正常。

约束三:口径冻结约束。如前所述,季度内不调整计量口径。要调整就等到季度边界,并保留至少一个季度的新旧口径并行期,用于换算。

约束四:反向校验约束。每季度做一次反向校验:用工作量数据推算的产能,和从交付物倒推的产能是否一致。如果两条路径算出的数字差 20% 以上,说明数据链路有问题,此时不要用它做决策。

工作量流程与规范:研发团队人力资源计划效率提升关键指标

五、具体案例与数据观察:三个规模区间的真实差异

下面三个案例来自我参与过的研发组织改造,均已做脱敏处理,数据为区间与比例,不代表单一客户的精确统计。选择这三个案例的原因是它们恰好覆盖了 100 人以下、100-300 人、300 人以上三个区间,能说明同一套方法在不同规模下的适用边界。

1. 案例 A:130 人 SaaS 团队,先把口径统一,别急着上工具

背景:单一产品线,5 个 Scrum 团队,交付压力大,计划达成率长期在 55% 左右。

我们做的第一件事不是买工具,而是开了一场 3 小时的口径对齐会。会上只解决三个问题:估算单位统一为人天区间;估算责任人改为执行人本人;任务级不再估算。会后两周,估算覆盖率从 53% 升到 79%,此时才引入系统卡点。

第二件事是把容量校验做进排期。每个团队按角色计算可用容量,扣除 15% 技术支持预留和 10% 技术债预留,剩余才是可排期容量。这一条上线后,第一个迭代就有 3 个团队因为超容量被系统拦下,PM 一开始很不适应,但两周后就接受了,因为被拦下的那些需求,本来也确实做不完。

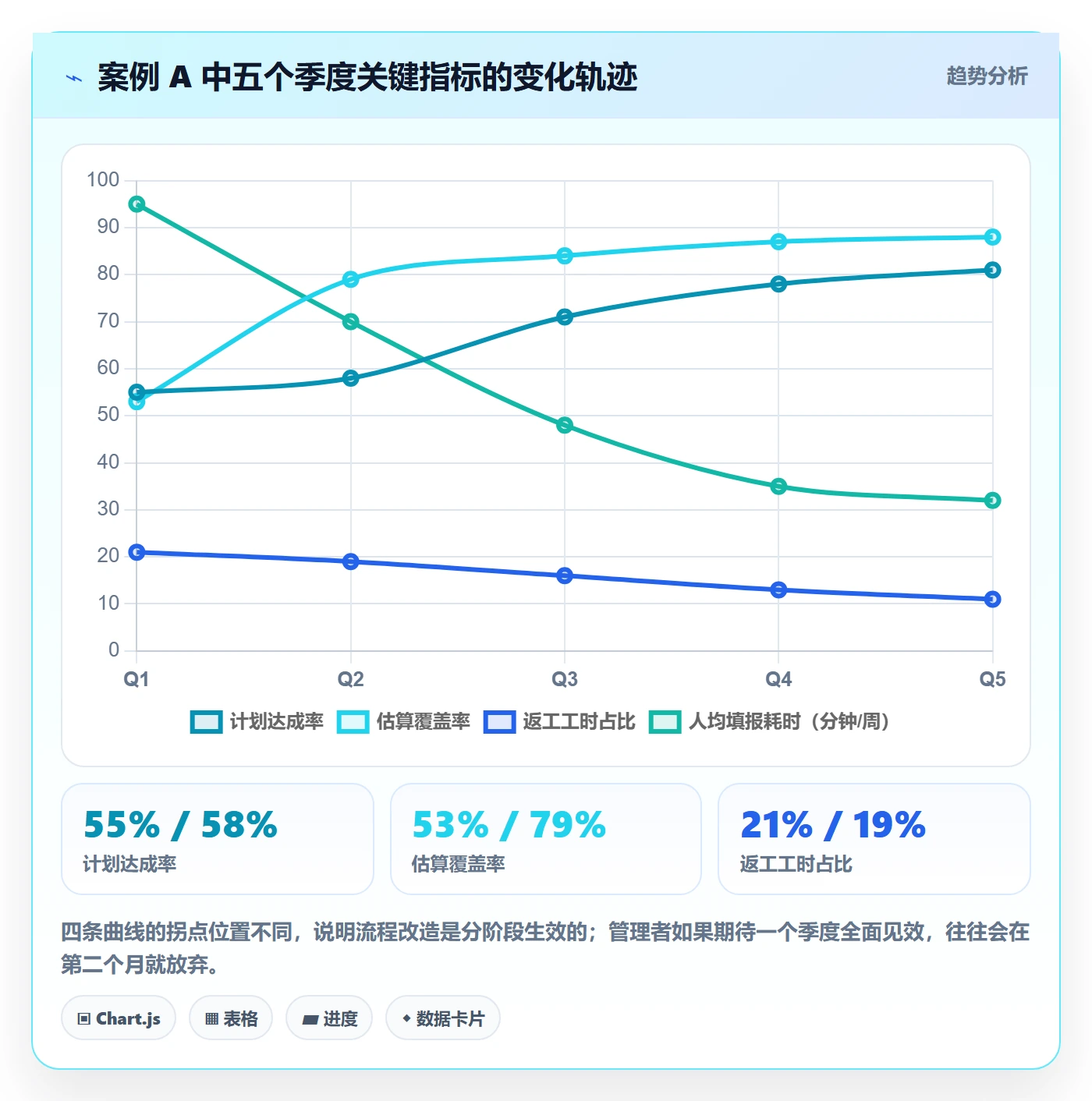

结果(改造后第 3 个季度):计划达成率从 55% 提升到 81%,人力计划达成率(按角色)从 68% 提升到 94%,返工工时占比从 21% 降到 11%。整个改造过程中,工程师的填报负担反而下降了,因为任务级不再需要估算和填工时,只需要在关闭时记录起止时间。

工作量流程与规范:研发团队人力资源计划效率提升关键指标

2. 案例 B:480 人多产品线组织,难的是汇总规则,不是统一口径

背景:4 条产品线,节奏不同(两条双周迭代,一条月度,一条按项目制),总部需要统一的人力视图做预算和招聘。

这个案例最大的挑战不是让每个团队估算准确,而是让 4 套不同的节奏能汇总成一张表。我们尝试过强行统一到双周迭代,结果按项目制的那条线效率明显下降,两个月后回退。

最终采用的方案是"分层口径 + 转换层":各产品线保留自己的估算单位与节奏,但在月度节点上必须提供三个标准化字段,月度计划投入人天(按角色)、月度实际投入人天(按角色)、下月预测投入人天(按角色)。汇总层只认这三个字段,不关心内部怎么估。

(1)汇总层字段不超过 5 个,超过就会有人造假。
(2)各产品线的估算单位不做统一,但必须每季度提供一次与"人天"的换算系数。
(3)月度节点由系统自动抓取,不允许人工填报汇总表,避免二次加工失真。

结果:总部人力视图的数据延迟从平均 11 天缩短到 3 天,季度人力预算的调整次数从 5 次降到 2 次,跨产品线借调的成功率(借调后按期归还的比例)从 44% 提升到 76%。

3. 案例 C:60 人团队,过度治理的反例

这个案例值得单独讲,因为它是失败经验。

背景:60 人团队,两条业务线,我建议他们只做轻量估算和月度回顾,但他们希望"一步到位",直接照搬了 480 人组织的全套规范:三点估算、双周校准会、容量卡点、工时记录到任务级。

结果是三个月后,团队怨声载道。三个具体问题:双周校准会占用了 6 名核心成员各 1.5 小时,但样本量太小,校准结论没有统计意义;容量卡点在 60 人规模下过严,因为人员经常跨两个业务线,容量本身就在动态变化;任务级工时记录让工程师每周多花 40 分钟,换来的数据却没有任何人看。

我的判断是:治理成本必须与组织规模匹配,60 人团队的沟通带宽足以弥补流程缺失,强行补流程是负收益。他们后来回退到"需求级区间估算 + 月度一次回顾 + 只记录起止时间",计划达成率反而从 62% 提升到 74%。

工作量流程与规范:研发团队人力资源计划效率提升关键指标

4. 跨案例的数据观察汇总

把三个案例放在一起,能看出几条稳定规律,这些规律比单个案例的数字更有参考价值。

观察维度 60 人团队 130 人团队 480 人组织 规律判断
最优估算粒度 需求级区间 需求级区间 需求级区间 + 汇总层 需求级是稳定最优解,差异在汇总方式
校准频率 月度 双周 双周 + 月度汇总 频率随依赖密度上升,不随人数上升
卡点数量 2 个 4 个 5 个 + 分层校验 卡点数应与协作边界数量挂钩
人均治理耗时 0.4 小时/周 0.6 小时/周 0.5 小时/周 良好设计的治理耗时不随规模线性增长
计划达成率 74% 81% 76% 130 人区间收益最明显,因为矛盾最集中
主要失败模式 过度治理 口径漂移 汇总失真 每个规模区间只有一种主导失败模式

最后一行是我最想强调的:每个规模区间只有一种主导失败模式。60 人怕过度治理,130 人怕口径漂移,480 人怕汇总失真。搞清楚自己处在哪个区间、正在被哪种失败模式威胁,比盲目对标先进实践有用得多。

六、不同情况下的行动建议

接下来给可执行的动作。我按四种典型情况给出建议,每种情况只列最关键的三到四步,因为行动清单越长,执行率越低。

1. 情况一:50 人以下,还没有任何工作量数据

这个阶段的目标不是"管理",而是"建立基线"。不要引入复杂工具,不要设卡点。

  1. 统一一个估算单位,建议用 T 恤尺码或人天区间,二选一,团队投票决定,然后冻结三个月。
  2. 只估算需求级,任务级完全不估。这一条能省掉 70% 的治理成本。
  3. 每月做一次 45 分钟的回顾,只回答一个问题:这个月哪三个需求的估算偏差最大,为什么。
  4. 记录起止时间而非工时,用于积累周期基线。

这个阶段最大的风险是过早追求精细。我见过 30 人团队花两个月搭建工时体系,最后没人用。50 人以下,沟通替代流程,基线替代规范。

2. 情况二:100-300 人,跨团队依赖开始出现

这是收益最明显的区间,也是我建议投入最多的区间。核心任务是统一口径 + 建立容量概念。

  1. 开一场口径对齐会,只解决三件事:单位、估算责任人、估算层级。会后就冻结。
  2. 引入容量校验,按角色计算可用容量,扣除技术支持与技术债的固定预留(建议 15% 和 10%)。
  3. 上线两个系统卡点:无验收标准不能估算、超容量不能排期。这两个卡点的 ROI 最高。
  4. 选一个能承载卡点的平台。这个规模区间手工维护口径的成本已经超过工具成本,PingCode 这类面向 100 人以上组织的平台在工作项自定义、状态流转约束、角色容量报表上比较适配;如果已有平台,优先确认它能否把"卡点"做成系统约束而非提醒。

3. 情况三:300 人以上或多产品线并行

这个阶段的核心不是统一,而是分层与自动化。强行统一会牺牲局部效率。

  1. 设计汇总层字段,控制在 5 个以内:按角色的计划投入、实际投入、下期预测,加上两个必要的分类维度。
  2. 允许各产品线保留自己的估算单位,但要求季度提供换算系数,并保留并行期。
  3. 汇总数据必须系统自动抓取,禁止人工填报汇总表,这是避免汇总失真的唯一可靠办法。
  4. 建立反向校验机制,每季度用两条路径(工作量推算、交付物倒推)交叉验证产能。

4. 情况四:重度依赖外包或多供应商

这种情况的特殊性在于,工作量的计量直接关联结算,博弈强度远高于内部团队。

(1)把工作量口径写进合同附件,明确估算方法、变更流程、返工责任,模糊表述在结算时一定会变成争议。
(2)用区间估算 + 封顶机制,避免供应商系统性低估抢单、后期靠变更补差。
(3)要求提供过程数据而非结果数据,只给最终交付物无法验证投入真实性。
(4)保留 10%-15% 的验收缓冲,用于处理"看起来完成但不可用"的常见情况。

七、不同情况下的取舍:没有最优解,只有匹配

前面讲的都是"该怎么做",但真实决策里更常见的是"两个都对,只能选一个"。这一节讲五组必须做的取舍,每组给出我的判断依据。

1. 取舍一:估算精度 vs 决策速度

三点估算比单点估算准,但成本高 3 倍左右;区间估算是折中。我的判断依据是决策的可逆性:如果这个计划做错了,代价是两周的返工,那就用单点估算,快速决策;如果代价是一个季度的招聘预算和一个产品发布窗口,那就值得上三点估算。

实践中我把这个判断落成一个简单规则:影响超过 20 人月的计划用三点估算,其余用单点。这个规则的好处是不需要每次开会讨论"要不要估细一点"。

2. 取舍二:数据透明 vs 心理安全

工作量数据越透明,计划越准;但完全透明会让工程师不敢承担有挑战的任务,倾向于挑简单的活。这是一个真实的张力,我在多个团队里都观察到了。

我的建议是分层透明:工作项级的估算与进度对团队内部透明,用于协作;个人级的偏差数据只对本人和直属主管可见,用于改进而非评价;组织级只看聚合指标(口径一致率、覆盖率、偏差中位数),不看个人排名。

判断依据是:如果一份数据被用来排名,它就会失去真实性。这不是人性问题,是激励设计问题。想让数据真实,就不要让它承担考核功能。

3. 取舍三:标准化 vs 团队自治

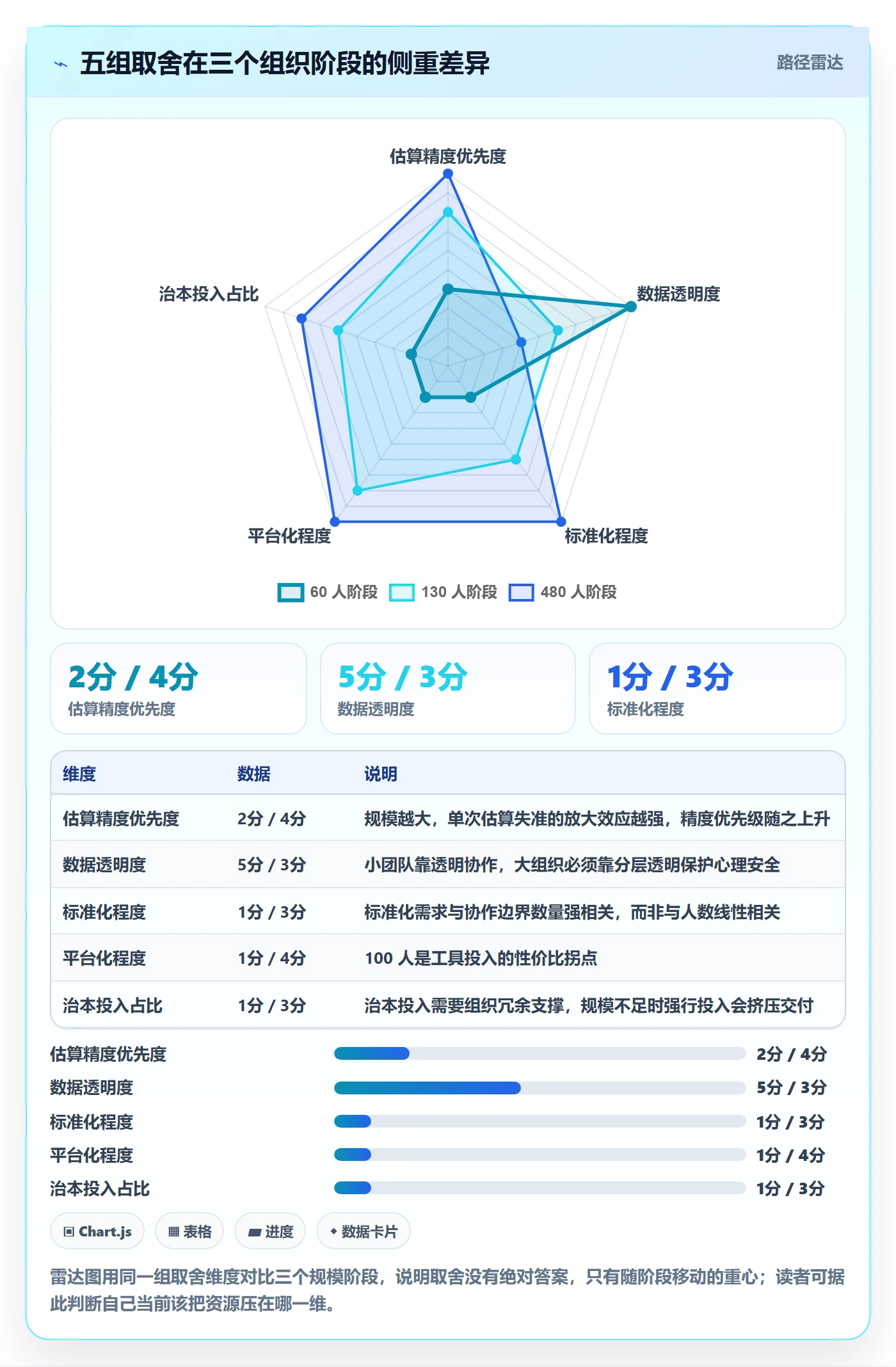

标准化让汇总变容易,自治让团队效率更高。这个取舍的分界线在协作边界的数量:如果一个团队与其他团队的接口少于 3 个,给它完全自治;接口在 3-8 个,要求它统一"对外字段"但保留内部方法;接口超过 8 个,必须标准化,因为协作成本已经超过自治收益。

这个判断比"统一管理还是敏捷自治"这种抽象讨论有用得多,因为它可量化。

4. 取舍四:自建 vs 采购平台

很多技术团队的第一反应是自建一套工时与工作量系统。我的判断是除非你的核心业务就是研发管理工具,否则不要自建。

理由很直接:一套可用的工作量系统涉及工作项模型、状态机、权限、报表、审计,自建的第一版通常 3 个月能出来,但后续每季度的口径调整、字段扩展、报表变化,会持续消耗 1-2 个工程师的产能。这笔账在 100 人以上组织里很难算得过来。

反过来说,采购平台也有代价:字段和流程受限于平台能力,需要做适配。我的建议是优先选那些允许自定义工作项类型、自定义状态流转约束、并支持角色维度容量报表的平台,因为这三项恰好对应本文的三个核心机制。PingCode 在这几项上属于能满足中大型组织需求的一类,但具体适配程度仍需按自身流程验证,不要相信任何平台的"开箱即用"。

5. 取舍五:短期治标 vs 长期治本

计划已经失控的时候,是先把这季度的交付保住,还是先花两个月重建流程?

我的经验是先治标,但治标的同时必须留出治本的时间窗。具体做法是:用一到两个迭代做"止血",手段是砍范围、降 WIP、加缓冲;同时固定每周 2 小时做流程建设,不允许被交付挤占。这两个动作必须并行,因为纯治标会让问题周期性复发,纯治本在交付压力下根本推不动。

工作量流程与规范:研发团队人力资源计划效率提升关键指标

八、90 天落地路线图:从口径统一到可用预测

最后给一条可照做的时间线。这套路线图我在多个 100-300 人的组织里跑过,基本节奏是"两周对齐、六周建机制、四周验证、最后两周固化"。

1. 第 1-2 周:口径对齐与基线盘点

召开一次 3 小时的口径对齐会,产出三份东西:单位定义(含示例)、估算责任人清单、估算层级说明。会后立即冻结,本季度内不再讨论。

同时做一次基线盘点:从历史数据里捞出过去一个季度的计划投入与实际投入,按角色拆分,算出当前的偏差基线。没有基线的改进无法验证,这一步不能省。

2. 第 3-8 周:建机制,先上两个卡点

不要一次上五个卡点,先上"无验收标准不估算"和"超容量不排期"这两个。上线时配一份一页纸的说明,讲清卡点的目的和例外申请路径。

这两周还要完成容量模型:按角色算可用容量,扣除技术支持 15%、技术债 10% 的预留,剩余作为可排期容量。预留比例要写死,不允许临时借用,这是很多团队失败的地方。

3. 第 9-12 周:跑两个迭代,观察三个数

跑两个完整迭代,只观察三个数字:估算覆盖率、在制品均值、计划达成率。不要看别的,看多了会干扰判断。

每个迭代结束后做 30 分钟校准,只讨论偏差最大的三个工作项。讨论时遵守一条规则:只讨论工作本身的不确定性,不评价个人能力。这条规则如果守不住,数据在第三个迭代就会开始失真。

4. 第 13 周:复盘与口径微调

季度边界到了,此时才允许调整口径。调整幅度建议控制在单项不超过 20%,因为大幅调整会让历史数据完全失去可比性。

复盘时要回答三个问题:哪个卡点拦下的工作项最多、哪个指标的改善最明显、哪个环节的治理成本超出预期。第三个问题最容易被忽略,但它是下一季度优化的主要输入。

阶段 时间 核心动作 验证指标 常见失败点
对齐期 第 1-2 周 口径对齐会、基线盘点 口径一致率 ≥90% 会上没定死,会后各自解释
建制期 第 3-8 周 两个卡点、容量模型 估算覆盖率 ≥80% 预留容量被临时借用
验证期 第 9-12 周 跑两个迭代、双周校准 WIP ≤2.5、达成率 ≥75% 校准会变成追责会
固化期 第 13 周 复盘、口径微调 治理耗时 ≤0.8 小时/周 只调指标不调成本

九、结语:把工作量当成资产,而不是凭证

写到这里,我想回到最初那个 130 人团队。他们后来做得最好的一件事,不是把计划达成率提到 81%,而是开始把工作量数据当成一种资产来经营,每个季度的数据都会被保留、校准、复用,估算系数一年下来沉淀成了一份组织级的"产能账本"。新项目立项时,这份账本能直接回答"这类需求我们历史上平均要多少人天"。

反过来,大多数团队把工作量数据当成凭证:填了是为了证明自己没闲着,交上去是为了应付检查。凭证用完即弃,永远沉淀不下任何东西。这就是同样是填数据,有的组织越填越准,有的组织填了三年还是靠拍脑袋的根本区别。

如果只记三句话,我希望是这三句:

第一,先稳口径再谈精度。口径统一的粗糙数据,比口径混乱的精确数据有用十倍。
第二,规范要长在系统里,不要长在文档里。靠自觉的规范在压力下必然失效,靠机制的规范才可靠。
第三,治理成本必须与组织规模匹配。60 人团队照搬 480 人组织的流程,是负收益;反过来,480 人组织只靠口头同步,也是负收益。

下一步怎么做:如果你现在就想动,建议从最小的一步开始,本周内翻出上一个季度的计划投入与实际投入,按角色拆开,算出偏差中位数。这个数字会让你立刻知道自己处在哪个阶段:如果偏差超过 50%,问题在口径,先开对齐会;如果在 30%-50%,问题在流程,先上验收标准和容量两个卡点;如果在 30% 以内,说明基础已经不错,接下来该做的是分层汇总和反向校验,把数据变成可复用的产能账本。

常见问题解答(FAQ)

1. 研发团队如何建立科学的工作量管理流程,避免人力资源计划与实际交付脱节?

我们团队每个迭代都会制定人力资源计划,但实际执行时经常出现计划工作量与真实投入不一致的情况。比如开发任务预估需要3天,最后却因为需求变更、联调等待和缺陷修复拖到5天,导致后续任务不断延期。

我想知道,研发团队应该如何建立一套可执行的工作量管理流程,既能提高人力资源计划的准确性,又不会让团队陷入繁琐的工时填报?

研发团队建立工作量管理流程,关键不是要求每个人每天填写多少小时,而是让任务规模、人员能力、可用时间和交付结果形成闭环。建议采用需求拆分、工作量估算、资源分配、过程跟踪、偏差分析五个环节。第一步是将需求拆分到可估算的任务粒度。

以一个需要开发5个工作日的功能为例,不应直接将其作为一个整体分配给开发人员,而应拆分为接口设计、后端开发、前端开发、联调测试和缺陷修复等子任务。通常可以将半天到两天作为初步估算的参考粒度,但具体范围需要结合团队任务类型调整。任务过大,无法及时发现偏差;任务过小,又会增加管理成本。

第二步是建立统一的估算口径。建议区分计划工作量、实际投入时间和日历周期。计划工作量表示完成任务需要多少有效人时,实际投入时间记录真实消耗,日历周期则包含等待评审、环境准备和跨团队协作等时间。这三个指标不能混为一谈。例如,开发人员实际投入16小时的任务,可能因为等待接口确认而经历4个工作日。

第三步是根据人员有效产能分配任务。假设团队有6名研发人员,每人每个迭代有10个工作日,理论上共有60人日,但扣除会议、代码评审、技术支持和日常维护后,假设有效产能为80%,则可用于计划交付的容量约为48人日。这个比例应通过历史数据校准,而不是长期套用固定值。第四步是建立偏差预警机制。

可以重点跟踪计划工作量与实际工作量偏差率,计算方式为:(实际工作量-计划工作量)÷计划工作量×100%。例如,计划20人日、实际25人日,偏差率为25%。当任务偏差持续超过团队设定的阈值时,应进一步识别是估算不足、需求变化、技术风险还是协作等待,而不是简单归因于个人效率低。

最后,将每个迭代的偏差分析结果反馈到下一轮估算中。建议至少保留任务名称、负责人、计划工作量、实际工作量、任务类型、变更次数和延期原因等字段。这样,工作量管理才能从事后统计转变为提前识别资源风险的管理机制。

2. 研发团队衡量人力资源计划效率,应该重点关注哪些关键指标?

我最近在负责研发团队的人力资源计划,发现团队虽然每个月都会统计工时、完成任务数量和项目进度,但这些数字似乎并不能真实反映资源使用效率。有时候大家都很忙,项目却依然延期;有时候工时利用率很高,实际交付质量反而下降。我想了解,究竟哪些指标能够判断人力资源计划是否合理,怎样避免只看工时和任务数量造成误判?

评估研发团队的人力资源计划效率,建议从产能、计划准确性、交付效率、资源匹配度和质量五个维度建立指标体系。单独使用工时利用率或任务完成率,很容易将表面忙碌误认为有效产出。首先是资源负载率,即已分配工作量与可用工作量的比值。

例如,某研发人员一个迭代有40小时可用时间,计划分配36小时任务,负载率为90%。如果长期接近100%,团队就缺少应对突发问题的缓冲;如果持续低于50%,则需要检查任务分配、人员技能匹配和项目优先级,而不能直接认定人员存在闲置。其次是计划达成率,可以采用按期完成的计划任务数÷计划任务总数计算。

假设一个迭代计划完成30项任务,最终按期完成24项,达成率为80%。但需要注意,任务数量不代表工作量,最好同时统计按期完成的计划工作量占比,避免通过拆分小任务人为提高完成率。第三是工作量估算偏差率。它能够帮助团队识别计划是否系统性偏乐观或偏保守。

建议按需求分析、开发、测试、运维等任务类型分别统计,避免将不同性质的任务混在一起比较。第四是交付周期和等待时间。研发任务从开始到完成的时间,不完全等于实际投入工时。可以记录开发等待、代码评审等待、测试排队和跨团队依赖时间。

如果团队工时投入稳定,但交付周期持续增加,往往说明瓶颈出现在协作流程或任务流转环节。第五是质量指标,包括缺陷密度、线上缺陷率、返工工作量占比等。假设团队一个迭代投入100人日,其中15人日用于返工,那么返工工作量占比为15%。

如果团队通过压缩测试时间提高短期任务完成率,却导致返工增加,整体资源效率实际上可能下降。

可以参考以下指标框架: 指标|计算口径|主要用途 资源负载率|分配工作量÷可用工作量|判断人员是否超负荷 计划达成率|按期完成计划工作量÷计划工作量|评估计划兑现情况 估算偏差率|实际工作量与计划工作量的相对差异|校准估算模型 交付周期|任务开始至完成的日历时间|识别流程瓶颈 返工占比|返工工作量÷实际总工作量|衡量质量损耗 我的判断是,真正有效的人力资源计划,不是让每个人的时间都被填满,而是在合理负载下稳定完成高质量交付。

建议同时观察至少连续3至5个迭代的数据,避免因为单个迭代的特殊事件就调整整个资源配置策略。

3. 研发团队如何通过工作量流程规范减少人员超负荷和项目延期?

我们公司目前采用项目制管理,多个项目经常同时争抢研发人员。有些开发人员手上同时挂着三四个任务,每个项目负责人都认为自己的需求最紧急,最后出现任务频繁切换、交付延期和人员加班的情况。我想知道,怎样通过工作量流程规范解决跨项目资源冲突?是否应该给每个人设置固定的工作量上限?

跨项目资源冲突的根本问题,通常不是人员数量不足这么简单,而是缺少统一的优先级决策和容量分配规则。每个项目独立制定计划,却没有从团队整体角度检查资源是否被重复占用,就容易出现多个项目同时依赖同一名核心研发人员的情况。首先,应建立统一的资源需求池。

所有项目在进入迭代计划之前,都需要提交任务内容、预估工作量、期望完成时间、所需技能和依赖关系。项目负责人不能仅凭口头沟通就默认某个人已经承接任务。资源负责人需要将所有需求汇总,检查人员是否存在重复分配。其次,建立项目优先级规则。建议综合业务价值、交付期限、客户影响、技术风险和依赖关系进行评估。

例如,线上故障修复可以进入紧急处理通道,但普通功能需求不能仅因为项目负责人催得频繁就自动获得更高优先级。优先级变化必须同步调整其他任务的排期,而不是无限叠加到原有计划上。第三,设置合理的人员负载上限。

可以先将人员可用容量的80%至85%作为计划工作量参考区间,其余容量用于会议、技术支持、突发缺陷和任务切换。但这不是适用于所有团队的固定标准,应结合历史实际投入进行调整。尤其是承担架构支持、线上保障和跨项目协调的人员,需要单独预留支持容量。

例如,某研发人员一个迭代可用容量为40小时,其中预留8小时用于临时支持,真正可承诺的计划容量为32小时。如果项目A分配20小时、项目B分配16小时,那么实际承诺已经达到36小时,超过可用计划容量。此时必须重新安排优先级,不能要求员工通过加班消化计划冲突。第四,限制同时进行的任务数量。

与其让开发人员同时推进四五个项目,不如减少在制任务,让任务尽可能完成后再接入新工作。任务切换会带来上下文恢复成本,特别是复杂架构开发和问题排查,频繁切换可能比表面上的等待更消耗有效时间。第五,建立每周资源检查机制。重点检查人员负载率、跨项目任务数量、阻塞时间、延期风险和新增需求。

对于持续超负荷的人员,应优先重新分配任务、调整交付范围或协商延期,而不是将超负荷视为个人责任。

实际管理中,可以采用以下规则: 资源状态|判断条件|建议动作 正常|计划负载处于合理区间|维持当前分配 预警|计划容量接近上限|暂停新增普通任务 超载|计划工作量超过可用容量|重新排序并调整排期 阻塞|存在长期等待或外部依赖|升级协调并重新评估交付时间 需要特别注意,工作量上限不是限制员工发挥,而是让团队承诺建立在真实产能之上。

只有先解决资源重复分配的问题,增加人力或延长工时才有明确的评估依据。

4. 如何利用某项目管理平台实现研发工作量统计、资源规划和流程规范化?

我正在考虑为研发团队引入某项目管理平台,希望把需求、任务、工时和人员资源统一管理起来。目前团队使用电子表格安排工作,但经常出现任务状态更新不及时、计划数据与实际投入对不上、管理人员需要反复汇总数据的问题。

我比较关心的是,工具究竟应该具备哪些能力,怎样配置才能真正提升人力资源计划效率,而不是把原本简单的工作变成更多填表任务?

选择某项目管理平台时,不建议先看功能数量,而应先判断它能否解决团队现有工作流中的信息断点。研发工作量管理涉及需求、任务、人员、工时、进度和交付结果,如果这些信息分散在不同表格中,管理人员就很难准确判断资源是否充足。第一,检查需求与任务是否能够关联。

一个业务需求应当能够拆分为多个研发任务,并关联负责人、计划开始时间、预计完成时间和工作量。这样,需求范围发生变化时,团队能够追溯受影响的任务和人员,而不是重新手动整理全部计划。第二,检查工作量计划与实际工时是否可以分别记录。计划工作量用于资源分配,实际工时用于事后分析,两者必须保留独立口径。

例如,一个开发任务计划投入12小时,最终实际投入18小时,系统应该能够识别6小时的偏差,并支持记录需求变更、技术难点或联调阻塞等原因。如果系统只提供一个工时字段,就很难判断计划为什么失准。第三,检查资源视图和跨项目统计能力。

管理人员需要看到每名研发人员在不同项目中的任务分配,识别重复占用、人员超载和技能缺口。最好能够按照项目、人员、迭代和任务类型筛选数据,而不是只能查看单个项目的进度。第四,检查统计报表是否支持管理决策。建议至少包含计划工作量、实际工作量、人员负载率、计划达成率、任务延期率和返工工作量等指标。

报表的价值不在于图表是否丰富,而在于能否快速回答三个问题:当前资源是否够用?哪些任务正在偏离计划?下一轮应该调整哪些资源?第五,检查流程配置是否足够灵活。不同团队可能有不同的任务状态,例如待评审、待开发、开发中、待联调、测试中和已完成。

工具应支持按照实际流程配置状态与责任人,同时尽量通过任务状态变更、工时记录和数据关联减少重复录入。

可以通过一个小规模试点来验证工具是否真正有效: 测试项目|验证内容|判断标准 任务拆分|需求能否关联多个子任务|任务责任和工作量清晰 工时管理|能否区分计划与实际投入|偏差能够追溯 资源管理|能否查看跨项目人员负载|重复分配能够识别 进度跟踪|能否查看延期和阻塞任务|风险能够提前暴露 统计分析|能否按迭代和任务类型汇总|数据可以支持下轮计划 建议选择一个真实迭代进行两到四周试运行,不必一开始就覆盖所有项目。

试点前记录人工汇总工时、计划调整次数和资源冲突数量,试点后采用相同口径对比。如果任务数据完整性提高了,但管理人员的录入和维护时间也大幅增加,就说明流程设计仍然需要简化。我的核心判断是,项目管理工具的价值不在于记录了多少工时,而在于能否把工作量数据转化为资源决策。

对于研发团队来说,优先选择能够打通需求拆分、人员分配、计划与实际对比以及偏差复盘的工具,比追求复杂的功能模块更有实际意义。

核心关键词

读者评论

高
高宇轩

我们团队试过统一用人天,但后来发现临时支持和线上故障很难提前估算。现在会把计划内开发、维护和紧急事项分开统计,数据没那么整齐,反而更接近实际。小团队没必要一开始就把指标做得太细。

叶
叶雨桐

文中的健康区间有参考价值,但不同业务的研发节奏差异很大,不能直接拿来考核。比如To B团队支持工时本来就高,若只看有效产能占比,可能会误判团队效率,最好先积累本组织基线。

汪
汪若溪

工具能帮助统一口径,但解决不了需求频繁变更和跨团队响应慢的问题。我们用过某项目管理平台,填报率提升后,返工并没有明显下降,后来还是靠明确验收标准和限制并行任务才改善。

文章包含AI辅助创作:工作量流程与规范:研发团队人力资源计划效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/626285

赞 (0)
飞飞飞飞
人力资源计划资源负载教程:研发团队效率提升,避坑指南
上一篇 38分钟前
人力资源计划人员投入教程:研发团队风险控制,避坑指南
下一篇 17分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
