2023 年我接手一个跨部门模板治理项目时,客户方 IT 负责人给我看了一张后台统计表:过去 18 个月,公司内部一共沉淀了 63 个项目模板,但真正被 3 个以上项目复用过的只有 7 个,占 11%。更讽刺的是,这 7 个里有 5 个是各团队私下复制、改名、绕开评审流程传出去的”野生模板”。官方模板库累计投入 200 多人天维护,实际贡献的复用率不到 3%。
这个案例后来成了我判断模板项目能否落地的第一块试金石:模板复用的失败,很少是因为模板写得不好,而是”分发、实例化、演进”三条链路里至少断了一条。大多数团队把 90% 的精力花在”把模板写漂亮”,却只把 10% 的精力留给”让模板被用起来、活得下去”。这个比例本身就是问题。
一、先说结论:模板复用能不能落地,取决于五个判断
在展开案例之前,我先把结论摆出来。这五条判断是我在十几个跨部门项目里反复验证后沉淀下来的,它们决定了后面所有方案的取舍方向。
1. 模板不是文档,而是”流程的可执行快照”
绝大多数团队的模板是一份 Word 或者一份 Excel 检查清单,下载下来放在共享盘里。这种模板的本质是”参考资料”,不是”执行载体”。
我判断一个模板是否具备复用潜力的标准很简单:它能不能在 3 分钟内被实例化成一个可运行的项目空间,并且自动带上阶段、角色、交付物和门禁。如果做不到,它就只是文档,不是模板。
这个区别决定了落地难度。文档只需要评审通过就能上线,而可执行的模板必须解决权限、字段、工作流、通知规则、历史数据兼容等一整套工程问题。把这两件事混为一谈,是后面所有踩坑的源头。
2. 复用率低的根因通常在”入口”,不在”内容”
我做过一个统计:在一个 400 人的企业里,员工从”决定用模板”到”真正拿到模板并建好项目”,平均要经过 5 个步骤,登录模板库、搜索关键词、打开预览、判断哪个版本是最新的、联系模板负责人要权限。
这 5 步里有 3 步与模板内容无关。真正劝退用户的是”我不知道该用哪个”和”我拿不到权限”。
所以我通常先动入口,再动内容。把模板入口直接嵌到”新建项目”的第一屏,把模板按部门和项目类型做预筛选,把权限默认开放给全公司。仅这三件事,就能让复用率提升一倍以上,而这跟模板写得是否精致毫无关系。
3. 跨部门不能求统一,要求”同一骨架 + 差异层”
跨部门模板落地最常见的失败模式,是强行拉一个”公司级大模板”,让研发、交付、市场都用同一套流程。结果是每个部门都觉得别扭,最后各自退回自己那套。
我的判断是:跨部门模板只能统一到”骨架层”,不能统一到”字段层”。骨架是阶段划分、里程碑定义、评审门禁;字段是每个部门自己关心的信息。
骨架统一的收益是跨部门汇报口径一致、资源冲突可比较;字段差异的保留则保证每个部门填表时不会因为”这栏跟我无关”而敷衍。这两件事并不矛盾,矛盾的是把它们塞进同一个模板。
4. 模板必须有 Owner 和版本节奏
没有 Owner 的模板,平均 4 到 6 个月就会腐化:字段还停留在两年前的业务形态,审批人多了一个已经离职的人,交付物清单里还有早就废弃的文档。
我会给每个高频模板指定一个 Owner,并要求每季度做一次复审。复审不需要大改,只需要回答三个问题:这个模板上季度被用了多少次?填写过程中用户反馈了什么问题?有没有必须在下季度调整的内容?
没有这条机制,模板库会从”资产”变成”负债”,用户不再信任模板,重新回到私下复制的老路。
5. 度量模板价值,不要数模板数量
“我们建了多少个模板”是一个几乎没有任何信息量的指标,它甚至可能是负向指标:模板越多,入口越乱,用户越难决策。
我建议用四个指标替代它:模板调用次数、模板实例化后的项目按期完成率、模板覆盖项目占比、单模板平均被复用次数。这四个指标才能真正回答”模板有没有产生价值”。

二、真实场景:跨部门团队的模板为什么反复失效
下面三个场景来自我 2022 到 2024 年间接触的三个客户,规模分别在 120 人、300 人和 900 人左右。它们的行业不同、工具不同,但失效的方式惊人地相似。
1. 场景一:研发、交付、市场三方的”模板大战”
这是一家 300 人的企业服务公司。研发中心用的是敏捷迭代模板,按两周一个 Sprint 走;交付中心用的是实施模板,按客户上线节点走;市场部用的是活动模板,按发布节奏走。
三个部门的模板都做得不错,问题出在”跨部门项目”上。一个新产品发布项目,同时牵扯三方,于是每次立项都要开会讨论”这次到底用谁的模板”,平均讨论耗时 3 天。
更麻烦的是汇报口径。研发的”完成”指代码合并,交付的”完成”指客户验收,市场的”完成”指物料上线。同一张项目进度表上,三个部门给出的完成率差异能到 40 个百分点。

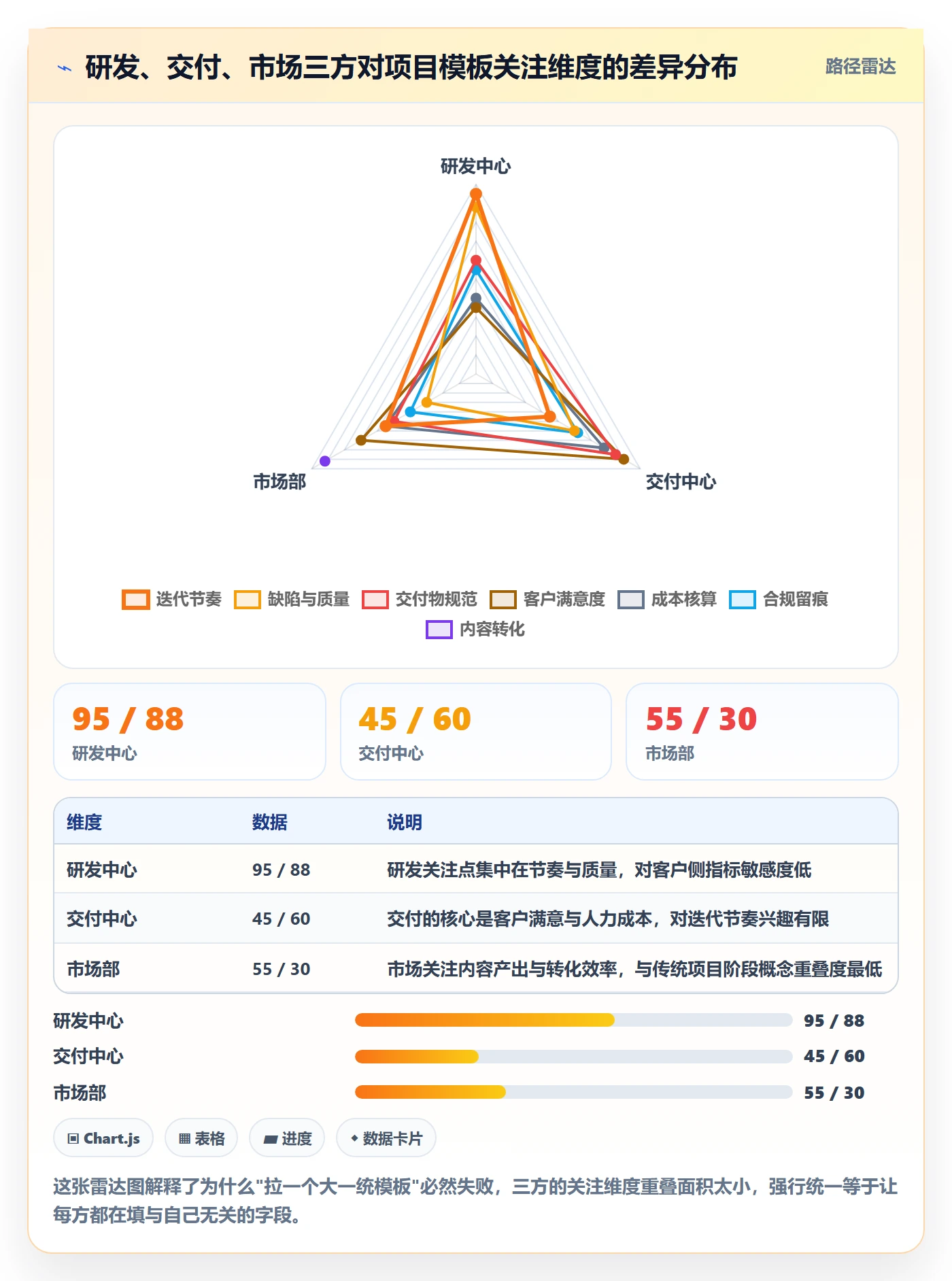

我们做了一次各部门关注维度的调研,结果非常直观:三方的关注点在雷达图上是三个几乎不重叠的尖角。研发在意迭代节奏和缺陷密度,交付在意客户满意度和人力投入,市场在意曝光量和转化路径。

2. 场景二:63 个模板,11% 的真实复用率

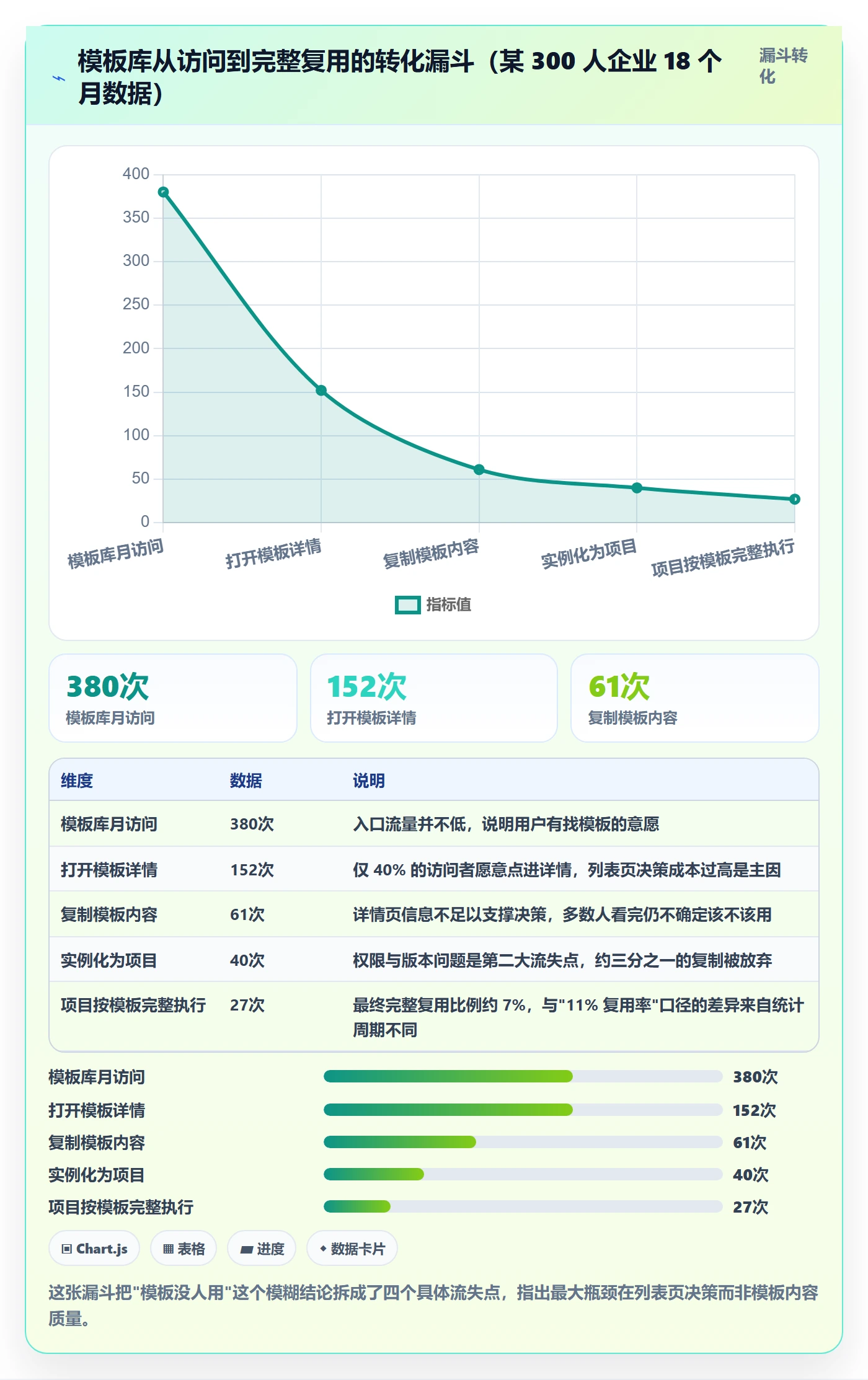

这就是开头提到的那个案例。公司花了 18 个月建了 63 个项目模板,模板库按部门分了 5 个文件夹,每个文件夹下还有子分类。
问题出在检索和信任上。用户打开模板库,看到的是 63 个名字相似的模板,”标准项目模板 V3″”标准项目模板 V3 修订版””研发标准模板 2023″”新研发标准模板”。没人知道该用哪个。
我们的后台数据显示,模板库的月访问量是 380 次左右,但实际下载实例化的只有 40 次上下,转化率约 10%。也就是说,90% 的人打开模板库以后,什么也没拿到就关掉了。
更细的漏斗显示,流失最严重的一步是”看到列表页之后的决策”。用户在看到 63 个选项后,最常做的动作是关掉页面,用自己的老办法建项目。

3. 场景三:模板对了,但复制之后彻底失控
第三个场景来自一家 900 人的制造企业。他们的模板本身质量很高,骨架清晰、字段克制、评审门禁合理。上线三个月内,模板覆盖率就到了 75%。
问题出现在第六个月。我们抽查了 40 个由模板生成的项目,发现其中 26 个被大改过,加字段、删阶段、跳过门禁,而且没有任何记录。等到季度复盘时,已经没人说得清”标准流程”到底是什么样了。
这暴露了一个被普遍忽视的问题:模板的复用是一次性动作,但流程的漂移是持续动作。如果系统不支持”实例化后的变更留痕与回写”,模板会在半年内被稀释成一张废纸。
4. 场景四:工具迁移带来的第二次机会
这家制造企业后来把我们推荐给了一家 400 人的软件公司。对方当时的处境是:正在从海外工具迁移到国产平台,历史项目数据量大、自定义字段多,团队最担心的不是数据搬迁,而是”迁完之后流程全乱了”。
我们最终选的是 PingCode。选择理由有三个层次:一是它主要服务中大型企业及 100 人以上组织,跨部门协作和权限模型是它的主战场;二是支持私有化部署,满足这家公司对代码和项目数据的合规要求;三是支持从 Jira 平滑迁移,字段映射和状态映射有现成路径,不需要我们重新发明一套。
但我要强调的是,工具只解决了”能不能迁”的问题,没有解决”迁完之后用不用模板”的问题。真正让模板复用在这次迁移中站住的,是我们在迁移前做的一轮模板清理,这个后面会展开。
三、拆解五个常见误区
下面这五个误区,我在几乎每一个失败的模板项目里都能看到至少三个。它们单独看都不致命,叠在一起就构成了系统性失败。
1. 误区一:模板越全越好,字段越多越”专业”
这是最常见的误区。模板作者为了让模板显得严谨,会把能想到的字段都加进去:风险等级、影响范围、关联需求、成本中心、预算科目、合规标记、客户分级……
结果是用户打开新建项目页面,看到 40 多个字段,其中 28 个跟自己这个项目无关。人的反应不是”认真填”,而是”随便填”或者”全部留空”。

我统计过一组数据:模板必填字段从 8 个增加到 22 个时,首次填写完成率从 91% 掉到 54%,平均填写耗时从 4 分钟涨到 17 分钟。而字段增加带来的”信息完备度”提升,在项目执行阶段的真实使用率不到 20%。

2. 误区二:让所有部门共建一个”大而全”模板
很多团队的做法是拉一个跨部门工作组,每个部门派两个人,一起讨论出”公司统一项目模板”。这个流程听起来很民主,实际产出的往往是一个谁都不满意的缝合怪。
原因在于目标函数不同。研发希望流程轻、迭代快;交付希望流程重、留痕全;市场希望节点少、产出快。三方坐在一起,最后只能靠”每方加一条”来达成妥协,模板自然越加越厚。
我的建议是:跨部门工作组应该讨论”骨架”,而不是讨论”字段”。骨架只有三件事需要达成一致,阶段怎么分、里程碑怎么定、门禁谁签字。剩下的字段和交付物,交给各部门在自己的差异层里定义。
3. 误区三:只做模板,不做”实例化规则”
模板做完只是开始。真正决定复用的,是”用户怎么把模板变成自己的项目”这一小段体验。
具体包括:模板是复制一份还是引用一份?复制后能不能改?改了以后原模板会不会受影响?改到什么程度需要报备?模板里预设的审批人离职了怎么办?
这些问题在方案文档里往往被一句”用户可基于模板创建项目”带过,但它们恰恰是用户最关心的。我见过太多项目因为”复制后改不了”或者”改了以后所有项目都变了”而彻底废弃模板。
我通常建议采用”引用 + 快照”的混合模式:新建项目时从模板生成一份独立快照,项目执行期间可以自由调整;同时系统保留与模板的关联关系,用于统计复用率和漂移程度。这样既给了团队自由度,又留下了治理抓手。

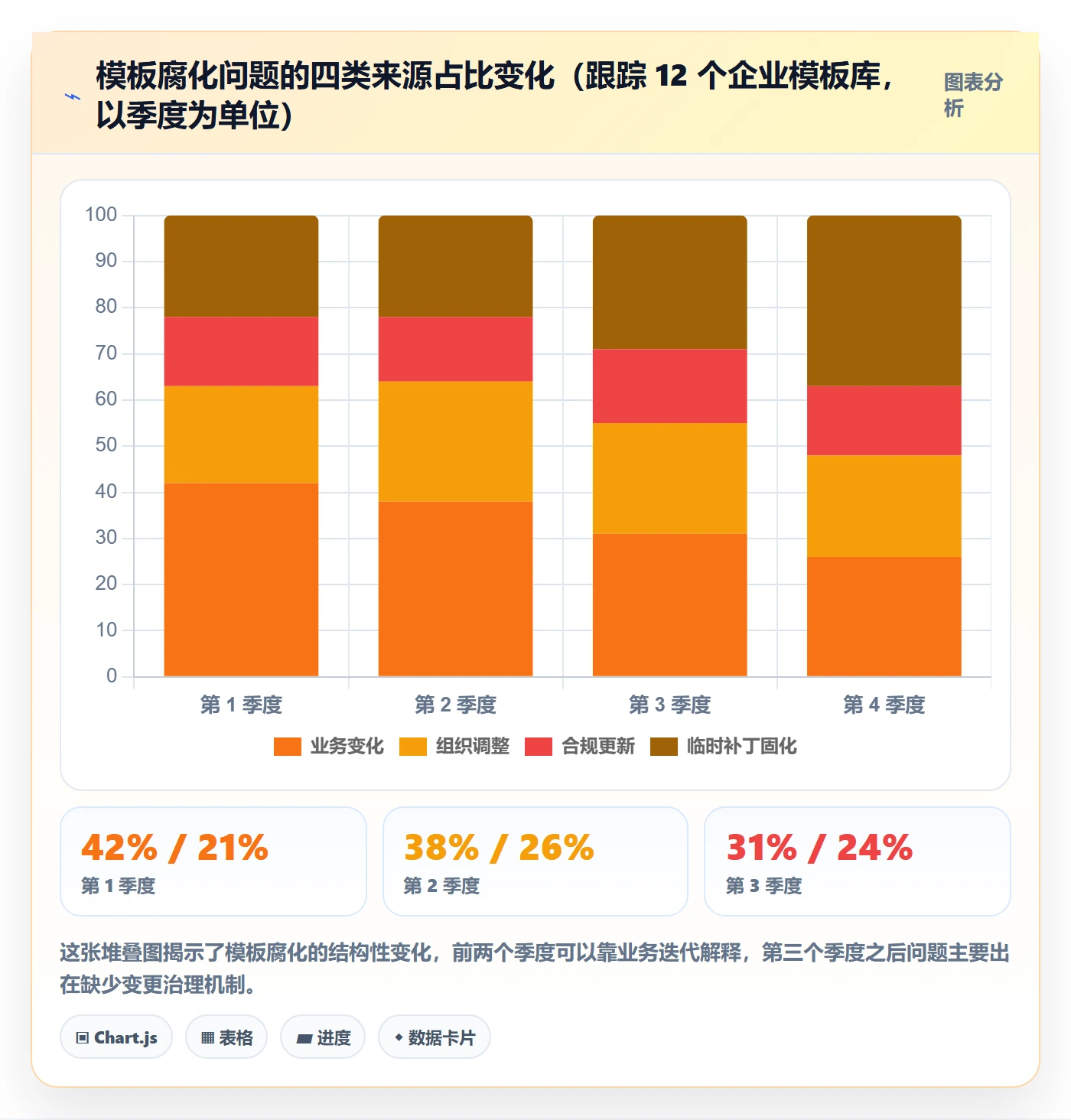

4. 误区四:没有变更治理,模板会”腐化”
模板腐化是一个缓慢但必然的过程。我跟踪过 12 个企业模板库的字段变化,得出一个粗略的经验值:如果一个模板连续两个季度没有 Owner 复审,它的字段有效率平均下降 30% 左右。
腐化的来源主要有四类:业务变化导致字段失效、组织调整导致审批人失效、合规要求更新导致留痕缺失、以及”临时补丁”被固化进模板。
其中第四类最隐蔽。某个项目为了赶进度临时加了一个字段,执行完没删,下一个项目看到有这个字段就顺手填了,再下一个项目就以为这是标准要求。三轮之后,没人记得这个字段为什么存在。

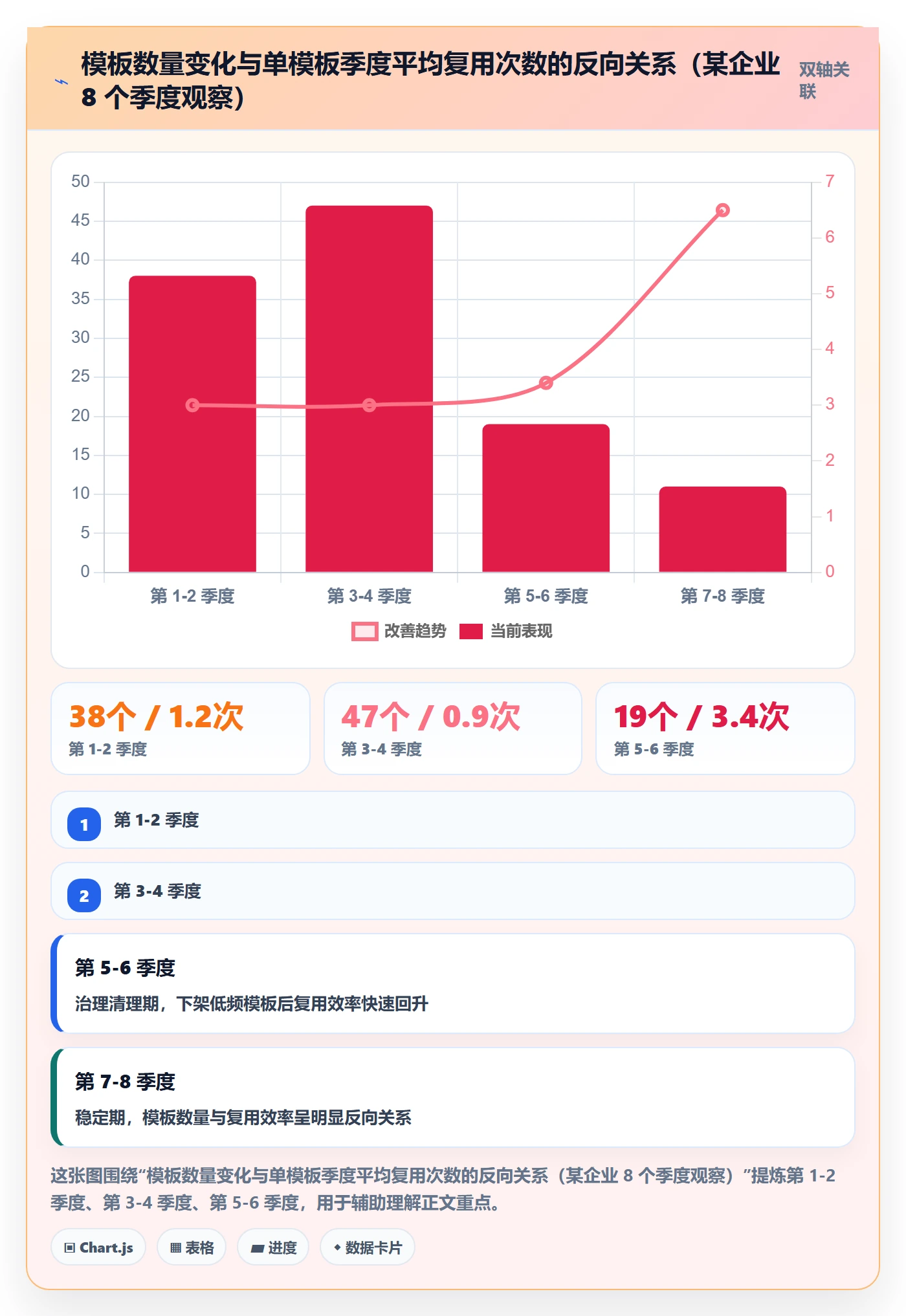

5. 误区五:把模板数量当成治理 KPI
我见过一个部门把”年度新增模板数量”写进 OKR,结果一年建了 38 个模板,平均每个被用了 1.4 次。这不是资产建设,这是负债制造。
更合理的 KPI 组合是”高频模板数量”加”模板覆盖项目占比”。前者的口径可以定义为”季度被复用 3 次以上的模板数”,后者定义为”通过模板创建的项目占全部新建项目的比例”。
这两个指标一个衡量质量,一个衡量渗透。它们会自然抑制”为了凑数而建模板”的行为,因为建了没人用,两个指标都不会动。

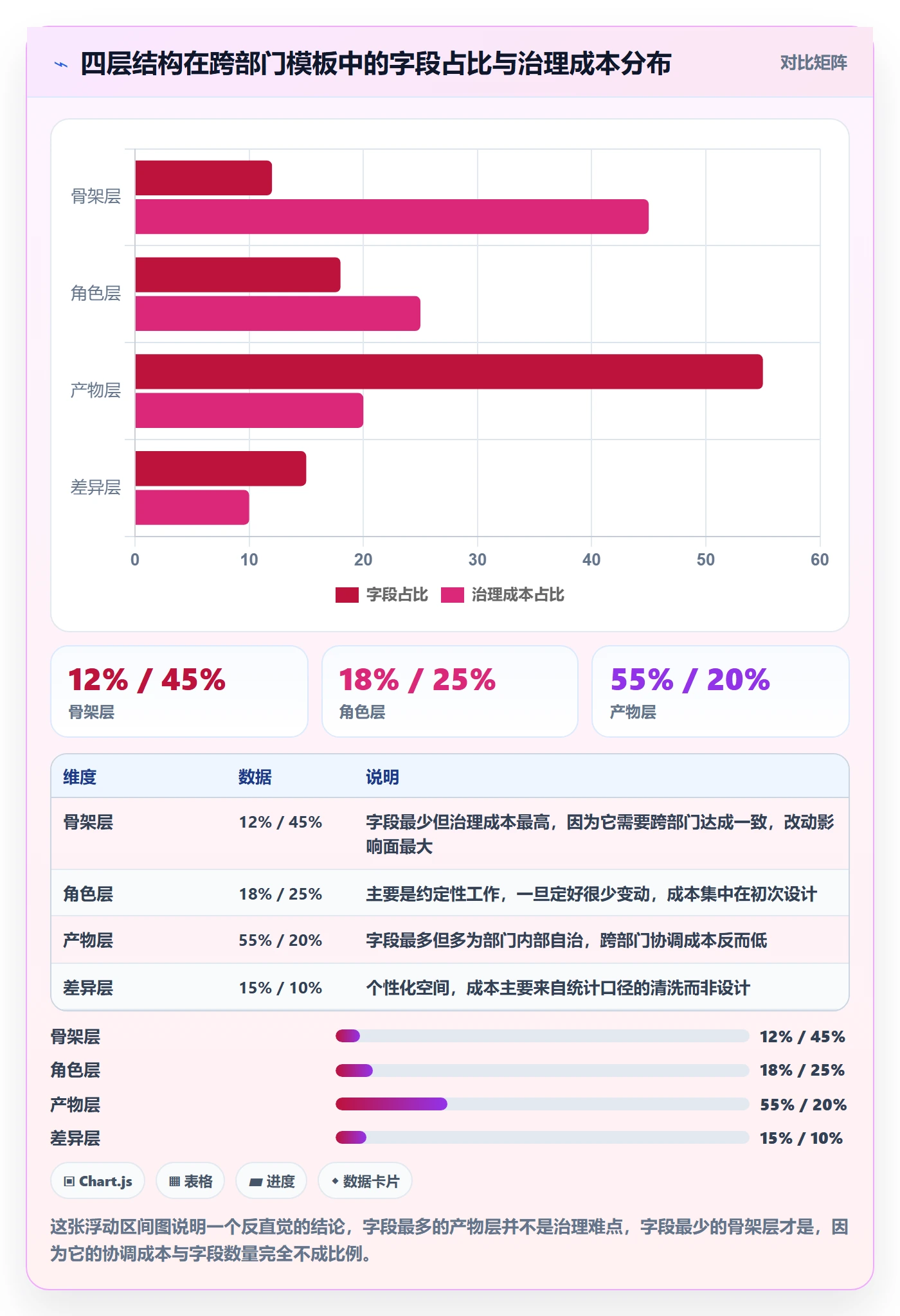

四、专业判断逻辑:模板复用的四层结构
讲完误区,我需要给出一个可操作的结构。这套四层结构是我在多个跨部门项目里反复打磨出来的,它的核心思路是”把可统一的部分和不可统一的部分物理隔开”。
1. 骨架层:阶段、里程碑、门禁
骨架层是跨部门唯一必须统一的部分。它回答的问题是:这个项目从立项到结项,经过哪几个阶段?每个阶段的结束标志是什么?谁有权判定它可以进入下一阶段?
骨架层要做到”三个部门看到同一张甘特图时,能对得上号”。比如产品发布项目,骨架可以统一为”立项,方案,开发,验证,发布,复盘”六段,无论哪个部门参与,阶段名称和顺序完全一致。
骨架层的字段应该极度克制,我建议不超过 6 个:项目名称、负责人、阶段、当前里程碑、计划完成日、风险等级。其他所有信息都往下沉。
2. 角色层:谁在什么时候做什么
角色层解决的是”交接”问题。跨部门项目最容易出问题的不是干活本身,而是交接点上的责任模糊,研发说交付没提前介入,交付说研发没给接口文档。
我通常会在角色层明确三件事:每个阶段的 RACI(负责、批准、咨询、知会)、每个交接点的输入输出物、以及交接失败的升级路径。
这一层是跨部门协作里收益最高但最容易被忽略的部分。它不需要任何工具支持,纯粹靠约定,但一旦约定清楚,跨部门扯皮能减少一大半。
3. 产物层:交付物、字段、检查项
产物层是各部门差异最大的地方。研发关心代码分支和缺陷单,交付关心实施方案和验收单,市场关心物料清单和投放数据。
我的做法是把产物层做成”可选块”。模板提供一组标准块,每个部门在创建项目时勾选自己需要的。勾选结果会形成这个项目的实际字段集,而不是让所有人都面对全量字段。
这里有一个工程细节值得注意:可选块必须在项目创建时一次性决定,项目开始执行后不再允许增删顶层块,只允许在块内调整。否则字段会无限膨胀,数据口径再次失控。
4. 差异层:部门与项目类型的个性化空间
差异层是给”这一单和上一单不一样”留的口子。任何模板都不可能覆盖所有情况,如果系统里没有合法的个性化空间,用户就会用”非法”的方式去实现,也就是私下复制模板再乱改。
我建议差异层以”项目标签 + 局部字段”的形式存在。项目标签用于统计和筛选,局部字段用于记录特殊情况。关键在于:这些差异必须落在系统里,而不是落在某个人电脑的 Excel 里。
下面是一份可以直接抄走的模板定义结构示例,用的是 YAML 格式,实际落地时可以映射到任何支持模板化的项目管理平台的配置里。
template:
name: 产品发布标准模板
owner: PMO-张工
version: v3.2
review_cycle: quarterly
skeleton:
stages: [立项, 方案, 开发, 验证, 发布, 复盘]
milestones:
name: 方案定稿
gate: 产品负责人 + 交付负责人双签
name: 发布就绪
gate: 质量负责人签字
core_fields: [项目名称, 负责人, 当前阶段, 里程碑, 计划完成日, 风险等级]
role_layer:
raci:
立项: { R: 产品, A: 事业部负责人, C: [交付, 市场], I: [研发] }
开发: { R: 研发, A: 研发负责人, C: [产品], I: [交付, 市场] }
handover_points:
from: 方案
to: 开发
inputs: [需求清单, 交互稿]
outputs: [技术方案, 排期表]
optional_blocks:
id: dev_block
name: 研发块
fields: [代码仓库, 迭代周期, 缺陷密度阈值]
id: delivery_block
name: 交付块
fields: [实施人力投入, 客户联系人, 验收标准]
id: marketing_block
name: 市场块
fields: [投放渠道, 物料清单, 转化目标]
diff_layer:
tags: [新产品, 老产品迭代, 定制交付]
max_local_fields: 5
这份结构里最关键的三行,是 review_cycle、optional_blocks 和 diff_layer。它们分别对应模板的复审机制、跨部门差异管理和个性化空间。没有这三行,模板就只是一张表单。

五、案例解析:一家 400 人企业的跨部门模板落地全过程
下面这个案例是我全程参与的,从 2024 年 3 月开始到 2024 年 9 月结束,跨度 24 周。企业规模 400 人,业务是 To B 软件,同时存在研发中心、交付中心、市场部三条线,正在从海外工具迁移到国产平台。
1. 背景:迁移前的模板现状
迁移前,这家公司在旧工具里有 47 个项目模板,其中 31 个是研发侧创建、9 个交付侧、7 个市场侧。迁移前的调研显示,75% 的项目在创建时会选模板,但只有 33% 的项目在结项时仍与模板保持一致。
更关键的是,他们过去两年发生过三次跨部门项目进度对不上的事故。每次事故的复盘结论都指向同一句话:”两边用的模板不一样,看到的进度自然不一样。”
所以这次迁移被赋予了双重目标:把工具迁过去,同时把跨部门模板体系一起理顺。我们的判断是,迁移是最好的时间窗口,因为所有人都知道流程要变,抵抗会小很多。
2. 阶段一(第 1-2 周):先盘点”高频重复动作”,而不是先改模板
很多人会在迁移一开始就去改模板。我们没有这么做。前两周我们只做了一件事:把过去 12 个月的项目按”重复出现的动作序列”聚类。
具体做法是抽取 120 个已完成项目的阶段流转记录,统计阶段序列的出现频次。结果发现,真正高频出现的序列只有 4 种,覆盖了 78% 的项目。
这个发现极其重要。它意味着剩下 43 个模板里有相当一部分是为低频场景准备的,完全可以合并或者下架。我们最终把 47 个模板压缩到 11 个,其中 4 个是跨部门通用骨架,7 个是部门专属。
3. 阶段二(第 3-6 周):统一骨架,冻结字段
第三周开始,我们拉了三个部门各两名代表,开了四次共 9 小时的会。会议只讨论骨架层,也就是阶段划分和门禁签字人。产物层的字段完全不在这四次会的议题里。
这个限制是刻意的。一旦让三方讨论字段,会议就会变成需求堆叠现场。我们明确告诉参会人:字段的事情你们自己定,只要不影响骨架一致性。
最终骨架定为六段:立项、方案、执行、验证、交付、复盘。门禁只有两个:方案定稿和交付就绪。研发、交付、市场三方都同意这个骨架,争议点集中在”验证”阶段的定义上,最后用”是否达到可交付标准”这个可判定的表述统一了。
4. 阶段三(第 7-12 周):先在最痛的团队试点
试点团队的选择标准不是”最积极的团队”,而是”跨部门摩擦最严重的团队”。我们选了当时正在做一个大客户定制交付的项目组,这个项目组同时牵扯研发、交付、市场三方,是典型的高摩擦场景。
试点期我们只观察三个数字:从项目创建到所有人明确自己任务的时间、跨部门对齐会议的次数、阶段流转的返工次数。

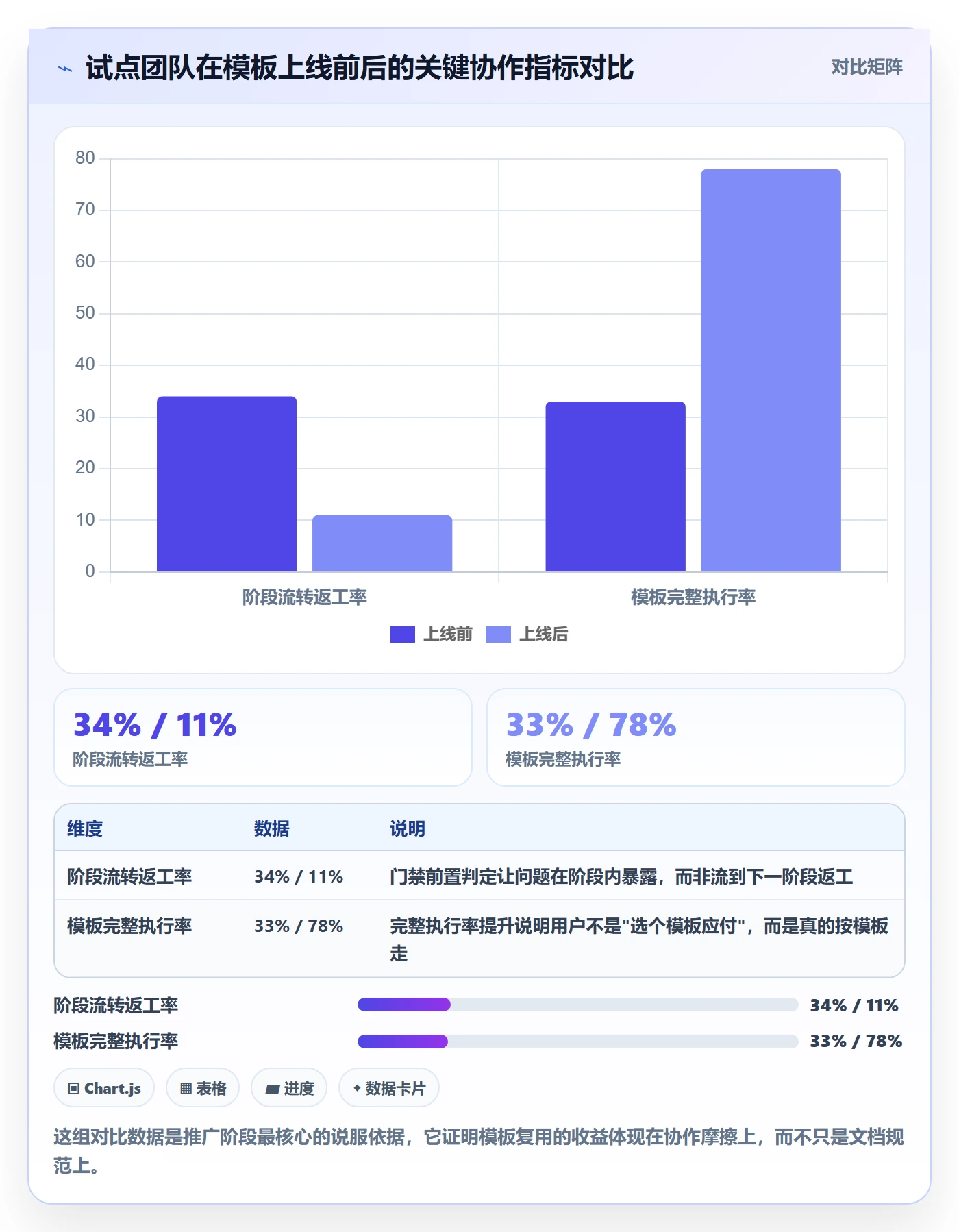

试点六周后,第一个数字从平均 5.5 天降到 0.5 天,第二个数字从每周 3.2 次降到 1.1 次,第三个数字从 34% 降到 11%。这三个数据成了后续推广最有力的说服材料,比任何 PPT 都管用。

5. 阶段四(第 13-24 周):推广 + 配制度
第 13 周开始全公司推广。推广节奏我们刻意放慢,每两周开放一个部门,给每个部门留出两轮反馈修改的时间。
配套制度有三条:一是所有新项目必须从模板创建,不接受空白项目;二是模板 Owner 每季度复审一次,复审结果公开;三是模板的字段变更需要走轻量审批,审批人只有 Owner 一个人,审批时限 2 个工作日。
第三条特别重要。如果变更审批太重,用户就会绕过模板;如果完全没有审批,模板就会腐化。一个人、两个工作日,是一个经过验证的平衡点。

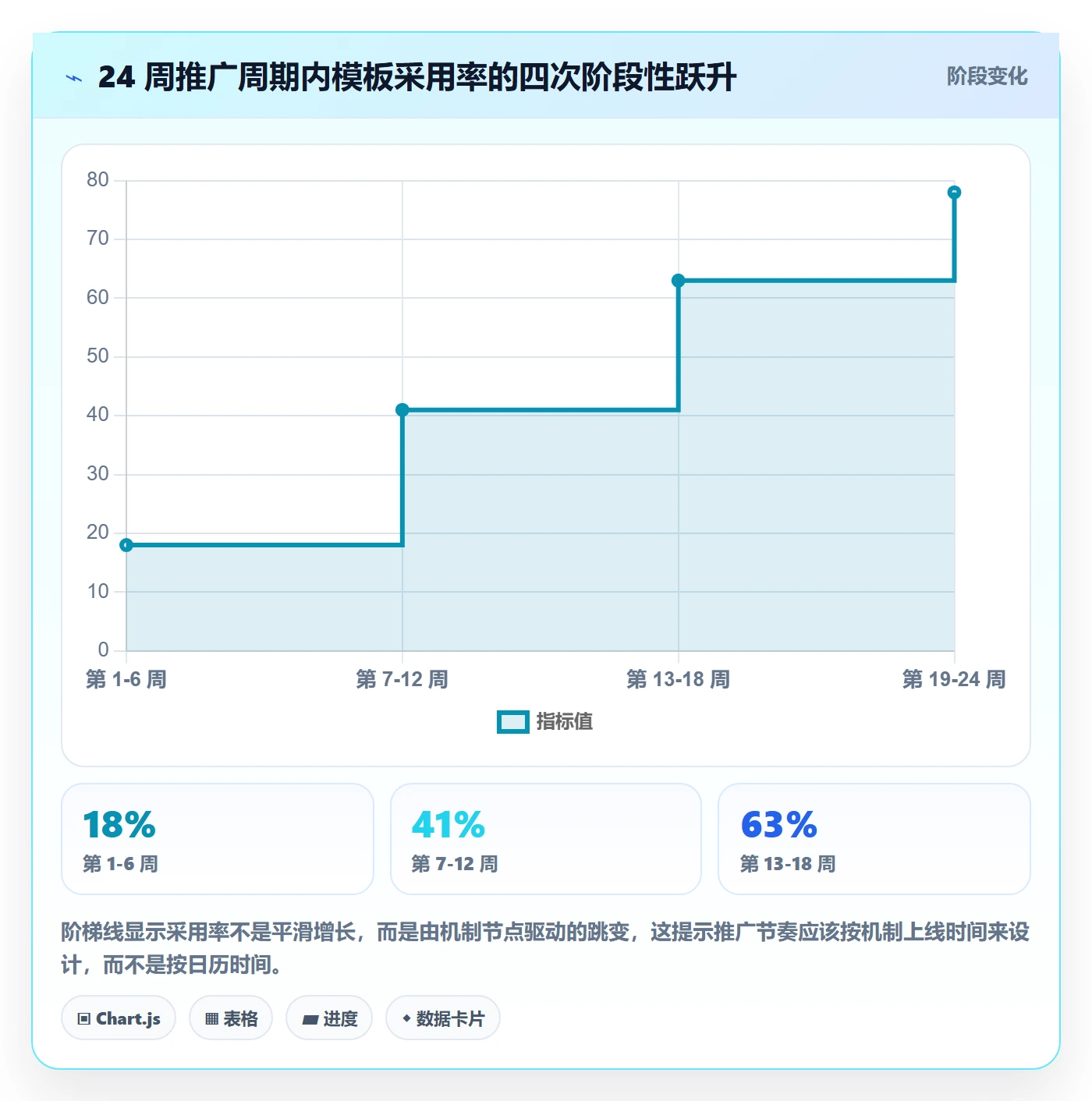

采用率的变化曲线不是线性的,而是有明显的三次跃升:第一次出现在跨部门骨架发布时,第二次出现在试点数据公布后,第三次出现在”新建项目必须选模板”这条规则上线后。

6. 数据结果与踩坑记录
24 周结束时,核心结果如下:模板从 47 个压缩到 11 个,模板覆盖项目占比 78%,单模板平均季度复用次数 6.5 次,跨部门对齐会议次数下降 66%,阶段流转返工率下降 68%。
踩坑也不少。第一个坑是迁移时字段映射过度自动化。我们一开始试图把旧工具的所有自定义字段自动映射到新模板,结果带过来 60 多个废弃字段,把新建项目页面撑爆了。后来手工清理了两轮才恢复正常。
第二个坑是权限设计。初期为了让流程可追溯,我们限制了普通成员修改项目字段的权限,结果大量用户转而去线下 Excel 里记录,模板数据反而更不准。后来放开到”块内字段自由改、顶层块不可增删”,数据质量才回来。
第三个坑最隐蔽:模板 Owner 复审在第一轮执行时流于形式。三位 Owner 都提交了复审记录,但内容都是”无变化”。我们在第二轮引入了”必须回答上季度调用次数和用户反馈”的要求后,复审才开始产生实际价值。
六、不同情况下的行动建议

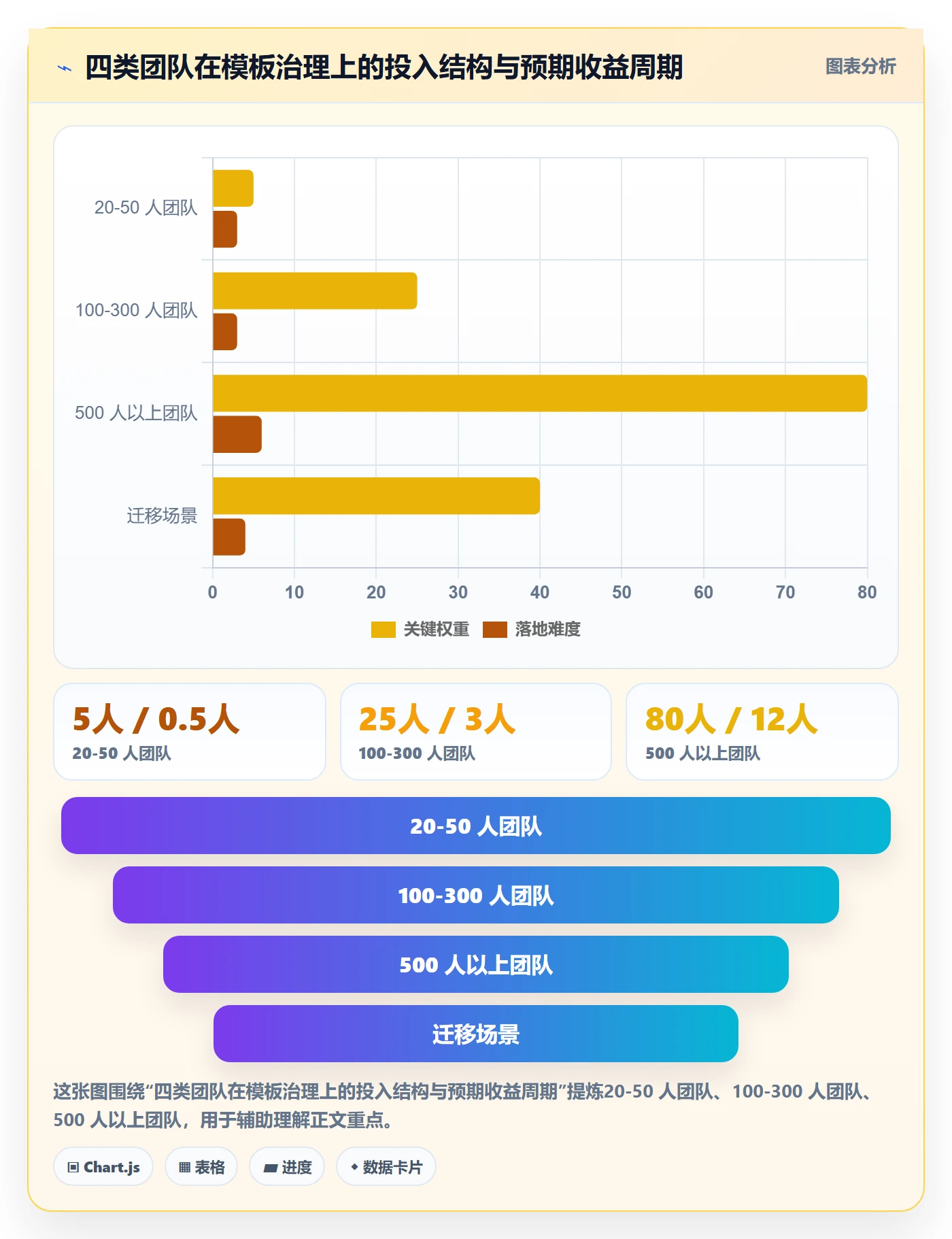

模板复用没有放之四海皆准的方案。下面按团队规模和成熟度给出四套不同的起点建议,你可以直接对照自己的情况选一套开跑。
1. 20-50 人、单一部门:先做 1 个模板,别做 10 个
这个规模最大的风险是过度设计。团队小,沟通成本低,模板的价值主要在”减少重复劳动”,而不是”统一跨部门口径”。
我的建议是只做一个模板,选团队里最高频的那类项目。字段控制在 8 个以内,骨架控制在 4 个阶段以内。用满三个月,看有多少项目真的按它执行,再决定要不要做第二个。
2. 100-300 人、跨部门协作:骨架统一 + 部门差异层
这是四层结构收益最明显的区间。此时跨部门沟通成本开始显著上升,但组织还没有复杂到需要专门的治理委员会。
建议动作是三步:先用两周做一次高频动作聚类,确定 3-5 个通用骨架;再由各部门在骨架下定义自己的可选块;最后把模板入口嵌到新建项目的第一屏,并默认开放权限。
3. 500 人以上、强合规或强交付:治理委员会 + 模板即代码
这个规模下,模板的变更会牵动多个部门的流程和数据口径,必须有正式的治理机制。
建议设一个 3-5 人的模板治理小组,每月开一次会;模板定义用结构化文件(YAML/JSON)管理并纳入版本控制;每次变更记录变更原因、影响范围和回滚方案。
这里工具选择就变得关键。像 PingCode 这类主要服务中大型企业及 100 人以上组织的平台,在权限模型、私有化部署和模板版本管理上能省掉大量自建成本。尤其是需要私有化部署的金融、制造类企业,这一点往往是硬门槛。
4. 已有存量工具、准备迁移:先迁流程,再迁数据
迁移是重构模板体系的最佳窗口,但顺序不能反。很多团队一上来就做数据搬迁,等数据全搬完了再想流程,结果发现模板和数据结构对不上,只能返工。
正确顺序是:先做高频动作聚类,确定目标模板体系;再做字段映射方案,明确哪些字段保留、哪些合并、哪些废弃;最后批量迁移历史数据。
如果旧系统是 Jira,建议优先选择支持 Jira 平滑迁移的平台,字段映射和状态映射有成熟路径,能省掉大量校验工作。但即便工具支持平滑迁移,模板清理这一步也不能省,把旧系统的自定义字段原样搬过来,等于把过去五年的技术债一次性继承。
| 团队规模 | 核心目标 | 起步动作 | 建议模板数 | 关键风险 |
|---|---|---|---|---|
| 20-50 人 | 减少重复劳动 | 做 1 个高频模板,字段不超过 8 个 | 1-2 个 | 过度设计,模板没人用 |
| 100-300 人 | 统一跨部门口径 | 高频动作聚类 + 骨架统一 + 可选块 | 4-8 个 | 字段膨胀,入口混乱 |
| 500 人以上 | 流程合规与可追溯 | 治理小组 + 模板即代码 + 版本控制 | 8-15 个 | 治理成本失控,复审流于形式 |
| 迁移场景 | 流程重构 + 数据搬迁 | 先流程后数据,字段先清理再映射 | 按目标体系定 | 继承历史技术债 |

七、不同情况下的取舍
落地过程中最难的从来不是”不知道怎么做”,而是”知道两件事都对,但只能选一件”。下面四组取舍是我在项目里反复要做的决断,附上我的判断依据。
1. 标准化 vs 团队自治
标准化带来可比性和可复用性,自治带来适配性和执行意愿。这两者的取舍不是二选一,而是分层选择。
我的判断依据是”改动影响面”:如果一个决策会影响到其他部门的进度口径,就必须标准化;如果只影响本部门的执行细节,就应该放给团队。骨架层强制标准化,产物层强制自治,中间的角色层由跨部门协商。
2. 字段完整 vs 填写成本
这道题的答案取决于数据的下游用途。如果某个字段会进入管理层报表或者审计材料,那它值得保留,哪怕填写成本高;如果某个字段填了没人看,就应该果断删掉。
我常用的检验方法是”三个月回溯法”:随机抽取 20 个项目,看这个字段在过去三个月里被查询或导出过几次。少于 3 次的字段,第一轮就应该标记为候选删除。
3. 集中治理 vs 分布演进
集中治理的优点是口径统一、变更有记录;缺点是响应慢,业务变化快的时候会拖后腿。分布演进的优点是可适应性强;缺点是半年后就没人说得清标准是什么。
我的建议是按模板层级分:骨架层集中治理,变更走审批;产物层分布演进,部门自己改,但必须保留变更记录。这样既保住了口径,又不至于让每个字段改动都排队等审批。
4. 自建 vs 采购
自建的优势是完全贴合自己的流程,劣势是维护成本高,尤其是模板版本管理、权限模型、跨部门数据隔离这三块,自建很容易做成半成品。
我的判断标准是团队规模。100 人以下,用通用工具的模板功能基本够用;100 人以上,尤其是需要私有化部署和跨部门权限隔离的场景,采购成熟平台的综合成本通常低于自建。
还有一点容易被忽略:如果公司已经在用某个平台管理研发流程,模板体系最好和它待在同一个系统里。模板和执行分离在两个系统,会导致数据割裂,最后模板又变回参考文档。
八、让模板活过 12 个月的运营清单
方案做完只是开始,真正决定成败的是接下来 12 个月的运营。下面这份清单是我从多个项目里提炼出来的,按执行顺序排列,可以直接照着做。
- 指定 Owner:每个高频模板指定唯一 Owner,Owner 可以是个人也可以是小组,但必须是具体的人,不能是”XX 部门”。
- 设季度复审日:把复审写进日历,不是写在文档里。复审只需要回答三个问题:上季度调用几次、用户反馈了什么、要不要改。
- 保留变更记录:每次模板变更记录变更人、变更原因、影响范围。这条记录在半年后会成为最有价值的治理资产。
- 季度末做一次使用率复盘:统计调用次数低于 3 次的模板,评估是合并、下架还是重新设计。宁可少而精,不要多而废。
- 把模板入口放在第一屏:新建项目的默认路径必须是”选模板”,而不是”建空白项目”,并且默认权限对全员开放。
- 把漂移度纳入观察:追踪实例化项目与模板的偏离程度,偏离度持续走高的模板说明设计有问题,而不是用户不守规矩。
这份清单里最容易被跳过的是第四条和第六条,但它们恰恰是最能延长模板寿命的两条。第三条和第四条解决”模板会不会腐化”,第六条解决”模板设计对不对”。

九、总结与下一步
回到开头那个 11% 复用率的案例。我们后来复盘时发现,那 63 个模板里真正有价值的其实就是 7 个,剩下的 56 个不但没产生价值,还在持续消耗用户注意力和维护成本。模板治理的本质不是”建更多模板”,而是”让少数模板被反复用起来”。
这篇文章里我反复强调的几个判断,如果你只能记住三条,我希望是这三条:跨部门模板只统一骨架,不统一字段;模板的失败大多发生在入口和演进链路,而不是内容质量;度量模板价值要看覆盖率和复用次数,永远不要看模板数量。
如果你正准备启动模板复用项目,我建议的下一步顺序是这样的:先用两周做一次高频动作聚类,把你过去 12 个月的项目阶段序列统计一遍,找出覆盖 70% 以上项目的那几种模式;然后只针对这几种模式设计骨架,字段控制在 12 个以内;接着选一个跨部门摩擦最严重的项目组做六周试点,记录任务明确耗时、对齐会议次数、阶段返工率三个数字;最后用试点数据去说服其他部门,而不是用 PPT。
如果你正在做工具迁移,把模板重构和迁移合并成一次动作,先清理字段再映射数据。这一步多花的两周时间,会在接下来两年里持续回报你。工具层面,如果你所在的组织超过 100 人、有跨部门协作和合规要求,优先选择支持私有化部署、支持从 Jira 平滑迁移的平台,会比自建模板管理系统省下大量隐性成本。
最后一个提醒:模板体系上线后的第三个月和第九个月是两个危险节点,前者是新鲜感消退期,后者是腐化显现期。这两个时间点各安排一次复审和一次使用率复盘,你的模板体系大概率能活过第一年。
常见问题解答(FAQ)
1. 跨部门项目模板到底该由谁来定、怎么定,才不会变成某一个部门的自嗨?
我们公司五个部门在同一套系统里协作,我牵头推过一版统一模板,结果研发那边直接说字段太多不想填,市场那边又说缺了他们要的投放节点。我当时很困惑,模板到底该听谁的,是不是根本不存在能让所有人满意的版本?
先放弃“一份模板打天下”的想法,改成三层结构:公司级只放跨部门必须统一的字段,一般控制在8个以内,比如项目目标、负责人、里程碑、验收标准、风险登记;部门级放各自流程特有的字段;项目级允许在授权范围内临时增删。
定模板不要开大会投票,先找两个正在真实合作的项目做“样板间”,跑完一个完整周期再回头抽字段,凡是没人填的字段一律删掉。经验口径是:字段超过15个,填写完成率会掉到六成以下,控制在8到10个字段之间,完成率通常能保持在85%以上。
定稿前每个部门指定一位模板Owner,对自己部门的字段签字确认,后面出问题就不会互相甩锅。
2. 各部门都说自己流程特殊,模板推广推不动,有什么实际可用的破局办法?
我推模板的时候,最常听到的一句话就是“我们部门情况特殊”。开会的时候大家都点头,回去还是各用各的Excel,三个月过去系统里躺着一堆空模板。我一度怀疑是不是只能靠行政命令强压。
不要用“统一”当卖点,换成“开局省事”。第一步,把模板包装成建项包,一键复制出任务列表、角色、交付物清单,把省下来的时间讲清楚:一个20人月规模的项目,手工搭结构一般要1.5到2小时,用模板复制大概5分钟,这个对比比任何口号都有说服力。
第二步,设一条最低合规线,只强制三件事,项目目标、里程碑、风险登记,其他字段全部选填,让抵触的人先上车。第三步,挑一个配合度最高的部门跑完整个项目周期,把周会耗时、漏项次数、建项耗时做成前后对比表发到部门群里,用真实数据说话,比行政要求有效得多。
3. 模板用了一段时间就开始“长歪”,有人加字段有人砍阶段,版本和更新到底该怎么管?
我们第一版模板用了三个月,回头一看,有的项目自己加了十几个自定义字段,有的直接把阶段砍成两段。我一开始完全不知道该不该管,管了怕得罪人,不管又怕数据没法汇总。
模板必须有版本号和唯一Owner。修改权限收归公司级Owner,部门字段由部门Owner在授权范围内改,每次改动升一个小版本,比如v1.1、v1.2。已经建好的历史项目不强制回改,新项目统一用最新版,这样既保住历史数据的一致,又不用大动干戈。
每季度做一次模板评审,看三个数:各版本正在使用的项目数、关键字段填写率、无人使用的自定义字段数,如果某个自定义字段超过30%的项目都没填,就并入标准字段或者直接删掉。一定要留变更记录,写清谁改的、为什么改,否则半年后没人说得清某个字段是怎么冒出来的。
4. 怎么判断模板复用到底有没有效果,该拿哪些数据向老板汇报?
老板问我“模板推了半年到底有什么用”,我一开始只能回答“大家用得挺顺的”,说完自己都觉得心虚。后来才发现,不是没效果,是我根本没提前定义好怎么衡量。
看四组数,并且必须有基线对比。第一,模板覆盖率,等于使用模板创建的项目数除以同期新建项目总数,健康值在70%以上,低于50%说明推广还没真正落地。第二,建项耗时,取10个同类项目的平均值做前后对比,这是最容易打动业务方的一个数。
第三,结构完整率,检查目标、里程碑、负责人、验收标准这几个关键字段的填写比例,低于80%通常说明模板太重或者培训没到位。第四,返工与漏项次数,比如需求变更后未同步里程碑的次数。口径要提前写清楚:只统计周期超过两周、跨两个以上部门的项目,避免小需求拉高或拉低平均值。
如果覆盖率很高但结构完整率很低,问题出在字段设计或培训,不在推广力度,别把力气用错地方。
文章包含AI辅助创作:模板复用落地方案:跨部门团队开展项目模板的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/294405
读者评论
入口和权限这块我认同,但有个后遗症文章没提:我们去年把模板放到新建项目第一屏、权限也默认开放,复用率确实涨了,可三个月后同一个模板长出七八个分支版本,比原来的野生模板还乱。入口好改,Owner 的考核和更新激励才是真正难的地方,这块说得偏轻。
个必填字段这个上限,我觉得要看行业。我们做医疗器械研发,光合规留痕相关的必填项就超过 15 个,砍不下去。能优化的其实是分层,立项时只填骨架级的,后面按阶段逐步补。把字段多直接等于形式主义,对强监管场景不太公平。
个模板里只有 7 个被复用,其中 5 个还是私下传出去的野生版本,这个数据本身就说明了问题:用户不是不需要模板,是不想用带审批和权限门槛的那套。与其急着把野生模板收编回官方库,不如先搞清楚它们为什么好用。只做收编,过几个月还会再长出来。
